对本项目总体要求的理解

我公司对能参加本次养护工程投标工作表示荣幸和感谢,并本着认真,严肃的态度编制本工程技术标。

通过认真研究和学习本次招标文件和实地踏查了需要养护的现场,对本工程所涉及的标准、养护范围及养护种类、特点有了进一步的理解。我们有充分的信心保证以质量优,服务好、配合好的承诺,全面完成招标文件所规定的各项任务,为业主提供优质服务。

我公司将全力以赴,做好养护前的各项准备工作,编制调整详细作业计划。发挥我公司管理优势,配备多支作业队伍,用IS09001体系管理程序指导施工,确保本工程优质完成。

我公司有着丰富的类似工程的施工和协调经验,这是我们按期完成该工程的有力保证,我们将以优质的服务完成养护施工。

按照IS09001的质量管理体系,我将委派专业技术人员全程指导养护工作,提供优质的服务以解除业主地后顾之忧。

我们将与业主密切配合,诚意接受和尊重业主监理在养护过程中的指导和帮助,充分理解业主的要求和设计意图,为把本工程完成得尽善尽美做出我们应有的贡献。

我公司针对贵单位是国家机关单位的所需功能,特别制定了详细的环境防护措施,以确保我方在施工期间不影响周围居民正常的生产生活。

根据招标文件的精神及要求和我公司的技术力量,我公司制定完美的养护实施计划:

一、草地养护

草地养护的标准是目的草种生长旺盛,呈勃勃生机,草坪整齐雅观,四季常绿,覆盖率达98%以上,杂草率低于3%,无坑洼积水,无黄土裸露地。

(一)生长势

草坪长势旺盛,叶片健壮,生机勃勃,叶色浓绿,无枯黄叶。

(二)修剪

考虑季节特点和草种的生长发育特性,使草的高度一致,边缘整齐。高度控

制在10厘米以下。

(三) 灌溉、施肥

根据草坪植物的生长需要加强淋水和施肥,保证肥水充足,肥料的施用方法和用量科学,防止过量或不均引起肥伤。特别在10-2月份要勤淋水多施肥,适当进行根外追肥,使草坪保持优良的长势度过干旱的秋、冬季。

(四)除杂草

及时清除杂草,方法合理彻底。草坪纯度标准为每平方米不超过10株非目的草种。

(五)平坑洼

及时填平坑洼地,使草坪内无坑洼积水,平整雅观。

(六)补植

对被破坏或其它原因引起死亡的草坪植物应及时补植,使草坪保持完整,无裸露地。补植要补与原草坪相同的草种,适当密植,补植后加强保养,保证一个月内覆盖率达98%。

(七)病虫害防治

及时做好病虫害的防治工作,以防为主,精心管养,使植物增强抗病虫能力,经常检查,早发现早处理。采取综合防治、化学防治,物理人工防治和生物防治等方法防止病虫害蔓延和影响植物生长。尽量采用生物防治的办法,以减少对环境的污染。用化学方法防治时,一般在晚上进行喷药;药物、用量及对环境污染影响,要符合环保的要求和标准。

二、灌木养护

灌木养护的标准是生长旺盛,造型美观,修剪工艺精细,植物造型具有艺术感和创意。

(一)生长势

要求灌木和花卉长势良好,枝叶健壮,枝多叶茂,叶色鲜艳,下部不光秃,无枯枝残叶,植株整齐一致,花卉适时开花,花多色艳,常年开花植物一年四季鲜花盛开;花坛轮廓清晰,无残缺,绿篱无断层;灌木和花坛丛中无垃圾、无病枝枯枝和落叶堆积;保持花带泥土低于花槽边5cm。

(二)修剪

灌木和花卉的修剪要考虑每种植物的生长发育特点,做到既造型美观又能适时开花,花多色艳;花灌木和草本花卉在花芽分化前进行修剪,避免把花芽剪掉,花谢后及时将残花残枝剪去,常年开花植物要有目的地培养花枝,使四季有花。绿篱和花坛整形效果要与周围环境协调,增强园林美化效果,精雕细刻,产出精品。所有绿篱、灌木花坛、球形灌木修剪后新生长出来的枝条不得高于修剪面12厘米,否则被视作修剪不及时。

(三)灌溉、施肥

要根据植物的生长及开花特性进行合理灌溉和施肥。在雨水缺少的季节,每天的淋水量要稍大于该种类该规格的蒸腾量,使含水量保持在:砂土为3-6%,砂壤土为6-12%,壤土为12-23%,粘土为21-23%。需水量大的植物,其土壤含水量一般要求砂土为4.5-6%,砂壤土为9-12%,壤土为18-23%,粘土为22-23%;需水量少且不耐涝的植物,其土壤含水量控制在:砂土为3-4.5%,砂壤土为6-9%,壤土为12-18% ,粘土为21-22% 。一般在每年春、秋季结合除草松土重点施肥2-3次。簕杜鹃等花灌木要适当控水,促进花芽分化,花芽分化后要适当追施磷、钾肥,使花多色艳花期长。肥料不能裸露,可采用埋施或水施等不同方法。埋施可先挖穴或开沟,施肥后要回填土、踏实、淋足水,不能裸露。

(四)除杂草、松土要经常除杂草和松土。

单丛灌木植穴为直径80厘米以下圆,深度不小于20厘米的表土疏松、平整,并低于周围表土5厘米。除杂松土时要保护根系,不能伤根及造成根系裸露,更不能造成黄土裸露。

(五)补植、改植要求及时清理死苗,一周内补植回原来的种类并力求规格与原来植株接近,以保证优良的景观效果。

补植按照种植规范进行,施足基肥并加强淋水等保养措施,保证成活率达98%以上。对已呈老化或明显与周围环境不协调的灌木和花卉应及时进行改植,改植品种要事先征得绿化主管部门的批准。补植、改植的新苗木不能采用带有病虫的植株。

(六)病虫害防治

要求及时做好病虫害的防治工作,以防为主,精心养护,使植物增强抗病虫能力,经常检查,早发现早处理。采取综合防治、化学防治、物理人工防治和生

物防治等方法防止病虫害蔓延和影响植物生长。尽量采用生物防治的办法,以减少对环境的污染。用化学方法防治时,喷药一般要在晚上进行;药物、用量及对环境的影响,要符合环保的要求和标准。发生病虫为害,最严重的危害率在5%以下。

三、乔木养护

乔木养护的标准是生长旺盛,枝叶健壮,树形美观。行道树下缘线整齐,修剪适度,干直冠美,无死树缺株,无枯枝残叶,景观效果优良。

(一)生长势

生长势强,生长量超过该树种该规格平均年生长量;枝叶健壮,枝条粗壮,叶色浓绿,无枯枝残叶。

(二)修剪

考虑树种的生长特点如萌芽期、花期等,除棕榈科植物外,其它乔木一般在叶芽和花芽分化前进行修剪,避免把叶芽和花芽剪掉,使花乔木花繁叶茂;乔木整形效果要与周围环境协调,以增加园林美化效果,行道树修剪要保持树冠完整美观,主侧枝分布匀称和数量适宜,内膛不空又通风透光,根据不同路段车辆等情况确定下缘线高度和树冠体量,树高一般控制在8-12米之间,注意不能影响高压线、路灯和交通指示牌;单位附属绿地内种植的树木的枝叶伸向城市公共道路或他人物业范围内的,要及时修剪;修剪时按操作规程进行,尽量减小伤口,修剪截口要平滑不得劈裂,留桩长度不得超过2厘米;荫枝、下垂枝、下缘线下的萌蘖枝及干枯枝叶要及时剪除。

(三)灌溉、施肥

根据不同生长季节的天气情况、不同植物种类和不同树龄适当淋水,并在每年的春、秋季重点施肥2-3次。施肥量根据树木的种类和生产情况而定,种植四年以内的乔木和树穴有植被的乔木要适当增加施肥量和次数。肥料要埋施,先打穴或开沟。施肥后要回填土、踏实、淋足水,找平,切忌肥料裸露。乔木施肥穴的规格一般为30×30×40厘米,挖沟的规格为30×40厘米。挖穴或开沟的位置一般是树冠外缘的投影线(行道树除外),每株树挖对称的两穴或四穴。

(四)除杂草、松土

及时清除植穴内杂草和砖、石等垃圾。乔木植穴为80厘米圆,植穴表土深

度20厘米内疏松、平整,并低于周围表土5厘米。

(五)补植、改植

及时清理死树,要求在两周内补植回原来的树种并力求规格与原来树木接近,以保证优良的景观效果。补植要按照树木种植规范进行,施足基肥并加强淋水等保养措施,保证成活率榕树类达100%,其他树种达90%。对已呈老化或明显与周围环境景观不协调的树木应及时进行改植,改植品种要事先征得绿化主管部门的批准。补植、改植的新苗木不能采用带有病虫的植株。

(六)病虫害防治

及时做好病虫害的防治工作,以防为主,精心管护,使植物增强抗病虫能力,经常检查,早发现早处理。采取综合防治、化学防治、物理人工防治和生物防治等方法防止病虫害蔓延和影响乔木生长,尽量采用生物防治的办法,以减少对环境的污染。用化学方法防治时,喷药一般要在晚上进行;药物、用量及对环境的影响,要符合环保的要求和标准。发生病虫为害,最严重的危害率在5%以下,单株受害程度在5%以下。

(七)防台风及意外

做好防台风工作。台风前加强防御措施,合理修剪,加固护树设施,以增强抵御台风的能力。台风吹袭期间在确保安全的情况下迅速清理倒树断枝,疏通道路。台风后及时进行扶树、护树,补好残缺,清理断枝、落叶和垃圾,使绿化景观尽快恢复。同时要求随着树木的长大,及时将护树带或铁箍放松,以免嵌入树皮内。遇雷电风雨、人畜危害而使树木歪斜或倒枝断枝,要立即处理、疏通道路。

四、绿地维护

养护单位有义务保护绿地红线范围内不被侵占,绿地版图完整,花草树木不受破坏,无乱摆乱卖、乱停乱放的现象。

(一)保护

保护绿地红线和红线内的花草树木,对任何侵占和破坏行为要加以制止并及时报告管理部门。经上级批准临时占用的绿地,应监督期限内恢复原状,如有超过审批面积或数量,要立即上报。

(二)监管

养护单位要加强监管,使绿地内没有堆放东西和停放自行车、机动车,没有行人穿越绿地,没有人力车和机动车驶进草地,没有设摊摆卖,没有在绿地内玩耍、乘凉、攀折树木花草、采摘花果、损坏或窃取树木花草或绿化设施及其它损害花草树木的活动或行为,没有在树上挂标语、晾衣服等现象。

五、环境卫生

环境卫生的标准是绿地清洁,无垃圾杂物,无石砾砖块,无干枯枝叶。道路日常保洁时间段为7:30-18:30。清除垃圾杂物后,要注意绿地保洁,垃圾做到日产日清,不过夜,不焚烧。

对于全年工作时间的计划安排:

一月份本月是全年气温最低的月份,花草树木处于休眠状态

1、对各种观赏树木结合整形进行冬季修剪工作,清除树木上的枯死枝、伤残枝、病枝以及妨碍架空电路线和建筑物的枝条。并对绿地上的落叶进行清扫工作。1)保持绿地清洁。2)预防发生火灾。

修剪目的:1)整形,使植物按照人的意愿生长,增加景观效果。如球状、带状等不同形态。2)促进植物健康生长。特别是幼树。3)增加观赏花的质量和数量。

3、冬季干旱少雨也是造成花草树木死亡的一个重要原因。因此在条件许可的情况下,可选择气温较高的某天中午浇灌一次冻水,缓解冬季干旱对树木造成的危害,特别是对草坪和灌木类树种。

4、对于易受损坏的树木要加强保护。

5、检查树木防寒情况,对损坏的防寒设施进行修补。

二月份气温较上月有所上升,树木仍处于休眠状态

1、防止草坪过度践踏,对枯草进行梳草工作;清除过厚枯草层,防止火灾发生。(春节、元旦)

2、绿化机械及工具进行清查与修理工作。

3、继续进行树木修剪,月底前结束。

4、做好春季绿化准备工作,编制苗木种植、补种计划及工具、机械、农药

购置计划。

5、落实绿化工作人员。

三月份气温继续上升,中旬花灌木开始发芽,草坪开始返青

1、绿化工作人员应落实到位。

2、3月12日是全国植树节,做好绿化宣传工作。

3、草坪与树木均开始返青,需水量增加,选在天气好、气温较高的时间,对所有绿地浇灌春水1-2次。

4、进行彻底、全面的清理,清除干草、杂物。

5、全面检查草坪土壤平整状况,对不平整部位可适当添加种植土和细沙进行平整。

6、修整花池、树耳。做到花池、树耳轮廓清晰、整齐、美观。

7、春季绿化工作开始,抓紧时间做好花灌木的种植、补植。确保成活率。

种植树木注意事项:1)当天运来的苗木尽可能当天要种完,不能种完的要进行假植。2)种植树木当天浇水两遍。3)及时进行修剪。

8、下旬对草坪追施一次氮肥,花卉可施复合肥。

9、中下旬逐步拆除防寒设施。

四月份气温继续回升,花灌木均已发芽、开花开始进入生长期。

1、四月上旬第一个星期日是北京市的植树节,结合绿化工作安排好活动。

2、大部分植物均已发芽、开花,草坪已经基本返青,应抓紧时间及时完成花灌木的种植、补植工作(特别是落叶品种应在发芽前、常绿树在4月中旬以前完成)提高成活率。

3、及时清除草坪中的杂草,控制杂草生长。

4、对草坪适当的修剪,留茬高度控制在5-8厘米,对草坪施氮肥,保障草坪的春季生长发芽。施肥可采用多次少量的方式,施肥后应该灌水一次。

5、全面防止病虫害,此时是蚜虫的初发期,花灌木生长期内均有发生,因此防治蚜虫工作应贯穿到9月份。防治蚜虫可采用低毒广谱类杀虫剂,如溴氰菊脂、菊杀乳油、辛硫磷等药物。

6、对各种树木及草坪及时浇水,特别是草坪浇水次数应在2-3次左右。

7、对移植和新补植的树木和草坪应加大肥、水管理。

8、剪除冬、春季干梢的枝条。

9、有条件的管理处可对花灌木施有机肥。

10、对绿篱进行第一次修剪,迎接“五一”的到来。

五月份气温急骤上升,树木迅速生长。

1、对观花灌木进行花后修剪,并剪除残花,如连翘、榆叶梅、碧桃等。对其他树木可进行春季修剪,主要是徒长枝的修剪,新植树木及时剥芽。

2、及时修剪草坪,一般修剪10天左右修剪一次,修剪高度控制在5-8cm为宜,遵守修剪三分之一的原则。剪草前应先清理草坪,清除草坪中的树枝、石块等杂物,剪下的草屑及时清理,保持草坪的清洁、整齐。

3、及时清除草坪中杂草,控制杂草的生长。

4、注意病虫害的防治,除了防治蚜虫外,此时草坪易发生叶斑病、白粉病和锈病,此类病害是由真菌、病毒引起,有很强的传染性,且危害性极大,可造成草坪大面积死亡,在五月——九月期间均有发生。要给予充分重视,早发现早防治。有条件单位每隔10天左右可喷洒一次多菌灵及粉锈宁预防病虫害的发生。

5、此时期是花灌木生长旺盛期,需水量大,因此及时浇水十分重要。但要注意不要积水。

6、对损坏严重的草坪进行补植或播种。

六月份气温急骤上升,树木迅速生长。

1、雨季来临时,可将过大、过密的树冠进行适当疏剪。对一些宿根花卉进行摘心修剪,控制生长,增加花卉量。

2、做好绿地的排水防涝的准备工作。

3、对草坪修剪应定期进行,一般修剪3-4次。

4、六月份是各种病虫害的多发期,防止虫害发生也是本月的重要工作。主要病虫害有:1)蛀杆害虫:天牛幼虫。2)地下害虫:蝼蛄、地蚕等。主要农药有氧乐果、辛硫磷、菊杀乳油、三氯杀螨醇、溴氰菊脂、克螨特、敌杀死、杀螟

松和多菌灵、代森锰锌、甲基托布津等。

5、及时清除杂草。

6、施肥,此时进入高温季节,多施磷、钾肥,少量施用氮肥,施肥量控制在1千克/100平方米左右。

7、对绿地多浇水,浇水次数4-5次,浇水应避开高温时间,尽量早晚浇灌,禁忌地表积水。

8、对损坏严重的草坪进行补植或播种。重点地区面积小的可以补植,面积大的非重点部位应以播种为好。原生草寿命长,节约资金。

七月份本月气温较高、湿度大、多暴风雨

1、对草坪修剪3-4次。

2、对草坪和树木适当浇水,一般以湿润地表15-25厘米为宜。

3、本月雨水充沛,杂草生长旺盛,要对绿地内杂草及时清除(除草剂药害较大,不提倡使用,大多数以人工拔除为主)。

4、由于本月气温高、湿度大,所以对病虫害特别应注意,特别是草病虫害发生频率高,所以要经常喷药进行预防工作。本月草坪易发生白粉病、锈病、褐斑病。

5、大雨后,容易发生树木倒歪等危险情况,各管理处应及时派人检查,发现险情及时处理。

6、做好排水防涝工作,雨后及时排除绿地内的积水。本月由于雨水多空气湿度大,是移植常绿树和竹类的好季节。

八月份本月气温较高

1、草坪修剪3-4次左右。

2、绿地浇水根据天气情况适当安排。

3、及时、有效地防除各类杂草。

4、本月与上月一样,容易发生病虫害,养护工作主要以控制病虫害为主,及时、有效地对病虫害进行防治。对每次病虫害的的特征和使用药物效果认真记载,以便总结经验。

5、下旬可继续对损坏的草坪进行(8月中旬——9月上旬草坪播种最佳季节)播种。

九月份气温下降,临近国庆节

1、结合整形对树木进行秋季修剪,主要剪除春、夏生长的徒长枝,干枯枝叉。

2、绿篱整形修剪。主要是新枝条平整度的修剪。

3、对草坪修剪3-4次。

4、绿地灌水3-4次。

5、对弱势花灌木、草坪施肥,以磷肥和钾肥为主,增强其抗病能力和促进树木和草坪的秋季生长。

6、全面整理绿地园容,做到树木青枝绿叶,园容干净整齐。迎接国庆。

7、对绿地内杂草进行全面清除。

8、本月气温开始下降,是冷季型草坪的最佳生长期,也是地下害虫危害较严重的时期,因此,对地下害虫的防止不能放松。

十月份气温继续下降,花灌木开始落叶

1、对草坪修剪1-2次,留草高度适当提高,利于草坪的安全越冬。

2、对枯死的草坪病斑及时清理,对草坪中出现的空隙地进行补植。草坪的播种应于上旬全部完成。

3、绿地灌水1-2次。

4、追施磷、钾肥,促进树木和草坪的越冬能力,延长绿色期。

5、对越冬的虫害进行防治,特别是树木虫害和地下虫害。

十一月份气温继续下降,花灌木开始落叶,进入休眠期

1、大多数植物生长缓慢,逐渐进入休眠状态,部分树木和草坪出现枯黄现象,管理工作主要是清扫地表的树木落叶,对草坪的枯草层进行清理,下旬清理后应该浇冻水一次,特别是补植或补播的新建草坪。

2、对各种机具进行清理、检修和保养工作,对草坪机具收存、入库管理。

3、对局部呈绿色的草坪和常绿树种及部分未落叶的落叶树种可轻施磷钾肥和水分的供应,以使得绿色期更长。

4、对新植或需防寒的植物树种做好防寒设施的工作,确保植物顺利越冬。如:新植丝兰、樱花、泡洞、悬铃木、水杉、雪松、玉兰等都要进行防寒。每年需要防寒的树种有竹类、雪松、黄杨等。

十二月份气温零度以下,花灌木进入休眠期

1、花灌木进入休眠期,可对花灌木进行冬季修剪,对需移植的树木做出计划,以便来年及时移植。

2、清除树木落叶,防止过度地践踏草坪。

3、天暖时可对草坪进行一次浇水,对草坪完全越冬提供充分保障,并有利于春季草坪返青。

4、对绿化机具进行全面保养、入库。

5、整理养护管理记录,做好全年绿化总结。

DCS系统的总体要求

1.1 DCS系统的总体要求 计算机监控系统将实时、全面了解热源、热网以及通讯网络的运行情况,将热负荷的变化趋势及时的反映到热源控制中心,根据热网的负荷预测结果对热源运行进行指导。满足热用户的需求,它是热源、热网安全可靠高效运行的保证。 锅炉燃烧系统调节的主要任务是保证锅炉的供热量,保证锅炉出水温度、流量等参数达到外网的需求,同时保证锅炉的安全运行。在此前提下,关键是如何保证经济燃烧,如何提高热效率这是热水锅炉节能降耗的关键也是控制的核心。而要做到节能降耗,关键是如何实现合理的、优化的进行给煤量调节、风煤比调节、鼓引风配比调节、循环水泵调节。综上所述要求投标单位对热水锅炉的过程控制进行详细阐述,包括热源与热网的统一性调节策略,并对节能降耗,经济运行的具体指标做书面承诺。 (1)要满足锅炉的安全可靠运行、优化控制、节约能源和保护环境。 (2)在自控系统的整体结上要满足:强化现场分布式控制功能的冗余结构现场总线连接。将“危险”最大限度的分散,实现真正意义上的“集中监测管理和分散控制”的总体设计。 (3)基于标准总线设计,控制设备靠近现场安装,节省配线和空间、省工、省时、省料,故障点大大减少,维护费用大大降低,系统安全可靠性得到根本性增强。并且中央权限控制可以调用所有的现场信息。 本DCS系统总体方案其结构共分三层:上位监控管理层,现场分布式控制层以及通讯层。 1.1.1上位监控管理层功能 (1)工程师站:主要用于自控系统维护和开发,它是全系统的最高级别,主要功能如下: ?控制系统的组态、调整、科学地安排生产和系统的经济运行; ?系统开发、系统画面的编辑和修改 ?通过通讯总线调出现场控制站的信息和数据,并且也可下装系统信息和数据至各控 制站 ?系统安全管理分配和权限级别 ?高级别的监视管理 ?工程师站设置了软件密码保护策略应用程序和系统数据库;,以防非工作人员擅自 改变控制 ?正常运行时,工程师站可作为操作员站使用; ?工程师站可对操作员站进行权限的限制和控制; (2)操作员站

总体要求

《公共政策导论》考试大纲 第一部分总体要求 公共政策导论是一门理论性和实践性都很强的学科,学习本课程必须既重视理论思维能力的培养,又注重不断提高自己对现实中政策实践问题的分析能力。公共政策导论这门课程结合我国制定和执行公共政策的实践,阐述了公共政策过程中的一些基本原理、原则和方法。对于广大初学者来说,要想学好本课程,应当做好如下几个方面: 第一,认真阅读教材,找出教材中的重要知识点和难点,并不断巩固记忆和加深理解,力求做到熟练掌握教程中的每个知识点。 第二,在熟练掌握教材内容的基础上,认真做好即时练习和课程作业,从中发现自己学习中的不足和薄弱环节,从而在继续学习的过程中有的放矢,不断提高。 第三,要认真阅读案例部分及其答题技巧,并有意识地留心新闻、报刊、杂志等媒介上的公共政策案例,学会运用所学知识去分析实际案例。 第四,对于例题分析部分要仔细领会,不仅要记忆例题的知识内容,更要学会回答各种题型的技巧和方法。 第五,在学习完课程的全部知识内容后,应认真做好模拟试题,这些题型、题量以及试题难度都是模仿全真试题而设计的,因此,同学们应当自己制定具体的复习计划,在考试前完成考试题库中的模拟试题,以便在正式考试中驾轻就熟,取得优异成绩。 第六,学习本课程应当采取理论联系实际的方法,不断温习教程中理论知识,并能够结合现实社会中的政策实践,做到学以致用,不断巩固和提高自己的理论水平和分析能力。 以上几点是对于公共政策导论这门课程的初学者提出的总体要点,希望同学们在自己的学习过程中,结合自身的实际情况灵活安排自己的学习进程,按照上述几点的基本要点,努力提高学习效率,增强学习效果,争取在正式考试中取得优异成绩。 第二部分试卷结构 公共政策导论的正式考试试卷分为两部分:选择题部分和非选择题部分。选择题部分包括单项选择题和多项选择题;非选择题部分包括简答题、论述题和案例题三种题型。 下面我们分别介绍各种类型及其分值情况。 (1)单项选择题 单项选择题的基本要求是从四个备选答案中选出一个正确答案,多选、错选不得分。一般来说,单项选择题较其它题型容易,这部分题目重在考察考生对基础知识的把握。单项选择题共25个小题,每题1分,共25分,这在整个试卷中所占的分值比重已经相当高了,对于多数考生来说,单项选择题等于是送分题,因此,绝对不可轻视单项选择题每题1分的准确率,如果单项选择题不能得到较好成绩,总分就很难提高。下面我们试举一例,来看单项选择题的出题方式,例如: 在美国,以下选项中不属于公共政策的是() A、立法决策 B、行政决策 C、司法决策 D、政党决策 经分析我们知道,立法决策、司法决策、行政决策都在美国公共政策之列,政党虽然有时能够发挥较大的影响作用,但政党只能作为非官方参与者影响公共政策,政党的政策不能作为公共政策的一种,因此,本题正确答案是D。 (二)多项选择题 多项选择题的基本要求是从五个选项中选出二至五个选项,多选、少选、错选均不能得分。因此,多项选择题的难度相对于单项选择题来说就加大了许多。在标准试卷中,多项选择题有5个小题,每小题2分,共10分。大家千万不能轻视这10分多项选择题的份量,虽然分值比重不是太大,但这是最能够体现差距的一个地方,稍有不慎就会被别人超出4—6分,相反如果复习全面、准确,就能够轻松超出一般人的得分,稳获这10分。可以说多项选择题是许多人成败的关键点。多项选择题的出题方式如下:

服务总体要求

(一)服务总体要求 1.项目成果要严格依照国家颁布的有关法律、法规及政策要求,符合相关的技术规范和标准; 2.研究过程中应当进行深入调查研究,掌握项目开展所需的基础数据,通过调查建设用地供后开发利用现状,分析存在的问题,逐步建立一套适应我市实际的供后监管制度,实时掌握我市土地的开发利用情况,促进土地节约高效利用。 3.项目成果应做到规则制定科学合理,符合深圳实际情况,便于理解且具有可操作性。 (二)工作对象及时间要求 本次工作范围为深圳市2018年度建设用地供应后开发利用现状、问题分析与全流程监管。根据委相关工作部署要求,该项工作于项目中标后开始,周期12个月,遇有特殊情况,经招标人同意可适当延长。 (三)工作内容 1.建设用地供后开发利用现状调查 全面调查2018年建设用地供后的出让金收缴、土地移交、项目开工和竣工、闲置以及信息公开等情况,建立建设用地出让后开发利用现状数据库。 2.建设用地供后开发利用现状统计及问题分析 统计各个季度和年度建设用地供后开发利用情况,分析存在的问题,提出解决的策略或路径。 3.撰写土地利用管理工作情况通报 包括建设用地报批情况、重要民生用地保障情况、土地利用计划执行情况、土地供应情况、土地开发利用情况等内容,以及其存在的问题和政策建议。 4.各级政府部门保留建设用地专项清理、统计分析与政策建议 通过对我市历史上审批的各级政府部门保留建设用地建设专项清理,建立数据库,发现存在的问题并分析产生的原因,提出对策建议,撰写建设用地数据专项清理工作报告。 5.已出让工业用地类历史遗留用地利用现状、处理路径及典型案例研究 结合工业用地土地供应制度变革历程,通过调查我市6.30项目用地权属、开发现状、闲置处置、批后监管等情况,对6.30项目用地进行全面清理,建立台账清单,分析存在的问题,研究典型案例,寻找处理路径。 6.深圳市产业用地批后监管完善建议 结合项目开展过程中发现的产业用地存在的问题,剖析原因,提出适用深圳实际的产业用地批后监管的完善建议。 7.完善建设用地流转监管土壤环境质量调查评估结果使用机制。 我市深入推进土地管理制度改革,同时面临人口、资源、环境紧约束的现实情况,土地资源的稀缺性难以解决的前提下,建设用地土壤环境保护至关重要,土壤环境质量调查评估结果不仅仅是确定土地用途的重要条件,也是评价建设用地使用水平的重要指标,理应贯穿于产业生命全周期和土地储备、开发利用、批后监管的全流程。结合广东省土地2017年土地出让政策最新

智能化系统总体设计要求

2.3智能化系统总体设计要求 (一)、总体要求 1.本系统以综合布线系统和通信系统、计算机网络系统为平台,充分体现现代信息处理技术、传感技术、自动控制技术和网络通信技术在卷烟生产企业的应用水平。 2.我司提供的设施是一个完整的系统。除本技术文件中所明确列出的要求外,凡系统正常运行具备的功能和设备及配件,均包括在本工程范围中。 3.我司在设计说明中提供系统设计原理图、系统拓扑结构图、控制点位表、联动控制系统图、控制机房布局图等。 4.应功能布局重新调整的特点,在建筑走线和布点位置方面留有足够的调整性与冗余度。 5.以结构化、规范化、模块化、集成化的方式实现,适应系统维护和技术发展的需要。 6.采用先进而成熟的技术、可靠而适用的设备。 7.若中标,我司负责系统的开通调试和检测验收,并负责一年以上的免费维修与保养。我司负责维修保养期内系统正常运行操作所发生的设备更换。 8.我司提供业主操作管理人员的培训计划。 (二)、系统安全性 1.设备安全性 ?系统所用设备、器材的安全性指标均符合相关产品标准规定的安全性能要求?系统所用设备、器材需经国家质量检测中心或行业管理部门授权的检测认证机构测试认证合格。 2.操作人员的安全性 ?系统的设计应“以人为本”。 ?所用设备或系统的任何部分有足够强度,防止可能对人员的伤害。 ?系统采取防触电保护等措施,所用设备不能有害人体健康。 3.信息安全性 ?系统设置操作密码、操作等级和控制权限,保证系统运行数据的安全。?有防信息网络病毒和非法入侵的措施。

4.防破坏性 ?系统具备断线、短路和并接其它负载时的报警功能。 ?传输线路的出入口线隐蔽,并有保护措施。 ?系统有自检功能,应具备故障报警、失效告警功能。 (三)、系统可靠性 1. 保证智能化系统全天候、24小时的正常运行。 2. 采用经过工程实践考验、先进而成熟的技术。 3. 采用经过严格质量检验或认证、性能可靠、性能价格比高的产品或设备。 4. 可靠性分配 根据系统规模的大小和用户对系统可靠性的总要求,将整个系统的可靠性指标要求转换为系统各组成部分(或子系统)的可靠性要求。 ?系统所有子系统的平均无故障时间(MTBF)大于其可靠性分配指标。 ?所有设备、器材的平均无故障时间(MTBF)大于其可靠性分配指标。 5.简化设计 系统在完成规定功能的前提下,尽可能简化结构、尽可能减少设备、尽可能缩短路由,以获得系统的最佳可靠性。 6.冗余设计 ?系统保证系统的某个局部发生故障或失效时,不影响系统其它部分的正常工作。 ?系统采用储备冗余设计。特别是系统的关键组成部分或关键设备,设置热(冷)备份,以保证在系统局部受损的情况下能正常运行或快速维修。 7.可维修设计 ?系统设备采用标准化、规格化、通用化设备以便维修和更换。 ?系统主机结构模块化。 ?系统线路接头插件化,线端必须作永久性标记。 ?设备安装或放置的位置留有足够的维修空间。 ?传输线路设置维修测试点。 ?关键线路或隐蔽线路留有备份线。 (四)、系统电磁兼容性

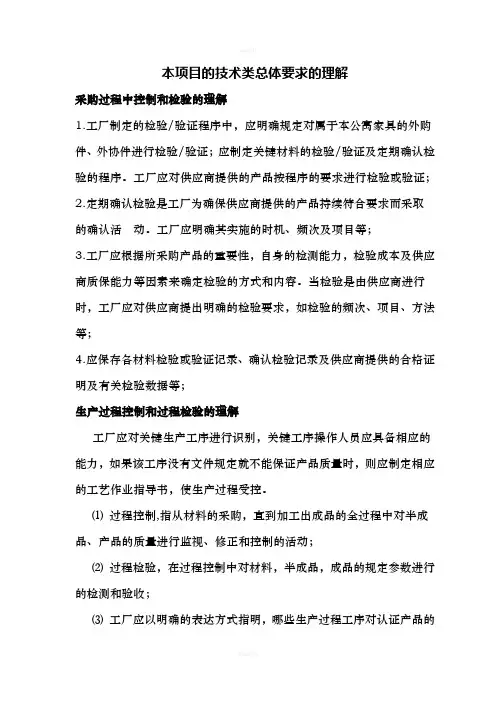

对本项目的技术服务类总体要求的理解(1)

本项目的技术类总体要求的理解 采购过程中控制和检验的理解 1.工厂制定的检验/验证程序中,应明确规定对属于本公寓家具的外购件、外协件进行检验/验证;应制定关键材料的检验/验证及定期确认检验的程序。工厂应对供应商提供的产品按程序的要求进行检验或验证; 2.定期确认检验是工厂为确保供应商提供的产品持续符合要求而采取的确认活动。工厂应明确其实施的时机、频次及项目等; 3.工厂应根据所采购产品的重要性,自身的检测能力,检验成本及供应商质保能力等因素来确定检验的方式和内容。当检验是由供应商进行时,工厂应对供应商提出明确的检验要求,如检验的频次、项目、方法等; 4.应保存各材料检验或验证记录、确认检验记录及供应商提供的合格证明及有关检验数据等; 生产过程控制和过程检验的理解 工厂应对关键生产工序进行识别,关键工序操作人员应具备相应的能力,如果该工序没有文件规定就不能保证产品质量时,则应制定相应的工艺作业指导书,使生产过程受控。 ⑴过程控制,指从材料的采购,直到加工出成品的全过程中对半成品、产品的质量进行监视、修正和控制的活动; ⑵过程检验,在过程控制中对材料,半成品,成品的规定参数进行的检测和验收; ⑶工厂应以明确的表达方式指明,哪些生产过程工序对认证产品的

关键特性(安全、环保、EMC)起着重要的作用; ⑷工厂应对在关键工序岗位的人员能力提出具体要求,并保证在岗人员的能力符合规定的要求; ⑸并非所有的工序都需要工艺作业指导书。工艺作业指导书是否需要及其详略程度与操作人员的能力、作业活动的复杂程度等有关。只有在确认没有文件规定就不能保证认证产品质量时,工艺作业指导书才是必需的; ⑹通常,工艺作业指导书应明确工艺的步骤、方法、要求等,必要时,可包括对工艺过程监控的要求。 生产环境过程中的控制和检验的理解 1、环境条件包括:温度、湿度、噪声、振动、磁场、照度、洁净度、无菌、防尘等; 2、工厂应识别认证产品生产过程中为达到其符合要求所需的工作环境,应提供和管理相应的资源以确保工作环境满足规定要求。 设计过程中的控制和检验的理解 1、在检验/试验点上,须用明确的表示方法(如图纸、图片、模型、描述说明等)标明认证样品的特点(如名称、规格、型号、尺寸等);检 2、检验的目的是为了确保产品的一致性。

邮件系统总体要求和技术要求

第一部分系统性能要求 1、系统的可靠性要求 .................................................................................................. 2、系统的可扩展性要求 .............................................................................................. 3、邮件系统可管理性要求 .......................................................................................... 第二部分技术要 求 .......................................................................................................... 1、系统运行环境要求 .................................................................................................. 2、系统架构要求 .......................................................................................................... 3、系统功能要求 .......................................................................................................... 4、Web邮件功能要求 .............................................................................................. 5、系统管理功能要求 .................................................................................................. 6、反垃圾及防防病毒要求 ........................................................................................ 7、日志统计功能要求 .................................................................................................. 8、二次开发和系统兼容性 .......................................................................................... 9 .................................................................................................................. . 、其他要求

PG项目总体要求

一、项目总体要求 (一)建设目标 1.完成市警用地理信息数据库的建设,直观展现地形情况、公安机关资源分 布状况等信息。 2.搭建警用地理信息网络共享与发布平台,实现警用地理信息资源共享与发布,实现多级电子地图体系管理。 3.建立统一的数据采集平台,实现数据统一采集入库,实现数据持续动态更新。4.建立与地市业务信息资源库的关联,实现基于区域的信息资源专题分析和可视化。 5.在平台基础上完成部分公安专业GIS业务应用系统的建设。 6.在平台上利用所提供的开发接口可快速建立所需的相关应用。 7.?结合公安部的标准,建立市警用地理信息平台的相应标准规范,指导、规范全局地理信息系统的应用建设工作,使其逐步实现规范化、标准化目标。(二)建设原则 为了警用基础信息平台建设能够更加合理、科学,系统必须安全、可靠、稳定,具备很强的综合服务能力,在建设该系统时,应遵循以下系统设计原则: 1.先进性和实用性原则 2.一致性和可管理性原则 3.高可靠性和稳定性原则 4.扩展性和开放性原则 5.安全性和保密性原则 6.标准性和易维护性原则 (三)建设标准 在系统建设过程中,依据《城市警用地理信息规范》的系列标准,制定湖州市公安局警用地理信息数据及应用的标准和规范,使地理信息系统应用建设走向规范化、标准化,确保信息资源共享。系统设计依据: GA/Z 01-2004 《城市警用地理信息系统标准体系》 GA/T 493-2004《城市警用地理信息系统建设规范》 GA/T 491-2004《城市警用地理信息分类与代码》 GA/T 492-2004《城市警用地理信息图形符号》 《城市警用地理信息属性数据结构》GA/T 529-2005. 《城市警用地理信息数据组织及数据库命名规则》GA/T 530-2005GA/T

对本项目的理解和总体设计思路

办公大楼装修工程项目 装饰装修工程项目设计理解与思路 一、工程概况 建设银行是国有五大商业银行之一,属国有股份制企业。装修设计建筑面积:主楼约4575平方米,副楼约1020平方米。根据要求设计周期为20日历天。主楼以行政办公管理为主,包含大小会议室,财富中心,行长、副行长办公室,职能办公室,档案室,机房,及其他行政办公用房共71间,辅助用房8间。副楼以接待培训及员工用餐等为主,包括有大小餐厅、招待所、厨房及其他辅助用房。 二、设计原则 设计的中心理念是“环保、朴实、耐用,充满人性化”。此方案是对建设银行室内建筑装饰进行整体设计。整体设计是可持续设计。(将生态设计原则、自然、历史、地域文化背景、企业文化背景、相应技术手段及设计对象的经营取向有机结合起来) 1、以传统的低技术方法设计,取材方便,更多关注的是文化的

生态内涵,即指传统文化的本质内容如何地道的传承。 2、场所形态的生成,顾及到环境的、功能的、精神(感官)的各个方面。 3、室内空间所具有的美和力量应是从所处的场所中生长出来,同时又完整的融合在他所处的环境中,有着强烈的场所感。 三、整体构想 简洁是该设计的中心理念。以简洁的设计语言,功能性与人性完美结合;关注自然,尊从场地精神,遵从生态价值。(文化、自然、材料)其设计要很好的锲入自然,要顺应自然、引入自然元素。 四、材料的设计 自然循环和过程的可视化给我们所设计的环境赋予了生命,我们的设计必须遵循着生命的法则,为“可持续发展”承担义务。游牧生态圈的“循环”理念则被我们引申到材料的设计上来,设计材料时要选择那些有生命价值的、可循环使用的材料。例如:水、光、木质材料、钢材、铝材、玻璃等。 五、空间的设计 构成“地域性”的要素有:自然、物质、精神和社会时态的映像,我们的设计是对特定自然的历史、技术组合以及文化模式的一种表达和体验。

项目建议书格式要求

项目建议书格式要求 篇一:项目建议书格式 1.总体要求 全文不超过 5000 字(包括中英文摘要),并按以下顺序编排:作品名 “科 技小论文”、作者、指导教师、学校名+学校所在城市+邮编、摘要、关键词、 正文、参考文献。采用 word 2003 版本编排。 2.页面要求 A4 页面。 页边距: 上 25mm, 下 25mm, 左、 右各 20mm。 正文采用小四号字体, 标准字间距,单倍行间距。不要设置页眉,页码位于页面底部居中。 3.图表要求 插图按序编号,并加图名(位于图下方),采用嵌入型版式。图中文字用小 五号宋体,符号用小五号 Times New Roman(矢量、矩阵用黑斜体);坐标图的 横纵坐标应标注对应量的名称和符号/单位。 表格按序编号, 并加表题 (位于表上方) 。 采用三线表, 必要时可加辅助线。 4.字号、字体要求 项目建议书 作者:×××,×××,×××,×××,×××[r2] 指导教师:×××, ×××[r3] (XXXX 学校,贵州 贵阳 550081)[r4] (空一行) 【项目内容摘要[r5]】主要研究内容、关键技术、特色和创新 等重要内容(200—600 字以内)。联系人、联系电话、EMAIL 【关键词】: (空一行) 一、项目背景 1、国内外本项目领域科技创新发展概况和最新发展趋势; 2、项目研究的目的、意义; 3、本项目研究达到的科技水平; 4、应用推广前景及预期的社会经济效益。 二、研究内容和目标 1、主要研究内容、技术经济指标; 2、关键技术、技术创新及研究方法和技术路线(或工艺流程); 3、项目的总目标和阶段目标(含预期知识产权状况);

对本项目系统总体要求的理解

一、对本项目系统总体要求的理解 我公司对能参加本次维修工程投标工作表示荣幸和感谢,并本着认真、严肃的态度编制本工程的技术标。 通过认真研究和学习本次招标文件及图纸资料,并踏勘了施工现场,对本工程所涉及的标准、维修范围及施工特点有了进一步的理解。我们有充分的信心保证以质量优、工期短、服务好、配合好的承诺,全面完成图纸规定的各项任务,为业主提供优质服务。 我公司将全力以赴,做好施工前的各项准备工作,编制调整详细作业计划。发挥我公司管理优势,配备多支作业队伍,用ISO9001体系管理程序指导施工,确保本工程优质按期完工。 我公司有着丰富的类似工程的施工和协调经验,这是我们按期完成该工程的有力保证,我们将以75天的总工期完成施工。 按照ISO9001的质量管理体系,在工程竣工后的保修期内,我们将委派专人指导本工程范围内的使用期的保养、维护工作,提供优质服务,以解除业主地后顾之忧。 我们将与业主和设计部门密切配合,诚意接受和尊重施工监理、设计专业人员在施工过程中的指导和帮助,充分理解业主的要求和设计意图,为把本工程装饰得尽善尽美做出我们应有的贡献。 我公司针对贵单位是国家机关单位的所需功能,特别制定了详细的环境防护措施,以确保我方在施工期间不影响周围居民正常的生产生活。 根据招标文件的精神及设计文件、工程量清单和我公司的技术力量,我公司承诺本工程工期目标为:75个日历天内完成;承诺质量目标为:按国家验收标准规范一次性验收合格;承诺没有由于施工的

原因而引起周边居民投诉。 二、项目总体构架及技术解决方案 1、本项目总体构架可分为:室外工程、室内工程、屋顶工程 1.1室外工程 本项目室外工程分为:地基处理、原道路破拆及新浇筑、水电安装、室外景观维修、建筑外立面翻新、铁艺围墙翻新等; 1.2室内工程 本项目室内工程可分为:原地面凿除、卫生间防水、地砖铺贴、墙顶面破损处拆除、铝扣板吊顶、墙顶面乳胶漆、室内水电安装等; 1.3屋顶工程 屋架维修翻新、女儿墙外墙涂料、金属结构翻新等。 2、根据本项目总体构架分析,本维修工程是多工种、多任务、多专业配合施工的复杂过程,在分项工程施工前,应组织专业技术人员编制详细的技术解决方案。其内容包括:施工准备、材料准备、生产准备、施工重点难点等,施工时应先做样板,给各方检验确认后,方可进行大面积的施工。 2.1施工准备工作 (1)施工图纸会审:组织技术人员认真学习设计施工图,掌握施工图纸的全部内容,熟悉设计目的、设计意图、领会设计效果,提出合理化建议。 (2)会同有关单位搞好现场技术复核工作:与有关单位复核的重点是施工测量与有关资料的内容,熟悉场地情况,包括场地构筑物、管线埋设、种植条件等。 (3)剖析技术标内容,编制施工组织设计和专项施工方案,阐明施工工艺和主要项目的施工方法、劳动力组织和工程进度、质量、

项目建设要求项目概况一项目总体要求为贯彻落实教育

一、项目建设要求(项目概况): (一)项目总体要求 为贯彻落实《教育规划纲要》、《教育信息化十年发展规划(2011-2019 年)》和《教育部关于加快推进职业教育信息化发展的意见》,以信息技术推动职业教育教学改革创新,促进教学方式和学习方式的变革,促进信息技术与课程教学的深度融合,提高教师教育技术应用能力和信息化教学水平,教育部举办全国职业院校信息化教学大赛。 本项目根据大赛要求,针对学校参赛作品进行资源开发制作,提供参赛老师解决教学设计各种技术支持。 (二)建设内容 (三)资源参数 各个教学设计具有一定的创意,并且有详细的脚本设计,据此以专业手法采集素材,通过合成完成说课稿、PPT,制作出视频、动画等。 (1)选题:从中职学生角度出发、以就业为导向,选择能解决学生未来职业岗位要求的常见、典型、有代表性的知识点、技能点、专题、实验活动,是教学中的难点、重点、易错点、热点、实用点,选题“小而精”,具备独立性、示范性、代表性,适合使用视听语言呈现。 (2)创意:富有创意,名称切合学生需求,切入点独特,导入有吸引力,教学过程深入浅出,形象生动,趣味性和启发性强,教学氛围有利于提升学生学习的积极主动性;教学策略能调动学生的学习积极性和创造性思维能力,教学方法灵活,信息技术手段运用合理,教学媒体选择恰当,教学辅助效果好;微课内容、视觉手段、风格、表达形式有创意。 (3)设计:教学方案围绕选题设计,突出重点,注重实效;教学目的明确,教学思路清晰,注重学生全面发展;教学内容:严谨充实,无科学性、政策性错误,能理论联系实际,反映社会和学科发展;教学组织与编排:要符合学生的认知规律;教学过程主线清晰、重点突出,逻辑性强,明了易懂;注重突出学生的主体性以及教与学活动有机结合。 (4)动画部分:二维或三维,根据内容设计。

对本项目系统总体要求的理解

对本项目系统总体要求的理解

————————————————————————————————作者:————————————————————————————————日期: 2

一、对本项目系统总体要求的理解 我公司对能参加本次维修工程投标工作表示荣幸和感谢,并本着认真、严肃的态度编制本工程的技术标。 通过认真研究和学习本次招标文件及图纸资料,并踏勘了施工现场,对本工程所涉及的标准、维修范围及施工特点有了进一步的理解。我们有充分的信心保证以质量优、工期短、服务好、配合好的承诺,全面完成图纸规定的各项任务,为业主提供优质服务。 我公司将全力以赴,做好施工前的各项准备工作,编制调整详细作业计划。发挥我公司管理优势,配备多支作业队伍,用ISO9001体系管理程序指导施工,确保本工程优质按期完工。 我公司有着丰富的类似工程的施工和协调经验,这是我们按期完成该工程的有力保证,我们将以75天的总工期完成施工。 按照ISO9001的质量管理体系,在工程竣工后的保修期内,我们将委派专人指导本工程范围内的使用期的保养、维护工作,提供优质服务,以解除业主地后顾之忧。 我们将与业主和设计部门密切配合,诚意接受和尊重施工监理、设计专业人员在施工过程中的指导和帮助,充分理解业主的要求和设计意图,为把本工程装饰得尽善尽美做出我们应有的贡献。 我公司针对贵单位是国家机关单位的所需功能,特别制定了详细的环境防护措施,以确保我方在施工期间不影响周围居民正常的生产生活。 根据招标文件的精神及设计文件、工程量清单和我公司的技术力量,我公司承诺本工程工期目标为:75个日历天内完成;承诺质量目标为:按国家验收标准规范一次性验收合格;承诺没有由于施工的原因而引起周边居民投诉。

对本项目总体要求的理解

对本项目总体要求的理解 我公司对能参加本次养护工程投标工作表示荣幸和感谢,并本着认真,严肃的态度编制本工程技术标。 通过认真研究和学习本次招标文件和实地踏查了需要养护的现场,对本工程所涉及的标准、养护范围及养护种类、特点有了进一步的理解。我们有充分的信心保证以质量优,服务好、配合好的承诺,全面完成招标文件所规定的各项任务,为业主提供优质服务。 我公司将全力以赴,做好养护前的各项准备工作,编制调整详细作业计划。发挥我公司管理优势,配备多支作业队伍,用IS09001体系管理程序指导施工,确保本工程优质完成。 我公司有着丰富的类似工程的施工和协调经验,这是我们按期完成该工程的有力保证,我们将以优质的服务完成养护施工。 按照IS09001的质量管理体系,我将委派专业技术人员全程指导养护工作,提供优质的服务以解除业主地后顾之忧。 我们将与业主密切配合,诚意接受和尊重业主监理在养护过程中的指导和帮助,充分理解业主的要求和设计意图,为把本工程完成得尽善尽美做出我们应有的贡献。 我公司针对贵单位是国家机关单位的所需功能,特别制定了详细的环境防护措施,以确保我方在施工期间不影响周围居民正常的生产生活。 根据招标文件的精神及要求和我公司的技术力量,我公司制定完美的养护实施计划: 一、草地养护 草地养护的标准是目的草种生长旺盛,呈勃勃生机,草坪整齐雅观,四季常绿,覆盖率达98%以上,杂草率低于3%,无坑洼积水,无黄土裸露地。 (一)生长势 草坪长势旺盛,叶片健壮,生机勃勃,叶色浓绿,无枯黄叶。 (二)修剪 考虑季节特点和草种的生长发育特性,使草的高度一致,边缘整齐。高度控

制在10厘米以下。 (三) 灌溉、施肥 根据草坪植物的生长需要加强淋水和施肥,保证肥水充足,肥料的施用方法和用量科学,防止过量或不均引起肥伤。特别在10-2月份要勤淋水多施肥,适当进行根外追肥,使草坪保持优良的长势度过干旱的秋、冬季。 (四)除杂草 及时清除杂草,方法合理彻底。草坪纯度标准为每平方米不超过10株非目的草种。 (五)平坑洼 及时填平坑洼地,使草坪内无坑洼积水,平整雅观。 (六)补植 对被破坏或其它原因引起死亡的草坪植物应及时补植,使草坪保持完整,无裸露地。补植要补与原草坪相同的草种,适当密植,补植后加强保养,保证一个月内覆盖率达98%。 (七)病虫害防治 及时做好病虫害的防治工作,以防为主,精心管养,使植物增强抗病虫能力,经常检查,早发现早处理。采取综合防治、化学防治,物理人工防治和生物防治等方法防止病虫害蔓延和影响植物生长。尽量采用生物防治的办法,以减少对环境的污染。用化学方法防治时,一般在晚上进行喷药;药物、用量及对环境污染影响,要符合环保的要求和标准。 二、灌木养护 灌木养护的标准是生长旺盛,造型美观,修剪工艺精细,植物造型具有艺术感和创意。 (一)生长势 要求灌木和花卉长势良好,枝叶健壮,枝多叶茂,叶色鲜艳,下部不光秃,无枯枝残叶,植株整齐一致,花卉适时开花,花多色艳,常年开花植物一年四季鲜花盛开;花坛轮廓清晰,无残缺,绿篱无断层;灌木和花坛丛中无垃圾、无病枝枯枝和落叶堆积;保持花带泥土低于花槽边5cm。 (二)修剪

一、系统总体要求

一、系统总体要求 本技术需求方案为松阳县广播电视台岗下山发射台15个频道的地面无线数字覆盖及原二套模拟电视和二套调频广播天馈的拆除安装调试系统方案,系统所有设备的单机技术指标及整个接收传输系统的技术指标应符合广播电视行业有关技术标准,★拟投标主要设备具有广电总局认可的相关资质,入网证、检测报告等。 1、系统必须具备以下特性 1)安全性和可靠性:系统运转稳定可靠,关键环节有主备冗余,保证24小时全天候安全优质播出。在设备选型上要选择同类设备中性能优良,并经客户使用达到高标准、高质量、性能稳定的产品。设计时必须充分考虑系统各个部分、系统各级之间的冗余备份措施,选择的设备必须达到广播级要求。 2)先进性:采用先进的、并已经得到业界认可的技术设备搭建。 3)扩展性:容易实现规模的扩展和系统的升级,升级、扩展不影响系统的正常使用。 4)良好的开放性和兼容性:系统必须具备开放性,做好与各监控系统的互联互通,满足与监控平台以及基础网络无缝链接的需求。 5)易于使用维护:使用方便,易于操作;在系统出现故障时,应能够在较短的时间内恢复系统运行。 6)实用性和经济性:要求制定详细科学实用的建设方案,在保证性能和安全的前提下合理使用资金,设备应具有最佳的性能价格比。 7)优质售后服务:系统硬件提供商、软件设计商和系统集成商都必须提供优质完善的售后服务,以确保系统建成后能长期稳定可靠地运行,系统设计要保持最好的性价比。 2、投标人必须以其丰富的系统集成经验根据本招标文件所提供的系统设计技术要求进行深化设计,确保整个方案的完整性、科学性和实用性。投标文件必须提供详细的设计方案、系统图纸、详细设备配置清单和报价。方案首先必须完全满足松阳县广播电视台岗下山发射台提出的所有技术要求,所使用的主要设备的性能指标、稳定性及可靠性不能低于松阳县广播电视台标书的指标及性能,设备必须采用知名品牌产品,并保证技术先进、科学合理、安全可靠、功能齐全、经济性好、方便使用,使建成后的系统能充分满足电视节目安全、优质播出的需要。 3、安全事项。配备专职安全员负责施工现场的安全管理,不能影响正常的广播电视节目播出。★高空作业人员必须具有个人登高作业证,施工前应提供高空作业人员人身意外伤害保险单,工程施工过程一切安全责任,均由中标方承担。 4、项目作为交钥匙工程。在本招标文件所提供的图纸资料和系统设计技术要求中如未明确说明,但可以推断是整个系统安装和运行时不可缺少或必需的配套设备、材料

对本项目的理解和总体设计思路

对本项目的理解和总体设计 思路 标准化文件发布号:(9312-EUATWW-MWUB-WUNN-INNUL-DQQTY-

办公大楼装修工程项目 装饰装修工程项目设计理解与思路 一、工程概况 建设银行是国有五大商业银行之一,属国有股份制企业。装修设计建筑面积:主楼约4575平方米,副楼约1020平方米。根据要求设计周期为20日历天。主楼以行政办公管理为主,包含大小会议室,财富中心,行长、副行长办公室,职能办公室,档案室,机房,及其他行政办公用房共71间,辅助用房8间。副楼以接待培训及员工用餐等为主,包括有大小餐厅、招待所、厨房及其他辅助用房。 二、设计原则 设计的中心理念是“环保、朴实、耐用,充满人性化”。此方案是对建设银行室内建筑装饰进行整体设计。整体设计是可持续设计。(将生态设计原则、自然、历史、地域文化背景、企业文化背景、相应技术手段及设计对象的经营取向有机结合起来)

1、以传统的低技术方法设计,取材方便,更多关注的是文化的生态内涵,即指传统文化的本质内容如何地道的传承。 2、场所形态的生成,顾及到环境的、功能的、精神(感官)的各个方面。 3、室内空间所具有的美和力量应是从所处的场所中生长出来,同时又完整的融合在他所处的环境中,有着强烈的场所感。 三、整体构想 简洁是该设计的中心理念。以简洁的设计语言,功能性与人性完美结合;关注自然,尊从场地精神,遵从生态价值。(文化、自然、材料)其设计要很好的锲入自然,要顺应自然、引入自然元素。 四、材料的设计 自然循环和过程的可视化给我们所设计的环境赋予了生命,我们的设计必须遵循着生命的法则,为“可持续发展”承担义务。游牧生态圈的“循环”理念则被我们引申到材料的设计上来,设计材料时要选择那些有生命价值的、可循环使用的材料。例如:水、光、木质材料、钢材、铝材、玻璃等。 五、空间的设计

项目概述和总体要求

一、项目概述和总体要求 本次采购项目为福州市鼓楼区鼓东街道办事处立体绿化苗木种植采购项目,竞价人应按照磋商文件所提出的服务的要求,选择具有最佳性方案前来竞价,以充分显示竞价人的竞争实力。 二、项目要求 (一) 苗木清单 1、高度与冠幅: 高度为自然高度,土球或种植袋高度不计入苗木高度; 冠幅为合理修剪后冠幅。 2、株型要求: 灌木与球型植物要求树冠饱满、匀称(灌木蓬径投影面直径的最大值与最小值之比小于1.5),乔木要求枝条分布均匀,树干基本挺直。 3、苗木生长茂盛,姿态优美,无病虫害。枝条修剪合理,剪口平滑无劈裂。 4、土球坚实不松散,土球规格为苗木胸径的6 倍。树干通直,树冠分枝均匀。 5、关于假植苗的定义: 要求规格的苗木经过断根迁地移植,一定时间生长恢复后,原有士球保持完好,树冠根系恢复功能,生长平衡自然。具体要求为: (1) 明显经过移植过程,原土球完好,新生根系已初木质化,恢复吸收功能; (2) 种植时间经过越冬期后至少三个月以上; (3) 移植苗明显有新生长的健康根系和第三级分标,形成合同要求的冠幅标准: (4) 移植地到交货地点、运输时间不超过24 小时。 6、苗木必须健康,新鲜,无病虫害,无缺乏矿物质症状,生长旺盛而不老化。 (三) 项目相关要求: 1、竞价人须负责全部苗木的包装、运输、保险、装卸、种植、养护、交付验收和相应的技术培训、指导、售后服务等。 2、本项目交付验收所需的一切辅材如招标文件无具体要求的,由竞价人根据采购人案需要和现场提供,实际使用数量与竞价人的投标数量不符时不对合同单价产生变更。 3、竞价人应根精招标范围列表的内容在技术规格对比表中遥项应答,并在货物说明一览表中提供投标方案,苗术的实际产地、技术规格参数等详细的技术资料,以及对苗木培育、转移工艺、修剪、组织方案等作详细说明。任何由于含糊不清的表示造成对评标结果的影响均由竞价人负责。 4、各竞价人应根据本招标文件的要求及国家、行业标准、规范作出投标响应。

对本项目的技术服务类总体要求的理解修订稿

对本项目的技术服务类总体要求的理解 内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)

本项目的技术类总体要求的理解 采购过程中控制和检验的理解 1.工厂制定的检验/验证程序中,应明确规定对属于本公寓家具的外购件、外协件进行检验/验证;应制定关键材料的检验/验证及定期确认检验的程序。工厂应对供应商提供的产品按程序的要求进行检验或验证; 2.定期确认检验是工厂为确保供应商提供的产品持续符合要求而采取的确认活动。工厂应明确其实施的时机、频次及项目等; 3.工厂应根据所采购产品的重要性,自身的检测能力,检验成本及供应商质保能力等因素来确定检验的方式和内容。当检验是由供应商进行时,工厂应对供应商提出明确的检验要求,如检验的频次、项目、方法等; 4.应保存各材料检验或验证记录、确认检验记录及供应商提供的合格证明及有关检验数据等; 生产过程控制和过程检验的理解 工厂应对关键生产工序进行识别,关键工序操作人员应具备相应的能力,如果该工序没有文件规定就不能保证产品质量时,则应制定相应的工艺作业指导书,使生产过程受控。 ⑴过程控制,指从材料的采购,直到加工出成品的全过程中对半成品、产品的质量进行监视、修正和控制的活动; ⑵过程检验,在过程控制中对材料,半成品,成品的规定参数进行的检测和验收; ⑶工厂应以明确的表达方式指明,哪些生产过程工序对认证产品的关键特性(安全、环保、EMC)起着重要的作用; ⑷工厂应对在关键工序岗位的人员能力提出具体要求,并保证在岗人员的能力符合规定的要求; ⑸并非所有的工序都需要工艺作业指导书。工艺作业指导书是否需要

系统总体设计方案

系统总体设计方案 (1)引言 a.系统简介: 系统名称:基于Silverlight的地图路径分析; 系统目的及功能:应用Silverlight技术的WebGIS二次开发, 实现地图的加载,放大,缩小及路径节点的 分析; 系统建设的组织单位:11地信软件工程第一小组; 系统建设的服务对象:在地图处理过程中,需要用到路径分析 功能,求最短路径,最佳路径的全体人 员; b.参考资料: 《基于Silverlight的WebGIS开发》吴信才著电子工业 出版社 (2)系统总体设计技术方案: a.模块设计: 模块层次功能分解图:地图路径分析 基础功能查询功能空间分析 放大缩小移动图形查询条件查询缓冲区路径分析 模块结构图:输入(地图输入)处理(地图分析)输出(输出结果) b.代码设计:代码是代表事物名称、属性、状态等的符号,一般用数字、 字母或它们的 组合来表示。由于功能比较简单,这里采用顺序代码; c. 输入设计: 输入设备:键盘、鼠标等; 数据的校验方法数据的校验方法:由人工进行(数据类型校 检)和(格式校检); 出错后的处理方法:机器自动处理,只处理正确的数据,出 错数据待修正后再进行同法处理; d.输出设计:输出设备:电脑屏幕(显示图形数据,具备实时性和人机对 话); 输出格式:以弹出对话框等形式输出; e.数据库设计说明: 概述: 设计意图:此数据库的设计目的是基于Silverlight

的地图路径分析数据库的开发,并加以完 善,可以投用于路径分析; 设计环境:数据库管理系统 SQLServer2000以上; 操作系统 windows 7; f.模型库及方法库设计:模型库完成对模型的静态和动态管理,并与方 法库之间的接口操作 方法库提供对地图放大、缩小、移动、查询及 分析等; g.网络设计:本系统需联网实时更新信息; h.安全保密设计:此系统是以谷歌地图为基础,并不涉及个人信息等情况, 故不存在安 全保密等问题; i. 评价、验收:系统的功能分为基础功能、查询功能及分析功能,在基础功能上,实现放大缩小及移动,在查询上要求能以图形和条件两个方法查询,再分析上要能进行路径和缓冲区分析; j.实施方案说明书: 实施方案说明 系统名称:基于Silverlight的地图路径分 析; 子系统名称:基本功能、查询及分析; 程序语言:c#; 操作系统:Windows系列等; 开发工具:VS2010,silverlight4; 浏览器:IE6.0或者更高等; 环境支持:.NET2.0以上; GIS平台:MAPGIS 数据库:SQLServer2000以上; 实施计划 实施方案审批:实施方案经组长及本组成员商议完成。

对本项目系统总体要求的理解完整篇.doc

对本项目系统总体要求的理解1 一、对本项目系统总体要求的理解 我公司对能参加本次维修工程投标工作表示荣幸和感谢,并本着认真、严肃的态度编制本工程的技术标。 通过认真研究和学习本次招标文件及图纸资料,并踏勘了施工现场,对本工程所涉及的标准、维修范围及施工特点有了进一步的理解。我们有充分的信心保证以质量优、工期短、服务好、配合好的承诺,全面完成图纸规定的各项任务,为业主提供优质服务。 我公司将全力以赴,做好施工前的各项准备工作,编制调整详细作业计划。发挥我公司管理优势,配备多支作业队伍,用ISO9001体系管理程序指导施工,确保本工程优质按期完工。 我公司有着丰富的类似工程的施工和协调经验,这是我们按期完成该工程的有力保证,我们将以75天的总工期完成施工。 按照ISO9001的质量管理体系,在工程竣工后的保修期内,我们将委派专人指导本工程范围内的使用期的保养、维护工作,提供优质服务,以解除业主地后顾之忧。 我们将与业主和设计部门密切配合,诚意接受和尊重施工监理、设计专业人员在施工过程中的指导和帮助,充分理解业主的要求和设计意图,为把本工程装饰得尽善尽美做出我们应有的贡献。 我公司针对贵单位是国家机关单位的所需功能,特别制定了

详细的环境防护措施,以确保我方在施工期间不影响周围居民正常的生产生活。 根据招标文件的精神及设计文件、工程量清单和我公司的技术力量,我公司承诺本工程工期目标为:75个日历天内完成;承诺质量目标为:按国家验收标准规范一次性验收合格;承诺没有由于施工的原因而引起周边居民投诉。 二、项目总体构架及技术解决方案 1、本项目总体构架可分为:室外工程、室内工程、屋顶工程 1.1室外工程 本项目室外工程分为:地基处理、原道路破拆及新浇筑、水电安装、室外景观维修、建筑外立面翻新、铁艺围墙翻新等; 1.2室内工程 本项目室内工程可分为:原地面凿除、卫生间防水、地砖铺贴、墙顶面破损处拆除、铝扣板吊顶、墙顶面乳胶漆、室内水电安装等; 1.3屋顶工程 屋架维修翻新、女儿墙外墙涂料、金属结构翻新等。 2、根据本项目总体构架分析,本维修工程是多工种、多任务、多专业配合施工的复杂过程,在分项工程施工前,应组织专业技术人员编制详细的技术解决方案。其内容包括:施工准备、
