精心整理贵安新区百马路道路工程六标段

(K23+000~K27+474.733)

雨、污排水工程

1

《给水排水管道工程施工及验收规范》GB50268—2008

《贵安新区百马路道路工程排水工程》施工图

2、排水工程

(l)、雨水管平面定位距道路中心线15.5米,污水管平面定位距道路中心线20米,最小埋深2米,管道材质为高密度聚乙烯双壁波纹管(HDPE管)、Ⅱ级钢筋混凝

土管。

(2)、当管径DN600及以上雨水管道采用Ⅱ级钢筋混凝土管,采用钢丝网水泥砂浆抹带接口;管径DN600及以下雨水管道采用SN8级HDPE双壁波纹管,采用承插式弹性密封橡胶圈接口,管道基础采用砂砾基础,厚度200mm;雨水口耳管采用DN300的SN4级HDPE双壁波纹管,采用承插式弹性密封橡胶圈接口,雨水口耳管外壁满包

在闭水试验实施前,施工现场应具备以下条件:

1、施工完的管道及检查井外观质量及“量测”检验均已合格;

2、管道两端的管堵(砖砌筑)应封堵严密、牢固,下游管堵设置放水管和阀门,管堵经核算可以承受相应压力;

3、现场的水源满足闭水试验的需要,不影响其它用水;

4、已选好排放水的位置,不得对周围环境造成影响。

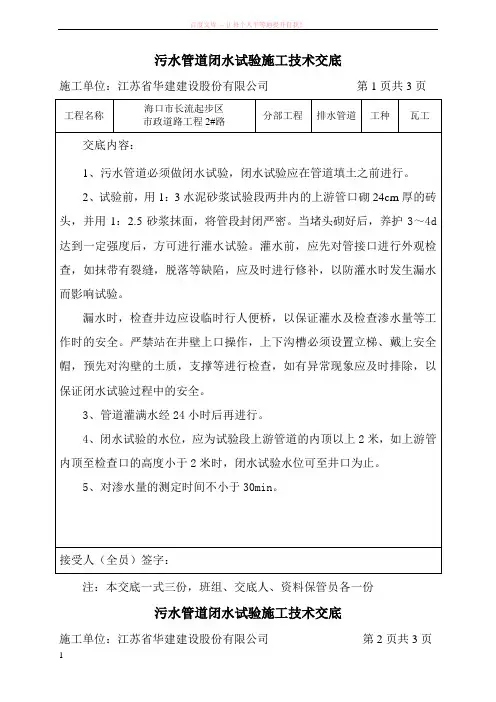

5、试验前,用1:3水泥防水砂浆将试验段首尾两井内的上游管口砌24cm厚的砖堵头,并用l:2.5防水砂浆抹面,将管段封闭严密。当堵头砌好后,养护3~4d达到一定强度后,方可进行灌水试验。灌水前,应先对管接口进行外观检查,如发现有裂缝,脱落等缺陷,以便及时进行修补,以防灌水时发生漏水而影响试验。

1

2

12m 计。

2

2m

3)计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;

3、试验步骤

1)首先将检查井内清理干净,以免充水后井内浮渣漂浮水面,影响测试精度;对管接口进行外观检查如抹带有裂缝、脱落等缺陷,及时进行修补,避免灌水时发

生漏水而影响试验。

2)将水泥、膨胀剂和水以一定比例混合,将试验段首尾两井内的上游管口砌24cm 厚的砖堵头,并用砂浆抹面,将管段封闭严密。当堵头砌好后,养护3~4d到一定强度后,方可进行灌水试验。如下图所示:

3)雨水管灌满水后,浸泡时间不小于24小时,使管道充分浸透;向污水管内灌水宜分三次进行:第一次灌水为设计水量的1/3;第二次灌水至设计水量的2/3;

4

5

六、渗水量计算:

管道闭水试验时,应进行外观检查,不得有漏水现象,且符合下列规定时,管道闭水试验为合格:

1、实测渗水量小于或等于下表“无压管道闭水试验允许渗水量”

无压管道闭水试验允许渗水量

4、实测渗水量应按下式计算:

q=W/(T·L)

式中q——实测渗水量[L/(min·m)]

W——补水量(L)

T——实测渗水观测时间(min)

L——试验管段的长度(m)

监理单位:设计单位:

建设单位:记录员:

七、实施试验注意事项

1、闭水试验是对施工质量总检验的重要环节之一,必须引起足够的重视。渗水量的合格与否与施工过程中每一工序都有一定关系。

2、在做闭水试验前需对每一座检查井、管道连接处砂浆全面检查和整修。

3、当试验完成且试验合格后,所堵管道口随即拆除打开,以免留下堵水隐患。

4、在试验过程中,如果遇到较大面积的渗水或漏水,应及时将管内存水抽出,进行处理,待处理强度达到要求时,再次灌水试验,直至合格为准。

市政管道闭水试验方案

路道路工程闭水试验方案2015年6月贵阳贵安

路道路工程 闭水试验方案 编制: 审核: 审批: 2015年6月贵阳贵安 目录

1.1编制依据 (1) 1.2编制原则 (1) 1.3试验目的 (1) 1.4试验重要性 (1) 1.5项目名称、性质及拟建地点 (2) 1.6线路情况 (2) 1.7参加试验单位 (2) 2资源配置 (2) 2.1人员配置 (2) 2.2材料配置 (2) 2.3主要机械 (2) 3试验方案 (3) 3.1试验方案 (3) 3.2闭水试验段划分原则 (3) 3.3闭水试验段段落划分 (3) 3.4闭水排放方向 (3) 4试验过程 (3) 4.1闭水试验程序 (3) 4.2试验应具备条件 (3) 4.3试验前准备工作 (4) 4.4试验前检查工作 (4) 4.5管道闭水试验规定 (5) 4.6试验管段后背规定 (5) 4.7试验注水示意图 (5) 4.8封堵墙封堵及加固示意图 (5) 4.9渗水量计算 (6) 4.10无压闭水试验允许渗水量 (7) 4.11注水浸泡水位要求 (7) 4.12观察记录要求 (7)

4.14验收签证 (9) 4.15排放试验用水 (9) 4.16回填管沟 (9) 4.17试验总结 (9) 5.安全 (9) 6 试验注意事项 (10)

貴安新区川康路道路工程 排水管道工程闭水试验方案 1 总述 1.1编制依据 (1)设计文件、合同文件、贵安新区川康路工程施工图设计第二册《排水工程》、第三册《给水工程》和相关标准图集; (2)《给排水管道工程施工及验收规范》(GB50268-2008)。 1.2编制原则 (1)重视工程试验对施工成果检查的重要作用; (2)提高施工的工业化、专业化程度; (3)重视管理创新和技术创新; (4)重视工程施工的目标控制。 1.3试验目的 (1)检测管道的密封程度是否符合渗透允许值指标,防止管内污水渗出和地下水渗入管内。 (2)检查管道材料是否满足设计要求。 (3)检查安装工艺是否满足设计要求。 1.4试验重要性 (1)检查管道渗漏量是否超出指标值; (2)防止渗出的污水污染地下水源,并腐蚀相邻管线及地下构筑物;同时还能防止雨、污水外漏软化路基而造成工后沉降。 (3)防止当地下水位较高时地下水渗入管道内增加管道运行负荷。

闭水试验方法

闭 水 试 验 方 案 目录 第一章编制依据............................. 错误!未指定书签。第二章工程概况............................. 错误!未指定书签。第三章管道闭水试验......................... 错误!未指定书签。第一节闭水试验的一般要求............. 错误!未指定书签。 第二节管道闭水法试验步骤............. 错误!未指定书签。 第三节安全措施和注意事项............. 错误!未指定书签。

第一章编制依据 一、本工程采用的施工技术标准、规范和验评标准 (一)《给水排水管道工程施工及验收规范》(GB50268-2008); (二)《市政排水管渠工程质量检验及评定标准》(CJJ3-90); (三)《埋地聚乙烯排水管管道工程技术规程》(CECS164:2004); (四)总施工组织设计 二、南环公路改造(金港大道-上海通用大道)道路和管线工程排水工程施工图设计 第二章工程概况 一、工程名称:南环公路改造(金港大道-上海通用大道)道路和管线工程 二、建设地点:武汉市江夏区金口街。 三、建设规模:污水管敷设长度DN800为717m,DN400为64m。 四、本工程的工期要求: 按照合同要求施工总工期为450天。 (二)闭水试验井段数量 按规范要求,按照施工图纸统计:污水工程管段共12段,进行闭水试验时根据实际施工进度,安排单个井段或几个井段一起进行试验。 编制,如业主不能按时提供场地,则计划作相应调整 第三章管道闭水试验 本工程管道闭水试验严格按照《给排水管道工程施工及验收规范》及《市政排水管渠工程质量检验评定标准》的有关要求进行,具体要求和实施步骤如下;

市政道路闭水试验方案

市政道路闭水试验方案

贵安新区百马路道路工程六标段 (K23+000~K27+474.733) 雨、污排水工程 管道闭水试验实施方案 编制: 审核: 七冶建设有限责任公司 贵安新区百马路6标段目经理部 2013年10月15日

雨、污排水管道闭水试验实施方案 一、工程概况: 1、编制依据 《给水排水管道工程施工及验收规范》GB50268—2008 《贵安新区百马路道路工程排水工程》施工图 2、排水工程 (l)、雨水管平面定位距道路中心线15.5米,污水管平面定位距道路中心线20米,最小埋深2米,管道材质为高密度聚乙烯双壁波纹管(HDPE管)、Ⅱ级钢筋混凝土管。 (2)、当管径DN600及以上雨水管道采用Ⅱ级钢筋混凝土管,采用钢丝网水泥砂浆抹带接口;管径DN600及以下雨水管道采用SN8级HDPE双壁波纹管,采用承插式弹性密封橡胶圈接口,管道基础采用砂砾基础,厚度200mm; 雨水口耳管采用DN300的SN4级HDPE双壁波纹管,采用承插式弹性密封橡胶圈接口,雨水口耳管外壁满包C15、厚200mm的混凝土保护层;污水管均采用SN8级HDPE双壁波纹管,采用承插式弹性密封橡胶圈接口。雨水口采用偏沟式双箅雨水口。雨水检查井有:钢筋混凝土现浇圆形检查井、钢筋混凝土现浇扇形检查井,管道基础为C15砼基础。 (3)、雨、污排水管道工程量:本工程闭水试验为雨、污排水管道及检查井闭水试验,施工工程量统计如下:

排水工程主要材料表 系统编号名称规格、型号单位数量材料备注 雨水管1 雨水检查井φ1500 座88 钢筋混凝土 2 雨水检查井φ 1250 座39 钢筋混凝土 3 雨水检查井2300×1100 座 2 钢筋混凝土 4 雨水检查井1800×1100 座39 钢筋混凝土 5 雨水检查井1500×1100 座45 钢筋混凝土 6 雨水检查井B=2100 座 1 钢筋混凝土扇形检查井 7 雨水检查井B=1800 座 3 钢筋混凝土扇形检查井 8 雨水检查井B=1600 座 1 钢筋混凝土扇形检查井 9 雨水检查井B=1300 座 1 钢筋混凝土扇形检查井 10 双篦雨水口 双篦边沟式雨水 口 座422 双篦边沟式雨水口 11 门字形排出 口 座 6 钢筋混凝土 12 雨水管DN2000 米146 钢筋混凝土 13 雨水管DN1800 米64 钢筋混凝土 14 雨水管DN1500 米391 钢筋混凝土 15 雨水管DN1400 米1295 钢筋混凝土 16 雨水管DN1200 米1817 钢筋混凝土 17 雨水管DN1000 米3500 钢筋混凝土 18 雨水管DN800 米1495 钢筋混凝土 19 雨水管DN500 SN8级米73 高密度聚氯乙烯双壁波纹管 (HDPE) 预留支管20 雨水管DN300 SN4级米2984 高密度聚氯乙烯双壁波纹管 (HDPE) 雨水耳管 污水管 1 污水检查井φ1000 座156 钢筋混凝土 2 污水检查井D=700 座 1 钢筋混凝土 3 门字形排出 口 座 6 钢筋混凝土 4 污水管DN600 SN8级米225 高密度聚氯乙烯双壁波纹管 (HDPE) 5 污水管DN500 SN8级米8641 高密度聚氯乙烯双壁波纹管 (HDPE) 6 污水管DN400 SN8级米74 高密度聚氯乙烯双壁波纹管 (HDPE) 二、试验依据

防水工程闭水试验记录单

防水工程闭水试验记录单 防水工程闭水试验记录单文件编号: 合同编号:_ 客户姓名(甲方): 工程地址: 厨房?、卫生间?、其它房间? (1) 第一次检验开始时间:_________年_____月____日 验收时间:_________年_____月____日 验收时间:_________年_____月____日 检验结果: 合格? 不合格? 目测情况: 客户签字: 现场负责人签字: 厨房?、卫生间?、其它房间? (2) 第二次检验开始时间:_________年_____月____日 验收时间:_________年_____月____日 验收时间: 共计__________小时 检验结果: 合格? 不合格? 日测情况: 客户签字: 现场负责人签字: 注: 1、四周墙面防水层卷起250毫米。 2、此表一式二份,客户、公司归档各一份。本表由现场负责人填写。 填表日期: 年月日归档日期: 年月日 分阶段验收记录单 文件编号: 合同编号: 客户姓名(甲方): 工程地址: 检 验部 位

及内 容 记录人: 验 收意 见 客户签字: 现场负责人签字: 日期: 遗 留问 题 客户签字: 现场负责人签字: 日期: 整 改结 果 客户签字: 现场负责人签字: 日期: 注: 1、四周墙面防水层卷起250毫米。 2、此表一式二份,客户、公司归档各一份,本表由现场负责人填写。 填表日期: 年月日归档日期: 年月日 工程质量巡检汇报表 文件编号: 合同编号: 客户合同号联系方式 施工地址: 工期: 至 设计师工长监理 内容内容材料问题材料问题现场卫生现场卫生工人着装工人着装材料码放材料码放

市政道路闭水试验方案..

贵安新区百马路道路工程六标段 (K23+000~K27+474.733) 雨、污排水工程 管道闭水试验实施方案 编制: 审核: 七冶建设有限责任公司 贵安新区百马路6标段目经理部 2013年10月15日

雨、污排水管道闭水试验实施方案 一、工程概况: 1、编制依据 《给水排水管道工程施工及验收规范》GB50268—2008 《贵安新区百马路道路工程排水工程》施工图 2、排水工程 (l)、雨水管平面定位距道路中心线15.5米,污水管平面定位距道路中心线20米,最小埋深2米,管道材质为高密度聚乙烯双壁波纹管(HDPE管)、Ⅱ级钢筋混凝土管。 (2)、当管径DN600及以上雨水管道采用Ⅱ级钢筋混凝土管,采用钢丝网水泥砂浆抹带接口;管径DN600及以下雨水管道采用SN8级HDPE双壁波纹管,采用承插式弹性密封橡胶圈接口,管道基础采用砂砾基础,厚度200mm; 雨水口耳管采用DN300的SN4级HDPE双壁波纹管,采用承插式弹性密封橡胶圈接口,雨水口耳管外壁满包C15、厚200mm的混凝土保护层;污水管均采用SN8级HDPE双壁波纹管,采用承插式弹性密封橡胶圈接口。雨水口采用偏沟式双箅雨水口。雨水检查井有:钢筋混凝土现浇圆形检查井、钢筋混凝土现浇扇形检查井,管道基础为C15砼基础。 (3)、雨、污排水管道工程量:本工程闭水试验为雨、污排水管道及检查井闭水试验,施工工程量统计如下:

排水工程主要材料表 二、试验依据

1.《给排水管道工程施工及验收规范》(GB50268-2008); 2. 《贵安新区百马路道路工程排水工程》施工图纸。 三、闭水试验实施准备 按照市政施工工程规程要求,对于雨、污排水管道,施工完成后应做功能性无压闭水试验,以检测安装的管道及砌筑的检查井质量。闭水试验应从上游往下游分段进行,先做污水管道闭水试验,后做雨水管道闭水试验,形成流水段实验,在管道上游实验完毕后,可往下游试验段充水,倒段试验以节约用水。依据《给水排水管道工程施工及验收规范》GB50268-2008第9.1.9条:无压管道的闭水试验,条件允许时可一次试验不超过5个连续井段。 在闭水试验实施前,施工现场应具备以下条件: 1、施工完的管道及检查井外观质量及“量测”检验均已合格; 2、管道两端的管堵(砖砌筑)应封堵严密、牢固,下游管堵设置放水管和阀门,管堵经核算可以承受相应压力; 3、现场的水源满足闭水试验的需要,不影响其它用水; 4、已选好排放水的位置,不得对周围环境造成影响。 5、试验前,用1:3水泥防水砂浆将试验段首尾两井内的上游管口砌24cm 厚的砖堵头,并用l:2.5防水砂浆抹面,将管段封闭严密。当堵头砌好后,养护3~4d达到一定强度后,方可进行灌水试验。灌水前,应先对管接口进行外观检查,如发现有裂缝,脱落等缺陷,以便及时进行修补,以防灌水时发生漏水而影响试验。 四、试验程序 施工准备—→清理检查井底及内壁—→封堵管口(预留洞口)—→污水管道注水浸泡—→雨水管道注水浸泡—→检查外壁及预留洞口渗水情况—→补水测

雨、污排水工程管道闭水试验实施方案

雨、污排水工程 管道闭水试验实施方案编制: 审批: *************************** 2012年月日

雨、污排水管道闭水试验实施方案 一、工程概况: 1.工程名称:************* 2.工程地点:************* 3.道路工程 ****************,设计全长1150.83米,以大经堂广场为界分为东西两段,自然走向由西向东,与道路相邻设计的附属设施有综合管廊,雨、污排水、供水、消防等管道工程。 4、雨、污排水工程 (1)、敷设位置:雨、污排水管道位于道路中心线以北,与综合管廊相邻;管道设计由西向东单向排水,最小埋深1.2米,排水坡度为3‰,管道材质为聚乙烯双壁波纹管(PE管)。 (2)、雨、污排水管道工程量:本工程闭水试验为雨、污排水管道及检查井闭水试验,施工工程量统计如下: K0+000至K0+026为污水排水管:DN300 混凝土管,共计26米; K0+026至K1+434污水排水管:DN300 PE管(双壁波纹管)共计1434m; K0+026至K0+360雨水排水管:DN400 PE管(双壁波纹管)共计334m; K0+360至K0+520雨水排水管:DN500 PE管(双壁波纹管)共计269m; K0+520至K1+293雨水排水管:DN800 PE管(双壁波纹管)共计773m; 二、试验依据

1.《给排水管道工程施工及验收规范》(GB50268-2008); 2.************基础设施改造北路工程雨、污排水图纸。 三、闭水试验实施准备 按照市政施工工程规程要求,对于雨、污排水管道,施工完成后应做功能性无压闭水试验,以检测安装的管道及砌筑的检查井质量。 在闭水试验实施前,施工现场应具备以下条件: 1、施工完的管道及检查井外观质量及“量测”检验均已合格; 2、管道两端的管堵(砖砌筑)应封堵严密、牢固,下游管堵设置放水管和阀门,管堵经核算可以承受相应压力; 3、现场的水源满足闭水试验的需要,不影响其它用水; 4、已选好排放水的位置,不得对周围环境造成影响。 5、试验前,用1:3水泥防水砂浆将试验段首尾两井内的上游管口砌24cm厚的砖堵头,并用l:2.5防水砂浆抹面,将管段封闭严密。当堵头砌好后,养护3~4d达到一定强度后,方可进行灌水试验。灌水前,应先对管接口进行外观检查,如发现有裂缝,脱落等缺陷,以便及时进行修补,以防灌水时发生漏水而影响试验。 6、灌水时,检查井井边应设临时防护,以保证灌水及检查渗水量等工作时的安全。严禁站在井壁上口操作,上下沟槽必须设置爬梯、戴上安全帽,如有异常现象应及时排除,以保证闭水试验过程中的安全。 四、试验程序 施工准备—→清理检查井底及内壁—→封堵管口(预留洞口)—→污水管道注水浸泡—→雨水管道注水浸泡—→检查外壁及预留洞

污水管道闭水试验方案90108

目录 一、编制依据: (1) 二、工程概况 (1) 三、准备主要工具 (3) 四、闭水试验应具备条件 (3) 五、闭水试验程序 (4) 六、闭水试验方法 (4) 七、安全措施 (8) 八、试验注意事项 (8)

一、编制依据: 1、《给排水管道工程施工及验收规范》(GB50268-2008); 2、《深圳市龙岗区龙岗街道同乐东区雨污分流管网工程施工组织设计》; 二、工程概况 1、工程名称:深圳市龙岗区龙岗街道同乐东片区雨污分流管网工程 2、工程地点:深圳市龙岗区同乐街道片区 3、工程概况:本工程位于龙岗街道同乐社区、同心社区、同德社区,分为北片区和南片区,具体范围结合社区范围线、深汕公路、惠盐高速公路进行确定、北片区位于惠盐高速公路西侧,南片区位于深汕公路南侧。 本工程主要分为三部分内容:1)现状道路排水系统完善,主要包括园新路、景盛路、黄屋路、水田二路、兰水路、大埔二路等;2)新旧村居住区及工厂区外围道路分流制改造,其中新村居住区包括同乐社区居委会片区、池屋新村A区、池屋新村B区、企岭村、黄屋村、其面村、坑尾村、新大坑村等,旧村居住区有企岭旧村、黄屋旧村、其面旧村、新大坑旧村、下围居民小组和池屋村民小组等;3)建筑排水立管的改造,主要是对新村居住区的合流制建筑进行分流制改造。 市政雨污管网是为解决雨污混流的现状,施工项目主要是改造或新建雨水管和污水管,或将原有污水管接入市政总管。

DN200~DN500主要为小区内管道。DN600、DN800主要为市政道路埋管,也是雨、污水二三级支管。以经济合理的原则,在小区内或市区以开槽埋管方式施工,管道两侧预留30~40cm的操作宽度,基槽深度按设计要求开挖,遇到地下水时采取降水措施,确保铺管时底部无水。基槽根据土质情况放坡,但应保证槽壁的稳定性。开挖沟槽,应严格控制基底高程,不得扰动基底原状土层。当管道埋深大,地质不良时,采用钢板桩支护。 4、污水管道工程量:本工程闭水试验为污水管道闭水试验,工程量主要如下: DN200,SN8 HDPE内肋增强聚乙烯螺旋波纹管:388.29m; DN300,SN8 HDPE内肋增强聚乙烯螺旋波纹管:3345m; DN400,SN8 HDPE内肋增强聚乙烯螺旋波纹管:9474m; DN400,SN12.5 HDPE内肋增强聚乙烯螺旋波纹管:400m; DN500,SN8 HDPE内肋增强聚乙烯螺旋波纹管:796m; DN600,SN8 HDPE内肋增强聚乙烯螺旋波纹管:628m; DN600,SN12.5 HDPE内肋增强聚乙烯螺旋波纹管:714m; Ⅲ级钢筋混凝土专用F型内衬玻璃钢顶管材D400:524m; Ⅲ级钢筋混凝土专用F型内衬玻璃钢顶管材D500:50m; Ⅲ级钢筋混凝土专用F型内衬玻璃钢顶管材D600:48m; Ⅱ级钢筋混凝土排水管D800:278m; Ⅱ级钢筋混凝土排水管D1000:118m。

(完整word版)市政道路闭水试验方案..

贵安新区百马路道路工程六标段( K23+000~K27+474.733) 雨、污排水工程 管道闭水试验实施方案 编制: 审核: 七冶建设有限责任公司 贵安新区百马路6 标段目经理部 2013 年10 月15 日

雨、污排水管道闭水试验实施方案 一、工程概况: 1、编制依据 《给水排水管道工程施工及验收规范》GB50268—2008 《贵安新区百马路道路工程排水工程》施工图 2、排水工程 (l )、雨水管平面定位距道路中心线15.5 米,污水管平面定位距道路中心线20 米,最小埋深2 米,管道材质为高密度聚乙烯双壁波纹管(HDPE 管)、Ⅱ级钢筋混凝土管。 (2)、当管径DN600 及以上雨水管道采用Ⅱ级钢筋混凝土管,采用钢丝网水泥砂浆抹带接口;管径DN600 及以下雨水管道采用SN8级HDPE 双壁波纹管,采用承插式弹性密封橡胶圈接口,管道基础采用砂砾基础,厚度200mm; 雨水口耳管采用 DN300 的SN4级HDPE 双壁波纹管,采用承插式弹性密封橡胶圈接口,雨水口耳管外壁满包C15、厚200mm 的混凝土保护层;污水管均采用SN8 级HDPE 双壁波纹管,采用承插式弹性密封橡胶圈接口。雨水口采用偏沟式双箅雨水口。雨水检查井有:钢筋混凝土现浇圆形检查井、钢筋混凝土现浇扇形检查井, 管道基础为C15 砼基础。 (3)、雨、污排水管道工程量:本工程闭水试验为雨、污排水管道及检查井闭水试验,施工工程量统计如下:

排水工程主要材料表 、试验依据

1. 《给排水管道工程施工及验收规范》(GB50268-2008); 2. 《贵安新区百马路道路工程排水工程》施工图纸。 三、闭水试验实施准备按照市政施工工程规程要求,对于雨、污排水管道,施工完成后应做功能性无压闭水试验,以检测安装的管道及砌筑的检查井质量。闭水试验应从上游往下游分段进行,先做污水管道闭水试验,后做雨水管道闭水试验,形成流水段实验,在管道上游实验完毕后,可往下游试验段充水,倒段试验以节约用水。依据《给水排水管道工程施工及验收规范》GB50268-2008第9.1.9条:无压管道的闭水试验,条件允许时可一次试验不超过5 个连续井段。 在闭水试验实施前,施工现场应具备以下条件: 1、施工完的管道及检查井外观质量及“量测”检验均已合格; 2、管道两端的管堵(砖砌筑)应封堵严密、牢固,下游管堵设置放水管和阀门,管堵经核算可以承受相应压力; 3、现场的水源满足闭水试验的需要,不影响其它用水; 4、已选好排放水的位置,不得对周围环境造成影响。 5、试验前,用1:3 水泥防水砂浆将试验段首尾两井内的上游管口砌24cm 厚的砖堵头,并用l:2.5防水砂浆抹面,将管段封闭严密。当堵头砌好后,养护3~4d 达到一定强度后,方可进行灌水试验。灌水前,应先对管接口进行外观检查,如发现有裂缝,脱落等缺陷,以便及时进行修补,以防灌水时发生漏水而影响试验。 四、试验程序施工准备—→清理检查井底及内壁—→封堵管口(预留洞口)—→污水 管道 注水浸泡—→雨水管道注水浸泡—→检查外壁及预留洞口渗水情况—→补水测 量渗水量—→检查验收—→填写验收记录和抽水回填土方。

管道闭水试验方案

管道闭水试验方案 一、工程概况 1.工程名称:南杨路工程 2.工程地点:南杨路 3.管道工程量介绍:本工程闭水试验为雨、污水管道闭水试验,工程 量如下: De300 玻璃夹砂管 173m D600 钢筋混凝土管 69m 4、编制依据: 1)《给排水管道工程施工及验收规范》(GB50268-2008) 二、主要材料 1、大功率潜水泵、胶管(要用于闭水试验时抽水用); 2、标尺(主要用于观察灌水时水位变化情况); 3、刻度尺; 4、水位测针(由针体和针头两部分构成); 5、百分表; 6、电流表。 三.闭水试验应具备条件 1、闭水试验应在下列条件下进行:

1)管道及检查井外观质量已验收合格; 2)管道未回填且沟槽内无积水; 3)全部预留孔应封堵,不得渗水; 4)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。 2、闭水试验前,应做好下列准备工作: 1)将检查井内清理干净,修补井内外的缺陷; 2)设置水位观测标尺; 3)标定水位测针; 4)准备现场测定蒸发量的设备; 5)灌水的水源应采用清水并做好灌水。 3、闭水试验前,应做好下列检查工作: 1)外观质量检查合格; 2)检查井内清理完毕,无杂物积水现象; 3)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水; 4)闭水试验所需材料设备进场,人员到位; 四.闭水试验程序 施工准备----清理检查井内壁-----封堵井口-----灌水浸泡------检查沿线管道外壁及检查井渗水情况------计算渗水量-----验收----缓慢放水

五、闭水试验方法 根据设计要求每个检查井都必须在其砂浆达到100%设计强度后,用以考核检验检查井的渗水量是否达到标准要求。当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;当计算出的试验段水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。首先将被试验的管段起点及终点检查井的管子两端用钢制堵板堵好,在上游井的管沟边设置一试验水箱,将进水管接至堵板的下侧。管道应严密,并从水箱向管内充水,管道充满水后,浸泡24小时后再进行试验。量好水位,观察管口接头处是否严密不漏,观察30分钟,测量渗水量应满足规范要求。闭水试验完成后及时将水排出。 1、准备工作 灌水之前首先将检查井内清理干净,以免充水后井内浮渣漂浮水面,影响测试精度。对于预留孔洞,预埋管口及进出口等都要加以临时封堵,同时还必须严格检查充水及排水闸口,不得有渗漏现象发生,在完成上述工作后再计算出设计水头标高,再依据设计水头与管顶内壁和上游检查井井口标高相比的结果来决定试验水头的选取。然后即可设置灌水水量观测标尺,用以观察灌水时水量所达到的渗水量。 2、灌水 水源从现场河道取水点向试验管段上游水箱内灌水。当试验水头达到规定水头时开始计时,观测管道的渗水量,直至观测结束时,若发生渗漏严重的情况,应不断地向试验管段内补水,保持试验段水头恒定,以便更好

管道闭水试验方案

毕节职业技术学院新校区。基础设施工程 管道闭水试验方案 编制: 审核: 审定: 贵州毕节双山建设投资有限公司 深圳市恒浩建设工程项目管理有限责任公司 毕节职业技术学院新校区基础设施工程 贵州建工集团职业技术学院施工项目部 专项施工(方案)报审表 工程名称:毕节职教城毕节职业技术学院新校区建设项目排水工程

一、工程概况

1、根据设计文件《毕节—大方城市总体规划(2020-2030年)》,《室外排水设计规范》(GB50014—2006),《给水排水管道工程施工及验收规范》(GB50268-2008)、《市政排水管工程及附属设施》(06MS201). 2、毕节职教城毕节职业技术学院新校区建设项目(第四标段),工程位于毕节地区职教城,毕节职业学院新校区。本工程为小市政室外道路雨水、污水管道,管道起点(1K0+0、000)至终点(1K2+155、432),(2K0+0、000)至终点(2K0+534、859),(3K0+0、000)至终点(3K0+274、463),(4K0+0、000)至终点(4K0+257、827)主管道全长3222、581米,污水、雨水管材选用联塑聚氯乙烯双壁玻纹管材,管材设计环钢度不小于8KN/M,弯曲受拉极限不小于80MPa,管径分别为DN300、DN400、500、600、800及DN1000六种。 管道主要采用沟埋式,执行规范标准:《给水排水管道工程施工及验收规范》(GB50268—2008国家标准) 二、主要材料及设备要求 梯子1 部,用于检查井段得水位下降情况; 铁桶1 只(带度量衡得),主要用于补水用; 潜水泵,设备功率1、5KW,2台(套),配备胶管φ100:50米,主要用于闭水试验期间抽水用; 试验用水若干. 三、闭水试验具备得条件

防水工程闭水试验记录单

防水工程闭水试验记录单 文件编号:合同编号:_ 注: 1、四周墙面防水层卷起250毫米。 2、此表一式二份,客户、公司归档各一份。本表由现场负责人填写。 填表日期:年月日归档日期:年月日

分阶段验收记录单 文件编号:合同编号: 注: 1、四周墙面防水层卷起250毫米。 2、此表一式二份,客户、公司归档各一份,本表由现场负责人填写。 填表日期:年月日归档日期:年月日

工程质量巡检汇报表文件编号:合同编号:

整改通知单 文件编号:合同编号: 说明:责任人在收到本整改通知单后应于时间内整改完毕,否则将给予责任人200元罚款。 现场负责人:监理:工程部: 编号: 说明:责任人在收到本整改通知单后应于时间内整改完毕,否则将给予责任人200元罚款。 现场负责人:监理:工程部: 填表日期:年月日归档日期:年月日

竣工验收单 文件编号:合同编号: 注:此表一式二份,客户、公司归档各一份,本表由现场负责人填写。 填表日期:年月日归档日期:年月日

罚款单 文件编号:合同编号: ________________项目经理部: 你部人员于_______年_____月_____日在___________________小区__________________________________________________________________工程施工中,违反公司管理规定(____________________________________________________________________ _____________________________________________________________________ _________________)情节严重,给公司造成恶劣影响。 根据公司“工程管理奖罚制度QBD_GC_026”的规定,给予你部______________________元(大写:__________________________元)的处罚。 _________年______月______日 四川绵阳千百度装饰工程有限责任公司 罚单开具人:_____________公司总经理签字:___________ 说明:此处罚将在你部结算工程款时进行扣除。如若工程款不够支付时,将在你部所交的工程押金中扣除。

闭水试验及打压试验的方法

1.闭水试验怎么做? 24小时一般~主要是在卫生间~厨房~水池做防水~ 做完防水层后,待干燥到材料规定时间,闭水试验: 1:把有防水层的房间门口用黄泥土、低标号水泥砂浆等材料做个30~50高毫米挡水条(坎),把地漏等堵塞严密。地面放水形成深度20~30毫米深的小水池。 2:水存蓄24小时后,会同物业部门、相应的卫生间楼下邻居,共同检验下层楼板是否否渗漏。共同签字验收。如有渗漏重新做或修补防水层,完后按上述顺序再做闭水试验。直至无渗漏合格为止。 3:当后续工序装饰地面铺砖完后,再按上述顺序,做闭水试验以及检验验收---北京市规定要两次闭水试验。 这个闭水试验工人都会做的,也是必须做的工序。业主只要大概了解过程,按程序,仔细检查和验收是否渗漏,并负责各方签字和认工作即可以。 1、家庭装修的防水,一般只在卫生间和有可能渗水的地方做。 卫生间防水,一般开发商都做过一遍,在我们收房时,要做闭水试验,如果往楼下渗水,要求开发商重新做。在开发商闭水试验过关的同时,我们最好再做一遍卫生间的防水。 淋浴区,防水高度最好做到1.8米高,其他区域可以低点。地面的防水最好做两遍;下水管和地漏管附近,要做加强处理。这两个位置容易出现问题。 2、闭水试验就是在卫生间门口加挡水条,用沙子土都行,防水厚度最低20毫米。因为 地面不平的多,不能看平均水深厚度,应该以最薄的水深为依据。24小时后到楼下会同有关人员,查看是否渗水。 2.水改完工后怎么进行打压试验 水改完工后怎么进行打压试验打多大压力为标准供大家参考 1.水路改造最重要的就是压力测试,所有的出水口用丝堵堵住。 2.用水改的专用压力泵进行打压 3.压力为8-10公斤 4.保持30分钟不掉压 5.如有掉压有时管子里可能有一些气,重新进行一次试验 6.在测试过程中应对所有的,连接口进行擦看,看有没有渗水漏水现象 7.30分钟没有掉压和渗水现象,打压测试成功,管子可以暗埋墙里或地下

市政管道闭水试验无压力管道严密性试验要求内容

第十讲 市政管道闭水试验(无压力管道严密性试验)要求 授课人:肖珊珊 1试验条件 对于污水管道,按照市政施工规程要求,必须再回填前做闭水试验。 闭水试验前,施工现场应具备以下条件: 1)管道及检查井的外观质量及“量测”检验均已合格; 2)管道两端的管堵(砖砌筑)应封堵严密、牢固,下有管堵设置放水管和截门,管堵经核算可以承受压力; 3)现场的水源满足闭水需要,不影响其它用水; 4)选好排放水的位置,不得影响周围环境。 2试验程序 在具备了闭水条件后,即可进行管道闭水试验。试验从上游往下游分段进行,上游实验完毕后,可往下游充水,倒段试验以节约用水。试验各阶段说明如下: 1)注水浸泡:闭水试验的水位,应为试验段上游管内顶以上2米,将水灌至接近上由井口高度。注水过程应检查管堵、管道、井身,无漏水和严重渗水,在侵泡管和井1~2天进行闭水试验; 2)闭水试验:将水灌至规定的水位,开始记录,对渗水量的测定时

间,不少于30分钟,根据井内水面的下降值计算渗水量,渗水量不超过规定的允许渗水量即为合格。 3)试验渗水量计算:渗水量试验时间30分钟时,每km管道每昼夜渗水量为Q=(48q)*(1000/L), 式中Q---每km管道每d的渗水量 q---闭水管道30分钟的渗水量 L---闭水管段长度 当Q≤允许渗水量时,试验即为合格。 参考资料:《市政排水管渠工程质量检验标准》(CJJ 3—90)采用满管闭水试验方法 附:给水排水管道工程施工及验收规范(第10、11章) 10.3 无压力管道严密性试验 10.3.1 污水、雨污水合流及湿陷土、膨胀土地区的雨水管道,回填 土前应采用闭水法进行严密性试验。 10.3.2 试验管段应按井距分隔,长度不宜大于1km,带井试验。 10.3.3 管道闭水试验时,试验管段应符合下列规定: 10.3.3.1 管道及检查井外观质量已验收合格; 10.3.3.2 管道未回填土且沟槽内无积水; 10.3.3.3 全部预留孔应封堵,不得渗水; 10.3.3.4 管道两端堵板承载力经核算应大于水压力的合力;除预 留进出水管外,应封堵坚固,不得渗水。 10.3.4 管道闭水试验应符合下列规定:

市政道路闭水试验方法..

精心整理贵安新区百马路道路工程六标段 (K23+000~K27+474.733) 雨、污排水工程 管道闭水试验实施方案 编制: 审核: 七冶建设有限责任公司 贵安新区百马路 6 标段目经理部 2013 年10 月15 日 雨、污排水管道闭水试验实施方案 一、工程概况: 1、编制依据 《给水排水管道工程施工及验收规范》GB50268—2008 《贵安新区百马路道路工程排水工程》施工图 2、排水工程 (l )、雨水管平面定位距道路中心线15.5 米,污水管平面定位距道路中心线20米,最小埋深 2 米,管道材质为高密度聚乙烯双壁波纹管(HDPE管)、Ⅱ级钢筋混凝

精心整理 土管。 (2)、当管径DN600及以上雨水管道采用Ⅱ级钢筋混凝土管,采用钢丝网水泥砂浆抹带接口;管径DN600及以下雨水管道采用SN8级HDPE双壁波纹管,采用承插式弹性密封橡胶圈接口,管道基础采用砂砾基础,厚度200mm雨; 水口耳管采用DN300的SN4级HDPE双壁波纹管,采用承插式弹性密封橡胶圈接口,雨水口耳管外壁满包 C15、厚200mm的混凝土保护层;污水管均采用SN8级HDPE双壁波纹管,采用承插式弹性密封橡胶圈接口。雨水口采用偏沟式双箅雨水口。雨水检查井有:钢筋混凝土现浇圆形检查井、钢筋混凝土现浇扇形检查井, 管道基础为C15砼基础。 (3)、雨、污排水管道工程量:本工程闭水试验为雨、污排水管道及检查井闭水试验,施工工程量统计如下: 排水工程主要材料表

精心整理 二、试验依据 1. 《给排水管道工程施工及验收规范》(GB50268-2008); 2. 《贵安新区百马路道路工程排水工程》施工图纸。 三、闭水试验实施准备 按照市政施工工程规程要求,对于雨、污排水管道,施工完成后应做功能性无压闭水试验,以检测安装的管道及砌筑的检查井质量。闭水试验应从上游往下游分段进行,先做污水管道闭水试验,后做雨水管道闭水试验,形成流水段实验,在管道上游实验完毕后,可往下游试验段充水,倒段试验以节约用水。依据《给水排水管道工程施工及验收规范》GB50268-2008第9.1.9 条:无压管道的闭水试验,条件允许时可一次试验不超过5 个连续井段。 在闭水试验实施前,施工现场应具备以下条件: 1、施工完的管道及检查井外观质量及“量测”检验均已合格; 2、管道两端的管堵(砖砌筑)应封堵严密、牢固,下游管堵设置放水管和阀门,管堵经核算可以承受相应压力;

闭水试验方法

精心整理 香格里拉县城康珠大道延长线道路建设工程二标段 (给排水工程) 闭水试验专项方案 编制: 审核: 批准:一、编制依据: 《给水排水管道工程施工及验收规范》(GB50268-2008); 《建筑给水排水管道工程施工技术规程》CJJ127-2009 工程施工图。 二、试验段的划分及人员安排

1、试验段划分 本标段试验段为:SW46~SW48。 2、闭水试验人员安排 量 1 2 3 如有发现及时修补。 4、管道的堵头已封堵,保证堵头不出现渗漏现象。 5、井段注水完毕后让管道和检查井受水24小时浸泡,确保管壁和井壁有足够的湿润度,以免造成闭水试验时井壁和管壁的大量吸水。 6、在管道24小时浸水阶段,对管道及检查井的周边进行目测,检查是否有明显渗

水现象。 7、试验用水若干。 8、检查实测渗水量是否符合实际要求。 9、当试验上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m 计; 10 2m 11 12 1 管道闭水按同一类型管径进行分段闭水,闭水长度原则上考虑两井之间(包括检查井在内)作为一个试验段,如实际现场施工条件允许,可能采用多井段联合作为一个试验段,如果进行多个试验段联合闭水时,保证上游的水位高于管顶内壁2米,碰到下游井筒高度不够时,及时对该处的井筒进行加高。 2、闭水过程

在一个井段管道内衬及检查井修复完毕后,即进行该段管道的闭水试验,闭水试验前先对管道及检查井进行清理,待砖砌堵头强度达到设计强度后即可进行管道注水,根据现场实际情况水采用周边的水源进行灌注。等水位灌至设计水头高度后,让管道和检查井浸水24小时,确保管壁和井壁有足够的湿润度,以免造成闭水试验时井壁和管壁的大量吸水,管道和检查井浸水24小时后,此时水位会明显低于原设 1 范》 L——试验管段长度(m) 2、根据规范要求计算得出结果: 管道闭水试验允许渗水量表

管道闭水试验方案

毕节职业技术学院新校区基础设施工程 管道闭水试验方案 编制:___________ 审核:___________ 审定:___________ 贵州毕节双山建设投资有限公司 深圳市恒浩建设工程项目管理有限责任公司 毕节职业技术学院新校区基础设施工程 贵州建工集团职业技术学院施工项目部 专项施工(方案)报审表 工程名称:毕节职教城毕节职业技术学院新校区建设项目排水工程

致:深圳市恒浩建设工程项目管理有限责任公司 我方已根据施工合同的有关规定完成了毕节职业技术学院校内 排水管道施工排水管道闭水施工(方案)的编制,请予以审查。 承包单位:(章) 项目经理: 日期: 专业监理工程师审查意见: 监理单位:(章) 专业监理工程师:__________________ 日期:____________________ 审查意见: 甲方代表: 日期: 1、工程概况

2、主要材料及设备要求 (1) 3、闭水试验具备的条件 (1) 4、闭水试验程序 (2) 5、带井闭水试验方法 (2) 6、渗水量的计算 (3) 7、闭水试验标准 (3) 8、验收 (3) 9、施工安全 (4) 10、施工注意事项...................................... 一、工程概况 1、根据设计文件《毕节-大方城市总体规划(2020—2030年)》

《室外排水设计规范》(GB50014-2006),《给水排水管道工程施工及验收规范》(GB50268- 2008)、《市政排水管工程及附属设施》 (06MS201。 2、毕节职教城毕节职业技术学院新校区建设项目(第四标段),工程位于毕节地区职教城,毕节职业学院新校区。本工程为小市政室外道路雨水、污水管道,管道起点(1K0+0.000)至终点(1K2+155.432), (2K0+0.000)至终点(2K0+534.859),( 3K0+0.000)至终点 (3K0+274.463),( 4K0+0.000)至终点(4K0+257.827)主管道全长3222.581米,污水、雨水管材选用联塑聚氯乙烯双壁玻纹管材,管材设计环钢度不小于8KN/M,弯曲受拉极限不小于80MPa管径分别为 DN300 DN400 500、600、800 及DN1000六种。 管道主要采用沟埋式,执行规范标准:《给水排水管道工程施工 及验收规范》(GB50268-2008国家标准) 二、主要材料及设备要求 梯子1部,用于检查井段的水位下降情况; 铁桶1只(带度量衡的),主要用于补水用; 潜水泵,设备功率1.5KW 2台(套),配备胶管? 100: 50米, 主要用于闭水试验期间抽水用; 试验用水若干。 三、闭水试验具备的条件 管道闭水试验时,试验管段应具备下列条件: (1)管道及检查井外观质量已检查合格;

市政道路雨水污水管道施工方案

通港路新扬路雨水管污水管施工方案 一、编制依据 1.扬中市通港路和新扬路工程设计图纸、工程量清单等。 2.中华人民共和国国家标准,部颁各种技术规范、规程。 3.《城镇道路施工与质量验收规范》CJJ1-2008 4.《埋地塑料排水管道工程技术规范》CJJ 143-2010 5.《给排水管道施工及验收规范》(GB50268-2008) 6.《给水排水构造物施工及验收规范》(GBJ141-90) 7.《中国建筑标准设计研究院排水检查井标准设计图集》06MS201/01(03)S201 8、《国家建筑标准设计图集》02S403/05S502/03S502 9、《05系列江苏省工程建设标准设计图集-给水排水图集》苏S01-2004 二、工程概况 本工程采用雨污分流制实施。 通港路:雨污水管双侧布置,雨水管布置在距道路中线9.5m处,污水管布置在距道路中线11.5m处。 新扬路:雨水管双侧布置,污水管为单侧布置,左幅雨水管布置在距道路中线8.75m 处,右幅雨水管布置在距道路中线10.25m处,污水管布置在距道路中线10.75m处。 管道及管道基础:本工程主要采用承插口的UPVC管和承插口的HPPE管。 雨水口连接管采用φ200的柔性管,0.5%坡降通向检查井。 雨水管和污水管道均采用砂基础。 三、工期目标 按照施工总体部署,工期安排为:2011年5月1日至2011年6月10日,共40个日历天。 四、施工方法 1.施工部署 先施工埋置最深的污水管,再施工雨水管,管材应将插口顺水流方向,承口逆水流方向,由下游向上游依次安装。 2.排水工程的施工顺序 降水→施工放样→管沟开挖(槽壁支护)→垫层、基础施工→管道安装→管座及接口施工→排水检查井浇筑→管道闭水试验→管沟回填。 2.1降水措施

污水管道闭水试验方法

目录 一、编制依据: 0 二、工程概况 0 三、准备主要工具 (2) 四、闭水试验应具备条件 (3) 五、闭水试验程序 (4) 六、闭水试验法 (4) 七、安全措施 (7) 八、试验注意事项 (8) 一、编制依据: 1、《给排水管道工程施工及验收规》(GB50268-2008); 2、《市龙岗区龙岗街道同乐东区雨污分流管网工程施工组织设计》; 二、工程概况 1、工程名称:市龙岗区龙岗街道同乐东片区雨污分流管网工程 2、工程地点:市龙岗区同乐街道片区 3、工程概况:本工程位于龙岗街道同乐社区、同心社区、同德社区,分为北片区和南片区,具体围结合社区围线、深汕公路、惠盐高速公路进行确定、北片区位于惠盐高速公路西侧,南片区位于深汕公路南侧。

本工程主要分为三部分容:1)现状道路排水系统完善,主要包括园新路、景盛路、黄屋路、水田二路、兰水路、大埔二路等;2)新旧村居住区及工厂区外围道路分流制改造,其中新村居住区包括同乐社区居委会片区、池屋新村A区、池屋新村B区、企岭村、黄屋村、其面村、坑尾村、新大坑村等,旧村居住区有企岭旧村、黄屋旧村、其面旧村、新大坑旧村、下围居民小组和池屋村民小组等;3)建筑排水立管的改造,主要是对新村居住区的合流制建筑进行分流制改造。 市政雨污管网是为解决雨污混流的现状,施工项目主要是改造或新建雨水管和污水管,或将原有污水管接入市政总管。 DN200~DN500主要为小区管道。DN600、DN800主要为市政道路埋管,也是雨、污水二三级支管。以经济合理的原则,在小区或市区以开槽埋管式施工,管道两侧预留30~40cm的操作宽度,基槽深度按设计要求开挖,遇到地下水时采取降水措施,确保铺管时底部无水。基槽根据土质情况放坡,但应保证槽壁的稳定性。开挖沟槽,应格控制基底高程,不得扰动基底原状土层。当管道埋深大,地质不良时,采用钢板桩支护。 4、污水管道工程量:本工程闭水试验为污水管道闭水试验,工程量主要如下: DN200,SN8 HDPE肋增强聚乙烯螺旋波纹管:388.29m; DN300,SN8 HDPE肋增强聚乙烯螺旋波纹管:3345m; DN400,SN8 HDPE肋增强聚乙烯螺旋波纹管:9474m; DN400,SN12.5 HDPE肋增强聚乙烯螺旋波纹管:400m;
