单站优化包括测试前准备、验证测试、问题分析处理、单站验证报告输出四部分。如果测试过程或结果显示有明显问题,需要把这些问题记录在《成都移动LTE项目实施进度表(优化)20141010-中邮建》中,并给出问题分析,硬件安装问题标红退回交由工程安装团队解决,功能性问题由后台配合解决,等问题解决后再次进行验证测试,直到测试过程以及结果分析没有发现明显问题,才能依据测试结果输出《单站验证报告》。

一、准备工作:

1、基站状态,包括站点是否存在硬件告警、传输告警、驻波告警、MIFI闭锁等情况,license 是否完整,小区是否激活。注意,必须保证基站所有状态正常才开始测试工作,避免不必要的重复工作。

2、eNodeB配置数据,包括基站各种配置数据如eNodeB ID、Cell ID、频点、PCI等。

二、验证测试:

单验内容:

复堪、DT下载、DT上传、好中差点FTP下载上传业务验证、CSFB(在好点)、附着(在好点)

单验要求:

2.1、复堪:见复堪要求

2.2、DT覆盖下载、上传:

需跑到第一层邻近站点切换后折返,如果无邻近站点,需要跑到RSRP < -105 dBm才能折返,折返时做扇形覆盖测试,路线尽量经过待测基站的覆盖区域,尽可能跑全待测基站周围所有主要街道。在一些特殊地段,站点的主覆盖区域很小,在路测时得不到足够的信息,需要步行测试来得到足够的信息和测试数据。

测试中应重点关注是否可以收到指定小区信号、覆盖范围与规划是否一致、切换是否正常(邻区问题)、业务是否连续、是否存在掉网等现象,一旦发现,应立即通知后台,尽快着手解决。

测试结果应为下载DT一次LOG,上传一次LOG,DT的路线需一致。

现在规范为中差点可以不记LOG,但需要截图,所以做完一个小区的好点下载,即可直接把RSRP搞到中点和差点,分别截图,下面以此类推。好点LOG要求测试时长至少1分钟。

2.4、CSFB

有连接软件能力的D2应连上设备,作为被叫呼叫10次,记好LOG,如果没有这个能力的D2,则应在好点做被叫呼叫几次。严禁不操作CSFB!

D2进工程模式命令*#*#2846579#*#*(*#*#上下左右中左右#*#*)

第一步、工程菜单

第二步、后台设置

第三步、USB端口配置

第四步、USB端口设置-生产模式

第五步、USB端口切换-切换到CP侧Modem

2.5、附着:有附着模板,可以借用,但还是需自己知道有哪些步骤,别最后别人问起来一问三不知。

附着过程按一下顺序排:

loop start

detach

wait

attach

loop end

2.6、室分测试

1、找规划设计图纸;

2、看图纸里的系统分布图

3、统计图纸里当前单验站点每个小区的RRU个数,问后台确定单验小区的PCI、频点、RRU 个数、单/双路由、根据后台反馈的PCI和RRU个数进行核对。

4、进行业务验证,即单验。

2.6.1、要求:

1、以RRU为单位验证下载和上传,以小区(PCI)为单位验证CSFB和附着。

2、LOG命名:

前缀名-站名-1小区-RRU(几)-业务

3、根据后台确定单双路由,后台反馈的是什么属性的路由,现场即要测要什么路由的数据。

单路由对应probe里RANK1、双路由对应probe里RANK2。

4、速率要求:

F(只有单路由):38350、下载35M、上传8M

D:37900单路由:下载40M、上传8M

37900双路由:下载80M、上传8M

38100同37900

E:39250、39050同上D。

2.6.2测试遇到问题现场处理意见和日报反馈。

以下讲的都为规避自己操作问题情况下产生:

1、日报:

1.1、单验问题描述:实际测得双路由、但是规划(后台反馈)单路由,单验问题类型项:未按设计施工。

1.2、图纸RRU覆盖处无覆盖、无信号、弱覆盖。

单验问题描述:图纸规划多少RRU覆盖处,现场测试无覆盖/无信号/弱覆盖,单验问

题类型项:未按设计施工。

1.3、速率不正常:所有指标都是正常的情况下,进行空口灌包测试。

注意点:

图纸RRU覆盖有电梯和地下室的,这两个地方必测!

三、问题分析处理:

1、天馈接错接反

通常通过PCI覆盖情况来判断是否有天馈接反情况。

图天馈接反实例

2.3、CSFB

正常CSFB为D2作为被叫,应为秒切2G后呼通,挂断后秒回4G。

1、如不能正常做CSFB,首先考虑的就是邻区问题,将你遇到的情况和后台说,让后台

处理,处理后再CSFB。

2、IP配错

3、TAC现网和规划不相符

4、自己D2被别人用后锁频的

现象:打不通,关机,不切2G,不回4G、始终驻留等。

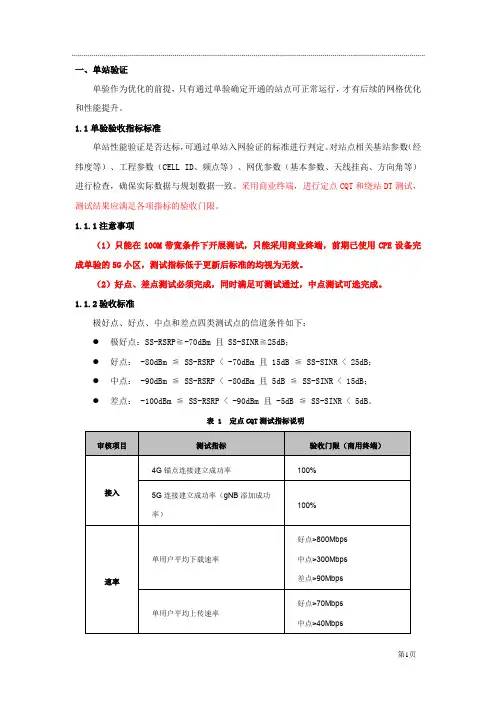

5G单站验证经验分享

一、单站验证 单验作为优化的前提,只有通过单验确定开通的站点可正常运行,才有后续的网格优化和性能提升。 1.1单验验收指标标准 单站性能验证是否达标,可通过单站入网验证的标准进行判定。对站点相关基站参数(经纬度等)、工程参数(CELL ID、频点等)、网优参数(基本参数、天线挂高、方向角等)进行检查,确保实际数据与规划数据一致。采用商业终端,进行定点CQT和绕站DT测试,测试结果应满足各项指标的验收门限。 1.1.1注意事项 (1)只能在100M带宽条件下开展测试,只能采用商业终端,前期已使用CPE设备完成单验的5G小区,测试指标低于更新后标准的均视为无效。 (2)好点、差点测试必须完成,同时满足可测试通过,中点测试可选完成。 1.1.2验收标准 极好点、好点、中点和差点四类测试点的信道条件如下: ●极好点:SS-RSRP≧-70dBm 且 SS-SINR≧25dB; ●好点: -80dBm ≦ SS-RSRP < -70dBm 且 15dB ≦ SS-SINR < 25dB; ●中点: -90dBm ≦ SS-RSRP < -80dBm 且 5dB ≦ SS-SINR < 15dB; ●差点: -100dBm ≦ SS-RSRP < -90dBm 且 -5dB ≦ SS-SINR < 5dB。 表 1 定点CQT测试指标说明 审核项目测试指标验收门限(商用终端) 接入4G锚点连接建立成功率100% 5G连接建立成功率(gNB添加成功 率) 100% 速率单用户平均下载速率 好点>800Mbps 中点>300Mbps 差点>90Mbps 单用户平均上传速率 好点>70Mbps 中点>40Mbps

单验注意事项

单验注意事项 通过单站测试可发现基站安装位置、天线安装、有无阻挡、天线挂高是否合理,参数配置是否准确等问题,保证每个小区的基本功能(上传/下载速率、VOLTE拨打电话、CSFB业务)和信号覆盖(RSRP、SINR值)是否达到要求; 单站验证主要完成的任务: 1、核查经纬度、天线方位角、下倾角、挂高、安装位置是否符合现场要求: 经纬度:站点位置是否与设计位置相同,设计位置是否符合现场的要求; 方位角:体现天面的主覆盖方向,是否覆盖居民区、道路或用户较多的地方(现在宏站普遍设计3个扇区,若有小区覆盖大山,区域用户较少,可考虑跟分公司沟通取消小区或者小区合并); 2、明确建站覆盖目标:思考下移动建站是为了覆盖什么区域,能否达到预期效果? 3、业务是否正常:上传/下载速率好点是否达标、volte电话拨打、csfb业务是否正常; 4、与周边站点的连续覆盖:附件有邻近站点是否可以正常切换 单验流程: 测试前准备、验证测试、问题处理、报告输出。 测试前准备工作: 1、确认是否有告警、小区是否激活必须保证基站所有状态正常才开始测试,避免不必要的 重复工作; 2、整理工参和图纸; 3、像局方或者工程安装人员了解站点情况(联系人、上站条件如钥匙介绍信等、无线环境) 天线安装情况; 4、规划合适的测试路线:跑圈基站周围所有道路; 5、测试设备的检查:测试前需对所以设备进行检查,避免因为设备问题导致测试过程中出 现故障和测试数据不准确;检查设备包括:移动电源、测试电脑、软件、gps、罗盘、坡度仪等。 验证测试: 每个LTE站点开通后,要求单验人员进行勘察和测试。勘察包括采集基础信息、验证工程是否符合规范;路测主要是验证各项业务是否正常、PCI等参数是否和规划一致等。通过单验测试可发现基站安装、天线安装、参数配置错误等问题。碰到任何问题回来后需反馈给相关人员进行整改。

单验流程个人总结

4G单验流程 1.上项目(要软件、license、加密狗、导工参、E392、E398、 MIFI、GPS、逆变器、加上项目人员微信、指标、这些设备管项目负责人/同事要、订车、订塔工)负责人下发测试任务,接工单,做个模版,连接测试设备,然后塔工司机到位后,出发去测试地点,出发前在司机的公里数拍照,然后打电话告诉后台开站,到了测试地点,找好点测试,然后进行拍照勘站,一共拍摄15张左右。勘站主要内容:方位角、下倾角、天线挂高、经纬度、天线型号。 2.单验检查设备(规划测试路线) 3.检查参数(方位角、下倾角、电下倾、天线挂高、基站经 纬度) 4.DT/CQT测试(注:给后台打电话激活基站) 5.SINR过大,执行降功率/闭站 6.后台打电话,单验成功 7.写报告(开站信息表填到工参里面) 8.单验脚本制作:ping. Attach.detach.ftp upload.ftp download.csfb 要求测试指标:RSRP>-80DBM.SINR>20以上。TM3或者TM8(双通道),两小区之间相差6DB。 单验共计需要12张截图,13 张照片,14个log. 单验截图要求:

CQT:ping/attach-detach/ftp up load/ftp down/共截图12张(包括好点)。 勘站拍照:每隔45°一张,共8张,每个小区一张,共3张,进站门1张,基站整体1张 Log保存数量:14+3(csfb) ping/attach-deach/ftp-up load/ftp-download(12个log)DT绕站:DT绕站正一圈,反一圈都做download,主要关注天馈接反,切换问题等,共保存2个log(DT绕站测试不需要截图),共计14个log. Ping/attach-deach/ftp upload/ftp download/csfb,共计15张照片,然后DT正一圈,反一圈,无线环境2张,17张。Ping:32字节小于30MS,1500字节小于40MS合格(看测试窗口)测试20次,成功率100% Ping时延过大原因: 1.第一次测试不合格,重新测试。 2.设备温度过高过低。 3.电脑后台运行程序过多 4.干扰 5.好点变坏 6.基站告警 7.服务器故障 8.关闭周围基站

5G网管操作及单验常见问题

一、华为5G网管操作 1、5G信令跟踪提取(UU、S1、X2标口,Cell DT日志) 2、一键式日志提取

3、实时干扰查询 监控 -> 信令跟踪 -> 信令跟踪管理 ->RSSI统计监控(查询输入 RSSI 自动搜索) ->创建 -> 填写跟踪站点名

4、批量小区状态导出 1)配置 -> 报表 -> 网元报表(站点状态) 2)配置 -> 报表 ->RAN 报表(基站小区状态) 5、XML 文件导出 (点击)维护->备份管理->(点击)网元备份->全选网元->(点击)执

行(备份)->(点击)刷新->(点击)选择自己备份时间文件->(点击)下载已经选中文件; 二、单验常见问题 测试前检查参数 1、检查基站告警是否有异常; LST ALMAF:; 2、检查4/5G小区状态,是否正常建立;

3、检查4/5G间的X2链路,是否正常建立;(4-5、5-4 X2链路是否存在)4G站名:状元楼三期LF 4GIP :100.68.9.206 5G站名:夫子庙搬迁预商NR 5GIP:10.167.83.13

4、检查锚点相关配置,包括频点、邻频点是否配置错误; 5、核查4-5锚点参数 当前NSA组网4G侧锚点所用5G频点皆为SSB频点512910; 1)配置PCC频点以及锚点频点优先级 ADD PCCFREQCFG:PCCDLEARFCN=38400,PREFERREDPCCPRIORITY=1,PCCA4RSRPTHD =-105,NSAPCCANCHORINGPRIORITY=7; 2)增加NR SCG SSB频点 ADD NRSCGFREQCONFIG:PccDlEarfcn=38400,ScgDlArfcn=512910,ScgDlArfcnPriority=1 , NRB1TIMETOTRIGGER=512ms; 3)配置NR邻区PLMN名单(ANR特性开启时需要打开) ADD NCELLPLMNLIST: Mcc="460", Mnc="00", RatType=NR, gNBIdLength=24; 4)打开NSA DC算法开关(表示该小区启用LTE-NR NSA DC特性) MOD

验收流程中的项目风险和问题分析

验收流程中的项目风险和问题分析在项目开发的验收过程中,团队和客户需要共同努力,以确保项目交付符合业务需求和质量标准。然而,项目验收过程中可能会出现一些风险和问题,需要及时识别和解决,以确保项目的顺利进行。本文将对验收流程中的项目风险和问题进行分析和探讨,以期为项目团队提供参考和帮助。 一、需求不明确 项目验收的首要问题是需求的不明确。在项目开始之前,双方应明确项目的业务需求和目标,以便开发团队能够准确地理解客户的期望和要求。然而,由于需求可能会随着时间的推移而变化,或者客户在项目过程中未能清晰表达需求,导致项目最终交付的结果与客户期望不符。因此,及时沟通、持续关注和确保需求清晰是解决这一问题的关键。团队可以通过与客户保持密切联系,定期进行需求确认和变更管理,以减少需求不明确带来的风险。 二、进度延迟 项目验收过程中的另一个常见问题是进度延迟。进度延迟可能是由于技术问题、人员不足、资源分配不合理等原因引起的。团队需要在项目计划中预留充足的缓冲时间,以应对潜在的风险和延迟。此外,团队还应建立有效的沟通机制,及时报告和解决任何可能导致进度延迟的问题。定期的进度评估和风险管理可以帮助团队避免项目进度延迟的风险。

三、质量问题 项目验收的另一个关键方面是项目交付的质量。在项目开发过程中,可能会出现软件漏洞、功能缺陷等质量问题。为了避免这些问题,团 队需要实施严格的质量控制和测试流程。这包括编写清晰的测试计划、进行全面的单元测试和集成测试、进行用户验收测试等。通过确保质 量标准和测试流程的合规性,团队可以降低项目在交付过程中出现质 量问题的风险。 四、沟通不畅 项目验收过程中的良好沟通至关重要。沟通不畅可能导致项目需求 不明确、交付延迟等问题。团队应建立起通畅的沟通渠道,确保项目 进展和问题能够及时有效地传达和解决。定期的会议、项目报告和沟 通记录可以帮助团队保持高效的沟通。同时,团队还需注意解决沟通 障碍和冲突,提升团队合作的效果。 五、变更管理困难 在项目验收过程中,客户可能会提出一些变更请求。如果变更管理 不当,可能会对项目的进度和质量产生负面影响。团队需要与客户建 立良好的变更管理机制,确保变更请求经过评估和批准后才能进行。 同时,团队还需评估变更对项目的影响,及时调整项目计划和资源分配,以确保变更不会导致项目的风险和问题。 综上所述,项目验收过程中存在诸多的风险和问题,包括需求不明确、进度延迟、质量问题、沟通不畅和变更管理困难。项目团队需要

验货流程及注意事项

验货流程及注意事项 验货流程及注意事项 在进行产品采购或交货时,验货是非常重要的环节。通过验货,可以 确保所购买的产品的质量和数量符合预期,并避免潜在的问题和纠纷。本文将介绍验货的流程和一些注意事项,帮助您更好地进行验货工作。 一、验货流程 1. 准备工作: 在进行验货之前,需要进行一些准备工作,包括准备验货人员、准备 必要的工具和仪器,以及准备验货所需的文件和记录表格。 2. 检查外包装: 首先,检查外包装是否完好无损,并与运输单据进行比对。如果外包 装存在破损或异样,需要及时记录并与供应商进行沟通和解决。 3. 数量核对: 核对货物数量是否与订单一致。使用计数器或称重装置,确保实际数 量与合同约定的数量相符。

4. 外观检查: 进行外观检查,主要包括以下几个方面: - 检查产品的整体外观是否符合预期,是否有明显的损坏或瑕疵。 - 检查产品的标识和标牌是否齐全、正确,并与订单信息一致。 - 检查产品的颜色、尺寸、形状等是否符合要求。 5. 功能性检验: 根据产品的特性和用途,进行功能性检验。例如,对电子产品进行电压测试、功能测试,对服装进行尺寸测量和试穿,对食品进行口味品尝等。 6. 抽样检查: 如果货物数量较大,可以通过抽样检查的方式代表性地检验一部分货物。抽样检查应遵守国际标准的验货抽样方案,以保证检查结果的代表性和可靠性。 7. 记录和报告: 在验货过程中,要及时记录相关信息和检查结果。包括验货日期、验货人员、货物的批次号、供应商信息、检查结果等。验货完成后,将验货报告提交给相关人员和部门。 二、注意事项

1. 提前沟通: 在进行验货之前,与供应商提前沟通,明确验货的标准和要求。与供应商就产品质量、规格、包装等方面进行充分的沟通,并将要求写入采购合同中。 2. 准备充分: 进行验货前,要准备必要的工具、仪器和文件,以及确认验货人员的资质和能力。只有准备充分,才能进行有效和高质量的验货工作。 3. 对比数据: 在进行验货时,要与采购订单、合同和相关文档进行对比,确保货物的数量、规格和质量符合约定。 4. 严格按照流程进行: 验货流程是为了保证验货的有效性和全面性,所以要严格按照流程进行。不要急于完成验货,而忽略了某些关键的环节。 5. 保持客观公正: 在验货过程中,要保持客观公正的态度,不带有个人偏见和偏好。只根据事实和数据来判断产品的质量和合格性。 6. 及时沟通和处理问题: 如果在验货过程中发现问题或不合格项,要及时与供应商沟通,商讨

单验流程和问题

单站优化包括测试前准备、验证测试、问题分析处理、单站验证报告输出四部分。如果测试过程或结果显示有明显问题,需要把这些问题记录在《成都移动LTE项目实施进度表(优化)20141010-中邮建》中,并给出问题分析,硬件安装问题标红退回交由工程安装团队解决,功能性问题由后台配合解决,等问题解决后再次进行验证测试,直到测试过程以及结果分析没有发现明显问题,才能依据测试结果输出《单站验证报告》。 一、准备工作: 1、基站状态,包括站点是否存在硬件告警、传输告警、驻波告警、MIFI闭锁等情况,license 是否完整,小区是否激活。注意,必须保证基站所有状态正常才开始测试工作,避免不必要的重复工作。 2、eNodeB配置数据,包括基站各种配置数据如eNodeB ID、Cell ID、频点、PCI等。 二、验证测试: 单验内容: 复堪、DT下载、DT上传、好中差点FTP下载上传业务验证、CSFB(在好点)、附着(在好点) 单验要求: 2.1、复堪:见复堪要求 2.2、DT覆盖下载、上传: 需跑到第一层邻近站点切换后折返,如果无邻近站点,需要跑到RSRP < -105 dBm才能折返,折返时做扇形覆盖测试,路线尽量经过待测基站的覆盖区域,尽可能跑全待测基站周围所有主要街道。在一些特殊地段,站点的主覆盖区域很小,在路测时得不到足够的信息,需要步行测试来得到足够的信息和测试数据。 测试中应重点关注是否可以收到指定小区信号、覆盖范围与规划是否一致、切换是否正常(邻区问题)、业务是否连续、是否存在掉网等现象,一旦发现,应立即通知后台,尽快着手解决。 测试结果应为下载DT一次LOG,上传一次LOG,DT的路线需一致。 2.3、业务功能性验证要求:

LTE单验及常见问题分析

LTE单验及常见问题分析 TE单验及常见问题分析 Security Level: LTE站点单验及常见问题分析2022-9-11 HUAWEI TECHNOLOGIES CO., LTD. TE单验及常见问题分析 目录单验流程 Probe软件介绍 Assistant软件介绍问题分析流程及优化案例小结 HUAWEI TECHNOLOGIES CO., LTD. Huawei Confidential TE单验及常见问题分析 单验流程核查站点运行状态、告警信息、站点信息测试工具准备计费数据 测试前准备 测试过程 数据核查采集过程功能验证过程 问题处理问题处理 测试报告输出 测试报告输出 HUAWEI TECHNOLOGIES CO., LTD. Huawei Confidential TE单验及常见问题分析 单验流程单验前一天单验前一天要先对单验站点进行告警查询和小区状态查询核查小区参数配置是否正确单验前要采集站名、站址、等各项信息。 单验过程出发前要先检查设备是否正常出发时可以通过借助Probe软件连接GPS导路,找到单验站点的位置。找到站点后我们需要采集站点的站高、经纬度、方位角、下倾角、天线顺序等各项参数。 采集完这些参数后我们就可以对站点进行功能单验了。 HUAWEI TECHNOLOGIES CO., LTD. Huawei Confidential TE单验及常见问题分析 单验流程功能验证下载测试:测试前我们要找到小区的好点进行功能验证,好点的要求是 RSRP三类终端:极好点L1速率四类终端:极好点三类终端:极好点L1速率四类终端:极好点三类终端:极好点L1速率四类终端:极好点三类终端:极好点L1速率四类终端:极好点80Mbps 平均上传速度 8Mbps 单验报告输出站名_单站验证报告 .xlsx HUAWEI TECHNOLOGIES CO., LTD. Huawei Confidential
