钢筋下料长度计算

钢筋因弯曲或弯钩会使其长度变化,在配料中不能直接根据图纸中尺寸下料;必须了解对混凝土保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度。各种钢筋下料长度计算如下:

直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度

弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度

箍筋下料长度=箍筋周长+箍筋调整值

上述钢筋需要搭接的话,还应增加钢筋搭接长度。

1.弯曲调整值

钢筋弯曲后的特点:一是在弯曲处内皮收缩、外皮延伸、轴线长度不变;二是在弯曲处形成圆弧。钢筋的量度方法是沿直线量外包尺寸(图9-46);因此,弯起钢筋的量度尺寸大于下料尺寸,两者之间的差值称为弯曲调整值。弯曲调整值,根据理论推算并结合实践经验,列于表9-23。

图9-46 钢筋弯曲时的量度方法

钢筋弯曲调整值表9-23

钢筋弯曲角

度30°45°60°90°135°

钢筋弯曲调整

值0.35d 0.5d 0.85d 2d 2.5d

注:d为钢筋直径。

2.弯钩增加长度

钢筋的弯钩形式有三种:半圆弯钩、直弯钩及斜弯钩(图9-47)。半圆弯钩是最常用的一种弯钩。直弯钩只用在柱钢筋的下部、箍筋和附加钢筋中。斜弯钩只用在直径较小的钢筋中。

图9-47 钢筋弯钩计算简图

(a)半圆弯钩;(b)直弯钩;(c)斜弯钩

光圆钢筋的弯钩增加长度,按图9-47所示的简图(弯心直径为2.5d、平直部分为3d)计算:对半圆弯钩为6.25d,对直弯钩为3.5d,对斜弯钩为4.9d。

在生产实践中,由于实际弯心直径与理论弯心直径有时不一致,钢筋粗细和机具条件不同等而影响平直部分的长短(手工弯钩时平直部分可适当加长,机械弯钩时可适当缩短),因此在实际配料计算时,对弯钩增加长度常根据具体条件,采用经验数据,见表9-24。

半圆弯钩增加长度参考表(用机械弯)表9-24

钢筋直径

(mm)≤68~10 12~18 20~28 32~36 一个弯钩长度

(mm)40 6d 5.5d 5d 4.5d

3.弯起钢筋斜长

弯起钢筋斜长计算简图,见图9-48。弯起钢筋斜长系数见表9-25。

图9-48 弯起钢筋斜长计算简图

(a)弯起角度30°;(b)弯起角度45°;(c)弯起角度60°

弯起钢筋斜长系数表9-25

弯起角度α=30°α=45°α=60°

斜边长度s 2h0 1.41h0 1.15h0

底边长度l 1.732h0 h0 0.575h0

增加长度s-l 0.268h0 0.41h0 0.575h0

注:h0为弯起高度。

4.箍筋调整值

箍筋调整值,即为弯钩增加长度和弯曲调整值两项之差或和,根据箍筋量外包尺寸或内皮尺寸确定见图9-49与表9-26。

图9-49 箍筋量度方法

(a)量外包尺寸;(b)量内皮尺寸

箍筋调整值表9-26

箍筋量度方法箍筋直径(mm)

4~5 6 8 10~12

量外包尺寸40 50 60 70

量内皮尺寸80 100 120 150~170

9-3-1-2 钢筋长度计算中的特殊问题

1.变截面构件箍筋

根据比例原理,每根箍筋的长短差数△,可按下式计算(图9-50):

(9-7)

式中lc——箍筋的最大高度;

ld——箍筋的最小高度;

n——箍筋个数,等于s/a+1;

s——最长箍筋和最短箍筋之间的总距离;

a——箍筋间距。

图9-50 变截面构件箍筋

2.圆形构件钢筋

在平面为圆形的构件中,配筋形式有二:按弦长布置,按圆形布置。

(1)按弦长布置先根据下式算出钢筋所在处弦长,再减去两端保护层厚度,得出钢筋长度。

当配筋为单数间距时(图9-51a):

(9-8)

当配筋为双数间距时(图9-51b):

(9-9)

式中li——第i根(从圆心向两边计数)钢筋所在的弦长;

a——钢筋间距;

n——钢筋根数,等于D/a-1(D——圆直径);

i——从圆心向两边计数的序号数。

图9-51 圆形构件钢筋(按弦长布置)

(a)单数间距;(b)双数间距

(2)按圆形布置一般可用比例方法先求出每根钢筋的圆直径,再乘圆周率

算得钢筋长度(图9-52)。

图9-52 圆形构件钢筋(按圆形布置)

3.曲线构件钢筋

(1)曲线钢筋长度,根据曲线形状不同,可分别采用下列方法计算。

圆曲线钢筋的长度,可用圆心角θ与圆半径R直接算出或通过弦长l与矢高h 查表得出(《建筑施工手册(第四版)》1中“施工常用数据”)。

抛物线钢筋的长度L可按下式计算(图9-53)。

(9-10)

式中l——抛物线的水平投影长度;

h——抛物线的矢高。

图9-53 抛物线钢筋长度

其他曲线状钢筋的长度,可用渐近法计算,即分段按直线计,然后总加。

图9-54所示的曲线构件,设曲线方程式y=f(x),沿水平方向分段,每段长度为l(一般取为0.5m),求已知x值时的相应y值,然后计算每段长度,例如,第三段长度为。

图9-54 曲线钢筋长度

(2)曲线构件箍筋高度,可根据已知曲线方程式求解。其法是先根据箍筋的间距确定x值,代入曲线方程式求y值,然后计算该处的梁高h=H-y,再扣除上下保护层厚度,即得箍筋高度。

对一些外形比较复杂的构件,用数学方法计算钢筋长度有困难时,也可用放足尺(1:1)或放小样(1:5)办法求钢筋长度。

9-3-1-3 配料计算的注意事项

1.在设计图纸中,钢筋配置的细节问题没有注明时,一般可按构造要求处理。2.配料计算时,要考虑钢筋的形状和尺寸在满足设计要求的前提下要有利于加工安装。

3.配料时,还要考虑施工需要的附加钢筋。例如,后张预应力构件预留孔道定位用的钢筋井字架,基础双层钢筋网中保证上层钢筋网位置用的钢筋撑脚,墙板双层钢筋网中固定钢筋间距用的钢筋撑铁,柱钢筋骨架增加四面斜筋撑等。

9-3-1-4 配料计算实例

已知某教学楼钢筋混凝土框架梁KL1的截面尺寸与配筋见图9-55,共计5根。混凝土强度等级为C25。求各种钢筋下料长度。

图9-55 钢筋混凝土框架梁KLl平法施工图

[解] 1.绘制钢筋翻样图

根据本手册9-2“配筋构造”的有关规定,得出:

(1)纵向受力钢筋端头的混凝土保护层为25mm;

(2)框架梁纵向受力钢筋Φ25的锚固长度为35×25=875mm,伸入柱内的长度可达500-25=475mm,需要向上(下)弯400mm;

(3)悬臂梁负弯矩钢筋应有两根伸至梁端包住边梁后斜向上伸至梁顶部;(4)吊筋底部宽度为次梁宽+2×50mm,按45°向上弯至梁顶部,再水平延伸20d=20×18=360mm。

对照KL1框架梁尺寸与上述构造要求,绘制单根钢筋翻样图(图9-56),并将各种钢筋编号。

图9-56 KL1框架梁钢筋翻样图

2.计算钢筋下料长度

计算钢筋下料长度时,应根据单根钢筋翻样图尺寸,并考虑各项调整值。

①号受力钢筋下料长度为:

(7800-2×25)+2×400-2×2×25=8450mm

②号受力钢筋下料长度为:

(9650-2×25)+400+350+200+500-3×2×25-0.5×25=10888mm

⑥号吊筋下料长度为:

350+2(1060+360)-4×0.5×25=3140mm

⑨号箍筋下料长度为:

2(770+270)+70=2150mm

⑩号箍筋下料长度,由于梁高变化,因此要先按公式(9-7)算出箍筋高差△。箍筋根数n=(1850-100)/200+1=10,箍筋高差△=(570-370)/(10-1)=22mm

每个箍筋下料长度计算结果列于表9-27。

钢筋配料单表9-27

构件名称:KL1梁,5根

9-3-1-5 配料单与料牌

钢筋配料计算完毕,填写配料单,详见表9-27。

列入加工计划的配料单,将每一编号的钢筋制作一块料牌,作为钢筋加工的依据与钢筋安装的标志。

钢筋配料单和料牌,应严格校核,必须准确无误,以免返工浪费。

9-3-2 钢筋代换

当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。

9-3-2-1 代换原则

当施工中遇有钢筋的品种或规格与设计要求不符时,可参照以下原则进行钢筋代换:

1.等强度代换:当构件受强度控制时,钢筋可按强度相等原则进行代换。

2.等面积代换:当构件按最小配筋率配筋时,钢筋可按面积相等原则进行代换。3.当构件受裂缝宽度或挠度控制时,代换后应进行裂缝宽度或挠度验算。

9-3-2-2 等强代换方法

1.计算法

(9-11)

式中n2——代换钢筋根数;

n1——原设计钢筋根数;

d2——代换钢筋直径;

d1——原设计钢筋直径;

fy2——代换钢筋抗拉强度设计值(表9-28);

fy1——原设计钢筋抗拉强度设计值。

上式有两种特例:

(1)设计强度相同、直径不同的钢筋代换:

(9-12)

(2)直径相同、强度设计值不同的钢筋代换:

(9-13)

钢筋强度设计值(N/mm2)表9-28

项次钢筋种类符号抗拉强度设计值fy 抗压强度设计值fy'

1 热轧钢筋HPB235 φ210 210

HRB335 Φ300 300

HRB400 360 360

RRB400 360 360

2 冷轧带肋钢筋LL550 360 360

LL650 430 380

LL800 530 380

9-3-2-3 构件截面的有效高度影响

钢筋代换后,有时由于受力钢筋直径加大或根数增多而需要增加排数,则构件截面的有效高度h0减小,截面强度降低。通常对这种影响可凭经验适当增加钢筋面积,然后再作截面强度复核。

对矩形截面的受弯构件,可根据弯矩相等,按下式复核截面强度。

(9-14)

式中N1——原设计的钢筋拉力,等于As1fy1(As1——原设计钢筋的截面面积,fy1——原设计钢筋的抗拉强度设计值);

N2——代换钢筋拉力,同上;

h01——原设计钢筋的合力点至构件截面受压边缘的距离;

h02——代换钢筋的合力点至构件截面受压边缘的距离;

fc——混凝土的抗压强度设计值,对C20混凝土为9.6N/mm2,对C25混凝土为11.9N/mm2,对C30混凝土为14.3N/mm2;

b——构件截面宽度。

9-3-2-4 代换注意事项

钢筋代换时,必须充分了解设计意图和代换材料性能,并严格遵守现行混凝土结构设计规范的各项规定;凡重要结构中的钢筋代换,应征得设计单位同意。1.对某些重要构件,如吊车梁、薄腹梁、彬架下弦等,不宜用HPB235级光圆钢筋代替HRB335和HRB400级带肋钢筋。

2.钢筋代换后,应满足配筋构造规定,如钢筋的最小直径、间距、根数、锚固长度等。

3.同一截面内,可同时配有不同种类和直径的代换钢筋,但每根钢筋的拉力差不应过大(如同品种钢筋的直径差值一般不大于5mm),以免构件受力不匀。4.梁的纵向受力钢筋与弯起钢筋应分别代换,以保证正截面与斜截面强度。5.偏心受压构件(如框架柱、有吊车厂房柱、桁架上弦等)或偏心受拉构件作钢筋代换时,不取整个截面配筋量计算,应按受力面(受压或受拉)分别代换。6.当构件受裂缝宽度控制时,如以小直径钢筋代换大直径钢筋,强度等级低的钢筋代替强度等级高的钢筋,则可不作裂缝宽度验算。

9-3-2-5 钢筋代换实例

[例1] 今有一块6m宽的现浇混凝土楼板,原设计的底部纵向受力钢筋采用HPB235级φ12钢筋@120mm,共计50根。现拟改用HRB335级Φ12钢筋,求所需Φ12钢筋根数及其间距。

[解]本题属于直径相同、强度等级不同的钢筋代换,采用公式(9-13)计算:n2=50×210/300=35根,间距=120×50/35=171.4取170mm

[例2] 今有一根400mm宽的现浇混凝土梁,原设计的底部纵向受力钢筋采用

HRB335级Φ22钢筋,共计9根,分二排布置,底排为7根,上排为2根。现拟改用HRB400级25钢筋,求所需25钢筋根数及其布置。

[解] 本题属于直径不同、强度等级不同的钢筋代换,采用公式(9-11)计算:=5.81根,取6根。

一排布置,增大了代换钢筋的合力点至构件截面受压边缘的距离h0,有利于提高构件的承载力。

[例3] 已知梁的截面面积尺寸如图9-57a所示,采用C20混凝土制作,原设计的纵向受力钢筋采用HRB400级20钢筋,共计6根,单排布置,中间4根分别在二处弯起。现拟改用HRB335级Φ22钢筋,求所需钢筋根数及其布置。

图9-57 矩形梁钢筋代换

(a)原设计钢筋;(b)代换钢筋

[解] 1.弯起钢筋与纵向受力钢筋分别代换,以2 20为单位,按公式(9-11)代换Φ22钢筋,=1.98,取2根。

2.代换后的钢筋根数不变,但直径增大,需要复核钢筋净间距s:

s=(300-2×25-6×22)/5=23.6<25mm,需要布置为两排(底排4根、二排2根)。

3.代换后的构件截面有效高度h02减小,需要按公式(9-14)复核截面强度。4.角部两根改为Φ25钢筋,再复核截面强度

小结:代换钢筋采用4Φ22+2Φ25,按图9-57(b)布置,满足原设计要求。

钢筋计算原理

钢筋重量=钢筋长度*根数*理论重量

钢筋长度=净长+节点锚固+搭接+弯钩(一级抗震)

基础层:筏板基础〈=2000mm时,基础插筋长度=基础层层高-保护层+基础弯折a+基础纵筋外露长度HN/3+与上层纵筋搭接长度LLE(如焊接时,搭接长度为0)

筏板基础〉2000mm时,基础插筋长度=基础层层高/2-保护层+基础弯折a+基础纵筋外露长度HN/3+与上层纵筋搭接的长度LLE(如焊接时,搭接长度为0)

地下室:柱纵筋长度=地下室层高-本层净高HN/3+首层楼层净高HN/3+与首层纵筋搭接LLE(如焊接时,搭接长度为0)

首层:柱纵筋长度=首层层高-首层净高HN/3+max(二层净高HN/6,500,柱截面边长尺寸(圆柱直径))+与二层纵筋搭接的长度LLE(如焊接时,搭接长度为0)

中间层:柱纵筋长度=二层层高-max(二层层高HN/6,500,柱截面尺寸(圆柱直径))+max(三层层高HN/6,500,柱截面尺寸(圆柱直径))+与三层搭接LLE(如焊接时,搭接长度为0)

顶层:

角柱:外侧钢筋长度=顶层层高-max(本层楼层净高HN/6,500,柱截面长边尺寸(圆柱直径))-梁高+1.5LAE

内侧钢筋长度=顶层层高-max(本层楼层净高HN/6,500,柱截面长边尺寸(圆柱直径))-梁高+LAE

其中锚固长度取值:

当柱纵筋伸入梁内的直径长〈LAE时,则使用弯锚,柱纵筋伸至柱顶后弯折12d,锚固长度=梁高-保护层+12d;当柱纵筋伸入梁内的直径长〉=LAE时,则使用直锚:柱纵筋伸至柱顶后截断,锚固长度=梁高-保护层,

当框架柱为矩形截面时,外侧钢筋根数为:3根角筋,b边钢筋总数的1/2,h边总数的1/2。

内侧钢筋根数为:1根角筋,b边钢筋总数的1/2,h边总数的1/2。

边柱:外侧钢筋长度=顶层层高-max(本层楼层净高HN/6,500,柱截面长边尺寸(圆柱直径))-梁高+1.5LAE

内侧钢筋长度=顶层层高-max(本层楼层净高HN/6,500,柱截面长边尺寸(圆柱直径))-梁高+LAE

当框架柱为矩形截面时,外侧钢筋根数为:2根角筋,b边一侧钢筋总数

内侧钢筋根数为:2根角筋,b边一侧钢筋总数,h边两侧钢筋总数。

中柱:纵筋长度=顶层层高-max(本层楼层净高Hn/6,500,柱截面长边尺寸(圆柱直径))-梁高+锚固

其中锚固长度取值:

当柱纵筋伸入梁内的直径长〈LAE时,则使用弯锚,柱纵筋伸至柱顶后弯折12d,锚固长度=梁高-保护层+12d;当柱纵筋伸入梁内的直径长〉=LAE时,则使用直锚:柱纵筋伸至柱顶后截断,锚固长度=梁高-保护层,

梁的平面表示方法:

集中标注-

1、梁编号

2、截面尺寸

3、箍筋

4、上部贯通筋或架立钢筋

5、侧面纵向构造钢筋或受扭钢筋

6、梁顶面标高高差

原位标注

7、梁支座上部筋

8、梁下部钢筋

9、吊筋、附加钢筋及构造钢筋

钢筋公式

上部通长筋:长度=净跨长+左支座锚固+右支座锚固

当hc-保护层(直锚长度)>=LaE时,取Max(LaE ,0.5hc+5d)

当hc-保护层(直锚长度)

算法1:hc-保护层+15d

算法2:取0.4LaE+15d

算法3:取Max(LaE ,hc-保护层+15d)

算法4:取Max(LaE ,0.4LaE+15d)

左、右支座负筋:

第一排长度=左或右支座锚固+净跨长/3

第二排长度=左或右支座锚固+净跨长/4

如有第三排筋伸入跨内1/5,如果一共两排,第一排为通长筋,则第二排按LN/3计算

中间支座负筋长度

上排长度=2*净跨长/3+支座宽

下排长度=2*净跨长/4+支座宽

注:净跨长为左右较长的跨

架立筋长度=净跨-左负筋伸入长度-右负筋伸入长度+ 150*2

注:当贯通筋和架立筋同时存在时,搭接值取150MM。

构造筋长度=净跨长+2*15d

抗扭筋长度=净跨长+2*锚固长度

拉筋长度=梁宽-2*保护+2*1.9d+2*max(10d,75mm)

根数=【(净跨长-50*2)/非加密间距*2+1】*排数

当梁宽≤350时,拉筋直径为6mm;梁宽>350时,拉筋直径为8mm。拉筋间距为非加密区箍筋间距的两倍。当设有多排拉筋时,上下两排拉筋竖向错开设置。下部钢筋

下部通长钢筋长度=净跨长+左支座锚固+右支座锚固

下部不伸入支座钢筋长度=净跨长-0.1*2*净跨长

下部非通长钢筋长度=净跨长+左支座锚固+右支座锚固

箍筋长度=(梁宽-保护层*2 +梁高-保护层)*2+1.9d*2+max(10d,75mm)*2

根数=2*【(加密区长度-50)/加密间距+1】+(非加密区长度/非加密间距-1)当结构为一级抗震时,加密长度为max(2*梁高,500),当结构为二到四级时,加密长度为max(1.5*梁高,500)

吊筋长度=2*锚固+2*斜段长度+次梁宽度+2*50

斜段角度:高度主梁高>800mm a为60度

主梁高<=800mm a为45度

底筋长度=净长+2*max(支座宽/2,5d)+2*6.25d(一级钢筋)+搭接

根数=(净长-2*50)/间距+1

面筋长度=净长+2*la+2*6.25d(一级钢筋)+搭接

根数=(净长-2*50)/间距+1

la:非抗震;lae:抗震

端支座负筋长度=净长+la+6.25d+(板厚-2*保护层)

根数=(净长-2*50)/间距+1

中间支座负筋长度=左净长+右净长+2*(板厚-2*保护层)

根数=(净长-2*50)/间距+1

分布筋长度=净长-两端端负筋露出长度+2*150

根数=左标注/间距+右标注/间距(不减起步距离,不加1,不减1)

温度筋长度=净长-两端端负筋露出长度+2*150+2*6.25d(一级钢筋)

根数=(净长-两端端负筋露出长度)/间距-1(不减起步距离,不加1,减1)

板中开洞:洞口左端长度=净长-保护层+max(支座宽/2,5d)+6.25d+(板厚-2*保护层)+5d

洞口右端长度:同左端

根数=洞口宽/间距+1

悬挑:悬挑长度(一端在柱子里)=净长+la+(板厚-2*保护层) +6.25d(一级钢筋) 悬挑长度(两端都在板里)=(板厚-2*保护层)+净长+(板厚-2*保护层)+5d

剪力墙钢筋计算

1、暗柱钢筋计算

(A)纵筋长度计算:中间层:

采用绑扎连接时,长度=层高+1.2Lae,采用机械连接(如直螺纹套筒)时,长度=层高-500+500

(B)顶层:

采用绑扎连接时,长度=层高-500-板厚+Lae采用机械连接(如直螺纹套筒)时,长度=层高-500-板厚+Lae

(C)纵筋根数:按图数

(D)箍筋计算:(梁宽+ 梁高- 4 * 保护层) * 2 + 11.9*d*2+8*d

(E)拉筋长度:墙厚-保护层*2+2d+1.9d*2+max(75,10d)*2

根数:层高/拉筋间距+1(端柱同暗柱)

(2)剪力墙中的暗梁;暗梁纵筋长度=暗梁净长+两端锚固:

(3)箍筋长度=暗梁宽+暗梁高)*2-8*保护层+8*d+2*11.9*d;箍筋根数=暗梁净长/间距+1

(4)剪力墙中的连梁

连梁纵筋长度=洞口宽+左右两边锚固max(Lae,600)

中间层连梁箍筋根数=(洞口宽-50*2)/箍筋配置间距+1

顶层连梁箍筋根数(两端为直锚时)=(洞口宽-50*2/箍筋配置间距+1)+(连梁锚固直段长-100/150+1)*2

连梁箍筋的长度=(梁宽+ 梁高- 4 * 保护层) * 2 + 11.9*d*2+8*d

(5)拉筋长度= 梁宽-保护层+2*11.9*d+2*d;根数=排数*((洞口宽-100)/间距)

2、墙身水平钢筋(墙端为暗柱)

外侧钢筋=墙长-保护层;内侧钢筋=墙长-保护层+15d

根数:层高/间距+1(暗梁、连梁墙身水平筋照设)

墙身水平钢筋(墙端为端柱

外侧钢筋=墙长-保护层;内侧钢筋=墙净长+锚固长度(弯锚、直锚)

根数=层高/间距+1(暗梁、连梁内水平筋照设

墙身纵筋计算

?基础插筋=弯折长度a+锚固竖直长度h1+搭接长度1.2LaE或非连接区500

?中间层纵筋=层高+搭接长度1.2LaE或非连接区500

?顶层纵筋=层高-板厚+锚固

?根数=(墙净长(墙长-暗柱截面长)-2*s/2)/间距

3、墙身垂直钢筋

(1)墙身竖向分布钢筋根数=墙身净长-1个竖向间距s/2(或2*50)/竖向布置间距+1

墙身垂直分布筋是从暗柱或端柱边开始布置

(2)遇有洞口时,需要分段计算根数

墙梁钢筋与墙身钢筋的关系

当设计未注明时,侧面构造纵筋同剪力墙水平分布筋;拉筋直径:当梁宽≤ 350时为6mm,梁宽>350时为8mm,拉筋间距为两倍箍筋间距;当连梁截面高度>700时,侧面纵向构造钢筋直径应≥10mm,间距应≤200;

摘录:

箍筋加密区是对于抗震结构来说的。根据抗震等级的不同,箍筋加密区设置的规定也不同。一般来说,对于钢筋混凝土框架的梁的端部和每层柱子的两端都要进行加密。梁端的加密区长度一般取1.5倍的梁高。柱子加密区长度一般取1/6每层柱子的高度。但最底层(一层)柱子的根部应取1/3的高度。

纵向钢筋搭接接头面积百分率(%)的意义如下:需要接头的钢筋截面积与纵向钢筋总截面积之比。修正系数ξ的三个值1.2,1.4,1.6,分别对应“纵向钢筋搭接接头面积百分率(%)的三个值”≤25,50,100。同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开,不在同一连接区段内绑扎搭接钢筋接头中心间距不应小于1.3倍搭接长度,即绑扎搭接钢筋端部间距不应小于0.3倍搭接长度。比如同一截面内的纵筋有4根,(这四根钢筋的截面面积不一定相等),假设每根

的面积分别是a、b、c、d。如果面积为a、b,的两根钢筋搭接了,纵向钢筋搭接接头面积百分率=(a+b)/(a+b+c+d)

但是需要指出的是:同一截面的概念必须要明白,焊接接头钢筋直径30倍范围之内的全部属于同一截面,搭接接头在搭接长度的1.3倍范围内全属于同一截面,而不是理解为垂直或者水平刨切面上的接头面积,这个在钢筋施工规范里面很明确的.

面积配筋率广义的可以理解为:建筑面积每平米所含钢筋量。狭义具体的可理解:纵向钢筋(如梁柱情况)为钢筋的截面面积与梁柱截面面积之比,横向的钢筋(如箍筋情况)为垂直箍筋的截面bs(b为构件宽,s为箍筋间距)中,箍筋面积所占的比率(钢箍面积为肢数乘每根钢筋的面积)。

计算公式:ρsv=Asv/bs=nAsv1/bs

作用:

面积配筋率(ρsv):体现抗剪要求,框架梁沿梁全长的面积配筋率有规定,详GB50010-2002 P173页。

ρsv≥ρsvmin

新老图集的不同之处

1、老图集以2002版《砼规》、2001版《抗规》、2002版《高规》为编制依据,新图集以2010版《砼规》、2010版《抗规》、2010版《高规》为编制依据。

2、老图集一共有六本,新图集整合为三本。

3、老图集墙柱共有10种,新图集墙柱类别划分为4类(仍为10种)。

4、老图集剪力墙拉筋只标注一种间距,新图集需要标注两种间距,并增加双向拉筋与梅花双向拉筋示意图。

5、梁钢筋在支座内的锚固按铰接设计及按充分利用钢筋的抗拉强度设计,老图集是设计应按《规范》规定另行变更,新图集是设计者应注明。

6、老图集板类别有4种,新图集为3种,取消了延伸悬挑板YXB。

7、老图集无梁板中没有暗梁AL构件,新图集无梁板中增加了AL构件。

8、老图集未区分板端支座按铰接设计或按充分利用钢筋抗拉强度设计,新图集有区分并规定设计应注明。

9、老图集板相关构造类型共有13种,新图集共有11种,取消了板挑檐TY和悬挑阴角附加筋Cis。

10、老图集锚固长度分为受拉钢筋最小锚固长度La和受拉钢筋抗震锚固长度Lae,新图集锚固长度以基本锚固长度Lab为基础,通过修正系数计算受拉钢筋锚固长度La和抗震锚固长度Lae。

11、老图集环境类别三只有一种,新图集环境类别三分为三a和三b两种。

12、老图集保护层为受力钢筋的保护层,新图集保护层为最外侧钢筋的保护层,且当混凝土强度等级不大于C25时图集中的保护层数值应加5。

13、老图集保护层受混凝土强度影响,新图集不受混凝土强度影响。

14、老图集机械锚固有3种形式,新图集增加至6种。

15、老图集没有并筋构造,新图集增加并筋构造。

16、老图集拉筋应同时钩住纵筋及箍筋,新图集给出三种做法由设计指定。

17、老图集基础顶面与嵌固部位详图一起表达未有划分,新图集分别表示且当基础顶面与嵌固部位不在同一位置时,基础顶面以上柱纵筋非连接区由大于等于Hn/3修改为大于等于Hn/6且大于等于Hc且大于等于500,并规定设计应注明嵌固部位所在位置。

18、边角柱顶层构造,老图集将梁柱分别表示,新图集采用组合形式。

19、柱楼层变截面锚固节点,老图集弯折入200,新图集弯折总长12d(Lae、La)。

20、墙上柱锚固,老图集锚固1.6Lae搭接5d,新图集锚固1.2Lae弯折150mm。

21、小墙肢概念,老图集为墙肢长度不大于墙厚3倍,新图集为墙肢长度不大于墙厚4倍。

22、老图集中没有下柱钢筋直径比上柱钢筋大节点构造,新图集增加下柱钢筋直径比上柱钢筋大节点构造。

23、柱顶锚固,老图集为3个节点,新图集增加加锚头(锚板)构造节点。

24、剪力墙端部暗柱节点,剪力墙墙身水平钢筋,老图集弯折15d,新图集弯折10d。

25、剪力墙墙身水平钢筋交错搭接,老图集外墙转角处为1.2Lae,其它位置为Lle,新图集统一为1.2Lae。

26、转角墙钢筋构造,老图集只有一个节点,新图集增加为三个节点。

27、墙身水平筋构造,老图集图例较少,新图集新增一页构造详图。

28、墙身顶部纵筋构造,老图集为板底增加Lae,新图集为弯折12d。

29、墙身顶部纵筋构造,老图集没有墙身与边框梁节点,新图集增加墙锚入边框梁Lae节点。

30、墙身顶部纵筋构造,老图集没有墙身在连梁的插筋锚固节点,新图集增加墙身在连梁的插筋锚固节点。

31、剪力墙变截面,老图集未标注不伸入上层钢筋的弯折长度,新图集规定12d。

32、三四级抗震剪力墙搭接钢筋为圆钢时,老图集规定可做5d直钩,新图集无此规定。

33、剪力墙纵筋可在同一部位搭接,老图集为三四级抗震或非抗震直径小于28时,新图集在此基础上取消直径28限制,并增加一二级抗震非底部加强部位。

34、剪力墙水平钢筋计入约束边缘构件体积配箍率的构造做法,老图集无,新图集增加。

35、剪力墙边缘构件竖向钢筋连接构造,老图集区分约束构件及构造构件,其中搭接按1.2Lae计算,新图集不区分,其中搭接按Lle计算。

36、剪力墙上起边缘构件时,边缘构件在剪力墙中的锚固做法,老图集无,新图集规定锚固1.2Lae。

37、连梁箍筋封闭位置,老图集规定可位于任何一角,新图集无规定。

38、双洞口连梁中间支座内设置箍筋,老图集未规定,新图集规定设置箍筋。

39、连梁侧面筋为剪力墙水平筋,老图集有此规定,新图集未规定。

40、连梁端部支座为小墙肢时,老图集规定按框架梁纵筋锚固,新图集未规定。

41、连梁端部支座为边框柱时,老图集无节点,新图集规定按框架节点。

42、暗梁与连梁重叠时钢筋构造,老图集无节点,新图集规定暗梁纵筋(连梁附加纵筋)伸入墙内每侧max(Lae,600)。

43、连梁暗撑,老图集两个节点,新图集三个节点(增加筒中筒结构Lae取值的规定,修改暗撑箍筋构造规定)。

44、连梁暗撑锚固长度,老图集为Lae,新图集为Lae且大于600。

45、暗撑箍筋加密区长度,老图集规定为600mm,新图集无规定。

46、墙洞补强,老图集圆洞只有大于300节点构造,新图集变化为300至800,800以上两个构造。

47、楼层框架梁端部锚固节点,老图集上下层钢筋弯锚节点相同,新图集修改底部钢筋弯锚节点为“伸至梁上部纵筋弯钩段内侧或柱外侧纵筋内侧”。

48、楼层框架梁端支座加锚头(锚板)锚固及中间节点梁下部筋在节点外搭接构造,老图集无,新图集有。

49、非框架梁端支座锚固节点锚固平直段,老图集为大于等于0.4Lae,新图集为两种情况,并应由设计指定。

50、当非框架梁端支座为柱、剪力墙、框支梁、深梁时,老图集负筋伸入支座长度为Ln/3,箍筋是否加密未明确,新图集区分两种情况由设计注明,箍筋应加密。

51、非框架梁底部钢筋锚固La,老图集为弧形非框架梁按La,新图集为当梁配有受扭纵向钢筋时按La。

52、梁侧面纵向构造筋和拉筋构造中a小于等于200,老图集a从梁底向上一个起步距离开始计算,新图集从梁底开始计算。

53、主次梁附加钢筋间距,老图集规定间距8d且小于等于正常间距,加密时应小于等于100,新图集无规定,仅说明配筋值由设计标注。

54、折梁钢筋构造,老图集无,新图集有。

55、纯悬挑梁底筋锚固,老图集为12d,新图集为15d。

56、悬挑梁第二排钢筋构造,老图集为0.75l,新图集为0.75l加弯折。

57、悬挑梁节点详图,老图集有三个节点,新图集有七个节点,增加了屋面层悬挑梁构造。

58、剪力墙在框支梁中的锚固,老图集按伸至框支梁底弯折计算,新图集墙身按锚固Lae计算,边缘构件按按锚固1.2Lae计算。

59、框支梁侧面钢筋直锚不足时弯锚,老图集要求大于等于0.4Lae加15d,新图集与此相同,并增加总锚固长度大于Lae的要求。

60、井字梁,老图集对于弯锚平直段的规定是不小于0.4La,新图集区分“设计按铰接时”及“充分利用钢筋的抗拉强度时”并具体由设计指定,另增加部分构造说明。

61、板上部非贯通筋在板内弯折长度a,老图集规定a=h-15,新图集无规定。

62、板筋端支座(支座为梁、剪力墙、圈梁)锚固构造,老图集为总锚长取La,新图集为限定的平直段长度加15d弯钩。

63、板筋端支座(支座为砌体墙)锚固构造,老图集底筋为大于120且大于h,面筋同底筋并加弯钩,新图集底筋为大于120且大于h且大于墙厚/2,面筋同底筋且平直段增加大于0.35Lab规定,弯钩竖直段增加15d规定。

64、受拉钢筋锚固长度,老图集任何情况下不得小于250mm,新图集任何情况下不得小于200mm。

65、抗裂构造筋、抗温度筋、分布筋自身及相互关联构造,;老图集无,新图集新增加。

66、悬挑板上部钢筋端部弯钩,老图集伸至板底加5d水平弯钩,新图集伸至板端加竖向弯钩。

67、折板配筋构造,老图集无,新图集增加。

68、板翻边构造,老图集有多次弯折,新图集采用多根钢筋,每根钢筋最多弯折两次。

69、无支撑板端部封边构造,老图集无,新图集增加。

70、板带端支座钢筋构造,老图集为总锚固长度取La,新图集为限定平直段长度加15d弯钩。

71、板中暗梁钢筋构造,老图集无,新图集增加。

72、后浇带钢筋构造,老图集区分50%搭接留筋和100%搭留筋构造,新图集均为100%搭接留筋构造并区分梁板墙构件。

73、局部升降板构造三,老图集钢筋连续通过,新图集取消。

74、板洞加强筋构造二,老图集有斜向补强筋,新图集取消,并增加环向加强筋。

75、板放射筋支座锚固,老图集无规定,新图集规定平直段及竖直段长度。

76、柱帽钢筋锚固,老图集均为Lae(La),新图集有15d弯钩规定。

77、地下室外墙封顶构造,老图集为自板底增加Lae,且伸至板顶弯折15d,新图集区分简支支承和弹性嵌固支撑两种构造。

78、钢筋种类,老图集主要包括热轧HPB235级、HRB335级、HRB400级和RRB400级钢筋四种,新图集主要包括HPB300级、HRB335级、HRB400级、RRB400级和HRB500级钢筋五种,并增加HRBF335级、HRBF400级、和HRBF500级三个细晶粒热轧钢筋种类,并取消环氧树脂涂层钢筋。

79、锚固长度中的混凝土强度上限范围,老图集为C40,新图集为C60。

80、纵筋搭接区箍筋加密,老图集规定按小于等于5d且小于等于100mm加密,新图集规定与此相同并增加箍筋直径不小于d/4规定,并增加当受压钢筋直径大于25时,在搭接接头端面外100范围内设置两道箍筋的规定。

81、梁加腋,老图集为竖向加腋,新图集新增水平加腋。

82、焊接封闭箍,老图集没有,新图集增加。

83、板贯通筋采用两种规格“隔一布一”时,老图集无制图规则,新图集规定以Axx/yy@xxx形式表示。

84、环境类别条件描述,老图集为2002版规范内容,新图集为2010版规范内容。

85、机械锚固长度,老图集为0.7Lae,新图集为基本锚固长度的60%。

86、机械锚固长度范围内设置箍筋,老图集有规定,新图集无规定。

87、板纵筋非接触搭接构造,老图集有两个节点,新图集只保留了错位搭接构造,取消了弯折搭接构造。

88、单(双)向板配筋示意图,老图集无,新图集新增加。

89、无梁板抗冲切箍筋间距,老图集为小于等于h0/3,新图集与此相同并增加小于等于100。

90、无梁板抗冲切弯起钢筋,老图集规定弯折45度,新图集规定为30至45度,且弯起钢筋倾斜段和冲切破坏的斜截面的交点应落在规定范围内。

91、柱变截面节点上柱插筋锚固长度,老图集为1.5Lae,新图集为1.2Lae。

92、柱箍筋全高加密,老图集规定Hn/Hc小于等于4的短柱箍筋全高加密,新图集与此规定相同,另增加矩形小墙肢厚度不大于300时箍筋全高加密的规定。

93、复合箍筋,老图集规定柱内复合箍可全部采用拉筋,新图集无此规定。

94、水平变截面墙水平钢筋构造,老图集无,新图集增加。

95、连梁截面高度大于700时,老图集有侧面纵筋直径大于等于10、间距小于等于200、配筋率大于等于0.3%的规定,新图集取消。

96、锚固钢筋的保护层厚度不大于5d时,老图集无规定,新图集规定锚固长度内应设置横向构造钢筋。

97、梁中间支座下部钢筋构造,老图集有弯折错开a搭接构造,新图集取消。

98、构造边缘翼墙,老图集长度方向扣除一侧墙厚标注为300,新图集长度方向总体标注为大于等于Bw且大于等于400。

99、构造边缘转角墙,老图集双向均扣除一侧墙厚标注为300,新图集两方向总体分别标注为大于等于400,且两方向分别扣除一侧墙厚标注为大于等于200

100、老图集编制人为陈青来,新图集编制人为高志强、袁文章、赵宪波、张兴、徐莉、罗斌。

白奇伟

最全平法钢筋翻样

平法钢筋翻样,技术要点 一、梁: 1. 焊接按绑扎计算长度,预算时不另行计算焊接费用,机械连接费用由双方协议确定。 2. φ>12时,8米一个搭接,φ≤12时,12米一个搭接。 3. 梁端加密区(Ⅱ级)长度=1.5hb 。 hb——梁高 4. 绑扎搭接区内箍筋应加密,机械连接没有箍筋加密要求。 5. 定额计算时只分φ10以内和φ10以外两类计费。 6. 根据最新的03G101图集规定,支座负筋伸向梁中的长度第一皮和第二皮均按1/3较大跨长度值取用(原图集中规定为支座负筋伸向梁中的长度第一皮按1/3较大跨长度值,第二皮均按1/4较大跨长度值取用). 二、板: 板筋主要有: 1)受力筋(单向、双向、单层、双层); 2)支座负筋; 3)分布筋; 4)附加钢筋(角部的附加放射筋,洞口附加钢筋) 5)支撑钢筋(双层钢筋时支撑上下层) 1.受力筋: 底筋长度L=净长+左支座max {b/2、5d}+右支座max {b/2、5d}+两端弯钩(如果是Ⅰ级钢筋); 面筋长度L=净长+2 la(两端均为端支座) b——支座宽,d——钢筋直径。 根数=(净长-扣减值)/布筋间距+1 2.支座负筋及分布筋: 负筋长度=设计负筋长度+左弯折+右弯折【板厚-2×保护层(预算时只减一个保护层)】 负筋根数=布筋范围/布筋间距+1; 分布筋长度:有3种计算方法: 1)和负筋搭接计算(采用150搭接长度或250最小锚固长度和300最小搭接长度,任取一种); 2)按轴线长度计算; 3)按负筋布置范围长度计算。 以上三种方法都可以,但首选第一种方法。 3. 附加钢筋(角部的附加放射筋,洞口附加钢筋)及支撑钢筋(双层钢筋时支撑上下层): 附加钢筋长度=设计标示长度+左弯折+右弯折【板厚-2×保护层(预算时只减一个保护层)】 (注:角部放射筋长度有时长度是从角部向两边逐步递减的)

钢筋翻样方法及实例(2)(精)

钢筋翻样方法及实例 钢筋下料长度计算 钢筋因弯曲或弯钩会使其长度变化,在配料中不能直接根据图纸中尺寸下料;必须了解对混凝土保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度。各种钢筋下料长度计算如下: 直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度 弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度箍筋下料长度=箍筋周长+箍筋调整值 上述钢筋需要搭接的话,还应增加钢筋搭接长度。 1.弯曲调整值 钢筋弯曲后的特点:一是在弯曲处内皮收缩、外皮延伸、轴线长度不变;二是在弯曲处形成圆弧。钢筋的量度方法是沿直线量外包尺寸(图9-46);因此,弯起钢筋的量度尺寸大于下料尺寸,两者之间的差值称为弯曲调整值。弯曲调整值,根据理论推算并结合实践经验,列于表9-23。 图9-46 钢筋弯曲时的量度方法 钢筋弯曲调整值表9-23 钢筋弯曲角度 30° 45° 60° 90° 135° 钢筋弯曲调整值 0.35d 0.5d 0.85d 2d 2.5d 注:d 为钢筋直径。 2.弯钩增加长度

钢筋的弯钩形式有三种:半圆弯钩、直弯钩及斜弯钩(图9-47)。半圆弯钩是最常用的一种弯钩。直弯钩只用在柱钢筋的下部、箍筋和附加钢筋中。斜弯钩只用在直径较小的钢筋中。 图9-47 钢筋弯钩计算简图 (a )半圆弯钩;(b )直弯钩;(c )斜弯钩 光圆钢筋的弯钩增加长度,按图9-47所示的简图(弯心直径为2.5d 、平直部分为3d )计算:对半圆弯钩为6.25d ,对直弯钩为3.5d ,对斜弯钩为4.9d 。在生产实践中,由于实际弯心直径与理论弯心直径有时不一致,钢筋粗细和机具条件不同等而影响平直部分的长短(手工弯钩时平直部分可适当加长,机械弯钩时可适当缩短),因此在实际配料计算时,对弯钩增加长度常根据具体条件,采用经验数据,见表9-24。 半圆弯钩增加长度参考表(用机械弯)表9-24 钢筋直径(mm )≤6 8~10 12~18 20~28 32~36 一个弯钩长度(mm ) 40 6d 5.5d 5d 4.5d 3.弯起钢筋斜长 弯起钢筋斜长计算简图,见图9-48。弯起钢筋斜长系数见表9-25。图9-48 弯起钢筋斜长计算简图 (a )弯起角度30°;(b )弯起角度45°;(c )弯起角度60° 弯起钢筋斜长系数表9-25 弯起角度α=30° α=45° α=60° 斜边长度s 2h0 1.41h0 1.15h0

建筑工程钢筋翻样详解

建筑工程钢筋翻样详解 课程内容 一、钢筋翻样的基本知识 1、了解框架结构的抗震要求 2、锚固长度的取值 3、纵向受拉钢筋的接长 4、弯曲钢筋量度差值 二、翻样的原则和步骤 1、钢筋翻样过程中经常遇到的问题 2、钢筋翻样原则 3、翻样计算的步骤

三、钢筋制作下料长度计算 1、计算原理 2、箍筋简化计算方法 3、拉钩筋简化计算方法 4、圆钢末端加180度弯钩简化计算方法 5、直钩简化计算方法 6、圆钢末端加5d直钩简化计算方法 7、45度吊筋简化计算方法 8、60度吊筋简化计算方法 9、钢筋料表制作例题

四、钢筋翻样与钢筋预算的差别 1、现场翻样计算和预算的联系与区别 2、钢筋翻样的特点 3、预算和翻样的长度差异 4、预算和翻样的根数差异 5、预算和翻样接头数量的差异

6、预算和翻样按流水段分量的差异 7、钢筋翻样的几个原则 五、施工中降低钢筋损耗率技巧 1、钢筋选择进料法 2、钢筋长短料组合搭配下料法 3、相乘计算钢筋下料法 4、相加计算钢筋下料法 5、混合计算钢筋下料法 6、上下层钢筋结合下料法

7、箍筋形式换用、不受力钢筋少用或不用的钢筋下料法 8、一步到位钢筋下料法 9、短尺定做钢筋下料法 10、改接头钢筋下料法 11、废短钢筋头降格使用下料法 12、无短头起头钢筋下料法 六、钢筋锚固与钢筋连接的区别 构件端部钢筋进入另一构件是钢筋锚固,构件中间部位钢筋与钢筋的搭接等就是钢筋连接

七、梁、柱、板、墙、楼梯、基础、二次结构等钢筋翻样详细讲解 本部分内容正在紧张录制、剪辑中... 培训效果 课程优势 更权威:33年工程造价经验的高级经济师亲自授课

钢筋翻样方法及实例,学习分享,受益匪浅(精)

钢筋翻样方法及实例,学习分享,受益匪浅 钢筋翻样方法及实例 钢筋下料长度计算 钢筋因弯曲或弯钩会使其长度变化,在配料中不能直接根据图纸中尺寸下料;必须了解对混凝土保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度。各种钢筋下料长度计算如下: 直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度 弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度 箍筋下料长度=箍筋周长+箍筋调整值 上述钢筋需要搭接的话,还应增加钢筋搭接长度。 1.弯曲调整值 钢筋弯曲后的特点:一是在弯曲处内皮收缩、外皮延伸、轴线长度不变;二是在弯曲处形成圆弧。钢筋的量度方法是沿直线量外包尺寸(图9-46);因此,弯起钢筋的量度尺寸大于下料尺寸,两者之间的差值称为弯曲调整值。弯曲调整值,根据理论推算并结合实践经验,列于表9-23。 图9-46 钢筋弯曲时的量度方法 钢筋弯曲调整值表9-23 钢筋弯曲角度30°45°60°90°135°钢筋弯曲调整值 0.35d 0.5d 0.85d 2d 2.5d 注:d为钢筋直径。 2.弯钩增加长度 钢筋的弯钩形式有三种:半圆弯钩、直弯钩及斜弯钩(图9-47)。半圆弯钩是最常用的一种弯钩。直弯钩只用在柱钢筋的下部、箍筋和附加钢筋中。斜弯钩只用在直径较小的钢筋中。 图9-47 钢筋弯钩计算简图 (a)半圆弯钩;(b)直弯钩;(c)斜弯钩 光圆钢筋的弯钩增加长度,按图9-47所示的简图(弯心直径为2.5d、平直部 分为3d)计算:对半圆弯钩为6.25d,对直弯钩为3.5d,对斜弯钩为4.9d。 在生产实践中,由于实际弯心直径与理论弯心直径有时不一致,钢筋粗细和机具条件不同等而影响平直部分的长短(手工弯钩时平直部分可适当加长,机械弯钩时可适当缩短),因此在实际配料计算时,对弯钩增加长度常根据具体条件,采用经验数据,见表9-24。 半圆弯钩增加长度参考表(用机械弯)表9-24 钢筋直径 (mm)≤6 8~10 12~18 20~28 32~36 一个弯钩长度(mm) 40 6d 5.5d 5d 4.5d 3.弯起钢筋斜长 弯起钢筋斜长计算简图,见图9-48。弯起钢筋斜长系数见表9-25。 图9-48 弯起钢筋斜长计算简图 (a)弯起角度30°;(b)弯起角度45°;(c)弯起角度60°

钢筋翻样与算量案例分析报告

钢筋翻样与算量案例分析 案例一 某现浇混凝土梁板式楼盖,梁宽300mm,板混凝土等级为C25,板平法施工平面注写方式如图1.4-16所示:环境类别为一类,锚固长度取34d,板内钢筋全部采用HPB300级钢筋,板中未标注的分布筋为8@250,板的最小保护层厚度取15mm,梁的最小保护层厚度取20mm。 要求:计算楼板钢筋量并确定其直接工程费。(提示:不考虑马凳筋的设置,非贯通筋①和②钢筋锚入梁中的规则按图1.4-17所示板端部支座为梁的锚固构造,按充分利用钢筋抗拉强度计算;楼板中的第一根钢筋距离梁边缘取1/2的板钢筋间距;楼板下部HPB300级钢筋需要在钢筋端部做180°弯钩,一个弯钩的长度是6.25d。钢筋列表和钢筋汇总表中总重量单位是kg四舍五入取整数,总重量单位是t保留小数点后面3位数字。预算书直接工程费保留小数点后2位数字。) 图1.4-16 楼板钢筋集中标注

图1.4-17板端部支座为梁的锚固构造 【分析】LB1的集中标注内容:板厚150mm,底部贯通钢筋X向和Y向钢筋均为10,间距110mm。下部钢筋伸入支座长度取值为max(0.5b b ,5d)=150 mm;板支座原位标注内容:①和②为板支座上部负弯矩钢筋,①钢筋:10,间距100mm,自梁中线向板内延伸长度为1800mm ;②钢筋:12,间距120mm,自梁中线向板内延伸长度为1800mm。①和②钢筋锚入支座的规则按图1.4-17所示;已知条件中说明,板中未标注的分布筋为8@250,因此,与板上部负弯矩钢筋垂直的分布钢筋8,间距250mm。分布筋与非贯通钢筋搭接长度是150 mm。 【解】 1.计算锚固长度 钢筋直径d=10锚固长度lab=34d=340mm>梁宽=300mm 钢筋直径d=12锚固长度lab=34d=408mm >梁宽=300mm 因此板上部①号和②号钢筋不能直锚到梁中,需要弯折15d锚入梁中。按图示要求伸入到梁内的水平段钢筋长度≧0.6lab即可。①号钢筋0.6lab=0.6×340=204 mm ,②号钢筋0.6lab=0.6×408=245mm。为方便计算:取伸入到梁内的水平段钢筋的长度=梁宽度-梁的保护层厚度 板上部①号钢筋锚入支座的长度取300-20+15d=430mm, 板上部②号钢筋锚入支座的长度取300-20+15d=460mm 板下部钢筋伸入支座长度取值为max(0.5b b ,5d)= max(0.5b b ,5d)=150 2.钢筋长度和根数计算 (1)钢筋编号 假设板上分布筋:X向编号为③,Y向编号为④; 板下部钢筋:X向钢筋编号为⑤,Y向钢筋编号为⑥。(2)钢筋长度和根数计算见表1.4-7 所示。

工程造价定额套价方法(框架结构为例)

以框架结构为例: 1. 土方:场地平整、挖土(人工、挖掘机)、土方运输(原地、运输)、土方回填(挖土、运输、回填)。桩基础,以振动灌注桩为例:打桩(注意空打部分)、桩尖埋设、钢筋笼、凿桩头。 2. 垫层:垫层、防水。基础、结构:梁、板、柱(是否有弧形、起坡等)。这部分主体结构应该没有问题。 3. 砌筑工程:什么砖,砂浆类型,一砖还是半砖还是一砖以上。有的地方在地下室符合某种条件还加照明费,注意有的基础下面有砖胎膜。 4. 混凝土工程:一般按照体积计算,楼梯、阳台按投影面积(直形、弧形)。有的地区室板算到梁边,有的地区是梁并入板计算。柱子算层高。应该要注意的是过梁、构造柱(马牙槎),窗台板,装饰线条、阳台露台反梁、压顶等小型构件、楼梯算的边界要注意,基本上都是按照平方计算的。模板:垫层、基础、基础梁、梁、板、柱、过梁、构造柱、小型构件、楼梯、阳台、栏板等。 5. 钢筋:桩钢筋笼(一般对照图集,不要忘记固定筋,螺旋箍筋的计算),各个构件钢筋,吊筋(主、次梁交接部位),洞口补强钢筋,剪力墙有端柱、翼柱等时的拉结筋,墙体拉结筋(一般600*600),马凳筋,柱子拉结筋,板分布筋、板面负筋、局部加强筋,阳台等保护层一般会配钢筋网片的,过梁、窗台板、小型构件等内配钢筋,砌体拉结筋。 6. 屋面:保护层、找平层、防水层、基层、面层。对照详图看一下,注意泛水,排水:水斗、落水口、篦子、水落管、弯头。 7. 脚手架:有的地方是按照外墙、内墙分开算的,有的是按照建筑面积。部分地区还有单梁、柱子、挑脚手架、里脚手架等。层高超过3.6m时要计算满堂脚手架,注意超高运输增加费。地下室采用非泵送时要计算脚手架的。 8. 垂直运输费:一般按照建筑面积,有的地区按照定额人工为基数计算,这个比较好说。9. 超高增加费:分两种:一、层高超过3.6m(或者6m),二、檐高超过一定高度的。看清楚计算基数就好算了。

钢筋翻样方法(有详图)

钢筋抽筋方法 抽筋1:普通简支现浇板 【本讲】普通简支现浇板 〖设计说明〗 1、接头类型:绑扎; 2、根数:四舍五入; 3、砼强度等级:C25; 4、弯勾形式:手工半圆(180度); 5、定尺长度:9米; 6、二级螺纹钢筋; 7、受力筋保护层厚度选取按正常环境; 8、搭接及锚固值按规范要求; 9、不考虑弯曲系数; 10、抗震类型:四级 11、钢筋选用规范:03G101-1

手工计算过程如下: 横向底筋:5000-240+2*6.25*10=4885 根数:(3500-480-2*50)/200+1=16根 纵向底筋:3500-240+2*6.25*10=3385 根数:(5000-480-2*50)/150+1=30根 R1负筋:550+2*(120-15)=760 分布筋3500-480=3020 R2负筋:550+2*(120-15)=760 分布筋:5000-480=4520 R3负筋:550+2*(120-15)=760 分布筋3500-480=3020 R4负筋:550+2*(120-15)=760 分布筋:5000-480=4520 每侧分布筋根数:(550-120-50)/200+1=3根

抽筋系列2:负筋通长简支现浇板 〖设计说明〗 1、接头类型:绑扎; 2、根数:四舍五入; 3、砼强度等级:C25; 4、弯勾形式:手工半圆(180度); 5、定尺长度:9米; 6、二级螺纹钢筋; 7、受力筋保护层厚度选取按正常环境; 8、搭接及锚固值按规范要求; 9、不考虑弯曲系数; 10、抗震类型:四级 11、钢筋选用规范:03G101-1 答案:5000-30+10*6.25*2=5095(下层筋)(3500-480-2*50)/200+1=16 3500-30+10*6.25*2=3595(上层筋)(5000-480-2*50)/200+1=23

11G101平法图集11G钢筋平法讲座完整版

11G钢筋平法讲座完整版下载地址: https://www.doczj.com/doc/af9565515.html,/share/home?uk=506855081 目录 第一章平法钢筋图识读 第一节建筑施工图概述 第二节房屋建筑制图标准 第三节结构施工图的识读方法及步骤 第四节钢筋工程量的计算方法和计算内容 第二章钢筋平法基本知识 第一节平法简介 第二节钢筋预算的一般知识 第三节箍筋、拉筋的样式及计算 第四节特殊钢筋的长度计算 第三章平法施工图识读规则 第一节框架柱的制图规则 第二节剪力墙的制图规则 第三节梁类构件的制图规则 第四节板类构件的制图规则 第五节基础类构件的制图规则 第四章框架柱的平法规范要求及计算步骤 第一节抗震框架柱生根计算 第二节计算柱纵筋插筋案例分析 第三节抗震柱嵌固部位构造计算 第四节抗震中间层柱纵筋构造计算

第五节抗震顶层柱纵筋构造计算 第六节计算顶层柱纵筋案例分析 第七节非抗震框架柱的节点构造要求 第八节特殊形式柱的纵筋计算 第五章剪力墙平法规范要求与计算 第一节剪力墙柱的规范要求与计算 第二节剪力墙身的规范要求与计算 第三节剪力墙梁的规范要求与计算 第四节剪力墙计算实例解析 第六章梁构件平法规范要求与计算 第一节抗震框架梁的平法规范与计算分析 第二节非抗震框架梁的平法规范与计算分析第三节非框架梁的平法规范与计算分析 第四节梁类构件其他节点平法规范与计算分析第七章板构件平法规范要求与计算 第一节板底钢筋计算 第二节板面钢筋计算 第三节板面支座负筋计算 第八章基础构件平法规范要求与计算 第一节基础“点”构件计算 第二节基础“线”构件计算 第三节基础“面”构件计算 第九章钢筋算量软件的运用 第一节鲁班钢筋翻样软件的设计原理

钢筋翻样心法口诀详解,让你10分钟拿下钢筋平法!

钢筋锚固心法总诀 钢筋锚固插多深,钢筋锚固即本构件的钢筋伸入彼构件之内的全长度。重点弄清伸入点位置。 直弯机械三锚分,钢筋锚固分为三种:直锚;弯锚和机械锚,在101-1图集第35页左侧中部。 直锚查表按砼号,101图集第33页受拉钢筋最小锚固长度,第34页,受拉钢筋抗震锚固长度。 乘以直径哪类筋,看上述两个表的左列,钢筋种类与直径,根据第1、2行的混凝土强度等级。 直锚不够弯锚拐,当直锚构件宽度达不到规定尺寸时,应采用弯锚,钢筋端头加15d直角钩。 零点四倍才是真,当采用弯锚时,其伸入支座内的长度,取0.4倍的锚固长度。 弯锚拐长十五d,当采用弯锚时,钢筋端头弯成直角钩,直角钩长为钢筋直径的15倍d。上铁下铁力千钧,无论上排纵筋和下排纵筋,对于框架梁,在端头都要达到锚固数值。机械锚固分三类,见101图集第35页左侧中部的3个小图形及说明文字。 斜钩钢板焊短筋,(a)为斜钩,(b)为钢板,(c)为短筋。 斜钩短筋长五d,(a)斜钩的平直段长度为5d,(b)钢板长宽5d,(c)短筋长度为5d。 零点七锚记在心,无论抗震与非抗震,锚入长度均0.7倍的锚固长度。 非框架梁直锚短,非框架梁的锚固长度和框架梁不是一样的。 十二倍d已够深,非框架梁的下部纵筋锚固长度为其直径的12倍d。

腰筋构造十五d,构造腰筋的锚固长度为直径的15倍d。 腰筋抗扭同主筋。抗扭腰筋的锚固长度与下部受力纵筋相同。 箍筋心法总诀二十二句 箍筋鹰钩属必须,从有101图集开始,凡属箍筋,均要求做成135度的斜弯钩。 内净尺寸最适宜,箍筋在计算时,可按外包尺寸和内净尺寸,唯有内净尺寸最符合施工实际。 钩长十倍平直段,箍筋斜弯钩的平直段长度,第一点要求不小于直径的10倍d。 七十五毫不短于,箍筋斜弯钩的平直段长度,第二点要求不小于75毫米。 二级**选大值,上述两点要求在实际算料时,要采取较大的数值。 计算料长加三d,箍筋因为按内净尺寸计算,弯成之后出现长度缩减,所以在下料长度计算时,要额外增加3倍d。 抗剪加密分三种,箍筋加密,是为了承担梁的剪力,箍筋在梁中,加密的情况总分为3种, 二倍梁高震一级,当用于一级抗震时,在梁支座根部,加密长度为2倍的梁高度。 二三四级一点五,当用于二三四级抗震时,在梁支座根部,加密的长度为1.5倍的梁高度。 非框非震不加密,不是框架梁,不是抗震要求的梁,箍筋都不设置加密。

钢筋平法配筋计算实例

钢筋平法配筋计算实例 1,建筑结构施工图平面整体表示设计方法(简称平法)是把结构构件的尺寸和配筋等,按照平面整体表示法制图规则,整体直接表达在各类构件的结构平面布置图上,再与标准构造祥图相配合,即构成一套新型完整的结构设计。平法的推广应用是我国结构施工图表示方法的一次重大改革。, 2,平法自推广以来,先后推出96G101、00G101、03G101-1、11G101-1共四套图集,目前最新出版的是11G101-1,此图集从2011年7月21日起执行。 3,新版未来钢筋翻样软件在继承以往00G101计算规则的基础上,又增加了03G101-1图集中的内容,该软件以图形标注录入钢筋数据的方式将梁、柱、剪力墙直观地表示出来,其中相关参数还可以进行修改以满足特殊要求。本培训教材是依照11G101-1的计算规则,分别对梁、柱、剪力墙的配筋进行手工计算,使用户在了解11G101-1规则的同时,可以直接与软件计算结果进行校对。 (一)平法梁配筋计算 1,梁的平面注写包括集中标注与原位标注,集中标注表达梁的通用数值,原位标注表达梁的特殊数值。下面以一个实例具体介绍梁配筋的计算规则 2,集中标注包括梁编号、梁截面尺寸、箍筋、通长筋或架立筋配置、梁侧面纵向构造钢筋或受扭钢筋配置、梁顶面标高高差(该项为选注)。 3,原位标注内容包括梁支座上部纵筋(该部位含通长筋在内所有纵筋)、梁下部纵筋、附加箍筋或吊筋、集中标注不适合于某跨时标注的数值。 集中标注表示:见下图 框架梁KL1、3跨,一端有悬挑,截面为300×600:箍筋为Ⅰ级钢筋φ8,加密区间距为100,非加密区间距为200,均为两肢箍:上部通长筋为2根直径22的Ⅱ级钢筋。 原位标注表示: 支座①上部纵筋为4根直径22的Ⅱ级钢筋,支座②两边上部纵筋为6根直径22的Ⅱ级钢筋分两排,上一排为4根,下一排为2根:第一跨跨距3600,下部纵筋为3Φ18的,全部伸入支座,第二跨跨距5800,下部纵筋4Φ18,全部伸入支座,以后类推。 说明: 1. Lae: 纵向受拉钢筋抗震锚固长度(任何情况下不得小于250mm) Ln: 梁净跨; Hc:柱截面沿框架方向的宽度; Hb: 框架梁高度; 2. 一级抗震加密区≥2Hb, 二至四级≥1.5Hb 手工计算结果如下: 上部通长筋2Φ22:

关于钢筋翻样的一些技巧与心得

关于钢筋翻样的一些技巧与心得 钢筋作为建筑工程中的三大材之一,在建筑结构中起着极其重要的作用。钢筋从订料到 下料完成,中间需要施工人员对钢筋进行加工、制作。在加工的过程中,就需要预先对钢筋进行翻样,翻样对钢筋来说就是它的设计图纸,翻样的准确性对钢筋安装具有重要意义。 本人的十多年工作经验中,毕业后的前8年是在施工现场度过的。大学毕业后,应聘进入了一家施工单位,被派去现场担任技术员工作。刚进入工地,其实也并不会什么东西,通过向现场施工员的请教、学习,我才逐渐的对施工有了初步的了解。也才逐步的认识了施工中的这些常用材料,对施工的流程有了自己的想法。其实,跟着监理学知识是不错的,当时的监理水平还是比较高的,而工地上的一个监理就对钢筋极其精通,每次验收都被卡在钢筋验收上,而我们工地上的管理人员中竟然对钢筋都不了解,钢筋班组的班组长的翻样更是随意为之,造成浪费不说,还每次都被勒令返工,这使我决心一定要学好钢筋翻样,至少能看懂结构图吧。 1规范 学好钢筋翻样,最主要的是要对规范和图纸的了解。各个项目的图纸都不相同,而规范对各个项目都是相通的,因此,学好钢筋翻样的首要任务就是要做到熟悉规范,了解平法施工图集。目前的钢筋翻样很多人都在使用软件计算,速度又快,计算又准确,但实际上这些翻样员如果去参加造价员考试的话,钢筋翻样这道题未必能拿高分。而本人坚持手工翻样,虽然速度慢,但对于一些小工程几个小时也能都翻完了,诀窍就在于当时把03G101-1这本图集从头到尾都认真学习了 一下,同时本人身在现场,边学边用,很快就能理解其中的意义。 2熟悉图纸 作为一个翻样员,最重要的是要熟悉图纸,能够充分领会设计者的意图。如果图纸还没熟悉就开始翻样,那很容易就会出错。钢筋翻样主要是依据结构图纸,但

基坑钢筋翻样原理

基坑钢筋翻样原理 一、基坑概况 基坑通常有二种,一种是用于集水,故基坑也称集水坑;还有一种用于电梯基础,也称电梯坑。基础外围一般做成斜坡,角度有45度和60度等,角度取决于基坑洞口深度,不同的角度,基坑外放宽度也不同。当角度为45度时,外放宽度为底板厚度的0.42倍;当角度为60度时,外放宽度为底板厚度的0.58倍,当角度为90度,基坑侧墙厚度同底板厚度;也有的基坑不做斜坡,做成水池形状。基坑底板同筏板厚。 基础筏板上部纵筋应在基坑洞侧弯折,弯折长度伸至基坑底板内一个锚固长度;基础筏板下部纵筋伸入基坑外边线内一个锚固长度。基坑钢筋规格和间距一般同基础筏板配筋,基坑底部钢筋与斜坡钢筋应贯通相连,伸入基础筏板内一个锚固,当不能满足锚固长度时应水平弯折,弯折长度为20D;基坑斜坡水平钢筋应贯通相邻斜坡,在邻坡位置改变用途,作邻坡的纵向筋之用,斜坡伸入基础筏板内一个锚固,当不能满足锚固长度时应水平弯折,弯折长度为20D;斜坡钢筋规格和间距同筏板钢筋,但钢筋间距不能取水平投影的间距而应取垂直于斜坡的间距。基坑洞口高度范围内水平分布筋一般小于筏板纵

筋,设计应注明其规格和间距,如设计未注明按筏板钢筋规格和间距。基坑底板上部纵筋同筏板钢筋规格和间距,从洞侧伸入基坑内一个锚固长度,当不能满足锚固长度时应水平弯折,弯折长度为20D。 二、基坑算法 这里以基坑斜坡角度是45°为例介绍集水坑钢筋算法: X方向基坑坑底钢筋长度 =洞口宽度a+2×0.42h+2×hk/sin45°+2×la X方向基坑斜坡钢筋长度 =(洞口宽度a+2×0.42h+2×hk/sin45°+2×la+洞口宽度a+2×0.42h+2×hk×ctg45°+2×la)/2 X方向基坑坑底钢筋根数 =(洞口宽度b+2×0.42h)/间距+1 X方向基坑斜坡钢筋根数=( hk/sin45°/间距-1)×2 Y方向基坑坑底钢筋长度 =洞口宽度b+2×0.42h+2×hk/sin45°+2×la Y方向基坑斜坡钢筋长度

钢筋翻样试题含答案

钢筋翻样考试 姓名:得分:_____________一.填空题:(每空1分,共44分) 1.梁的平法标注分__集中标注__和___原位标注__两种,当两种标注有冲突时以__原 位标注__为准。 2.某梁的箍筋标注为A8@100\200(4),则该梁的加密区间距为__100__肢数为__4__, 非加密区的间距为__200_肢数为_4_。 3.梁上部及下部钢筋在端部的锚固形式有两种,一种是弯锚,一种是_直锚__,其中 弯锚时弯折长度不应小于___15d___。 4.某梁的集中标注处标有2B22+(2B14)。其中2B14指的是__架立___筋 5.在梁的侧面筋标注时,前面都会有一个字母,其中G表示___构造钢筋___,N表示 __抗扭钢筋___ 6.在梁的标注中,一般用字母表示框架梁的类型,其中WKL表示___屋面框架梁__, L表示__非框架梁___ 7.11G101系列图集目前一共有___3__本,其中__11G101-3___的内容是独立基础、条 形基础、筏形基础、桩基承台。 8.钢筋的抗震锚固长度用__LaE__来表示,抗震纵向受拉钢筋绑扎搭接长度用__IIE__ 来表示。 9.该柱子H边的肢数是__4___肢,B边的肢数是____5___肢 10.一般有些钢筋被称为措施筋,他们是__马凳筋__、__梯子筋__、_垫铁__等 11.梁构件内钢筋的品种有哪些钢筋,_上部贯通筋__、_左支座负筋__、_箍筋__、_右 支座负筋____、__中间支座负筋__、__中间跨负筋__、__架立筋___、___侧面筋__、___拉筋___、__下部贯通筋___等 12.当主梁高度≤____800___时,吊筋角度取45°;当主梁高度>__800__时,吊筋角 度取60°。 13.吊筋上端水平锚固为____20d______。

建设工程项目管理分析案例——认真学习规范的重要性-案例

案例:认真学习规范的重要性 (1)背景 潍坊市某公建项目,2012年6月份开工建设,总建筑面积38760平方米;结构形式:框架结构;基础形式:独立基础,尺寸最小为2500*3000mm;发包形式为平方米包干,自行采购商砼、钢筋等主材。在2012年8月份独立基础施工过程中,项目部施工员孙某例行检查时发现独立基础底部受力钢筋过长(凭经验感觉),随即询问钢筋班组长游某,游某将随身携带的放样图拿出比对后确认没有错误,钢筋下料均是按照图纸设计进行计算的,随后施工员孙某回到项目部查阅该部位图纸后发现确实与设计相符,但还是心存疑惑就将该情况反映给了项目总工王某,王某查看现场后拿出了“11G101-1砼结构施工图集”,明确告知游某所绑扎的独立基础下部受力钢筋下料全部超长,因为11G101-1图集中对于独立基础有明确规定:当独立基础底板长度≥2500mm时,除外侧(最边上一圈钢筋)钢筋外,底板配筋长度可取相应方向长度的0.9倍,游某仔细查看图集后无言以对。 (2)主题 项目开工前应仔细翻阅设计图纸,并结合相应规范、技术规程、强制性条文等进行合理的图纸深化,将施工过程中可能出现的问题分等级、分专业的罗列出来,并在每个分部分项工程开工前做好详细的技术交底。项目以及劳务人员业

务水平和经验参差不齐,造成施工过程中许多技术性问题被忽略或者根本就发现不了,往往造成了材料的不必要浪费。(3)细节 该情况发生后项目总工王某同施工员孙某、钢筋班组长游某一同到现场查看独立基础已经绑扎了的数量和未绑扎但是已经下好料的数量,发现该项目一共三个单体建筑有一个楼的独立基础底部钢筋已经全部制作完成,已经绑扎完成了大约2/3,王某感觉到事情的严重性随即跟项目经理胡某进行了汇报,胡某得知后找到劳务单位现场负责人杨某到会议室召开会议,现场钢筋制作、绑扎暂停。 项目经理胡某:王工你把情况简单介绍一下。 总工王工:今天项目部在例行检查时发现2#楼独立基础的底部钢筋未根据11G101-1图集进行施工,已制作并绑扎完成部分的钢筋全部超长,超量使用了钢筋。 劳务负责人杨某:小游,你干了这么多年钢筋翻样,有这样的规定你难道不知道吗? 钢筋班组长游某:~~~~~~干了这么多工程了还是第一次知道11G101-1里面有这个规定,以前干过的工程包括甲方、监理在内没有提出这个问题来的。 施工员孙某:废话,你钢筋长点他们会提什么问题?你要是不够长试试看? 项目经理胡某:王工2#楼一共有多少独立基础?应该需

土木工程施工课程设计实例之 (5)

土木工程施工课程设计 学院:土木工程与建筑学院 班级:土木工程071 学号:070601133 姓名:姚君明 指导老师:刘老师 目录 一.工程概况-----------------------------------------------------------2 二.施工方案-----------------------------------------------------------5 三.施工进度计划-----------------------------------------------------10 四.施工准备工作计划-----------------------------------------------10 五.资源需要量计划表-----------------------------------------------11 六.施工平面图

--------------------------------------------------------13 七.主要技术组织措施-----------------------------------------------13 一.工程概况 1.建筑概况和结构概况 某学院数理楼是一栋五层教学实验楼。一层有教研室、实验室、消防控制室、配电间、门厅、卫生间等;二至四层主要有教研室、实验室等用房;该楼由一条宽800mm的后浇带将整个建筑物分为A、B两个区。该工程长70.5米、宽33.8米,外型造型简洁大方、轮廓分明,建筑的样式和装饰与周围建筑极为协调。 该建筑主要是为教学、实验活动提供活动场所,教学楼为五层钢筋混凝土框架结构。一到四层单层建筑面积为1425㎡、五层建筑面积为1204㎡、屋面建筑面积为1204㎡,工程建筑总面积为7412㎡。层高分别为一层4.2m、二层为3.9m、三至五层为 3.6m。框架填充墙为加气混凝土砌块,外墙粉饰采用外墙涂料,内墙粉饰采用白色乳胶漆。地面、楼面大部分房间采用玻化砖,卫生间采用防滑地砖,设备房采用细石混凝土。踢脚为玻化砖,墙裙大部分采用白色乳胶漆和801胶素水泥浆,卫生间采用饰面砖。顶棚大部分采用白色乳胶漆和混合砂浆及水泥砂浆,卫生间采用铝合金扣板吊顶。屋面一为上人保温屋面,屋面二为不上人保温屋面,屋面三为楼梯间、电车房,屋面四为走廊屋顶。木构件采用一底二度调和漆、铁构件为醇酸调和漆。门采用夹板门、窗采用铝合金窗。 建筑概况和结构概况见表1和表2。 表1?建筑概况一览表

钢筋下料实例

钢筋配料计算实例与注意事项 时间:2010-05-29 09:57来源:未知作者:流浪东东 点击:289次 9-3-1-3配料计算的注意事项1 ?在设计图纸中,钢筋配置的细节问题没有注 明时,一般可按构造要求处理。 2 ?配料计算时,要考虑钢筋的形状和尺寸在 满足设计要求的前提下要有利于加工安装。 3 ?配料时,还要考虑施工需要的 附加钢筋。例如 9-3-1-3配料计算的注意事项 1 ?在设计图纸中,钢筋配置的细节问题没有注明时,一般可按构造要求处 理。 2 ?配料计算时,要考虑钢筋的形状和尺寸在满足设计要求的前提下要有利 于加工 安装。 3 ?配料时,还要考虑施工需要的附加钢筋。例如,后张预应力构件预留孔 道定位 用的钢筋井字架,基础双层钢筋网中保证上层钢筋网位置用的钢筋撑脚, 墙板双层钢筋网中固定钢筋间距用的钢筋撑铁,柱钢筋骨架增加四面斜筋撑等。 9-3-1-4 配料计算实例 已知某教学楼钢筋混凝土框架梁1的截面尺寸与配筋见图9-55,共计5根。 混凝土强度等级为C25。求各种钢筋下料长度。 2O1S 4也垃4皿< izn^ 500X500 ;i ;爭 |? 巨刚町 j 4150 ' -*亠-”!11?■?? 叠 ■一 i ??? 图9-55钢筋混凝土框架梁平法施工图 [解]1 ?绘制钢筋翻样图 根据本手册9-2 “配筋构造”的有关规定,得出: (1 )纵向受力钢筋端头的混凝土保护层为 25; (2) 框架梁纵向受力钢筋打25的锚固长度为35X 25=875,伸入柱内的长度 KL2(lA)3QOXfiOO 11 8 30UX 600/400 ■J i i 7500

八大钢筋翻样方法

钢筋翻样发展到现在,已经形成8种操作方法。以下的前3种方法,是最原始最基本的翻样方法,其余方法则需要用电脑操作。 单筋法 单筋法,又叫单筋录入法,是最基本最原始的抽筋方法之一,可以用文字,也可以用表格表示。计算时,只要有结构图纸、一支笔、一张纸、一个计算器就可以。单筋法的优点是简单、灵活、方便、快捷,适用于数量很少且构造简单的构件,如独立或条形基础、过梁、简支梁、小面积建筑物的圈梁、雨篷、阳台、单层排柱、构造柱、相同进深且又相等开间的板、直板式楼梯等等,这些构件数量少,构造单一,用手算轻而易举,没必要用到电脑。 如果在电脑上使用单筋录入法,在编程时,各种钢筋的形状、尺寸注写位置已经考虑周全,使用人员只需点击激活,为单根钢筋加上尺寸数字,之后下料长度和结算汇总便会自动完成。 单筋法依靠的是翻样基本功,包括平法基本功、识图算料其本功、钢筋施工专业基本功,这几样缺一不可,凡涉及到翻样的知识必须完全掌握,如各种参数系数、各种构件、各种配筋情况,全要了如指掌,方能胜任。在8种翻样方法中,无论哪一种,都要在单筋法之上进行延伸。 放样法 放样法既可以手算也可以用电脑操作,有放大样、放小样、放实样之分。

手算时在草稿纸上放小样,在平地或者木板上放实样,实际量取放样数值直接应用。放样法只能应用在异形复杂的钢筋计算上,特别是斜边形、三角形或圆形的钢筋,还有缩尺配筋,为了核实手算结果的准确性,放实样是最佳选择。 放样法在电脑上操作,要比实地操作简单许多,但是必须会使用CAD软件。另外,除了斜形和圆形之外,每当遇到钢筋搭接和焊接时,不管是手算还是电脑操作,都应当通过放样进行校核,这是唯一确保精准的最有效的方法。 表示法 表示法,也叫平面表示法,这是在平法基础上,进行二次标注,让班组作业人员一看就懂就会绑扎的一种快速出图方法,手算和电脑操作都可行。 手算时,需要复印一份施工蓝图,手工算好钢筋数值,将钢筋各边长数字直接写在复印的图上,工人们就可以拿它干活了。如果用电脑操作,需要用建筑软件把结构图纸画在屏幕上,依照蓝图进行平法标注,再把钢筋边长尺寸打上去,打印出来便可使用。 另一种电脑操作的平面表示法专门用于板,图表结合,同步计算,同步标注,同步打印,即只在一个版面用ExceI电子表格画出楼板平面图和配筋,旁边加上配料表,只在表里填入构件几何尺寸和配筋信息,绑扎图中的配筋数据就自动跟踪,变成所要应用的楼板绑扎图,打印出来工人就可以干活。 表格法 表格法,是专门指电脑操作的。为了区别于图形法,表格法是往表格里添加数字,后面就自动结算。表格法是钢筋翻样用电脑计算的必由之路,即便有时没看见表格,它也在后台暗中进行着,等数据录完就会出现。 单筋录入法软件也采用表格法,可那是极其落后的表格法,没有脱离单筋录入的模式,本无可取之处。真正的表格法,已经把构件法结合进去,录入数据时,钢筋的形状尺寸边长已经全自动计算,无需再用手算录入。 构件法

建筑工程技术实习报告2000字范文

建筑工程技术实习报告2000字范文 这是我第一次踏入工地体验生产活动,也是踏入社会实行实践的过程,也就是理论与实践的结合,特别是对与建筑这种实践性能非常强的一 门学科更要强调实际操作技能的培养。而且教材的更新速度肯定比不 上技术的发展,尤其是这门学科,在很大水准上与书本有一定水准的 差异,技术方面也有很大的不同,在这次实习中能使我们所掌握的理 论知识得以升华,把理论与实践找到一个的切入点,为我所用。所以 就要有一个将理论与实践相融合的机会。在实习中能够得到一些只有 实践中才能得到的技术,为我们以后参加工作打好基础,这就是这次 实习的目的所在。我在东方明珠花园开始了我的实习生活。虽然时间 不是很长,但是我却知道这次实习的重要性,因为这次实习是我们理 解专业的一个窗口,同时又是择业,社会交往乃至理解社会的第一次 机会,所以我决定,在这次实习生活中,严格的要求自己,并虚心向 各位师傅请教,让自己通过这次实习,确实学到一些东西,减少自己 将来踏入社会的一些盲目性,让自己在今后的工作道路中能够走的更 自信。 实习的主要内容和亲自参加的具体工作: 浇筑垫层,安装承台、地基梁模板,安装承台、地梁钢筋(包括插 柱筋),浇筑承台砼,回填基础,焊接柱筋,安装柱、梁板模,浇筑柱砼,安装梁板筋,浇筑梁板砼。整个施工过程中还需包括水平和高程 的放样。整个混凝土结构工程包括了基础工程、钢筋工程、模板工程、混凝土工程。但是也因为时间的仓促,整个实习过程我没有接触到屋 面工程,和装修工程。 以下将分别总结我在实习过程中所学习的知识以及我参加的工程: 一.基础工程:

因为基础是最为关键的部分,所以也是工程的重中之重,做好基 础至关重要,基础工程包括了土方开挖,打桩,断桩处理,承台、地 基梁的施工等等。 因为实习期间没能接触到。所以以下只做简单的介绍。因为土质 较为差,淤泥质土较厚,造成打桩的过程中出现了大面积的断桩,很 多幢号都因为断桩而严重影响了工程进度。在这次实习的过程中学习 了很多断桩处理的方法,主要介绍一下工程上比较常用的人工挖孔桩 的做法: 首先介绍一下断桩的处理流程。打完桩,做完静载实验后,做动 测实验,动测报告出来以后就知道桩断在几米深的地方。若动测报告 显示桩断在4m左右,然后实行人工挖孔。在人工挖孔的过程中必须十 分注意安全,洞口的保护至关重要。围护结构一般有二种,一种为- 0.00 m ~ -1.50m之间,用砼作为围护结构,再往下一般用钢护筒作 为围护结构。待挖至断桩处再深20cm~50cm,用吊车将桩断的部分取出,将预制好的钢筋智笼吊下去,较正以后,开始浇筑砼。整个浇筑 过程需要混凝土搅拌车、吊车、挂篮一起配合,工人还得用振动棒加 以振动。在浇筑桩的过程中,将钢护筒拔出要有相当的技术,大约浇 筑2~3挂篮的砼时,就应将铁护筒取出。 断桩处理完则进入下一个流程为浇筑桩蕊和浇筑承台垫层,在这 个流程中要注意的问题是混凝土标号的控制,用来浇灌的混凝土需要 添加膨胀剂,因为这样待混凝土凝结以后能够使承台和桩更好的连接 在一起。承台的模板也需引起特别的注意,因为体积比较大,所以承 台模板的加固体系间距应比较小,防止胀模的发生。承台和地梁钢筋 安装也比较复杂,特别是交接处的地方,因为属于隐蔽工程,所以应 做好检查验收工作。 二.钢筋工程: 钢筋是钢筋混凝土结构的骨架,依靠握裹力与混凝土结合成整体。钢筋工程乃混凝土结构工程的三大工程之一。

钢筋翻样方法及实例

钢筋翻样方法及实例

钢筋下料长度计算 钢筋因弯曲或弯钩会使其长度变化,在配料中不能直接根据图纸中尺寸下料;必须了解对混凝土保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度。各种钢筋下料长度计算如下: 直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度 弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度 箍筋下料长度=箍筋周长+箍筋调整值 上述钢筋需要搭接的话,还应增加钢筋搭接长度。 1.弯曲调整值 钢筋弯曲后的特点:一是在弯曲处内皮收缩、外皮延伸、轴线长度不变;二是在弯曲处形成圆弧。钢筋的量度方法是沿直线量外包尺寸(图9-46);因此,弯起钢筋的量度尺寸大于下料尺寸,两者之间的差值称为弯曲调整值。弯曲调整值,根据理论推算并结合实践经验,列于表9-23。 图9-46 钢筋弯曲时的量度方法 钢筋弯曲调整值表9-23 钢筋弯曲角度30°45°60°90°135° 钢筋弯曲调整值 0.35d 0.5d 0.85d 2d 2.5d 注:d为钢筋直径。 2.弯钩增加长度 钢筋的弯钩形式有三种:半圆弯钩、直弯钩及斜弯钩(图9-47)。半圆弯钩是最常用的一种弯钩。直弯钩只用在柱钢筋的下部、箍筋和附加钢筋中。斜弯钩只用在直径较小的钢筋中。

图9-47 钢筋弯钩计算简图 (a)半圆弯钩;(b)直弯钩;(c)斜弯钩 光圆钢筋的弯钩增加长度,按图9-47所示的简图(弯心直径为2.5d、平直部分为3d)计算:对半圆弯钩为6.25d,对直弯钩为3.5d,对斜弯钩为4.9d。 在生产实践中,由于实际弯心直径与理论弯心直径有时不一致,钢筋粗细和机具条件不同等而影响平直部分的长短(手工弯钩时平直部分可适当加长,机械弯钩时可适当缩短),因此在实际配料计算时,对弯钩增加长度常根据具体条件,采用经验数据,见表9-24。 半圆弯钩增加长度参考表(用机械弯)表9-24 钢筋直径(mm)≤6 8~10 12~18 20~28 32~36 一个弯钩长度(mm) 40 6d 5.5d 5d 4.5d 3.弯起钢筋斜长 弯起钢筋斜长计算简图,见图9-48。弯起钢筋斜长系数见表9-25。 图9-48 弯起钢筋斜长计算简图 (a)弯起角度30°;(b)弯起角度45°;(c)弯起角度60° 弯起钢筋斜长系数表9-25 弯起角度α=30°α=45°α=60° 斜边长度s 2h0 1.41h0 1.15h0 底边长度l 1.732h0 h0 0.575h0 增加长度s-l 0.268h0 0.41h0 0.575h0 注:h0为弯起高度。 4.箍筋调整值

钢筋翻样基本方法

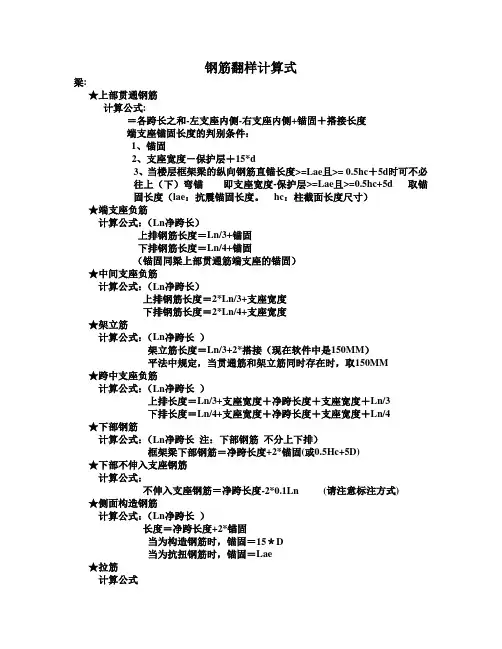

一套完整的钢筋抽样资料 钢筋抽样基本方法 一、梁 (1)框架梁 一、首跨钢筋的计算 1、上部贯通筋 上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值 2、端支座负筋 端支座负筋长度:第一排为Ln/3+端支座锚固值; 第二排为Ln/4+端支座锚固值 3、下部钢筋 下部钢筋长度=净跨长+左右支座锚固值 以上三类钢筋中均涉及到支座锚固问题,那么总结一下以上三类钢筋的支座锚固判断问题: 支座宽≥Lae且≥0.5Hc+5d,为直锚,取Max{Lae,0.5Hc+5d }。 钢筋的端支座锚固值=支座宽≤Lae或≤0.5Hc+5d,为弯锚,取Max{Lae,支座宽度-保护层 +15d }。 钢筋的中间支座锚固值=Max{Lae,0.5Hc+5d } 4、腰筋 构造钢筋:构造钢筋长度=净跨长+2×15d 抗扭钢筋:算法同贯通钢筋 5、拉筋 拉筋长度=(梁宽-2×保护层)+2×11.9d(抗震弯钩值)+2d 拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。6、箍筋 箍筋长度=(梁宽-2×保护层+梁高-2×保护层)*2+2×11.9d+8d 箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1 注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d。 7、吊筋 吊筋长度=2*锚固(20d)+2*斜段长度+次梁宽度+2*50,其中框梁高度>800mm 夹角 =60° ≤800mm夹角=45° 二、中间跨钢筋的计算 1、中间支座负筋 中间支座负筋:第一排为:Ln/3+中间支座值+Ln/3; 第二排为:Ln/4+中间支座值+Ln/4 注意:当中间跨两端的支座负筋延伸长度之和≥该跨的净跨长时,其钢筋长度: 第一排为:该跨净跨长+(Ln/3+前中间支座值)+(Ln/3+后中间支座值); 第二排为:该跨净跨长+(Ln/4+前中间支座值)+(Ln/4+后中间支座值)。 其他钢筋计算同首跨钢筋计算。LN为支座两边跨较大值。 二、其他梁 一、非框架梁 在03G101-1中,对于非框架梁的配筋简单的解释,与框架梁钢筋处理的不同之处在于:

相关主题
文本预览
相关文档 最新文档
