当前位置:文档之家› 监理安全应急预案 (word)

监理安全应急预案 (word)

监理安全应急预案 (word)
监理安全应急预案 (word)

安全监理应急预案

监理单位:

编制日期:二零一六年十月

目录

一编制目的

二职责和分工

三生产安全事故应急救援程序

四对突发性安全事故的汇报、处理程序五总监办的应急联络方式和应急设施六重大危险源控制范围和控制措施

七安全应急预案的启动

八安全应急预案的终止

九预案终止后的恢复、善后工作

一、编制目的

总监办在工程施工中承担着对施工单位进行安全监督、管理的责任,一旦施工中出现突发性生产安全事故,为了能够督促、协调施工单位及时启动安全预案,对受伤人员进行应急救援,保护本工程生产经营活动中的人员身体健康和生命安全,最大限度地降低安全事故给施工单位和施工人员所造成的人身、财产损失,根据《中华人民共和国安全生产法》、《公路工程施工安全技术规程》等法律法规,特制定本总监办安全事故应急预案。

二、职责和分工。

1、总监办安全应急领导小组的职责:

(1)督促、协调、配合施工单位实施救援活动,记录事故发生的所有情况向上级汇报事故情况,启动监理安全事故处理程序;

(2)、组织事故调查,总结应急救援工作经验教训;

2、总监办安全应急领导小组成员的分工:

总监理工程师:组织主持全面应急救援工作,并向上级部门进行汇报。

专业监理工程师:协助施工单位总指挥负责应急救援的具体指挥工作。

其他监理人员具体做以下分工: 负责警戒、治安、疏散、保证交通顺畅及现场保护工作,提供应急救援所必需的水、电等,提供交通运输工具和保证人员、物资、器材、设施及时调动,对事故发生的全过程做好记录。

三、生产安全事故应急救援程序

图一:安全事故应急救援程序流程图

四、对突发性安全事故的汇报、处理程序

1、当总监办得知施工现场发生突发性安全事故后,总监办立即按照安全应

急预案的要求,组成安全应急领导小组,督促、协调施工单位及时启动安全救援应急预案,迅速控制并保护现场,采取必要措施抢救人员和财产,防止事态发展和扩大,及时报告上级部门,对于重大事故,要求每小时上报一次。

2、总监理工程师应会同建设单位现场负责人向施工单位了解事故情况,判断事故的严重程度,及时发出监理指令并向监理单位主要负责人报告(见图二)。

3、当现场发生重伤事故后,总监理工程师按安全事故处理程序(见图三)签发《监理通知》,要求施工单位提交事故调查报告,提出处理方案和安全生产补救措施,经安全监理人员审核同意后实施。安全监理人员应进行复查,并在《监理通知回复单》中签署复查意见,由总监理工程师签认。

4、当现场发生死亡或重大死亡事故后,总监理工程师应签发《工程暂停令》,并及时向监理单位、建设单位、及监理工程所在地建设行政主管部门报告;监理单位应指定本单位主管负责人进驻现场,组织安全监理人员配合有关主管部门组成事故调查组进行调查;总监办按照事故调查组提出的处理意见和防范措施建议,监督检查施工单位对处理意见和防范措施的落实情况;对施工单位填报的《工程复工报审表》,安全监理人员进行核查,由总监理工程师签批。

5、现场发生突发性安全事故后,监理单位应立即收集整理与事故有关的安全监理资料。分析事故原因及事故责任,如实向有关部门报告。

图二总监办针对突发性安全事故向上级单位汇报程序

图三:总监办安全事故处理程序

五、总监办的应急联络方式和应急设施

(一)应急电话

以下应急相关联系单位的电话号码:

施工项目部应急电话:A1项目部:

A1项目部:

建设单位应急联络电话:

监理公司电话:

消防救援及火警:119 医疗急救:120 匪警:110

(2)事故发生出现人员需要抢救,拨打救援电话,要尽量说清楚以下几件事:1)说明伤情(病情、火情、案情)和已经采取了些什么措施,以便让救护人员事先做好急救的准备。

2)讲清楚伤者(事故)发生在什么地方,什么路,门牌几号、靠近什么路口、附近有什么特征。

3)说明报救者单位、姓名(或事故地)的电话或传呼机或传呼电话号码以便救护车(消防车、警车)找不到所报地方时,随时通过电话通讯联系。基本打完报救电话后,应问接报人员还有什么问题不清楚,如无问题才能挂断电话。通完电话后,应派人在现场外等候接应救护车,同时把救护车进工地现场的路上障碍及时予以清除,以利救护到达后,能及时进行抢救。

(二) 事故报告:

重大安全事故发生后,须将所发生的重大安全事故情况报告事故相关上级单位和监管部门,应报告以下内容:

①发生事故的单位、时间、地点、位置;

②事故类型(火灾、坍塌、触电、爆炸、高空坠落、机械伤害等);

③伤亡情况及事故直接经济损失的初步评估;

④事故涉及的危险材料性质、数量;

⑤事故发展趋势,可能影响的范围,现场人员和附近人口分布;

⑥事故的初步原因判断;

⑦采取的应急抢救措施;

⑧需要有关部门和单位协助救援抢险的事宜;

⑨事故的报告时间、报告单位、报告人及电话联络方式。

(三) 相关应急设施应由总包项目部日常统一配备,总监办对其配备情况进行督促检查,同时了解应急设施存放的地点,数量和使用方法。主要由项目部配备的应急设施和工具有:急救箱、医药箱、灭火器、消防水管、消防水源(或水池)、防火砂、消防锹、消毒液、喷雾器、照明灯、编制袋、雨鞋、绝缘手套及一辆汽车。

六重大危险源控制范围和控制措施

(一)重大危险源控制范围

根据本工程特点,为应对施工现场可能造成的危害,总监办间要求施工单位对以下危险性较大的分部分项工程重大危险源控制对象制定防范措施,一旦下列危险源出现重大伤害,总监办将启动应急救援预案,督促、协调、配合施工单位进行现场控制和人员抢救措施:

1、高度超过20米的大型脚手架;附着式整体提升脚手架;悬挑脚手架;吊篮架;6.5米以上高的满堂红脚手架;

2、深度超过1.5米的沟槽和深度超过5米的基坑土方开挖施工作业;

3、起重机,安装、拆除作业;

4、火灾事故消防救援;

(二)、重大危险源控制措施

一)、深度超过1.5m的沟槽和深度超过5m的基坑开挖中土方坍塌安全事故应急救援预案。

为快速、及时、妥善地处理本项目土方坍塌安全事故,做好应急处置和抢险救援的组织、协调工作,最大限度地减少事故造成的人员伤亡、财产损失和社会危害,根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》及相关部门的有关规定,认真审查施工单位制定的土方坍塌安全事故应急救援预案,具体内容如下。

事故发生后,总监办应急指挥小组立即按照应急组织机构人员分工,监督管理施工单位展开抢险自救和事故报告及待援工作。

1、采取控制措施:

(1)立即撤离危险区域内施工人员防止事故扩大;

(2)封闭危险区域,严禁无关人员进入造成二次伤害和影响救援工作;

(3)协调、组织应急专业人员进行抢救;

(4)向119或120急救中心求助;

(5)根据事故状况,按照生产事故报告程序流程图逐级上报请求救援和事故调查。

2、抢险措施如下:

(1)边坡减载:对边坡上方原有围墙或暂设房屋进行紧急拆除,清运至场外卸载。

(2)削坡:对塌方段及相临边坡动用挖掘机或人工采取削坡处理,使边坡减缓而减少边坡的下滑力,增加边坡的自稳安全系数。

(3)相邻建筑基坑边坡发生坍塌,为减缓建筑物沉降,采用机械堆土固坡方法,增加边坡抗滑力,情况稳定后具体护坡方式另定。

(4)边坡路面裂缝采用水泥砂浆掺水玻璃填缝的方法,防止雨水渗入造成大面积塌方。加强排水,减少土方含水量。

3如果发生土方坍塌压埋人员事故后,要求施工单位做好应急救援措施如下:

(1)首先清点该段施工人数,确定被埋压人员数量;

(2)询问知情人被土方埋压人员的大概位置,能减少开挖救援时间,有利于被救人员生还。

(3)采用人工动用铁锹边沿挖土清理的方式或救援,有利于被埋压人不被利刃二次伤害。

(4)采用少数人用手从坍塌土堆上方多点掏挖,但人员不可集中防止压力增大造成被埋人二次伤害。

(5)在抢救的同时,首先要向120或119急救中心报告派车派人救援,以便人员挖出后的救护。

(6)按照报告程序流程图上报,请求相关部门协助救援和进行事故调查。

(7)及时收集相关事故资料和查找知情人,协助市安全生产监督管理局、市建委施工安全管理处和公安局调查,查找事故原因和责任人。

(8)组织或参与事故善后处理。

二)、起重机控制措施

起重机是指:在施工现场使用的,符合国家标准的起重机。监督施工单位制起重机抢险预案,出现以下问题,监督施工单位做好以下工作:

1、起重机基础下沉、倾斜:

(1)要求施工单位立即停止作业。

(2)根据现场情况,控制起重机的倾斜。

2、起重机起重臂折臂:

(1)起重机不能做任何动作。

(2)按照抢险方案,根据情况采用焊接等手段,用连接方法将起重机结构与其它物体联接,防止倾翻和在拆除过程中发生意外。

(3)用1—2台适量吨位起重机,一台锁起重臂。其中一台在拆臂时起平衡力矩作用,防止因力的突然变化而造成倾翻。

(4)按抢险方案规定的顺序,将起重臂或平衡臂连接件中变形的连接件取下,用气焊割开,用起重机将臂杆取下;

3、重大起重设备事故的应急救援措施

如发生瞬间大风,作业超载、斜牵重物、机械超负荷力矩限位器失灵等原因。致使倾倒,砸伤人员的机毁人亡事故,则启动以下应急救援措施:(1)施工现场立即全部停工,切断事故场所电源,全力抢救伤员。现场拍照或录象,因抢救伤员防止事故继续扩大,而必须移动现场设备、设施时,做出标志和证明数据,绘制现场示意图。

(2)发生此种重大恶性事故不是工地自行能解决的,要立即上报,请求大型吊装机械等部门,协助抢险救援和维持秩序。以及向有关部门进行事故报告。

(3)监督管理施工单位封闭事故现场,设置警戒,严禁一切无关人员和车辆进入施工现场,为抢险车辆留出场地。

(4)协调施工单位为临时抢险指挥部提供相应的办公条件,为抢险工作的顺利开展提供人员和现有的物质保证,监督施工单位确保抢险清障和恢复工作的实施。

(5)要求施工单位寻找现场目击者。,为调查组进行事故分析提供证人证物。

(6)协调施工单位做好妥当的善后处理工作

三)、火灾事故消防应急救援预案

火情发生时,为能有秩序组织扑救,阻止火势的迅速蔓延,争取灭火时间,

使燃烧速度控制在最低限度,尽快将初起火灾扑灭,最大限度地减少和降低火灾事故对人员的伤害以及对财产造成的损失。

1、报警

火情发生时,发现人大声呼救,迅速将此信息传递给值班人员,同时采取灭火措施,控制火势扩大。

一是协调动员现场人员救火,二是协调组织火场人员及时疏散。若火势不能得到有效控制,立即拨打“119”,向市消防报警中心报警。拨通后首先询问是否火警台,得到肯定答复后,将单位名称、地址、电话号码、报警人姓名、火势情况、燃烧物质情况详细简要地告知对方,待对方明确说明可以挂断电话后,并监督承包单位派专人到路口迎候消防车,引导消防队迅速赶到火场。

2、火灾疏散救援

(1)发生火灾后,协调组织救援人员首先将出入口附近或最不利点的人员疏散出去,然后再逐步扩大范围进行搜索救援,进入室内高声呼喊,辨听哪里有呼救声、喘气声和呻吟声,查看隐藏处有无因受到火势、浓烟、爆炸和倒塌而被围困的人员。对神志清醒,但在烟雾中辨别不清方向,找不到出口的被困人员指明通道让其自行脱险。对因惊吓、烟熏、火烧而昏迷的人员把他们背、抱、抬抢救出来,对伤员除现场进行急救的同时,拨打119或120急救电话,向急救中心讲明伤员伤及的部位和伤害程度,以及单位地址和电话请求救助,或协调施工单位派车将伤员直接送往医院救治。

(2)为确保救援人员自身的安全和充分发挥救援人员的作用,进入火场搭伴而行,牢记出入标记,以便安全撤离。一旦在火场发现或意识到自己和被救助人员可能被烟火围困,争分夺秒离开险区。撤离前,用湿毛巾或口罩捂住口鼻,低姿或匍匐通过烟雾区,按照应急指示灯显示的方向,选择安全楼梯逃生。(3)火势较大,烟火封路,无路可逃时,退回室内或未燃烧的房间,关闭门窗。有条件时,将门窗用棉织物遮挡,防止烟雾窜入,不断向门窗泼水降温,延缓火势蔓延。等待救援时,可以跑到窗口呼喊,挥动醒目标志,夜间用手电筒发出信号或敲击金属物、打电话的方式通知有关人员前来营救。

3 、灭火扑救

(1)火灾发生后,灭火扑救人员根据火场燃烧物的性质、状态、燃烧范围和风

力风向等因素,正确选择灭火器材,充分利用火场的地形、地物、站在有效距离内灭火。

(2)防止火势蔓延扩大,达到迅速灭火的目的。灭火消防人员及时疏散与燃烧部位毗连的物资,为开辟防火间距,阻止火势蔓延创造条件。

(3)为确保灭火扑救人员的安全,监督施工单位要立即截断火场电源。没有穿戴防护用品的义务消防人员不能进入燃烧区灭火。

4、安全保卫要求

(1)火灾发生后,要求施工单位安全保卫人员按照分工沿大门两侧设置警戒线,维护秩序,协助公安人员疏散围观人群,阻止非救援车辆和无关人员进入,留出通道,保障消防车辆和急救车辆的通行。

(2)监督管理施工单位负责看管从火场中抢运出来的贵重物品,防止混乱中资产资金的丢失。

3)灭火后,监督施工单位保护火灾现场,防止闲杂人员进入践蹋,妨碍事故的调查。

七、安全应急预案的启动

现场出现突发性安全事故时,施工单位应立即组成安全应急救援小组,其组长、副组长可根据安全事故发生程度下达安全应急预案的启动命令。总监办安全应急救援小组将负责现场的督促、协调工作

一)火灾爆炸事故

1、应急预案的启动:施工现场发生火灾、爆炸事故时立即启动应急预案。

2、应急救援小组应根据现场火灾情况,迅速判断火灾原因及发展趋势,制定救援方案,下达到各救援组及小分队,进行科学、安全救援。当火势难以控制时不得安排救援人员进入火场抢救伤员。

3、当有下列情况出现时必须请求消防部门援助

(1)施工现场发生重大火灾、爆炸事故,造成人员伤亡或较大财产损失时;

(2)火灾失去控制,有蔓延的趋势时;

(3)火灾危及易燃易爆危险品时;

(4)火势较大场内设施扑救能力不足时。

二)坍塌事故、包括基坑土石方、模板、脚手架、大型设备倾覆等。

1预案的启动:发生事故时立即启动救援预案。

2应急措施:应急领导小组根据事故情况,判断事故是否继续发展,并采取措施阻止事故继续发展。当发现存在着现场人力和设备无法救护的伤员时,应紧急呼叫消防部门援助,确认对救援人员不会造成伤害时,立即指挥救护小组进入事故现场抢救伤员。人员伤势较重时立即向急救中心求救。

三)重大人身伤亡事故

1、急救援预案启动:一旦发生重大人身伤亡事故,立即启动安全预案

2、事故发生后,在第一时间里抢救受伤人员,这是抢险救援的重中之重。同时,应加强事故现场安全保卫、治安管理和交通疏导工作。当有重伤人员出现时救援小组应及时提供救护所需药品,利用现有医疗设施抢救伤员。同时拨打医疗急救电话112或呼叫附近医院援助。其他相关人员应做好抢救配合工作。四)高空坠落、物体打击、机械伤害、触电等事故

1、预案的启动:现场发生坠落、物体打击、机械伤害、触电等事故时,立即启动应急预案。

2、应急措施:应急领导小组根据事故情况,判断事故是否继续发展,并采取措施阻止事故继续发展。确认对救援人员不会造成伤害时,立即指挥救护小组进入事故现场抢救伤员。人员伤势较重时立即向急救中心求救。

五)施工中挖断电、通信光缆事故

1、预案的启动:现场发生施工中挖断主电缆、通信光缆等事故时,立即启动应急预案。

2、应急措施: 事故发生后,施工单位或当事人必须将所发生的事故情况报告总监办和建设单位,以及所挖断的各类干线的主管部门和相关监管部门,同时施工单位应尽快组织专业力量,积极抢修被挖断的电、通信等有关设施,防止事故的扩大。还必须做出标志、拍照、详细记录和绘制事故现场图,并妥善保存现场重要痕迹、物证等。

六)中毒事故和发生传染疾病

1、预案的启动:现场发生中毒事故及发生传染疾病,立即启动救援预案。

2、应急措施:项目应急救援领导小组接到中毒事故和传染性疾病报告后,应立即将中毒者送往医院进行治疗;迅速查找可能存在的中毒原因,将确定为传染病员既密切接触人员进行隔离,并尽快的将这些人员送到医院治疗。

3收集可能的毒源、病源样本备查,并专人保管,防止被污染。

七)施工现场存放危险物品达到或超过《重大危险源辨识》规定的临界量时。

1、预案的启动:当施工现场存放危险物品达到或超过《重大危险源辨识》规定的临界量时,启动应急预案。

2、应急措施:针对重大危险源的性质,采取防止事故发生的安全防护措施,并向当地危险品安全监督机构报告,纳入当地政府危险品应急管理体系。

八)其它应急情况

1、预案的启动:发生其它重大伤害时,立即启动救援预案。

2、应急措施:根据现场具体情况,依照相应的应急方案,并指导各救援人员科学、安全地实施。

八、安全应急预案的终止

当达到以下条件并经总监办同意,应急领导小组可下达应急终止令。

1对事故现场经过应急救援预案实施后,引起事故的危险源得到有效控制、消除

2所有现场人员均得到清点;

3不存在其它影响应急救援预案终止的因素;

4应急救援行动已完全转化为社会公共救援;

5施工、监理双方认为事故的发展状态必须终止的。

九、预案终止后恢复、善后工作

1、应急救援预案实施终止后,总监办应要求施工单位采取有效方案、措施,防止事故扩大,方案、有措施要报总监办审核批准后实施,防止盲目进行,造成进一步的财产损失和人员伤亡,清理完毕,经总监办认可后可恢复施工生产。

2、按照上级和当地政府主管部门的要求,据实汇报事故情况。按照“四不放过”原则进行事故处理,同时对应急救援预案实施的全过程,认真科学地作出总结,完善应急救援预案中的不足和缺陷,为今后的预案建立、制订、修改提供经验和完善的依据。

3、如果已造成人员伤亡的事故,要对伤亡事故家属做好安抚工作,避免扩大影响,并按《企业职工伤亡事故分类标准》做好赔付。

4.做好受伤人员医疗救护的跟踪工作,协调处理医疗救护单位的救治工作;

5调查了解事故发生的主要原因及相关人员的责任,按“四不放过”的原则对相关人员进行处罚、教育、总结。

6协助上级调查人员对事故进行调查。

公路工程监理安全应急预案

安全监理应急预案 监理单位: 编制日期:二零一六年十月

目录 一编制目的 二职责和分工 三生产安全事故应急救援程序 四对突发性安全事故的汇报、处理程序五总监办的应急联络方式和应急设施六重大危险源控制范围和控制措施 七安全应急预案的启动 八安全应急预案的终止 九预案终止后的恢复、善后工作

一、编制目的 总监办在工程施工中承担着对施工单位进行安全监督、管理的责任,一旦施工中出现突发性生产安全事故,为了能够督促、协调施工单位及时启动安全预案,对受伤人员进行应急救援,保护本工程生产经营活动中的人员身体健康和生命安全,最大限度地降低安全事故给施工单位和施工人员所造成的人身、财产损失,根据《中华人民共和国安全生产法》、《公路工程施工安全技术规程》等法律法规,特制定本总监办安全事故应急预案。 二、职责和分工。 1、总监办安全应急领导小组的职责: (1)督促、协调、配合施工单位实施救援活动,记录事故发生的所有情况向上级汇报事故情况,启动监理安全事故处理程序; (2)、组织事故调查,总结应急救援工作经验教训; 2、总监办安全应急领导小组成员的分工: 总监理工程师:组织主持全面应急救援工作,并向上级部门进行汇报。 专业监理工程师:协助施工单位总指挥负责应急救援的具体指挥工作。 其他监理人员具体做以下分工: 负责警戒、治安、疏散、保证交通顺畅及现场保护工作,提供应急救援所必需的水、电等,提供交通运输工具和保证人员、物资、器材、设施及时调动,对事故发生的全过程做好记录。

三、生产安全事故应急救援程序 图一:安全事故应急救援程序流程图 四、对突发性安全事故的汇报、处理程序

监理安全应急预案范本

监理公司安全应急预案 编制:李意 审核:杨应波 湖北高路公路工程监理咨询有限公司 二零一五年二月

目录 一、总则 (3) 1.1编制目的 (3) 1.2编制依据 (3) 1.3适用范围 (3) 1.4工作原则 (3) 二、组织机构及相关职责 (4) 2.1应急组织机构框图 (4) 2.2安全生产领导组组织 (5) 三、预警预防与信息报告机制 (6) 四、事故预防与应急响应 (7) 4.1预防措施 (7) 4.2应急救援 (7) 五、后期处理 (7) 5.1善后处置 (7) 5.2保险 (7) 5.3事故应急救援总结报告 (8) 六、应急保障措施 (8) 6.1通信保障 (8) 6.2救援装备保障 (8) 6.3医疗卫生保障 (8)

6.4治安保障 (8) 6.5物资保障 (8) 6.6资金保障 (9) 6.7社会动员保障 (9) 七、宣传、培训和演练 (9) 7.1宣传 (9) 7.2培训、演练 (9) 八、附则 (9) 8.1预案解释 (9) 8.2预案实施时间 (9)

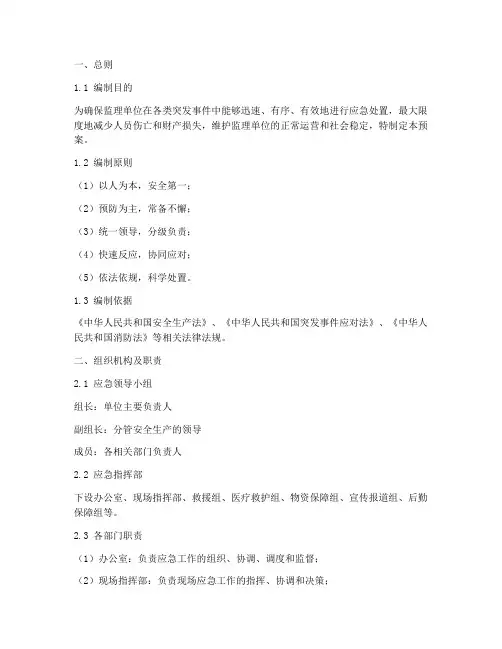

一、总则 1.1编制目的 为了规范监理项目部安全生产事故灾难的应急管理和应急响应程序,及时有效地配合事故灾难应急救援工作,最大限度地减少人员伤亡、环境影响及财产损失。保障周边人民群众的生命安全,维护地方的社会稳定,确保工程建设项目顺利完成。 1.2编制依据 依据《中华人民共和国安全生产法》、《国家安全生产事故灾难应急预案》及公司应急程序等有关法律法规编制本预案。 1.3适用范围 本预案指监理公司各项目部安全生产事故的应急救援工作。 1.4工作原则 (1)以人为本,安全第一。以项目监理部对所管辖工程及周边人民群众的生命安全和身体健康、最大限度地减少安全生产事故灾难造成的人员伤亡和伤害为首要任务。切实加强应急救援人员的安全防护。充分发挥人的主观能动性,充分发挥专业应急救援队伍的骨干作用和人民群众的基础作用。 (2)统一领导,分级负责。在上级公司及各主管部门的统一领导和组织协调下,驻地办有关成员按照各自的职责和权限,负责相关安全生产事故灾难的应急管理和应急处置工作。认真履行安全生产主体责任的职责,编制安全生产事故灾难应急预案,建立安全生产事故灾难应急机制。

应急救援预案监理实施细则

JLXZ-安013 复旦大学新建江湾校区化学楼项目 应 急 预 案 监理细则 (S K/C R14-03-003) 监理项目部(章):上海三凯建设管理咨询有限公司 专业监理工程师:施志文 总监理工程师: 日期:

上海三凯建设管理咨询有限公司 文件传阅单 (S K/B14-R03-006) 文件名称及编号复旦大学新建江湾校区化学楼项目应急预案监理细则JLXZ—安013 传阅批示:

报审表(S K/C R14-03-005)

应急预案 一、工程概况 1、工程名称:复旦大学新建江湾校区化学楼项目 2、设计单位:同济大学建筑设计研究院(集团)有限公司 3、建设单位:复旦大学 4、施工单位:上海建工集团股份有限公司; 5、监理单位:上海三凯建设管理咨询有限公司; 6、工程建设地点:复旦大学校区

二、编制目的: 针对现场实际情况,对危险源与不利环境进行了识别与确认,总包单位对可能发生的事故或紧急情况的控制措施失效时所采取的补充措施和抢救行动,制定了相应预案,监理机构应配合业主及总包单位积极行动,对可能发生的伤害和其他影响力争把危急状态下所造成的损失降低到最低。 三、编制依据: 3.1有关法律、法规、地相关的法律、法规和与此相关的标准、规 3.2建设单位制定的相关文件和要求 3.3总包单位编制的“应急处理预案” 3.4本项目监理规划和安全生产、文明施工监理实施细则 四、适用围: 本预案适用于施工围发生紧急情况下,协助业主,督促施工单位紧急处置控制,并按程序做相关记录和报告工作。 1.应急处置机构:

2.职责: 2.1总监是应急处置工作第一责任人,负责组织制定和分发应急预案,保证在紧急状态下,预案的实施程序并对预案的针对性、操作性根据实际情况,予以修正和完善; 2.2专业监理工程师协助总包对应急处理人员进行组织与管理,确保在紧急情况下,监理组有快速应急反应能力; 2.3值班监理对施工过程中出现的紧急情况,按预案程序中的专项分工组织实施,并做好上报及记录工作; 2.4专业监理工程师对其管理的容,按预案的程序要求,有针对性地组织实施预案容; 2.5全体监理组成员都有责任和义务,在紧急情况下,执行预案中制定的各自工作职责;并服从总监统一领导,履行现场监理在紧急状况下,分派的各项任务。

安全突发事件应急预案(监理单位)

徐汇区审判中心业务用房安全突发事件应急预案 某某公司名称 徐汇区审判中心业务用房项目监理组 二○一一年九月

一、工程概况: 徐汇区审判中心业务用房项目位于上海市徐汇区,北临龙漕路,西临三江路口,北侧为居住区。建设用地面积9000平方米,本工程地下1层,地上8层,建筑总高度45.70米,建筑面积24899.82平方米,其中地下室建筑面积为6000平方米。本工程结构形式为钢筋砼框剪结构。 本工程设计标高±0.000等于绝对标高4.600米,室内外高差0.30米。 二、总则: 1.工程项目安全突发事件是指危及人员安全、施工工地安全、周边环境安全和社会公众安全的突发事件,包括人身伤害、火灾、灾难性气候影响、周边环境破坏、影响社会公众利益等情况。 2.工程项目安全突发事件按事件状态可分为事故预兆、事故险情、事故三种类型。 3.工程项目安全突发事件按事件的损失和影响程度可分为一般安全突发事件和重大安全突发事件。 三、应急组织与职责: 项目监理机构成立应急救援工作小组,负责一般安全突发事件处理。工作小组成员由项目罗庭海任组长,丁国华任副组长,项目全体监理人员任组员。 四、监理行为: 1.督促施工单位编制应急救援预案,并经项目总监理工程师。项目安全监理负责人(或安 全监理人员)审批同意。 2.对施工单位的应急救援预案所规定的应急救援人员和应急救援物资配置由项目安全监 理负责人(或安全监理人员)定期抽查其配置是否到位。 3.施工过程中由项目安全监理负责人(或安全监理人员)督促施工单位定期实施应急救援 演练,以观察和评价应急救援预案的效果,对存在问题提出改进意见,以便不断完善。 4.施工单位夜间施工,应安排项目监理人员值班。危险性较大工程的重要工序施工时,应 安排安全监理人员值班 5.项目监理人员在巡视、检查过程中应高度重视隐含、潜在的安全隐患。 6.施工现场发现事故预兆、事故险情或发生事故时,驻守现场的项目监理人员应在第一时 间赶到事发现场,自始自终了解现场情况,包括起始过程和事态现状。 7.项目总监理工程师、项目安全监理负责人(或安全监理人员)应立即感到事发现场。 8.发生重大安全突发事件或人员死亡事故,监理管理部经理应在接到报告后在最短事件内

2021版安全应急预案和措施监理实施细则

When the lives of employees or national property are endangered, production activities are stopped to rectify and eliminate dangerous factors. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 2021版安全应急预案和措施监理 实施细则

2021版安全应急预案和措施监理实施细则导语:生产有了安全保障,才能持续、稳定发展。生产活动中事故层出不穷,生产势必陷于混乱、甚至瘫痪状态。当生产与安全发生矛盾、危及职工生命或国家财产时,生产活动停下来整治、消除危险因素以后,生产形势会变得更好。"安全第一" 的提法,决非把安全摆到生产之上;忽视安全自然是一种错误。 1:总则 1.1编制目的 为了做好京沪高铁的监理工作,针对可能发生的事故,为迅速、有序地开展应急行动,根据现场监理的实际情况,特编制此应急预案。 1.2编制依据 1)《中华人民共和国安全生产法》,《国家安全生产事故灾难应急预案》《生产安全事故报告和调查处理条例》 2)京沪高铁设计图纸 3)本监理组危险因素、可能发生事故的类型及事故的危害程度 4)本监理组的危险源 1.3适用范围 监理二组及管辖DIK428+714~DK428+714范围内的所有工点的监理安全范围。 1.4本监理组应急预案体系

监理组长 安全监理副组长 安全监理工程师 各驻地监理工程师、监理员 1.5应急工作原则 事故发生后,事故现场有关人员应当立即向本组负责人报告;本组将立即启动应 急预案,根据应急处置措施按照监理人员的责任范围迅速对事故进行处置,做 到迅速反应,正确处置。 2:危险性分析 2.1单位概况 京沪高速铁路监理三标监理项目部监理二组隶属于乌鲁木齐铁建监理公司, 监理中水二工区辖区的桥梁、路基、隧道等工程,里程为 DIK428+714~DK428+741 主要工点为罗尔庄特大桥、玉符河特大桥、红石岭特大桥、井字坡特大桥、马鞍

应急预案监理实施细则

JLXZ-安013复旦大学新建江湾校区化学楼项目 应 急 预 案 监理细则 (S K/C R14-03-003) 监理项目部(章):上海三凯建设管理咨询有限公司 专业监理工程师:施志文 总监理工程师: 日期: 上海三凯建设管理咨询有限公司 文件传阅单 (S K/B14-R03-006)

报审表(S K/C R14-03-005)

应急预案 一、工程概况 1、工程名称:复旦大学新建江湾校区化学楼项目 2、设计单位:同济大学建筑设计研究院(集团)有限公司 3、建设单位:复旦大学

4、施工单位:上海建工集团股份有限公司; 5、监理单位:上海三凯建设管理咨询有限公司; 6、工程建设地点:复旦大学校区内 二、编制目的: 针对现场实际情况,对危险源与不利环境进行了识别与确认,总包单位对可能发生的事故或紧急情况的控制措施失效时所采取的补充措施和抢救行动,制定了相应预案,监理机构应配合业主及总包单位积极行动,对可能发生的伤害和其他影响力争把危急状态下所造成的损失降低到最低。 三、编制依据: 国家有关法律、法规、地方相关的法律、法规和与此相关的标准、规范 建设单位制定的相关文件和要求 总包单位编制的“应急处理预案” 本项目监理规划和安全生产、文明施工监理实施细则 四、适用范围: 本预案适用于施工范围内发生紧急情况下,协助业主,督促施工单位紧急处置控制,并按程序做相关记录和报告工作。 1.应急处置机构:

2.职责: 总监是应急处置工作第一责任人,负责组织制定和分发应急预案,保证在紧急状态下,预案的实施程序并对预案的针对性、操作性根据实际情况,予以修正和完善; 专业监理工程师协助总包方对应急处理人员进行组织与管理,确保在紧急情况下,监理组有快速应急反应能力; 值班监理对施工过程中出现的紧急情况,按预案程序中的专项分工组织实施,并做好上报及记录工作; 专业监理工程师对其管理的内容,按预案的程序要求,有针对性地组织实施预案内容; 全体监理组成员都有责任和义务,在紧急情况下,执行预案中制定的各自工作职责;并服从总监统一领导,履行现场监理在紧急状况下,分派的各项任务。 3.应急处置流程图:

工程监理安全应急预案 (范本)

实用文档 ×××工程 监理安全应急预案 编制: 审核: 审批: 中元方工程咨询有限公司 ×××项目监理部 年月日 目录

一工程概况 三编制目的 二监理安全预案适用范围 三职责和分工 四生产安全事故应急救援程序 五对突发性安全事故的汇报、处理程序 六项目监理部的应急联络方式和应急设施七重大危险源控制范围和控制措施 八安全应急预案的启动 九安全应急预案的终止 十预案终止后的恢复、善后工作 十一安全预案组织机构及分工 一工程概况及特点:

建设单位: 施工单位: 设计单位: 监理单位: 勘察单位: 监督单位: 工程位于,总建筑面积平方米,地上建筑面积,地下建筑面积,结构,主体设计使用年限,抗震烈度:,安全等级:,耐火等级,地下层(负一层为用房,负二、三层为),主楼层,裙楼层,建筑高度。基础形式为。招标质量要求。 二编制目的 项目监理部在工程施工中承担着对施工单位进行安全监督、管理的责任,一旦建筑施工中出现突发性生产安全事故,为了能够督促、协调施工单位及时启动安全预案,对受伤人员进行应急救援,保护本工程生产经营活动中的人员身体健康和生命安全,最大限度地降低安全事故给企业和从业人员所造成的人身、财产损失,根据《中华人民共和国安全生产法》、省《建设工程安全监理规程》等法律法规,特制定本项目监理部安全事故应急预案。 三职责和分工。

1、项目监理部安全应急领导小组的职责: (1)督促、协调、配合施工单位实施救援活动,记录事故发生的所有情况向上级汇报事故情况,启动监理安全事故处理程序;(2)、组织事故调查,总结应急救援工作经验教训; 2、项目监理部安全应急领导小组成员的分工: 总监理工程师:组织主持全面应急救援工作,并向上级部门进行汇报。 专业监理工程师:协助施工单位总指挥负责应急救援的具体指挥工作。 其他监理人员具体做以下分工: 负责警戒、治安、疏散、保证交通顺畅及现场保护工作,提供应急救援所必需的水、电等,提供交通运输工具和保证人员、物资、器材、设施及时调动,对事故发生的全过程做好记录和拍照 四生产安全事故应急救援程序

监理公司应急预案

监理公司应急预案文档编制序号:[KKIDT-LLE0828-LLETD298-POI08]

安全、质量应急预案 编制: 审核: 批准: 日期: 公司管理的建筑工程质量安全事故应急预案 一、总则 为贯彻“安全第一、预防为主”的方针,加强公司管理意识,切实有效地防范建筑施工特大安全事故的发生,增强公司各分公司及各项目监理站应对突发事件的应急处理能力,在突发特大安全事故发生时,迅速有效地进行救援工作组织,根据《建设工程安全生产管理条例》,结合实际,制定本建筑施工特大质量安全事故的应急救援预案。 适用范围及工作原则 1.适用范围 本预案适用于预防和处置涉及我公司管理的建筑工程质量安全、重点工程建设等方面内容的突发事件。 2.工作原则 1)明确责任、分级负责。按照职能分工层层落实岗位责任制,明确责任人,分组设定和启动应急预案。 2)信息快捷、预防为主。建立健全信息报告体系和决策体系,提高预防和应对突发事件的水平。要经常性地做好应对工程质量突发事件的思想准备、预案准备、机制准备和工作准备。

3)反应快速、应对正确。一经掌握有突发性事件的线索,各责任部门负责人必须以最快的速度做出反应,立即上报信息,及时到现场解决问题,确保发现、报告、指挥、处置等环节紧密衔接、处置果断,把损失减小到最低限度。 4)以人为本、确保稳定。把保障人民群众的生命财产安全和社会稳定作为应急工作的出发点和落脚点,最大限度地减少突发公共事件造成的人员伤亡和危害,切实加强应急救援人员的安全防护,提高科学指挥的能力和水平。 二、组织机构与职责 为加强对突发公共事件应对管理工作,成立公司管理的建筑工程质量安全事故应急工作组。 组长: 副组长: 成员: 主要职责:负责本预案的组织实施和监督各分公司及项目监理站对施工现场突发事故时的工作程序、监督建筑企业对安全事故应急救援工作职责履行情况。 三、工程质量安全事故处理程序 (一)、当发生工程质量问题时,监理工程师首先应判断其严重程度。对可以通过返修或返工弥补的质量问题可签发《监理通知单》,责成施工单位写出质量问题调查报告,提出处理方案,填写《监理通知回复单》报监

安全突发事件应急预案(监理单位)

安全突发事件应急预案(监 理单位) -标准化文件发布号:(9556-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

徐汇区审判中心业务用房安全突发事件应急预案 某某公司名称 徐汇区审判中心业务用房项目监理组 二○一一年九月

一、工程概况: 徐汇区审判中心业务用房项目位于上海市徐汇区,北临龙漕路,西临三江路口,北侧为居住区。建设用地面积9000平方米,本工程地下1层,地上8层,建筑总高度米,建筑面积平方米,其中地下室建筑面积为6000平方米。本工程结构形式为钢筋砼框剪结构。 本工程设计标高±等于绝对标高米,室内外高差米。 二、总则: 1.工程项目安全突发事件是指危及人员安全、施工工地安全、周边环境安全和社会公众安全的突发事件,包括人身伤害、火灾、灾难性气候影响、周边环境破坏、影响社会公众利益等情况。 2.工程项目安全突发事件按事件状态可分为事故预兆、事故险情、事故三种类型。 3.工程项目安全突发事件按事件的损失和影响程度可分为一般安全突发事件和重大安全突发事件。 三、应急组织与职责: 项目监理机构成立应急救援工作小组,负责一般安全突发事件处理。工作小组成员由项目罗庭海任组长,丁国华任副组长,项目全体监理人员任组员。 四、监理行为: 1.督促施工单位编制应急救援预案,并经项目总监理工程师。项目安全监理负 责人(或安全监理人员)审批同意。 2.对施工单位的应急救援预案所规定的应急救援人员和应急救援物资配置由项 目安全监理负责人(或安全监理人员)定期抽查其配置是否到位。 3.施工过程中由项目安全监理负责人(或安全监理人员)督促施工单位定期实 施应急救援演练,以观察和评价应急救援预案的效果,对存在问题提出改进意见,以便不断完善。 4.施工单位夜间施工,应安排项目监理人员值班。危险性较大工程的重要工序 施工时,应安排安全监理人员值班 5.项目监理人员在巡视、检查过程中应高度重视隐含、潜在的安全隐患。

监理部应急预案

监理项目部应急预案 一、组织机构: 1、项目监理部日常应急小组 组长:(项目总监理工程师) 副组长:(专职安全监理人员) 组员:(现场其他全体监理人员) 2、公司非常应急小组 组长:何涌泉(公司分管副总经理) 副组长:刘先国(公司技术负责人) 组员:宋利东(工程管理部负责人)、部门主任工程师、项目总监理工程师、项目专职安全监理人员、相关专业监理人员 二、报告程序 1、施工现场一旦发生施工险兆、险情,及涉及人员、周边环境、社会公众的突发事件、事故等,现场总监或总监代表、安全监理人员、专业监理人员应立即向建设单位驻地负责人或代表报告,并同时向本监理公司质量安全管理部报告。最迟报告时间一般事故或险情不得超过6小时,重大事故或险情不得超过半小时。公司质安部接到报告后立即向公司分管负责人宁伟立同志报告。 2、项目监理部同时督促施工总承包单位按建设工程施工现场各类事故规定的程序、时限、单位隶属系统进行报告。 3、监理公司分管负责人接到现场重大事故、险情、突发事件等报告后,立即启动公司非常应急程序,组织并带领公司非常应急小组成员立即赶赴现场了解情况,积极、全力参与各类情况处置,并检查施工总承包单位是否严格执行了重大事故等的报告程序。

三、应急救援职责 1、施工现场一旦发生涉及人员、工地、周边环境、社会公众安全的突发事件、事故时,现场项目监理机构的监理人员必须配合、全力协助建设单位驻地代表,督促施工单位在第一时间内按规定程序、时限、单位隶属系统进行报告。 2、现场监理机构的当班、值班人员必须坚守岗位,不离开现场,自始至终 了 解现场情况、起始过程和发展态势,并保持信息畅通。 3、及时采取救治、处置措施 ⑴、对火险、火灾应参与扑救,并立即向城市、地区消防部门报警求救; ⑵、对各类管线事故应立即向管线主管单位报告,请求救援; ⑶、对人身伤害事故除现场采取人工呼吸、胸外挤压、包扎止血的及时科学自救外,应立即送专业医疗机构抢救; ⑷、当危害到社会公众利益时,应配合建设单位、督促施工单位在尽可能短时间内采取有效措施中止或减小、减轻危害; ⑸、对施工现场引发的社会投诉,应督促施工单位做好接待、安抚工作,积极地缩小事态及其影响和危害,并对施工引发的因素立即进行整改和采取有效补救措施,尽最大可能做到不扰民、不侵害社会公众利益;如发生重大社会投诉应报告建设单位驻地代表,并配合建设单位做好积极应诉工作,避免不必要的媒体报道; ⑹、对与灾难性天气、地震、地质灾害、疫情等有关的事件、事故,应密切跟踪当地气象、水文、地震、卫生防疫等部门发布的信息,应将信息与事件、事故的应对处置综合考虑,提出建议供建设单位决策,督促施工单位事前或及时采取措施;

监理公司应急预案.doc

安全、质量应急预案

编制: 审核: 批准: 日期: 公司管理的建筑工程质量安全事故应急预案 一、总则 为贯彻“安全第一、预防为主”的方针,加强公司管理意识,切实有效地防范建筑施工特大安全事故的发生,增强公司各分公司及各项目监理站应对突发事件的应急处理能力,在突发特大安全事故发生时,迅速有效地进行救援工作组织,根据《建设工程安全生产管理条例》,结合实际,制定本建筑施工特大质量安全事故的应急救援预案。适用范围及工作原则

1.适用范围 本预案适用于预防和处置涉及我公司管理的建筑工程质量安全、重点工程建设等方面内容的突发事件。 2.工作原则 1)明确责任、分级负责。按照职能分工层层落实岗位责任制,明确责任人,分组设定和启动应急预案。 2)信息快捷、预防为主。建立健全信息报告体系和决策体系,提高预防和应对突发事件的水平。要经常性地做好应对工程质量突发事件的思想准备、预案准备、机制准备和工作准备。 3)反应快速、应对正确。一经掌握有突发性事件的线索,各责任部门负责人必须以最快的速度做出反应,立即上报信息,及时到现场解决问题,确保发现、报告、指挥、处置等环节紧密衔接、处置果断,把损失减小到最低限度。 4)以人为本、确保稳定。把保障人民群众的生命财产安全和社会稳定作为应急工作的出发点和落脚点,最大限度地减少突发公共事件造成的人员伤亡和危害,切实加强应急救援人员的安全防护,提高科学指挥的能力和水平。 二、组织机构与职责 为加强对突发公共事件应对管理工作,成立公司管理的建筑工程质量安全事故应急工作组。 组长: 副组长:

成员: 主要职责:负责本预案的组织实施和监督各分公司及项目监理站对施工现场突发事故时的工作程序、监督建筑企业对安全事故应急救援工作职责履行情况。 三、工程质量安全事故处理程序 (一)、当发生工程质量问题时,监理工程师首先应判断其严重程度。对可以通过返修或返工弥补的质量问题可签发《监理通知单》,责成施工单位写出质量问题调查报告,提出处理方案,填写《监理通知回复单》报监理工程师审核后,批复承包单位处理,必要时应经建设单位和设计单位认可,处理结果应重新进行验收。 (二)、对需要加固补强的质量问题,或质量问题的存在影响下道工序和分项工程的质量时,应签发《工程暂停令》,指令施工单位停止对有质量问题部位和与其有关联部位的下道工序施工。 (三)、施工单位接到《监理通知单》后,在监理工程师的组织参与下,尽快进行质量问题调查并完成报告编写。 1、调查报告主要内容应包括: (1)与质量相关的工程情况; (2)质量问题发生的时间、地点、部位、性质、现在及发展变化等详细情况; (3)调查中的有关数据和资料; (4)原因分析与判断; (5)是否需要采取临时防护措施;

监理安全应急预案36831

×××工程 监理安全应急预案 编制: 审核: 审批: 中元方工程咨询有限公司 ×××项目监理部

年月日 目录 一工程概况 三编制目的 二监理安全预案适用范围 三职责和分工 四生产安全事故应急救援程序 五对突发性安全事故的汇报、处理程序六项目监理部的应急联络方式和应急设施七重大危险源控制范围和控制措施 八安全应急预案的启动 九安全应急预案的终止 十预案终止后的恢复、善后工作 十一安全预案组织机构及分工

一工程概况及特点: 建设单位: 施工单位: 设计单位: 监理单位: 勘察单位: 监督单位: 工程位于,总建筑面积平方米,地上建筑面积,地下建筑面积,结构,主体设计使用年限,抗震烈度:,安全等级:,耐火等级,地下层(负一层为用房,负二、三层为),主楼层,裙楼层,建筑高度。基础形式为。招标质量要求。 二编制目的 项目监理部在工程施工中承担着对施工单位进行安全监督、管理的责任,一旦建筑施工中出现突发性生产安全事故,为了能够督促、协调施工单位及时启动安全预案,对受伤人员进行应急救援,保护本工程生产经营活动中的人员身体健康和生命安全,最大限度地降低安全事故给企业和从业人员所造成的人身、财产损失,根据《中华人民

共和国安全生产法》、省《建设工程安全监理规程》等法律法规,特制定本项目监理部安全事故应急预案。 三职责和分工。 1、项目监理部安全应急领导小组的职责: (1)督促、协调、配合施工单位实施救援活动,记录事故发生的所有情况向上级汇报事故情况,启动监理安全事故处理程序;(2)、组织事故调查,总结应急救援工作经验教训; 2、项目监理部安全应急领导小组成员的分工: 总监理工程师:组织主持全面应急救援工作,并向上级部门进行汇报。 专业监理工程师:协助施工单位总指挥负责应急救援的具体指挥工作。 其他监理人员具体做以下分工: 负责警戒、治安、疏散、保证交通顺畅及现场保护工作,提供应急救援所必需的水、电等,提供交通运输工具和保证人员、物资、器材、设施及时调动,对事故发生的全过程做好记录和拍照 四生产安全事故应急救援程序 图一:安全事故应急救援程序流程图

公路工程监理安全应急预案

公路工程监理安全应急预 案 This model paper was revised by the Standardization Office on December 10, 2020

安全监理应急预案 监理单位: 编制日期:二零一六年十月 目录 一编制目的 二职责和分工 三生产安全事故应急救援程序 四对突发性安全事故的汇报、处理程序 五总监办的应急联络方式和应急设施 六重大危险源控制范围和控制措施 七安全应急预案的启动 八安全应急预案的终止 九预案终止后的恢复、善后工作 一、编制目的 总监办在工程施工中承担着对施工单位进行安全监督、管理的责任,一旦施工中出现突发性生产安全事故,为了能够督促、协调施工单位及时启动安全预案,对受伤人员进行应急救援,保护本工程生产经营活动中的人员身体健康和生命安全,最大限度地降低安全

事故给施工单位和施工人员所造成的人身、财产损失,根据《中华人民共和国安全生产法》、《公路工程施工安全技术规程》等法律法规,特制定本总监办安全事故应急预案。 二、职责和分工。 1、总监办安全应急领导小组的职责: (1)督促、协调、配合施工单位实施救援活动,记录事故发生的所有情况向上级汇报事故情况,启动监理安全事故处理程序; (2)、组织事故调查,总结应急救援工作经验教训; 2、总监办安全应急领导小组成员的分工: 总监理工程师:组织主持全面应急救援工作,并向上级部门进行汇报。 专业监理工程师:协助施工单位总指挥负责应急救援的具体指挥工作。 其他监理人员具体做以下分工: 负责警戒、治安、疏散、保证交通顺畅及现场保护工作,提供应急救援所必需的水、电等,提供交通运输工具和保证人员、物资、器材、设施及时调动,对事故发生的全过程做好记录。 三、生产安全事故应急救援程序 图一:安全事故应急救援程序流程图

安全应急预案防台防汛监理细则 - 副本

C 监31- 真如A5地块2期、3期地下室,2#、3#、4#塔 楼及连廊总承包工程 监理实施细则 (防台防汛应急预案) 内容提要: 工程概述 防汛防台监理管理组织机构和职责 应急措施及岗位职责 救护与疏散 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期:

真如A5地块2期、3期地下室,2#、3#、4#塔楼及连廊总 承包工程 防台防汛应急预案实施细则 1.专业工程特点 项目(标段)名称:真如城市副中心A5地块2期、3期地下室,2#、3#、4#塔楼及连廊总承包工程 建设单位:长润江和房地产发展有限公司 设计单位:上海江欢成设计有限公司 勘察单位:上海岩土工程勘察设计研究院有限公司 建设地点:本项目位于上海市普陀区真如城市副中心A3-A6地块。处于规划礼尚路以东,铜川路以北,规划真华路以西,规划礼泉路以南。 工程等级:房屋建筑工程一等 建筑面积:包括2期215985平方米,其中2期地上面积122212平方米,2期地下面积93773平方米;3期地下面积6795平方米。 建筑层数及高度:本项目包含2、3期地下室地下共3层,2#塔楼地上28层、3#塔楼地上19层、4#塔楼地上26层及连廊,建筑高度119.9米。 本工程拟采用大直径钻孔灌注桩(扩底)+筏板基础;地下结构拟采用钢筋混凝土框架结构,考虑设置施工后浇带措施;主楼地上结构拟采用钢筋混凝土框架-核心筒体系,钢筋混凝土楼盖;。工程桩采用大直径钻孔灌注桩:桩径700mm,桩身均采用水下C35,试桩采用水下C40。 一、防汛防台监理管理组织机构和职责 上海是热带风暴和台风多发地带,特别是7、8、9三个月更为突出,随着梅雨季节的到来,防台、防汛工作仍是十分艰巨,为保障真如A5地块工程施工生产活动的顺利进行,预防或减少汛期的各类事故灾害,减少人员伤亡和财产损失,保证本项目在出现生产安全事故时,对需要救援或撤离的人员提供援助并使其得到及时有效的治疗,从而最大限度地降低生产安全事故给本项目施工人员所造成的损失,根据“安全第一、预防为主”的原则,按照《安全生产法》、《消防法》等有关条款的规定制定本方案,以确保施工现场抗汛抗台抗暴雨的能力、加强现场组织管理,督促施工单位积极筹备抗灾物资、对付突发性自然灾害事故的发生,确保施工现场安全。

安全监理应急预案

S211线衡东县石岗坳至吴家坳段公路改建工程 监理处安全监理应急预案 为认真贯彻落实《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《公路水运工程安全生产监督管理办法》(2007年1号部令),增强忧患意识,居安思危,减少施工事故的发生,提高自防自救意识,坚持“安全第一,预防为主”的安全生产管理方针,结合我标段建设项目的施工特点,特制定《S211线监理处施工安全生产应急救援预案》(以下简称预案)。 一、指导思想 以邓小平理论和“三个代表”重要思想为指导,坚持“以人为本、预防为主”的方针,以关爱生命为前提,最大限度的减少施工事故的发生,建立快速、有效的应急反应机制,确保国家财产和施工人员的生命财产不受损失,保证建设项目顺利实施。 二、基本原则 1.坚持“以人为本,预防为主”,针对施工过程中存在的重大危险源,通过强化日常安全管理,落实各项安全防范措施,查堵各种事故隐患,做到防患于未然。项目部和各施工工区要紧密结合各自的实际,制定和完善施工安全应急预案,做好相关应急准备工作。 2.坚持统一领导、统一指挥、紧急处置、快速反应、分级负责、协调一致的原则,建立应急救援体系,做到局部利益服从整体利益,关爱生命高于一切,确保施工过程中一旦出现重大事故,能够迅速、快捷、有效的启动应急系统。 三、适用范围 本预案适用于本监理处全线施工建设中发生的重、特大安全事故。 四、职责分工 1、应急救援领导小组与职责 (1)项目经理是应急救援领导小组的第一负责人,担任组长,负责紧急情况处理的指挥工作。成员分别由商务经理、生产经理、项目书记、总工程师、组成。安监部长是应急救援第一执行人,担任副组长,负责紧急情况处理的具体实施和组织工作。 (2)生产经理是坍塌事故应急小组第二负责人,机电经理是触电事故应急小组第二负责人,现场经理是大型脚手架及高处坠落事故、电焊伤害事故、车辆火灾事故、交通

最新安全应急预案安全监理实施细则

怀集碧桂园三期工程应急预案安全监理实施细则 编制人: 审批人: 广东国晟建设监理有限公司 二0一二年十月三十日

目录 一工程概况及 (3) 二编制目的 (3) 三监理安全预案适用范围 (4) 四职责和分工 (4) 五生产安全事故应急救援程序 (5) 六对突发性安全事故的汇报、处理程序 (5) 七项目监理部的应急联络方式和应急设施 (7) 八重大危险源控制范围和控制措施 (9) 九安全应急预案的启动 (15) 十安全应急预案的终止 (17) 十一预案终止后的恢复、善后工作 (17) 十二安全预案组织机构及分工 (18)

一、工程概况: 1、工程名称:怀集碧桂园三期工程 2、工程地点:怀集县怀城镇城北莲花庄 3、建设单位:怀集碧桂园房地产开发有限公司 3、勘察单位:广东博意建筑设计院有限公司 4、设计单位:广东博意建筑设计院有限公司 5、施工单位:广东腾越建筑工程有限公司 6、项目组成、规模 本工程占地面积53064㎡,总建筑面积约12.75万 m2,其中: 序号项目名称建筑面积 (m2) 层数 建筑结构形式 备注 基础主体 1 怀集碧桂园三期工程12080 3层浅/桩框架住宅 2 怀集碧桂园三期工程70457 18层桩框剪住宅 3 怀集碧桂园三期工程30958 11层桩框剪住宅 4 怀集碧桂园三期工程736 2层桩框架售楼部 5 怀集碧桂园三期工程3048 6层桩框架员工宿舍7、建设工程计划工期 计划开工日期:2012-11-10 计划竣工日期:2014-11-10 总工期:730天 8、工程质量标准:合格 二、编制目的 项目监理部在工程施工中承担着对施工单位进行安全监督、管理的责任,一 旦建筑施工中出现突发性生产安全事故,为了能够督促、协调施工单位及时启动 安全预案,对受伤人员进行应急救援,保护本工程生产经营活动中的人员身体健 康和生命安全,最大限度地降低安全事故给企业和从业人员所造成的人身、财产 损失,根据《中华人民共和国安全生产法》、广东省《建设工程安全监理规程》 等法律法规,特制定本项目监理部安全事故应急预案。

监理部应急预案

监理部应急预案文档编制序号:[KKIDT-LLE0828-LLETD298-POI08]

监理项目部应急预案 一、组织机构: 1、项目监理部日常应急小组 组长:(项目总监理工程师) 副组长:(专职安全监理人员) 组员:(现场其他全体监理人员) 2、公司非常应急小组 组长:何涌泉(公司分管副总经理) 副组长:刘先国(公司技术负责人) 组员:宋利东(工程管理部负责人)、部门主任工程师、项目总监理工程师、项目专职安全监理人员、相关专业监理人员 二、报告程序 1、施工现场一旦发生施工险兆、险情,及涉及人员、周边环境、社会公众的 突发事件、事故等,现场总监或总监代表、安全监理人员、专业监理人员应立即向建设单位驻地负责人或代表报告,并同时向本监理公司质量安全管理部报告。最迟报告时间一般事故或险情不得超过6小时,重大事故或险情不得超过半小时。公司质安部接到报告后立即向公司分管负责人宁伟立同志报告。 2、项目监理部同时督促施工总承包单位按建设工程施工现场各类事故规定的 程序、时限、单位隶属系统进行报告。

3、监理公司分管负责人接到现场重大事故、险情、突发事件等报告后,立即 启动公司非常应急程序,组织并带领公司非常应急小组成员立即赶赴现场了解情况,积极、全力参与各类情况处置,并检查施工总承包单位是否严格执行了重大事故等的报告程序。 三、应急救援职责 1、施工现场一旦发生涉及人员、工地、周边环境、社会公众安全的突发事件、 事故时,现场项目监理机构的监理人员必须配合、全力协助建设单位驻地代表, 督促施工单位在第一时间内按规定程序、时限、单位隶属系统进行报告。 2、现场监理机构的当班、值班人员必须坚守岗位,不离开现场,自始至终了 解现场情况、起始过程和发展态势,并保持信息畅通。 3、及时采取救治、处置措施 ⑴、对火险、火灾应参与扑救,并立即向城市、地区消防部门报警求救; ⑵、对各类管线事故应立即向管线主管单位报告,请求救援; ⑶、对人身伤害事故除现场采取人工呼吸、胸外挤压、包扎止血的及时科学 自救外,应立即送专业医疗机构抢救; ⑷、当危害到社会公众利益时,应配合建设单位、督促施工单位在尽可能短

监理安全应急预案细则

瑞安总部经济大楼工程 监理细则 大事故 应急 :案 审批人: 编制人: 浙江江南工程管理股份有限公司瑞安总部经济大楼工程项目监理部二o—年四月十二日

一工程概况 三编制目的 二监理安全预案适用范围 三职责和分工 四生产安全事故应急救援程序 五对突发性安全事故的汇报、处理程序六项目监理部的应急联络方式和应急设施七重大危险源控制范围和控制措施 八安全应急预案的启动 九安全应急预案的终止 十预案终止后的恢复、善后工作 十一安全预案组织机构及分工 工程概况 1工程名称:瑞安总部经济大楼 2建设单位:瑞安经济开发区发展总公司 3施工单位:浙江省建工集团有限责任公司

4工程建设地点:瑞安市经济开发区发展区(北片)华峰集团对面 5工程建设规模:共2栋,工程建筑面积54572川,地下一层8980 m2,1#楼地上为15层,占地面积1715 m,建筑面积22933 m,建筑高度为57.3m,2#楼地上25层,占地面积977 m,建筑面积22659 m,建筑高度为94.8 m。 6计划工期:950天。 二编制目的 项目监理部在工程施工中承担着对施工单位进行安全监督、管理的责任,一旦建筑施工中出现突发性生产安全事故,为了能够督促、协调施工单位及时启动 安全预案,对受伤人员进行应急救援,保护本工程生产经营活动中的人员身体健康和生命安全,最大限度地降低安全事故给企业和从业人员所造成的人身、财产 损失,根据《中华人民共和国安全生产法》等法律法规,特制定本项目监理部安全事故应急预案。 三职责和分工。 1、项目监理部安全应急领导小组的职责: (1)督促、协调、配合施工单位实施救援活动,记录事故发生的所有情况向 上级汇报事故情况,启动监理安全事故处理程序; (2)、组织事故调查,总结应急救援工作经验教训; 2、项目监理部安全应急领导小组成员的分工: 总监理工程师:组织主持全面应急救援工作,并向上级部门进行汇报。 专业监理工程师:协助施工单位总指挥负责应急救援的具体指挥工作。 其他监理人员具体做以下分工:负责警戒、治安、疏散、保证交通顺畅及现场保护工作,提供应急救援所必需的水、电等,提供交通运输工具和保证人员、物资、器材、设施及时调动,对事故发生的全过程做好记录和拍照 四生产安全事故应急救援程序 图一:安全事故应急救援程序流程图

监理安全应急预案

监理安全应急预案 Prepared on 24 November 2020

*********地块 监 理 安 全 应 急 预 案 审批人: 编制人: *********监理有限公司 ******************项目监理部 2016年10月1日 目录 一工程概况 三编制目的 二监理安全预案适用范围

三职责和分工 四生产安全事故应急救援程序 五对突发性安全事故的汇报、处理程序 六项目监理部的应急联络方式和应急设施 七重大危险源控制范围和控制措施 八安全应急预案的启动 九安全应急预案的终止 十预案终止后的恢复、善后工作 十一安全组织预案及分工 一工程概况 1、工程地点:* 2、工程名称:* 3、建设单位:* 设计单位:* 勘察单位:* 监理单位:* 施工单位:* 4、工程建设规模:本工程总建筑面积为:19万㎡,用地范围内包含6栋23层住宅(地下2层,地上23层),建筑高度米;2栋24层住宅(地下2层,地上24层)建筑高度米;2栋2层沿街商业裙房;±相当于绝对标高米,室内外高差为米。抗震设防烈度:7度()。屋面防水等级:Ⅰ级;地下室防水等级为二级;地下变配电房等电气设备用房防水等级为一级。耐火等级:地上一级,地下一级。主要建筑功能:地下2层为储藏室,1~24住宅。

二编制目的 项目监理部在工程施工中承担着对施工单位进行安全监督、管理的责任,一旦建筑施工中出现突发性生产安全事故,为了能够督促、协调施工单位及时启动安全预案,对受伤人员进行应急救援,保护本工程生产经营活动中的人员身体健康和生命安全,最大限度地降低安全事故给企业和从业人员所造成的人身、财产损失,根据《中华人民共和国安全生产法》、《建设工程安全管理条例》等法律法规,特制定本项目监理部安全事故应急预案。 三职责和分工。 1、项目监理部安全应急领导小组的职责: (1)督促、协调、配合施工单位实施救援活动,记录事故发生的所有情况向上级汇报事故情况,启动监理安全事故处理程序; (2)组织事故调查,总结应急救援工作经验教训; 2、项目监理部安全应急领导小组成员的分工: 总监理工程师:组织主持全面应急救援工作,并向上级部门进行汇报。 专业监理工程师:协助施工单位总指挥负责应急救援的具体指挥工作。 其他监理人员具体做以下分工:负责警戒、治安、疏散、保证交通顺畅及现场保护工作,提供应急救援所必需的水、电等,提供交通运输工具和保证人员、物资、器材、设施及时调动,对事故发生的全过程做好记录和拍照 四生产安全事故应急救援程序 图一:安全事故应急救援程序流程图 启动安全预案

监理公司应急预案

安全、质量应急预案 编制: 审核: 批准: 日期: 公司管理的建筑工程质量安全事故应急预案 一、总则 为贯彻“安全第一、预防为主”的方针,加强公司管理意识,切实有效地防范建筑施工特大安全事故的发生,增强公司各分公司及各项目监理站应对突发事件的应急处理能力,在突发特大安全事故发生时,迅速有效地进行救援工作组织,根据《建设工程安全生产管理条例》,结合实际,制定本建筑施工特大质量安全事故的应急救援预案。 适用范围及工作原则 1.适用范围 本预案适用于预防和处置涉及我公司管理的建筑工程质量安全、重点工程建设等方面内容的突发事件。 2.工作原则 1)明确责任、分级负责。按照职能分工层层落实岗位责任制,明确责任人,分组设定和启动应急预案。 2)信息快捷、预防为主。建立健全信息报告体系和决策体系,提高预防和应对突发事件的水平。要经常性地做好应对工程质量突发事件的思想准备、预案准备、机制准备和工作准备。

3)反应快速、应对正确。一经掌握有突发性事件的线索,各责任部门负责人必须以最快的速度做出反应,立即上报信息,及时到现场解决问题,确保发现、报告、指挥、处置等环节紧密衔接、处置果断,把损失减小到最低限度。 4)以人为本、确保稳定。把保障人民群众的生命财产安全和社会稳定作为应急工作的出发点和落脚点,最大限度地减少突发公共事件造成的人员伤亡和危害,切实加强应急救援人员的安全防护,提高科学指挥的能力和水平。 二、组织机构与职责 为加强对突发公共事件应对管理工作,成立公司管理的建筑工程质量安全事故应急工作组。 组长: 副组长: 成员: 主要职责:负责本预案的组织实施和监督各分公司及项目监理站对施工现场突发事故时的工作程序、监督建筑企业对安全事故应急救援工作职责履行情况。 三、工程质量安全事故处理程序 (一)、当发生工程质量问题时,监理工程师首先应判断其严重程度。对可以通过返修或返工弥补的质量问题可签发《监理通知单》,责成施工单位写出质量问题调查报告,提出处理方案,填写《监理通知回复单》报监理工程师审核后,批复承包单位处理,必要时应经建设单位和设计单位认可,处理结果应重新进行验收。 (二)、对需要加固补强的质量问题,或质量问题的存在影响下道工序和分项工程的质量时,应签发《工程暂停令》,指令施工单位停止对有质量问题部位和与

相关主题
文本预览
相关文档 最新文档
