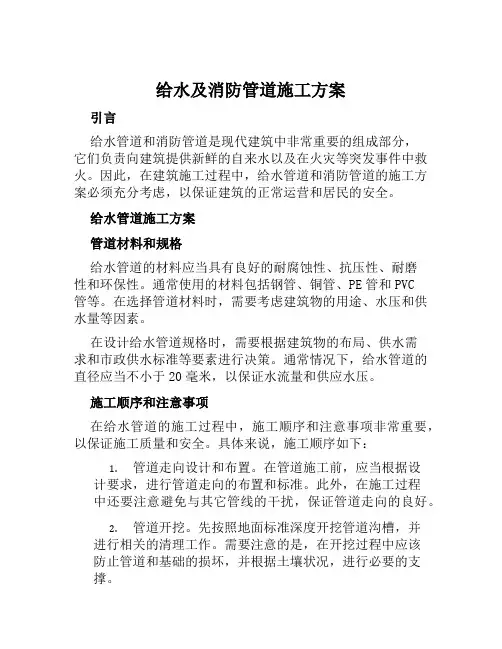

当前位置:文档之家› 给水消防管道施工组织设计

给水消防管道施工组织设计

给水消防管道施工组织设计
给水消防管道施工组织设计

管道施工技术方案

1给排水管线施工方案

1.1 施工工艺程序

本工程给排水管道的施工工艺程序如下:

1、材料验收及管理

●给排水管道工程所用的管子、管件、阀门、卷管材料及接口材料必须具有

制造厂的质量合格证明书。对材料的质量有异议时,应经复检合格后方可

使用。

●管子、管件、阀门在安装前,按设计要求核对其规格、材质、型号,并进

行外观检查。

●外观检查钢管应符合:无裂纹、缩孔、夹渣、折迭重皮等缺陷;锈蚀或凹

坑不超过壁厚负偏差。

●法兰和盲板的密封面应平整光洁、不得有毛刺和经向沟槽。

●螺栓和螺母的螺纹应完整、无伤痕、毛刺等缺陷,螺栓和螺母应配合良好。

●所有的材料应安放在现场所搭设的临时仓库内,并用道木或其他设施垫

起,不能直接安放在地面上。

●材料严格按施工图上的料表发放,并办理相应的手续,且做到随用随领。

1、3施工准备

●给排水管道施工前由设计单位进行交底,当发现施工图有误时及时向设计

单位提出设计变更的要求。

●施工前,有关单位应向施工单位进行现场交底。设计部门应提供详细的地

下情况。

●施工前应签发动土许可证。

●对已建管道、构筑物等与工程衔接的平面位置和高程,开工前应进行校测。

1、4土方工程

A、放线与测量

●给排水管道工程的放线,应按设计要求和已有的控制点进行。

●给排水管道工程的线路测量,应遵守下列规定:

?固定水准点的精确度不应低于四等。

?沿管道线路设置临时水准点,并用水准导线与固定水准点连接。

?测定管道线路的中心线和折点的坐标和标高。

?管道线路同原有地下管线、电缆及其他构筑物交叉处的地面上设置临时标志。

?定线测量作好记录,并标明所有水准点和连接线。

B、管沟开挖

●管沟开挖前应征得有关部门的同意,当地下电缆、管道等情况不明时,采

取有效的安全措施。

●开挖的深度、宽度应符合设计要求,有进行操作的空间。

●管沟开挖时要防止地面水流入管沟。

●当地下水位较高或雨季开挖管沟时,用排水泵抽干,沟内不应长时间积水。

●开挖管沟时,遇流沙、雨季施工,可采用加大边坡或设支撑等措施。

●开挖管沟的边坡坡度的沟底宽度应符合相关规范规定。

●采用机械挖土时,沟底应留出其不意150~300mm厚的土,铺管前由人工清

理至设计标高。

●夜间施工时,应根据需要安设照明设施,在危险地段必须有防护措施和明

显标志。

●管道接口处应挖工作坑。

C、管道基础

●管道基础应严格按照设计要求施工。当设计未做规定时,管道应铺设在未

经扰动的原状土上。

●管沟基础为岩石、半岩石或设计未做规定时,金属管道的基础应铺张100mm

的砂垫层;非金属管道基础应铺150~200mm的砂垫层。

D、管沟回填

●管沟回填前,应符合下列要求:

?管线的转折点、起止点、井室的坐标和管顶标高已校验。

?管道经试压合格。

?管道已进行防腐处理。

?通过隐蔽工程验收。

?拆除管沟的支撑,如为保证施工安全,不能拆除时,可直接回填;

沟内积水应全部排净。

?管道在沟内不得悬空。

●管道回填时,应符合下列规定:

?管沟回填应从管道两侧对称同时进行,分层夯实,不得损坏管子及防腐层。

?管顶以上500mm范围内,应用人工回填,回填土不得含有直径大于100mm的石块或冻结的土块,并分层夯实。

?水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于500mm。水压试验合格后及时回填其余部分。

?新建给排水管道与其他管道交叉的部位的回填应符合要求的压实度,并应使回填材料与被支撑管道贴紧。

?回填土或其他回填材料运入沟内时不得损伤管子及接口。

?管顶敷土厚度小于700mm时,机械设备不得在管道上方通过。

1、5管道敷设与阀门安装

A、钢管施工

●管道安装前管子应逐根测量、编号,宜选用管径相差最小的管子进行安装

组对。

●根据现场吊装情况确定预制长度。

●应对标高及砂垫层进行检查,合格后方可铺设,砂垫层厚度按规范或设计

要求。

●采用尼龙吊带或专用工具,轻装轻放,防止损坏接口及防腐层。

●管道穿墙或基础时,应设予留孔或予埋套管,予留孔或予埋套管内的管段

内不得有接口。

●管道敷设中断时,应将管口封闭。

●下管前应检查管子的防腐层,合格后方可下管。

●弯管起弯点至接口的距离不得小于管径,且不得小于100mm。

●焊条的质量符合现行国家标准,使用时必须保持干燥。

●管节焊接前先修口、清根,管端的坡口角度、钝边、间隙,应符合下表的

规定:

●钢管对口检查合格后,方可进行点焊,点焊时应对称施焊,其厚度应与第

一层的厚度一致。

●直管段两环向焊缝间距应大于100mm;卷管的纵向焊缝应置于易检修的部

位且不宜在底部。对于大管径的各管段对口焊接时,其纵向焊缝应互相错

开且大于100mm。

●直线管段不宜采用长度小于800mm的短管拼接。

●法兰接口平行度允许偏差为法兰外径的1.5‰,且不大于2mm,螺孔中心

允许偏差为孔径的5%。

●使用相同规格的螺栓,安装方向应一致,螺栓对称紧固,紧固好的螺栓应

露出螺母之外、与法兰接口两侧相临的第一至第二个刚性接口或焊接

接口,待法兰螺栓紧固后方可施工。

●管道安装允许偏差符合下表:

管道安装允许偏差一览表(mm)

注: L为管子的有效长度.

B、铸铁管施工

●铸铁管铺设前,应清除承插部位的粘砂、毛刺等杂物,烤去其沥青涂层。

●铸铁管对口的最小轴向间隙不得小于3mm,最大轴向间隙应符合相关规范

的规定。

●沿曲线铺设的铸铁管道,每个承插接口的最大允许转角:公称直径小于或

等于500mm为2°;公称直径大于500mm为1°。

●沿直线铺设的铸铁管道,承插接口环形间隙应均匀。承插口环形间隙及允

许偏差,应符合相关规范的规定。

●承插接口可用膨胀水泥、水泥砂浆、橡胶圈及油麻等填料。

●接口用膨胀水泥砂浆或水泥砂浆,配比应正确,及时使用,分层捣实,表

面压平凹入承口边缘不宜大于2mm,并应及时润湿养护。

●管道接口的橡胶圈应装填平展、压实,不得有松动、扭曲、断裂等现象。

必要时橡胶圈的外部应抹水泥砂浆与承口平齐。

●油麻辫的粗细应为接口间隙的1.5倍。每圈麻辫应互相搭接100~150mm,

并压实打紧。打紧后的麻辫填塞深度应为承口深度的1/3,且不超过承口

三角凹槽的内边。

●安装法兰铸铁管道时,不得强力连接;紧固铸铁法兰的螺栓时,用力要轻

缓、均匀、对称。

C、阀门安装

●阀门安装前,应按设计要求核对型号、规格。

●安装阀门时,应先检查填料。压盖螺栓应有足够的调节余量。

●阀门应在关闭状态下进行安装。

●有介质流向要求的阀门,必须按介质流向确定其安装方向。

1、6附属构筑物施工

●井室的砌筑应按《砖石工程施工及验收规范》(GBJ203)执行并应符合设

计要求。井室的尺寸允许偏差为±20mm。

●安装井圈时,应先清理井圈的污垢和灰尘,然后用水泥砂浆砌筑抹光。

●金属材料制作的井梯,安装前应做好防腐。砖砌井室的井梯应随砌随安装;

混凝土井室的井梯应在预制井圈或现场浇筑混凝土时安装。砖砌井室的砖

缝砂浆应饱满。在有地下水的土壤中,井室内外表面应用加防水剂的1︰

2水泥砂浆抹面,抹面高度应比最高地下水位高出300~500mm。管子穿井

壁处应严密,不漏水。

●井壁应在管子做好接口后砌筑,排水检查井的流槽,应在井壁砌到管顶时

随即砌筑。

1、7管道系统的试验及验收

●管道安装完毕、按设计要求对管道系统进行强度试验、严密性试验。

●试验前对管道、节点、附属构筑物进行外观检查;对埋地管线的坐标,标

高、坡度及管基垫层进行复查;对管道个放空点和排液点进行检查。

●管道试验用的压力表不得少于两块,并校正合格,精度等级不低于1.5级

其刻度上限值为试验压力的1.5~2倍。

●试验前将不参与试压的设备、仪表、消火栓、安全阀和自动排气阀等加以

隔离。

●试压前,管道的支墩,锚固设施达到设计要求强度;未设支墩,锚固设施

的管件,应采取加固措施。

●非埋地的管道进行试压时,压力缓慢升至试验压力,保压10min压力降不

大于0.05Mpa,且未发生异常现象,再将压力将至工作压力,进行外观检查,无渗漏现象为合格。

●埋地的管道进行强度试验时,压力缓慢升至试验压力,保压时间不少于

10min,检查接口及管件等无异常现象,强度试验合格后,降压至工作压力进行渗水量试验,实测渗水量应符合相关规范的规定。

●给水管道在施工验收前应进行通水冲洗,冲洗应根据系统内可能达到的最

大压力和流量连续进行,直到出口处的水色和透明度与入口处目测一为合格。冲洗后应做记录。

室外消防管道施工组织设计

室外消防管道施工方案 1、沟槽开挖和回填: 1.3.1 管道的沟槽应在水压试验合格后及时回填。 1.3.2 回填土时,槽底至管顶以上50cm围,不得含有机物、冻土以及大于50mm 的砖、石等硬块;回填时回填土须夯压实,两侧高差应相差不大。 1.3.3 回填土的每层虚铺厚度为250mm。 1.3.4 沟槽回填时,砖、石、木块等杂物应清除干净。 1.3.5 回填土或其它回填材料运入槽时不得损伤管节及其接口,并应符合下列规定: (1) 根据一层虚铺厚度的用量将回填材料运至槽,且不得在影响压实的 围堆料。 (2) 管道两侧和管顶以上50cm围的回填材料,应有沟槽两侧对称运入 槽,不得直接扔在管道上;回填其他部位时,应均匀运入槽,不得 集中推入。 1.3.6 沟槽回填土的压实,应符合下列规定: (1) 回填压实应逐层进行,且不得损伤管道。 (2) 管道两侧和管顶以上50cm围,应采用轻夺夯实,管道两侧压实面 的高度差不应超过30cm。 (3) 分段回填压实时,相邻段的接茬应呈接梯形,且不得漏夯。

(4) 管道沟槽位于路基围时,管顶以上25cm围回填土表层的压实 度不应小于87%。 2、管道安装与铺设。 2.3 镀锌钢管沟槽连接施工方法 2.3.1 管材切割 用钢管切割机将钢管按所需长度切割,切口应平整,切口端面与钢管轴线应垂直。切口处若有毛刺,应用砂纸、锉刀或砂轮机打磨。建议使用套丝机的管刀进行断管,其优势在于管道的端面垂直平整,毛刺很少。常规的无齿锯进行断管时,由于其锯片出厂时端面不平整、用力过猛、管道转动等因素易造成管道断面错位、毛刺多。 2.3.2 沟槽加工 ①选取符合设计要求的管材,管材的端口无毛刺,光滑,壁厚均匀,镀锌层无剥落,管材无明显缺陷。 ②应保证三人为一组进行。一人控制滚槽机的开关及千斤顶的升降,一人观察调整滚槽机处管道的转动,一人在滚槽机尾架上观察调整管道的位置。 ③将需要加工沟槽的钢管架设在滚槽机和滚槽机尾架上。 ④用水平仪测量钢管水平度,保证钢管处于水平位置。 ⑤将钢管端面与滚槽机胎模定位面贴紧,使钢槽轴线与滚槽机胎模定位面垂直。

消防水施工组织设计

C2-01-1 单位工程施工组织设计 工程名称:学府景苑二期3#楼消防水工程 施工单位:鸡西市龙田建筑有限公司 编制日期: 2012 年 8 月 10 日 鸡西市建设工程质量监督站监制

第一章编制说明 第二章工程概况及工程特点 第三章施工范围 第四章工程特点 第五章项目组织 第六章项目质量管理 第七章质量通病及防治措施 第八章项目进度管理 第九章材料、设备供应计划 第十章安全文明施工措施 第十一章成品及半成品保护措施 第十二章与各专业配合措施 第十三章争创优质工程方案 第十四章计划消防工程交工技术资料目录

第一章编制说明 一、编制依据 1.消防给水工程施工图纸; 2.国家有关工程建设法规要求; 3.国家现行有关施工规范及标准要求; 二、施工中主要遵循的有关规范及标准 1.《高层民用建筑设计防火规范》(GB50045-95)(2005年被) 2. 《建筑给水排水设计规范》(GB50015—2003) 3.《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 4.《汽车、修车库、停车场设计防火规范》(GB50067—97)(2005年被); 工程概况及工程特点 一、工程简介 工程名称:学府景苑二期3#楼消防水工程 二、主要工程内容 1.喷淋系统2.消火栓系统 三、工程特点 1.在施工过程中要和土建协调配合,统筹安排,优质高效的完成安装任务。 2.质量要求高,该工程内部设施完备,技术先进,土建安装施工均须达到高质量,须保证建筑设施使用的可靠性,安全性,保证建筑装饰安装三者的整体及协调。该工程为学府景苑二期1#楼消防水工程,总面积16679.95平方米,建筑高度为54.7m。地上一、二层为商服,三至十七层为住宅。地下室为戊类库房和设备用房,属于二类高层住宅楼。

消防管道施工方案

消防管道施工方案

消防管道施工方案 >方案一:消防管道施工方案(1)沟槽开挖和回填: 1)沟槽开挖 ①本工程室外消防管线大部分埋地敷设,地质大部分为坚石地基,沟槽采用人工、机械开挖相接合的方式。由于现场场地较大,将开挖的管沟土石方就地堆放。 沟底宽度满足一下要求: 管道一侧的工作面宽度(mm) B=D1+2(b1+b2+bs) 其中B――管道沟槽底部的开挖宽度(mm)

D1――管道结构的外缘宽度(mm) b1――管道一侧的工作面宽度(mm) b2――管道一侧的支撑厚度,可取150~200mm ②本工程室外沟槽部位设计标高处若为未经扰动的天然地基,经平整后管道可直接敷设;若为松软地基,在设计沟标高下挖0.7米,然后回填素土,分三层夯实,然后用50毫米厚砂垫层找平至设计标高,再敷设管道。 ③沟槽每侧临时堆土或施加其它荷载时,应符合下列规定:(1)不得影响建筑物、各种管线和其它设施的安全。 (2)不得掩埋消火栓、各种阀门、雨水口、测量标志以及各种地下管道的井盖,且不得妨碍其正常使用。

(3)人工挖槽时,堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m。 (4)沟槽的开挖质量应符合下列规定: (5)未经扰动天然地基或地基处理符合设计要求:槽壁平整,边坡坡度符合施工设计的规定;沟槽中心线每侧的净度不应小于管道沟槽底部开挖宽度的一半;槽底高程的允许偏差:开挖土方时应为±20mm。 2)沟槽支撑 本工程沟槽深度均较浅,且地基较坚硬,因此不考虑沟槽支撑。 3)沟槽回填 ①管道的沟槽应在水压试验合格后及时回填。

②回填土时,槽底至管顶以上50cm范围内,不得含有机物、冻土以及大于50mm的砖、石等硬块:回填时回填土须夯实,两侧高差应相差不大。 ③回填土的每层虚铺厚度为250mm。 ④沟槽回填时,砖、石、木块等杂物应清除干净。 ⑤回填土或其它回填材料运入槽内时不得损伤管节及其接口,并应符合下列规定: (1)根据一层虚铺厚度的用量将回填材料运至槽内,且不得在影响压实的范围内堆料。 (2)管道两侧和管顶以上50cm范围内的回填材料,应有沟槽两侧对称运入槽内,不得直接扔在管道上;回填其它部位时,应均匀运入槽内,不得集中推入。 (1)回填压实应逐层进行,且不得损伤管道。

消防工程施工组织设计方案(完整版)word版本

目录 第一章工程概况 第二章施工现场平面布置图 第三章施工进度计划 第四章劳动力、主要设备材料、施工机械设备需求计划 第五章拟投入本项目的主要施工机械设备表 第六章确保工程质量的技术组织措施 第七章确保安全生产的技术组织措施 第八章确保文明施工的技术组织措施 第九章确保工期进度的技术组织措施 第十章保证项目成本目标的措施 第十一章施工技术方案 第十二章施工质量检测办法 第十三章与设计、监理、土建承包方及其他专业的协调配合措施

第一章工程概况 一、工程概况: 工程名称:平顶山市第二人民医院病房综合楼 建设单位:平顶山第二人民医院 设计单位:浙江省现代建筑设计研究院 项目地点:平顶山第二人民医院内 质量要求:符合《工程施工质量验收规范》合格标准 工期要求:满足工程总体工期要求 本项目总建筑面积为58288平方米,建筑总高度为96.3米。 二、主要施工内容与范围: 项目施工内容: 火灾自动报警联动控制系统、消防广播系统、消防电话系统、消火栓系统、自动喷水灭火系统、电气火灾监控系统。 其主要工程量包括:智能报警控制器、消防联动控制柜、消防电话主机、消防广播主机、消防对讲电话分机、消防电话插孔、感烟探测器、感温探测器、手动报警按钮、消火栓报警按钮、监视控制模块、广播扬声器、离心式消防水泵、湿式报警阀、消防水泵接合器、金属软管、管内及槽内配线、镀锌钢管、沟槽管件、各类阀门、消火栓箱、电气火灾监控探头,电气火灾监控主机等。 项目施工范围: 1、火灾自动报警及联动控制系统 在安装工程中,于一层设置消防控制室,设置有火灾报警控制器、联动控制台、火灾应急广播主机、消防专用对讲电话主机、电气监控主机等消防主控设备。 消防联动控制规则:任一消火栓按钮动作,显示其位置并自动启动消防泵,消控中心接收反馈信号;任一湿式报警阀压力开关动作,显示其位置并自动启动喷淋泵,消控中心接收反馈信号;喷淋系统的水流指示器及信号阀的位置在报警主机上具有地址码;火灾报警后打开报警层的送风阀,启动相关的防排烟风机,并接收反馈信号;疏散通道上的防火

最新版给排水暖通电气消防安装工程施工组织设计方案

最新给排水暖通电气消防安装工程施工组织设计方案

第一章安装简介 第一节工程概况及工程内容 由**建设集团开发的名墅花园二期八标段,位于大同路北,鸿福路南,出口加工东。整个标段由**和**及**的组成,总建筑面积为28105m2.本施工组织设计内容主要包括给排水安装工程、暖通安装工程、电气安装、消防安装等工程中的安装内容及调试任务。 第二节工程特点 本工程包括所有给排水、暖通、电气及消防等工程安装及调试任务,并在总包规定的时间内完成,任务十分艰巨、紧迫,要求我们除了做好充分的物资、机具、人力准备外,还必须配备好强有力的项目管理班子,做好施工过程中的组织、协调、管理、技术工作。根据工程的具体情况划分合理施工区域,使整个安装工程全面展开,保证在规定的工期内完成安装、调试及试运行。 第三节施工技术关键 本工程施工技术关键如下: 1.给排水管道的安装: 喷洒管道、给排水管道安装的成败将直接关系到工程质量、进度以及工程的使用,因此保证管道安装的质量是本工程的技术关键之一。 2.管道的试验及冲洗: 管道试验是对管道安装内在质量的检验,以避免管道在投入使用后发生渗漏现象,管道冲洗将保证管道内部洁净,去除杂质沉淀,保证管道投入使用后的运行质量,所以管道的试验及冲洗是本工程的技术关键。

3.风管制作: 风管的制作在通风工程施工中是一个关键工序,这是因为风管制作过程中,如风管的咬口质量、法兰的铆接质量、风管的加固质量都直接影响到整个通风系统的运行效果,所以风管的制作是本工程的施工技术关键。 4.电气的安装调试: 此项工作关系到电气设备是否能够正常运转,正常供电,因此这也是本工程的技术关键。

给排水和消防工程施工设计方案

xxxxxxxxxxxxxxxxxxxxxx等工程 给 排 水 安 装 施 工 方 案 xxxxxxxxxxxxxxxxxxxxxxxx 2014年月日

目录 一、工程概况: (1) 二、编制依据 (1) 三、给排水及消防工程 (2) 四、安装各工种间的配合 (16) 五、工期、质量、安全生产技术措施 (18)

xxxxxxxxxxxxxxxxxxxxxxx等工程 给排水及消防安装施工方案 一、工程概况: 二、编制依据 《建筑给排水及采暖工程施工质量验收规范》 GB50242-2002 《设备及管道保温技术通则》GB4272-92 《建筑工程施工质量验收统一标准》 GB50300-2013 《建设工程文件归档整理规范》 GB/T50328-2001 《建筑施工安全检查标准》JGJ 59-2011 《施工现场临时用电安全技术规范》JGJ 46-2005 《建筑排水塑料管道工程技术规程》CJJ/T 29-2010 《给排水标准图集》 S1 、 S2 、 S3 《建设工程项目管理规范》 GB/T50326-2006 《机械设备安装工程施工及验收通用规范》GB 50231-2009 《建筑给水聚丙烯管道(PP-R)工程技术规程》DB32/T474-2001 《建筑排水设备附件选用安装》04S301 《卫生设备安装》09S304 排水标准图集10S406《建筑排水用硬聚氯乙烯(PVC-U)管道安装》 本工程经图纸审核合格的水电设计图纸; 经业主组织的设计交底。

图审纪要等相关文件。 三、给排水及消防工程 1、室内管道安装 室内管道包括生活给水系统、排水系统雨水内排水系统、热水供应系统、消火栓消防给水系统、自动喷水灭火系统;室外包括生活给排水系统、消防给水系统。 适用于PPR管、HDPE管.UPVC管、热镀锌钢管、无缝钢管。 2、质量要求 ⑴、室内给水、消防管道、热水采暖和生活排水及雨水管道隐蔽工程经验收合格后方可隐蔽,并做好记录,给水、消防管道、采暖管道的水压试验结果必须符合设计和施工规范要求。 ⑵、隐蔽或埋地的排水管道及安装在室内的雨水管道的灌水试验结果必须符合设计和施工规范规定:暗装或埋地的排水管道在隐蔽前必须做灌水试验,其灌水高度应不低于底层卫生器具的上边缘或底层地面高度(满水15min水面下降后,再灌满观察5min,液面不降,管道及接口无渗漏为合格);安装在室内的雨水管道安装后应做灌水试验,灌水高度必须到每根立管上部的雨水斗,灌水试验持续1h,不渗不漏为合格。 ⑶、管道支、吊、托架的安装,应符合下列规定: 位置正确,埋设应平整牢固; ②、固定支架与管道接触应紧密,固定应牢靠; ③、滑动支架应灵活,滑托与滑槽两侧间应留有3-5mm的间隙,纵向移动量应符合设计要求;

给水消防管道施工方案

管道施工技术方案

1 给排水管线施工方案 1.1 施工工艺程序 本工程给排水管道的施工工艺程序如下: 1、 材料验收及管理 给排水管道工程所用的管子、管件、阀门、卷管材料及接口材 料必须具有制造厂的质量合格证明书。对材料的质量有异议时,应经复检合格后方可使用。 管子、管件、阀门在安装前,按设计要求核对其规格、材质、型号,并进行外观检查。 外观检查钢管应符合:无裂纹、缩孔、夹渣、折迭重皮等缺陷;锈蚀或凹坑不超过壁厚负偏差。 法兰和盲板的密封面应平整光洁、不得有毛刺和经向沟槽。 螺栓和螺母的螺纹应完整、无伤痕、毛刺等缺陷,螺栓和螺母应配合良好。 所有的材料应安放在现场所搭设的临时仓库内,并用道木或其他设施垫起,不能直接安放在地面上。 材料严格按施工图上的料表发放,并办理相应的手续,且做到 管道 交工 设计 材料 测量 管道 管道 管沟 管道 复 管道 水压 管沟 防腐 审 筑

随用随领。 1、3施工准备 给排水管道施工前由设计单位进行交底,当发现施工图有误时及时向设计单位提出设计变更的要求。 施工前,有关单位应向施工单位进行现场交底。设计部门应提供详细的地下情况。 施工前应签发动土许可证。 对已建管道、构筑物等与工程衔接的平面位置和高程,开工前应进行校测。 1、4土方工程 A、放线与测量 给排水管道工程的放线,应按设计要求和已有的控制点进行。 给排水管道工程的线路测量,应遵守下列规定: 固定水准点的精确度不应低于四等。 沿管道线路设置临时水准点,并用水准导线与固定水准点连接。 测定管道线路的中心线和折点的坐标和标高。 管道线路同原有地下管线、电缆及其他构筑物交叉处的地面上设置临时标志。 定线测量作好记录,并标明所有水准点和连接线。 B、管沟开挖 管沟开挖前应征得有关部门的同意,当地下电缆、管道等情况不明时,采取有效的安全措施。 开挖的深度、宽度应符合设计要求,有进行操作的空间。 管沟开挖时要防止地面水流入管沟。 当地下水位较高或雨季开挖管沟时,用排水泵抽干,沟内不应长时间积水。 开挖管沟时,遇流沙、雨季施工,可采用加大边坡或设支撑等措施。 开挖管沟的边坡坡度的沟底宽度应符合相关规范规定。 采用机械挖土时,沟底应留出其不意150~300mm厚的土,铺管前由人工清理至设计标高。 夜间施工时,应根据需要安设照明设施,在危险地段必须有防护措施和明显标志。 管道接口处应挖工作坑。

消防工程施工组织设计方案(完整版)

消防工程施工组织设计方案(完整版) 目录 第一章工程概况 第二章施工现场平面布置图 第三章施工进度计划 第四章劳动力、主要设备材料、施工机械设备需求计划 第五章拟投入本项目的主要施工机械设备表 第六章确保工程质量的技术组织措施 第七章确保安全生产的技术组织措施 第八章确保文明施工的技术组织措施 第九章确保工期进度的技术组织措施 第十章保证项目成本目标的措施 第十一章施工技术方案 第十二章施工质量检测办法 第十三章与设计、监理、土建承包方及其他专业的协调配合措施

第一章工程概况 一、工程概况: 工程名称:鄂托克前旗红色教育基地消防工程及监理项目 建设单位:鄂托克前旗房屋征收与政府工程项目建设管理中心 设计单位:鄂尔多斯市金辰建筑设计规划有限公司 项目地点:鄂托克前旗 质量要求:符合《工程施工质量验收规范》合格标准 工期要求:满足工程总体工期要求 二、主要施工内容与范围: 项目施工内容: 火灾自动报警系统、消防联动控制系统、消防广播系统、消防对讲电话系统、消火栓系统、自动喷水灭火系统、通风及防排烟系统。 其主要工程量包括:智能报警控制器、消防联动控制柜、消防对讲电话主机、消防广播主机、消防对讲电话分机、消防电话插孔、感烟探测器、感温探测器、手动报警按钮、消火栓报警按钮、监视控制模块、广播扬声器、离心式消防水泵、湿式报警阀、消防水泵接合器、金属软管、线槽、管内及槽内配线、镀锌钢管、沟槽管件、各类阀门、消火栓箱、无机玻璃钢风管、风口、防火排烟阀、消声器、防排烟风机、正压送风机、等。

项目施工范围: 1、火灾自动报警及联动控制系统 消防联动控制规则:任一消火栓按钮动作,显示其位置并自动启动消防泵,消控中心接收反馈信号;任一湿式报警阀压力开关动作,显示其位置并自动启动喷淋泵,消控中心接收反馈信号;喷淋系统的水流指示器及信号阀的位置在报警主机上具有地址码;火灾报警后打开报警层的送风阀,启动相关的防排烟风机,并接收反馈信号;疏散通道上的防火卷帘门当周围烟感动作时自动下降至距地1.8米,温感动作时下降到底,防火分区上卷帘门动作时一次下降到底,并接收其反馈信号。报警主机可手动或自动切断相关部位的非消防电源,并接通警报装置及火灾应急照明灯和疏散标志灯;并按规范要求接通火灾层层号灯及警铃。消防广播接收到火灾信号时,接通着火层及相邻各层消防广播(或接通着火分区及相邻分区消防广播);在风机房、水泵房、电梯机房等设备用房设置有消防专用对讲电话分机,与消控中心进行通讯。 2、消火栓及自动喷淋系统 在各层电梯前室及主要出入口设置有消火栓箱,室内设置有水-泡沫两用消火栓箱,其消火栓系统设为高、低两个分区。水泵房内室内消火栓泵2台,一用一备;室外消火栓泵2台,一用一备。 室外设置地上式室外消防栓,喷淋水泵接合器、消火栓水泵接合器及水喷雾水泵接合器及消防车取水口,供消防车对大楼进行供水。 火灾初期消防用水消防水箱供水,室外设消防车取水口。

给排水、消防工程施工组织设计方案

给排水、消防工程施工方案 一、工程概况 建设单位: 监理单位: 施工单位: ******大厦位于开发区***广场南侧,B座地上四层,地下二层。A座地上十九层,地下一层,共二十层,地下一层标高-5.4,一至十二层层高4.5米。十三至二十层层高4.2米。给排水专业工程分生活给排水系统、消火栓给水系统、自动喷洒给水系统。 生活给排水系统:A座地下一层至四层、B座一层至四层为低区,由市政管网直接供水;五层~十一层为中区,由地下一层生活水箱和中区变频调速给水设备联合供水,十二层-二十层为高区,由地下一层生活水箱和高区变频调速给水设备联合供水,生活水箱有效容积为36m3。排水有生活污水和雨水排水。 消火栓给水系统:B座为一个供水区域,A座地下一层至十层为低区,由室外地下消防,水池和室地下一层消防泵房低区专用室消火栓水泵联合供水,低区室消火栓管网在地下一层顶、九层顶分别设置消火栓环状管网;在屋顶设有效容积为18m 的消防高位水箱。十一层、十九层为高区十一层顶、十九层顶分别设置消火栓环状管网。室外设地下式消防水泵接合器共三套。 自动喷洒系统:B座为一个供水区域,A座地下一层至二层为低区,三层至十一层为中区,十一层至十九层为高区。有地下室水泵房供水,屋面稳压装置维持平时的系统压力。 二、编制依据 *******大厦水施图、招投标文件

《自动喷水灭火系统施工及验收规》GB50261—2005 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑给水排水及采暖工程施工质量验收规》GB50242-2002 标准图集:《室管道支架及吊架安装》03S402 、《卫生设备安装》99S304、《室消火栓安装》04S202、《室外消火栓》01S201等。 三、施工准备 (1)管道安装前,参与施工的技术人员和操作工人必须认真识读设计图纸及其技术说明文件,明确设计意图,了解设计要求。 (2)施工前,管道专业工程师根据设计图纸、施工方案、施工验收规,对参与管道工程施工的现场操作人员进行工程技术交底和质量安全交底,并办理管道施工技术交底手续。会同土建施工单位、建设单位,按设计图纸、管道施工规验收、预留孔洞、预埋件、有关的沟槽,办理同步工程报验手续,为下一步管道的安装打下良好的基础。 (3)对进场材料进行严格检查,必须符合设计要求。 (4)材料在使用前按设计要求核对其规格、材质、型号,材料必须由制造厂的合格证明书或质保书,材料在进场前提供样品提交业主、监理审批。 (5)材料运输、入库、保管过程中,实施严格的控制措施,做到每道工序均有交接制度。 (6)由于本工程涉及材料种类多,因此材料入库后要进行标识和分类、分规格堆放及管理,同时采取措施防止扭曲变形,防止受潮霉变等措施,材料出库领用时认真核对规格型号和产品质量并办理领用手续。 (7)库外堆放材料,在施工现场妥善保管,存放地点安全可靠,如材料堆放的场地可能产生积水,在下面必须垫上枕木,室外堆放的材料必须用塑料布遮拦严实,避免日晒雨淋。材料堆放要求整齐,并挂上标识牌。材料使用

消防管道改造安装施工方案

管道安装施工方案 一、工程概述 1.1 工程概况 胜利石油石化总厂厂区消防管道改造 1.2配管范围 1.1.胜利石油石化总厂给、排水消防管道改造项目工程配管工程量如下:

1.3管工程特点 本工程管道输送性质为地下水,承载厂区内的消防安全,所以必须严格施工管理,确保管道 工程安装质量,以满足生产和安全要求。 二、编制依据 2.1武汉炼化工程设计文件及图纸 《压力管道安全管理与监察规定》 劳部发(1996) 140号 、施工程序和要求 为了加快工程进度必须加大工艺管道的预制量, 工期,提高工艺管道安装质量的重要措施。 3.1为了提高劳动效率,保证管道安装质量,加快工程进度,拟建管道加工预制场, 争取管道安装预制率达70鸠上。 3.2以管线单线图为主进行预制,每个管号由自由段和封 闭段组成, 预制前要全面 考虑,预制的应是自由段,封闭段必须在自由段放置至安装位置,经实测安装尺寸后再 进行加工预制,封闭段必须在管道预制前,按照单线图选择确定。 3.3采用机械化施工,加快安装进度。 2.2以下的施工和验收规范 《SH3533- 2003〉 《工业金属管道工程施工及验收规范 》 GB50235- 97 《现场设备、工业管道焊接工程施工及验收规范》 GB50236- 98 缩短管道现场安装时间,这是保证

3.4装置区工艺管道的安装程序是先高后低,先大(口径)后小(口径),先设备附属 管线后一般管线。对于塔管应在地面试压合格后再行安装

3.5 在总体计划中要适当安排公用工程管道安装,条 件,为管道试压提供水源和气源。 使之为工艺管道吹扫,冲洗创造 3.6 管道安装施工程序 图纸会审,设计交底 施工准焊接工艺评定编编制管道施工方案 备阶段 焊工考核,培训 管子除锈,涂底漆 管 管段下料 坡口加工 道 组对,点焊 焊接 焊缝外观检验,编号 予焊缝射线探伤 管道施工程序图 编制材料计划 编道组成件焊材阀 编检验 材料领用 —-------- <-------- T 焊缝返修 - ------- 编—T 管架预制编—阀门试压

消防工程施工组织设计

山西临汾开发区开发建设有限公司办公楼消防水施 施工方案 一、工程概况: 山西临汾开发区开发建设有限公司办公楼,位于临汾市开发区河汾一路,地下一层,地上六层,总建筑面积为9568m2,占地面积1250m2,该办公楼总高度为24m,框架结构。消防水施设自动喷水灭火系统和消火栓系统。 二、机械设备配置: 电焊机2台套丝机2台沟槽机1台台式水钻1台 电锤2把手持水钻1把切槽机1台台钻1台 三、人员配置: 水施工长1名,班长2名,施工人员若干名,资料员1名,材料员1名,技术员1名。 四、具体施工方案: 1、水施进入顺序: 与建设方确定已装修现须安排拆除部位,确定水施管道标高位置,且须拆除不影响施工后水施材料设备等报验。报验后进入施工阶段。 2、消防管道按“先主管、后支管;先室内、后室外,由下而上”的原则施工,消火栓管道焊接,喷淋管道直径≥100沟槽连接,直径<100螺纹连接。 3、消火栓系统施工方案:

(1)施工顺序: 根据“从上向下,先主后支,先大口径后小口径”的原则,地下室消防主横管制作,然后制作各轴竖管,顶部横管,打压试验,试验合格后,各层消火栓制作,消火栓箱安装,栓口安装,水箱接至消火栓系统环网,水泵接合器安装。分层进行压力和密闭性试验,合格后,管道除锈防腐、保温。最后放置水带水枪,等候交工。 消火栓给水系统工作流程:先地下后地上,先室内后室外,先主管道后支管,进场材料报验地下消火栓主管消火栓立管高层环管消火栓箱定位安装消火栓管及栓安装系统分段试压 系统冲洗消火栓箱内设施安装系统调试维护管理 (2)消火栓系统的组件及作用安装要求: ○1消防泵由主泵、备泵并联组成,其作用是当火灾发生时,总控制柜给主泵发出指令,如因故障无法启动时,降压控制柜自动切换备用泵启动,从而起到正常供水的作用。泵的安全必须在一个“标”字上,要求纵向、横向水平度为零,间距两侧一致,与基础固定牢固,为了减少泵的振动,要求每条地脚螺栓加橡胶减振器。进水管的中心应与泵的吸水口中心重合,不得出现错位现象,吸水管应加一个控制闸阀,吸水口装一个偏心大小头和一个软管接头。出水管接一个软接头、止回阀、蝶阀,便于观察处安一块1.6Mpa/m2的压力表。在便于排水(即最低处)安装一个DN65的排水闸阀。 ○2消火栓管网一般是由环形设计,设计是为了防止某一端的管内部堵塞,或阀门损坏造成不能正常供水而采取的一种双供的供水办法。 Ⅰ、消火栓安装应符合设计要求(栓、枪带、枪体、箱体),主要规范

消防工程施工组织设计

敦德宿舍楼环保项目搬迁消防工程 施 工 组 织 设 计 编制单位:新疆浩安消防工程有限责任公司 编制人:宋鹏飞 审批人:王志强 编制日期:年月日

施工组织设计 一、工程概况及特点 工程名称:敦德宿舍楼环保项目搬迁消防工程 1、工程特点 (1)、消防灭火系统施工技术含量高,交叉多,安装使用的材料设备质量要求高,这就要求我们在进行材料的采购的过程中,进行有效的计划和组织,避免由于材料设备的质量而影响施工的正常进行以及竣工后的使用。 (2)、全过程交叉作业频繁 土建、设备工艺、暖通、电气、给排水、等各专业间需进行频繁的交叉作业,这就要求在施工前进行详细的布置筹划,使得各专业的管线和设备布局合理美观,便于操作维修。且各专业的每道工序的施工要求统一步调、衔接紧密、环环相扣。 2、施工条件 消防为配合专业,进场时,总包方应按约定的时间和要求完成以下工作,以满足施工条件: (1)、提供能基本满足承包商施工要求的场地,并就已建成的由我单位负责管理的场区内设施进行交接,同时负责管理及维护,保证设施的完好及正常运转。施工期间,总包方和土建承包商如若需将部分场地另作他用,我单位一定服从安排,但总包方和土建承包商要保证提供足够面积的场地供我单位进行施工作业。 (2)、将施工所需的水、电接至施工场地的时间、地点和供应要求:总包方负责协调提供供电电源。我单位负责安装分表及分表使用期间的保养、维护,并承担相应费用。从分表接口(包括分表)至用电设备的线路安装由我单位负责实施,安装费、线路购置费及电费由我单位按有关规定支付。

总包方负责协调提供水源。我方安装分水表,从分水表接口(包括分水表)至施工各用水点的管路安装、布置由我单位负责实施,其安装费、管材购置费及水费由我单位按有关规定支付。 二、施工总体部署 1、管理目标 (1)工期:确保与总体工程紧密衔接,同步施工,并不影响总工期,配合工(3)安全:杜绝重大伤亡与火灾事故,一般事故频率控制在1‰以内。(4)现场管理:坚持“标准化”长效管理,与土建承包单位共创“文明工地”。 2、施工组织 为了保证管理目标的实现,对本项目的管理总体安排如下: (1)实行项目法人管理,由一名项目经理与项目工程师(技术负责人)及有关技术管理人员组成,项目经理及项目部所有人员常住施工现场,按照公司“服务控制,项目授权管理,专业施工保障,各方通力协作”的模式,卓有成效地实施质量方针与目标。 (2)专业班组实行物资消耗,定额计件工资管理,职能科室负责监督其施工方法、质量、进度、安全等,项目经理统筹安排项目的人力、物力的平衡调度。 (3)项目组织管理管理机构图附后,相关管理人员配备及资质复印件附后。项目经理部施工组织管理体系图

水电消防施工组织设计方案

本工程所包含的安装施工范围为:给排水、电气及锅炉房工程。 5.1系统概述 5.1.1 给排水系统 5.1.1.1 给水系统 水源采用城市自来水,室外采用生活用水与消防用水合用给水系统。地下层至地上四层由市政自来水直接供水。生活热水为全日制集中热水供应系统,采用同程式布管机械循环。热源为热水锅炉和屋顶太阳能热水系统联合供给。 5.1.1.2 排水系统 本工程采用生活污水与雨水分流制管道系统,污、废水采用合流制,屋面雨水经雨水斗收集后通过雨水立管排至室外散水明沟。 5.1.1.3 消防水系统 室外消防采用低压制给水系统,为生活用水与消防用水合用给水系统。室内消火栓系统采用临时高压制,消防管道布置成环状,消防管道在竖向为二个区。地下室汽车库自动喷水灭火系统按中危险级Ⅱ级进行设计,办公、客房等按中危险Ⅰ级进行设计。地下车库采用68℃直立型喷头,有吊顶房间采用68℃吊顶型喷头,厨房采用79℃下垂型喷头,客房采用68℃边墙扩展型喷头。 5.1.2 电气系统 5.1.2.1 供配电照明系统

本工程由市政电源提供两路独立10KV电源,此两路电源满足一级负荷的供电要求,且每路均能承担本工程全部一、二级负荷。本工程供电采用放射式与树干式相结合的供电方式。 5.1.2.2 防雷接地系统 在屋顶女儿墙上采用Φ12 镀锌圆钢作接闪器,在支架上明敷,接闪器网格要求不大于10米X10米或12米X8米。采用结构柱内四根Φ12钢筋或两根Φ16钢筋作为防雷引下线。接地极利用建筑基础梁上的上下两层钢筋中的两根不小于Φ16的主筋通长焊接并与柱内两组主筋可靠焊接形成的基础接地网。本工程防雷接地、电气设备的保护接地、电梯机房等共用统一的接地体,要求接地电阻不大于1欧姆。 5.1.2.3 弱电系统 弱电系统仅做管线及桥架预埋。 5.1.2.4 火灾报警及联动控制系统 消防控制室设在负一层,并设有直接通往室外的出口。消防控制室的报警控制设备由火灾报警控制主机、联动控制台、显示器、应急广播设备、消防直通对讲电话设备和电源等组成。具有火灾自动报警、联动控制、火灾应急广播、消防专用通信、消防设备运行监控、切除非消防用电设备及应急照明控制等功能。 5.2 施工工艺及施工方法 5.2.1 给排水系统安装 5.2.1.1预埋预留、套管制安

消防水管道施工方案

华城万象6#楼消防水系统 安装施工方案 编制: 审核: 编制单位: 江苏邗建集团有限公司西安分公司华城万象6#楼项目部 编制日期:2009年5月15日

目录 一、编制说明 (2) 二、施工规范及验收标准………………………..2. 三、质量要求 (2) 四、材料设备管理 (2) 五、施工方法及技术措施 (3) 六、安全施工保证 (7)

华城万象6#楼消防水系统安装施工方案 一:工程概况 华城万象6#楼室内消火栓系统:地下室及商铺设水防喷淋和消防栓,一至三十一层公共部分设消防栓屋顶设置一个试验消火栓。管道采用焊接钢管,支管末端和消防栓采用丝接,其它部分为焊接。 二、施工规范及验收标准 1、《给水排水管道工程施工及验收规范》 GB50242—2002 2、《给水排水及采暖工程施工质量检验收规范》GB50242-2002 三、质量要求 3.1、施工现场应具有必要的施工技术标准、健全的质量管理体系和工程质量检测制度,实现施工全过程质量控制。 3.2 、施工应按照批准的工程设计文件和施工技术标准进行施工。修改设计应有设计单位出具的设计变更通知单。 3.3、施工应编制施工组织设计或施工方案,经批准后方可实施。 四、材料设备管理 4.1、所使用的主要材料、成品半成品、配件、器具和设备必须具有中文质量合格证明文件,规格、型号及性能检测报告应符合国家技术标准或设计要求。进场时应做检查验收,并经监理工程师核查确认。

4.2、所有材料进场时应对品种、规格、外观等进行验收。包装应完好,表面无划痕及外力冲击破损。 4.3、主要器具和设备必须有完整的安装使用说明书。在运输、保管和施工过程中,应采取有效措施防止损坏或腐蚀。 4.4、阀门安装前,应作强度和严密性试验。试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。对于安装在主干管上起切断作用的闭路阀门,应逐个作强度和严密性试验。 五、施工方法及技术措施 (一)、室内消防系统安装 2.1、消防、施工流程图: 准备工作→消火栓配件及吊架的加工、制作和安装→消火栓系统水平环管、配件及支、吊架的加工→制作和安装→消火栓系统支管、配件及支、吊架的加工、制作和安装及进行隐蔽工程检查→试压、消火栓箱及组件安装→管道及系统设备的标识、系统调试管道试压. 2.2.施工方法及措施 1、管材及连接方法

室外消防施工组织设计68523

1、沟槽开挖和回填:1.1沟槽开挖 1.1.1本工程室外管线大部分埋地敷设,地质大部分为坚石地基,沟槽采用人工、机械开挖相接合的方式。由于现场场地较大,将开挖的管沟土石方就地堆放。沟底宽度满足以下要求: 管道一侧的工作面宽度(mm) 管道沟槽底部的开挖宽度,按下式计算: B= D1+2(b1+ b2+ b3) 其中B---管道沟槽底部的开挖宽度(mm) D1---管道结构的外缘宽度(mm) b 1---管道一侧的工作面宽度(mm) b2---管道一侧的支撑厚度,可取150~200mm 1.1.2本工程室外沟槽部位设计标高处为已经经过处理的地基经过夯实、并有煤矸石、碎石屑等垫层,可直接开挖施工。 1.1.3沟槽每侧临时堆土或施加其他荷载时,应符合下列规定: (1) 不得影响建筑物、各种管线和其他设施的安全。 (2) 不得掩埋设备、各种阀门、雨水口、测量标志以及各种地下管道的井盖, 且不得妨碍其正常使用。 (3) 人工挖槽时,堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m。(4) 沟槽的开挖质量应符合规定。 (5) 地基处理符合设计要求;槽壁平整,边坡坡度符合施工设计的规定;沟 槽中心线每侧的净度不应小于管道沟槽底部开挖宽度的一半;槽底高程的允许偏差:开挖土方时应为±20mm。 1.2、沟槽支撑 本工程沟槽深度均较浅,且地基较坚硬,所以不考虑沟槽支撑。 1.3沟槽回填 1.3.1管道的沟槽应在水压试验合格后及时回填。 1.3.2回填土时,槽底至管顶以上50cm范围内,不得含有机物、冻土以及大于50mm 的砖、石等硬块;回填时回填土须夯压实,两侧高差应相差不大。 1.3.3回填土的每层虚铺厚度为250mm。 1.3.4沟槽回填时,砖、石、木块等杂物应清除干净。 1.3.5回填土或其它回填材料运入槽内时不得损伤管节及其接口,并应符合下列规定: (1) 根据一层虚铺厚度的用量将回填材料运至槽内,且不得在影响压实的范

珠海某建筑群水电消防安装施工组织设计

珠海某建筑群水电消防安装施工组织设计 1.1 工程内容 本工程包括投标标段 A (或B )建筑单体内的通讯、给排水、电气、消防、空调 水管预留等专业的施工。 给排水部分包括:室内生活给水系统、室内排水系统、室外给排水(含雨水)系 电气部分包括:动力照明系统、防雷接地保护系统、弱电系统的预留预埋。 1.3.1 工程施工配合量大、面广、周期较长。安装工程的配合工作从土建的基础 施工开始就必须立 即进行直至工程完毕。主要包括接地系统、穿墙(梁)套管、电线 管的予留予埋的配合。本工程给排水和电气部分系统多而繁杂,线路纵横交错,分布 在楼面、墙体及地板内,大量预埋工作必须配合土建主体施工。 施工组织 2.1 施工总体组织计划 两部分工程同时施工,以使施工资源均衡调配。 2.2 施工各阶段的要求 为确保施工目标,我方把工程划分四个阶段来实施。这四个阶段是配合土建 预留预埋阶段-安装全面铺开施工阶段-配合装修阶段--联动试验及竣工验收 阶段。根据不同阶段的特点,及时准确地配置各要素,并采用科学合理的施工方 法,保证阶段目标如期实现。 1. 工程概况 1.1 统、 消防系统。 1.1 1.2 工程特点

2.2.1 配合土建预留预埋阶段。特点:配合时间长,施工作业面多,持续时间短,工种要求齐全。关键 点:预留预埋的质量。 对策:组织一支多工种、作业认真负责的混合预埋施工队,配合土建进度,做好预留工作。 2.2.2安装全面铺开阶段。特点:安装作业面多,持续作业时间长,受外界环境影响小。关键点:保证各种资源的及时调配,协调好各专业的施工进度。对策:准备工作充分、周全,施工过程中,加大生产调度力度,保证计划实施不打折扣。 2.2.3联动试验及竣工验收阶段。特点是安装各专业综合联试工作量大,质量安全要求高,只许成功,不 许失败。关键点:工作的计划性,决策的统一性。 对策:成立交工验收领导小组,和业主、总包方及监理方共同制定详细的交工验收计划(包括交竣工资料整理、装订、交付计划),组织精干的调试作业队,明确所有参战人员的职责和工作程序,确保工程一次性调试成功。 2.3施工力量部署 2.3.1部署原则 2.3.1.1组织分段施工。以地上部分为重点作业段、地下部分为次重点作业段、总平面施工为一般作业段,分段组织施工,综合安排安装项目和安装进度。 2.3.1.2集中力量保重点。集中人力、资金、物资、机具等资源,并强化现场管理和组织协调工作,充分保证地上部分施工的工期和质量。 2.3.1.3组织配合施工,穿插作业。本工程施工配合量大面广,如:穿线管、电气盒、穿墙(梁)套管等的预留预埋,土建、安装之间及安装内部各工种之间须互创施工条件,确保工程总工期目标的实现。 2.3.1.4推行先进的施工方法和施工机具。施工中大量采用电动、液动小型工具,垂直运输尽量采用机械吊装,加大管道等的预制深度,提高机械化、工厂化施工水平和工效。 2.3.2施工力量布署 3 个施工队。 安装工程各阶段劳动力计划按专业分成管道施工队、检测调试队等 2.3.2.1 给排水工程组织一个管道施工队,下设两个班组,第一组负责B 标段一、 、三号组合(或A 标段五、十号组合)建筑内含地库的给排水消防工程的安装;第二组负责B 标段四、六、七号(或A 标段八、九、十一、十二号组合)建筑内的给排水消防工程的安装。

消防管道施工方案

消防管道施工方案 >方案一:消防管道施工方案 (1)沟槽开挖和回填: 1)沟槽开挖 ①本工程室外消防管线大部分埋地敷设,地质大部分为坚石地基,沟槽采用人工、机械开挖相接合的方式。由于现场场地较大,将开挖的管沟土石方就地堆放。 沟底宽度满足一下要求: 管道一侧的工作面宽度(mm) B=D1+2(b1+b2+bs) 其中B――管道沟槽底部的开挖宽度(mm) D1――管道结构的外缘宽度(mm) b1――管道一侧的工作面宽度(mm)

b2――管道一侧的支撑厚度,可取150~200mm ②本工程室外沟槽部位设计标高处若为未经扰动的天然地基,经平整后管道可直接敷设;若为松软地基,在设计沟标高下挖0.7米,然后回填素土,分三层夯实,然后用50毫米厚砂垫层找平至设计标高,再敷设管道。 ③沟槽每侧临时堆土或施加其他荷载时,应符合下列规定: (1)不得影响建筑物、各种管线和其他设施的安全。 (2)不得掩埋消火栓、各种阀门、雨水口、测量标志以及各种地下管道的井盖,且不得妨碍其正常使用。 (3)人工挖槽时,堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m。 (4)沟槽的开挖质量应符合下列规定: (5)未经扰动天然地基或地基处理符合设计要求:槽壁平整,边坡坡度符合施工设计的规定;沟槽中心线每侧的净度不应小于管道沟槽底部开挖宽度的一半;槽底高程的允许偏差:开挖土方时应为±20mm。 2)沟槽支撑 本工程沟槽深度均较浅,且地基较坚硬,所以不考虑沟槽支撑。

3)沟槽回填 ①管道的沟槽应在水压试验合格后及时回填。 ②回填土时,槽底至管顶以上50cm范围内,不得含有机物、冻土以及大于50mm的砖、石等硬块:回填时回填土须夯实,两侧高差应相差不大。 ③回填土的每层虚铺厚度为250mm。 ④沟槽回填时,砖、石、木块等杂物应清除干净。 ⑤回填土或其它回填材料运入槽内时不得损伤管节及其接口,并应符合下列规定: (1)根据一层虚铺厚度的用量将回填材料运至槽内,且不得在影响压实的范围内堆料。 (2)管道两侧和管顶以上50cm范围内的回填材料,应有沟槽两侧对称运入槽内,不得直接扔在管道上;回填其他部位时,应均匀运入槽内,不得集中推入。 (1)回填压实应逐层进行,且不得损伤管道。 (2)管道两侧和管顶以上50cm范围内,应采用轻夯实,管道两侧压实面的高度差不应超过30cm。

消防工程施工组织设计(标准版)[详细]

深圳市气象塔消防工程施工组织设计 (标准版)

目录 第一章编制说明和编制依据 (1) 第一节编制说明 (1) 一、工程概况 二、工程特点 三、工程内容 第二节编制依据 一、编制依据 二、主要设备材料清单 第二章施工组织机构 一、施工组织机构 二、项目经理部岗位职责 第三章施工总体部署及总进度计划安排 第一节施工总体部署 一、施工总体部署 二、施工组织方案 第二节施工总进度计划安排 一、施工安装工期 二、施工总进度计划安排 第三节劳动力组织 第四章施工准备 第一节主要施工机具计划 一、主要施工机具计划 二、施工机具的维护保养 第二节施工用电、用水计划 一、施工现场用电计划 二、施工现场用水计划 第三节物资供应 一、自行采购物资控制 二、甲供设备、材料的协调 第五章主要工程项目的安装技术措施 第一节消防水系统 一、室内消火栓系统施工技术方案措施

(一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案: (四)系统施工技术措施 二、湿式自动喷水灭火系统施工技术方案措施 (一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案 (四)系统施工技术措施 三、雨淋喷水灭火系统施工技术方案措施 (一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案 (四)系统施工技术措施 四、消防水幕系统施工技术方案措施 (一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案 (四)系统施工技术措施 五、预作用自动喷水灭火系统施工技术方案措施 (一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案 (四)系统施工技术措施: 第二节火灾自动报警系统施工技术方案措施 一、系统组成和分布 二、系统的主要特点 三、系统施工方案 第三节气体灭火系统施工安装技术措施 一、系统组成和分布 二、系统的主要特点 三、系统施工方案 第四节防排烟系统施工技术方案措施 一、预留、预埋
