当前位置:文档之家› 现浇混凝土框架结构设计

现浇混凝土框架结构设计

现浇混凝土框架结构设计
现浇混凝土框架结构设计

现浇框架结构混凝土[详细]

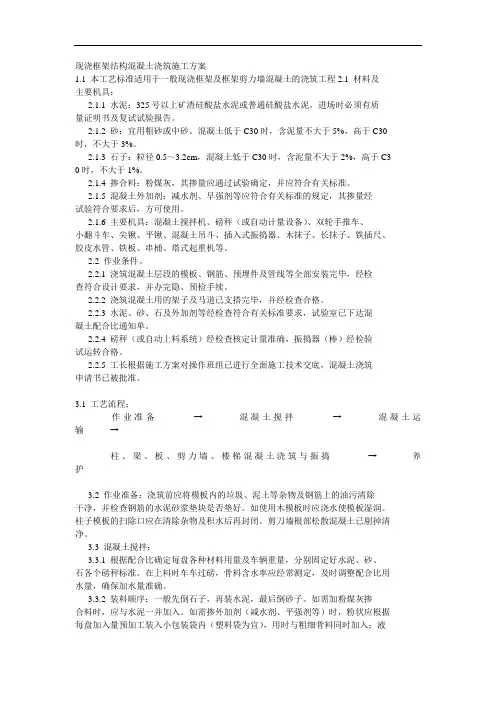

现浇框架结构混凝土 第1章范围 本工艺标准适用于一般现浇框架及框架剪力墙混凝土的浇筑工程. 第2章施工准备 第1节材料及主要机具: 1 水泥:325 号以上矿渣硅酸盐水泥或普通硅酸盐水泥.进场时必须有质量证明书及复试试验报告. 2 砂:宜用粗砂或中砂.混凝土低于C30 时,含泥量不大于5%,高于C30 时,不大于3%. 3 石子:粒径0.5~3.2厘米,混凝土低于C30 时,含泥量不大于2%,高于C30 时,不大于1%. 4 掺合料:粉煤灰,其掺量应通过试验确定,并应符合有关标准. 5 混凝土外加剂:减水剂、早强剂等应符合有关标准的规定,其掺量经试验符合要求后,方可使用. 6 主要机具:混凝土搅拌机、磅秤(或自动计量设备)、双轮手推车、小翻斗车、尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、长抹子、铁插尺、胶皮水管、铁板、串桶、塔式起重机等. 第2节作业条件 1 浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续. 2 浇筑混凝土用的架子及马道已支搭完毕,并经检查合格. 3 水泥、砂、石及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单. 4 磅秤(或自动上料系统)经检查核定计量准确,振捣器(棒)经检验试运转合格. 5 工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准. 第3章操作工艺 第1节工艺流程; 作业准备→混凝土搅拌→混凝土运输→柱、梁、板、剪力墙、楼梯混凝土浇筑与振捣→ 养护 第2节作业准备:

浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的水泥砂浆垫块是否垫好.如使用木模板时应浇水使模板湿润.柱子模板的扫除口应在清除杂物及积水后再封闭.剪刀墙根部松散混凝土已剔掉清净. 第3节混凝土搅拌: 1 根据配合比确定每盘各种材料用量及车辆重量,分别固定好水泥、砂、石各个磅秤标准.在上料时车车过磅,骨料含水率应经常测定,及时调整配合比用水量,确保加水量准确. 2 装料顺序:一般先倒石子,再装水泥,最后倒砂子.如需加粉煤灰掺合料时,应与水泥一并加入.如需掺外加剂(减水剂、平强剂等)时,粉状应根据每盘加入量预加工装入小包装袋内(塑料袋为宜),用时与粗细骨料同时加入;液状应按每盘用量与水同时装入搅拌机搅拌. 3 搅拌时间:为使混凝土搅拌均匀,自全部拌合料装入搅拌筒中起到混凝土开始卸料止,混凝土搅拌的最短时间,可按表4-3 4 规定采用. 混凝土搅拌的最短时间 (s) 表4-34 4 混凝土开始搅拌时,由施工单位主管技术部门、工长组织有关人员,对出盘混凝土的坍落度、和易性等进行鉴定,检查是否符合配合比通知单要求,经调整合格后再正式搅拌. 第4节混凝土运输: 混凝土自搅拌机中卸出后,应及时送到浇筑地点.在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝等现象.如混凝土运到浇筑地点有离析现象时,必须在浇筑前进行二次拌合.混凝土从搅拌机中卸出后到浇筑完毕的延续时间,不宜超过表4-35 的规定. 混凝土从搅拌机卸出至浇筑完毕的时间(米in) 表4-35 注:掺用外加剂或采用快硬水泥拌制混凝土时,应按试验确定. 泵送混凝土时必须保证混凝土泵连续工作,如果发生故障,停歇时间超过45米in 或混凝土出现离析现象,应立即用压力水或其他方法冲洗管内残留的混凝土.

多层混凝土框架结构设计文献综述

多层混凝土框架结构设计 1.前言 随着社会的发展,钢筋混凝土框架结构的建筑物越来越普遍.由于钢筋混凝土结构与砌体结构相比较具有承载力大、结构自重轻、抗震性能好、建造的工业化程度高等优点;与钢结构相比又具有造价低、材料来源广泛、耐火性好、结构刚度大、使用维修费用低等优点。因此,在我国钢筋混凝土结构是多层框架最常用的结构型式。近年来,世界各地的钢筋混凝土多层框架结构的发展很快,应用很多。 一般框架结构是由楼板、梁、柱及基础4种承重构件组成的,由主梁、柱与基础构成平面框架,各平面框架再由连续梁连接起来而形成的空间结构体系。文献[1]认为,在合理的高度和层数的情况下,框架结构能够提供较大的建筑空间,其平面布置比较的灵活,可适合多种工艺与使用功能的要求。 多层钢筋混凝土框架结构设计可以分为四个阶段:一是方案设计,二是结构分析,三是构件设计,四是绘施工图。结构分析和构件设计是结构设计中的计算阶段,在现代,已由电子计算机承担这一工作,常采用PKPM建模计算。但是,结构的计算并不能代替结构的设计。文献[2]中认为:良好的结构设计的重要前提,应该是合理组织与综合解决结构的传力系统、传力方式,良好的结构方案是良好结构设计的重要前提。2.关于框架结构设计文献回顾 2.1框架结构的优缺点 框架结构体系是由横梁与柱子连接而成.梁柱连接处(称为节点)一般为刚性连接,有时为便于施工和其他构造要求,也可以将部分节点做成铰接或者半铰接.柱支座一般为固定支座,必要时也可以设计成铰支座.框架结构可以分为现浇整体式,装配式,现浇装配式. 文献[3]中提到:框架结构的布置灵活,容易满足建筑功能和生工艺的多种要求.同时,经过合理设计,框架结构可以具有较好的延性和抗震性能.但是,框架结构承受水平力(如风荷载和水平地震作用)的能力较小.当层树较多或水平力较大时,水平位移较大,在强烈地震作用下往往由于变形过大而引起非结构构件(如填充墙)的破坏.因此,为了满足承载力和侧向刚度的要求,柱子的截面往往较大,既耗费建筑材料,又减少使用面积.这就使框架结构的建筑高度受到一定的限制.目前,框架结构一般用于多层建筑和不考虑抗震设防,层数较少的的高层建筑(比如,层数为10层或高度为30米以下) 2.3框架结构的布置 多层框架结构的平面布置形式非常的灵活,文献[4]中将框架结构按照承重方式的不同分为以下三类:(1)横向框架承重方案,以框架横梁作为楼盖的主梁,楼面荷载主要由横向框架承担.由于横向框架数往往较少,主梁沿横向布置有利于增强房屋的横向刚度.同时,主梁沿横向布置还有利于建筑物的通风和采光.但由于主梁截面尺寸较大,当房屋需要大空间时,净空较小,且不利于布置纵向管道. (2)纵向框架承重方案以框架纵梁作为楼盖的主梁,楼面荷载由框架纵梁承担.由于横梁截面尺寸较小,有

框架结构混凝土工程施工方案样本

和安花园A2别墅二标段 混 凝 土 工 程 施 工 方 案 华升建设集团有限公司 和安花园项目部 混凝土工程施工方案 一、编制依据 1、施工图纸、主要规范、规程、施工组织设计 2、工程概况 工程名称: 和安花园A2别墅别墅工程

建设单位: 三河中和房地产开发有限公司 建设地点: 燕顺路和安花园内 建筑层数: 该工程为3层 建筑面积: 35755.9m2; 结构形式: 框架结构 二、现场情况: 道路设施基本达到商砼车辆运输出入。 三、施工准备 1、组织生产人员熟悉图纸, 认真学习撑握施工图内容要求特点, 同时针对有关施工技术和图纸存在的疑点作好记录, 报项目部技术部与设计、建设、监理等单位共同协商, 取得一致意见后, 办理有关记录, 作为施工操作依据, 熟悉各部位截面尺寸、标高、制定模板下料单。 2、主要机具准备: 根据工程需要配备相关的各种用具。如: EN-50型振捣器、 EN-30型振捣器、平板振捣器、空压机等。 3、材料准备: 本工程混凝土浇筑均采用商砼泵送, 必要时配备相关材料, 如: 水泥、砂、石、外加剂、粉煤灰等。 四、主要施工方法及措施: 1、准备工作: 1) 钢筋的隐检工作已经完成, 并已核实预埋件、线管孔洞等位置、数量及固定情况无误。 2) 模板的预检工作已经完成, 模板标高位置尺寸准确符合设计要求, 支设稳定、支撑和模板固定可靠, 模板拼缝严密, 符合规范要求。 3) 根据混凝土标号确定配合比及外加剂计量。 4) 混凝土浇筑前组织施工人员进行方案学习, 对重点部位单独交底, 设专人负责, 做到人人心中有数。 5) 浇筑前脚手架走道及工作台, 安全稳固, 能够满足浇筑要求。

现浇框架结构混凝土浇筑及养护施工方案

现浇框架结构混凝土浇筑及养护施工方案 一、工程结构概况: <16搭接,≥16焊接主体结构:楼梯间和电梯间为现浇钢筋砼剪力墙,在单元隔墙和边轴有部分剪力墙结构,墙厚有200mm、250mm、300mm几种尺寸。主楼部分框架柱以600mm*600mm为主,400mm*800mm、300mm*700mm辅之。商网副楼部分均为400mm*400mm。框架梁截面尺寸有200x400、450、500、550、600、650、700、800,300x700、550。楼板厚度有110mm、130mm、150mm。基础为管桩、

承台及承台连梁,基础最深标高-3.6米,承台厚度有1.2m和1.35m两种,底标高一致。1#楼为框架剪力墙结构,地下一层,基础为整体筏板基础。 该工程结构砼强度等级从C40~C25,具体部位详见下表: 4#楼表--1

3#楼更为复杂,分为1~16轴表--2 3#楼17~21轴砼强度等级见下表表—3

工程质量目标:合格。 二、质量控制措施: 2.1 材料及主要机具: 2.1.1 主体结构砼全部采用商砼。要求所使用的材料必须复试合格,并且符合国家相关规定。 2.1.2 主要机具:混凝土运输罐车、商砼汽车式泵车、尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、长抹子、铁插尺、胶皮水管、铁板、串桶、塔式起重机等。 2.2 作业条件。 2.2.1 浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。 2.2.2 浇筑混凝土用的架子及马道已支搭完毕,并经检查合格。

2.2.3 商砼公司已经按照设计要求搅制定量混凝土,并做好发货准备。 2.2.4 工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。 三、工艺流程; 3.1,作业准备→混凝土搅拌→混凝土运输→ 柱、剪力墙、梁、板、楼梯混凝土浇筑与振捣→养护 3.2 作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的水泥砂浆垫块是否垫好。如使用木模板时应浇水使模板湿润。柱子模板的扫除口应在清除杂物及积水后再封闭。剪力墙根部松散混凝土已剔掉清净。 3.3 混凝土搅拌: 3.3.1 商砼公司根据配合比确定每盘各种材料用量及车辆重量,分别固定好水泥、砂、石各个磅秤标准。在上料时车车过磅,骨料含水率应经常测定,及时调整配合比用水量,确保加水量准确。 3.3.2 装料顺序:一般先倒石子,再装水泥,最后倒砂子。如需加粉煤灰掺合料时,应与水泥一并加入。如需掺外加剂(减水剂、平强剂等)时,粉状应根据每盘加入量预加工装入小包装袋内(塑料袋为宜),用时与粗细骨料同时加入;液状应按每盘用量与水同时装入搅拌机搅拌。 3.3.3 搅拌时间:为使混凝土搅拌均匀,自全部拌合料装入搅拌筒中起到混凝土开始卸料止,混凝土搅拌的最短时间,可按表4-34规定采用。 混凝土搅拌的最短时间(s) 表4- 34 搅拌机出料量(L) <250 250~500 >500 自落式 90 120 150 强制式 60 90 120 自落式 90 90 120 强制式 60 60 90 3.3.4 混凝土开始搅拌时,由施工单位主管技术部门、工长组织有关人员,对出盘混凝土的坍落度、和易性

现浇钢筋混凝土框架结构施工方案

现浇混凝土钢筋施工方案 钢筋混凝土框架结构是多层和高层建筑的主要结构形式。框架结构施工按设计有现浇结构施工、预制装配式吊装施工、预制与现浇结合施工等几种形式。现浇钢筋混凝土框架施工将柱、墙(剪力墙、电梯井)、梁、板(也可预制)等构件在现场按施工图浇筑。 现浇框架混凝土施工时,要由模板、钢筋等多个工种相互配合进行。因此,施工前要做好充分的准备工作,施工中要合理组织,加强管理,使各工种密切协作,以保证混凝土工程施工的顺利进行。 1、施工前的准备工作 (1)接受技术交底 框架混凝土施工前,全体作业人员应接受技术人员必要的技术交底,将技术部门编制的混凝土工程珠施工方案,在作业层进行全面的理解并实施。其内容包括: 1)工程概况和特点:框架分层、分段施工的方案,浇筑层的实物工程量材料数量。 2)混凝土浇筑的进度计划、工期要求、质量、安全技术措施等。 3)施工现场混凝土搅拌的生产工艺和平面布置,包括搅拌台(站)的平面布置、材料堆放位置、计量方法和要求等。 4)运输工具和运输路线要相适应。如为泵送混凝土时,对楼面的水平运输通道,应按浇筑顺序的先后,用钢管把输送管架至浇筑区域。用双轮车运输时,用钢管架好运输通道,高度应离板面30~50㎝。 5)浇筑顺序与操作要点,施工缝的留置与处理。 6)混凝土的强度等级、施工配合比及坍落度要求。 7)劳动力的计划与组织、机具配备等。 (2)材料、机具、工作班组的准备 1)检查原材料的质量、品种与规格是否符合混凝土配合比设计要求,各种原材料应满足混凝土一次连续浇筑的需要。 2)检查施工用的搅拌机、振捣器、水平及垂直运输设备、料斗及串筒、备品及配件设备的情况。所有机具在使用前应试转运行。 3)灌注混凝土用的料斗、串筒应在浇筑前安装就位,浇筑用的脚手架、桥板、通道应提前搭设好,并进行一次安全可靠性的检查,符合要求后方可进行混凝土的浇筑。 4)对砂、石料的称量器具应检查校正,保证其称量的准确性。 5)安排好本工种前后台劳动人员,配备值班电工、翻斗车司机、看护模板及木工和钢筋工、机械修理工、水电

钢筋混凝土框架结构结构设计

钢筋混凝土框架结构结构设计 第一章工程概况 一、工程概况 1、工程简介 工程名称: 建设单位: 设计单位: 监理单位: 施工单位: 工程位于,工程结构类型为钢筋混凝土框架结构,砼强度等级为C30;地上5层,地下1层;建筑高度:25m;首层层高4.5m(其堂处高度为8.5m);二~四层为标准层,层高4m;总建筑面积21640.80平方米。 2、高支模概况 高支模概况:本工程高支模位于10-12/C-F轴处中空(16mx18m) 高度为8.5m。 高支模的结构设计概况如下: 本工程高支模方案采用满堂红扣件式钢管脚手架支撑系统,高支模区域梁截面尺寸分别为300*600、250*450,柱截面尺寸为600*600,板厚为100mm,高支模架支设在120mm厚C30钢筋混凝土底板上; 第二章编制依据 为了保证本工程高支模及高大梁的施工安全,根据《省建设工程高支模板系统施工安全管理办法》以及建设部关于《危险性较大的分部分项工程安全管理办法》的要求,加强施工安全的管理,按相关规定特编制本专项施工方案。方案编制计算依据如下: 1、《混凝土结构工程施工质量验收规》(GB50204-2002)2011年版 2、《木结构工程施工质量验收规》(GB50206-2012) 3、《建筑施工扣件式钢管脚手架安全技术规》(JGJ130-2011) 4、《混凝土结构设计规》(GB50010-2010) 5、《建筑施工高处作业安全技术规》(JGJ 80-91); 6、《建筑施工模板安全技术规》

7、《大断面模板支撑设计和使用安全》 8、《建筑施工安全检查标准》(JGJ 59-2011); 9、《钢结构设计规》(GB50017—2003); 10、《建筑结构荷载规》(GB5009-2012); 11、《混凝土结构设计规》(G1350010-2010) 12、《木结构设计规》(GB50005-2003) 13、《一洲施工安全辅助设计系统施工安全设施计算软件》。 14、大楼工程建筑、结构施工图纸。 第三章施工准备 一、技术准备 在施工前完成图纸会审、编制专项施工方案、复核轴线标高等技术工作,并组织施工人员认真学习施工图纸、施工方案和施工规等技术文件,做好三级安全技术交底工作,减少和避免施工误差。 二、物资准备 (1)材料准备: 计划使用∮48×3.0mm钢管×6米=300根、∮48×3.0mm钢管×1.5米=300根,直角扣件2000个、旋转扣件700个、对接扣件600个、5cm厚木垫板500块、具体数量根据现场用量调节。 确保材料质量合格,货源充足,按材料进场计划分期分批进场,并按规定地点存放,做好遮盖保护。钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;钢管外径、壁厚、端面等的偏差应符合规的规定;钢管必须涂有防锈漆;新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证;旧扣件使用前进行防锈检查,有裂缝、变形的严禁使用,必须更换;新、旧扣件均应进行防锈处理,并对多次使用的受力材料作必要的强度测试。 材料计划:

现浇框架结构混凝土浇筑施工方案

江苏通鼎光电股份有限公司三期新建光纤厂房项目 混凝土浇筑施工方案 编制单位:信息产业电子第十一设计研究院科技工程股份有限公司 编制人: 编制日期:年月日 混凝土浇筑施工方案 一、工程概况

江苏通鼎光电科技股份有限公司三期新建光纤厂房项目,总建筑面积28718 川,主体结构为现浇钢筋混凝土框架结构七层,建筑总高度为37.8m。 建设单位:江苏通鼎光电股份有限公司设计单位:信息产业电子第十一设计研究院科技工程股份有限公司监理单位:苏州市长诚建设监理咨询有限公司施工单位:信息产业电子第十一设计研究院科技工程股份有限公司 二、施工准备1材料及主要机具 商品混凝土:商品混凝土进场后进行检验,确认混凝土质量和数量,并随车混凝土配合比通知单、水泥检测报告、砂检测报告、碎(卵)石检测报告、外加剂产品质量证明书、混合材出厂报告。 主要机具:混凝土泵送设备、插入式振捣棒、平板振动器、附着式振动器、铁锹、铁板、抹子、刮尺、胶皮管等。 2 作业条件: 浇筑混凝土区段的模板、钢筋、预埋件及管线以及用于搁置手动布料杆下的模板和支架安装完毕,经检查符合设计要求,并办完隐蔽、预检手续。混凝土结构施工缝已清理完成。浇筑混凝土用的架子及管道已支搭完毕,并检查合格。 确定了泵车型号、使用数量,混凝土运输车数量,行车路线、浇筑程序,布料方法,并能确保混凝土连续供应。施工员根据施工方案对操作班组已面施工技术交底,混凝土浇灌令已下达。 三、操作工艺 1 工艺流程 作业准备—混凝土泵送、浇筑—混凝土振捣—养护 2 作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的保护层垫块是否垫好。木模应浇水使模板湿润。柱子模板的扫除口应在清除杂物及积水后再封闭。根部松散混凝土已剔掉清净。混凝土输送泵管及布料设备已经按照施工组织 设计或施工方案要求安设牢固和稳定。 3 混凝土泵送 泵送混凝土时,混凝土泵的支腿应完全伸出,并插好安全销。混凝土泵与输送管连通后,应按所用混凝土泵使用说明书的规定进行全面检查,符合要求后方能开机进行空运转。混凝土泵启动后,应先泵送适量水以湿润混凝土泵的料斗、活塞及输送

框架结构混凝土浇筑技术交底

框架结构混凝土浇筑技术交底 交底提要:架结构混凝土浇筑的相关材料、机具准备、质量要求及施工工艺。 一、施工准备 (一)作业条件 1、浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。 2、浇筑混凝土用的架子及马道已支搭完毕,并经检查合格。 3、水泥、砂、石及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单。 4、磅秤(或自动上料系统)经检查核定计量准确,振捣器(棒)经检验试运转合格。 5、工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。 (二)材质要求 1、水泥:水泥品种、强度等级应根据设计要求确定。质量符合现行水泥标准。工期紧时可做水泥快测。必要时要求厂家提供水泥含碱量的报告。 2、砂、石子:根据结构尺寸、钢筋密度、砼施工工艺、砼强度等级的要求确定石子粒径、砂子细度。砂、石质量符合现行标准。必要时做骨料碱活性试验。 3、水:自来水或不含有害物质的洁净水。 4、外加剂:根据施工组织设计要求,确定是否采用外加剂。外加剂须经试验合格后,方可在工程上使用。必要时要求厂家提供含碱量的报告。 5、掺合料:根据施工组织设计要求,确定是否采用掺合料。质量符合现行标准。必要时要求厂家提供含碱量的报告。 6、钢筋:钢筋的级别、规格必须符合设计要求。质量符合现行标准。表面无老锈和油污。必要时做化学分析。 7、脱模剂:水质隔模剂。 (三)主要机具 混凝土搅拌机、磅秤(或自动上料设备系统)、双轮手推车、小翻斗车、尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、铁插尺、胶皮水管、铁板、串桶、塔

式起重机、混凝土标尺杆、砂浆称量器等。 二、质量要求 (一)钢筋工程 (二)模板工程 (三)砼工程 注:(一)、(二)、(三)项具体要求请参照“独立柱基础工程技术交底记录”中相应部分。 三、工艺流程 作业准备混凝土搅拌混凝土运输柱、梁、剪力墙、楼梯混凝土浇筑与振捣养护 四、操作工艺 (一)作业准备 1、浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的保护钢筋的保护层垫块是杏符合规范要求。 2、如使用木模板时应浇水使模板湿润。柱子模板的扫除口应在清除杂物及积水后再封闭。 3、施工缝的松散混凝土及混凝土软弱层已剔掉清净,已经露出石子,并浇水湿润,无明水。 4、梁、柱钢筋的钢筋定距框已安装完毕,并经过隐预检。 5、自拌砼,应在开盘前1h左右,测定砂石含水率,调整施工配合比。 (二)混凝土搅拌 混凝土现场搅拌工艺 1、每次浇筑砼前1.5h左右,由土建工长或砼工长填写“砼浇筑申请书”,一式3份,施工技术负责人签字后,土建工长留一份,交试验员一份,资料员一份归档。 2、试验员依据砼浇筑申请书填写有关资料。做砂石含水率。调整砼配合比中的材料用量,换算每盘的材料用量,写配合比板,经施工技术负责人校核后,挂在搅拌机旁醒目处。定磅秤或电子秤及水继电器。 3、材料用量、投放:水、水泥、外加剂、掺合料的计量误差为±2%,砂石料的

混凝土框架结构设计

第13章钢筋混凝土框架结构 §13.1 框架结构体系及布置 *多层及高层建筑的范围: (1)《高层建筑混凝土结构技术规程》(高规)JGJ3-2002、J186-2002适用于10层及10层以上或高度超过28m的建筑; (2)多层及高层建筑的大致范围: 多层建筑:2-8(10)层;(>8层需电梯、消防等要求) 高层建筑:>8(10)层;习惯上,对其中8(10)-18层的建筑又称为小髙层建筑,18-40层的建筑称为高层建筑,>40层的建筑称为超高层建筑。 *多层及高层建筑常用的结构体系: 框架结构、剪力墙结构、框架-剪力墙结构、筒体结构、框架-筒体结构等。 *框架结构的特点:建筑平面布置灵活,立面处理容易,可适应不同房屋造型;但侧移刚度相对较小,房屋高度不宜过高。 13.1.1 框架结构体系 1.框架结构组成 由梁、柱、节点及基础组成,节点构造十分重要。 2.框架结构种类(P150) 按施工方法的不同可分为:现浇整体式、装配式、装配整体式。 现浇框架是指梁、柱、楼盖均为钢筋砼现场浇注的,故整体性强、抗震性能好。缺点:工作量大、需大量的模板。 装配式框架是指… 装配整体式框架是指…

13.1.2框架结构布置 1.柱网布置 (1)柱网布置应满足生产工艺的要求 (2)柱网布置应满足建筑平面的要求 (3)柱网布置要使结构受力合理 (4)柱网布置应方便施工 2.承重框架的布置 为计算分析方便起见,可把实际框架结构看成纵、横两个方向的平面框架。 纵向框架和横向框架分别承受各自方向上的水平力,而竖向荷载则以楼盖结构布置方式的不同而按不同的方式传递。一般应在承受较大竖向荷载的方向布置框架承重梁. (1)横向框架承重方案 主梁沿横向布置有利于提高建筑物的横向抗侧刚度. (2)纵向框架承重方案 可利用纵向框架的刚度来调整房屋的不均匀沉降.缺点是房屋的横向抗侧刚度较差. (3)纵横双向框架承重方案 当楼面上作用有较大荷载或楼面有较大开洞时采用.

现浇混凝土多层框架结构设计

现浇混凝土多层框架结构设计 某六层办公楼,采用现浇框架结构,建筑平、剖面图13-39,没有抗震设防要求,试设计之(限于篇幅,本案例仅介绍?轴框架结构的设计)。 设计资料 (1)设计标高:室内设计标高土0.000相当于绝对标高 4.400,室内外高差600mm (2)墙身做法:墙身为普通机制砖填充墙,用M5混合砂浆砌筑。内粉刷为混合砂浆底,纸筋灰面,厚20mm内墙涂料两度。外粉刷为1:3水泥砂浆底,厚20mm陶瓷锦砖贴面。 (3)楼面做法:楼板底面为20mm厚水泥砂浆找平,5mm 厚1:2水泥砂浆加“ 108”胶水着色粉面层;楼板底面为15mm 厚纸筋面石灰抹面,涂料两度。 (4 )屋面做法:现浇楼板上铺膨胀珍珠岩保温层(檐口处厚100mm 2%自两侧檐口向中间找坡),1:2水泥砂浆找平层厚20mm 两毡三油防水层,撒绿豆砂保护。 (5 )门窗做法:门厅处铝合金门窗,其余均为木门、钢窗。 (6)地质资料:属川类建筑场地,余略。 (7)基本风压:3 o=0.55KN/m2(地面粗糙度属B类)。 (8)活荷载:屋面活荷载2.0KN/m2,办公室楼面活荷载

2.0KN/m2,走廊楼面活荷载2.5KN/m2。 荷载计算 1. 恒荷载计算 (1)屋面框架梁线荷载标准值 20mm厚1:2 水泥砂浆找平0.02 X 20=0.4KN/m2 100mnrr 140mm( 2%找坡)膨胀珍珠岩 0.10+0.14 2 X 7=0.84KN/m 2 100mn厚现浇钢筋混泥土楼板0.10 X 25=2.5KN/m2 15mm厚纸筋石灰抹面0.015 X 16=0.24KN/m2 屋面恒荷载 3.98KN/m 边跨(AB CD 框架梁自重0.25 X 0.50 X 25=3.13KN/m2 梁侧粉刷 2 X (0.5-0.1 )X 0.02 X 17=0.27KN/m2中跨(BC跨)框架梁自重0.25 X 0.40 X 25=2.5KN/m2 梁侧粉刷 2 X(0.4-0.1 )X 0.02 X 17=0.2KN/m2因此,作用在顶层框架梁上的线荷载为 g6AB=g6CD=3.4KN/m (注:这里的下标6表示第6层即顶层框架梁) g6Bc=2.7KN/m g6AB2=g6CD2=3.98 X 3.9=15.52KN/m g6BC2=3.98 X 2.5=9.95KN/m (2)楼面框架梁线荷载标准值

(完整版)框架结构混凝土浇筑工程技术交底

混凝土浇筑工程技术交底 适用范围:本技术交底仅适用于清镇一中二期建设项目。 一、施工准备 施工机具 汽车泵架设场地清理、夜间施工照明灯具、尖锹、平锹、插入式(平板式)振捣器、木抹子、铁插尺、胶皮水管、铁板、串桶、混凝土标尺杆等。 二、质量要求 符合《建筑工程施工质量验收统一标准》GB50300-2013内容要求。 三、工艺流程 作业准备→浇水湿润模板→中柱、边柱、楼梯、梁板混凝土浇筑及振捣→覆盖薄膜→养护。 四、操作工艺 (一)混凝土浇筑与振捣的一般要求 1、浇筑混凝土时应分段分层连续进行,浇筑层高度应根据混凝土供应能力,一次浇筑方量、混凝土初凝时间、结构特点、钢筋疏密综合考虑决定,一般为振捣器作用部分长度的1.25 倍。 2、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的 1.25 倍(一般为 300~400mm)。振捣上一层时应插入下层5~10cm,以使两层混凝土结合牢固。振捣时,振捣棒不得触及钢筋和模板。表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。 3、浇筑混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短,并应在前层棍凝土初凝之前,将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h 应按施工缝处理(当混凝土的凝结时间小于2h 时,则应当执行混凝土的初凝时间)。 4、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即进行处理,并应在已浇筑的混凝土初凝前修正完好。 5、分批次轮流吃饭,不停机。

混凝土框架结构设计

前言 毕业设计是在学完全部理论课程,并完成了工艺流程实习,专业实习之后对房屋建筑工程中常见的典型房屋进行一次理论和实践相结合的相对完整的工程设计。毕业设计也是土木工程专业培养计划中最后一个主要的教学环节,也是最重要的综合性实践教学环节。其主要目的有以下几方面:巩固、联系、充实、加深和扩大所学基础理论和专业知识。提高运用所学知识,解决实际问题的能力。提高创新能力以及正确地将独创精神与科学态度相结合的能力初步掌握专业设计工作的流程和方法。熟悉运用计算机等工具提高工作效率。养成严肃认真、刻苦钻研、事实求是的工作作风。 毕业设计要求学生在指导教师的指导下,独立系统地完成一项工程设计或计算,解决与之相关的所有问题,熟悉相关规范、手册、标准图集以及工程实践中常用的方法,具有实践性、综合性强的显著特点。因而对培养学生的综合素质、增强工程意识和提高创新能力具有其他教学环节无法代替的重要作用。它的意义主要体现在:毕业设计在培养大学生探求真理、强化社会意识、进行科学研究基本训练和提高综合实践能力与素质等方面,具有不可替代的作用。是教育与生产劳动和社会实践相结合的重要体现。是培养大学生的创新能力、实践能力和创业精神的重要实践环节。毕业设计的质量也是衡量教学水平和学生毕业与学位资格认证的重要依据。毕业设计可以提高学生多方面的能力,包括综合应用所学知识的能力、发现和解决问题的能力、计算机应用能力、口头表达能力和协调合作能力。毕业设计可以缩短学生在未来工作岗位的适应期,能够使他们尽早的进入角色并发挥作用。毕业设计可以加强师生间的交流,发现教学上的不足,尽量缩小教与学的不同差异。 混凝土框架结构设计的计算工作量很大,在计算过程中以手算为主,辅以一些计算软件的校正。由于自己水平有限,难免有不妥和疏忽之处,敬请各位老师批评指正。 编者: 2013 年6 月

框架结构混凝土工程技术交底.docx

混凝土分项工程质量技术交底卡 GD2301003 施工单位广东建安昌盛工程有限公司 工程名称中共珠海市委员会党校停车场及教学楼分部工程基础、主体结构 交底部位地下室、主体日期年月日 一、施工准备 ( 一 )作业条件 1、浇筑混凝土层段的模板、钢筋、顶埋件及管线等全部安装完毕,经检查符合设计要 求,并办完隐、预检手续。 2、浇筑混凝土用的架子及马道已支搭完毕. 并经检查合格。 3、水泥、砂、石及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通 知单。 4、磅秤 ( 或自动上料系统 ) 经检查核定计量准确,振捣器( 棒) 经检验试运转合格。 交5、工长根据施工方案对操作班组已进行全面施工技术培训,混凝土浇筑申请书已被批 准。 ( 二 )材质要求 1、水泥:水泥品种、强度等级应根据设计要求确定。质量符合国家现行水泥标准。工 期紧时可做水泥快测。 底2、砂、石子:根据结构尺寸、钢筋密度、混凝土施工工艺、混凝土强度等级的要求确 定石子粒径、砂子细度。砂、石质量符合国家现行标准。 3、水:自来水或不含有害物质的洁净水。 4、外加剂:根据施工组织设计要求,确定是否采用外加剂。外加剂须经试验合格后, 方可在工程上使用。 内5、掺合料:根据施工组织设计要求,确定是否采用掺合料。质量符合国家现行标准。 6、隔离剂:水质隔离剂。 ( 三 )施工机具 混凝土搅拌机、磅秤 ( 或自动上料系统 ) 、双轮手推车、小翻斗车、尖锹、平锹、混凝±吊斗、插入式振捣器、木抹子、铁插尺、胶皮水管、铁板、串桶、塔式起重机、混凝土标尺 容杆、砂浆称量器等。 二、质量要求 符合图纸设计及混凝土结构工程施工质量验收规范(GB50204-2011)。 三、工艺流程 作业准备→混凝土搅拌→混凝土运输→柱、梁、极、剪力墙、楼梯混凝土浇筑与撮捣→养护 四、操作工艺 ( 一 )作业准备 1、浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的保 护层垫块是否垫好,钢筋的保护层垫块是否符合规范要求。 2、如使用木模板时应浇水使模板湿润。柱子模板的扫除口应在清除杂物及积水后再封 闭。 3、施工缝的松散混凝土及混凝土软弱层已剔掉清净,露出石子,并浇水湿润,无明水。 4、梁、柱钢筋的钢筋定距框已安装完毕,并经过隐、预检。

框架结构混凝土施工方案

一、编制依据 1、孤东佳苑一期工程施工图纸 2、混凝土结构工程施工质量验收规范(GB50204-2011) 3、混凝土泵送施工技术规程(JGJ/T10-2011) 4、孤东佳苑一期工程施工组织设计 二、工程概况 序号项目内容 1 工程名称孤东佳苑一期工程 2 工程地址东营市仙河镇镇东路以南,孤北干渠以西 3 建设单位山东鸿海投资置业有限公司 4 设计单位山东信诚建筑规划设计有限公司 5 监理单位山东东昊工程监理有限公司 6 施工单位青岛博海建设集团有限公司 8 基本情况工期质量目标 270天合格 9 工 程 概 况 结构类型框架结构 垫层100mm厚混凝土强度C20P6, 基础混凝土强度C30P6 主体混凝土强度C25 负一层混凝土强度C30 三、施工部署 3.1、本工程混凝土供应方式为商品混凝土。 3.2、混凝土工程质量是主体结构内在质量中最关键的工程,保证混凝土的强度是重中之重。所以,从原材料的质量、配合比、计量、搅拌、运输、浇筑、养护和拆模,道道工序应予严格控制。 3.3、项目部成立以项目经理为组长的领导小组,其机构组成、人员编制及分工如下: 组长:赵可宾(项目经理)---负责协调工作

副组长:孔磊(生产经理)---现场施工总指挥 任付学(技术负责人)---技术总部署 组员:赵辉、惠帅男、祝晓、刘江华、杨润涛 3.4、本工程混凝土分项预计平均投入劳动力60人左右。采用两台汽车输送泵,12台振动棒振捣,另准备六台振动棒备用,选用具有丰富经验的人员抱棒,班组交接时做好工序交接检查,确保混凝土分项高质量完成。 四、施工措施 1、浇筑前的检查与准备 混凝土浇筑前应对模板和脚手架进行检查,包括模板支搭的形状、尺寸和标高;支架的稳定性;模板缝隙、孔洞封闭情况:预埋件的位置、数量和牢靠程度等。必须保证模板在混凝土浇筑过程中不产生位移或松动。 还要检查钢筋的种类、规格、数量、弯折和接头位置、搭接长度等。同时还需检查预埋管道和钢筋保护层厚度。检查结果应填入隐检记录。 清理模板内的杂物。 准备好浇筑、混凝土必须的道路,脚手架等。 做好技术与安全交底工作。 通知混凝土搅拌站混凝土强度。施工现场有搅拌站已出具的配合比。夜间施工还应准备好照明设备。 2、混凝土的泵送 2.1 混凝土输送方式 本工程采用45米汽车泵将混凝土输送到浇筑地点。 2.2混凝土输送泵的选择和布置 2.2.1混凝土输送泵的选择

混凝土框架结构设计手算步骤

一.确定结构方案与结构布置 1.结构选型是否选用框架结构应先进行比较。根据何广乾的模糊评判法,砼结构8~18层首选框剪结构,住宅、旅馆则首选剪力墙。对于不需要电梯的多层采用框架较多。 2.平面布置注意L,l,l’,B的关系。 3.竖向布置注意高宽比、最大高度(分A、B两大类,B类计算和构造有更严格的要求),力求规则,侧向刚度沿竖向均匀变化。 4.三缝的设置按规范要求设置,尽量做到免缝或三缝合一。 5.基础选型对于高层不宜选用独立基础。但根据国勤兄的经验,对于小高层当地基承载力标准值300kpa以上时可以考虑用独基。 6.楼屋盖选型 高层最好选用现浇楼盖 1)梁板式最多的一种形式。有时门厅,会议厅可布置成井式楼盖,其平面长宽比不宜大于1.5,井式梁间距为2.5~3.3m,且周边梁的刚度强度应加强。采用扁梁高度宜为1/15~1/18跨度,宽度不超过柱宽50,最好不超过柱宽。 2)密肋梁方形柱网或接近方形,跨度大且梁高受限时常采用。肋梁间距1~1.5m,肋高为跨度的1/30~1/20,肋宽150~200mm。 3)无梁楼盖地震区不宜单独使用,如使用应注意可靠的抗震措施,如增加剪力墙或支撑。 4)无粘结预应力现浇楼板一般跨度大于6m,板厚减薄降低层高,在高层中应用有一定技术经济优势。在地震区应注意防止钢筋端头锚固失效。 5)其他 二.初步确定梁柱截面尺寸及材料强度等级 1.柱截面初定分抗震和非抗震两种情况。对于非抗震,按照轴心受压初定截面。对于抗震,Ac=N/(a*fc) N=B*F*Ge*n B=1.3(边柱),1.2(等跨中柱),1.25(不等跨中柱)Ge=12~15kN/m2 a为轴压比fc为砼抗压强度设计值F为每层从属面积n为层数。框架柱上下截面高度不同时,每次缩小100~150为宜。为方便尺寸标注修改,边柱一般以墙中心线为轴线收缩,中柱两边收缩。柱截面与标号的变化宜错开。 2.梁截面初定梁高为跨度的1/8~1/14,梁宽通常为1/2~1/3梁高。其余见前述。对于宽扁梁首先应注意满足挠度要求,否则存在梁板协调变形的复杂内力分析问题。梁净跨与截面高度之比不宜小于4。框架梁宽不宜小于1/2柱宽,且不小于250mm。框架梁的截面中心线宜与柱中心线重合,当必须偏置时,同一平面内的梁柱中心线间的偏心距不宜大于柱截面在该方向的1/4。 3.砼强度等级一级现浇不低于C30,其余不低于C20。 三.重力荷载计算 1.屋面及楼面永久荷载标准值分别计算各层 2.屋面及楼面可变荷载标准值 3.梁柱墙门窗重力计算 4.重力荷载代表值=自重标准值+可变荷载组合值+上下各半层墙柱等重量 可变荷载组合值系数:雪、屋面积灰为0.5,屋面活荷载不计,按实际考虑的各楼面活荷载为1。将各层代表值集中于各层楼面处。 四.框架侧移刚度计算 计算梁柱线刚度,计算各层D值,判断是否规则框架。分别计算框架纵横两个方向。 五.计算自振周期 T1=(0.6或0.7)×1.7×sqrt(Ut) Ut——假想把集中在各层楼面处的重力荷载代表值作为水平荷载而算得的结构顶点位移。0.6或0.7为考虑填充墙的折减系数。对于带屋面局部突出的房屋,Ut应取主体结构顶点位移,而不是突出层位移。此时将突出层重力荷载折算到主体结构的顶层。

现浇框架结构混凝土工程施工方案详解

江苏信息职业技术学院 图文信息中心工程 现浇框架结构混凝土施工方案 文件号: 编制: 审核: 批准: 江苏武进建筑安装工程有限公司 2010年12月

现浇框架结构混凝土工程施工方案 第一章方案编制的主要依据 江苏信息职业技术学院图文信息中心工程招标文件 江苏泛亚联合建筑设计有限公司设计的“江苏信息职业技术学院图文信息中心工程”设计图纸 施工现场情况 工程建设标准强制性条文(房屋建筑部分) 建筑工程施工质量验收统一标准(GB50300-2001) 混凝土结构工程施工质量验收规范(GB50204-2002) 混凝土外加剂应用技术规范 GBJ119-88 混凝土泵送施工技术规程(JGJ/T10-95) 建筑施工安全检查标准(JGJ59-99) 江苏省建筑安装工程施工操作规程DCJ32/J30-2006 钢筋焊接及验收规范(JGJ18-84); 钢筋机械连接通用技术规程(JGJ107-96) 建筑施工高处作业施工安全技术规程(JGJ80-91) 施工现场临时用电安全技术规程(JGJ46-2004) 设计规定的相关图集 江苏省及无锡市地方法规 本工程施工组织设计

第二章工程概况 1、本工程概况 2、结构概述: 图文信息中心由一区和二区组成。本工程一区为报告厅地上一层,局部三层。二区主楼为9层(含半地下室)。 结构设计使用年限50年,结构设计安全等级二级,耐火等级二级。抗震等级三级。 地上结构: 1、一区、二区均为框架结构,一区报告厅为钢网架结构屋面。混凝土强度等级C30~C40变化。 2、现浇钢筋混凝土楼板。 3、主楼标准层高分别为4.5m。 地下结构: 1、本工程二区一层为半地下室,采用现浇钢筋混凝土框架剪力墙结构。 2、楼面主次梁采用井格梁布置。地下室周边设钢筋混凝土外墙。 3、基础采用上柱墩筏板基础,筏板厚度750mm,部分筏板厚度500mm。 采用材料: 混凝土墙、柱、梁板:C30~C40;地下室底板、外墙:C30(抗渗等级S6) 钢筋:HRB235、HRB335及HRB400。

框架结构混凝土浇筑工程施工工序

土建施工主体结构工程 框架结构混凝土浇筑工程施工工序 目录 框架结构混凝土浇筑工程 (1) 一、施工准备 (1) 二、质量要求 (2) 三、工艺流程 (2) 四、操作工艺 (2) 五、成品保护 (5) 六、应注意的质量问题 (5)

框架结构混凝土浇筑工程 一、施工准备 (一)作业条件 1、浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。 2、浇筑混凝土用的架子及马道已支搭完毕,并经检查合格。 3、水泥、砂、石及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单。 4、磅秤(或自动上料系统)经检查核定计量准确,振捣器(棒)经检验试运转合格。 5、工长根据施工方案对操作班组已进行全面施工技术培训,混凝土浇筑申请书已被批准。 (二)材质要求 1、水泥:水泥品种、强度等级应根据设计要求确定。质量符合国家现行水泥标准。工期紧时可做水泥快测。 2、砂、石子:根据结构尺寸、钢筋密度、混凝土施工工艺、混凝土强度等级的要求确定石子粒径、砂子细度。砂、石质量符合国家现行标准。 3、水:自来水或不含有害物质的洁净水。 4、外加剂:根据施工组织设计要求,确定是否采用外加剂。外加剂须经试验合格后,方可在工程上使用。 5、掺合料:根据施工组织设计要求,确定是否采用掺合料。质量符合国家现行标准。 6、隔离剂:水质隔离剂。 (三)施工机具 混凝土搅拌机、磅秤(或自动上料系统)、双轮手推车、小翻斗车、尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、铁插尺、胶皮水管、铁板、串桶、塔式起重机、混凝土标尺杆、砂浆称量器等。 二、质量要求 具体要求请参照本书“箱型基础工程”章节中“混凝土工程”相应部分。三、工艺流程 作业准备→混凝土搅拌→混凝土运输→柱、梁、板、剪力墙、楼梯混凝土浇筑与振捣→养护 四、操作工艺 (一)作业准备 1、洚筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的保护层垫块是否垫好,钢筋的保护层垫块是否符合规范要求。 2、如使用木模板时应浇水使模板湿润。柱子模板的扫除口应在清除杂物及积水后再封闭。 3、施工缝的松散混凝土及混凝土软弱层已剔掉清净,露出石子,并浇水湿润,无明水。 4、梁、柱钢筋的钢筋定距框已安装完毕,并经过隐、预检。 5、自拌混凝土,应在开盘前1h左右,测定砂石含水率,调整施工配合比。

浅谈钢筋混凝土框架结构设计

浅谈钢筋混凝土框架结构设计 【摘要】现在越来越多的建筑物使用钢筋混凝土结构,故钢筋混凝土结构在整个建筑市场起到越来越重要的地位。在钢筋混凝土结构设计中,每个设计者的经验不同,对规范的理解不同,所以在处理某个设计问题时,也就会采取不同的处理方法。本文主要论述了钢筋混凝土框架结构的受力特点,以及钢筋混凝土框架结构设计的一般过程。可供此类工程设计人员参考借鉴。 标签框架结构;建筑设计;结构设计 前言 随着我国钢材量的不断提高,钢筋混凝土组合结构在建筑行业得到了迅速发展,随着建筑造型和建筑功能要求日趋多样化,无论是工业建筑还是民用建筑,在结构设计中遇到的各种难题也日益增多,因而作为一个结构设计者需要在遵循各种规范下大胆灵活的解决一些结构方案上的难点、重点。 一、钢筋混凝土框架结构的受力特点分析研究 框架结构由梁柱杆系构成,能够承受竖向和水平荷载作用的承重结构体系。一般设计成双向梁柱抗侧力体系,主体结构均宜采用刚接模式。抗震设计时,为协调变形和合理分配内力,框架结构不宜设计成单跨结构。竖向荷载作用下,框架结构以梁受弯为主要受力特点,梁端弯矩和跨中弯矩成为梁结构的控制内力。水平荷载作用下,框架柱承担水平剪力和柱端弯矩,并由此产生水平侧移,在梁柱节点处,由于协调变形使梁端产生弯矩和剪力。因此产生于柱上下端截面的轴力、弯矩和剪力是柱的控制内力。在多高层建筑中,抵抗水平力成为确定和设计结构体系的关键问题。多高层建筑中常用的结构体系有框架,剪力墙,框架剪力墙,筒体以及组合高层建筑随着层数和高度的增加作用对地震作用和风荷载,高层建筑的承载能力、抗震性能、材料用量和造价高低,与其所采用的结构体系又密切相关。不同的结构体系适用于不同的层数、高度和功能。 二、钢筋混凝土框架结构设计程序分析研究 1、结构布置———结构方案的确定。一是柱网布置。框架结构的柱网布置既要满足生产工艺和建筑平面布置的要求,又要使结构受力合理,施工方便。总的原则是均匀、对称、受力合理、传力可靠。建筑平面布置主要有内廊式、统间式、大宽度式等几种。与此相应,柱网的布置方式可以分为内廊式、等跨式、对称不等跨式等几种。二是承重框架的布置。抗震设防区,柱在两个方向均应有梁拉结,亦即沿房屋纵横向均应布置梁系。因此,实际的框架结构是一个空间受力体系。但为计算分析方便起见,把实际框架结构看成纵横两个方向的平面框架。纵向框架和横向框架分别承受各自方向上的水平力,而楼面竖向荷载则依据楼盖结构布置方式的不同而按不同的方式传递。对于现浇平板楼盖,竖向荷载向距离较近的梁上传递。三是次梁的布置。洞口边(楼梯,电梯井)、隔墙下要布置次梁。再者,在结构需要的地方,如为满足板跨4m ,也要布置次梁。 2、结构分析与设计。一是结构分析基本原则。结构按承载能力极限状态计算和按正常使用极限状态验算时,应按国家现行有关标准规定的作用(荷载)对结构的整体进行作用(荷载)效应分析;必要时,尚应对结构中受力状况特殊的部分进行更详细的结构分析。结构分析中所采用的各种简化和近似假定,应有理论或试验的依据,或经工程实践验证。计算结果的准确程度应符合工程设计的要求。结构分析应符合下列要求:满足力学平衡条件;在不同程度上符合变形协调条件,

相关主题
文本预览
相关文档 最新文档
