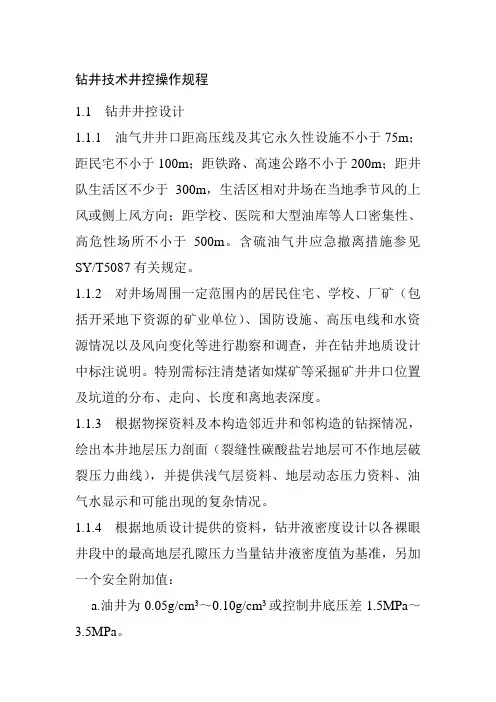

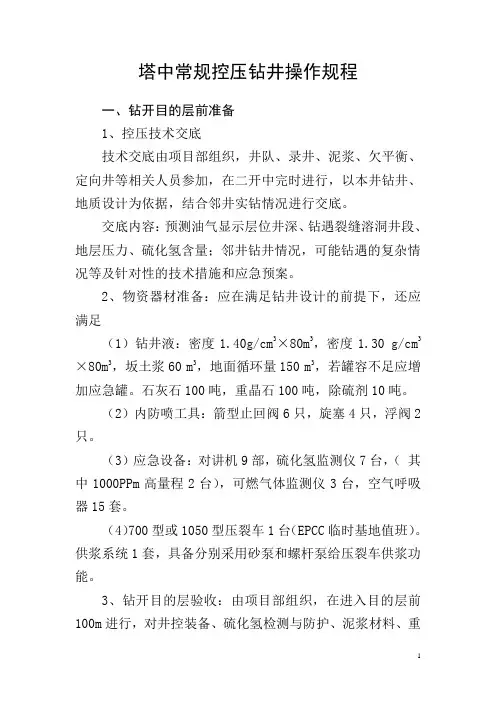

塔中常规控压钻井操作规程

一、钻开目的层前准备

1、控压技术交底

技术交底由项目部组织,井队、录井、泥浆、欠平衡、定向井等相关人员参加,在二开中完时进行,以本井钻井、地质设计为依据,结合邻井实钻情况进行交底。

交底内容:预测油气显示层位井深、钻遇裂缝溶洞井段、地层压力、硫化氢含量;邻井钻井情况,可能钻遇的复杂情况等及针对性的技术措施和应急预案。

2、物资器材准备:应在满足钻井设计的前提下,还应满足

(1)钻井液:密度1.40g/cm3×80m3,密度1.30 g/cm3×80m3,坂土浆60 m3,地面循环量150 m3,若罐容不足应增加应急罐。石灰石100吨,重晶石100吨,除硫剂10吨。

(2)内防喷工具:箭型止回阀6只,旋塞4只,浮阀2只。

(3)应急设备:对讲机9部,硫化氢监测仪7台,(其中1000PPm高量程2台),可燃气体监测仪3台,空气呼吸器15套。

(4)700型或1050型压裂车1台(EPCC临时基地值班)。供浆系统1套,具备分别采用砂泵和螺杆泵给压裂车供浆功能。

3、钻开目的层验收:由项目部组织,在进入目的层前100m进行,对井控装备、硫化氢检测与防护、泥浆材料、重

浆及除硫剂的储备、应急预案及演练、技术交底提出问题的整改情况等进行检查合格后,方可钻开目的层。

二、技术操作要求

(一)基本要求

1、钻井液密度:进入目的层前100米调整泥浆密度,泥浆密度值低于设计给定地层压力系数0.02g/cm3。

2、除硫剂和PH值:根据邻井实钻情况,预测油气显示层位井深,在钻开显示层前100~150米,在钻井液中加入1~3%的除硫剂,钻井液的PH值≥10,现场除硫剂储备5吨以上,循环泥浆PH值降低后,应及时提高PH值和补充除硫剂,新浆补充须符合钻进时的PH值和除硫剂的含量。

3、内防喷工具:近钻头安装1只箭回,钻具出套管鞋位置安装1只旋塞+1只箭回(旋塞在下,箭回在上)。

4、反循环压井管线:试压28MPa,冬季做好防冻保温,进入目的层每次起钻完进行吹扫。

5、钻具探伤:进入目的层后,每次起钻对钻具进行探伤,并将井口1000米钻具,倒换至下部。

6、上水罐:保持单罐上水,确保计量快速、准确。

7、点火要求:在建立循环和通过节流管汇观察时,应保持液气分离器排气管出口有常明火。

8、死卡:配套与钻具尺寸相匹配的死卡及固定钢丝绳。当一个迟到时间内H2S持续出现、套压超过10MPa和井内钻具较少时应安装死卡。

9、应急设备:配备对讲机9台,井控专家、值班干部、

工程师、司钻、节流阀操作(内钳工)、泥浆正副岗、录井队、液面队各1台;班组各岗配备硫化氢监测仪、空气呼吸器各1台;井口操作工和泥浆副岗各配备1台可燃气体监测仪。

10、联系沟通:各岗随时保持沟通,任何作业前应得到相应岗位回应后才能进行作业。

11、人员要求:塔中EPCC项目2名分管领导在临时基地值班;项目部人员分管工程和泥浆负责人在1小时内到达现场;井控专家驻井、钻井队干部24小时值班,定向队、欠平衡、液面监测队等协助单位人员在井场24小时值班。

(二)控压钻进

控压原则:以“微过平衡、微漏失状态”为核心,保持液面稳定或微漏,以不溢为基本要求,寻找近平衡点,严格控制侵入井筒的油气量。

1、控压钻进。

(1)控制井口套压≤5MPa进行控压钻进作业;

(2)套压>5MPa,停止钻进,上提下旋塞及钻杆接头出转盘面;套压>7MPa,关闭闸板防喷器。节流循环排气一周,套压≤5MPa,开闸板防喷器恢复钻进;套压>5MPa,请示提高钻井液密度;

(3)控压循环套压持续上涨至18MPa或1个迟到时间内持续出现硫化氢,立即停止循环并关井,准备反推压井。

2、开停泵。

a.开泵前司钻确认:循环通道畅通、节流阀操作岗到位,

得到回应才能开泵。

b.缓慢开泵,立压上升,打开节流阀,逐步调节开度,保持套压基本不变。

c.逐步提至钻进排量,随立压升高调节节流阀开度,液面处于平衡或微漏状态(每5分钟漏失0.1~0.2m3)。

d.停泵前,司钻确认节流阀操作岗到位。停泵并迅速关闭节流阀,出口不断流,关J2a。

e. 改变排量时,根据立压变化调节节流阀开度,液面处于平衡或微漏状态。

3、接单根。

a.开回水泄立压,观察泄压口,钻井液迅速减小并断流,接单根,关回水,打开J2a;若未减小,回水量超过0.3m3,立即关回水闸阀,用重浆压水眼(附加2MPa), 接旋塞+箭回(旋塞在下,箭回在上)。

b.开泵按第(二)项第2条开停泵措施执行。

4、报告。

(1)上提钻具、划眼、接单根、停泵、倒换泵、泥浆转罐、加泥浆料等需配合的作业前各岗应及时沟通,得到相应岗位确认才能进行。

(2)控压钻进(循环)期间各岗位每5分钟报告一次,异常情况加密或连续报告,发现H2S立即报告。

(3)报告内容。

a.泥浆正岗:以上一个点为基面的液面变化量、进出口钻井液密度和粘度;

b.录井岗:立压、套压、泵冲、液面增减量、气测值及H2S浓度;

c.节流阀操作岗:节流阀开度及开关量和火焰高度;

d.司钻:钻压、立压、泵冲。

5、岗位职责。

(1)值班干部(指挥)岗:全面指挥控压作业,负责指挥调节节流阀开度,接单根、更换旋转控制头总成、压水眼、盖重浆帽等关键工况到钻台指挥作业。

(2)司钻岗:负责本班控压作业,根据其他各岗报告情况,判断工作状况,并具体指挥。

(3)节流阀操作岗:负责节流阀控制,记录并报告阀位开度及出口火焰高度。

(4)泥浆正岗:负责测量、记录并报告液面变化情况,开回水泄压时观察回水返出情况;

(5)泥浆副岗:负责测量钻井液密度、粘度,观察出口返出情况,监测出口H2S浓度,并报告;关闭节流阀后观察出口是否断流;观察旋转控制头总成是否刺漏;负责J2a开关。

(6)录井岗:负责监测液面、立套压、泵冲、气测值和H2S浓度等变化,记录并报告。发现气测值升高或套压异常及时报告,发现H2S报告并启动声光发警仪。

(三)起下钻作业

1、起钻作业

(1)循环排后效。节流循环1.5周以上排气,进出口

密度差≤0.02g/cm3,套压≤5MPa;

(2)停泵关闭节流阀,观察10~15分钟,关井套压≤5MPa,用重浆压水眼(停泵立压附加2MPa);关井套压>5MPa,请示调整钻井液密度。

(3)控压起钻。每起3柱按起出钻具体积的1.5~2倍挤灌泥浆,起钻控制套压≤7MPa。套压>7MPa,节流循环或反推。

(4)检查箭回。

a.起至箭回,停止起钻;

b.卸开箭回上部母扣,用顶开装置顶开箭回芯子,检查是否带压,不带压缷掉箭回,继续起钻。若带压(或顶不开)接方钻杆压水眼。

(5)盖重稠浆帽。

a.起钻至造斜点以上1000米或重浆帽底部位置在4500m左右;

b. 控压泵入重稠泥浆帽(关井套压附加2~3MPa,计算重泥浆量),注入后液面位置控制在200~300m;

c.观察30分钟,无异常,进行起钻作业。

(6)不带压起钻。吊灌起钻,按起出钻具体积的1.5~2倍进行连续灌浆。起钻过程中,若液面上升则加大吊灌量或反推一定量的泥浆。

(7)液面监测。

a.每20分钟监测环空液面一次,液面上涨加密监测。

b.每3~5柱监测钻具水眼内液面一次,液面上涨加密

监测。

c.液面高度上涨至100m,且连续2个点上涨,立即抢接内防喷工具并关井,加大吊灌量或反推一定量的泥浆。

(8)拆旋转控制头总成。起钻至最后两柱钻杆,测量环空液面高度无异常,拆除旋转控制头总成。

2、下钻作业

(1)未带压下钻。

a.井口测试定向工具或长时间不能下钻时,应加大连续灌泥浆量。

b.下钻至钻杆位置,安装旋转控制头总成,关闭J2a。

c.每下5~10柱钻具水眼内灌浆1次。

d.每3~5柱监测水眼液面,若液面上涨,下入箭回失效,再次接旋塞+箭回(旋塞在下,箭回在上)下钻。

e.观察并记录套压变化情况。起压后转入带压下钻。

(2)带压下钻。

a.套压≤7MPa,进行控压下钻。

b.每下5~10柱钻具水眼内灌浆1次。

c.套压>7MPa,先反推5~10m3泥浆,判断是否圈闭压力,套压下降,继续反推至套压降至7MPa以下,继续控压下钻。因圈闭压力引起套压上涨,调节节流阀开度,控制下钻过程中返出泥浆量小于钻具闭排量。

d.每3~5柱监测水眼液面,若液面上涨,下入箭回失效,再次接旋塞+箭回(旋塞在下,箭回在上)下钻。

(3)排重浆。下钻至重浆帽下300~500m,采取分段

循环或在重浆帽以上用轻浆循环的方法使井口带压。

(4)循环排后效。下钻完节流循环一周排后效,套压≤5 MPa,无异常恢复钻进。

3、起下钻岗位职责

(1)岗位设置:司钻岗、泥浆岗、录井岗、值班干部(指挥)岗。

(2)报告内容

a.泥浆岗:起钻挤(灌)入泥浆量,下钻泥浆返出量和出口情况;

b.录井岗:起下钻柱数,挤(灌)入泥浆量,下钻泥浆返出量,套压值。

(3)报告要求:起下钻作业期间每起3柱报告一次,异常情况加密或连续报告。

(4)岗位职责:

a.值班干部(指挥)岗:全面指挥控压作业,在拆装旋转控制头总成、压水眼、盖重浆帽、检查箭回、节流排后效等关键工况到钻台指挥作业。

b.司钻岗:负责本班控压作业,带压起钻作业负责挤灌浆,根据其他各岗汇报情况,判断工作状况,并具体指挥。

c.泥浆岗:负责监测泥浆灌入、返出量和观察出口,报告并做好记录。

d.录井岗:负责观察液面及立、套压变化,报告并做好记录。

(四)存储式测井作业

1、组装仪器

每20min监测环空液面一次,加大钻井液吊灌量。

2、下钻

a. 下钻至钻杆位置,安装旋转控制头总成,关闭J2a。

b.下钻时套管内每1000米顶通一次,裸眼段每600米

顶通一次,顶通后再泵入1~2m3钻井液。顶通压力

4-5MPa,泵压稳定、保证水眼通畅。

c.每3~5柱监测水眼液面,每30min监测环空液面一次,若液面上涨,采用重浆压水眼及环空。

3、释放仪器

a.下钻完循环通畅, 压力稳定后,上提钻具至释放仪器位置,根据测井要求采集数据。

b. 投放钢球,泵推钢球入座,蹩压剪断销钉,释放仪器。

c. 每10min监测环空液面一次, 停泵后液面持续上升或到井口则加大吊灌量或反推一定量的泥浆。

4、吊灌起钻,按起出钻具体积的1.5~2倍进行连续灌浆。起钻过程中,若液面上升则加大吊灌量或反推一定量的泥浆。

5、起钻至最后两柱钻杆,测量环空液面高度无异常,拆除旋转控制头总成。

6、仪器起至井口每20min监测环空液面一次,加大钻井液吊灌量。

(五)异常情况处置

1、控压钻进出口失返、严重井漏、放空、钻时加快(钻进2~3m钻时低于前5m平均钻时的1/2及以上或钻压突降)。

(1)停止钻进,将下旋塞及钻杆接头提出转盘面,做好关井准备,立即向项目部和公司生产运行科汇报。

(2)每10~15分钟吊灌钻井液0.5~1m3,观察出口,发现液面上涨和出口外溢立即关井。含硫区域从环空连续灌含除硫剂5%、PH值≥11的高防硫泥浆2~3 m3/30min,保护钻杆。

(3)测液面高度,观察1小时,若液面不在井口,但高度稳定,起钻至套管鞋观察。

(4)起钻按起出钻具体积的1.5~2倍灌浆。起钻过程中,每20分钟监测环空液面一次,发现液面上涨,立即停止起钻加大吊灌量,关井观察。

(5)若液面在井口,降排量以钻进排量的1/3~1/2循环测漏速,若漏速不大,循环1.5周以上排后效,根据漏速及控压情况调整钻井液密度,重建平衡。

2、旋转控制头胶芯刺漏

(1)发出报警信号,停止钻进或起下钻作业。

(2)关闭环形防喷器,关闭节流阀,再关闭节流阀前的平板阀(J2a)。

(3)将环形防喷器液控压力调至4MPa左右(过钻杆接头时微漏)。

(4)打开旋转控制头旁通泄压闸阀,卸掉环型防喷器和旋转控制头之间的压力,注意观察出口是否断流,如未断流可适当调高环形液控压力,但不大于7MPa。

(5)配合欠平衡值班人员拆旋转控制头控制管线,松卡箍。

(6)缓慢上提钻具取出旋转控制头总成,更换已装配好新胶芯的总成。

(7)缓慢下放将总成坐入旋转控制头壳体,关卡箍、接控制管线,恢复旋转控制头工作。

(8)开环形防喷器,将环形防喷器液控压力调整至

10.5MPa。

三、反推压井施工

(一)反推压井鉴定条件

1、控压循环套压值达到18MPa。

2、控压钻进或循环发现硫化氢,超过1个迟到时间未消除。

出现以上情况,应立即进行反推压井作业。

(二)施工指导思想

采用高粘高切+高密度泥浆,大排量推回井筒油气,压稳油气层。

1、正推

泥浆量:1个水眼容积+推入地层5~10m3泥浆;

泥浆构成:密度1.40×20m3+1.20~1.30 g/cm3(根据推入地层量与水眼容积确定)

2、反推

泥浆量:1个环空容积+推入地层20~25 m3泥浆;

泥浆构成:密度1.40×30m3+1.20~1.30 g/cm3×30m3高粘滴流+1.20~1.30 g/cm3(根据推入地层量与环空容积确定,视各井压力值最终确定钻井液密度)。

(三)施工准备

1、高粘泥浆:密度1.20~1.30g/cm3×30m3。

2、压井泥浆:密度1.40g/cm3×50m3;1.20~1.30 g/cm3(根据推入地层量与井眼容积确定),除硫剂含量2~3%、PH 值≥11;

3、压井设备:泥浆泵2台,700型(或1050型)压裂车1台,并接好压裂车供浆管线。

4、井口钻具固定:用死卡和Ф22mm钢丝绳6~8根四角固定。

5、应急设备:施工组各配备对讲机1台;班组各岗配备硫化氢监测仪、空气呼吸器各1台;井口和出口操作人员各配备1台可燃气体监测仪。

(四)施工步骤

1、正推施工:

(1)检查井口防喷器和节流压井管汇闸阀的开关状态,确认处于正常关井状态,泥浆泵循环系统倒至正循环。

(2)泥浆泵以小排量打与关井立压相当的平衡压力,停泵。

(3)试打开旋塞阀,使循环管汇与钻具水眼连通,检

查循环管汇是否有剌漏,防高压连通后造成蹩漏和剪断泥浆泵安全销,发现异常立即关闭旋塞,无异常打开到位。

(4)缓慢启动泵,小排量推入钻井液,压力低于15MPa 后提排量,保持排量1~1.5 m3/min,控制压力在25MPa以内。

(5)正推完,停泵观察立压,立即转入反推作业。

2、泥浆泵反推施工:

(1)检查井口节流和压井管汇各闸阀开关状态,确认压2、3、4号平板阀关闭;内控1号关闭,内控 2、3、4号闸阀打开,J2a关闭,泥浆泵循环系统倒至反循环。

(2)打开压2号平板阀,用泥浆泵以小排量给内控1号闸阀打与关井套压相当的平衡压力,停泵,检查反循环管汇是否有剌漏。

(3)打开内控1号闸阀,使反循环管汇与井口环空连通,防高压连通后造成蹩漏和剪断泥浆泵安全销,发现异常立即关闭内控1号平板阀。

(4)缓慢启动泥浆泵,小排量推入钻井液,压力低于15MPa后提排量,保持排量1.5~2m3/min,压力控制在25MPa 以内。若压力过高,泥浆泵无法启动,使用压裂车推入(见压裂车反推施工)。

(5)反推完,关闭压2号平板阀关井,观察套压值,无套压监测液面高度;吊灌1m3/30min,观察转入下步作业。

3、压裂车反推施工:

(1)检查井口节流和压井管汇各闸阀开关状态,确认

压2、3、4号平板阀关闭;内控1号关闭,内控 2、3、4号闸阀打开,J2a关闭,泥浆泵循环系统倒至反循环。

(2)压裂车冲管线试压45MPa。

(3)打开压4号平板阀,压裂车以小排量打与关井套压相当的平衡压力,停泵,检查管汇是否有剌漏。

(4)打开内控1号闸阀,使压裂车循环管汇与井口环空连通。

(5)缓慢启动压裂车,小排量推入钻井液,压力低于25MPa后提排量。待压力低于20MPa后,转入泥浆泵反推施工。

特别注意:施工过程中,若钻具断落,井口钻具上顶,危及井口失控,在指挥组组长的指挥下,立即关剪切闸板,剪断井内钻具,实施关井,停止施工;若钻具断落未危及井口安全,则继续作业。

4、组织分工及职责

(1)指挥组,由项目部分管工程的领导任组长。主要职责:

a.负责制定施工技术方案和安全措施。

b.现场所需材料、车辆、设备、工具等的准备、安排、联系。

c.现场施工的统筹安排。

d.负责压井施工全过程的指挥。

(2)井口组,由钻井队平台经理任组长。主要职责:

a.根据现场指挥的命令及时开关井口闸门和地面管汇

闸门。

b.负责井口钻具的固定、手动操作杆的开关及钻台上下其它的一些工作。

c.定期检查远控房、液控管线、井控装置的情况,确保正常工作。

d.安排专人负责剪切闸板的操作,紧急情况时,按指令及时有效地使用剪切闸板控制井口。

(3)车泵组,由钻井队平台副经理任组长;主要职责:

a.保证泥浆泵、压裂车在施工全过程的正常运行。

b.按照拟定的技术措施进行压井作业。

(4)泥浆组,由项目部负责泥浆人员任组长。主要职责:

a.负责按照拟定的技术措施的要求准备足够数量的压井液。

b.保证压井液的性能满足施工的需要。

c.压井液、泥浆材料及添加剂的管理、数量清点、数据记录。

d.维护配制压井液的设备,保证完好。

e.负责施工注入泥浆的计量、倒罐和压裂车供泥浆。

(5)资料组,由钻井工程师任组长。主要职责:

a.及时整理各类施工资料,信息归口。

b.施工过程数据资料的记录。

(6)警戒应急救援组,由安全监督任组长,主要职责:

a.外围警戒点和安全点的位置选择与警戒人员落实。

b.施工全过程的安全监控和抢险应急。

c.实施意外中毒人员的抢救救护。

四、异常情况汇报程序

(一)控压钻进过程中,若套压超过5MPa应停止钻进,节流循环,钻井队立即向井控把关人员汇报。钻井队节流循环控制套压权限在10MPa以内。

(二)若节流循环套压超过10MPa,钻井队应立即向公司生产运行科和项目部汇报,并由运行科报告相关领导。井控把关人员与钻井队共同制定循环排气措施,由井控把关人员指导节流循环,项目部人员在1小时内应到达现场。

(三)节流循环期间,井控把关人员控制套压高限在18MPa以内,若超过18MPa应立即停止循环并关井,做好反压井准备,同时向EPCC项目部分管领导汇报,在分管领导指挥下进行反压井作业。

(四)钻进过程中,若发生放空或钻时加快、井漏(漏速超过10m3/h)等异常情况,应立即停止钻进,关井吊灌观察半小时无异常,吊灌起钻至套管鞋,同时钻井队应立即向公司生产运行科和项目部汇报,并由运行科报告相关领导,项目部人员在1小时内应到达现场并指导作业。

(五)钻进过程中,若出口发现硫化氢显示,应立即停止钻进,向公司生产运行科和项目部汇报,并由运行科报告相关领导。项目组人员在1小时内应到达现场,由项目部人员指导节流循环。若循环排气1个迟到时间后,出口仍然有硫化氢显示,立即停止循环并关井,做好反压井准备,同时

向EPCC项目部分管领导汇报,在分管领导指挥下进行反压井作业。

工程钻探安全操作规程(正式)

编订:__________________ 单位:__________________ 时间:__________________ 工程钻探安全操作规程 (正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-6757-63 工程钻探安全操作规程(正式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 第一条安装、拆卸和搬迁钻机必须遵守下列规定 1.安装、拆卸钻塔前,应对钻塔构件、工具、绳索和起落架等进行严格检查。 2.安、拆钻塔工作应在机长的指挥下进行;安装人员必须戴安全帽。在塔上工作时必须要穿平底的橡胶鞋;必要的工具、螺栓要放在工具袋内;不得在安、拆钻塔的同时在塔下进行工作。 3.竖立钻架时,应先将钻架顶部架起一定高度;架顶要栓好安全绷绳,两腿底端暂时固定,另一腿(四角架则是两腿)底部绑上钢丝绳或粗麻绳,由专人统一指挥,用绞车或人力均匀牵引。工作人员必须离开钻架起落范围,并要有专人掌握绷绳,随时注意观察绷绳松紧程度和钻架起落过程中的动向。 4.拆卸各种机器时,禁止用大锤猛力敲打或盲目

钻井工程技术规范

Q/YCZJ 延长石油油气勘探公司企业标准 钻井工程技术规范 油气勘探公司钻井工程部

目录 前言V 1范围 1 2规范性引用文件 1 3钻前基建工程 2 3.1井位勘定 2 3.2井场布置 2 3.3井场土建工程 3 4公路工程 4 5验收 4 6钻井设备的安装与调试 5 6.1水电安装 5 6.2机械设备安装 5 6.3井架安装与起升7 6.4电气设备的安装及调试8 6.5气控系统安装要求9 6.6顶驱安装、调试、使用9 7钻井环境安全要求1 1 8钻进作业1 2 8.1钻进1 2 8.2井身质量控制1 3 8.3取心1 4 8.4起下钻、接单根1 6 8.5钻头18 8.6钻具19 8.7钻具探伤、试压、倒换、错扣检查制度20 8.8螺杆钻具20 8.9钻井仪表的使用与维护2 1 9固井2 1 9.1固井设计2 1 9.2固井准备2 3 9.3下套管2 6 9.4注水泥施工2 6 9.5尾管固井27 9.6分级固井27 9.7环空蹩回压候凝28 9.8固井后期工作28 9.9套管试压28 9.10固井质量标准28 10钻井液29 10.1井场钻井液实验室29 10.2钻井液材料存放场所3 1 10.3容器、设备3 1 10.4钻井液性能3 1 10.5钻井液的配制及维护处理3 2

10.6钻井液固相控制3 4 10.7井漏的防治措施3 4 10.8储层保护3 4 10.9钻井液材料使用及管理3 5 11井控3 5 11.1井控设计3 5 11.2井控装置安装、试压、使用及管理37 11.3钻开油气层前的准备和检查验收4 2 11.4钻井及完井过程中的井控作业47 11.5溢流的处理和压井作业50 11.6防硫化氢安全措施5 1 11.7井喷失控的处理5 4 12定向井、丛式井、水平井5 4 12.1设计原则5 4 12.2钻具组合5 4 12.3定向钻进5 6 13欠平衡钻井57 13.1适用条件57 13.2设计原则57 13.3井口装置及设备要求57 13.4施工准备57 13.5施工作业58 13.6欠平衡钻井作业终止条件59 14气体钻井59 14.1适用条件60 14.2设计原则60 14.3设备及场地要求60 14.4施工准备60 14.5施工作业6 1 14.6气体钻井作业终止条件6 2 14.7安全注意事项6 2 15中途测试6 3 15.1测试原则6 3 15.2施工设计6 3 15.3施工准备6 4 15.4施工作业6 5 15.5资料录取与处理67 15.6H S E要求67 16井下事故的预防和处理67 16.1卡钻67 16.2防断、防顿69 16.3防掉、防碰天车70 16.4防止人身事故7 1 16.5其它7 1 17完井和交井7 2 17.1完井质量要求7 2 17.2交井程序7 2 17.3交井资料7 3 附录A7 4 (规范性附录)7 4

钻井技术操作规程

Q/CNPC—CY 四川石油管理局企业标准 Q/CNPC-CY 97—2005 代替Q/CY 097—1998 钻井技术操作规程 2005—XX—XX发布 2005—XX—XX实施四川石油管理局发布

Q/CNPC-CY 97—2005 目次 前言222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222Ⅱ 1 范围222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222 1 2 规范性引用文件222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222 1 3 钻井设备的安装2222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222 4 钻进2222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222 5 钻井液22222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222 6 事故的预防及处理22222222222222222222222222222222222222222222222222222222222222222222222222222222222222222 7 定向井、丛式井、水平井22222222222222222222222222222222222222222222222222222222222222222222222222222222222222222 8 固井2222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222 9 井控2222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222 10 中途测试2222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222 11 测井作业222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222212钻井环境安全的特殊要求222222222222222222222222222222222222222222222222222222222222222222222222222222222 13 完井和交井2222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222 14 欠平衡钻井2222222222222222222222222222222222222222222222222222222222222222222222222222222222222222222 I

地源热泵钻井安全操作规程

天津康远科技中心及康远科技中心扩建项目 (地源热泵空调工程) 钻 井 安 全 操 作 规 程

编制人: 审核人: 2009年8月15日 我天津中央空调销售有限公司康远国际项目部现有四台机械于现场施工。其中每台机械配备人员四名,每台机械的组成:4.7M龙门架一套、5t钻机一台、7.5KW电机一台、5.5KW卷扬机一台、7.5KW 高压水泵一台、100A移动配电箱一个、2.5M钻杆50根、3M下管杆40个。 以下为我钻机安全操作规程: 1、钻孔机作业区内应无高压线路。作业区应有明显的标志或围挡,非工作人员不得进入。进入现场人员必须佩戴还安全帽及劳保护具。每台钻机要由专门的施工人员负责,严禁他人操作。 2、机组人员作登高检查或维修时,必须系好安全带;工具和其他物件应放在工具包内,高空人员不得向下随意抛物。 3、使用钻机的现场,应按钻机说明书的要求清除清除孔位及周围的石块等障碍物。 4、作业场地距电源变压器或供电主干线距离应在200以内,启动时电压降不得超过额定电压的10%。

5、电动机和控制箱应有良好的接地装置。 6、安装前,应检查并确认钻杆及各部件无变形;安装后,钻杆与动力头的中心线允许偏斜为全长的1%。 7、安装钻杆时,应从动力头开始逐节往下安装,不得将所需钻杆长度在地面上全部接好后一次起吊安装。 8、动力头安装前应先拆下滑轮组,将钢丝绳穿绕好。钢丝绳的选用应按说明书规定的要求配备。 9、安装后电源的频率与控制箱内频率转换开关上的指针应相同,不同时应采用频率转换开关予以转换。 10启动前应检查并确认钻机各部件连接牢固,传动带的松紧度适当,减速箱内油位符合规定。 11、启动前应先将操纵杆放在空挡位置。启动后应做空运转试验,检查仪表、制动等工作是否正常后方可作业。 12、施钻时应先将钻杆缓慢放下,使钻头对准井,当电流偏向无负荷状态时即可下钻。在钻孔过程中,当电流超过额定电流时应放慢下钻速度。 13、钻孔中卡钻时应立即切断电源,听之下钻。为查明原因前不得强行启动。 14、作业中,当需改变钻杆回转方向时应待钻杆完全停止后再进行。 15、钻孔时当机架出现摇晃、移动、偏斜或钻头内发出有节奏的响声时,应立即停止,经处理后方可继续施钻。

钻探作业安全操作规程示范文本

钻探作业安全操作规程示 范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

钻探作业安全操作规程示范文本 使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1.地质钻探从业人员必须接受安全教育,经考核合格方 可上岗。钻机机长是机台的安全责任人,负责全机台的安 全施工。新工人必须在机长或熟练工人指导下进行操作。 2.进入钻场必须戴安全帽,穿整齐合体的工作服,严禁 赤脚或穿拖鞋。禁止酒后操作施工。 3.机台从业人员必须遵守劳动纪律,操作时要精力集 中,不准嬉戏、打闹、打瞌睡,不准擅自离岗或串岗。 4.进场前,应弄清场内架空线路、地下管网、通讯电缆 等分布情况,场地附近有高压线路时,钻塔与高压线必须 保持安全距离,10千伏以上不小于5米,10千伏以下不小 于3米,不得在高压线下作钻机整体迁移。 5.现场管材、物品、工具等必须摆放整齐。钻场内严禁

存放有毒、有腐蚀性的化学药剂。使用时,必须按有关规定戴好防护装备。 6.起落塔架时未经检查设备不准起落。起落时,塔架周围严禁站人。 7.开孔前必须检查钻机、柴油机、天车、塔架等各种机械的螺钉是否上紧,塔材是否配套齐全,钢丝绳是否完好,确定安全可靠时,方可开工。 8.钻机立轴,天车中心(或前缘切点)与钻孔必须在同一垂直线上。 9.塔上工作人员必须系好安全带,不准把头、手伸至提引器上行下落的范围。 10.机械运转时,不准从事零部件的拆装工作,不准触摸和擦洗运转着的部件。 11.各种外露的传动皮带、明显轮、转动轴链条等应有防护罩或防护栏杆,且栏杆上不准放置任何物件。12.

井控安全操作规程

井控安全技术操作规程 文件编码:HNZJ/HSE 6.1.5.1—2002 版本号:B 编写人:姜红波 审核人:陈博安 批准人:田平 批准日期:二○○八年?月??日 -------------各类专业好文档,值得你下 载,教育,管理,论文,制度,方案手

1 总则 1.1 为了规范钻井生产过程中对涉及井控装备的安装;井控装置、设备、工具、元(器)件的试压;钻井施工过程中的各层套管的承压试验;地层承压试验;井控装置的现场检查、保养、使用;溢流、井喷和井控防喷演习过程中的开关井的操作;井控装备拆卸等过程的安全管理,预防各类事故的发生,特制定本规程。 1.2本规程适用于本公司所属各钻井队井控作业的安全管理。 1.3 职责 1.3.1生产技术科负本作业的技术指导和执行过程的监督检查; 1.3.2安全环保监察科负责本规程的安全监督管理; 1.3.3各钻井队负责本单位有关井控作业措施的落实和安全监护工作。 2 规范性引用文件 SY/T5964—2006 钻井井控装置配套安装调试与维护 SY/T6426—2005 钻井井控技术规程 SY/T5430—1992 地层破裂压力测定套管鞋试漏法(2005年3月更改)SY/T5467—1992 套管柱试压规范 Q/SH1030 098—2006 河南油田钻井井控技术规程实施细则 钻井工程公司井控实施细则(补充) 3 井控装备安装操作规程 3.1基本要求: 3.1.1作业人员必须经过相关知识培训,掌握相关知识和技能,并取得相应操作证件,按规定穿戴好劳动保护用品方可作业; 3.1.2 作业前召开班前会,明确作业任务,分析作业现场情况,对可能存在的安全风险进行辨识,制定防范措施;确定现场负责人、指挥人、安全监护人和操作 -------------各类专业好文档,值得你下 载,教育,管理,论文,制度,方案手

钻井作业安全操作规程

钻井作业安全操作规程 1.1 交接班规程 1.1.1 钻进交接班 1)接方上钻台,交方停转,提起钻具,方钻杆出转盘,取出方补心,刹车。双方核对悬重、钻压、泵压和井下钻具结构。 2)接方接过刹把停总车,活动高速、低速、转盘气开关试气,耳听离合器进放气情况,试刹车,无问题后进行交接。 3)接班后分别合高速、低速、转盘离合器,下放钻具,配合钻工检查离合器、链条和保养整改情况。 1.1.2 起下钻交接班 1)起下钻时,钻具必须提起来,转盘上面不少于一个单根,双方核对悬重和下井工具,钻具规格、数量。 2)接方接过刹把,停总车,试气和试刹车后进行交接。 3)接班后进行检查。 1.2 操作前准备 1)接班前检查,召开班前会,根据生产任务搞好工作安排,使全班每个人都能明确本班任务和安全生产注意事项,确保生产有条不紊,安全无事故。 2)检查刹车系统是否工作良好。 3)检查大绳的死、活绳头固定情况及大绳有无断丝。 4)绞车、转盘传动装置各部位链条、万向轴、牙嵌离合器等工作状态是否正常。 5)气路系统不漏气、性能好,各种仪表灵敏可靠。 6)检查提升系统及水龙头运转是否正常。 7)检查防碰天车装置是否灵敏。 8)要求岗位人员把井口附近清理干净、利索,便于操作。

1.3 下钻头、工具、钻具检查规程 1.3.1 钻头 1)钻头型号、尺寸符合设计,无操作,否则不能下井。 2)丝扣、焊缝、台阶完好,储油系统压力平衡畅通,牙轮互不咬合、转动灵活、喷嘴尺寸符合设计要求,固定牢固。 3)钻头丝扣清洗干净试上。先用手把钻头丝扣旋上到转不动为止,此时两台肩间隙0.35~0.75mm为宜(可用厚簿规插入法测量)。若小于此要求,说明钻头丝扣偏小;若大于此要求,说明钻头丝扣偏大,都不符合钻头与钻具的连接要求。 4)用手将符合间隙规定的钻头卸下,将钻头丝扣均匀地涂上丝扣油,然后再用手上完扣,关闭转盘销子,再用大钳紧扣。5道猫头绳拉紧。紧扣时不能猛拉猛推,以免损伤牙轮钻头和丝扣。 5)钻头上紧后,上提钻具再检查牙轮,喷嘴巴掌各个部位,符合要求者方允许下井。 6)刮刀钻头检查丝扣、焊缝、台阶、喷嘴、刀片无碰伤,外径尺寸符合设计要求,接到钻具上紧后再检查上述内容。无问题下井。 7)PDC钻头按有关规定操作。 1.3.2 动力钻具 1)动力钻具上钻台必须用大钩和绷绳抬(绷绳套不允许在钻头短节上)。 2)螺杆井口试运转,合格后才能下井。 3)涡轮井口试运转,不转时可适当加大排量,再不转时,可用转盘带着转动几分钟,再不转不准下井。 4)扣上吊卡,大钩和绷绳抬上钻台,不能碰撞。 1.3.3 接钻铤 1)丝扣刷净,入井钻铤符合规定标准(弯曲度及磨损情况等),下井前应用双钳紧扣,丝扣油符合要求。 2)钻铤下井必须使用安全卡瓦,安全卡瓦不能卡反,安全卡瓦节数符合规定,使用时卡平、卡紧。所卡部位至钻铤卡瓦距离一般在5cm左右。 3)公扣戴护丝,母扣上提升护丝,气动绞车拉到大门坡道上摆正。

地质钻探工程安全生产操作规程(通用版)

The prerequisite for vigorously developing our productivity is that we must be responsible for the safety of our company and our own lives. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 地质钻探工程安全生产操作规程 (通用版)

地质钻探工程安全生产操作规程(通用版)导语:建立和健全我们的现代企业制度,是指引我们生产劳动的方向。而大力发展我们生产力的前提,是我们必须对我们企业和我们自己的生命安全负责。可用于实体印刷或电子存档(使用前请详细阅读条款)。 一、修筑机场地基: 1、机场地基应平整、坚固、稳定、适用。钻塔底座的填方部分,不得超过塔基面积的1/4。 2、在山坡修筑机场地基,当岩石坚固稳定时,坡度应小于80°;地形松散不稳时,坡度应小于45°。 3、机场周围应有排水设施。在山谷、河沟、地势低洼地带或雨季施工时,机场地基应修筑拦水坝或修筑防洪设施。 4、机场地基应满足钻孔边缘距地下电缆线路水平距离大于5m,距地下通讯电缆、构筑物、管道等水平距离应大于2m。 二、钻探设备安装、拆卸、搬迁: 1、安装、拆卸钻塔前,应对钻塔构件、工具、绳索、挑杆和起落架等进行严格检查。 2、安装、拆卸钻塔应在安装队长、机长统一指挥下进行,作业人员要合理安排,严格按钻探操作规程进行作业,塔上塔下不得同时作

业。 3、安装、拆卸钻塔时,起吊塔件使用的挑杆应有足够的强度。拆卸钻塔应从上而下逐层拆卸。 4、禁止穿戴钉子或者硬底鞋上塔作业。 5、安、拆钻塔应铺设工作台板,塔板台长度、厚度应符合安全要求。 6、夜间或5级以上大风、雷雨、雾、雪等天气禁止安装、拆卸钻塔作业。 钻塔安装与拆卸应遵守下列规定: 1、起、放钻架,应在机长统一指挥下,有序地进行。 2、竖立或放倒钻架前,应当埋牢地锚。 3、竖立或放倒钻架时,作业人员应离开钻架起落范围,并应专人控制绷绳。 4、钻架腿之间应当安装斜拉手。 5、钢管钻架应采用无缝钢管制作,钻架腿要在连接处的外部套上钢管结箍加固。 6、起、放钻架,钻架外边缘与输电线路边缘之间距离,应符合下表规定:

钻井作业操作规程

钻井作业操作规程 1 司钻岗操作的重点要求 1.1司钻在操作过程应及时调试好刹把角度,调刹把时大钩上严禁有负荷。刹带下面严禁垫东西。 1.2钻具在裸眼井段内静止时间不超过3min,以上下活动为主,活动幅度大于4m。 1.3起下钻、钻进作业时刹把上不得离人。 1.4在钻井施工过程中,发生钻具遇卡,司钻一方面安排人员向值班干部汇报,一方面应针对卡钻的性质,及时采取解卡措施。 卡钻初期处理的一般原则: a)上提遇卡以下放为主。 b)下放遇阻卡以大力上提为主。 c)粘附卡钻以压放转动为主。 d)沉砂砂桥卡钻要即使小排量顶泵。 e)尽量保持循环畅通。 2 各工序操作的重点要求 2.1下钻 2.1.1下钻注意控制钻具下放速度,当悬重超过300KN,司钻应使用辅助刹车。 2.1.2下钻铤时,井架工注意观察提升短节是否倒扣,发现倒扣立即发出信号通知司钻。2.1.3下完钻铤及时在井口放上小补心。 2.1.4钻具上扣时如用B型大钳紧扣;液压大钳上扣时钳头不得打滑,扭矩应达到附表2、附表3规定的要求(液压大钳上扣扭矩与液压的关系见附表1)。 2.1.5下钻司钻注意观察指重表,遇阻不超过100kKN,遇阻应起钻至正常井段后开泵循环划眼。 2.1.6下钻时外钳、泥浆工注意观察井口钻井液返出情况,连续3柱不返钻井液,司钻应接放钻杆开泵循环,待循环正常后再下钻。 2.1.7井深超过2500m或井下泥浆静止时间超过24h,下钻时应分段顶泵或循环,但应该避免在易垮塌井段顶泵或循环。 2.1.8下钻中途及下钻完开泵要求小排量间断开泵,注意观察泵压表,开泵泵压根据不同地层情况而定,防止憋漏地层,开泵不通应立即起钻至正常井段再接方钻杆开泵。当井口返出钻井液后,慢慢加大排量至正常。 2.2划眼 2.2.1在上部软地层划眼时,当泵开通泵压正常后缓慢下放钻具,遇阻10-20KN后拨动转盘划眼,待悬重恢复后再下放。以冲划为主,防止出现新眼。 2.2.3下部硬地层划眼时,启动转盘负荷正常后缓慢下放钻具遇阻划眼,开始钻压不超过10-50KN,hua烟正常后再视情况决定划眼钻压。 2.2.4划眼过程中注意转盘负荷和泵压,发生转盘负荷增大及时停转盘并控制好倒车。 2.3钻进 2.3.1下钻完循环正常后,司钻刹住刹把启动转盘,安排人员将指重表灵敏指针刻度调至“零”。 2.3.2钻进时发生蹩跳钻时要分析原因。钻头使用到后期当出现蹩跳钻时应立即起钻。 2.3.4钻进过程中注意观察泵压和悬重,发现泵压、悬重下降,应立即检查原因,若地面检查不出原因应起钻检查。 2.3.5钻进中循环系统出现故障,需较长时间修理时,应把钻头起至安全井段。 2.3.6使用高效钻头要注意搞好短程起下钻,在大斜度定向井钻井过程中根据井下摩阻情况

岩土工程勘察钻探安全操作规程(一)

岩土工程勘察钻探安全操作规程(一) 第一条安装、拆卸和搬迁钻机必须遵守下列规定 1.安装、拆卸钻塔前,应对钻塔构件、工具、绳索和起落架等进行严格检查。 2.安、拆钻塔工作应在机长的指挥下进行;安装人员必须戴安全帽。在塔上工作时必须要穿平底的橡胶鞋;必要的工具、螺栓要放在工具袋内;不得在安、拆钻塔的同时在塔下进行工作。 3.竖立钻架时,应先将钻架顶部架起一定高度;架顶要栓好安全绷绳,两腿底端暂时固定,另一腿(四角架则是两腿)底部绑上钢丝绳或粗麻绳,由专人统一指挥,用绞车或人力均匀牵引。工作人员必须离开钻架起落范围,并要有专人掌握绷绳,随时注意观察绷绳松紧程度和钻架起落过程中的动向。 4.拆卸各种机器时,禁止用大锤猛力敲打或盲目乱拆。由机器上拆下的小零件、仪表、油管等,应专人妥善保存。气孔、油眼必须堵严。各连接螺栓、螺帽、轴座、销子等,卸除后仍应装回原处。 5.严禁抛掷、滚放器材、工具。 6.用汽车搬运机械时,要放稳绑牢。由有经验的人指挥,并应互相配合好。人工装卸时,应有足够强度的跳板;用吊车或葫芦起吊时,钢丝绳、绳卡、挂钩及吊架腿应牢固。多人抬动设备时,应有专人指挥,相互配合。钻机整体迁移时,应在平坦短距离地面上进行,应采取防倾斜措施;禁止在高压电线下和坡度超过15°坡上或凹凸不平和松软地

面整体迁移钻机。 7.在地形平缓、钻孔相互间距离较近、又具有牵引设备时,可采用整体迁移和半整体迁移的方法搬运设备。迁移前要详细了解通过地段的地面及空中状况,迁移过程中要有专人指挥。在有高压电网的地区不得在高压线下作整体迁移。 第二条升降钻具应遵守下列规定 1.升降钻具前应做好以下工作 a.准确丈量机上余尺;松开卡盘或打开倒杆器。 b.认真检查升降机的制动装置、离合装置、提引器、游动滑车和拧卸工具等是否安全、好用。天车要定期加油和检查。 c.检查绳卡及钢丝绳的磨损情况,钢丝绳固定连接绳卡,应不少于3个,绳卡距绳头,应大于钢丝绳直径的6倍;钢丝绳,应定期检查,变形、磨损、断丝钢丝绳应及时报废更换,不得继续使用;提引器处于孔口时,升降机卷筒钢丝绳圈数不少于3圈。 2.升降钻具过程中必须遵守以下规定 a.操作升降机人员应与孔口和塔上(或操作扶摆管)人员紧密配合,互相关照,并按他们发出的信号进行操作。 b.操作升降机要稳,不得猛刹猛放。同时要防止提引器、游动滑车等碰撞台板(或钻杆靠架)。升降过程中不得用手扶摸钢丝绳。 c.孔口操作人员必须站立在钻具起落范围以外。摘挂提引器时要注意防止回绳碰打。抽、插垫叉要防止砸手。

钻井工序操作规程

钻井工序操作规程 Revised at 2 pm on December 25, 2020.

钻 井 主 要 作 业 工 序 基 本 操 作 规 程一、钻机搬迁、安装 电动钻机

钻前施工 1)根据电动钻机(ZJ50D或ZJ70D)基础摆放要求平整井场。 2)井架底座、柴油发电机组、钻井泵底座基坑应设置在挖方上,若设置在填方上要进行技术处理;基坑耐压强度应大于2MPa,基础平面度误差不大于3mm。 3)以井眼中心为基准,划出纵向和横向中心线及所有地面设备基础位置线。 4)按设计基础图要求建造摆放钢筋混疑土基础梁或摆放钢木基础等其他类型的基础。 5)按ZJ50D或ZJ70D设备安装摆放图划出设备安装摆放位置线。 搬迁 搬迁准备 1)召开全队职工大会,进行合理分工,明确任务和质量要求,交待注意事项及安全要求。 2)准备好吊装设备的绳套、绑车的铁丝或绳索及其他用具。 3)零散物件归类放入材料房或爬犁并固定牢靠。 4)宿舍内物品应收藏好,需固定的固定,关闭总电源开关。 搬迁 1)吊车到井场后指挥其停放在合理位置,按规定打好千斤。 2)按照分工,每台吊车为一组吊装设备。 3)设备吊装顺序: 前左右基座→后左右基座→起放底座人字架→绞车前、后梁→转盘梁→绞车→绞车动力机组→转盘驱动箱→转盘及万向轴→钻台铺板→井口机械化工具→钻台偏房→起放井架人字架→井架→天车→钻井泵→循环罐→高压管汇→SCR(MCC)房→柴油发电机组→电缆槽→油罐→爬犁→材料房→值班房→石粉罐→野营房→其他安全要求 1)吊装、卸车时必须根据设备重量、尺寸选择安全系数高的压制绳套,绳套必须挂牢,起吊时设备上、设备下、起重臂吊装旋转范围内严禁站人。 2)吊装、卸车时必须有专人指挥,严禁盲目蛮干和违章作业。 3)易滚、易滑设备装车时要垫防滚防滑物并捆绑牢靠。 4)超宽、超长、超高设备运输中应采取相应的安全防范措施并做安全标志。 5)拉运设备的货车车厢内严禁乘坐人员。 钻机的安装

钻井队安全管理制度及操作规程

北京中成新星石油技术开发股份有限 公司 安全管理制度及操作规程 50138钻井队

50138钻井队安全管理制度结合“三会”精神,强调以“强三基,反三违,除隐患”为主题的安全管理活动年,大力进行目标宣传,高度统一职工思想,制定本队奋斗目标,宣传贯彻各种安全制度和操作规程,确保职工队伍平稳启动,安全生产。安全管理全年实现“三零一降”目标,成为总公司安全生产先进单位,为实现全年四万五千米任务的目标而奋斗。 安全管理领导小组机构: 组长:胡殿成 副组长:杨世军郭洪瑞 成员;马伟军周荣奎高永强刘学明金城军金城东 岳国忠 一、安全设施管理 1、安全带配置4幅,井架2幅,钻台2幅,由井架工负责保养和管理; 2、井场消防器材的定期检查、保养由司机长负责,由司机负责日常保养; 3、防碰天车、刹车系统、死活绳头、死绳固定器、泥浆泵安全阀等关键要害部位的定期检查保养由机械工负责,日常管理保养由司钻负责;安全阀日常管理保养由副司钻负责; 4、钻台、机房、泵房、二层台栏杆及井架梯子的定期检查保养由钻台大班负责管理,日常检查保养由井架工负责保养和管理;

5、井场所有安全标志牌隔离带的定期检查管理由副队长负责管理,日常检查管理由场地工负责保养和管理; 二、安全资料管理 1、值班房各种交接班记录、班前班后会记录、HSE检查记录由副队长负责管理收集; 2、HSE计划书的编制,STOP卡的运行、周分析和讲评由副队长负责管理; 3、HSE周检查表的运行、上级部门检查提出的问题以及HSE监督员下发的整改通知单,具体由副队长安排落实整改,及时反馈整改通知单; 三:安全生产管理制度: 1:牢固树立“安全第一,预防为主”的思想,坚持每星期一HSE领导小组活一次,一口井坚持对在岗职工进行一次安全教育,单井进行一次安全总结。 2:坚持开好班前班后会,司钻要对工作进行全面安排,副司钻认真强调安全工作,搞好HSE讲话。 3:严格按岗位责任制,巡回检查制检查交接班情况,杜绝走马观花,不仔细检查。 4:严禁非本岗位的人员操作,不许串岗、乱岗,当出现岗位缺少人员时,规定只能由上往下顶岗,不许由下往上顶岗,杜绝非本岗位人员操作。 5:上井人员必须做到“两穿两戴”,确保人身安全。

工程钻探安全生产规程详细版

文件编号:GD/FS-6328 (操作规程范本系列) 工程钻探安全生产规程详 细版 The Daily Operation Mode, It Includes All The Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify Management Process. 编辑:_________________ 单位:_________________ 日期:_________________

工程钻探安全生产规程详细版 提示语:本操作规程文件适合使用于日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 第一节原则 一、基本原则 1、安全第一原则:任何工程、任何时候、任何地点,保障钻探和非钻探人员的人身安全是第一位的、压倒一切的原则。 2、万无一失原则:安全规程必须确保人员在万一疏勿的情况下都不会出安全事故,做到万无一失。 3、人人遵守原则:无论水平有多高、经验有多丰富、工龄有多长、无论老板、现场技术负责人、现场管理员、机长还是下手都必须遵守、不得违反。 二、安全管理的基本内容

(一)消除安全隐患: 1、消除设备和构件本身的安全缺陷; 2、消除钻探方法本身的安全缺陷; 3、消除人员的安全缺陷:新来机长必须配2名老下手,老机长至少配1名熟练下手。 4、用前安全检查:每一样设备及部件使用之前必须进行详细的安全检查,使它们无安全隐患。 (二)安全教育: 1、新来人员上岗前的安全教育:①新来的机长上岗前必须经现场技术负责人对他进行1天(记工日)的安全教育,考试合格后才能上岗。②新来的下手上岗前必须经现场技术负责人对他进行1天(记工日)的安全教育后才能上岗(至少宣读、讲解两遍安全生产规程内容)。 2、定期教育:①、每10天由现场技术负责人

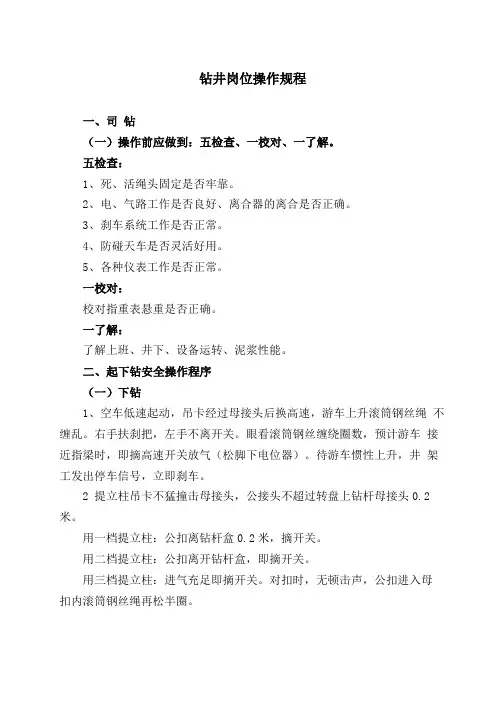

石油钻井岗位操作规程

第一章司钻岗位操作规程 一、操作前检查与准备 1、召开班前会,根据生产任务搞好工作安排,使全班每个人都能明确本班任务和安全生产注意事项,确保生产有条不紊,安全无事故。 2、检查主刹车及辅助刹车系统工作情况。 3、检查大绳的死、活绳头固定情况及大绳有无断丝。 4、检查所有钢缆、给进、绞车、吊索。 5、检查液压系统、性能良好,各种仪表灵敏可靠。 6、检查提升系统及动力大钳。 7、防碰天车装置必须灵敏可靠。 8、指挥岗位人员清理钻台面,便于操作。 二、正常钻进 1、钻进中严格执行技术指令。 2、均匀送钻,观察参数仪(指重表、泵压表)变化,准确地判断井下情况。 3、钻进中发生蹩、跳现象,及时汇报,根据指令调整钻压、转速等参数。 4、钻进中泵压下降,应立即停钻检查。排除地面因素后起钻检查钻具。 5、牙轮钻头使用到后期,出现蹩、跳钻、转盘负荷大、打倒车、钻时明显增加等现象,立即循环钻井液,起钻换钻头。 6、设备发生故障,尽量循环钻井液,活动钻具;不能循环钻井液及活动钻具时,可下放钻具,将悬重的2/3压至井底,使钻具弯曲,以防粘卡,排除故障后,起钻检查钻具。 7、接单根前按规定进行划眼,卸扣时不磨扣,上扣时不压扣。上提方钻杆时,观察游车,待单根下接头出鼠洞时应缓慢起出。接好单根后先开泵,正常后方可下放钻进。 8、操作失误造成顿钻或溜钻,立即循环钻井液起钻检查。 三、起钻操作 1、起钻时严格执行技术指令。 2、起钻前将钻头提离井底2m以上,循环钻井液,并活动钻具。待钻井液性能稳定,井下情况正常,准备工作完成后,方可起钻。 3、井口挂好吊环,插入磁性保险销,待大钩弹簧拉紧后方可上提。 4、上提钻具时精力集中,平稳操作,右手不离刹把,左手不离开关,目视井口,观察指重表、滚筒钢丝绳缠绕情况及钻杆接头数,判断游动滑车位置,防止顶天车。 5、起钻中途按规定进行放气,钻杆下接头出转盘面0.5-0.6m后,刹住钻具,待井口放好卡瓦或吊卡后,缓慢下放钻具。 7、井下正常时根据钻具负荷和设备起升能力合理选择起钻速度。 8、起钻遇卡,应上下活动钻具,上提拉力不得超过原悬重100KN,严禁猛提硬转,无效后接方钻杆循环钻井液,汇报请示。 四、下钻操作 1、下钻时严格执行技术指令。 2、入井钻头及喷嘴符合设计、无损伤,否则不能入井,钻头装卸器尺寸合适。 3、钻头紧扣先用链钳人力上紧,再用顶驱紧扣,扭矩符合要求,下入时缓慢通过井口。 4、入井钻铤符合规定标准(弯曲度及磨损情况等),按规定扭矩紧扣。 5、根据钻铤尺寸选择卡瓦、安全卡瓦。卡瓦距内螺纹端面50 cm ;安全卡瓦要卡平、卡紧,不能卡反,所卡部位至卡瓦距离5-8cm。

控压钻井技术规程

控压钻井技术规程 一、打开油气层前准备 1、打开油气层前要进行控压技术交底(交底容:地质、工程、钻井液和井控装备、控压措施等方面);技术交底由钻井监督和地质监督组织,预测地层硫化氢含量高地层压力异常井有有项目部井控专家组织,井队、录井、泥浆、控压、定向井及井控专家等相关人员参加,可以在钻开油气层验收时进行。交底要以本井钻井、地质设计和本井实际情况为依据,全面分析可能存在的井控风险,制定有针对性的技术措施和应急预案,并形成本井控压钻井作业指令书由井队遵照执行。如油田有新的规定,按油田规定执行。 2、由项目经理部依据设计确定钻开油气层的密度。 3、对井控装备、硫化氢检测与防护、泥浆材料、重浆及除硫剂的储备、人员配备、井控专家到井情况、应急预案及演练、钻开油气层提出问题的整改情况等进行全面检查合格后,方可打开油气层。 4、根据邻井实钻情况,预测油气显示层位井深,在钻开显示层前要预先在钻井液中加入2%的除硫剂进行预处理,并维持出口钻井液的PH值为11以上,现场除硫剂储备不少于5吨(以设计为准),新浆补充须符合钻井时的PH值和除硫剂的含量; 5、根据钻井井控实施细则或钻井设计的相关规定,现场确保储备比重1.40g/cm3以上重浆有效量80m3以上,石灰石储备100吨以上(以设计为准)。 6、强化泥浆和录井坐岗监测制度,无论任何作业工况,钻井班

都必须落实专人24小时坐岗,观察钻井液池液面变化和钻井液出口情况,确保第一时间发现溢流,迅速准确关井,并按汇报程序汇报。 7、奥系目的层作业,钻具必须带两只浮阀(MWD接头前和出套管鞋安装),起钻前必须在井底充分循环(一周半以上)进出口钻井液密度差不超过0.02g/cm3正常后方可进行起钻作业,油气层以上300m严格控制起钻速度,起钻必须按起出钻具体积(闭排)的1.5倍挤灌井浆。地质录井队人员和泥浆坐岗人员必须依次记录灌入量,并核对与起出钻具体积是否相符,同时要观察灌钻井液的间隙中出口管是否断流等情况。 8、钻进中若遇到钻速突然加快、放空、气测及油气水显示异常等情况,立即停钻观察,泥浆工和录井队加强液面的监测。如出现井漏失返,立即吊灌起钻(吊灌量是起出钻具体积的1.5~2倍),起到套管鞋,关井观察,泥浆工和录井核对好灌入量。 二、常规控压钻井技术措施 1、打开油气层关井观察15分钟后,如果套压≤5 MPa,直接进行常规控压作业,井口控压值≤5 MPa;若井口套压>5MPa,可请示提高钻井液密度,利用工程师法节流循环压井,降低井口压力,最终井口控压值≤5MPa,液面基本稳定,进行常规控压钻进。 2、控压循环或钻进期间在钻井液中及时增加除硫剂含量,保持钻井液的PH值为11以上,维护钻井液性能;井口控压不大于5MPa 以微过平衡方式继续控压钻进,出口点火,专人监测空气中H2S含量。如果钻井液中H2S含量在一个迟到时间大于20PPm时,立即进行关

钻机安全操作规程

XXXX地质工程勘察院 地质钻探安全操作规程 XXXX地质工程勘察院 二〇一七年一月

地质钻探安全操作规程 1. 地质钻探从业人员必须接受安全教育,经考核合格方可上岗。钻机机长是机台的安全责任人,负责全机台的安全施工。新工人必须在机长或熟练工人指导下进行操作。 2. 进入钻场必须戴安全帽,穿整齐合体的工作服,严禁赤脚或穿拖鞋。禁止酒后操作施工。 3. 机台从业人员必须遵守劳动纪律,操作时要精力集中,不准嬉戏、打闹、打瞌睡,不准擅自离岗或串岗。 4. 进场前,应弄清场内架空线路、地下管网、通讯电缆等分布情况,场地附近有高压线路时,钻塔与高压线必须保持安全距离,10千伏以上不小于5米,10千伏以下不小于3米,不得在高压线下作钻机整体迁移。 5. 现场管材、物品、工具等必须摆放整齐。钻场内严禁存放有毒、有腐蚀性的化学药剂。使用时,必须按有关规定戴好防护装备。 6. 起落塔架时未经检查设备不准起落。起落时,塔架周围严禁站人。 7. 开孔前必须检查钻机、柴油机、天车、塔架等各种机械的螺钉是否上紧,塔材是否配套齐全,钢丝绳是否完好,确定安全可靠时,方可开工。 8. 钻机立轴,天车中心(或前缘切点)与钻孔必须在同一垂直线上。

9. 塔上工作人员必须系好安全带,不准把头、手伸至提引器上行下落的范围。 10. 机械运转时,不准从事零部件的拆装工作,不准触摸和擦洗运转着的部件。 11. 各种外露的传动皮带、明显轮、转动轴链条等应有防护罩或防护栏杆,且栏杆上不准放臵任何物件。 12. 钻机提升系统各联接部件要可靠,干燥清洁,制动有效,天车及提升系统无故障。 13. 钻机的制动离合系统应防止油、水及杂物侵入,防止钻机离合失控。 14. 提引器、提引钩应有安全闭锁装臵,摘、挂提引器时,不得用手摸提引器底部。 15. 钻进时,由机长负责钻机的运转,注意观察孔内、钻机、柴油机、水泵的工作情况,发现问题及时解决。 16. 孔口工作人员不准把手握在垫叉把底部,上、下垫叉要先切断动力,粗径钻具升出孔口后,应用双手抱住钻具管身,禁止把手伸进钻头内去试探岩芯或低头用眼睛看岩芯,不准用手掌托住钻具底端。 17. 使用牙钳或其它工具紧、拆钻具,当阻力较大时,严禁用手握牙钳或其它工具,应用手掌向下用力,以防牙钳或其它工具压伤手。 18. 提钻、下钻时,操作钻机人员要注意提引器的高度,当孔口的工作人员都处于安全位臵时才能放下,严禁把钻具一下放到底。

工程钻探安全操作规程正式版

Guide operators to deal with the process of things, and require them to be familiar with the details of safety technology and be able to complete things after special training.工程钻探安全操作规程正 式版

工程钻探安全操作规程正式版 下载提示:此操作规程资料适用于指导操作人员处理某件事情的流程和主要的行动方向,并要求参加施工的人员,熟知本工种的安全技术细节和经过专门训练,合格的情况下完成列表中的每个操作事项。文档可以直接使用,也可根据实际需要修订后使用。 第一条安装、拆卸和搬迁钻机必须遵守下列规定 1.安装、拆卸钻塔前,应对钻塔构件、工具、绳索和起落架等进行严格检查。 2.安、拆钻塔工作应在机长的指挥下进行;安装人员必须戴安全帽。在塔上工作时必须要穿平底的橡胶鞋;必要的工具、螺栓要放在工具袋内;不得在安、拆钻塔的同时在塔下进行工作。 3.竖立钻架时,应先将钻架顶部架起一定高度;架顶要栓好安全绷绳,两腿底

端暂时固定,另一腿(四角架则是两腿)底部绑上钢丝绳或粗麻绳,由专人统一指挥,用绞车或人力均匀牵引。工作人员必须离开钻架起落范围,并要有专人掌握绷绳,随时注意观察绷绳松紧程度和钻架起落过程中的动向。 4.拆卸各种机器时,禁止用大锤猛力敲打或盲目乱拆。由机器上拆下的小零件、仪表、油管等,应专人妥善保存。气孔、油眼必须堵严。各连接螺栓、螺帽、轴座、销子等,卸除后仍应装回原处。 5.严禁抛掷、滚放器材、工具。 6.用汽车搬运机械时,要放稳绑牢。由有经验的人指挥,并应互相配合好。人工装卸时,应有足够强度的跳板;用吊车

地热钻井操作规程标准版本

文件编号:RHD-QB-K5936 (操作规程范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 地热钻井操作规程标准 版本

地热钻井操作规程标准版本 操作指导:该操作规程文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 地热钻井综合了石油钻井技术和水文钻井技术,有与前两者的共性,又有其特殊性,如对泥浆的抗高温性能和钻具的抗腐蚀性都有一定的要求,所以地热钻井应有专门的工艺规程,以很好高效的指导现场作业。 一、钻探机场的修建及设备的安装 1、钻探机场的修建 a、钻探机场的是钻机施工活动的场所,主要用于安装钻塔、钻探设备,设置冲洗液循环系统,以及放置管材物资等。场地的选择应根据地质设计的要求(孔位、孔深、方位及倾角)和施工安全、方便、节

约的原则进行选择。 b、钻探机场的修建必须平坦、坚实、稳固、实用,保证在其上布置的基台和安装的钻塔及机械设备不会发生塌陷、溜方歪斜,在整个钻井施工中能安全顺利进行。地盘若为松土层,必要时通过打桩加混凝土底板来提高抗压能力。 c、基台木是根据所用钻探设备的类型,按一定的规格和形式排列,分上下两层交错并用螺丝连接而成。横顺枕的主要交错处一定要构成直角,并用螺栓连接固定。钻塔、钻机的地脚螺栓也应连接在横顺枕的相交点上。 d、机场周围应开挖排水沟,将雨水及时导向它处,若在地势低洼带或雨季施工时,还得修建防洪措施。地下电缆埋设应距地基钻孔5m以上,并合理的避开公用通讯电缆、煤气管道、水管道、等重要建筑

相关主题
文本预览
相关文档 最新文档
