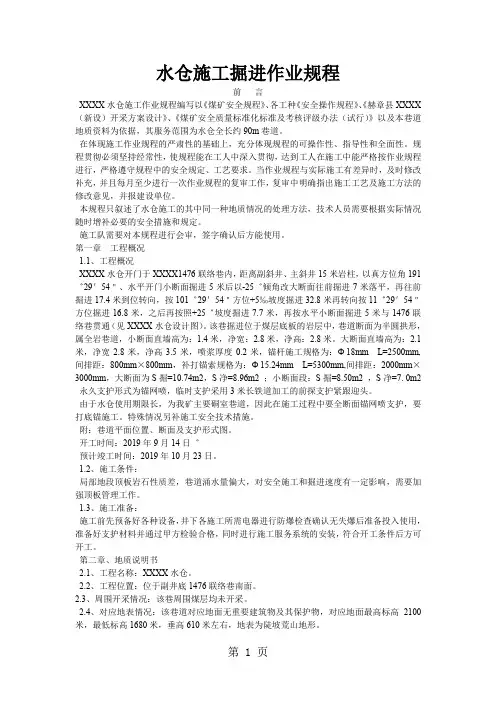

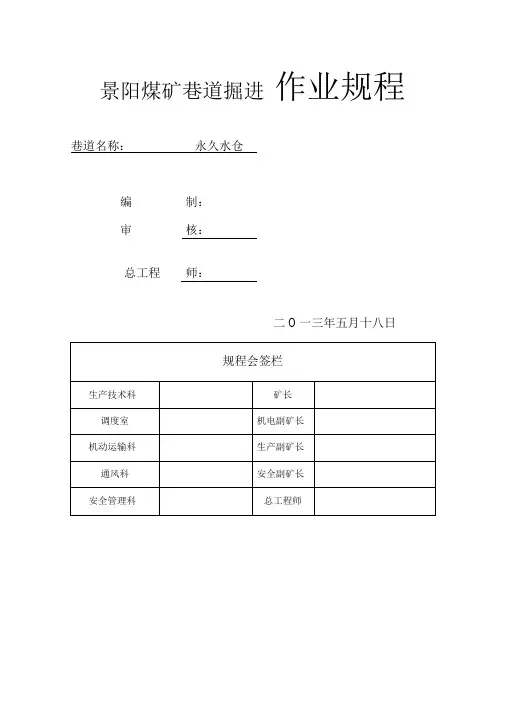

景阳煤矿巷道掘进作业规程

巷道名称: 永久水仓

编制: __ ______

审核: __ __ ____

总工程师: __ ______

二O一三年五月十八日

第一章概况

第一节: 编写依据

本规程以:

1) 《筠连县景阳煤矿扩建工程初步设计说明书》

2) 《筠连县景阳煤矿扩建工程初步设计安全专篇》

3) 《筠连县景阳煤矿瓦斯等级鉴定报告》

4) 《煤矿安全规程》

5) 《煤矿各工种操作规程》

6) 《安全技术操作规程》为依据编制

第二节: 概述

筠连县景阳煤矿地处四川省筠连县筠连矿区蕉村井田与青山井田接界部位, 位于蕉村井田, 行政区划属筠连镇西牛村四组管辖。矿区主平硐坐标为: X: 3119291, Y: 35454374; Z: 545。私营企业, 隶属筠连县经委管辖。

筠连县景阳煤矿矿井南翼为益民煤矿, 两矿之间平距为50m, 矿井之间留有防水煤柱, 互相影响不大; 增划范围上部原为西牛四组煤厂( 已关闭) 的矿区范围。

第二章地理位置及地质概况

第一节: 地理交通位置

筠连县景阳煤矿地处四川省宜宾市筠连县筠连矿区蕉村井田与青山井田接界部位, 位于蕉村井田, 行政区划属筠连镇西牛村四组管辖, 矿井距县城5Km, 有简易公路相通; 筠连县城向北经高县到达宜宾市约96Km, 为国道公路, 交通方便。

第二节: 地形、地质概况

矿区位于四川盆地与云贵高原过渡带, 属中低山地形, 地貌总体受地质结构制约, 山脉走向大多近南西—北东方向展布。呈北西陡南东缓的单面山, 最高点位于矿区范围内的和尚包, 海拔标高+836m, 最低点位于矿区南西侧大坟坝, 海拔标高+484m, 相对高差达352m。矿区范围分布于地表分水岭两侧, 为斜坡地貌, 除坡麓地带地形坡度较缓外, 区内大部分地段均较陡峻, 斜坡坡度多在40°左右。

根据筠连县景阳煤矿划定矿区范围申请审批书, 矿井开采范围由8个拐点圈定, 矿区面积为0.875Km 2, 在平面图上呈近似长方形, 走向长约2175m, 倾向宽约为420m, 开采标高+658m —+300m, 开采3号、 8号煤层。

地岩层情况: 见岩层柱状图。( 附图)

地质构造: 矿区位于筠连县鼻状背斜, 地层走向北东-南西, 倾向南东( 110°--120°) , 倾角40°--45°之间, 为简单单斜构造。矿区外发育有F 23F 33F 54三条断层, 三条彼此平引展布。F 54断层为正断层, 南起416勘探线和410

勘探线间的凉风坪, 向北经寨子坡, , 灯杆坝于F 53号断层相交, 全长6.9m, 顺

层延伸, 走向北东20°--40°, 倾向南东, 倾角20°--50°, 最大落差可达30m 。F 54走向断层对8号煤层开采影响较大, 其余两条断层对煤层破坏较小, 但

开采应注意F 54断层派生的隐伏小断层对煤层有一定的影响。综上所述, 矿区内

地质构造属中等复杂程度。

第三节: 水文地质概况

矿区位于水茨坝向斜蓄水北西翼, 矿区及其外围除零星的第四系松散堆积物外, 基岩裸露, 出露地层为飞仙关至茅口组石灰岩, 主采煤层位于宣威组上段。矿坑直、 间接充水岩层为飞仙关组二段下部及一段和宣威组中上部为碎屑岩裂隙含水层, 富水性弱-中等, 宣威组下段视为相对隔水层。充水为大气降水和裂隙水, 充水方式为淋水, 正常情况下, 掘进工作面无淋水。水患等级为III 级, 但必须坚持”有疑必探”的预防措施。

本区属亚热带大陆季风气候。温和潮湿, 雨量充沛, 冬春多雾及绵雨, 7、

8、 9月多大雨和暴雨, 冬末偶有霜冻和小雪, 无霜期340天左右

瓦斯: 根据 矿井瓦斯鉴定结果; 我矿相对CH 4涌出量: 未生产,绝对CH 4涌出量1.43m 3/min, 相对C02涌出量: 未生产,绝对C02涌出量1.31 m 3/min,为低瓦

斯矿井。

煤层: 根据四川省煤炭产品质量监督检验站提交的检测报告, 该矿开采的煤层无煤尘爆炸危险性, 自燃发火倾向为Ⅲ类。

第三章 工程概况

一、巷道概述:

1、巷道名称: +450m永久水仓。

2、巷道位置:

掘进工作面布置在+450m水平南翼3#号煤层底板中。

3、巷道用途:

作为+450m水平储藏井下排水, 统一定时排到地面, 防止井下灌水灾害之用。

4、巷道工程基本情况:

永久水仓位于+450m水平车场人车平巷中间处, 走向方位0°。布置在3#号煤层底板中。巷道设计长度100m, 坡度0°。经矿委会研究决定, 于恢复技改时开工。

5、巷道工程质量要求:

二、巷道工程

( 一) 工程要求: 见表一( 巷道工程质量要求表)

( 二) 施工顺序

沿+450m水平3#煤层底板砂岩进行掘进。

三、掘进方式及施工工艺

( 一) 、掘进方式

采用钻爆法施工, 分次爆破, 一次成巷。

( 二) 、施工工艺

1、打眼: 掘进采用YT28D型凿岩机和煤电钻, 2.0m六角空心钻杆打眼。

2、破岩和采煤: 采用放炮破岩、采煤, 全断面一次成巷。使用二级煤矿许用炸药, 毫秒延期电雷管, 采用正向装药, 正向起爆。爆破”一图三表”附后。

3、装矸:采用耙斗装矸机装矸和人工装煤。

4、运输: 耙砂机装矸和人工装煤后主暗斜井提升至+545m运输大巷, 机车运输出井。

5、临时支护: 喷射混凝土支护。

永久支护: 锚网喷支护

6、铺道: 轨距600mm, 采用木枕木, 枕木间距中对中0.7m,扣件必须齐全, 其它按规程规定执行

7、机电设备及工具配备见表二。

8、主要经济技术指标表见表三。

( 三) 、作业方式及劳动配备

1、采用”二·八”作业制, 每天两循环。循环进度为1. 3m,日进度2.6m,月进度70.2m。正规循环图表见表四。

2、劳动组织见表五。

四、通风安全

( 一) 通风方式:

采用局部通风机和柔性阻燃抗静电风筒压入式供风。

+710m水平主副水仓作业规程

第一章工程概况 第一节概述 一、巷道名称 本作业规程掘进巷道为蜀河兴煤业有限责任公司(以下简称蜀河兴煤矿) +710m水平清仓绞车硐室、主副水仓清仓斜巷及主副水仓。 二、掘进目的、巷道用途及服务年限 掘进目的及用途是蜀河兴煤矿+710m水平水仓淤泥提升运输、井下储水、排水。巷道服务年限与矿井服务年限相同。 三、巷道设计长度 预计开工时间为2010年8月5日,预计2010年10月竣工。 第二节编写依据 一、《蜀河兴煤矿初步设计方案》 二、《矿山安全法》 三、《煤矿安全规程》(2010年版) 四、《中华人民共和国安全生产法》 五、《掘进队岗位责任、操作规程》 六、《蜀河兴主、副暗斜井及双翼采区施工平面图》 七、《蜀河兴煤矿煤系地层柱状图》 八、《蜀河兴煤矿井上下对照图》 九、其它相关规程规定

第二章地面相对位置及水文地质情 况 第一节地面相对位置及邻近区域采掘情况 第二节煤岩层赋存特征 一、煤岩层特征 清仓绞车硐室、主副水仓清仓斜巷及主副水仓掘进巷道,围岩为二叠系上统宣威组四段,主要为灰~深灰色泥质生物碎屑灰岩与泥岩、粉砂质泥岩、粘土岩互层,夹粉砂岩或细砂岩,最下一层生物碎屑灰岩为K7标志层。含煤2层,分别是B4、B3,B4煤层为灰黑色半暗~暗淡型煤层,厚度为1.02~1.5米,本区内平均厚度1.2米;B3煤层为灰黑色半暗~半亮型煤层厚度为0.72~1.39米,本区内平均厚度0.9米。 岩石硬度为半坚硬岩组,节理、裂隙较发育,局部有方解石充填,质地硬脆,遇压力易产生不规则断口。由于含有粘土岩,在施工过程中可能会出现底鼓现象。 附图二:煤岩层综合柱状图 二、瓦斯、煤尘、自燃性及地温 ㈠.煤尘爆炸性:无爆炸性 ㈡.煤层自燃性:不自燃 ㈢.瓦斯等级:突出矿井(自愿戴帽)

煤矿安全规程掘进部分及必知必会试题

《煤矿安全规程》掘进部分及必知必会试题 一、填空 1、掘进工作面严禁空顶作业。靠近掘进工作面10m内的支护,在爆破前必须加固。 2、在坚硬和稳定的煤、岩层中,确定巷道不设支护时,必须制定安全措施。 3、支架间应设牢固的撑木或拉杆。可缩性金属支架应用金属支拉杆。支架与顶帮之间的空隙必须塞紧、背实。 4、软岩使用锚杆支护时,必须全长锚固。 5、由下向上掘进25°以上的倾斜巷道时,必须将溜煤(矸)道与人行道分开,防止煤(矸)滑落伤人。 6、采用钻爆法掘进的岩石巷道,必须采用光面爆破。 7、锚杆必须用机械或力矩扳手拧紧,确保锚杆的托板紧贴巷壁。 8、处理堵塞的喷射管路时,喷枪口的前方及其附近严禁有其他人员。 9、巷道冒顶空顶部分,可用支护材料接顶,但在碹拱上部必须充填不燃物垫层,其厚度不得小于0.5m。 10、打锚杆眼前,必须首先敲帮问顶,将活矸处理掉。 二、选择 1、采用锚杆、锚喷等支护时,以下哪些必须在施工组织设计或作业规程中规定。(ABCDE) A、支护的端头与掘进工作面的距离 B、锚杆的形式、安装角度 C、混凝土标号、喷体厚度 D、挂网所采用金属网的规格 E、围岩涌水的处理 2、采用人工上料喷射机喷射混凝土、砂浆时,必须采取哪些措施。(ABCDE) A、采用潮料 B、使用除尘机对上料口、余气口除尘 C、喷射前,必须冲洗岩帮 D、喷射后应有养护措施 E、作业人员必须佩戴劳动保护用品 3、采用锚杆、锚喷等支护形式时,下面哪些措施是必须的。(ABC)

A、锚杆按规定做拉力试验 B、煤巷进行顶板离层监测 C、对喷体做厚度和强度检查 D、不使用旧锚杆 4、掘进巷道在揭露老空前,探查老空的安全措施有(ABCD) A、预留煤(岩)柱 B、探明水的赋存情况 C、探明火的情况 D、探明瓦斯的赋存情况 5、斜井(巷)施工期间兼作行人道时有哪些要求() A、每隔40m设置躲避硐并设红灯 B、设有躲避硐的一侧有畅通的人行道 C、上下人员走人行道 D、行车时红灯亮,行人立即进入躲避硐;红灯熄灭后,方可行走

金属地下矿山掘进作业规程编制规定详细版

文件编号:GD/FS-1390 (管理制度范本系列) 金属地下矿山掘进作业规程编制规定详细版 The Daily Operation Mode, It Includes All Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify The Management Process. 编辑:_________________ 单位:_________________ 日期:_________________

金属地下矿山掘进作业规程编制规 定详细版 提示语:本管理制度文件适合使用于日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 作业规程是金属非金属地下矿山企业安全生产“三大规程”之一,是企业每个职工入井前必须学习并牢记的“法规”。作业规程不但规定了井下职工安全施工的程序,也规定了对施工所需设备、设施的配置及安全行人、供电、通风、运输等安全措施。科学、合理、全面的作业规程能起到指导生产、促进技术进步、保障施工安全和提高经济效益的作用。根据《金属非金属地下矿山安全规程》,结合企业实际,特制定掘进作业规程编制的规定。 一、作业规程的编制内容 不同地点的作业环境,其规程编制的内容也不相

同。作业规程应具有针对性的措施,根据施工地点的特殊情况编制,一般情况下掘进作业规程包括图表、文字等内容。 (一)图表部分 图表部分包括以下内容: (1)巷道施工建设平面图。 (2)巷道支护断面图(应明确规定各类管、线、运输、排水设施、人行道布置与尺寸、支护形式及其材料、规格、棚距、临时支架与永久支护、永久支护与工作面的最小和最大距离)。 (3)交岔点施工平面、剖面图。 (4)钻眼爆破说明书与工艺流程图。 (5)装药结构示意图。 (6)超前支护平面、剖面图。 (7)掘进机械化及工艺流程与设备图。

矿掘进工作面作业规程编制规范

掘进工作面作业规程编制规范分为三部分: 第一部分:编制概要。 第二部分:掘进工作面作业规程编制具体内容要求。 第三部分:掘进工作面作业规程样本。 第一部分编制概要 1、每一个工作面,在开工前,按照程序、时间和要求,编制作业规程;不得沿用、套用作业规程进行施工。 2、规程编写人员在编写前应做到以下几点:明确施工任务和计划采用的主要工艺;熟悉现场情况,进行相关的分析研究;熟悉有关部门提供的技术资料。 3、作业规程一般应具备下列图纸: (1)巷道布置平面图、剖面图 (2)地层综合柱状图、地质平面图、剖面图。 (3)巷道开口大样图、巷道支护断面图、临时支护平面图、剖面图。 (4)掘进机截割顺序图、设备布置示意图,供电系统示意图。 (5)炮眼布置正视图、侧视图、俯视图,装药结构示意图等。 (6)通风系统示意图、运输系统、排水系统、防尘系统示意图。 (7)安全监测仪器仪表布置示意图。 (8)避灾路线示意图。 4、巷道布置应因地制宜,以安全、经济为原则。 5、掘进作业规程按章节附图表,并按顺序编号。 6、《煤矿安全规程》、《煤矿技术操作规程》、上级文件中已有明确规定的,且又属于在作业规程中必须执行的条文,只需在作业规程中写上该条文的条、款号,在学习作业规程时一并贯彻其条文内容;未明确规定的,而在作业规程中需要规定的内容,必须在作业规程或施工措施中明确规定。 7、专项安全技术措施编制要求。 (1)专项安全技术措施,由施工单位的工程技术人员根据施工现场生产条件发生变化的实际情况进行编写。 (2)编写的专项安全技术措施要有预见性、针对性、可行性。编制前,编写人员必须先到现场勘察工作面的实际情况,掌握现场施工条件;要使安全技术专项措施符合工程设计文件的规定。 (3)出现下列情况之一者,应编写专项安全技术措施。 施工过程中突然遇到地质构造,过较大的断层、褶曲构造、老空,瓦斯异常、透水等;遇冲击地压、煤与瓦斯突出、冒顶区,应力集中区;施工过程中遇松软的煤、岩层或流沙性地层;在火区附近、注浆采区下分层威胁施工安全;施工现场地质条件、施工方法、支护方式发生变化,与作业规程不符;作业规程有关规定不具体或未包括的内容;其他可能受到危害或威胁的施工现场。 (4)安全技术专项措施编制的内容。包括施工方法、工艺、工序安排等;支护方式和支护材料;生产系统与原规程不同的,在措施中说明;工程的规格尺寸等,要有附图;其他与措施有关的内容。 8、巷道贯通专项安全技术措施。 (1)必须符合《煤矿安全规程》第一百零八条的规定。 (2)工序安排,在掘进巷道贯通前,在相距20 m前,只准从一个掘进工作面向前贯通,另一个工作面必须停止作业等。 (3)工作面加强顶板支护的支护方式。 (4)贯通前长探短掘,明确探眼的位置、角度、深度、数量,附三视图。

掘进作业规程样本

规程编号J2018-XXX-1 保存单位 鹿山矿业有限责任公司 掘进作业规程 鹿西一井 采区:四采区掘进队:021掘进队 施工地点: 8# 层右八片平巷 提报单位 行政井长生产井长安全井长技术井长机电井长段队长编制人 提报日期:2018年4月11日 J-掘进2018-年份 XXX-场子号X 第几份规程 不分采区的此栏可取消

鹿山优质煤有限责任公司鹿西一井(四采区) 右八片平巷规程编号J2018-XXX-X会审时间 施工地点 8#层右八片平巷主持人 会审意见: 以公司实际科室名称为准,副总以公司实际配置的名 称为准 总工程师生产副总安全副总通风副总机运副总地质副总 生产科安监科通风科机运科地测科监测科培训科

鹿山优质煤有限责任公司鹿西一井(四采区) 右八片平巷 目录 第一章概述……………………………………………………………………… 第一节概述………………………………………………………………… 第二节编写依据……………………………………………………………第二章地面位置及地质情况…………………………………………………… 第一节地面相对位置及邻近采区开采情况……………………………… 第二节煤(岩)赋存情况………………………………………………… 第三节地质构造…………………………………………………………… 第四节水文地质……………………………………………………………第三章巷道布置及支户说明…………………………………………………… 第一节巷道布置…………………………………………………………… 第二节支护设计…………………………………………………………… 第三节支护工艺……………………………………………………………第四章施工工艺………………………………………………………………… 第一节施工方法…………………………………………………………… 第二节凿岩方式…………………………………………………………… 第三节爆破作业…………………………………………………………… 第四节装载与运输………………………………………………………… 第五节管线及轨道敷设…………………………………………………… 第六节设备及工具配备……………………………………………………第五章生产系统………………………………………………………………… 第一节通风………………………………………………………………… 第二节压风………………………………………………………………… 第三节瓦斯防治…………………………………………………………… 第四节综合防尘…………………………………………………………… 第五节防灭火……………………………………………………………… 第六节安全监控…………………………………………………………… 第七节供电………………………………………………………………… 第八节排水………………………………………………………………… 第九节运输………………………………………………………………… 第十节照明、通信、和信号………………………………………………第六章劳动组织及主要技术经济指标………………………………………… 第一节劳动组织…………………………………………………………… 第二节作业循环…………………………………………………………… 第三节主要技术经济指标…………………………………………………第七章安全技术措施…………………………………………………………… 第一节一通三防…………………………………………………………… 第二节顶板………………………………………………………………… 第三节爆破………………………………………………………………… 第四节防治水……………………………………………………………… 第五节机电………………………………………………………………… 第六节运输…………………………………………………………………

矿山巷道掘进工程作业规程

XXX 萤石矿井巷掘进作业规程 工程名称 120斜坡道开拓 工程 工程用途 开拓工程 开工时间 2008. 9. 19 施工地点 160水平主巷道 工程量 约500米 工程坡度 10% 方位角 81度 断面尺寸形 状 2. 6 X 2.6 矿岩性质 稳固、中等稳固 1、该工程从160主巷215米处向北侧以36度方位角开口,按3%坡度向上打平巷20米后,转为以81度方位角向东 打斜坡道,下斜坡度为 矿井:120斜坡道开拓工程 一、工程要求 2008年9月19 FI (2008)掘规字第04号 巷道布置图

施工技术要求和说叨 10%。至120水平后转为向南开石门,约 西南方向开运输平巷,形成120水平开拓系统。 2、考虑该斜坡道要满足机动车辆运输的需要, 25-30米即可见到矿体, 见矿体后沿底板向东北、 因此在160水平开口的20米与斜坡道连接处, 拟采用曲率半径20米的 弧度过渡;在斜坡道上,根据会车、停车和维修的需要,每100米斜坡道处设一个错车道,错车道长度为 为5%、断面尺寸为5 (宽)X 3 (高)米,巷道加宽处以1.5米长巷道过渡;斜坡道至 10米、坡度 120水平后,平面上以曲率半 径20米的弧度与石门连接,并形成井底车场;在井底车场北侧,开掘一个能容纳120水平12小时涌水量的水仓(标 高打在117米、向北平巷环形长度25米、断面面积为2. 6X 2. 6拱形二6平方米)。 3、斜坡道水沟及错车道分别设在巷道北侧和南侧。 4、该巷道穿过的岩层属稳固、中等稳固,一般可选择裸体巷:如遇破碎带或松散围岩,则应视具体情况进行支护。 斜坡道井底车场从变坡点开始,设置10米错车道,断面尺寸为5X 3米,错车道两端各1?5米为宽度上的过渡段。160水

(综掘)掘进作业规程

目录 目录--------------------------------------------------- 1 第一章编制概况---------------------------------------- 3 第一节概述------------------------------------------- 3 第二节编写依据--------------------------------------- 3 第二章地面相对位置及地质情况-------------------------- 4第一节地面相对位置及临近采区开采情况----------------- 4第二节煤(岩)层赋存特性----------------------------- 7第三节地质构造--------------------------------------- 8 第四节水文地质--------------------------------------- 8 第三章巷道布置及支护说明------------------------------ 11 第一节巷道布置--------------------------------------- 11 第二节矿压观测--------------------------------------- 12 第三节支护设计--------------------------------------- 12 第四节支护工艺--------------------------------------- 21 第四章施工工艺---------------------------------------- 31 第一节施工方法--------------------------------------- 31 第二节凿岩方式--------------------------------------- 32 第三节装载与运输------------------------------------- 34 第四节管线与轨道敷设--------------------------------- 35 第五节设备及工具配备--------------------------------- 36 第五章生产系统---------------------------------------- 39 第一节通风------------------------------------------- 39 第二节安全避险“六大系统”--------------------------- 43第三节瓦斯防治--------------------------------------- 47 第四节防突管理---------------------------------------- 49

工作面四号水仓开口施工安全技术措施(最新版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 工作面四号水仓开口施工安全技 术措施(最新版)

工作面四号水仓开口施工安全技术措施(最 新版) 导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 第一章概述 一、概述: 现准备对4101工作面四号水仓进行开口施工。开口坐标 X=3890410.116Y=36506914.492Z=+407.297(底板)。施工长度为5m,以方位角135° 施工,4101工作面四号水仓以8°下山施工。为确保施工安全,特制定本措施并严格执行。 二、施工前准备工作 施工所需的风机已安装在4102工作面带式输送机巷联巷口南侧50m处、风水管路均在4101工作面泄水灌浆巷处接设,随掘进进行安设,我单位测量人员已根据矿工程部下发的开口通知单提前将施工所需的控制 点放样。施工安全技术措施审批完毕后,施工人员必须对施工措

施进行学习贯彻考试,考试不合格人员进行补考。补考后合格后,方可行开口施工。 三、施工断面:(见断面图) 巷道名称 巷道 形状 掘宽 (m) 净宽 (m) 掘高 (m) 净高 (m) 掘断面积 (m2 ) 净断面积

2020年掘进作业安全规程

( 操作规程 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 2020年掘进作业安全规程 Safety operating procedures refer to documents describing all aspects of work steps and operating procedures that comply with production safety laws and regulations.

2020年掘进作业安全规程 1、所有掘进工程必须有设计,施工单位必须严格按设计要求进行施工,杜绝无设计的口头协议工程。 2、工程设计和施工通知单,必须包括地质概况,施工目的、施工单位,施工要求和安全措施等内容。重大工程必须编写安全专篇,安全措施必须认真、详细、具体。 3、工程设计必须经相关部门审查、签字、报施工单位、分管副矿长、安全部,生技部存档案备查。 4、施工单位在接到设计后,必须认真安排,并向凿岩工、扒装工讲明技术要求和安全要求,并到现场进行安排。 5、作业前,首先检查作业区域的安全状况,有不安全因素必须首先进行处理,否则不得作业,主要应详细检查作业场所的地质情况、浮石处理情况、支护情况、管、线路架设情况、通风情况等。

6、凿岩工应严格按设计布眼、装药,破碎地段,顶板、边邦应实施光面爆破,以减少岩体的破坏,增加安全强度,掘进面最佳顶板为三心拱型。 7、凿岩工作业严禁打干眼,严禁明火单点炮,严禁打残眼和带盲炮作业,严禁边凿岩边装药。 8、掘进面凿岩工必须严格遵守爆破安全规程和岗位安全操作规程,严禁违章作业,放炮时必须通知相邻作业面,并按规定设好警戒,确认无误后,方可撤除警戒。 9、爆破工放炮后,必须做到人走灯灭。 10、扒装工进入作业面前,必须首先接好照明,检查作业面通风情况,严禁冒险作业;进入作业面的扒装工严禁干式扒装。 11、扒装工必须进行排险和敲邦问顶,排险时必须双人作业,一人照明监护,一人排险,严禁单人排险。排险时必须选择安全地点,严禁带浮石作业。 12、作业面必须排净浮石,并按规定清挖水沟。作业结束后,必须清理好作业面的卫生,并做到人走灯灭。

掘进作业规程

林西富源矿业有限责任公司 掘进工程作业规程 主管经理 总工程师 安全主管 林西富源公司技术科 2013年8月20日一、工程环境概况:

该沿脉工作面位于十三中段,坐标N4840792、E39602102。70线附近运输巷道,在此运输巷道60米处为该沿脉30m处有空采区因上下中段贯通,必须设立警示牌,距十三中段放矿溜井240m。距十三中段安全出口260m,距十三中段回风巷道150m。该沿脉为独头掘进巷道,相邻20m 内无平行巷道掘进及其他爆破工程。掘进方向15m 以内无其他爆破工程,十三中段工作区域内,入风和回风巷道工程已完成,达到爆破施工要求。安全行人通道工程已完成。防、排水工程前期已完成。二、地质概况: 该沿脉围岩已用150水平钻在水平掘进方向前期探明。且以砂岩、板岩为主,硬度系数f=8-10。水文地质:无含水层和断层水。80m 内无破碎区,岩性稳定。设计沿脉掘进方位325°。60m处有破碎,节理发育,裂隙明显,(中)薄层状结构,结构,整体性较差,岩体破碎,无支护情况下(极)易发生坍塌f=4.5-5.5 三、掘进工程断面 三、掘进工程断面 断面尺寸的大小,既要满足安全使用要求,又要减少不必要的开挖量。根据通过巷道中运输设备的类型和数量及各种安全间隙来确定断面尺寸。即2.2m×2.3m 四、掘进工序 掘进工程主要工序为:凿岩、爆破、装运,此外还有支护、撬浮石、通风、接管线等辅助工艺。平巷掘进为掘进支护铺轨架线依次成巷方式,即:掘进工程结束后,进行铺轨架线,如遇破碎需先进行支护,经验收合格后,掘进工程结束。 平巷掘进必须做到符合以下规定:

(1)断面应符合设计要求,严谨欠挖超挖, (2)平巷的方向和坡度应符合设计要求; (3)爆破的岩块粒度均匀不得超过直径40cm,爆堆集中; (4)在保证爆破效果的前提下,爆破器材消耗要小; (5)炮眼利用率要在0.8-0.9; (6)支护材料与支护方式要符合安全规程及实际工程需要; 五、凿岩 (1)、凿岩工具:使用气腿式风水联动7655式凿岩机,选用适应岩性的钎头和钎杆,风源自地表压风机房由主斜井经中段口介入,水源自于主斜井经中段口接入。 (2)、凿岩工艺:爆破凿岩严格按照中线腰线施工,按照控制爆破要求,在井巷断面上合理布置掏槽眼,辅助眼及周边眼。断面炮孔布置。详见爆破设计。 (3)、根据岩石的易爆性,选择适宜的凿眼爆破参数,尤其要选择适应的掏槽方式。允许周边眼向外偏2~3度的角度。 (4)、打眼时严格按照凿岩技术、炮眼排列技术和控制爆破技术进行施工。在无设计变更的情况下不得更改设计规定的断面尺寸,掘进规格不得小于设计断面尺寸。电缆风水管和风筒吊挂眼必须按设计规定及时打好跟进。 (5)、打眼时必须两人,分工明确,助手要为主机手凿岩做好一切准备工作。 (6)、吹炮眼时,吹眼人不要对着炮眼,主机手和助手两人要配合好,以免失误伤人,严禁工作时嬉笑打闹。 (7)、在不安全的作业地点禁止两台(或多台)凿岩机同时作业。禁止在一个工作面内同时进行凿岩与装药作业。

301采区水泵房水仓掘进作业规程

第一章概况 第一节概述 一、巷道名称 本《作业规程》适用于301采区水泵房、主副水仓及通道的扩刷维护掘进锚网喷浆支护成巷的施工作业。 二、掘进目的及用途 301采区水泵房、主副水仓主要担负3号煤层的蓄、排水的主要场所,主要作用是蓄水及排水。 三、巷道设计长度服务年限 设计长度:水泵房长23.85m,水泵房通道1和水泵房通道2各长17.05m,301采区主副水仓通道长15.838m,主水仓长76.002m,副水仓长32.354m。 服务年限:301采区水泵房及主副水仓服务年限与矿井服务年限相同。 附图:301采区水泵房水仓掘进工作面平面位置示意图。 第二节编写依据 一、2014年4月晋城市煤田地质勘探队编制的《山西阳城皇城相府集团大桥煤业有限公司生产矿井地质报告》,2014年5月13日阳城县皇城相府(集团)实业有限公司以皇集煤发[2014]175号予以批复。 二、采区、工作面设计说明书,地质说明书。 三、2014年11月晋城煤炭规划设计院编制的《山西阳城皇城相府大桥煤业有限公司配采初步设计说明书》,2014年12月8日晋城市煤炭煤层气工业局以晋市煤局便字[2014]762号予以批复。 四、晋城煤炭规划设计院编制的301采区水仓设计图纸S10477-162-2,301采区水泵房设计图纸S10477-162-1。 五、2015年1月晋城煤炭规划设计院和中国矿业大学编制的《山西阳城皇城相府大桥煤业有限公司巷道锚杆支护设计方案》。 六、山西省煤炭工业厅综合测试中心编制的《山西阳城皇城相府大桥煤业有限公司矿井瓦斯涌出量预测(3号、9号煤层)》,2014年9月23日晋城市煤炭煤层气工业局以晋市煤局瓦字[2014]454号予以批复。 七、《煤矿安全质量标准化建设矿井的标准》。 八、《煤矿安全规程》、《煤矿防治水规定》。

采石场采掘作业安全规程示范文本

采石场采掘作业安全规程 示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

采石场采掘作业安全规程示范文本使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 为了加强采石场边坡安全生产管理,消除存在和潜在 的事故隐患,确保人员和设备的安全,促进采石场生产的 顺利进行,根据《金属非金属露天矿山安全规程》 (GBl6423-1996)和《爆破安全规程》(GB6722-2003)的规 定,特制定本规程。 l、(1)安全科长负责安全生产的管理。 (2)采石工具体负责采区的采掘工作。 (3)采矿工程师负责采区的爆破和减震工作。 (4)安全员负责日常的监督检查并做好记录。 2、(1)严格按照规程进行采场开采。开采台阶小于 6m、台段边坡角75°、采场最终台段坡面角60°、采场最 终边坡角不大于55°。

(2)在坡度大于45°的坡面上凿岩、爆破、清除浮石的作业人员,必须配戴安全帽,系安全带或安全绳。 (3)发现台阶坡面上有浮石塌落危险时,不准用铲车挑挖工作面上的浮石和伞岩,应将铲车后移,待采取措施排除后方可继续作业。 3、(1)机械铲装时,应保证最终采区边坡的稳定性,合并段数不超过3个。 (2)临近最终边坡的采掘作业,必须按设计确定的宽度预留安全、运输平台。要保持阶段的坡面角,不得超挖破底。局部边坡发生坍塌时,应及时报告车间领导。每个阶段采掘结束,均需及时清理平台上的疏松岩土和坡面上的浮石。 (3)在最终边坡附近放炮,必须采用控制爆破和采取减震措施。严禁采用大爆破。 (4)对运输和行人的非工作帮,应定期进行安全稳定性

掘进作业规程范本3

国投新集能源股份有限公司新集矿 掘进工作面作业规程 施工地点——————————————————————————施工单位————————————————————————— 单位负责人—————————————————————————技术负责人———————————————————————— 规程编制人————————————————————————— 编制日期————————————————————————— 会审单位、人员及日期:

施工队长: 技术员: 总工办: 生产办: 安监科: 调度室: 通风科: 机电科: 分管副总: 分管矿长: 安全副总: 安全矿长: 总工程师: 掘进工作面作业规程审批意见

规程名称: 收到日期:年月日审批日期年月日审批意见: 目录

第一章:概况 (5) 第二章:巷道布置 (8) 第三章:施工方法 (10) 第四章:支护方式及施工工艺 (12) 第五章:主要生产系统及施工设备 (14) 第六章:劳动组织及正规循环作业 (18) 第七章:安全技术措施 (21) 第八章:文明生产 (29) 第九章:避灾路线 (30) 第一章概况

一、工程概况 (1)编制作业规程的依据:(2)工程名称及开凿目的: ( 3 ) 工程概况: 1、简要文字说明: 2、工程概况表: 二、地质及水文地质情况

(1)地质及水文地质情况说明: (2)掘进范围内,巷道的充水因素、预测涌水量,瓦斯涌出情况,煤层自燃情况。 (3)掘进范围内,采掘情况、火区、老空、老硐位置等及其与所掘巷道的相互关系。 (4)围岩特性分析,地质构造分析及其平、剖面图

水仓

联松煤矿掘进工作面作业规程 工作面名称:水仓 编制人: 施工单位:开拓队 批准人: 编制日期: 2008 年 9 月 1 日 执行日期: 2008 年 9 月 10 日

目录 矿审批意见 (3) 作业规程学习和考试记录 (4) 作业规程复查记录 (5) 第一章概况 (6) 第一节概述 (6) 第二节编写依据 (6) 第二章地面相对位置及地质水文情况 (7) 第一节地面相对位置及邻近采区开采情况 (7) 第二节煤(岩)层赋存特征 (7) 第三节地质构造 (8) 第四节水文地质 (9) 第三章巷道布置及支护说明 (9) 第一节巷道布置 (9) 第二节支护设计 (10) 第三节支护工艺 (13) 第四章施工工艺 (15) 第一节施工方法 (15) 第二节凿岩方式 (15) 第三节爆破作业 (15) 第四节装、运岩(煤)方式 (17) 第五节管线及轨道敷设 (18) 第六节设备及工具配备 (19) 第五章劳动组织及主要技术经济指标 (19) 第一节劳动组织 (19)

第二节循环作业图表 (20) 第三节主要技术经济指标 (22) 第六章生产系统 (23) 第一节通风系统 (23) 第二节压风系统 (25) 第三节防尘系统 (25) 第四节防灭火 (25) 第五节安全监测系统 (26) 第六节供电系统 (26) 第七节排水系统 (27) 第八节运输系统 (27) 第九节通讯系统 (27) 第七章灾害预防及避灾路线 (27) 第八章安全技术措施 (31) 第一节施工准备 (31) 第二节“一通三防”管理 (31) 第三节顶板管理 (33) 第四节爆破管理 (35) 第五节防治水管理 (38) 第六节机电管理 (39) 第七节运输管理 (42) 第八节其它 (46)

掘进作业规程范例

附件十一掘进工作面作业规程样本 煤矿掘进工作面作业规程 编号:掘xxxx号 工作面名称: 编制人: 施工负责人: 总工程师: 主管矿长: 批准日期: 执行日期:

会审意见 会审单位及人员签字 生产:年月日通风;年月日机电:年月日运输:年月日地测:年月日安全:年月日劳资:年月日供应:年月日技术:年月日总工程师:年月日

一.存在主要问题二.处理意见

目录会审意见 第一章概况 第一节概述 第二节编写依据 第二章地面位置及地质情况 第一节地面相对位置及邻近采区开采情况 第二节煤(岩)层赋存特征 第三节地质构造 第四节水文地质 第三章巷道布置及支护说明 第一节巷道布置 第二节矿压观测 第三节支护设计 第四节支护工艺 第四章施工工艺 第一节施工方法 第二节凿岩方式 第三节爆破作业 第四节装载与运输 第五节管线及轨道敷设 第六节设备及工具配备 第五章生产系统 第一节通风 第二节压风 第三节瓦斯防治 第四节综合防尘 第五节防灭火 第六节安全监控 第七节供电

第八节排水 第九节运输 第十节照明、通信和信号 第六章劳动组织及主要技术经济指标第一节劳动组织 第二节作业循环 第三节主要技术经济指标 第七章安全技术措施 第一节一通三防 第二节顶板 第二节爆破 第四节防治水 第五节机电 第六节运输 第七节其他 第八章灾害应急措施及避灾路线 作业规程学习和考试记录 作业规程补充学习和考试记录 作业规程复查记录

第一章概况 第一节概述 巷道名称、用途、设计长度、工程量、坡度、服务年限、开竣工时间等。 附图:巷道布置平面图。 第二节编写依据 一.经过审批的、设计及其批准时间等 二.地质部门提供的地质说明书 三.说明有关矿压观测资料 四.其他技术规范 第二章地面位置及地质情况 第一章 第一节地面相对位置及邻近采区开采情况巷道相应的地面位置、标高,区域内的水体和建构筑物对工程的影响等。 巷道与相邻煤(岩)层、邻近巷道的层间关系,附近已有的采掘情况对工程的影响。 分析老空区的水、火、瓦斯等对工程的影响。 井上下对照关系表

掘进凿岩台车安全操作规程通用版

操作规程编号:YTO-FS-PD847 掘进凿岩台车安全操作规程通用版 In Order T o Standardize The Management Of Daily Behavior, The Activities And T asks Are Controlled By The Determined Terms, So As T o Achieve The Effect Of Safe Production And Reduce Hidden Dangers. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards

掘进凿岩台车安全操作规程通用版 使用提示:本操作规程文件可用于工作中为规范日常行为与作业运行过程的管理,通过对确定的条款对活动和任务实施控制,使活动和任务在受控状态,从而达到安全生产和减少隐患的效果。文件下载后可定制修改,请根据实际需要进行调整和使用。 1、台车的操作和维护应由专门培训的人员才能进行操作和维护。使用,维护,保养台车前应认真阅读安全使用手册。 2、台车使用前,驾驶员必须熟悉台车的各项功能。 3、驾驶员在上机前必须佩戴好劳动保护用品。 4、在维修和保养台车时必须先停止运转,且确认大臂已可靠地落在支架后方可进行,并确保在工作区域内无闲杂人员。 5、台车进行焊接时,应先断开电瓶线,关闭主电源开关,确保台车周围无易燃易爆物品。 6、台车必须配备灭火用具,并定期检查和更换,驾驶员必须会操作和使用灭火用具。 7、在钻孔或行车过程中,确认在工作区域内没有未经允许的人员进入。 8、禁止任何无关人员在下列区域内停留: (1)从钻孔推进装置端部向前5米,从车架尾部向后5米。

煤矿井下水仓规程

第一章概况 (5) 第一节概述 (5) 第二节编写依据 (5) 第二章地面相对位置及地质水文情况 (6) 第一节地面相对位置及邻近采区开采情况 (6) 第二节煤(岩)层赋存特征 (6) 第三章巷道布置及支护说明 (7) 第一节巷道布置 (7) 第二节支护设计 (7) 第三节支护工艺 (9) 第四章施工工艺 (12) 第一节施工方法 (12) 第二节凿岩方式 (12) 第三节爆破作业 (12) 第四节装、运岩(煤)方式 (13) 第五节管线及轨道敷设 (13) 第六节设备及工具配备 (14) 第五章劳动组织及主要技术经济指标 (15) 第一节劳动组织 (15) 第二节循环作业图表 (16) 第三节主要技术经济指标 (16) 第六章生产系统 (17) 第一节通风系统 (17) 第二节压风系统 (18) 第三节防尘系统 (18) 第四节防灭火 (18) 第五节安全监测系统 (19) 第六节供电系统 (19) 第七节排水系统 (19) 第八节运输系统 (19) 第九节通迅系统 (19) 第七章灾害预防及避灾路线 (20) 第八章安全技术措施 (21) 第一节施工准备 (21) 第二节“一通三防”管理 (21) 第三节顶板管理 (23) 第四节爆破管理 (23) 第五节防治水管理 (27) 第六节机电管理 (28) 第七节运输管理 (29) 第八节其它 (31)

矿审批意见 规程名称: 报送时间:年月日

审批意见

专业审批意见

第一章概况 第一节概述 一、巷道名称、位置 本《作业规程》掘进的巷道为中央水仓,中央水仓的开门位置导线点0向东 0.54m为牛鼻子,工作面开门标高+901.223m。 二、掘进目的及巷道用途 掘进目的是为全矿井各工作面涌水集中汇集后排到地面。 三、巷道设计长度、坡度、工程量及服务年限 巷道设计长度、坡度、工程量: 水仓的开门位置导线点0向东0.54m为牛鼻子。 方位:水仓开门方位:314°20′29″。 设计长度:水仓设计长度约为242m,配水井2个长度共13.2m,吸水井6.6m 配水巷9.3m。总施工量271.1m。 坡度:开门后17.2m按3‰下坡施工,然后施工内水仓。 外水仓按3‰下坡施工9.4m,再按25°下坡施工7.706m,然后按1‰上坡施工20.44调向90°(曲率半径9m)再施工41.98m(按1‰上坡)调向90°(曲率半径9m)施工30.6m完毕。 内水仓外水仓按3‰下坡施工9.19m,再按25°下坡施工7.57m,然后按1‰上坡施工12.71m调向120°(曲率半径9m)再施工17.52m(按1‰上坡)调向90°(曲率半径9m)施工14.56m完毕。 内外水仓施工完毕后施工配水井(13.2m)吸水井(6.6m)及配水巷(9.3m)。 服务年限:等同于矿井服务年限。 四、预计开、竣工时间 根据生产接续安排,本掘进工作面自2010年11月开工 竣工时间约在2011年2月底。 第二节编写依据 一、采区设计说明书及批准时间 工作面设计由太原理工矿山设计研究院设计,批准时间为2010年7月。二、矿压观测资料 断层附近围岩应力集中,巷道每隔50m打一个观测孔,用WBY-10型顶板离层检测仪观察顶板下沉量,按规定进行观察记录,有情况及时汇报。

采掘作业面安全操作规程

采掘作业面安全操作规程 一、掘进 (一)、掘进作业安全规程 1、所有掘进工程必须有设计,施工单位必须严格按设计要求进行施工,杜绝无设计的口头协议工程。 2、工程设计和施工通知单,必须包括地质概况,施工目的、施工单位,施工要求和安全措施等内容。重大工程必须编写安全专篇,安全措施必须认真、详细、具体。 3、工程设计必须经相关部门审查、签字、报施工单位、分管副矿长、安全部,生技部存档案备查。 4、施工单位在接到设计后,必须认真安排,并向凿岩工、扒装工讲明技术要求和安全要求,并到现场进行安排。 5、作业前,首先检查作业区域的安全状况,有不安全因素必须首先进行处理,否则不得作业,主要应详细检查作业场所的地质情况、浮石处理情况、支护情况、管、线路架设情况、通风情况等。 6、凿岩工应严格按设计布眼、装药,破碎地段,顶板、边邦应实施光面爆破,以减少岩体的破坏,增加安全强度,掘进面最佳顶板为三心拱型。 7、凿岩工作业严禁打干眼,严禁明火单点炮,严禁打残眼和

带盲炮作业,严禁边凿岩边装药。 8、掘进面凿岩工必须严格遵守爆破安全规程和岗位安全操作页共页第1 6 规程,严禁违章作业,放炮时必须通知相邻作业面,并按规定设好警戒,确认无误后,方可撤除警戒。 9、爆破工放炮后,必须做到人走灯灭。 10、扒装工进入作业面前,必须首先接好照明,检查作业面通风情况,严禁冒险作业;进入作业面的扒装工严禁干式扒装。 11、扒装工必须进行排险和敲邦问顶,排险时必须双人作业,一人照明监护,一人排险,严禁单人排险。排险时必须选择安全地点,严禁带浮石作业。 12、作业面必须排净浮石,并按规定清挖水沟。作业结束后,必须清理好作业面的卫生,并做到人走灯灭。 13、需要支护地点,必须及时通知支护工进行支护。 14、掘进面严禁使用高压风进行通风,所设局扇必须管好、用好。 15、掘进面必须及时打好风、水、管线路眼,并吊挂整齐。 16.、天井掘进时必须架设安全作业平台,作业人员必须系好保险带。 (二)、掘进工程管理标准 1、巷道工程的推进要落实支护措施,对破碎地段及时采用木质、锚索、锚杆、锚网、喷浆及钢架等支护手段加以维护,确保施工工程的安全系数。

采掘作业规程、安全技术措施管理制度示范文本

采掘作业规程、安全技术措施管理制度示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

采掘作业规程、安全技术措施管理制度 示范文本 使用指引:此管理制度资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 采掘工作面作业规程、安全技术措施是保证安全生 产、正确指导作业、实行科学管理的基础,是进行采掘活 动的主要依据,也是采掘工作面的基本法规。 根据《煤矿安全规程》规定,回采、掘进工作面在开 工之前,都必须按照采区设计或巷道设计编制作业规程; 在采掘工作面地质情况、施工条件发生变化时,如初采、 收尾、贯通、过断层、过旧巷、工作面调采等,临时性工 程如巷道起底、扩帮、铺轨、各类小型硐室施工、机电设 备安装等,均须编制专项安全技术措施。 为了进一步加强各种规程和安全措施的管理,严格我 矿规程的编制、审批、贯彻及执行情况的监督检查,强化

规程、措施的落实,特制订本制度。 一、原则 1、《作业规程》、《安全技术措施》必须严格遵守《中华人民共和国安全生产法》、《中华人民共和国煤炭法》、《中华人民共和国矿山安全法》、《煤矿安全监察条例》、《煤矿安全规程》等国家有关安全生产的法律、法规、标准、规章、规程和相关技术规范。 2、坚持“安全第一、预防为主”的方针,积极推广、采用新技术、新工艺、新设备、新材料和先进的管理手段,提高经济效益。 3、单项工程、单位工程开工之前,必须严格按照“一工程、一规程;一变化、一措施”的原则编制作业规程,不得沿用、套用作业规程,严禁无规程组织施工。 4、《作业规程》、《安全技术措施》由总工程师负责,总工办具体落实《作业规程》、《安全技术措施》的
