当前位置:文档之家› 人防工程建设质量通病

人防工程建设质量通病

人防工程建设质量通病
人防工程建设质量通病

人防工程建设质量通病

一、土建专业方面

(一)加强图纸设计说明和详图阅读深度,内外墙与板连接钢筋、墙体转角连接钢筋规格、数量、锚固长度要符合规范要求。

(二)人防工程所有双层配筋的板(底板、墙体、顶板)有“S”型拉结筋要求的,最大间距500mm,成梅花型配置。

(三)采用梁板柱结构的工程,在底板施工时,板上皮钢筋要从梁筋下方穿过。采用反梁结构的顶板施工时,板下皮钢筋要从梁下皮钢筋上方穿过。

(四)在墙体施工时,模板的对拉镙杆不得使用光圆镙杆(套塑料管),必须参照外墙做法作,全部使用止水镙杆。不得采用套管和砼预制块支撑。

(五)门框墙、临空墙和外墙施工时应注意,防护区外一侧的钢筋规格大于内侧的钢筋,且在门框墙、预埋套管的洞口四角加筋不要遗漏。

(六)所有防护密闭门、密闭门门框及封堵预埋件应在砼浇注前绑扎固定到位后与门框墙同步浇注。

(七)口部通道、滤毒室、洗消间、扩散室等部位的墙面、顶面和地面要平整光洁,便于冲洗,观感符合规范要求。

(八)活置门槛防护门底框标高与地面装饰层标高一致,固定门槛防护门底框标高高出地面装饰层15cm。

(九)所有墙体止水钢板应双面满焊。

二、给排水、消防专业方面

(一)防爆波地漏、防爆波清扫口、战时给水引入管、排水出户管及相应的防护阀门必须和工程同步施工安装到位。防爆地漏应采用不锈钢或铜材质地漏。

(二)消防管道穿越人防围护结构,应在前期土建施工时预埋钢制密闭止水套管,宜在穿越围护结构的管线距墙200mm处安装1.0MPa以上(10KG)铜芯闸阀,闸阀靠墙近端面应全部焊接。

(三)战时给水引入管竣工验收前必须接入市政给水管网。

(四)消防管道安装严禁在人防工程围护结构开洞。

三、暖通专业方面

(一)所有的风管穿防护墙处必须要用钢制密闭穿墙管,且施工时要将密闭穿

墙管按结构图纸要求预埋在墙体中,并两头出墙50~100mm,规格按要求制作,标高、几何尺寸等须符合要求,并保证门的正常开启。

(二)在各口部密闭通道及防毒通道隔的防护密闭门框墙、密闭门门框墙上设置有DN50的气密测量管(热镀锌管),必须预埋在墙体中,两头出墙50~100mm,内丝铜质管帽封堵。

(三)在防化值班室顶板处设置有DN15的超压测压管,一头一般在防化值班室内,一头在防护区外,两头离墙、板各100 mm,伸出墙(板)500mm,此管比较容易遗漏,在施工时必须按图预埋到位。

(四)所有战时进排风口部内,所有的进排风管线和阀门必须施工到位,且在穿墙处要有钢制密闭止水套管。

(五)设有柴油电站的人防工程,其配套进排风系统和排烟系统应施工到位,涉及到穿墙的管线应预埋钢制密闭穿墙管。

(六)进排风机房内要按规范要求做好吸音降噪处理。

(七)滤毒室按规范要求设置好两根DN15和1根DN32的预埋管。

四、电气专业方面

(一)应规范要求,在人防工程中所有的弱电管线、强电管线穿越防护墙、密闭墙、防护单元墙的防护密闭穿管、密闭穿管(镀锌钢管,壁厚大于2.5 mm)不能使用PVC管,应按规范之要求设计并敷设。

(二)防爆波电缆井与人防区域隔墙上应预埋防护密闭穿管。

(三)防爆呼唤按钮及管线应安装到位,此设备为暗装,应预埋在混凝土墙体中。

(四)在防毒通道及密闭通道的隔墙上(防护门、防护密闭门、密闭门上方)应设置4~8根DN50的电气备用穿管(镀锌钢管,壁厚大于2.5 mm)。

(五)从人防区引至非人防区的照明线路要在防护密闭门内侧单独设置熔断器预埋盒。

(六)人防工程内部后增管线(通信、监控等)进、出人防要按规范从电气备

用管中接入,严禁开洞穿越。

(七)电站储油间照明开关、灯具要采用防爆型产品。

人防工程建设质量常见问题对错比较

一、板、墙未布置梅花形排列的拉结钢筋

《人民防空工程质量验收与评价标准》(RFJ01-2015)6.5.4 拉结钢筋设置应符合下列规定:

1) 拉结钢筋应呈梅花形布置,并有效拉结在两层钢筋网节点上;

2) 当拉结钢筋兼作受力箍筋时,其直径不小于 6mm、间距不大于 500mm;

3) 拉结钢筋应设弯钩,弯钩直线段长度不小于 50mm;

4) 拉结钢筋长度应能拉住最外层受力钢筋。

二、门框门洞四角未按要求布置斜向加强筋

《人民防空工程质量验收与评价标准》(RFJ01-2015)第 7.2.5 节:防护门、防护密闭门门洞四角应配置 2 根(当墙厚大于 400mm 时为 3 根)斜向钢筋,其直径不小于 16mm,长度不应小于 1000mm。加强筋紧贴门框转角外呈45°排列,上下各一半。

三、后浇带位置设置不当

《人民防空工程质量验收与评价标准》(RFJ01-2015)第 6.6.16 条:

1) 后浇带应设在受力和变形较小的部位,间距宜为30m~60m,宽度宜为800mm~1000mm;

2) 后浇带应在其两侧混凝土龄期达到 42d 后再施工;

3) 后浇带应采用补偿收缩混凝土浇筑,其强度等级应高于两侧混凝土一个等级;点这免费下载施工技术资料

4) 后浇带混凝土的养护时间不得少于 28d。

a. 后浇带设置在防护门门洞处(错误做法):

b. 门框墙固定模板的对拉螺栓采用、混凝土预制件(错误做法):

c. 门框墙固定模板的对拉螺栓上不加套管(正确做法):

四、临空墙、门框墙模板安装不符合规范要求

《人民防空工程质量验收与评价标准》(RFJ01-2015)第 6.4.2 条:外墙、临空墙、门框墙、防护密闭隔墙和密闭隔墙的模板安装,其固定模板的对拉螺栓上严禁采用套管、混凝土预制件等。

a. 门框墙固定模板的对拉螺栓采用塑料套管安装(错误做法):

b. 门框墙固定模板的对拉螺栓采用、混凝土预制件(错误做法):

五、施工缝位置设置不当

1) 混凝土应连续浇筑,宜少留施工缝。当留设施工缝时,外墙水平施工缝应留在高出底板表面 300mm-500mm,低于顶板表面不少于 500mm 的墙体上;

2) 变形缝应设在工程口部与主体连接处,并设在防密门外;

a. 侧墙的水平施工缝设在低于底板表面 500mm 的墙体上(错误做法):

b. 侧墙的水平施工缝设在高于底板表面 500mm 的墙体上(正确做法):

六、嵌压板与胶条中心线偏差较大

《人民防空工程防护设备产品质量检验与施工验收标准》(RF01-2002)表3.3.24门扇、门框贴合面中心线的尺寸偏差合格要求:±4mm。

a. 嵌压板与胶条中心线偏差大于4mm(错误做法):

七、人防门不能完全开启

人防工程防护门受通道隔墙、管道、结构横梁阻碍,导致不能正常开启,影响人防通道的设计通行能力。

a. 通道隔墙阻碍防护门正常开启(错误做法):

b. 空调管道从防护门门洞穿过,阻碍防护门正常开启(错误做法):

c. 结构横梁阻碍防护门正常开启(错误做法):

八、人防门门框安装支撑不符合施工要求

a. 门框下门槛支撑在结构主筋上门框支撑未形成三角形支撑(错误做法):

b. 人防设备厂按要求安装人防门框,支撑形成三角形(正确做法)

九、人防门下门槛梁应紧贴门框配筋:

a. 人防门下门槛梁未紧贴门框配筋 (错误做法):

十、人防门门框的锚固筋未按要求与门框、门框墙(梁)连接

1)《混凝土门框墙图集》(07FG04):

2)《人民防空工程质量验收与评价标准》(RFJ01-2015)7.2.13 :

a. 钢门框与门框墙之间应有足够的连接强度,相互连成整体;锚固钩需双面焊接,焊缝饱满。(错误做法):

b. 人防门锚固筋与门框、门框墙(梁)有效连接(正确做法):

十一、防空地下室墙体开孔未按要求布置加强筋

《防空地下室设计荷载及结构构造》(07FG01)

a.未按要求在孔洞口加设加强钢筋(错误做法):

b.按要求在孔洞口加设加强钢筋(正确做法):

十二、门框垂直度未满足要求

《人民防空工程质量验收与评价标准》(RFJ01-2015)

十三、密闭穿墙短管伸出墙面长度不符合规范要求

1) 电缆、电线穿墙短管不小于 50mm;

2) 给排水穿墙短管不小于 40mm;

3) 通风穿墙短管不小于 100mm。

a. 电缆桥架直接穿过人防隔墙,预埋管未伸出墙面(错误做法):

b. 穿墙短管伸出人防墙面长度满足规范要求(正确做法):

十四、顶板、底板与反梁的钢筋绑扎不正确

a.顶板反梁配筋(错误做法):

b底板反梁配筋构造图(正确做法):

十五、预埋套管和防腐、防锈处理

《人民防空工程质量验收与评价标准》(RFJ01-2015)第 7.7.5~7.7.7 条:

1) 钢结构构件表面应无明显凹面和损伤;

2) 钢结构油漆外观应涂刷均匀,无明显皱皮、流坠;

3) 焊缝应密实、均匀,无明显的焊渣,飞溅物应清除干净。

a. 穿人防墙的给水管未做防锈防腐处理,导致锈蚀严重(错误做法):

b. 穿人防墙的电气套管未做防锈防腐处理,导致锈蚀严重(错误做法):

c. 穿人防墙的套管前期应做好防锈防腐处理,套管的防腐性能较好(正确做法):

十六、安装人防门的吊环安装不正确

安装人防门的吊环主要用于安装、维修、调试时吊装人防门门扇。其设置位置应在人防门门扇的上方的顶板上。

a. 没有安装吊环(错误做法):

人防工程安全监理细则通用版

管理制度编号:YTO-FS-PD105 人防工程安全监理细则通用版 In Order T o Standardize The Management Of Daily Behavior, The Activities And T asks Are Controlled By The Determined Terms, So As T o Achieve The Effect Of Safe Production And Reduce Hidden Dangers. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards

人防工程安全监理细则通用版 使用提示:本管理制度文件可用于工作中为规范日常行为与作业运行过程的管理,通过对确定的条款对活动和任务实施控制,使活动和任务在受控状态,从而达到安全生产和减少隐患的效果。文件下载后可定制修改,请根据实际需要进行调整和使用。 1. 目的: 为了认真贯彻落实《建筑法》、《安全生产法》、《建设工程安全生产管理条例》及安全生产的相关法规,认真履行安全监理工作,规范现场安全监理工作,特制本细则。 2. 工程概况 3. 监理依据 1)《中华人民共和国建筑法》; 2)《中华人民共和国安全生产法》; 3)《建设工程安全生产管理条例》; 4)《关于落实建设工程安全生产监理责任的若干意见》; 5)《工程建设标准强制性条文》(房屋建筑部分 20xx年版); 6)《建设工程监理规范》GB50319—2013; 7)《施工现场临时用电安全技术规范》(JGJ59—2012);

8)《建筑施工高处作业安全技术规范》(JGJ80—91); 9)《建筑机械使用安全技术规程》(JGJ33—2012); 10)《建筑施工扣件式钢管脚手架安装技术规范》(JGJ130—2001); 11)《建设工程预防坍塌事故若干规定》; 12)《建筑工程预防高处坠落事故若干规定》; 13)监理招、投标及合同文件; 14 《监理规划》; 4. 安全组织机构及岗位职责 4.1 监理处安全组织机构及分工如下图 安全监理组长: 组员:临时用电: 电气设备: 机械设备: 土建: 4.2 安全监理岗位职责 4.2.1 总监理工程师安全监理岗位职责 1)认真贯彻执行国家和行业有关法律、法规,坚持“安全第一,预防为主”的方针,贯彻公司制定的安全监理制度,对所监理工程项目的安全监理工作全面负责;

人防工程施工及质量控制要点

一、人防工程施工要点 防空地下室施工须按《人民防空地下室设计规范》(GB50038-2005)、《人民防空工程施工及验收规范》(GB50134-2004)、《人民防空工程质量检验评定标准》、《地下防水工程质量验收规范》(GB50208-2002)等有关设计和施工规范施工。施工图须按人防主管部门或其委托审查机构审查合格,方可施工。结合施工现场检查情况,本文将以土建、安装及安全施工三个方面详尽阐述在实际施工中遇到的有关问题: 一、说明 1.为保证施工质量,工程施工中应对隐藏工程作好记录,并应进行中间或分项检验,合格后方可进行下一工序的施工。 2.人防工程在土建施工阶段涉及到各专业的预埋较为多,土建施工前应进行图纸会审,各专业分工明确。设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。 二、钢筋混凝土施工 1、人防工程施工所采用的模板及支架必须具有足够的强度、刚度和稳定性;保证工程结构和构件各部分形状、尺寸和相互位置的正确;模板的接缝不应漏浆;模板及其支架在安装过程中,必须设置防倾倒的临时不变设施。 2、钢筋搭接处,应在中心和两端用铁丝扎牢;绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊;各受力钢筋之间的绑扎接头位置应相互错开。 3、大体积混凝土的浇筑应合理分段进行,使混凝土沿高度平均上升;浇筑应在室外气温较低时进行,混凝土浇筑温度合宜超过28摄氏度。 4、工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。 三、底板浇注

1、根据底板荷载主要系由下向上承受水压力、人防等效静载等荷载,底板上层钢筋大凡从底板梁上层主筋下穿越。底板、侧墙、顶板上、下层钢筋绑扎时须设梅花型布置的拉结筋。(见设计规范第4.11.11条要求) 2、平时使用的出入口及防护单元之间洞口如若采用构件封堵,应在钢筋绑扎阶段注意封堵框的预埋,在底板后浇面层应按设计选用的图集设置封堵凹槽。(作法详见《07FJ02》) 3、在底板钢筋绑扎阶段应注意在防护门及活门门框每角2根长度1000的16螺纹钢预埋,不得漏埋。(作法详见《07FG04》) 4、防爆地漏、呼唤铵钮及下水管预埋:战时给排水管材应为镀锌钢管;战时排水防爆地漏为丝接口;为避免地漏安装后高出地面,施工单位应注意排水管底标高应控制在300mm以上,若无法把握防爆地漏尺寸,建议施工单位对防爆地漏一起与钢管接好预埋到设计标高后再浇筑底板砼。(作法详见《07FS02》) 四、侧墙浇筑 1、防护密闭门门框墙为悬臂板设计时,应注意水平受力筋的直径、间距、锚固方向及锚固长度;水平受力筋应配置在外侧;且门框墙受力筋宜封闭。同时应注意门洞四角斜向钢筋的布置;上门框设水平梁时,其方向应朝向人防区内,且应锚入两边墙内。(作法详见《07FG04》) 2、临空墙、门框墙的模板安装,其不变模板的对拉螺栓上严禁采用套管、混凝土预制件等。 3、人防门的安装对门框墙的垂直度要求很高,施工单位应与人防门生产厂家密切配合,在支模时注意不得使用大模板,门框模板支好后施工单位应作复核,若有偏差则需由施工单位会同防护门安装厂家及时对门框墙垂直、水平作调正,控制在允许偏差以内后再浇筑砼。 4、为保证人防工程施工质量,防护密闭门、密闭门和活门门框墙、临空墙必须整体浇筑,不留水平施工缝,后浇带及施工缝位置应避开人防通道及人防门部位。

人防工程施工质量通病防治论文

人防工程施工质量通病防治 摘要:人防工程施工质量通病大致可以分为五个方面,总结起来就是:土建工程质量通病,给排水安装质量工程通病,供电安装系统质量通病,通风安装工程质量通病和防火设备安装工程质量通病。本文主要对人防工程中常见的质量通病进行总结,以及提出相关的防治解决方案和措施。 关键词:人防工程施工质量通病防治 abstract: the construction quality problems of civil air defense projects can be divided into five aspects, summarizes up is: civil engineering quality problems, water supply and drainage installation quality engineering common failing, power supply installation system quality problems, ventilation installation project quality problems and fire control equipment installation project quality problems. this paper focuses on the common in civil air defence works of quality problems summarized, and puts forward related prevention and control solutions and measures. keywords: human engineering construction quality control problems 中图分类号:tv523文献标识码:a文章编号: 人防工程施工质量通病大致可以分为五个方面,总结起来就是:

人防工程施工中常见的质量通病

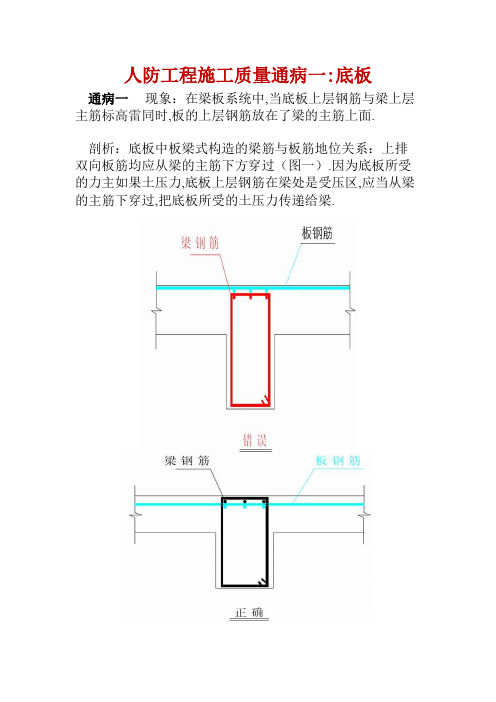

人防工程施工中常见的质量通病 土建工程 1、底板 ①在梁板体系中,当底板上层钢筋与梁上层主筋标高相同时,板的上层钢筋放在梁的主筋上面。 由于底板所受的力主要是土压力,底板上层钢筋在梁处是受压区,应该从梁的主筋下穿过,把底板所受的土压力传递给梁,设计应考虑钢筋重叠放置时对保护层的影响。 ②人防门的门框插筋及门槛钢筋没按要求设置。 人防门的门框插筋及门槛钢筋应在底板浇捣混凝土前按设计施工图及规范要求成型绑扎。 ③人防门的门槛高度、门槛墙宽度不够,无法安装门扇,影响使用功能。 人防门的门槛钢筋高出底板的高度应该满足各种型号的人防门门槛建筑高度。人防门铰页侧门框最小宽度应满足人防门的安装尺寸,闭锁侧门框最小宽度应满足不会影响门扇的开启。 ④人防门的门框墙及门槛的截面尺寸太小,门槛的钢筋成型和绑扎不符合要求。 防护密闭门的门框墙及门槛截面厚度的最小尺寸不小于300mm。两个防护单元间的门框 墙及门槛截面厚度不小于500mm。防护密闭门的门槛箍筋应该闭口,箍筋直径不得小于 12mm,在箍筋转角处应绑扎水平钢筋,水平钢筋应该锚固到门框墙中,并与门框墙插筋 绑扎牢。密闭门的门框墙及门槛截面厚度由设计定。 悬板活门、胶管活门的门槛箍筋应该闭口,箍筋应拉住底板的下层钢筋。 ⑤活置式人防门门槛下没有设置钢筋。 活置式门槛人防门的门框角钢应在底板浇筑混凝土前安装到位,门框角钢的安装标高应该 与建筑标高平。当地坪装修面层大于60mm时,门框角钢下部角钢内应按防护密闭门门 槛的要求配筋;当地坪装修面层不大于60mm时,门框角钢下部角钢的间距为150mm、 φ32的孔中穿钢筋锚固到底板中。 2、墙板 ①直接受侧向冲击波的人防门没有考虑抗侧向冲击波措施。 若防护密闭门侧向受冲击波时,防护密闭门应嵌人墙体l00mm,或者在门的受冲击波一 侧做一根突出墙面l00mm、宽度为200mm的柱子;当层高较高时,防护密闭门上部应做

人防施工技术要求

人防施工技术要求

工程技术人需知的人防工程施工注意事项 -03-03 防空地下室施工须按《人民防空地下室设计规范》(GB50038-)、《人民防空工程施工及验收规范》(GB50134- )、《人民防空工程质量检验评定标准》、《地下防水工程质量验收规范》(GB50208- )等有关设计和施工规范施工。施工图须按人防主管部门或其委托审查机构审查合格,方可施工。 第一部分:土建施工 一、说明 1.为保证施工质量,工程施工中应对隐蔽工程作好记录,并应进行中间或分项检验,合格后方可进行下一工序的施工。 2.人防工程在土建施工阶段涉及到各专业的预埋件较多,土建施工前应进行图纸会审,各专业分工明确。设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。 二、钢筋混凝土施工 1、人防工程施工所采用的模板及支架必须具有足够的强度、刚度和稳定性;保证工程结构和构件各部分形状、尺寸和相互位置的正确;模板的接缝不应漏浆;模板及其支架在安装过程中,必须设置防倾倒的临时固定设施。

2、钢筋搭接处,应在中心和两端用铁丝扎牢;绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊;各受力钢筋之间的绑扎接头位置应相互错开。 3、大致积混凝土的浇筑应合理分段进行,使混凝土沿高度均匀上升;浇筑应在室外气温较低时进行,混凝土浇筑温度不宜超过28摄氏度。 4、工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。 三、底板浇筑 1、根据底板荷载主要系由下向上承受水压力、人防等效静载等荷载,底板上层钢筋一般从底板梁上层主筋下穿越。底板、侧墙、顶板上、下层钢筋绑扎时须设梅花形布置的拉结筋。(见《人民防空地下室设计规范》(GB50038- )第4.11.11条要求) 2、平时使用的出入口及防护单元之间洞口如若采用构件封堵,应在钢筋绑扎阶段注意封堵框的预埋,在底板后浇面层应按设计选用的图集设置封堵凹槽。(做法详见国家标准图集《07FJ02防控地下室建筑构造》) 3、在底板钢筋绑扎阶段应注意在防护门及活门门框每角2根长度1000的16螺纹钢预埋,不得漏埋。(做法详见国家标准图集《07FG04钢筋混凝土门框墙》) 4、防爆地漏、呼唤按钮及下水管预埋:战时给排水管材应为镀锌钢管;战时排水防爆地漏为丝接口;为避免地漏安装后高出地面,施

人防工程质量检查报告

XXX人防工程施工 质量验收报告 编制:() 审核:(总监理工程师)审批:(负责人) 监理单位:(公章) 年月日人防工程质量验收报告

一、工程概况 xxx建设工程,建设地点位于xxx(详细地址),本工程结构安全等级为x 级,设计使用年限为x年,耐火等级为x级,总建筑面积为xx M2,建筑抗震设防类别为x类,抗震设防烈度为x度,地下x层。人防工程位于地下x层,抗力等级为常x级核x级,防化等级为x级,人防总建设面积xx M2,掩蔽面积xx M2,划分为x个防护单元,x个抗爆单元,平时用途为xx,战时用途为xx,共设x个出入口,疏散宽度为xx M。 人防工程地基处理采用xxx(地基处理作法) 人防工程主体采用现浇钢筋混凝土结构。混凝土强度基础垫层C xx;基础筏板C xx,抗渗等级P x;外墙C xx,抗渗等级P x;临空墙C xx,顶部C xx、抗渗等级P x。 人防外墙防水采用xxxxx(防水作法)。 参建各责任主体单位 建设单位: 设计单位: 勘察单位: 监理单位: 施工单位: 监督单位: 人防工程质量监督单位:西安市人防工程质量监督监察队 二、项目监理部组成及分工 … 三、监理依据及验收依据 在工程施工过程中,监理部严格按照国家有关人防工程施工的法律、法规和技术规程、规范,以及监理合同要求进行了全过程监理。 监理依据有: 1、工程施工图纸; 2、招标答疑、图纸会审纪要、设计变更通知单; 3、监理合同; 4、监理规划、监理实施细则; 5、… 6、国家有关强制性标准及现行施工规范。 质量验收依据有: 1、《建筑地基基础工程施工质量验收规范》GB50202-xxx 2、《混凝土结构工程施工质量验收规范》GB50204-xxx 3、《混凝土工程强度检验评定标准》GB50026-xxx 3、《砌体结构工程施工质量验收规范》GB50203-xxx 4、《建筑电气工程施工质量验收规范》GB50303-xxx 5、《通风与空调施工质量验收规范》GB 50243-xxx 6、《建筑给排水及采暖工程施工质量验收规范》GB 50243-xxx 7、《人民防空工程质量验收与评价标准》RFJ01-2015

人防工程施工技术方案

人防工程施工技术方案 1、工程施工测量 1.1施工依据 《工程测量规范》(GB50026-93)及设计图纸 1.2平面控制网的测设 本工程的平面控制采用平面控制网法。 (一)平面控制网布设原则 1. 平面控制遵循先整体、后局部,高精度控制低精度的原则。 2. 布设平面控制网根据建筑设计总平面图和施工总平面布置图。 3. 控制点应选在通视条件良好、安全、易保护的地方。 4. 桩位必须用混凝土保护,需要时用钢管进行围护,用红油漆作好标记。 (二)建筑坐标系的建立 为便于施工中测量数据计算,需要建立建筑坐标系,根据业主提供的水准原点,建立建筑坐标系。 施工中的数据计算,放样工作均应以此坐标系为依据。 (三)控制点的建立 先用经纬仪根据平面控制网放出建筑物轴线,并在场地上做好轴线控制点,并定期(二星期左右)复测一次。 控制点的做法为用2m长钢管打入地下,地面上留200mm,上焊铁板并在铁板上划十字线。并在控制点外砌500mm高砖墙,中间浇捣素混凝土至控制点面并在砖墙上加盖,防止垃圾等杂物进入。 (四)控制网加密和施工放线 垫层施工完成后,要根据施工控制网精确测定建筑物位置,并进行控制网加密,各轴线交点要以红三角作标记,要求轴线间距、线垂直角必须附合规

范要求。 (五)轴线控制网的精度等级及测量方法 根据《工程测量规范》要求控制网的技术指标必须符合下表的规定。 轴线控制网的指标 为满足控制网的精度要求,测量仪器采用电子全站仪,一测回测角,二测回测边。测量时,严格按规程中水平角观测和光电测距的技术要求来进行。 1.3工程竖向投测 基准点布设原则 本工程在±0.00以下采用外控法,即在基坑每施工段的四周设立水准控制点。以这此轴线控制点为基础,将轴线引测至基坑内。 1.4高程控制网布设 (1)高程控制网起始依据 高程控制网依据业主提供场区内高程控制基点测设。 (2)高程控制网的布设 根据土方开挖工作分段进行的特点,高程控制网分段测设,但为了保证基坑底标高精度一致,要及时进行联测。 考虑到施测方便,高程控制网,拟布设在护坡上。为了便于施测及校核,每段布设2~3个控制点。在控制点的设置位置,用清水冲刷掉墙面浮土,薄抹一层水泥砂浆,做成一块10cm×10cm的平整竖平面,在该竖平面上涂上红色“ ”标志,并在旁侧注明相对标高。 (3)高程控制网的精度等级及测量方法。 根据《工程施工测量规范》标高控制网拟采用三等水准测量方法测定。水准测量的主要技术要求应符合下表的规定。

人防工程安全检查表.docx

序项目内号容 消防给 水排水1 和灭火 设备 火灾自 动报警 系统、2火灾应 急广播 和消防 控制室 消防疏3 散通道 人防工程安全检查表 检查标准方法 设置火灾自动报警、自动灭火系统、消火栓等消 防设施、器材和配置逃生器材。消防器材完好、 有效。现场查看 有可靠的消防给水源、设施。 下列人防工程或部位应设置火灾自动报警系统: 2 1、建筑面积大于 500m 的地下商店和小型体育场 所; 2、重要的通信机房和电子计算机机房,柴油发电 机房和变配电室,重要的实验室和图书、资料、 现场查看 档案库房等。 3、歌舞娱乐放映游艺场所。 设有火灾自动报警系统、自动喷水灭火系 统、机械防烟排烟设施等的人防工程,应设置消 防控制室。 疏散标志明显、保持畅通;现场检查 每个防火分区安全出口设置的数量, 应符合下列规 定: 1、每个防火分区的安全出口数量不应少于两个; 2、当有两个或两个以上防火分区, 相邻防火分区之 间的防火墙上设有防火门时 , 每个防火分区可只设置 一个直通室外的安全出口; 2 3、建筑面积不大于 500m,且室内地坪与室外出入口 地面高差不大于 10m,容纳人数不大于 30 人的防火 分区,当设置有竖井,且竖井内有金属梯 现场查看 直通地面时,可只设置一个安全出口或一个与相 邻防火分区相通的防火门。 2 4、建筑面积不大于200m,且经常停留人数不大 于 3 人的防火分区,可只设置一个通向相邻防火 分区的防火门。 5、改建工程的防火分区,可设置不少于两个通向 相邻防火分区的防火门,但应设置在不同的方 向,且相邻防火分区必须符合本条第 1 款或第 2 款的规 定。 每个防火分区安全出口之间或安全出口与相 邻防火分区之间防火墙上的防火门。宜按不同方 向分散设置,当受条件限制需要同方向设置时, 两个出口之间的距离不应小于 5m。 安全疏散距离应满足下列规定: 现场查看 1、房间内最远点至该房间门的距离不应大于 15m; 2、房间门至最近安全出口或至相邻防火分区之间 防火墙上防火门的最大距离应为 40m 。位于袋形走道 两侧或尽端的房间,其最大距离应为上述相 应距离的一半。 检查依据 《建筑防火设计规范》 第 11.4 条 《人民防空工程设计防 火规范》第 7.1.1 条 《人民防空工程设计防 火规范》第 8.4.1 条 《人民防空工程设计防 火规范》第 8.4.37 条 《安全生产法》第34 条 《人民防空工程设计防 火规范》第 5.1.1 条 《人民防空工程设计防 火规范》第 5.1.3 条 《人民防空工程设计防 火规范》第 5.1.4 条

《人防工程》施工质量通通风安装

人防工程施工质量通病(通风安装工程) 通病一 现象:风管穿越临空墙、密闭墙、楼板时随意预留混凝土洞。 分析:凡穿越上述墙体的管道都应按规范要求做好防护密闭处理,这是人防工程施工及验收规范的基本要求和关键重点内容。如果不按相关规定预留混凝土孔洞将导致事后无法按规范要求进行有效的防护密闭处理。 防治措施:若供平时使用的风管,应在洞口四周预埋钢板或在洞口内外侧四周预埋角铁框,以便临战封堵。钢板的厚度不得小于10,角钢可采用∟80× 80× 8若供战时使用的风管,应在人防出入口部临空墙、密闭墙上预埋密闭短管。 通病二 现象:战时进、排风管,在临空墙、密闭墙预埋的密闭短管管径、厚度不符合要求,预埋时短管变形。 分析:人防口部进、排风管道穿临空墙、密闭墙时应预埋通风穿墙短管,通风穿墙短管处墙体开孔处钢筋需做加固处理。穿墙短管与混凝土接触部分不得油漆,因为管道与混凝土接触部分油漆将会影响混凝土与管道的黏结力。在人防临空墙、密闭墙部分(包括顶板起密闭作用的)通风预埋短管一般按相关图集制作安装,临空墙预埋短管管材应采用厚钢板机械卷制成型,不应采用无缝钢管。密闭短管中间应设密闭肋,密闭肋厚度为5,宽度为50,密闭肋与短管应双面满焊,临空墙预埋管管材的厚度应不小于6,密闭墙预埋管管材的厚度应不小于3,其厚度应根据预埋管的管径大小确定,使预埋管不致变形即可(图二十八)。 图二十八通风短管设置要求 防治措施:通风短管预埋时中心线应水平,密闭肋应居中,应适当采取加固措施。预埋位置要充分考虑低于顶板、满足安装尺寸并不影响人防门的启闭。对于今后需要焊接法兰片的管道,应确保七距离土建墙体完成面大于100(图二十八),以便于今后的焊接工作以及阀门手柄的正常启闭。 通病三 现象:排风口部自动排气阀和相关的通风短管或密闭阀未在水平方向和垂直方向错开布置。 防治措施:为有利于防毒通道或洗消间的充分换气,自动排气阀门、防爆超压排气阀门和相关的通风短管或密闭阀应在水平方向、垂直方向错开布置。

人防工程施工技术关键点

人防工程施工技术关键点 人防工程共分为结构工程、防水工程、孔口防护工程、建筑装修工程、给水排水工程、采暖通风工程、建筑电气安装工程、防火设备安装工程等八个分部工程。人防工程图纸共分为建筑、结构、通风、给排水、电气五个专业。人防工程验收如何才能一次验收通过,那么在施工过程中各专业需注意以下32 个关键点。 一、建筑部分 1、防护单元内部不应设置沉降缝、伸缩缝,如需设置必须设置防爆沉降缝。 2、密闭通道、防毒通道、洗消间、滤毒室、扩散室等房间、通道,其墙面、顶面、地坪均应平整光洁、易于清洗。 3、人防地下室防护区顶部(除第 2 条中叙述个区域外)不允许用水泥砂浆粉刷或找平。 4、非活置式人防门下有门槛,门槛与地坪建筑高差应≧150mm;活置式人防门下无门槛,门框下边与建筑地坪同高。人防门框锚钩应伸入结构层内。 5、当防护密闭门设置于竖井内时,其门扇外表面不得突出竖井内墙面,防爆波活门应嵌入墙内。 6、在距人防门框四周 20mm 范围内墙面粉刷层不得超出门框角钢面。 7、平战转换预制构件应与工程同步做好,并设置构件的存放位置。 8、出入口式战时封堵处在非人防侧预留沟槽,预埋件锚钩应伸入结构层内;战时封堵框平时应采用刷漆或加钢丝网用水泥砂浆粉刷的处理方式,处理完毕后在两侧墙体标识“战时封堵” 字样。 二、结构部分 1、钢筋混凝土结构构件纵向受力钢筋的锚固长度 laF=1.05lad。 2、地下室基础底板上层筋必须从地基反梁上层主筋下部穿过,顶板下层筋必须从顶板反梁下层主筋上部穿过。 3、人防区顶、底板、临空墙必须设拉结筋(形式“S” 型,≧φ6,﹫≦500mm 梅花形布置)。 4、人防围护结构和密闭墙体门洞四角必须设置加强筋:长度 1000mm,斜45o 绑扎,墙厚≦400mm,每角2φ16;墙厚>400mm,每角3φ16。 5、被止水钢板割断的附墙柱箍筋应搭接焊在止水钢板上。 6、防围护结构和密闭墙体(均为钢筋混凝土内墙)模板对拉螺杆不允许穿 PVC 套管,且螺杆中部应设止水片。 7、管割断的墙筋应点焊在穿墙管上。 8、梁与边柱交接处,外墙与顶、底板交接处钢筋构造要求为: ( 1)边柱外侧纵向钢筋伸入地、顶梁内的锚固长度应≧1.5lad; ( 2)当顶板厚度<>

人防工程的质量控制

人防工程的质量控制 一、人防地下室结构、孔口部位工程的质量控制 1、人防地下室防护功能平战转换质量控制 ⑴严格监控钢筋混凝土浇筑部位,供战时使用的出入口和连通口的防护设施、防爆清扫口和给排水出入管部位的质量,并在施工和安装时应一次性完成。 ⑵检查防护功能平战转换设计必须按工程设计同步完成,在施工时可分预留和战前实施平战转换两个阶段进行,且设计应采用标准化(国标或省标)、通用化的防护设备和结构。 ⑶检查人防地下室的平时使用功能宜与战时使用功能相一致或接近,在施工中,应先考虑战时使用功能为重或采取可靠的技术措施,保障平战使用功能的相互转换。注意人防地下室顶板天棚不得粉刷修装。 2、防护单元质量监控 ⑴防护密闭隔墙应与主体结构同时施工,并采用钢筋混凝土,其厚度≥300。 ⑵防护密闭隔墙上预留的平时通行连通口或风管穿墙孔,应对紧急转换时限内封堵的预埋件的位置、规格严格检查,确保密封性、牢固性。 ⑶当隔墙上开设连通口时,严格监控隔墙两侧防护密闭门的安装质量,并严格控制两门之间的净距≥500mm。 ⑷严格控制相邻防护单元之间隔墙上供平时通行的连通口总宽度不宜超过防护单元隔墙总长度的1/3,且单个洞口宽度不超过7m,高度不超过3m。 ⑸防护密闭门应设置安装在外侧,开启朝外开,不能用钢质防火门代替防护门。 ⑹当有给排水、电力等管道通过密闭墙时,其管道穿墙部位必须密封。通常采用在墙中预埋一段带有环状叶板或套管的方法,两侧再用法兰或焊接。 3、抗爆单元质量监控 ⑴当抗爆单元的墙上设连通口时,严格检查在门洞的一侧设置抗爆挡墙。 ⑵抗爆挡墙可在临战转换时限内砌筑,但在主体施工时,必须预留钢筋和其它预埋件,该挡墙应采用≥300厚钢筋混凝土。 4、临空墙质量监控 本工程临空墙均采用现浇钢筋混凝土,主要检查钢筋的规格、间距、位置、绑扎、接头质量以及混凝土的浇筑质量,严禁有蜂窝、孔洞、露筋现象,并注意检查临空墙的厚度,在出入口临空墙的厚度≥250。 5、防护门门框墙、防爆破活门门框墙位置监控 ⑴严格监控门框墙的厚度≥300mm。 ⑵严格检查门洞尺寸,其误差应符合《人民防空工程质量检验评定标准》的要求。 ⑶严格监控门框墙的钢筋和混凝土的施工质量,尤其检查门框与门框墙的安装连接牢固性,预埋件位置应准确并做防锈处理。 ⑷当外墙设通风采光窗,是临战时采用封堵措施的洞口,应检查在洞口四周留设构造筋,且设置钢筋混凝土柱,柱的上、下端主筋应预埋于顶、底板。 6、防毒密闭段质量监控

扬州市建筑工程质量通病防治办法

扬州市建筑工程质量通病防治办法 1、总则 1.1为提高建筑工程质量,克服工程质量通病,规范工程质量通病 防治办法(以下简称通病防治),制定本办法。 1.2本办法适用于本行政区域内新建的工程。 1.3本办法是结合本地区现阶段工程质量实际状况,对工程(特别 是住宅)存在的裂、渗、空等质量通病进行有效的控制。在工程的勘察、设计、施工、监理等建设过程中,除执行国家有关法律、法规和工程技术标准等规定外,还应执行本办法。 1.4市建设工程质量监督检查站受市建设局委托负责全市工程质量 通病防治工作。县、(市区)工程质量监督站受当地建设局委托负责当地工程质量通病防治工作。 2、基本规定 2.1建设单位是工程质量的第一负责人,通病防治由建设单位组织实施,参建各方质量责任主体应按各自职责履行本《办法》的规定。 2.2工程招投标监督机构应将通病防治列为编标文件审查的重要项目,明确合理工期,禁止肢解工程,并将通病防治措施和费用列为竞标的内容。 2.3施工图审查机构应审查通病防治的设计措施,并明确审查意见。 2.4工程质量监督机构将通病防治列入监督检查的重点,并明确检查意见。 2.5通病防治将列为各类工程质量创优活动的重点内容。 3、阶段管理措施

3.1开工准备阶段 3.1.1 建设单位应向施工单位下达《工程质量通病防治任务书》。 3.2.1 设计单位应将通病防治的技术要求向施工单位、监理单位进行交底。 3.1.3 施工单位认真编写《工程质量通病防治方案和施工措施》。 3.1.4 监理单位审查施工单位提交的《工程质量通病防治方案和施工措施》编写《质量通病防治监理细则》。 3.1.5 建设单位批准经监理单位审定的施工单位提交《工程质量通病防治方案和施工措施》,批准监理单位提交的《质量通病防治监理细则》。 3.2 工程实施阶段 3.2.1 定期召开工程例会,协调和解决过程空制中出现的问题。 3.2.2 严格工序交接验收,将通病防治列入检查验收内容。 3.2.3 强化监理旁站,加强平行检验,发现问题及时处理。 3.2.4 做好通病防治专题记录,收集整理相关资料。 3.3 工程竣工阶段 3.3.1 施工单位应认真填写《工程质量通病防治总结报告》并提交建设单位批准。 3.3.2 监理单位应认真填写《工程质量通病防治评估报告》并提交建设单位批准。 3.3.3 建设单位批准通病防治总结报告和评估报告并列入竣工报告向市建设局备案。 4、设计技术措施

施工质量通病防治方案

亿锋·现代城工程 施工质量通病防治方案 编号: 编制: 审核: 审批: 中国建筑第八工程局 2006年7月1日

1.工程概况 开发区亿锋·现代城工程是集高层住宅、高层酒店式公寓、小高层住宅、多层商场、大面积地车库(含部分六级人防)为一体的大型现代小区,总建筑面积约24万平方米,包括大型地下室车库、商场及9栋百米、一栋55米高层塔楼。 本工程1#、2#、3#楼为框剪结构,1#、2#、3#楼地下二层,1#楼地上二十九层,3#楼地上三十层,2#楼地上十三层,商场1及地下室车库为框架结构,地下二层,地上三层,4#~10#楼为剪力墙结构,4#、5#、6#楼地下二层,地上三十二层,7#、8#楼地下一层,地上三十四层,9#、10#楼地下二层,地上三十四层,地下室车库2A地下一层,商铺地下一层,地上三层。 本工程质量目标为省“世纪杯”,为确保达到此目标,同时结合室2006年质量年活动要求,特制定此施工质量通病防治方案,以期规避类似质量通病发生。2.模板工程 1.轴线偏位 现象:拆模后,发现砼柱、墙实际位置与建筑物轴线偏移。 预防措施: a.模板轴线放线后,要有专人进行技术复核,无误后才能支模。 b.墙、柱模板根部和顶部必须设限位措施,如采用焊接钢件限位,以保证底部和顶部位置准确。 c.支模时要拉水平,竖向通线,并设竖向总垂直度控制线,以保证模板水平,竖向位置准确。 d.根据砼结构特点,对模板进行专门设计,以保证模板及其支架具有足够强度、刚度和稳定性。 e.砼浇捣前,对模板轴线、支架、顶撑、螺栓进行认真检查、复核,发现问题及时进行处理。 2.变形 现象:拆模后发现砼柱、梁、墙出现凸肚、缩颈或翘曲现象。 预防措施: a.模板及支架系统设计时,应考虑其本身自重,施工荷载及砼浇捣时侧向

人防工程常识及技术要求

人防工程常识及技术要求 ?一,人防工程的防护对象。 ?战争是人类最大的敌人,其破坏力远远超过瘟疫、地震、海啸等,在极其恶劣的战争环境中,人防工程需要面对哪些危险?核武器(原子弹、氢弹、中子弹等) ?常规武器(炮弹、导弹、炸弹等) ?化学武器(各类化学毒剂) ?生物武器(细菌、生物战剂等) 1,核武器,又叫原子武器,是人类世界目前最为恐怖的武器,其杀伤破坏作用,是由核爆炸产生的冲击波、光辐射、核电 磁脉冲、早期核辐射和放射性沾染,四种杀伤因素造成的。 2,化学武器是以毒剂的毒害作用杀伤有生力量的各种武器、器材的总称,是一种大规模杀伤性武器。按化学毒剂的毒害 作用把化学武器分为六类:神经性毒剂、糜烂性毒剂、全身 中毒性毒剂、失能性毒剂、刺激性毒剂、窒息性毒剂。 3,生物武器,旧称细菌武器。生物武器是生物战剂及其施放装置的总称,它的杀伤破坏作用靠的是生物战剂。其基本特 点: 致病性强、污染面积大、传染途径多、成本低。有人将 生物武器形容为“廉价原子弹”。 二,人防工程施工技术要求—建筑、结构 1.采用热轧钢筋 人防工程钢筋混凝土防护结构,必须采用热轧钢筋,不得采用

冷轧带肋钢筋、冷拉钢筋等经冷加工处理的钢筋。钢筋除锈也不能用冷拉方法。冷拉除锈既不能控制拉伸率,也不能控制强度,易造成钢筋脆变,在承受核爆动荷载作用时,达不到设计承受能力,将会使结构遭到脆性破坏。 2.人防工程的底板、墙板、顶板和防倒塌楼梯板在两层钢筋网之间,应设梅花形布置的拉结筋,其直径不小于6mm,间距不大于500mm,弯钩直线段长度不小于拉结筋直径的6倍且不小于50mm。 3.钢筋的焊接接头,焊接长度通常为土建的倍,两焊接接头间距不得小于钢筋直径35倍且不小于500mm。同一截面的钢筋接头受拉区不宜超过50%,受压区不限。 4.受力钢筋的混凝土保护层厚度应符合设计要求;当设计无具体要求时,在正常环境下,不宜小于25mm;在高湿度环境下,不应小于50mm。由于人防工程结构处于地下潮湿环境,为防止钢筋锈蚀,提高结构的耐久性,钢筋保护层厚度应适当提高。 5.人防工程中施工缝和后浇带应留置合理,尽量避开人防口部。施工缝距孔洞边缘不应小于300mm。 后浇带不得穿越人防金属门框,且应做好结构加强及防水措施。在施工期间后浇带跨内的模板和支撑不能拆除,否则可能引起各部分结构的承载能力和稳定问题。 6.人防围护结构上不得随意留设孔洞,预留的孔洞必须在设计文件中找到依据,并做好防护措施。容易忽略的地方有:

人防工程安全监理细则正式样本

文件编号:TP-AR-L4889 There Are Certain Management Mechanisms And Methods In The Management Of Organizations, And The Provisions Are Binding On The Personnel Within The Jurisdiction, Which Should Be Observed By Each Party. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 人防工程安全监理细则 正式样本

人防工程安全监理细则正式样本 使用注意:该管理制度资料可用在组织/机构/单位管理上,形成一定的管理机制和管理原则、管理方法以及管理机构设置的规范,条款对管辖范围内人员具有约束力需各自遵守。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 1. 目的: 为了认真贯彻落实《建筑法》、《安全生产法》、《建设工程安全生产管理条例》及安全生产的相关法规,认真履行安全监理工作,规范现场安全监理工作,特制本细则。 2. 工程概况 3. 监理依据 1)《中华人民共和国建筑法》; 2)《中华人民共和国安全生产法》; 3)《建设工程安全生产管理条例》; 4)《关于落实建设工程安全生产监理责任的若

干意见》; 5)《工程建设标准强制性条文》(房屋建筑部分 20xx年版); 6)《建设工程监理规范》GB50319—2013; 7)《施工现场临时用电安全技术规范》 (JGJ59—2012); 8)《建筑施工高处作业安全技术规范》 (JGJ80—91); 9)《建筑机械使用安全技术规程》(JGJ33—2012); 10)《建筑施工扣件式钢管脚手架安装技术规范》(JGJ130—2001); 11)《建设工程预防坍塌事故若干规定》; 12)《建筑工程预防高处坠落事故若干规定》; 13)监理招、投标及合同文件;

人防工程施工中常见的质量通病【最新版】

人防工程施工中常见的质量通病土建工程 1、底板 ①在梁板体系中,当底板上层钢筋与梁上层主筋标高相同时,板的上层钢筋放在梁的主筋上面。 由于底板所受的力主要是土压力,底板上层钢筋在梁处是受压区,应该从梁的主筋下穿过,把底板所受的土压力传递给梁,设计应考虑钢筋重叠放置时对保护层的影响。 ②人防门的门框插筋及门槛钢筋没按要求设置。 人防门的门框插筋及门槛钢筋应在底板浇捣混凝土前按设计施工图及规范要求成型绑扎。 ③人防门的门槛高度、门槛墙宽度不够,无法安装门扇,影响使用功能。 人防门的门槛钢筋高出底板的高度应该满足各种型号

的人防门门槛建筑高度。人防门铰页侧门框最小宽度应满足人防门的安装尺寸,闭锁侧门框最小宽度应满足不会影响门扇的开启。 ④人防门的门框墙及门槛的截面尺寸太小,门槛的钢筋成型和绑扎不符合要求。 防护密闭门的门框墙及门槛截面厚度的最小尺寸不小于300mm。两个防护单元间的门框墙及门槛截面厚度不小于500mm。防护密闭门的门槛箍筋应该闭口,箍筋直径不得小于12mm,在箍筋转角处应绑扎水平钢筋,水平钢筋应该锚固到门框墙中,并与门框墙插筋绑扎牢。密闭门的门框墙及门槛截面厚度由设计定。 悬板活门、胶管活门的门槛箍筋应该闭口,箍筋应拉住底板的下层钢筋。 ⑤活置式人防门门槛下没有设置钢筋。 活置式门槛人防门的门框角钢应在底板浇筑混凝土前安装到位,门框角钢的安装标高应该与建筑标高平。当地坪装修面层大于60mm时,门框角钢下部角钢内应按防护密闭

门门槛的要求配筋;当地坪装修面层不大于60mm时,门框角钢下部角钢的间距为150mm、φ32的孔中穿钢筋锚固到底板中。 2、墙板 ①直接受侧向冲击波的人防门没有考虑抗侧向冲击波措施。 若防护密闭门侧向受冲击波时,防护密闭门应嵌人墙体l00mm,或者在门的受冲击波一侧做一根突出墙面l00mm、宽度为200mm的柱子;当层高较高时,防护密闭门上部应做一根突出墙面l00mm、高为200mm的梁,与柱子组成门套。柱子与梁的箍筋锚固长度为墙板的厚度。 悬板活门、胶管活门应嵌入墙内,嵌入墙体的深度由设计定。 ②人防门门洞转角处,没有绑扎斜向钢筋。 人防门门洞下角的内外侧,应配置两根直径16mm的螺纹斜向钢筋,其长度不应小于1000mm。当墙体厚度大于400

人防施工技术要求

工程技术人需知的人防工程施工注意事项 2015-03-03 防空地下室施工须按《人民防空地下室设计规范》(GB50038-2005)、《人民防空工程施工及验收规范》(GB50134-2004)、《人民防空工程质量检验评定标准》、《地下防水工程质量验收规范》(GB50208-2002)等有关设计和施工规范施工。施工图须按人防主管部门或其委托审查机构审查合格,方可施工。 第一部分:土建施工 一、说明 1.为保证施工质量,工程施工中应对隐蔽工程作好记录,并应进行中间或分项检验,合格后方可进行下一工序的施工。 2.人防工程在土建施工阶段涉及到各专业的预埋件较多,土建施工前应进行图纸会审,各专业分工明确。设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。 二、钢筋混凝土施工 1、人防工程施工所采用的模板及支架必须具有足够的强度、刚度和稳定性;保证工程结构和构件各部分形状、尺寸和相互位置的正确;模板的接缝不应漏浆;模板及其支架在安装过程中,必须设置防倾倒的临时固定设施。 2、钢筋搭接处,应在中心和两端用铁丝扎牢;绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊;各受力钢筋之间的绑扎接头位置应相互错开。 3、大体积混凝土的浇筑应合理分段进行,使混凝土沿高度均匀上升;浇筑应在室外气温较低时进行,混凝土浇筑温度不宜超过28摄氏度。 4、工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。 三、底板浇筑 1、根据底板荷载主要系由下向上承受水压力、人防等效静载等荷载,底板上层钢筋一般从底板梁上层主筋下穿越。底板、侧墙、顶板上、下层钢筋绑扎时须设梅花形布置的拉结筋。(见《人民防空地下室设计规范》(GB50038-2005)第4.11.11 条要求) 2、平时使用的出入口及防护单元之间洞口如若采用构件封堵,应在钢筋绑扎阶段注意封堵框的预埋,在底板后浇面层应按设计选用的图集设置封堵凹槽。(做法详见国家标准图集《07FJ02防控地下室建筑构造》) 3、在底板钢筋绑扎阶段应注意在防护门及活门门框每角2根长度1000的16螺纹钢预埋,不得漏埋。(做法详见国家标准图集《07FG04钢筋混凝土门框墙》) 4、防爆地漏、呼唤按钮及下水管预埋:战时给排水管材应为镀锌钢管;战时排水防爆地漏为丝接口;为避免地漏安装后高出地面,施工单位应注意排水管底标高应控制在300mm以上,若无法把握防爆地漏尺寸,建议施工单位对防爆地漏一起与钢管

人防工程平行检验记录表

龙之梦商业广场人防 工程 监理检查工作记录表 项目名称: 监督注册号: 监理公司: 证书编号:资质等级: 总监理工程师: 人防专业监理工程师: 资格证书编号: 人防工程质量监督站

目录 1-----------------------------------------填写说明 2----------------------------底板隐蔽前监理检查记录 3----------------------------墙板隐蔽前监理检查记录 4----------------人防门框及临战封堵框常规数据检查表 5----------------------------顶板隐蔽前监理检查记录 6------------------------主体结构验收前监理检查记录 7----------------------------竣工验收前监理检查记录8----------------------------人防门扇常规数据检查表 填写说明 为了提高我市人防工程建设质量,指导人防工程监理单

位进行质量控制,更好地开展监理活动,特制订本系列检查记录表。 1、本表不能代替监理整改通知书、指令单等。 2、本表由人防专业监理工程师组织现场检查后填写,并报总监理工程师审核签字。 3、凡涉及人防区域的验收,均需填写本表,隐蔽检查记录在质监人员现场验收时提交,结构验收和竣工验收检查记录在申报结构和竣工验收时随报验材料一并提交。 4、隐蔽检查记录表的检查部位应填写该人防区域的后浇带轴线号(每个后浇带区块填写一张),轴线号以地下室轴线号为宜。 5、本记录表应涵盖人防区各个施工段检查,根据检查次数增加检查记录,并整理成册以备查验。 6、本记录表应如实填写,严禁弄虚作假,一经发现,将严格按照国家、省、市监理相关规定进行相应处理。 7、本记录表由杭州市人防工程质量监督站负责解释。 底板隐蔽前监理平行检验记录

人防工程建设过程中存在问题控制措施分析

人防工程建设过程中存在的问题及控制措施分析摘要:人防工程不仅在战争时期是国家防御体系的重要组成部分,在和平时期的经济建设中同样有着十分重要的地位。人防工程建设质量的好坏直接关系到国家财产和人民生命的安全。文章剖析了目前人防工程质量管理中主要存在的问题,并且针对当前的问题提出了有效的管理措施,供同行参考。 关键词:人防工程质量管理控制措施 abstract: civil air defense engineering is not only the national defense system important constituent in time of war, but also in the same important position in times of peace the economic construction .construction engineering quality directly related to the national property and people’s life safety. the article analyzes the main problems in the present civil air defense engineering and quality management and puts forward some effective management measures accordingly for reference. key words: civil air defense engineering quality management and control measures 中图分类号:tu201.2 文献标识码:a 文章编号: 1目前人防工程质量管理中存在的问题 人防工程的特点:人防工程主要用于应付战争灾害,同时兼有应付和平时期自然灾害和突发事故的功能;把人防工程建设置于重
