时间: 2013年 6月 22日

会议地点:项目部会议室

参加人员:宋芊张元明王和平祖成艾和松胡成柱赵吴一在项目经理宋芊组织下,安庆一水厂异地扩建工程项目部各职能部门负责人和施工队负责人,于2013年6月22日对施工用电方案(报审稿)进行了讨论与评审,论证本方案的经济与合理性,与会人员经过讨论,纪要如下:

现场设置的临时用电主干线路由业主提供一台1000KVa 变压器接入,现场采用380V低压供电,设配电总柜,内有计量设备,采用TN-S系统供电,现场采用三级配电二级保护。场地按方案要求进行平整,地下管线已查明光缆线位置。

本方案包括现场施工区和办公生活区两部分的临时用电设计。现场设置主配电柜2个,1#主柜前期对取水泵房沉井、清水池供电;2#主柜对办公生活区和送水泵房及吸水井碎石桩施工供电。此外还必须加强日常对配电设备的维护和审查,确保用电安全。

与会人员对方案的可行性进行了论证,认为方案是可行了而且是可靠的,经济的。

最后通过讨论,大家一致认为,本方案是合理的可行的,同意通过本方案。

安庆一水厂异地扩建工程项目部

2013年6月22日

建筑工地施工现场临时用电方案设计

爱建新城河洲街北部0-3地块建筑工地施工现场临时用电方案 建设单位:爱达投资置业有限公司 监理单位:东北林业大学工程监理部 施工单位:省建一 编制人:魏东 日期:2007-5-28

目录 一、编制依据 (3) 二、工程概况 (3) 三、主要施工用电设备 (3) 四、防雷接地的设计 (4) 五、供电容量计算和变压器选择 (4) 六、现场临时用电设备选择 (7) 七、临时用电防火措施 (7) 八、安全用电措施 (8) 九、环境、职业健康安全管理措施 (8) 附图 (9)

建筑工地施工现场临时用电方案 一、编制依据 1、《施工现场临时用电安全技术规范》(JGJ46-2005)。 2、爱建新城河洲街北部0-3地块盛世江南工程施工图纸和施工现场平面布置图 3、爱建新城河洲街北部0-3地块盛世江南工程施工组织设计 二、工程概况 本工程为爱建新城河洲街北部0-3地块盛世江南3#楼,座落于哈尔滨市道里区原车辆厂院内,占地面积约为570m2,±0.000绝对高程为120.10米,建筑总高为94米,其中地下一层3.6米,地上一层3.3米,二层至30层为标准层层高3.0米。主体结构形式为剪力墙结构。本工程开工日期为2007年4月20日,竣工日期为2008年10月30日。现场用电由电业局接到现场变压器,由10KV 高压转换成380v,再由配电箱接到各用电设备。 三、主要施工用电设备 爱建新城河洲街北部0-3地块盛世江南工程3#楼施工机械设备和生活用电

四、防雷接地的设计 由于现场塔吊高出楼的主体结构,在雨季时会有落雷的可能,所以现场每台塔吊均要做两组接地极。以防雷电的打击,接地体的做法按规范做,接地电阻不大于4Ω。 五、供电容量计算和变压器选择 根据施工现场使用的机械动力和其他电气机具及照明用电量,根据施工进度计划中施工高峰阶段同时用电的机械设备的最高数量,采用需用系数法分组进行计算,得出用电设备总容量,式中x K 为需用系数,cos φ为功率因数,JC 为暂载率,tg φ为功率因数角正切值。 功率计算:(按照主要施工用电部位) 1、塔吊1台 60e P KW =,取JC=15%,x K =0.3,cos φ=0.5,tg φ =1.17 112126046.5e P KW =?=??= 110.346.513.95j x e P K P KW ==?= 11 1.7113.9523.85j j Q tg P KVar φ==?= 2、电焊机2台 222221565%0.35cos 0.4, 2.29 1520.416.760.3516.76 5.872.29 5.8713.45e e e j x e j j S KVA JC tg P S KW P K P KW Q tg P KVar φφφφ======?=?===?===?=x ,取,K , 3、混凝土输送泵2台 33333110,15%,0.7,cos 0.7, 1.022*********.420.7170.42119.291.02119.29121.68e x e j x e j j P KW JC K tg P P KW P K P KW Q tg P KVar φφφ======?=??===?===?= 4、小型电气设备容量为 搅拌机2台:24×2=48KW ,切断机1台:3×1=3KW ,弯曲机1台:3×1=3KW 调直机1台:3×1=3KW ,压刨1台:3×1=3KW ,电锯1台:3×1=3KW 夯机1台:3×1=3KW ,振捣电机4台:1.5×4=6KW ,升降机:11×1=11KW 5e P =48+3+3+3+3+3+3+6+11=83KW

施工临时用电施工方案

濉溪县开发区王引河路污水管网对接工程施工临时用电方案 安徽凤阳龙兴建设工程有限公司编制日期:2016年1月10日 目录

一、工程概况 (1) 二、编制依据 (1) 三、施工现场及周围环境描述 (1) 四、成立临时用电组织机构 (2) 五、工地临时供电设计 (2) 1、用电需要量的确定 (2) 2、用电量计算及电缆截面确定 (3) 3、电线架设 (4) 六、工地临时用电示意图 (4) 1、变压器内总配电箱接线示意图 (4) 2、三级配电关系示意图 (4) 3、专用变压器供电TN-S系统架空线路排列示意图 (5) 4、现场总配电箱接电示意图 (5) 5、线路敷设 (6) 6、架空线路布置 (6) 七、工地临时用电接地措施 (7) 八、安全用电技术措施 (8) 九、安全用电组织措施 (12) 十、安全用电防火措施 (13) 十一、临时用电管理制度 (13) 十二、安全用电救援(应急处置) (15) 1、断开触电人与其所接触的带电体 (15) 2、触电人的紧急抢救 (16) 3、电烧伤及救护 (17) 4、适时送医院治疗 (17) 5、紧急救援注意事项 (17) 6、广泛宣传触电事故紧急救护知识 (18) 7、应急状态的恢复和终止 (18) 8、预案演练 (18)

施工现场临时用电专项方案 一、工程概况 濉溪县开发区王引河路污水管网对接工程管线总厂为1818.2m,设计内容为新增污水管,排水方向从西现状一期污水管道接入W146检查井,拟采用支护开挖、顶管施工施工等方式进行施工。工程总投资:5957910.88元;总工期:120天; 二、编制依据 (1)《濉溪县开发区王引河路污水管网对接工程施工图》(安徽省路联交通规划设计有限公司); (2)《施工现场临时用电安全技术规范》(JGJ46-2005)。 (3)《建筑工程施工现场供电安全规范》(GB50194-2014)。 (4)《建筑施工安全检查标准》JGJ59-2011 (5)甲方提供的施工现场使用范围和配电房位置。 三、施工现场及周围环境描述 濉溪县开发区王引河路污水管网对接工程整个施工计划分二大片区,即西侧起点至海棠路片区、海棠路至终点片区,范围广、工程复杂,小型机具多,用电量分散,且无固定的施工用电接入点,需对整个片区进行统一规划,找到施工作业面最近的电网接入点,同供电部门协商,接入施工用电。 临时用电现场调查如下:

确定施工方案会议纪要

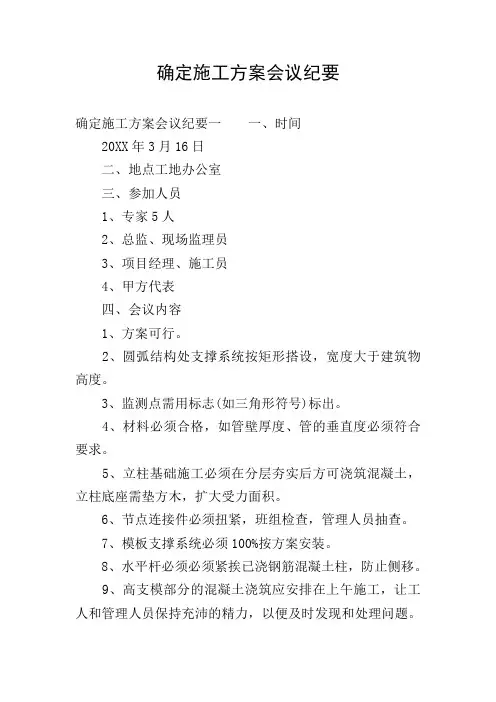

确定施工方案会议纪要 确定施工方案会议纪要一一、时间 20XX年3月16日 二、地点工地办公室 三、参加人员 1、专家5人 2、总监、现场监理员 3、项目经理、施工员 4、甲方代表 四、会议内容 1、方案可行。 2、圆弧结构处支撑系统按矩形搭设,宽度大于建筑物高度。 3、监测点需用标志(如三角形符号)标出。 4、材料必须合格,如管壁厚度、管的垂直度必须符合要求。 5、立柱基础施工必须在分层夯实后方可浇筑混凝土,立柱底座需垫方木,扩大受力面积。 6、节点连接件必须扭紧,班组检查,管理人员抽查。 7、模板支撑系统必须100%按方案安装。 8、水平杆必须必须紧挨已浇钢筋混凝土柱,防止侧移。 9、高支模部分的混凝土浇筑应安排在上午施工,让工人和管理人员保持充沛的精力,以便及时发现和处理问题。

10、须有监理公司签发的浇灌令方可浇筑混凝土。 确定施工方案会议纪要二时间:20XX年7月28日星期六下午2:00 地点:XX 参加人员: 建设单位:XX 监理单位:XX 施工单位:XX 主持人:XX 会议主要议题:XX,会议内容形成纪要如下: 一、监理单位 1、方案项目标题出现错误且无公司印章; 2、编制、审核、批准栏无相关人员签名; 3、封面无施工组织设计报审表; 4、方案内容过于笼统,对设备安装及工艺标准无具体文字阐述,概念模糊。 5、施工组织机构人员配置情况不明确; 6、施工进度计划缺少表格化横道图; 7、施工安全及措施不具有针对本工程特点。 二、建设单位 该方案需补充一下内容: 1、耐酸砖砌筑方案及工艺技术规范要求; 2、塔内分装装置、丝网除沫器、纤维除雾器安装技术要求;

建筑工程临时用电施工方案

目录 一、编制依据 (1) 二、工程概况 (2) 三、施工用电案 (2) 1、总体案 (2) 2、本工程拟投入的用电设备 (3) 3、线路设计 (3) 4、配电箱设计 (4) 5、现场照明 (5) 四、安全用电组织措施 (5) 1.用电管理措施 (5) 2.电气防火措施 (6) 3. 线路的敷设 (6) 4、配电箱及开关箱的设置 (7) 5、电器装置选择 (7) 6、安全用电措施 (8) 临时用电施工案 一、编制依据 (1)对现场自然条件及施工条件的踏勘了解。 (2)本公司现有的技术、设备、人员以及类似工程施工经验。

(3)《低压配电设计规》GB50054-95中国建筑工业 (4)《建筑工程施工现场供电安全规》GB50194-93中国建筑工业 (5)《通用用电设备配电设计规》GB50055-93中国建筑工业 (6)《供配电系统设计规》GB50052-95中国建筑工业 (7)《施工现场临时用电安全技术规》JGJ46-2005中国建筑工业(8)《建筑施工安全检查标准》JGJ59-99 二、工程概况 工程名称:松岗街道“十大重点工程”(切块管理项目)-社区公园及广场工程 建设单位:市宝安区松岗街道办事处 设计单位:文科园林股份 监理单位:市东鹏工程建设监理 施工单位:省湘天建设工程 开工日期:2017年3月30日 竣工日期:2018年5月30日 合同工期:425日历天 合同价款:15718.009878万元 松岗街道"十大重点工程"(切块管理项目)-社区公园及广场工程位于市宝安区松岗街道,本次共新建或改造松岗街道辖区的21个公园和6个广场。工程主要容包含:道路工程、景观工程、绿化工程、给排水工程、电气工程(包括照明工程)等。 三、施工用电案 1、总体案

现场临时用电施工方案(1)

施工临时用电专项方案 工程名称:车库及宿舍 编制人: 职务(职称): 审批: 职务(职称): 监理: 职务(职称): 施工单位: 北镇市建筑安装工程有限责任公司

一、编制依据: 本工程施工用电组织设计依据《建设工程施工现场供用电安全规范》 (GB50194-93);《施工现场临时用电安全技术规范》(JGJ46-2005);《建筑施工安全检查标准》(JGJ59-99)及本工程施工组织设计编制。 二、工程概况 1、工程概况 1、建设地点:辽宁省营口市经济技术开发区滨海工业园区内 2、建筑结构类型;框架。 3、建筑层数:六层。建筑高度:室外地坪到女儿墙顶为22.7米。 4、建筑占地面积:12472.11㎡。 2、现场勘探 (1)本工程所在地区为新建地区,施工现场范围无上、下水管道,无各种埋地线路,现场南侧有建设单位提供380V电源,专门作为建筑施工电源。 (2)根据施工现场用电设备布置情况,配电线路分设四个动力分配电箱,一个照明分配电箱,再由分配电箱引至各用电设备的开关箱。 (3)根据《施工现场临时用电安全技术规范》本施工供电系统采用TN-S三相五线制供电。 三、施工现场临时用电布置 该系统采用放射式供电方式,线路敷设为埋地敷设,作法符合安全施工规范,各设备位置及编号见施工现场临时用电平面图,系统中重复接地,防雷接地见图示。

四、负荷计算 施工现场用电设备表: 1、估算设备总用电量,选择变压器 ∑P 1 P= (K 1 +K 2 ·∑P 2 + K 3 ·∑P 3 + K 4 ·∑P 4 ) COSφ 电动机额定功率 ∑P 1 41.6+15+12.1+6+6+15+8.8+10 K 1 × =0.6× COSφ 0.75 =57.6KVA 电焊机额定容量 K 2·∑P 2 =0.6×42.7KVA=25.62KVA;(P 2 为暂载率(ε=100%)时的电焊机铭牌额定容量) P=(57.6+25.62+0.8×4+1.0×6)=92.42KVA 2、选择变压器:

建筑工地临时用电施工方案

目录 一、工程概况 (2) 二、施工组织与管理 (2) 三、施工现场临时供电设计方案 (3) 四、总配电装置的要求 (13) 五、定期安全检查制度 (13) 六、预防电气火灾的措施 (14) 七、接地保护措施 (15) 八、临时用电平面图 (16)

临时用电施工组织(设计)方案 一、工程概况: 本工程位于修文县龙场镇翠屏东路二期工程,总建筑面积为18299.68㎡(含地下室),其中一层~二层为商场,面积为3195.72㎡,地下室建筑面积为4057.24㎡,高层住宅面积为11046.72㎡. 该工程由贵州省凯达岩土工程有限公司勘察,中国华西工程设计建设有限公司设计,贵阳市三力建筑监理有限公司监理,四川泸县第九建筑有限公司负责现场施工。 二、施工组织与管理 (一)施工现场临时用电的管理原则 为确保施工现场用电安全,必须加强临时用电的技术管理工作,严格按照GB50194-93《建设工程施工现场供电用电安全规范》的规定。施工现场临时用电的技术管理工作的主要内容是建立临时用电施工组织设计制度、建立临时用电安全技术档案,对施工现场的供电、用电人员应提出明确要求,并且需持证上岗。 (二)施工组织领导机构网络图 项目经理 ↓ 技术人员技术负责人总施工员 ↓↓↓ 定期进行施工现场临时用电防护验收←责任电工←质安员 (三)定期组织有关人员进行验收 验收的主要内容是:施工现场对外电线路的安全距离及防护;施工现场临时用是的接地与防雷;施工现场的配电室及设备电源;施工现场的配电线路;施工现场的配电箱、开关箱、电动机械和手持电动工具;施工的照明线路、生活照明线路(包括工人宿舍、仓库等)。

施工现场临时用电施工方案12

一、编制依据 1、《施工现场临时用电安全技术规范》 2、《建筑安全施工安全检查标准》 3、《建筑电器安装图集》 4、施工图纸和施工现场平面布置图 5、施工组织设计 二、工程概况 我项目部承建的富力湾山海豪庭P区工程施工项目共约20000多平方米. 广珠城际轨道工程ZH-3标段中2座特大桥、4座大桥、3座车站及站台特大桥、1座涵洞、1197.64 m 区间路基及409.64m 站场路基。本工程位于中山市及珠海市境内,施工里程为DK68+269.81-DK90+191.85 ,DK95+821.17-DK97+109.43 ,电网密集、繁忙,施工用电量大、线路停电时 间少,但由于本地区电力短缺,人为拉闸限电时间较多,给施工带来很多不便。 三、主要施工机械设备和现场照明用电基本情况列表

四、电源负荷计算: 根据P='' IVcos $或P=IVcos 0,动力功率因数cos 0=0.8,照明功率因数cos $ =0.95。 1、钻机 I钻机=P/ ' Vcos 0=70 X45/ VT X380 X0.8=5.98kA 2、泥浆泵 I泥浆泵=P/ Vcos 0=70 X22/3- X380 X0.8=2.92kA 3、电焊机 I电- = P/ Vcos 0=20 X10 / /T X380 X0.8=0.038kA 4、钢筋切断机 I 切=P/ Vcos 0=2.2 X10/ X380 X0.8=0.057kA 5、钢筋弯曲机 I 弯=P/ '? Vcos 0=3 X10/ : — X380 X0.8=0.057kA 6、钢筋调直机 I 调=P/ - Vcos 0=2.2 X10/ X380 X0.8=0.042kA 7、插入式捣固器

整改方案会议纪要

整改方案会议纪要 整改方案不能一下拍板的,需要讨论。下文是整改方案会议纪要,欢迎阅读! 整改方案会议纪要一 参加人员恩施福星惠誉房地产开发公司王壮阔陈平湖北建科建筑设计院周为周光中杨工广东天衡工程建设咨询监理有限公司叶辉王智琴湖北京奥建设工程有限公司戴汉龙王孝君 主持人:叶辉 一、建设单位陈总介绍参加预验收单位人员: 建设单位:王壮阔陈平 设计单位:周为周光中杨工 监理单位:叶辉王智琴 施工单位:戴汉龙王孝君 二、项目总监介绍1—3#楼工程施工情况: 恩施福星城一期1—3楼工程已完成合同所包含的本项目图纸设计全部内容。由此,监理单位组织建设、设计及施工单位共同参与,完成对1—3#楼工程竣工验收前的预验收工作,查漏补缺,顺利实现工程竣工验收工作。 三、现场查验施工质量。 四、设计单位评定现场查验质量情况: 1、整体观感质量较好。 2、管道井内的小孔洞封堵有遗漏,要封堵严实。 3、疏散楼梯部位的外窗要能进风。 4、墙面、边角的破损处要修补完善。 5、幕墙与楼面、墙体交接位置的缝隙必须用防火材料封堵严实。 6、水电系统安装一目了然,没有问题。消防箱内未到位的设施,待竣工验收时到位。 五、监理单位现场查验质量情况: 1、卫生间窗边收口少数部位较差,施工毛糙,经整改后复查合格。 2、楼梯间阴阳角不顺直、室内地坪内预埋水管外露的缺陷已整改到位。 3、卫生间排污管处封堵不严导致渗水的质量隐患整改,经监理、总包、物业单位逐层、逐间的复查,已全部整改完成。 4、对近期施工,因人为疏失损坏的墙面、边角,及消防箱内的不到位的设备配置,在竣工验收前由施工单位落实到位。 六、建设单位现场查验质量情况: 1、工程观感质量总体评价较好。 2、施工单位对遗漏及后期施工损坏、污染的部位抓紧时间修复。 七、施工单位表态: 1、就建设、设计、监理单位提出的问题及要求,在工程竣工验收前无条件整改到位。 2、加强自检自查的力度,组织各项目部施工员、质检员、施工班组长进行逐层逐间的细致检查,修补遗留,顺利通过工程竣工验收。 八、项目总监宣布预验收结果:

详细设计方案会议纪要

详细设计方案会议纪要 详细设计方案评审会议纪要该如何记录呢?下文是小编收集的关于详细设计方案评审会议纪要,欢迎阅读! 详细设计方案评审会议纪要一 20XX年9月7日,监控、通信、收费分中心机房搬迁改造工程详细方案设计专家评审会在濮鹤管理处办公楼楼2楼会议室召开。会上设计人员对设计方案做了简单的汇报并现场回答了专家提出的部分问题。与会专家对工程施工现场进行了实地考察,并听取了设计单位汇报后,经充分讨论,意见如下: 一、《监控、通信、收费分中心机房搬迁改造工程详细方案设计》技术方案科学实用、文件内容详实、技术经济合理、设计深度符合要求;可满足施工招标以及指导施工的要求。 二、专家对设计文件的意见与建议: 1、由于新机房为无人值守机房,单体空调宜采用准工业级分体空调机,以满足停电后来电时,空调机能自动启动并按原设置参数运行。 2、建议在设计方案中补充:设备搬迁顺序(推荐)的内容。 3、建议将监控大厅监控电视墙后的所有监控机柜移至老通信机房。 4、建议将七氟丙烷消防设备,更改为更加环保、性价比更高的干冰灭火器。 5、考虑到安全及空间充分利用问题,建议取消新机房原有玻璃

隔断,增加入户预备缓冲间(玻璃隔断)。机房设备分专业分区摆放。 6、建议增加对所有改造后的设备线路进行规范、标识;并对搬迁设备进行设备、线缆规范标识等内容。 评审组长签字或盖章:XXX 评审小组成员签字或盖章:XXX 详细设计方案评审会议纪要二 一、会议时间20XX年3月20日14:00 二、会议地点XXX 三、参会人员XXX 四、会议内容会议首先由高新区总工程师贾增伟对该工程概况及施工组织设计相关内容进行介绍,由各单位参会人员对32#、44#、48#线施工组织设计中出现的问题进行评审,现将问题整理如下:张伟(道路公司): 1、工程试验人员配置是否满足工程需要; 2、路基回填含水量控制措施如何保证; 3、基层最后两边碾压采用胶轮压路机; 4、工程试验段应为200米。 李建伟(桥梁公司): 1、强夯设备选择应谨慎,安全方面考虑周全; 2、沟槽支护方式应细化; 3、水泥稳定砂摊铺设备及纵向接茬问题,碾压顺序应详细; 4、试验设备需加大投入,保证工程使用。

建筑施工临时用电施工方案

临时用电施工方案 第一节临时施工用电 一、概况 本工程现场临时用电系统,根据JGJ46-88临时用电规范而设计。根据表内临时用电设备负荷统计,安装容量818KW,计算容量493KVA。(将视在 负荷换算到有功负荷,功率因数取0.7后,有功负荷为349KW。)甲方宜 提供320千瓦,方可满足施工用电要求;另自备120KW柴油发电机一台;为确保施工用电可靠,合理节约能源。在供电结构上合理安排。加强管理。 二、负荷计算表数量 用电设备名称型号及名牌技术数据合计功率Pe(KW) (台) 塔吊2 QTZ80 59KW 2×59=118KW 空压机 2 Ky-8030KW 2×30=60KW 砼 输送泵机2 HBT60C 110KW 2×110=220KW 建筑安全升降机9 SSD80A 11KW 9×11=99KW 砂浆搅拌机 18 250L 4KW 18×4=72KW 插入式振捣器 20 JQ221-2 1.1KW 20×1.1=22KW 平板振捣器 4 2F11 2.2KW 4×2.2=8.8KW 电焊机 6 XD1-185 12KVA 单380V 6×12=72KVA 电焊机 3 XD1-200 21KVA 单380V 3×21=63KVA 水泵 1 Y112M-4 4KW 1×5.5=5.5KW 园盘锯8 2.8KW 380V 8×2.8KW=22.4KW 电刨 4 2.8KW 380V 4×2.8KW=11.2KW 蛙式打夯机2 2.8KW 380V 2×2.8KW=5.6KW 潜水泵 40 2.2KW 380V 40×2.2=88KW 闪光对焊机 1 100KVA 单380V 100KVA

施工现场临时用电施工方案2

施工现场临时用电施工方案 一、工程概况 本工程位于成都市老马路;配套水、电、通风、消防安装;通讯网络线路工程;总平道路;场地照明;配套管网设施工程绿化工程中的花台砌筑工程组成。农贸市场建筑面积约11478.58平方米,为地下1层,地上4层的全现浇钢筋混凝土框架结构。 现场施工用电由甲方指定的配电房内接出,现场临时用电线路敷设采用三相五线制,以穿电缆沿围墙埋地敷设为主的方式。照明和动力用电分开,采用“一机一闸一保护”安全用电的方案,分配电箱严格采用安全部门监制的标准电源开关箱,并配有安全用电漏电保护系统,对住宿、食堂、办公室用电作了严格的安全保护措施。 严格按照JGJ46-88《施工现场临时用电安全技术规范》和JGJ59-99《建筑施工安全检查标准》,编制现场施工用电方案,以加强对现场临时用电的管理,保证施工用电安全可靠,经济合理,达到用电设备安装、维修方便和保障现场作业人员人身安全及机械设备安全的目的。 二、施工现场主要用电机械 主要施工机械配备一览表

三、施工临时用电计算: (一)总用电量计算 电动机额定功率ΣP1=444.5KW 电焊机额定功率ΣP2=599KVA 照明用电按动力用电的10%计算:P计1.05×1.1(K1ΣP1/COSΦ+ K2ΣP2)

K1=0.7 K2=0.6 COSΦ=0.75 P计=1.05×1.1(0.7×444.5/0.75+0.6×599)=894.3KVA 实际施工中应合理安排机械设备的工作时间,砼浇筑时间同电渣压力焊、对焊的工作时间错开。因而实际用电量按同期使用系数0.7。 (二)变压器的选择 业主已为现场施工配备了一台400 KVA的配电柜,根据现场用电实际情况还应再配一台500KVA的配电柜才能满足施工要求。为保证工程质量,现场配备一台120KW 发电机,并与市电进行连锁,为停电应急用,不影响施工。 为了使各分支电路电荷基本均衡,电路从配电总屏出来后,分别按4路供电(一路供办公用电,一路供生产用电;另一配电柜出来的线一路供生活区用电,另一路供生产用电),并对每一支路实施独立设置断路控制。具体供电线路走向为:第一路生产用电供塔吊1号、塔吊2号、北面钢筋房及木工房、商砼搅拌站;在第一路线路走向中的塔机1、塔机2及钢筋房、木工房、商品砼搅拌站等均设专用配电箱,所有用电均由箱中引出。第二条办公用电线路主要供办公区和管理人员住宿区用电。第三条供电线路中生产用电线路主要供塔机3、塔机5、塔机6及行政楼外的钢筋房、木工房,每个用电点为一个专用配电箱引出用电线。第四条供电线路中生活用电主要是供厕所、浴室、食堂、及民工宿舍区;施工楼层用电从两条生产用电线路中引出并设成为2条供电线路;安装、装修用电从首层配电箱及各楼层开关箱处接线,为了保证供电质量,防止架空线与水平、垂直运输等机具的相互干扰。同时为施工现场的标准化、文明化管理创造有利条件,输电线路在非围墙边均按埋地敷设,各主要供电线路沿墙均设支架架空敷设(详附图)。 四、线路布置及线路截面选择

桥梁施工方案审查会议纪要

桥梁施工方案审查会议纪 要 The latest revision on November 22, 2020

汤家湖路桥梁工程施工方案审查会 会议纪要 建设单位:长沙金霞经济开发区开发建设总公司 监理单位:湖南恒实项目管理有限公司 承包单位:湖南省沙坪建筑有限公司

会议内容: 2016年3月10日上午在建设单位会议室召开了汤家湖路桥梁施工方案审查会议,会议由长沙金霞经济开发区工务局刘三主持,参加会议的单位有长沙金霞经济开发区工务局、长沙金霞经济开发区建设局、长沙金霞经济开发区财政分局、湖南大学设计研究院有限公司、湖南恒实项目管理有限公司、湖南省沙坪建筑有限公司,会议相关人员名单附后。与会人员针对汤家湖路桥梁工程施工方案进行了探讨,结合现场实际情况,对汤家湖路桥梁施工方案发表了处理意见,纪要如 下: 1、关于施工顺序问题:(1)采用先打桩,后开挖;(2)若管线迁移在正式施工前全部迁移 完毕,采取先开挖,后打桩的方案。具体方案待正式开工后再确定。 2、若采用先打桩后开挖的施工方案,则由原地面开挖3M深,开挖宽度为32m,长130m,开挖 放坡宽度1m,护坡采用砼浇捣硬化,在东西两侧坡脚做矮脚墙。 3、设计单位明确施工单位要对标高全面进行复核,有异常报设计单位,确保成桥线型。 4、箱梁底模采用竹胶模板。 5、从原地面往下开挖3m时,先开挖2.7m预留30cm待施工箱梁时再进行人工清底,防止受雨 水侵泡引起二次返工。 6、箱梁底地胎模采用C25砼浇捣厚20cm,严格控制标高,保证桥梁线型,同时做好沉降位移 观测。 7、墩柱采用钢模板。 8、做好深基坑沉降位移观测,在桥梁施工过程中按规范要求严格进行监控。 9、深基坑支护方案按经专家论证后可行的方案实施。 10、土方根据土质情况清除外弃。 11、在建设方未提供水源前,采用租赁水车、购买水源方式,解决施工用水问题,发生费用按 相关规定计取。 湖南恒实项目管理有限公司 汤家湖路工程项目监理部 2016年3月10日

施工组织设计会议纪要

施工组织设计会议纪要 篇一:施工组织设计会议纪要 施工组织设计会议纪要 时间:20XX年10月5日 会议地点:项目部会议室 参加人员:宋芊张元明王和平祖成艾和松胡成柱赵吴一张振安 在项目经理宋芊组织下,安庆一水厂异地扩建工程项目部各职能部门负责人以及安庆开发区市政工程有限公司和三江有限公司施工班组负责人,于20XX年10月5日对全厂区方案(报审稿)进行了讨论与评审,论证本方案的经济与合理性,与会人员经过讨论,纪要如下:首先与会人员对全厂区的整体方案进行了讨论,包括桩基施工队负责的工程建构筑物沉管碎石桩施工、引桥和取水头部钢管钻孔灌注桩施工的方案,强夯施工队负责的厂区建构筑范围内回填土强夯地基处理的方案,构筑物施工队负责的取水泵房、配水井及预臭氧接触氧池、高密度沉淀池、V型滤池、排水池、储泥池、吸水井、冲洗泵房下部构筑物、清水池、送水泵房下部构筑物施工、引桥施工的方案,建筑物施工队负责的传达室、门卫、综合楼、侯工楼、送水泵房上部房建、配电中心、加药间、冲洗泵房上部房建、低压配电间、脱水车间、取水泵房和V型滤池上部房建等建筑物施工、道路、围墙 工程等施工的方案,沉井施工队负责的取水泵房沉井预制及下沉,顶

管工作井、接收井预制下沉方案,水源工程施工队负责的源水管顶管工程施工;源水管沉管部分管道拼焊、沟槽开挖和沉管安装;取水头部预制和安装的方案,顶管施工队负责的引水管顶管施工、输水管道顶管施工的方案的经济性和合理性进行了各方意见的交流,交流一致对本套方案的经济性表示满意,对方案的合理性也表示赞同。 此外施工队方要求我们技术人员做好现场的测量和技术指导,以免出现返工现象,我们也对施工队的文明施工和安全施工提出了具体 的要求。 最后通过讨论,大家一致认为,本方案是合理的可行的,同意通过本方案。 安庆一水厂异地扩建工程项目部 20XX年10月5日 篇二:施工组织设计研讨会纪要 施工组织设计研讨会纪要 时间:20XX年8月25日 会议地点:龙岗项目部会议室 参加人员:(见会议签到表) 在公司领导的组织下,南宁龙岗项目部各职能部门负责人以及各施工班组负责人,于20XX年8月25日对本工程方案(报审稿)进行了讨论与评审,论证本方案的经济与合理性,与会人员经过讨论,纪要如下: 首先与会人员对本项目的整体方案进行了讨论,包括软基处理、路基

建筑工程施工用电方案

国际商业广场基坑支护与工程桩临时用电施工方案 审批页 编制人: 审核人: 审批人: 审批日期: 编制单位:

编制时间:二0一0年五月五日 一、工程概况 1、拟建国际商业广场位于海口市海秀东路,海口市商业中心,交通繁华路段,拟建项目为一幢高层商厦,设地下室三层,基坑开挖深度约14m。施工场地平坦,是第一百货商厦停车场,地面高程在4.75~4.90m之间,基坑周边东侧靠近第一百货商厦,距离约6.0m,南侧距离海南省第二建筑工程公司住宅楼5~6m,西侧距离大英路9~10m,北侧距奥斯莱克酒店 15m,施工场地非常狭小。 1、编制依据 《低压配电设计规范》GB50054-95中国建筑工业出版社 《建筑工程施工现场供电安全规范》GB50194-93中国建筑工业出版社《通用用电设备配电设计规范》GB50055-93中国建筑工业出版社《供配电系统设计规范》GB50052-95中国建筑工业出版社 《施工现场临时用电安全技术规范》JGJ46-2005中国建筑工业出版社《建筑施工安全检查标准》JGJ59-99 2、施工现场用电设备 现场施工用电设备一览表如表2-1所示 施工现场用电量统计表2-1 序号机具名称型号安装功率 (KW) 数量 合计功率 (KW) 1钻桩机SPJT-3005011550 2水泵直径100 3.01957 3钢筋切割机QJ407214 BX3-200-

4交流电焊机22310230 5碘钨灯4832 6室内照明0.115015 7钢筋弯曲机 3.5027.0 3、确定用电负荷 现场采用380V低压供电,设一台配电总箱(DX),内有计量设备,采用TN-S系统供电。电源进线、总配电箱、分配电箱的位置及线路敷设根据施工组织设计、施工总平面图以及现场施工的特点确定,电箱位置及线路走向如临时用电布置图所示(见附图),配电系统图采用三级配电,二级保护。 本工程施工现场临时用电分施工用电1号线,施工用电2号线,生活用电专线。 1号线下设6个分配电箱:MX1-MX10配电箱,主要用电设备为钻桩机、水泵及碘钨灯。 2号线下设6个分配电箱:MX11配电箱主要用电设备为钢筋切割机和高压汞灯,MX12配电箱,主要用电设备焊机,MX13-MX15主要用电设备同MX1。 生活用电专线,ZMX,主要用电设备为照明灯和空调。 3.1临时用电总用负荷及变压器选择 工地临时供电包括施工及照明两个方面,根据《建筑施工计算手册》,其用电量可按下式计算:P=1.1(K1ΣPc+K2ΣPa+K3ΣPb) 式中P—计算用电量(KW),即供电设备总需要容量; Pc—全部施工动力用电设备额定用电量之和; Pa—室内照明设备额定用电量之和; Pb—室外照明额定用电量之和;

施工现场临时用电施工方案正式版

目录 一、编制依据 二、工程概况及施工条件 三、用电负荷计算 四、安全用电技术措施 五、施工现场预防发生电气火灾的措施 六、施工现场平面布置图 一、编制依据 施工现场临时用电安全技术规范JGJ46-2005 高平市公共资源交易中心(含档案馆)施工图纸 施工现场平面布置图 二、工程概况及施工条件 1、高平市公共资源交易中心(含档案馆):位于高平市三馆三中心东南侧,结构为框架结构。建筑物局部地下室一层,地上五层。建筑面积17578.12m2,层高为24m,室内外高差0.6m。 2、本工程在现场较开阔,主要施工设备分布在拟建工程的北侧,钢筋制作场地,木工场地、搅拌机场地、模板堆放场地等。 3、临时用电电源由甲方供给,总配电箱设在场地西北角,现场供电方式主要采用TN-S系统。 4、施工现场设备用电统计

施工现场设备用电统计表 三、负荷计算 1、现场用电距离小,不考虑电压降,系统总容量为: ∑P1 P=1.05( K 1 ------ + K 3 ∑P3 ) cos φ 0.7×196.9 =1.05×( ------------ +0.7×111 ) 0.75 =274.55(KW ) 按导线的允许电流选择: U P I 线 100 31000== 电源至总配电室采用截面为(4×120+2× 70)铜芯电缆线。

施工现场临时用电施工方案报审表 2、AL1路:钢筋弯曲机、钢筋弯箍机、钢筋调直机、钢筋切断机 1)总箱至分箱导线选择 A COS U P I 线67.3675 .038031 .181********=??= = ? 查表选用(3×25+2×16)铜芯电缆线。 2)钢筋弯曲机导线选择: A COS U P I 线46.475 .038032 .2100031000=???= = ∑? 查表选用(3×2.5+2×2.5)防水电缆软线。 3)钢筋弯箍机导线选择: A COS U P I 线46.475 .038032.2100031000=???= = ∑? 查表选用(3×2.5+2×2.5)防水电缆软线。 4)钢筋调直机导线选择: A COS U P I 线21.1675 .038038100031000=???= = ∑? 查表选用(3×4+2×2.5)防水电缆软线。 3)钢筋切断机导线选择: A COS U P I 线09.775 .038035.3100031000=???= = ∑? 查表选用(3×4+2×2.5)防水电缆软线。 3、AL2路:塔吊、砼输送泵、(施工电梯后期用暂不考虑) 1)总箱至分箱导线选择: A COS U P I 线75.29375 .03803) 9055(100031000=?+= = ? 查表选用(3×100+2×70)铜芯电缆线。 2)砼泵导线选择: A COS U P I 线33.18275 .0380390 100031000=??== ? 查表选用(3×50+2×25)防水电缆软线。 3)塔吊导线选择:

办公室装修方案会议纪要

办公室装修方案会议纪要 关于确定新办公室装修方案是需要进行会议讨论的。下文是办公室装修会议纪要,欢迎阅读! 办公室装修会议纪要一 会议议题:关于装饰工程完工验收的相关事宜 会议时间:20XX年7月23日15点 会议地点:***********办公楼十七楼会议室 会议主持:********** 与会人员:详见会议签到表 会议内容: 一、汇报当前施工进度情况及存在的问题 开工至今,整个**********)10-19楼办公楼的内装饰工程现已基本完工,1-9楼酒店的内装饰工程已完成了预计90%的工程量,其施工总体进度在可控状态下;外墙施工在7月29日前全部结束;一楼大厅于7月底施工完毕;空调清洗、调试于7月29日前全部完成。装饰工程接近交工阶段,不可避免会存在一些零散、量小、面广的未完成项目,所以必须请各施工单位逐步、逐部位、逐房间地进行查项,检查施工

中有无丢项、漏项。一旦发现问题,必须立即确定专人定期解决,并在事后按期进行检查;同时有些问题也必须进行重点阐述: 1、**********,各施工单位报验、申请相关资料工程名称更名为**********。 2、中央空调单位同空调末端单位协调好工作,在清洗、调试时加药水多循环清洗几次,保证空调的使用功能。 3、关于本大厦的消防验收工作,地下室的施工进度必须抓紧,消防施工单位才能申请相关部门进行验收。 4、电梯机房的防水施工要做好,保证电梯的正常使用。 二、下步工作的领导指示 **********王@@@@: 1、希望**********实业项目管理组同**********协调好,8月1日室外广场要开始铺贴地面砖。 2、关于工程款的支付,施工单位同哪个部门签订的合同,先通知该部门,提出验收申请,会同施工单位、监理单位、项目管理组进行验收,验收合格后根据合同支付工程款。 3、消防设备和喷淋、烟管分开报价。 4、**********于8月18日正式开始投入办公使用。

专项方案评审办法

武汉市超过一定规模的危险性较大的分部分项工程专项方案专家论证实施细则 为认真贯彻住房和城乡建设部《危险性较大的分部分项工程 安全管理办法》(建质[2009]87号,以下简称“建设部87号文件”)和省住房和城乡建设厅《关于公布我省超过一定规模危险性较大 的分部分项工程专项方案论证专家及开展论证工作有关事项的通知》(鄂建函[2009]300号),现结合我市建设工程安全管理实际,制定本实施细则。 1、本细则适用于本市行政区内房屋建筑和市政基础设施工 程(以下简称“建设工程”)的建设安全生产活动及安全管理。 2、超过一定规模的危险性较大的分部分项工程必须按规定编制安全专项方案(以下简称“专项方案”),专项方案必须经过专家论证,未经专家论证的不得组织施工。超过一定规模的危险性较大的分部分项工程范围见建质[2009]87号文《危险性较大的分部分项工程安全管理办法》。 3、建设单位在申请领取施工许可证或办理安全监督手续时,提供的建设工程项目安全施工措施备案审查资料中,必须包括危险性较大的分部分项工程清单和安全管理措施。 4、施工单位、监理单位必须建立危险性较大的分部分项工 程安全管理制度。 —1 —

5 、专项方案编制及审核 5.1 专项方案必须在施工前由施工单位组织编制,建筑工程实行施工总承包的,专项方案由施工总承包单位组织编制;其中,起重机械安装拆卸工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。 5.2 专项方案编制包括如下内容: 5.2.1 工程概况:危险性较大的分部分项工程概况、施工平面图、施工要求和技术保证条件。 5.2.2 编制依据:相关法律、法规、规范性文件、标准、规范及图标(国标图集)、施工组织设计等。 5.2.3 施工计划:包括施工进度计划、材料与设备计划。 5.2.4 施工工艺技术:技术参数、工艺流程、施工方法、检查 验收等。 5.2.5 施工安全保障措施:组织保障、技术措施、应急预案、 监测监控等。 5.2.6 劳动力计划:专职安全生产管理人员、特种作业人员等。 5.2.7 计算书与相关图纸。 5.3 专项方案必须由施工单位技术部门组织本单位施工技术、安全、质量等部门的人员进行编制,经审核合格的,由施工单位技术负责人签字。实施施工总承包的,专项方案必须由总承包单 —2 —

建筑工程施工用电设计方案

建筑工程施工用电 设计方案

第一章编制说明 第一节编制依据 1、深圳市筑博工程设计有限公司设计的<碧海红树园3、4号楼>工程(包括结施、建筑、给排水、电气、通风空调四个专业)。 2、现行国家建筑施工规范、标准; 3、广东省深圳市建筑技术、质量、安全方面的有关规范和要求; 4、本工程的特点、施工现场环境、自然条件等; 5、本工程施工用的验收及规范: <建筑机械使用安全技术规程>(JGJ33-86) <施工现场临时用电安全技术规程>(JGJ46-88) <建筑施工安全检查评分标准>(JGJ59-99) 6、我公司ISO9002质量保证体系的有关程序文件; 7、我公司历年积累的有关建筑施工的经验资料; 第二节适用范围和说明 本工程施工用电设计适用于碧海红树园3、4号楼工程施工现场,主要用于主楼及生活用电。

第二章工程概况 (一)建设概况 工程名称:碧海红树园3、4号楼工程 建设单位:深圳泰然实业有限公司 建设地点:车公庙泰然工贸园Ⅶ小区 设计单位:深圳市筑博工程设计有限公司 (二)工程概况 碧海红树园工程位于深圳市福田区,北临滨海大道,西临福荣路,南与下沙新市镇邻界,东为多层住宅区及幼儿园,本项目由8栋33层塔式住宅组成,地下一层用于停车车库及设备用房,并按规定做平战结合的人防地下室,一层用于停车、绿化、肉菜市场,住宅门厅等公用设施。 该工程占地面积38185m2,总建筑面积205700 m2,地上33层,地下1层,三、四号楼建筑面积约27000 m2。1层层高4.6m,2层6.2m,3-7层 2.8m,8-30层 2.9m,31层 3.1m,32层 3.0m,33层3.1m。1层标高-0.90m。屋顶标高102.80m。

施工现场临时用电专项施工方案word

施工现场临时用电 施工方案 编制人: 审核人: 审批人:

目录 一、编制依据 二、工程概况 三、用电设备技术参数及用电总量核算 四、电缆选用及线路走向 五、安全用电技术措施和电气防火措施 六、安全用电和电气防护管理制度

一、编制依据 建筑机械使用安全技术规程(JGJ33-2012); 建筑施工安全检查标准(JGJ59-2011); 施工现场临时用电安全技术规范(JGJ46-2005); 建设工程施工现场供用电安全规范(GB50194-2014); 二、工程概况 (一)、概况 1、建设单位:阜平环阜生态环境科技发展有限公司 2、工程名称:阜平国际农林示范区-生态养殖区建设项目 3、建设地点:阜平县平阳镇 (二)施工用电区域的划分 施工用电区域主要分施工区、办公生活区和加工区。主电缆由甲方提供的箱变敷设到加工区的总配电箱(一级箱),分配箱(二级箱);活动配电箱(三级箱)。施工区的各单体技术参数见下表: 办公生活区主要分布在场地的东北侧,配套了相应的办公用房及生活设施。(三)、现场平面布置 现场供电条件 在施工现场的东区南端,由业主提供一台630KvA的变压器。电缆线全部采用地下埋设,分区段设置配电箱,以满足不同施工段,施工期的各种用电设备的需要。

三、用电设备技术参数及用电总量核算(一)、施工区各类机械设备总计 序号设备名称 型号规 格 数 量 国别 产地 额定功 率(KW) 总功率备注 1.弯曲机GF20 1 上海 2.2 2.2 2.钢筋切断机GQ40 1 上海 2.2 2.2 3.砂轮切割机J36-40 2 杭州 2.2 4.4 4.数控钢筋调直机YGT4-12 1 成都9 9 5.交流电焊机BX3-300 2 杭州30KVA 60 6.砼搅拌机J350 1 宁波 7.5 7.5 7.插入式振动机ZH-50 3 杭州 1.1 3.3 8.平板振动机ZW-J 1 宁波 1.5 1.5 9.木工圆锯机MJ-105A 2 中国 4 8 10.潜水泵PYX100 1 杭州 1.2 1.2 11.办公区空调 6 1.5 9 生活区照明12 0.6 7.2 合计总功率115.5 (二)、用电总量核算 通过用电设备的分析,得出不同阶段的用电总量计算式为: P总=1.05(K1P1/ COS¢+K2P2+K3P3+K4P4) P1--电动机额定功率总量:结构、140.9KW P2--电焊机额定容量总量:结构、230KW P3--室内照明办公区用电总量:结构、108KW P4--室外照明总量:结构、47KW C0S¢——电动机的平均功率因数(在施工现场最高时0.75~0.78,一般0.65~0.75)这里取0.75;K1、K2、K3、K4、—需要系数,按现场所用数量统计分别定为:0.6、0.6、0.8、1.0; P总=1.05(0.6×140.9/0.75+0.6×230+108×0.8+1×47=384.12KV A﹤400KVA 通过计算现场提供的总电源400KWA分别能够满足结构装饰阶段的用量要求。 四、电缆选用及线路走向 (一)、电缆截面选用
