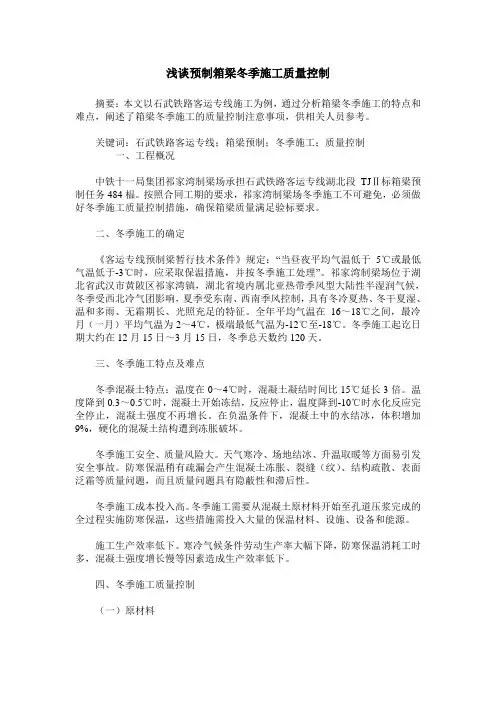

摘要:本文以石武铁路客运专线施工为例,通过分析箱梁冬季施工的特点和难点,阐述了箱梁冬季施工的质量控制注意事项,供相关人员参考。

关键词:石武铁路客运专线;箱梁预制;冬季施工;质量控制中图分类号:o213.1 文献标识码:a 文章编号:

一、工程概况

中铁十一局集团祁家湾制梁场承担石武铁路客运专线湖北段tj ⅱ标箱梁预制任务484榀。按照合同工期的要求,祁家湾制梁场冬季施工不可避免,必须做好冬季施工质量控制措施,确保箱梁质量满足验标要求。

二、冬季施工的确定

《客运专线预制梁暂行技术条件》规定:“当昼夜平均气温低于5℃或最低气温低于-3℃时,应采取保温措施,并按冬季施工处理”。祁家湾制梁场位于湖北省武汉市黄陂区祁家湾镇,湖北省境内属北亚热带季风型大陆性半湿润气候,冬季受西北冷气团影响,夏季受东南、西南季风控制,具有冬冷夏热、冬干夏湿、温和多雨、无霜期长、光照充足的特征。全年平均气温在16~18℃之间,最冷月(一月)平均气温为2~4℃,极端最低气温为-12℃至-18℃。冬季施工起讫日期大约在12月15日~3月15日,冬季总天数约120天。

三、冬季施工特点及难点

预制箱梁冬季施工方案

G210红石梁隧道B标段项目经理部预制箱梁冬季施工方案 编制人:薛剑波 审核人:薛剑波 编制日期: 中铁一局集团有限公司

预制箱梁冬季施工方案 1 工程概况 1.1 气候 本工程属于亚热带湿润-较湿润气候区,年平均气温为13.2℃,最高气温38.6℃,最底气温-11.4℃,一般最热7月份平均气温25.1℃,最冷1月份平均气温为1.2℃。全年无霜期230天。区内多年平均降水量为1305mm;多年平均蒸发量为457.2mm。 1.2 冬季施工主要内容 冬季施工的主要内容为:20m 箱梁、16m板梁预制 2 冬季施工工期安排 冬季施工时间: 2011年11月15日~2012年3月5 日;当连续5天平均气温低于5℃时、或最低气温低于-3℃时采用冬季施工方案,在原材料进行防护的同时加入防冻剂。 3 冬季施工措施 施工准备 准备保温材料:大蓬布、塑料布、锅炉、煤块。 3.1 预制梁冬季施工措施 3.1.1 施工用水管道改造 为防止冬季供水管道冻胀破坏,保证拌和用水及蒸汽养护用水的需求,拌和站及箱梁场供水管道需进行改造。 3.1.2 砂石料存放

(1) 施工用砂

在冬季施工来临前,备足冬季施工所需的砂石料,砂石料需用棚布遮盖,四周设置排水沟,防止雪水溶化后,侵入砂石堆料中,因气温低,使砂石料凝结成块。 (2) 碎石存放 考虑到碎石含水量较低,基本不含水,故碎石只采取覆盖措施,防雨雪、防污染,覆盖材料采用棚布。 3.1.3 拌和用水 施工用拌和用水采用燃煤加热处理,加热后的水温不得低于80℃,每台拌和机按每小时生产砼10m3 配备锅炉,锅炉的出水量每小时不得少于4m3。 为保证施工用水供应正常,另设临时加热水箱, 每小时热水量不小于6m3,2个1.5m3 的水箱备用,将简易加热水箱支垫离地面60cm 左右,生火使水温高于80°C。 3.1.4钢筋存放和焊接 必须搭棚存放钢筋,且必须做到上苫下垫,钢筋焊接时,四面封闭,即采取防风保温措施,减小焊件温度差,焊接后的接头严禁立即接触冰雪。 3.1.5砼拌和机 搅拌机的储料斗(砂仓)均采取保温措施,,先用凡布包裹,再铺军用棉被,外包凡布处理,每次浇筑完成后,料斗必须清空,防止冻结。 3.1.6砼拌制 为了不使水化热过早损失,采取先进骨料及水的方法,搅拌均匀

预制箱梁混凝土夏季施工质量控制浅谈

预制箱梁混凝土夏季施工质量控制浅谈 混凝土的夏季施工,多数施工单位不像冬季施工那样作为一项专门课题予以重视。但随着施工高速化、结构大型化和建筑造型多样化的发展,施工质量和功能的要求也越来越高,加之无数经验教训,促使人们对混凝土的夏季施工越来越重视。江苏宿迁京杭运河二号桥全长878.76m,净-22+2×1.5m.主桥为三跨预应力混凝土连续梁,引桥为20m 预应力空心板(附断面图1、2)。桥孔布置17×20m组合箱梁+(47+75+47)连续梁+18×20m组合箱梁。工期20个月,根据施工总体计划,箱梁280片预制安排在1998年4~9月。正是夏季高温季节,6、7、8月份平均温度超过25℃,最高气温超过37℃。为搞好二号桥组合箱梁预制质量,必须对预制箱梁混凝土夏季施工质量进行控制,为此制订出相应控制原则和措施,以确保工程质量。1 混凝土夏季施工特点夏季施工最显著的特点是环境温度高、相对湿度较小,这些对于新拌以及硬化后的混凝土除有利的一面外也产生许多不利影响:1 1 在高温下拌合和浇筑混凝土,水分蒸发快,诸多原因引起坍落度损失,难以保证所设计的坍落度,易降低混凝土的强度、抗渗和耐久性。若掺用减水剂的混凝土,温度高气泡易挥发,降低其含气量,且变得不稳定,空气量难于控制,使混凝土坍落度的控制变得较为困难。1 2

由于夏季温度高,水泥水化反应加快,混凝土凝结较快,施工操作时间变短,容易因捣固不良造成蜂窝、麻面以及"冷缝"等质量问题。1 3 混凝土养生非常重要,如脱模后不能及时浇水养护,混凝土脱水将影响水化反应的正常进行,不仅降低强度,而且加大混凝土收缩,易出现干缩裂缝。为此,针对混凝土夏季施工特点和诸多不利因素,应采取必要的防护措施,以保证混凝土的浇筑质量。2 混凝土夏季施工控制措施炎热夏季浇筑混凝土,易加速水化反应,对混凝土拌制、运送、浇捣都有不利的一面。因而需要采取有效控制措施,限制夏季混凝土出料温度不得大于30℃,规定混凝土内外温差不超过20℃,来保证混凝土的浇筑质量。2 1 控制夏季混凝土最佳浇筑时间严格规定夏季箱梁预制浇筑时间,放在每天早晨6点前和下午5点钟以后,以此控制混凝土内外温差。2 2 估算混凝土拌合料温度,切实采取有效降温措施根据原料温度推算拌合后混凝土的温度可按下式进行:T=〔S TaWa+TcWc +TtWt+TmWm〗/ S Wa+Wc +Wt+Wm〕式中:T─混凝土拌合物的出料温度(℃);S─固体材料(水泥及骨料)的平均比热,取0.2;Wa─骨料重量(kg);Ta─骨料温度(℃);Wc─水泥重量(kg);Tc─水泥温度(℃);Wt─骨料表面含水量(kg);Tt─骨料表面水温度(℃);Tm─混凝土拌合用水量(kg);Wm─混凝土拌合用水温度(℃)。上式估算出的温度,未考虑水泥水化

精选新版预制梁(箱梁)施工技术模拟复习题库(答案)

2020年预制梁(箱梁)施工技术考核试题【含答 案】 一、选择题 1.当环境温度低于5℃时,预制梁表面宜喷涂养护剂进行养护。 2.预应力钢绞线进场后应对每批次取样,在弹性模量和静力力学性能试验合格后方可使用。 3.预制梁产品检验分原材料和配件检验、型式检验和出场检验三类。 三简答题:(共12题) 4.铁路预制梁静载弯曲试验时,梁两端支座的相对高差应不大于10mm,同一支座两侧或同一端两支座高差应不大于2mm。 5.预应力静载弯曲管道压浆料搅拌机的转速不低于1000r/min。 6.聚合物防水涂料在涂刷后24h内须防止霜冻、雨淋及暴晒。 7.预制梁在制梁场内运输、起落梁和出场装运、落梁均应采用联动液压装置或三点平面支撑方式 8.请简述采用插入式振捣棒振捣混凝土时对混凝土振捣密实的评判标准和技术要求?答: { 1、对混凝土振捣密实的评判标准是:以混凝土不再沉落,不出现气泡,表面呈现浮浆为度。 { 2、技术要求有: (1)插入式振捣器的移动间距不宜大于振捣器作用半径的1.5倍,且插入下层混凝土内的深度宜为50~100mm,与侧模应保持50~100mm的距离;

(2)当振动完毕需变换振捣棒在混凝土拌和物中的水平位置时,应边振动边竖向缓慢提出振动棒,不得将振捣棒放在拌和物内平拖,不得用振捣棒驱赶混凝土; (3)应避免碰撞模板、钢筋及其它预埋部件。 (4)对于箱梁腹板与底板及顶板连接处的承托、预应力筋锚固区以及施工缝处等其它钢筋密集部位,宜特别注意振捣。 9.预制梁拆模时的混凝土强度应符合设计要求,当设计无具体规定时,应达到设计强度的60%以上。 10.请简述预制梁蒸汽养护的技术要求? 答: 混凝土蒸汽养护分静停、升温、恒温、降温四个阶段。静停期间应保持棚温不低于5℃,灌筑完4h后方可升温,升温速度不得大于10℃/h,恒温养护期间蒸汽温度不宜超过45℃,混凝土芯部温度不宜超过60℃,最大不得超过65℃;降温速度不得大于10℃/h。恒温养护时间应根据梁体拆模(放张)强度要求、混凝土配合比及环境等通过试验确定。 11.支座板应保持平整、光洁,安装后预制梁四个支座板相对高差不得超过2mm。 12.钢配件应安装牢固,位置正确,外露部分应进行防锈处理,并符合设计要求。 13.闪光对焊的接头在受弯构件的受拉区,不得超过50%;在轴心受拉构件中不得超过25%;在受压区可不受限制。 14.以承受静力荷载为主的直径为28~32mm带肋钢筋,可采用冷挤压套筒连接。 15.张拉前的三控为:强度、弹模、龄期。 16.下列不属闪光对焊接头正式施焊条件的是。(A) A、每批钢筋焊接前,应先选定焊接工艺和参数,按实际条件进行试焊,并检验接头外观质量及规定的力学性能。仅在试焊质量合格和焊接工艺(参数)确定后,方可成批焊接 B、每个焊工均应在每班工作开始时,先按实际条件试焊2个对焊接头试件,并作冷弯试

(中铁)预制梁场冬季施工方案

目录 一、工程概况 (2) 二、编制依据 (2) 三、气象条件 (2) 四、施工准备 (3) 五、施工方案 (4) 六、机械设备、物资及人员 (12) 七、安全措施 (13)

预制梁场冬季施工方案 1、工程概况 本项目为黄延高速公路LJ-6合同段包括特大桥1座,大桥9座,中桥2座;本合同段正线共有箱梁1111片(其中20m箱梁516片,30m箱梁485片,40m箱梁110片),全线共设预制梁场3座,分别以2座刚构桥为划分段(1号梁场位于K31+189~K31+803段正线路基上,2号梁场位于K33+834.9~K34+366.49段正线路基上,3号梁场位于K37+690~K37+857段正线路基上),根据业主工期及项目部安排,2014年11月至2014年1月底共需完成剩余的253片预制箱梁,其主要工程数量如下表: 预制梁剩余主要工程数量表 2、编制依据 1、业主提供的招标文件,设计图纸; 2、现行的国家和交通部颁发的施工规范、规程和验收标准; 3、黄延高速公路扩能工程建设管理处关于印发《黄延高速公路扩能工程建设项目工地标准化建设管理办法》(试行)的通知; 4、我项目对预制箱梁冬季施工拟投入设备配置。 3、气象条件 本项目地处内陆,属暖温带大陆性半干旱气候,早晚温差较大,年均气温8.6—9.4℃:。年平均降雨量552.6—631亳米。夏秋季温湿多雨,降

雨量占全年的60%,且以暴雨、阵雨为主,历时短,降雨量大,易形成黄土滑坡、泥石流等自然灾害;区内基本上12月初进入冬季施工,季节性冻土深度达65厘米。 4、施工准备 1 、施工作业人员提前配备冬季防寒保暖用品; 2、配备冬季施工梁体养护需用的防水篷布、棉被、热风机、煤炭、管道等保温养护用品; 3、项目部试验室做好冬期施工混凝土、砂浆及外加剂的试验配验工作,检查施工配合比是否满足冬季施工要求; 4、组织各工区分管副经理与技术人员学习各施工方案,并将方案向具体操作人员进行交底; 5、进入冬季施工对砼试验,保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责; 6、安排专人进行天气预报登记,做好记录与各部门、各工区保持联系,及时了解天气情况,防止寒流袭击。 7、梁场为了保证混凝土质量,采用搭设暖棚,蒸汽养生,利用φ16钢筋焊接成30~50cm高门型骨架放置于箱梁顶面,其上覆盖防水篷布,篷布自箱梁顶面一直覆盖至地面,两块篷布搭接30cm,确保覆盖严密。 8、根据施工计划,每个梁场每日生产2片梁,每片梁养护10天(养生7天张拉,压浆后养生3天移梁)因此每个梁场至少准备22套防水篷布。 9、做好平时施工便道的养护工作,及时清除积雪,防止因施工便道的交通不便而影响梁场施工。

连续梁施工质量控制要点

连续梁施工质量控制要点 一、固结及支架控制要点 1)墩顶梁段临时固结约束,必须形成刚性体系,能承受中支点处最大不平衡弯矩和竖向支点反力。 2)临时固结可采用临时支墩与临时支座,临时支座与0#块通过预埋精扎螺纹钢筋或粗钢筋锚固方式来实现主墩与0#块的固结。 3)临时支墩可以采用钢管或钢管砼柱,采用时要和梁底固结设计,钢管或钢管砼柱要支立在箱梁腹板梁底位置,梁底要预埋钢板,钢板要锚固箱梁砼中。 二、支座安装控制要点 1)施工单位审核活动支座和固定支座平面布置图。 2)检查预留孔平面位置、孔位、深度。 3)检查支承垫石表面凿毛,清除预留孔中杂物。 4)检查支座上下座板是否水平安装固定。 5)锚栓孔,垫石顶面与支座板底面内压浆采用重力式压浆,自由高度大于3米,压力不小于1MPa。 三、0#块施工质量控制要点 墩顶现浇梁段(0#段)是悬灌的关键梁段,结构复杂,施工难度大,为三向预应力,管道多、钢筋密,技术要求及质量要求高,施工前要了解掌握整个梁的预应力管道布置情况和张拉步骤。

1)检查模板平整度,钢度,强度及稳定性,检查保护层厚度,垫块质量,数量,检查拉筋安装情况。 2)检查模板拼装缝隙,错台,几何尺寸是否满足设计要求。 3)检查锚固端,预留孔截面位置孔径和孔数,检查通风孔、泄水孔。 4)审核支架方案时支架杆件强度安全系数应大于1.3,抗倾覆稳定系数应大于1.5,具有足够的承载力和整体稳定性。 5)钢筋制作安装检查控制 ①钢筋绑扎前由测量人员复测模板的平面位置及高程,其中高程包括按支架计算挠度所设的预拱度,无误后方可进行钢筋绑扎。 钢筋安装程序:底板及腹板钢筋—安装纵向、竖向管道—安装内模、端模板—安装顶板底钢筋—安装横向、纵向预应力管道-安装顶板上层钢筋。 ②检查综合接地钢筋及连接钢筋、防撞墙、声屏障,接触网支柱即拉线预埋质量,检查挂蓝施工预埋件等情况。 6)预应力管道安装检查控制 ①预应束波纹管安装 a、检查纵向波纹管布置情况,三向预应力管道调整原则是先钢筋,后竖向、再横向保持纵向预应力管道位置不动。 b、钢束管道位置用定位钢筋固定,定位钢筋网片牢固焊接在钢筋骨架上,如管道位置与骨架相碰时,应保证管道位置不变。 c、波纹管的接头长度不小于30cm。

预制箱梁施工质量控制要点

预制箱梁施工质量控制 来源:铁路工程发布时间:2009-07-02 一、预制箱梁施工控制要点 熟悉设计图纸及技术规范及预制箱梁的施工方案。 1、地模的质量控制; 2、箱梁内、外模.质量控制; 3、钢筋及钢筋绑扎焊接、支座预埋钢板位置及预应力波纹管道布设的质量控制; 4、砼拌和、运输、浇注的质量控制; 5、内、外模拆除时间的控制; 6、养生; 7、钢绞线的敷设、张拉、管道压浆等预应力的质量控制; 二、施工准备期的控制 根据施工方案检查施工机具的数量与质量,各类机械应处于良好使用状态并相互匹配, 应备有足够数量的易损机件,根据施工计划落实地模及内、外模板的准备情况。 三、施工期的控制 1、地模质量控制 按设计要求箱梁跨中向下设置预拱度,预拱度采用圆曲线或抛物线。(30m跨径设置1.7cm的预拱度)用水准仪检测地模箱梁预拱度的,箱梁地模的预拱度必须符合设计要求, (用2米直尺测地模的平整度,检测地模与钢板之间的牢固度) 2、箱梁内、外模.质量控制 模板在使用前先进行模板的试拼,在已调整好的地模底座上拼装箱梁模板检测模板的几 何尺寸,用2米直尺检测模板平整度及模板拼缝错台,必须符合设计及规范要求。

3、钢筋及钢筋绑扎焊接、支座预埋钢板位置及预应力波纹管道布设的质量控制; 严格按JTJ041-2000规范及本工程专用项目技术规范施工。 (1)钢筋质量、规格要符合设计图纸和规范要求,钢筋进场应有产品合格证书。 (2)每批钢筋进场后按规范规定或监理工程师的指示作抽样试验,试验合格后方准用 于工程。 (3)钢筋在场内必须按不同钢种、等级、牌号、生产厂家分别持牌堆放。存放台应高 于地面50cm,上盖蓬布或塑料布,以免锈蚀。 (4)钢筋施工检测流程: 底板钢筋、腹板钢筋【根据设计及规范要求检测底板钢筋、腹板钢筋的数量及各种钢筋间距,所检测项目必须符合规范及设计要求并做好纪录】 →纵向钢束波纹管入模定位【根据设计的波纹管管道坐标、间距及规范要求,检验管道的坐标及同排、上下层管道之间的间距,检测管道支撑及加固,钢束定位采用钢筋定位架, 定位架用直径Φ8钢筋加工焊接。定位架的间距直线段内为1m,曲线段内间距50cm,钢束的定位架,依据其在相应的钢束座标图上的位置确定其座标值,加工制作成下列形式后, 与底板、腹板、顶板钢筋焊在一起。所检测项目必须符合规范及设计要求并做好纪录】 →立外模【外模立好后根据设计及规范要求,检测模板的顺直度、平整度,模板拼缝错台、外模与底模结合部位密封度、模板底对拉及顶对拉的牢固性,所检测项目必须符合规范及设计要求并做好纪录】 →立内模【入内模之前,检测内模的几何尺寸、检测模板的顺直度、平整度,模板拼缝 错台;入模后,检测内模与外模之间的间距、底模与内模之间的间距(保证箱梁底板、腹板 及顶板的厚度)所检测项目必须符合规范及设计要求并做好纪录】 →立封头模板【根据设计要求检测模板的几何尺寸(留意中横梁两侧对称测量)、检测锚垫板的位置、间距及锚垫板稳固性】 →顶板钢筋【检查项目同底板、腹板钢筋】 →纵向扁钢束波纹管入模定位【检查项目同纵向钢束波纹管入模定位要求;注意检查负

冬季箱梁蒸汽养生施工方案

冬季箱梁蒸汽养生施工方案 一、工程概况 本合同段属于仙桃市长埫口镇、杜家台分蓄洪区、龙华山办事处和西流河镇范围内,起于仙桃市长埫口镇周陈村,与武汉城市圈环线高速公路孝感段对接,接点处为汉江特大桥南岸引桥起点,终点位于西流河镇金桥村四组附近,与第二合同段对接。桩号为134+~K153+000,全长 km。三分部起止桩号:K144+700~K153+000,全长,仙桃东互通,姚坛村特大桥,金桥村大桥,西流河连接线及仙桃连接线。 本合同段3#和4#预制场共有25m箱梁1953片,计划在2014年5月30日前施工完成,介于工期压力,必须安排在冬季进行施工。冬季施工为在施工现场的室外平均气温连续5天稳定低于5℃,必须按照此施工方案进行施工。计划冬季施工时间为2013年11月16日~2014年2月28日。 二、编制目的 为确保我标段在2014年中旬顺利完成箱梁预制任务及冬季施工工程质量,针对本工程的特点制定箱梁预制蒸汽养生具体措施,并制定蒸汽养生规则,指导工人施工。定期进行检查监督,对存在问题的、有安全隐患的要及时整改消除隐患,确保施工安全、蒸养质量及工程进度。 三、编制依据 1、中华人民共和国行业标准《公路桥涵施工技术规范》JTJ 041-2011 2、中华人民共和国国家标准《公路工程施工安全技术规程》JTJ 076-95 四、施工准备 1、技术准备 冬季施工砼配合比试验完成。 安排司炉工进行对相关知识详细、认真学习,进行考核,合格后方可上岗;对相关操作人员进行技术交底和安全交底。 2、机械设备、物资准备 冬季施工需要增加的机械设备

冬季施工需要增加的物资 3、材料准备 原材料:水泥、石子、砂等执政材料员和实验员按规定经行检验,确保砼的强度达到设计要求,并有利于加快施工进度。 五、施工工艺 1、工艺流程(见下图) 2、冬季施工一般规定 、根据JTJ041-2011《公路桥涵施工技术规范》中的规定:冬季施工是指根据当地多年气温资料,室外日平均气温连续5d稳定低于5℃时混凝土、钢筋混凝土、预应力钢筋混凝土及砌体工程的施工。 、冬季施工的工程,用普通硅酸盐水泥配置的混凝土,在抗压强度达到设计强度的40%

现浇箱梁施工工艺及质量控制重点

1、现浇箱梁施工工艺 现浇箱梁采用满堂支架法现浇。主要施工步骤:地基处理→支架搭设→箱梁底模安装→支架预压→安装侧模→绑底板钢筋、腹板钢筋及预应力管道安装→浇筑底腹板混凝土→混凝土养生→上内模、内支架、及顶模→绑顶板钢筋→浇筑顶板混凝土→养生、穿钢束→张拉钢束→压浆、封锚→拆底模→拆支架→桥面系。 现浇箱梁施工工艺见下图: 2、地基处理: 详见《预应力混凝土现浇箱梁满堂支架专项施工方案》。 3、支架立杆位置放样: 详见《预应力混凝土现浇箱梁满堂支架专项施工方案》。 4、满堂支架搭设:

详见《预应力混凝土现浇箱梁满堂支架专项施工方案》。 5、支架预压: 为消除支架及模板的非弹性变形和基础的沉降,同时为验证支架的安全和预拱 度值的准确性,底模板安装完毕后需进行支架预压。预压材料采用袋装粘土或 河砂或碎石,预压荷载为箱梁自重及各种施工荷载之和,加载前每5m设置一个沉降观测断面,每断面设左、右两个观测点。具体预压荷载见下表: 支架预压观测:完成观测点布设后,预压前对观测点全面进行一次观测,完成 加载后的前两天,每天对支架沉降量观测不少于两次,以后每天观测一次。 预压稳定判断:预压周期为7d~14d,每天对观测点的观测结果进行计算,当连 续两天的观测累计降沉小于1mm时,可判断为支架预压已达到稳定状态。 其他详见《预应力混凝土现浇箱梁满堂支架专项施工方案》。 6、支撑系统强度与刚度计算: 详见《预应力混凝土现浇箱梁满堂支架专项施工方案》。 7、支座安装: 支座安装前将墩、台支座位置处的混凝土表面清理干净,用干硬性水泥砂浆抹平,使顶面四角高差不得大于2mm以保证全部面积上压力均匀。对支座进行全 面检查,检查支座零部件是否有丢失和损坏,并对支座进行全面清洗,在安装 前保持清洁。 支座安装时,将支座中心线位置标在垫石上,支座准确的安放在垫石上,要求 支座中心线与垫石中心线相重合,预留孔内采用环氧砂浆灌缝。支座组装时, 预埋钢垫板必须埋置密实,与支座间平整密贴。支座上、下各部件纵、横向必须对中,当安装温度与设计温度不同时,活动支座上下各部件错开的距离必须 与计算值相等;安装纵向活动支座时,其上、下座板的导向挡块必须保持平行,交叉角不得大于5′。支座顺桥中心线必须与主梁中心线重合或平行,支座与上、下部构造的连接可用地脚螺栓锚固。用地脚螺栓连接时,支座下座板与地 脚螺栓应按设计要求做好,再浇上混凝土。支座上板与墩台的连接则预留地脚 螺栓孔,孔的尺寸大于地脚螺栓直径,深度稍大于地脚螺栓的长度,孔中浇筑 环氧树脂砂浆,于初凝前插进地脚螺栓并带好螺母,其外螺母顶面的高度不得 大于螺母的厚度,待砂浆完全凝固后,再拧紧螺母。 8、模板安装 ①支架搭设:预压完毕后,测量人员测出底模标高,根据观测的沉降情况 计算出各点的预留沉降量,与设计要求的各跨预拱度进行叠加,然后进行标高 调整。通过调整天托高度调整底模,达到预控标高(跨中向上预留2.5cm预拱度,按二次抛物线设置),然后进行底模铺设。(标高调整方案将在支架预压 完成后上报监理工程师)

箱梁预制质量控制要点(正)

. . . . 中铁大桥局合武铁路 三标项目部白水河梁场箱梁预制质量控制要点 编制: 审核: 审定: 二〇〇六年六月十八日

目录 一、模板安装检查控制要点 (3) 二、钢筋检查控制要点: (3) 三、预埋件检查统计 (4) 四、原材料检查 (5) 五、混凝土浇筑控制 (5) 六、养护、拆模检查 (6) 七、张拉控制 (6) 八、压浆、封端控制 (7) 九、防水层控制 (8)

一、模板安装检查控制要点 1、底模标高和预拱度的控制 (1)首次底模安装时由测量组放标高(设预拱)、安装好后复测检查。 (2)每榀箱梁张拉完成移开预制台座后,由测量组检查底模标高及预拱度、长度、平整度。 2、外模安装检查 外模安装检查项目有:内外悬臂模板标高检查;模板结构尺寸检查;腹板垂直度、平整度检查;拼缝错台检查;模板表面检查;结构安全检查;支座预埋板、螺栓孔位置、垂直度检查。 3、内模检查 吊装前检查项目:结构尺寸检查;垂直度检查;拼缝错台检查;模板表面检查;结构安全检查。 吊装后检查项目:结构尺寸检查;轴线位置标高检查,腹板厚度检查。 4、端模检查 梁长度检查;垂直度检查;结构尺寸检查。 5、浇筑前检查 外模支腿抄垫检查;底模移梁处抄垫检查;内模横向支撑检查;桥面宽度;挡渣墙内宽度;桥长度。 二、钢筋检查控制要点: 1、钢筋车间检查 钢筋加工品种规格尺寸检查;钢筋碰焊接头、焊接接头、钢筋套筒接头检查; 2、底板钢筋检查 吊装前检查项目(在胎模上):钢筋保护层垫块数量、位置检查;钢筋骨架长度、净宽尺寸、高度检查;钢筋接头质量检查;钢筋数量、种类、间距、

垂直度检查;钢筋腹板、底板尺寸、保护层厚度检查;抽拔管道位置、数量、规格直径检查;端隔墙预埋套筒检查;接地钢筋检查 吊装入模后检查项目:钢筋腹板、底板尺寸、保护层厚度检查;抽拔管道位置、数量、规格直径检查;保护层垫块数量、位置检查;端隔墙预埋套筒检查;底板泄水孔、腹板通风孔位置垂直度检查;预留孔环筋、张拉锚具后环筋位置检查,支座板后钢筋网片检查;钢筋扎丝不得进入保护层内。 3、顶板钢筋检查 吊装前检查项目(在胎模上):钢筋保护层垫块数量、位置检查;钢筋骨架长度、净宽尺寸、高度检查;钢筋数量、种类、间距检查;中间、端头、翼缘板钢筋保护层厚度检查 吊装后检查项目:钢筋保护层垫块数量、位置检查;钢筋数量、种类、间距检查;中间、端头、翼缘板钢筋保护层厚度检查;顶面钢筋保护层检查。顶板泄水孔预埋位置检查、吊顶预留孔位置、加强钢筋网片检查、通信预留孔位置检查、挡渣墙、电缆槽钢筋位置检查、防雷接地钢筋检查;伸缩缝预埋件、接触网支柱预埋件检查。 三、预埋件检查统计 1、底腹板部位预埋件检查 支座预埋板、预埋套筒螺栓孔位置;支座钢筋网片;腹板通风孔;底板泄水孔;防雷接地钢筋;端隔板预埋钢筋;接触网支柱在腹板加强钢筋。 2、梁端部位预埋件检查 预埋锚板;环形筋;伸缩缝预埋件。 3、顶板部位预埋件检查 顶板泄水孔;通信预留孔;挡渣墙预埋件;电缆槽预埋件;吊顶预埋件;接触网支柱预埋件。

预制箱梁冬季施工方案.

G210红石梁隧道B标段项目经理部 预制箱梁冬季施工方案 编制人:薛剑波 审核人:薛剑波 编制日期: 中铁一局集团有限公司 预制箱梁冬季施工方案 1 工程概况 1.1 气候 本工程属于亚热带湿润-较湿润气候区,年平均气温为13.2℃,最高气温38.6℃,最底气温-11.4℃,一般最热7月份平均气温25.1℃,最冷1月份平均气温为1.2℃。全年无霜期230天。区内多年平均降水量为1305mm;多年平均蒸发量为 457.2mm。 1.2 冬季施工主要内容 冬季施工的主要内容为:20m 箱梁、16m板梁预制 2 冬季施工工期安排 冬季施工时间: 2011年11月15日~ 2012年3月5 日;当连续5天平均气温低于5℃时、或最低气温低于-3℃时采用冬季施工方案,在原材料进行防护的同时加入 防冻剂。 3 冬季施工措施 施工准备

准备保温材料:大蓬布、塑料布、锅炉、煤块。 3.1 预制梁冬季施工措施 3.1.1 施工用水管道改造 为防止冬季供水管道冻胀破坏,保证拌和用水及蒸汽养护用水的需求,拌和站及箱 梁场供水管道需进行改造。 3.1.2 砂石料存放 (1 施工用砂 在冬季施工来临前,备足冬季施工所需的砂石料,砂石料需用棚布遮盖,四周设置排水沟,防止雪水溶化后,侵入砂石堆料中,因气温低,使砂石料凝结成块。(2 碎石存放 考虑到碎石含水量较低,基本不含水,故碎石只采取覆盖措施,防雨雪、防污染, 覆盖材料采用棚布。 3.1.3 拌和用水 施工用拌和用水采用燃煤加热处理,加热后的水温不得低于80℃,每台拌和机按每小时生产砼10m3 配备锅炉,锅炉的出水量每小时不得少于4m3。 为保证施工用水供应正常,另设临时加热水箱, 每小时热水量不小于6m3,2个 1.5m3 的水箱备用,将简易加热水箱支垫离地面60cm 左右,生火使水温高于 80°C。 3.1.4钢筋存放和焊接

箱梁预制专项施工方案 (专家论证)

桥梁预制箱梁专项 施工方案 工程名称:**工程 施工单位: **有限公司 编制人: 审核人: 审批人: 审批单位: **有限公司 **有限公司大亚湾** 工程施工项目经理部 二0一六年二月

目录 一、编制说明 (1) (一)、编制依据 (1) (二)、编制原则 (1) 二、工程概况 (1) (一)、工程概述 (1) (二)、预制场地建设 (2) (三)、材料要求 (3) (四)、预制场配置 (4) 三、施工工期计划安排 (4) (一)、制梁顺序 (5) (二)、施工工艺流程 (6) (三)、模板制作 (6) (四)、钢筋制作安装 (7) (五)、预应力钢束安装 (9) (六)、模板安装 (9) (七)、混凝土浇筑 (10) (八)、模板拆除。 (11) (九)、预应力张拉施工。 (11) (十)、封锚、封端。 (14) 五、质量保证措施 (14) (一)、箱梁内、外模.质量控制 (14) (二)、钢筋及钢筋绑扎焊接、支座预埋钢板位置及预应力波纹管道布设的质量控制 (15) (三)、砼拌和、运输、浇注的质量控制 (16) (四)、内、外模拆除时间的控制; (17) (五)、预应力张拉质量控制 (17) 六、安全保证措施 (18) (一)、安全目标 (18) (二)、安全管理组织机构 (18) (三)、安全措施 (18) 七、应急预案 (20) (一)、可能出现的突发事件 (20) (二)、突发事件预防措施 (20) (三)、突发事件应急措施 (21) 附图一、桥梁箱梁预制场建设施工方案图(YZC001-YZC004) 附图二、施工进度计划横道图

一、编制说明 (一)、编制依据 1、施工设计图纸; 2、公路桥涵施工技术规范(JTG/T F50-2011); 3、现场实际情况。 (二)、编制原则 1、本着优质、高效、经济、合理的原则,依据施工总承包合同和实施性施工组织设计,严格执行有关施工规范和标准。 2、以确保工期及阶段性工期目标并适当提前为原则,安排施工进度计划。 3、以确保质量目标为原则,安排专业化施工队伍,配备先进的机械设备,采用先进的施工方法和工艺。 4、以确保安全生产为原则,严格执行各项操作规程,制定各项技术组织及安全保证措施。 二、工程概况 (一)、工程概述 **工程,本桥梁为龙海路上的一座桥梁,位于桩号K2+079.960~K2+240.040坪山河路段。本桥为双幅桥,左右半幅对称设置。上部结构为5*30米五跨连续箱梁。梁高1.6米,顶板厚18厘米,底板厚25厘米,腹板厚18厘米。箱梁采用单箱单独预制、简支安装、现浇连续接头的先简支后连续的结构体系。 桥梁总长160.08m(含桥台搭板),共5跨,预制箱梁共计70片,其中30米中梁50片,30米边梁20片。箱梁采用架桥机自0#台向5#台依次进行架设。

【铁路方案】高速铁路预制箱梁架设工程冬季施工方案

目录 1.编制依据................................................. - 1 - 2.工程概况................................................. - 1 - 2.1冬季施工要求及冬季施工期确定. (1) 2.2气象资料 (1) 3.冬季施工安排............................................. - 2 - 3.1冬季施工原因.. (2) 3.2冬季施工内容及施工数量 (2) 3.3冬期施工技术要求 (3) 4.冬季施工方法............................................. - 4 - 4.1施工方法 (4) 4.2材料防寒措施 (4) 4.3拌和水加热 (4) 4.4支座预热 (4) 4.5砂浆搅拌及灌注 (5) 4.6砂浆养护 (5) 4.7架设备冬季施工方法 (5) 5.冬季施工组织机构设置及资源配置 ........................... - 6 - 5.1成立冬季施工领导小组 (6) 5.2冬季施工组织机构及人员 (6) 5.3冬季施工主要人员投入 (7) 5.4冬季施工主要材料投入 (7) 5.5冬季施工主要设备投入 (7) 7.冬季施工安全保障措施..................................... - 8 - 7.1施工现场安全措施. (8) 7.2防火安全措施 (9) 7.3用电安全措施 (9)

7.4机械设备防寒、防冻、防火安全措施 (9) 7.5人身安全措施 (10) 7.6运梁通道安全措施 (10) 7.7防风安全措施 (11) 7.8防溜、防滑安全措施 (11) 7.9绕行220KV运梁通道安全措施 (11) 8.冬季施工质量保障措施.................................... - 12 - 8.1冬季施工温度监控措施.. (12) 8.2冬季施工砂浆试块管理 (13) 8.3砂浆灌注质量保证措施 (13) 8.4大型设备保养措施 (14) 9.冬季施工环保措施........................................ - 16 - 10.冬季施工紧急措施....................................... - 17 -

箱梁预制冬季施工方案

京秦高速公路迁安支线SG-7合同段箱梁预制 冬季施工方案 一、编制依据 1、根据《公路桥涵施工技术规范》行业标准编制; 2、京秦高速公路建设管理处、总监办、代表处等监理单位提出的(2012年4月初架设大秦铁路箱梁的前提下)冬季施工措施要求; 3、冬季安排施工项目及当地冬季气候条件; 二、工程概况及气候条件 1、工程概况:大秦铁路分离立交桥:中心桩号K33+817.7,交角100度,桥梁全长112.2m,35m预制箱梁共24片。 2、冬季施工目标:完成35m预制箱梁各24片。 3、本工程所处的地区唐山迁安市属暖湿带半湿润季风型大陆气候,其特点是冬季寒冷干燥,春季干旱多风,夏季炎热多雨,秋季冷暖变化显著。平均气温为10.1度,最热为7月,月平均气温为25-26度,最高气温达38.9度,最冷为1月,月平均气温为-5—-8度,最低气温可达-28.2度。 当室外日平均气温连续5天稳定低于5°C起,至当室外日平均气温连续5天稳定高于5°C止为冬季施工期。 三、预制箱梁冬季施工措施 (一)、箱梁台座的施工 台座主要承受来自构件张拉的全部应力及箱梁自身的重量,所以

台座制作的好坏直接关系到箱梁的质量。我标段的35米箱梁台座设计为31米长,0.9米宽,0.4米高,纵向按二次抛物线设置,在跨中设置向下17mm的反预拱度,上铺5㎜厚的钢板。 台座基础开挖后,先用合适的夯实机具夯实后再浇筑C25混凝土。台座基础:中间部分1.9米宽、0.3米深,内设双层钢筋网片,两端各3m长范围内采用宽2.5米深0.5米扩大基础,内设三层钢筋网片,钢筋混凝土加厚加强,以满足张拉起拱后两端对地基承载力的要求,保证在张拉时台座的牢固、不破坏。台座内部横向设有预埋PVC管,作为下对拉丝杆的预留通道,用于模板侧模下端的定位和紧固。 (二)、拌合用水 1、拌合用水采用锅炉加热,加热后的水温不得低于80℃,每台拌和机按每小时生产砼10m3 配备锅炉,锅炉的出水量每小时不得少于4m3,并焊接2个1.5m3 的水箱备用。 2、为保证施工用水供应正常,另设临时加热简易锅炉, 每小时热水量不小于6m3,锅炉用3mm 厚钢板焊接而成,顶部预留进水口,下部安装出水口。将简易锅炉支垫离地面60cm 左右,生火使水温高于80°C。 (三)、混凝土工程冬季施工 1、混凝土的拌制

现浇箱梁工程施工质量控制

现浇连续箱梁的施工质量控制 1、前言在高速公路的互通区和支线上跨及城市立交桥中,广泛采用现浇桥梁结构,现浇连续箱梁是现浇桥梁上部构造中的主要和重点部位,其施工质量的优劣不仅影响整个桥梁的外观形象,而且很大程度上影响其最终使用寿命。现浇连续箱梁包括钢筋混凝土结构和预应力混凝土结构两种,笔者参加了几座现浇钢筋混凝土连续箱梁的施工,现就其施工质量的控制谈谈自己的体会。 2、施工工艺流程现浇钢筋混凝土连续箱梁的主要施工工艺流程为:⑴支架地基加固处理→⑵支架搭设和预压→⑶支座安装→⑷模板加工和安装→⑸钢筋加工和安装→⑹混凝土浇筑和养生→⑺模板和支架拆除。 3、主要施工工艺 3.1 现浇支架地基加固处理 陆上现浇地基场地加固首先清表并整平后用压路机压实或局部人工夯实,对承台施工时开挖的基坑,按每层松铺20cm厚度的素土人工回填并夯实至承台顶面,对沟塘部分采用清淤后分层回填,地基满足压实度大于85%的要求后铺设碎石垫层,经压实后,再浇筑整体或条形混凝土基础,振捣密实。基础处理时混凝土顶面设置0.5%的横坡,在基础两侧开挖排水边沟,将雨水及时排出,以免土的含水量过大而降低地基承载力。水上现浇支架采用钢管桩基础,其间距和入土深度通过计算确定,在钢管桩基础上搭设型钢或贝雷架平台以支撑支架。 3.2 现浇支架搭设和预压 3.2.1支架形式箱梁现浇支架可采用定型门式支架或碗扣式支架,顶部用调节杆和可调托座调整标高,在托座上沿横桥向和顺桥向分别铺设槽钢或方木以支撑底模。支架搭设前进行设计计算,搭设稳定、坚固,设置剪刀撑和纵横向连接钢管,将支架连成一个整体,确保具有足够的强度、刚度和稳定性。支架搭设时确保立杆垂直和底脚水平,设置水平线进行控制,各连接扣件螺栓均上紧。设专人对支架进行检查,立杆顶面托架高程根据设计标高

现浇箱梁预应力施工质量控制要点

现浇箱梁预应力施工质量控制要点 一、张拉控制 1.设计参数 钢铰线的标准强度1860MPa,弹性模量E Y=1.98×105MPa(实际检测) F1-F14(mm2)D1-D6(mm2)21#墩N1-N2(mm2) 2660 1260 2660 2. 单根张拉控制力P=196KN。 F1-F14(KN)D1-D6(KN)21#墩N1-N2(KN) 3724 1764 3724 3.钢绞线伸长值计算 ΔL = PL[(1-e-(KL+μθ))/(kL+μθ)]/A Y E Y 其中:K=0.0015;μ=0.25; 钢束计算伸长值: 钢束编号ΔL(mm) F1 240 F2 243 F3 399 F4 390 F5 364 F6 354 F7 372 F8 363 F9 379 F10 372 F11 356 F12 347 F13 164 F14 166 D1 218 D2 248 D3 248 D4 257 D5 257 D6 249 21号墩N1 75

21号墩N2 77 F1-F14体外 4 D1-D6体外 4 21号墩N1-N2体外 4 4.张拉力与压力表读数的关系 采用YCW4000型千斤顶,回程后的长度为55cm。 应力(MPa)0.1σk0.2σk0.4σk0.6σk0.8σkσk 1.05 σk 1.07σk回归方程 张拉力F(KN)372.4 744.8 1489.6 2234.4 2979.2 3724 3910.2 3972.4 伸长值(mm) 压力表 读数 (MPa) 1-3024 4.91 9.56 18.87 28.18 37.49 46.80 49.13 49.91 P=0.0125F+0.2526 2-2027 4.78 9.32 18.41 27.49 36.58 45.67 47.94 48.70 P=0.0122F+0.2322 D1—D6 应力(MPa)0.1σk0.2σk0.4σk0.6σk0.8σkσk 1.05σk 1.07σk回归方程 张拉力F(KN)176.4 352.8 705.6 1058.4 1411.2 1764 1852.2 1881.7 伸长值(mm) 压力表 读数 (MPa) 1-3024 2.46 4.66 9.07 13.48 17.89 22.30 23.41 23.77 P=0.0125F+0.2526 2-2027 2.38 4.54 8.84 13.14 17.45 21.75 22.83 23.19 P=0.0122F+0.2322 5.张拉过程 1)张拉时混凝土的最低强度为设计强度的90%。 2)张拉顺序 (1)纵向钢束张拉顺序: 先张拉腹板钢束,后张拉底板钢束。垂直方向:先张拉上部钢束,后张拉下部钢束;横截面方向:先张拉当中钢束,后张拉 两边钢束,两边对称张拉。 (2)横向钢束张拉顺序: ①浇注施工缝一侧箱梁混凝土, ②张拉横隔梁预应力钢束N2, ③张拉纵向预应力钢束; ④浇注施工缝另一侧箱梁混凝土, ⑤张拉纵向预应力钢束, ⑥张拉剩余横隔梁预应力钢束N1。

预制箱梁施工质量控制要点.doc

预制箱梁施工质量控制来源:铁路工程发布时间:2009-07-02 一、预制箱梁施工控制要点 熟悉设计图纸及技术规范及预制箱梁的施工方案。 1、地模的质量控制; 2、箱梁内、外模.质量控制; 3、钢筋及钢筋绑扎焊接、支座预埋钢板位置及预应力波纹管道布设的质量控制; 4、砼拌和、运输、浇注的质量控制; 5、内、外模拆除时间的控制; 6、养生; 7、钢绞线的敷设、张拉、管道压浆等预应力的质量控制; 二、施工准备期的控制

根据施工方案检查施工机具的数量与质量,各类机械应处于良好使用状态并相互匹配,应备有足够数量的易损机件,根据施工计划落实地模及内、外模板的准备情况。 三、施工期的控制 1、地模质量控制 按设计要求箱梁跨中向下设置预拱度,预拱度采用圆曲线或抛物线。(30m跨径设置1.7cm的预拱度)用水准仪检测地模箱梁预拱度的,箱梁地模的预拱度必须符合设计要求,(用2米直尺测地模的平整度,检测地模与钢板之间的牢固度) 2、箱梁内、外模.质量控制 模板在使用前先进行模板的试拼,在已调整好的地模底座上拼装箱梁模板检测模板的几何尺寸,用2米直尺检测模板平整度及模板拼缝错台,必须符合设计及规范要

3、钢筋及钢筋绑扎焊接、支座预埋钢板位置及预应力波纹管道布设的质量控制;严格按JTJ041-2000规范及本工程专用项目技术规范施工。 (1)钢筋质量、规格要符合设计图纸和规范要求,钢筋进场应有产品合格证书。

(2)每批钢筋进场后按规范规定或监理工程师的指示作抽样试验,试验合格后方准用于工程。 (3)钢筋在场内必须按不同钢种、等级、牌号、生产厂家分别持牌堆放。存放台应高于地面50cm,上盖蓬布或塑料布,以免锈蚀。 (4)钢筋施工检测流程: 底板钢筋、腹板钢筋【根据设计及规范要求检测底板钢筋、腹板钢筋的数量及各种钢筋间距,所检测项目必须符合规范及设计要求并做好纪录】 →纵向钢束波纹管入模定位【根据设计的波纹管管道坐标、间距及规范要求,检验管道的坐标及同排、上下层管道之间的间距,检测管道支撑及加固,钢束定位采用钢筋定位架,定位架用直径Φ8钢筋加工焊接。定位架的间距直线段内为1m,曲线段内间距50cm,钢束的定位架,依据其在相应的钢束座标图上的位置确定其座标值,加工制作成下列形式后,与底板、腹板、顶板钢筋焊在一起。所检测项目必须符合规范及设计要求并做好纪录】 →立外模【外模立好后根据设计及规范要求,检测模板的顺直度、平整度,模板拼缝错台、外模与底模结合部位密封度、模板底对拉及顶对拉的牢固性,所检测项目必须符合规范及设计要求并做好纪录】 →立内模【入内模之前,检测内模的几何尺寸、检测模板的顺直度、平整度,模板拼缝错台;入模后,检测内模与外模之间的间距、底模与内模之间的间距(保证箱梁底板、腹板及顶板的厚度)所检测项目必须符合规范及设计要求并做好纪录】 →立封头模板【根据设计要求检测模板的几何尺寸(留意中横梁两侧对称测量)、检测锚垫板的位置、间距及锚垫板稳固性】 →顶板钢筋【检查项目同底板、腹板钢筋】 →纵向扁钢束波纹管入模定位【检查项目同纵向钢束波纹管入模定位要求;注意检查负

T梁预制冬季施工方案

目录 一、前言 (1) 二、施工工艺 (2) (一)、工艺流程 (2) (二)、施工工艺 (2) 1、冬季施工一般规定及控制目标 (2) 2、制定冬季施工措施 (3) 3、冬季施工有关计算 (4) 4、混凝土的搅拌 (4) 5、混凝土的运输 (5) 6、混凝土的浇筑 (5) 7、混凝土的养生和压浆质量保证及温度测试 (6) 三、进度计划 (8) 四、机械、物资设备 (8) 五、劳动组织 (10) (一)、施工组织 (10)

(二)、劳动组织 (10) 六、质量目标及控制 (11) (一)、混凝土质量检验 (11) (二)、混凝土运输及灌注 (11) (三)、混凝土养护及温度测试 (11) 七、安全措施 (12)

一、前言 西白驹一号大桥50mT梁因施工工期要求需要在冬季进行施工。在冬季施工中如何 对以下几个环节进行有效的控制,确保混凝土成品的优良性,是整个冬季施工所控制的关键性工序。 1、冬季施工时钢筋焊接质量保证的技术措施; 2、冬季混凝土防冻措施配合比的设计及入仓时温度; 3、混凝土浇筑后在未达到防冻强度(40%)时候的保温养护措施; 4、混凝土防冻强度(40%)达到后,预应力张拉强度达到前之间的保温养护措施; 5、管道压浆时T梁的温度保证和水泥浆的温度保证; 6、管道压浆后水泥浆防冻强度未达到时候的温度保证。

二、施工工艺 (一)、工艺流程 图一、工艺流程 (二)、施工工艺 1、冬季施工一般规定及控制目标 根据《建筑工程冬季施工规范》(JGJ104-97)和《公路桥梁施工技术规范》(JTJ041-2000)

结合本项目特点,当工地昼夜气温连续3d 低于5o C或最低气温低于-3o C应采用冬季施工措施,并能满足以下规定或要求: (1)、冬季施工的混凝土在入模后,混凝土强度未达到设计强度40%以前不得受冻; (2)、混凝土出厂温度不宜低于10o C及入模温度在5o C以上,但不得大于35o C; (3)、T梁混凝土入模时,模板温度不低于2o C; (4)、从施工工艺及工期考虑,砼在10 天内达到设计强度和弹模; (5)、孔道压浆必须保证T梁在暖蓬内加热到允许压浆的温度下进行,压浆过程中和压浆后48h内T梁在暖蓬内的温度不得低于5 o C。其强度在25Mpa 前不得受冻; (6)、预应力钢筋张拉温度不宜低于-15o C; (7)、雪天或施焊现场风速5.4m/s(3 级风)焊接时,应采取遮蔽措施,焊接后冷却的接头应避免碰到冰雪; (8)、钢筋焊接、加工、张拉工艺应按《建筑工程冬期施工规程》办理。 2、制定冬季施工措施 根据现场施工条件,制定了混凝土施工过程的各个保证措施: (1)、在进入冬季施工以前,及时和相关部门联系,掌握当年冬季天气趋势,并根据天气预报在施工中根据气候变化随时调整措施,确保冬季施工达到要求; (2)、混凝土搅拌采取对原材料保温防冻或加热的方法保证混凝土温度,同时为了保证质量并掺加防冻剂; (3)、混凝土运输时对运输设备进行保温;
