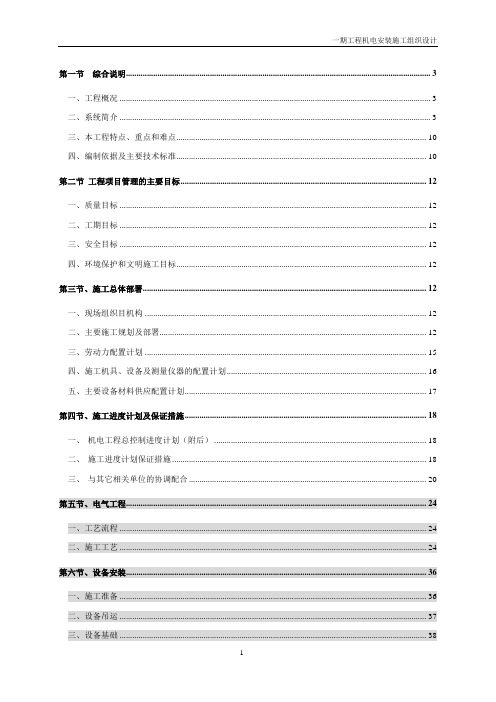

正本“XXXXXX”项目Ⅰ期公共用电工程施工

投标文件

(技术部分)

项目编号:

投标人:

法定代表人

或其委托代理人:(签字或盖章)

日期:年月日

目录

一、施工组织设计

二、项目管理机构配备情况

一、施工组织设计

施工组织设计应包括(不限于)以下内容:

1、产品的详细介绍、产品样本、说明文件(其中地砖等品牌由投标单位在技术标中自荐,但要求为合资品牌);

2、投标单位对本工程的施工方案、详细的工程施工进度计划;

3、质量及安全保证措施;

4、工期保证措施

5、售后服务表。

一、产品的详细介绍、产品样本、说明文件

资质

证书

z

二、施工方案、详细的工程施工进度计划

(1)各分部分项工程的主要施工方法;

1、配电箱(柜)安装

1)配电箱(柜)安装的条件

土建结构预留好暗装配电箱的安装位置。抹灰、喷浆及油漆已全部完成。

2)配电箱(柜)安装的工艺流程

熟悉安装要求设

线

暗装配电箱

明装配电箱

线

(1)熟悉安装要求

安装配电箱前,应提前熟悉施工图纸的安装要求及相关技术规范,明确配电箱的安装位置及其安装高度。在同一建筑物内,同类配电箱的高度应一致,允许偏差为10㎜。

(2)设备开箱检查

配电箱进场后,应存放在干燥的库房内,邀请业主及监理共同进行开箱检查。生产厂商的技术文件应齐全,型号、规格应符合设计要求,附件齐全。箱体外观应无损伤、变形,油漆完整无损。箱内电器

装置、文件及绝缘瓷件齐全,无损伤及裂纹等缺陷。

(3)设备二次搬运

配电箱的二次搬运应该采取必要保护措施,防止箱体碰伤以及内部电器装置损伤的现象发生。

(4)弹线定位

根据设计要求找出配电箱的准确安装位置,并按照箱体的外形尺寸进行弹线定位;弹线定位的目的是对有预埋铁件的情况,可以更准确的找出预埋件,或者可以找出金属胀管螺栓的位置。

(5)明装配电箱及固定

采用金属膨胀螺栓可在混凝土墙或砖墙上固定配电箱,用电钻或冲击钻在固定点位置钻孔,其孔径应刚好将金属膨胀螺栓的胀管部分埋入墙内,且孔洞应平直不得歪斜。

(6)暗装配电箱及固定

根据预留孔洞尺寸找好标高及水平尺寸,并将箱体固定好,然后用水泥砂浆填实周边并抹平齐,不得在箱底板上抹灰,待水泥砂浆凝固后再安装盘面和贴脸。安装盘面要求平整,周边间隙均匀对称,箱门平正,不歪斜,螺丝垂直受力均匀。

(7)二次回路接线

连接牢固紧密,不伤线芯。压板连接时,压紧无松动。螺栓连接时,在同一端子上导线不超过两根,防松垫圈等配件齐全。

(8)绝缘摇测

配电箱全部线路安装完毕后,用500V兆欧表对线路进行绝缘摇测。摇测项目包括相线与相线之间,相线与中性线之间,相线与保护地线之间,中性线与保护地线之间。

(9)试验调试

在接通电源前,应将配电箱内的各个电器开关处于断路状态。连通电源后,应先接通配电箱的主断路开关,再进行单独回路调试。在各回路调试完毕后,方可进行系统调试。

(10)送电运行验收

在经过调试合格后,进行不少于24h的送电试运行,满足试运行要求后,方可交予业主验收,并做好验收记录。

2、电缆敷设

1)电缆敷设的条件

(1)土建工程应具备的条件:预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格。电缆沟、电气竖井内的地坪及抹面工作结束,电缆沟排水畅通,无积水。场地清理干净、道路畅通,沟盖板齐备。放电缆用的脚手架搭设完毕,且符合安全要求,电缆沿线照明照度满足施工要求。

(2)安装工程应具备的条件:变配电室内电气设备及用电设备配电柜全部安装完毕。电缆桥架、电缆保护管安装完毕,并检验合格。 2)电缆敷设的工艺流程

(1)准备工作

①电缆的检测:施工前应对电缆进行详细检查,其规格、型号、截面、电压等级均符合设计要求,外观无扭曲、坏损等现象。电缆在敷设前应进行绝缘摇测或耐压试验,1kV 以下的电缆,用1kV 摇表摇测线间及对地的绝缘电阻不应低于10M Ω,作试验时试验标准应符合国家和当地供电部门的规定。必要时在敷设前用2.5kV 摇表测量绝缘电阻是否合格,若测试不合格者,应检查其芯线是否受潮,如受潮,可锯掉一段再测试,直到合格为止。检查方法是:将芯线绝缘纸剥下一块,用火点着,如发出叭叭声,即电缆已受潮。

②放电缆机具的安装:采用机械放电缆时,应将机械选好放置在适当位置,并将钢丝绳和滑轮安装好。人力放电缆时将滚轮提前安装好。

③临时联络指挥系统的设置:设置专门的指挥人员,用无线电对讲机联络或手持扩音喇叭指挥。

压接线鼻子 准备工作

电缆整理固定

挂标牌 电缆头制作 绝缘电阻测试

④电缆的搬运及架设:短距离搬运,一般采用滚动电缆轴的方法。滚动时应按电缆轴上箭头指示方向滚动。如无箭头时,可按电缆缠绕方向滚动,切不可反缠绕方向滚运,以免电缆松弛。电缆支架的架设地点应选好,以敷设方便为准,一般应在电缆起止点附近为直。架设时,应注意电缆轴的转动方向,电缆引出端应在电缆轴的上方(见下图)。

(2)电缆沿支架、桥架敷设

电缆敷设是一顶相当繁重的工作,要确保工程质量及施工人员的人身安全,必须配备足够的劳动力,施工过程中统一指挥、协调工作。在施工前电缆路径的各转角处,应设圆木保护,以防电缆外皮被各种硬物锐角划伤。在桥架或支架上多根电缆敷设时,应根据现场实际情况,事先将电缆的排列,用表或图的方式划出来,以防电缆交叉和混乱。安装过程中电缆不允许出现绞拧、交叉等现象,并联使用的电缆长度应相等且并列敷设。电缆敷设见下图。

人力拉引电缆时,力量要均匀,速度应平稳,不得猛拉狂跑。看轴人员不得站在电缆轴前方。敷设电缆时,处于拐角的人员,必须站在电缆弯曲半径的外侧。过管处的人员必须做到:送电缆时手不可离管口太近;迎电缆时,眼及身体严禁直对管口。

在桥架或支架上多根电缆敷设时,应根据现场实际情况,事先将电缆的排列用表或图的方式划出来,以防电缆的交叉和混乱。

电缆沿桥架或托盘敷设时,应单层敷设,排列整齐,不得有交叉,拐弯处应以最大截面电缆允许弯曲半径为准。

沿支架桥架敷设电缆,在其两端拐弯处,交叉处应挂志牌,直线段应适当增设标志牌。

电缆敷设及连接要求:按设计原理图敷设柜与柜之间的控制电缆连接线;引进盘柜的电缆应排列整齐,避免交叉,用固定体固定牢固。不应使所接的端子板受到机械应力。电缆标志牌悬挂于电缆终端头位置附近,引入及引出点,功用及编号等应准确,清晰,其作法如图所示,见如下附图;柜内二次配线要求横平竖直,排列整齐,回路编号清晰,齐全,采用标准端子头编号,且每个端子螺丝上接线不超过两根。多股线应涮锡,不准有断股现象。用于电流回路导线截面应≥2.5㎜2,用于电压回路导线截面可采用≥1.5㎜2。

水平敷设:敷设方法可用人力或机械牵引。电缆沿桥架应单层敷设,排列整齐。不得有交叉,拐弯处应以电缆最大截面允许弯曲半径为准。不同等级电压的电缆应分层敷设,高压电缆敷设在上层。同等级电压的电缆沿支架敷设时,水平净距不得小于35㎜。

垂直敷设:最好自上而下敷设。土建未拆吊车前,将电缆吊至楼层顶部。敷设时,应先敷设低层,后敷设高层,要特别注意,在电缆轴附近和部分楼层应采取防滑措施。自下而上敷设时,低层小截面电缆可用绳索在滑轮上人力牵引敷设,大截面电缆宜用机械牵引敷设。沿支架敷设时,支架距离不得大于 1.5m,沿桥架敷设时,每层最少加装两道卡固支架。电缆敷设时,应该每敷设一根立即固定一根。

电缆穿过楼板时,应装套管,敷设完后将套管用防火材料封堵严密。

对于电缆沿预埋管、预留洞敷设的部位,在电缆敷设完毕后,采用防火泥进行封堵。

盘柜电缆敷设完毕后,采用防火泥对下部进行封堵,这样即可满足防火要求,又能避免鼠类沿电缆进入盘柜造成设备伤害。

对于多根电缆集中穿越楼板、电缆竖井的上下口和穿越防火分区处,在电缆托盘和电缆敷设完毕后,将采用防火枕进行封堵。

在电缆夹层内,对所有电缆穿越楼板和墙壁孔洞进行严密的防火

封堵。防火封堵由防火隔板、耐火柔性堵料和速固堵料构成,柔性堵料包在电缆周围厚度不得小于3㎝,以便将来维修更换电缆方便。

(3)挂标志牌

标志牌规格应一致,并有防腐性能,挂装应牢固。标志牌上应注明电缆编号、规格、型号及电压等级。直埋电缆进出建筑物、电气竖井其两端应挂标志牌。沿支架或桥架敷设的电缆在其两端、拐弯处、交叉处应挂标志牌,直线段应适当增设标志牌。

3、电缆终端和接头的制作

(1)电缆终端与接头的制作由经过培训的熟悉工艺的施工人员进行。

(2)在室外制作35kV及以上电缆终端头与接头时,空气相对湿度不大于70%。制作塑料绝缘电力电缆终端与接头时要防止尘埃、杂物落入绝缘护套,严禁在雾或雨中施工。

(3)35kV及以下电缆终端与接头的型号、规格与电缆类型如电压、芯数、截面、护层结构和环境要求一致,结构简单、紧凑、便于安装,所用材料、部件符合技术要求,主要性能符合现行国家标准。

(4)电缆线芯连接金具采用标准的连接管和接线端子,其内径与电缆线芯紧密配合,截面为线芯截面的1.2-1.5倍,采用压接时,压接钳和模具要符合规格要求。

(5)当控制电缆的敷设长度超过其制造长度或必须延长已敷设的控制电缆时,允许控制电缆有接头,但必须连接牢固并不受到机械拉力。

(6)施工前检查电缆绝缘状况良好、无受潮,塑料电缆不得进水。附件规格与电缆一致,零部件齐全无损伤,绝缘材料不得受潮,密封材料不得失效。施工用机具齐全、便于操作,消耗材料齐备。清洁塑料绝缘表面的溶剂遵循工艺导则准备。

(7)电力电缆接地线采用铜绞线或镀锡铜编织线,电缆截面120㎜2及以下时接地线截面不小于16㎜2,截面为150㎜2及以上时接地线截面不小于25㎜2。

(8)制作电缆终端与接头时,从剥切电缆开始连续操作直至完成,以缩短绝缘暴露时间。剥切电缆时不得损伤线芯和保留的绝缘层。附

加绝缘的包绕、装配、热缩要清洁。

(9)电缆终端和接头要采取加强绝缘、密封防潮、机械保护措施,35kV及以上电力电缆的终端和接头有改善电缆屏蔽端部电场集中的措施,并确保绝缘相间和对地距离。

(10)塑料绝缘电缆在制作终端头和接头时,彻底清除半导体屏蔽层。

(11)电力线芯连接时,除去线芯和连接管内壁油污及氧化层,压接模具与金具配合恰当,压缩比符合要求,压缩后将端子或连接管上的凸痕修理光滑,不得残留毛刺。采用锡焊连接铜芯时要使用中性焊锡膏,不得烧伤绝缘。

(12)三芯电力电缆接头两侧电缆的金属屏蔽层、铠装层要分别连接良好,不得中断,跨接线的截面不小于电缆头接地线的截面。直埋电缆接头的金属外壳及电缆的金属护层要做防腐处理。

(13)三芯电力电缆终端处的金属护层必须接地良好,塑料电缆铜屏蔽和钢铠要锡焊接地线。电缆通过零序电流互感器时,电缆金属护层和接地线要对地绝缘,电缆接地点在互感器以下时,接地线直接接地,接地点在互感器以上时,接地线穿过互感器接地。

(14)装配组合电缆终端和接头时,各部件间的配合或搭接处必须采取堵漏、防潮和密封措施,塑料电缆采用自粘带、粘胶带、胶粘剂(热熔胶)等方式密封,塑料护套表面要打毛,粘接表面用溶剂除去油污,粘接要良好。

(15)电缆终端上要有明显的相色标志,且与系统的相位一致。(2)施工机械设备、施工机械进场计划

设备名称设备型号购入时间数量单位

原值

(万元)

净值(万元)

标准电流表T19-A 2009.12 1 台0.077 0.071 真空滤油机DZL-5 2009.12 1 台0.84 0.81 标准电压表T19-V 2009.12 1 只0.077 0.075

直流电桥QJ44 2009.12 1 台0.12 0.11 直流高压发生器ZGF-120/2 2009.12 1 套0.84 0.81 绝缘油介质测试仪HZJC-S 2009.12 1 台 1.90 1.84 抗干扰介损测试仪HZGS-5C 2009.12 1 台 1.75 1.69 电缆故障测试仪HZC-III 2009.12 1 套 2.79 2.71 变压器变比组别测试仪HZZB-II 2009.12 1 台0.66 0.64 电流互感器2500/5 2009.12 1 台0.32 0.31 电压互感器35KV/100V 2009.12 1 台0.35 0.34 交直流高压发生器RCF-150KV 2009.12 1 台0.59 0.57

HZBF-132/6

变频谐振装置

2009.12 1 套7.23 6.99

6

刷镀锌机HZSD-50A 2009.12 1 台0.36 0.35 伏安特性测试仪HZVA-III 2009.12 1 台 2.76 2.68 气休检漏仪HZJX-II 2009.12 1 台 1.46 1.41 毫伏表T19-MA 2009.12 1 只0.077 0.07 油浸式试验变压器YDJ 2008.10 1 台0.80 0.59 空负载测试仪BTC-III 2008.10 1 台 1.60 1.90 回路电阻测试仪HLY-II 2008.10 1 台 3.50 2.61 直流电阻快速测试仪BKZ-C 2008.10 1 台0.04 0.29 交直流分压器RCF150 2008.10 1 台0.98 0.73

XZJ5245JQ

汽车起重机

2005.08 1 辆47.00 24.90

216D

切割机JIG-355 2006.09 1 只0.02 0.01 台钻Z516-1A 2006.09 1 只0.04 0.0007 电焊机BX1-315 2006.09 1 只0.05 0.0009 电锤HR3050HT 2006.09 1 只0.08 0.034

JIZ-NPO1-1

2006.09 1 只0.07 0.02 冲击电钻

液压钳YQK-70型2006.09 1 只0.02 0.0003 千斤顶QYL10T 2006.09 1 只0.02 0.0003 液压切排机TDLJ-55 2006.09 1 台0.07 0.00013 剥线钳0.5-2.2MM 2006.09 2 只0.01 0.00008 电缆液压钳UP412 2006.09 1 只0.02 0.00032 大剪刀HPC 2006.09 2 只0.02 0.00032 手拉葫芦HSZ0.5-10T 2006.09 2 只0.06 0.0011 组合母排加工机6合1 2006.09 1 台 6.50 2.4 铝合金排杆TLB-9 2006.09 1 只0.85 0.31

PA型

手动液压机

2006.09 1 台0.25 0.17

(PA0516)

机动绞磨3T 2006.09 1 台0.68 0.45

绝缘油介电强度

HZJC-Ⅲ2006.09 1 台12.98 8.2 自动测试仪

微机保护测试仪HD-6930E 2006.09 1 台22.50 8.56 继电器校验仪DLDJ-2 2006.09 1 台15.50 5.89 高低压开关柜

HZGK-Ⅰ2006.09 1 台8.60 3.27 通电试验台

接地电阻测试仪KW2678A 2006.09 1 台 4.20 1.59 高压开关动

KJTC-Ⅲ2006.09 1 台7.95 3.02 特性测试仪

高压试验变压器YOZ 2006.09 1 台 6.80 2.58 直流高压发生器ZGF 2006.09 1 台19.80 7.53 验电器XJH 2006.09 2 只0.08 0.0016 接地棒GSY 2006.09 4 只0.18 0.0036 兆欧表ZC25-3 2006.09 2 只0.06 0.00112 万能表TY-960 2006.09 2 只0.05 0.0001 接地摇表HZ25-4 2006.09 2 只0.06 0.0012 钳型电流表MG28 2006.09 2 只0.05 0.00036 对讲机T6200C 2006.09 2 只0.06 0.00012 紧线器TSH-1 2006.09 4 只0.11 0.049 电缆滑车TSDH-3 2006.09 4 台 1.20 0.53

张力放线架400*70 2006.09 2 台0.30 0.13 交流电流表T15-A 2006.09 2 只0.06 0.033 交流电压表D26/1-V 2006.09 1 只0.03 0.0006 数字万用表MQDEL 2006.09 1 只0.05 0.00096 电流互感器HL3 2006.09 1 只0.06 0.0011 标准电流互感器HL23-2 2006.09 1 只0.07 0.0014 O/HV程高低频高压发

2007. 05 1 台 1.20 0.66 生器

钳型电流表MG28 2007. 05 1 只0.02 0.00036 手扶拖拉机绞磨TSJM-50 2007.09 1 台 1.51 0.91 落地放线盘5T 2007.09 1 台0.26 0.15 抗弯连接器5T 2007.09 1 台0.02 0.00037 对讲机2007.09 6 只0.24 0.22 全自动互感器

HZFA-III 2008.10 1 套 1.98 1.47 综合测试仪

真空抽气装置CK-150 2008.10 1 套9.60 7.16 介损测试仪HZGS-5C 2008.10 1 套 4.10 3.06

YDW-10KV

无局放试验变压器

2008.10 1 套 3.40 2.53

A/100KV

真空度测试仪HZKD-2000 2008.10 1 套 2.10 1.56

(3)进度计划,劳动力安排计划

具体施工时间按甲方要求。

我公司根据工程量、自身施工能力及建设单位要求。制定本工程进度计划。计划自2012年8月21 日开工。至2012年 10月4日竣工。总工期为45天。如因其它原因甲方要求工期提前我公司应积极组织力量保证满足甲方的要求。

施工进度计划表

8.21~8.25 8.26

8.30

8.31~

9.4

9.5~

9.9

9.10~

9.14

9.15~

9.19

9.20

9.24

9.25

9.29

9.30~

10.4

勘察现场及技术交底

材料采购准备

桥架测量与订购

计量箱(柜)安装孔洞开凿

电缆敷设

电缆终端制作安装封堵挂牌

竣工报验

项目管理班子的人员配备、素质及管理经验

3.1工程主要负责人简介:

项目工程师:,工程师,大专文化,二级建造师。从事变电工作10余年,经验丰富,参加配电 X 、X 、X 、X 、X 、X 项目安装工程任项目经理、项目工程师。

质量管理负责人:XXXXXXXXXX 电安装工程项目中负责质管工作。 材料管理负责人:,男,45岁,高中文化。从事变电工程近18余年,曾任工程材料管理负责人。

安全管理负责人:,男,34岁,大专文化。从事变电工程工作10余年,经验丰富,曾负责XXXXX 安装工程等现场安全管理工作 计划管理负责人:,男。2岁,助理工程师,大专文化。从事变电工

项目工程师

材料管理 质量管理 安全管理

计划管理

综合管理

变电班

电气试验班

继电保护班

技术标投标书)

目录 第一章施工组织设计 第二章施工机械设备投入 第三章劳动力安排计划及其保证措施 第四章材料(周转材料)投入计划 第五章管理人员投入 第六章施工技术方案 第七章施工进度计划 第八章质量安全文明施工保证措施 第九章技术难点及相应解决方案

第一章施工组织设计 一、项目管理网络图(见附页) 二、施工现场平面布置图(见附页) 三、工序衔接合理,关键节点控制可行 ㈠、施工主工序 本工程由1#机采棉预处理车间和2#锅炉房工程组成,为按期完工,本工程的主工序施工顺序为: 施工准备→1#土方开挖→1#砼独基条基施工→1#砖基础→1#立面防潮层施工→1#土方回填→1#1.2米以上砖砌体→1#钢柱钢梁安装→1#钢架檩条安装→1#垂直水平支撑安装→1#涂刷防火涂→1#墙面板、屋面板安装→1#墙面抹灰→1#地面台阶散水施工→1#墙面乳胶漆门窗玻璃→2#墙面乳胶漆门窗玻璃→现场清理预验→竣工验收

㈡、关键节点控制措施

第二章施工机械设备投入 一、施工机械投入与施工季度计划相呼应且能满足工序衔接的要求。 进入施工现场后编制施工机械设备投入需要计划,在施工中根据工程进度需要及时调整机械用量,以满足工序衔接的要求。 机械设备进场按施工进度计划,陆续进场。 ㈠、施工设备管理和使用制度

1、施工设备使用保养责任制 (1)实行人机固定,设专职机械维修工一名,负责施工现场内机械的维修及保养工作,对机械设备实行专人管理。 (2)爱护机械设备,管好原机零部件、附属设备和随机工具,执行保养规程。 (3)认真执行交接班制度,填好运转记录。 ㈡、实行操作证制度 (1)对操作人员进行培训、考试,确认合格者发给操作证,持证上岗。 (2)对各种机械设备的使用严格把关,严禁无上岗证人员操作机械; ㈢、严格执行技术规定 (1)凡进入施工现场施工的机械设备,必须测定其技术性能、工作性能和按全性能,确认合格后才能验收投产使用。 (2)遵守走合格期的使用规定,防止机件早期磨损、延长机械使用寿命和修理周期。 (3)现场使用的机械设备,按平面布置规划固定点存放,遵守机械安全规程,经常保持机身及周围环境的清洁,机械的标记、编号明显,安全装置可靠。 (4)施工用电线路、用电设备的安装和使用符合国家安装规范和安全操作规程的有关规定,设备安装完毕,经安全员检查验收合格后方可使用。 ㈣、合理组织机械施工

电气火灾监控系统采购投标文件技术标

电气火灾监控系统采购投标文件技术标 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】

技术标 目录

一、电气火灾监控系统制造、检验标准及安装标准 制造标准: 电气火灾监控系统按照国家标准《电气火灾监控系统》(标准号:GB14287-2005)制造,该标准给出了电气火灾监控探测器和电气火灾监控设备所要完成功能及组织生产满足等级要求; 《电气火灾监控系统第1部分:电气火灾监控设备》 《电气火灾监控系统第2部分:剩余电流式电气火灾监控探测器》; 《电气火灾监控系统第3部分:测温式电气火灾监控探测器》; 检验及安装标准: ?GB50045-2005 《高层民用建筑设计防火规范》 ?GB50016-2005 《建筑设计防火规范》 ?GB13955-2005 《剩余电流动作保护装置的安装和运行》 ?GB50054-1995 《低压配电设计规范》 ?GB50096-2006 《住宅设计规范》 ?JGJ 16—2008 《民用建筑电气设计规范》 二、产品合格证书 检验报告 1)DPS-T/KW型电气火灾监控探测器 2)NDPS-T/KW型电气火灾监控探测器 3)DPS-T8和DPS-100电气火灾监控探测器 4)DPS-FL600系列电气火灾监控设备 以上产品检验报告复印件附后

1) DPS-T/KW型电气火灾监控探测器 2) NDPS-T/KW型电气火灾监控探测器 3) DPS-T8和DPS-100电气火灾监控探测器 4) DPS-FL600系列电气火灾监控设备 专利证书 1)专利控制 2)专利开口 3)专利通讯 4)专利短信 以上产品专利证书复印件附后 1) 专利控制 2)专利开口 3) 专利通讯 4) 专利短信 三、电气火灾报警监控系统配置方案 三、供货范围 电气火灾报警监控系统配置清单

10kV配电工程技术标范本

正本 中海锦城项目商业与公区 用电变配电工程 投标文件 技术标 投标人(盖章): 法定代表人或授权委托代理人(签字或盖章):

日期:2017 年03 月23 日

目录 1、投标人简介 2、营业执照 3、公司近三年经审计的财务报告等有关资信证明资料 4、资质证书及安全生产许可证 5、投标人近两年承建的工程履约及质量评定情况一览表 6、主要人员及相关履历证书 7、主要机械、设备表 8、施工组织设计

1、投标人简介: 海南亿恒电气工程有限公司于2016年2月正式成立,注册资本为1000万元。 现公司的经营范围:发、送、配电工程承装、承修、承试,电力设备、设施的维修、维护服务,电力产品、器材的销售。(一般经营项目自主经营,许可经营项目赁相关许可证或者批准文件经营)(依法须经批准的项目,经相关部门批准后方可开展经营活动。) 公司设立工程部、报装部、设计部、质检部、行政部、采购部、财务部7个管理部门,常设职位有:总经理、技术负责人、行政负责人以及各部门人员。 公司专业安装、维护、销售:高压户外、户内隔离开关,直流母线式大电流隔离开关,真空、六氟化硫断路器,多油、少油断路器的维修改造;高压开关柜,环网柜,中置柜,低压配电柜,动力照明、户外、户内用配电柜;箱式变电站;负荷开关、接地开关、熔断器等。 以产品质量安全为基础,严格遵守国家工程规范,严控施工质量,具备良好的安全意识;严格按照设计图纸和国家技术标准进行施工,真正做到灵活经营、讲求信誉,确保给用户提供完善稳定的质量保证,性能可靠的高低压输配电电器设备,出色地完成各项建设项目。 经营宗旨(三心):客户放心、股东放心、员工安心

配电专变工程技术标

金地三千府五期专变工程 技术标书 项目名称:金地三千府五期专变工程 投标申请人:湖南佳园建设工程有限公司 日期:二?一六年二月二十三日

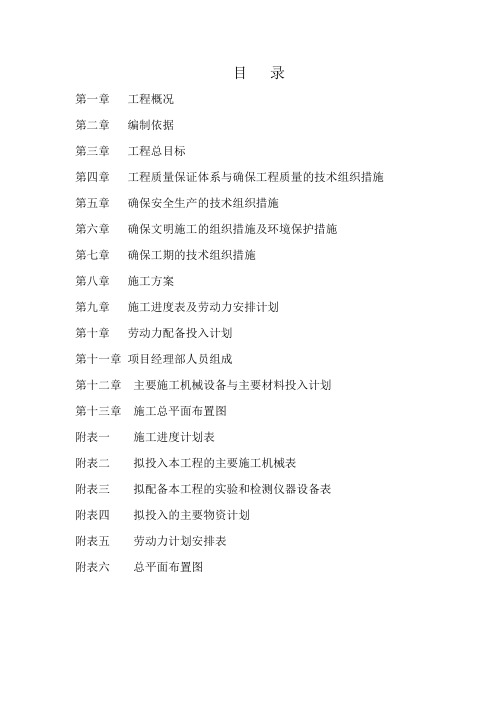

目录 一、编制说明及编制依据................................................................ 3.. . 二、工程概况及特点................................................................ 9.. . 三、项目组织管理机构............................................................... 1.. 0. 四、施工进度计划............................................................... 1.. 2. 五、施工机械设备............................................................... 1.. 4. 六、工程施工方案及技术措施要求............................................................... 1.. 6 七、质量目标及保证措施................................................................ 3.5 . 八、安全文明施工及保证措施............................................................... 3.. 8

(完整版)10kV供配电工程建设项目施工组织设计

正本或副本 六盘水市强制隔离戒毒所 10KV外部供电工程建设项目施工招标 投标文件 投标文件内容:技术标 投标人:贵州兰亭电力安装有限公司 法定代表人或其委托代理人: 日期: 2017 年 4 月 12日

目录 一、编制说明 (1) 二、编制依据 (1) 三、编制原则 (1) 四、工程概况 (2) 五、施工组织设计 (3) (一)施工方案与技术措施 (3) 1、施工准备 (3) 2、主要施工机具及检测试验仪器计划表 (4) 3、劳动力安排 (4) 4、进度计划安排 (4) 5、设备及材料采购 (4) 6、主要工序施工方案及工艺 (5) (1)电缆井及设备基础施工 (5) (2)电缆排管敷设施工 (15) (3)电缆敷设施工 (16) (4)10KV电缆终端头制作 (22) (5)电缆开关箱安装 (24) (6)10KV电杆及架空线路施工 (25) (6)高、低压柜安装 (29) (7)接地装置的安装 (31) (8)电力系统交接试验调试测试 (32) (二)质量保证措施 (34) 1、质量目标 (34) 2、质量管理组织机构及主要职责 (35) 3、质量管理措施 (37) 4、质量管理及检验的标准 (38) 5、质量保证技术措施 (40) 6、设备材料质量保证措施 (42) (三)施工总进度及保证措施 (43) 1、工期规划 (43) 2、施工进度总计划 (43) 3、影响施工进度计划分析 (43) 4、工期保证措施 (43)

(四)施工安全措施 (45) 1、安全管理目标 (45) 2、安全管理组织机构及主要职责 (45) 3、安全管理制度 (49) 4、安全管理办法 (50) 5、安全组织技术措施 (51) 6、安全保证体系 (52) (五)文明施工措施 (54) 1、文明施工的目标、组织机构和实施方案 (54) 2、文明施工实施方案 (55) 3、文明施工考核、管理办法 (56) (六)施工场地治安保卫管理 (58) 1、治安联防方案 (58) 2、重大节假日安全保卫方案 (59) 3、治安保卫制度 (60) (七)施工环保措施 (61) (八)施工现场总平面布置 (62) 1、施工现场平面布置原则 (62) 2、项目部、材料站、施工队驻地选定 (63) 3、现场消防安全措施 (63) 4、施工现场总平面布置图 (63) (九)现场组织管理机构 (64) 1、现场组织管理机构 (64) 2、管理人员的主要职责 (65) 3、工程主要负责人简介 (67) (十)与发包人、监理及设计单位的配合 (68) 附表一.拟投入本标段的主要施工设备表 (71) 附表二.劳动力计划表 (74) 附表三.施工进度计划横道图、网络图 (75) 附表四.施工总平面图 (77)

机电工程技术标范本

第一节:施工方案 第二节:安装工程施工方案及主要技术措施 第三节:安装工程质量保证措施 第四节:安装工程施工进度计划保证措施 第五节:安装工程安全生产、文明施工措施 第六节:安装工程施工现场配合管理措施第七节劳动力安排计划和施工机械设备情况

一、施工方案 编制依据 1、由建设单位(业主方)提供的招标文件。 2、中华人民共和国〈建筑法》,长沙市人民政府有关建筑工程管理、市政管理、环境保护等地方性行政法规。 3、我单位〈质量保证手册》和有关文件。 4、中华人民共和国颁布的现行安装工程施工的有关规范、规程及验收标准,所执行规范主要目录如下: 1〈建设工程项目管理规范》GB/T50326-2001 2〈建筑电气工程施工质量验收规范》GB50303-2002 3〈建筑工程施工质量验收统一标准》GB50300-2001 4〈建筑施工安全检查标准》JGJ59-99 5〈施工现场临时用电安全技术规范》JGJ46-88 6〈机械设备安装工程施工及验收规范》GB50231-98 编制原则 本施工组织设计方案在编制过程中,由于没有图纸及工程量清单,本纲要只是我们的初步设想,若有幸中标,我方将根据正式施工图纸、合同要求及本纲要,编制更为详尽的施工组织设计和项目质量计划,以作为指导现场施工的依据。 编制内容

本工程招标范围内的所规定的机电系统安装工程的内容:包括变配电、照明及通风工程。 编制目的 编制施工组织设计方案的目的是:为了有效地指导和管理施工生产,保证安装工程的工期,提高安装工程的施工质量,实现工期和质量的控制目标。 该工程由多家施工单位同时施工,安装工程在施工中必须与监控安装、消防安装、土建单位等多家施工队伍密切配合,以确保工程施工进度和质量符合合同规定的要求。 安装工程前期施工准备工作可分为临时的搭设、技术准备、劳动力准备、材料准备、机具准备五大部分。 建立健全施工准备工作责任制,按计划将责任落实到有关部门 甚至个人,同时明确各级技术负责人在施工准备工作中所负的责任,各级技术负责人应是各阶段施工准备工作的负责人,负责审查施工准备工作计划和施工组织计划,督促检查各分项施工准备工作的实施,及时总结经验和教训。 建立施工准备工作检查制度,使施工准备工作有组织、有计划、有分工地进行。 认真熟悉和审查施工图纸,了解设计者的意图,结合监控、电、通风与消防施工图纸,进行纵横比较和联系,使各专业相结合、相对照。发现有不合理或有疑问的地方,及时作好记录,作为日后图纸会审

供配电工程施工组织设计

供配电工程施工组织设计 xxxxx供配电工程

施工组织设计 一、施工组织设计 一、编制依据 1、本工程设计图纸。 2、本工程电缆线路及高压开关柜低压配电柜变压器安装工程招标文件。 3、本工程电缆线路及高压开关柜低压配电柜变压器安装工程招标答疑。

4、国家现行变配电安装工程施工及验收规范及质量检验评定标准。 5、本公司ISO9002质量手册、程序控制文件及作业指导书。 6、本公司多年的施工经验和施工管理能力及技术装备。 7、工程项目施工现场实际情况、施工环境、施工条件和自然条件。 二、编制说明 本工程工期紧,质量要求高,为保证优良的工程质量,使施工工艺达到一流水平,本《施工组织设计》中提出的施工方案、施工方法和技术措施,力求具体、实用、针对性强,同时积极慎重地推广和应用先进的新材料、新设备、新技术、新工艺,向科技要质量、要工期、要效益。本《施工组织设计》是直接指导施工的依据。围绕质量、工期和安全这三大目标,在施工管理、劳动力组织、施工进度计划控制、机械设备周转材料配备、主要技术方案及措施、安全和工期的保证措施、文明施工及成品保护和工程质量保证措施等各个方面,做了统筹考虑,突出其科学性和可行性。 三、工程概况 1、本工程为xxxx供配电工程。本期工程中安装设备有户外6KV环网柜一台,315KVA箱式变电站四台,户外低电配电柜十五台,三相计量控制箱三台,单元电表箱五十台。 2、建设规模: 项目名称容量/数量 变压器容量(KVA)1260KVA 高压柜(台) 低压柜(台) 计量柜(台)

6KV电缆线路(KM) 1KV电缆线路(KM) 四、主要工程量表 五、施工部署: 1、施工组织机构设置: 1.1.成立项目经理部 项目经理部全面负责本次施工任务的安全、技术、质量、材料、人员等的管理及协调,负责组织完成项目工程的各项经济技术指标;负责协调项目建设中的甲乙方、部门之间、项目工地与地方之间的关系;对参与该次工程的人员进行有关工程施工规范的学习,施工前认真组织技术交底,让每个人弄清楚技术要求和施工方法。 1.2.项目管理组织机构 项目经理

小区配电设施改造技术标

投标文件 投标人:(盖单位章)法定代表人或其委托代理人:(签字) 年月日

目录 一、工程概况及特点 (1) 1、工程概况 (1) 1.1工程简述 (1) 1.2工程规模 (1) 1.3工程承包范围 (1) 1.4电缆、导线的选型与敷设 (1) 2、工程特点 (2) 二、施工现场组织结构 (2) 组织机构关系图 (2) (1)项目经理职责 (3) (2)技术负责人职责 (3) (3)安全员职责 (4) (4)质量员职责 (4) (5)施工班组职责 (4) (6)物资组职责 (4) (7)中心材料站 (5) 三、施工方案 (5) 1、施工准备 (5) 1.1施工准备 (5) 2、施工工序总体安排 (8) 3、主要工序和特殊工序的施工方法和施工效率估计,潜在问题的分 析 (9) 3.1原材料及器材检验 (9) 3.2电缆施工 (9) 3.3配电箱安装工艺 (12) 3.4电缆桥架施工工艺 (16) 3.5电气配管 (17) 3.6电气配线 (20) 4、工程成本的控制措施为控制成本,提高效益,拟采取的措施 (22) 4.1人工费用成本控制措施 (22) 4.2材料费用成本控制措施 (22)

4.3机械费用成本控制措施 (23) 4.4管理费用成本控制措施 (23) 四、工期及施工进度计划 (23) 1、工期规划及要求 (23) 1.1施工进度计划: (23) 1.2施工准备工作计划: (23) 2、施工进度计划网络图 (24) 附表四:计划开、竣工日期和施工进度网络图 (25) 3、主要安装设备及材料供应计划 (26) 3.1人员保证措施 (26) 附表三:劳动力计划表 (27) 3.2材料的管理 (28) 3.3施工机具管理 (28) 附表一:拟投入本专业承包工程的主要施工设备表 (29) 附表二:拟配备本专业承包工程的试验和检测仪器设备表 (31) 3.4场地及进场道路管理 (32) 3.5公共关系管理 (32) 4、施工进度保障措施 (32) 4.1工程项目完成情况分析 (32) 4.2施工进度计划的安排 (32) 4.3月进度计划 (33) 4.4周、天进度计划 (33) 5、计划控制程序、方法及制度 (33) 五、质量目标、质量保证体系及技术组织措施 (34) 1、质量目标 (34) 2、质量管理组织机构及主要职责 (35) 2.1质量管理组织机构图 (35) 3、质量管理的措施 (36) 4、质量管理及检验的标准 (37) 5、质量保证技术措施 (38) 6、完善基建项目缺陷管理制度、表单,所有项目均严格实行缺陷填 报 (39)

10kV配电工程技术标

正本中海锦城项目商业与公区 用电变配电工程 投标文件 技术标 投标人(盖章): 法定代表人或授权委托代理人(签字或盖章): 日期: 2017 年 03 月 23 日

目录 1、投标人简介 2、营业执照 3、公司近三年经审计的财务报告等有关资信证明资料 4、资质证书及安全生产许可证 5、投标人近两年承建的工程履约及质量评定情况一览表 6、主要人员及相关履历证书 7、主要机械、设备表 8、施工组织设计

1、投标人简介: 海南亿恒电气工程有限公司于2016年2月正式成立,注册资本为1000万元。 现公司的经营范围:发、送、配电工程承装、承修、承试,电力设备、设施的维修、维护服务,电力产品、器材的销售。(一般经营项目自主经营,许可经营项目赁相关许可证或者批准文件经营)(依法须经批准的项目,经相关部门批准后方可开展经营活动。)公司设立工程部、报装部、设计部、质检部、行政部、采购部、财务部7个管理部门,常设职位有:总经理、技术负责人、行政负责人以及各部门人员。 公司专业安装、维护、销售:高压户外、户内隔离开关,直流母线式大电流隔离开关,真空、六氟化硫断路器,多油、少油断路器的维修改造;高压开关柜,环网柜,中置柜,低压配电柜,动力照明、户外、户内用配电柜;箱式变电站;负荷开关、接地开关、熔断器等。 以产品质量安全为基础,严格遵守国家工程规范,严控施工质量,具备良好的安全意识;严格按照设计图纸和国家技术标准进行施工,真正做到灵活经营、讲求信誉,确保给用户提供完善稳定的质量保证,性能可靠的高低压输配电电器设备,出色地完成各项建设项目。 经营宗旨(三心):客户放心、股东放心、员工安心

全套供配电工程招标文件

. ***项目供配电安装工程 招 标 文 件 招标单位:********房地产开发有限公司 日期: 2017年 3 月 11 日

招标文件的组成第一章、投标须知前附表 第二章、投标须知 第三章、技术标书编制要求 第四章、商务标书编制要求 第五章、报价清单 第六章、投标文件格式及附表第七章、合同协议条款 第八章、图纸 附件目录 附件1:合同协议条款 附件2:图纸 附件3:报价清单 附件4:技术要求 附件5:***花园供电方案审批

第二章、投标须知 一、投标单位资格条件要求 1、参加投标的投标单位必须是具备独立法人资格和政府主管部门核发的生产(经营)许可证,并具有足够资产及能力来有效地履行合同的企业。 2、在工程当地主管部门登记注册,有工商行政管理部门核发的工商营业执照。 二、图纸押金 1、图纸押金在图纸全部退还后予以退还(无息)。 2、投标单位应自行承担其投标文件准备和递交所涉及的一切费用,不论中标与否,招标单 位对上述费用不负任何责任。 三、投标保证金 1、投标单位在领取招标文件时按招标文件要求须提交投标保证金,并作为其投标的一部分。 2、投标保证金采用转账方式缴纳(由投标单位基本账户转入)。 3、凡没有提交投标保证金的投标,将被视为非响应性投标予以拒绝。 4、(未)中标单位的投标保证金,将在中标单位签定合同后7日内退还,最迟在投标有效期满后30天内予以退还,不计利息。 5、投标保证金是为了保护招标单位免遭投标单位的行为而蒙受损失,当发生下列行为之一时,投标保证金不予退还: a、投标单位在规定的投标有效期内撤回其投标 b、中标单位在规定期限内未能签定合同

配电工程技术标

配电工程技术标 Document serial number【KKGB-LBS98YT-BS8CB-BSUT-BST108】

目录 附表一施工进度计划表 附表二拟投入本工程的主要施工机械表 附表三拟配备本工程的实验和检测仪器设备表附表四拟投入的主要物资计划 附表五劳动力计划安排表 附表六总平面布置图

1.工程名称:渭南高新区中心小学高低压配电工程 2.建设地点:育红路14号麻李小学院内 3.工程概况: 本工程为新上630KVA配电一台,范围为开发区变电站10千伏 132新光线育红支01杆“T”接下引线米处。 4. 施工日期 本工程工期为:45日历天 5.工程质量:全部施工项目符合国家现行《建筑工程质量统一验收标准》合格等级。 第二章编制依据 1.《渭南高新区中心小学高低压配电工程招标文件》及设计图纸 2. 《电力电缆设计规范》GB50217-2007 3. 《民用建筑电气设计规范》JGJ 16-2008 4. 《供配电系统设计规范》GB50052-2009 5.《10KV及以下变电所设计规范》GB50053-94 6.《低压配电设计规范》 GB50054-2011 7. 我方工程人员对现场的考察结果 8.《建筑工程质量统一验收标准》 9. 我公司以往类似工程项目成熟的施工经验

全面提高配电工程的建设质量和整体移交水平,在工程建设中精心设计、精心管理、精心施工,坚持对工程质量从严要求,实行全过程管理,确保工程长期安全运行。 以低于合同总价的成本,确保合同规定工期内,以一流的队伍精心组织、精心管理、精心施工,做到无质量缺陷、事故,建成符合合同要求的工程,以工程一流管理、做到业主满意、监理满意、地方满意、自己满意,努力创建优质工程,树立渭南电建的品牌。 1、质量目标 (1)杜绝重大质量事故; (2)单元工程100%合格; (3)分项工程100%合格; (4)分部工程100%合格; (5)单位工程100%合格; (6)工程达标投产,争创国家优质工程。 2、安全目标 不发生人身重伤及以上事故; 不发生一般及以上机械、设备、火灾事故;

电力工程技术标.(DOC)

二、技术部分 灵丘县金鑫选矿厂10KV增容用电供电工程施工招标 投标文件 (技术部分) 投标人:大同市南通永顺电力发展有限责任公司(盖单位章)法定代表人或其委托代理人:(签字) 2013年10月9日 1

目录 0、编制说明 1、工程概况 2、施工总平面布置图 3、计划开、竣工日期和施工进度横道图 4、技术劳力要求 5、机械、机具的计划安排 6、主要部位施工方法 7、冬、雨季施工措施 8、质量保证措施及质量保证体系 9、施工工期保证措施 10、施工安全措施计划及应急预案、施工消防措施计划 11、文明施工措施计划、环保措施计划 12、采用新艺术、新工艺、专利技术 2

施工组织设计 0.编制说明 0.1编制依据 灵丘县金鑫选矿厂10KV增容用电供电工程施工组织设计是在认真领会和熟悉招标文件和图纸的基础上进行编写,与施工中所有规定、要求、条件、条款和规范相符。我公司本着确保工程质量、满足国家施工验收规范,编写的本工程施工组织设计。 0.2本工程执行的质量标准、规范 本工程质量控制及工艺要求主要以下列规程规范为依据: 电气安装工程: 《电气装置安装工程高压电器施工及验收规范》 GBJ147-1990 《电气装置安装工程电力变压器,油侵电抗器,互感器施工及验收规范》 GB148-1990 《电气装置安装工程母线装置施工及验收规范》 GBJ149-1990 《电气装置安装工程电缆线路施工及验收规范》 GB50168-2006 《电气装置安装工程接地装置施工及验收规范》 GB50169-2006 《电气装置安装工程盘、柜及二次回路接线施工及验收规范》 GB50171-1992 《电气装置安装工程蓄电池施工及验收规范》 GB50172-1992 《电力光纤通信工程验收规范》 DL/T5344-2006 《电气装置安装工程电气设备交接试验标准》 GB50150-2006 《电气装置安装工程质量检验及评定规程》 DL/T5161.1~17-2002 国家电网公司输变电工程施工工艺示范手册 国家电网公司输变电工程达标投产考核办法(2005版) 国家电网公司输变电优质工程评选办法(2008版) 安全方面: 《建设工程施工现场供用电安全规程》(GB50194-93) 《电力建设安全健康与环境管理工作规定》(JGJ130-2001) 《防止电力生产重大事故的25项重点要求》 《施工现场临时用电安全技术规程》(JGJ46-88) 《建筑施工安全检查评分标准》(JGJ59-99) 1、工程概况 1.1、工程名称:灵丘县金鑫选矿厂10KV增容用电供电工程 3

工程技术标一模板

工程技术标一

目录第一章工程编制说明及概况 第一节编制依据 第二节编制目的 第三节工程简况 第二章施工组织部署 第一节工程目标 第二节施工准备 第三章主要施工方案 第一节施工部署 第二节分项工程施工方案 第四章拟投入的主要物资计划 第五章拟投入的主要施工机械计划 第六章劳动力安排计划 第七章确保工程质量的技术组织措施第一节质量管理方针目标 第二节施工过程质量保证控制程序 第三节质量过程控制要点 第八章确保安全生产的技术组织措施第一节安全及文明目标

第二节现场安全、职业健康防护管理程序第三节安全施工保证措施 第九章确保工期的技术组织措施 第一节工期计划管理 第二节工期保证措施 第十章确保文明施工的技术组织措施 第一节管理目标 第二节文明施工保证措施 第三节环保措施 第十一章施工进度表( 附后) 第十二章施工总平面布置图( 附后) 第十四章成品保护与施工清理措施 第一节成品保护职责 第二节成品运输 第三节成品堆放 第十五章特殊环境施工措施 第一节雨季施工措施 第二节夜间施工措施 第十六章施工安全应急预案 附表1、拟投入的主要施工机械计划表

附表2、劳动力安排计划表106 附表3、施工进度网络图或横道图附表4、施工总平面布置图 附表5、临时用地表

第一章工程编制说明及概况 第一节编制依据 1、根据黄石市众邦城市住房投资有限公司新办公楼装修工程提供的施工招标文件和答疑文件。 2、黄石市众邦城市住房投资有限公司新办公楼装修工程提供的设计的施工图。 3、执行的国家主要规程及规范 《建筑工程施工质量验收统一标准》GB50300- ; 《建筑玻璃应用技术规程》JGJ113-97 ; 《建筑装修装修工程质量验收规范》GB50210- ; 《建筑地面工程施工质量及验收规范》GB50209- ; 《高级建筑装修工程质量检验评定标准》GBJ01-27-96 ; 《建筑电气工程施工质量验收规范》GB50303- ; 《建筑施工安全检查评分标准》JGJ59-99; 《施工现场临时用电安全技术规范》JGJ46-93 ; 《室内装修装修材料十项有害物限量》GB18580- ; 《民用建筑工程室内环境污染控制规范》GB50325- ; 4、地方的有关法规及相关文件; 5、本公司的有关文件和规范 ; 《质量环境职业安全健康管理体系——管理手册》; 《质量环境职业安全健康管理体系——管理办法》;

供配电工程相关规范.doc

供配电工程相关规范 三、相关标准、规范目录(一).法律、规程、规范、标准序号文件编号文件名称1.法律、法规11995.12八届人大常委会第十七次会议通过中华人民共和国电力法21989.12七届人大常委会第十一次会议通过中华人民共和国环境保护法3中华人民共和国水污染防治法4中华人民共和国固体废物污染防治法5中华人民共和国环境噪声污染环境防治法6中华人民共和国大气污染防治法7中华人民共和国招投标法8中华人民共和国建筑法9国务院令第279号建设工程质量管理条例10国务院令第293号建设工程勘察设计管理条例2.规范、标准1GB12501.2-1997电工电子设备按防电击保护分类—第二部分:对电击防护要求的导则2GB13955-版)高层民用建筑设计防火规范34GB50052-1995供配电系统设计规范35GB50053-199410KV及以下变电所设计规范36GB50054-1995低压配电设计规范37GB50055-1993通用用电设备配电设计规范38GB50056-1993电热设备电力装置设计规范39GB50057-1994(版)住宅设计规范(附条文说明)52GB50098-1998(版)人民防空工程设计防火规范(附条文说明)53GB50116-1998火灾自动报警系统设计规范54GB50134-版)石油化工企业设计防火规范(附条文说明)59GB50161-1992烟花爆竹工厂设计安全规范60GB50166-版)建筑内部装修设计防火规范68GB50226-3月新增)86GB/T4728-1998-人居住建筑设计标准106GB/T9000-ISO9000族中华人民共和国质量管理体系标准

【投标-技术标】高低压变配电工程

标段编号: 建设工程施工招标 投标文件 工程名称:高低压变配电工程 投标文件内容:技术标部分 投标人: 日期:

目录_Toc534987400 第一章、工程概况的描述情况 (1) 第二章、施工管理组织机构配置情况(项目经理资质、业绩以及人员配置情况) (4) 第三章、分部分项工程施工方法是否合理可行,能否体现新技术、新工艺、新材料和新设备应用情况 (11) 第四章、工程施工的重点和难点及保证措施情况 (49) 第五章、项目劳动力组织计划情况 (54) 第六章、施工机械设备数量及配套情况 (55) 第七章、施工进度计划响应招标文件情况 (58) 第八章、工期保证措施情况 (61) 第九章、施工工程质量保证措施情况 (72) 第十章、安全生产、文明施工、环境保护保证措施情况 (84) 第十一章、雨季、台风和夏季高温季节的施工保证措施情况 (100) 第十二章、施工现场平面布置情况 (103) 第十三章、总承包管理和协调措施情况 (106) 第十四章、主要材料设备响应招标文件情况 (110)

第一章、工程概况的描述情况 一、编制依据 1.高低压变配电工程招标文件及招标图纸; 2.现场调查资料; 3.公司编制的安全、质量、环境等体系的管理手册和程序文件; 4.《电业安全工作规程(电力配电部分)》; 5.《电气工作票技术规范(配电部分)》; 6.《电气操作导则》; 7.《电力变压器运行规程》DL/T572-2010; 8.《电力设备预防性试验规程》DL/T596-2005; 9.《建筑电气安装工程施工质量验收规范》GB50303-2015 10.主要工程编制标准(但不限于)以上依据。 二、工程概况简述 1.建设项目:高低压 2.招标工程:高低压变配电工程 3.工程地点:。 4.招标内容:主要建设内容包括教学区、4栋宿舍、2栋食堂、STEAM中心、文体楼、风雨连廊、游泳池及附属用房、3座跨河桥、河道整治等。完成相关的高低压变配电系统及发电机组的报装、安装、调试、验收、移交及维保等。 5.承包范围: (1)完成相关的高低压变配电系统报装、安装、调试、验收、移交及维保。 (2)完成发电机组及发电机房环保工程安装、调试、验收、移交及维保。 (3)所有的细目详见工程招标图纸、工程量清单及合同条款,承包人不能拒绝执行为完成全部工程而需执行的可能遗漏的工作。发包人保留调整发包范围的权利,承包人不得提出异议。 6.质量标准:符合标准的合格工程; 关于“符合标准的合格工程”的说明:如标准(即招标人制定的技术标准、图集、工艺指引等)高于相关国家施工质量验收“合格”标准的,则发包范围内的工程须同时符合标准才视为合格;除以上情形外,满足相关国家施工质量验收“合格”

机电工程技术标

目录 第一节:施工方案 第二节:安装工程施工方案及主要技术措施第三节:安装工程质量保证措施 第四节:安装工程施工进度计划保证措施 第五节:安装工程安全生产、文明施工措施第六节:安装工程施工现场配合管理措施 第七节劳动力安排计划和施工机械设备情况

一、施工方案 编制依据 1、由建设单位(业主方)提供的招标文件。 2、中华人民共和国《建筑法》,长沙市人民政府有关建筑工程管 理、市政管理、环境保护等地方性行政法规。 3、我单位《质量保证手册》和有关文件。 4、中华人民共和国颁布的现行安装工程施工的有关规范、规程 及验收标准,所执行规范主要目录如下: 1《建设工程项目管理规范》GB/T50326-2001 2《建筑电气工程施工质量验收规范》GB50303-2002 3《建筑工程施工质量验收统一标准》GB50300-2001 4 《建筑施工安全检查标准》JGJ59-99 5《施工现场临时用电安全技术规范》JGJ46-88 6《机械设备安装工程施工及验收规范》GB50231-98 编制原则 本施工组织设计方案在编制过程中,由于没有图纸及工程量清单,本纲要只是我们的初步设想,若有幸中标,我方将根据正式施工图纸、合同要求及本纲要,编制更为详尽的施工组织设计和项目质量计划,以作为指导现场施工的依据。 编制内容 本工程招标范围内的所规定的机电系统安装工程的内容:包括变配电、照明及通风工程。

编制目的 编制施工组织设计方案的目的是:为了有效地指导和管理施工生产,保证安装工程的工期,提高安装工程的施工质量,实现工期和质量的控制目标。 该工程由多家施工单位同时施工,安装工程在施工中必须与监控安装、消防安装、土建单位等多家施工队伍密切配合,以确保工程施工进度和质量符合合同规定的要求。 安装工程前期施工准备工作可分为临时的搭设、技术准备、劳动力准备、材料准备、机具准备五大部分。 建立健全施工准备工作责任制,按计划将责任落实到有关部门甚至个人,同时明确各级技术负责人在施工准备工作中所负的责任,各级技术负责人应是各阶段施工准备工作的负责人,负责审查施工准备工作计划和施工组织计划,督促检查各分项施工准备工作的实施,及时总结经验和教训。 建立施工准备工作检查制度,使施工准备工作有组织、有计划、 有分工地进行。 认真熟悉和审查施工图纸,了解设计者的意图,结合监控、电、通风与消防施工图纸,进行纵横比较和联系,使各专业相结合、相对照。发现有不合理或有疑问的地方,及时作好记录,作为日后图纸会审的内容,并把会审记录作为资料保存好。 了解电及通风专业图纸上预留、预埋的孔洞和管线位置,并结合土建

电力工程投标文件模板

招标编号:正(或副)本XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX工程 采购、施工招标 投标文件 (开标文件) 投标人:XXXXXXXXXXXXXXXXXXX(盖单位章) 法定代表人或其委托代理人:(签字或盖章) 年月日

二、投标函格式 投标函 招标人:XXXXXXXXXXXXXXXXXXXX 1、根据已收到的工程施工招标文件的全部内容,遵照《中华人民共和国招标投标法》、《中华人民共和国招标投标法实施条例》的有关规定,我单位经考察现场和研究上述工程招标文件的投标须知、合同条件、技术规范、招标工程设备材料清册、图纸和其他有关文件资料后,我方愿以人民币(大写)贰佰伍拾玖万玖仟零壹拾元整(小写)2599010.00元的投标总报价,按合同约定实施和完成承包工程,修补工程中的任何缺陷,工程量达到达标,其中: 金额单位:万元 2.我方承诺在投标有效期内不修改、撤销投标文件。 3.随同本投标函提交投标保证金一份,金额为人民币万元,(大写元整)。4.如我方中标: (1)我方承诺在收到中标通知书后,在中标通知书规定的期限内与你方签订合同。 (2)我方保证在天(日历日)内竣工并移交整个工程。 (3)我方承诺在施工期间严格执行南网相关管理制度及规定。如若违反相关条款,自愿接受相关的处罚。全面开展样板点的标准建设工作。 (4)除非另外达成协议并生效,你方的中标通知书和本投标文件将构成约束我们双方的合同。 5.我方在此声明,所递交的投标文件及有关资料内容完整、真实和准确,且不存在第一章“投标人须知”第1.4.2项规定的任何一种情形。并承诺所递交的投标文件及有关资料内容完全响应招标文件的要求,如与招标文件不一致,以招标文件为准。 投标人:(法人公章) 法定代表人或者其委托的代理人:(签字和盖章) 单位地址:

供配电工程施工方案

xxx有限公司 供配电工程施工方案 文件编号: 受控状态: 分发号: 修订次数:第 1.0 次更改持有者:

供配电工程

施工方案 (一)、施工准备: 1.技术准备: 1)成立项目经理部,完善施工技术、安质、设备、物资、计划、财务、资料室等人员的编制,加强技术力量; 2)熟悉图纸,领会设计人设计意图; 3)进行图纸会审,并整理打印发放有关人员; 4)编制作业指导书及重要部位技术交底; 5)编制施工预算和材料用量计划; 2.现场准备: 1)现场设置各种安全消防设施,宣传牌,警告牌,安全通道; 2)为防止施工电源突然停电影响施工,现场准备一台小型柴油发电机; 3.材料准备: 施工设备、材料供应应根据合同有关规定执行。由业主供货的,要求开工前到位;由施工单位备料的,由材料供应组提出计划,采购备料,做到保质保量确保工程施工需要。 4.其它事项: 1)质量控制过程中需要做的试验,应在监理工程师在场的情况下由承包人在现场试验室进行。监理工程师另有规定者除外。 2)进行进场三级安全教育,进行分工种的操作控制培训,办理有关保险等各方面的手续; 五、制订工程技术、质量、安全、消防、保卫、计划、经营、财务、设备、机具、材料、现场文明、生活福利后勤服务等一系列的管理制度。 (二) 进度计划安排 综合考虑施工工艺要求、施工设备工作连续及施工现场因素进行进度安排。 附表五施工进度计划网络图 (三)劳动力安排 根据施工进度计划安排劳动力计划。配置组织4个施工队(电气一次施工队、电气二次施工队、电气试验班、土建施工队)。分别对土建、一二次电气进行施工和调试

试验。 1、电气一次施工队:投入技工15人,普工5人,合计20人。 2、电气二次施工队:投入技工3人,普工2人,合计5人。 3、电气试验班:投入技工2人,普工1人,合计3人。 4、土建施工队:投入技工15人,普工10人,合计25人。 详见附表三劳动力计划表 (四)设备及材料采购 设备、施工材料计划采购流程 (五)主要工序施工工艺 1、变压器安装

变配电工程技术标准及技术要求

变配电工程分包技术标准和要求 第一节一般要求 1. 工程说明 1.1 工程概况 本分包工程基本情况如下: A.工程名称:XXXXXXXXXXX项目弱电工程 B.工程地点:XXXXXXXXXXXXXXXXXXXXXXXXXXXXX C.建设单位:XXXXXXXXXXXXXX公司 D.设计单位:XXXX设计研究院 E.主体结构形式:框架剪力墙 F.建筑层数:地上主要为7层,局部(东北角)10层,地下三层 G.总建筑面积:地上建筑面积为88981.58 m2,总建筑面积为140261.58m2 H.地面粗糙度类型:C类 J.建筑防火分类:Ⅰ类高层建筑 K. 建筑物耐火极限:一级 L.抗震设防烈度:8度 1.1.2 本分包工程施工场地(现场)具体地理位置如下: XXXXXXXX地块,位于XXXXXXXXXXXXXXXXXXXXXXXXXXXXX。北临XXXXX路,西临XXXX路,东临XXXXXX路,南XXXXXXX路。 1.2 现场条件和周围环境 1.2.1 本分包工程施工场地(现场)已经具备施工条件。 根据本分包工程所在的整体工程的总承包合同约定,施工现场临时供水和临时供电由承包人负责。 施工场地(现场)临时水源接口位置、临时电源接口位置、临时排污口位置、建筑红线位置、道路交通和出入口、以及施工场地(现场)和周围环境等情况见本章附件A:施工场地(现场)现状平面图。 1.2.2 由承包人提供的临时供水和临时供电的接口位置以及临时供水管径、临时供电容量如下:

施工场地(现场)临时供水管径Φ200 。 施工场地(现场)临时排污管径 / 。 施工场地(现场)临时雨水管径 / 。 施工现场临时供电容量(变压器输出功率) 2000KVA 。 1.2.3 现场条件和周围环境的其他资料和信息数据如下: 建筑北侧XXXXX号路为规划建筑(现状空地);西侧隔XXXX路为XXXXXX(在建建筑);南侧为规划综合用地(F3)(现状空地);东南侧隔XXXXX路为规划高新产业用地(现状空地),东北侧隔四XXXX路为现有六层住宅小区。 1.2.4 分包人被认为已在本分包工程投标阶段踏勘现场时充分了解本分包工程现场条件和周围环境,并已在其投标时就此给予了充分的考虑。 1.3 地质及水文资料 1.3.1 现场地质及水文资料和信息数据如下: 场区地形平坦,场地地貌单元属XXX第四纪冲洪积扇的中部地段。 1.4 资料和信息的使用 1.4.1 合同文件中载明的涉及本分包工程现场条件、周围环境、地质及水文等情况的资料和信息数据,是承包人现有的和客观的,承包人保证有关资料和信息数据的真实、准确。但分包人据此作出的推论、判断和决策,由分包人自行负责。 2. 承包范围 2.1 承包范围 2.1.1 分包人施工范围 2.1.1.1 本分包工程分包人施工的工程范围如下: 包括分界室内高压柜下口出线高压电缆(含高低压变配电室(含夹层)内的桥架、支架(界线为出外墙0.5米))、总变配电室及两个分高压变配电室内的高低压配电柜、到低压柜出线端子的所有管道、桥架、支架、线缆、设备、元器件以及变配电室内接地线(含变配电室的电源监测及建筑能耗分析管理系统并预留与整个工程楼宇自动化系统接口)等供货、安装、系统调试、验收等全过程,包括配合火灾漏电报警系统模块的连接工作,并负责深化设计,满足招标图纸及设计要求,符合现行北京市及国家规范要求。 2.1.1.2 分包人与承包人、独立承包人、其他分包人之间的工作界面划分如下:
