【投标-技术标】高低压变配电工程

【投标-技术标】高低压变配电工程
【投标-技术标】高低压变配电工程

标段编号:

建设工程施工招标

投标文件

工程名称:高低压变配电工程

投标文件内容:技术标部分

投标人:

日期:

目录_Toc534987400

第一章、工程概况的描述情况 (1)

第二章、施工管理组织机构配置情况(项目经理资质、业绩以及人员配置情况) (4)

第三章、分部分项工程施工方法是否合理可行,能否体现新技术、新工艺、新材料和新设备应用情况 (11)

第四章、工程施工的重点和难点及保证措施情况 (49)

第五章、项目劳动力组织计划情况 (54)

第六章、施工机械设备数量及配套情况 (55)

第七章、施工进度计划响应招标文件情况 (58)

第八章、工期保证措施情况 (61)

第九章、施工工程质量保证措施情况 (72)

第十章、安全生产、文明施工、环境保护保证措施情况 (84)

第十一章、雨季、台风和夏季高温季节的施工保证措施情况 (100)

第十二章、施工现场平面布置情况 (103)

第十三章、总承包管理和协调措施情况 (106)

第十四章、主要材料设备响应招标文件情况 (110)

第一章、工程概况的描述情况

一、编制依据

1.高低压变配电工程招标文件及招标图纸;

2.现场调查资料;

3.公司编制的安全、质量、环境等体系的管理手册和程序文件;

4.《电业安全工作规程(电力配电部分)》;

5.《电气工作票技术规范(配电部分)》;

6.《电气操作导则》;

7.《电力变压器运行规程》DL/T572-2010;

8.《电力设备预防性试验规程》DL/T596-2005;

9.《建筑电气安装工程施工质量验收规范》GB50303-2015

10.主要工程编制标准(但不限于)以上依据。

二、工程概况简述

1.建设项目:高低压

2.招标工程:高低压变配电工程

3.工程地点:。

4.招标内容:主要建设内容包括教学区、4栋宿舍、2栋食堂、STEAM中心、文体楼、风雨连廊、游泳池及附属用房、3座跨河桥、河道整治等。完成相关的高低压变配电系统及发电机组的报装、安装、调试、验收、移交及维保等。

5.承包范围:

(1)完成相关的高低压变配电系统报装、安装、调试、验收、移交及维保。

(2)完成发电机组及发电机房环保工程安装、调试、验收、移交及维保。

(3)所有的细目详见工程招标图纸、工程量清单及合同条款,承包人不能拒绝执行为完成全部工程而需执行的可能遗漏的工作。发包人保留调整发包范围的权利,承包人不得提出异议。

6.质量标准:符合标准的合格工程;

关于“符合标准的合格工程”的说明:如标准(即招标人制定的技术标准、图集、工艺指引等)高于相关国家施工质量验收“合格”标准的,则发包范围内的工程须同时符合标准才视为合格;除以上情形外,满足相关国家施工质量验收“合格”

标准即视为合格。

7.计划工期要求:2019 年 3月 1 日至 2019 年 12月 31 日共305(日历天),本项目要求最迟竣工日期为 2019 年 12 月 31 日。

三、工程承包方式

1.本工程施工实行包工、部分包料、包工期、包安全、包质量、包文明施工、包验收消缺、包竣工验收合格。

2.本工程主要施工内容包括招标项目的土建、安装、调试、验收、维护、保管、保修等项工作以及负责办理相关报装、停电施工、竣工移交等手续。

四、工程特点

1.本工程是为更好的开展电力建设工作,将进行的大型供电工程,施工质量、文明施工和环保要求高,直接关系到工程的整体质量和企业形象,我们采用项目法组织施工,用科学、严谨、求实、创新的态度来做好每一项技术组织管理工作,编制好每一个分项工程的技术质量、安全、文明施工、环保措施,确保本工程整体目标的实现。

2.本工程主要是配电室新建工程,施工任务重,涉及电气安装、调试等工作工期较紧,施工时应注意总体协调,综合利用各种资源,优化整个施工过程。

3.作业工序采取交叉作业与流水作业相结合。且在施工过程中做好与各相关主管部门的配合协调工作,优质高效完成本工程是项目经理部工作的重点与首要任务。

4.工程施工期间,地区总气候情况为多雨、高温季节,对工程施工有一定的影响,应合理安排施工计划。

5.本工程施工难度较大,技术、安装要求高,工序衔接紧凑,因此,需选择合理的施工方案、严格制定技术措施、安全措施保证工程施工。

五、影响施工的主要和特殊环节分析

1.本工程建设需得到当地政府、建设、设计及相关部门大力支持配合,需提前做好准备,到供电部门办理电气设备安装的报装手续,与相关部门的沟通协调,确保按期开工。

2.本工程施工区域气候特点为潮湿多雨,降雨量大,需制定雨季施工质量保证措施和雨季施工计划安排,保证工程施工项目按计划正常进行。

3.干式变压器、电力电缆等部分电气设备材料由建设单位负责提供,必须与建设单位及供货厂家加强沟通联系,制定到货计划,保证甲供设备材料及时到位,保障施工正常连续进行,避免影响工期。

4.做好对进场的电气材料设备进行开箱检查验收以及保管保养,避免因电气设备材料的质量问题,造成返工、返修、影响工期。

5.本工程部分电气设备需要从项目部运至施工区,运输时既需保证电气设备、附件的无损,又要保证工程材料满足厂家的运输要求,需要制定出切实可行的运输安全保证措施,使工程材料安全到位。

6.施工期间与监理和设计等部门紧密配合,如施工发现设计与现场不符等问题及时与监理、设计反映,避免造成不必要的返工,影响工期。

7.本工程是包工和部分包料、包工期、包质量、包安全、包文明施工总承包,有利于工程管理和内部协调,可更合理地安排施工生产,减少交叉施工的相互影响,加强各部门之间的协调和配合,确保施工顺利进行。

8.本项目重大民生项目、应急工程,根据政府要求,应建成“精品工程,百年名校”;同时,本项目已确定正式开学招生日期,合同工期为关门工期,不可延期。为保障项目如期交付使用,本工程2019年12月31日必需通正式电,以保证本项目其他专业的设备调试及验收工作的用电需求。

9.本项目建筑单体较多,高低压电缆敷设路径较远,10kv电缆敷设还要穿越笔架山河道明渠段上的新建桥梁,该段电缆敷设时必需与总包密切配合。

第二章、施工管理组织机构配置情况(项目经理资质、业绩以及人员配置情况)

一、A-1施工组织机构图

投标人:广东鸿安送变电工程有限公司法定代表人或委托代理人:刘武春

日期:2019 年 01月27 日

二、人员配置情况

A-2 主要项目管理人员汇总表

说明:

1、主要管理人员包括:项目经理、项目副经理、施工技术负责人、质量员、安全员等工地组织机构的主要管理人员。

2、项目经理必须提供在本单位一年以上的社保证明。

投标人:法定代表人或委托代理人:

日期:

三、人员资质证件

五、业绩证明文件

A-4类似工程业绩证明材料一览表

第三章、分部分项工程施工方法是否合理可行,能否体现新技术、新工艺、新材料和新设备应用情况

一、主要分部分项工程的施工方法

1.施工测量

(1)测量前必须将施工图纸与现场进行仔细检查核对,如发现图纸上的线位、点位不清楚或数据不全、字迹模糊等情况,必须与设计有关人员联系核对,直至全部清楚为止。

(2)在现场施测前,本次施工拟采用水准仪定标高及经纬仪定线的方法,施放结果必须经监理及设计院认可。

(3)测量手薄采用规定格式,测得的数据必须清楚,记录不得随意涂改,并有测量员签名;手薄各页不得撕毁,以便随时检查核对。

(4)施测前应先检查核对仪器,仪器必须经过标定且符合要求后才能使用。

(5)施工过程中应对电气设备基础进行不均匀沉降及垂直度观测,及时对观测数据进行分析,并将分析结果上报业主备案。

2.电缆沟施工

电缆沟施工流程图

施工方案及技术措施

2.1 现场测量

电缆通道建筑开挖前应根据设计图纸进行现场踏勘复测,了解作业现场情况并进行中线测量、定位,如发现问题,及时向业主、设计单位提出解决。

2.2 土方开挖

1)照测量确定的轴线进行土方开挖,工人装车,自卸车运土至指定地点弃土,

考虑到本施工路径段部分为湛江主要路段,地下管线复杂,机械施工条件不能满足的施工段则采用人工挖掘。为了保护边坡稳定,基槽设置坑壁支撑,坡顶1.5m范围内弃土应及时运走,以减少边坡侧压力。

2)沟基槽基础施工挖土放坡按设计放坡宽度和有关规定系数和放坡起点高度确定。基槽开挖好后应及时进行地下结构工程施工。在施工过程中,应检查坑壁的稳定情况。基础施工的工作面、混凝土每边增加30cm,沟壁机械砖砌体按每边增加20cm确定。

3)施工过程中可能会遇到地下水和地表水渗入,造成沟基槽底部进水,破坏边坡稳定,影响正常施工活动,因此必须做好沟基槽排水和地面截水、疏水工作,确保正常施工。在基坑底部开挖轮廓线外设临时排水沟,每隔50米设一个为0.2×0.2×0.3米渗水井,做5%的坡度,将水导入渗水井内,用抽水泵将集水排入水沟内,渗水坑水位在基坑底30cm以下。

4)严格执行本项目结构图设计规范,当开挖基面出现淤泥质软土时,将其挖除,基底夯实。用C15素混凝土由原状土垫至基底,对于素填土等,应进行分层夯实,每层厚度不大于300,压实系数>0.94,若为杂填土,应将砖块等杂质挖除。要求地基承载力大于130kPa。

2.3 铺设C15混凝土垫层

沟基槽经业主、设计及监理单位验收合格,满足电缆沟通道施工要求并分层夯实后,在上面铺设10mm厚C15混凝土垫层。

2.4 底板、梁垫、挑耳、沟壁、边梁钢筋加工、安装

1)进场钢筋应有质量保证书和试验报告单,每捆钢筋应有标识牌,对进场钢筋按规范要求抽样做机械性能试验,合格后方可使用。钢筋加工过程中如发现脆断,焊接性能不良或机械性能不正常时,应进行化学成分检验或其他专项检查。

2)进场后的钢筋应严格按钢筋配料单加工好的钢筋应根据钢筋的牌号,分类堆放在枕木或砖砌成的高300mm间距2000mm的平台上,以避免污垢或泥土的污染,严禁随意堆放。

3)做好所有施工部位的抄平放线工作,复核钢筋的位置和数量,保证其满足规范的要求。

4)将钢筋上的锈皮、水泥浆等污物清除干净,并整理调直钢筋。绑扎箍筋时,要先在钢筋上做出明显的间距标记,防止多用或少用钢筋,绑扎时箍筋弯钩位置要

相互错开,方向不得一致。

5)钢筋的保护层、绑扎接头及焊接接头应按规定设置,圈梁钢筋与构造柱的主筋要相互绑好。

6)钢筋绑扎完成后要对照图纸及施工规范和钢筋配料单的尺寸对所有已成形的钢筋规格、数量、形状进行复核和修整,对不符合要求的钢筋进行整理,必要时进行更换。

7)焊工必须持证上岗,钢筋焊接前,应根据施工条件进行试焊,检验合格后方可施焊。焊条必须符合施工规范、设计要求及国家有关标准的规定。

8)钢筋焊接前,必须清除钢筋或钢板焊接部位的铁锈、熔渣、油污等。钢筋端部的扭曲、弯折应予以矫正或切除。

9)钢筋焊接接头的位置和数量,应符合施工规范的规定。焊条应放在干燥处,受潮的焊条必须经过烘干后才允许使用,使用时剩余焊条不得超过40mm。

10)完成后的焊件应达到如下要求:焊缝表面平整,无渣皮、无凹陷、焊瘤。接头处无裂纹,气孔,夹渣及咬边。

2.5底板、梁垫、挑耳、沟壁、边梁模板安装

1)模板支设前应对所浇筑的结构进行轴线、边线、标高、水平线及模板控制线的复查工作,模板底部用水泥砂浆进行找平。

2)支设模板前应满刷隔离剂便于拆模,拼装组合时要求平整、顺直、接缝严密、联结牢固,尺寸准确。

3)拼装模板的螺栓孔,应在设计位置上划线钻孔,不得随意割孔,以保证和龙骨支撑系统之间的稳定性和整体性。

4)模板安装完成后,检查支承、扣件、螺栓是否紧固,模板拼缝是否严密,检测保护层间隙(25-30mm)是否规范。

5)模板及其支架必须具有足够的强度、刚度及稳定性。其支架的支承部分有足够的支承面积。如安装在基土上,基土必须坚固并有排水措施。

2.6底板、梁垫、挑耳、沟壁、边梁浇筑

1)浇筑混凝土部位的模板、钢筋及预埋件等全部安装完毕,检查合格后经监理工程师确认并办理完隐蔽工程验收手续。

2)计量器具灵活,机械运转合格,浇筑混凝土用架子及走道均支搭完毕,并检查合格。

3)浇筑前应将模板内的杂物清除干净,检查梁、板、柱的钢筋保护层是否按要求设置。木模板应提前浇水湿润。

4)混凝土浇筑应分层分段进行,浇筑层的厚度应小于振捣器作用部分长度范围的1.25倍,一般不超过500 mm。使用插入式振捣棒捣实混凝土时,插点要均匀排列,移动间距不宜大于500mm。连续分层浇筑时,应插入下层混凝土内50mm。

5)浇筑混凝土间断的最长时间,应按所用水泥品种及混凝土硬化条件而定。

6)施工缝的留设应设在结构剪力较小且便于施工的部分。在继续浇筑混凝土前,应清除己硬化的混凝土表面上的水泥薄膜、松动石子或软弱混凝土层,并用水冲洗干净。湿润后应在施工缝先浇一层20-30mm厚的与混凝土相同标号的水泥砂浆,然后继续浇筑混凝土。

2.7铺设预制盖板

1)电缆沟预制盖板选用较可靠的钢板及型钢制作模具,模具制作应考虑拆装方便。预制盖板的工

2)艺全部按照标准规范施工,现场干净、整洁,产品质量亦有保证。为保证盖板质量,按照设计要求对工井等活动盖板用槽钢包边,盖板安装时采用汽车运至施工现场,并按铺设整齐后,用水泥砂浆将盖板与盖板之间的板缝抹实,以免雨水流入沟内。

2.8土方回填

1)电缆沟道完毕,经隐蔽验收合格并将有机物清除干净后,可进行基坑的土方回填。

2)回填材料应采用干净土。回填避开雨天,回填时分层夯实,分层厚度≤300mm,回填时随倒,随铺平,分层夯实不留虚土,确保回填密实。回填前应测定土的含水量,保证土的含水量符合规范要求。

3)沟侧回填土采用经严格分选的粘土并分层夯实。

2.9清理现场

施工完毕,应按当地政府部门要求或现场实际情况恢复原有路面,并将施工垃圾清干净

3.电缆井施工

施工方案及技术措施

3.1坑槽的定位放线及土方开挖在电缆沟土方开挖阶段已施工完成,其施工方法及要求参照电缆沟施工方案,这里不再进行阐述。工井地基承载力要求>130kPa,若达不到要求则应进行地基处理。

3.2工井土方开挖结束后,为防止基底土层遭雨水浸泡等原因造成土层被破坏,应及时浇制垫层。垫层采用C10素混凝土,100mm厚。

3.3模板安装

1)根据工井混凝土的重量、侧压力以施工荷载等综合因素,模板采用18mm厚的木胶合板,模板支撑材料可以采用方木。

2)模板安装时应注意做好预埋件的埋设和预留孔洞的留置,位置必须准确。

3)模板内侧应涂刷模板隔离剂(通常采用废机油),涂刷时注意不得沾污钢筋和混凝土接槎处。

4)在浇制混凝土前,应将模板内的杂物清理干净。木模板应浇水湿润,但不得存在积水现象。

3.4钢筋加工、安装

1)钢筋加工前,应按相关规定由监理见证对原材料现场取样送检,未经检验合格的材料不得用于本工程。

2)钢筋加工制作应按照设计图纸施工,注意箍筋的末端应作弯钩,弯钩形式应符合设计和规范要求。

3)钢筋安装时应注意安装保护层垫块(通常采用水泥垫块)。

4)钢筋绑扎应牢固,严禁缺扣、松扣,严禁漏扎。钢筋绑扎接头处应设置在受力较小外,接头的搭接长度及位置应符合设计及规范要求。

5)钢筋网绑扎时,四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎,绑扎时应注意相邻绑扎点的铁丝扣要成八字形,以免网片歪斜变形。

6)所有外露的钢构件均应采用热镀锌防腐处理。

3.5混凝土浇制

1)本工程采用商品混凝土。在混凝土到现场后,浇捣前按规定制作混凝土试件,进行塌落度测试,由商品混凝土供应商提供砼开盘鉴定书,给检验合格后方可用于本工程。

2)底板混凝土振捣采用平板式振动器,侧壁混凝土振捣采用插入式振动棒。混凝土浇筑过程中,应控制浇筑层厚,振点布置合理,防止出现漏振、少振或过振,每层混凝土应振至气泡排除为止。

3)工井底板与侧壁间施工缝的设置必须符合设计要求。

4)常温下混凝土浇筑后必须在12h内进行养护,使混凝土表面处于足够的湿润状态,混凝土养护应安排专人负责,养护不得少于7天。当平均气温低于5℃时,不应浇水养护。

3.6模板拆除时,其混凝土强度应能保证表面及棱角不被损坏。

3.7铺设预制盖板

1)电缆槽盒、盖板:预制构件不得有露筋、蜂窝、麻面、裂缝、破损等现象,

外露面光洁、有出厂合格证及检验报告。

2)盖板就位时,应调整构件位置,使其缝宽均匀、板面高低平整,正反面位置正确。

电缆井施工成品图

110kV输变电工程(施工组织设计)

目录 施工组织设计.............................................................................................. - 1 - 1.施工设计........................................................................................... - 1 -1.1工程概况及特点..................................................................................... - 1 -1.2 施工方案 ............................................................................................. - 1 -1.3 施工现场总平面布置图 ......................................................................... - 23 -1.4工期及施工进度计划............................................................................. - 87 -1.5拟投入本工程的施工机具、设备及检测仪器及部署...................................... - 92 -1.6质量目标、质量保证体系及技术组织措施.................................................. - 92 -1.7安全目标、安全保证体系及技术组织措施.................................................. - 97 -1.8 计划、统计和信息管理 ........................................................................ - 105 - 1.8.1 档案管理办法 ........................................................................... - 105 - 1.8.2 施工项目信息管理 ..................................................................... - 112 - 四、创优策划........................................................................................... - 126 - 1. 质量目标 ...................................................................................... - 126 - 2. 管理组织机构及主要职责................................................................. - 126 - 3. 质量管理组织机构.......................................................................... - 128 - 4. 技术措施 ...................................................................................... - 129 - 1)架线工程质量薄弱环节及预防措施 ................................................. - 129 -2)基础工程质量薄弱环节及预防措施 ................................................. - 132 - 5. OPGW质量管理及检验的标准 .......................................................... - 133 - 五、安全文明施工策划 .............................................................................. - 141 - 1. 安全方针目标 ................................................................................ - 141 -1.1 安全方针: ......................................................................................... - 141 - 1.2 人身、设备安全目标: ........................................................................ - 141 - 2. 风险管理组织机构.......................................................................... - 141 - 3. 建立健全安全施工责任制................................................................. - 142 -3.1各级各部门安全管理主要职责................................................................ - 143 -3.2 架线工程施工安全控制措施 .................................................................. - 145 -3.3 运输及基础工程施工安全措施 ............................................................... - 146 -

电力工程招标文件范本

西充化风山棚户区改造项目明星广场电力工程 招标文件

一、投标须知 1.1总则 1.1.1工程简况 工程名称:中国微电影城明星广场供配电工程 建设地点:南充市西充县晋城大道一段 建设规模:约20万平方 招标单位(甲方)西充化凤山微电影城开发有限公司 1.1.2招标方式和原则 本工程采用邀请招标方式,按照公开、公平、公正的原则,择优选定施工单位(乙方)。本工程采用总价包干原则,其余包死不调 1.1.3招标范围 本标招标范围为中国微电影城明星广场供配电工程, 1.1.5资格要求与合格条件 1.1.5.1为履行本施工合同,参加投标的施工企业各方(以下称乙方)必须满足施工资质等级要求并通过资格预审。 1.1.5.2乙方必须具有独立法人资格(不允许联合体形式)。 1.1.5.3为具有被授予合同的资格,乙方应提供能证明其符合投标合格条件和具有履行合同能力的资格文件,即: (1)有关确立投标主体法律地位的原始文件副本(包括营业执照、资质等级证书),在开标会上现场验证。 (2)乙方在近5年完成的与本合同工程相似的经验及合同履行情况和现在正在履行的合同情况。 (3)按规定的格式提供项目经理简历,及拟在本施工现场的管理人员情况。

(4)乙方提供财务状况,包括近3年经过权威部门审计的主要财务报表,今后2年的财务计划和本年度及下年度合同项目及施工产值。 (5)乙方近三年内经上级安监部门确认的安全报表。 1.1.6投标费用 乙方应承担其投标所涉及的一切费用。不管投标结果如何,甲方对上述费用不负任何责任。邀请招标的,甲方可视情况对未中标单位进行适当补偿。 1.2招标文件 1.2.1招标文件的组成 1.2.1.1招标文件主要由投标须知,工程概况和现场条件,技术规范和招标范围,工程进度、质量控制和安全文明施工,报价,合同条件,合同格式,投标书格式。除上述文件外,还包括所有与本工程有关的补充资料、标前会记录等。 1.2.1.2乙方应全面理解招标文件的所有内容,包括须知、条件、条款、格式、规范和附件。乙方无权对招标文件作任何修改。若乙方的投标文件实质上不符合招标文件的要求,根据规定,该投标文件被视为废标。 1.2.1.3乙方对招标文件个别内容有异议时,可在投标文件中另作声明(可提供差异表)。招标文件是招乙方双方签订合同的依据。 1.2.1.4 凡获得招标文件者,无论投标与否,有对招标文件保密的义务。 1.2.1.5为了给乙方合理的时间,以便在准备投标书时把修改书考虑进去,甲方可以酌情延长乙方递交投标书的截止日期。 1.3 投标文件 1.3.1投标文件的语言 投标文件及与投标有关的甲乙方之间的来往通知、函件等均应使用中文。 1.3.2 投标文件的组成和格式

高低压配电工程管理及技术要求

高低压配电工程管理及技术要求

目录 目录 (2) 1. 前言 (5) 2. 高低压配电工程建设目标 (5) 2.1质量目标 (5) 2.2安全文明施工目标 (5) 2.3工期目标 (5) 3. 技术管理规范 (6) 4. 工程承包范围及界面划分表 (8) 4.1工程承包范围 (8) 4.2工程界面划分表 (9) 5. 高低压配电工程管理总体要求 (12) 6. 项目组织架构 (13) 6.1基本要求 (13) 6.2主要管理人员要求 (13) 7. 工期节点要求 (15) 7.1总承包单位工期节点要求 (15) 7.2高低压配电工程工期节点要求 (16) 8. 技术标要求 (16) 8.1项目团队 (16) 8.2投标目标承诺及保证措施 (16) 8.3施工组织设计 (16) 8.4技术方案 (17) 8.5设备响应情况 (17) 8.6协调管理及配合服务(需根据不同采购项目相应调整) (17) 9. 计划管理规定 (17) 10. 质量管理 (19) 10.1质量责任 (19) 10.2质量管理内容 (19) 11. 测量管理 (20) 12. 场地管理要求 (20)

12.2施工临时设施管理 (21) 12.3施工过程管理 (22) 13. 样品样板管理 (22) 13.1基本要求 (22) 13.2样品/样板计划管理 (23) 13.3材料设备样板计划(包括不限于) (23) 13.4附件(供参考) (25) 14. 材料设备管理 (25) 14.1甲供材料/设备 (26) 14.2甲指乙供材料设备 (27) 14.3甲限及乙供材料设备 (28) 15. 深化设计管理 (30) 15.1深化设计的职责和范围 (30) 15.2深化设计的标准 (30) 15.3深化设计的组织协调 (36) 15.4深化设计实施方案/细则 (37) 15.5深化设计的进度控制 (37) 15.6深化设计的图纸质量控制 (37) 15.7深化设计的审查 (38) 15.8深化设计的成果报批 (39) 15.9附件—深化设计审批表(供参考) (40) 16. 施工技术管理 (42) 17. 成品保护要求 (43) 17.1基本要求 (43) 17.2措施要求 (43) 18. 检验与验收 (44) 18.1检测监测 (44) 18.2检验验收 (45) 18.3不合格品处理 (45) 18.4竣工验收 (46) 19. 安全文明施工管理 (47)

10kV配电工程技术标范本

正本 中海锦城项目商业与公区 用电变配电工程 投标文件 技术标 投标人(盖章): 法定代表人或授权委托代理人(签字或盖章):

日期:2017 年03 月23 日

目录 1、投标人简介 2、营业执照 3、公司近三年经审计的财务报告等有关资信证明资料 4、资质证书及安全生产许可证 5、投标人近两年承建的工程履约及质量评定情况一览表 6、主要人员及相关履历证书 7、主要机械、设备表 8、施工组织设计

1、投标人简介: 海南亿恒电气工程有限公司于2016年2月正式成立,注册资本为1000万元。 现公司的经营范围:发、送、配电工程承装、承修、承试,电力设备、设施的维修、维护服务,电力产品、器材的销售。(一般经营项目自主经营,许可经营项目赁相关许可证或者批准文件经营)(依法须经批准的项目,经相关部门批准后方可开展经营活动。) 公司设立工程部、报装部、设计部、质检部、行政部、采购部、财务部7个管理部门,常设职位有:总经理、技术负责人、行政负责人以及各部门人员。 公司专业安装、维护、销售:高压户外、户内隔离开关,直流母线式大电流隔离开关,真空、六氟化硫断路器,多油、少油断路器的维修改造;高压开关柜,环网柜,中置柜,低压配电柜,动力照明、户外、户内用配电柜;箱式变电站;负荷开关、接地开关、熔断器等。 以产品质量安全为基础,严格遵守国家工程规范,严控施工质量,具备良好的安全意识;严格按照设计图纸和国家技术标准进行施工,真正做到灵活经营、讲求信誉,确保给用户提供完善稳定的质量保证,性能可靠的高低压输配电电器设备,出色地完成各项建设项目。 经营宗旨(三心):客户放心、股东放心、员工安心

35kV输变电工程技术保证措施(2021版)

( 安全技术 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 35kV输变电工程技术保证措施 (2021版) Technical safety means that the pursuit of technology should also include ensuring that people make mistakes

35kV输变电工程技术保证措施(2021版) 1工程概况 1.1编写依据 《钢筋混凝土结构工程施工及验收规范》。(GB5024-2002) 《混凝土质量控制标准》GB50164-92 《35kV及以下架空电力线路施工及验收规范》(-GB50173-92); 《钢结构工程施工质量验收规范》(GB50205-2002); 《工程测量规范》(GB50026/2007) 《国家电网公司企业标准》Q/GDW248-2008 《35kV及以下架空电力线路工程施工质量检验》DL/T5161.10-2002 《电力建设安全作业规程》 《德昌县35kV煌尤输变电改造工程(线路部分)》、工程设计图

纸 《岩土工程勘察报告》 《公司质量环境职业健康安全管理手册》 1.2工程建设相关单位 建设管理单位:四川省电力公司 设计单位:四川电力设计咨询有限责任公司 监理单位:四川电力工程建设监理有限责任公司 施工单位:西昌电力工程公司 1.3建设期限 开工日期:2013年04月25日 竣工日期:2013年10月11日 1.4工程概述 1.4.1工程名称:德昌县35kV煌尤输变电改造工程 1.4.2线路起止点及长度、转角: 德昌县35kV煌尤输变电改造工程线路自35kV德昌城郊变电站门型构架出线至35kV煌尤变电站门型构架止,线路全长18.33KM,

高低压配电系统维护保养方案 - 修改1

高低压配电系统维护保养方案 一、目的 检查并及时处理供配电设备隐患,满足设备在良好的条件下运行,确保设备性能,保证安全运行。 二、适用范围 适用于高压配电设备、低压配电设备、变压器、柴油发电机及附属设备的维修保养工作。 三、维护保养内容 ⒈每日需要做的维护保养项目 ①检查配电室各配电柜的仪表参数正常、指示灯显示正常。 ②检查配电室各变压器绕组温度正常,冷却风机运转正常,声音正常,无异常气味。 ③检查配电室蓄电池屏电池以及柴油发电机电池无鼓包渗液,电池电压温度正常,电容补偿柜内电容器无鼓包发黄无异响异味。 ④检查配电室以及柴油发电机室门窗、防鼠、消防、照明等设施设备外观正常。 ⑤打扫配电室地面墙面卫生以及高低压配电柜、变压器、直流屏、蓄电池柜、风机控制箱等设备表面的卫生。 ⑥打扫柴油发电机室地面墙面卫生以及柴油发电机表面卫生,检查柴油发电机空气滤芯,必要时更换。 ⑦检查配电室绝缘安全工器具外观清洁无油污、无破损且有在有效期内的合格证。

⒉每月需要做的维护保养项目 ①每月定期检查柴油发电机燃油油量,储备油量不得低于三分之二,检查传动带是否松弛,机身有无漏油痕迹,检查控制箱接线端子线头是否有松动。机油的更换周期一般与机油滤清器(滤芯)同时进行,一般机油更换周期为250小时或一个月。使用2类机油,机油可延长工作400小时后才更换一次,但机油滤清器(滤芯)必须更换。每月对柴油发电机试车两次,每次试车不小于15分钟,空载运行正常以后详细记录各种参数,检查各仪表指示是否正常,检查蓄电池电压是否正常。平时应将发电机组置于自动启动状态,确保需要时立即投入运行。 ②每月定期切换一次应急照明,对应急照明电池进行放电并记录应急照明工作时长。 ③检查配电柜内各接线端子线头有无松动发黄烧黑,低压浪涌保护器的熔断器是否熔断。 ④检查配电室以及柴油发电机室的灭火器,外观应完整,瓶内压力应在正常范围内,且在有效期内。 ⑤检查配电室以及柴油发电机室的粘鼠板表面应清洁,无破损,且在有效期内。检查缆沟内各鼠药投放处无死老鼠,鼠药未过期,未变质。 ⑥检查电缆沟,电缆沟内应清洁无杂物无积水,接地扁铁安装牢固可靠无松动,电缆线敷设整齐清晰,电缆架无松动,电缆绝缘完整无损坏,电缆表面无放电痕迹无异味,电缆线无过度弯曲。

高低压配电工程施工合同

高低压配电工程施工合同 篇一:室外 合同编号: ×××·××× 供配电工程 发包方: 承包方: 施工安装合同 ×××××× ×××·×××供配电工程 施工安装合同 发包方:×××有限公司 承包方:有限公司 依据《中华人民共和国合同法》、《中华人民共和国建筑法》及《电力法》等相关规定,遵循平等、自愿、公平和诚实信用的原则,双方就×××·×××供配电工程建设施工事项协商一致,签订本合同。 一、工程概况 1、工程名称:×××·×××供配电工程。 2、工程地点:×××。 3、工程内容:施工图范围内供配电工程的敷设、安装、

调试及验收。 二、承包范围和内容 1、承包范围:详见双方确认的施工图、工程量清单报价(工程费用汇总表和工程预算表)。 2、承包内容:4台箱变、外部高压电缆、内部低压电缆及相应的管沟开挖及回填;电缆穿越地下室的开孔及修复;高压驳接设备的安装调试;低压电缆的路径从箱变到始端箱的上端接线点(含进线端的电缆头);高低压系统调试;本工程施工范围内一切技术资料;办理供电工程报建报审及验收过程中所有手续、电力部门报验及相关送电手续。 三、工期 1、开工日期:发包方签署开工通知单次日开始计算。 2、竣工日期:1#、3#号楼于20XX年12月30日完成临时供电条件,1#、2#、3#、4#、5#号楼和所有商铺于20XX 年01月25日竣工并正式通电。 四、质量要求 质量要求达到国标《电气装置安装工程施工及验收规范》(GBJ232-82)、《建筑电气安装工程质量检验评定统一标准》(GBJ300-88)为合格。 五、合同价款 1、本工程合同总价为人民币:叁佰玖拾玖万贰仟陆佰元整(¥:元整)。合同总价签订后,除非双方协商一致,

配电专变工程技术标

金地三千府五期专变工程 技术标书 项目名称:金地三千府五期专变工程 投标申请人:湖南佳园建设工程有限公司 日期:二?一六年二月二十三日

目录 一、编制说明及编制依据................................................................ 3.. . 二、工程概况及特点................................................................ 9.. . 三、项目组织管理机构............................................................... 1.. 0. 四、施工进度计划............................................................... 1.. 2. 五、施工机械设备............................................................... 1.. 4. 六、工程施工方案及技术措施要求............................................................... 1.. 6 七、质量目标及保证措施................................................................ 3.5 . 八、安全文明施工及保证措施............................................................... 3.. 8

建筑高低压配电系统的设计

建筑高低压配电系统的设计 当前,我国经济社会快速发展,城镇化进程不断加快,基于严峻的土地供给形势,迫切需要加强高层建筑应用,提升单位土地效益。为确保高层建筑投入使用后能运转正常,需要加强高低压变配电系统设计和应用,通过对其基本设计内容和应用措施进行探究,提升高层建筑高低压变配电系统设计应用水平,更好地保障高层建筑正常使用。 标签:建筑高低压;配电系统;设计 一、高层建筑供配电系统的设计内容 1.1低压配电系统 1.1.1树干式 顾名思义就是利用一条主干线将各个分配电箱与总电线互相连接起来的配电方式。这种配电方式的优点十分明显,投资建设使用的成本较低,而且施工建设十分方便。不过不足之处也是十分显著,比如一点配电主干线出现问题,受到断电影响的范围十分大。所以树干式的配电方式一般在对供电可靠性不高的场所使用,其用电负荷比较平均,电源设备容量也不大。 1.1.2放射式 放射式是由总配电箱直接将电供给分配电箱的方式。这种分配方式由于是各个负荷单独受电,所以一旦发生断电故障的时候,不会对其他分配电箱设备产生影响,因此其供电的可靠性相对较高,而且在实施过程中比较容易集中控制,不过不足之处就是线路太多,系统的灵活性不高。放射式分配方式适合于设备容量十分大,需要集中控制电源的场合。 1.2高压供电系统 1.2.1高压供电方案 高层建筑因其楼层较高,使用的供电负荷也就相对较大,一般供电高压都在10kV左右,所以高压供电方案采用三种形式,即环形双回路供电、双侧双回路供电和单侧双回路供电。每一种配电方案都有其优缺点,环形双回路供电的投资成本在三者中最大,但获得的供电可靠性也是最高的。双侧双回路供电拥有两个同时供电的电源,所以供电可靠性居中。单侧双回路供电投资成本最低,供电可靠性也最差。因此在确定高压供电方案的时候会根据不同投资成本来选择相对应适合的供电方式。 1.2.2高压主接线

电力工程设备招标程序及招标文件范本第Ⅲ部分(评标办法).doc111

电力工程设备招标程序及招标文件范本 第Ⅲ部分(评标办法) 第Ⅲ部分评标办法 1一般规定 1.0.l评标必须遵照公平、刚正、科学、严谨的原则。 1.0.2评标应按照招标文件规定的内容进行。本办法第4、5、6、7、8、9款规定了评标一般应考虑的内容和办法。 1.0.3本办法的评标对象是指投标人担招标文件要求提供的有效投标文件、包括应招标人和招标代理机构要求投标人提出的对原投标文件的正式书面澄清文件。 2组织机构与职责2.0.1由招标代理机构商招标人组建评标小组。主机和主要辅机设备招标的评标小组由项目招标领导小组确认,并接受其领导。

2.0.2项目招标领导小组指定招标人和招标代理机构负责秤标的组织工作。 2.0.3评标小组一般由项目法人、招标代理机构、工程设计单位及聘请的专家组成,总人数为5人以上单数,其中受聘专家一般不少于2/ 3.评标小组可根据情况分商务组利和技术组。每个组设组长l一2人,负责召集及评标意见的归纳整理工作。 2.0.4受聘专家原则上应具有高级职称且具有较高专业技术水平。技术专家应熟知本专业有关设备的国内外技术水平及发展状况;经济专家应熟知有关法律、法规,有实际商务工作经验。受聘专家由招标代理机构商招标人从电力设备评标专家库中聘请。与投标人有利害关系的人员不得进入评标小组。 2.0.5招标人可根据实际情况,为评标小组配备必要的专业人员,开评标小组专家的指导下,完成投标文件有关资料的汇总整理工作。 2.0.6技术组和商务组应相对独立工作,但技术组有义务向商务组提供其评标所必须的资料,商务组也有义务与技术组核对投标人的技标范围等内容。 3评标程序 3.1评标工作应在评标后进行一般按下列程序:

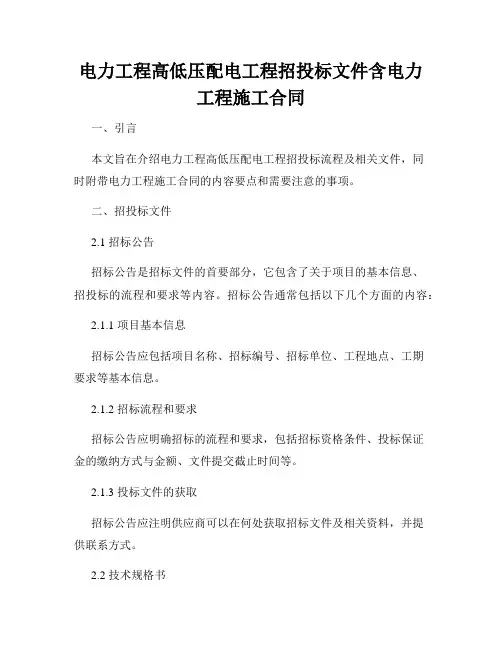

电力工程(高低压配电工程)招标文件(含电力工程施工合同)1

编号 XX电力(高低压配电)工程 招 标 文 件 招标单位: 日期:2018 年 1 月日

目录 第一章投标须知 (3) 第二章招标项目简介 (4) 第三章招标文件综合说明 (6) 第四章投标文件的编制 (7) 第五章开标、中标资格及定标的相关规定 (9) 第六章投标文件标准格式 (13) 第七章合同书格式 (18)

第一章投标须知 一、招标形式:邀请招标,由招标单位组织内部相关部门自行开标。 二、回标截止日期: 2018 年 2 月日时分。投标文件未按时送达的视为该投标单位自动弃标。投标单位回标须直接送达给投标文件接收人。投标单位法定代表或其授权代表必须携带有效身份证明文件按招标时间的要求准时参加开标,开标时将投标文件当场递交给招标单位现场开标人员。为保证商务标开标过程中问题能及时解决,投标单位商务标编制人务必到现场参加开标。 三、投标文件接收人:四、中标原则: 1、在满足招标单位招标要求的前提下,经招标人综合评定,确定中标人。 2、符合中标原则的投标单位经招标单位复查,发现有欺诈行为的将被取消投标资格。 五、投标保证金交纳截止日期: 2018 年 1 月 5 日 17 时 00分。金额:人民币元整。小写:,收款单位、开户行及帐号如下:单位名称:;开户银行:;银行帐号:。如未按时交纳,视为自动放弃投标。 六、中标单位须在签订合同后7天内交纳金额为合同总价的5%的履约保证金。收款单位、开户行及帐号如下:单位名称:;开户银行:;银行帐号:。 七、投标单位应认真阅读招标文件所附合同书(包括“通用条款”),若有异议应一并在招标答疑时或投标书中以书面的形式提出,否则视为已接受招标文件所附合同书条款(包括“通用条款”)。投标单位中标后,须按招标答疑阶段双方协商修改过的招标文件所附合同书条款签订合同;否则,招标单位有权取消该投标单位的中标资格及不予返还投标保证金。 八、投标单位对招标文件如有疑点要求澄清,应在回标截止时间前 3 天以书面形式向招标单位提出。 招标单位招标答疑联系人:,联系电话: 现场踏勘联系人:,联系电话: 九、为杜绝商业贿赂现象,共同营造公平、公正的竞争环境,投标单位在提交投标文件的同时必须提交签署完毕的《公平竞争承诺书》(见附件九)。 第二章招标项目简介 一、工程发包单位:

机电工程技术标范本

第一节:施工方案 第二节:安装工程施工方案及主要技术措施 第三节:安装工程质量保证措施 第四节:安装工程施工进度计划保证措施 第五节:安装工程安全生产、文明施工措施 第六节:安装工程施工现场配合管理措施第七节劳动力安排计划和施工机械设备情况

一、施工方案 编制依据 1、由建设单位(业主方)提供的招标文件。 2、中华人民共和国〈建筑法》,长沙市人民政府有关建筑工程管理、市政管理、环境保护等地方性行政法规。 3、我单位〈质量保证手册》和有关文件。 4、中华人民共和国颁布的现行安装工程施工的有关规范、规程及验收标准,所执行规范主要目录如下: 1〈建设工程项目管理规范》GB/T50326-2001 2〈建筑电气工程施工质量验收规范》GB50303-2002 3〈建筑工程施工质量验收统一标准》GB50300-2001 4〈建筑施工安全检查标准》JGJ59-99 5〈施工现场临时用电安全技术规范》JGJ46-88 6〈机械设备安装工程施工及验收规范》GB50231-98 编制原则 本施工组织设计方案在编制过程中,由于没有图纸及工程量清单,本纲要只是我们的初步设想,若有幸中标,我方将根据正式施工图纸、合同要求及本纲要,编制更为详尽的施工组织设计和项目质量计划,以作为指导现场施工的依据。 编制内容

本工程招标范围内的所规定的机电系统安装工程的内容:包括变配电、照明及通风工程。 编制目的 编制施工组织设计方案的目的是:为了有效地指导和管理施工生产,保证安装工程的工期,提高安装工程的施工质量,实现工期和质量的控制目标。 该工程由多家施工单位同时施工,安装工程在施工中必须与监控安装、消防安装、土建单位等多家施工队伍密切配合,以确保工程施工进度和质量符合合同规定的要求。 安装工程前期施工准备工作可分为临时的搭设、技术准备、劳动力准备、材料准备、机具准备五大部分。 建立健全施工准备工作责任制,按计划将责任落实到有关部门 甚至个人,同时明确各级技术负责人在施工准备工作中所负的责任,各级技术负责人应是各阶段施工准备工作的负责人,负责审查施工准备工作计划和施工组织计划,督促检查各分项施工准备工作的实施,及时总结经验和教训。 建立施工准备工作检查制度,使施工准备工作有组织、有计划、有分工地进行。 认真熟悉和审查施工图纸,了解设计者的意图,结合监控、电、通风与消防施工图纸,进行纵横比较和联系,使各专业相结合、相对照。发现有不合理或有疑问的地方,及时作好记录,作为日后图纸会审

10kV配电工程技术标

正本中海锦城项目商业与公区 用电变配电工程 投标文件 技术标 投标人(盖章): 法定代表人或授权委托代理人(签字或盖章): 日期: 2017 年 03 月 23 日

目录 1、投标人简介 2、营业执照 3、公司近三年经审计的财务报告等有关资信证明资料 4、资质证书及安全生产许可证 5、投标人近两年承建的工程履约及质量评定情况一览表 6、主要人员及相关履历证书 7、主要机械、设备表 8、施工组织设计

1、投标人简介: 海南亿恒电气工程有限公司于2016年2月正式成立,注册资本为1000万元。 现公司的经营范围:发、送、配电工程承装、承修、承试,电力设备、设施的维修、维护服务,电力产品、器材的销售。(一般经营项目自主经营,许可经营项目赁相关许可证或者批准文件经营)(依法须经批准的项目,经相关部门批准后方可开展经营活动。)公司设立工程部、报装部、设计部、质检部、行政部、采购部、财务部7个管理部门,常设职位有:总经理、技术负责人、行政负责人以及各部门人员。 公司专业安装、维护、销售:高压户外、户内隔离开关,直流母线式大电流隔离开关,真空、六氟化硫断路器,多油、少油断路器的维修改造;高压开关柜,环网柜,中置柜,低压配电柜,动力照明、户外、户内用配电柜;箱式变电站;负荷开关、接地开关、熔断器等。 以产品质量安全为基础,严格遵守国家工程规范,严控施工质量,具备良好的安全意识;严格按照设计图纸和国家技术标准进行施工,真正做到灵活经营、讲求信誉,确保给用户提供完善稳定的质量保证,性能可靠的高低压输配电电器设备,出色地完成各项建设项目。 经营宗旨(三心):客户放心、股东放心、员工安心

投标技术文件

正本 中国人民解放军海军工程大学藏龙岛校区二期工程综合电力实验 室设计项目施工设计招标 投标人技术文件 项目名称:中国人民解放军海军工程大学藏龙岛校区二期工程 综合电力实验室设计 投标申请人(盖章):武汉理工大设计研究院有限公司 法定代表人或其委托代理人(签字或盖章): 地址:湖北省武汉市洪山区珞狮路122号 日期: 2015年 5月 28日

目录 1. 工程设计方案 2. 工作要点分析及关键性技术问题的对策措施 3. 设计质量及保证措施 4. 设计进度计划及保证措施 5. 设计安全的承诺及保证措施 6. 提供优质设计服务的保证措施 7. 组织协调工作的承诺及保证措施 8. 对本工程提出的合理化建议和优惠承诺 9. 其他

1、工程设计方案 一、工程概况: 中国人民解放军海军工程大学藏龙岛校区二期工程占地100亩,位于武汉市江夏区藏龙岛科技园内,背面为湖泊,其余三面为科研研发单位。 中国人民解放军海军工程大学藏龙岛校区二期工程占地100亩,其中研发办公楼长76米,宽约18米,前立面地上为4层,后立面地上为5层(基层为车库),设空调及电梯配套设备等。电力电子安装与实验厂房三跨共63米宽(每跨21米宽)、180米长(含端部实验办公室,约10米*63米的二层小楼,单边走道)。每跨设置1部行吊,其中:中跨行吊起重30吨,两边跨行吊起重均为10吨。地面承重为500㎏/㎡.水、电、空压机房供气等配套设置。专用试验厂房及坑道(1)长150米、宽21米,设行吊50吨:(2)厂房南端20米长为二层小楼,南端中间设一个6米宽、4.5米高大门,进门一楼两侧为8间房仓库,二楼为办公室和集控室:(3)厂房地面承重为5000㎏/㎡(包括地坑):(4)厂房北端中间靠墙内部设南北20米长、14米宽、4米深地坑:(5)厂房北端墙外部中间设一长约220米的坑道,坑道地面下深4米:坑道第一段为34米、宽14米、内空宽12米,第二段长120米、宽5米、内空宽4米:前两大段坑道沿长度方向交错设置与地面平的顶盖和高出地面1米的顶盖,平地顶盖长8米,高出地面的顶盖长6米,顶盖厚度暂按300mm设计,单端交错长度为0.5米:坑道尾部长70米、宽10米,地下深4米,地上高4米(即内空高5米),左右壁和顶盖的厚度均为3米,端部厚10米,尾部顶端设一5吨移动吊装葫芦。大门及门房注意大门与道路对面建筑物的通透视线问题。包括道路及管网等配套附属工程

高低压配电工程施工组织设计(DOC 55页)

高低压配电工程施工组织设计(DOC 55页)

目录 一、施工现场组织机构 (2) 1.1、组织机构 (2) 1.2、项目管理班子配备情况辅助说明资料 (2) 二、质量目标、质量保证体系及技术组织措施 (3) 2.1、工程质量总目标 (3) 2.2、质量管理组织机构及主要职责 (4) 2.3、质量管理措施 (5) 2.4、质量管理及检验的标准 (5) 2.5、质量保证技术措施 (5) 三、安全目标、安全保证体系及技术组织措施 (6) 3.1、安全管理目标 (6) 3.2、安全管理组织机构及主要职责 (6) 3.3、安全管理制度及办法 (8) 3.4、安全组织技术措施 (8) 3.5、重要施工方案和特殊施工工序的安全过程控制 (8) 四、环境保护及文明施工 (9) 4.1、环境保护 (9) 4.2、加强施工管理、严格保护环境 (10) 4.3、文明施工的目标、组织机构和实施方案 (11) 4.4、文明施工考核及管理办法 (13) 五、10KV电力外网及高、低压配电技术标准和要求 (14)

5.1 高低压配电设备安装方案和技术要求 (17) 5.2 10KV电力外网施工方案和技术要求 (27) 5.3 密集型母线安装方案和技术要求 (53) 一、施工现场组织机构 1.1、组织机构 本工程实行项目管理,成立项目经理负责制的“新疆宏源盛通电力工程有限公司友好国际(原大公馆)10KV电力外网及高、低压配电工程(工程编号:新宏源№ XHY201610018)工程项目经理部”,充分发挥项目组织和项目管理的优势,代表公司对本工程实行全面管理,项目经理部服从项目法人的统一管理。 在项目经理部中选派年富力强、经验丰富、认真负责的同志担任项目经理,作为公司法人代表在本工程上的全权委托代理人,代表公司履行合同,负责工程的全面管理。选派项目副经理一名,负责电气施工管理。选派技术过硬的一名同志担任项目技术负责人,负责技术管理工作。选派项目总经济师一名,负责经济管理工作。项目经理部下设工程部、质安部、物资部、经营部、综合部五个部门及1个电气施工队、一个调试队、一个运输队。

电力工程技术标.(DOC)

二、技术部分 灵丘县金鑫选矿厂10KV增容用电供电工程施工招标 投标文件 (技术部分) 投标人:大同市南通永顺电力发展有限责任公司(盖单位章)法定代表人或其委托代理人:(签字) 2013年10月9日 1

目录 0、编制说明 1、工程概况 2、施工总平面布置图 3、计划开、竣工日期和施工进度横道图 4、技术劳力要求 5、机械、机具的计划安排 6、主要部位施工方法 7、冬、雨季施工措施 8、质量保证措施及质量保证体系 9、施工工期保证措施 10、施工安全措施计划及应急预案、施工消防措施计划 11、文明施工措施计划、环保措施计划 12、采用新艺术、新工艺、专利技术 2

施工组织设计 0.编制说明 0.1编制依据 灵丘县金鑫选矿厂10KV增容用电供电工程施工组织设计是在认真领会和熟悉招标文件和图纸的基础上进行编写,与施工中所有规定、要求、条件、条款和规范相符。我公司本着确保工程质量、满足国家施工验收规范,编写的本工程施工组织设计。 0.2本工程执行的质量标准、规范 本工程质量控制及工艺要求主要以下列规程规范为依据: 电气安装工程: 《电气装置安装工程高压电器施工及验收规范》 GBJ147-1990 《电气装置安装工程电力变压器,油侵电抗器,互感器施工及验收规范》 GB148-1990 《电气装置安装工程母线装置施工及验收规范》 GBJ149-1990 《电气装置安装工程电缆线路施工及验收规范》 GB50168-2006 《电气装置安装工程接地装置施工及验收规范》 GB50169-2006 《电气装置安装工程盘、柜及二次回路接线施工及验收规范》 GB50171-1992 《电气装置安装工程蓄电池施工及验收规范》 GB50172-1992 《电力光纤通信工程验收规范》 DL/T5344-2006 《电气装置安装工程电气设备交接试验标准》 GB50150-2006 《电气装置安装工程质量检验及评定规程》 DL/T5161.1~17-2002 国家电网公司输变电工程施工工艺示范手册 国家电网公司输变电工程达标投产考核办法(2005版) 国家电网公司输变电优质工程评选办法(2008版) 安全方面: 《建设工程施工现场供用电安全规程》(GB50194-93) 《电力建设安全健康与环境管理工作规定》(JGJ130-2001) 《防止电力生产重大事故的25项重点要求》 《施工现场临时用电安全技术规程》(JGJ46-88) 《建筑施工安全检查评分标准》(JGJ59-99) 1、工程概况 1.1、工程名称:灵丘县金鑫选矿厂10KV增容用电供电工程 3

住宅小区变配电系统设计及变配电室布置分析

住宅小区变配电系统设计及变配电室布置 一、设计规范,规程 二、术语和定义 三、高压配电系统 四、低压配电系统: 五、各地常见高低压配电系统设计规定总结 六、高低压配电室位置选择 七、高低压配电室机房及设备布置 八、柴油发电机房布置 一、设计规范,规程: 《供配电系统设计规范》GB 50052-2009 《20KV及以下变电所设计规范》GB 50053-2014 《低压配电设计规范》GB 50054-2011 《民用建筑设计通则》GB 50352-2005

《民用建筑电气设计规范》JGJ 16-2008 中国南方电网城市配电网技术导则 中国南方电网 10KV及以下业扩受电工程技术导则 深圳供电局城市中低压配电网规划设计及用户供电技术导则 深圳供电局业扩工作管理规定 二、术语和定义: 1、变电所:所内20KV及以下交流电源经电力变压器变压后对用电设备供电。 2、配电所:所内只有起开闭和分配电能作用的高压配电装置,母线上无主变压器。 3、开闭所:用于接受并分配电力的供配电设施,高压电网中也称为开关站。中压配电网中的开闭所一般用于10(20)KV电力的接受和分配。开关站(开闭所)位于地下的中压开关柜选用全绝缘、全密封、免维护、充气式负荷开关柜,进线不设保护,<1600kVA出线采用熔断器,一般不选用断路器。进线和环出单元使用单体式负荷开关柜,出线采用3-4气箱共箱式或单体式负荷开关柜;开闭所一般由供电部分负责设计、使用。 4、公用配变电所(公变):由供电部门直接管理的配(变)电所,所供负荷一般为住宅居民生活用电、电梯、消防等,简称公变。在深圳一般高压、变压器是属需移交供电局资产,低压配电室不用移交。 5、专用配变电所(专变):指为新建住宅区内公共用户服务【地下室照明,值班照明、警卫照明、保安系统照明、绿化景观照明、路灯照明、电话机房电源、人防配电、电锅炉、锅炉房用电、立体车库用电、商业、车库用电、物业用房、幼儿园、派出所、医疗站、商业水泵、生活与商业混用水泵、供热交换站(二次加压泵)、垃圾回收站、中央空调、污水源热泵、水源热泵】,由产权委托人自行负责管理的配(变)电所,简称专变。一般用户自己管理。 6、城市配电网:220KV及以上电压电网为高压配电网,110KV及以下电压电网为城市配电网,其中35、66、110KV电压电网为高压配电网,6、10、20KV电压电网为中压配电网,0.38KV电压电网为低压配电网。 7、供电方案:指供电企业根据客户的用电需求,制定并与客户协商确定的电力供应具体实施方案。供电方案包括:供电电压等级、供电容量、供电电源位置、供电电源数、供电回路数,路径、出线方式、供电线路敷设、继电保护、初步的计量和计费方案等内容。

电力工程施工投标书(范本)

*****改造项目第一阶段住宅区内配套工程 投标文件 第Ⅲ标段 (供电工程) 投标人: ******电力工程有限公司(盖章) 法定代表人或其委托代理人:(签字盖章) 日期: * 年 * 月 *日

****住宅区内配套供电工程施工投标文件 投 标 函 部 分 目录

一、投标函 二、投标函附录 三、投标文件签署授权委托书 四、法定代表人身份证明书 一、投标函

致:山西衡宇招标代理有限公司 1、根据你方招标工程项目编号为HYZB-E2007018-PT1 的****第一阶段住宅区内配套工程施工工程招标文件,遵照《中华人民共和国招标投标法》等有关规定,经踏勘项目现场和认真研究招标文件全部内容和其他有关文件后,我方愿以:人民币(大写)*******元;(小写)***万元 的费用承包该工程第Ⅲ标段(供电工程),无论出现何种情况均不产生其它任何费用(招标人认可的变更、不可抗力除外)。 2、我方已详细审核全部招标文件,包括修改文件(如有时)及有关附件。 3、我方承认投标函附录是我方投标函的组成部分。 4、一旦我方中标,我方保证按合同协议书中规定的时间范围内(工期** 天)完成并移交全部工程,并愿承担招标文件规定的费用。 5、我方同意所提交的投标文件在招标文件的投标须知中第15条规定的投标有效期内有效,在此期间内如果中标,我方将受此约束。 6、我方理解你方将不受必须接受你们所收到的最低报价的投标或其他任何投标书的约束。 7、除非另外达成协议并生效,你方的中标通知书和本投标文件将成为约束双方的合同文件的组成部分。 8、我方将提交*** 万元作为投标担保。 投标人:****电力工程有限公司(盖章) 法定代表人或其委托代理人:(签字盖章) 单位地址:山*****号邮政编码: 0***0 电话:***5 传真:**** 开户银行名称:中国农业银行**支行开户银行账号:*****
