结构施工质量提升措施方案

惠州水悦龙湾Ⅱ标工程3#、4#、5#、10#、6#、11#楼及各商业街主体结构,针对目前已出现的质量通病,现编制主体结构施工质量提升措施方案,以便更好的把好质量关。

结构质量提升主要体现在:模板加固提升措施、模板的拆除控制、主体结构混凝土浇筑质量控制与提升、混凝土养护、混凝土成品保护五大块,完善以上措施,现场结构质量从根本上进行可控、可操作、质量可行,具体实施如下:

一、模板加固提升措施

(一)、支撑体系内容

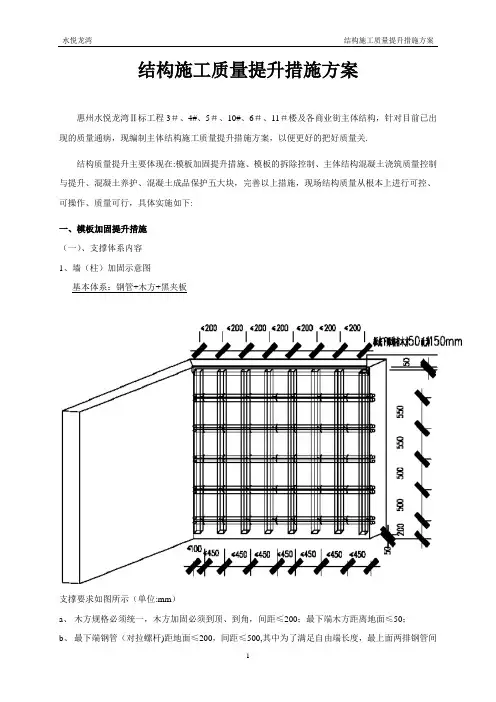

1、墙(柱)加固示意图

基本体系:钢管+木方+黑夹板

支撑要求如图所示(单位:mm)

a、木方规格必须统一,木方加固必须到顶、到角,间距≤200;最下端木方距离地面≤50;

b、最下端钢管(对拉螺杆)距地面≤200,间距≤500,其中为了满足自由端长度,最上面两排钢管间

距应≤550;

c、螺杆间距≤450,结合采用PVC套管,保证平整度,端部螺杆需紧贴木方;

d、梁板、梁柱、柱板的阴角交接处,需设置紧贴阴角木方,且纵向木方需顶死阴角木方,以保证

浇注砼后,阴角顺直。保证阴角部位每一位置均有木方加固,若木方长度不够,需要拼接。

e、所有墙柱根部,采用压脚板或者砂浆封底进行封堵。采用砂浆封堵时,必须在砼浇筑前24小时,

进行封堵。

备注:以上所叙述的加固为柱、墙的基本加固示意图,内墙(柱)、外墙(柱)的具体支撑加固图,详见下图;

2、外墙(柱)支撑加固示意图

基本体系:钢管支撑+钢索斜拉+钢管+木方+黑夹板

支撑要求如图所示(单位:mm)

a、钢管顶撑采用三角体系固定,水平向钢管和斜撑钢管需固定在扫地杆上,竖向钢管连接水平钢

管和斜撑钢管,形成稳定的三角体系,斜撑钢管与水平钢管角度控制在40o至50o,按照间距2000进行布设;

b、钢索斜拉,需事先预埋拉环,斜向拉索与水平拉索均固定在拉环上,角度控制在40o至50o,钢

索链接采用花篮螺丝,按间距2000进行布设;

c、木方、钢管的固定方式以及间距要求同墙(柱)加固示意图;

3、内墙(柱)支撑加固示意图

基本体系:双面钢管顶撑+钢管+木方+黑夹板

支撑要求如上图所示(单位:mm);

a、双面钢管顶撑,端部固定在扫地杆上,间距2000;

b、其余要求同外墙(柱)支撑加固;

4、墙柱内部加固示意图

基本体系:钢筋撑+对拉螺杆+成品砼限块

b、成品砼限块,横向、竖向间距皆≤600进行布设,梁顶位置必须布设;

c、对拉螺杆布设同墙柱加固布设;

备注:内部支撑的布设,能保证结构定位,有利于控制截面尺寸。

5、板支撑加固以及满堂架布设示意图

基本体系:满堂架(含扫地杆和剪力撑)+顶托+双钢管+木方+夹板

支撑要求如图所示(单位:mm);

a、满堂架竖向钢管间距≤1100,管底采用木质垫块;

b、扫地杆距离地面≤200,往上一道横向钢管距离扫地杆≤1700;

c、横纵方向皆要设置剪刀撑跨度≤2500,剪刀撑间距≤6000;

d、顶托至钢管间距≤200;顶托上方必须设置双钢管;

e、必须保证木方均匀布置,且间距≤300。

6、梁支撑示意图

基本体系:满堂架+防滑扣+顶托+步步紧+木方+夹板

a、满堂架布设同板满堂架布设;

b、当梁的跨度≥3000或梁高≥600时,纵向钢管与顶托结合处必须设置防滑扣;

c、步步紧间距≤400;

d、木方设置均匀,且阴阳角位置处必须设置木方。

(二)、重要控制节点汇总

以下内容,为本支撑体系重点控制点:

二、模板的拆除控制

1、墙、柱模板及梁侧模必须在平台、梁混凝土浇筑48小时后方可拆除。

2、宽度≤2.0m的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的50%时方可拆除;跨度在2.0m~8.0m之间的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的75%时方可拆除;宽度大于8.0m的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的100%时方可拆除(28天后);如果上一层的梁板混凝土未施工,则该层的梁板底模拆除后应加支撑。

3、跨度≤8.0m之间的梁,必须在混凝土试块常规养护达到设计混凝土强度标准值的75%时方可拆除;跨度大于8.0m的梁,必须在混凝土试块常规养护达到设计混凝土强度标准值的100%时方

可拆除(28天后)。

4、所有悬挑构件均须待混凝土试块常规养护达到设计混凝土强度标准值的100%时(28天后)方可拆除底模。

5、已经拆除模板及其支架的结构,在混凝土达到设计强度以后,才允许承受计算荷载,施工中严禁堆放过量的建筑材料。

三、主体结构混凝土浇筑质量控制与提升 (一)、混凝土浇筑 1、柱混凝土施工

由于高度较高,为防止混凝土下落过程中离析,保证混凝土的浇筑质量,采用漏斗配导管浇筑,混凝土经漏斗沿导管下落至柱模底部。混凝土浇筑前要先填30~50mm 与混凝土同配比去石子砂浆或减半石混凝土,后以≯500mm 厚分层浇筑。混凝土入模前预先在柱四个角箍筋处下4根振动棒,同时开动对角2根振捣棒振捣,不得4根同时振捣。 混凝土柱振捣棒下棒图如下:

柱头水平施工缝留设在距梁底上30mm 处(待拆模后,剔凿掉20mm ,使之露出石子为止,使结构施工完后,施工缝为不可见)。先用塔吊浇筑柱头处高强度的混凝土,在混凝土初凝前再浇筑梁板混凝土,并加强混凝土的振捣和养护。从而确保梁柱节点区的混凝土强度等级与下柱一致。如下图。浇筑混凝土前对柱头钢筋予以保护,用塑料膜将钢筋进行包裹1m 高左右,防止混凝土污染钢筋。

梁板混凝土

柱头混凝土

α=135°h

施工缝

≥h/2

钢板网

柱头混凝土浇筑示意图

2、剪力墙混凝土施工

剪力墙浇筑主要采用地泵和布料杆,局部采用塔吊配合。

(9)为保证混凝土密实,剪力墙下层混凝土振捣时间控制在50秒,上层混凝土表面出现翻浆、不再有显著下沉、不再有大量气泡上冒时,即可认为振捣时间适宜。

(10)为使上下层混凝土结合成整体,上层混凝土振捣要在下层混凝土初凝之前进行,并要求振捣棒插入下层混凝土5—10cm。

同的水泥砂浆

同配比

振捣棒插入下层混凝土示意图

(11)粘在水平钢筋上的砂浆和混凝土应用振动棒轻轻碰落,不能让其长时间滞留,也不能用振动棒振动上部钢筋传递振动振落。

(12)注意在混凝土浇筑中,不得碰撞各种埋件,不得振捣模板、钢筋等,以防止出现对钢筋、模板等造成破坏。

3、梁板混凝土施工

①楼板混凝土浇筑,浇筑方向沿结构纵向进行,浇筑方法由一段开始用“赶浆法”即先将连梁根据连梁高分层浇筑成阶梯形,当达到板底位置时,连梁与板的混凝土一起浇筑,随着阶梯形不断延长,楼板混凝土浇筑连续向前推进。

②浇筑板混凝土的虚铺厚度要略厚于板厚,用插入式振捣器顺浇筑方向边浇筑边振捣,并用标尺竿检查混凝土厚度。振捣完毕后用长抹子抹平,施工缝处或有预埋件及插筋处用抹子找平。

4、楼梯混凝土施工

楼梯段混凝土自下而上浇筑,先振实底部混凝土,达到踏步位置时再与踏步混凝土一起浇捣,不断连续向上推进,并随时用木抹子将踏步上表面抹平。

楼梯施工缝留在上跑楼梯根1/2休息板梁处,该处板梁全不浇混凝土,墙内梁支座预留梁窝,空开不浇混凝土,在休息板上至少退进去1/3不浇混凝土。

(二)预防措施及控制要点

1、混凝土工程质量预控图

2、质量标准

(1)、质量保证措施

①保证不漏浆:

墙体底部漏浆控制:首先保证楼板平整,在楼板混凝土施工时,墙边附近要求使用平靠尺将楼面撮平,若出现不平的现象,使用水泥砂浆找平。

模板接缝漏浆控制:模板底部加设海绵条将缝隙堵死,保证墙体根部不漏浆。模板接缝处通过粘贴胶条或钉铁皮的方式堵缝,阴阳角处加设海绵条堵浆。

楼板与墙体交接处漏浆控制:楼板与墙体交接处通过木枋加设海绵条的方式堵浆。

②使用分层标尺杆控制分层厚度:

制作分层标尺杆用于控制混凝土的分层下料厚度,夜间施工时要求有足够的照明,保证混凝土下料工能够看清标尺杆的标志。通过分层下料厚度和分层振捣,保证混凝土振捣密实,控制不过振和不漏振,保证混凝土中的气泡上排,保证混凝土表面的观感质量。

③保证移动分层浇筑:

上部结构墙体通过采用塔吊或地泵与布料杆组合的方式,保证移动下料,从而保证混凝土分层下料厚度。

④控制振捣点和振捣时间:

通过在现场(控制钢筋移位的水平钢筋上)布设振捣点的标记来控制振捣点的间距,通过专人分区域振捣和根据振捣点逐一振捣来控制漏振现象,通过控制分层下料厚度和控制振捣时间来保证不过振和少振。

⑤窗洞模板底板穿洞透气:

在窗洞底模板上穿透气孔,使混凝土中的气体有效排除,保证混凝土表面观感质量。

⑥控制预拌混凝土质量:

实施原材料进场检验制度,每次浇筑混凝土时,要求搅拌站将混凝土开盘鉴定及有关原材料的材质证明试验报告随第一辆罐车带至施工现场,混凝土工长、试验员、质检员应对其进行检查验收,核对无误后方可进行浇筑。浇筑过程中试验员应间隔一段时间进行坍落度抽查同时做好混凝土试块。

(2)、保证项目

①预拌混凝土所用的水泥、水、骨料、外加剂等必须符合规范及有关规定,检查出厂合格证或试验报告是否符合质量要求。

②混凝土的配合比、原材料计量、搅拌、运输、浇筑、养护和施工缝处理,必须符合施工规范规定。

③混凝土试块的取样、制作、养护和试验要符合《混凝土强度检验评定标准》的规定。

④设计不允许裂缝的结构,严禁出现裂缝;设计允许裂缝的结构,其裂缝宽度必须符合设计要求。

(3)、质量标准

商品砼所用的水泥、水、骨料、外加剂等必须符合规范及有关规定,检查出厂合格证或试验报告是否符合质量要求。

砼的配合比、原材料计量、搅拌、运输、浇筑、养护和施工缝处理,必须符合施工规范规定。

砼强度的试块取样、制作、养护和试验要符合《砼强度检验评定标准》的规定。

砼应振捣密实;不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺陷。

允许偏差项应符合下表规定

(4).质量通病及防治措施见下表:

墙柱模板支撑加固方案

成武县社会福利综合服务中心老年公寓 墙柱模板支撑加固方案 编制: 审核: 批准: 青建集团股份公司 2013年月日 1 编制依据 1、根据《砌体工程质量验收规范》GB50203-200 2、《模板工程方案》、成武县社会福利综合服务中心老年公寓工程施工图编制; 2、本交底依据现行规范、施工手册、设计更改通知单; 3、相关人员应仔细阅读本交底,有问题及时提出,交底未尽事宜按相关规程操作; 2 作业条件 1、墙钢筋绑扎完毕,水电管线及预埋件安装,绑好钢筋保护层垫块,并办理完隐检手续; 2、测设好轴线、模板线、水平控制标高; 3、墙模板底口应做水泥砂浆找平层,检查并校正。 3 施工准备 墙模板材料已到场,施工工人满足工程进度要求。 4 墙模板设计 1、墙模板:采用14mm厚覆膜木胶板。 2、外墙部分采用带止水片的M14对拉螺栓,内墙采用M14高强对拉螺栓和PVC套管。 3、横楞采用50×80木枋,间距200(净间距为150mm),竖楞采用φ48×3.5双钢管,对拉螺栓水平间距500mm、竖向间距400mm。 5 施工操作 5.1工艺流程 弹线→安装前检查及钢筋验收→一侧模就位→临时斜撑固定→插入穿墙螺栓(内墙加设PVC套筒)→清扫墙内杂物→安装就位另一侧墙模板(穿墙螺栓穿过另一侧墙模)→固定斜撑→调整模板位置→紧固穿墙螺栓 5.2施工操作要求 1、施工前检查验收

按设计图纸要求对墙体位置线、标高及门窗预留洞位置及时进行检查验收;同时按模板工程放样图检查墙模板拼装及墙体模板的编号。项目质检人员对绑扎完毕的墙体钢筋及时检查,并报监理工程师验收;验收时注重墙体钢筋规格、间距、墙厚尺寸及预留洞位置、尺寸、加筋。 2、安装门窗预留洞模板 根据设计图纸中的预留洞及门窗洞的位置,安装专用的模板,并固定牢固。然后在专用模板与墙体的接触处粘贴20×5mm海绵条。 3、模板就位 墙体钢筋通过验收后,根据模板放样图的编号,模板就位,并临时固定。模板一边吊装,一边将吊装就位的一侧模板底边内侧立于墙体位置线上,加以临时支撑。 4、安装对位螺栓 根据模板上预留的孔洞安装墙体M14对拉螺栓(地下室外墙时带止水片)。若为其他墙时,穿PVC套管(对位螺栓杆端向上,PVC套管套于螺杆上),要求下3排使用双螺帽。 5、清理墙内杂物 一侧模板安装临时固定后及时清扫墙体内的落物,保证墙体水平接槎干净无垃圾,且砼无浮浆。 6、另侧模板安装 以同样方法就位另一侧模板,使对拉螺栓穿过模板并在杆端套上螺母,然后调整相对两块模板的垂直度,与之同时调整斜撑的角度。当大模板垂直度及位置符合要求时,固定斜撑,紧固全部对拉螺栓。 外墙外模板以放样图的编号,按顺序从一边往另一边吊装就位,对拉螺栓紧固后,再拆除吊索。吊装一块固定一块,在吊装外墙外模板时,保证操作工人安全。 模板安装完毕后,全面检查对拉螺栓、斜撑是否紧固、稳定,要求下3排采用双螺帽。同时检查模板拼缝及下口是否严密,同时在内外墙底部模板预留清扫口。 7、检查验收 模板工程按模板设计和相关规范安装完毕,质检人员及时检查并上报监理验收。模板工程验收合格后方可进行下道工序施工。 8、细部接缝、拼缝处理 1)模板与基准面之间 墙体线验收完毕后及时对模板与楼板的接触面进行找平处理。在外墙模板安装时,下口仍粘贴20×5憎水绵条。 2)模板之间 在模板加工厂和周转材料堆场组合拼装模板时,各模板之间的拼接处,粘贴20×5mm憎水海棉条。

模板加固施工方案(通用版)

说明 为了指导本公司模板工程的施工与管理,以确保安全、文明、优质、高效地完成本公司承接的模板工程任务。现制定创新公司统一模板加固技术方案,要求各班组按方案施工。 工程中如遇到方案中未介绍到的重点、难点部位由方案组、现场主管和内架班组共同讨论制定出符合施工规范要求的可行性方案。 为了适应技术的发展,本方案根据各工程特点不断修正、更新,使之更臻完善、合理、安全、高质量地完成施工任务。

施工准备 根据楼层各道轴线引测模板安装线分别弹出,并引测好标高线,按照工程的柱、剪力墙、梁、板等各种构件进行模板的制作和安装。在安装模板前必须将模板清理干净。 材料介绍 1、模板材料 模板规格915×1830mm、厚度16mm;木方规格46×90mm;钢管规格Φ48×3.5mm;方钢规格50×50mm。 2、紧固材料 紧固材料采用Φ12加固螺杆。人防剪力墙、梯井地下部分防水剪力墙和地下室外墙中用止水螺杆,为一次性使用,其他剪力墙内螺杆必须穿Φ16PVC管,重复使用。 主体模板施工工艺及操作要求 一、柱模板施工 1、柱模板安装 柱模板安装要点:根据柱截面尺寸进行配制,柱与梁接口处,采取柱 模开槽,梁底及侧模与槽边相接,拼缝严密,并用木枋压紧。 2、柱模加固 ⑴.背楞采用φ48×3.5钢管,间距250mm,阳角处用46×90mm木枋,背楞高度离板面或梁底≤100mm处。

⑵.柱箍用φ48×3.5钢管,间距按柱下面2/3部位≤500mm,柱上面 1/3部位≤600mm,同时保证第一道与砼面距离≤250mm,最上一道离梁底 ≤250mm。 ⑶.要在柱脚处钉压脚板,以免砼浇筑时漏浆。 ⑷.当柱高大于4米时,为保证柱的垂直度,需要安装拉杆或斜撑。 ⑸.当600<柱截面≤900mm时,柱中加一排φ12穿心螺杆(套φ16塑料套管),穿心对拉螺杆竖向间距同柱箍。

地下室外墙模板单边加固专项施工方案

金牛大厦二期工程 地 下 室 外 墙 单 边 加 固 方 案 编制人:审核人:审批人: 编制单位:成都建筑工程集团总公司 编制日期:2016 年 5 月11 日 目录 一、工程概况 (2) 二、模板加固方案选择 (2)

三、施工方案与技术措施 (4) 四、技术保证措施 (8) 五、安全注意事项 (8) 六、外墙模板计算书 (8) 一、工程概况 金牛大厦二期工程位于武汉市江汉区黄浦大街与建设大道交汇处,临近赵家条地铁站口。建设单位为武汉交发金炜置业有限公司,设计单位为中南设计院,监理单位为武汉工程建设监理咨询有限公司,施工单位为成都建筑工程集团总公司,武汉市质量、安全监督站监督。 本工程为一栋超高层写字楼及其商业裙楼组成。地下四层,局部两层,地上商业裙楼五层,塔楼写字楼52层,总高232.35m,总建筑面积115680㎡,地上设四层避难层。地下室负四层层高5.55m,负三层层高4.2m,负二层层高4.3m,负一层层高 6.25m。本工程结构形式:基础形式为钢筋混凝土钻孔灌注桩基础,主体为钢管柱框架—钢筋混凝土核心筒混合结构,核心筒区为钢筋混凝土结构,核心筒外为钢结构。 二、模板加固方案选择 由于地处市中心地带,周边临近地铁口、居民小区及市政主干道,可利用土地及场地有限,固地下室已施工支护连续墙与外墙临近,部分连续墙与地下室外墙重合100mm~300mm,地下室外墙外边至围护桩内侧的局部尺寸无法满足外墙施工操作空间,无法按照常规方法对外墙进行双面支模并加固施工,所以只能采用室内单侧

支模方案。亦不能满足外墙外防水卷材施工,固按设计要求改为水泥基渗透结晶防水涂料进行施工。 竖向构件的模板体系加固一般依赖于穿透构件的螺杆和围合于构件外围的抱箍来实现。由于本工程地下室外墙外侧距离很小,无法进行双面支模,只能单侧支模。按照常规,单面模板加固采用对拉螺杆与连续墙植筋锚固连接的方法及内侧底板或楼板埋设地锚,内侧采用斜撑钢管与单侧螺杆同时受力的方式,其效果与普通双面支模体系中的对拉螺杆效果一致。 总结以往施工经验并结合本工程实际,拟采取单面支模结合扣件式钢管支撑体系的施工方案,即外墙内侧支设单面木模,设置单侧螺杆、次楞、主楞,侧向压力通过连接墙板主楞与地面地锚的钢管传递至底板或楼面。

墙柱模板支撑加固方案

成武县社会福利综合服务中心老年公寓墙柱模板支撑加固方案 编制: 审核: 批准: 青建集团股份公司 2013年月日

1 编制依据 1、根据《砌体工程质量验收规》GB50203-200 2、《模板工程方案》、成武县社会福利综合服务中心老年公寓工程施工图编制; 2、本交底依据现行规、施工手册、设计更改通知单; 3、相关人员应仔细阅读本交底,有问题及时提出,交底未尽事宜按相关规程操作; 2 作业条件 1、墙钢筋绑扎完毕,水电管线及预埋件安装,绑好钢筋保护层垫块,并办理完隐检手续; 2、测设好轴线、模板线、水平控制标高; 3、墙模板底口应做水泥砂浆找平层,检查并校正。 3 施工准备 墙模板材料已到场,施工工人满足工程进度要求。 4 墙模板设计 1、墙模板:采用14mm厚覆膜木胶板。 2、外墙部分采用带止水片的M14对拉螺栓,墙采用M14高强对拉螺栓和PVC套管。 3、横楞采用50×80木枋,间距200(净间距为150mm),竖楞采用φ48×3.5双钢管,对拉螺栓水平间距500mm、竖向间距400mm。 5 施工操作 5.1工艺流程 弹线→安装前检查及钢筋验收→一侧模就位→临时斜撑固定→插入穿墙螺栓(墙加设PVC套筒)→清扫墙杂物→安装就位另一侧墙模板(穿墙螺栓穿过另一侧墙模)→固定斜撑→调整模板位置→紧固穿墙螺栓 5.2施工操作要求 1、施工前检查验收 按设计图纸要求对墙体位置线、标高及门窗预留洞位置及时进行检查验收;同时按模板工程放样图检查墙模板拼装及墙体模板的编号。项目质检人员对绑扎完毕的墙体钢筋及时检查,并报监理工程师验收;

验收时注重墙体钢筋规格、间距、墙厚尺寸及预留洞位置、尺寸、加筋。 2、安装门窗预留洞模板 根据设计图纸中的预留洞及门窗洞的位置,安装专用的模板,并固定牢固。然后在专用模板与墙体的接触处粘贴20×5mm海绵条。 3、模板就位 墙体钢筋通过验收后,根据模板放样图的编号,模板就位,并临时固定。模板一边吊装,一边将吊装就位的一侧模板底边侧立于墙体位置线上,加以临时支撑。 4、安装对位螺栓 根据模板上预留的孔洞安装墙体M14对拉螺栓(地下室外墙时带止水片)。若为其他墙时,穿PVC 套管(对位螺栓杆端向上,PVC套管套于螺杆上),要求下3排使用双螺帽。 5、清理墙杂物 一侧模板安装临时固定后及时清扫墙体的落物,保证墙体水平接槎干净无垃圾,且砼无浮浆。 6、另侧模板安装 以同样方法就位另一侧模板,使对拉螺栓穿过模板并在杆端套上螺母,然后调整相对两块模板的垂直度,与之同时调整斜撑的角度。当大模板垂直度及位置符合要求时,固定斜撑,紧固全部对拉螺栓。 外墙外模板以放样图的编号,按顺序从一边往另一边吊装就位,对拉螺栓紧固后,再拆除吊索。吊装一块固定一块,在吊装外墙外模板时,保证操作工人安全。 模板安装完毕后,全面检查对拉螺栓、斜撑是否紧固、稳定,要求下3排采用双螺帽。同时检查模板拼缝及下口是否严密,同时在外墙底部模板预留清扫口。 7、检查验收 模板工程按模板设计和相关规安装完毕,质检人员及时检查并上报监理验收。模板工程验收合格后方可进行下道工序施工。 8、细部接缝、拼缝处理

模板加固施工方案[1]

模板加固施工方案[1](总5 页) -CAL-FENGHAI.-(YICAI)-Company One1 -CAL-本页仅作为文档封面,使用请直接删除

说明 为了指导本公司模板工程的施工与管理,以确保安全、文明、优质、高效地完成本公司承接的模板工程任务。现制定创新公司统一模板加固技术方案,要求各班组按方案施工。 工程中如遇到方案中未介绍到的重点、难点部位由方案组、现场主管和内架班组共同讨论制定出符合施工规范要求的可行性方案。 为了适应技术的发展,本方案根据各工程特点不断修正、更新,使之更臻完善、合理、安全、高质量地完成施工任务。 施工准备 根据楼层各道轴线引测模板安装线分别弹出,并引测好标高线,按照工程的柱、剪力墙、梁、板等各种构件进行模板的制作和安装。在安装模板前必须将模板清理干净。 材料介绍 1、模板材料 模板规格915×1830mm、厚度16mm;木方规格46×90mm;钢管规格Φ48× 3.5mm;方钢规格50×50mm。 2、紧固材料 紧固材料采用Φ12加固螺杆。人防剪力墙、梯井地下部分防水剪力墙和地下室外墙中用止水螺杆,为一次性使用,其他剪力墙内螺杆必须穿Φ16PVC管,重复使用。 主体模板施工工艺及操作要求 一、柱模板施工 1、柱模板安装 柱模板安装要点:根据柱截面尺寸进行配制,柱与梁接口处,采取柱 模开槽,梁底及侧模与槽边相接,拼缝严密,并用木枋压紧。 2、柱模加固 ⑴.背楞采用φ48×3.5钢管,间距250mm,阳角处用46×90mm木枋,背楞高度离板面或梁底≤100mm处。 ⑵.柱箍用φ48×3.5钢管,间距按柱下面2/3部位≤500mm,柱上面 1/3部位≤600mm,同时保证第一道与砼面距离≤250mm,最上一道离梁底 ≤250mm。

墙柱补强加固施工专项方案

目录 一、基本情况 二、质量问题 三、分析质量问题的原因 (一)、管理因素 (二)、技术因素 四、处理措施 (一)、管理措施 (二)、技术措施 五、实施方案 (一)、施工准备 (二)、整改管理组织机构组成体系(三)、劳动力准备 (四)现场操作工艺流程 (五)加固补强操作要点交底(六)、施工方法 六、质量保证措施 七、修补质量要求 八、后续施工加强管理预防涨模措施 (一)、模板方面 (二)、混凝土浇筑方面

花垣县2014年公共租赁住房(26#、27#栋)工程二标段 (26#栋、27#栋)墙柱补强加固专项施工方案 一、基本情况 1、工程名称:花垣县2014年公共租赁住房(26#、27#栋)工程二标段 2、建设地点:花垣县城南 3、建设单位:花垣县住房和城乡建设局 4、设计单位:湘西州一品建筑设计院有限公司 5、监理单位:湘西自治州鑫诚建设监理有限公司 6、工程具体情况: 本工程为花垣县2014年公共租赁住房工程(26#、27#栋)项目,为二类建筑,建筑使用功能为50年,耐火等级为二级,屋面防水等级为二级。建筑面积为28910m2,26#栋地上20层,27#栋地上20层地下1层,框剪结构建筑高度61米,1-20层、层高3.0m,地下4.0米,长29.9m,宽28.2m。26#栋现一至四层墙柱已拆模;27#栋一至三层已拆模。因施工项目部一味的追求盲目工程进度,管理人员在过程质量检查中未及时跟进,施工操作人员不严格按照技术交底的要求进行施工造成了部分墙柱轴线偏差及垂直度超过规范要求。 二、质量问题。 花垣县2014年公共租赁住房(26#、27#栋)工程二标段26#栋一至四层出现部分剪力墙轴线偏差及垂直度偏差超过规范要求;27#栋一至三层出现部分剪力墙轴线偏差及垂直度超过规范要求,一层c 轴交5轴KJ-3出现偏位和垂直度超过规范要求(详细数据见后施工

模板加固措施要点

结构施工质量提升措施方案 惠州水悦龙湾Ⅱ标工程3#、4#、5#、10#、6#、11#楼及各商业街主体结构,针对目前已出现的质量通病,现编制主体结构施工质量提升措施方案,以便更好的把好质量关。 结构质量提升主要体现在:模板加固提升措施、模板的拆除控制、主体结构混凝土浇筑质量控制与提升、混凝土养护、混凝土成品保护五大块,完善以上措施,现场结构质量从根本上进行可控、可操作、质量可行,具体实施如下: 一、模板加固提升措施 (一)、支撑体系内容 1、墙(柱)加固示意图 基本体系:钢管+木方+黑夹板 支撑要求如图所示(单位:mm) a、木方规格必须统一,木方加固必须到顶、到角,间距≤200;最下端木方距离地面≤50; b、最下端钢管(对拉螺杆)距地面≤200,间距≤500,其中为了满足自由端长度,最上面两排钢管间

距应≤550; c、螺杆间距≤450,结合采用PVC套管,保证平整度,端部螺杆需紧贴木方; d、梁板、梁柱、柱板的阴角交接处,需设置紧贴阴角木方,且纵向木方需顶死阴角木方,以保证 浇注砼后,阴角顺直。保证阴角部位每一位置均有木方加固,若木方长度不够,需要拼接。 e、所有墙柱根部,采用压脚板或者砂浆封底进行封堵。采用砂浆封堵时,必须在砼浇筑前24小时, 进行封堵。 备注:以上所叙述的加固为柱、墙的基本加固示意图,内墙(柱)、外墙(柱)的具体支撑加固图,详见下图; 2、外墙(柱)支撑加固示意图 基本体系:钢管支撑+钢索斜拉+钢管+木方+黑夹板 支撑要求如图所示(单位:mm) a、钢管顶撑采用三角体系固定,水平向钢管和斜撑钢管需固定在扫地杆上,竖向钢管连接水平钢 管和斜撑钢管,形成稳定的三角体系,斜撑钢管与水平钢管角度控制在40o至50o,按照间距2000进行布设; b、钢索斜拉,需事先预埋拉环,斜向拉索与水平拉索均固定在拉环上,角度控制在40o至50o,钢 索链接采用花篮螺丝,按间距2000进行布设; c、木方、钢管的固定方式以及间距要求同墙(柱)加固示意图; 3、内墙(柱)支撑加固示意图

模板脚手架专项工程施工方案(DOC)

昌平区2012年中小型水库除险加固工程模板脚手架专项施工方案 编制人: 审核人: 批准人: 北京市新港永豪水务工程有限公司 昌平区2012年中小型水库除险加固工程项目部 2013年2月20日

一、工程主要建设内容: (1)德胜口水库除险加固工程。主要建设内容包括:1)坝基、坝体上游面和下游面防渗;2)坝顶加固;3)溢流面防护;4)消力池清淤、加固;5)输水管、进出口闸室拆除重建,更换检修闸门和启闭机;6)土坝工程;7)上坝路;8)新建位移观测点。 (2)水沟水库除险加固工程。主要建设内容包括:1)坝体上游面防渗;2)溢洪道防护;3)坝顶和坝体下游面加固;4)输水管、阀室拆除重建;5)上坝路;6)管理区路面硬化。 本工程模板及脚手架工程主要为大坝混凝土面板及迎水面混凝土基础、大坝背水面表面勾缝以及进出口闸室混凝土。结构面坡比有垂直、1:0.08、1:0.35、1:0.75四种。施工过程中针对不同坡比及不同工作内容采用不同的脚手架搭设形式。 二、编制依据: 1、昌平区2012年中小型水库除险加固工程设计图纸; 2、《水利水电工程模板施工规范》(DL/T5110-2000); 3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)2002年版。 4、《钢管脚手架扣件》(GB15831); 5、《建筑施工高处作业安全技术规范》(JGJ80-91); 6、《建筑施工安全检查标准》(JGJ59-99); 7、《混凝土结构工程施工质量验收规程》(GB50204-2002)。 三、脚手架工程 (一)坝面勾缝脚手架形式选用 坝面勾缝因施工荷载较小,采用单排扣件式脚手架(Φ48×

模板加固方案

模板加固案 一、工程概况 项目名称:榔坪镇中心小学学生宿舍楼及教师转宿舍楼项目 工程概况:本工程位于长阳土家族自治县榔坪镇。其中,教师转宿舍占地面积229m2,总建筑面积1124m2,地上建筑高度为18.45m,基础形式为人工挖桩,主要结构形式为框架结构,建筑层数为六层,结构抗震设防烈度为6度,结构使用年限50年。女生宿舍占地面积363m2,总建筑面积1174.32m2,地上总建筑高度为14.85m,基础形式为人工挖桩,主要结构形式为框架结构,结构抗震设防烈度为6度,结构使用年限50年。 2017年月日,施工至结构层二层时,由于宿舍上高压线距离作业面的安全距离不满足规要求,经建设、监理、施工三召开专题会议决定暂停施工,待解决高压线问题,确保安全后再恢复施工。根据会议精神我于2017年月日停止施工。至2018年月日高压线改线完毕,我对现场的机械设备、施工用电、脚手架等设施进行了复工前的检查,认为具备复工条件。 停工时,二层钢筋、模板、模板支架等安装工作均已完成,面积约229m2,仅未浇筑混凝土。但由于本次停工时间较长,历时天。停工期间受高温、风吹、日晒及雨淋等外界因素影响,导致二层梁板柱钢筋锈蚀重,模板变形腐蚀。为保证工程质量及施工期间的安全,经建设、监理、施工三召开专题会议决定拆除停工前已安装的二层钢筋、模板、加固模板支架、根据设计单位意见处理框架柱钢筋、重新安装模板及梁板钢筋。 我单位根据专题会议精神,计划先加固模板支撑系统,在确保模板支撑系统稳定的前提下,拆除梁板钢筋及变形腐蚀的模板,根据设计单位意见处理框架柱钢筋,重新安装模板及梁板钢筋。作业过程中的重点及难点是保证的拆除过程中模板支撑系统的稳定。特编制本施工案用以指导作业。 二、编制依据 榔坪镇中心小学学生宿舍楼及教师转宿舍楼项目施工图纸设计文件 经审批的《施工组织设计》

谈模板加固措施与方法

谈模板加固措施与方法 摘要:模板的加固在土建工程中有着十分重要的作用,如果在混凝土浇筑的过程中模板产生不利的位移。加固薄弱之处必将会产生爆模从而导致混凝土的泄露,本文主要是结合工程的实际案例,对模板加固的措施和方法进行了简单的介绍。 关键词:模板加固;混凝土;措施 引言:在混凝土浇筑的过程中,特别是在填充混凝土浇筑的过程中,出现炸模现象是十分常见的,同时这也是施工过程中一个难点。混凝上在浇注的过程中为流体,但是也具有一定的液体性质,液体会在一定的程度上阻止其流动的物体产生侧压力,可以知道浇筑过程中的混凝土对模板产生侧压力,由力学的原理可以知道,混凝土对模板的侧压力将会随着混凝土流动性的增加而不断的增大,同时也会由混凝土浇筑的高度而不断的增加。如果模板支撑体系不足,那么就可能引起模板移动,对于这中现象就是人们常说的炸模现象。 1.模板组装 1.1工艺流程: 1.2一般要求 一是安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载能力;上下层支架的主柱应对准,并铺设垫板。二是在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。三是模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水。四是模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂。五是浇筑混凝土前,模板内的杂物应清理干净。六是在梁侧模与梁底模交接的阴角处和梁侧模与楼板模交接的阳角粘贴海绵条、挤紧。七是跨度大于4m的梁,模板按跨度的2/1000起拱,悬臂梁模板按梁长的4‰起拱。八是固定在模板上的预埋件,预留孔和预留洞均不得遗漏,且应安装牢固。 1.3模板安装 柱模板安装顺序及技术要点:一是在保证楼板混凝土尤其是柱子周围充分平整的基础上,弹好柱皮线和模板控制线,在柱皮外侧5mm贴20mm宽海绵条,以保证下口及接缝严密。二是安装柱模板:先安两边柱子,经校正、固定,再拉通线安装中间各柱。模板按柱子大小,预拼的片模应位后先用铁丝与主筋绑扎临时固定,加木方柱箍加固,螺栓穿入,使四面模板形成整体后,拆除铁丝。柱箍

模板加固专项施工方案

1、编制依据 1、工程施工情况及施工图纸 2、*******地块项目施工组织设计 3、《施工手册》(中国建筑工业出版社第五版) 4、《建筑施工计算手册》江正荣著、 5、《建筑结构荷载规范》(GB 50009-2012) 6、《混凝土结构设计规范》GB50010-2002 7、《高层建筑砼结构技术规程》JGJ3-2002 &《建筑工程施工质量验收统一标准》GB50300-2013 9、《混凝土结构工程施工质量验收规范》GB50204-2015 10、《建筑施工安全检查标准JGJ59-99。 11、《建筑施工扣件式钢管脚手架安全技术规程》JGJ130-2011 、工程概况 1、基本概况

三、模板施工施工方法 1、模板体系选择 为了确保工期,提高质量,减低成本,结合该项目的施工图纸及实际情况,本工程选用多层复合木模板体系,复合模板加工方便,成型灵活,能适用于结构复杂的地下室工程及上部主体结构,同时其成型后的混凝土结构观感质量、垂直度、表面平整度及阴阳角成品质量较高。 本工程高层计划配置一层墙柱模板和三层梁板模板,在工程施工前 对模板体系进行设计配置,按设计图纸进行加工编号,模板加固按使用部位及编号进行拼装。在能满足拆模条件时,及时报验拆除模板支撑体系和模板,以便及时周

转至上层使用。支撑体系采用扣件式钢管满堂脚手架。 2、模板支设要求 模板组装要严格按照模板配板图尺寸拼装成整体,现场拼装时要控制好相邻板面之间的拼缝,梁板接头处要做防渗措施,防止漏浆。拼装精度要求如下: (1)两块模板之间拼缝<2 (2)相邻模板之间高低差<1 (3)模板平整度<2 (4)模板平面尺寸偏差±3 现浇梁跨度大于或等于4.0m时,按2%。起拱,悬挑梁长度大于2.0m时,按照跨度的L/200起拱,且起拱高度不超过20mm 3、模板施工目标 混凝土表面颜色均匀一致,无蜂窝麻面、露筋、夹渣、分化、烂根和明显的气泡存在; 结构阴阳角部位方正,无缺棱掉角;梁柱及墙梁的接头处平滑方正, 模板拼缝无明显痕迹; 表面平整光滑,线条顺直,几何尺寸准确,外观尺寸允许偏差在规范允许范围; 本工程目标达清水混凝土的质量标准:混凝土密实,表面垂直平整光滑,无接

模板支护施工专项施工方案模板

模板支护施工专项 施工方案

模板支护专项施工方案 编制人:杨青 审核人:杨小春 审批人:张仪 西安三好建筑工程公司

XI AN SAN HAO JIAN ZHU GONG CHENG GONG SI

目录 一编制依据 (2) 二工程概况 (2) 三施工准备 (2) 四模板支设施工 (2) 五质量保证措施 (5) 六安全文明施工措施 (5)

一、编制依据 1、湖北襄阳文理学院教学实体模型结构施工图 2、《湖北襄阳文理学院教学实体模型施工组织设计》 3、建筑工程施工质量验收统一标准GB50300- 4、建筑施工扣件式钢管脚手架安全技术规范JGJ/130- 5、建筑施工安全检查标准JGJ59- 6、建筑安装分项工程施工工艺规程DBJ01-26- 二、工程概况 湖北襄阳文理学院教学实体模型项目位于湖北省襄阳市隆中路296号,主楼为框架结构,总建筑面积为115.9m2。其中主楼地上2层。建筑高度为6.8m;基础为独立基础,建设单位:湖北文理学院,设计单位:西安三好股份有限公司;监理单位:湖北文理学院教学组;施工单位:西安古典建筑工程有限

公司,竣工日期: 12月20日,基础类型:阶梯型独立基础,建筑檐高6.8m地下面积:99.12,抗震等级;二级. 三、施工准备 施工现场准备 1、本工程木模的加工由现场加工,因现场场地狭小,利用栋号之间的狭小地带加工制作首层模板,待首层砼浇筑后,在首层室外楼面板上设置封闭式木模加工棚,长×宽为7m×10m,净高为2.7m;模板堆放区布置见《施工平面布置总图》,但堆放区要避开道路、消防管线,并满足相关消防要求。 2、依据图纸、本方案、交底、洽商、现场实际尺寸等画出本班组施工范围内模板的拼装图(要有拼板编号),需调整误差模板(板角部模)应留出1-2cm余量;并据此裁好每块竹胶板(在背面用白粉笔编号),下部均分垫三根100×100mm的木方,分类堆放高度不超过1.5m,随加工随用;所有钉眼用腻子填满后粘上胶带纸。 3、运输准备: 在现场制作完成的墙模板、柱模板、梁板拼装后,用塔吊吊运。

柱子加固模板方案教学文案

柱模板的计算依据《建筑施工手册》第四版、《建筑施工计算手册》江正荣著、《建筑结构荷载规范》(GB 50009-2012)、《混凝土结构设计规范》GB50010-2015、《钢结构设计规范》(GB 50017-2016)等规范编制。 柱模板的背部支撑由两层(木楞或钢楞)组成,第一层为直接支撑模板的竖楞,用以支撑混凝土对模板的侧压力;第二层为支撑竖楞的柱箍,用以支撑竖楞所受的压力;柱箍之间用对拉螺栓相互拉接,形成一个完整的柱模板支撑体系。 柱模板设计示意图 柱截面宽度B(mm):3000.00;柱截面高度H(mm):2500.00;柱模板的总计算高度:H = 5.00m; 根据规范,当采用溜槽、串筒或导管时,倾倒混凝土产生的荷载标准值为 2.00kN/m2;

计算简图 一、参数信息 1.基本参数 柱截面宽度B方向对拉螺栓数目:8;柱截面宽度B方向竖楞数目:21;柱截面高度H方向对拉螺栓数目:7;柱截面高度H方向竖楞数目:17;对拉螺栓直径(mm):M14; 2.柱箍信息 柱箍材料:钢楞;截面类型:圆钢管48×3.0; 钢楞截面惯性矩I(cm4):10.78;钢楞截面抵抗矩W(cm3):4.49; 柱箍的间距(mm):450;柱箍合并根数:2; 3.竖楞信息 竖楞材料:木楞;竖楞合并根数:2;

宽度(mm):40.00;高度(mm):70.00; 4.面板参数 面板类型:胶合面板;面板厚度(mm):13.00; 面板弹性模量(N/mm2):9500.00;面板抗弯强度设计值f c(N/mm2):13.00; 面板抗剪强度设计值(N/mm2):1.50; 5.木方和钢楞 方木抗弯强度设计值f c(N/mm2):13.00;方木弹性模量E(N/mm2):9500.00; 方木抗剪强度设计值f t(N/mm2):1.50; 钢楞弹性模量E(N/mm2):210000.00;钢楞抗弯强度设计值fc(N/mm2):205.00; 二、柱模板荷载标准值计算 其中γ -- 混凝土的重力密度,取25.000kN/m3; t -- 新浇混凝土的初凝时间,可按现场实际值取,输入0时系统按 200/(T+15)计算,得10.000h; T -- 混凝土的入模温度,取5.000℃; V -- 混凝土的浇筑速度,取2.500m/h; H -- 模板计算高度,取5.000m; β1-- 外加剂影响修正系数,取1.200; β2-- 混凝土坍落度影响修正系数,取1.150。 根据以上两个公式计算的新浇筑混凝土对模板的最大侧压力F;

模板加固方案

模板加固及质量要求 1、墙体定位筋间距40 -60 cm,阴阳角处至少定位2根,定位 筋长度允许偏差3 cm; 2、外墙、柱、楼梯间、电梯井等部位必须预埋老螺杆,老螺 杆间距不能大于60 cm; 3、满堂架搭设立杆间距不能大于100 cm,距墙边、梁边不能 大于40cm, 扫地杆必须满搭(单间周围必须满搭,其余立杆单方向扫地杆),所有的梁水平绑大横杆水平钢管间距60-80cm,模板大角、夹口用螺杆对拉 4、墙体对拉螺杆下排距地面20-23cm ,上排距顶板15cm左 右,中间间距为45cm; 5、墙板加固方木间距不能大于10cm, 梁底板必须配坐邦,大 角和夹口配成15MM; 6、墙体门、窗洞口两侧必须有4道水平杆连续通过(墙体在 同一轴线),阴阳角采用丝杆加固; 7、梁、柱接头位置应由平方通过,或采用其它方法确保不涨 模; 8、梁高大于45cm的中间必须用螺杆对拉加固,墙体上口加设 斜撑每道墙不少于2道,大于4m以上的层高必须加设2道(上、中),所有的外梁必须用螺杆对拉加固步步紧为一正一反间距不大于45cm;

9、所有墙、柱模板高度为楼层净高度减去1-1.5cm,所有拼缝 为横向小板放在中间(局部按实际情况施工); 10、墙上口必须放定位筋以保证上口截面尺寸,中间定位筋要 分布均匀以45*45cm为准,墙、柱、梁、板截面都必须控制在+4mm、-5mm之内,板面标高必须控制在±5mm,两板之间高差不超过2mm,板之间接缝不得超过1mm,梁、板、柱的拼缝不得超过2mm; 11、所有的墙板上口必须加钉水平方木且模板拼缝处用一根方 木,以确保其平整度,所有的卫生间、厨房、阳台必须焊水平筋和定位筋并保证位置准确; 12、模板工作面完工后所产生的垃圾必须清理干净做到工完场 清,确保下道工序正常施工; 注:以上所属班组必须严格按照上述要求施工,否则自动退场; 交底人:接收人: 陕西梓安劳务建筑有限公司 年月日

模板工程施工方案(更改)

湖南镭目科技园一期工程 模 板 工 程 施 工 方 案 湖南广福建筑股份有限公司 2010年07月

目录 一、工程概况 (3) 二、模板制作、安装概况 (3) 三、质量保证措施 (8) 四、安全保证措施 (10) 五、现场文明施工和材料节约措施 (10) 六、大模板施工 (11) 附:支模架系统计算 (14)

一、工程概况 工程名称:湖南镭目星沙科技园一期工程; 工程业主:湖南镭目科技有限公司; 设计单位:中国轻工业长沙工程有限公司; 工程监理:湖南长顺工程建设监理有限公司; 施工单位:湖南广福建筑股份有限公司; 地理位置:湖南省长沙县位于长沙县高新经济技术开发区,地处漓湘路与中轴路交汇处。 湖南镭目星沙科技园一期工程主厂房占地面积为:10034㎡,建筑面积为:16658㎡。建筑高度为生产厂房檐口标高最高处14.700m,车间办公区屋面面层标高15.500m,女儿墙标高17.300m。厂房建筑主体为钢筋混凝土框架,屋面为轻钢结构;车间办公区建筑为钢筋混凝土框架,建筑层面为二层(局部夹层)设计结构安全等级为二级。 湖南镭目星沙科技园一期工程食堂、倒班宿舍工程,占地面积:2215.38㎡,建筑面积为:9459.06 ㎡。建筑层数:倒班宿舍六层,每层高度3.60m;食堂三层,每层高度4.50m。建筑高度:食堂屋面标高13.500m,倒班宿

舍屋面面层标高21.910m,局部羽毛球场屋面面层标高13.850m。 抗震设防裂度为6度,耐火等级为二级,建筑设计合理使用年限为50年。 二、模板制作、安装概况 本工程模板采用20mm厚模板、12mm竹胶板和50×70mm杉木方现场制作,竖向构件外墙模板及框架柱内模制作成定型大模板,水平构件底模采用20mm木模板,模板支撑体系采用扣件钢管脚手架及Φ12对拉螺杆支撑加固,立杆间距700mm~1200mm,按双向钢管排架搭设;大于600mm×600mm的柱背楞采用钢管及Φ12对拉螺杆加固,间距500mm。当梁跨大于4m时应按2‰起拱,悬挑结构按4‰。 1、承台模板施工工艺流程 测量放线→安装承台模→板校正→模板加固 (1)测量放线:在承台垫层完成后,根据控制轴线量测出承台的边框线及中心轴线,并弹好墨线;还应承台边测放好标高控制桩,以便控制承台的标高。 (2)承台模板安装:安装前应模板底部标高进行找平,安放模板时先在四角钉好木条固定,经校正准确后正式将其固定牢固,再依次安装下一阶承台模板。 (3)模板加固:承台模加固采用木支撑,木支撑严禁直接撑于周边土壁上,要用垫木顶实;上口四角用木条斜拉扯向钉实以防变形。 2、剪力墙模板施工工艺流程 测量放线立一侧模板清理钢筋内杂物穿对拉螺杆、立另一侧模板校正紧对拉螺杆,加斜撑 (1)测量放线:根据控制轴线量测剪力墙的边线位置,并弹好200的控制边线。 (2)模板安装:安装前应将模板底部用砂浆进行找平,以防底部漏浆,但找平砂浆不能渗入墙体内,同时还要将底部清理干净,立好一侧模板后穿对拉螺杆,±0.000以下为止水螺杆,同时应设置限位卡以保证剪力墙的厚度,限位卡用与螺杆同直径的钢筋焊接,安装时应在迎水面垫设50mm×50mm的木垫片,±0.000以上为可重复使用螺杆,

模板加固方法整理

为了更好地了解模板工程以及通过对施工现场模板工程加固及质量通病的总结来更好地控制现场模板工程的质量;通过验收表对现场进行验收,对每天反馈回来的信息进行汇总,在周例会上将这周发生的问题与劳务队协商解决,并且通过扣分来约束劳务队,以达到更好地控制现场质量,管理劳务队的目的。 顶板木模加固 目录 一、材料准备 二、工艺流程 三、加固方法 四、质量通病及预防 五、总结 六、疑难问题

一、 材料准备 13mm 厚多层胶合板,30*70mm 、100*100mm 方木,碗口脚手架,步步紧,对拉螺杆,pvc 管,海绵胶条,胶带。 1㎡立杆约1根,拉杆约4根,方木约6m 二、 工艺流程 三、 加固方法 1、 碗扣式脚手架安装:第一排立杆距墙柱≤400mm , 立杆间距离为90cm 或120cm ,立杆上放置油顶丝,油顶丝悬出长度≤300mm ;在梁下位置预先放置水平拉杆,水平拉杆步距≤。 2、 主龙骨搭设:采用100*100mm 方木,立杆上必须放置主龙骨,间距90cm 或120cm 。 3、 梁底模与侧模支设:在水平拉杆上铺设梁底模,底模铺设完成后支设梁侧模。 4、 次龙骨搭设:采用30*70mm 方木在主龙骨上安装次龙骨,次龙骨间距≤150mm ,面板中间在长向的板缝下必须设龙骨,需放置布料机的板次龙骨间距≤100mm 。 5、 模板拼装:从一侧开始,模板交接处硬拼拼缝,对拼缝不严处粘贴胶带,在长向的板缝处用钉子把两边的面板钉在板缝下的龙骨上;在模板拼装之前,需在方木上粘贴海绵条并

用步步紧或对拉螺杆将其与墙卡紧,以保证模板板面的平整度。 6、 梆加固。 7、 梁底梆加固:梁侧上下口采用收口木方,并用步步紧加固,间距≤400mm ,步步紧应相互错开;梁高≥400mm 及外梁增加对拉螺杆加固,间距≤600mm 。 四、 1

柱加固方案

柱加固方案 一、工程概况 某选煤厂建于1986年,年入选原煤300万吨,原设计采用跳汰、浮选、重介、压滤工艺。随着选煤工艺的不断发展,2003年领导决定采用新工艺——无压三产品重介旋流器选煤工艺,因此须对主厂房结构构件进行加固处理。原厂房结构为多层钢筋混凝土框架,地基条件良好。原施工质量良好,使用期间维修良好。经对工程结构检测后,根据现场检测提供数据,以可靠性鉴定标准为依据,对已有工程结构的可靠性进行了鉴定,认定经加固后能满足使用要求,提出了对其局部的梁、板、柱的加固处理方案。 二、加固方案 1.柱子加固:采用外粘型钢法,将角钢、钢板箍通过螺栓和灌环氧树脂与混凝土柱可靠地连结成一个整体,钢板上部包裹铁丝网,抹高强度等级砂浆防腐。 2.梁加固:加大截面法,部分只加高梁高度(如图1所示);部分梁宽度、高度同时加大(如图2所示)。附加主筋与柱子的连接采用植筋方法。 3.板加固:不符合要求的板拆除,重新浇筑。板钢筋与梁的连接采用植筋技术。 三、加固施工工艺 (一)柱外粘型钢加固施工工艺 外粘型钢法加固法,是在型钢与原构件之间留有一定间隙,关在其间灌填环氧砂浆,使二者粘结成整体,协同工作。外粘型钢法加固,使原柱子混凝土的横向变形受到型钢骨架的约束。其优点是,构件的截面尺寸扩大不多,但承载力提高幅度大,且由于纵横向外粘型钢的约束,使构件的延性有较大提高。 1.施工前必须将结构面清理干净,在混凝土表面按设计图纸弹出粘钢位置线。 2.按照弹出的位置线,将混凝土表面打磨至完全露出坚实新结构面。

3.钢材表面必须进行除锈和粗糙处理。 4.角钢与原结构柱尽量贴紧,与缀板焊接,焊缝要符合设计及《建筑钢结构焊接规程》要求。 5.验收焊缝现场负责人检查焊接工作,请总包及监理验收,填写《隐检记录单》。 6.注胶。(1)焊缝施工并验收后,钢材边缘用环氧砂浆封严。在角钢和缀板上钻φ6注胶孔,孔间距为500mm;(2)结构胶严格按说明书提供的配比配制,搅拌均匀后方可使用。每次配胶量不能太多,应在40分钟之内用完;(3)注胶顺序:竖向从下向上,水平按同一方向的顺序。注胶:下一注胶孔溢出胶时该孔注胶结束,依次注胶,直至所有注胶孔均注完。 (二)植筋施工工艺 植筋施工工艺流程:放线→准备材料→凿混凝土面→机械成孔→清孔→配制结构胶→注胶→固化→试验。 1.材料准备。依据设计图纸,准备相应直径的钢筋,钢筋进场应进行试验,合格后方可使用;准备施工机械设备:金刚石钻机、电锤、鼓风机等,设备进场后要检查有无故障;准备相应的结构胶材料。 2.凿混凝土面。依据设计图纸,将梁侧面、顶面及板面进行凿毛,凿毛后冲清洗干净,保证新旧混凝土可靠连结。 3.机械成孔。弹线定出植筋位置,钻孔前,按照施工规范要求锚固长度,进而确定钻孔深度。钻孔时,钻头要垂直于结构表面。 4.清孔。成孔后,用高压风将孔内灰渣吹净。 5.注胶、植筋。配制结构胶必须严格按使用说明配合比,准确计量调配,搅拌时按同一方向搅拌均匀。胶灌入孔内后,将钢筋垂直插入孔内,按同一方向旋转数次,以使胶与钢筋和混凝土表面粘结牢固,并进行临时固定确保其位置准确。

高层剪力墙模板支撑体系及加固方案

某城市地区河道旁工程46号地块B1-3、B A-4地块安置房工程 模板工程施工方案 某某某某集团有限公司 某城市地区指挥部第一项目部 二0一一年十月

目录 1编制说明 (1) 1.1 编制目的 (1) 1.2 编制依据 (1) 2工程概况 (1) 2.1 工程概况 (1) 3模板施工施工方法 (2) 3.1 模板体系选择 (2) 3.2 模板支设要求 (2) 3.3 模板施工目标 (2) 3.4 剪力墙模板施工 (4) 3.5 墙柱模板施工 (5) 3.6 柱、剪力墙底部处理 (7) 3.7 梁板模板施工 (8) 3.8 特殊部位模板施工 (10) 3.9 阴阳角质量控制 (12) 4模板支撑脚手架施工方法 (12) 4.1 脚手架的搭设 (12) 4.2 脚手架的验收 (13) 4.3 脚手架的拆除 (13) 5模板的拆除 (14) 5.1 拆除原则 (14) 5.2 拆模顺序 (14) 5.3 拆模要求 (15) 5.4 模板维修保养: (15) 6质量标准 (15) 6.1 保证项目 (15) 6.2 一般项目 (15) 6.3 允许偏差 (15) 7安全及文明施工 (16) 7.1 安全施工 (16) 7.2 文明施工 (17) 8模板及支架验算 (18) 8.1 墙模板验算 (18) 8.2 墙、柱模板计算书 (28)

1编制说明 1.1编制目的 本施工方案旨在指导结构施工中模板支撑体系搭设,阐述模板安装、加固流程及质量控制要点。以便优质、快速、高效地完成模板工程的施工任务,并为业主、监理提供本工程施工方法、质量、进度等方面的详细依据。 1.2编制依据 某城市设计院提供的建筑施工图和结构施工图 《施工手册》(中国建筑工业出版社第四版) 《建筑施工计算手册》江正荣著、 《建筑结构荷载规范》(GB 50009-2001) 《混凝土结构设计规范》GB50010-2002 《高层建筑砼结构技术规程》JGJ3-2002 《建筑工程施工质量验收统一标准》GB50300-2001 《混凝土结构工程施工质量验收规范》GB50204-2002 《建筑施工安全检查标准JGJ59—99。 《建筑施工扣件式钢管脚手架安全技术规程》JGJ130-2011 本工程的施工组织设计 2工程概况 2.1工程概况 工程名称:某城市xxxxxxxxxxxxxxxxxxxxxx某城市xxxxxxxxxx安置房工程; 建设地点:某城市xxxxxxxxxx,xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx 建筑面积:该工程总建筑面积1679881.00㎡,其中A1-3、A1-4地块地下室建筑面积152379.7㎡(不含夹层),上部结构约500000㎡,包括14栋高 层住宅及局部商铺; 建筑高度:位于塔楼下部的夹层及塔楼下部的地下室一层为3.1米,其余地下层为3.90米,一层为3.10米,二至三十四层均为2.90米,楼梯间出屋 面层为5.0米,建筑总高度为99.10米;

模板加固专项施工方案

一、 二、 三、编制依据 1、工程施工情况及施工图纸 2、*******地块项目施工组织设计 3、《施工手册》(中国建筑工业出版社第五版) 4、《建筑施工计算手册》江正荣著、 5、《建筑结构荷载规范》(GB 50009-2012) 6、《混凝土结构设计规范》GB50010-2002 7、《高层建筑砼结构技术规程》JGJ3-2002 8、《建筑工程施工质量验收统一标准》GB50300-2013 9、《混凝土结构工程施工质量验收规范》GB50204-2015 10、《建筑施工安全检查标准JGJ59—99。 11、《建筑施工扣件式钢管脚手架安全技术规程》JGJ130-2011 二、工程概况 1、基本概况

三、模板施工施工方法 1、模板体系选择 为了确保工期,提高质量,减低成本,结合该项目的施工图纸及实际情况,本工程选用多层复合木模板体系,复合模板加工方便,成型灵

活,能适用于结构复杂的地下室工程及上部主体结构,同时其成型后的混凝土结构观感质量、垂直度、表面平整度及阴阳角成品质量较高。 本工程高层计划配置一层墙柱模板和三层梁板模板,在工程施工前对模板体系进行设计配置,按设计图纸进行加工编号,模板加固按使用部位及编号进行拼装。在能满足拆模条件时,及时报验拆除模板支撑体系和模板,以便及时周转至上层使用。支撑体系采用扣件式钢管满堂脚手架。 2、模板支设要求 模板组装要严格按照模板配板图尺寸拼装成整体,现场拼装时要控制好相邻板面之间的拼缝,梁板接头处要做防渗措施,防止漏浆。拼装精度要求如下: (1)两块模板之间拼缝≤2 (2)相邻模板之间高低差≤1 (3)模板平整度≤2 (4)模板平面尺寸偏差±3 现浇梁跨度大于或等于4.0m时,按2‰起拱,悬挑梁长度大于2.0m 时,按照跨度的L/200起拱,且起拱高度不超过20mm。 3、模板施工目标 混凝土表面颜色均匀一致,无蜂窝麻面、露筋、夹渣、分化、烂根
