1、交工验收

建设工程项目投料试车产出合格产品或试运行标定后, 建设单位组织设计、施工、工程监理及相关单位按工程合同规定对交付工程的验收。

2、专项验收

政府行政主管部门对消防、职业卫生、劳动安全卫生、环境保护等设施和实施效果的验收。

3、生产考核

石油化工生产装置在投料试车产出合格产品后, 通过规定期限的连续运行, 对设计的生产能力、工艺指标、产品质量、设备性能、自控水平、消耗定额及环保指标等进行的考核与评价。

建设工程项目竣工验收依据批准的立项文件及调整文件, 依据设计及修改文件和法律法规及标准规范。引进技术项目还应依据签订的技术项目合同和国外提供的设计文件。

建设工程项目竣工验收包括交工验收、专项验收、生产考核、竣工决算与项目审计、档案验收。

颁发“竣工验收证书”是建设工程项目通过竣工验收的标志。

建设工程项目竣工验收应在签署“工程交工证书”后 12个月内完成。

建设工程项目已形成部分生产能力,近期不能按照原设计规模续建的,应从实际情况出发, 报项目批准部门核准后,对已完的工程组织验收。

建设单位自建设工程项目竣工验收之日起 15内,将竣工验收报告及竣工验收证书报项目批准部门及其他有关部门备案。

建设工程项目的竣工验收应接受建设行政主管部门或者其它有关部门委托的建设工程质量监督机构的监督。

竣工验收程序

1、建设工程项目投入运行前,建设单位必须办理特种设备注册登记,申请进行消防验收及职业卫生、劳动安全卫生、环境保护等设施验收。

2、投料试车产出合格产品或试运行生产标定后,进行交工验收。

3、试生产阶段,进行职业卫生、劳动安全卫生、环境保护设施实施效果检测及验收。

4、试生产阶段,进行生产考核或生产标定。

5、建设单位编制竣工决算,办理项目审计。

6、建设单位办理档案验收。

7、建设单位编写竣工验收报告,并向项目批准部门提出竣工验收申请。

8、建设工程项目批准部门组织竣工验收。

建设工程项目交工验收应符合下列规定:

1、建设单位已按工程合同完成工程结算的审核,并签署结算文件;

2、设计单位已完成竣工图;

3、施工单位按 SH 3503的规定向建设单位移交工程建设交工技术文件;

4、施工单位出具工程质量保修书;

5、工程监理单位按 GB/T50328的要求向建设单位移交监理文件。

建设工程项目投料试车并生产出合格产品或试运行生产标定后,建设、设计、施工、工程监理及相关单位办理工程交工验收手续,签署“工程交工证书” 。

专项验收

建设工程项目的消防、职业卫生、劳动安全及环境保护设施必须与主体工程同步验收, 未经验收或验收不合格时不得投入使用。

建设工程项目投入运行前,应完成消防设施技术测试。

建设工程项目试生产阶段,应对职业卫生、劳动安全卫生及环境保护等实施监测与评价。

消防验收

建设单位应按《建筑工程消防监督审核管理规定》的要求办理建设工程项目消防验收。建设工程项目消防设施完工后, 建设工程项目投入运行前, 建设单位应委托具备资格的建筑消防设施检测单位进行技术测试,取得建筑消防设施技术测试报告。

消防检测合格后, 建设单位应向公安消防监督机构提出消防验收申请, 送达建筑消防设施技术测试报告,填写“建筑工程消防验收申请表” ,并组织消防验收,取得公安消防监督机构签发的建筑工程消防验收意见书。

职业卫生验收

建设单位应按《建设项目职业病危害分类管理办法》的要求办理建设工程项目职业卫生验收。试生产阶段, 建设单位应委托具有相应资质的职业卫生技术服务机构对职业病防护设施运行情况和工作场所职业病危害因素进行监测及职业病危害控制效果评价,并取得评价报告。职业病危害控制效果评价合格后, 建设单位应向卫生行政管理部门提出职业卫生防护设施竣工验收申请,验收合格后,取得卫生行政管理部门签发的验收意见书。

劳动安全卫生验收

建设单位应按《建设项目 (工程劳动安全卫生监察规定》的要求办理建设工程项目劳动安全卫生验收。石化监理

试生产阶段, 建设单位应委托具有资质的单位进行劳动条件检测、危害程度分级和有关设备的安全卫生检测检验,取得检测检验数据。

建设单位将试运行中劳动安全卫生设备运行情况、措施的效果、检测检验数据、存在的问题以及拟采取的措施等写入“劳动安全卫生验收专题报告” ,报送负有安全生产监督管理职责的部门提出劳动安全卫生验收申请。

建设工程项目劳动安全卫生设施和技术措施经负有安全生产监督管理职责的部门验收通过后,建设单位应及时办理建设项目劳动安全卫生验收审批手续。

环境保护验收

建设单位应按《建设项目竣工环境保护验收管理办法》的规定办理建设工程项目环境保护验收。

建设工程项目试生产前,建设单位应向有审批权的环境保护行政主管部门提出试生产申请, 经批准后方可进行试生产。

试生产阶段, 建设单位应委托具有相应资质的环境监测站、环境放射性监测站或环境影响评价单位, 对建设工程项目环境保护设施运行效果进行监测和评价, 并取得环境保护验收监测报告(表或环境保护验收调查报告(表。

环境保护监测合格后, 建设单位应向有审批权的环境保护行政主管部门提交“建设项目竣工

环境保护验收申请报告 (表” , 并附环境保护验收监测报告 (或环境保护验收调查报告 (表 , 报请环境保护验收。验收合格后,办理批准手续。

建设工程项目对环境影响不需要进行环境影响评价的, 建设单位应向有审批权的环境保护行政主管部门提交“建设项目竣工环境保护验收登记卡” , 并报请环境保护验收。验收合格后, 办理批准手续。

生产考核与标定

建设工程项目试生产阶段, 建设单位应组织设计及有关单位对生产装置进行生产考核, 未经生产考核的不得进行竣工验收。

建设工程项目除要求进行生产考核的外, 应进行试运行生产标定, 未经生产标定的不得进行竣工验收。

建设单位应将生产考核或生产标定的结果编入建设工程项目竣工验收报告。

竣工决算与项目审计

建设单位应按《企业会计制度》的规定对所承担的建设工程项目进行会计核算。工程结算后编制建设工程项目竣工决算。

国家建设工程项目的审计应执行《审计机关国家建设项目审计准则》的规定。

建设单位应按照审计机关的期限和要求,提供建设工程项目竣工决算报表及其他有关的资料。

建设工程项目审计后,审计机关应及时出具审计报告。

档案验收

建设单位应按 GB/T50328的规定完成建设工程项目档案收集、分类、组卷,编制档案移交清册。

建设单位按《建设项目(工程档案验收办法》的规定进行档案自检并作出档案自检报告, 向建设工程项目所在地档案行政管理部门或建设工程项目主管部门提出

档案预验收申请。预验收后,建设单位编制情况的专题验收报告或在竣工验收报告中写明档案的情况。

国家重点建设工程项目尚应按《国家重点建设项目档案管理登记办法》的要求办理档案管理登记事宜。

档案验收后,应取得档案行政管理部门或建设工程项目主管部门档案验收的评审意见。

竣工验收会议

召开竣工验收会议应具备的条件:

1、建设工程项目交工验收、专项验收、生产考核、竣工决算与项目审核、档案预验收已完成。

2、建设单位已完成竣工验收报告的编写工作。

3、项目批准部门已收到建设工程质量监督机构提交的建设工程项目质量监督检查报告。

4、建设单位提出的竣工验收申请已由项目批准部门批复。

竣工验收会议的组织

1、竣工验收会议由项目批准部门或其委托单位组织。

2、根据建设工程项目验收的需要, 由项目批准部门或其委托单位会同建设工程项目主管部门、消防、卫生、环保、审计、档案、安全监督及其他有关部门组成竣工验收委员会或竣工验收组。

3、竣工验收委员会或竣工验收组主持竣工验收会议。

4、建设、勘察、设计、工程监理、施工、质量监督和相关单位应参加竣工验收会议。竣工验收会议的程序

1、听取建设单位工程建设汇报。

2、实地察验工程实体,审阅相关资料。

3、审议竣工验收报告。

4、提出竣工验收意见,形成“竣工验收证书” 。

5、签署并颁发“竣工验收证书” 。

竣工验收文件

●竣工验收报告-对建设工程项目进行全面、全过程的概括总结。

●竣工验收证书-对建设工程项目作出评价。

石油化工生产装置生产考核

生产考核以建设单位为主, 设计及有关单位参加, 组成生产考核工作组, 全面安排考核工作, 并应做好以下准备工作:石化监理

1、编制考核方案;

2、确定考核内容、计算公式及基础数据;

3、查找潜在考核的因素;

4、校正监视测量的计量仪表和分析仪器;

5、编制记录表格。

引进技术项目的生产考核应按签订的技术项目合同执行。

生产考核应在投料试车产出合格产品、试生产稳定, 且满负荷或高负荷连续稳定运行预期的时间后进行。

生产考核时间不得少于 72小时。

生产考核应具备下列条件:

1、影响生产考核的因素已经得到解决;

2、设备运行正常,备用设备处于良好待机状态;

3、自动控制仪表、在线分析仪表、联锁已投入使用;

4、分析化验采样点、分析频次及方法已经确认;

5、原料、燃料、化学药品、润滑油(脂、备品备件等质量符合设计文件要求,储备量符合考核的需要;

6、公用工程运行稳定,并符合考核参数要求;

7、上、下游物料衔接已落实;

8、产品、副产品等仓储或销售已落实。

生产考核的内容:

1、生产能力;

2、原料、燃料及动力消耗;

3、工艺指标;

4、产品质量;

5、自控仪表、在线分析仪表和联锁投用情况;

6、机电设备运行状况;

7、“三废”排放达标情况;

8、环境噪声强度和有毒有害气体浓度;

9、设计文件和合同上规定的考核项目。

生产考核的评价

生产考核结果达到设计文件或合同规定的要求, 由建设单位提出考核评价报告, 参加生产考核工作组的成员单位签署确认。

生产考核结果达不到设计文件或合同规定的要求时, 应由建设单位与设计单位及有关单位共同分析原因,必要时请科研单位参加,达成共识,提出处理方案,不再重新组织考核。生产考核结果达不到设计文件或合同规定的要求,且对原因的分析和处理方案达不成共识时,应报建设单位主管部门裁决或确定重新考核,但重新考核以一次为限。

引进技术项目生产考核达不到合同保证值时, 应按合同规定执行, 明确解决办法和期限, 并载入考核协议附件。

生产考核结束后,建设单位应对生产考核的原始记录进行整理分析,完成生产考核总结。

工程项目竣工验收管理办法

工程项目竣工验收管理办法 目的 为保证完工工程符合设计要求,达到公司功能要求,实现安全生产及正常运营 适用范围 集团公司所辖城市燃气工程项目(居民/工商用户),CNG等场站项目,长输管线项目等工程业务 具体实施办法 一、竣工验收应具备的条件 1、单项工程按照设计内容、设计要求、施工规范等施工完毕,完成自检且监理单位审查合格,可以满足运营要求。 2、竣工资料和竣工文件按规定汇编整理完毕。 二、竣工验收的依据 1、工程竣工验收应以国家现行有关标准、施工验收规范、施工承包合同、工程施工许可文件和本办法为依据。 2、工程文件(包括设计说明书、施工图纸、工程变更单、施工联络单、技术交底纪要等)。 3、设备的合同书、技术文件。 4、工程竣工资料、图纸。 三、竣工验收管理程序 1、验收申请: 施工单位按照“竣工验收应具备的条件”自检合格,并由质

量安全主管组织质安人员按“内部验收管理办法”初验合格后,向工程部提出工程竣工验收申请。 2、竣工验收: 常规燃气工程的竣工验收由工程部牵头,输配管理部、安全部、客服部、监理及施工单位共同参加,组成工程竣工验收小组。(特殊情况可邀请其他事涉部门参加)。 竣工验收小组负责工程的竣工验收。小组长负责组织竣工验收,小组成员对各自《验收要项》做出评价,小组长汇总意见后作出工程验收评价及结论,小组成员签字认可。如有分歧,以小组长的意见作为最终结论,并由其承担相关责任。 竣工验收分为工程介绍、资料查验、现场查验、合议评定、签署报告五个步骤。 工程介绍:施工单位对工程概况、施工特点等情况进行介绍;工程监理对质量、进度、投资、设计变更及现场签证等情况(尤其是隐蔽工程部分)进行介绍,公司现场代表作必要补充。 资料查验:工程验收小组人员根据各自职责对竣工资料进行认真审查,及时询问和记录。 现场查验:工程验收小组成员依据《验收要项》各自的职责和分工,采取外观检查、实际测量等手段,对工程质量、数量进行检验,并做好记录。 合议评定:现场查验结束后,验收小组组长召集验收人员进行工程综合评定。 签署报告:各项验收合格后验收小组成员签署验收报告。

光缆线路工程施工验收技术规范

中国移动通信集团安徽有限公司 光缆线路工程施工验收技术规范 中国移动通信集团安徽有限公司网络部 目录 第一章总则 (1) 第二章光缆及器材检验 (2) 第三章路由复测 (3) 第四章光缆配盘 (6) 第五章安装工艺 (7) 第六章中继段测试 (21)

第七章竣工验收 (22) 第八章附则 (24)

第一章总则 1.1中国移动通信集团安徽有限公司光缆线路工程施工验收规范(以下简称规范)是中国移动通信集团安徽有限公司光缆线路工程施工质量检验、随工检验和竣工验收的技术依据,适用于省内干线、城域传送网的新建、扩建和改建的光缆线路工程。 1.2光缆线路工程的验收应按信息产业部部颁的《邮电基本建设工程竣工验收办法》、集团公司相关文件、省公司下发的《中国移动通信集团安徽有限公司通信工程验收管理办法》(安移动网〔200 7〕142号) 、本规范以及设计文件规定进行,验收项目、内容和标准按本规范的要求办理。 1.3工程验收必须严格执行本规范,以确保工程质量。各级建设单位必须加强工程质量检查工作,通过监理单位或随工代表加强施工现场的质量检查,做好随工检验和隐蔽工程的签证工作。 1.4在施工过程中,施工单位应严格执行部颁有关施工质量检查的规定和设计规范要求。 1.5本规范主要包括安徽移动使用较多的管道、架空光缆和硅管管道的敷设。施工单位制定的施工操作规程应遵循本规范的要求。 1.6 本规范未尽事项应执行YD5121-2005《长途通信光缆线路工程验收规范》,YD/T5138-2005《本地网通信线路工程验收规范》、Y D5043-2005《长途通信光缆塑料管道工程验收规范》和GB50374-2 006《通信管道工程施工及验收技术规范》的相关要求。

工程项目竣工验收管理规定

独山子石化公司企业标准 Q/SY DS G 819-2014 工程项目竣工验收管理规定 1 范围 本标准规定了公司新建、改建、扩建工程项目竣工验收工作的内容与要求。 本标准适用于公司与新建、改建、扩建工程项目相关的部门和直属单位。 2 规范性引用文件 《炼油化工建设项目竣工验收管理规范》(Q/SY 1475) 《炼油化工建设项目交工技术文件管理规范》(Q/SY 1476) 3 术语和定义 3.1 工程承包商 指依据合同确立的、负责实施建设项目的工程总承包(EPC)、采购-施工总承包(PC)、施工总承包(C)、项目管理承包(PMC)、勘察设计等工作内容的企业。 3.2 工程监理 指依据合同确立的、负责实施工程施工过程监理的企业。 3.3 使用单位 指建设项目最终建成后接收转入生产运行或使用的单位。 3.4 竣工验收 是对符合竣工验收条件的建设项目或单项工程按国家、中石油有关规定进行检验并办理交接的工作;竣工验收是全面考核建设工作,检查是否符合设计要求和工程质量的重要环节,对促进建设项目(工程)及时投产,发挥投资效果,总结建设经验有重要作用。 建设项目竣工验收工作原则上应在投料试车工作结束后两年内完成。由于特殊原因,在规定时间内不能完成的可适当延期,但一般不宜超过投料试车工作完成后三年。 3.5 股份公司级竣工验收建设项目: 指批复初步设计概算总投资1亿元及以上的建设项目,以及股份公司指定组织竣工验收的建设项目。其中10亿元及以上的建设项目由炼油与化工分公司、炼化工程建设项目部组织竣工验收;1亿元及以上至10亿元的建设项目授权地区公司组织竣工验收。

3.6 地区公司级竣工验收建设项目: 指除股份公司级竣工验收以外的建设项目,三、四类工程项目以工程交接代替竣工验收。 4 职责 4.1 工程项目管理部是工程项目竣工验收的归口管理部门,负责编制本管理规定并具体负责以下内容: a)负责组织建设项目竣工验收的相关工作;在具备竣工验收条件后,负责起草成立竣工验收组织机构的文件,经公司主管领导审批后开始工作。 b) 督促协调各专业组的相关工作; c) 协调、审核各专业组编制整理的竣工验收文件、单项工作总结; d) 负责汇编竣工验收报告、编制竣工验收鉴定书,审核无误后报领导小组审定; e) 对股份公司级竣工验收项目,经初步验收符合条件后,上报炼油与化工分公司申请竣工验收。 4.2 各专业管理部门负责本专业从建设项目立项开始至竣工验收各阶段的资料准备工作,应做到竣工验收准备工作与工程建设同步。 5 管理流程(见附录A) 6 管理内容与要求 6.1 竣工验收的依据及条件 6.1.1 建设项目竣工验收的主要依据包括: a)国家及地方有关的法律、法规;国家及行业现行的标准、规范;股份公司有关的标准、规范和管理制度。 b)批(核)准的可行性研究报告、初步设计(基础设计)文件、施工图设计(详细设计)文件、设备技术文件以及主管部门的其他相关审批文件。 c)批准的建设项目消防、环境保护、安全设施和职业病防护设施专项验收的行政许可,档案验收及竣工决算审计的批复文件。 d)采用引进技术以及合资合作的建设项目,还应按照合同约定进行竣工验收。 6.1.2 建设项目达到下列条件,必须及时组织竣工验收。 a)建成投产并平稳运行。建设项目按批准的设计文件内容建成,经投料试车合格,能够连续生产出设计规定的合格产品。 b)达到设计指标。经过连续72小时试运考核,主要经济技术指标和生产能力达到设计要求;引进国外技术的建设项目,达到合同规定的生产考核指标要求。 c)生产组织系统建立并正常运行。生产组织、人员配备、生产物资供应、检修能力和规章制度等适应生产需要。 d)专项验收工作完成。 6.1.3 建设项目尚未全部达到竣工验收条件,应根据实际情况做如下处理:

建筑工程施工质量验收规范大全98077

建筑工程施工质量验收规范大全98077 建筑工程施工质量验收规范与表格释义大全详细介绍 第一部分建筑工程施工验收规范及强制性标准条文 盾构法隧道施工与验收规范(GB50446—2008) 盾构法隧道施工与验收规范(GB50446—2008)条文说明 建筑桩基技术规范(JGJ94—2008) 建筑桩基技术规范(JCJ94—2008)条文说明 城镇道路工程施工与质量验收规范(CJJ1—2008) 城镇道路工程施工与质量验收规范(CJJ1一2008)条文说明 建筑灭火器配置验收及检查规范(GB50444—2008) 建筑灭火器配置验收及检查规范(GB50444—2008)条文说明 塑料门窗工程技术规程(JGJ103—2008) 塑料门窗工程技术规程(JGJ103—2008)条文说明 早期推定混凝土强度试验方法标准(JGJ,T15——2008) 早期推定混凝土强度试验方法标准(JGJ,T15—2008)条文说明 地面辐射供暖木质地板铺设技术和验收规范(WB,T1037—2008) 工程建设施工企业质量管理规范(GB,T50430—2007) 工程建设施工企业质量管理规范(GB,T50430——2007)条文说明 消防通信指挥系统施工及验收规范(GB50401一2007) 消防通信指挥系统施工及验收规范(GB50401一2007)条文说明 气体灭火系统施工及验收规范(GB50263—2007) 气体灭火系统施工及验收规范(GB50263—2007)条文说明

建筑工程施工质量验收统一标准(CB50300—200下) 建筑工程施工质量验收统一标准(GB50300--2001)条文说明 建筑地基基础工程施工质量验收规范(GB50202--2002) 建筑地基基础工程施工质量验收规范(GB50202——2002)条文说明 砌体工程施工质量验收规范(GB50203—2002) 砌体工程施工质量验收规范(GB50203一2002)条文说明 混凝土结构工程施工质量验收规范(GB502Q4—2002) 混凝土结构工程施工质量验收规范(GB50204--2002)条文说明 木结构工程施工质量验收规范(GB50206—2002) 木结构工程施工质量验收规范(GB50206—2002)条文说明 屋面工程质量验收规范(GB50207—2002) 屋面工程质量验收规范(GB50207—2002)条文说明 地下防水工程质量验收规范(GB50208——2002) 地下防水工程质量验收规范(GB50208—2002)条文说明 建筑地面工程施工质量验收规范(GB50209—2002) 建筑地面工程施工质量验收规范(GB50209—2002)条文说明 建筑装饰装修工程质量验收规范(GB50210—2001) 建筑装饰装修工程质量验收规范(GB50210—2001)条文说明 建筑给水排水及采暧工程施工质量验收规范GB50242—2002 建筑给水排水及采暧工程施工质量验收规范(GB50242—2002)条文说明通风与空调工程施工质量验收规范(GB50243—2002) 通风与空调工程施工质量验收规范(GB50243—2002)条文说明 建筑电气工程施工质量验收规范(GB50303—2002)

工程项目竣工验收管理办法

工程项目竣工验收管理办法 一、总则 (一)为了加强工程管理,规范工程竣工验收工作程序,依据《房屋建筑和市政基础设施工程竣工验收规定》(建质﹝2013﹞171号)和《广西壮族自治区房屋建筑和市政基础设施工程质量安全监督管理规定》(桂建质﹝2014﹞3号)以及有关法律法规,特制定本办法。 (二)本办法适用于XXXXXX有限公司在建的工程。 二、符合工程竣工验收的条件 (一)完成工程设计和合同约定的各项施工内容。 (二)施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工验收申请报告。工程竣工验收申请报告应经项目经理和施工单位有关负责人审核签字。 (三)对于委托监理的工程项目,监理单位对工程进行了质量评估,具有完整的监理资料,并提出工程监理报告。工程监理报告应经总监理工程师和监理单位有关负责人审核签字。 (四)勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告。质量检查报告应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。

(五)有完整的技术档案和施工管理资料。 (六)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告,以及工程质量检测和功能性试验资料。 (七)有施工单位签署的工程质量保修书。 (八)对于住宅工程,进行分户验收并验收合格,按户出具《住宅工程质量分户验收表》。 (九)建设主管部门及工程质量监督机构责令整改的问题全部整改完毕。 (十)法律、法规规定的其他条件。 三、工程竣工验收管理程序 (一)施工单位完成设计文件和合同约定的各项施工内容,经自检确认工程质量符合有关法律、法规、工程建设强制性标准和验收规范后,可向监理公司提出申请竣工预验收。 (二)住宅工程必须经逐套验收合格后,方可进行竣工预验收。 (三)公司项目经理在收到监理单位提交的工程预验收申请后,请示项目管理部负责人预验收事宜,在获得批准后,告知项目监理机构,由项目总监理工程师组织施工单位项目经理和其他有关专业技术人员进行竣工预验收,对没有实行监理制的项目,由项目管理部组织相关技术人员实行预验收。预验收必须包含以下内容: 1.工程技术档案、工程质量控制资料是否真实、完整、有效;

架空管道直埋光缆线路工程施工规范

. 架空、管道、直埋光缆线路工程施工规范 第一部分架空光缆线路工程施工规范 根据本工程的特点,结合不同的施工工序,拟定不同的质量控制点。分公司应按照这些控制点实施逐点控制,依据设计和相关规范要求的指标和标准对质量进行逐点检查和验收,以达到工程质量符合工程总体验收标准之目的。 1、杆路 1) 路由复测 施工单位应对所施工的工程进行复测丈量,以设计单位提供的施工图设计为依据,确定杆路路由的具体位置、准确长度以及每根电杆的杆位,确定线路穿越障碍物的具体位置和相应保护措施,复测中继段距离时,应根据地形起伏,核算包括接头重叠长度、各种必要的预留长度在内的敷设总长度,并确定接头的具体位置。监理工程师采用见证或巡视的方法,检查复测所取得的数据是否与施工图纸相一致,以及复测单位所采取的纠偏技术措施,出现设计文件和施工图纸与实际要求不一致或其他必须变更设计才可以满足施工要求时,施工单位需现场通知监理单位并通过设计变更后才能进行下一工序的施工。 2) 立杆 (1) 电杆洞深

不同土质,水泥电杆的洞深亦不相同,施工时一定按规范要求,文档Word . 不得随意增减深度,防止造成安全和质量事故。监理按(一)表1规定的技术数据和偏差应小于-50mm的要求检查洞深。 (一)表1 水泥电杆洞深

杆距(2) 电杆间的距离按设计规定,允许±5m偏差,但不得随意加大设计杆距。 (3) 电杆的垂直度 利用简易量具检查电杆的垂直度。直线段的电杆轴心线应上下垂 50mm。直,其位置应在路由的中心线上,左右偏差应不大于文档Word . 100~150mm。因地形限水泥电杆杆路的角杆向线路转角点内移制而不能内移或装撑木的角杆可不内移。 100~200mm. 终端杆竖立后应向拉线侧倾斜(4) 杆根装置 施工时,监理必须及时检查杆根装置的装设。水泥电杆的杆根装400mm处。”形抱箍固定在距地面杆置有卡盘和底盘两种,卡盘用“U

1、SH3904-2014石油化工建设工程项目竣工验收规定

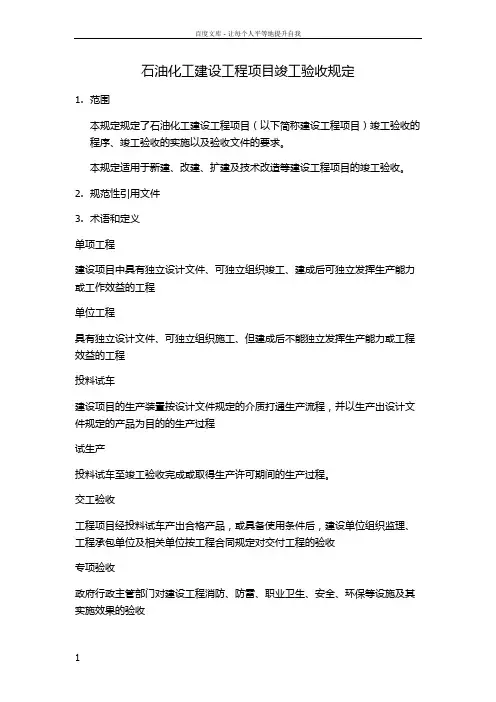

石油化工建设工程项目竣工验收规定 1.范围 本规定规定了石油化工建设工程项目(以下简称建设工程项目)竣工验收的程序、竣工验收的实施以及验收文件的要求。 本规定适用于新建、改建、扩建及技术改造等建设工程项目的竣工验收。 2.规范性引用文件 3.术语和定义 3.1单项工程 建设项目中具有独立设计文件、可独立组织竣工、建成后可独立发挥生产能力或工作效益的工程 3.2单位工程 具有独立设计文件、可独立组织施工、但建成后不能独立发挥生产能力或工程效益的工程 3.3投料试车 建设项目的生产装置按设计文件规定的介质打通生产流程,并以生产出设计文件规定的产品为目的的生产过程 3.4试生产 投料试车至竣工验收完成或取得生产许可期间的生产过程。 3.5交工验收 工程项目经投料试车产出合格产品,或具备使用条件后,建设单位组织监理、工程承包单位及相关单位按工程合同规定对交付工程的验收 3.6专项验收 政府行政主管部门对建设工程消防、防雷、职业卫生、安全、环保等设施及其实施效果的验收

3.7生产考核 石油化工生产装置在试车生产阶段,通过规定期限的连续运行,对设备的生产 能力、工艺指标、产品质量、设备性能、自控水平、消耗指标及环保指标等数 据实施测、采集并与设计值进行对比、分析与评价的活动 3.8竣工结算 承包商按合同规定的内容完成所承包的工程,经验收合格,与建设单位进行最 终工程款结算 3.9竣工决算 项目交工验收后,建设单位按照国家有关规定,以实物数量和货币指标为计量 单位,编制综合反映竣工项目从筹建开始到项目交付使用为止的全部建设费用、建成成果和财务情况的文件的过程,最终形成竣工决算报告 3.10竣工决算审计 建设项目竣工验收期间,审计部门对其竣工决算以及项目建设的真实性、合法 性和效益性进行的审计监督 3.11竣工验收 建设工程项目完成交工验收、专项验收、生产考核、竣工决算审计、档案验收、项目批准部门或其授权单位组织项目有关单位和部门进行工程验收,验收合格 并签署“竣工验收证书”的过程 4.总则 4.1建设工程项目竣工验收依据包括经批准的立项文件及调整文件、设计文件 及其修改文件、法律法规及标准规范等,引进技术项目还应包括签订的技术合 同 4.2建设工程项目竣工验收宜在签署“工程交工证书“后12个月内完成 4.3建设工程项目范围和实施计划发生重大变更是,经项目批准部门核准后, 可对已形成生产能力或举杯使用功能部分工程组织验收 4.4

建筑工程施工质量验收规范

建筑工程施工质量验收规范 第一章建筑工程施工质量验收统一标准 一、总则 1、加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制订本标准。 2、本标准适用于建筑工程施工质量的验收,并作为建筑工程各专业工程施工质量验收规范的统一准则。 3、本标准依据现行国家有关工程质量的法律、法规、管理标准和有关技术标准编制。建筑工程各专业工程施工质量验收规范必须与本标准配全使用。 二、术语 1、建筑工程:为新建、改建或扩建房屋建筑物和附属构筑物设施所进行的规划、勘察、设计和施工、竣工等各项技术工作和完成的工程实体。 2、建筑工程质量:反映建筑工程满足相关标准规定或合同约定的要求包括其在安全、使用功能及其在耐久性能、环境保护等方面所有明显和隐含能力的特性总和。 3、验收:建筑工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同以检验批、分项、分部、单位工程的质量进行抽样复验,根据相关标准以书面形式对工程质量达到合格与否做出确认。 4、进场验收:对进入施工现场的材料、构配件、设备等按相关标准规定要求进行检验,对产品达到合格与否做出确认。 5、检验批:按同一的生产条件或按规定的方式汇总起来供检验用的,由一定数理样本组成的检验体。 6、检验:对检验项目中的性能进生量测、检查、试验等,并将结果与标准规定要求进行比较,以确定第项性能是否合格所进行的活动。 7、见证取样检测:在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送至具备相应资质的检测单位所进行的检测。 8、交接检验:由施工的承接方与完成方经双方检查并对可否继续施工做出确认的活动。 9、主控项目:建筑工程中的对安全、卫生、环境保护和公众利益起决定性作用的检验项目。 10、一般项目:除主控项目以外的检验项目。 11、抽样检验:按照规定的抽样方案,随机地从进场的材料、构配件、设备或建筑工程检验项目中,按检验批抽取一定数量的样本所进行的检验。

单位工程竣工验收管理制度

单位工程竣工验收管理制度 一、竣工验收负责人及牵头组织单位 1、施工完毕的开、掘巷道,由总工程师负责,生产科牵头,组织有关单位(安全科、机电科、地测科、运输队、通风科、供应科、矿调度、人事科、施工队组、安装部门)进行现场验收; 2、安装综采设备前的回采生产系统,由生产矿长负责,调度室牵头,组织有关单位(生产科、地测科、安全科、机电科、运输队、通风科、供应科、人事科、安装部门)进行现场验收; 3、综采设备安装完毕的回采工作面,由机电矿长负责,机电科牵头,组织有关单位(安全科、生产科、运输队、地测科、通风科、供应科、矿调度、人事科、安装部门)进行现场验收; 4、回采收尾结束的综采工作面,由总工程师负责,生产科牵头,组织有关单位(安全科、机电科、地测科、运输队、通风科、供应科、矿调度、人事科、施工队组、安装部门)进行现场验收; 5、综采设备拆除完毕的回采工作面,由机电矿长负责,机电科牵头,组织有关单位(安全科、生产科、地测科、运输队、通风科、供应科、矿调度、人事科、安装部门)进行现场验收; 6、其它单位工程(如皮带铺设、绞车地锚、拉底、劈帮、巷道维修、峒室施工、供排水、供电、供风、供气、地质勘探等),由专业对口科室负责牵头,组织有关单位进行现场验收。 二、竣工验收的程序及规定 1、单位工程竣工后,首先本单位进行预验,达到标准后向矿提出验收申请。 2、矿牵头科室负责组织有关单位进行现场验收,出具纪要,并根据纪要和相关文件、资料,督促施工单位按期整改,并及时组织有关单位进行复查落实。 3、掘进送巷及其它开掘单位工程,必须按设计、作业规程及质量标准化要求,结合巷道用途,考虑设备运输、布置和安装、通风和通风设施的构筑、排水等,对巷道成形、断面规格、支护质量、风水电管路、轨道、绞车峒室、油脂库、配件库等进行全面验收。工程验收移交前,皮带、溜子、电缆、管路、轨道等设施不得擅自拆除;如需拆除时,必须经生产、机电、通风、供应等部门同意,并办理书面手续。 4、综采设备安装,从安装准备到安装完毕(综采队接面前),工作面及两巷相应设施、设备包括电缆、管路、轨道、绞车、通风工程、防尘降尘设施、巷道支护等均由安装区管理,并负责其完好;综采设备安装必须按安装设计及回采要求进行静、动态验收,先对支架、采机、刮板输送机、转载机、胶带输送机、各种类开关、电缆管线、轨道、通风灭尘等综采配套设备及设施在停机状态下验收,然后进行单机试运转、联合试运转(时间均不少于2小时)以及试采(不少于两刀煤)的验收,以确保综采队接面后能正常回采。 5、综采面收尾结束,必须按收尾措施,对铺联网、通道成型质量、通道规格、通道支护、支架支护及机电设备、支护器材等全面进行验收,以确保综采设备的安全顺利拆除。综采面收尾结束移交时,由生产、机电、通风、运输、供应、安监等单位一起确定回收支护材料、轨道等的距离、位置和数量等;此外,电缆、皮带、轨道以及其它专用工具移交退租时,必须按《东曲矿物资管理办法》执行。 6、所有工作面及设备、设施交接要有书面手续,并有机电、供应等部门的签字。

光缆线路工程施工验收技术规范

中国移动通信集团安徽有限公司光缆线路工程施工验收技术规范 中国移动通信集团安徽有限公司网络部

目录 第一章总则 (1) 第二章光缆及器材检验 (2) 第三章路由复测 (3) 第四章光缆配盘 (6) 第五章安装工艺 (7) 第六章中继段测试 (21) 第七章竣工验收 (22) 第八章附则 (24)

第一章总则 1.1中国移动通信集团安徽有限公司光缆线路工程施工验收规范(以下简称规范)是中国移动通信集团安徽有限公司光缆线路工程施工质量检验、随工检验和竣工验收的技术依据,适用于省内干线、城域传送网的新建、扩建和改建的光缆线路工程。 1.2光缆线路工程的验收应按信息产业部部颁的《邮电基本建设工程竣工验收办法》、集团公司相关文件、省公司下发的《中国移动通信集团安徽有限公司通信工程验收管理办法》(安移动网〔2007〕142号) 、本规范以及设计文件规定进行,验收项目、内容和标准按本规范的要求办理。 1.3工程验收必须严格执行本规范,以确保工程质量。各级建设单位必须加强工程质量检查工作,通过监理单位或随工代表加强施工现场的质量检查,做好随工检验和隐蔽工程的签证工作。 1.4在施工过程中,施工单位应严格执行部颁有关施工质量检查的规定和设计规范要求。 1.5本规范主要包括安徽移动使用较多的管道、架空光缆和硅管管道的敷设。施工单位制定的施工操作规程应遵循本规范的要求。 1.6 本规范未尽事项应执行YD5121-2005《长途通信光缆线路工程验收规范》,YD/T5138-2005《本地网通信线路工程验收规范》、YD5043-2005《长途通信光缆塑料管道工程验收规范》和GB50374-2006《通信管道工程施工及验收技术规范》的相关要求。

石化工程竣工验收规定

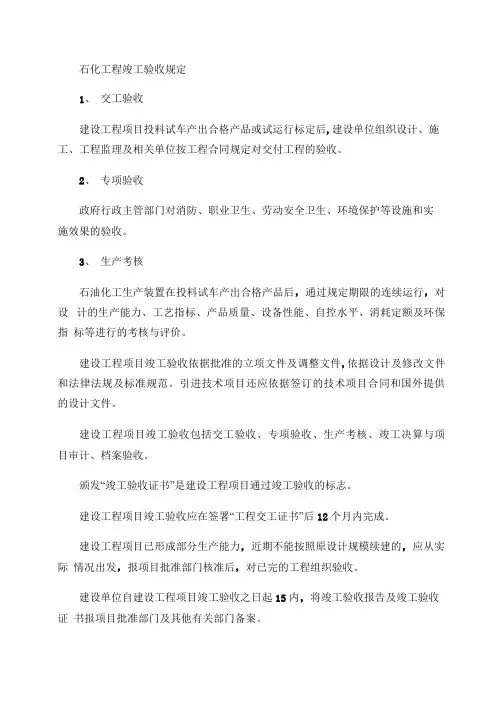

1、交工验收 建设工程项目投料试车产出合格产品或试运行标定后,建设单位组织设计、施工、工程监理及相关单位按工程合同规定对交付工程的验收。 2、专项验收 政府行政主管部门对消防、职业卫生、劳动安全卫生、环境保护等设施和实施效果的验收。 3、生产考核 石油化工生产装置在投料试车产出合格产品后,通过规定期限的连续运行,对设计的生产能力、工艺指标、产品质量、设备性能、自控水平、消耗定额及环保指标等进行的考核与评价。 建设工程项目竣工验收依据批准的立项文件及调整文件,依据设计及修改文件和法律法规及标准规范。引进技术项目还应依据签订的技术项目合同和国外提供的设计文件。 建设工程项目竣工验收包括交工验收、专项验收、生产考核、竣工决算与项目审计、档案验收。 颁发“竣工验收证书”是建设工程项目通过竣工验收的标志。 建设工程项目竣工验收应在签署“工程交工证书”后12个月内完成。 建设工程项目已形成部分生产能力,近期不能按照原设计规模续建的,应从实际情况出发,报项目批准部门核准后,对已完的工程组织验收。 建设单位自建设工程项目竣工验收之日起15内,将竣工验收报告及竣工验收证书报项目批准部门及其他有关部门备案。 建设工程项目的竣工验收应接受建设行政主管部门或者其它有关部门委托的建设工程质量监督机构的监督。 竣工验收程序 1、建设工程项目投入运行前,建设单位必须办理特种设备注册登记,申请进行消防验收及职业卫生、劳动安全卫生、环境保护等设施验收。 2、投料试车产出合格产品或试运行生产标定后,进行交工验收。 3、试生产阶段,进行职业卫生、劳动安全卫生、环境保护设施实施效果检测及验收。 4、试生产阶段,进行生产考核或生产标定。 5、建设单位编制竣工决算,办理项目审计。 6、建设单位办理档案验收。 7、建设单位编写竣工验收报告,并向项目批准部门提出竣工验收申请。 8、建设工程项目批准部门组织竣工验收。 建设工程项目交工验收应符合下列规定: 1、建设单位已按工程合同完成工程结算的审核,并签署结算文件; 2、设计单位已完成竣工图; 3、施工单位按SH3503的规定向建设单位移交工程建设交工技术文件; 4、施工单位出具工程质量保修书; 5、工程监理单位按GB/T50328的要求向建设单位移交监理文件。 建设工程项目投料试车并生产出合格产品或试运行生产标定后,建设、设计、施工、工程监理及相关单位办理工程交工验收手续,签署“工程交工证书”。

工程竣工验收及移交管理办法

工程竣工验收及移交管理办法 文件编号:GCGL第013号 第一章总则 第1条为规范公司工程竣工验收及移交形成规范化、标准化、程序化,确保工程竣工验收及移交的职责明确,顺利进行,结合公司实际情况,制定本办法。 第2条工程竣工验收及移交是公司生产管理工作中的一个重要环节,本办法所涉及到的部门应严格按照职责实施各项工作,将工程顺利移交。 第二章验收的基本程序 第3条工程竣工验收应遵循三方验收的基本程序,即施工单位自验,监理单位初验、工程管理部复验。 第三章竣工验收应具备的条件 第4条建设工程竣工验收应当具备下列条件。 1、完成建设工程设计和施工合同约定的各项内容; 2、有完整的技术档案和施工管理资料; 3、有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告; 4、有勘察、设计、施工、工程监理等单位分别签署的质量合格文件; 5、有施工单位签署的工程保修书。 第四章工程的竣工验收 第5条单位(元)工程竣工验收。 1、根据行业施工特点由公司专门委托专业施工单位施工的单位(元)工程(如高

压供电工程、天然气工程、智能化系统工程、消防报警工程、电梯工程等)在 完成施工合同规定的全部施工内容后,经施工单位自检合格后,向监理单位正 式申请验收、同时提交全套的竣工验收资料一式三份。 2、监理单位应在收到施工单位验收申请后的14日内,完成竣工资料审查工作,并组织 监理人员进行验收检查,并将现场检查验收过程中发现的缺陷问题书面汇总,通知 施工单位限期整改。整改完毕,经监理单位复查合格后,由监理公司将审查完毕的 竣工资料及清单、连同全套监理验收资料及清单和监理单位工程质量评价报告、监 理质量检验报告等一式三份提交工程管理部,申请工程正式验收。 3、工程管理部在接到验收申请的14日内,完成对施工单位竣工报告和资料的复查 和对监理单位报送的监理报告、质量检验资料的审查;工程管理部组织工程审 算部、营销策划部等各相关专业和主管工程师、设计单位、监理单位、施工单 位、物业公司进行单位(元)工程的竣工验收。对验收过程中发现的缺陷问题 书面汇总通知施工单位限期整改完毕。经复查合格后,书面正式签署由监理单 位签发的《工程竣工验收移交单》一式三份。单位(元)工程进入缺陷责任期。第7条单项工程竣工验收。 1、单项工程(或分期建设的工程项目)所包含的所有单位(元)工程均竣工验收 完毕后方具备单项工程竣工验收的条件。 2、根据工程管理部批准的工程项目分期建设计划的要求,先期竣工的单项工程(或 分期建设的工程项目)应在完成竣工验收后移交物业公司管理。 3、单项工程(或分期建设的工程项目)在完成施工合同规定的全部施工内容后, 经施工单位自检合格后,向监理单位正式申请验收,同时提交全套的竣工验收 资料一式三份。 4、监理单位应在收到施工单位验收申请后的14日内,完成竣工资料审查工作,并 组织监理人员进行验收检查,并将现场检查验收过程中发现的缺陷问题书面汇 总,通知施工单位限期整改。整改完毕,经监理单位复查合格后,由监理公司 将审查完毕的竣工资料及清单、连同全套监理验收资料及清单和监理单位工程 质量评价报告、监理质量检验报告等一式三份提交工程管理部,申请工程正式

最新光缆线路工程验收标准

光缆线路工程验收标准 一、机房端 1、入局光缆在进出孔、ODF架端要挂牌编号,标牌与竣工资料相符; 2、进/出局光缆和用户光缆应全部检查光缆的预留长度、盘放安置、保护措施及成端质量。 3、进/出局光缆内的金属构件在终端处要接地; 4、入局光缆进出孔要用防火泥堵塞; 5、光缆在槽道中布放应顺直,无明显扭绞、交叉,不得溢出槽道,拐弯适度,无死弯,光 缆进出槽道部位应绑扎并有挂牌; 二、交接箱 1、交接箱装配应零配件齐全,接头排应无损坏,端子牢固,编扎好的成端光缆应在箱内固定,并进行对号测试和绝缘测试,漆面应完好。 2、交接箱必须单设接地,接地线应符合设计要求,其接地电阻应不大于10欧姆。进入交接箱的光缆必须接地并挂标识牌。 3、交接箱箱号、光缆编号的漆写(印)应符合设计要求,交接箱箱盖的内侧有光缆线路路由示意图。交接箱内跳纤布放合理、整齐,无接头且不影响模块支架开启; 4、墙式交接箱的安装位置,应选择坚实、牢固、安全的墙面,交接箱底部距地平线、箱体距墙角应符合设计要求(包括室内交接箱);架空交接箱的安装,应根据设计要求采用H型杆,并加装工作平台;落地式交接箱的安装位置的选择箱体就位的坚固件必须牢固、安全、可靠,安装高度、防潮措施应符合设计要求。 5、成端是否规范(要有余留,保证可随时调换,特别是主干光缆部分) 6、交接箱下方光缆进出口、光缆引管上端必须进行防鼠、蚁处理。 三、线路 架空杆路: 1、架空光缆抽查的长度应不小于光缆全长的10%,沿线检查杆路与其他设施间距(含垂直、水平)、光缆及接头安装质量、预留光缆盘放、与其他线路交越、靠近供电线保护措施。 2、电杆应按设计规定的杆距立杆。一般情况下,市区光缆线路的杆距为35~40m,郊区明线线路的杆距为45~50m。因地形特殊情况距离不要超过65米。

1、SH3904-2014石油化工建设工程项目竣工验收规定

石油化工建设工程项目竣工验收规定 1.围 本规定规定了石油化工建设工程项目(以下简称建设工程项目)竣工验收的程序、竣工验收的实施以及验收文件的要求。 本规定适用于新建、改建、扩建及技术改造等建设工程项目的竣工验收。 2.规性引用文件 3.术语和定义 3.1单项工程 建设项目中具有独立设计文件、可独立组织竣工、建成后可独立发挥生产能力或工作效益的工程 3.2单位工程 具有独立设计文件、可独立组织施工、但建成后不能独立发挥生产能力或工程效益的工程 3.3投料试车 建设项目的生产装置按设计文件规定的介质打通生产流程,并以生产出设计文件规定的产品为目的的生产过程 3.4试生产 投料试车至竣工验收完成或取得生产许可期间的生产过程。 3.5交工验收 工程项目经投料试车产出合格产品,或具备使用条件后,建设单位组织监理、工程承包单位及相关单位按工程合同规定对交付工程的验收 3.6专项验收 政府行政主管部门对建设工程消防、防雷、职业卫生、安全、环保等设施及其实施效果的验收 3.7生产考核 石油化工生产装置在试车生产阶段,通过规定期限的连续运行,对设备的生产能力、工艺指标、产品质量、设备性能、自控水平、消耗指标及环保指标等数据实施测、采集并与设计值进行对比、分析与评价的活动 3.8竣工结算

承包商按合同规定的容完成所承包的工程,经验收合格,与建设单位进行最终 工程款结算 3.9竣工决算 项目交工验收后,建设单位按照国家有关规定,以实物数量和货币指标为计量 单位,编制综合反映竣工项目从筹建开始到项目交付使用为止的全部建设费用、建成成果和财务情况的文件的过程,最终形成竣工决算报告 3.10竣工决算审计 建设项目竣工验收期间,审计部门对其竣工决算以及项目建设的真实性、合法 性和效益性进行的审计监督 3.11竣工验收 建设工程项目完成交工验收、专项验收、生产考核、竣工决算审计、档案验收、项目批准部门或其授权单位组织项目有关单位和部门进行工程验收,验收合格 并签署“竣工验收证书”的过程 4.总则 4.1建设工程项目竣工验收依据包括经批准的立项文件及调整文件、设计文件 及其修改文件、法律法规及标准规等,引进技术项目还应包括签订的技术合同 4.2建设工程项目竣工验收宜在签署“工程交工证书“后12个月完成 4.3建设工程项目围和实施计划发生重大变更是,经项目批准部门核准后,可 对已形成生产能力或举杯使用功能部分工程组织验收 4.4 4.5建设工程项目竣工验收完成之日起15日,建设单位应将“竣工验收报告” 及“竣工验收证书”报项目批准部门及其他有关部门备案 4.6建设工程项目的竣工验收应接受建设行政主管部门或者其他有关部门委托 的建设工程质量监督机构的监督 5.竣工验收的程序与要求 5.1竣工验收程序 5.1.1建设工程项目投入试生产前,建设单位应向政府行政主管部门办理消防 验收,防雷设备验收、试生产(使用)方案备案,试生产申请等相关手续 5.1.2特种设备投入使用前或者投入使用后30日,应向特种设备安全监督管理 部门办理登记手续 5.1.3装置投料试车产出合格产品并连续运行72小时后,可进行交工验收,且 应在投产后的三个月完成

新版建筑工程施工质量验收标准规范标准

新版建筑工程施工质量验收标准规 1、新版标准规编制提出“验评分离,强化验收,完善手段,过程控制”的十六字方针。 2、为了加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制订了《建 筑工程施工质量验收统一标准》。 3、检验批:按同一的生产条件或规定的方式汇总起来供检验用的,由一定数量样本组成的检 验体。 4、主控项目:建筑工程中对安全、卫生、环境保护和公共利益起决定性作用的检验项目。 5、一般项目:除主控项目以外的检验项目。 6、抽样检查:按照规定的抽样检查,随机地从进场的材料、构配件、设备或建筑工程检验项 目中,按检验批取一定数量的样本所进行的检验。 7、抽样方案:根据检测项目的特性所确定的抽样数量和方法。 8、观感质量:通过观测和必要的测量所反映的工程外在质量。 9、施工现场质量管理应有相应的施工技术标准,健全的质量管理体系、施工质量检验制度和 综合施工质量水平评定考核制度。 10、涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测。 11、工程的观感质量应由验收人员通过现场检测,并应共同确认。 12、检验批的质量检验,应根据检测项目的特点在下列抽样方案中进行选择:对重要的检测项目当(尚)可采用简易快速的检测方法时,可选用全数检验方案。经实践检测的有效的抽样方案。 13、建筑规模较大的单位工程,可将其能形成独立使用功能的部分分为一个单位工程。 14、分项工程应按主要工种、材料、施工工艺、设备类别等进行划分。 15、检验批可根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行划分。 16、室外工程可根据专业类别和工程规模划分单位(子单位)工程。 17、检验批合格质量应符合下列规定:1、主控项目和一般项目的质量经抽样检验合格。2、具有完整的施工操作依据、质量检查记录。 18、分项工程质量验收应符合下列规定:1、分项工程所含的检验批均应符合合格质量的规定。 2、分项工程所含检验批质量验收记录应完整。 19、分部(子分部)工程质量验收合格应符合下列规定:1、分部(子分部)所包含的分项工程的质量均应验收合格。2、质量控制资料完整。3、地基和基础、主体结构和设备安装等分部工程有关安全及功能检验和抽样检测结果应符合有关规定。4、观感质量验收应符合要求。 20、单位(子单位)工程质量验收合格应符合下列规定:1、单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。2、质量控制资料应完整。3、单位(子单位)工程所包含分部工程有关安全和功能的检测资料应完整。4、观感质量验收应符合要求。 21、当建筑工程质量不符合要求时,应按下列规定进行处理:1、经返工重做或更换器具、设备的检验批,应重新进行验收。2、经由资质的检测单位检测鉴定能够达到设计要求的检验批,应予以验收。3、经由资质的检测单位检测鉴定达不到设计要求,但经原设计单位核算认可能够满足结构安全和使用功能的检验批,应予以验收。4、经返修或加固的分项、分部工程,虽然改变外形尺寸但仍能够满足安全使用要求,可按技术处理方案和协商文件进行验收。 22、通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁验收。 23、当参加验收各方对工程质量验收意见不一致时,可请当地建设行政主管部门或工程质量监督机构协调处理。

光缆工程验收规范标准

光缆工程验收内容及标准 1、竣工资料:单点验收时,除了要有图纸,还必须要附上工程说 明;项目验收时,必须要有装订成册的整本竣工资料。验收时, 设计单位必须派人带上该工程的设计文件一起参加验收,竣工 图纸与设计图纸有出入的地方,必须要有设计变更。竣工图纸 必须附有管孔排布图、子管占用图以及工作量表,图纸必须要 与现场相符,并有足够的参照物, 2、竣工测试记录:包括光缆配盘图、单盘光缆衰减统计表、光纤 接头损耗测试记录表、光纤线路衰减测试表、光纤后向散射信 号曲线检查记录表等。 3、线路检查内容和标准 ①按设计要求在光缆线路上安装光缆警示牌,并在图纸上标示 出来。 ②子管中间不能有接头,未放光缆的子管必须用管塞封堵,未 放子管的 PVC 管要加堵塞。子管要伸出喇叭口 10-15 厘米,并用细铁丝绑扎好。 ③手孔内的光缆不准垮井铺设,要沿手孔壁铺设,光缆转弯要 顺畅,光缆出子管口 15cm 内不能有弯曲。 ④手孔内光缆必须紧靠手孔壁,绑扎在弯头膨胀螺丝上(两个 弯头,弯头朝下),位置不影响以后其他光缆的布放。用塑料扎 带绑扎,绑扎结朝内,光缆用网纹管保护。网纹管等保护套管 应该伸入到子管内 10cm(96 芯以下,含 96 芯),96 芯以上的光缆网纹管等保护套管应该伸入到子管内 5-10cm。

⑤在井内两端距子管口 30-35cm 处,应各悬挂光缆吊牌一块,吊牌方向朝上应该一致,并方便打开井盖时看到,如井内有接头盒,需在每条光缆离接头盒出口处 10-15cm 处再挂一个吊牌,用塑料扎带绑扎。 ⑥对于井内盘留光缆的,盘留的光缆需要用红色漆包铜线绑扎固定。

⑦管道光缆接头盒安放 (a)人孔内的光缆接头盒安装位置应符合设计要求,接头应有定位措施,安装牢固。 (b)人孔内光缆余长应盘绕、捆扎整齐,将盘好的余长光缆采用挂钩或盘架固定在人孔壁上,用单枝红扎线绑扎。 (c)光缆割接工程后,受影响的基站、机房、汇接环的纤芯分配表都需要更新。 ⑧架空和吊空光缆检查内容和标准: 1、架空光(电)缆的引上保护:电杆安装引上钢管,位置、高度、弯头等安装应安全、牢固,符合技术要求。 2、转弯处的电杆或靠近路边的电杆底部需喷上红白相间的标志。

石油化工建设工程竣工验收一般程序

石油化工建设工程竣工验收一般程序 1J421201竣工验收的内容 (1)竣工验收的概念 施工项目的竣工验收是指承包人按照施工合同的约定,按设计文件规定的工程全部内容建成,经发包人组织竣工验收及工程移交的过程。(此概念的理解应包括以下几方面的内容:一是竣工验收是一项工作,是一个过程,是整个工程建设项目的最后一个阶段;二是交工人是施工单位或叫承包人;三是组织人是发包人或叫业主、建设单位;四是交工的基本条件是施工合同约定的内容和设计文件规定的工程全部建成。) (2)竣工验收的一般规定 主要包括以下3条: ①施工项目竣工验收的交工主体是承包人,验收主体是发包人。 ②承包人交付竣工验收的施工项目,必须符合《建筑法》第六十一条的规定“交付竣工验收的建筑工程必须符合规定的质量标准,有完整的工程技术经济资料和经签署的工程保修书,并具备国家规定的其他竣工条件。”(第二条中应重点掌握的是对交付的工程的基本要求。交付的工程项目必须符合规定的质量标准,有完整的工程技术经济资料和经签署的工程保修书) ③发包人组织竣工验收时,必须按照《建设工程质量管理条例》

第十六条之规定的竣工验收条件执行。(第三条规定强调的是业主或建设单位组织的验收工作不得随意进行,必须按《建设工程质量管理条例》执行) (3)竣工验收准备 竣工验收准备工作包括以下几个方面:(为便于记忆,根据书上的内容,可以概括归纳为以下6个方面。) ①全面自查自检。(自查自检对象是工程实体和竣工资料) ②成立收尾组织。(落实责任人和明确收尾职责) ③编制收尾计划。(此计划要根据全面自查自检的情况进行编制) ④组织进行整改。(项目技术负责人具体负责组织整个项目的整改工作) ⑤检查整改情况。(由项目负责人和技术负责人组织,对收尾计划执行情况和整改情况进行认真细致的检查) ⑥提出验收申请。(承包人在以上工作完毕后,向发包人或业主、建设单位发出预约竣工验收通知书,说明拟交工项目情况,商定有关竣工验收事宜。) (4)竣工验收的内容 竣工验收的内容包括两个方面:(用计算机术语说,验收包括软件的验收和硬件的验收) ①施工现场工程实物验收。 ②工程技术经济资料验收。 (5)竣工验收依据的文件

单位工程竣工验收管理办法

单位工程竣工验收管理办法 单位工程竣工验收是集团公司对工程建设进行管理的重要手段,是对单位工程建设成果的全面检查与评价,为了做好该项工作,特制定该办法。 一、验收条件 1、单位工程按设计完成;无超计划、超概算情况发生。 2、工程管理资料含:⑴批文⑵论证结论、立项通知⑶ 招(议)标手续⑷合同、技术协议⑸开工报告。 3、工程技术资料齐全完整。 4、单位工程经监理单位、建设单位初验合格,并提交 监理评估报告或初验报告; 5、向集团公司申请单位工程竣工验收申请。 二、参加单位人员 1、矿建项目:战略规划部质监站生产处通风处机 电处安监局企管部财务部审计部 2、非煤建设项目:战略规划部质监站安监局机 电处煤质处(洗煤厂项目参加)煤化工研究所(煤 化工项目参加)企管部财务部审计部 三、验收程序 1、施工单位汇报单位工程施工及质量情况; 2、监理单位对工程质量全面评估;

3、建设单位汇报单位工程立项、限额设计、计划、招 议标、合同情况,以及工程进度、质量、安全、投 资等情况。 4、验收人员分专业组进行竣工验收; 5、各专业组汇报验收情况及存在问题; 6、建设单位就验收各专业组发现的问题,提出整改意 见、根据工程规模和复杂程度及存在问题,限定7 —15天的整改时间,限期整改; 7、根据存在问题的严重程度可委托建设单位和监理单 位组织复验,并报送整改回执单,确认已整改;或 组织相关业务部室进行复验,确认已整改后,发放 竣工验收证明书。 四、各专业组人员组成及职责任务: 1、土建组由战略规划部工程科牵头,预算科、质监站等部门相关人员组成,负责对土建工程质量情况进行检查、验收。 2、矿建组由生产处牵头,质监站、通风处、安监局、战略规划部等部门相关人员组成,负责对矿建工程质量情况进行检查、验收。 3、机电安装组由机电处牵头,质监站、战略规划部等部门相关人员组成,负责对机电安装工程质量情况进行检查、验收。
