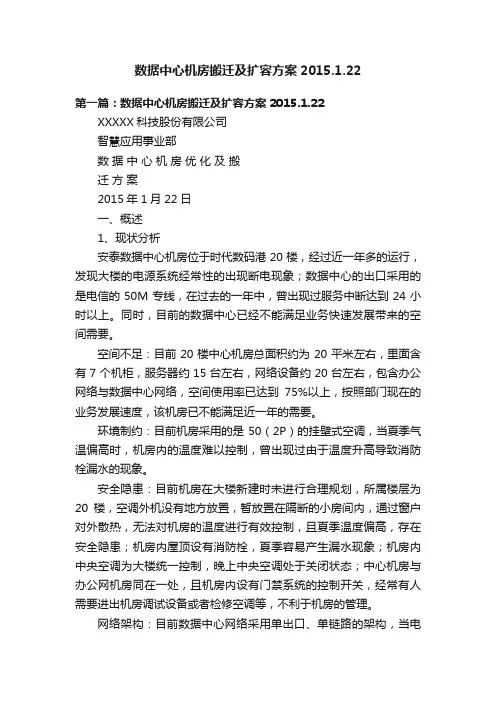

当前位置:文档之家› 数据中心机房搬迁及扩容技术方案2015.1.22

数据中心机房搬迁及扩容技术方案2015.1.22

数据中心机房搬迁及扩容技术方案2015.1.22
数据中心机房搬迁及扩容技术方案2015.1.22

XXXXX科技股份有限公司

智慧应用事业部

2015年1月22日

一、概述

1、现状分析

安泰数据中心机房位于时代数码港20楼,经过近一年多的运行,发现大楼的电源系统经常性的出现断电现象;数据中心的出口采用的是电信的50M专线,在过去的一年中,曾出现过服务中断达到24小时以上。同时,目前的数据中心已经不能满足业务快速发展带来的空间需要。

空间不足:目前20楼中心机房总面积约为20平M左右,里面含有7个机柜,服务器约15台左右,网络设备约20台左右,包含办公网络与数据中心网络,空间使用率已达到75%以上,按照部门现在的业务发展速度,该机房已不能满足近一年的需要。

环境制约:目前机房采用的是50(2P)的挂壁式空调,当夏季气温偏高时,机房内的温度难以控制,曾出现过由于温度升高导致消防栓漏水的现象。

安全隐患:目前机房在大楼新建时未进行合理规划,所属楼层为20楼,空调外机没有地方放置,暂放置在隔断的小房间内,通过窗户对外散热,无法对机房的温度进行有效控制,且夏季温度偏高,存在安全隐患;机房内屋顶设有消防栓,夏季容易产生漏水现象;机房内中央空调为大楼统一控制,晚上中央空调处于关闭状态;中心机房与办公网机房同在一处,且机房内设有门禁系统的控制开关,经常有人需要进出机房调试设备或者检修空调等,不利于机房的管理。

网络架构:目前数据中心网络采用单出口、单链路的架构,当电

信的出口故障时,数据中心对外提供的服务将无法继续;在网络架构中,所有的链路全部为单链路(服务器与网络设备之间、网络设备与网络设备之间、出口与运营商之间),如果单链路中的某一个点出现问题,将导致服务终端。在现有的网络架构中,未考虑到网络安全因素,易出现网络入侵等事件。

备用电源:目前机房采用10KVA的UPS电源,其上不但接有数据中心的设备,而且接有办公网络的设备,当UPS供电时,负载已达到100%,已不能满足后期业务发展的需要。

在此背景下,我部门提出了对数据中心进行优化及搬迁的方案,以解决当前所面临的各种问题,从而确保数据中心满足部门未来三年的业务发展需要。

2、建设内容

根据总体规划,现将机电产业园光伏厂房中原设计为仓库的位置规划为中心机房,该房间总面积约50平M左右,位于三楼,全部用于放置数据中心的相关设备。本次规划中涉及到以下几个方面:(1)机房整体的装修;

(2)强电系统与备用电源UPS的部署;

(3)弱电及硬件架构规划与部署;

(4)网络架构与网络安全规划;

(5)机房监控与门禁系统部署;

(6)机房空调部署;

机房规划示意图如下:

机房规划示意图

3、规划原则

(1)前瞻性及灵活性

本机房的规划及配套电源设计应立足于业务系统长远的发展需求,统一规划、统一布局,为系统的进一步扩容预留充足的配套资源。(2)高可靠性

配套电源及机房空调设备的持续高可用性是保障系统高效、稳定运行必不可缺的前提条件。网络架构的冗余性是保障业务7x24小时不间断的基础。

(3)安全性

机房的物理安全以及网络安全是机房建设中必不可少的因素。物理安全,是指防火、防盗、防水、防小动物入侵等;网络安全,是指防病毒、防入侵、防漏洞等。

(4)管理方便性

机房的通过远程视频监控、环境监测报警以及本地化值班处理问题的模式,可以使得在数码港以及在现场的管理人员实现有效的信息互动,便于机房日常管理。

二、建设方案

1、机房整体的装修

在机房的整体装修中,采用HDG.600无边静电地板进行铺设,距离地面高度为20~25cm左右,吊顶采用硫酸钙板进行吊顶,照明使用九盏新亚格 600*600规格的栅灯。照明系统分为机房正常照明与机房事故照明,正常照明系统接入市电,事故照明接入UPS。

2、强电系统与备用电源UPS的部署

2.1强电系统部署

根据规划,每个机柜下面需要配备两个16A输出的电源面板,一个为市电电源,一个为UPS电源。所有开关均带漏电保护,并加装浪涌防雷器。UPS主机为三进三出, UPS的接入线取自动力柜的三相市电,由于已有一台10KVA的UPS,故将原10KVA的UPS分配给含网络机柜在内的三个机柜和监控、门禁、机房事故照明。剩下的机柜全部由20KVA的UPS进行平均分配。若设备后期UPS负载已超过额定值,

可根据实际情况增加相应功率的电池组。

强电接入一共设计两个配电柜,一个为市电的动力柜,一个为UPS 配电柜,机房内所有的电源都需配备独立的控制开关,以便在故障检修或者其他原因引起的事故时能够进行有效的控制。机房的强电主干线上需配备独立的三相四线多功能电表,记录机房的电量消耗情况。

机房接地系统,通过导线将电路中的某一点或者某一金属壳体连接在一起,形成电气通路,使危及人身或者设备的电流易于流到大地。从而保障机房工作人员以及机房设备的安全。

强电设计图如下:

图1.强电动力柜

图2.UPS电力柜1

图3.UPS电力柜2

2.2备用电源UPS部署

原数据中心已有一台10KVA的UPS,由于设备的增加,该UPS已不能再负载其他的新增设备。故本次规划中,新增了一台20KVA的

UPS。按照设计,每个机柜中的最大负载为4KW,即按照8台设备,

每台设备500W计算,但实际的负载基本应该维持在3KW以内。根据UPS设计原理,配置的负载应该在实际的负载上乘以系数1.5,且考虑到暂时使用不了太大的UPS,故本次选用了20KVA的UPS,若后期需要扩容,再进行增加即可,这样确保了资源被充分利用。

按照要求,主机采用工频机(三进三出),UPS的负载为20KVA,延时时间为4小时左右。一共需要64节蓄电池以及两个电池组机柜,每个机柜中能够安装32块蓄电池。另外,由于考虑到楼板的承重有限,为安全考虑,准备将UPS电池组柜的资金拿来定做UPS电池架,使楼板的承重面积达到最大。

3、弱电及硬件架构规划与部署

3.1弱电规划

机房内的所有弱电线路全部采用地下铺设方式,由主机柜到各服务器机柜,本次规划中一共有12台机柜,故需在主机柜上规划12个24口配线架,各服务器机柜上分别规划一个24口配线架。后期因业务扩展而新增的设备,可以直接通过配线架连接到现有的网络中。3.2硬件架构规划

由于考虑到后期的业务发展,本次的硬件架构中新增了六个图腾的机柜,原数据中心已有6个机柜,加上本次新增的8个,一共为14个机柜。这14个机柜分为两排摆放,每排六个。每个机柜上配备一个“ 8位 16A输入 10A输出”的PDU与一个“IEC14接口 8位 16A 输入 10A输出”的PDU。每个机柜最大容量为8台,最大负载不得超过4KW。所有的设备通过配线架与主机柜进行连接。

4、网络架构与网络安全规划

4.1设计思路

网络安全:通过在出口和内网服务器接入位置部署防火墙,保障三到四层的安全。在网络中间部署T200-S设备,通过深入到7层的分析与检测,实时阻断网络流量中隐藏的病毒、蠕虫、木马、间谍软件、网页篡改等攻击和恶意行为,实现对网络应用、网络基础设施和网络性能的全面保护。在服务器上部署专业的杀毒软件,保证内网的安全性。

业务逻辑隔离:针对不同的业务,划分为不同的VLAN,这样就为用户到服务器提供了一种端到端业务传输通道,把不同用户、不同应用的数据横向隔离开来,保证数据传输的私密性和安全性,确保用户群组获得正确的资源和网络流量的安全隔离;

严格的远控管理:为保证数据中心能够被授权的用户访问,全网采用VPN方式进行远程管理,替换掉原数据中心中的teamview管理方式,且用户需要经过严格的授权,不同权限级别的人员所能够访问的服务器是不一样的。

全网冗余链路:为保证数据中心7x24的运行,所有链路均采用冗余设计,防止单点故障而导致的业务中断现象。

4.2详细设计

1)增加高性能出口安全设备,从而提高出口的安全性、可靠性和出口带宽。在提供传统防火墙、VPN功能基础上,同时提供病毒防护、漏洞攻击防护、P2P/IM应用层流量控制和用户行为审计等安全功能;

2)更改核心交换机为千兆三层交换机,提供强有力的转发性能;

3)更改接入交换机为千兆二层交换机,保证服务器上行带宽及转

发率;

4)增加2台高性能应用控制网关,提供全面的应用识别能力,进行精细化的流量管理,及完善的安全审计;

5)保证各个业务系统的逻辑隔离,保证IP地址的全局唯一性,避免IP地址冲突影响正常的网络访问。

6)增加一台存储型备份服务器,对主要服务器进行增量备份,确保数据的可恢复性。

7)增加一条联通20M出口链路作为备用链路,当电信出口故障时,业务流量能够通过联通出口进行转发。同时,双出口也为后期可能需要的负载均衡设备预留了空间。

8)每台服务器均安装服务器版杀毒软件,确保内网各服务器的安全性。

网络拓扑:

以一台S5500-HI系列交换机作为核心交换机。H3C S5500-HI系列交换机是H3C公司最新开发的增强型IPv6强三层万兆以太网交换机产品,具备先进的硬件处理能力和丰富的业务特性。支持最多6个万兆接口,实现业界1U设备最高的端口密度以及灵活的端口扩展能力;支持IPv4/IPv6硬件双栈及线速转发,使客户能够从容应对即将带来的IPv6时代;除此以外,其出色的安全性、可靠性、PoE供电能力和多业务支持能力使其成为大型企业网络和园区网的汇聚、中小企业网核心、以及城域网边缘设备的第一选择。

以S5120-52C-HI前兆交换机作为接入交换机。H3C S5120-HI系列交换机是H3C公司自主开发的新一代千兆以太网交换机。具备先进的硬件处理能力、丰富的业务特性以及灵活的端口扩展能力,支持

H3C特有的IRF2(第二代智能弹性架构)功能,给用户带来一个简单的、高性能的、高可靠的网络,适合数据中心服务器群接入和企业网千兆接入。S5120-HI硬件支持双可插拔电源,支持绿色节能模式,支持EEE节能特性;支持BIMS管理及带外管理口,可满足大型数据中心对交换机高可靠性、易管理性、绿色节能等严格要求。

新增一台F1000-C-G与现网出口防火墙联动,增加出口可靠性;F1000-C-G是H3C公司面向大中型企业用户开发的新一代专业防火墙设备。支持外部攻击防范、内网安全、流量监控、邮件过滤、网页过滤、应用层过滤等功能,能够有效的保证网络的安全;采用ASPF (Application Specific Packet Filter)应用状态检测技术,可对连接状态过程和异常命令进行检测;提供多种智能分析和管理手段,支持邮件告警,支持多种日志,提供网络管理监控,协助网络管理员完成网络的安全管理;支持多种VPN业务,如L2TP VPN、GRE VPN 、IPSec VPN、SSL VPN等,可以构建多种形式的VPN;提供基本的路由

能力,支持RIP/OSPF/BGP/路由策略及策略路由。

新增一台F100-C-G与现网服务器防火墙联动,增加服务器上行链路可靠性,F100-C-G是H3C公司推出的新一代防火墙产品,能够满足中小企业不断变化的网络环境和日益丰富网络应用的需要。SecPath F100-C-G继承H3C一贯的高性能、高可靠硬件平台,能够为用户提供线速、稳定的应用体验。SecPath F100-C-G不但可以提供传统的基础安全功能,如状态检测、NAT、VPN、链路负载均衡等;同时通过统一的软件平台和处理引擎,SecPath F100-C-G有效整合防火墙、入侵防御、应用层流量识别与控制、防病毒功能,为用户提供一体化的应用安全防护。该设备将数据库服务器等重要的服务器进行了隔离,外网无法直接探测到改隔离区域的服务器。

新增两台台T200-S用来防攻击和防病毒;H3C SecPath T200-S IPS(Intrusion Prevention System)集成入侵防御与检测、病毒过滤、带宽管理和URL过滤等功能,是业界综合防护技术最领先的入侵防御/检测系统。通过深入到7层的分析与检测,实时阻断网络流量中隐藏的病毒、蠕虫、木马、间谍软件、网页篡改等攻击和恶意行为,实现对网络应用、网络基础设施和网络性能的全面保护。SecPath

T200-S IPS适用于企业用户、行业用户的互联网出口和广域网边界。

为数据中心的所有服务器安装杀毒软件,杀毒软件采用趋势科技的防病毒套装网络版,80%以上的攻击与病毒感染均来自于内部,所以内部服务器的安全防范也极为重要。

网络中所有链路均采用冗余设计,服务器采用双网卡桥接模式,当某一链路故障时,另一链路能够正常使用。两台核心交换以及两台接入交换之间采用IRF2弹性构架技术,在逻辑上将两台设备虚拟化为一台,一方面便于管理,另一方面为接入设备提供了备用的冗余链

路;所有网络设备之间级联均采用以太通道的方式连接,不仅提高了数据转发率,而且可以防范由于单点故障引起的业务中断。出口采用双出口链路,使用电信的50M专线为主线,联通的20M专线为备用链路,一旦电信的链路中断时,业务流量能够迅速转移到联通的出口,保证对外提供7x24不间断服务。整体网络架构体现了冗余链路的概念,同时更体现了架构的灵活性,可以说这是一种弹性的构架。当后期由于业务量增加而导致的设备增加或者设备更新,我们可以不用改变原有的网络架构,直接在该架构上进行增加设备即可。链路的冗余,可以使业务在不中断的前提下进行设备的更新或者维修。

5、机房监控与门禁系统部署

机房监控分为机房视频监控与机房环境监测。机房视频监控采用四路半球彩色摄像机,分别对两排机柜进行交替监控,其中一个监控正对机房入口,对进出机房进出人员记录。视频监控硬盘录像机采用1T 硬盘,可持续录像达7天以上。机房环境监测使用原机房内的环境监测设备,所监测的范围包括水浸、电流电压、UPS、温湿度等,并且具有报警功能。机房内安装水感线(覆盖整个机房)、烟感报警器、温湿度感应器等传感器,确保机房内的环境安全。机房环境监测箱安装在机房门外,确保出现故障时值班人员第一时间进行处理,同时也便于值班人员的巡视。

机房门采用2100*1200的防火防盗门,配备门禁系统。门禁系统接入UPS电源,以防由于断电引起的机房门无法关闭现场。机房内需配备二氧化碳灭火器,放置于方便取用的位置,确保发生明火现象时能第一时间进行处理。

6、机房空调部署

机房空调采用格力50(2P)柜机一台,以及原机房挂壁空调。柜机空调需具有加电自启的功能,以防机房断电后空调关闭导致的温度升高。空调的放置位置需避免阳光的照射,避免因为阳光照射引起的空调老化。空调外机放置在三楼墙外侧,使用脚架进固定。

三、材料清单

请参见附页。

以上是智慧应用事业部数据中心机房优化及搬迁方案。

妥否?请领导批示。

IDC机房工程设计方案

IDC机房工程设计方案 1、机房工程设计概述 数据中心基础设施的建设,很重要的一个环节就是计算机机房的建设。计算机机房工程不仅集建筑、电气、安装、网络等多个专业技术于一体,更需要丰富的工程实施和管理经验。计算机房设计及施工的优劣直接关系到机房内计算机系统是否能稳定可靠地运行,是否能保证各类信息通讯畅通无阻。 由于计算机机房的环境必须满足计算机等各种微机电子设备和工作人员对温度、湿度、洁净度、电磁场强度、噪音干扰、安全保安、防漏、电源质量、振动、防雷和接地等的要求。所以,一个合格的现代化计算机机房,应该是一个安全可靠、舒适实用、节能高效和具有可扩充性的机房。 本方案项目包括装修工程、配电工程、空调工程、设备监控工程、闭路电视工程、安全工程、消防工程等七大部分。本方案书根据国家标准及行业标准设计和施工。 1.1 设计原则 吉通上海公司数据中心机房是吉通上海公司的基础设施,数据中心的设计必须满足当前各项需求应用,又面向未来快速增长的发

展需求,因此必须是高质量的、高安全可靠灵活的、开放的。我们在进行设计时,遵循以下设计原则: 实用性和先进性: 采用先进成熟的技术和设备,满足当前的需求,兼顾未来的业务需求,尽可能采用最先进的技术、设备和材料,以适应高速的数据传输需要,使整个系统在一段时期内保持技术的先进性,并具有良好的发展潜力,以适应未来信息产业业务的发展和技术升级的需要。 安全可靠性: 为保证各项业务应用,网络必须具有高可靠性,决不能出现单点故障。要对数据中心机房布局、结构设计、设备选型、日常维护等各个方面进行高可靠性的设计和建设。在关键设备采用硬件备份、冗余等可靠性技术的基础上,采用相关的软件技术提供较强的管理机制、控制手段和事故监控及安全保密等技术措施提高电脑机房的安全可靠性。 灵活性及可扩展性: 吉通上海公司一个快速发展的信息产业公司,所以其数据中心机房必须具有良好的灵活性及可扩展性,能够根据今后业务不断深入发展的需要,扩大设备容量和提高用户数量和质量的功能。具备支持多种网络传输、多种物理接口的能力,提供技术升级、设备更新的灵活性。

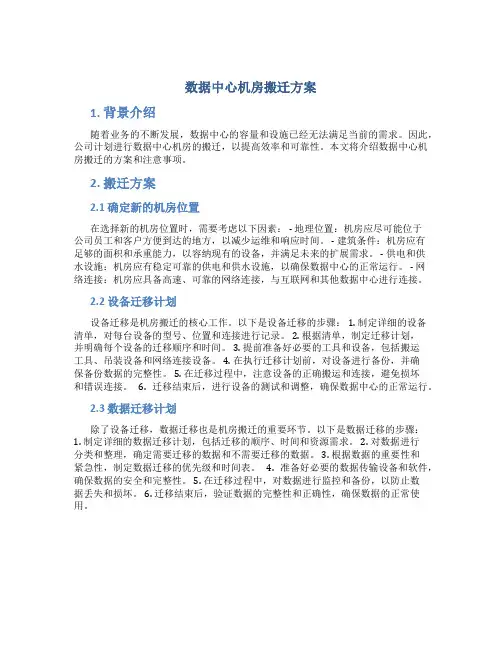

数据中心机房搬迁方案

数据中心机房搬迁方案 随着信息系统规模的扩大,数据中心机房无论从面积、配套基础设施等各个方面都逐渐不能满足需求。针对这种情况,大多数供电局选择重建机房。如何将服务器、存储、网络等设备迁移到新机房,则是一个较为棘手的问题。 通过分析,发现机房搬迁存在两个难点:一是搬迁风险大,许多设备早已过保修期且比较陈旧,因此设备安全性和数据安全性的保障显得尤为重要。二是对用户有较大的影响,机房迁移对业务工作的开展影响较大,甚至是整个单位的业务中断,导致严重后果。因此,搬迁前要做好大量的准备工作,制定周密的搬迁计划,提供相应的预防措施、补救措施,最大程度保证数据和应用系统的安全。 1.搬迁方案 为了使搬迁对应用系统的影响降至最小,可采用在线搬迁的方式,即建立平滑的网络过渡环境,以数据存储为核心,保障网络和应用系统的稳定性、连续性,最大程度缩短系统运行的中断时间。搬迁方案包括以下几个方面:设备搬迁方案,主要内容为搬迁设备统计、搬迁配套工具、搬迁日程和人员安排、搬迁后设备位置平面图。 网络割接方案,包括网络割接流程以及割接前后网络拓扑变化。 系统及数据备份方案,包括备份方式以及时间。 应急方案,包括硬件故障、操作系统故障、数据库及应用系统故障、存储设备及数据故障应急方案。 在方案中,首先要确定需搬迁设备清单,并对设备进行分类;其次按照系统划分设备,安排合理的搬迁次序。核心系统可在周末或者工作日的晚上搬迁,非核心系统可在工作日搬迁。对于双机运行的设备可先对备用系统搬迁、调试、正

常运行后,再将主机搬迁至新机房。 2.搬迁步骤 搬迁前制定通知,把搬迁过程的停机安排统一发布,然后提供一个热线电话和信息部联系,负责协调各个专业的搬迁事宜。 信息发布:信息部门提前进行信息发布,告知具体搬迁时间计划。 网络互连:确定新数据中心机房和旧机房的光纤线路连通. 检查机房环境条件和可用性:检查新机房空调、供电、消防、综合布线等设备正常运行的条件具备,同时进行网络联通性测试,保证网络的可用性。 应用管理员检查确认应用是否正常运行,主机管理员检查确认主机是否正常运行。 数据备份:搬迁前,做好该系统的相关备份。 确认搬迁工具到位。 确认关键业务系统相关厂家提供热线支持或现场支持。 应用管理员退出应用,主机管理员停运主机,再由各搬迁组进行主机的拆卸、清洁、搬迁、上架及网络/KVM接入等工作,设备搬迁过程中应做好设备的防碰撞、防灰尘、防水等,同时必须严格按照设备布局图、设备背面接线图完成设备的上架、接线等工作。 主机管理员通电启动设备,并进行主机测试,应用管理员负责应用测试。 设备正常运行后,各搬迁组及时更新设备及连接线的标识。 建议人员变迁和系统搬迁分期进行。即人员在新大楼办公,系统在旧大楼,

数据中心机房初步建设方案

数据中心机房工程 各系统工程专业建设的重要性 第1章装修、装饰部分 1.1吊顶工程 吊顶是机房中重要的组成部分。吊顶上部安装着强电、弱电线槽和管线,同时 安装着消防灭火的气体管路及新风系统风管等。在吊顶面层上安装着嵌入式灯具、风口、消防报警探测器、气体灭火喷头等。考虑机房吊顶必须防尘、防火、吸音性 能好、无有害气体释放、抗腐蚀不变形、降低电磁干扰、美观和易于拆装。一般选 择金属吊顶板材。 为保证吊顶上部防火、洁净无尘,需在结构真顶下面、微孔吊顶上方及墙侧面涂刷防火涂料2-3遍。吊顶吊杆均用胀栓固定于结构真顶上,吊杆表面均刷涂防锈漆。 1.2地板工程 在各类计算机机房的组建中,活动地板是个很重要的结构件之一,可使机房地 板下组建成一个地下空间。在活动地板上可安装各类计算机等设备,而在地板下的 空间则可用来敷设联结各设备的电源、网络互联管线、集成监控信号线管等设施。同时可作为精密空调的送风静压风库。通过地板上设置的送风口,利用静压复得法,把冷却空气送至计算机设备,保障计算机的安全运行。 活动地板因其具有可拆性,所以对网络的建设、设备的检修及更换都很方便。所有连接电缆都从地板下进入设备,便于设备的布局调整,同时减少了因设备扩充

或更新而带来的建筑设施的改造。 第2章电力供应系统 2.1本机房动力配电系统 计算机设备供配电系统提供电源的质量好坏直接影响着计算机系统的稳定性和可靠性。在GB 50174-93《电子计算机机房设计规范》中对电压变动、频率变化、波形失真率均有具体的分级要求。 在设计中,对计算机主机设备供电选用A级标准。 机房计算机设备包括计算机主机、服务器、网络设备、通讯设备等,由于这些设备进行数据的实时处理与实时传递,关系重大,所以对电源的质量与可靠性的要求最高。设计中考虑采用UPS不间断电源,最大限度满足机房计算机设备对供电电源质量的要求。 机房地板下桥架的走向尽量沿着空调送风的方向,以减小对空调送风的阻力。地板下由于设备电缆数量多且较集中,采用镀锌金属线槽保护敷设,末端穿金属软管。为防止机房内可能漏水,导致电线电缆被浸泡,地板下所有金属线槽均通过支架离地>10mm安装。电缆末端穿金属软管,既起到屏蔽作用,也可防止鼠咬。所有金属管、金属线槽和金属软管均可靠接地。金属管与金属管之间、金属线槽与金属线槽之间以及金属管与金属线槽之间均通过跨接地线连接。在金属线槽通过不同防火区时,采用防火堵料封闭,以减少火灾蔓延。 2.2防雷接地系统 防雷子系统 现代化机房中有大量微电子设备。这些高精密的电子计算机设备富含大量的CMOS半导体集成模块,耐过电压电流能力极低,无法保证在特定的空间内遭受雷

数据中心机房建设方案精品

【关键字】方案、建议、情况、方法、环节、条件、动力、前提、空间、领域、效益、质量、增长、监控、监测、运行、基层、地方、问题、系统、机制、有效、务必、深入、充分、现代、合理、良好、健康、快速、持续、配合、执行、保持、统一、发展、建设、建立、提出、了解、措施、特点、位置、关键、安全、稳定、网络、理想、地位、基础、需要、权威、环境、工程、项目、负担、能力、需求、方式、作用、办法、标准、结构、水平、主体、最大限度 XXXXXX公司数据机房 建设方案 2011年9月15日星期四

设计原则及需求分析 数据中心基础设施的建设,很重要的一个环节就是计算机机房的建设。计算机机房工程不仅集建筑、电气、安装、网络等多个专业技术于一体,更需要丰富的工程实施和管理经验。计算机房设计与施工的优劣直接关系到机房内计算机系统是否能稳定可靠地运行,是否能保证各类信息通讯畅通无阻。 由于计算机机房的环境必须满足计算机等各种微机电子设备 和工作人员对温度、湿度、洁净度、电磁场强度、噪音干扰、安全保安、防漏、电源质量、振动、防雷和接地等的要求。所以,一个合格的现代化计算机机房,应该是一个安全可靠、舒适实用、节能高效和具有可扩充性的机房。 本方案项目包括装修工程、配电工程、空调工程、设备监控工程、闭路电视工程、安全工程、消防工程等七大部分。本方案书根据国家标准及行业标准设计和施工。 1.1.设计原则 数据中心机房是XXXXX公司的基础设施,数据中心的设计必须满足当前各项需求应用,又面向未来快速增长的发展需求,因此必须是高质量的、高安全可靠灵活的、开放的。我们在进行设计时,遵循以下设计原则: 实用性和先进性:

最新数据中心搬迁项目

数据中心搬迁项目管理 第1章对服务商要求 鉴于本项目的复杂性,要求乙方公司具备足够的数据中心搬迁能力及资质。要求乙方必须应用成熟的项目管理方法论,安排具备足够资质,并具备丰富项目管理经验和数据中心搬迁工作经验的项目管理人员负责本项目的管理工作。乙方应该充分论述其将运用在本项目上的项目管理方法,及如何结合本项目实际情况进行科学有效的项目管理工作。 乙方需要为本项目提供项目整体管理服务,包括但不限于以下内容: ●指派专门的经验丰富的项目经理采用成熟科学、经实际检验的搬迁项目 管理方法管理本项目; ●项目管理体系设计:乙方项目经理负责制定并向甲方建议适合本项目的 项目管理体系,并协助项目组建立和运行该项目管理体系; ●总体项目管理计划:乙方项目经理负责制定总体项目管理计划,并与甲 方讨论并最终确定切实可行的项目管理计划; ●项目执行管理、跟踪和检查:乙方项目经理负责根据项目管理计划与甲 方项目管理人员一起进行项目执行管理工作,对项目执行情况进行跟踪 和检查; ●管理项目沟通和协调:乙方项目经理负责协助甲方项目管理人员计划和 建立本项目沟通体系,并协助甲方项目管理人员进行项目管理协调工作; ●项目风险管理:乙方项目经理负责对项目风险进行管理,协助甲方项目 管理人员进行风险分析和风险应对,并在项目执行过程中监控和跟踪项 目风险的发展状况; ●搬迁工作总体指挥和协调:乙方项目经理需根据最终确定的搬迁详细设 计方案和搬迁日详细计划,协助甲方搬迁指挥人员完成搬迁的总体指挥 和协调工作;

1.1服务商资质要求 为保障甲方数据中心搬迁项目的实施质量,要求乙方公司具备足够的数据中心搬迁能力和资质: 1)在中华人民共和国境内注册的、在法律和财务上独立、能够独立承担民 事责任的企业或公司; 2)注册资本在人民币1000万元(含本数)以上; 3)在最近两年内承接过同规模的数据中心搬迁项目 4)具备IT基础设施运维团队; 5)具备提供备机备件的能力,满足项目对备机备件的要求,要求备品备件 放置在甲方新数据中心存放。 乙方仅能够针对物流运输方面邀请服务合作伙伴参与,乙方不得将本项目其他任何部分转让给其他单位或个人。邀请服务合作伙伴需遵循有关法律、法规等的规定,并需事先与甲方协商,取得甲方批准,具体规定如下: 1)服务合作伙伴必须具备IT设备运输相应的资质条件。乙方将其中部分项 目交付服务合作伙伴实施,不应解除合同约定的乙方的任何责任和义务; 2)乙方有义务依据甲方的要求向甲方提供服务合作伙伴的一切资料; 1.2搬迁项目管理方法要求 乙方必须在本项目中采用成熟科学、经实际检验的搬迁项目管理方法。乙方应系统阐述其将采用的方法论,不能仅就其搬迁项目管理方法论本身阐述,应同时就如何结合本项目的实际灵活运用其方法论加以阐述。 1.3项目人员及组织要求 乙方应该在对本项目具体工作内容充分理解和切合实际的项目干系人分析基础上对于项目整体人员需求提出估计和建议,并对项目组织架构提出合理化建议。

数据中心机房建设方案

XXXXXX公司数据机房建设方案 2011年9月15日星期四

设计原则及需求分析 数据中心基础设施的建设,很重要的一个环节就是计算机机房的建设。计算机机房工程不仅集建筑、电气、安装、网络等多个专业技术于一体,更需要丰富的工程实施和管理经验。计算机房设计与施工的优劣直接关系到机房内计算机系统是否能稳定可靠地运行,是否能保证各类信息通讯畅通无阻。 由于计算机机房的环境必须满足计算机等各种微机电子设备 和工作人员对温度、湿度、洁净度、电磁场强度、噪音干扰、安全保安、防漏、电源质量、振动、防雷和接地等的要求。所以,一个合格的现代化计算机机房,应该是一个安全可靠、舒适实用、节能高效和具有可扩充性的机房。 本方案项目包括装修工程、配电工程、空调工程、设备监控工程、闭路电视工程、安全工程、消防工程等七大部分。本方案书根据国家标准及行业标准设计和施工。

1.1.设计原则 数据中心机房是XXXXX公司的基础设施,数据中心的设计必须满足当前各项需求应用,又面向未来快速增长的发展需求,因此必须是高质量的、高安全可靠灵活的、开放的。我们在进行设计时,遵循以下设计原则: 实用性和先进性: 采用先进成熟的技术和设备,满足当前的需求,兼顾未来的业务需求,尽可能采用最先进的技术、设备和材料,以适应高速的数据传输需要,使整个系统在一段时期内保持技术的先进性,并具有良好的发展潜力,以适应未来信息产业业务的发展和技术升级的需要。 安全可靠性: 为保证各项业务应用,网络必须具有高可靠性,决不能出现单点故障。要对数据中心机房布局、结构设计、设备选型、日常维护等

各个方面进行高可靠性的设计和建设。在关键设备采用硬件备份、冗余等可靠性技术的基础上,采用相关的软件技术提供较强的管理机制、控制手段和事故监控与安全保密等技术措施提高电脑机房的安全可靠性。 灵活性与可扩展性: XXXXX公司一个快速发展的产业公司,所以其数据中心机房必须具有良好的灵活性与可扩展性,能够根据今后业务不断深入发展的需要,扩大设备容量和提高用户数量和质量的功能。具备支持多种网络传输、多种物理接口的能力,提供技术升级、设备更新的灵活性。 标准化: 在数据中心机房系统结构设计,基于国际标准和国家颁布的有关标准,包括各种建筑、机房设计标准,电力电气保障标准以及计算机局域网、广域网标准,坚持统一规范的原则,从而为未来的业务发展,设备增容奠定基础。 工程的可分期性: 在该IDC项目设计中,数据中心机房的工程和设备都为模块化结构,相当于将该工程分期实施,而各期工程可以无缝结合,不造成重复施工和浪费 经济性/投资保护:

网络机房搬迁工程实施计划及搬迁方案

网络机房搬迁工程实施计划及搬迁方案 公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

网络机房实施计划及搬迁方案 北京怀教网络技术服务有限公司 2013年1月

目录

前言网络机房项目总体说明 我公司非常荣幸参与怀柔区教育城域网网络机房的搬迁项目。我们愿尽所能,根据实际情况和要求,对机房实施计划作更详细的规划安排,以及对搬迁方案作更细化的分解阐述。 1. 工程概述 怀柔区教育城域网原网络数据中心机房位于怀柔区电教馆一层,主要承担了怀柔区教育城域网网络数据中心的功能,目前以安置服务器系统、存储系统和网络设备系统等设备为主。部署了①IBM和曙光服务器、存储阵列、服务器及服务器机柜一批,②网络交换设备、安全接入设备等及网络机柜一批,③机房内安置机房空调机1台,④UPS主机1台,另有若干服务器设备存放在机房。 2. 机房现状 目前机房存在的主要问题是场地较小,空间布置不合理,可扩展性差,机房内热量分布不均匀,存在严重的安全隐患,同时机房内线缆混乱,维护较为困难。为适应怀柔区教育城域网信息化建设的要求,提高投资效率,考虑在现有的基础上,新建一个中心机房,为今后扩容、维护等提供更好的物理环境。 新机房计划布置在怀柔区教委3楼,机房工程的设计与建设应遵循技术先进、布局合理、经济适用、安全可靠、质量优良、节约能耗等原则。 3. 实施内容 (1)机房装修工程; (2)机房配电系统; (3)机房精密空调与新风系统; (4)UPS系统; (5)防雷接地及静电释放系统; (6)安防系统; (7)综合布线系统; (8)专业机柜系统;

数据中心机房建设工程初步设计方案

数据中心机房建设工程 初步设计 方 案 书 2014-10

方案设计依据和标准 1、供电参数 电压变动范围220V±5%;频率变化范围50HZ±0.2;波形失真率≤±5%。 2、机房环境要求 开机时: 温度夏季23℃±2℃冬季20℃±2℃变化率<5℃/h 不得凝露; 湿度 45%---65%。 停机时: 温度 5℃---35℃变化率<5℃/h 不得凝露; 湿度 40%---70%;磁场干扰环境场强≤800A/M。 3、照明度要求 普通照明:机房区照度应不小于500LUX,机房应无眩光; 应急事故照明:照度应为普通照明照度1/10; 应急疏散照明:照度应不小于5LUX 4、防火要求 机房装修材料应采用阻燃和非燃材料,且应能防潮、吸音、不起尘、抗静电。防火区四周应采用具有防火性能的材料,主要区域在吊顶内、静电地板下、吊顶与静电地板之间采用自动消防报警灭火系统。 5、地线系统 交流工作接地、安全工作接地、直流工作接地电阻≤1Ω; 防雷接地电阻≤1Ω。 6、机房工程设计和施工依据的国家标准及行业标准 1、《计算站场地技术条件》GB2887-2000 2、《计算站场地安全要求》GB9361-88 3、《电子信息系统机房设计规范》GB50174-2008 4、《计算机机房用活动地板技术条件》GB6650—86 5、《电子计算机机房设计规范》GB50174-93 6、《电子计算机机房工程施工及验收规范》ST/T30003-93 7、《民用建筑设计规范》JFJ/T16/92 8、《建筑内部装修设计防火规范》GB50222-95 9、《通风与空调工程施工及验收规范》GB50243-2002 10、《供配电系统设计规范》GB50052-95 11、《民用建筑照明设计规范》GBJ133-90 12、《建筑物防雷设计规范》GB50057-94 13、《低压配电设计规范》(GB50054-95)

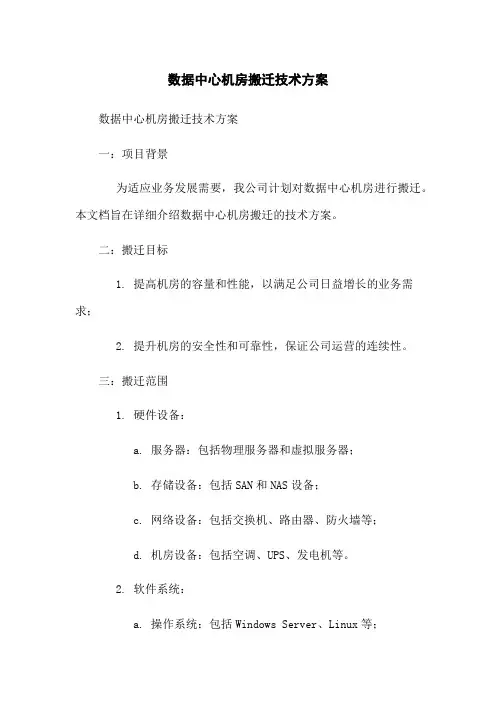

数据中心机房搬迁技术方案

XX数据中心机房搬迁技术方案

1.1 机房搬迁 (3) 1.1.1 机房搬迁概述 (3) 1.1.2 搬迁要求及规范 (9) 1.1.3 搬迁总体规划 (16) 1.1.4 搬迁实施方案 (21) 1.1.5 搬迁应急方案 (40) 1.1.6 搬迁工期保证措施 (44) 1.1.7 搬迁清单 (46)

1.1机房搬迁 1.1.1机房搬迁概述 1.1.1.1项目概述 XX市XX监管平台系统数据中心机房设在XX市XX大道广场A座5楼。此次搬迁将XX市XX大道2#广场A座5楼搬迁到XX市大厦大楼11楼。

由于很多关键应用系统的可用性要求是7X24小时不间断运行以及受硬件设施的限制,此次机房搬迁不能采用搬迁,但会尽可能考虑到关键应用的可用性,最大程度减少系统停机时间。 1.1.1.2原机房现状 1.1.1. 2.1设备分布情况 原机房地点为XX2号广场5楼,面积约300m2。机房划分为2个区域:主机房区(260平米,包含主机房以及机房操作室)和电源室(40平米)。机房已按照B级标准建设完成,配置有消防、电力、温控、防雷等基础设施。 机房平面布置图如下: 图:系统机房平面图 本期需要将原建设数据机房中模块化机柜、机房消防系统、监控系统、机房展示系统搬迁到新建机房。 1.1.1. 2.2供电系统情况 原机房采用双回路市电供电,市电通过UPS系统为IT设备供电,制冷设备直接使用市电供电。

目前机房UPS使用情况如下: 1.1.1. 2.3制冷系统情况 以及UPS供电设备2台以及相关空调消防设备若干台。 1.1.1. 2.4网络及硬件支撑平台现状 平台硬件网络分公共服务区网络和核心区网络两部分,两大网络区之间通过网闸进行安全隔离。 公共服务区网络分别部署以下设备: 1.负载均衡服务器,位于对外网络接口节点上,双路均衡分摊公共办公网络和互联网之间的数据传输业务; 2.千兆安全防火墙,位于对外网络接口节点上,为公共服务区对外网络边界提供安全防护;

数据中心机房搬迁方案

第1章设备迁移方案 1.1迁移流程及顺序说明 以上为系统迁移的流程图,各单位数据中心分系统均按该流程进行,做到系统迁移的有序进行。

1.2迁移实施前期准备 迁移的准备工作是整个迁移工作的极其重要的部分,充分的做好本次迁移的准备工作,是保证迁移工作顺利进行的首要条件,并可有效的减少迁移过程中的事故隐患,以下将对迁移前的准备工作做详细描述。 2.1迁移设备确认 在此过程中需和用户方确认迁移的网络设备、服务器、存储等硬件设备及其辅助设备和材料,并对需迁移的设备进行分类统计,形成文档,由用户方确认。 2.1设备检测 (一)硬件设备的检测 在迁移以前,用户方应对现有的设备进行一次全面的检测工作,包括系统状态、组件和系统配臵的检测,确认系统迁移恢复后应具有的功能和性能。 (二)服务器软件应用系统的检测 配合业务系统的开发维护单位,对系统的集成接口、设备连接进行检测,确认系统迁移恢复后应具有的功能和集成方式。 2.1数据备份 做好数据备份工作是本次搬迁工作顺利完成的有效保障之一,对各系统配臵参数和配臵文件做有效的记录和保存,形成文档,为系统再运行、集成提供充分的依据。 2.1设备及接口标识 迁移工作比较繁琐,尤其值得注意的是,在系统的再集成过程中,设备物理连接的恢复将是系统再集成的首要保证,众多单位的业务系统与及数量繁多的设备容易引起现场的混乱,模糊不清或者意义不明确的设备标识、标识的丢失等因素将影响系统恢复运行的时间。 因此在迁移以前对所有的硬件设备做好编号和功能标示,对物理连接的接口和线缆做好标识,对设备、接口、线缆做到一一对应,并将以上标识内容形成文档,为系统快速恢复提供可靠的基础。 标识主要内容为: 服务器设备标识:在设备做好标示,注明设备的型号、配臵、功用、接口信息等信息; 网络设备标知:注明设备型号、配臵、功用、接口信息等信息; 线缆标识:接口类型、连接设备等信息。 设备的标识工作已经按现有机房设备摆放位臵的格局做好的标识区分。在设

数据中心机房建设方案

Chj/7日W)中科逕感 中国科学院云计算中心 遥感云服务研究中心 航海运营服务数据中心机房 建设方案 Versio n 0.1 2014-04-18

版权信息 本文档版权属广东中科遥感技术有限公司所有。未经本公司同意,任何组织或个人不得擅自抄袭或备份本文档中的全部或部分内容,并不得以任何形式传播。

目录 第1 节机房方案设计原则. (1) 第2 节数据中心机房建设工程的要求. (3) 1. 工程概况 (3) 2. 工程范围 (3) 3. 设计应遵循的规范(A级) (3) 4. 机房建设方案具体要求(A级) (3) 5. 工程设计技术指标 (4) 第3节机房的总体规化 (5) 机房建设系统组成 (5) 第4节各系统的技术方案 (8) 1、机房装修设计 (8) 2、机房电气系统方案设计 (11) 3、机房精密空调和新排风系统 (24) 4、综合布线系统 (30) 5、机房动力环境监控系统 (38) 6、KVM系统 (49) 7、FM200消防工程 (51) 第5 节设备清单及预算表(可能数量的差别,导致预算不准确) (1)

第1节机房方案设计原则 计算机信息网络技术通信网络技术是信息时代的标志,已经广泛应用于各个领域。在现代科学技术高度发展的社会里,计算机机房这概念将越来越广泛地应用于各个领域,近年来高科技迅猛发展,只有通过计算机网络稳定、可靠的运行才能发挥其效益,而计算机的硬件及软件的稳定、可靠运行要依靠计算机房的严格的环境条件,即机房温度、湿度、洁净度、噪声、振动、静电、电磁干扰电源质量、防雷和安全防范等要求。因此机房工程的设计与施工也日益被人们所重视为了将机房建设成为一个具有国内领先水平的智能化信息数据处理中心,设计过程中应遵循以下原则: 1. 先进性以先进、成熟的技术和设备去建设机房,并且能确保几年内基本满足数据中心机房建设工程计算机应用的需求。 2. 可靠性为保证各项业务应用,要对机房布局、结构设计、设备选型等各方面进行高可靠性的设计和建设。在关键设备采用硬件备冗余的基础上,采用相关性软件技术提供较强的管理机制、控制手段和事故监控等措施提高机房的安全可靠性。 3. 规范化在机房的设计和施工中,必须严格遵循国家的规范和国际标准,工程做到保质保量。 这些规范和标准包括《电子计算机机房设计规范》(GB50174-2008、《电子计算机机房施工及验收规范》(SJ/T30003-93 )、《计算机场地技术条件》(GB2887-89、《建筑设计防火规范》(GBJ16-87、《气体灭火系统施工及验收规范》(GB50265-97等。 4. 安全性 机房是计算机系统运行和重要数据流动、存放的地方,因此,确保机房安全的重要性就可想而知。 5. 灵活性 整个机房是可扩展的,便于计算机系统的增加、升级和改装,方便数据中心机房系统的调整和扩张。 6. 实用性和经济性 从实用性和经济性出发,着眼于近期目标和长期的发展,选用先进的设备,进行最佳性能组合,利用有限的投资构造一个现代化的机房。 7. 易管理性 机房是属于涉及面广、技术含量高的综合性环境,需要管理和维护的设备比较多,机房的建设必须保证机房的可管理性。在优秀的管理之下,将大大提高机房的动作效率,并可迅速简便进行故障

数据中心搬迁

浅析数据中心搬迁 李少勤,王晓磊,罗卿 (新疆信息产业有限责任公司,新疆乌鲁木齐830001) 摘要:随着信息化迅速发展,信息机房资源不足,导致数据中心搬迁。本文简要分析搬迁工作的重要性、风险、搬迁规划、实施以及人员组织等方面。 关键词:数据中心;搬迁;迁移;整合 中图分类号:F626文献标识码:A文章编号:1673-1131(2012)06-0122-02 对于数据中心搬迁,目前没有明确的定义。但是,一般的数据中心搬迁有如下的普遍性要求:企业业务与数据息息相关,需要在规定的时间内完成搬迁,以尽力减少企业业务停滞的时间;搬迁过程中,大量大中型设备将被移动,需要保证关键设备不会被损坏;完整的搬迁方案里需要包括数据备份及恢复方案、风险应急方案、设备运输方案等,以应付可能的突发故障;在搬迁过程中,需要结合业务经验和专业技术知识,对现有数据中心提出升级方案。 1搬迁的风险 数据中心搬迁过程中,大量大中型设备被迁移、数据存储设备被移动,因此存在如下风险: (1)数据损失。因为用户相关设备被移动,尤其是业务数据普遍存放在外部阵列设备上,一旦硬盘在搬动过程中出现震动、插拔等情况,很容易造成不可修复的故障,因此潜在的存在数据损失的风险。 (2)业务中断。设备在搬迁过程中,难免要断开电源供应,脱离网络运行环境,因此业务中断很难避免。只能通过科学的规划和详尽的设计,采取多重冗余、业务转移等技术手段,尽可能将业务中断时间控制在预先设计的时间范围之内。 (3)设备损坏。设备在搬迁过程中,往往需要从一个机房搬迁到物理位置上的另一个机房,设备由不同的人员经手,很难保证设备不会因为人为、意外的原因而损坏。 (4)过程混乱。数据中心人员编制有限,且搬迁过程需要考虑的因素非常多,因此很难保证在设备搬迁过程中,始终只由数据中心经过严格训练的技术人员来实施,在搬迁过程中,需要调用外来人员协助进行,因此在人员配合方面,难免会产生搬迁过程混乱。 (5)架构缺陷。数据中心的建设是一个长期的过程,大部分设备都是在一个较长的历史时期,逐步上线运行的。因此,很难保证原有的系统不存在结构性的缺陷。 2搬迁的机会 数据中心搬迁,应充分利用搬迁过程这一机会,同时解决数据中心在长期运维过程中的诸多问题,将众多调整过程一次解决。在数据中心搬迁过程中,可以实现如下数据中心系统改造: (1)整体规划。数据中心各项业务上线之前,通常会考虑各方面的因素,对系统今后5--10年内的业务需求进行整体规划。 (2)架构改造。数据中心在搬迁过程中,为保证将搬迁过程中对业务系统的影响降到到最小,需要对搬迁过程进行统筹规划,确保重要、核心业务系统业务中断时间最短。一般的,需要采购新的设备,在新数据中心部署完成后,通过技术手段,逐步将原有数据迁移到新的数据中心,从而避免业务长时间停顿。搬迁完成后,数据中心设备相对富裕,可用于对原有系统进行改造,将原系统非集群的系统改造为集群系统,非冗余的设备改造为冗余设备,可热备的系统实现双机热备,无法实现热备的硬件采用冷备等手段,从而大幅度提升数据安全,提高业务连续性。 (3)资源整合。用户信息化是一个渐进发展的过程,随着信息化不断推进,信息化基础设施和软硬件等快速扩充,带来了一系列问题:软硬件资源利用率低,采购的软硬件资源之间不能有效的共享、综合利用,软件许可、硬件重复投资,造成投资浪费。 (4)部署优化。随着用户业务的逐步上线,各类经营、管理数据的急剧膨胀,用户早期规划的业务系统部署模式很难进行充分优化,很多系统经过多年运行,其运行参数早已不能适应当前数据量与业务规模的需要,但因为核心业务系统的重要性,一般很难有机会对已投产的应用系统进行优化、整合。 (5)新技术的应用。数据中心在搬迁过程中,需充分考虑搬迁可行的技术手段,将搬迁过程对业务系统的影响降到到最小,因此需要充分利用新技术。在数据中心搬迁过程中,可考虑采用虚拟化等技术,对原有系统进行改造。一方面充分降低设备投资,另一方面充分提高系统资源利用率,并降低日后数据中心的运维压力,一举多得。 3搬迁的服务解决方案 数据中心搬迁工作,牵一发而动全身,搬迁工作对用户影响面较大,尤其是很多面向公众服务的系统。一旦因搬迁工作造成服务长时间中断,甚至会造成不良的社会影响。同时,数据中心搬迁需考虑的方面很多,单纯依靠数据中心工作人员,无疑会造成搬迁时间过长、搬迁过程混乱等场面。因此,通常数据中心搬迁需要采购外包服务,将数据中心搬迁工作分包到不同的服务提供商,以降低数据中心机房搬迁的工作压力与风险。 数据中心搬迁通常可采购的服务分为如下几种: (1)基本搬迁服务。这类服务通常仅提供设备的物理迁移工作,即提供人力搬运服务,不保证设备与数据安全。 (2)高级搬迁服务。这类服务一般都包含对数据的备份与专业,设备的物理迁移,系统的恢复服务等,能保证数据安全,但对设备的可恢复性不提供保证。 (3)咨询服务。这类服务通常会和数据中心工作人员进行分析、讨论,将数据中心搬迁的各种因素、各种不利情况逐一讨论,并对各种风险项提供解决方案,但通常不实际负责 2012年第6期(总第122期) 2012 (Sum.No122)信息通信 INFORMATION&COMMUNICATIONS 122

2017年IDC数据中心机房建设方案

(说明,此文档是WORD文档,下载后可直接使用)

综述 IDC作为提供资源外包服务的基地,它可以为企业和各类网站提供专业化的服务器托管、空间租用、网络批发带宽甚至ASP、EC等业务。简单地理解,IDC是对入驻(Hosting)企业、商户或网站服务器群托管的场所;是各种模式电子商务赖以安全运作的基础设施,也是支持企业及其商业联盟(其分销商、供应商、客户等)实施价值链管理的平台。形象地说,IDC是个高品质机房,在其建设方面,对各个方面都有很高的要求。 IDC的总体结构如下图所示: IDC的建设主要在如下几个方面: 网络建设

IDC主要是靠其有一个高性能的网络为其客户提供服务,这个高性能的网络包括其- AN、WAN和与Internet接入等方面。 IDC的网络建设主要有: - IDC的- AN的建设,包括其- AN的基础结构,- AN的层次,- AN的性能。 - IDC的WAN的建设,即IDC的各分支机构之间相互连接的广域网的建设等。 - IDC的用户接入系统建设,即如何保证IDC的用户以安全、可靠的方式把数据传到IDC的数据中心,或对存放在IDC的用户自己的设备进行维护,这需要IDC 为用户提供相应的接入方式,如拨号接入、专线接入及VPN等。 - IDC与Internet互联的建设。 - IDC的网络管理建设,由于IDC的网络结构相当庞大而且复杂,要保证其网络不间断对外服务,而且高性能,必须有一高性能的网络管理系统。 服务器建设 IDC的服务器建设可分为多个方面,总体上分为基础服务系统服务器和应用服务系统服务器,主要有: - 基础系统服务器:这类服务器是保障IDC为用户提供各种服务的前提,这类服务器有DNS服务器、目录服务器、网络管理服务器、防火墙服务器、各类安全服务器、IDC系统性能监控服务器等等。 - 数据库服务器:它是保证IDC可以为用户提供各种应用服务的基础,IDC的数据库服务器必须能支持大容量访问、多种数据库等。 - 数据备份服务器:它是IDC为客户提供安全服务的内容之一,保证客户的数据安全可靠。由于IDC的服务器种类繁多、有多种数据库,所以数据备份要支持多机型、多种数据格式等等,而且容量要大。 - 应用服务器:是IDC为用户提供相关应用服务的服务器。由于IDC的业务扩展,所以应用服务器应具有很好的扩展性,以及支持各类应用软件的数量要多。 - 服务器的负载均衡:这是IDC提供高性能、高可靠性服务的重要方法之一,服务器的负载均衡可由硬件设备(如网络交换设备)或软件的方法实现。 存储系统的建设 存储系统是IDC的重点建设内容之一,作为一个IDC,其存储系统是相当庞大的,特别是在现在的企业中,数据的容量以由GB级增长到TB级,如此大的数据需要有一个更加安全、可靠的存储系统,由于访问的数量也是相当庞大的,所以对存储系统的效率也有很高的要求;而且存储系统应具有很好的扩展性,以满足IDC的发展的需求。 软件系统的建设

数据中心机房建设方案

数据中心机房建设方案

目录 第一部分需求分析及技术方案概述 (1) 第一章概述 (1) 1.1项目背景 (1) 1.2依据的原则 (2) 1.3项目建设需求 (4) 1.3.1总体需求 (4) 1.3.2机房布局划分 (4) 1.3.3室内装修 (5) 1.3.4空气调节系统 (7) 1.3.5供配电系统与照明 (9) 1.3.6环境监控系统 (12) 1.3.7KVM系统 (12) 1.3.8气体灭火系统 (14) 第二章技术方案概述 (15) 2.1方案结构概述 (15) 2.2选型方案概述 (15) 2.2.1机房装饰工程 (15) 2.2.2空气调节系统 (16) 2.2.3供配电及照明系统 (16) 2.2.4环境监控系统 (18) 2.2.5KVM系统 (18) 2.2.6气体灭火系统 (18) 2.2.7机房综合布线 (19) 2.3XXXXXX在本项目上的优势 (19) 第二部分总体系统集成方案设计 (22) 1机房布局设计 (22)

1.1消防分区规划 (22) 1.2机房设备规划 (22) 1.3机房区剖面分配 (23) 2机房装饰工程 (23) 2.1需求概述 (23) 2.2机房装饰规划 (23) 2.2.1吊顶工程 (24) 2.2.2机房地板 (24) 2.2.3机房墙面 (25) 2.2.4隔墙及门窗 (25) 2.2.5场地降噪、隔热 (26) 2.2.6场地净化 (26) 2.2.7场地防水 (27) 2.2.8机房照明 (27) 3空气调节系统 (28) 3.1规划设计 (28) 3.2机房空调负荷设计 (28) 3.3机组选型 (30) 3.4产品的性能和特点 (32) 3.5实施方案 (36) 3.6精密空调气流组织 (37) 3.7方案优点 (38) 3.8空调室内室外机位置建议 (38) 3.9售后服务 (40) 4新风系统 (42) 5供配电及照明系统 (43) 5.1机房UPS容量计算 (43) 5.2UPS系统 (43)

浅谈数据中心机房容量管理

浅谈数据中心机房容量管理 传统的机房监控系统一直停留在简单的数据采集和存储层面,页面简单、内容单一、层次复杂,无法满足管理者对数据中心“集中监控、统一管理”需求,特别是对于机房容量信息的管理缺乏完善管理。因此,一套以电力、制冷量和空间容量为基础的容量管理系统对机房进行整体管理和资源规划至关重要,通过对数据中心机房进行容量管理,实现全面展示机房的总体容量利用情况和剩余率,大幅度提升数据中心机房用户的管理水平和资源利用率,全局展示全新机房整体情况,帮助用户实时掌控容量使用情况,并对未来机房扩容提供规划指导,实现机房容量合理部署。 1. 容量管理的分类 数据中心机房容量管理可按需求分为三类:机房电力容量管理、机房制冷量容量管理、机房物理空间容量管理;其中机房电力容量管理又可细分为UPS容量和机柜PDU容量两种。 2. 容量管理系统功能介绍 2.1 机房电力容量管理 在容量管理系统中,首先对需对配电柜、UPS和PDU等设备通过加装采集或转换模块来读取前端配电柜、UPS和PDU等的电力信息,实时计算出相应的负载率及剩余可带载能力,生成相应的容量报表及历史趋势图,当数据中心机房需要加入设备时,可根据机房的电力容量剩余量判断当前增加的设备是否超过剩余量,若超过则系统应能产生电力低容量报警。 2.2 制冷量容量管理

在容量管理系统中,精密空调的功率和制冷量信息可以通过其通讯端口采集到该信息(对于非精密空调,需手动录入器相应额定功率等信息),根据各空调所在的机房,统计出各机房的制冷量总量Qn。 按照以下公式实时计算出相应的机房实际需要的总制冷量。 Qt=Q1+Q2 其中,Qt总制冷量(kw) Q1室内设备负荷=设备功率×0.8(平均每台机柜功率为10kw) Q2环境热负荷=0.12~0.18kw/m2×机房面积(南方地区可选0.18,而北方地区通常选择0.12 ) 考虑实际机房设计时不能完全满足标准机房设计要求,一般在计算结果乘以1.2得出结果既实际总需要制冷量Qt2=1.2×Qt。 在机房制冷量管理系统中,系统对Qn和Qt2进行计算比较,分析得出机房制冷量是否满足当前机房的制冷量需求。当Qt2>Qn时,即机房的空调制冷量无法满足实际总需要制冷量,此时系统须产生制冷量低容量报警;反之不发出报警。同时系统应能生成相应的制冷量容量报表及历史趋势图,以便后续对机房制冷量容量系统进行分析。 2.3 机房物理空间容量管理

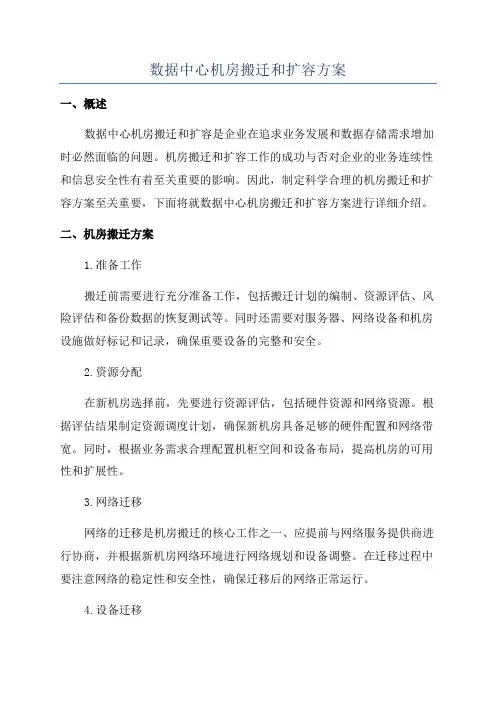

数据中心机房搬迁及扩容方案2015.1.22

XXXXX科技股份有限公司智慧应用事业部 数 据 中 心 机 房 优 化 及 搬

迁 方 案 2015年1月22日 一、概述 1、现状分析 安泰数据中心机房位于时代数码港20楼,经过近一年多的运行,发现大楼的电源系统经常性的出现断电现象;数据中心的出口采用的是电信的50M专线,在过去的一年中,曾出现过服务中断达到24小时以上。同时,目前的数据中心已经不能满足业务快速发展带来的空间需要。 空间不足:目前20楼中心机房总面积约为20平米左右,里面含有7个机柜,服务器约15台左右,网络设备约20台左右,包含办公网络与数据中心网络,空间使用率已达到75%以上,按照部门现在的业务发展速度,该机房已不能满足近一年的需要。

环境制约:目前机房采用的是50(2P)的挂壁式空调,当夏季气温偏高时,机房内的温度难以控制,曾出现过由于温度升高导致消防栓漏水的现象。 安全隐患:目前机房在大楼新建时未进行合理规划,所属楼层为20楼,空调外机没有地方放置,暂放置在隔断的小房间内,通过窗户对外散热,无法对机房的温度进行有效控制,且夏季温度偏高,存在安全隐患;机房内屋顶设有消防栓,夏季容易产生漏水现象;机房内中央空调为大楼统一控制,晚上中央空调处于关闭状态;中心机房与办公网机房同在一处,且机房内设有门禁系统的控制开关,经常有人需要进出机房调试设备或者检修空调等,不利于机房的管理。 网络架构:目前数据中心网络采用单出口、单链路的架构,当电信的出口故障时,数据中心对外提供的服务将无法继续;在网络架构中,所有的链路全部为单链路(服务器与网络设备之间、网络设备与网络设备之间、出口与运营商之间),如果单链路中的某一个点出现问题,将导致服务终端。在现有的网络架构中,未考虑到网络安全因素,易出现网络入侵等事件。 备用电源:目前机房采用10KVA的UPS电源,其上不但接有数据中心的设备,而且接有办公网络的设备,当UPS供电时,负载已达到100%,已不能满足后期业务发展的需要。 在此背景下,我部门提出了对数据中心进行优化及搬迁的方案,以解决当前所面临的各种问题,从而确保数据中心满足部门未来三年的业务发展需要。

数据中心机房设计建设方案

数据中心机房设计建设方案 1.概述 随着在数据业务的不断发展,某公司拟设数据中心,对中小企业提供电信级数据服务。目前,该公司计划建立一个1000平米的数据中心,初始阶段,数据中心提供的服务对象主要为中,小企业,服务内容以专线租用和主机托管为主。随着业务的发展及收藏的增加,会逐步发展成应用服务供应中心。用户也会扩展到城镇居民,即同时作为智能小区的服务中心。 1.1数据中心机房基础建设 1.1.1机房选址 选择合适的地点进行机房建设是数据中心机房基础建设的基本条件。这里我们提出选址中必须注意的10个方面供用户参考。 ◆使用面积达到规划的要求 ◆建筑物内部由扩展空间 ◆避免附近存在较强的电磁干扰源 ◆所在建筑物本身及周围无安全隐患 ◆便于光纤的接入 ◆足够的电力容量及用电安全性 ◆楼板承重满足功能需要 ◆楼层净高符合使用要求 ◆专业空调系统室外机能有合理的摆放位置 ◆能提供满足技术要求的发电机房及油库 1.1.2工程项目设计 作为数据中心机房建设的首要任务,工程项目的设计规划是十分重要的起步。优秀的设计,合理的性价比及切实可行的项目规划是建设一个成功的数据中心机房的重要保证。 通过我们对数据中心系统的认识和了解,下面规划出一个数据中心工程应该具备的若干子系统。 (1)装修子系统 (2)电力及地线子系统 (3)空调冷却及新风子系统 (4)烟雾检测及灭火子系统 (5)漏水检测子系统 (6)门禁保安及监控子系统 (7)结构化布线子系统 (8)事故广播子系统 (9)设备总控子系统 (10)监控中心控制子系统 当然,在具体项目的规划中不必要对每一个子系统都进行逐一描述,但是应该在设计中考虑到每一个子系统的功用和针对项目本身的实现方式。 1.1.3项目施工与管理 项目的施工与管理是数据中心机房基础建设的重头戏,也是一切设计规划得以正确实现的重要保证。 我们作为一个成熟的数据中心机房建设商对每一个项目的施工和管理都倾注了极大的力量。组织专业水平高的工程队伍,我们强调项目中的每一个细节和每一个角落,对项目的施工和管理有着自己的规范。 ◆制定先进,严格,规范的施工组织计划

机房整体搬迁技术方案

技术部分 机房搬迁技术方案

目录 目录 (2) 第1章搬迁环境总体描述 (4) 搬迁背景 (4) 原有机房现状 (4) 设备分布 (4) 硬件设备情况 (4) 应用系统情况 (5) 目标机房情况 (5) 机房情况 (5) 目标机房基础环境 (6) 搬迁路线 (7) 厅大院内搬迁路线 (7) 楼内搬迁线路 (7) 目标机房具备的搬迁条件 (8) 机房装修及内部布线 (8) 目标机房网络环境和使用规划设计 (8) 第2章搬迁总体需求 (11) 本次搬迁涉及的主要工作 (11) 本次搬迁总体要求 (11) 第3章搬迁计划 (12) 搬迁前期准备 (12) 全面清理信息中心设备及系统资源 (12) 机房搬迁前期调研及技术交流 (13) 目标机房规划 (13) 搬迁前的设备健康检查 (13) 制定搬迁策略和计划 (13) 第4章搬迁实施内容 (14) 系统搬迁步骤 (14) 系统检查和备份数据 (14) 主机拆卸及运输 (15) 备用主机安装 (15) 存储连接及配置 (15) 备用机运行环境建立 (16) 备用机接管生产机应用 (16) 生产机搬迁 (16) 应急预案 (17) 第5章项目实施方案 (18)

项目的组织机构 (18) 组织人员配置 (19) 项目管理体系 (19) 项目管理原则 (20) 项目管理目标 (20) 项目管理范围 (21) 工具和技术 (22) 项目风险控制 (23) 项目进度和施工安排 (24) 制定施工方案 (24) 实施计划 (25) 项目提交成果明细 (25)

第1章搬迁环境总体描述 1.1 搬迁背景 公安厅信息中心是全省公安信息网络中心、信息系统运行中心、数据存储备份中心、信息应用服务中心、网络和信息安全管理中心、运行维护保障中心,随着公安信息化建设和应用的不断深化,信息中心现有机房环境已经不能满足支撑业务应用系统的需要。为了满足信息中心设备及应用系统的不断增长,福建省公安厅在厅本部建成了信息中心新的专业机房,本项目实施现有机房整体搬迁到新的机房环境。 1.2 原有机房现状 1.2.1 设备分布 信息中心机房在指挥大楼,包括四层主机房、五层临时机房、六层网络机房,机房的设备具体分布如下: ■数据中心机房:位于指挥大楼4楼,该机房集中了信息中心大部分的服务器、小型机、存储、核心交换机等重要设备。 ■过渡机房:位于指挥大楼5楼,该机房主要承载着警综平台的刀片服务器、存储、负载均衡等设备。 ■网络机房:位于指挥大楼6楼,该机房主要承载公安一级网核心路由及备份线路路由设备。 1.2.2 硬件设备情况 ■ PC服务器:150台 ■刀片服务器:106台 ■小型机:25台 ■存储交换机:14台 ■存储备份设备:32台 ■安全设备:50台

相关主题
文本预览
相关文档 最新文档
