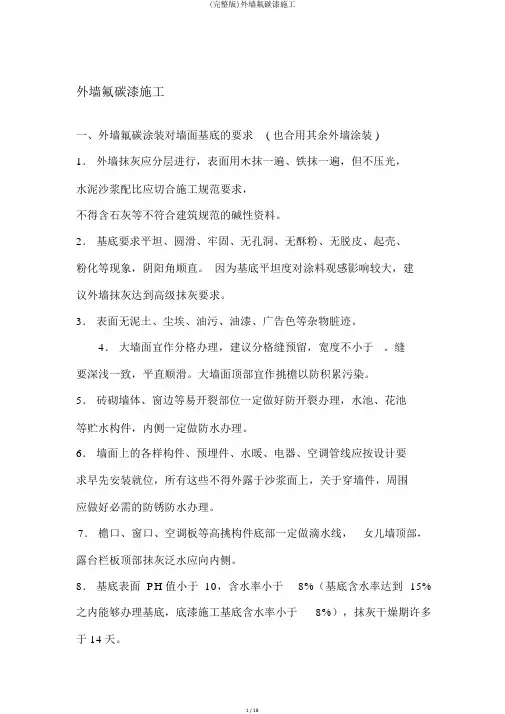

外墙氟碳漆施工

一、外墙氟碳涂装对墙面基底的要求(也适用其它外墙涂装)

1.外墙抹灰应分层进行,表面用木抹一遍、铁抹一遍,但不压光,水泥砂浆配比应符合施工规范要求,

不得含石灰等不合乎建筑规范的碱性材料。

2.基底要求平整、光滑、坚固、无孔洞、无酥粉、无脱皮、起壳、粉化等现象,阴阳角顺直。由于基底平整度对涂料观感影响较大,建议外墙抹灰达到高级抹灰要求。

3.表面无泥土、灰尘、油污、油漆、广告色等杂物脏迹。

4.大墙面宜作分格处理,建议分格缝预留,宽度不小于1.5cm。缝要深浅一致,平直顺滑。大墙面顶部宜作挑檐以防累积污染。

5.砖砌墙体、窗边等易开裂部位必须做好防开裂处理,水池、花池等贮水构件,内侧必须做防水处理。

6.墙面上的各种构件、预埋件、水暖、电器、空调管线应按设计要求预先安装就位,所有这些不得外露于砂浆面上,对于穿墙件,四周应做好必要的防锈防水处理。

7.檐口、窗口、空调板等高挑构件底部必须做滴水线,女儿墙顶部,阳台栏板顶部抹灰泛水应向内侧。

8.基底表面PH 值小于10,含水率小于8%(基底含水率达到15%以内可以处理基底,底漆施工基底含水率小于8%),抹灰干燥期不少于14 天。

二、基面处理

1.清扫:检查、清扫基面,不能有垃圾、油污、浮灰等沾污物。2.洒水:如果基面过分干燥,则需先行洒水,至墙面见湿。

3.修补(修高补低):将明显凹陷或凸起的部位用彩笔标出,孔洞明显的,预先用水泥砂浆点补个别明显高出的部位要用砂磨机打磨,不明显的用粗粉腻子点补,平整度要求小于1.0 毫米。

4.对空鼓部分,应将空鼓部分及延伸10cm 部分全部清除干净,重新再加入填补腻子修补平整。

5.对于细小裂纹的基面,用凿子凿成“V”字型,再用中山**弹性专用腻子(1500)修补平整。

6.窗边线条的阴阳角平直度如大于 3 mm,采用中山**弹性专用腻子重新修补,修补前先用水润湿基面,切窗边应坡口向外。

7.如预埋分格木条,用尖嘴凿剔出,剔尽木屑。

8.为保证喷涂一次成活,施工架加固管,应全部改为由窗口向室内加固。

9.完成以上处理后,再用180#砂纸满磨基面,清除基面浮松层,以保证腻子附着强度。

三、基面检查

1. 施工准备

⑴向甲方或总承包方提交氟碳涂装基层要求。

⑵同甲方或总承包方进行技术交底,领取分格缝分格方案。

⑶查看水通、电通、路通及物料运输等情况,并落实。

⑷自甲方或总承包方处领取工地管理各项规章制度。

⑸根据施工面积及施工状况,做好施工定量材料的计划与供应工作。

⑹落实、分工、计划与各项管理制度,如质量检验、进度、安全等。

2. 进场后,由专业施工技术员检查基面,主要包括以下内容:

⑴用建筑检测仪等仪器检查基面平整度、垂直度,允许偏差和检验方法见下表:

序号项目允许偏差(MM)检验方法

1 表面平整 3 用

2 米长靠尺和楔型塞尺检查

2 阴阳角垂直 2 用2 米托线板检查

3 立面垂直 3

4 阴、阳角方正 2 用方尺和楔型塞尺检查

5 分格缝平直 3 拉5 米线和尺检查

6 分格面平面度 2 3 米靠尺,钢板尺

⑵目视基面应没有明显裂纹,如有,如实记录。

⑶用橡皮锤敲墙面,无空鼓面,如有,如实记录。

⑷记录窗边、线条不合乎要求的数量、位置。

⑸外排水管及空调预留孔洞、上料洞口数量、部位等,外墙排水管在涂料涂装前应安装固定好;空调预留孔洞应根据具体情况,或棱角分明,或修圆修平;并督促土建方尽早修补墙洞,抹灰一定要实,且略低于平面或与大面一样平,确保大面平整。

(6)用测湿仪测试水分,水分应低于8%;用PH 试纸检验酸碱度,PH 值应<8。

(7)基面检查后,认真填写检查报告,交监理或业主及土建方,对达不到的部位,以便及时整改。

四、分格缝填胶及修补

1. 分格缝的作用

⑴高档装饰作用:可以按设计师或业主的意愿自由分格,增加立体感,体现业主的装饰理念。

⑵起伸缩缝的作用:缓冲、减少墙面的开裂应力,防止墙面因热胀冷缩而产生的微细裂纹。

⑶为平整度提供操作方便:有分格后,相对操作分格面平整度的难度要比操作整个大面的难度小很多。

2. 工具

批刀、铲刀、弧形管、磅秤、搅拌机,切割机,直尺,墨斗。

3. 材料与配比

FL005 防潮腻子,用水稀释到施工粘度,稠度尽可能高。配比比例为:粉料:水:添加剂=8:(2~2.8):1。

4. 材料用量

根据深度及宽度而定。

5. 性质及优点

弹性好,良好之双向亲和性,对各类基材有良好附着力,防水性能好保水性能好,调整时间长,施

工性能好,耐候性好强度提升快,功效高。

6. 施工方法

(1) 分格缝设置、定位:分格缝的深度、宽度、横竖方向以及整体分布按甲方要求进行,按甲方指定的规格进行整理或弹线、分格(一般宽度为15~20mm)。

(2) 要横平竖直分格,分格缝内应清除掉杂物或油污、脏物等,并用水清洗缝内灰尘。

(3) 分格缝填充与修补:分次填补分格缝专用腻子,要深浅均匀,每次填补前要用砂子打磨,并用水润湿分格缝;对缺脚等进行修补,做到棱角分明。

(4) 最后一道用圆管压成半弧形。

五、抗开裂复合体系腻子施工(粗粉、防潮腻子)

1.作用

外墙氟碳喷涂施工工艺中主要利用其刚性和柔性相结合的原理,通过极高的断裂强度和适当的柔性,抵抗砂浆中极微细裂缝,防止龟裂,同时保证原有防水效果。

2.施工工具

辊筒,搅拌机,批刀。

3.材料

抗开裂粗粉腻子采用进口高聚合物柔性可分散乳胶粉,木质纤维及抗裂材料等调配而成,加入拌和剂前,体系是一个稳定的混合体,加入拌和剂后,在搅拌均匀的情况下,将发生适中的化学反应,生成分子结构很小的凝结体,大大增加了分子间的聚合力,具有极佳的强度,并且具有极小的透水率。

4.施工方式、遍数及用量

施工方式、遍数:批涂,刮涂。根据基面而定(一般2~4 遍)。5.施工方法

⑴将FL001 加入适量水,至适宜施工稠度为止,搅拌均匀,静置10 分钟后可以使用。注意:专用腻子的调配必须现用现配,变稠的浆料不能继续使用。

⑵将配好的料静置10 分钟,使反应充分,再投入使用。

⑶用批刀将腻子浆料满批与分格内。注意:一次不能太厚,如墙面不平,可先批凹陷处,分次批涂。

⑷用靠尺上下左右批刮,注意拷尺的角度,用力要均匀,注意不宜太厚同时,刮尺应尽量少拖泥,尽量平滑,具体遍数以墙面状况而定;阴阳角用铝合金方管靠直。

⑸打磨,养护:应保持施工一遍,打磨一遍。第一遍表干后用砂纸打磨,打磨后,用靠尺测量表面平整度,对凸起部位重点打磨,对凹下部位进行点补。打磨后及时保养。打磨要在养护前进行,否则,硬度、强度太高,难以打磨;养护要养护至最佳状态,具体养护次数及程度须依气候状况具体而定。

⑹再批FL003(细粉腻子),填补拷尺操作时留下的毛糙面:批涂要用力、紧贴墙面,手松易造成不平。第二遍批刮前,用水润湿表面,批刮后,一到表干,便可用砂纸打磨,如第二遍批刮已满足平整度,便可进入养护工序,否则,应进行第三遍批刮。

⑺打磨、养护:初干后开始打磨,并于打磨后及时养护。打磨要在

养护前进行,否则,硬度、强度太高,难以打磨;养护要养护至最佳状态,具体养护次数及程度须依气候状况具体而定。

⑻注意事项

所有面层均需完全干透、整洁、没有受到损毁,以及不含污染物,如油渍、脱模剂、滑坡的砂浆等,

不得含腐蚀作用如金属、火烧丝等物质。如基底面遇暴晒或强风天气干燥,可根据所处环境,采取

适当措施。受盐类沾污表面最好用清水冲洗并保持基面湿润无滴水情况。

施工温度5~40℃,温度过低,作为反应必须的水分无法起到活化作用,腻子强度、硬度无法达到;

过高,表面水分容易挥发,使体系缺乏反应所必须的水分,易粉化。材料储存要注意防潮,防水,防太阳直射。

平整度要求小于1.0 毫米。

两道工序之间间隔应大于4 小时。

安全措施及预防方法:本产品遇水会有轻微碱性反应,注意保护眼睛和皮肤。如不慎入眼,请立即用清水冲洗并及时就医。

六、氟碳涂料专用找平腻子施工(防潮腻子FL005)

1.作用

基面找平,为平整度奠定基础。

2.工具

批刀、铲刀、搅拌机、台秤、200 目砂纸,打磨器。

3.材料与配比

加量为20~30%的清水稀释(具体以适于批挂为宜),不宜长时间敞口,注意防潮,避免阳光直射。防潮、防水腻子采用进口高聚合物,无机粘结料及精选强度增强剂调配而成,加入拌和剂前,体系是一个稳定的混合体,加入拌和剂后,在搅拌均匀的情况下,将发生适中的化学反应,生成分子结构很小的凝结体,大大增加了分子间的聚合力,具有极佳的强度,并且具有极小的透水率。

4.施工方式、遍数及用量

施工方式:批涂、批刮

施工遍数:2~3 遍

具体用量:根据基底状况而定

5.性质及优点

防水性能好调整时间长,施工性能好,容易找平,抗收缩,不开裂颗粒适宜,既有填充力,表面又不粗糙,耐候性好良好之双向亲和性,对各类基材有良好附着力,强度提升快,功效高。

6.施工方法

⑴将FL005 按比例加水,搅拌均匀,无可见杂质。具体加量以适宜施工为宜,太稠,批刮困难,太稀,则填充力不好;搅拌一定要充分、均匀;浆料要现用现配,调好的浆料应在夏天3 小时、冬天4小时内用完。

⑵将配好的料静置10 分钟,使反应充分,再投入使用。

⑶用批刀将腻子浆料满批与分格内。注意:一次不能太厚,如墙面

不平,可先批凹陷处,分次批涂。

⑷用靠尺上下左右批刮,注意拷尺的角度,用力要均匀,注意不宜太厚同时,刮尺应尽量少拖泥,尽量平滑,具体遍数以墙面状况而定;阴阳角用铝合金方管靠直。

⑸打磨,养护:应保持施工一遍,打磨一遍。第一遍表干后用砂纸打磨,打磨后,用靠尺测量表面平整度,对凸起部位重点打磨,对凹下部位进行点补。打磨后及时保养。打磨要在养护前进行,否则,硬度、强度太高,难以打磨;养护要养护至最佳状态,具体养护次数及程度须依气候状况具体而定。

⑹再批FL005,填补拷尺操作时留下的毛糙面:批涂要用力、紧贴墙面,手松易造成不平。第二遍批刮前,用水润湿表面,批刮后,一到表干,便可用砂纸打磨,如第二遍批刮已满足平整度,便可进入养护工序,否则,应进行第三遍批刮。

⑺打磨、养护:初干后开始打磨,并于打磨后及时养护。打磨要在养护前进行,否则,硬度、强度太高,难以打磨;养护要养护至最佳状态,具体养护次数及程度须依气候状况具体而定。

⑻注意事项

所有面层均需完全干透、整洁、没有受到损毁,以及不含污染物,如油渍、脱模剂、滑坡的砂浆

等,不得含腐蚀作用如金属、火烧丝等物质。如基底面遇暴晒或强风天气干燥,可根据所处环境,采取适当措施。受盐类沾污表面最好用清水冲洗并保持基面湿润无滴水情况。

施工温度5~40℃,温度过低,作为反应必须的水分无法起到活化作用,腻子强度、硬度无法达到;过高,表面水分容易挥发,使体系缺乏反应所必须的水分,易粉化。

材料储存要注意防潮,防水,防太阳直射。

平整度要求小于1.0 毫米。

两道工序之间间隔应大于4 小时。

安全措施及预防方法:本产品遇水会有轻微碱性反应,注意保护眼睛和皮肤。如不慎入眼,请立即用清水冲洗并及时就医。

七、保护

1.作用

保护涂料体系半成品、成品免受污染、破坏;同时防止其他施工项目免受污染、破坏。

2.施工注意事项

铝板效果氟碳涂料施工工序多,尤其是颜色交叉部位等半成品均需要保护,做好的成品也需要保护,同时,由于与其他施工项目交叉施工,因此必须做好对其他装饰项目的保护,也要防止其他装饰项目对氟碳涂料的污染与破坏:涂料半成品、成品、门、窗、玻璃、钢管、其他装饰等。

八、氟碳涂料专用抛光--滑爽二合一腻子施工(FL007)

1.作用

填补FL001、FL003、FL005 较粗糙面的空隙,提供滑爽、光滑的工作面。

2.工具

批刀、铲刀、搅拌机、台称、300 目砂纸,打磨器。

3.材料与配比

三组份油性腻子不宜长时间敞口,注意防潮,避免阳光直射。氟碳喷涂专用二道抛光—滑爽二和一腻子采用进口高聚合物,无机粘结料及精选强度增强剂调配而成,加入拌和剂前,体系是一个稳定的混合体,加入拌和剂后,在搅拌均匀的情况下,将发生适中的化学反应,生成分子结构很小的凝结体,大大增加了分子间的聚合力,具有极佳的强度,并且具有极小的透水率。

4.施工方式、遍数及用量

施工方式:批涂;施工遍数:1~2 遍;用量:0.24 ㎏/㎡

5.性质及优点

防水性能好,抗收缩,不开裂,耐候性好,颗粒细腻,表面滑爽调整时间长,施工性能好,强度提升快,功效高,良好之双向亲和性,对各类基材有良好附着力

6.施工方法

⑴将三组份油性腻子按比例搅拌均匀,无可见杂质。具体加稀释剂量以施工为宜,太稠,批刮困难,太稀,则填充力不好;搅拌一定要充分、均匀;浆料要现用现配,调好的浆料应在夏天3 小时、冬天4 小时内用完。

⑵将配好的料静置10 分钟,使反应充分,再投入使用。

⑶用批刀批涂,批涂时手要紧,要紧贴施工面,薄批;批涂要薄批,

不能厚涂;阴阳角用铝合金方管靠直。

⑷打磨,养护:批涂一次,必须打磨、养护;干后开始打磨,并于打磨后及时养护。打磨要在养护前进行,否则,硬度、强度太高,难以打磨;养护要养护至最佳状态,具体养护次数及程度须依气候状况具体而定。

⑸打磨后,用靠尺测量表面平整度,如果有不平之处,对凸起部位重点打磨,对凹下部位进行点补,然

后再进行第二遍批刮,第二遍批刮前,用水润湿表面,批刮后,一到表干,便可用砂纸打磨;阴阳

角用铝合金方管靠直。

⑹注意事项

施工温度5~40℃,温度过低,作为反应必须的固化剂无法起到活化作用,腻子强度、硬度无法达

到;过高,表面溶剂容易挥发,使体系缺乏反应所必须的条件,易粉化。

平整度要求小于1.0 毫米。

材料储存要注意防潮,防水,防太阳直射。

两道工序之间间隔应大于4 小时。

本产品遇水会有轻微碱性反应,注意保护眼睛和皮肤。如不慎入眼,请立即用清水冲洗并及时就医。

九、打磨、养护

1.作用

打磨刀搓等痕迹,使工作面更平滑,保证强度、硬度。

2.工具

400 目砂纸,打磨器。

3.施工注意事项

⑴打磨,养护:应保持施工一遍,打磨一遍,养护一遍。

⑵腻子干后方可打磨,但必须在养护前打磨。底漆打磨不得粘砂纸。

⑶打磨要用打磨器打磨,用力均匀。

⑷打磨后及时检查,工作面要求平整、较光滑,尤其是批刀交搓处一定要磨平,工作面要求平整、较光滑。

⑸ FL001、FL003、FL005 腻子打磨后要及时养护,养护要养护至最佳状态,具体保养次数及程度须依气

候状况具体而定。

十、氟碳专用封闭底漆施工

1.作用

封闭底层微量水分,防止碱性侵蚀

2.工具

空气压缩机、喷枪、磅秤、搅拌机、过滤网等。

3.材料与配比

FD007 封闭底漆,氟碳喷涂专用氟碳底漆采用进口特殊树脂,超耐候性颜料,高性能多功能助剂调配

而成,富有多种色彩,用于增强对底层的附着力,使表面更易获得平滑、色彩均匀丰富的良好效果。

4.施工方式、遍数及用量

施工方式:喷涂,喷嘴尺寸 1.5~2.0,压力0.2Mpa;施工遍数:1 遍;用量:12 m2/kg

5.性能与特点

防水渗透性能佳,与基层形成致密整体,附着力好;封闭性能好,提供高硬度及柔韧性完美结合之

基础,防止开裂产生;颗粒细腻,施工性能佳,保证面涂光滑装饰效果。

6.施工方法

(1) 将FD007,搅拌均匀,无可见杂质。无须稀释,变稠的料不能使用。

(2) 喷涂前打磨并用水将表面冲洗干净,水分去除后方可喷涂。

(3) FD007 喷涂,应薄喷。

⑸注意事项

施工温度0~35℃,基面温度最好不低于5 摄氏度。温度过低,化学反应速度缓慢,强度、硬度达

到时间过长,甚至受到影响;过高,稀释剂容易挥发,使体系缺乏反应所必须的介质,易粉化。

平整度要求小于1.0 毫米。

材料储存要注意防潮,防水,防太阳直射。

抛光腻子必须完全干透才能施工FD007。

每次配料量不宜过多,以免长时间静置。

一定要使用专用配套辅料,严禁用水、香蕉水、醇、汽油等。

湿度85%以下,温度0~35℃为宜,切勿在以下条件下施工:雨、雪、雾、霜、大风,或相对湿度85%以上。

常温下涂装后的漆膜7 天左右方可完全固化,建议不要提前使用。安全措施及预防方法:保证良好通风,配戴防护用具,避免吸入漆雾,沾染皮肤、眼睛。如有漆料

溅入眼睛,请立即用清水冲洗并及时就医,施工环境严禁烟火,遵守国家及地方政府规定的安全法规。

十一、氟碳面漆施工

1.作用

提供涂层表面手感,及涂层耐污候耐变色性能。

2.工具

空气压缩机、喷枪、磅称、搅拌机、过滤网等。

3.材料与配比

FM 面漆系列,FX310 面漆稀释剂;氟碳面漆采用进口特殊树脂,超耐候性颜料,高性能多功能助剂调配而成,富有多种色彩,包括清漆系列,实色漆系列,银色、金色等金属系列主要用于建筑外墙、屋顶及各种建材之耐久性保护涂层,也可用于地坪漆、地板漆作为耐磨和防腐保护层。

4.施工方式、遍数及用量

施工方式:喷涂,喷嘴尺寸 1.5~2.0,压力0.2Mpa;施工遍数:2 遍4 道;用量:6 m2/kg

5.性能与特点

超长寿命,自洁功能好,色彩细腻、均匀,持久不掉色,防水性,抗霉菌,耐沸水、耐高温、耐温差,适用于各种高档装饰效果场所,耐腐蚀、耐盐雾、耐酸雨、耐各种复杂环境。

6.施工方法

⑴将FM 系列与稀释剂按比例调配,搅拌均匀,无可见杂质。专用稀释剂具体加量以适宜施工为宜;搅拌一定要充分、均匀,使颜料分散均匀,反应充分;料要现用现配,未配、未用的料必须盖好盖;调好的料最多放置8 小时,变稠的料不能使用。

⑵将配好的料熟化30 分钟,使反应充分,准备投入使用。

⑶喷涂前打磨并用水将表面冲洗干净,水分去除后方可喷涂,且对旁边已经喷好漆干燥的墙面覆盖至少1 米的距离,以免污染。

⑷面漆喷涂第一遍喷涂薄涂,一个“十”字(两道)。

⑸最少6h,干燥后用600 号砂纸打水磨,并等水分干燥后进行第二次喷涂,二次喷涂应厚涂,一个“十”字(两道)。

⑹注意事项

施工温度0~35℃,基面温度最好不低于5℃。温度过低,化学反应速度缓慢,强度、硬度达到时

间过长,甚至受到影响;过高,稀释剂容易挥发,使体系缺乏反应所必须的介质,易粉化。

平整度要求小于1.0 毫米。

材料储存要注意防潮,防水,防太阳直射。

每次配料量不宜过多,以免长时间静置,导致沉淀。

一定要使用专用配套辅料,严禁用水、香蕉水、醇、汽油等。

湿度85%以下,温度0~35℃为宜。切勿在以下条件下施工:雨、雪、雾、霜、大风,或相对湿度85%以上。

常温下涂装后的漆膜7 天左右方可完全固化,建议不要提前使用。安全措施及预防方法:保证良好通风,配戴防护用具,避免吸入漆雾,沾染皮肤、眼睛。如有漆料溅入眼睛,请立即用清水冲洗并及时就医,施工环境严禁烟火,遵守国家及地方政府规定的安全法规。

十二、分格缝上色

1. 作用

增加装饰效果,提供保护功能

2. 工具空气压缩机、喷枪、磅秤、搅拌机、过滤网等。

3. 材料10分格缝专用漆

4. 施工方式、遍数及用量

施工方式:刷涂;施工遍数:2 遍4 道;用量:6 m2/kg

5. 性能与特点

同面漆。

6. 施工方法

同面漆。

十三、修缮、清理

工作面所有工序完成后,要做最后的检查,对有不完善、受污染、受破坏的地方进行修缮,将保护纸等

清理干净,清理现场现场卫生,属于整个验收的部分大面完工的,继续做好保护工作。

外墙氟碳漆专项施工方案[1]

********2栋商业(办公)楼 外墙氟碳漆施工方案编制:方胜占

目录 第一章:概述————————————————————————2第一节:编制依据 第二节:工程概况 第三节:设计要求 第三节:工程特点 第二章:施工部署——————————————————————4第一节:施工布置的原则 第二节:施工组织 第三节:各项经济指标 第四节:工期要求 第三章:材料选择要求————————————————————5第四章:施工作业条件————————————————————8第五章:氟碳仿金属铝板施工工艺———————————————15第六章:安全质量保证措施——————————————————15第一节:安全保护措施 第二节:质量保证措施 第七章:产品保护与文明施工————————————————17第八章:相关制度及要求——————————————————17 第一章:概述

第一节:编制依据 本工程组织设计编制的依据为: 蓝图设计,现行国家有关规定、标准及当地的相关规定,甲方监理方的要求,本工程现场的实际情况,专业施工队的技术装备能力及专业外墙涂饰施工经验。 第二节:工程概况 工程名称:******** 工程地点:******** 建设单位:******** 监督单位:******** 设计单位:******** 监理单位:******** 施工单位:******** 本工程位于********道旁,总建筑面积为77181.70 ㎡,结构类型为钢筋混凝土框架剪力墙结构,包括3栋26层住宅楼和1栋18层办公楼(地下室均为两层)。住宅楼最高建筑高度78.10m,办公楼最高建筑高度76.80m;层高为:地下室负一层为5.10m,地下室负二层为4.20m,地上首层商铺5.60m,住宅楼标准层2.80m,办公楼标准层3.80m。 其中2栋商业(办公)楼外墙局部拟采用氟碳仿铝板涂饰,涂饰面积8000余平方米。施工范围是本建筑除玻璃幕墙和铝板工程以外的外装饰部位(具体部分详见设计单位出具的分色图)。 第三节:设计要求: 建施总02材料做法表及室内装修做法表外墙做法外01:涂料外墙面为: 1、外墙涂料二遍 2、5厚1:2.5水泥砂浆罩面 3、15厚1:2.5水泥砂浆打底划纹,分两次抹灰,加5%防水粉 4、刷素水泥浆一道 5、钢筋混凝土外墙(加气砼砌块外墙),表面清理 具体施工部位祥建施85、建施86、建施87改01、建施88 2栋商业(办公)楼立面图为灰色仿铝板高级外墙涂料及深灰色仿铝板高级外墙涂料 第四节:工程特点

外墙氟碳漆施工方案(一)

外墙氟碳漆施工方案 一、工艺流程 二、施工工序 1.新水泥砂浆墙面基层前处理 1.1 砂浆疙瘩:用角磨机磨平。 1.2 孔洞:用水泥沙浆填平。 1.3 空鼓部位:敲除用水泥沙浆抹实。 1.4 已发生开裂但不空鼓的基层:先用弹性腻子填缝,围绕裂缝周边满批一道弹性腻子,利用其表面粘性贴网格布,并用批刀压实。干透后,批刮第二道弹性腻子,弹性腻子总厚度至少为1.5mm。弹性腻子完成干透后,可进行下一道工序(找平腻子)或直接批刮细面腻子。 2.分格缝的设定与切割 2.1 分割缝的分割划分在找平腻子施工前进行(这样可避免在大面找平时腻子的接头问题)。分割缝的深度、宽度、板块大小和整体规划设计好后,需与甲方沟通并达成一致。 2.2 用墨斗按规划设计要求弹出分割线,每条分割缝按缝宽弹2条线。 2.3 用切割机开始切缝,切割时适当用力抓紧切割机,手腕放松,沿墨线开始切割。 2.4 用工具敲出两条切缝线中间的混凝土沙浆。 3.批刮找平腻子 3.1 按分割板块的长度和宽度,准备两把铝合金刮尺。 3.2 用批刀在分割好的板块上沿水平方向满批一道腻子,用刮尺沿水平方向用力刮平,凹陷的地方用腻子填充修补再刮平。待其表干后,再沿垂直方向满批腻子一道,然后用另一把刮尺沿垂直方向竖刮,若有凹陷,用找平腻子填充后再竖刮。若平整度仍达不到要求,重复上述步骤,直到满足要求为止。 3.3 工艺要求:每一次批刮厚度需≤10mm;完成后平整度要求:2米靠尺检查,平整度误差在<1mm之内。 3.4 批刮找平腻子工艺流程图: 4.批刮细腻子 4.1 将氟碳漆专用细腻子甲乙组份拌和均匀。要求在2小时内用完,必要时可加适当清水调节稠度。 4.2 满批细腻子1~2遍,边批边按压刮痕,两遍间隔为4~6小时,每遍腻子层厚度约为0.5mm。 4.3 干燥后用180~240目砂纸打磨腻子表面,打磨时注意保持腻子表面平面效果。 4.4 批刮细腻子施工工艺图示: 5.环氧渗透底漆

氟碳漆施工工艺

氟碳漆施工工艺 基面处理 1 基面要求:水泥砂浆抹灰,抹平收光。外墙要求做防水。基面平整度按高级抹灰要求,阴阳角方正,线条顺直,无空鼓开裂,无油污锈迹,基面含水率<8%,PH值<9。外墙栏杆窗框、管道安装及收边收口完成。 2 清理修整: 将基面浮浆铲除干净,较高的接搓及突出点用手持式打磨机磨平,以免批刮腻子过厚。 3 粘贴网布: 用调稀的防水腻子粘贴抗裂玻璃纤维网格布,滚刷压平。抗裂玻纤网强度、韧性要好并不含粘胶,搭接处不少于100mm。玻纤网作用是防止找平腻子过厚开裂及缓冲抹灰层可能开裂而产生的应力。 4 切缝嵌缝: 根据设计好的铝板效果分格图放线定位,用切割机切分格缝(一般宽 10—25mm,深15—20mm),两边切缝,凿除缝内砂浆,清理干净,刷界面剂,然后把巴氏柔性水泥嵌缝料填缝成凹弧形(以直径为缝宽的小圆棒成型)。分格缝的作用兼具功能性(可防止大面积抹灰开裂,填缝料具有弹性,能防水)、装饰性(仿铝塑板效果凹形线条)和施工分块(方便找平及喷涂)的作用。分格缝要求弧度一致,横平竖直,用吊线锤和拉水平通线的方法控制和检查。分块大小要合适,一般每块1—2.5平方米左右,应兼顾立面效果与操作要求。 5 粗腻子找平:按分格的块逐块批刮弹性防水粗腻子,分别用与块长、宽相等的铝合金刮尺纵横向各刮一道腻子,第二道腻子要在第一道腻子干燥后施工。批刮时两人同时配合,均匀用力。线条要挺拔,阴阳角要方正。粗腻子作用是分块找平,每块越平整越好,同时要尽量控制腻子厚度以防止开裂。腻子要求粘结强度高、耐水性好、施工性能好、不起卷,以双组分或单组分聚合物水泥腻子为佳 6 细腻子批刮: 纵横向各批刮一道防水细腻子,干燥后用打磨机或打砂板夹细砂纸打磨平整,扫除浮灰。细腻子的作用是填补粗糙表面,使基面更平整、密实,分格缝内也要

外墙真石漆施工工艺完整流程

外墙真石漆施工工艺完整流程 真石漆属于个性化、定制化的产品,需求不同,对应的产品组合体系,以及施工工艺、人工费用也不同。真石漆的关键性指标:耐候性、耐水性、附着力是比较关键的。能到这种标准的真石漆价格一般在4—8元/公斤。具体的要根据用量和厂家详谈的。真石漆根据品牌不同每升大概在10或20元不等一般5升可以刷40平米一遍,可以根据自己房间面积来计算具体花费 外墙涂料主要有腻子类、丙烯酸墙面漆、外墙氟碳漆、真石漆等,真石漆工艺是由高性能树脂乳液、各种天然彩砂和多种助剂配置而成的厚浆型质感类涂料,经过喷涂或抹涂施工形成类似天然石材装饰效果的一种涂装工艺。由基层找平层、封闭底漆、真石漆、罩光清漆组成。通过不同的颜色搭配可以呈现不同的装饰效果,用于高档建筑的外墙装饰。 按正规施工: 典型工序 清扫墙面――填补缝隙――遮盖保护――喷、刷或辊涂底层涂料――墙面 分格――喷涂主层涂料――喷涂、或辊涂罩面涂料 基底 本工艺适用于不泥砂浆、石棉水泥板、混凝土预制板、现浇混凝土、木质胶合板、石膏板、旧涂层基层. 基底检查验收 基层抹灰达到中级抹灰要求(参见涂料施工规范)

要点 平整度清洁含碱率含水率孔洞眼 工具 基底处理:油灰刀、钢丝刷、腻子刮刀或刮板、腻子托板、砂纸 涂装工具:滚筒、毛刷砂壁状涂料专用喷枪空压机 保护:薄膜胶带、遮挡板、遮盖纸、塑料防护眼镜、口罩、手套、工作服 辅助设备:手提式电动搅拌机、过滤筛、塑料桶、匀料板、钢卷尺、粉线包 基层要求 因砂壁状材料较厚(2――5mm左右),并将基底完全遮盖,一般基底的小缺陷也 被掩盖.所以我们在处理基层时只要将孔洞和裂缝修补好即可. 施工技术措施: 外墙喷真石漆施工 基面处理:表层需平整、坚实、清洁、干燥.新建的墙体基面必须养护28天.检查主体墙面平整度及线条是否顺直清晰,要求基层表面:平整、干燥(水泥砂浆面应保养15天以上),无浮灰、沥青等污渍,且PH<10,含水率<10%。根据装饰的要求,用水泥砂浆或胶带纸将基面分割成所需图形(每个分割面最好不大于1.5m2). 基层处理:对于抹灰墙面应要求表面平整坚固,对缺棱掉角的地方要事先修补完成。修补采用刷一道水泥浆加20%胶液后抹1:3水泥砂浆局部勾抹平整,达到中级抹灰的要求。抹灰墙面要干燥,基层含水率8%,然后进行饰面刮腻子处理,刮完腻子的饰面不得有裂缝、孔洞、凹陷等缺陷;旧水泥面应铲去浮层,

外墙氟碳漆施工工艺

外墙氟碳漆施工工艺 一、施工工序 1、基层处理 2、切割分格缝 3、粗腻子(一遍) 4、挂玻璃纤维网 5、粗腻子(一遍) 6、细腻子(二遍) 7、底漆(一遍) 8、面漆(二遍) 9、罩光漆(一遍)(非金属漆除外) 二、基层处理 1、清扫、检查基面,不能有油污、浮灰等沾污物。 2、修补(修高补底):将明显凹陷或凸起的部位用彩笔标出,孔洞明显的,预先用水泥砂浆找补,个别明显高出的部位要用砂磨机打磨,不明显的用粗腻子点补。 3、对有空鼓的部分,应将空鼓部分敲掉,重新用填补腻子修补平整。 4、对于细小裂纹,应用凿子凿成V字型,再用弹性专用腻子修补平整。 5、窗边线条的阴角平直度如大于3mm,应用弹性专用腻子重新修补,修补前先用水润湿基面,且边坡口应向外。 三、基面检查(由专业施工技术员检查基面,主要包括以下内容) 1、用建筑检测仪等仪器检查基面平整度,垂直度,允许偏差和检查方法见下表:

[attach]92665[/attach] 2、目视基面应没有明显裂纹,如有如实记录。 3、用橡皮锤敲墙面,看有无空鼓面,如有,如实记录。 4、记录窗边及线条不合乎要求的数量与位置。 5、外排水管、脚手架穿墙管、空调预留孔、上料洞口数量部位等,外墙排水管应在涂料涂装前安装固定好;对各种孔洞土建方应尽早修补,抹灰一定要实,且应与大面一样平。 6、为了保证颜色的均一性,外墙脚手架不应有穿墙管,靠墙管,如需加固脚手架,应改用穿窗管,室内加固。 四、切割分格缝及修补 1、分格缝的作用 (1)高档装饰作用、增加立体感,体现业主的装饰理念。 (2)起伸缩缝的作用:缓冲,减少墙面的开裂应力,防止墙面因热胀冷缩而产生的微细裂缝。 (3)为平整度提供操作方便,有分格后,相对操作分格面平整度的难度要比操作整个大面的难度小很多。 2、工具 批刀、铲刀、弧型管、磅秤、搅拌机、切割机、直尺、墨斗。 3、施工方法 (1)分格缝设置,定位:分格缝的深度,宽度,横竖方向以及整体分布按甲方要求进行整理或弹线,分格(一般宽度为15-20mm)。 (2)要横平竖直分格,分格缝内应清除掉杂物、油污、脏物等,并用水清洗缝内灰尘。 (3)分格缝填补与修补: 分次填补分格缝专用腻子,要深浅均匀,每次填补前要用砂纸打磨,并用水润湿分格缝:对缺脚处进行修补,做到棱角分明。 (4)最后一道用圆管压成半弧形.。

氟碳漆工艺

氟碳漆施工工艺 一、基层要求 1.抹灰和混凝土的基层质量应符合《JGJ建筑装饰工程施工及验收规范》; 2.抹灰层或混凝土表面层(包括分割缝、窗框附近等)不得有污物; 3.基层表面必需牢固、无酥松,不得有裂痕或起壳,平整度≤2mm,基层无浮尘,无粘附颗粒物; 4.抹灰和混凝土基层涂刷外墙涂料要求含水率不得大于10%,PH值不得高于9,新粉刷水泥砂浆墙面夏季要求养护10天以上,冬季需20天以上,现浇混凝土墙面夏季需养护21天以上,冬季需28天以上。 二、基面处理 1.检查墙面平整度,大的突起处需砂磨平整,大的凹陷或孔洞处用水泥砂浆进行填补并打磨平整; 2.对墙面较大裂纹进行切割,并连续多遍进行填充高弹腻子,直至墙面平整,腻子干燥后打磨平整; 3.用毛刷、铲刀或砂纸清除墙面的颗粒杂物,铲除墙面酥松的水泥层; 4.处理完毕要求符合平整度要求≤2mm; 5.墙面达到基本清洁,无浮尘,无粘附颗粒物。 三、满批氟碳漆专用抗裂腻子 1.采用氟碳漆专用抗裂腻子:氟碳漆抗裂腻子专用添加剂:水=20:1:8的比例进行腻子的调配,腻子必需用手电钻进行充分搅拌平均; 2.最长放置时间为4小时,超过4小时不得使用,已经固化的浆料也不能使用;检查墙体表面有无颗粒粉尘等沾污物,应该将其清理干净; 3.用两米长的铝合金靠尺拖刮腻子,先竖刮一遍,然后横刮一遍,靠尺运行速度及用力应均衡,否则会沿靠尺运动的方向形成波浪状而影响其平整度; 4.粘贴装饰胶带,按要求进行界格条的分割,界格分好后披腻子,然后逐遍将胶带撕下; 5.腻子一般批嵌4-5遍; 6.腻子层干燥(一般不超过4小时)后进行砂磨;

6.应采用120目或150目砂纸打磨; 7.腻子打磨后墙面凸凹不平现象应彻底消除,同时修直阳角和腰线。 四、抛光腻子施工 1.在打磨平整的腻子上进行抛光腻子的施工; 2.要求表面无批刮印痕,尤其是阴阳角、滴水线、窗沿及落水管四周墙面; 3.线条平直、阳角笔挺,无残缺; 4.用指甲抠无掉粉现象,粘结力合格; 5.手感平滑,无凸凹及起伏的感觉。 五、氟碳底漆喷涂 1.检查腻子是否符合要求,有问题的地方及时修补; 2.在完全干燥的墙面(墙体要干燥,墙面含水率小于8%)上喷涂底漆(气压在5-8kg/cm2,无水喷涂); 3.要求喷涂平均,不能漏喷,颜色应保持平均一致,不得泛起发花现象,刮风(六级以上)及雨天不能施工; 4.底漆喷涂一遍,喷涂完毕进行检查,发现墙面有批刮印痕或蜂眼现象,必须打磨至符合要求; 5.打磨应采用280目或360目水磨砂纸,打磨应仔细,留意不能将涂膜磨穿; 6.打磨完毕应进行除尘处理,用抹布等将墙面上打磨产生的粉尘处理干净。假如除尘不彻底,氟碳漆施工后将无法达到平滑的涂膜; 7.底漆喷涂后,应颜色平均,光泽平均,涂膜表面光滑,无粉尘等污渍。 六、氟碳面漆喷涂 1.底漆必需完全干燥,墙面不得有粉尘等杂物; 2.施工配比,主漆:固化剂:稀释剂=10:1:2; 3.调配后的氟碳漆必需采用200目纱网进行过滤,稀释剂在放置过程中应不断搅拌,以免沉淀; 4.喷枪型号:W-77,喷嘴尺寸:1.5-2.0mm,气泵压力:0.3-0.5Mp;

氟碳漆施工工艺

1. 氟碳漆施工准备工作 、施工材料 外墙腻子:外墙粗面找平腻子、外墙细面找平腻子、抛光腻子等。 配套底漆:水泥透 明底漆 中间漆:永保新白底漆 配套面漆:外墙氟碳漆或建筑幕墙氟碳漆。 、施工工具 主要工具:水平器、喷枪、开刀、线包、毛滚、刷子、空压机等。 、施工环境 (1) 、门窗按设计要求安装好,并堵抹洞口四周的缝隙。 (2) 、墙面基层处理完毕,并符合设计工艺要求,按抹灰面标准验收,满 足喷涂 条件,完成雨水管卡、设备洞口管道的安装,并将洞口四周用水泥砂浆抹 平,所有的墙面需晾干。 (3) 、双排架子或活动吊蓝,要符合国家安全规范要求,外架排木距墙面 320cm 。 (4) 、要求现场提供有 380V 、220V 电源。 (5) 、所有的成品门窗要提前保护 2. 氟碳漆施工工艺 、水泥抹灰面层 为防止涂料表面开裂、龟裂等表观缺陷的产生,在墙体抹灰前与甲方、施工 方沟通。 建议在混凝土与砖墙铺设,以减少混凝土与砖墙之间因收缩率不同而产 生的裂缝。为防止水泥层自身龟裂,可在抹灰的水泥砂浆中加入聚丙烯纤维,增 强抗裂、抗渗功能。 第一遍腻子(找平腻子)施工 找平腻子主要用于找平粗糙 不平整的水泥砂浆抹灰墙面, 为面层腻子提供良好的基面, 减少面层腻子的用量, 降低涂装工程的造价。 现市场上大部分均采用聚合物水泥基腻子,并有不同粗 细品种提供。 施工工艺: 找平腻子一般加水量为 25~35%(重量比)。 先将水 倒入容器中,再加入粉料,然后用搅拌器充分搅拌成膏糊状(配合使用多功能混 合搅拌 机,效果更佳),约搅拌 7~10分钟,要求无粉粒,无沉淀物。 调配好的 氟 碳 漆 施 -艺

氟碳漆施工方案

第一章编制说明 1、本方案通过我公司在广州中洲中心仔细全面的现场踏勘后进行编制。 2、本方案依照《合成树脂幕墙装饰工程施工及验收规程》(CECS157:2004)等国家相关规范、标准及有关地方规定进行编制。 3、本方案结合我公司现有施工管理水平,工程技术力量,施工能力及机械设备状况进行编制。 4、本方案参考我公司类似工程施工经验,并充分领会设计意图旨在体现建筑风格而编制。 第二章工程概况 广州中洲中心位于琶洲地区新港东路南侧,黄埔涌北侧,琶洲塔西南面,总建筑面积12.3万㎡,由广州中轻新洲房地产开发有限公司开发,广州珠江外资建筑设计院设计,广州建筑工程监理有限公司监理,广州市第三建筑工程有限公司施工。本工程单元式写字楼的南面和写字楼的东南面外墙采用合成树脂仿金属幕墙。合成树脂仿金属幕墙涂饰外墙涂饰施工面积暂定为14000㎡,工期为60个有效工作日。合成树脂仿金属幕墙的颜色为银灰色,在每两层之间设置30cm宽的白色装饰线。 第三章工程项目组织管理机构 根据本工程的质量、工期特点,我公司组建以公司总经理亲自挂帅的由工程部直接领导,公司其他部门紧密配合的,适应项目需要的精干项目部,由项目经理代表公司全权负责该工程承包合同履行过程中涉及到本公司权利和义务的一切工作。施工生产过程中,按照ISO9002质量管理体系和质量保证体系运行,以确保产品的质量符合设计要求。

第一节:组织机构: 第二节:项目部管理人员情况及职责 2-1 项目部管理人员主要职责及分工 项目经理:全面负责组织工程实施,负责处理与业主、总包、监理及配合单位必要的沟通联系协调,处理公司各部门与项目部的协作配合,对工程质量、进度、安全全面负责,总督质量、进度、安全、后勤核算、进度统计、资料收集、组织验收,代表公司全权负责该工程承包合同履行过程中涉及到本公司权利和义务的一切工作。 技术员:负责编制工程施工方案,对工程施工人员技术交底,对技术难点重点提出保证或改进措施,制作施工样板,测试材料消耗,对技术资料收集整理。 质安员:负责对工程质量进度安全进行交底,对工程质量进度安全提出预控措

外墙真石漆施工工艺完整流程

外墙真石漆施工工艺完 整流程 GE GROUP system office room 【GEIHUA16H-GEIHUA GEIHUA8Q8-

外墙真石漆施工工艺完整流程 真石漆属于个性化、定制化的产品,需求不同,对应的产品组合体系,以及施工工艺、人工费用也不同。真石漆的关键性指标:耐候性、耐水性、附着力是比较关键的。能到这种标准的真石漆价格一般在4—8元/公斤。具体的要根据用量和厂家详谈的。真石漆根据品牌不同每升大概在10或20元不等一般5升可以刷40平米一遍,可以根据自己房间面积来计算具体花费 外墙涂料主要有腻子类、丙烯酸墙面漆、外墙氟碳漆、真石漆等,真石漆工艺是由高性能树脂乳液、各种天然彩砂和多种助剂配置而成的厚浆型质感类涂料,经过喷涂或抹涂施工形成类似天然石材装饰效果的一种涂装工艺。由基层找平层、封闭底漆、真石漆、罩光清漆组成。通过不同的颜色搭配可以呈现不同的装饰效果,用于高档建筑的外墙装饰。 按正规施工: 典型工序? 清扫墙面――填补缝隙――遮盖保护――喷、刷或辊涂底层涂料――墙面 分格――喷涂主层涂料――喷涂、或辊涂罩面涂料? 基底? 本工艺适用于不泥砂浆、石棉水泥板、混凝土预制板、现浇混凝土、木质胶合板、石膏板、旧涂层基层.

基底检查验收? 基层抹灰达到中级抹灰要求(参见涂料施工规范)? 要点 平整度清洁含碱率含水率孔洞眼? 工具? 基底处理:油灰刀、钢丝刷、腻子刮刀或刮板、腻子托板、砂纸? 涂装工具:滚筒、毛刷砂壁状涂料专用喷枪空压机? 保护:薄膜胶带、遮挡板、遮盖纸、塑料防护眼镜、口罩、手套、工作服? 辅助设备:手提式电动搅拌机、过滤筛、塑料桶、匀料板、钢卷尺、粉线包? 基层要求? 因砂壁状材料较厚(2――5mm左右),并将基底完全遮盖,一般基底的小缺陷也 被掩盖.所以我们在处理基层时只要将孔洞和裂缝修补好即可. 施工技术措施: 外墙喷真石漆施工

外墙真石漆施工工艺方案

外墙真石漆施工工艺方案 一、工程的重要性 真石漆作为外墙饰面关系重大,一流产品加上精心施工,才能使两者完美结合,创造一流样板工程。我们 将按创杯工程的要求落实全方位质量管理体系,争取达到一流样板和规范工程。 二、施工步骤及方法 1、检查主体墙面平整度及线条是否顺直清晰,要求基层表面平整、干燥(水泥砂浆面应保养15天以上),无浮灰、沥青等污渍,且PH<10,含水率<10%。 2、旧水泥面应铲去浮层,确保基底牢固,清除墙面的杂质,对多孔质、粗糙基面,进行修补,再用砂轮磨平。 3、根据装饰的要求,用水泥砂浆或胶带纸将基面分割成所需图形(每个分割面最好不大于1.5m2)。 4、底涂层施工 a.中和处理:用专用中和剂将碱性墙面进行中和处理,确保施工后的墙面不泛碱,其用量大约0.1- 0.2kg/m2。 b.底漆施工:将中和处理后的墙面用清水冲净,待墙面干燥后,进行底漆施工,底漆用量0.15-0.20kg/m2。 c.底涂层可采用刷涂、滚涂或喷涂法施工。

5、主涂层(真石漆)施工:待底涂层完全干燥后(一般需4-6小时),即可进行施工,根据不同的装饰要求,先进行试验喷涂,以确定施工所需的压力、喷枪口径及喷涂量,一般5kg/m2。 a.单色主涂层:分两次喷涂为宜。第一道涂膜未干燥前,即可喷涂第二道。 b.套色主涂层:可选用双管真石漆喷枪或单管真石漆喷枪分次喷涂。 6、辅助处理:揭去分割胶带,根据装饰需要进行勾缝处理。 7、罩面层(罩光漆)施工:在主涂层完全干燥后(一般约需48小时)才能进行施工,可以刷涂或滚漆, 罩光漆用量0.15-0.20kg/m2。 三、注意事项 1、施工时,脚手架应距离墙面30cm左右,如距离太近,上下层脚手架间喷涂部分可能有接痕,影响装饰效果。 2、不喷涂部分及物件,应用挡板或纸张等隔开。 3、施工时气温应高于50C,风力大于4级时不宜施工。主涂层喷涂24小时内应避免雨雪。 4、油性底漆、罩面漆属易燃危险品,施工时应严禁烟火。 5、主涂层施工完毕,工具应立即用水清洗。 6、油性底漆、罩面漆施工完毕,工具即用二甲苯等溶剂进行清洗。

外墙氟碳漆施工方案2014

外墙氟碳漆施工组织方案 (一)工艺顺序及材料 本工程外墙涂料要达到美观、色泽—致、防水、防龟裂、耐久性好等要求,拟采用平壁状薄质—底两面的涂装系统。 工序顺序为:基层验收→清理→填补缝隙→满刮腻子→打磨……(反复直至验收达到优良标准)→喷涂底漆一喷涂面漆二道 材料说明 1、腻子:根据JGJ73-91《建筑装饰工程施工及验收规范》的规定,采用适用于外墙的耐水腻子; 2、底涂:M-1600氟碳专用底漆 3、面涂:M-8500氟碳金属漆M-8000 氟碳外墙漆 (二)施工管理 A、基层交接验收 1、涂料班组施工前,应与水泥班组就抹灰基层的质量进行给收交接,作好记录。 2、本工程外墙涂料的基层为水泥沙浆抹基层,应达如下求: (1)抹灰材料底层应用1:3水泥沙浆,每遍厚度5-7㎜,面层应采用1:2.5细沙水泥沙浆。 (2)基层必须坚实、牢固,不应有起砂、起壳、裂缝、疏松抹痕等缺陷,基层表面应平整、厚薄均匀而不宜太光滑。 (3)抹灰基层的材料质量应符合JGJ73-91《建筑装饰工程施工及验收规范》的规定。 (4)涂装基层的质量允许偏差,应符合下表规定。 基层质量允许偏差

(5)抹灰面层,不得有粘污物,不得有裂缝、起壳、脱皮、粉化、疏松等现象。基层面层毛面应平滑细腻、抹纹一致、灰线清晰顺直。 (6)基层抹灰应做分格处理,以每层高预留1.5-1.cm的分格缝、分格条宜以U 型铝合金在抹灰前弹线预埋为佳,能有效防止抹灰基层的现象。抹灰分格缝的宽度和深度应均匀一致,不得有错缝、缺棱、掉角。 (7)抹灰基层的含水率不得大于10%,且PH值应在10以下。通常在温度25?C,相对湿度65 C左右条件下,水泥砂浆基层施工后要干燥10-14天,使基含水率及PH 值达到要求。 (8)墙面如发现白霜现象,应进行酸洗处理方可涂装。 B、基层交接验收 1、外墙涂料施工前,应把脚手架的支撑和拉结铁丝妥善移位,修补平整。脚手架离墙面应保持一定距离,以便涂装操作,并将脚手架的灰尘、垃圾清理干净。 2、基层表面上的尘土、油污、垃圾、溅浆等清除干净。若基层表面有霉斑,应于涂装前以25%的漂白剂和75%的清水配制的溶液进行反复洗涤,然后用清水彻底清洗,干燥后涂装。 3、抹灰基层处理过程中发现的龟裂、空鼓问题应做好记录,责成泥水班组处理,对于不符合交接条件的,应请土建单位处理。 C、腻子施工 腻子是涂装工程中至重要的一节,必须慎重对待。对腻子的基本要求是:附着力强,防水有一定的弹性,易施工打磨。 1、墙面凹入部份,微小孔洞、裂缝、砂眼先由聚合物水泥腻子点补,刮平; 2、阴阳角处必须先弹线处理,使之顺直、方正,然后再根据线点补腻子,务必使棱角方正、垂直、规矩。 3、由阴阳角为基线向外刮腻子,注意外层面平整、顺直、接槎位置小; 4、待其干燥后,用细砂纸打磨腻子面,然后再清理检查平整度; 5、未平整处应进行第二次的点补或满刮,打磨……重复以上步骤,直至达到优良标准。 D、面漆涂装 1、材料准备 ) 据此厂部订货(估算:按涂饰面积及材料消耗量进行估算。(1). (2)涂料应存放于干燥、通风、荫凉处。 (3)涂料使用前应将进行充分搅拌,使之均匀,使用过程中仍需不断搅拌。 (4)搅拌的容器及工具均应无污染,对搅拌后2~3个月暂不使用的涂料,搅拌工具及容器应进行无菌处理。 2、涂料施工 (1)涂料施工前应对墙面粉尘、玷污及脚手架进行彻底清除,保持环境的洁净,防止污染的发生。 (2)涂料在涂装时和干燥前必须防雨淋、尘土污染。夏季不宜在阳光直射下涂装,风大、湿度大的日子避免涂装 (3)涂装时应由建筑物自上而下进行,每一次涂装应以分格线,墙面阴阳角交接处或落水管为界线。

氟碳漆施工方案及工艺(装修)

氟碳漆施工工艺 基面处理 1基面要求: 水泥砂浆抹灰,抹平收光。外墙要求做防水。基面平整度按高级抹灰要求,阴阳角方正,线条顺直,无空鼓开裂,无油污锈迹,基面含水率<8%,PH值<9。外墙栏杆、窗框、管道安装及收边收口完成。2清理修整: 将基面浮浆铲除干净,较高的接搓及突出点用手持式打磨机磨平,以免批刮腻子过厚。 3粘贴网布: 用调稀的防水腻子粘贴抗裂玻璃纤维网格布,滚刷压平。抗裂玻纤网强度、韧性要好并不含粘胶,搭接处不少于100mm。玻纤网作用是防止找平腻子过厚开裂及缓冲抹灰层可能开裂而产生的应力。 4切缝嵌缝: 根据设计好的铝板效果分格图放线定位,用切割机切分格缝(一般宽10—25mm,深15—20mm),两边切缝,凿除缝内砂浆,清理干净,刷界面剂,然后把巴氏柔性水泥嵌缝料填缝成凹弧形(以直径为缝宽的小圆棒成型)。分格缝的作用兼具功能性(可防止大面积抹灰开裂,填缝料具有弹性,能防水)、装饰性(仿铝塑板效果凹形线条)和施工分块(方便找平及喷涂)的作用。分格缝要求弧度一致,横平竖直,用吊线锤和拉水平通线的方法控制和检查。分块大小要合适,一般每块1—2.5平方米左右,应兼顾立面效果与操作要求。 5粗腻子找平: 按分格的块逐块批刮弹性防水粗腻子,分别用与块长、宽相等的铝合金刮尺纵横向各刮一道腻子,第二道腻子要在第一道腻子干燥后施工。批刮时两人同时配合,均匀用力。线条要挺拔,阴阳角要方正。粗腻子作用是分块找平,每块越平整越好,同时要尽量控制腻子厚度以防止开裂。腻子要求粘结强度高、耐水性好、施工性能好、不起卷,以双组分或单组分聚合物水泥腻子为佳。 6细腻子批刮: 纵横向各批刮一道防水细腻子,干燥后用打磨机或打砂板夹细砂纸打磨平整,扫除浮灰。细腻子的作用是填补粗糙表面,使基面更平整、密实,分格缝内也要修补到位。打磨用240---360目水砂纸,要求不显砂痕与接搓。 7抛光腻子(又称油性腻子): 使用极细腻的抛光腻子对基面薄刮一至二道,干燥后用600目以上的水砂纸蘸水仔细打磨,要求不显接搓与砂痕,手摸平整顺滑。抛光腻子的作用是形成一道坚实细腻而致密的腻子层,如同做家具漆所用的腻子一样,抛光后喷涂时漆膜丰满。抛光腻子同时可以防水和防止底漆大量渗入基层,节省涂料用量。 涂装施工 1涂料要求: 金属氟碳仿铝板涂料一般由氟碳底漆、氟碳银粉漆、氟碳罩光清漆组成。氟碳面漆要求为哑光,光泽高了难以出效果,喷涂会发花,太阳光照射下反光强烈,施工接搓一览无余。各道漆的粘度要合适,可根据季节和天气的情况用调整稀释剂用量的方法来调整涂料粘度和干燥时间,否则干燥太快,喷涂涂料在空气中过快雾化,在喷涂面上形成颗粒及接搓处不能融合在一起,干燥太慢则会影响下道工序

外墙金属氟碳漆—施工工艺

工作行为规范系列 外墙金属氟碳漆—施工工 艺 (标准、完整、实用、可修改)

编号:FS-QG-29268外墙金属氟碳漆—施工工艺Metal fluorocarbon paint for exterior wall—construction process 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。 金属氟碳涂料可采用喷涂、滚涂、刷涂等常规施工方式涂覆,此外,根据所选择硬化剂的不同,金属氟碳涂料可在常温至200~300℃的高温下短时间内达到硬化。因此,金属氟碳涂料既适应工厂涂装,也适应于施工现场涂装。金属氟碳涂料是一种高品质的涂料,业主对施工要求较高,都希望做成铝单板幕墙效果,而在近几年国内的实际施工中,成功的仿铝塑板外墙工程并不多,主要原因是室外施工环境较差,受气候因素影响很大,很难控制,从而难以达到铝塑板效果。做不好,还要返工,不但费工、费材料,而且延迟工期,一个工程做下来可能造成很大损失。 具体工艺如下: 基面检查→基面处理→平底腻子施工→打磨→封墙底漆施工→分格缝定位并进行分格线施工→弹性涂料施工→

弹性氟碳中层漆施工→弹性氟碳金属漆施工→自洁型弹性氟碳罩面清漆施工→墙面整体检查→修补→验收。 1基面检查 在基层抹灰约15d后,对抹灰基面进行勘察、平整。垂直度及平整度不能大于2mm;开裂及空鼓面积、预留孔洞及脚手架洞和上料口要求用加入旱强剂的水泥、砂浆修补堵洞。抹灰时抹实并要求抹平;要求墙面含水率不能高于8%,pH值小于10。 2基面处理 (1)用灰刀将表面的浮灰、垃圾、油污等清理干净;将墙体粉刷的塑料分格缝用环氧底漆涂刷后再用聚合物抗裂砂浆填平,将明显凹陷的地方用专用腻子点补平整;将凸起的部位打磨平整,平整度要求小于1.5mm。 (2)用玻纤布对分格缝进行加强处理。用聚合物抗裂砂浆薄涂分割缝,嵌入耐碱玻纤网,再用聚合物抗裂砂浆覆涂于耐碱玻纤网上,要求宽度大于耐碱玻纤网边缘2cm. 3平底腻子施工 (1)第一道平底腻子施工,用专用刮尺从上到下及从左

氟碳漆外墙涂料施工方案

氟碳漆外墙涂料施工方案 大中小】 所属专题:氟碳漆|分类:氟碳漆外墙涂料施工方案 ――某大楼外墙氟碳漆外墙涂料施工方案 外墙涂料工程施工组织方案 一、总说明 (一)编制依据 1、某大楼外墙氟碳漆外墙涂料工程项目评审表文件. 2、某大楼外墙氟碳漆外墙涂料工程项目施工招标设计文件. 3、某大楼外墙氟碳漆外墙涂料工程项目招标文件补充资料. 4、《建筑安装工程承包合同条例》、《建筑安装工程施工及验收规范》、《外墙涂料施工及验收规程》和南昌市有关现行工程造价调整文件或规定. 5、本工程现场调查资料. (二)编制原则 1、统筹安排,保证重点,科学合理地安排施工进度计划.组织连续均衡生产和工序衔接,做到紧张有序,确保工程质量,尽量缩短工期,确保按期、优质地完成任务. 2、采用先进的施工技术和设备,提高机械化、标准化施工作业水平.

3、优化施工方案,降低工程造价. 二、工程概况 1、工程简介 某大楼外墙氟碳漆外墙涂料工程,位于――――――――. 2、主要工程数量: 工程质量:达到国家涂料质量验收标准; 工程日期:约60个日历日(阴雨天除外); 工程面积:约9600平方米. 三、施工组织机构及布置 (一)施工组织机构 根据本单位施工力量及本工程的特点,本单位中标后拟成立“本 单位江西省人民医院综合病房大楼外墙涂料工程项目经理部”.经理 部下设四个组:项目技术组、质检实验组、施工安全监督组、财务组、综合组. 项目经理部负责此工程统一指挥和施工.领导成员设项目经理一名,是企业法人在项目的代表,必须代表公司对业主负责,对质量、工期、安全、成本等诸要素全面负责. 1、项目技术组:项目技术负责人主管技术工作,督促施工现场各 级人员履行质量职责,组织实施质量体系文件,认真审核图纸,编制好 施工组织设计,正确处理现场中遇到的技术、质量、安全问题,有权 停止一切影响施工质量的施工,对影响到工程质量的人员有奖罚权, 遇到重大的技术质量问题,应立即向总工反应情况,以求达到最佳处 理方案. 2、质检、实验组:包括质检员和试验工程师,质检员负责工程质量,对工地上不符合规范和图纸要求的施工有监督和阻止权,严把工 序关、质量关,做好工程质量记录.

金属氟碳漆施工方案

目录 一、嘉宝莉氟碳弹性金属漆报价书 二、简要施工方案 三、施工机械设备计划 四、施工技术措施 五、部分施工业绩 六、施工企业资质资料 二、施工方案 外墙氟碳金属漆施工工艺 (一)简要施工工艺 基面检查—→基面处理—→专用找平粗腻子、粘贴玻纤网—→打磨、养护—→分格缝施工—→中

粗腻子施工—→细腻子施工—→打磨、养护—→光面腻子施工—→打磨、点补—→环氧底漆喷涂—→氟碳弹性中涂喷涂—→氟碳弹性面漆喷涂—→分格缝上色—→修缮、清理—→验收 (二)氟碳涂装施工工艺概述 1、基面检查 (1)功能作用:主要检查空鼓、开裂、平整度、基面强度等。 (2)原料构成:人工运用工具检查,无须材料。 (3)施工工具与方法:技术人员使用橡皮锤、靠尺、红笔等检查、记录。1遍,用红笔记录需要处理的部位。 2、基面处理 (1)产品名称:氟碳外墙专用找平粗腻子。 (2)功能特点:填充力强,附着力好,干燥快、抗收缩抗开裂性能良好。 (3)原料构成:矿物粘结料,增粘剂,保水剂,滑爽剂,膨胀剂等组成。 (4)施工工具与方法:批刀、刮尺。 (5)施工次数与定额:1~2遍,依现场而定。 3、专用找平粗腻子、粘贴玻纤网 (1)产品名称:氟碳外墙专用找平粗腻子。 (2)功能特点:填充力强,附着力好,干燥快、抗收缩抗开裂性能良好,基面找平,为平整度奠定基础。 (3)原料构成:矿物粘结料,增粘剂,保水剂,滑爽剂,膨胀剂等组成。 (4)施工工具与方法:批刀批刮、刮尺、铲刀、电动搅拌机,80~150目砂纸打磨。 (5)施工次数与定额:1~2遍,依现场而定。约3kg/m2。 4、分格缝施工 (1)施工工具与方法:复合管、切割机、批刮。

氟碳漆施工工艺

1.氟碳漆施工准备工作 1.1、施工材料 外墙腻子:外墙粗面找平腻子、外墙细面找平腻子、抛光腻子等。 配套底漆:水泥透明底漆 中间漆:永保新白底漆 配套面漆:外墙氟碳漆或建筑幕墙氟碳漆。 1.2、施工工具 主要工具:水平器、喷枪、开刀、线包、毛滚、刷子、空压机等。 1.3、施工环境 (1)、门窗按设计要求安装好,并堵抹洞口四周的缝隙。 (2)、墙面基层处理完毕,并符合设计工艺要求,按抹灰面标准验收,满足喷涂条件,完成雨水管卡、设备洞口管道的安装,并将洞口四周用水泥砂浆抹平,所有的墙面需晾干。 (3)、双排架子或活动吊蓝,要符合国家安全规范要求,外架排木距墙面320cm。 (4)、要求现场提供有380V、220V电源。 (5)、所有的成品门窗要提前保护 2.氟碳漆施工工艺 2.1、水泥抹灰面层 为防止涂料表面开裂、龟裂等表观缺陷的产生,在墙体抹灰前与甲方、施工方沟通。建议在混凝土与砖墙铺设金属网格,以减少混凝土与砖墙之间因收缩率不同而产生的裂缝。为防止水泥层自身龟裂,可在抹灰的水泥砂浆中加入聚丙烯纤维,增强抗裂、抗渗功能。第一遍腻子(找平腻子)施工找平腻子主要用于找平粗糙不平整的水泥砂浆抹灰墙面,为面层腻子提供良好的基面,减少面层腻子的用量,降低涂装工程的造价。现市场上大部分均采用聚合物水泥基腻子,并有不同粗细品种提供。施工工艺:找平腻子一般加水量为 25~35%(重量比)。先将水倒入容器中,再加入粉料,然后用搅拌器充分搅拌成膏糊状(配合使用多功能混合搅拌机,效果更佳),约搅拌7~10分钟,要求无粉粒,无沉淀物。调配

好的腻子,超过4小时不能使用,已干结的浆料请勿加水再用。施工时应预先点补一遍,待其干结后对其表面进行砂磨,除去粗糙面,然后再薄批找平腻子。 2.2、铺玻纤抗裂网 玻纤抗裂网是以玻璃纤维网布为基材,可减少涂层裂缝的产生。玻璃纤维网布主要用于水泥、屋面、墙体的增强。 施工工艺:薄批找平腻子,趁未表干进行玻纤网铺设,再批腻子将玻纤网收平,使玻纤网完全镶嵌在腻子层中间,此工序无须砂磨,但必须水养护。先将腻子满批在玻纤网基面上,再用靠尺靠平,赶靠时以3~5次将腻子层填实赶平,至少干燥24小时(晴天)方可进行下道工序,但4-6小时即可砂磨(晴天),砂磨时应采用砂轮片或砂板将腻子层完全砂掉一层,使腻子层颜色完全达到一致,并确保其平整。 施工要求:网接茬须重叠10厘米以上,阴阳角须铺设双网,而且阴角和阳角网不能断开必须是通网。不能有玻纤网外露腻子层现象。 2.3、第二遍腻子(找平腻子)施工 施工工艺:玻纤网铺设完,再满批第二遍找平腻子。如果批完第一遍后不进行认真的砂磨,则批完第二遍后,可能仍然达不到要求,且腻子的消耗量会明显增加。用批嵌工具进行批嵌,待第一遍批嵌完成约4小时后,方可进行第二遍腻子的批嵌,并刮平整。每次批嵌厚度在0.5~1.0㎜. 腻子层找平要求以板块为单位进行横竖交叉施工,其间隔时间为24小时(晴天),应以板块大小制定铝合金靠尺长度,而且找平施工时应注意铝合金尺的横平竖直。每道工序施工时应以板块为单位和脚手架情况配备组合人力施工,以确保每道工序施工完整。针对上下窗间墙和左右窗间墙以及线条多的工程应先用铝合金靠尺将阴阳角夹靠批刮平直后方可进行下道工序。 打磨:腻子层干结变白(约48小时)后即可砂磨,有明显的批刀印痕须在养护前完成,如果在腻子层完全固化后再砂磨,则人工费用和砂纸费用会大幅增加。找平完的腻子层,必须仔细砂磨,达到2M靠尺靠检≤1mm,小面无凹凸不平,然后满批一遍用找平腻子,以保证板面平整光滑。 养护:找平腻子层施工完毕后,须至少用水养护四遍,使腻子层得到较完全的固化。施工要求:平整度符合要求(≤0.5mm)。表面平滑,无任何批刮印痕。用手摸无凹凸不平感觉。阴阳角笔直无残缺,线条平直,圆弧线条符合要求。 2.4、第三遍腻子(光滑腻子)施工 光滑腻子主要用于找平腻子上,为面层涂料提供平整、光滑基面,使表面涂料更加平整。现市场上大部分产品的品种类性和找平腻子相同,但细度更细,表面更加光滑,能更好地体现面漆的功能。也有的是膏状双组份子。 施工工艺:(同找平腻子)注意事项:严格控制腻子的水粉比,避免过稀出现的产品疏松,强度降低;过稠出现的快干,强度也会降低。搅拌时如加水过多,应通过添

外墙氟碳漆施工规划方案.docx

外墙氟碳漆施工组织方案 (一 )工艺顺序及材料 本工程外涂料要达到美、色—致、防水、防裂、耐久性好等要求,采用平壁 状薄—底两面的涂装系。 工序序:基收→清理→填隙→ 刮子→打磨?? (反复直至收达到良 准 )→ 涂底漆一涂面漆二道 材料明 1、子:根据JGJ73-91《建筑装工程施工及收范》的定,采用适用于外的 耐水子; 2、底涂:M-1600氟碳用底漆 3、面涂:M-8500氟碳金属漆M-8000 氟碳外漆 (二 )施工管理 A 、基交接收 1、涂料班施工前,与水泥班就抹灰基的量行收交接,作好。 2、本工程外涂料的基水泥沙抹基,达如下求: (1)抹灰材料底用 1:3 水泥沙,每遍厚度 5-7 ㎜,面采用 1: 2.5 沙水泥沙。 (2)基必、牢固,不有起砂、起壳、裂、疏松抹痕等缺陷,基表面平整、厚薄均匀而 不宜太光滑。 (3)抹灰基的材料量符合 JGJ73-91《建筑装工程施工及收范》的定。 (4)涂装基的量允偏差,符合下表定。 基量允偏差 (表一 )项次项目允许偏差检验方法 1表面平整2用 2m 靠尺和形塞尺检查 2阴、阳角垂直2 用 2m 托线板和尺量检查 3立面垂直3

4阴、阳角方正2用 200mm 方尺检查 5分格线条 (缝 )平直——拉 5m 线和尺量检查 (5)抹灰面,不得有粘物,不得有裂、起壳、脱皮、粉化、疏松等象。基面毛面平滑、 抹一致、灰清晰直。 (6)基抹灰做分格理,以每高留 1.5-1.cm 的分格、分格条宜以 U 型合金在抹灰前埋佳, 能有效防止抹灰基的象。抹灰分格的度和深度 均匀一致 ,不得有、缺棱、掉角。 (7)抹灰基的含水率不得大于 10%,且 PH 在 10 以下。通常在温度 25?C,相湿 度 65 C 左右条件下,水泥砂基施工后要干燥10-14 天,使基含水率及PH 达到要求。 (8)面如白霜象,行酸洗理方可涂装。 B、基交接收 1、外涂料施工前,把脚手架的支撑和拉妥善移位,修平整。脚手架离面 保持一定距离,以便涂装操作,并将脚手架的灰、垃圾清理干。 2、基表面上的土、油、垃圾、等清除干。若基表面有霉斑,于涂装前 以25%的漂白和 75%的清水配制的溶液行反复洗,然后用清水底清洗,干燥后涂装。 3、抹灰基理程中的裂、空鼓做好,成泥水班理,于不 符合交接条件的,土建位理。 C、子施工 子是涂装工程中至重要的一,必慎重待。子的基本要求是:附着力,防水有一定的性,易施工打磨。 1、面凹入部份,微小孔洞、裂、砂眼先由聚合物水泥子点,刮平; 2、阴阳角必先理,使之直、方正,然后再根据点子,必使棱角方 正、垂直、矩。 3、由阴阳角基向外刮子,注意外面平整、直、接槎位置小; 4、待其干燥后,用砂打磨子面,然后再清理平整度; 5、未平整行第二次的点或刮,打磨??重复以上步,直至达到良准。 D、面漆涂装 1、材料准 (1) 估算:按涂面及材料消耗量行估算。(据此厂部 )

外墙氟碳漆施工工法

外墙氟碳漆施工工法 工程概况:本工程为**商业大厦,由***设计研究院设计。建设单位为***公司。建设地点位于***市内。 该工程为地下一层,地上六层的的框架结构,建筑高度为28.20m,占地面积3214.23m2,建筑面积12126.16m2,地下室建筑面积1742.79m2。该工程主要功能为综合办公,其地下室为职工活动中心和档案室,地上为会议室及办公用房。 该工程±0.000相当于绝对标高201.100m。地基采用天然地基,梁板式筏板基础;地下室为C30、S6防水混凝土;主体为6层框架,层高3.9m,顶层大会议室层高为4.8m和7.8m;墙体地下一层内墙采用240mm厚矸石砖,±0.00以上采用100—200mm厚加气混凝土砌块;内装修为釉面砖,大理石墙面,白色乳胶漆,混合砂浆,吸声墙面;外装修为外挂石材板,显框玻璃幕墙和防水面砖及外墙氟碳漆;屋面有上人屋面,不上人屋面。 由于本工程是商业大厦,外装修高档,因此被***设计院选择了外墙氟碳漆。 用途:适用于住宅、酒店、办公楼、学校、体育场馆等建筑外墙涂装。 本产品由氟树脂,优质的颜、填料等组成二液型涂料。能有效防止多种化学腐蚀介质基面的破坏,使用周期长。我国氟树脂企业在以三氟氯乙烯和四氟乙烯为主要原料合成常温固化FEVE氟树脂方

面,技术日趋成熟,这种产品外观呈金属般的银灰色,造价相对低廉,而且能现场施工。 氟碳漆施工工艺 第一章 外墙氟碳漆工程施工程序: 1、涂封闭底漆 2、批腻子:找平腻子——挂波纤网——平滑腻子——强力渗透底漆——防渗抛光腻子 3、底层:喷高性能封闭底漆 4、中层:喷氟碳面漆 5、面层:与氟碳金属漆配套清漆,底、色、清漆均采用喷涂,整个工程严格按照工艺施工。 第二章 施工前期组织 一、了解整个项目的施工进度情况,调整确定我方施工组织方案。 二、施工人员安排: 施工及安全管理主要负责人:根据工地工程进度需要,确定进场施工作业人员,分别担任批腻子、喷底漆、喷色漆、喷清漆、打杂工作。施工技术人员对技术和质量进行全方位管理和现场指导。 三、工具及材料准备: 空气压缩机、氟碳漆专用喷枪、刀、铲刀、放线用的墨斗尺、胶纸、搅拌器、基底水泥、砂纸、电线、插座、保护用报纸等,每个
