中央空调拆除施工方案 Revised by Chen Zhen in 2021

中央空调拆除施工方案1.编制依据

1.1根据现场情况现状及业主的相关要求。1.2国家、地方有关施工规范、规程

(1)质量管理体系要求GB/19001-2000;

(2)建筑施工安全检查评分标准JGJ59-99;

(3)环境管理体系规范及要求GB/T24001-2400;

(4)职业健康管理体系规范GB/T28001-2001;

(5)《建筑施工安全检查标准》JGJ59-99;

(6)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001;

(7)《建筑拆除工程安全技术规范》;

(8)《房屋拆迁工程施工安全管理条例》。

2.拆除范围

2.1房间内的所有风机盘管及保温、通风管道、风机盘管管道;

2.2房间内的所有风机盘管相应的水管及阀门和保温;

2.3三层以下的通风管道及保温;

2.4设备间的所有设备,及相应的配套部分水管、阀门(含保温),系统。

3.拆除组织机构的建立此处略

4.拆除准备工作计划?

4.1?对施工难点及问题分析与对策:

本工程主要是对风冷热泵机组、风机盘管、水泵、阀门、风管及相应保温、水管及相应保温的拆除,根据现有的情况除设备外,其他设备属中小型,大口径管线较少,绝大部分的水管在DN80以下,风管主要为风机盘管送风管。

部分需拆除的空间已施工有部分电气管线及桥架。

5.拆除准备

5.1技术准备

5.1.1了解现场,熟悉拆除物周围环对境,其中包括:影响范围内建(构)筑物、周边各类设施(施备、管线)的分部状况。

5.1.2施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。清理被拆除范围内的物资、设备,报告业主通知相关单位对已安装部分作好拆除或保护工作。

5.2生产准备

5.2.2施工用水:根据业主提供的水源(栓)设置用水点,要求方便取用。5.2.3用火管理:施工现场使用电焊、气割时除设有管理人员外要设置灭火器和水桶。

5.2.4高空防护:高空做业除配置安全带外要设置牢固钢管架或钢门架。

6.拆除过程中的具体实施方案及要求。

6.1管道拆除?

6.1.1首先检查电源是否切断拆除,后检查设备及管道的压力指示表有无压力存在,在确认无任压力后将释放阀漫漫放开检查有无有压力气体喷出;

6.1.2完成上述工作将设备的供电线路拆出及进出水管、阀门,管件拆除;

6.1.3拆除设备内的各连接线及连接管;

6.1.4拆除风机;

6.1.5拆除支架;

6.2大型水管的拆除?

6.2.1通过原系统的放水阀,放掉管道内的存水至地漏;

6.2.2?将手拉葫芦(1.0吨)固定在上层楼板的梁上,并确保其承载能力足够;

6.2.3?用手拉葫芦吊住,确保每段需拆除管路有三个葫芦吊装;

6.2.4选择合适位置,剥落管外的保温防护层后用合适机具切割管道,切割完成拆除支架,用三支葫芦匀速放至地面。

6.3各层走道内管道切除

6.3.1切割前清除周围的遮挡物及可燃物,相关单位拆除提前安装的管线等。

6.3.2电动工具切割时需将切割部位的下端用金属U形槽板保护好后方能进行切割作业,防止切割飞溅火星,在切割时要控制火星向下方飞溅,并控制到最小的飞溅度。

6.3.3?为方便运输,切割的长度视管径要求在2米—3米间。

6.4风机盘管的拆除

6.4.1风机盘管悬挂在上层楼板上,拆除时必须三人操作,下部移动式操作平台,一则工人站立其上操作,二则临时放置拆下的风机盘管。

6.4.2拆除风机盘管相连的水、风、电管道和线路。

6.4.3两名工人在移动平台上举着风机盘管,另一名工人切割吊杆,随后放至移动平台,最后放置每层,晚间由收购单位处理运出现场。

6.5?风管的拆除

与风机盘管相同的方法。

6.6水泵拆除

停机断电,拆除电机、水泵连接螺栓,用绳套套牢。用手拉葫芦将电机移动到旁边,放稳固。再拆除泵体连接螺栓。再用手拉葫芦将泵体移下基础,并放置指定地点。

7.拆除管理

7.1拆除顺序:从外至内,由小到大,分层拆除,作业人员在脚手架或稳固的结构上操作,被拆除的构件有安全的放置场所,拆除施工分段进行,避免垂直交叉作业。

7.2高空作业区周边要设置警戒区(线),并设专人监护,严禁非操作人员进入。

7.3拆除管道时,分层作业,每层作业时,该层封闭,其他单位的无关人员严禁进入。必须放尽管道内的液体,作好吊装保护工作,并做好下部支撑,采取相应措施后,可进行拆除施工。

7.4高空拆除的管(线)设备拆除前要做到下部有支护,上部要吊牢,经确认扣牢方能割断或拆解。对(水)管内确认有无(水)后方可进行切割。

7.5对于高空拆卸的设备及管线严禁下抛,要用吊索吊下。

7.6对于拆卸的设备及管线要按照业主方要求及指定的地方分门别类的摆放整齐。

7.7对于业主要求保护性拆除的及有要求的施工要严格按业主的要求施工,对要求拆除的设备及管(线)严禁切割。

7.8进入施工现场要正确配带安全帽及防护用具,施工现场严禁吸烟,工作时间严禁喝酒及严禁酒后进入施工现场。

7.9加强用火管理,现场使用气割、电焊时除配置灭火器和水桶外要求配置专职看火员监管方能进行施工。

7.10?严禁野蛮施工,严禁野蛮拆卸。

8.安全施工措施:

8.1认真贯彻国家有关安全生产法规、劳动保护条例,切实做到安全生产、文明施工,杜绝各类事故的发生。由项目主管副经理、有关部门负责人等各方面管理人员组成安全管与人员组成安全保证体系。

8.2?制定安全生产责任制:认真贯彻“安全第一、预防为主”的安全方针。项目经理是项目安全和产第一责任者,安全员是安全工作直接责任者,建立、健全各级各部门的安全生产责任制,责任落实到人,做到谁施工谁对安全负责。

8.3工地实行安全值班制度。加强领导安全值班检查制度,每项施工工序必须有详细的技术、安全交底,签字齐全,方可施工。

8.4设一名专职安全检查员,协助项目部安全员的工作,严格贯彻各项生产管理制度和操作规程,做到只要有人施工就要有安全员在现场。随时发现安全隐患,及纠正改进。

8.5所有参加施工人员都必须进行进场前的安全教育,考试合格后方可上岗施工。一线工人要掌握本工种操作技能,熟悉本工种安全技术操作规程。

8.6特种作业人员心须持证上岗并佩带相应的劳动保护用品。

8.7?所有进入施工现场人员心须戴安全帽,高空作业人员心须系安全带。

8.8?严禁违章指挥,违章作业,工人对管理人员的违章指挥有权拒绝,建立安全否绝制度。

8.9?对工伤事故外理及安全事故要求建立事故档案,编制外理报告,严格做到“三不放过”。

8.10建立安全检查制度,安全员每天检查,发现问题及时纠正,施行日检周查制度,对发现的问题及时的整改,做到定人、定时间、定措施,检查有记录。

9.现场文明施工、消防防护、环保以及保卫工作

9.1对现场施工要做到地面无杂物,空中无悬吊物,设备、物资摆放齐整。

9.2拆除的设备、管(线)等物资进行分类存放,并做到及时清理,做到有序施工。

9.3对进场的设备进行登记,做到摆放整齐,使用安全可靠。

9.4对施工现场及放工管理区域设专人负责卫生保洁,保持现场整洁卫生,道路畅通,无积水杂物,车辆不带泥出场。

9.5?搞好卫生防疫工作,严禁拆除过程中将有害气体及物质乱丢乱放。

10.拆除工期计划

本次拆除,为了尽可能减少拆除时间,采取分三个组进行。一组负责十六层的拆除,两组负责其他部分的拆除。且一个组从上往下拆,一个组从下往上拆,尽可能地缩短工期。具体计划见下表。同时要求业主单位安排好拆下物的回收单位,随拆随运,以尽快地腾出作业面和加快拆除进度,减少安全隐患。

11.拆除人员计划

12.拆除工机具计划

13.拆除进度计划

空调移机施工方案

一、编制依据 (2) 二、工程概况 (3) 工程简介 (3) 改造栋号(住宅)工程概况 (3) 住宅楼外墙改造设计概况 (5) 空调移机概况 (5) 三、施工部署 (6) 现场施工组织机构 (6) 施工进度计划 (6) 空调移机施工总体流程 (7) 空调移机施工总体部署 (7) 四、施工准备 (8) 、前期准备 (8) 、人员准备 (8) 、作业条件 (8) 、材料准备 (8) 、机具准备 (8) 、技术准备 (8) 五、窗护栏及空调室外机拆除主要施工方法 (9) .空调室外机拆除 (9) .空调移机 (9) 六、安全注意事项 (12) 七、应急预案 (14) 应急组织体系 (14) 预防及紧急措施 (15) 应急事件医疗救治 (16) 应急通讯联系方式 (16)

一、编制依据

二、工程概况 工程简介 改造栋号(住宅)工程概况

住宅楼外墙改造设计概况 空调移机概况 本工程为老旧小区改造工程。改造过程中需对外墙涂料进行拆除清理,新作50厚复合硬泡聚氨酯板保温。所以需对外墙空调室外机进行拆除,预埋空调室外机支架,待外墙装修施工完毕后进行恢复。

三、施工部署 现场施工组织机构 新风街1号院节能综合改造工程现场组织机构框图 项目经理:负责空调移机全过程的总体策划、组织、协调和监督。 项目组织机构图 项目总工:负责空调移机施工方案的编制、报审等技术工作,解决施工中技术问题。 生产经理:负责协调管理现场空调移机分包单位人员在现场施工作业的施工管理。同时负责与项目部进行沟通和协调,以满足施工需要和项目部的要求。 安全员:负责对空调移机施工过程的安全进行监督管理和安全检查。 施工员:负责组织安装人员按施工方案进行空调移机拆除和安装,严格执行操作规程,保证工作质量和生产安全。 质检员:每栋楼设置1名,负责进行空调移机施工中的质量控制,和使用中的检查巡视和日常维修保养排除故障。 施工进度计划 本工程开工日期为2016年7月10日。开工后立即开始空调移机施工方案的编制、报批等工作。根据本工程施工进度计划要求2016年9月30日外檐亮相。空调移机施工具体拆除、支架预埋及安装时间如下表。

中央空调拆除施工方案

中央空调拆除施工方案 1. 编制依据 1.1根据现场情况现状及业主的相关要求。 1.2 国家、地方有关施工规范、规程 (1)质量管理体系要求GB/19001-2000; (2)建筑施工安全检查评分标准JGJ59-99; (3)环境管理体系规范及要求GB/T24001-2400; (4)职业健康管理体系规范GB/T28001-2001; (5)《建筑施工安全检查标准》JGJ59-99; (6)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001; (7)《建筑拆除工程安全技术规范》; (8)《房屋拆迁工程施工安全管理条例》。 2. 拆除范围 2.1 房间内的所有风机盘管及保温、通风管道、风机盘管管道; 2.2 房间内的所有风机盘管相应的水管及阀门和保温; 2.3 三层以下的通风管道及保温; 2.4设备间的所有设备,及相应的配套部分水管、阀门(含保温),系统。 3.拆除组织机构的建立此处略 4.拆除准备工作计划 4.1 对施工难点及问题分析与对策: 本工程主要是对风冷热泵机组、风机盘管、水泵、阀门、风管及相应保温、水管及相应保温的拆除,根据现有的情况除设备外,其他设备属中小型,大口径管线较少,绝大部分的水管在DN80以下,风管主要为风机盘管送风管。 部分需拆除的空间已施工有部分电气管线及桥架。 5. 拆除准备 5.1 技术准备 5.1.1 了解现场,熟悉拆除物周围环对境,其中包括:影响范围内建(构)筑物、周边各类设施(施备、管线)的分部状况。 5.1.2 施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。清理被拆除范围内的物资、设备,报告业主通知相关单位对已

拆除改造施工方案

一.施工准备 1.工程概况 本工程北京市亦庄后援中心4#楼结构加固工程项目,位于北京市经济技术开发区经海三路137号,地上五层、局部六层,改造后使用功能为 数据机房,整体标高为24.6m,层高:首层为4.75m、二至四层为4.2m、五层为4.25m、局部六层层高为3.3m。 根据加固需要进行拆除,原楼层框架柱包刚加固位置,框架柱四 周相邻的地面(钢筋混凝土垫层加面层豆石混凝土)拆除;局部加固框架柱边防碍的二次结构墙体(混合结构)拆除;框架柱装修粉刷层铲除;加固框架柱角钢穿楼层板洞口拆除;加固框架柱妨碍的临边雨水 管中央空调系统管线及设备(风机盘管)消防系统管线消防栓箱电线 桥架拆除;加固框架柱出屋面保温层找坡保护层防水拆除. 防碍顶板下粘贴碳纤维布施工相关拆除,原楼层板下面雨水管中央空调系统管线及设备(风机盘管)消防系统管线消防栓箱电线桥架拆除;吊杆吊件拆除打磨与楼板平;打磨和修补找平原楼板下混凝土面;楼板开洞封堵; 原局部板面下粉刷层铲除清理. 防碍楼层框架梁粘钢加固位置 相关拆除,局部加固框架梁下边防碍的二次结构墙体(混合结构)拆除,拆除范围满足梁加固施工; 加固框架梁下妨碍的临边雨水管中央空 调系统管线,消防系统管线,电线桥架拆除;加固框架梁五层楼板上粘钢加固位置屋面保温层找坡保护层防水拆除.组合楼板位置4-6/C-D 轴相关楼梯拆除后组合楼板施工,由于施工地点的特殊性,拆除为保证施工安全、降低施工噪声、减少粉尘污染,最大程度保施工区内环境不受影响,同时确保施工区内的正常生活要求。我公司经研究决定拟采取机械化拆除为主,并由人工配合进行拆除。工程具体组织与实施如下: 2、施工前准备 2.1甲方责任 2.1.1向乙方进行详细的书面技术交底及安全交底,切断或封堵 通往拆除区域内的一切水、电、通讯线路及管道。 2.1.2在乙方进场前,由甲方对现场进行清理,撤出甲方所需的 设备及物资,乙方进场后,甲方非直接人员不得进入现场,以防

机电拆除施工方案

项目施工方案 一. 拆除方案 1.拆除范围: 按业主要求的拆除范围,保护性拆除该区域的所有通风空调系统通风系统,给水排水系统,电气系统及各系统的支架等附件。 2.施工步骤: 2.1.按照现场的高低顺序,按照由低到高的原则进行拆除。即先拆除最低部分的系统,依 次升高,逐步进行拆除。按照区域逐步进行拆除,即从该区域一头向另外一头进行拆除。 2.2.电气系统拆除; a.关闭电源 b.按电气系统回路将电缆抽出 c.拆除电线管、接线盒、吊杆等 d.拆除电缆桥架,支架等 f.将拆除的各项材料运至业主制定的区域 2.3.给排水系统拆除 a.关闭水阀 b.拆除管道、阀门 c.将拆除的各项材料运至业主制定的区域 2.4.风管系统拆除 a.拆除风管及其阀门 b. 将拆除的各项材料运至业主制定的区域 3.拆除注意事项 3.1在拆除工作进行前应根据现场的实际情况和图纸,核实其工作范围,若有疑问应即时 提出。 3.2.在拆除电气系统前必须确认电源已关闭,电源确认关闭后方可施工。 3.3.在拆除给排水系统前必须确认相关系统阀门已关闭,管道内的水、气体等已排空。 3.4.拆除工作的原则为由低到高,由近到远,确保拆除工作有序进行。 二、暖通系统施工方案 本次HVAC部分主要包括风口风阀、风管安装,风管材质为镀锌钢板。 施工流程图 如下页所示:

风管加工生产线流程图: 风管加工场图片 1.风管制作 a)风管加工工艺流程 角钢法兰加工: 法兰由四根角钢组焊而成,下料时要注意使法兰的长边夹住短边,法兰长边两端倒角45o,且焊成的法兰内径要比风管外径大3-5mm;②下料调直后为法兰配铆钉孔,孔距为不大于120mm均布,四角的铆钉孔应尽量靠近转角,一般不应大于30mm;③同规格的法兰角钢在钻孔后用模型法兰紧固进行点焊成型后再焊接牢固;④法兰螺栓间距应≤150mm,长边端部必须配有螺栓孔,且同一规格法兰的螺孔布置必须严格一致,确保其互换性;⑤除掉焊渣后刷铁红防锈漆两遍,若风管用在洁净室内则法兰须做镀锌处理。 法兰铆接: 风管与法兰铆接前要认真校核规格,铆接后要做到风管折角平直、端面平行。翻边宽度6-9mm,翻边要平整、宽窄一致。 风管的加固: 洁净风管不允许采用内加固只能采用外加固,且不能在风管内壁形成死角,以免在死角处积尘。加固方案如下:低压风管单边平面积大于1.2m2、中、高压风管大于1.0m2,采用角钢外加固。若风管的四面均大于要求加固的面积,则采用与角钢法兰形式相同的组焊角钢框对风管四面整体加固。 为保证加固强度与风管材质匹配,加固铆钉不采用铝铆钉,而采用强度更好的镀锌铁铆钉,铆钉间距≤220mm。 部件的制作 三通的制作如下图 弯头的制作如下图: 矩形风管弧形弯头制作与导流片参数如下; 导流片的厚度与数量表: 矩形风管直角弯头制作与导流片参数如下: 导流片参数: 2.风管清洗密封

xxxx工程空调拆装施工方案

xxxx工程 空调拆装 施 工 方 案 编制人: 审批人: 审核人: xxxx xxxx年月日

目录 一、工程概况 (3) 二、空调室外机拆装方法 (3) 三、空调移机安装注意事项: (9) 四、施工安全防护措施 (11) 五、消防安全措施 (11)

一、工程概况 工程名称:xxxx工程 工程地点:北京朝阳区南沙滩40#楼 招标单位:中华全国总工会 设计单位:北京房地中天建筑设计研究院有限责任公司 监理单位:泛华建设集团有限公司 施工单位:xxxx 质量标准:符合现行国家有关工程施工验收规范和标准的要求(合格)。 施工工期:计划开工日期xxxx年月日 计划竣工日期xxxx年月日 总工期日历天 招标范围: 建筑本体改造部分包括新做外墙保温、外门窗改造、平改坡、屋面防水保温改造、给排水改造、电气改造、暖气管线及热计量改造、公共区域改造及灯具更换等。小区公共环境改造包括更新门禁系统、空调室外机规整、更换窗护栏等。室外给排水管道新做、增加路灯工程、电缆管线改造、更新补建信报箱,增加宣传栏等图纸内的全部内容。 该建筑为住宅楼,分为四个单元,共计住户户;东西向长度为米,南北向长度为米,建筑面积平方米。 2、工程做法: 原有室外空调主机在外墙保温施工前拆除,外墙保温工程及装饰工程完成后,重新安装,原有制冷铜管损坏的更换;原有冷凝水管损坏的更换,出外墙较短的冷凝水管加长。 二、空调室外机拆装方法 1、施工准备 (1)前期准备 电话预约:空调拆移前,提前与户主协商好时间,做到拆卸及时,保证时间充分利用。 (2)人员准备: 拆移空调前,必须做到人员准备充足(每组至少两人),协调配合好空调拆卸工作,避免拆卸中途发生障碍。 (3)工具准备: 拆移空调前,必须做到工具准备齐全,工具包括大绳,螺丝刀两把(十字,一字),内棱角一套,垂头一把,钳子一把,活口扳子两把,开口扳子两把,壁纸刀,小工具等

【强烈推荐】中央空调改造工程施工组织设计方案

中央空调改造工程施工组织方案 第一章工程概况

一、概述: 本项目为慧科大厦空调改造工程,位于北京西四环。改造风机盘管供冷供暖系统和新风系统,本工程为空调系统(原有空调主机及上下供回水主管)所涉及的所有设备、材料、安装工作。 二、工程特点: 1、该项目科技含量非常高,工艺要求严格,施工技术难度大;对施工的科学管理要求高; 2、重点工程责任重,必须保质保量保工期,对施工单位的综合素质、全面管理水平要求 高且严 3、工程内容:风机盘管供冷供暖系统和新风系统等所有设备及管路阀门。提供系统的安 装、调试及售后服务。加装平衡阀.储气罐,风机盘管及管道清洗。吊顶部分拆除.修复。 三、工程质量目标:市优 1、在本工程的实施中,我司将充分发挥技术及工程上的综合优势,全力调动股份公司 资源,特别是技术及人力资源,组织好包括系统规划、总体设计、软件开发、系统集成及施工管理、售后服务等方面的精干力量,根据ISO9001:2000各项要求,和业主一起做好项目建设的各项工作。 2、产品合格率100%,工程总承包合格率100%。 3、工程质量达到优良。 4、安全、消防、治安、环卫、环保文明施工达标。

5、加强质量体系运作,为用户提供满意产品和工程。 四、工期目标 本工程的安装工期为安装进场天(风口随装修施工进度进行)。

第二章施工管理及组织机构 一、管理思想 树立创立意识,集中统一领导,坚持系统管理,增强用户观念。 1、安全施工,实施项目经理责任制、岗位技术负责制、成本核算制和现场管理规范化。 2、贯彻ISO9000系列标准,坚持全面质量管理,建立、健全、完善质量管理体系和工程 质量保证体系,并保持有效运行。 3、发扬公司精神,坚持公司质量方针,严格执行公司颁布的质量体系文件,全面履行工 程承包合同,优质、高速、安全、文明地组织施工,确保工程质量优良。 二、管理目标 信守合同,严格实施质量、安全、工期、成本控制,优质、高效完成工程任务。 三、管理原则: 在公司领导下,协调和控制各管理环节间关系,保证管理工作整体功能的优化,实现管理程序化、施工专业化。 四、组织机构及各部门职责 1、组织机构框图

中央空调拆除与安装维修施工方案和技术措施

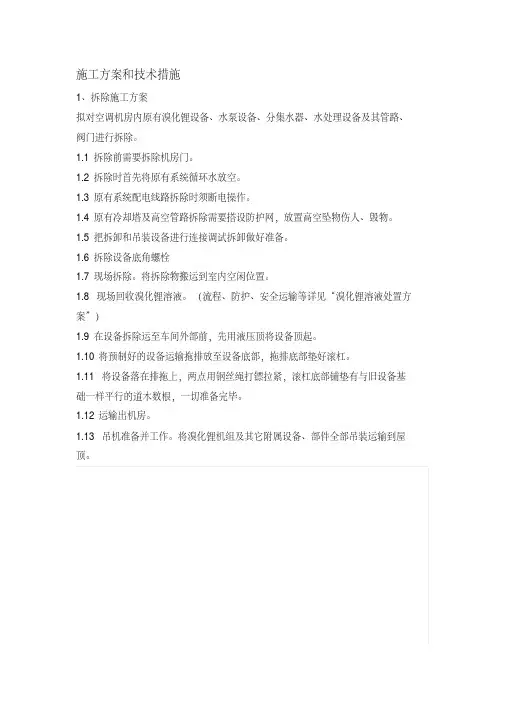

施工方案和技术措施 1、拆除施工方案 拟对空调机房内原有漠化锂设备、水泵设备、分集水器、水处理设备及其管路、 阀门进行拆除。 1.1拆除前需要拆除机房门。 1.2拆除时首先将原有系统循环水放空。 1.3原有系统配电线路拆除时须断电操作。 1.4原有冷却塔及高空管路拆除需要搭设防护网,放置高空坠物伤人、毁物。 1.5把拆卸和吊装设备进行连接调试拆卸做好准备。 1.6拆除设备底角螺栓 1.7现场拆除。将拆除物搬运到室内空闲位置。 1.8现场回收漠化锂溶液。(流程、防护、安全运输等详见“漠化锂溶液处置方案”) 1.9在设备拆除运至车间外部前,先用液压顶将设备顶起。 1.10将预制好的设备运输拖排放至设备底部,拖排底部垫好滚杠。 1.11将设备落在排拖上,两点用钢丝绳打镖拉紧,滚杠底部铺垫有与旧设备基 础一样平行的道木数根,一切准备完毕。 1.12运输出机房。 1.13吊机准备并工作。将漠化锂机组及其它附届设备、部件全部吊装运输到屋顶。

漠化锂溶液处置方案 1. 准备工作:220L塑料桶15只,25L塑料桶10只。检查塑料桶不漏、有外盖及 密封盖。 2. 直径25mnffl料管50m抽取溶液用水泵1台。 3. 劳动防护手套、防滑手套、工作服、防滑鞋若干。扳手、起子、老虎钳、水龙 头开关各2只。 4. 将以上3项做好的准备工作及工人穿戴好防护设施后将设施搬运至机房外空地上,空地上铺好防渗漏塑料板) 5. 楼上漠化锂主机上放溶液口将塑料管、抽溶液水泵相连接并将塑料管引至楼 下。 6. 先关闭塑料管水龙头开关,检查塑料管不漏。 7. 排放漠化锂机组真空后打开溶液排放口并启动抽取溶液水泵。 8. 分别灌装至220L大塑料桶内。(注意:塑料桶内溶液装至离桶口30cm 9. 溶液装好后,目测检查溶液桶不渗漏。桶盖完全密封。 10. 将装满溶液塑料桶人工装上运输车辆上运出。 2、施工准备 2.1技术准备 2.1.1施工前根据建筑孔洞图进行孔洞的复核,并做好记录工作。 2.1.2施工前针对本工程的空调专业施工项目范围及专业特点,编制切实可行的 施工方案,同时报甲方、监理审批。 2.1.3施工前安排本工程的各专业工程技术人员对技术工人进行技术交底、工程 内容交底、工艺流程交底,使所有人员在进入施工现场前熟悉所安装设备的性能、特点及合约文件规定,做到心中有数。 2.1.4通过认真审查施工图纸及有关施工资料,及时准确地做出施工预算,经有关部门批准后由物资供应部门筹备。 2.1.5据工程特点和现场情况,制订有关技术、安全等详细施工管理措施。 2.1.6支架、吊架标准做法报审。 2.2物资及材料准备

通风设备拆除方案

中体彩(厂房及配套办公楼即开型彩票生产线建设项目--废气VOC治理工程) 通风空调拆除工程专项施工方案 ) 北京三元长城建筑有限责任公司 中体彩项目经理部 2016年04月01日 ;

一、编制依据: . 1、根据现场情况现状及业主的相关要求; 2、国家、地方有关施工规范、规程: 质量管理体系要求GB/19001-2000; 建筑施工安全检查评分标准JGJ59-99; 环境管理体系规范及要求GB/T24001-2400; 职业健康管理体系规范GB/T28001-2001; 《建筑施工安全检查标准》JGJ59-99; 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001; { 《建筑拆除工程安全技术规范》; 《房屋拆迁工程施工安全管理条例》。 二、拆除范围及计划 一层、三层的所有空调风管 对施工难点及问题分析与对策:本工程主要是对设备上方的空调风管进行拆除。 三、拆除准备 。 1、技术准备 了解现场,熟悉拆除物周围环对境,其中包括:影响范围内建(构)筑物、周边各类设施(施备、管线)的分部状况。 施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。清理被拆除范围内的物资、设备,报告业主通知相关单位对已安装部分作好拆除或保护工作。 组织现场拆除人员掌握拆除方案,明确工艺流程和安全要求,并做好技术交底工作。 作业人员要经过培训,掌握拆除枝术要点和基本枝能,重要工序由熟练作业人员担当。2、生产准备 拆除用电:从业主提供的供电点处引出,根据施工现场的具体要求设置各级分控(配)电箱(柜)移动用电电源采用手提式插座箱。 用火管理:施工现场使用电焊、气割时除设有管理人员外要设置灭火器和水桶。高空防护:高空做业除配置安全带外要设置牢固钢管架或钢门架。 ( 四、拆除过程中的具体实施方案及要求 1、空调风管管道拆除 首先检查施工拆除现场的设备是否已做好防护;如未做到安全防护,应即可安

空调室外机拆装工程施工方案

空调室外机拆装工程施工方案 空调规整、加氟、安装冷凝水管。 现状外墙涂料老旧严重,室外空调机板布置凌乱,空调冷凝水排放污染墙面,雨水管多处破损。借由此次加铺墙面外保温,对立面设施隐患进行统一改造治理。现状室外空调机板布置凌乱,影响外立面效果,且现有部分空调架已使用较长时间,存在锈蚀安全隐患,需进一步检查。尽可能对现有空调架保留,损坏或锈蚀的部分,进行修复,存在安全隐患无法修复的更换,尽可能使外挂空调位置竖向对齐。由于空调冷凝水排放污染墙面,增加冷凝水管有组织就排放冷凝水。规范空调室外机位,有组织排放空调冷凝水。更换、修复室外空调机架,使空调室外机尽量在竖向对齐并增加冷凝水管。空调冷凝水排水管为φ50PVC明装排水管,对相关空调进行加氟处理 一、移机准备 空调室外机拆装前先与居民进行电话预约,并拆除空调室外机护栏。做好安全技术交底及工人教育工作高空作业应系好安全带。 二、空调移机拆机的步骤 1、回收制冷剂 移机必须把空调器中的制冷剂收集到室外机中去。空调移机拆机前应启动空凋器,可用遥控器设定制冷状态,待压缩机运转5-10分钟,制冷状态正常后,用扳手拧下外机的液体管与气体管接口上的保帽,关闭高压管(细)的截止阀门,l分钟后管外表结露,立即关闭低压管(粗)截止阀门,同时迅速关机,拔下电源插头,用扳手拧紧保险帽,至此回收制冷剂工作完成。(如果是冬期,空调移机宜先用温热的毛巾盖住室内机的温度传感器探头,然后控制冷状态设定开机。) 也可采用室内机上的强制启动按钮开机,同的观察室内、外机是否还有其他故障。避免移机后带来麻烦。 2、空调移机拆室外机 拆室外机应由专业制冷维修工在保证安全的情况下拆卸。拧开外机连接锁母后,应用住备好的密封钠子旋好护往外机连接接头的丝纹。再用扳手松开外机底脚的固定螺丝。空调移机拆卸后放下室外机时,最好用绳索吊住,卸放的同时应注意平衡,避免振动、磕碰,并注意安全。

拆除工程(部分施工方案)

(3)给排水拆除 1)工艺流程 给排水管道拆除按照先支管后干管、先断上部后断下部的顺序进行。本工程供暧温系统保留。 2)管道拆除 拆除使用气焊切割,具体操作需由两人一组协作完成。将支管及相连的设置拆除,一人扶稳管体,另一人从干管上部开始切割;上部断开后,再切炬管根部。当拆直径较大和管道时,应采用增加人手或分段切除的方法,以保证安 全。 (4)渣土运输消纳、旧料处理 1)渣土清运施工流程人工装载垃圾→清运渣土车现场出口处清扫、冲洗轮胎→出场外运→渣土消纳场卸土 2)渣土倒运每层拆除的垃圾安排专人负责清理、倒运,大件打捆、小件装袋。利用室内电梯和人工倒运至一层大厅,临时堆放,夜间清出现场,拉运采用密闭式运土车。 3)旧料处理方案拆除前,对所拆除的旧料及设备请甲方主要负责人进行确定。拆除过程中,如遇到划分不明确的设备,立即通知甲方进行确认,经同意的我方才可处置;如甲方认为某些旧料应由甲方处理,甲方可自行处理。施工方管理人员负责及时通报甲方人员,由甲方相关人员确定旧料处置办法,将旧料送至甲方指定位置或立即将其撤出场内。 一、原不锈钢栏杆拆除步骤: 1、将栏杆生根部位荷兰砖拆除至预埋钢板处,用小型切割机将不锈钢栏杆柱与预埋钢板处切开,拆除时应轻拿轻放,避免将栏杆碰伤。 2)非承重砖墙、开窗洞口用破碎炮,液压钳,风镐,水钻,电稿,墙锯,水据,切割机等施工机械将墙体从上部往下依次分块拆除,配合手锤及撬棍进行

细部拆除处理,一块一块拆。严禁采用淘掘或推到的方法。 6.拆除过程中的具体实施方案及要求 6.1管道拆除 6.1.1首先检查电源是否切断拆除,后检查设备及管道的压力指示表有无压力存在,在确认无任压力后将释放阀漫漫放开检查有无有压力气体喷出; 6.1.2完成上述工作将设备的供电线路拆出及进出水管、阀门,管件拆除; 6.1.3拆除设备内的各连接线及连接管; 6.1.4拆除风机; 6.1.5拆除支架; 6.2大型水管的拆除 6.2.1通过原系统的放水阀,放掉管道内的存水至地漏; 6.2.2将手拉葫芦(1.0吨)固定在上层楼板的梁上,并确保其承载能力足够; 6.2.3用手拉葫芦吊住,确保每段需拆除管路有三个葫芦吊装; 6.2.4选择合适位置,剥落管外的保温防护层后用合适机具切割管道,切割完成拆除支架,用三支葫芦匀速放至地面。 6.3各层走道内管道切除 6.3.1切割前清除周围的遮挡物及可燃物,相关单位拆除提前安装的管线等。 6.3.2电动工具切割时需将切割部位的下端用金属U形槽板保护好后方能进行切割作业,防止切割飞溅火星,在切割时要控制火星向下方飞溅,并控制到最小的飞溅度。 6.3.3为方便运输,切割的长度视管径要求在2米—3米间。 6.4风机盘管的拆除 6.4.1风机盘管悬挂在上层楼板上,拆除时必须三人操作,下部移动式操作平台,一则工人站立其上操作,二则临时放置拆下的风机盘管。 6.4.2拆除风机盘管相连的水、风、电管道和线路。 6.4.3两名工人在移动平台上举着风机盘管,另一名工人切割吊杆,随后放至移动平台,最后放置每层,晚间由收购单位处理运出现场。

中央空调拆除施工方案

中央空调拆除施工方案 Revised by Chen Zhen in 2021

中央空调拆除施工方案1.编制依据 1.1根据现场情况现状及业主的相关要求。1.2国家、地方有关施工规范、规程 (1)质量管理体系要求GB/19001-2000; (2)建筑施工安全检查评分标准JGJ59-99; (3)环境管理体系规范及要求GB/T24001-2400; (4)职业健康管理体系规范GB/T28001-2001; (5)《建筑施工安全检查标准》JGJ59-99; (6)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001; (7)《建筑拆除工程安全技术规范》; (8)《房屋拆迁工程施工安全管理条例》。 2.拆除范围 2.1房间内的所有风机盘管及保温、通风管道、风机盘管管道; 2.2房间内的所有风机盘管相应的水管及阀门和保温; 2.3三层以下的通风管道及保温; 2.4设备间的所有设备,及相应的配套部分水管、阀门(含保温),系统。 3.拆除组织机构的建立此处略 4.拆除准备工作计划? 4.1?对施工难点及问题分析与对策: 本工程主要是对风冷热泵机组、风机盘管、水泵、阀门、风管及相应保温、水管及相应保温的拆除,根据现有的情况除设备外,其他设备属中小型,大口径管线较少,绝大部分的水管在DN80以下,风管主要为风机盘管送风管。 部分需拆除的空间已施工有部分电气管线及桥架。

5.拆除准备 5.1技术准备 5.1.1了解现场,熟悉拆除物周围环对境,其中包括:影响范围内建(构)筑物、周边各类设施(施备、管线)的分部状况。 5.1.2施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。清理被拆除范围内的物资、设备,报告业主通知相关单位对已安装部分作好拆除或保护工作。 5.2生产准备 5.2.2施工用水:根据业主提供的水源(栓)设置用水点,要求方便取用。5.2.3用火管理:施工现场使用电焊、气割时除设有管理人员外要设置灭火器和水桶。 5.2.4高空防护:高空做业除配置安全带外要设置牢固钢管架或钢门架。 6.拆除过程中的具体实施方案及要求。 6.1管道拆除? 6.1.1首先检查电源是否切断拆除,后检查设备及管道的压力指示表有无压力存在,在确认无任压力后将释放阀漫漫放开检查有无有压力气体喷出; 6.1.2完成上述工作将设备的供电线路拆出及进出水管、阀门,管件拆除; 6.1.3拆除设备内的各连接线及连接管; 6.1.4拆除风机; 6.1.5拆除支架; 6.2大型水管的拆除?

中央空调拆除施工方案完整版

中央空调拆除施工方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

中央空调拆除施工方案 1.编制依据 根据现场情况现状及业主的相关要求。国家、地方有关施工规范、规程 (1)质量管理体系要求GB/19001-2000; (2)建筑施工安全检查评分标准JGJ59-99; (3)环境管理体系规范及要求GB/T24001-2400; (4)职业健康管理体系规范GB/T28001-2001; (5)《建筑施工安全检查标准》JGJ59-99; (6)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001; (7)《建筑拆除工程安全技术规范》; (8)《房屋拆迁工程施工安全管理条例》。 2.拆除范围 房间内的所有风机盘管及保温、通风管道、风机盘管管道; 房间内的所有风机盘管相应的水管及阀门和保温; 三层以下的通风管道及保温; 设备间的所有设备,及相应的配套部分水管、阀门(含保温),系统。 3.拆除组织机构的建立此处略 4.拆除准备工作计划

对施工难点及问题分析与对策: 本工程主要是对风冷热泵机组、风机盘管、水泵、阀门、风管及相应保温、水管及相应保温的拆除,根据现有的情况除设备外,其他设备属中小型,大口径管线较少,绝大部分的水管在DN80以下,风管主要为风机盘管送风管。 部分需拆除的空间已施工有部分电气管线及桥架。 5.拆除准备 技术准备 了解现场,熟悉拆除物周围环对境,其中包括:影响范围内建(构)筑物、周边各类设施(施备、管线)的分部状况。 施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。清理被拆除范围内的物资、设备,报告业主通知相关单位对已安装部分作好拆除或保护工作。 生产准备 施工用水:根据业主提供的水源(栓)设置用水点,要求方便取用。用火管理:施工现场使用电焊、气割时除设有管理人员外要设置灭火器和水桶。 高空防护:高空做业除配置安全带外要设置牢固钢管架或钢门架。 6.拆除过程中的具体实施方案及要求。 管道拆除 首先检查电源是否切断拆除,后检查设备及管道的压力指示表有无压力存在,在确认无任压力后将释放阀漫漫放开检查有无有压力气体喷出; 完成上述工作将设备的供电线路拆出及进出水管、阀门,管件拆除; 拆除设备内的各连接线及连接管;

加固拆除施工方案2014228

目录 第一章编制依据 (2) 1.1施工图 (2) 1.2规范标准 (2) 第二章工程概况 (2) 2.1 加固工程概况 (2) 2.2拆除施工概况 (2) 第三章施工部署 (2) 3.1拆除施工的主要目标和作用 (2) 3.2工期目标 (3) 3.3安全文明施工目标 (3) 3.4施工难点、施工部署 (3) 第四章施工准备 (4) 4.1施工准备 (4) 4.2施工项目和施工思路 (4) 第五章施工方案 (5) 5.1拆除施工方法 (5) 第六章安全文明施工 (7) 6.1安全注意事项 (7)

第一章编制依据 1.1施工图 (1)昌平区老旧小区综合整治工程设计施工图纸 (2)招标文件和施工合同 1.2规范标准 《建筑施工高处作业安全技术规范》JGJ80 《北京市建筑工程施工安全操作规程》DBJ 01-62-2002 《施工现场安全防护、场容卫生及消防保卫标准》DB11/945-2012 《建筑施工手册第5 版》 第二章工程概况 2.1 加固工程概况 本工程为南环里小区住宅楼加固工程,位于北京市昌平区南环里小区内。为提高该居民楼抗震能力,减少能源消耗,遵循北京市人民政府要求对该居民楼进行抗震加固和节能改造。 需要加固的楼有:18#、19#、20#、21#、22#、23#楼。主体结构为砖混结构,建筑年代为80年以前,未进行过抗震加固,现对本工程不满足抗震鉴定标准的地方进行抗震加固。本工程采用外套抗震加固方法。 2.2拆除施工概况 加固工程主体结构施工前,需要对原住户空调机、窗护栏、阳台、屋面等进行保护性拆除,做完装修后按设计要求恢复。结构施工时需要做现浇混凝土板墙、现浇剪力墙。 第三章施工部署 3.1拆除施工的主要目标和作用 3.1.1拆除施工目标 南环里小区加固工程结构施工前,需将原结构阳台或其他障碍物进行拆除。如无法拆除或发现结构存在问题时应及时向设计人员报告,待设计出处理措施、得到设计允许后方可施工。拆除施工要从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标。 质量目标:拆除施工要保证不破坏楼体结构,楼体结构无伤害。

机电拆除专项施工方案

机电拆除专项施工方案 一.机械通风及空调系统 1.拆除范围: 1.1.首层拆除范围 1.1.1. 按图纸确认的拆除范围,保护性拆除该楼层(除消控中心及 电话机房外)的所有通风空调系统,包括室内机、室外机、冷媒管、 冷凝水管、风机、风管、保温设施、有线温控器、过滤网以及送、回 风口和支吊架等所有附件。 1.1.2. 对消控中心及电话机房内的通风空调系统进行保护,确保系统正常运行。 1.1.3. 对所有防排烟系统进行保护,确保系统日后的正常运行。 1.2夹层拆除范围 1.2.1. 按图纸确认的拆除范围,保护性拆除该楼层(除消控中心及 电话机房外)的所有通风空调系统,包括室内机、室外机、冷媒管、 冷凝水管、风机、风管、保温设施、有线温控器、过滤网以及送、回 风口和支吊架等所有附件。 1.2.2. 对消控中心及电话机房内的通风空调系统进行保护,确保 系统正常运行。 1.2.3. 对所有防排烟系统进行保护,确保系统日后的正常运行。 施工步骤: 1.3二层拆除范围 1.3.1. 按图纸确认的拆除范围,保护性拆除该楼层除售楼处及连廊 区域以外的所有通风空调系统,包括室内机、室外机、冷媒管、冷凝 水管、风机、风管、保温设施、有线温控器、过滤网以及送、回风口 和支吊架等所有附件,并保证售楼处及连廊区域的通风空调系统正常 运行。 1.3.2. 保护性拆除走道水平排烟风管,对排烟立管及排烟立管上 开口至电动防火阀处进行保护,确保日后的正常连接。 1.3.3. 对所有防烟系统进行保护,确保系统日后的正常运行。 1.4三层至二十七层拆除范围 1.4.1. 按图纸确认的拆除范围,保护性拆各楼层除三层样板房以 外的所有通风空调系统,包括室内机、室外机、冷媒管、冷凝水管、 风机、风管、保温设施、有线温控器、过滤网以及送、回风口和支吊 架等所有附件,并保证三层样板房通风空调系统的正常运行。 1.4. 2. 对所有防排烟系统进行保护,确保系统日后的正常运行。

拆除改造施工方案

拆除改造施工方案

一.施工准备 1.工程概况 本工程北京市亦庄后援中心4#楼结构加固工程项目,位于北京市经济技术开发区经海三路137号,地上五层、局部六层,改造后使用功能为数据机房,整体标高为24.6m,层高:首层为4.75m、二至四层为 4.2m、五层为 4.25m、局部六层层高为3.3m。 根据加固需要进行拆除,原楼层框架柱包刚加固位置,框架柱四周相邻的地面(钢筋混凝土垫层加面层豆石混凝土)拆除;局部加固框架柱边防碍的二次结构墙体(混合结构)拆除;框架柱装修粉刷层铲除;加固框架柱角钢穿楼层板洞口拆除;加固框架柱妨碍的临边雨水管中央空调系统管线及设备(风机盘管)消防系统管线消防栓箱电线桥架拆除;加固框架柱出屋面保温层找坡保护层防水拆除. 防 碍顶板下粘贴碳纤维布施工相关拆除,原楼层板下面雨水管中央空调系统管线及设备(风机盘管)消防系统管线消防栓箱电线桥架拆除;吊杆吊件拆除打磨与楼板平;打磨和修补找平原楼板下混凝土面;楼板开洞封堵; 原局部板面下粉刷层铲除清理. 防碍楼层框架梁粘钢加固位置相关拆除,局部加固框架梁下边防碍的二次结构墙体(混合结构)拆除,拆除范围满足梁加固施工; 加固框架梁下妨碍的临边雨水管中央空调系统管线,消防系统管线,电线桥架拆除;加固框架梁五层楼板上粘钢加固位置屋面保温层找坡保护层防水拆除.组合楼板位置4-6/C-D轴相关楼梯拆除后组合楼板施工,由于施工地点的

特殊性,拆除为保证施工安全、降低施工噪声、减少粉尘污染,最大程度保施工区内环境不受影响,同时确保施工区内的正常生活要求。我公司经研究决定拟采取机械化拆除为主,并由人工配合进行拆除。工程具体组织与实施如下: 2、施工前准备 2.1甲方责任 2.1.1向乙方进行详细的书面技术交底及安全交底,切断或封 堵通往拆除区域内的一切水、电、通讯线路及管道。 2.1.2在乙方进场前,由甲方对现场进行清理,撤出甲方所需 的设备及物资,乙方进场后,甲方非直接人员不得进入现场,以防安全事故发生。 2.1.3开工前,协助办理有关城建、市容、环卫、交通等开工 手续并指派代表常驻现场,配合乙方拆除施工。 2.1.4提供现场施工用电及降尘用水,并做好相关类的安全警 示与通知。 2.2乙方责任 2.2.1组织有关技术人员分析研究,认真编制切实可行的“施 工方案”,用以指导整个工艺流程,保证安全施工。 2.2.2成立现场拆除项目部,根据现场情况及工程安排,合理 组织各机械及人员等进行施工作业。

防护栏及空调室外机拆除施工方案后

顶进涵施工方案 目录 1.编制依据 (1) 2.工程概况 (1) 2.1 工程建设简介 (1) 2.2 工程概况 (2) 3.施工安排 (5) 3.1 拆除窗护栏工程施工安排 (5) 4.窗护栏及空调室外机拆除主要施工方法 (5) 4.1. 窗护栏及空调室外机拆除 (5) 4.2空调室外机拆除 (6) 5.安全注意事项 (7) 5.1.安全管理小组安全员职责 (7) 5.2.安全保卫组成员 (7) 5.3.施工安全措施和人员安全防护措施 (7) 5.4.消防安全措施 (8)

1.编制依据 2.工程概况 2.1 工程建设简介

2.2 工程概况 本工程为老旧小区改造工程,涉及外窗防护栏拆除及空调室外机拆除。此方案为拆除窗护栏及空调室外机方案。 楼现状图片 楼现状图片 一.窗护栏拆除 二.空调室外机拆除 窗护栏及空调室外机拆除数量 楼室外障碍物情况

备注:简写示例,L=护栏、J=室外机、O=鸽子笼、A=金属架、T=汽油桶、K=空、W=自建屋、Z=杂物 4#楼室外障碍物情况

备注:简写示例,L=护栏、J=室外机、O=鸽子笼、A=金属架、 T=汽油桶、K=空、W=自建屋、Z=杂物、S=塑钢飘窗、X=天线、 V=铝合金飘 3.施工安排 3.1 拆除窗护栏工程施工安排 4.窗护栏及空调室外机拆除主要施工方法 4.1. 窗护栏及空调室外机拆除 4.1.1基本条件 操作人员在登高作业上岗前需要经过严格的身体检查,患恐高症、高血压、心脏病等疾病的人员是不能从事登高作业的。此外,由于拆除过程中,操作人员需依靠吊绳完成工作,因此,对从事者的体重也有要求,体重在70公斤以上的人不能从事高空作业。另外,登高作业还要受自然气候的限制,必须要在良好的气候条件下进行,风力4级以上要停止工作。 4.1.2操作人员使用安全带时应注意以下几点: 作为防护系统中的一种,一定要有严格的规范操作,规范操作以及应用方面的内容。安全规范,高空作业应配有防坠落安全带。 安全带以静负荷4 500N,。悬挂、攀登安全带以100kg重量检验,自由坠落,做冲击试验,应无破断。架子工安全带做冲击试验时,应模拟人型并且腰带的悬挂处要抬高1m.自锁式安全带和速差式自控器以100kg重量做坠落冲击试验,下滑距离均不大于1.2m.

中央空调风管清洗施工方案

中央空调风管清洗施工方案 工程流程: 一、制定依据 1、清洗单位中央空调系统图及各层平面图; 2、清洗单位中央空调工程相关要求; 3、依据卫生部2003-225《公共场所集中空调通风系统卫生规范》; 4、依据GB19210-2003《空调通风系统清洗规范》; 5、依据GB50243《通风与空调工程施工及验收规范》。 二、施工原则 1、遵照国家及相关部门有关法规要求,并结合业主实际情况,保证整体工程为优良。 2、我们的施工队伍经过专业培训,掌握了丰富的施工经验,确保空调通风系统清洗工艺先进、合理、可靠、安全。 3、总结国内外空调通风系统清洗的成功经验,采用最新管道清洗技术,在全密封状态下将风管中的污染物清洁出来,确保不散布到楼宇的空气中造成“二次污染”。 4、清洗工作安排在业主最方便的时间,以不影响业主正常工作为前提;在工作过程中尽可能保持清洁的安静,做到业主“零抱怨”。 5、在保证工程质量的前提下,降低工程造价、节约运行费用,消除污染,降低噪音。 三、具体实施方案 1、施工组织及部署 本着“质量第一,用户至上、文明施工、竭诚服务”的宗旨,我公司将组织具有丰富管理经验的人员和具有丰富施工经验的清洗工程技术人员,承担施工任务,同时我方将使用最先进的设备、最优质的材料,保质保量并及时地向清洗单位提交优质工程,我们有能力确保整个项目的管理、清洗施工等方面满足业主要求。施工管理机构及人员设备计划: 现场施工人员共计10名:项目经理一名;项目工长一名;技术负责人一名;现场施工技术员7名。组织结构如下: 2、施工方案 根据清洗单位提供图纸所示,针对风管的形状、大小、走向,我公司采用从高层至低层清洗,每层从机房开始向末端清洗。 具体步骤: 1)根据图纸了解新风管、回风管、送风管系统的布局。 2)以风管系统为单位清洗、消毒。 3)选定吸尘风口和清洗风口。 4)使用通风管监视监控系统检查管道内污染程度、管道结构内特点,选择合适的清洗设备。 5)设备及工具到指定地点,并用毡布遮盖好施工地点下方的物品,电工开始接通临时电源,有技术负责人找施工切入点,对风管进行清洗作业。 ①前期准备 ②阻断系统放入不清洗的风管中一端,以便充分隔离清洗区和非清洗区,避免二次污染。 ③高效真空集尘系统与风管系统连接、固定,并开启吸尘器。 ④将清洗机器人放入风管中均匀清洗。 6)此段风管清洗完毕后,关闭真空吸尘器,处理收集器的污物。 7)清洗该操作段的防火阀。如清洗不到的应在防火阀一侧开口清洗。 8)录像监视系统对风管清洗前、中、后进行监测及录像,保存图片。 9)拆掉吸气管和吸管盘,恢复清洗、消毒过的风口,用预先准备好的原系统同种材料,用铆钉枪封

中央空调拆除施工方案

中央空调拆除施工方案 中央空调拆除施工方案 1.编制依据 1.1根据现场情况现状及业主的相关要求。1.2 国家、地方有关施工规范、规程 (1)质量管理体系要求GB/19001-2000; (2)建筑施工安全检查评分标准JGJ59-99; (3)环境管理体系规范及要求GB/T24001-2400; (4)职业健康管理体系规范GB/T28001-2001; (5)《建筑施工安全检查标准》JGJ59-99; (6)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001; (7)《建筑拆除工程安全技术规范》; (8)《房屋拆迁工程施工安全管理条例》。 2.拆除范围 2.1房间内的所有风机盘管及保温、通风管道、风机盘管管道; 2.2房间内的所有风机盘管相应的水管及阀门和保温; 2.3三层以下的通风管道及保温; 2.4设备间的所有设备,及相应的配套部分水管、阀门(含保温),系统。 3.拆除组织机构的建立此处略 4.拆除准备工作计划 4.1对施工难点及问题分析与对策:

中央空调拆除施工方案 本工程主要是对风冷热泵机组、风机盘管、水泵、阀门、风管及相应保温、水管及相应保温的拆除,根据现有的情况除设备外,其他设备属中小型,大口径管线较少,绝大部分的水管在DN80以下,风管主要为风机盘管送风管。 部分需拆除的空间已施工有部分电气管线及桥架。 5.拆除准备 5.1技术准备 5.1.1了解现场,熟悉拆除物周围环对境,其中包括:影响范围内建(构)筑物、周边各类设施(施备、管线)的分部状况。 5.1.2施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。清理被拆除范围内的物资、设备,报告业主通知相关单位对已安装部分作好拆除或保护工作。 5.1.3组织现场拆除人员掌握拆除方案,明确工艺流程和安全要求,并做好技术交底工作。 5.1.4作业人员要经过培训,掌握拆除枝术要点和基本枝能,重要工序由熟练作业人员担当。 5.2生产准备 5.2.1拆除用电:从业主提供的供电点处引出,根据施工现场的具体要求设置各级分控(配)电箱(柜)移动用电电源采用手提式插座箱。 5.2.2施工用水:根据业主提供的水源(栓)设置用水点,要求方便取用。 5.2.3 用火管理:施工现场使用电焊、气割时除设有管理人员外要设置灭火器和水桶。 5.2.4高空防护:高空做业除配置安全带外要设置牢固钢管架或钢门架。 6.拆除过程中的具体实施方案及要求。 6.1管道拆除

机电拆除施工方案

项目施工方案 一.拆除方案 1.拆除范围: 按业主要求的拆除范围,保护性拆除该区域的所有通风空调系统通 风系统,给水排水系统,电气系统及各系统的支架等附件。 2.施工步骤: 2.1.按照现场的高低顺序,按照由低到高的原则进行拆除。即先拆除最 低部分的系统,依次升高,逐步进行拆除。按照区域逐步进行拆除,即 从该区域一头向另外一头进行拆除。 2.2.电气系统拆除; a.关闭电源 b.按电气系统回路将电缆抽出 c.拆除电线管、接线盒、吊杆等 d.拆除电缆桥架,支架等 f.将拆除的各项材料运至业主制定的区域 2.3.给排水系统拆除 a.关闭水阀 b.拆除管道、阀门 c.将拆除的各项材料运至业主制定的区域 2.4.风管系统拆除 a.拆除风管及其阀门 b.将拆除的各项材料运至业主制定的区域 3.拆除注意事项 3.1在拆除工作进行前应根据现场的实际情况和图纸,核实其工作范围, 若有疑问应即时提出。 3.2.在拆除电气系统前必须确认电源已关闭,电源确认关闭后方可施工。 3.3.在拆除给排水系统前必须确认相关系统阀门已关闭,管道内的水、 气体等已排空。 3.4.拆除工作的原则为由低到高,由近到远,确保拆除工作有序进行。 二、暖通系统施工方案 本次HV AC部分主要包括风口风阀、风管安装,风管材质为镀锌钢板。 施工流程图 如下页所示:

现场定测放线安装风管吊架 主风管制作安装分段漏光检查 阀门安装 支风管制作安装分段漏光检查否&整改 否&整改 主要相关专业装修专业照明灯具消防喷淋 风管绝热保温 风口安装 空调设备试运转 系统测试 主要相关专业 装修专业 电气专业 管道专业 风管加工生产线流程图: 正确开卷方向 此处需加弧形支撑 龙门架开卷机校平机 风管加工场图片 1.风管制作
