深圳市建业集团有限公司振业城工程

编制:___________

审核:___________

批准:___________

建业集团长沙分公司

2013年9月4日

1、钢筋加工棚基础放线以3m一个点,各点之间在同一条直线上。

2、以放线点为基准点外开挖宽

800mm、长800mm、深度800mm

3、钢筋加工棚预埋件:钢板

500mm×350mm×16××,钢板上

焊5根Φ22mm、长700mm弯15d

钢筋。

4、预埋件用水准仪打水平,要求预埋件同一水平面上,要求预埋整齐,用C25的混凝土夯实硬化。

5、钢筋加工棚立柱:18的工字钢做为立柱,立柱采用螺栓连接在厚16mm的预埋件钢板上,立柱高3.8m。

6、立柱离预埋件3m做钢筋加工棚主架宽6m 长12m高80cm;

7立柱与立柱之间在3M高的位置焊上12#的工字钢,将立柱进行加固。

8、立柱顶焊上钢板(350mm×200mm×10mm),横梁采用12#的工字钢,在其中心3M处焊上钢板(350mm×200mm×10mm),两块钢板搭接采用M18的螺栓连接。9在12#工字钢上搭设钢管,纵方向上每1.5M

搭设一根6M的钢管(Φ48mm,3.5mm),横方向上每0.6M搭设一根6M 的钢管。在四周搭设800mm高的钢管,横方向用6M的钢管进行拉接

9钢板加工的尺寸大

三、双层防护搭设及刷油漆上色

10、钢筋加工棚除立柱以外的刷防锈漆一遍(Φ48mm钢管、钢板及焊

接处都要刷防锈漆),防锈漆干后刷一道黄色油漆。

11、铺第一层防护:方木铺设在12工字钢上用铁丝绑扎,要求方木铺

设整齐美观;用模板装订在方木上,要求模板装订铺设整齐、密封美观。

12、铺第二层防护:a、用Φ48mm钢管搭设离2工字钢钢底部80cm高

的骨架,竖向与横向位置(与立柱同排的为竖向)每隔1.5m搭设一排,要求搭设周边与下面一排周边同一垂直面;b、模板满铺绑扎固定在Φ48mm钢管上,并在模板上铺设防雨彩钢板用铁钉固定,做到防雨水。

13、以钢筋加工棚立柱为基准点砌筑通长高25cm宽60cm(宽和高根据

现场制定)的砖台并抹砂浆,要求砌筑高度同一水平面,砂浆平整。

14、钢筋加工棚立柱以砖台为水平刷黄黑相间300mm的油漆(操作方

法:可用墨线在立柱上弹好,在用胶带纸延线边粘贴后刷油漆),要求离砖台第一道为黑

色,油漆要刷均匀,黄

黑相间线条同一水平面

上;

1、一般情况下,钢筋加工棚都

在塔吊的吊运范围内的。否则钢

筋吊动不方便啊。

2、内部有灭火器、钢筋加工设

备、有照明系统。

3、门口有名牌、机械旁边有操作规程、注意事项

四、钢筋加工棚材料表

五、受力计算书

按一榀框架计算,取计算单元

恒荷载:

18#工字钢:96.572kg

12#工字钢:85.338kg

钢管:3.83*(0.7*6+6+1.5*11)=102.261kg

混凝土自重:0.8*0.8*0.8*24=12.288kn

风荷载:0.4kn/m2 雪荷载:0.45kn/m2

考虑风荷载:

0.4*3*0.8=0.96kn

对基础产生的弯矩值:0.96*3=2.88KN·M

基础自身产生的抗弯矩值:12.288*0.4=4.92KN·M>2.88KN·M(安全)

考虑雪荷载:

0.45*3=1.35kn/m

柱段弯矩值:0.5*1.35*3*3=6.075KN·M

螺栓产生的抵抗弯矩:96*0.1=9.6KN·M>6.075KN·M(安全)

防护棚、安全通道制作工艺

第一节防护棚 1.1钢筋加工棚 做法说明图示钢筋棚可采用单 排立柱,和双排立柱。 立柱采用200*100*5 方管,上下端焊 300*200*10钢板,钢 板四角打?20圆孔,每 个立柱下设 500*500*500 C20混凝土基础,预埋4根?18螺栓与立柱连接。钢筋棚由标准单元组合而成,钢梁由50*3方管焊接而成,梁与柱用4根?18螺栓连接,梁与梁用4根?16螺栓连接。钢梁上铺双层定型钢板网,顶层钢板网向两侧放坡2%,并加铺蓝色彩钢瓦。顶棚侧面挂定型宣传牌,宣传牌由钢筋和镀锌铁皮焊接而成,并喷涂宣传标语,底色为蓝色,标语为白色。所有钢构件均涂防锈漆进行防腐。 钢筋棚构件也可用于搭设安全通道、及其它防护棚。 各构件加工与安装时应考虑实际尺寸误差自行调整。 钢梁1钢梁1钢梁1钢梁1钢梁1钢梁2 钢梁2 钢梁2 钢梁2 钢梁2 钢梁2 钢梁2 钢梁2 钢梁3 钢梁3 钢梁3 钢梁3 钢梁3 钢梁3 钢梁3 钢梁3 钢梁2钢梁2钢梁2钢梁2 标准单元 3150 3 8 1 9 1 9 15751575 5 5 3150 15751575 3150 15751575 3150 15751575 12600 柱梁节点1 100 100 2 5 2 5 100 100 100 100 100 100 100 100 2 5 2 5 2 5 2 5 2 5 2 5 2 5 2 5 双排立柱平面图 钢梁1钢梁1钢梁1钢梁1钢梁1钢梁2 钢梁2 钢梁2 钢梁2 钢梁2 钢梁2 钢梁2 钢梁2 钢梁3 钢梁3 钢梁3 钢梁3 钢梁3 钢梁3 钢梁3 钢梁3 钢梁2钢梁2钢梁2钢梁2 100 100 1 5 100 100 100 100 100 100 100 100 1 5 1 5 1 5 1 5 1 5 1 5 1 5 1 5 1 5 标准单元 3150 3 8 1 9 1 9 15751575 5 5 3150 15751575 3150 15751575 3150 15751575 12600 柱梁节点2 单排立柱平面图

标准化钢筋加工场施工方案

长株潭城际铁路CZTZH-2标 上报单位:中铁十四局集团有限公司长株潭城际铁路项目经理部二工区编号 施工技术方案报审表 本表一式三份,局指二份、工区一份

树木岭隧道 标准化钢筋加工场施工方案 编制: 审核: 审批: 中铁十四局集团有限公司 长株潭城际铁路综合Ⅱ标项目经理部二工区 二○一二年九月三日

目录 1编制目的 (1) 2编制依据 (1) 3 工程概况 (1) 4 钢筋加工场施工方案 (1) 4.1 选址要求 (1) 4.2钢筋加工场规划布置 (2) 4.3 新建标准化钢筋加工场工程量 (5) 5 施工流程图 (7) 6 具体施工方法 (7) 6.1施工准备 (7) 6.2场地整平施工 (7) 6.3生活区、加工场及便道硬化 (8) 6.4 加工棚施工 (8) 6.5 储存台、隔墙施工 (8) 6.6 围墙施工 (8) 6.7板房搭建 (9) 6.8附属设施建设 (10) 7 文明施工及管理措施 (10) 8安全保证措施 (10)

树木岭隧道标准化钢筋加工场施工方案 1编制目的 为了满足树木岭隧道暗挖区间隧道初支和二衬施工,对钢拱架、钢格栅及二衬钢筋加工等进行标准化作业;以及满足湘府路站北端围护结构和主体结构钢筋加工需求,特编制此方案。 2编制依据 (1)根据中铁十四局集团有限公司长株潭城际铁路综合Ⅱ标项目部标准化建设文件; (2)《长株潭城际铁路综合Ⅱ标树木岭隧道洞身明挖段施工组织设计》; (3)根据本工程施工现场实际情况; (4)国家、长沙市有关安全、文明施工、环境保护规范、规程及相关文件; (5)本企业现有技术水平、管理水平、施工资源及多年从事类似工程的经验。 3 工程概况 长株潭城际铁路综合Ⅱ标树木岭隧道从长沙火车站出发,过人民东路开始入地,平行于京广线南行,穿上行客车联络线、桂花路、下行客车联络线后右拐,穿京广线、东二环,在劳动东路与树木岭路交叉口设地下树木岭站(与地铁三号 线树木岭站换乘),沿树木岭路往南,在香樟路设香樟路站,沿圭塘河往南,在 湘府路设湘府路站,下穿湖南植物园以及时代阳光大道后,设地下汽车南站,沿 中意一路南行,在南三环(绕城高速)附近出洞。 我工区主要负责从DK1+440~DK14+300段范围内的所有车站及非盾构区间 的土建施工,具体主要包括树木岭站、香樟路站、湘府路站和汽车南站站以及中 间的非盾构区间。 4 钢筋加工场施工方案 4.1 选址要求 (1)根据现场实际情况,选址以避开洞身明挖段开挖线及新河路规划线为原则,新建标准化钢筋加工场选址位于洞身明挖段基坑东侧施工便道旁(里程:DK9+140-DK9+290)。后附树木岭隧道标准化钢筋加工场与洞身明挖段基坑关系图。 (2)根据工程分布、施工生产、安全需要,标准化钢筋加工场地势较开阔,

钢筋加工棚施工方案计划

目录 1、编制依据 (1) 2、工程概况 (1) 2、编制原则 (2) 3、钢筋棚总体方案 (2) 3.1选址要求 (2) 3.2钢筋加工厂内布置 (2) 3.3钢筋加工厂资源配置 (4) 3.4钢筋加工厂内基础建设 (5) 3.5钢筋加工厂内各功能区建设 (5) 4、施工工艺流程及方法 (7) 4.1施工工艺流程 (7) 4.2施工流程图 (7) 4.3施工方法 (10) 5、施工安全措施 (10) 5.1安全保证措施 (10) 5.2安装具体措施 (11) 6、施工质量保证 (12) 6.1本工程的质量目标是: (12) 6.2管理机构 (12) 6.3质量保证措施 (13) 7、文明施工 (14)

云南省杨柳(滇黔界)至宣威高速公路钢筋加工棚施工 方案 1编制依据 1、云南省杨柳(滇黔界)至宣威高速公路工程施工图纸; 2、云南省杨柳(滇黔界)至宣威高速公路工程施工图纸招标文件; 3、云南省杨柳(滇黔界)至宣威高速公路勘察设计合同; 4、《云南省交通运输厅关于云南省杨柳(滇黔界)至宣威高速公路初步设计的批复》(云交基建[2017]45号); 5、《云南省杨柳(滇黔界)至宣威高速公路初步设计文件》; 6、云南省杨柳(滇黔界)至宣威高速公路初步设计审查专家意见; 7、交通运输部有关技术标准、规范、规程; 8、南首有关技术规定及有关会议纪要、规定; 9、《公路桥涵施工技术规范》(JTG/T F50-2011); 10、《公路工程施工安全技术规程》(JTG D081-2006); 11、《公路工程质量检验评定标准》(JTG F80/1-2004); 12、《职业健康安全管理体系、规范》(GB/T28001—2011); 13、《环境管理体系、规范》(GB/T24001—2004); 14、现场实地勘察和对周围地理环境的调查; 15、国家、省、市现行安全法规、标准、规范。 2工程概况 云南省杨柳(滇黔界)至宣威高速公路起点位于滇、黔两省省界与规划贵州省成宁至围仗(滇界)高速公路相接,向南依次倘塘镇、来宾街道、西宁街道,终于双龙街道塘坊村,与普立(滇黔界)至宣威高速公路(G56杭瑞高速)相接。本标段起点桩号为 K2K33+400,终点桩号为 K2K43+020,全长 9620m。 本标段共设置设置大桥6座,桥梁长度共计2189m;设置中桥2座,桥梁长度共计152m;未设置特大桥及小桥。桥梁长度总计为2341m/8座(左右线桥

钢筋加工棚场建设组织规划

通渭梁场钢筋加工棚规划方案 编制: 复核: 审核: 批准: 中铁二十局集团新建宝兰客专甘肃段通渭制梁场日期:二〇一三年四月四日

中铁二十局集团宝兰客专甘肃段通渭梁场钢筋加工棚建设方案 一、工程概况 通渭制梁场位于宝兰客专甘肃段BLTJ-8标,里程IDK859+500处,负责126榀双线整孔箱梁的预制架设任务,其中包括32米箱梁118榀,24米箱梁8榀,混凝土方量总计约四万方。梁场占地面积约161亩,其中包含办公生活区、混凝土拌合站、试验室、制梁区和存梁区等。其中制梁区设置7个制梁台座,存梁区设置30个双层存梁台座,存梁能力为60榀。计划上场管理人员40多人,施工人员200多人,以及各种所需机械设备。 我场在场内拟建设两座“工厂化、专业化”钢筋加工场,负责通渭梁场钢筋的集中加工,钢筋加工场设在进场便道右侧位置,与钢筋绑扎台座相邻。 二、钢筋加工场布局及建设 钢筋加工棚规划宽度为24米、长度为100米,龙门吊跨度为21米、轨道长度106米,两座加工棚采用同一方案建设,总占地面积5088平方米,详见《通渭梁场平面布置图》、另外在钢筋加工棚左侧建加工场生活区。 钢筋加工棚内地面场地换填20cm二八灰土,并用C20混凝土硬化15cm厚;场地设置为中心高,四周低,设置不小于1.5%的坡度,场地四周设排水沟,排水沟与梁场其他排水沟相连,将场地内积水排出场外、钢筋加工棚采用轻钢结构,内部分设材料堆放区、成品区、作业区。 两钢筋加工棚内各设10t龙门吊一台进行钢筋吊卸作业、钢筋加工棚内设存放钢筋台座,保证钢筋等材料离地高度40cm,且保证不变形。 三、施工方案

钢筋加工棚采用钢结构骨架、彩钢瓦顶棚,四周不封闭。顶棚起拱线高度为9米,跨度拟定为24米、进深100米、龙门吊高度8米,跨度为21米。 钢筋棚内碾压平整后,采用20cm二八灰土换填,然后用15cm厚C20混凝土硬化处理。 1、钢筋加工棚施工 (1)施工工艺流程 场地平整、硬化→浇注立柱基础→钢柱安装→浇注加强墩→屋架吊装及焊接→槽钢檩条安装→屋面板安装。 (2)钢筋加工棚基础浇筑 测量放样,确定钢筋棚立柱位置,立柱间距为6.25米。基础尺寸为长×宽×高为100cm×100cm×100cm ,预埋1cm厚35cm×35cm钢板,并采用C25混凝土浇注。 预埋钢板 基础侧面图 (3)安装钢立柱,用25t起吊机,把钢柱吊起并与加基础预埋钢板焊接。立柱采用外径165mm壁厚3.0mm的钢管,高度为9米、间距为6.25米。 (4)浇注加强墩

钢筋加工棚搭设施工方案

钢筋加工棚搭设施工方案 第一章编制说明 一、编制依据 1、《钢结构工程施工质量验收规范》GB 50205-2001 2、《屋面工程质量验收规范》GB50207 -2002 3、《建筑施工高处作业安全技术规范》JGB80-91 4、《建筑施工安全检查标准》JGJ59-99 5、《钢结构设计规范》GB50017-2003 6、《建筑施工高处作业安全技术规范》JGJ80-91 7、《建筑工程预防高处坠落事故若干规定》 二、编制目的 加强03省道义乌段改建工程二期第一标段的安全技术管理,规范危险性较大分部分项工程施工,预防施工安全事故,保障人身和财产安全。 三、适用范围 03省道义乌段改建工程二期第一标段钢筋加工棚建设。 第二章工程概况 项目为03省道义乌段改建工程二期第一标段,路线全长8.8km(起止桩号:K2+990.709~K11+816.138),为双向三车道一级公路,路基宽度36m。桥涵设计汽车荷载等级为公路-Ⅰ级。主要桥梁有特大桥1557.6m/1座,大桥507.3m/2座,中桥87m/1座。工程涉及钢筋加工包括光圆钢筋 2000T,带肋钢筋11000T。

钢筋加工棚规划宽度为24米、长度为120米,龙门吊跨度为23米、单面轨道长度120米,总占地面积4320平方米,详见《钢筋加工棚平面布置图》、另外在钢筋加工棚外建加工场生活区。 钢筋加工棚内地面场地铺10cm碴石,重车道用C20混凝土硬化20cm厚,钢筋制作和存放区用C20混凝土硬化10cm厚,;场地设置为中心高,四周低,设置不小于 1.5%的坡度,场地四周设排水沟,排水沟与梁场其他排水沟相连,将场地内积水排出场外、钢筋加工棚采用轻钢结构,内部分设材料堆放区、成品区、作业区。 钢筋加工棚内设10t桁车吊一台进行钢筋吊卸作业、钢筋加工棚内设存放钢筋台座,保证钢筋等材料离地高度30cm,且保证不变形。 第三章施工工艺 钢筋加工棚采用钢结构骨架、彩钢瓦顶棚,三周封闭。顶棚起拱线高度为9米,跨度为24米、长度60米、龙门吊高度8米,跨度为23米。 钢筋棚内碾压平整后,采用碴石铺垫10cm厚并压实,然后用C20混凝土车道20cm、其它处10cm厚进行硬化处理。 1、钢筋加工棚施工 (1)施工工艺流程 场地平整、硬化→浇注立柱基础→钢柱安装→屋架吊装及焊接→槽钢檩条安装→屋面板安装。 (2)钢筋加工棚基础浇筑

钢筋加工棚的制作

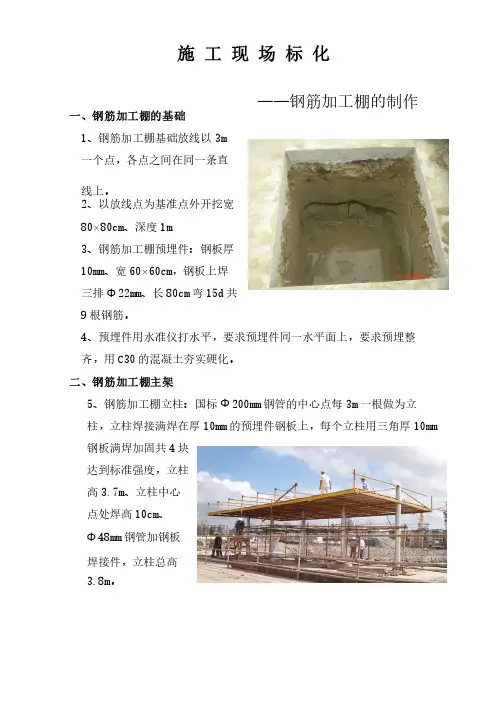

瓯北12#地块农房改造集聚一期建设项目 钢筋加工棚搭设方案 中国建筑一局(集团)有限公司 瓯北12#地块农房改造集聚一期建设项目部 2013年12月

施工现场标化 ——钢筋加工棚的制作 一、钢筋加工棚的基础 1、钢筋加工棚基础放线以 3m一个点,各点之间在同一条 直线上。 2、以放线点为基准点外开 挖宽100×100cm、深度1m 3、钢筋加工棚预埋件:钢 板厚10mm、宽60×60cm,钢板上 焊三排Φ22mm、长80cm弯15d 共9根钢筋。 4、预埋件用水准仪打水平,要求预埋件在同一水平面上,预埋整 齐,用C20的混凝土夯实硬化。 二、钢筋加工棚主架 5、钢筋加工棚立柱:国标Φ200mm×6mm钢管的中心点每3m一根做 为立柱,每根立柱预先和600×600mm×10mm的钢板及4块边长为150×150mm厚度为10mm 的等边三角钢板支腿 焊制在一起,然后采 用螺栓连接在600× 600mm预埋件钢板 上,立柱高3.8m。 (见详图)

6、立柱离预埋件3m 做钢筋加工棚主架,主架 宽6m、长12m、高 80cm; 7、立柱离预埋件3m 位置,在立柱四个方向分 别焊接厚10mm钢板打两 个Φ14mm的孔,以立柱中心点两边挑14#槽钢各3m,每隔3m设一道,采用Φ14mm×50mm螺丝固定,立柱与立柱之间用槽钢连接螺丝固定。 8、挑出14#槽钢用Φ48mm钢管Φ14mm×50mm螺丝斜拉立柱,槽钢 必须同一水平面,迎着短边方向每隔1.5m焊接一根高66cm、Φ48mm 钢管立柱,长边方向每隔3m焊接Φ48mm一根钢管立柱,便于用钢管搭设第二层防护。 三、双层防护搭设及刷油漆上色 9、钢筋加工棚除立 柱以外的刷防锈漆一遍 (槽钢、Φ48mm钢管、 钢板及焊接处都要刷防 锈漆),防锈漆干后刷 一道黄色油漆。 10、铺第一层防护: 在槽钢主架上,沿短边 方向每隔1.5m搭设Φ48mm钢管骨架(加工棚中心位置由槽钢代替钢

钢筋加工场建设方案

钢筋加工场建设方案 XXXX三月宿舍 目录 首先,准备工作基于.................................................................................................32、项目概述. (3) 2.1武汉南四环路概述, (3) 2.2第三部分概述.............................................................................33、钢材加工厂规划 (3) 3.1场地设置的想法 (3) 3.2现场规划和布局 (4) 3.2.1功能区.......................................................................................4 3.2.2办公室和生活区.. (5) 四、钢筋加工厂建设在 (6) 4.1现场处理.................................................................................................6 4.2加工棚.......................................................................................7 4.3储存区...........................................................................................7 4.4内部排水设施..................................................................................8 4.5生活区建设...........................................................................................8 4.6党微建筑..........................................................................................9 4.7附属设施

标准化钢筋加工场建设计划(含设计图详细计算式)

**项目**合同段钢筋加工场建设方案 编制: 复核: 审核: **有限公司 **项目经理部 **年**月

目录 一、编制依据 (1) 二、工程概况 (1) 三、选址及规划 (1) 1、场地选址 (1) 2、场地规划 (1) 四、钢筋加工场建设 (1) 1、主要人员安排 (1) 2、工期安排 (2) 3、钢筋加工场总体规划 (2) 4、钢筋加工场内基础建设 (3) 5、钢筋加工场内各区建设 (4) 五、用水用电 (5) 六、文明施工措施 (5) 七、安全环保措施 (5) 1、安全生产目标 (5) 2、安全管理组织机构 (6) 3、安全生产保证措施 (6) 4、施工用电安全保护措施 (7) 5、消防保证措施 (7) 6、施工机械安全操作规程 (7) 7、环境保护管理组织机构 (9) 8、水土及生态环境的保护措施 (9) 9、固体废弃物处理措施 (10) 10、降低噪音措施 (10) 八、彩钢棚计算 (10)

钢筋加工场建设方案 一、编制依据 1、**项目CYTJ5合同段招投标文件相关要求; 2、**高速公路扩能项目**合同段《两阶段施工图设计》; 3、施工现场踏勘、调查走访相关信息; 4、《施工现场临时用电安全技术规范》 JGJ 46—2005; 5、《建筑机械使用安全技术规程》 JGJ 33—2001。 二、工程概况 本合同段起于**市渝北区共和村,经滩子头、宝华村止于渝北区洛碛镇石堰沟,路线里程K14+650~K20+700,路线全长6.05公里。 本合同段设洛碛南和三林两个互通,全段共17座大中型桥梁(含互通桥梁)、3座人行天桥,涵洞13座。 三、选址及规划 根据招投标合同及**市建设标准化管理手册的要求,各合同段内桥梁、结构物的钢筋进行集中加工,需要设置一座大型钢筋加工场。我合同段对钢筋加工场建设用地进行了选址及规划。 1、场地选址 钢筋加工场用地选址在洛碛镇宝华村村道旁原水泥拌合站旧址,位于本项目杨柳坝大桥12#墩右幅约100米处,与项目部约600米,利于钢筋加工场的建设与管理。此处地势平坦、距主线近,且交通便利,便于原材料进场及场内生产的半成品、成品运至施工现场。目前钢筋加工场已建设完毕,待龙门吊安装完成及电力连接后即可生产。 2、场地规划 场地规划面积约2170m2,设原材存放区、钢筋下料区、加工制作区、成品及半成品存放区等,各区域分开标识布置。钢筋加工场采用封闭式管理,周围用围墙进行隔离,进出场道路进行硬化处理,设大门一处。 四、钢筋加工场建设 1、主要人员安排 根据钢筋加工场的任务、工程特点及要求,建设本钢筋加工场负责全线桥梁和结构物的钢筋加工和运送工作。主要人员安排及任务划分和机械设备配置计划见下表:

钢筋加工棚专项安全施工方案

安徽省泗洪至许昌高速公路淮北段路面第二合同段 料仓钢制顶棚安装专项安全方案 编制: 复核: 审批: 中交第三公路工程局 泗许高速淮北段路面02标项目经理部 2011年12月21日 目录 第一章总则........................................................ 一、工程概况 ...................................................... 二、编制依据 ...................................................... 三、编制目的 ...................................................... 第二章主要施工工艺流程和方法...................................... 一、施工工艺流程 .................................................. 二、施工方法 ...................................................... 第三章安全文明生产管理措施........................................ 一、安全生产管理目标 .............................................. 二、前期安全准备工作 .............................................. 三、现场安全管理组织机构 .......................................... 四、安全生产保障体系 .............................................. 五、安全生产职责 .................................................. 第四章钢制顶棚施工安全注意事项..................................... 一、施工过程中的安全注意事项 ...................................... 二、钢柱安装注意事项 .............................................. 三、屋面梁安装注意事项 ............................................ 第五章钢制顶棚施工过程中的安全控制措施............................ 一、防止起重机倾翻安全措施 ........................................ 二、防止高处坠落安全措施 ..........................................

钢筋加工与绑扎施工工方案.

目录 第一章、工程概况 1 第二章、钢筋进场与试验 2 第三章、钢筋加工 3 第四章、钢筋的连接 6 第五章、钢筋绑扎施工7 第六章、钢筋清理和保护12 第七章、质量检查与验收12 第八章、质量通病及预防措施13 第九章、钢筋的冬季施工14 第十章、成品保护14 第十一章、安全文明施工15 第十二章、环保措施17

第一章、工程概况 本工程为常营居住区一期工程7#标段工程,其地址位于朝阳区常营乡,本工程北侧为常营北路,东侧、南侧为本标段邻近的8#、10#标段工地,其西侧为东苇路。 本标段房屋总建筑面积为39112.87m2,由401#~405#楼及1#地下车库组成。401#楼为18层高层,设置一层地下室,地下室地面结构标高为-4.820m,底板厚度为550mm,地下室底板下设防水层、保护层、垫层。402#楼分为A段、B段,A段为14层高层,B段为10层高层,A段、B段地下室一层为人防并设有地下室夹层,A段与B段之间自基础到顶层留置800mm宽的后浇带,基础采用梁板式筏型基础。A段地下室地面结构标高为-5.770m,底板厚度为500mm,B段地下室地面结构标高为-5.820m,底板厚度为450mm。403#~405#楼为4~5层住宅,其中403#楼全部、404#楼部分的基础采用现浇钢筋混凝土条形基础,404#楼部分设地下一层,405#楼设地下一层,基础采用箱形筏板基础,401#、402#主楼的南侧为全埋式室外地下汽车库,地面结构标高为-6.35m,地下车库顶板上覆土层厚度为2.0m,由于地下室的总体面积较大,所以在401#、402#主楼与地下车库之间及1#地下车库内设置了砼后浇带。本工程上部主体采用现浇钢筋混凝土剪力墙结构体系,抗震设防烈度为8度,抗震等级为抗震墙2级,底部加强区为1~2层,砼强度等级为C20及C40之间。 本工程建设单位为北京天鸿房地产开发有限责任公司,设计单位为北京维拓时代建筑设计有限公司,由北京赛瑞斯工程建设监理有限责任公司监理。 公司将本工程列为公司重点项目,项目部管理执行GB/19001-2001、GB/24001-1996、GB/T28001-2001“三合一”体系,同时为响应业主的精品工程的开发原则,我们定下质量目标、工期目标、安全文明施工目标如下: 质量目标——确保本标所有住宅工程质量均达到长城杯标准,确保401#、402#楼高层创北京市结构长城杯工程,并确保所有住宅均为无渗漏住宅工程。 工期目标——确保3幢多层、2幢高层住宅、1#地下车库457个日历天内全面竣工。 文明施工目标——争创北京市“安全文明工地”。 安全生产目标——杜绝死亡及重大伤害、伤残事故发生,并将一般轻伤事故控制在

钢筋加工棚场建设方案

通渭梁场钢筋加工棚规划方案 编制: 复核: 审核: 批准: 局集团新建宝兰客专甘肃段通渭制梁场 日期:二0 —三年四月四日

中铁二十局集团宝兰客专甘肃段通渭梁场钢筋加工棚建设方案 工程概况 通渭制梁场位于宝兰客专甘肃段BLTJ-8 标,里程IDK859+500 处,负责 126 榀双线整孔箱梁的预制架设任务,其中包括32米箱梁118榀,24米箱梁8榀,混凝土方量总计约四万方。梁场占地面积约161 亩,其中包含办公生活区、混凝土拌合站、试验室、制梁区和存梁区等。其中制梁区设置7 个制梁台座,存梁区设置30 个双层存梁台座,存梁能力为60 榀。计划上场管理人员40 多人,施工人员200 多人,以及各种所需机械设备。 我场在场内拟建设两座“工厂化、专业化”钢筋加工场,负责通渭梁 场钢筋的集中加工,钢筋加工场设在进场便道右侧位置,与钢筋绑扎台座相邻。 二、钢筋加工场布局及建设 钢筋加工棚规划宽度为24 米、长度为100米,龙门吊跨度为21 米、 轨道长度106米,两座加工棚采用同一方案建设,总占地面积5088平方米,详见《通渭梁场平面布置图》、另外在钢筋加工棚左侧建加工场生活区。 钢筋加工棚内地面场地换填20cm二八灰土,并用C20混凝土硬化15cm厚; 场地设置为中心高,四周低,设置不小于%的坡度,场地四周设排水沟,排水 沟与梁场其他排水沟相连,将场地内积水排出场外、钢筋加工棚采用轻钢结构,内部分设材料堆放区、成品区、作业区。 两钢筋加工棚内各设10t 龙门吊一台进行钢筋吊卸作业、钢筋加工棚内设存放钢筋台座,保证钢筋等材料离地高度40cm且保证不变形。 三、施工方案 钢筋加工棚采用钢结构骨架、彩钢瓦顶棚,四周不封闭。顶棚起拱线高度 为9米,跨度拟定为24米、进深100米、龙门吊高度8米,跨度为21米。 钢筋棚内碾压平整后,采用20cm二八灰土换填,然后用15cm厚C20混凝

一般钢筋加工场建设方法

精心整理 新建敦化至白河铁路工程 DK0+600~JTK268+400.857 钢筋加工场建设方案 (一工区钢筋加工厂) 1212、工期安排 ...................................................................................... 错误!未指定书签。 3、钢筋加工厂总体规划 .................................................................. 错误!未指定书签。 4、钢筋加工厂基础建设 .................................................................. 错误!未指定书签。 5、钢筋加工厂内各区建设 .............................................................. 错误!未指定书签。 6、生活设施建设 .............................................................................. 错误!未指定书签。 7、安全、消防 .................................................................................. 错误!未指定书签。 8、交底、标示系统 .......................................................................... 错误!未指定书签。

钢筋加工棚搭设方案50602

目录 1.编制依据 (1) 1.1. 主要规程、规范 (1) 1.2. 参考手册 (1) 2.工程概况 (1) 2.1. 工程总体概况 (1) 2.2. 防护棚施工概况 (1) 3.施工部署 (2) 4.施工方法 (2) 4.1. 功能要求 (3) 4.2. 基本格构.................. 错误!未定义书签。 5.搭设施工工艺 (3) 5.1. 施工准备 (3) 5.2. 搭设 (3) 6.防护棚质量保证措施 (4) 7.防护棚安全注意事项 (6)

1.编制依据 1.1.主要规程、规范 1.1.1.《建筑施工高处作业安全技术规范》(JGJ 80-2010)1.1. 2.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2012) 1.1.3.《建筑施工高处作业安全技术规范》(JGJ 80-2010)1.1.4.《建筑施工安全检查标准》(JGJ 59-99) 1.1.5.省市相关管理文件 1.2.参考手册 1.2.1.《建筑施工手册》(缩印本第4 版,2003.9) 1.2.2.《实用建筑施工安全手册》(1999.7) 2.工程概况 2.1.工程总体概况 地理位置:本工程位于**省*************。 本工程由*****设计研究院有限公司,由*********开发建设,由************项目管理有限公司监理,由**************施工。 本工程为住宅群,由我项目部承建的工程包括:1#、4#、5#共三栋住宅楼及周边相关配套工程。总建筑面积约50000㎡,28、32层,基础为桩基础,结构形式为框架剪力墙结构;总高度84.6m、96m。 2.2.防护棚施工概况

在开工前,工地需要搭好的临建(附详细做法)

在开工前,工地需要搭好的临建(附详细做法) 1、食堂 员食堂计划面积为22×3=66㎡,其中餐厅44㎡。工人食堂计划面积为22×7=154㎡,其中餐厅77㎡。地面做法:从下到上:素土回填夯实→50 厚C20细石砼垫层→30 厚水泥砂浆→6 厚300*300 防滑地砖。顶棚采用石膏板吊顶。门窗采用活动房厂家标准门窗,增加带纱门窗,并做好其它防蝇措施。 工人食堂仓库15㎡,水泥砂浆地坪,用于贮藏大米、油、盐等食堂用品。 设蓄水池一个,洗菜池两个,洗碗池三个,均用磁砖铺贴。池下设排水管与排水沟相连。 2、厕所 办公区设男厕所一个,面积12㎡,内设小便斗3 个,蹲坑4 个;女厕所一个面积10㎡,内设蹲坑4 个。管理人员生活区设男厕所一个,面积18㎡,内设小便斗4 个,蹲坑5 个;女厕所一个面积15㎡,内设蹲坑5 个。 管理人员生活区设男女浴室各一间,面积各17㎡。

工人宿舍区设男浴室一个,面积45㎡,安装水龙头16 个,可同时供16 人洗澡;女浴室一个,面积22㎡,安装水龙头8 个,可同时供8 人洗澡。 工人宿舍区厕所设男厕所两个,面积112㎡,内设小便槽2 处,蹲坑45 个; 女厕所两个面积44㎡,内设蹲坑16 个。 浴室、厕所门前用明显标识做出男、女浴室、厕所字样,并悬挂浴室、厕所使用条例。浴室、厕所内地面均铺设地砖。 厕所污水经管道排放到化粪池处理后排出场外,生活污水经三级沉淀后排出场外。化粪池、沉淀池使用240 厚标准砖、M5 水泥砂浆砌筑,钢筋砼盖板。

3、办公室 办公室采用彩钢板二层活动房,形似U 字形,每间3.64×6.16 米,计15×2=30 间。 门前设花坛两个,旗杆,停车场,七牌两图,后墙外散水,下方有一300*300排水沟不使房屋浸泡在水里。一层地坪用地砖铺面,二层铺地毯。活动房厂家标准门窗,立柱和门窗颜色为蓝色。 4、门卫室 彩钢板门卫室一间,2.4×2.4 米,地砖铺面,塑钢门窗。四周沿墙设散水坡。 5、宿舍 宿舍采用彩钢板二层活动室,每间22 m2,计20×7=140 间。50 厚细砼地面,轻钢龙骨吊顶。 6、钢筋加工棚 采用型钢焊接成品屋架,木夹板屋面;6×15 米计90m2。内设钢筋弯曲机、切断机、对焊机等钢筋加工机械。 7、木工工棚 采用型钢焊接成品屋架,木夹板屋面;4×8 米计32m2。内设台锯二台。 8、洗车池

标准化钢筋加工棚建设方案

目录 第一章总则 (1) 1.1目的 (1) 1.2适用范围 (1) 1.3编制依据 (1) 1.4基本规定 (1) 第二章场地建设 (1) 2.1场地规划 (2) 2.2设备配备 (9) 2.3验收评定 (9) 第三章管理制度 (10) 3.1人员配置 (10) 3.2管理职责 (11) 第四章业务流程 (13) 第五章工序、工艺及设备操作规程 (13) 5.1钢筋加工工序 (13) 5.2钢筋加工工艺 (14) 5.3设备操作规程 (17) 第六章安全质量及文明施工 (23) 6.1安全文明保证措施 (23) 6.2质量保证措施 (24) 6.3 CI建设 (24) 第七章内业资料 (25)

第一章总则 1.1目的 本项目设置符合标准化要求、满足生产需要的标准化钢筋加工棚一座,对本项目施工所用钢筋进行集中加工、配送,保证钢筋加工与现场施工互不干扰。为规范标准化钢筋加工棚的场地建设、管理制度、业务流程、工序工艺、设备操作规程及内业资料的整理,制定本方案。 1.2适用范围 本方案适用于河惠莞高速公路惠州平潭至潼湖段工程项目经理部第一施工队标准化钢筋加工棚的规划建设、管理和运营。 1.3编制依据 1.广东省高速公路建设标准化管理规定 2.广东省高速公路建设标准化管理指南 3.施工现场结构物分布情况 4.现场的施工调查、水电布置和混凝土综合运距的计算 1.4基本规定 根据《广东省高速公路建设标准化管理规定》及《广东省高速公路建设标准化管理指南》要求,河惠莞高速公路惠州平潭至潼湖段工程项目经理部第一施工队设置1处符合广东省标准要求的钢筋加工棚,单个面积1200m2,采用封闭式管理,配备专门的技术人员及管理人员,对所辖施工范围内的结构物钢筋进行集中加工。 钢筋加工棚的规模及功能应符合投标文件承诺的有关要求及满足施工需要。功能区划分包括原材料堆放区、钢筋下料区、加工制作区、半成品堆放区、成品待检区、合格成品区、废料处理区。 第二章场地建设

钢筋加工棚搭设方案

钢筋加工棚搭设方 案

目录 1.编制依据 ............................................................... 错误!未定义书签。 1.1. 主要规程、规范 ............................. 错误!未定义书签。 1.2. 参考手册......................................... 错误!未定义书签。 2.工程概况 ............................................................... 错误!未定义书签。 2.1. 工程总体概况 ................................. 错误!未定义书签。 2.2. 防护棚施工概况 ............................. 错误!未定义书签。 3.施工部署 ............................................................... 错误!未定义书签。 4.施工方法 ............................................................... 错误!未定义书签。 4.1. 功能要求......................................... 错误!未定义书签。 4.2. 基本格构......................................... 错误!未定义书签。 5.搭设施工工艺 ....................................................... 错误!未定义书签。 5.1. 施工准备......................................... 错误!未定义书签。 5.2. 搭设 ................................................ 错误!未定义书签。 6.防护棚质量保证措施............................................ 错误!未定义书签。 7.防护棚安全注意事项............................................ 错误!未定义书签。

钢筋加工场雨棚施工方案

单位工程施工组织设计或方案 (钢筋加工场雨棚施工方案) 工程名称:广州南沙珠江啤酒有限公司年产30万千 升啤酒生产线搬迁项目工程 工程地点:广州市南沙开发区万倾沙同兴工业园 施工单位:广东长恒建设工程有限公司 编制单位:现场项目部审批单位: 技术负责人:利戈审核负责人: 编制人:周少群审批负责人: 编制日期:2012年3月30日审批日期:

目录 目录 0 1. 编制依据 (1) 1.1. 主要规程、规范 (1) 1.2. 参考手册 (1) 2. 工程概况 (1) 2.1. 工程总体概况 (1) 2.2. 雨棚施工概况 (2) 3. 搭设施工工艺 (2) 3.1. 施工准备 (2) 3.2. 搭设 (3) 4. 雨棚质量保证措施 (4) 5. 雨棚安全注意事项 (6) 6. 附件 (6)

广东长恒建设工程有限公司 1 1. 编制依据 1.1. 主要规程、规范 1.1.1. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2001) 1.1. 2. 《建筑施工高处作业安全技术规范》(JGJ 80-91) 1.1.3. 《建筑施工安全检查标准》(JGJ 59-99) 1.2. 参考手册 1.2.1. 《建筑施工手册》(缩印本第4 版,2003.9) 1.2.2. 《实用建筑施工安全手册》(1999.7) 2. 工程概况 2.1. 工程总体概况 广州南沙珠江啤酒有限公司年产30万千升啤酒生产线搬迁 项目工程的总建筑面积约130000平方米,由我司广州市第四建筑工程有限公司承建,建设单位为广州南沙珠江啤酒有限公司,设计单位为中国轻工业广州设计工程有限公司,工程质量目标为合格,采用钢筋混凝土结构及钢结构。 酿造综合楼1栋,钢筋混凝土+钢结构,建筑面积32720㎡;成品包装间1栋,钢筋混凝土+钢结构,建筑面积77340.5㎡,一层含夹层,檐口高度为13.5m ;办公楼、过街廊一1栋,办公楼为钢筋混凝土结构,共3层,层高分别为4m 、6m ,檐口高度14m ,设有参观走廊通往酿造综合楼,过街廊为钢结构,总建筑面积8312.85㎡;倒班楼4栋,总建筑面积9104.02㎡,每栋6层,

钢筋加工场建设方案

成都经济区环线高速公路德阳至简阳段DJTJ3标段1#钢筋加工场建设方案 编制: 审核: 批准: 中铁建大桥工程局集团第五工程有限公司德简高速公路DJTJ3项目经理部 二〇一七年三月

目录 一、编制依据............................. 错误!未定义书签。 二、编制目的............................. 错误!未定义书签。 三、工程概况............................. 错误!未定义书签。 1、概述.............................. 错误!未定义书签。 2、主要工程数量...................... 错误!未定义书签。 3、施工条件.......................... 错误!未定义书签。 四、钢筋加工场建设方案................... 错误!未定义书签。(一)设置原则......................... 错误!未定义书签。(二)选址情况......................... 错误!未定义书签。(三)钢筋加工场总体规划............... 错误!未定义书签。 1、钢筋加工场内布置.................. 错误!未定义书签。 2、钢筋加工场建设要求................ 错误!未定义书签。(四)钢筋加工场内基础建设............. 错误!未定义书签。 1、平整场地.......................... 错误!未定义书签。 2、排水沟修砌........................ 错误!未定义书签。 3、钢筋顶棚的搭设.................... 错误!未定义书签。 4、场地硬化.......................... 错误!未定义书签。(五)钢筋加工场内各区建设............. 错误!未定义书签。 1、原材料存放区...................... 错误!未定义书签。 2、钢筋下料、加工区.................. 错误!未定义书签。 3、半成品、成品存放区................ 错误!未定义书签。 4、标志标牌。........................ 错误!未定义书签。

钢筋、木工棚搭设方案

目录 一、编制依据 (2) 二、工程概况 (2) 三、加工防护棚搭设 (2) 3.1 施工准备 (2) 3.2 搭设工艺流程 (3) 3.3 搭设施工 (3) 3.4 搭设施工图 (4) 四、检查验收 (4) 五、安全管理 (4)

一、编制依据 《建筑施工扣件式钢管脚手架安全技术规》(JGJ 130-2001) 《建筑施工高处作业安全技术规》(JGJ 80-91) 《建筑施工安全检查标准》(JGJ 59-99) 二、工程概况 本工程为 根据现场平面布置,4个钢筋加工棚和4个木工加工棚,钢筋加工防护棚采用钢管扣件搭设,木工作业棚选用泡沫板,四周封闭,两侧开百叶窗、一侧设双开门。根据要求,加工棚在塔吊旋转半径围的需设置双层防护。 三、加工防护棚搭设 3.1 施工准备 1、搭设前项目部技术人员应按专项方案中的要求,向搭设的操作人员进行安全技术交底。

2、按JGJl30—200l规的规定和专项施工组织方案的要求对钢管、扣件、脚手板和竹垫笆、密目网等进行检查验收,不合格产品不得使用。同时做好钢管和扣件的防锈及防腐处理。 3、经检查合格的构配件应按品种、规格分类、堆放整齐、平稳、堆放场地不得有积水。 4、应清除搭设场地的杂物,平整搭设场地,并使排水畅通。 3.2 搭设工艺流程 搭设工艺流程:立杆一纵向水平杆一横向水平杆(临)一扫地杆一斜撑一桁架一校正一搁栅杆一铺竹笆一棚顶部周边围挡。 3.3 搭设施工 3.3.1 立杆搭设 1、相邻立杆的对接扣件不得在同一高度,错开布置,错开的距离不得小于500mm。各接头中心至主节点的距离不得大于步距的l/3。 2、开始搭立杆时,应每隔6~9m设置一根临时抛撑,在搭设完该处的立杆,纵向水平杆、横向水平杆后,可根据情况拆除。 3、立杆应准确地放在定位线上。 3.3.2 纵向水平杆的搭设 1、纵向水平杆应设置在立杆侧,其长度不得小于3跨。纵向水平杆接长采用对接扣件连接,对接扣件应交错布置,两根相邻纵向水平杆的接头不得在同步或在同跨,不同步或不同跨两个相邻接头在水平方面错开的距离不应小于500mm,各接头中心至最近主节点的距离不宜大于纵距的1/3。
