当前位置:文档之家› 桥梁施工进度计划(比较详细)

桥梁施工进度计划(比较详细)

桥梁施工进度计划(比较详细)
桥梁施工进度计划(比较详细)

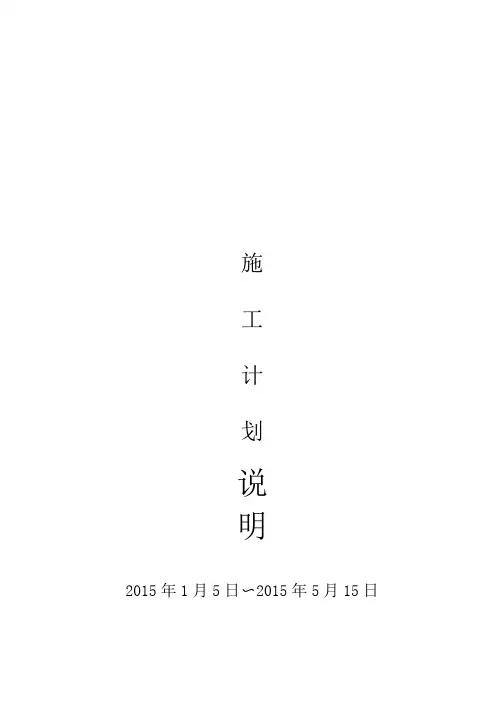

2015年1月5日~2015年5月15 日

2015年3月8日

********按照合同约定开工时间为2015年1月5日,竣工日期为2015年5月4日,为保证在汛期前完成桥梁主要工程,特制定此倒排工期施工计划。

说明:

1、计划完工日期:2015年3月30日。

2、桩基施工时间计算依据:成孔时间+清空时间+下钢筋笼和浇筑砼时间+截

桩头+检测。

3、桩基施工天数根据设计图纸地质情况编制,砂卵石层计划打桩5m/天,泥

灰岩层计划打桩2.6m/天。

4、现场进场打桩机1台,打桩机进场前需专人进行检修,提前做好易损零部件的购买,施工过程中派专人定期进行维护以保证桩机全天正常工作。

说明:3月9日系梁土方开挖---3月12日制作系梁钢筋----3月13日支模---3月14日浇筑系梁混凝土。

说明:3月17日1#墩1#桩钢筋制安---3月18日1#墩1#桩支模、砼浇筑--- 3月20日1#墩2#桩钢筋制安---3月21日1#墩2#桩支模、砼浇筑。

四、盖梁

说明:3月24日1#墩盖梁支模板---3月27日1#墩盖梁钢筋制安----3月29日1#墩盖梁支边模---4月1日1#墩盖梁砼浇筑。

五、桥台

说明:3月25日0#桥台土方开挖---3月27日0#桥台钢筋制安---3月29日0#桥台支模----4月1日0#桥台砼浇筑。

4月8日2#桥台土方开挖---4月10日2#桥台钢筋制安---4月12日2#桥台支模----4月13日2#桥台砼浇筑。

六、支座及垫石

说明:4月19日0#桥台、1#桥墩、2#桥台支座及垫石钢筋制安---4月21日0#桥台、1#墩、2#桥台支座及垫石砼浇筑。

八、空心板预制及安装

说明:空心板预制厂家为四川省广汉市路桥工程有限公司大件预制构件厂。

说明:5月6日引道路基开挖----5月7日引道级配碎石垫层施工---5月9日引道水稳基层施工---5月12日引道水泥混凝土面层施工。

附件:《施工进度计划横道图》

《施工进度时间节点控制表》

施工总进度计划

国道319线漳州段改线一期工程(厦漳同城大道-中闽互通)及龙海市龙江大道工程二标段-北港特大桥(K5+395~K7+140) 施工总进度计划 编制: 审核: 审批: 宁波交通工程建设集团有限公司 国道319线漳州段改线一期工程(厦漳同城大道-中闽互通)及龙海市龙江大道工程二标段-北港特大桥(K5+395~K7+140)项目经理 部

目录 施工总进度计划 一、工程概况 工程概况 项目工程包含中闽互通匝道及主线龙江大道北港特大桥,合同总

造价亿元(北港特大桥亿元,中闽互通亿元),合同工期18个月,开工日:2017年10月1日,完工日2019年4月1日。 主线龙江大道二标段(北港特大桥),起讫桩号K5+395~K7+140,全长1745m。起于龙海紫泥镇合兴村,跨越九龙江与中闽互通交叉衔接后,至终点与角美镇中闽大道对接。主线属一级公路兼城市主干道,为双向六车道设计,桥面净宽29~42m。 中闽互通共六条匝道(A、B、C、D、E、F匝道),全长公里(匝道桥长),属主线龙江大道与厦漳同城大道(均为城市主干道)交通转换的枢纽型互通,为半定向加部分苜蓿叶型互通式立体交叉。采用A、B匝道上跨同城大道、下穿龙江大道形式,与龙江大道、中闽大道一起,构成了龙海市连接厦门特区的最便捷通道。 项目的建设对完善区域干线路网布局,加强九龙江沿岸交通和经济联系,提高区域应急交通保障能力,促进龙海市经济发展并快速融入厦门特区经济圈具有重要意义。 主要技术指标 1.设计荷载:汽车荷载;一级公路(兼城市道路功能) 2.设计速度(km/h):60 3.路基宽度(m): 4.路线总长(m): 5.平均每公里交点数(个): 6.平曲线最小半径(m/个):0/2 7.平曲线长占总路线总长(%): 8.直线最大长度(m): 1.互通形式:部分苜蓿叶

桥梁施工进度计划(比较详细)

总 施 工 计 划 说 明 2015年1月5日~2015年5月15 日 2015年3月8日

********按照合同约定开工时间为2015年1月5日,竣工日期为2015年5月4日,为保证在汛期前完成桥梁主要工程,特制定此倒排工期施工计划。 一、桩基础 说明: 1、计划完工日期:2015年3月30日。 2、桩基施工时间计算依据:成孔时间+清空时间+下钢筋笼和浇筑砼时间+截桩头+检测。 3、桩基施工天数根据设计图纸地质情况编制,砂卵石层计划打桩5m/天,泥灰岩层计划打桩2.6m/天。 4、现场进场打桩机1台,打桩机进场前需专人进行检修,提前做好易损零部件的购买,施工过程中派专人定期进行维护以保证桩机全天正常工作。 二、系梁

说明:3月9日系梁土方开挖---3月12日制作系梁钢筋----3月13日支模---3月14日浇筑系梁混凝土。 三、墩柱 说明:3月17日1#墩1#桩钢筋制安---3月18日1#墩1#桩支模、砼浇筑--- 3月20日1#墩2#桩钢筋制安---3月21日1#墩2#桩支模、砼浇筑。 四、盖梁 说明:3月24日1#墩盖梁支模板---3月27日1#墩盖梁钢筋制安----3月29日1#墩盖梁支边模---4月1日1#墩盖梁砼浇筑。 五、桥台 说明:3月25日0#桥台土方开挖---3月27日0#桥台钢筋制安---3月29日0#桥台支模----4月1日0#桥台砼浇筑。 4月8日2#桥台土方开挖---4月10日2#桥台钢筋制安---4月12日2#桥台支模----4月13日2#桥台砼浇筑。

六、支座及垫石 说明:4月19日0#桥台、1#桥墩、2#桥台支座及垫石钢筋制安---4月21日0#桥台、1#墩、2#桥台支座及垫石砼浇筑。 八、空心板预制及安装 说明:空心板预制厂家为四川省广汉市路桥工程有限公司大件预制构件厂。 九、桥面铺装及栏杆 十、附属工程 说明:5月6日引道路基开挖----5月7日引道级配碎石垫层施工---5月9日引道水稳基层施工---5月12日引道水泥混凝土面层施工。

施工计划表格模板,施工进度计划表格

施工计划表格模板,施工进度计划表格 湖北大冶特钢中棒线一期工程周计划一(2014年11月14日一一11月20日)上周实际完成情况未完成原因下周施工计划需要协调解决上周施工计划11 月07 B—11月13日及采取措施2014年11月14日——11月20日的问题完成不少于90个超前钻孔计划完成不少于90个超前钻孔:成孔110个/ 1、水冷一区BC跨间剩余43个超前钻孔1、粗中轧区7个(累计118, 2、水冷二区BC跨间超前钻孔(与甲方协商满共121个)湖北足桩基需求的)2、精中轧区71个(累计113个,佳境共115个) 3、粗中轧、精中轧区视现场情 况施工 3、水冷一区47个(累计47个, 共109个) 一、成桩40根一、成桩39根一、成桩41根1、中大泥浆池1、炉前18根:重点C轴以北7-81、炉前12根:LQ23-27. 32、1、炉前2根:29、30占38、39号桩线间LQ23-27、29、30、32、33、33、35-39、(累计21 根,共2、粗中轧区8 根: 位,影响成桩35-39(14根)。19-22(4根)45根)3、中精轧区31根。施工。 2、粗中轧区18根:2、粗中轧区13根:CZZ70、46、2、加热炉还剩 3、中精轧区4 根105、60、81、71、119、47、120、14 根暂停,后/ 72、92、48、121(累计24根,期安排。 共32根)一 3、中精轧区14根:ZJZ2-7、 10-15、20、21、25(累计15 冶 根,共44根)

三、1号主电室1、C轴基础与桩基施冲渣沟B轴侧1、完成土方开挖1、完成B 轴土方开挖工交叉施工,泥浆池1、完成AB轴承台及地梁混凝土浇筑8-14线区域桩2、破桩头60个2、破桩头6个紧靠C轴,影响土方2、完成C轴土方开挖及桩头破除基施工影响主3. 1-9线垫层完3、1-9线垫层未施工开挖。电室C轴基础4、基础及地梁钢筋制作1-7线4、1-7线基础及地梁钢筋未制2、需加强施工组织和施工本工程属重点考核内容作协调。 共成桩32根,共35根共6台机1、障碍物破除耽误时共23根要求4台机(余32根25号前完成)1、炉前10根,LQ61、47、58、1、炉前16根(重点)间, 交叉作业影响。1、炉前6根LQ79(15号完成)、63、66、67、 50、76、48、77、51、78、522、冲渣沟区19根2、需加强管理与协调54、59 (累计完成28根,共34根)力量。2、冲渣沟区17根其中CZZ108-110(15号完成)鄂东2、冲渣沟区22 根,CZZ56-1、桩基88、114、37、42、67、113、78、 100、56、36、99、87、41、38、 77、112、39、98、86、83、111 (累计成桩69根,共95根) 冷床土建施工1、BC跨33-36线间、土方开挖19个基坑。2、现场场地平 整、搭设钢筋、木工加工棚。五冶 3、施工用电用水。 1、33号集水井浇筑完成,土方1、完成35号集水井浇筑及土方1、等制氧管道桥架还剩制氧站及 回填,夯实。回填。改造施工。1、最后一段20m隧道14号浇筑混凝土。 过路管。七星2、26n)管道部分土方开挖(视制2、26m管道部分土方未能开挖2、

桥梁施工进度计划

省道S312线云县至凤庆一级公路(凤庆段)

我队主要承担的工作为田心村1#、2#、3#桥施工、预制场建设、T梁预制、仓库搭建、第2-2 合同段(桥梁施工队)

我队主要承担的工作为田心村1#、2#、3#桥施工、预制场建设、T梁预制、仓库搭建、 料场建设等。其中田心村1#、2#、3#中桥施工为我队的工作重点,即建设任务核心所在!上 述三桥跨径均为3X 30m连续T梁桥。根据本项目的实际情况,工期计划定于2016 年2月18日开工,竣工日期为2017年2月18日,为保证在雨季汛期前完成桥梁主要工程,特制定此倒排工期施工计划。 说明: 1、计划完工日期:2016年6月15日; 2、桩基施工时间计算依据:成孔时间+清空时间+下钢筋笼和浇筑砼时间+截桩头+检测; 3、桩基施工天数根据设计图纸地质情况编制,黏土砂卵石层计划打桩3.5m 6m /天,泥灰岩层计划打桩 1.8m?3m/天; 4、现场进场打桩机4台、20T吊车一台,打桩机及吊车进场前需专人进行检修,提前做好易损零部件的购买,施工过程中派专人定期进行维护以保证桩机全天正常工作。 、系梁 ### 系梁钢筋一一支模一一浇筑系梁混凝土工序进行相关工作。

、墩柱 说明:田心村1#、2#、3#桥各桥分别按实际情况按钢筋制安一一支模一一砼 浇筑工序进行相关工作。 四、盖梁 说明:田心村1#、2#、3#桥各桥分别按实际情况按盖梁支模一一钢筋制安—砼浇筑工序进行相关工作。 五、桥台 说明:田心村1#、2#、3#桥各桥分别按实际情况按桥台、“盖梁”、耳墙、背墙支模一一钢筋制安一一砼浇筑工序进行相关工作。 六、挡块及支座垫石 说明:田心村1#、2#、3#桥各桥分别按实际情况按支座垫石、挡块支模钢筋制安一一砼浇筑工序进行相关工作。

桥梁施工组织设计 (1)

桥梁施工组织设计

目录 一 .编制依据 二.工程概况及施工条件 三.施工准备 四.施工方案选择(多写点) 五.施工组织管理与总体设想 六.管理职责及权限 七.施工测量的技术措施和总体安排 八.主要技术质量措施 九.施工工艺流程 十.施工进度计划(表内容写多点) 十一.劳动力需求量计划 十二. 主要技术经济指标 十三. 施工平面布置 十四.安全保证体系及保证措施 十五.质量管理体系及保证措施 十六.工期保证体系及保证措施 十七.环境保护保证体系及保证措施 十八.节约成本和季节性施工措施

桥梁施工组织课程设计 一 .编制依据 本建议书根据合同段招标文件,及国家有关部委颁发的标准、规范、规程,并经过施工现场的认真勘察,经反复讨论后,编制此实施性施工组织设计。 二. 工程概况及施工条件 1.工程建设概况: 该桥位于省道线上,跨越河流,为该道路工程建设的一部分,该桥采用设计为13米的装配式预应力混凝土简支板桥,桥宽11米。基础采用桩基础,桥台采用重力式U型桥台。墩台的施工已经完成,只需要进行上部结构施工。 2. 设计标准及原则: (1)、桥梁设计荷载:公路—Ⅰ级 (2)、桥梁与路基同宽,桥梁横坡为双向横坡1.5%,不设纵坡。 3. 现场施工条件: (1)、施工用电、用水 业主能够将自来水管接至现场,也能提供相应的高压电源至桥西端的工地上。(2)、施工便道 路上交通方便,有专用公路直达该桥建地的西端。 (3)、施工气候 该地区多年平均气温20℃,最高月平均气温8℃,最高日平均气温34℃,最低日平均气温4℃,最大日温差12℃,极端最高气温41℃,极端最低气温2℃。(4)、施工用材料 有一中型水泥厂离桥位仅约1.5-2km,该厂能够提供满足施工要求的袋装水泥;碎石可自陆上采石场采购,河流下游一代盛产优质中粗砂;钢材、木材的采购

桥梁改造施工总结报告

XXX桥梁改造工程施工总结报告 一、工程概况 原xxx县xxx大桥位于省道S888xxx至xxx段xxx县境内横跨xxx桥梁,建于2005年,为18孔*20m简支箱梁桥,设计荷载等级为汽-超20、挂-120,桥梁全长366.12m,共分三联,桥面净宽0.5m+14m+0.5m,横向7片低高度箱梁,箱梁顶宽2.12m。下部采用三柱式墩台、钻孔灌注桩基础。桥面铺装采用7cm沥青混凝土8cm钢筋混凝土,联间及桥台处设JHSF-100型伸缩缝,其余墩顶采用桥面连接。 由于该路段交通量增长较快,超载超限的运输车辆较多,使原有xxx大桥负荷超出设计要求,箱梁受到损伤,经交通厅专家组现场勘查确定为五类危桥,已不能满足正常交通的需求。 xxx县xxx大桥上部结构改造全长366.12m,桥面总宽15.0m,18跨20m简支箱梁,每跨更换中间4片中梁及2片边部老箱梁通过翼缘板湿接缝及增设的三道横隔板连为整体,共同受力。新建箱梁钢筋混凝土桥面铺装层采用10cm厚,内设单层钢筋网,边梁钢筋混凝土桥面铺装层采用15cm厚,内设双层钢筋网片。护栏、伸缩缝等附属结构工程拆除重做。桥两端两侧增设标牌、警示牌。 本工程工期为120日历天,为了确保工期的实现,我们将精心组织,合理安排,优质高效地完成本工程的全部工程。根据我公司以往完成的类似工程的经验,本工程总工期为120日历天,计划2012年2月2日开工,2012年5月31日竣工。 二、组织机构 我公司根据本工程的特点,迅速按招标书的承诺在全公司范围内选调富有施工经验的管理人员、技术人员和施工队伍组建了精干、高效的项目经理部,作为我公司现场的指挥机构,全权负责组织、指挥、协调及本项目有关的一切事宜。项目经

施工进度计划表

工程概况 工程名称:薛岭旧村改造安置房基坑支护及土石方开挖工程 工程地点:薛岭路以北 建设单位:厦门禾山建设发展有限公司 设计单位:泉州市建筑设计院有限公司 质量目标:合格 工期要求:本工程要求建设工期(中标合同工期)为不超过150日历日 建筑规模:本工程用地面积为?23148?平方米,建筑用地面积?20512?平方米,总建筑面积约?126156?平方米。地下室面积?33001?平方米。包含?4?栋?19~25?层住宅楼(底部商业),地下室?2?层,基坑围护桩采用冲钻孔灌注桩,基坑开挖深度?~?米,?土石方开挖工程量大致为?23?万立方米。 招标范围:包括装配式彩钢板围墙、土石方、土钉墙支护、锚索支护、旋挖及冲孔灌注桩围护、疏干井封堵、排水沟、集水井等施工,具体详见工程量清单及图纸。 主要内容为: 1、边坡支护工程包含喷射混凝土支护、锚杆(锚索)、土钉支护、旋挖钻机钻孔灌注混凝土桩、冲钻孔灌注混凝土桩、砍灌注桩头、混凝土垫层、腰梁及冠梁、注入式建筑植筋、砖砌排水沟、疏干井、回灌井、装配式彩钢板围墙(独立基础、聚合物防水砂浆楼地面、砖砌筑、水泥砂浆抹灰、浅灰色涂料)。

2、土石方工程包含土方开挖、爆破石方。 旋挖钻机钻孔灌注混凝土桩(A-G剖面):桩径为Φ1000mm,单桩长度为、成孔40m以内,根数为共38根。 冲钻孔灌注混凝土桩(G-B剖面):桩径为Φ1000mm,单桩长度为、成孔40m以内,根数为共30根。 冲钻孔灌注混凝土桩(B-C剖面):桩径为Φ1000mm,单桩长度为15m且入中风化大于、成孔20m以内,根数为共29根。冲钻孔灌注混凝土桩(C-D剖面):桩径为Φ900mm,单桩长度为且入中风化大于、成孔20m以内,根数为共136根。 冲钻孔灌注混凝土桩(D-E剖面):桩径为Φ900mm,单桩长度为且入中风化大于、成孔20m以内,根数为共50根。 冲钻孔灌注混凝土桩(E-F剖面):桩径为Φ1000mm,单桩长度为、成孔40m以内,根数为共48根。 旋挖钻机钻孔灌注混凝土桩(F-A剖面):桩径为Φ1000mm,单桩长度为、成孔40m以内,根数为共25根。 我公司参与该桩基工程投标,为优质高效地完成施工任务,特编此套施工组织设计,中标审核通过后严格遵照执行。

(完整版)桥梁施工进度计划.doc

总 体 施 工 计 划 省道 S312线云县至凤庆一级公路(凤庆段)第 2-2 合同段(桥梁施工队)

我队主要承担的工作为田心村1#、 2#、 3#桥施工、预制场建设、T 梁预制、仓库搭建、 料场建设等。其中田心村1#、 2#、3#中桥施工为我队的工作重点,即建设任务核心所在!上 述三桥跨径均为3×30m 连续 T 梁桥。根据本项目的实际情况,工期计划定于2016 年2 月 18 日开工,竣工日期为 2017 年 2 月 18 日,为保证在雨季汛期前完成桥 梁主要工程,特制定此倒排工期施工计划。 一、桩基础 序 时间节点工作内容砼标号桩基深度备注号 1 2 月 22 日— 4 月 15 日田心村 3#桥桩基成孔、桩基检 C30 混凝土359.998m 测、钢筋制安、砼浇筑 2 3 月 15 日— 5 月 20 日田心村 2#桥桩基成孔、桩基检 C30 混凝土468.073m 测、钢筋制安、砼浇筑 3 4 月 5 日— 6 月 15 日田心村 1#桥桩基成孔、桩基检 C30 混凝土489.56m 测、钢筋制安、砼浇筑 说明: 1、计划完工日期: 2016 年 6 月 15 日; 2、桩基施工时间计算依据:成孔时间+清空时间 +下钢筋笼和浇筑砼时间 +截桩头 +检测; 3、桩基施工天数根据设计图纸地质情况编制,黏土砂卵石层计划打桩 3.5m~6m /天,泥灰岩层计划打桩 1.8m~3m/ 天; 4、现场进场打桩机4 台、20T 吊车一台,打桩机及吊车进场前需专人进行检修,提前做好易损零部件的购买,施工过程中派专人定期进行维护以保证桩机全 天正常工作。 二、系梁 序 工作内容砼标号主要 时间节点备注号工程量 14 月 9 日— 6 月 10 日墩系梁支模、钢筋安装、检测、 C30 混凝土127m3 砼浇筑 说明:田心村 1#、2#、3#桥各桥分别按实际情况按系梁土石方开挖——制作系梁钢筋——支模——浇筑系梁混凝土工序进行相关工作。

工程形象进度计划表

工程形象进度就是用文字(结合实物量)或百分比简明扼要地反映已施工或待施工工程的形象部位和进度情况。它是考核施工单位完成施工任务的主要指标之一。 一般是按分部工程填列,如土建工程的基础、结构、屋面、装修、收尾、竣工、交工等;安装工程的设备清洗、就位、安装、试车调整和交工等;线型工程的线型长度等。再如机械工程的设计、绘图、采购、校正、划线、切割、切削、组合、抛光、打底漆、喷面漆。 一:反映工程现在的完成情况(即百分比); 二:与施工组织设计中编制的计划进行比较,检查进度是超前还是滞后,以指导对后续工作的安排。形象进度的具体表现形式需要用数字来体现。此数字指的是造价,即已完成的工程量要换算成造价,再与该项目的总价进行比较,其比值就是该项目的形象进度。比如说桥梁工程的形象进度,即需要将已完成的所有桥梁工程量折算成造价,与合同中桥梁工程总造价相除,这就是桥梁工程的形象进度;如要了解工程总进度,则需要将所有完成的工程量均换算成造价,再与合同总价相除,这就是工程总体形象进度。形象进度是领导及时掌握工程完成情况最直观有效的信息。工程形象进度是表明工程活动进度的主要指标之一,它用文字或结合数字,简明扼要地反映工程实际达到的形象部位,借以表明该工程的总进度。各种房屋、构筑物单位工程的形象进度,要根据它们的本身特点来表示。住宅小区建筑工程形象进度一般可分为基础、结构、屋面、装修、竣工等表示。单项工程形象进度,是以单位工程形象进度为基础的。根据一个单项工程内各单位工

程的形象进度,就可以说明整个单项工程的形象进度。同样道理,根据单项工程的形象进度,就可说明整个建设项目的形象进度。对于地区或部门来讲,除了重点掌握某些主要项目的形象进度外,还需要观察地区或部门工程形象进度的综合情况。为此,就要计算项目分别处于各个不同施工阶段的个数,如处于准备阶段、土建施工阶段、安装阶段、建成投产或交付使用阶段的个数,从而形成地区或部门形象进度的综合概念。

道路桥梁工程总体进度计划标准表格.docx

工程总体进度计划表 实用文档 序 项目 号 一施工准备 二土方工程 1道路工程挖一般土方 2排水工程挖沟槽土方 3道路工程填土 4排水工程填土 5沟槽水撼砂 三道路基础工程 1路槽整形 2石灰土基层 3石灰、粉煤灰、碎石基层 4石灰、水泥、粉煤灰碎石基层四道路面层 1粗粒式沥青砼 AC-25C 2粗粒式沥青砼 AC-20F 3中粒式沥青砼 AC-16F 五人行道及其他 1人行道彩色防滑步道板铺设 2安砌机切花岗岩边石 3安砌砼界石 4树池砌筑 5过街砼管道铺设 6双篦方形雨水进水井 (后续表)单位 项 3 m 3 m 3 m 3 m 3 m 2 m 2 m 2 m 2 m 2 m 2 m 2 m 2 m m m 个 m 座 数量 1 124752 10563 8718 1670 2276 22280 22280 22280 21561 21561 21561 21561 5750 2875 1437 575 540 72 计划工期 5.12 ~ 5.22 5.18 ~ 7.10 7.11 ~ 7.25 6.10 ~ 6.30 7.20 ~ 8.15 7.20 ~ 8.15 7.01 ~ 7.15 7.05 ~ 7.25 7.15 ~ 8.05 7.25 ~ 8.31 9.01 ~ 9.05 9.06 ~ 9.10 9.11 ~ 9.15 9.16 ~ 9.30 8.21 ~ 8.31 9.16 ~ 9.30 9.20 ~ 9.30 7.20 ~ 8.20 7.20 ~ 8.20

实用文档 工程总体进度计划表 (承前表) 序 项目单位数量计划工期号 六挡土墙工程 1挡墙浆砌碎石基础 3 4458.16 ~ 8.24 m 2现浇砼挡墙 3 22088.18 ~ 8.28 m 3墙背回填 3 9808.25 ~ 8.31 m 4金属栏杆m5609.16 ~ 9.30七跨河桥工程 1钻孔桩m240 5.25 ~ 6.20 2承台 3 300 6.10 ~ 7.05 m 3柱式墩 3 168 6.25 ~ 7.20 m 4预应力砼空心板 3 430 6.05 ~ 8.05 m 5桥面系座18.06 ~ 9.15 6块石护坡 3 3799.16 ~ 9.30 m 八排水工程 1钢筋砼管道铺设m15007.12 ~ 8.05 2检查井砌筑座507.12 ~ 8.10九收尾工程项19.30 ~ 10.4

(工程合同)桥梁工程施工合同

桥梁工程施工合同 发包方:(以下简称甲方) 承包方:(以下简称乙方) 依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规的规定,遵循平等、自愿、公平和诚实信用的原则,双方就本工程项目协商一致,订立本合同。 第一条工程概况 1、工程名称:********* 2、分项工程名称:桥梁分项工程。 3、工程地点:********* 第二条承包内容 本标段**************************-桥梁桩基、系梁、承台、肋板、立柱、盖梁及上部构造、附属工程等除梁板以外的所有工程,三项电源乙方自行解决。 第三条承包方式及承包单价 一、承包方式 1、乙方按包工、包材料、包机械设备、包质量、包安全及文明施工、包验收合格、包保修的方式承包本工程。 二、承包单价 承包单价:为******* 以上综合承包单价中已包括:工人劳务及伙食费用(含工人社保、福利等)、材料、机械使用、进出场费用、管理费、利润及安全文明施工、临时设施等全部费用,以及合同图纸明示或暗示的所有责任、义务和一般风险。

第三条额外工程量 发生的图纸变更等情况,由业主认可的监利等人员进行签字,并给付乙方相应资金。甲方不得扣留。 第四条付款方式 1、当工程-桥梁桩基、系梁、承台、肋板、立柱、完工并由甲方、监理验收合格后甲方给乙方拨付工程款的百分之40。桥板安装和桥面混凝土完工合格后给付百分之20。护拦等其他工程全部完工并合格后给付百分之35。 第五条施工工期 1、本分项工程必须按甲方及业主要求的施工工期按时完成。 2、乙方必须按甲方排出的进度计划组织足够的机械设备及人力进行施工,技工、力工进场人数按甲方要求人数进场。如果进度计划完不成并且施工人数达不到项目部要求的人数,甲方按规定人数每少一人每天罚款100元或有权不经乙方同意自己另外安排人员或其他施工队伍来完成,大、小工按人头算每人每工日150~200元,在乙方进度款或结算款中扣除。 3、每个分项工程如果乙方不能按甲方要求的时间开工和完工,甲方有权作出相应的经济处罚,处罚标准按情节轻重每天可处以200~2000元。严重者甲方将另外安排施工队伍进场施工,所增加的费用(按双倍计)在乙方工程款或结算款中扣除。 4、除甲方拖欠工程款外,乙方不能用以任何理由停工或变相停工方式来要求甲方处理,在停工期间,每停工一天,甲方将扣乙方工程款5000元作为赔偿由于乙方停工给甲方带来的经济与声誉损失,此款可以当月扣或者在结算中扣除。连续停工三天时,甲方从停工第三天起有权另选施工队伍进场施工。乙方作自动退场处理。 5、乙方自动退场,甲方将乙方所剩的工程款全部作为乙方的赔偿金赔偿给甲方,弥补甲方的各项损失。 6、如果因业主及甲方原因延误工期,经甲方签证后,工期相应顺延。施工进度必须满足业主和监理的要求,否则甲方有权依照监理和业主的要求进行处罚。 第六条质量标准及管理要求 一、质量标准

桥梁工程施工进度指标

桥梁工程 1 概述 公路桥按公路Ⅱ级荷载设计,采用9米宽车道及2×1.5米人行道,沥青砼桥面铺装,成品橡胶伸缩缝,桥每侧设2个D50排水孔,桥梁上部结构采用先张法预应力钢筋砼空心板桥梁,b×h=124cm×110cm,采用标准结构。桥梁单跨跨度25米,桥台台帽采用钢筋砼,上设橡胶支座。公路桥基础采用机械冲孔灌注桩,D=120cm每排4根,每个桥台2排,桩基进入中风化基岩大于4米,台身采用C20砼U型桥台。桥梁栏杆采用钢筋砼立柱加仿古栏板型式。 人行桥桥面部结构采用2件25m跨度标准先张法预应力钢筋砼空心板桥梁装配而成,桥面宽3m,沥青砼铺装。桥台台帽采用钢筋砼,上设橡胶支座。台身采用C20砼,基础采用机械冲孔灌注桩,D=120cm每排4根,每个桥台1排,桩基进入中风化基岩大于4米。上部结构采用5×32米后张法预应力简支T梁;下部结构基础采用钻孔灌注桩、挖孔灌注桩,桩基础上接矩形实体承台,其中4#为明挖扩大基础,扩大基础上接矩形实体桥墩;桥墩采用矩形实体桥墩;桥台采用T形空心桥台;桥涵采用耐久性混凝土。 2 施工现场布置 为满足桥梁施工运输需要,保证工程所需各种材料、机械进场等需要,需修建施工便道及临时房建。材料堆场、加工场地及施工临时设施。 3 施工进度计划 3.1 分部进度计划 孔深≤20m的钻孔桩单机1根/8d;挖孔灌注桩1m/d;承台1座/10d;、高度≤12m墩身、墩帽1根/23d;T形空心桥台1座/22d。 1)桩基础施工进度指标 钻孔桩(循环钻机、冲击钻,孔深≤20m)施工

表3-1 桩基础施工进度指标 表3-2 承台础施工进度指标 墩身一次浇筑,墩身模板按10米高度配置。表3-3 墩身、墩帽施工进度指标 表3-4 T形空心桥台施工进度指标

道路桥梁施工进度计划措施

施工进度计划保证措施 施工计划总目标 质量上创精品,安全上当标兵,进度上争模范,形象上做表率;分项工程合格率100%,优良率95%以上;分部工程合格率100%,优良率95%以上,实现创优质工程,争创国家优质工程,杜绝重大安全事故,轻伤率控制在1‰以下。精心组织,合理安排,实现主体工程提前完成;创建文明施工标准工地。 质量方针 提供优良工程,达到业主满意,保持国内一流。 主要工程项目施工计划 根据招标文件及业主的要求,开工日期为2011年4月10日,竣工日期为2011年9月30日。 为此,根据我公司拟在工程投入的人力、设备、材料等,并结合类似工程施工经验及考虑在施工过程中某些特殊情况,制定本工程的计划工期为2011年4月10日—2011年9月30日。 进度计划保证(施工方案) 一、昼夜施工方案 为了保证工程能保质保量的按时交工,我项目决定进行昼夜施工,为了更好的控制昼夜连续施工的质量,特制定如下施工方案:(一)、白班、晚班交接时间: 1、白班每天早上4:30到晚上18:30。

2、夜班每天晚上18:30到早上4:30。 (二)、人员配置 1、生产副经理:刘立新、王春生昼夜交替负责施工现场的安排管理和调度,负责施工现场的全面管理工作。 2、施工现场人员配置: (1)现场工长:白班徐强、刘大鹏,夜班商德国、万红玉,负责施工现场的管理工作。 (2)民工连队:白班由孟凡怀负责民工连队,夜班由李大军负责民工连队,每个民工连队有民工50人,白班、晚班各一批民工进行倒班。遵照国家安全生产管理条例,严禁盲目施工,不安排由老体弱、带病、疲劳及一切不适合夜间作业的工人进行施工,提供夜餐,减轻夜间作业人员的劳动强度。 (三)、机械配置 挖掘机8台、装载机4台、推土机2台、平地机1台、压路机4台运输车15台、洒水车2台,所有机械设备全部配备双班操作手,保证白班、夜班施工的顺利进行。 (四)、照明设施的配备 施工现场配备汽油发电照明灯2台能够满足夜间施工的需要,一台固定布置在施工场地适当位置,保证整个施工场地均有较好的照明,一台作为临时可移动照明灯具,用于重要施工部位,作为对固定式照明的补充。 (五)、昼夜施工注意事项:

桥梁维修施工组织设计

桥梁维修施工组织设计 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】

四、施工组织设计 1、投标人应按以下要点编制施工组织设计(文字宜精练、内容具有针对性,总体控制在30000字以内); (1)主要工程项目的施工方案、方法与技术措施 一、挖除旧路面 挖除施工工艺流程:桥面铺装混凝土层拆除—垃圾外运—工作场面清洗—检查 为确保拆除时其他桥梁部位不受损坏,桥面混凝土铺装层的拆除工作采用切割机将桥面切割成方块,再用挖掘机挖除,用自卸汽车运输。为提高工作效率,施工中禁止一切车辆来往,对拆除的部位安设警示标志,并设专人看守,避免发生意外。 二、上部结构施工 1.测量放线 测量人员对内外护栏的结构内边线进行放点,然后用墨线弹出通线。 2.钢筋网片的铺设 (1)钢筋混凝土铺装采用HRB400带肋焊接钢筋网片。钢筋网片在桥上堆放,底下架空,上部用彩条布进行覆盖。 (2)钢筋网片采取平搭式,搭接长度30cm。钢筋网居中布置。桥面连续墩墩中心线两侧2m范围内顺桥向钢筋应连续(不设纵向接头)。 (3)网片下部设置与保护层厚度相当的水泥砂浆垫块,每50cm设一个,呈梅花状布置。垫块强度不低于铺装砼强度。 3.砼标高控制带施工 (1)在靠近内、外侧护栏的桥面铺装处各浇筑一条30cm宽度的纵向通长砼标高控制带。砼带两侧支立角钢作为侧模,角钢顶面高程严格按钢筋砼桥面铺装层的设计标高控制,并在砼带完成施工后及时对其标高进行复核。 (2)砼带施工采用人工摊铺,刮尺刮平,用木抹子将灰浆提到砼表面,使砼表面看不到石子,然后再用铁抹子将砼表面收光,待定浆后用毛刷将砼顶面进行横向拉毛处理,适当控制拉动毛刷的力度,保证拉毛深度为1~2mm并不将砂浆拉起。 (3)施工完毕后及时洒水覆盖养护。

桥梁施工组织设计91088

2009 1设备、人员、材料运送到施工现场的方法 西华大学交通土建 桥梁施工组织课程设计 该桥位于省道线上,跨越河流,为该道路工程建设的一部分,该桥采用设计为13米的装配式预应力混凝土简支 板桥,桥宽11米。基础采用桩基础,桥台采用重力式U型 桥台。墩台的施工已经完成,只需要进行上部结构施工。 微软用户 微软中国

课程设计说明书 课程名称:桥梁工程组织设计 课程代码:8505001 题目:配式预应力混凝土 简支梁桥施工组织设计学院(直属系) :建筑与土木工程学院 年级/专业/班:2006/交通土建/1 学生姓名: 学号: 指导教师: 开始时间: 2009年 6 月日完成时间: 2009年 6 月日

目录 一.编制依据 二.工程概况及施工条件 三.施工准备 四.施工方案选择(多写点) 五.施工组织管理与总体设想 六.管理职责及权限 七.施工测量的技术措施和总体安排 八.主要技术质量措施 九.施工工艺流程 十.施工进度计划(表内容写多点) 十一.劳动力需求量计划 十二. 主要技术经济指标 十三. 施工平面布置 十四.安全保证体系及保证措施 十五.质量管理体系及保证措施 十六.工期保证体系及保证措施 十七.环境保护保证体系及保证措施 十八.节约成本和季节性施工措施

桥梁施工组织课程设计 一.编制依据 本建议书根据合同段招标文件,及国家有关部委颁发的标准、规范、规程,并经过施工现场的认真勘察,经反复讨论后,编制此实施性施工组织设计。 二. 工程概况及施工条件 1.工程建设概况: 该桥位于省道线上,跨越河流,为该道路工程建设的一部分,该桥采用设计为13米的装配式预应力混凝土简支板桥,桥宽11米。基础采用桩基础,桥台采用重力式U型桥台。墩台的施工已经完成,只需要进行上部结构施工。 2. 设计标准及原则: (1)、桥梁设计荷载:公路—Ⅰ级 (2)、桥梁与路基同宽,桥梁横坡为双向横坡1.5%,不设纵坡。 3. 现场施工条件: (1)、施工用电、用水 业主能够将自来水管接至现场,也能提供相应的高压电源至桥西端的工地上。 (2)、施工便道 路上交通方便,有专用公路直达该桥建地的西端。 (3)、施工气候 该地区多年平均气温20℃,最高月平均气温8℃,最高日平均气温34℃,最低日平均气温4℃,最大日温差12℃,极端最高气温41℃,极端最低气温2℃。 (4)、施工用材料

桥梁施工进度计划(比较详细)

施 工 计 划 说 明 2015 年1月5 日~2015 年5 月15 日

2015 年 3 月 8 日 按照合同约定开工时间为 2015年1月 5日,竣工日期为 2015年5 月 4 日,为保证在汛期前完成桥梁主要工程,特制定此倒排工期施工计划。 、桩基础 序 号 时间节点 工作内容 砼标号 桩基深度 备注 1 3月5日—3月 10日 0#桥台 2#桩基成孔、桩基检测、 钢筋制安、砼浇筑 现浇 C30 水下砼 17.5m 2 3 月 11 日— 3 月 16 日 0#桥台 1#桩基成孔、桩基检测、 钢筋制安、砼浇筑 现浇 C30 水下砼 17.5m 3 3 月 17 日— 3 月 23 日 2#桥台 1#桩基成孔、桩基检测、 钢筋制安、砼浇筑 现浇 C30 水下砼 23m 4 3 月 2 4 日— 3 月 30 日 2#桥台 2#桩基成孔、桩基检测、 钢筋制安、砼浇筑 现浇 C30 水下砼 23m 说明: 1、计划完工日期: 2015年 3月 30日。 2、桩基施工时间计算依据:成孔时间 +清空时间 +下钢筋笼和浇筑砼时间 +截 桩头+检测。 3、桩基施工天数根据设计图纸地质情况编制,砂卵石层计划打桩 5m/ 天,泥 灰岩层计划打桩 2.6m/ 天。 4、现场进场打桩机 1 台,打桩机进场前需专人进行检修, 提前做好易损 零部 件的购买,施工过程中派专人定期进行维护以保证桩机全天正常工作。 、系梁 序 号 时间节点 工作内容 砼标号 主要 工程量 备注

说明:3 月9 日系梁土方开挖---3 月12 日制作系梁钢筋 3 月13 日支模---3 月14 日浇筑系梁混凝土 、墩柱 说明:3月17日1#墩1#桩钢筋制安---3月18日1#墩1#桩支模、砼浇筑-- 3 月20 日1# 墩2# 桩钢筋制安---3 月21 日1# 墩2#桩支模、砼浇筑。 四、盖梁 说明:3 月24 日1#墩盖梁支模板---3 月27 日1#墩盖梁钢筋制安 3 月29 日1#墩盖梁支边模---4 月1 日1#墩盖梁砼浇筑。 五、桥台 说明:3 月25 日0#桥台土方开挖---3 月27 日0#桥台钢筋制安---3 月29 日 0#桥台支模 -- 4月1日0#桥台砼浇筑 4月8日2#桥台土方开挖---4月10日2#桥台钢筋制安---4月 12日2#

桥梁工程监理规划56945

昆山经济技术开发区体育公园一期桥梁工程监理规划 一、工程概况: 本工程共有行车桥梁3座,人行桥4座。1号桥宽度为0.25米+6.米+0.25米=6.5米,单跨25M,结构形式为简支梁式桥,上部结构采用钢箱梁,下部结构采用桩柱式基础;2号桥宽度为0.25米+6米+0.25米=6.5米,单跨25米,结构形式为简支梁式桥,上部结构采用现浇梁,下部结构采用桩柱式基础;3号桥梁宽度为0.25米+6米+0.25米,单跨25米,结构形式为简支梁式桥,上部结构为现浇箱梁,下部结构为桩柱式基础;4号桥宽度为 0.25米+4米+0.25米=4.5米,单跨20米,结构形式为简支梁式桥,上部 结构采用钢箱梁,下部结构采用桩柱式基础;5号桥宽度为0.25米+4米+0.25米,单跨22米,结构形式为简支式桥,上部结构采用胶和木栱,双层桥面板,下部结构采用预制桩式基础;6号桥为0.25米+4米+0.25米+4.5米,三跨13米+38米+13米,上部结构采用变截面钢箱梁,下部结构采用桩柱式基础;7号桥宽度0.25米+4米+0.25米=4.5米,单跨25米钢行架拱桥,下部结构采用桩柱式基础。 二、监理工作范围、内容、目标 1.1、监理工作范围: 本工程施工图纸及委托监理合同内全部工程施工监理。包括1号桥、2号桥、3号桥、四号桥、5号桥、6号桥、7号桥梁基础及桥梁等。 1.2、监理工作内容: 1、熟悉合同文件和设计文件,了解施工现场情况。 2、编制监理规划和监理细则。

3、参与交桩和设计技术交底会议及施工图纸会审会。审查承包人提交的路线复测成果资料。 4、主持召开周监理例会,根据需要及时组织召开专题会议。 5、督促承包人建立健全质量保证体系,并经常检查其运行情况。 6、发布开(复)工令,批准单项工程开工报告。经得“委托人”同意后,发布“停工令”。 7、审批承包人报送的施工组织设计和施工方案。 8、审批承包人提交的总体进度计划,并经常检查和督促承包人实施工程进度计划。当计划进度与实际进度出现较大偏差时,应通知承包人及时修订工程施工进度计划。 9、审查承包人进场的用于本工程的原材料、成品、半成品的规格和质量是否达到设计要求。 10、审查承包人进场用于本工程的施工机械设备的规格、性能和数量是否满足施工需要。 11、监督承包人按照合同文件、技术规范和监理程序进行施工。通过旁站、巡视、平行检验和隐蔽工程验收等手段,严格控制工程质量,未经签认,不得进入下道工序施工。 12、组织工程中间验收,并签发中间验收证书。 13、主持工程质量事故调查,参与质量事故处理。 14、对已完成的合格工程进行准确计量。复核工程结算单,签发中期支付凭证。 15、处理工程设计变更事宜。 16、根据合同规定处理违约事件,协调合同争端,需要时在仲裁过程中作证。 17、编制监理工作月报和监理方面竣工文件。

施工进度计划表17128

宿迁市翔韵文化发展服务有限公司 宿豫区文化艺术活动中心一期10kV用电工程 施 工 组 织 设 计 宿迁市苏能电力工程有限公司

二〇一五年三月 目录 编制说明 (4) 第一章工程概况及工程特点 (5) 1.1、工程概况 (5) 1.2、工程特点 (6) 第二章施工现场组织机 (7) 2.1、项目管理机构图 (7) 2.2、项目管理机构配备情况表 (8) 2.3、项目经理部人员职责 (9) 第三章施工管理实施方案 (14) 3.1、项目进度计划管理 (14) 3.2、确保项目进度的技术组织措施 (16) 3.3、施工临时用水用电 (16) 3.4、场内外运输的组织 (17) 3.5、综合管理 (17) 3.6、物资材料管理 (18) 3.7、质量控制及保证措施 (18) 第四章工期规划及要求 (34) 4.1 工期规划 (34) 第五章质量保证措施 (35) 5.1 质量方针和质量目标 (35) 5.2 质量管理管理体系及组织机构 (36) 5.3 质量管理 (39) 5.4 质量保证及技术措施、关键部位施工方法 (41) 5.5 质量回访及保修 (42) 第六章安全管理及文明施工 (43)

6.1安全管理网络图 (43) 6.2安全工作重点及保证措施 (45) 6.3文明施工管理措施 (46) 6.4施工现场的环境保护 (47) 6.5安全文明施工实施细则 (47) 附表一劳动力计划表 (50) 附表二计划开、竣工日期和施工进度网络图 (50) 附表三施工总平面图 (51) 附表四临时用地表 (51) 编制说明 一、本投标施工组织严格按照电力工程对施工组织设计的要求编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,进行施工组织设计。 二、根据电力工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原则是“经济、合理、优质、高效”。 三、本投标施工组织设计的编制,由公司总工程师组织项目经理、项目技术负责人、施工技术员、质量安全员等有关人员,共同研究、商讨、编制。根据本工程特点,力求施工组织设计重点突出,实施性强。 四、本施工组织设计是以施工招标文件为基础,结合多年的施工经验、各种技术规范和各种法令法规,本着“质量第一、安全第一、确保工期,精心组织,精心施工”的宗旨编制。

桥梁维修施工组织设计修订版

桥梁维修施工组织设计 修订版 IBMT standardization office【IBMT5AB-IBMT08-IBMT2C-ZZT18】

四、施工组织设计 1、投标人应按以下要点编制施工组织设计(文字宜精练、内容具有针对性,总体控制在30000字以内); (1)主要工程项目的施工方案、方法与技术措施 一、挖除旧路面 挖除施工工艺流程:桥面铺装混凝土层拆除—垃圾外运—工作场面清洗—检查 为确保拆除时其他桥梁部位不受损坏,桥面混凝土铺装层的拆除工作采用切割机将桥面切割成方块,再用挖掘机挖除,用自卸汽车运输。为提高工作效率,施工中禁止一切车辆来往,对拆除的部位安设警示标志,并设专人看守,避免发生意外。 二、上部结构施工 1.测量放线 测量人员对内外护栏的结构内边线进行放点,然后用墨线弹出通线。 2.钢筋网片的铺设 (1)钢筋混凝土铺装采用HRB400带肋焊接钢筋网片。钢筋网片在桥上堆放,底下架空,上部用彩条布进行覆盖。 (2)钢筋网片采取平搭式,搭接长度30cm。钢筋网居中布置。桥面连续墩墩中心线两侧2m范围内顺桥向钢筋应连续(不设纵向接头)。 (3)网片下部设置与保护层厚度相当的水泥砂浆垫块,每50cm设一个,呈梅花状布置。垫块强度不低于铺装砼强度。 3.砼标高控制带施工

(1)在靠近内、外侧护栏的桥面铺装处各浇筑一条30cm宽度的纵向通长砼标高控制带。砼带两侧支立角钢作为侧模,角钢顶面高程严格按钢筋砼桥面铺装层的设计标高控制,并在砼带完成施工后及时对其标高进行复核。 (2)砼带施工采用人工摊铺,刮尺刮平,用木抹子将灰浆提到砼表面,使砼表面看不到石子,然后再用铁抹子将砼表面收光,待定浆后用毛刷将砼顶面进行横向拉毛处理,适当控制拉动毛刷的力度,保证拉毛深度为1~2mm并不将砂浆拉起。 (3)施工完毕后及时洒水覆盖养护。 (4)砼带完成施工后松散的混凝土用人工凿除,并清理干净。 4.桥面铺装层砼的施工 (1)浇筑时,砼水平运输采用砼罐车,垂直运输采用砼泵车将砼运送到位,利用人工将砼大致摊平,摊铺厚度适宜。摊平作业应从一联的毛勒缝开始,单幅全宽向前推移。 (2)砼人工摊平后用自制振动梁振实,振动梁的拖拉速度应以使振动梁覆盖范围能振实铺装层砼厚度为宜。对每一振动部位,必须振动到该部位砼密实为止。密实的标志是砼停止下沉,不再冒出气泡,表面呈现平坦、泛浆。对砼裸露面应及时将表面高低处进行局部修整、找平,用平板振动器局部振捣密实,然后用提浆滚将灰浆提到表面,用磨光机磨光,使砼表面看不到石子,再用铁抹子浆砼表面收光,待定浆后用毛刷将砼顶面进行横向拉毛处理,用两道木条控制拉毛的直度,适当控制拉动毛刷的力度,保证拉毛深度为1~2mm并不将砂浆拉起。 (3)在整个砼浇筑成型的过程中,为了保证做到不能踩出脚印,采用两道跳板支承于砼带上。砼浇筑遇雨,对已成型的砼用彩条布架起覆盖。 (4)一联铺装层应连续施工,中间不得停顿,特殊情况必须停止施工时施工缝采用横向平接缝。 5.铺装层砼养护

相关主题
文本预览
相关文档 最新文档
