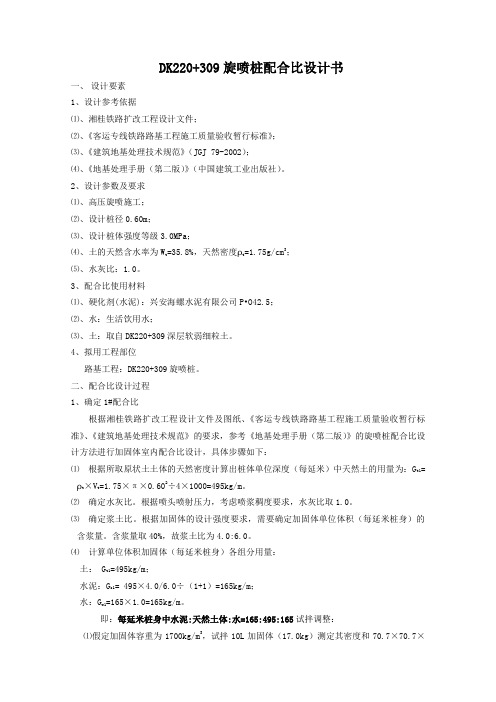

高压旋喷桩配合比设计说明书

中铁十二局集团有限公司连徐铁路项目部三分部

二〇一八年六月

高压旋喷桩配合比选定说明

一、工程概况

本标段高压旋喷桩地基加固区段为DK156+125.00~DK156+605段和

DK157+575~DK157+825,桩间距为1.4m~1.5m,加固深度为9.5~11.5m;

DK156+605~DK157+575段桩间距为1.5m,加固深度为10.0m-11.5m;高压旋喷桩桩网结构加固地段,桩径0.5m,加固桩平面布置形式为正三角形,桩顶设0.4m 厚碎石垫层,内铺设一层单向经编土工格栅,其极限抗拉强度不小于110KN/m。高压旋喷桩采用强度等级为PO42.5级普通硅酸盐水泥,28天桩身水泥土无侧限抗压强度不得低于2.5Mpa,桩体抗压模量不小于80-90Mpa。

二、施工条件及环境

1、高压旋喷桩采用XPL-50型钻机

2、浆体采用自动计量装置

三、配合比设计依据

1、《高速铁路路基工程施工质量验收标准》TB 10751-2010

2、《铁路工程地基处理技术规程》TB 10106-2010

3、《水泥土配合比设计规程》JGJ/T 233-2011

4、新建连徐铁路相关设计文件

四、配合比设计技术条件

1、工程名称:大许南站路基DK156+068-DK158+029段

2、施工部位:高压旋喷桩

3、桩径:0.5m

4、施工方法:机械

5、水泥掺量:被加固湿土质量的34%

6、每延米掺灰量:125 kg

7、水灰比=1:1

8、28d无侧限抗压强度:≥2.5MPa

9、环境等级:H2 Y1 L1

五、使用材料情况

1、水泥:淮北矿业相山水泥有限责任公司P.O 42.5级水泥

2、原状土:天然含水率为18.1%,天然密度为1.85g/cm3

3、粉煤灰:F类II级粉煤灰徐州华润电力有限公司

4、拌合用水:地下水

六、配合比设计步骤

(一)计算初步配合比

1、每延米湿土质量:

3.14×(0.5/2)2×1×1.85×1000=363kg

2、选定基准每延米胶凝材料用量:34%,粉煤灰外掺量:20%

3、基准掺灰量:125÷363=0.344

粉煤灰掺量:125×0.2=25kg

水泥掺量:125kg

4、根据水泥土性能是否满足施工要求,配合比选取水灰比1.0

实测比重1540kg/m3

5、每延米用水量:125×1.0=125 kg

6、初步配合比

水泥:粉煤灰:干土:水=125:25:363:125=1:0.2:2.90:1.0

(二)室内配合比试验,调整工作性

按照初步配合比(水灰比1.0,掺灰量34%),室内采用风干土,测定风干土含水率。根据制件数量,分别计算所需风干土质量、水泥质量、加水量。经试样成型分别测定其无侧限抗压强度。

(三)改变掺灰量,进行水泥土无侧限抗压强度检验

掺灰量调整34%配合比拌制成型试件,按规定方法测定其无侧限抗压强度,列表如下:

经试验,水灰比1.0,掺灰量34%的高压旋喷桩配合比均符合设计和规范要求,推荐高压旋喷桩配合比采用水灰比1.0、掺灰量34%、每延米水泥用量125kg。

七、附件

1.原材检测报告;

2.抗压强度报告。

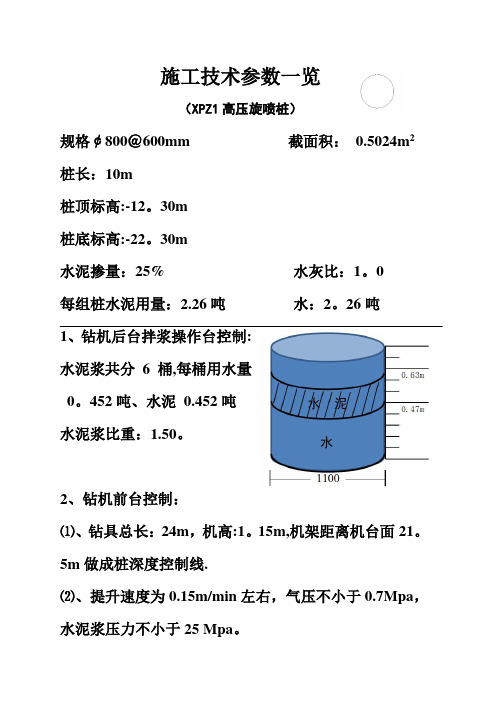

高压旋喷桩施工方案设计

航空产业区三期配套基础设施项目工程 高压旋喷桩施工方案 编制: 复核: 审核: 编制单位:中铁十三局集团 编制时间:二零一一年十一月十日

目录 一、工程概况 (2) 二、主要工程数量 (2) 三、设计要求 (3) 四、施工方案 (5) 五、施工方法 (6) 六、施工组织计划 (10) 七、质量保证措施 (11) 八、施工检测及验收 (12) 九、安全保证措施 (12) 十、预防措施 (13) 十一、环保、水保措施 (13)

一、工程概况 航空产业区配套基础设施项目8平方公里四至围:北至京津唐高速公路,西至蓟汕高速公路,东至东金路,南至津滨高速公路,土地规划为工业和研究发产业用地、居住用地,公共设施用地等。8平方公里围规划东西向主要有环东干道一、环东干道二、津北路、南北向主要有主要有环东干道五、六、七、八,还有两条半环路即环东干道四和环东半道九,路网成方格网状分布,结合区土地开发计划,考虑工程实施的可行性,基础设施分期实施。本项目研究围为该区域的环东干道七,环东干道七位于航空产业区配套基础设施项目8平方公里围的中部,起点位于纬十路北450m,终点结束于环东干道四。道路全长约为2.5公里,规划为城市主干路,是一条连接东丽湖、空港经济区二期、航空新区、军粮城新市镇、海河中游地区性交通主干道。本次设计道路长度为975m ,该分离式立交分别上跨纬十路、二期河道、京津塘高速公路、规划西减河和环东干道一。 本项目桥头两侧一定围采用高压旋喷桩进行处理。高压旋喷桩按三角形布置,桩长15米,桩径0.8m,桩间距2.6m,排距2.4m,褥垫层厚30cm。桥头处理长度50m。桩体28天抗压强度不小于3.5MPa,单桩承载力不小于400 KN,复合地基承载力不小于200KPa。 二、主要工程数量 主要工程数量表

高压旋喷桩咬合支护灌注桩在基坑支护止水帷幕中的应用

高压旋喷桩咬合支护灌注桩在基坑支护止水帷幕中的应用 本文以济南市儿童医院病房楼工程基坑设计和施工情况为例,分析灌注桩+高压旋喷桩相结合的应用,通过设计方案和施工情况发现优点和问题,为基坑工程应用提供经验。 标签:基坑支护;高压旋喷桩;支护灌注桩;止水帷幕 1、前言 钻孔灌注桩由钢筋和混凝土组成,具有抗弯、抗压和防渗作用。特别是现在随着混凝土生产技术的提高,其防水性能也越来越好。高压旋喷桩是利用钻机先钻小孔径钻孔到达预定深度,再以高压旋转的喷嘴将气液混合物喷出,切割土体,将水泥浆喷入土层与土体混合,形成连续搭接的水泥加固体,该水泥加固体具有一定的强度和不透水性能,有加固土体和止水效果。 充分利用钻孔灌注桩和高压旋喷桩的施工工艺特点和成桩后特性,将二者有机结合在一起形成一个整体,起到支护和止水帷幕的功效,达到优质、经济、高效和实用的目的。下面简单介绍济南市儿童医院病房楼基坑支护工程灌注桩+高压旋喷桩相结合应用的设计和施工情况。 2、设计方案、施工组织工艺及参数 2.1工程概况 工程周围有2层到5层的混合结构建筑物,天然基础,距离仅2.00~4.50m,且施工期间正常使用。基坑大致为矩形,开挖深度为9.80m。基坑面积约3000m2,周长约220m。工程所在地场地地层主要由第四系冲洪积成因的黄土状粉质粘土、碎石土及粘土组成。开挖范围内地层分布及各层土的物理力学指标取值见表: 地下水静止水位埋深3.70~4.10米。 支护灌注桩内侧与拟建楼房承台边间距仅为0.3m,给支护体系预留的设计面和施工面极小。 2.2设计方案简述 采用排桩+锚索支护体系,桩径800mm,桩长15.8~16.8m,桩间距1.5m,设置3道锚索,一桩一锚,相邻排桩之间设置两根高喷桩,桩径750mm,桩长15.3m,高喷桩固结体搭接宽度以及高喷桩与排桩咬合宽度不小于250mm。高喷桩水泥浆液的水灰比1.0。水泥采用P.O42.5级普通硅酸盐水泥,水泥掺量为土天然重度的28%,当土层中地下水流速较大时,宜掺加外加剂提高固结体的稳定性与固结性。施工前,高喷桩应进行成桩试验,工艺性试桩数量不应少于3根,

高压旋喷桩施工工艺

高压旋喷桩施工工艺 高压旋喷桩施工技术是70年代日本首先提出,它是在静压灌浆的基础上,引进水力采煤技术而发展起来的,是利用射流作用切割掺搅地层,改变原地层的结构和组成,同时灌入水泥浆或复合浆形成凝结体,借以达到加固地基和防渗的目的。 1工艺特点 (1 )施工机具设备简单,施工简便。 ( 2)具有较好的耐久性,且料源广阔,价格低廉。 (3 )噪声小,无污染。 2适用范围 (1)受土层、土的粒度、土的密度、硬化剂粘性、硬化剂硬化时间影响小,可广泛应用于淤泥、淤泥质土、粘性土、粉质粘土、(亚粘土)、粉土(亚砂土)、砂土、黄土及人工填土中的素填土甚至碎石土等多种土层。 (2)可作为既有建筑和新建建筑的地基加固之用,也可作为基础防渗之用;可作为施工中的临时措施(如深基坑侧壁挡土或挡水、防水帷幕等),也可作为永久建筑物的地基加固、防渗处理。 (3)当用于处理泥炭土或地下水具有侵蚀性、地下水流速过大和已涌水的地基工程时,宜通过试验确定其适用性。 3工艺原理及设计要求 3.1加固原理 高压喷射注浆法是利用钻机把带有喷嘴的注浆管钻进土层的预定位置后,以高压设备使浆液或水、(空气)成为20~40MPa 的高压射流从喷嘴中喷射出来,冲切、扰动、破坏土体,同时钻杆以一定速度逐渐提升,将浆液与土粒强制搅拌混合,浆液凝固后,在土中形成一个圆柱状固结体(即旋喷桩),以达到加固地基或止水防渗的目的。 根据喷射方法的不同,喷射注浆可分为单管法、二重管法和三重管法。 单管法:单层喷射管,仅喷射水泥浆。 二重管法:又称浆液气体喷射法,是用二重注浆管同时将高压水泥浆和空气两种介质喷射流横向喷射出,冲击破坏土体。在高压浆液和它外圈环绕气流的共同作用下,破坏土体的能量显著增大,最后在土中形成较大的固结体。 三重管法:是一种浆液、水、气喷射法,使用分别输送水、气、浆液三种介质的三重注浆管,在以高压泵等高压发生装置产生高压水流的周围环绕一股圆筒状气流,进行高压水流喷射流和气流同轴喷射冲切土体,形成较大的空隙,再由泥浆泵将水泥浆以较低压力注入到被切割、破碎的地基中,喷嘴作旋转和提升运动,使水泥浆与土混合,在土中凝固,形成较大的固结体,其加固

高压旋喷桩方案设计说明书2

松滋市临港工业园荣成纸业场地平整工程(一标)挡土墙防护高压旋喷桩成孔工艺措施 施 工 方 案

宏业建筑工程 2015年10月18日 目录 一.工程概况 (3) 二.方案说明 (3) 三.高压旋喷桩(高压喷射注浆)的施工进度及工艺要求 (6) 1.施工进度 (6) 2.工艺要求 (6) 四.高压旋喷施工工艺 (7) 1.桩位测设 (8) 2.确定工艺参数 (8) 3.钻机钻孔 (9) 4.下喷射管 (10) 5.搅拌制浆 (10) 6.喷射作业 (11) 7.冒浆 (12) 8.充填回灌 (12) 9.清洗结束 (13) 10.技术要求 (13) 五.冲击钻机施工可行性分析 (15) 1.施工工艺 (15) 2.与旋挖钻孔灌注桩比较 (20)

一.工程概况 工程名称:临港工业园荣成纸业挡墙防护,高压旋喷桩土体加固工程 工程地点:本项目位于松滋市临港工业区。现地面高程为68.55-86.5米,拟建场地完成后地面高程为100米。挡土墙整体呈南北走向,长度约为602.65米 地质情况:场地原始地层主要有○1杂填土,○2粉质粘土,(三)粉质粘土夹卵石,○4细砂及砂岩,具体物理力学性质详见勘察报告。现经过场地挖填方,支护桩施工场地大部分是通过填方整平,填方深度约为8米—10米。 二.设计方案 由于本工程旋挖钻孔灌注桩的施工作业面,多为回填土,且回填厚度较大(约为8米—10米),在钻孔灌注桩施工时,塌孔现象严重,对桩的施工进度和质量造成了很大影响,现场具体施工情况如下:我公司旋挖1#机9月14日进场,9月29日放控制点,10月2日开始施工JK段到10月14日施工149#桩时,钻进4m左右出现大面积垮孔塌方,不能开钻,移机到GF段128#桩钻到6m左右出现垮塌,无法施工,10月15日移机EF段98#桩再进行施工,成孔后准备下钢筋笼时,此孔7m处垮塌后停工

高压旋喷桩规范

4.12 高压旋喷桩 一般规定 4.12.1 施工前应进行成桩工艺性试验(不少于2根),确定各项工艺参数并报监理单位确认后,方可进行施工。 4.12.2 高压旋喷桩施工开始后应及时进行复合地基承载力试验,以确认设计参数。 4.12.3 施工前,应作好场地准备,设置回浆池,浆液应回收处理,防止污染环境。 主控项目 4.12.4 高压喷射注浆所用的水泥和外加剂品种、规格及质量应符合设计要求。 检验数量:同一产地、品种、规格、批号的水泥和外加剂,袋装水泥每200t为一批、散装水泥500t为一批,当袋装水泥及外加剂不足200t或散装水泥不足500t时也按一批计。施工单位每批抽样检验1组。监理单位按施工单位抽样数量的20﹪见证检验。 检验方法:检查产品质量证明文件及抽样检验。 4.12.5 浆液的拌制质量的检验应符合本标准第4.11.5条的规定。 4.12.6 高压旋喷桩的数量、布桩形式应符合设计,其检验应符合本标准第4.8.7条的规定。 4.12.7 高压旋喷桩的长度应符合设计。 检验数量:施工单位每根桩检验。监理单位按施工单位检验数量的20﹪平行检验。 检验方法:测量钻杆长度,并在施工中检查是否达到设计深度标志。检查施工纪录。4.12.8 高压旋喷桩的完整性、均匀性、无侧限抗压强度应满足设计要求,其检验应符合本标准第4.10.8条的规定。 4.12.9 高压旋喷桩处理后的复合地基承载力应满足设计要求,其检验应符合本标准第4.8.12条的规定。 一般项目 4.12.10 高压旋喷桩施工的允许偏差、检验数量及检验方法应符合表4.12.10的规定。

Welcome !!! 欢迎您的下载,资料仅供参考!

高压旋喷桩技术标准和要求修订稿

高压旋喷桩技术标准和 要求 WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-

技术标准和要求 一、编制依据 上海市隧道工程轨道交通设计研究院设计的的施工招标图纸; 上海市隧道工程轨道交通设计研究院设计的围护结构施工招标图纸; 本工程地质勘察报告; 中铁十二局集团有限公司常州市轨道交通1号线一期工程TJ08标段投标文件; 《建筑工程施工质量验收统一标准》(GB50300-2013); 《建筑地基处理技术规范》(JGJ79-2012); 《建筑地基基础工程施工质量验收规范》(GB50202-2002)。 二、工程概况 建筑概况 文化宫站为1号线与2号线的换乘站,采用“T”字换乘,位于常州市商业、金融中心的和平北路、延陵西路交叉口,1号线文化宫站位于和平北路下南北向设置,2号线文化宫站位于延陵西路下东西向设置,并在西北象限设1、2号线联络线。1号线车站为14m岛式站台地下三层车站,车站净长,净宽,其中“刀把”部分长,标准段基坑开挖深度约,端头井段为。2号线车站为14m岛式站台地下两层车站,车站净长,净宽,标准段基坑开挖深度约,端头井段为。两个车站同期实施。1号线车站有效站台中心里程:右CK21+,南端与盾构区间设计分界里程为:CK21+,北端与盾构区间设计分界里程为:CK21+。根据现有施工场地条件,1号线和2号线车站均采用半铺盖法施工,施工顺序依次为施工换乘段、1号线车站盖板、1号线车站主体、2号线车站盖板,2号线车站主体、三角区联络线及车站附属。两个车站两端端头井均为盾构掉头,且均预留了盾构接收条件。 本工程附属结构围护止水帷幕采用Φ850@600mm深层搅拌桩+Φ800@950(900)mm钻孔灌注桩+Φ800双重管高压旋喷桩,联络通道(K0+~K0+)止

三重管高压旋喷桩施工方案

第一章编制说明 1.1编制依据 (1)《建筑地基处理技术规范》(JGJ79-2002); (2)《建筑地基基础工程施工质量验收规范》(GB50202-2002); (3)《建筑基坑工程技术规范》(YB9258-97); (4)《建筑基坑支护技术规程》(JGJ120-99); (5)呼和浩特市轨道交通2号线一期工程天府花园站施工图纸; (6)踏勘施工现场了解的情况和收集的相关资料; (7)类似的施工经验; (8)我单位现有技术水平、施工管理水平和机械设备配套能力。 1.2编制原则 (1)确保技术方案针对性强、操作性强,施工方案经济、合理。坚持技术先进性、科学合理性、经济适用性与实事求是相结合。根据工程地质、水文地质、周边环境及工期要求等条件选择最具实用性的施工工艺参数和机具设备。 (2)技术可靠性原则 根据本标段工程特点,依据呼和浩特市及其周边地区类似工程施工经验,选择可靠性高、可操作性强的施工技术方案进行施工。 (3)经济合理性原则 针对工程的实际情况,本着可靠、经济、合理的原则比选施工方案,施工过程实施动态管理,从而使旋喷桩加固施工达到既经济又优质的目的。 (4)环保原则 施工前充分调查了解工程周边环境情况,紧密结合环境保护进行施工。施工中认真作好文明施工,减少空气、噪音污染,保证施工场地整齐有序。 1.3适用范围 本施工方案适用于主体围护结构、附属围护结构桩间止水旋喷桩施工。

第二章工程概况 2.1 设计概况 天府花园站位于气象局西巷与赛马场北路交口处,沿气象局西巷呈西北~东南走向布置。车站东北侧为呼和浩特市体育场,西侧为新爆米花音乐广场,南侧为城市维也纳、二层小商铺,西南侧为成吉思汗小学。车站覆土根据地势不同略有起伏,站中心里程处约为3.0m。 天府花园站设计中心里程为AK17+074.00,车站主体长200.6m,宽19.7m (不含围护结构)。车站附属建筑包括 4个出入口、2组风亭组。主体结构为地下两层单柱双跨钢筋混凝土框架结构。采用明挖法施工,围护结构采用Φ800mm@1100mm钻孔灌注桩+内支撑体系,桩间设置旋喷止水帷幕。利用Φ800高压旋喷桩对围护桩间隙进行咬合,防止基坑渗水。采用三重管法施工工艺。 图一止水旋喷桩与围护桩咬合示意图 2.2 工程地质和水文地质概况 2.2.1 地形地貌 呼和浩特地铁2号线位于呼和浩特市内,属大青山前倾斜平原,地势呈北高、南低,地面高程一般在1040~1075m之间,建筑物和道路密集。

高压旋喷桩(单管)施工方案

高压旋喷桩(单管)施工方案 5.2 施工工艺 5.2.1 加固原理 高压喷射注浆法是利用钻机把带有喷嘴的注浆管钻进土层的预定位置后,以高压设备使浆液或水、(空气)成为20~40MPa的高压射流从喷嘴中喷射出来,冲切、扰动、破坏土体,同时钻杆以一定速度逐渐提升,将浆液与土粒强制搅拌混合,浆液凝固后,在土中形成一个圆柱状固结体(即旋喷桩),以达到加固地基或止水防渗的目的。 5.2.2 工艺流程 本标段拟采用单管旋喷法,工艺流程为施工准备→测量定位→机具就位→钻孔至设计标高→旋喷开始→提升旋喷注浆→旋喷结束成桩(流程图见图5-1)。

图5-1 施工工艺流程图 5.2.3 施工方法 (1)场地平整先进行场地平整,清除桩位处地上、地下的一切障碍物,场地低洼处用粘性土料回填夯实,并做好排浆沟。 (2)测量定位 首先采用全站仪根据高压旋喷桩的里程桩号放出试验区域的控制桩,然后使用钢卷尺和麻线根据桩距传递放出旋喷桩的桩位位置,用小竹签做好标记,并撒白灰标识,确保桩机准确就位。 (3)机具就位 人力缓慢移动至指定桩位,由专人指挥,用水平尺和定位测锤校准桩机,使桩机水平,导向架和钻杆应与地面垂直,倾斜率小于 1.5%。对不符和垂直度

要求的钻杆进行调整,直到钻杆的垂直度达到要求。将钻头对准孔位中心,同时整平钻机,放置平稳、水平,钻杆的垂直度偏差不大于1%~1.5%。为了保证桩位准确,必须使用定位卡,桩位对中误差不大于5cm。就位后,首先进行低压(0.5MPa)射水试验,用以检查喷嘴是否畅通,压力是否正常(4)钻孔、插管 采单管旋喷法施工。该方法插管与钻孔两道工序合二为一,即钻孔完成时插管作业同时完成。 当第一阶段贯入土中时,借助喷射管本身的喷射或振动贯入。其过程为:启动钻机,同时开启高压泥浆泵低压输送水泥浆液,使钻杆沿导向架振动、射流成孔下沉;直到桩底设计标高,观察工作电流不应大于额定值。 在插管过程中,为防止泥砂堵塞喷嘴,可用较小压力(0.5~1.0MPa)边下管边射水,至设计标高后停止钻进。 (5)浆液配置 桩机移位时,即开始按设计确定的配合比拌制水泥浆。高压旋喷桩的浆液,采用普通硅酸盐水泥,水泥浆液配制严格按设计要求控制为水灰比1∶1,水泥浆比重1.49。 搅拌灰浆时,首先将水加入桶中,再将水泥倒入,开动搅拌机搅拌10~20分钟,浆液在灰浆拌和机中要不断搅拌,直到喷浆前。 喷浆时,拧开搅拌桶底部阀门,放入第一道筛网(孔径为0.8mm),过滤后流入浆液池,然后通过泥浆泵抽进第二道过滤网(孔径为0.8mm),第二次过滤后流入浆液桶中。水泥浆通过胶管送到旋转振动钻机的喷管内,最后射出。 (6)喷射注浆 在插入旋喷管前先检查高压设备和管路系统,设备的压力和排量必须满足设计要求。各部位密封圈必须良好,各通道和喷嘴内不得有杂物,并做高压水射水试验,合格后方可喷射浆液。 旋喷作业系统的各项工艺参数都必须按照预先设定的要求加以控制,并随时做好关于旋喷时间、用浆量,冒浆情况、压力变化等的记录。 喷浆管下沉到达设计深度后,停止钻进,旋转不停,喷射时,高压泥浆泵

高压旋喷桩施工技术措施

高压旋喷桩施工技术措施 编制邵强 审核徐华兵 复核 审批 深圳市颐安投资集团有限公司二零一四年六月十七日

高压旋喷桩施工技术措施 1工艺特点 (1)施工机具设备简单,施工简便。 (2)具有较好的耐久性,且料源广阔,价格低廉。 (3)噪声小,无污染。 2适用范围 (1)受土层、土的粒度、土的密度、硬化剂粘性、硬化剂硬化时间影响小,可广泛应用于淤泥、淤泥质土、粘性土、粉质粘土、(亚粘土)、粉土(亚砂土)、砂土、黄土及人工填土中的素填土甚至碎石土等多种土层。 (2)可作为既有建筑和新建建筑的地基加固之用,也可作为基础防渗之用;可作为施工中的临时措施(如深基坑侧壁挡土或挡水、防水帷幕等),也可作为永久建筑物的地基加固、防渗处理。 (3)当用于处理泥炭土或地下水具有侵蚀性、地下水流速过大和已涌水的地基工程时,宜通过试验确定其适用性。 3工艺原理及设计要求 3.1加固原理 高压喷射注浆法是利用钻机把带有喷嘴的注浆管钻进土层的预定位置后,以高压设备使浆液或水、(空气)成为20~40MPa的高压射流从喷嘴中喷射出来,冲切、扰动、破坏土体,同时钻杆以一定速度逐渐提升,将浆液与土粒强制搅拌混合,浆液凝固后,在土中形成一个圆柱状固结体(即旋喷桩),以达到加固地基或止水防渗的目的。 根据喷射方法的不同,喷射注浆可分为单管法、二重管法和三重管法。 单管法:单层喷射管,仅喷射水泥浆。 二重管法:又称浆液气体喷射法,是用二重注浆管同时将高压水泥浆和空气两种介质喷射流横向喷射出,冲击破坏土体。在高压浆液和它外圈环绕气流的共同作用下,破坏土体的能量显著增大,最后在土中形成较大的固结体。 三重管法:是一种浆液、水、气喷射法,使用分别输送水、气、浆液三种介质的三重注浆管,在以高压泵等高压发生装置产生高压水流的周围环绕一股圆筒状气流,进行高压水流喷射流和气流同轴喷射冲切土体,形成较大的空隙,再由泥浆泵将水泥浆以较低压力注入到被切割、破碎的地基中,喷嘴作旋转和提升运动,使水泥浆与土混合,在土中凝固,形成较大的固结体,其加固体直径可达2m。 喷射注浆法的加固半径和许多因素有关,其中包括喷射压力P、提升速度S、被加固土

灌注桩、高压旋喷桩结合形成止水帷幕的施工应用

灌注桩、高压旋喷桩结合形成止水帷幕的施工应用 摘要:根据钢筋砼桩及高压旋喷桩的材料特性,两者有效结合形成止水帷幕,起到了止水和基坑支护的双重作用,阐述了高压旋喷桩的施工方案确定和施工工艺流程。 关键词:灌注桩高压旋喷桩结合形成止水帷幕施工应用 引言 钢筋砼灌注桩与高压旋喷桩是两种截然不同的施工工艺,都可以用于地基处理,同时也可进行既有建筑和新建建筑的地基加固,各有施工针对性和适用性。利用这两种施工方法的材料特性,两者结合起来形成止水帷幕,可以达到防水、止水和支护的目的。 1 背景简介 某单位拟在原旧城墙底建造一幢十二层高的住宅楼,原旧城墙上下部高差达8米,为防止住宅楼施工影响老城墙的稳定,出现安全事故,该单位前期对旧城墙进行了加固处理,并在其根部设置了钢筋砼灌注桩,桩顶上部设冠梁,与灌注桩抗桩共同作用,用以抵抗住宅楼基础挖土及降水过程中旧城墙根部产生的角位移。 旧城墙下原为护城河,年久由于周围居民的生活垃圾填埋,形成了目前的平地,但仍为周围居民生活排泄污水的地下暗道,挖掘1.5米左右即可见水,地下水位较高,施工前必须进行降水。 为保证降水过程中旧城墙由于地下水位变化较快产生失衡,危及上部民房及旧城墙安全,必须在住宅楼周围设置止水帷幕,最小限度地减少降水对旧城墙带来的危害。

2 现状分析 受建设场地狭小的局限性,为充分利用现有场地,住宅楼距离钢筋砼灌注桩越小越经济。 由于场地内地下水位较高,施工前必须进行降水,为防止降水影响到周围建筑物和旧城墙的安全,必须在住宅楼的四周形成封闭的止水帷幕。由于钢筋砼灌注桩紧挨旧城墙根部,止水帷幕只能设在灌注桩与住宅楼基础之间,而要保证住宅楼的面积及经济性,就要尽量缩小三者之间的距离,如何缩小三者之间的距离,是摆在施工技术人员面前的一道难题。 水泥土搅拌桩是利用水泥作为固化剂通过特制的搅拌机械,就地将软土和固化剂(浆液或粉体)强制搅拌,使软土硬结成具有整体性、水稳性和一定强度的水泥加固土,由于改变了土的特性,土体特别致密,柔韧性高,具有适应性强,造价低廉,施工简便等特点。利用两排或三排桩互相交叉咬合,不但能起支护桩的作用,而且止水效果明显,以往我们施工过的止水帷幕及周边地区采用的止水帷幕多是水泥土搅拌桩,但水泥土搅拌桩也有一项致命的弱点,就是桩机需要的工作面较大,最小不得少于1500mm,用在开阔的场地较适宜,但明显不适用于本工程。所以只能在灌注桩上想办法进行解决。 钢筋砼灌注桩直径∮800mm,深11m,间距1400 mm,采用C25商品砼浇筑而成。上部设冠梁,冠梁高400mm ,宽800mm,在灌注桩上布设,灌注桩主筋插入冠梁内,冠梁与灌注桩形成整体,将所有桩连接,共同受力,抵抗变形。

高压旋喷桩施工方案

高压旋喷桩(双管)施工方案 施工方法及技术措施 钻孔桩桩间采用φ600旋喷桩止水,旋喷桩要求进入基坑下1米,并达到止水效果。旋喷桩在钻孔桩桩芯混凝土达到设计强度70%以后、冠梁施工前进行施工。施喷浆采用双重管法;成孔采用XY-100型地质钻机。 桩间止水旋喷桩桩径为φ600,间距为900mm(即每桩间施作一根)。 旋喷桩采用XY-100地质钻机施钻引孔。再用GS500-4高台喷车进行旋转喷浆。旋喷桩需进入<5-2>地层(相对不透水层)不少于。旋喷桩止水桩间孔位布置形式如图3所示。 图3 旋喷桩止水帷幕图 施工机具、施工工艺流程及施工参数 一、主要施工机具型号及主要技术参数见表1 表1

二、施工工艺流程图如图4、5所示 图4 高压旋喷桩施工工艺流程图

一、高压旋喷桩施工技术参数见表2 表2 序号项目单位参数值备注 气压MPa~ 1压缩空气 气量l/min1500~3000 浆比重kg/l 2水泥浆 浆量l/min60~70 3提升速度cm/min10~15 4喷嘴直径mm 5加浆比重g/cm3 施工方法及技术措施 ①测量定位 先采用液压锤破除路面砼,再依据控制桩和设计图,准确放出旋喷桩孔位。 ②钻机就位,钻孔 根据现场放线移动钻机,使钻杆头对准孔位中心。同时为保证钻机达到设计要求的垂直度,钻机就位后必须作水平校正,使其钻杆轴线,垂直对准钻孔中心位置,保证钻孔的垂直度不超过1%。在校直纠偏检查中,利用垂球(高度不得低于2米)从垂直两个方向进行检查,若发现偏斜,则在机座下加垫薄木块进行调整。钻进成孔,孔径为φ125mm,严格按已定桩位进行成孔,平面位置偏差不得大于50mm,采用原土造浆护壁。 ③插管,试喷 引孔钻好后,插入旋喷管,进行试喷,确定施工技术参数。注浆材料:普硅水泥,水泥浆(单液)水灰比:~,参考参数见高压旋喷桩施工技术参数表所示。 ④高压旋喷注浆 A、施工前预先准备排浆沟及泥浆池,施工工程中应将废弃的冒浆液导入或排入泥浆池,沉淀凝结后集中运至场外存放或弃置; B、旋喷前检查高压设备和管路系统,其压力和流量必须满足设计要求。注浆管及喷嘴内不得有任何杂物。注浆管接头的密封圈必须良好。 C、做好每个孔位的记录,记录实际孔位、孔深和每个钻孔内的地下障碍物、注浆量等资料; D、当注浆管贯入土中,喷嘴达到设计标高时,即可按确定的施工参数喷射注浆。喷

高压旋喷桩施工方案设计(最终版)

目录 一、编制依据 (2) 二、工程概况 (2) 三、旋喷桩施工原理 (4) 四、旋喷桩施工工艺 (5) 五、质量控制 (8) 六、雨季赶工措施 (11) 七、安全保证措施 (12) 八、文明施工保证措施 (15) 九、环境保护保证措施 (16) 十、服从配合管理 (17)

一、编制依据 1.《西宁市第六污水处理厂工程岩土工程详细勘察报告》 2.甲方提供的设计图纸 3.《建筑工程施工质量验收统一标准》(GB50300-2013) 4.《工程测量规范》(GB50026-2007) 5.《建筑地基基础工程施工质量验收规范》(GB50202-2002) 6.《混凝土结构工程施工质量验收规范》(GB50204-2015) 7.《建筑桩基技术规范》(JGJ94-2008) 8.《建筑深基坑工程施工安全技术规范》(JGJ311-2013) 9.《建筑基坑工程监测技术规范》(GB50497-2009) 10.《建筑地基处理技术规范》(JGJ79-2012) 11.《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号) 12.《2015-2016青海省最新建设工程质量管理条例,质量验收规范标准》 二、工程概况 根据设计,根据支护设计图纸,本工程占地面积约7万平方米,基坑大致呈梯形状。基坑东侧平均开挖深度为7.5米,支护结构为双排高压旋喷桩,桩径600mm,横向间距400mm,竖向间距500mm,桩长12m,桩顶标高按现场场地标高施工。旋喷桩孔位平面图如下:

桩位平面图 主要机具配备如下:拌浆机2台,空压机2台,高喷台车2台,高压泵2台,灌浆泵2台,铲车1台,吊车1台,挖掘机1台(平整场地)。配备施工人员12人,施高压旋喷桩采用间隔跳桩法施工,须待其邻近的桩基施工结束,且强度达到设计要求后进行。 项目部组织机构 根据本工程的具体特点,重点抓“施工管理,质量管理,安全管理,确保工期”这四项工作,组织指导施工。 具体落实和体现在:按照项目施工模式组织项目经理部,配备施工经验丰富的专业技术人员和职能人员,组建各职能部门,实行项目经理负责制的管理体制;以项目班子为核心,组建施工队伍,配备先进的机具、设备,以科学的手段、先进的技术优质高速地完成本工程的施工任务。 项目经理部组成

高压旋喷桩施工方案

目录 一、编制依据.......................................错误!未指定书签。 二、工程概况.......................................错误!未指定书签。 三、旋喷桩施工原理 (4) 四、旋喷桩施工工艺 (5) 五、质量控制 (8) 六、雨季赶工措施 (11) 七、安全保证措施 (12) 八、文明施工保证措施...............................错误!未指定书签。 九、环境保护保证措施 (16) 十、服从配合管理 (17)

一、编制依据 1.《西宁市第六污水处理厂工程岩土工程详细勘察报告》 2.甲方提供的设计图纸 3.《建筑工程施工质量验收统一标准》(GB50300-2013) 4.《工程测量规范》(GB50026-2007) 5.《建筑地基基础工程施工质量验收规范》(GB50202-2002) 6.《混凝土结构工程施工质量验收规范》(GB50204-2015) 7.《建筑桩基技术规范》(JGJ94-2008) 8.《建筑深基坑工程施工安全技术规范》(JGJ311-2013) 9.《建筑基坑工程监测技术规范》(GB50497-2009) 10.《建筑地基处理技术规范》(JGJ79-2012) 11.《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号) 12.《2015-2016青海省最新建设工程质量管理条例,质量验收规范标准》 二、工程概况 根据设计,根据支护设计图纸,本工程占地面积约7万平方米,基坑大致呈梯形状。基坑东侧平均开挖深度为7.5米,支护结构为双排高压旋喷桩,桩径600mm,横向间距400mm,竖向间距500mm,桩长12m,桩顶标高按现场场地标高施工。旋喷桩孔位平面图如下: 桩位平面图 主要机具配备如下:拌浆机2台,空压机2台,高喷台车2台,高压泵2台,灌浆泵2台,铲车1台,吊车1台,挖掘机1台(平整场地)。配备施工人员12人,施高压旋喷桩采用间隔跳桩法施工,须待其邻近的桩基施工结束,且强度达到设计要求后进行。 项目部组织机构 根据本工程的具体特点,重点抓“施工管理,质量管理,安全管理,确保工期”这四项工作,组织指导施工。 具体落实和体现在:按照项目施工模式组织项目经理部,配备施工经验丰富的专业技术人员和职能人员,组建各职能部门,实行项目经理负责制的管理体制;以项目

高压旋喷桩

分部(分项)工程技术交底记录表 编号: 工程名称分部分项 工程名称 地基基础分部 作业部位桩基工程作业内容桩基工程 交底类别高压旋喷桩交底日期年月日 交底内容一、本工程施工范围为:¢800高压旋喷桩为385根。 二、本工程施工方向:本工程10幢楼分为4个区块,施工方向为Ⅱ区、Ⅲ区、Ⅳ区、Ⅰ区自北向南施工。 三、基本参数及要求: 1、本工程高压喷射注浆采用P.O 42.5级普通硅酸盐水泥,水泥掺量30%(被加固土重按18kN/m计算);水灰比1.2:1,高压液体压力不小于20MPa,气压0.6MPa,提升速度20cm/min。施工前应根据以上参数进行试桩以确定实际施工参数。 2、旋喷桩桩位偏差不大于50mm,倾斜度不大于1.5%。成孔时开孔直径不小于110mm,终孔直径不小于91mm。 3、施工过程中,应注意孔内返浆情况。返浆量大于20%时应及时分析原因,确定解决问题后方可继续施工。 4、高压旋喷桩28天无侧限抗压强度qu不应低于1.2MPa,基坑开挖应在成桩28天后进行。 四、施工工艺 1、施工前准备工作 1)在设计文件提供的各种技术资料的基础上补充地质勘探,进一步了解各施工工点地基土的性质、埋藏条件。 2)准备充足的水泥加固料和水。水泥的品种、规格、出厂时间经试验室检验符合国家规范及设计要求,并有质量合格证。严禁使用过期、受潮、结板、变质的加固料。一般水泥为425号普通硅酸盐水泥。水要干净,酸碱度适中,PH值在5~10之间。 3)推土机、挖掘机配合自卸汽车清除地表0.3m厚的种植土,杂物,并将原地面按设计要求整平,填出路拱,根据施工现场实际情况,施做临时排、截水设施,并在施工范围以外开挖废泥浆池以及施工孔位至泥浆池间的排浆沟。 4)按设计要求完成施工放样,用木桩定出桩位,用白石灰做出明显标识。 2、施工工艺 1)钻机定位,移动旋喷钻机到指定桩位,将钻头对准孔位中心,同时整平钻机,放置平稳、水平,钻杆的垂直度偏差不大于1%~1.5%。就位后,首先进行低压(0.5MPa)射水试验,用以检查喷嘴是否畅通,压力是否正常。 2)制备水泥浆。桩机移位时,即开始按设计确定的配合比拌制水泥浆。首先将水加入桶中,再将水泥和外掺剂倒入,开动搅拌机搅拌10~20分钟,而后拧开搅拌桶底部阀门,放入第一道筛网(孔径为0.8mm),过滤后流入浆液池,然后通过泥浆泵抽进第二道过滤网(孔径为0.8mm),第二次过滤后流入浆液桶中,待压浆时备用。 3)提升喷浆管、搅拌。喷浆管下沉到达设计深度后,停止钻进,旋转不停,高压泥浆泵 压力增到施工设计值(20~40MPa),坐底喷浆30s后,边喷浆,边旋转,同时严格按照设计和试桩确定的提升速度提升钻杆。 4)桩头部分处理。当旋喷管提升接近桩顶时,应从桩顶以下1.0m开始,慢速提升旋喷,旋喷数秒,再向上慢速提升0.5m,直至桩顶停浆面。 5)若遇砾石地层,为保证桩径,可重复喷浆、搅拌:按上述4~6步骤重复喷浆、搅拌,

高压旋喷桩施工方案45772

1、工程概况 天津滨沣雅苑一期工程包括1-3、5-10、12-16、20-23号楼、地库一至四、地库六及配建1,工程地点位于天津市津南区八里台镇国家农业科技园区内,北至津港辅道,东至其他建设用地,南至阁榭路,西至八里台东路。本次项目用地位于地块西南部分。总建筑面积44310.66m2,其中最大单体建筑面积为4466.88m2;本工程结构类型为框架、剪力墙结构;层数为-1、2、3、4、6层;最大建筑高度20.2米,最大跨度9.5米,最大基坑深度4.9米。土方开挖22.08万方。 高压旋喷桩施工技术是70年代日本首先提出,它是在静压灌浆的基础上,引进水力采煤技术而发展起来的,是利用射流作用切割掺搅地层,改变原地层的结构和组成,同时灌入水泥浆或复合浆形成凝结体,借以达到加固地基和防渗的目的,本工程采用最新型PH-5D型高压旋喷桩机。 2、编制根据及工艺特点 《建筑地基处理技术规范》《建筑地基基础工程施工质量验收规范》设计专项图纸;见附图(1)施工机具设备简单,施工简便。 (2)具有较好的耐久性,且料源广阔,价格低廉。 (3)噪声小,无污染。 3、适用范围 (1)受土层、土的粒度、土的密度、硬化剂粘性、硬化剂硬化时间影响小,可广泛应用于淤泥、淤泥质土、粘性土、粉质粘土、(亚粘土)、粉土(亚砂土)、砂土、黄土及人工填土中的素填土甚至碎石土等多种土层。 (2)可作为既有建筑和新建建筑的地基加固之用,也可作为基础防渗之用;可作为施工中的临时措施(如深基坑侧壁挡土或挡水、防水帷幕等),也可作为永久建筑物的地基加固、防渗处理。 (3)当用于处理泥炭土或地下水具有侵蚀性、地下水流速过大和已涌水的地基工程时,宜通过试验确定其适用性。 4、工艺原理及设计要求 4.1加固原理 高压喷射注浆法是利用钻机把带有喷嘴的注浆管钻进土层的预定位置后,以高压设备使浆液或水、的高压射流从喷嘴中喷射出来,冲切、扰动、破坏土体,同时钻杆以一定速度逐渐提升,将浆液与土粒强制搅拌混合,浆液凝固后,在土中形成一个圆柱状固结体(即旋喷桩),以达到加固地基或止水防渗的目的。 喷射注浆法的加固半径和许多因素有关,其中包括喷射压力P、提升速度S、被加固土的抗剪强度τ、喷咀直径d和浆液稠度B。加固范围与喷射压力P、喷咀直径d成正比,与提升速度S、土的抗剪强度τ和浆液稠度B成反比。加固体强度与单位加固体中的水泥掺入量和土质有关。

(完整)高压旋喷桩与水泥搅拌桩的区别

高压旋喷桩与水泥搅拌桩的区别 旋喷桩:系利用高压泵将水泥浆液通过钻杆端头的特制喷头,以高速水平喷入土体,借助液体的冲击力切削土层,同时钻杆一面以一定的速度(20r/min)旋转,一面低速(15~30cm/min)徐徐提升,使土体与水泥浆充分搅拌混合凝固,形成具有一定强度(0.5~8.0MPa)的圆柱固结体(即旋喷桩),从而使地基得到加固。旋喷桩的特点是:可提高地基的抗剪强度;能利用小直径钻孔旋喷成比孔大8~10倍的大直径固结体,可用于已有建筑物地基加固而不扰动附近土体;施工噪声低,振动小;可用于任何软弱土层,可控制加固范围;设备较简单、轻便,机械化程度高;料源广阔,施工简便,速度快,成本低等。 深层水泥搅拌桩,适用于处理正常固结的淤泥与淤泥质土、素填土、粉土、粘性土以及无流动地下水的松散砂土等土层。加固深度一般大于 5.0m。在施工方法上,按其使用加固材料的状态,可分为浆液搅拌法(湿法,即本细则深层水泥浆搅拌法)和粉体搅拌法(干法)两种施工类型。根据场地工程地质条件和上部结构荷载要求及水泥土桩的受力状态,深层搅拌桩形成的水泥土加固体,可作为基坑工程围护挡墙、防渗帷幕;竖向承载的复合地基;大体积水泥稳定土等。深层搅拌加固体的形状可分为柱状、壁状、格栅状和块状等。其中,柱状加固体形式多用于软土加固的复合地基;壁状、格栅状加固体形式,主要作为深基坑开挖的围护档墙、防渗帷幕;块状加固体形式,多用于上部结构单位面积荷载大,不均匀沉降控制严格的构筑物地基。但

是,不论那种加固体形式,深层搅拌桩施工均具有成桩速度快、效率高、成本低、无振动、无噪音、无污染等特点。 围护结构高压旋喷桩,适用于处理淤泥、淤泥质土、流塑、软塑或可塑粘性土、素填土、粉土、砂土、碎石土等土层,而当土层中含有较多的大粒径块石、大量植物根茎或有较多的有机质以及地下水流速过大时,则需慎重使用或根据现场试验结果来确定其适用性。在施工方法上,可分别采用单管法、双重管法、三重管法;在喷射形式上又可分为旋喷、定喷和摆喷三种,加固深度一般大于 5.0m。其具有成桩速度快、效率高、施工无振动、无噪音等特点;但施工中水泥浆流失(浪费)较多,会造成一定范围的施工环境污染。旋喷桩(加固体)可用于既有建筑和新建建筑地基加固,深基坑、地铁等工程的土层加固或防水。而在基坑围护工程中多以定喷或摆喷形式单独作为防渗幕墙使用,或与抗伏排桩配合(做桩间定向摆喷)作为防渗挡墙使用。

高压旋喷桩施工工艺流程

高压旋喷桩施工工艺流程图(二重管) 高压旋喷桩施工工艺流见下图。 高压旋喷桩施工工艺框图 (2)高压旋喷桩施工要点: 1)准备工作 正式开工前,应进行现场检查,计算材料用量,进行技术交底和安排技术培训;检修机械、设备;平整场地,按设计要求,布置施工孔位;机具设备就位;接通电源和水路,进行机械运转;备足注浆所需材料。 2)钻机就位 移动钻机至设计孔位,使钻头对准旋喷桩孔位中心。 3)射水试验 钻机就位后,首选进行低压(0.5MPa)射水试验,用以检查喷嘴是否畅通,压力是否正常。 平整场地 钻机就位 造 孔 下喷射管 制 浆 旋喷注浆并提升 喷射作业结束 成 桩 冲洗器具 移开机具 冒浆喷射参数调整 试喷 安装调试

4)钻进 射水试验后,即可开钻,射水压力由0.5MPa增至1MPa,目的是减小摩擦阻力,防止喷嘴被堵。直到钻至桩底设计标高。 5)浆液制备 在钻孔的同时,即可配制浆液,水泥为425号普通硅酸盐水泥;水要清洁,酸碱度适中,PH值在5~8之间;浆液的配比选定后,首先将水加入搅拌桶内,再将水泥和氯化钙倒入,开动搅拌机搅拌10~20分钟,尔后拧开搅拌桶底部阀门,放入第一道过滤筛(孔径0.8m),进行第二次过滤后,流入泥浆桶备用。 6)浆液加压 泥浆桶的浆液,通过高压泵加压(14~24MPa)后,经高压管送至钻机用于喷射。 7)喷浆 接通高压管、水泥浆管、空压管,开动高压泵、泥浆泵、空压机和旋喷钻机,自下而上进行喷射作业,用仪表控制压力、流量、风量,当分别达到预定数量值时开始提升,并在规定的喷射角度范围内旋转摆动。施工过程中要时刻注意检查浆液初凝时间,注浆流量、压力、提升速度等参数是否符合设计要求,并随时做好记录。 喷射作业完成后应将注浆管和软管内的浆液全部排除,防止残存的水泥浆堵塞管路。 8)移动机具 将钻机等机具移动到孔位上,进行下一位置的施工。 (3)施工中应注意的问题 1)喷射注浆前要检查高压设备和管路系统。设备的压力和排量必须满足设计要求。管路系统的压力和排量必须良好,各通道和喷嘴内不得有杂物。 2)喷射注浆时要注意设备的开动顺序。应先空载起动空压机,待其运转正常后,再空载起动高压泵,同时向孔内送风和水,使风量和泵压逐渐升高到规定值。风、水路畅通后即可旋转注浆管,并开动注浆泵,先向孔内送清水,待泵压泵量正常后,将注浆泵的吸

高压旋喷桩技术规范

高压旋喷桩技术规范 高压旋喷桩,是以高压旋转的喷嘴将水泥浆喷入土层与土体混合,形成连续搭接的水泥加固体。施工占地少、振动小、噪音较低,但容易污染环境,成本较高,对于特殊的不能使喷出浆液凝固的土质不宜采用。 1.适用范围 (1)高压喷射注浆法适用于处理淤泥、淤泥质土、流塑、软塑或可塑黏性土、粉土、砂土、黄土、素填土和碎石土等地基。 (2)当土中含有较多的大粒径块石、坚硬黏性土、含大量植物根茎或有过多的有机质时,对淤泥和泥炭土以及已有建筑物的湿陷性黄土地基的加固,应根据现场试验结果确定其适用程度。应通过高压喷射注浆试验确定其适用性和技术参数。 (3)高压喷射注浆法,对基岩和碎石土中的卵石、块石、漂石呈骨架结构的地层,地下水流速过大和已涌水的地基工程,地下水具有侵蚀性,应慎重使用。 (4)高压喷射注浆法可用于既有建筑和新建建筑的地基加固处理、深基坑止水帷幕、边坡挡土或挡水、基坑底部加固、防止管涌与隆起、地下大口径管道围封与加固、地铁工程的土层加固或防水、水库大坝、海堤、江河堤防、坝体坝基防渗加固、构筑地下水库截渗坝等工程。 2.基本规定 (1)高压喷射注浆地基工程的设计和施工,应因地制宜,综合考虑地基类型和性质、地下水条件、上部结构形式、荷载大小,场地环境、施工设备性能等因素,做到技术先进,经济合理,确保工程质量。 (2)高压喷射注浆法的注浆形式分旋喷注浆、摆喷注浆和定喷注浆等3种类别。根据工程需要和机具设备条件,可分别采用单管法、二管法和三管法,加固体形状可分为圆柱状、扇形块状、壁状和板状。 (3)高压喷射注浆定喷适用于粒径不大于20mm的松散地层,摆喷适用于粒径不大于60mm的松散地层,大角度摆喷适用于粒径不大于100mm的松散地层,旋喷适用于卵砾石地层及基岩残坡积层。 (4)在制定高压喷射注浆方案时,应掌握场地的工程地质、水文地质和建筑结构设计资料等。对既有建筑尚应搜集有关的历史和现状等资料、邻近建筑和地下埋设物等资料。 (5)高压喷射注浆方案确定后,应结合工程情况进行现场试验、试验性施工或根据工程经验确定施工参数及工艺。 (6)高压喷射注浆试验场地应选择在对整个工程有代表性地段,通过试验能够反映出高压喷射注浆后对地基处理工程所起到的加固或防渗效果。 3.施工准备 1. 材料、成品、半成品、构配件进场验收和复试要求 (1) 高压喷射注浆法所用灌浆材料,主要是水泥和水,必要时加入少量外加剂。 (2) 高压喷射注浆所采用的水泥品种和标号,应根据环境和工程需要确定,一般情况下,宜采用普通硅酸盐水泥,其强度等级不宜低于32.5。使用其他水泥注浆时应得到设计许可。 (3) 注浆所用水泥应符合《硅酸盐水泥、普通硅酸盐水泥》GB 175—1999中的规定。 (4) 高压喷射注浆用水泥必须符合质量标准,应严格防潮和缩短存放时间,施工过程中应抽样检查,不得使用过期的和受潮结块的水泥。 (5) 搅拌水泥浆所用的水,应符合《混凝土拌合用水标准》JGJ 63—89的规定。 (6) 高压喷射注浆一般使用纯水泥浆液。在特殊地质条件下或有特殊要求时,根据工程需要,通过现场注浆试验论证可使用不同类型浆液。如水泥砂浆等。 (7) 根据需要可在水泥浆液加入粉细砂、粉煤灰、早强剂、速凝剂、水玻璃等外加剂。 2.主要施工机具、设备 (1) 高压喷射注浆法所用施工机具设备,有国产设备和进口设备。施工用主要设备机具有:地质成孔设
