、工程概况

本工程为屋顶分布式光伏电站,布置在结构件车间屋顶,总发电容量约

4.5MW,多晶硅电池组件共

计16992块,逆变器共计140台,汇流箱26台,低压并网柜8台,热镀锌电缆桥架约1000米,热镀锌扁钢约 5km 米,电缆共计约50km 米。

二、编制依据

本项目依据的主要规程、规范为:(各专业相关规程、规范详见各章节)

《施工现场临时用电安全技术规范》JG J46-2005 《建筑机械使用安全技术规程》JGJ33吆012 《建筑施工高处作业安全技术规范》JG J80-91 国家建筑标准设计,给排水标准图集合订本, 1、 2、 3、 4、 6、 7、 8、 9、 10、 S1, S2, S3 丄丄、 12、 13、

《机械设备安装工程施工及验收通用规范》GB50231, 2002 《建筑工程施工质量验收统一标准》GB 50300吃001 《电气装置安装工程质量检查验收及评定规程》 DL/r5161吆002 《电力建设施工质量验收及评价规程》DL/r5210-2012 《光伏发电站施工规范》 GB 50794 -2012 《光伏发电工程施工组织设计规范》 GB/r50795吆012 《光伏发电工程验收规范》 06/150796-2012 《光伏发电站接入电力系统设计规范》GB/r50866-2013 匚期及质量目标

工期冃标

根据工期要求,公司在人员组织、施工工艺、设备投入、材料供应等方面进行精心布

置,计划在2016年2月15日开工,计划工期76天具备调试条件。

3.2质量冃标

1)项目单位工程优良率100%;

项冃分部工程优良率>95%;分项工程优良率>90%;分项工程合格率〉90% ;分项工程合

格率100% 0

2 )所有工程项目的施工质量将全部接受监检,施工全过程受控,将不合格品消除在施 工过

程中,确保施工结果及成品质量项项符合标准,达到优良。

四、施工准备

1、根据工程项目,工程数量,工艺流程,工艺特点、质量标准、要求、图纸文件、设备 订货、材料供应进度等基本情况。为编制施工方案、施工计划提供资料数据。

2、根据设计图纸,抓紧时间组织人员做好以下的施工准备工作: (1)进场初期,进行施工图深化设计以及施工图设计,解决好图纸及现场存在的问题。

(2)制定施工方案和调试方案,关键施工部位编制施工作业指导书。

(3)熟悉现场,规划总平面布置,编制施工组织设计或施工方案。

(4)按照施工方案和生活要求,布置现场生产、办公、仓库、加工,并报有关单位及有关部门审批。

(5)根据施工组织设计、施工进度计划编制材料用料量、材料计划,以确保材料满足施工进度要求。

3、做好工程成本核算及控制工作,做到心中有数,有的放矢。

4、根据施工进度计划及施工现场进度要求,劳动力、主要物资及施工机具、设备有计划、

分批陆续进场,提前做好准备工作。

5、认真做好工地对生产班组的技术质量安全交底工作,要有针对性和目的性,根据现场

实际情况及图纸要求,同时,要根据项目部制订的克服有关质量通病措施进行交底。

五、项目管理组织机构

5.1项目管理组织机构设置

根据本工程的特点和要求,我们将在公司范围内挑选一批技术经验丰富、能吃苦耐劳、

参加过同类工程建设的施工技术人员组建高效、精干、强有力的项目管理部,按国家相关规范实施项冃管理,积极推广应用新技术、新工艺、新材料、新设备。同时公司总部将作为项目经理部的强大后盾,积极做好人员调配、技术服务及各项保障工作。

5.2项目经理部主要成员职责

5.2.1项目经理岗位职责1)贯彻执行国家、行政主管部门有关法律、法规、政策和标准,执行公司的各项管理制度。

2)经授权组建项冃部,确定项冃部的组织机构,选择聘用管理人员,根据质量/坏境/职业健康安全管理体系要求确定管理人员职责,并定期进行考核、评价和奖惩。

3)负责在本项目内贯彻落实公司质量/环境/职业健康安全方针和总体目标,主持制定项目质量/环境/职业健康安全目标。

4)负责对施工项目实施全过程、全面管理,组织制定项目部的各项管理制度。

5)严格履行与建设单位签订的合同和与公司签订的“项目管理目标责任书”并进行阶段性目标控

制,确保项目目标的实现。

6)负责组织编制项目质量计划、项目管理实施规划或施工组织设计,组织办理工程设计变更、概预算调整、索赔等有关基础工作,配合公司做好验工计价工作。

7)负责对施工项目的人力、材料、机械设备、资金、技术、信息等生产要素进行优化配置和动态管理,积极推广和应用新技术、新工艺、新材料新设备。

8)严格财务制度,建立成本控制体系,加强成本管理,搞好经济分析与核算。

9)积极开展市场调查,主动收集工程建设信息,参与项目追踪、公关、进行区域性市场开发和本项目后续工程的滚动开发工作。

10)强化现场文明施工,及时发现和妥善处理突发性事件。

11)做好项目部的思想政治工作。

12)协助公司完成项目的检查、鉴定和评奖申报工作。

13)负责协调处理项目部的内部与外部事项。

14)完成领导交办的其它工作。

5.2.2技术负责人岗位职责1)组织贯彻执行公司技术管理细则和国家颁布的有关行业标准,实现设计意图。

2)负责组织审核设计文件,核对工程数量,及时解决施工图纸中的疑问。

3)参加施工调查,组织施工复测,编制实施性施工组织设计,按规定报批后组织实施。

4)负责组织向施工负责人进行书面施工技术交底。指导、检查技术人员的日常工作。复核特殊过程、关键工序的施工技术交底。

5)检查、指导现场施工人员对施工技术交底的执行落实情况,及时纠正现场的违规操作。

6)办理变更设计及索赔有关事宜。

7)编制施工过程中的重大施工方案,并按规定及时向上级技术管理部门报审。

8)组织编制质量/环境/职业健康安全技术保证措施,及时纠正执行过程中产生的偏差。

9)推广运用“新技术、新工艺、新材料、新设备”,开展QC活动,组织技术攻关。结合工程实际,做好以高、新、难工程为对象、以创新工艺为核心的“工法”开发。

10)按时向有关方提报施工现场的各类生产信息报表、材料用料计划。

11)参与项目部内部成本财务分析。

12)组织、安排做好相关技术文件的编制、收集整理工作,及时编写施工技术总结,及时完成竣工文件的编制工作。

13)完成领导交办的其它工作。

5.2.3专业工程师岗位职责1)认真学习国家有关工程政策法规,认真学习工程专业技术知识,充分领会掌握招标文件的各项内容,不断提高自身的专业水平和管理水平。

2)负责所管理标段的工程管理工作,并做好所承担专业工程的技术管理工作,同时配合其它项目工程师作好其它专业工程管理工作。

3)项目工程师要进行现场检查的调查研究,准备掌握标段内工程施工、质量、进度、计量等全面情况。

4)建立项目工程师日志,记载标段内发生的有关事项。

5)随时掌握标段的工程进展和质量情况,解决工程实施过程中存在的各类问题。对关键性的重大事项(如重大质量事故和质量隐患、工程进展严重滞后、地方事宜严重影响施工、存在重大不安全因素或发生重大安全事故)要及时向有关领导汇报。

6)对现场违反操作规程,已经发生或可能发生的质量缺陷,潜在的不安全隐患,以及其它违反合同行为,有权力签发“项冃工程师备忘录”。内容分为:指出存在问题,令其采取改进措施,做出处罚决定。在质量问题上严格要求、严格把关,做到苛求质量,精益求精,如相同的问题重复出现三次,有权责令施工队进行停工、整顿。

7)加强施工现场管理,对工程的“关键部位”和“隐蔽工程”作为控制的重点。加强与驻地监理沟通,协同进行监督检查,采取有力手段,督促施工队加强管理,建造出坚固美观的优质工程。

8)项目工程师要定期参加标段每月组织的工地例会,熟练掌握所负责标段内工程项目的数

量、工序要求、技术标准等。熟悉合同文件条款,能随时提供标段内的相关情况。每月提交一份项目管理工作总结,对施工队的管理水平、质量状况、工程进度予以评价,指出存在的问题,分析症结所在,拿出改进意见。总结标段内具有推广价值的成功经验,以便全线相互交流,共同提高。

9)完成变更后的施工图设计。

10)完成领导交办的其它工作。

5.2.4施工员岗位职责1)项冃施工员对本项目的施工进度、质量、效益负主要责任,应认真执行现场规程,规程验评标准及《工程建设标准强制性条文》,确保工程质量、进度、效益全面达到投标目标。

2)参与图纸会审、审理和解决施工图中的疑难问题,碰到重大技术问题,负责和建设、监

理、设计三方联系,妥善解决。

3)下达生产任务,合理调配人力、才力、半成品、构件和施工机具,确保工程进度顺利进 行。 4)全面负责施工现场的技术工程和技术管理工程,坚持按图施工,实行分项分部工程前技 术交底,

并组织作业班组学习。

5)负责贯彻执行各项专业技术标准,严格执行验收规范的质量评定标准,组织自检、自查, 对质量

事故进行处罚,评定整改。

如对轴线、标高、坐标等的复核,对检查、记录隐蔽等资料的复核,

9)参加质量检查,隐蔽验收,竣工验收工作。 5.2.5安全员岗位职责 1)在项目经理领导下,负责项目部安全管理工作。 2)协助项目经理建立健全项目部安全生产管理体系,编制并完善各项安全制度。 3)负责编制项目部职业健康安全目标和管理方案并组织实施。

4)负责组织项目部人员学习贯彻相关法律法规及有关施工安全管理办法、规定。

5)负责检查施工现场的临时用电、施工机械的使用管理、特种作业人员的持证上岗、既有

线施工的要点和防护、季节性的施工方案实施、现场消防管理,以及施工现场坑、井、沟 和各种孔洞、易燃易爆危险场所、变压器、出入口、上料口等部位配备警示、提示、禁止 指令、标志等。

6)负责对施工组织设计中编制的安全技术措施进行重点检查。 7)负责班前安全教育每日安全检查,按规定填写记录。 8)负责各项安全报表的填报工作。

9)负责对分包方、相关方的安全教育和监督检查。

10)发生事故,执行相应的应急准备与响应预案,立即组织抢救和执行上报制度,并保护 好现场,

按规定参加事故调查。

11)完成领导交办的其它工作。

6)负责技术复核工作, 确保签证准确、可靠。

7)根据天气变化情况, 及时做好防寒、防冻、防暑等季节性施工措施。 8)负责填写施工日志, 书写本项目施工技术总结,绘制工程竣工图草图。

太阳能光伏发电施工组织设计

目录

第一章施工总体方案 1. 项目概况 50MW 并网光伏电站,场址位于,距离县城约5 公里。本工程共计50 个光伏发电单元,其中多晶硅光伏电池组件(固定支架安装)经串联后接入汇流箱,汇流箱经电缆汇入直流柜后,每2 台500kW逆变器形成1 个光伏发电单元。每1 个光伏发电单元与1 台1000kVA/35kV 箱式升压变组合;35kV 箱式升压变在高压侧并联,经35kV 电缆接入35kV 高压开关室,经汇集母线接入110kV升压站,通过1 回110kV 出线与金塔110kV 变电站相连。 、标的名称: 甘肃酒泉市金塔县粤水电50MW 并网光伏电站项目---土建施工、设备安装及电站运行调试

、招标范围: 1.2.1、F01~F50#固定式组件方阵(汇流箱、方阵接地、方阵至逆变室电缆敷设)施工及通电运行调试。 1.2.2、F01~F50#逆变器室内(逆变器、变压器等相关电气设备安装、逆变器室至生产楼高压室的电缆敷设)施工及通电运行调试。 1.2.3、生产楼GIS室、SVG室、接地变室、厂用变室、生产楼高低压室、中控室、二次室的相关变配电设备及控制设备安装、电缆导线敷设及连接、设备通电运行调试。 、项目所在地:甘肃酒泉市金塔县 、标的数量:50MW(具体按实际工程量为准) 资金来源 企业自筹资金。 交货地点与工期 1.6.1交付地点:甘肃酒泉市金塔县 1.6.2项目所在地:甘肃酒泉市金塔县 1.6.3计划工期:天 承包方式 总价承包 2. 工程范围 . 本合同包含的土建及安装项目(详见工程量清单)

. 电气各系统设备的到货验收、卸货、二次运输、保管、安装、试验、调试、试运行等工作。 2.2.1. 施工进度计划网络图(见附图) 2.2.2. 针对关键环节,确保工期拟采取的措施: 2.2.2.1. 加强工程管理,保证人员到位 成立“甘肃酒泉市金塔县粤水电50MW 并网光伏电站项目---土建施工、设备安装及电站运行调试”施工项目部,项目部所有工程技术管理人员,在工程正式开工前10天必须全部进入现场,专门负责本工程技术、质量、安全的工作人员,施工期间不再兼管项目部以外的其他工作。施工专业班组提前做好各项技术准备工作,熟悉图纸,在施工中出现的特殊情况及时反馈给监理、发包方,合理编排工期进度,按天、周、月及时调整,每周盘点工期,确保按计划工期完成。 2.2.2.2. 加大劳动力投入 本工程在劳动力投入方面,本着合理加大技术人员投入的原则,计划组织和挑选技术素质高,工作能力强的相关安装人员。根据工程进度提前5—10天保证各专业工种人员到位,并做好各工序前期施工安排及技术交底工作。施工投入的施工总人数应达到330人,并根据现场的实际情况,项目部随时同公司进行人员调配补充。 2.2.2. 3. 按工期进度要求合理安排各项施工工序 本次施工实行每日8小时工作方法,合理按施工组织中“施工计划网络图”计划进度要求的每道工序所需的日期完成每月的工作量,在施工准备阶段,做好施工图纸审查,对于图纸中发现的问题及时与设计、监理、

工商业屋顶分布式光伏发电系统可研报告

工商业屋顶分布式光伏发电系统可 研报告 目录

称............................................................................ (1) 二、地理位置........................................................................... (1) 三、太阳能资源........................................................................... (1) 四、工程地质........................................................................... (2) 五、区域经济发展概况........................................................................... . (2) 六、工程规模及发电量........................................................................... . (2) 七、光伏系统设计方案........................................................................... . (3) 八、光伏阵列设计及布置方案........................................................................... .. (3) 九、电力接入系统方案........................................................................... . (3) 十、监控及保护系统........................................................................... . (3)

光伏电站施工组织设计模板

一、编制依据及说明 我公司在认真阅读了本工程招标文件和对工程所在现场认真勘察的基础上,经过充分的研究和论证,以科学、严谨的态度编写本施工实施计划。本实施计划体现了我公司对本工程的总体部署及原则性做法。在编制过程中我们对施工管理目标、施工组织部署、施工进度计划及工期保证措施、施工技术措施、施工质量目标和保证措施、文明施工和安全生产防护措施、施工机械配置、降低成本措施、工程质量通病预防措施等诸多方面进行论证,以突出实施计划的科学性、可行性。 我们将依据本实施计划及其他有关文件确定的原则和方法,严格遵循我公司技术管理标准和质量体系文件,在施工图纸会审之后,编制详细的分部分项工程施工方案,经审批的《施工方案》是指导和规范工程施工的重要技术文件之一,以确保优质、高速、低耗、安全、文明地完成本工程的建设任务。 1、编制依据 a、本项目招标文件; b、对现场和周边的踏勘情况; c、国家行业及地方现行的相关法规、规范、规程及检验标准; d、本地区相关现场安全、文明施工的各种验评标准; e、本公司质量管理体系。

2、施工质量验收规范及相关规范、标准 1)《太阳光伏电源系统安装工程施工及验收技术规范》85:96 (参考); 2)《电气装置安装工程低压电器施工及验收规范》50254-96; 3)《电气装置安装工程1以下配线工程施工及验收标准》50258-96; 4)《电气装置安装工程电气设备交接试验标准》50150-91; 5)《电气装置安装工程母线装置施工及验收规范》149-90; 6)《电气装置安装工程电缆线路施工及验收标准》50168-92; 7)《电气装置安装工程接地装置施工及验收规范》50169-92; 8)《电气装置安装工程盘、柜及二次回路接线施工及验收规范》50171-92; 9)《建筑电气安装工程施工质量验收规范》50303-2002; 10)《电气装置安装工程电气照明装置施工及验收规范》50259-96; 11)《工程测量规范》50026-2007。 其他及本工程有关的施工及验收规范。以上规范和标准如有变化,以最新发布的为准。 3、编制原则 A、结合实际,突出重点,兼顾一般,周密部署,合理安排;

屋顶分布式光伏电站施工组织设计

目录 一、工程概况---------------------------------------------------------------2 二、编制依据---------------------------------------------------------------2 三、工期质量目标-----------------------------------------------------------2 四、施工准备---------------------------------------------------------------2 五、项目管理组织机构-------------------------------------------------------3 六、主要分部、分项工程施工方案---------------------------------------------7 七、资源配备计划及质量控制措施--------------------------------------------17 八、工期保证措施----------------------------------------------------------19 九、确保工程质量的技术组织措施--------------------------------------------21 十、成品保护--------------------------------------------------------------26 十一、季节性施工措施------------------------------------------------------27 十二、现场文明施工管理措施------------------------------------------------28十三、专项施工方案--------------------------------------------------------38 十四、施工总平面图--------------------------------------------------------47

光伏发电项目施工组织设计方案

光伏发电项目施工组织设计 编制: 审核: 批准: xx公司光伏电站项目部

编制日期:2015年7月2日

目录 第一章工程概况 (1) 第二章主要工作量清单 (4) 第三章施工进度计划 (5) 第四章施工组织机构设置和劳动力计划 (6) 第五章主要施工案 (9) 第六章施工技术和物资供应计划 (23) 第七章质量管理和质量保证 (25) 第八章安全生产和文明施工 (27) 第九章编制依据 (29)

第一章工程概况 1.1.概述: (1)项目名称:光伏发电项目 (3)建设规模:本期新建容量5.24MWp。 (4)工程概况:本光伏电站站址位于 项目地位于惠农区北部,地处最北端,东临黄河,西依贺兰山。拟建厂址选在工业园区北部京藏高速公路东侧(围约 4 平公里),建设地点为园区规划工业用地,围无高大建筑,场地开阔,地势平坦。规划用地旁即为京藏高速公路,园区道路纵横,交通便利。 本工程可由站外公路引接进场,设有7m宽的泥结碎路。从站区大门至变电站区设7m宽水泥路,光伏电站设有环形道路,宽度为4m的泥结碎路,检修维护便利。 光伏电站的太阳能电池板及光伏电站的逆变器和升压变压器均可通过公路运至光伏电站。 (5)施工单位: 太阳能资源及水文气象: 1.2.1 太阳能资源 地区全年日照3083.5h,太阳总辐射值全年为6063.4MJ/m2,其中4~10月太阳辐射总量可达4261.9MJ/m2,占全年总辐射量的70.3%,6月份最强为751.6MJ/m2。惠农区属全国日照最充足的地区之一,历年平均日照数为3083.5小时,最长年份1974年为3306.8小时,最少年份1964年为2858.1小时。各年份日照总数相差不大,各月日照时数比较,6月日照最长,为303.6小时;2月最短,为221.6小时。全年日照百分率为70%,居日照百分率之冠。 1.2.2 气象条件 惠农区光热充足,昼夜温差大,春暖升温快,夏热无酷暑,秋凉天气爽,冬冷不寒,宜于各类作物生长。区年平均温度8.8℃,极端最高气温39.7℃;年降水量167.5mm,年蒸发量2443.5mm;年平均风速2.9m/s,平均最大风速为28m/s。年平均日照时

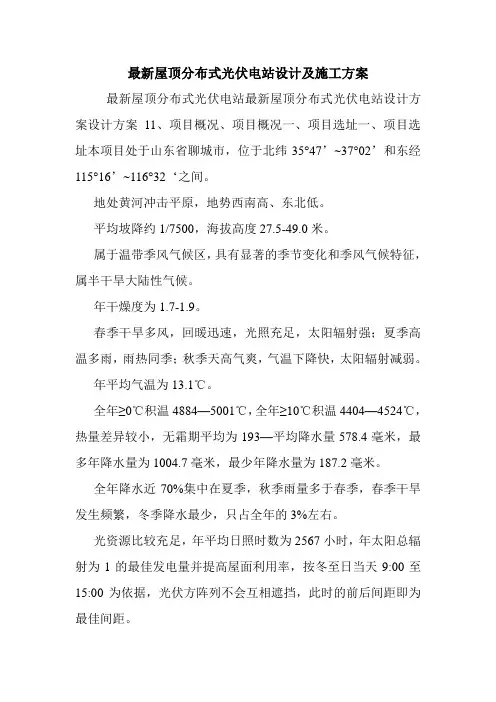

屋顶分布式光伏电站设计及施工方案范本

屋顶分布式光伏电站设计及施工方案

设 计 方 案 恒阳 6 月

1、项目概况 一、项目选址 本项目处于山东省聊城市,位于北纬35°47’~37°02’和东经115°16’~116°32 ‘之间。地处黄河冲击平原,地势西南高、东北低。平均坡降约1/7500,海拔高度27.5-49.0米。属于温带季风气候区,具有显著的季节变化和季风气候特征,属半干旱大陆性气候。年干燥度为1.7-1.9。春季干旱多风,回暖迅速,光照充分,太阳辐射强;夏季高温多雨,雨热同季;秋季天高气爽,气温下降快,太阳辐射减弱。年平均气温为13.1℃。全年≥0℃积温4884—5001℃,全年≥10℃积温4404—4524℃,热量差异较小,无霜期平均为193—201天。年平均降水量578.4毫米,最多年降水量为1004.7毫米,最少年降水量为187.2毫米。全年降水近70%集中在夏季,秋季雨量多于春季,春季干旱发生频繁,冬季降水最少,只占全年的3%左右。光资源比较充分,年平均日照时数为2567小时,年太阳总辐射为120.1—127.1千卡/cm^2,有效辐射为58.9—62.3千卡/cm^2。属于太阳能资源三类可利用地区。

结合当地自然条件,根据公司要求的勘察单选定站址,并充分考虑了以下关键要素: 1、有无遮光的障碍物(包括远期与近期的遮挡) 2、大风、冬季的积雪、结冰、雷击等灾害 本方案屋顶有效面积60m2,采用260Wp光伏组件24块组成,共计建设6.44KWp屋顶分布式光伏发电系统。系统采用1台6KW光伏逆变器将直流电变为220V交流电,接入220V线路送入户业主原有室内进户配电箱,再经由220V线路与业主室内低压配电网进行连接,送入电网。房屋周围无高大建筑物,在设计时未对此进行阴影分析。 2、配重结构设计 根据最新的建筑结构荷载规范GB5009- 中,对于屋顶活荷载的要求,方阵基础采用C30混凝土现浇,预埋安装地角螺栓,前后排水泥基础中心

光伏项目施工组织设计.doc

中卫市香山Wp农光互补发电项目 施工组织设计 1.综合说明 1.1.编制依据 《中卫市香山Wp农光互补发电项目施工招标文件》、图纸及补遗文件。 国家现行的与工程施工有关的法律、法规、规范、标准及招标人有关安全施工管理的规定。 招标人对本次投标的有关规定。 现场踏勘和从现场调查、采集、咨询所获取的资料。 施工合同。 我方拥有的科技成果、工法成果、机具装备、技术水平及多年来在类似工程施工中积累的丰富施工经验。 1.2.工程概述 工程名称:中卫市香山Wp农光互补发电项目 工程地址: 工程造价: 建设单位: 设计单位: 监理单位: 计划工期: 工程规模: 1.2.1.工程内容 中卫市香山Wp农光互补发电项目(一期)施工主要工程内容为: 1)土建部分包括场地清淤及填土工程、光伏组件基础、逆变器基础、电缆沟、检修道路、清洗给水管路等。

2)安装部分包括光伏组件及支架安装、逆变器及配电柜安装、汇流箱安装、电缆敷设、逆变器室的照明通风、光伏发电组件及逆变器的接地系统、监视系统。 1.2.2.工程特点 1.2.2.1.设计技术特征 1.2.2.1.1.场地填土、平整 1)回填及硬化深度要求: 场地回填和平整后地坪面标高为+2.500米(绝对标高); 平整后地坪面以下2.5m深度范围内为回填土层、淤泥硬化层;填土层的压实系数不低于0.94,并不得直接使用淤泥用作回填土,如果需要利用淤泥用作回填必须经过炝灰处理,不适宜炝灰硬化处理的腐泥应清除。 2)填土土料选择: 优选级配良好的砂土或碎石土或粉质粘土、粉土作填料时,其最优含水量通过击实试验确定; 不得使用未经炝灰处理的淤泥、耕土、冻土、膨胀性土、液化土以及有机质含量大于5%的土作填料。 3)回填夯实要求 压实填土在铺填料前,清除或处理场地内填土层地面以下的耕土、植被土,地坪面以下2.5m深度范围外软弱土层必须硬化处理。填土分层填料的厚度、分层压实的遍数,根据所选用的压实设备通过试验确定。地基承载力特征值应根据现场原位测试(静荷载试验、静力触探等)结果确定。 压实填土的施工缝各层错开搭接,在施工缝搭接处,适当增加压实遍数。压实填土施工结束后,及时进行基础施工。 设置在斜坡上的压实填土,当天然地面坡度大于0.2时,在天然斜坡面开挖抗滑台阶,抗滑台阶水平宽度≥1.5m,相邻抗滑台阶水平间距≤10m。

屋顶分布式光伏电站设施工方案

屋顶分布式光伏电站 施工方案

第一章、编制说明 第一节、编制目的 本施工组织设计是光伏发电项目第一阶段提供较为完整的纲领性文件,我们将依据设计图纸和现场施工条件编制可操作的施工组织设计,以其用来指导工程施工与管理,确保优质、高效、安全文明地完成工程施工任务。 第二节、编制说明 1、本项目位于XXXX,不管在经济和文化上都有着自己深厚的基础和强劲的发展势头,各项基础设施已日臻完善。 拟建的光伏发电项目将改善城市及当地环境,提高城市品位将起到重要的作用。 2、严格按照国家及地方管理的有关规定,对施工现场进行管理,建立人员档案制度。 3、严格按照国家质量标准和有关规定组织施工,实施本项目的质量体系工作。 4、针对本工程的特点,结合、在工程建设施工中所积累的实践经验和在以往同类型工程施工成功经验,本着实事求是的科学态度,编制本工程的施工组织设计。 第三节、编制依据: 1、依据该项目设计图。 2、国家及地方现行的施工验收规范、规程、标准、规定等; 《太阳光伏电源系统安装工程施工及验收技术规范》 《陆地用太阳电池组件总规范》 《低压成套开关设备基本试验方法》

《低压成套开关设备》 《系统接地的型式及安全技术要求》 《低压电器基本试验方法》 《钢结构设计规范》 《中华人民共和国工程建设标准强制性条文》(电力工程部分) 《电气装置安装工程电气设备交接试验标准》 《电气装置安装工程电缆线路施工及验收规范》 《电气装置安装工程接地装置施工及验收规范》 《建筑电气工程施工质量验收规范》 第二章、工程概况 第一节、工程总体概况 1、地理条件: 该项目位于XXXX市,交通便利、地势平坦,现场布置条件好,适宜施工。 2、建设条件: (1)丰富的太阳光照资源,保证很高的发电量; (2)便利的交通、运输条件和生活条件,为施工提供充足的运输工具; (3)建设点场地开阔、平坦,非常符合建设光伏电站; 3、工程内容: 本项目屋顶有效面积60m2,采用260Wp光伏组件24块组成,共计建设6.44KWp屋顶分布式光伏发电系统。系统采用1台6KW光伏逆变器将直流电变为220V交流电,接入220V线路送入户业主原有室内进户配电箱,再经由220V线路与业主室内低压配电网进行连接,送入电网。 第二节、项目总工期

光伏发电项目安全文明施工方案

一期10MW光伏发电项目安全文明施工实施细则

目录 一、工程概况 (4) 二、文明施工、安全生产工程依据 (4) 三、项目部对工程项目文明施工管理目标 (5) 四、项目部文明施工管理人员配备计划及岗位职责 (5)

五、文明施工及环境管理组织结构 (5) 六、项目部在施工阶段的文明施工的工作流程 (5) 七、项目部文明施工管理工作方法及措施 (6) 八、管理制度 (7) (一)、施工现场文明施工管理制度 (7) (二)、防火消防安全制度 (8) (三)、临时用电定期安全检查制度 (9) (四)、宿舍管理制度 (9) (五)、卫生管理制度 (10) (六)、卫生间卫生制度 (10) (七)、门卫制度 (10) (八)、治安保卫制度 (11)

一、工程概况 一期10MW并网光伏发电项目是由清源新能源有限公司投资建设的大型并网光伏电站,实际规模为10MW。本项目建设场地位于省市单县黄岗镇。选用多晶硅组件255wP 共39210块,每个发电单元由2台500kw并网逆变器、12台交流汇流箱与1台1500kVA、35kV箱式升压变电站组合而成。采用分块发电、集中并网方案。光伏组件方阵采用固定式安装。 二、文明施工、安全生产工程依据 依据和地方制定的与建设工程有关的法律法规、规规程、标准条文,公司贯彻质量、环境、职业健康安全管理体系文件,以及有关安全管理制度,对该工程进行文明施工、安全生产管理。具体文件如下: 1、《中华人民国和建筑法》 2、《中华人民国合同法》 3、《建设工程安全生产管理条例》(中华人民国国务院令第393号文) 4、《职业健康安全管理体系规》(GB/T 280011-2001) 5、《建设工程施工合同》 6、《建筑施工安全检查评分准》 7、《建筑现场临时用电安全技术规》(JGJ46-88) 8、《建筑施工高处作业安全技术规》(JGJ80-91) 9、《建筑施工扣件式钢管脚手架安全技术规》(JGJ130-210) 10、《建筑机械使用安全技术规程》(JGJ33-2001) 11、《建筑设计防火规》(GBJ16-87) 12、《市文明施工管理办法》

屋顶光伏电站支架强度及屋面载荷计算

屋顶光伏电站支架强度及屋面载荷计算 1 工程概况 项目名称:江苏省*****中心小学49KW光伏屋顶 工程地址:江苏省*** 设计单位:上海能恩太阳能应用技术有限公司 建设单位:******有限公司 结构形式:屋面钢结构光伏支架 支架高度:0、3m 2 参考规范 《建筑结构可靠度设计统一标准》GB50068—2001 《建筑结构荷载规范》GB50009—2001(2006年版) 《建筑抗震设计规范》GB50011—2010 《钢结构设计规范》GB50017—2003 《冷弯薄壁型钢结构设计规范》GB50018—2002 《不锈钢冷轧钢板与钢带》GB/T3280—2007 3设计条件: 太阳能板规格:1650mm*990mm*50mm 混凝土屋顶太阳能板安装数量:200块 最大风速:27、5m/s 平坦开阔地域 太阳能板重量:20kg 安装条件:屋顶 计算标准:日本TRC 0006-1997 设计产品年限:20年 4型材强度计算 4、1 屋顶荷载得确定 (1)设计取值: ①假设为一般地方中最大得荷重,采用固定荷重G与暴风雨产生得风压荷重W 得短期复合荷重。 ②根据气象资料,扬中最大风速为27、5m/s,本计算最大风速设定为:30m/s。 ③对于混凝土屋面,采用最佳倾角安装得系统,需要考虑足够得配重,确保组件方阵得稳定可靠。 ④屋面高度20m。 4、2 结构材料: C型钢重量:1、8kg/m

截面面支架尺寸(mm) 41*41*2 安装角度 25° 材料镀锌 截面面积(A) 277 形心主轴到腹板边缘得距离 1、4516E+01 形心主轴到翼缘尖得距离 2、6484E+01 惯性矩 Ix 8、3731E+04 惯性矩 Iy 4、5694E+04 回转半径 ix 1、7386E+01 回转半径 iy 1、2844E+01 截面抵抗矩 Wx 4、0844E+03 截面抵抗矩 Wx 4、0844E+03 截面抵抗矩 Wy 3、1478E+03

光伏发电工程施工组织设计方案

光伏发电施工组织设计方案项目单位:XXXX

工程名称:XXXX xxxx 2019年7月

目录 、工程概况及特点7. 1.1工程概况7 . 1.2工程特点7 . 二、施工现场组织机构 2.1施工组织设计 2.1.1项目管理 2.1.2组织结构9. 2.1.3项目团队10 2.2现场组织管理.1. 0. 2.2.1项目经理11 2.2.2项目技术负责人 1. 1 2.3主要职责范围 1. 1 2.4公司本部对本项目的保障作用.1 2 三、技术方案13 3.1术语和定义13 3.2系统结构.14 . 3.2.1主系统结构.14 . 3.2.2光伏电站系统结构15 3.2.3光伏电站设备配置及要求 1. 6 3.2.4光伏电站功能要求17 3.2.5信息交换17

3.3功能和性能要求21 3.3.1总体要求21 3.3.2性能指标22 3.2.3技术指标23 3.2.4数据采集与监控24 3.2.5光伏电站功率预测27 3.2.6光伏电站有功自动控制 2.8 . 3.2.7光伏电站无功电压控制 2.9 . 四、施工方案30 4.1总则30 4.2施工流程 3.0 . 4.3施工前的准备.3. 0. 4.3.1施工工具的准备 3.0 . 4.3.2施工计划安排31 4.4到货验收31 4.4.1现场清点设备31 4.4.2签字确认31 4.5硬件组屏加电调试32 4.5.1注意事项32 4.5.2安装流程32 4.6系统配置原则.3. 3. 4.6.1应用软件配置34

5.3.2质量保证体系 ....................................................................................................... 42 ........ 5.4质量管理措施 ................................................................................................................... 42 .......... 5.4.1管理措施 42 5.4.2关键工序的质量控制 43 5.4.3工艺与质量要求 43 六、安全目标、安全保证体系及技术组织措施 4.4. 6.1安全管理目标及指导方针 44. 6.2安全管理组织机构及主要职责 (44) 6.2.1安全管理组织机构图 .................................................... 44 6.2.2安全管理部门及人员的主要职责 (45) 6.3安全管理制度及办法 ...................................................................................................... 46 ........ 4.7.2调试流程 .................................................................... 38 ........... 4.7.3编写验收资料 ................................................................ 39 ........... 4.8作业安全重点 五、质量目标、质量管理体系及技术组织措施 5.1质量方针 .................................................................... 40. 5.2质量目标 ................................................................... 40. 5.3质量管理组织机构及主要职责 .. (40) 5.3.1质量管理部门的主要职责 (40) 七、售后服务维修 (48) 4.6.2硬件参考配置 ............................................................................................................... 34 ......... 4.7整体联调 .................................................................................................................................. 36 ............ 4.7.1注意事项 ........................................................................................................................ 36 ........... .39 4.0.

工商业屋顶光伏电站设计建设全攻略

工商业屋顶光伏电站设计建设全攻略(附配置清单) 工商业屋顶面积大,用电需求量大,安装光伏发电站之后不仅可以满足日常用电量,多余电量还可以并入国家电网换取收益。 那工商业光伏电站如何建设呢下面就跟着小编来看看吧。 1确定安装容量 确定光伏电站的安装位置,电站不能有建筑、树木遮挡形成阴影;根据可用面积估算电站容量,每平方米可安装组件容量为100W左右。 以一个可用面积为1000平米;的屋顶为例,可建设一个约100kW的电站。 2选择并网方式 收益=度电补贴+卖电收益+节省电费 自发自用,余电上网并网模式适合白天用电量较大的厂房,自用比例越高,成本回收周期越短。 全额上网 收益=度电补贴+卖电收益 全额上网并网模式适合白天用电量较少的厂房,并网简单,享受全额上网电价。 3设备选型 光伏组件 根据项目要求、成本、转换效率和可用面积、选择单晶或者多晶组件。 按某品牌多晶硅电池板参数:选取275Wp组件396块,总功率。 光伏逆变器

光伏逆变器组件总功率为,根据逆变器的最大直流输入功率,33K机器单台最大直流输入功率36300W,选择三相三路MPPT逆变器Suntrio Plus 33K机器3台 交流汇流箱 交流汇流箱交流汇流箱根据项目所选用的逆变器台数,选取多汇一汇流箱 ①汇流排; ②电流互感器; ③防雷器; ④支路空开; ⑤电流/电压表; ⑥汇流断路器; 逆变器与组件的匹配电压要求: 1)组串开路电压处于逆变器的MPPT电压范围内并且大于启动电压; 2)同一路MPPT中,不同组串中组件并联数量相同,所串联的电池板规格一致; 电流要求:组串并联后电流不大于逆变器最大输入电流; 电缆要求:组件串并联中要求电缆接线合理,尽量减少直流电缆长度,避免损耗。 正确连接 错误连接 交直流线缆直流电缆要求:直流电缆一般选择光伏认证专用线缆,目前常用的是PV1-F 1*4mm。光伏阵列到逆变器的直流电缆长度应尽可能短,以减少线缆上的功率损耗。

光伏发电项目施工组织设计

实用文案 光伏发电项目施工组织设计 第一章、编制说明 第一节、编制目的 本施工组织设计是光伏发电项目第一阶段提供较为完整的纲领性文件,我们将依据设计图纸和现场施工条件编制可操作的施工组织设计,以其用来指导工程施工与管理,确保优质、高效、安全文明地完成工程施工任务。 第二节、编制说明 1、本项目位于山东聊城,不管在经济和文化上都有着自己深厚的基础和强劲的发展势头,各项基础设施已日臻完善。 拟建的光伏发电项目将改善城市及当地环境,提高城市品位将起到重要的作用。 2、严格按照国家及地方管理的有关规定,对施工现场进行管理,建立人员档案制度。 3、严格按照国家质量标准和有关规定组织施工,实施本项目的质量体系工作。 4、针对本工程的特点,结合、在工程建设施工中所积累的实践经验和在以往同类型工程施工成功经验,本着实事求是的科学态度,编制本工程的施工组织设计。 第三节、编制依据: 1、依据该项目设计图。 2、国家及地方现行的施工验收规范、规程、标准、规定等; 《太阳光伏电源系统安装工程施工及验收技术规范》 《陆地用太阳电池组件总规范》 《低压成套开关设备基本试验方法》 《低压成套开关设备》

《系统接地的型式及安全技术要求》 《低压电器基本试验方法》 《钢结构设计规范》 《中华人民共和国工程建设标准强制性条文》(电力工程部分) 《电气装置安装工程电气设备交接试验标准》 《电气装置安装工程电缆线路施工及验收规范》 《电气装置安装工程接地装置施工及验收规范》 《建筑电气工程施工质量验收规范》 第二章、工程概况 第一节、工程总体概况 1、地理条件: 该项目位于山东聊城市,交通便利、地势平坦,现场布置条件好,适宜施工。 2、建设条件: (1)丰富的太阳光照资源,保证很高的发电量; (2)便利的交通、运输条件和生活条件,为施工提供充足的运输工具; (3)建设点场地开阔、平坦,非常符合建设光伏电站; 3、工程内容: 本项目屋顶有效面积60m2,采用260Wp光伏组件24块组成,共计建设6.44KWp屋顶分布式光伏发电系统。系统采用1台6KW光伏逆变器将直流电变为220V交流电,接入220V线路送入户业主原有室内进户配电箱,再经由220V线路与业主室内低压配电网进行连接,送入电网。 第二节、项目总工期 拟计划工期为年月至年月,具体工程按合同约定执行。 第三章施工组织管理

分布式光伏发电项目施工组织设计

柳埠街道办事处分布式光伏发电项目 (第一标段) 技 术 部 分 山东亿利丰泰建设工程有限公司

第一章项目概况 一、工程概况 1、项目名称:柳埠街道办事处分布式光伏发电项目 2、工程地点:济南历城区柳埠街道办事处所辖22个贫困村 3、工期:45日历天。 4、济南历城区柳埠街道办事处计划在22个贫困村建设光伏发电项目,本项目为第一标段,分别有如下11个村落: ①绰沟村(40kw 利用村委会屋顶400m2 ) ②上海村(20kw 利用村委会屋顶150m2 ) ③涝峪村(20kw 利用办公室及1户民房屋顶200m2) ④北坡村(30kw 利用村委办公室及1户民房屋顶300m2) ⑤枣园村(30kw 利用村委会及1户民房屋顶300m2) ⑥唐家沟(20kw 利用危房改造户屋顶180㎡) ⑦川道村(40kw 利用村委会和冷库屋顶480m2) ⑧青水圈(30kw 利用4户民房屋顶460m2) ⑨蔡峪村(30kw 利用2户有证民房屋顶330m2) ⑩车子峪(30kw 利用办公室和3户民房屋顶455m2) 11 长峪村(20kw 利用民房屋顶250m2) 二、编制依据 本光伏发电系统施工方案根据招标文件要求、工程量清单、现行施工规范标准及

相关强制性条文、建筑质量管理条例等编制而成。我公司将按照施工承包合同的要求,将根据有关部门资料,以本方案为依据,制定更加完善、详尽的光伏发电系统施工方案。 三、编制原则 1适用、经济、安全、合理。 2结合实际,突出重点,兼顾一般,周密部署,合理安排。 3平行流水、均衡作业,网络技术控制,保证工期。 4规划创优,方案切实,措施到位,确保质量。 5推广使用新技术、新工艺。 四、执行标准及规范总汇 ①《工程测量规范》 ②《钢结构设计规范》 ③《施工现场临时用电安全技术规范》 ④《钢结构工程施工质量验收规范》 ⑤《建筑机械使用安全技术规范》 ⑥《建筑施工安全检查标准》 ⑦《建筑安装工程质量检验评定统一标准》 ⑧《电气装置工程及验收标准》 ⑨《建筑装饰装修工程质量验收规范》 ⑩《太阳光伏电源系统安装工程施工及验收技术规范》 11 《铝合金建筑型材》

太阳能光伏发电项目施工组织设计

施工组织设计 第一章编制说明 一、综合说明 本施工组织设计为大型土方工程的主要措施。本工程特点为施工工期短、质量标准高、施工难度大、现场困难多、公司认真学习施工图纸及相关文件,严肃、认真、细致地进行施工组织设计。我们在本工程施工过程中将与建设单位、监理单位通力合作,全力以赴,精心组织、科学管理、保证工期、保证质量、保证安全, 将该工程建设好。经认真审阅工程的设计方案, 勘察了现场; 根据本工程项目的具体实际情况, 组建了强有力的项目组织管理机构和经验丰富的施工队伍。制定周密细致的施工进度计划,投入足够的机械设备。建立完善的工程技术、质量管理保证体系和安全生产、文明施工管理保证体系; 制定了符合本工程实际的施工计划、 人力资源、工程质量、施工安全、文明施工、材料、机械设备等各项管理得到规章制度和保证措施,以满足本工程项目工期、质量、安全等各项功能的要求。 二、施工目标 1、工期目标 按建设单位对施工进度的总体要求。 2、工程质量目标 合格。 3、工程安全目标 施工期间零安全事故。 三、编制依据 《中华人民共和国建筑法》 2011年 4月版

《中华人民共和国安全生产法》 2014年 12月版《中华人民共和国消防法》2009年 5月版 《强夯地基技术规程》 YBJ 25-92 《建设工程质量管理条例》 2013年 4月版 《建设工程安全生产管理条例》 2016年 1月版 《建筑工程施工现场管理规定》 2013年 1月版 《建筑机械使用安全技术规程》 JGJ 33-2012 《测量规范》 GB 50026-2007 《建筑工程施工质量验收规范》 GB 50300-2013 《建筑施工土石方工程安全技术规范》 JGJ180-2009 我们通过对该工程项目现场查看、对招标文件仔细阅读及理解, 针对本工程所处地理位置的地形、地质、水文、气候等特点,结合类似工程的施工经验 , 我们在 编制施工组织设计时, 将突出以下原则:质量创优原则 工程质量是我公司经营管理的核心, 我公司将以 ISO 国际质量体系标准的要求, 建立完善的工程质量保证体系, 配备精干的工程管理、技术人员和经验丰富的施工队伍,以先进的施工技术、精良的设备、科学的管理,建造精品工程,施工中将认真贯彻质量方针,严格质量 管理,保证质量体系的有效运行。依靠技术进步和创新,确保本工程达到优良工程标准。 进度保证原则 根据招标文件对本工程的总工期目标要求, 编制科学的施工措施方案,施工进度计划实施网络控制,科学合理地配置资源,重点做好工序间的衔接,进度实时监控,以 确保实现工期目标。

屋顶分布式光伏电站设计及施工方案

设计方案 恒阳2017年 6 月

1、项目概况 一、项目选址 本项目处于山东省聊城市,位于北纬35°47’~37°02’和东经115°16’~116°32 ‘之间。地处黄河冲击平原,地势西南高、东北低。平均坡降约1/7500,海拔高度27.5-49.0米。属于温带季风气候区,具有显著的季节变化和季风气候特征,属半干旱大陆性气候。年干燥度为1.7-1.9。春季干旱多风,回暖迅速,光照充足,太阳辐射强;夏季高温多雨,雨热同季;秋季天高气爽,气温下降快,太阳辐射减弱。年平均气温为13.1℃。全年≥0℃积温4884—5001℃,全年≥10℃积温4404—4524℃,热量差异较小,无霜期平均为193—201天。年平均降水量578.4毫米,最多年降水量为1004.7毫米,最少年降水量为187.2毫米。全年降水近70%集中在夏季,秋季雨量多于春季,春季干旱发生频繁,冬季降水最少,只占全年的3%左右。光资源比较充足,年平均日照时数为2567小时,年太阳总辐射为120.1—127.1千卡/cm^2,有效辐射为58.9—62.3千卡/cm^2。属于太阳能资源三类可利用地区。 结合当地自然条件,根据公司要求的勘察单选定站址,并充分考虑了以下关键要素: 1、有无遮光的障碍物(包括远期与近期的遮挡) 2、大风、冬季的积雪、结冰、雷击等灾害

本方案屋顶有效面积60m2,采用260Wp光伏组件24块组成,共计建设6.44KWp 屋顶分布式光伏发电系统。系统采用1台6KW光伏逆变器将直流电变为220V 交流电,接入220V线路送入户业主原有室内进户配电箱,再经由220V线路与业主室内低压配电网进行连接,送入电网。房屋周围无高大建筑物,在设计时未对此进行阴影分析。 2、配重结构设计 根据最新的建筑结构荷载规范GB5009-2012中,对于屋顶活荷载的要求,方阵基础采用 C30混凝土现浇,预埋安装地角螺栓,前后排水泥基础中心间距0.5m 。每横排之间间距为0.5m,便于组件后期的安装和维护。方便根据实际需要设计安装角度。

光伏发电工程施工组织设计方案

光伏发电工程施工组织设计 一、编制依据 1.1编制说明 编制本施工组织设计是以达到保质、保量、按期、高效完成施工任务为目的,通过对施工生产的物质组织、生产力组织、施工条件组织以及生活条件组织,使施工工作能连续、均衡、有计划的进行,编制中严格按照施工文件合同和施工图纸的有关容,和通过对施工现场的实际踏看情况,并结合我公司以往类似工程的施工经验,以高质量、高效率的施工要求为原则,通过多种方案比较后进行本施工组织设计的编制,以确保各项拟定目标的按期实现。 1.2编制依据 1、黑河水电50MWp光伏电站项目工程合同文件和会议纪要。 2、本工程设计图纸。 3、地质勘察资料。 4、引用我公司质量保证手册、有关程序文件以及相关的作业指导书。 5、施工现场实际勘察情况。 6、现行国家有关规范、规程和标准: 一、电气仪表安装工程验收规范 1、《电气装置安装工程电缆线路施工及验收规范》GB50168 - 92 2、《电气装置安装工程接地装置施工及验收规范》GB50169 -92 3、《电气装置安装工程低压电器施工及验收规范》GB50254 - 96 4、《电气装置安装工程1KV及以下配线工程施工及验收规范》 GB50258 -96 5、《电气装置安装工程电气照明装置施工及验收规范》GB50259 -96

6、《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257 — 96 7、《爆炸危险场所电气安全规程》 二、质量检验评定标准 1、《建筑安装工程质量检验评定统一标准》化GBJ300 — 88 2、《建筑采暖卫生与煤气工程质量检验评定标准》 GBJ302 — 88 3、《建筑电气安装工程质量评定标准》 GBJ303 — 88 4、《建筑工程施工质量统一标准》GB50300-2001 5、《施工现场临时用电安全规范》JGJ50194-99 6、《建筑机械使用安全技术规程》JGJ33-99 7、《建筑施工高处作业安全技术规范》JGJ80-91 8、《机械设备安装工程施工及验收通用规范》GB50231-2002 9、《建筑电气工程施工及验收规范》GB50303-2002 10、《太阳光伏电源系统安装工程施工及验收技术规范》(送审稿) 11、《钢结构设计规范》GB50017-2003 12、《钢结构施工验收规范》GB50205-2005 三、其他标准 1、《建筑工程施工现场供用电安全规范》 GB50194 — 93 2、《施工现场临时用电安全技术规范》 JGJ46 — 88 3、《建筑施工安全检查评分标准》 JGJ59 — 99 4、《建筑施工高处作业安全技术规范》 JGJ80 — 91 1.3编制原则 1、科技领先原则 结合本公司在类似工程中取得的成功经验,并学习国内外优秀企业的管理机制,针对本工程的特点,用科技领先的原则指导施工。 2、管理人员优化组合原则 针对本工程的实际情况,我公司将派具有丰富施工经验的优秀工程技术人员和管理人员组

屋顶光伏发电项目设计方案

***镇***屋顶光伏发电项目设计方案 ***有限公司 二零一六年八月

一、项目简介 1、建设地点 ***办公楼屋顶光伏发电项目位于***市***镇***,省道228公路以西,区位条件优越。周围无高大建筑,遮挡阳光。道路四通八达,交通便捷。 2、建设内容和建设规模 (1)主要建设内容:屋顶安装84.56KWp光伏发电项目。 (2)建设规模: ***办公楼屋顶光伏发电项目,可利用屋顶共三栋建筑,分为1-3号。1号楼为为地上五层平屋顶建筑,一至五层均为办公用房,2号楼为地上两层平屋顶建筑,均为办公用房,3号楼为地上两层平屋顶建筑,均为办公用房。 ***镇***屋顶俯瞰图

3、屋顶现状图 屋顶现状图 屋顶现状图

二、气候概况及光照资源 1、气候概况 位置境域: ***位于***,地处河南省最北部、太行山脉东麓,处于河南、山西、河北三省交汇处,东与安阳县、鹤壁市鹤山区、淇滨区接壤,南与辉县市、卫辉市为邻,西与山西省平顺县、壶关县毗连,北隔漳河与河北省涉县相望。全市总面积2046平方千米,其中山坡、丘陵占86%,耕地76万亩。市区面积约30平方公里,市区海拔306.8米。截止2015年,全市总人口105.97万,人口密度每平方公里517.94人,是我国人口密度较高的县级市之一,市区人口近30万。***市地理位置优越,自古为兵家必争之地,东望大海,西通晋陕,南依中原,北连京畿,乃南下北上、东进西达、三省通衢之要地,人称“金三角”,史书有“卫弃之而弱,晋有之而霸”的记载。 地形地貌: ***市境内多山,山地、丘陵占86%。地势西北高东南低,境内海拔最高处是四方垴(海拔1632米),最低处位于五龙镇东北部(海拔200左右),市区海拔306.8米。***地处太行山东麓,属于华北地震带,境内断层较多,大多属于正断层。最大的断层位于***盆地的西部并延长到北部,长35公里,断层面倾向东,倾角50-80度,垂直断距1000米。此外还有4处较大的断层和众多小断层。***大部广泛分布着石灰岩,多裂隙、溶洞,致使地表水极易散失。在有隔水层的地方,地下水埋藏较深,开采相当困难。在太行山东麓,地表被强烈侵蚀,多陡崖、峡谷,造成了太行山与***地面的巨大高差,形成了太行山悬崖峭壁的雄伟画卷。 气候条件:
