金科·集美嘉悦二期M01-04/04地块一标段1#-7#楼及对应车库工程石膏砂浆抹灰

编制单位:重庆拓达建设(集团)有限公司

编制日期:二O一九年二月

目录

第一章工程概况 (3)

第二章编制说明............................................ ..3 第三章施工准备. (4)

第四章施工进度计划...................................... (5)

第五章施工方法 (6)

第六章质量保证措施 (7)

第七章安全文明施工注意事项 (8)

一、工程概况

我司承接的金科.集美嘉悦二期01-04/04地块1~7#楼、车库、商业用房土建及普通水电安装工程项目位于重庆市北碚区蔡家镇,由重庆金科汇茂房地产开发有限公司开发,由中国建筑西南勘察设计研究院有限公司进行地勘勘察、重庆侨恩创源建筑设计有限公司设计、由重庆新鲁班工程监理有限公司进行项目监理,该工程是集商业、住宅、车库及附属设施为一体的大型居住社区。本工程承包范围为北碚区金科.集美嘉悦一期二标段,由7栋高层(1~7#楼)、1个地下车库、商业用房及附属设施组成。使用地面积136123㎡,总建筑面积为454922.59,地上面积为342074.88㎡,地下面积为112847.71㎡,其中1~7#楼及部分车库、商业用房建筑面积为160160.3㎡。1#楼25层/-2层、2#楼33层/-2层、3#楼33层/-2层、4#楼18层/-2层、5#楼18层/-2层、6#楼33层/-2层、7#楼18层/-2层,商业服务网点在住宅小区一侧均为二层,地下车库-2层。

该项目工程量较大,工序多,故用工人数较庞大,现我项目针对石膏砂浆抹灰的具体落实情况作以下阐述:

二、编制说明

本工程是位于重庆市北碚区蔡家镇金科·集美嘉悦二期01-04/04地块1# 2# 3#、6#石膏砂浆内墙饰面工程。项目为一栋超高层建筑。粉刷面积约为19.4万平方。编制依据:

1、《抹灰石膏》(GB/T28627-2012)

2、《砌体结构工程施工质量验收规范》(GB50203-2011);

3、《建筑装饰装修工程质量验收规范》(GB50210—2001);

4、《建筑工程施工质量验收统一标准》(GB50300—2013);

5、《抹灰砂浆技术规程》(JGJ-T220-2010);

6、本工程施工蓝图

三、施工准备

1、材料性能要求

粉刷石膏是以建筑石膏粉为基料,加入多种添加剂和填充料等配制而成的一种白色粉料,是一种新型装饰材料,其质量需符合《抹灰石膏》GB/T28627-2012的规定。

1、分类:本工程采用粉刷石膏,强度MPa5.0。

2、细度:喷涂石膏的细度以1.0mm和0.2mm方孔筛的筛余百分数计,其值不应大于下述规定:

1.0mm方孔筛筛余面层粉刷石膏为0;0.2mm方孔筛筛余面层粉刷石膏为≦40。

3、凝结时间:喷涂石膏的初凝时间应不小于60min,终凝时间应不大于8h。

4、可操作时间:喷涂石膏的可操作时间应不小于30min。

5、强度:喷涂石膏的强度应不小于下列规定:抗折强度2.0,抗压强度5.0。

2、作业条件

必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。

抹灰前应先检查门窗框安装位置是否正确,与墙体连接是否牢固。

将过梁、构造柱、剪力墙表面凸出部分混凝土剔平。对蜂窝、麻面、露筋等缺陷应修补处理到位;脚手眼应堵严,外露钢筋头、铁丝头等要剔除,窗台需补齐;内隔墙与楼板、梁底等交接处应用斜砖砌严。

管道穿越墙洞、楼板洞应及时安防套管,并用1:3水泥砂浆或细石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。

墙面基层表面的灰尘、污垢、油渍、模板皮等应先清除干净,并浇水湿润。

根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,以便操作。

室内大面积施工前先做样板间,经项目管理部、监理部共同鉴定合格后再大面积施工。

3、工具准备

灰桶、灰槽、靠尺、托线板、刮杠或刮板、木抹子、铁皮抹子、阴阳角抹子、粉线包、线坠、方尺、工具袋等。

四、施工进度计划

(1)施工进度总体控制计划

按工业化大穿插施工将每层的石膏砂浆抹灰控制在四天以内

(2)施工作业计划

为了保证总体计划的实现,施工中还要编制每月,每周每天作业计划,实行大节点,细控制。层层目标分解,建立动态计划模式。主动控制与被动控制相结合,及时纠正偏差,以日作业计划保证周作业计划,周作业计划保证月作业计划,月计划保证工期。确保工期准点到达。

(3)保证施工进度措施

为了保证工程在计划内完场,需要在施工组织,技术管理,材料设备上采取相应措施,才能确保施工进度的实现。

a建立有力的现场施工管理,选择一批业务素质好,技术水平高的班组长,职责分明,指挥畅通。

b管理严格规范

c施工准备严密充分

d工艺安排合理紧凑

e施工协调统筹得当

f施工计划有条不紊

g发挥机械化施工的优势

五、施工方法

1、工艺流程

施工准备→基层清理→配制料浆→墙面贴灰饼、作标筋→墙面适量喷水湿润→刮抹浆料→刮平压实→压光→检查验收→清理

2、工艺要点

(1)基层处理

将基层灰尘、油污清除干净,对基层表面的凹凸不平和孔洞进行处理(凹处用砂浆分遍补实抹平,凸处凿平,孔洞用细石砼或膨胀水泥砂浆堵严抹平),使基层平整、牢固;同时对基层表面适量喷水湿润,但对明显潮湿的墙和有水珠的墙面,应该暂缓施工。

砖墙和混凝土墙:可在抹粉刷施工前喷洒1-2编水,待其表面无水珠流淌即可进行抹灰。

加气混凝土砌块墙、轻质板材隔墙:可在抹灰前2-3小时开始洒水,洒水次数为2-3次,在表面无水珠流淌即可抹灰。

(2)配制料浆

粉刷石膏料浆配合比采用重量比。粉刷石膏按水灰比备料,先将水放入搅拌桶,再倒入灰料,用手提式电动搅拌器搅拌均匀,搅拌时间为2~5min,使料浆达到施工所需要的稠度,静置15min后再进行第二次搅拌,拌均后就可以使用。

(3)墙面贴灰饼,做标筋

按墙面平整度要求套方找出规矩,贴灰饼设标筋(冲筋)。标筋为竖向设置,竖筋间距为1.5m左右且不小于两道,冲筋宽度为25~30mm。

(4)墙面抹灰(刮料浆)

抹灰前喷适量水湿润基层。本工程抹灰厚度为12mm左右,可用底层型粉刷石膏一次抹灰成型。抹灰时,用灰板和抹子将料浆抹在墙面上,用靠尺或刮板(刮杠)紧贴标筋上下左右刮平压实,达到墙面平整垂直。要求抹灰层与基层之间、各抹灰层之间粘结牢固,无空鼓、脱层。

(5)压光

压光应在终凝前进行,以手指按压表面不出明显压痕为好,一般在抹后30min左右进行压光。用铁抹子压光,同时配合泡沫抹子蘸水搓揉,以使表面平整光滑,并随时用靠尺检查平整。

(6)施工条件:

正常现场温度5-35摄氏度。

材料进场前现场应提供可堆袋装材料的仓库。

施工现场应具备通水、通电及垂直运输条件,水电应保持稳定;4) 施工机具调试完毕,运行良好。

六、质量保证措施

1、把好原材料检验关,进场材料需提供有效的出厂合格证和检验报告。料浆搅拌由专人负责操作,严格按配合比进行控制。

2、拌成的料浆要在初凝前用完。已经初凝的料浆不的再次加水搅拌使用。

3、过夜的料将及落地灰不得二次利用。

4、施工完毕的墙面应避免磕碰及水冲浸泡,并保持室内通风。

5、严格执行“三检”制度,及时检查施工质量,做到层层把关,发现问题及时处理,确保工程质量。

6、加强成品保护,进行材料运输时严禁碰撞门角和墙面,进行抹灰时需及时清理残留在门窗框上的砂浆。各专业之间要做好相互间的成品保护。

七、安全文明施工注意事项

1、施工人员必须经过三级安全教育及安全技术交底,正确佩戴安全防护用品。

2、抹灰使用的木凳、金属脚手架等架设应平稳牢固,脚手板跨度不得大于2m,架上堆放材料不得过于集中,在同一跨度的脚手板内不得超过两人进行同时作业。

3、不准在门窗框等器物上搭设脚手板。阳台等临空部位施工,外侧没有脚手架时,必须佩戴安全带并固定牢靠。

4、作业层的管道井及预留洞口,施工时需做好安全防护。

5、施工时的临时用电,要按要求设置专用接线箱,不得私拉乱接。

6、室内施工用的照明,须使用低压防爆灯。

7、喷涂石膏原料堆放地点整齐,用防尘布覆盖。

8、施工过程中,安排专人控制供水设施及机械系统,严禁石膏灰料污染施工现场,供水系统不得失控,造成施工现场污染。

9、做好施工现场的落手清工作。

10、根据季节变化做好防暑降温工作,配齐防暑药品。

11、制定教育制度,在进行交底时同时进行文明施工、环境保护教育,并进行交底

12、制定文明施工和环境保护岗位责任制度和奖惩制度,落实岗位文明施工环境保护责任,与考核、评定相结合,促进文明施工环境保护政策、法规制度的贯彻执行。

13、落实文明施工责任。

14、加强与发包方、监理单位联系,尊重业主,发包方,监理,尊重地方习惯,与当地群众和睦相处

15、加强施工人员法律法规教育、思想教育和劳动纪律教育,提高全体施工人员的思想觉悟。

16、合理安排工作时间,尽量不影响当地居民休息。

17、使用性能良好的机械设备。运输车辆禁止鸣喇叭,降低机械噪声污染

18、协助当地公安部门做好施工现场和工地附近的治安工作。

19、加强施工现场管理,现场设备、材料堆放合理整齐,做到工完,料净场地清。

20、保持生活区卫生。

内墙石膏抹灰施工方案.doc

目录 一、编制依据 (2) 二、工程概况 (3) 三、施工准备 (3) 四、施工工艺流程 (5) 五、质量标准 (7) 六、细部质量控制及注意事项 (8) 七、安全文明施工 (9) 八、成品保护 (10)

一、编制依据 1、《建筑工程施工质量验收统一标准》(GB 50300—2015); 2、建筑装饰装修工程质量验收规范》(GB 50210—2014); 3、《住宅装饰装修工程施工规范》(GB 50327—2010); 4、《民用建筑工程室内环境污染控制规范》(GB 50325—2014); 5、《水泥胶砂强度检验方法(ISO法)》(GB/T 17671—1999);

二、工程概况 碧桂园·仕府公馆二标段工程为滁州碧胜房地产开发有限公司开发,由江苏天力建设集团有限公司承建,总建筑面积约为127740㎡,我司承建的项目包含:6#楼、26F、7#楼26F、12#楼26F、21#楼26F、22#楼26F、29#楼26F、19#楼6F、20#楼6F、27#楼6F、28#楼6F、45#楼6F、46#楼6F、17#楼3F、18#楼3F、25#楼3F、26#楼3F、35#楼3F、36#楼3F、42~44#楼3F、。本工程结构为钢筋混凝土框架剪力墙,结构基础形式:基础静压管桩。 本工程耐火等级为2级,建筑结构安全等级二级,抗震设防烈度6度。

碧桂园·仕府公馆(滁州)二标段项目工程,包括6#、7#、12#、17#、18#、19#、20#、21#、22#、25#、26#、27#、28#、29#、35#、36#、42#、43#、44#、45#、46#、47#楼、地下车库,总建筑面积约为127874.13㎡,钢筋砼框架、剪力墙结构。建筑结构安全等级为二级,剪力墙、柱抗震等级为四级,设计耐火等级地上及地下部分均为一级。抗震设防丙类、6度设防。 本方案执行房号有:6#、7#、12#、19#、20#、21#、22#、27#、28#、29#、45#、46#、47#楼(卫生间、厨房间、阳台、公共部位为水泥砂浆粉刷) 二、编制依据 《抹灰石膏国家标准》GB/T 28627-2012 《建筑装饰装修工程质量验收规范》GB50210-2013 《建筑工程施工质量验收统一标准》GB50300-2013 《住宅装饰装修工程施工规范》GB50327-2001 《民用建筑工程室内环境污染控制规范》GB50325-2013 《建筑工程冬期施工规程》GJ104-2016 三、施工准备 1、材料选用: (1)粉刷石膏 凝结时间不少于60分钟、不大于8小时。细度0.2MM筛余量≤40%。产品必须有出厂合格证、产品检测报告单、进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,做好进场验收记录。 (2)配合比:

SGF石膏砂浆内墙抹灰施工方案

目录 一、编制依据 (1) 二、工程概况 (2) 三、施工前材料准备及说明 (3) 四、施工准备 (5) 五、施工工艺 (7) 1、内墙抹灰工艺 (7) 2、顶棚抹灰 (11) 3、外墙抹灰 (12) 六、质量要求 (14) 七、成品保护 (15) 八、应注意的质量问题 (16) 九、安全文明施工 (18) 一、编制依据

1.1滨江华苑1#、2#、8#、9#楼及地下车库建筑、结构施工图; 1.2滨江华苑施工组织设计; 1.3《建筑装饰装修工程施工及验收规范》(GB50210-2001); 1.4《住宅装饰装修工程施工规范》(GB50237-2001); 1.5《住宅工程质量通病控制标准》(DGJ32/J16-2005). 1.6《SGF粉刷石膏及无机砂浆内保温应用技术规程》(苏JG/T015-2012) 二、工程概况 本工程建设单位为南京中核房地产开发公司,由江苏省建筑设计研究院有限公司设计,位于南京市江宁滨江开发区长兴大街和纬六路交界处。主楼体系为剪力墙体系,地下室框架结构,地下建筑面积为8700 m2,地上29000m2。1#、9#楼为地下两层,地上十一层,2#、8#楼为地下两层,地上十八层,地上部分层高均为2.9米。 具体墙面施工做法:

三、施工前材料准备及说明 3.1 粉刷石膏砂浆及保温砂浆的储存 3.1.1 粉刷石膏砂浆及保温砂浆袋装干混料在运输过程中应避免包装受潮。雨天时应用棚布遮盖防止雨淋。装卸时可以垒包堆放,同时应轻抬轻放,防止损坏包装袋。 3.1.2 袋装粉刷石膏砂浆及保温砂浆在施工现场存储应采取防雨防潮措施,并按照不同品种、编号分别堆放,严禁混合使用。 3.1.3 对于散落的粉刷石膏砂浆及保温砂浆在回收使用时严禁将杂质混入。严禁使用过期和受潮结块的粉刷石膏砂浆及保温砂浆。材料进场后,应进行复验,复验合格后方可使用。

粉刷石膏砂浆施工方案

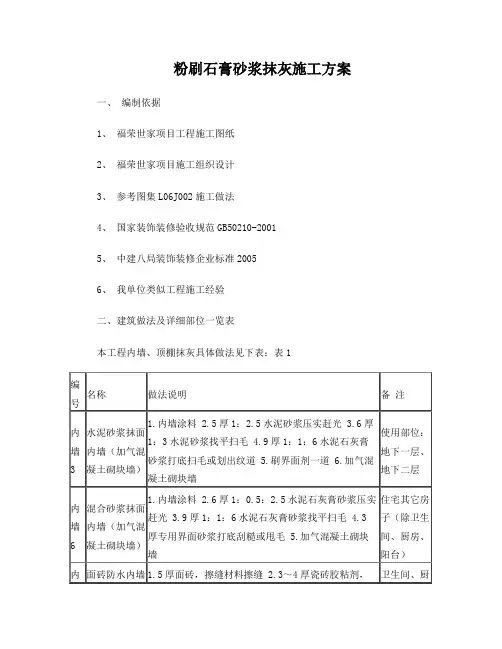

粉刷石膏砂浆抹灰施工方案 一、编制依据 1、福荣世家项目工程施工图纸 2、福荣世家项目施工组织设计 3、参考图集L06J002施工做法 4、国家装饰装修验收规范GB50210-2001 5、中建八局装饰装修企业标准2005 6、我单位类似工程施工经验 二、建筑做法及详细部位一览表 本工程内墙、顶棚抹灰具体做法见下表:表1

注明:图纸设计中采用水泥石膏混合砂浆抹灰,由于施工堆放材料料场不容许且工期特别紧,我单位对上述工序进行了调整,采用新工艺、新材料粉刷石膏抹灰。(除卫生间、厨房、阳台、保温要求隔墙) 三、混合砂浆与粉砂石膏的场地要求及工期对比 根据2#楼、3#楼现场的实际情况对抹灰这项工序做一个详细的分析(两楼总计抹灰建筑面积约50000㎡)两种工序粉刷石膏抹灰现场的有利条件:

1、经现场检查主体结构工程的墙面、顶棚垂直度平整度偏差在2cm范围内。 2、粉刷石膏抹灰所用材料为成品(现场加水搅拌就能施工)。 3、东大门、及整个车库施工时不影响我单位组织材料进场、材料堆放。 4、水泥混合砂浆根据施工电梯一天的运载量限制对抹灰人员增加,包括三小间墙面砖穿插施工对机械设备的使用数量增加,场地限制。采用粉刷石膏这方面不需要考虑电梯的运载量且随时可以增加抹灰人员。可以随时控制工期。 5、粉刷石膏工效大于混合砂浆抹灰。按照抹灰面积至少可以节省15%的时间。(主要减少搅拌运料的时间) 6、粉刷石膏落地灰较少,且在楼层内不会污染现浇楼板,对后续地面施工有很大的改善。 四、混合砂浆与粉刷石膏的质量分析对比。混合砂浆是以硅酸盐水泥为主要胶凝材料,以砂为细集料,并利用部分石膏取代水泥,来改善砂浆密度、施工性性能的砂浆,是水泥砂浆的替代品。粉刷石膏砂浆则完全以石膏为胶凝材料,以砂为细集料,通过添加乳胶粉、纤维素醚等聚合物改性的砂浆,工程上主要用来做面层。 1、混合砂浆的各项材料控制相对困难,尤其对砂的质量控制。而粉刷石膏的材料质量容易控制。 目前材料市场对砂质量控制有限,经常受到季节的影响。不仅价格波动频繁,对我们开展工作也带来诸多不便,因利用空间较小,市场上多参与泥沙,对施工的质量影响较大。 2、混合砂浆的配比现场难以控制。

抹灰石膏砂浆施工方案

一、编制依据 GB 50210-2001 《建筑装饰装修工程质量验收规范》 JGJ/T 17-2008 《蒸压加气混凝土建筑应用技术规程》 JGJ/T 220-2010 《抹灰砂浆技术规程》 GB 6566-2010 《建筑材料放射性核素限量》 GB 18582-2008 《室内装饰装修材料内墙涂料中有害物质限量》 GB/T 28627-2012 《抹灰石膏》 JG/T 298-2010 《建筑室内用腻子》 JC 890-2001 《蒸压加气混凝土用砌筑砂浆和抹面砂浆》 DG/TJ08-2085-2011 《脱硫石膏粉刷砂浆应用技术规程》 二、产品介绍 2.1、产品说明抹灰石膏是以高纯度的半水脱硫石膏为主要胶凝材料,加入适量的外加剂和无机轻集料,经工厂预混制成的成品抹灰石膏。可广泛取代传统的水泥砂浆找平,用于室内干燥区域的建筑内墙和楼板的抹灰找平。抹灰石膏产品中的石膏含量不得低于75%(重量比) 。由于脱硫石膏的颜色取决原料矿石的颜色,因此每批轻质抹灰石膏的颜色可能会稍有不同,但对产品质量没有影响。找平后,应使用腻子满批,再做饰面层。 2.2、适用范围 抹灰石膏适用于建筑室内墙面和顶棚的一般抹灰工程,厨房和卫生间等室内潮湿区域除外。轻质抹灰石膏适用于绝大多数基层材料 (加气混凝土、轻质隔墙条板、砖、混凝土等) 的抹灰找平。轻质抹灰石膏的常规抹灰厚度为6mm~25mm,抹灰完成面的最小厚度为6mm,顶棚抹灰总厚度宜小于10mm。 2.3、产品特点 1) 拉伸粘结强度高,适用于多种基层,与轻质墙体材料匹配良好,施工后不易空鼓、不易 开裂; 2) 正常施工环境抹灰前墙面无需预先浇水,施工环境明显改善; 3) 施工省料省力,其重量仅为传统水泥砂浆的一半; 4) 施工快捷,终凝时间及养护时间短; 5) 完成面垂直度、平整度高,局部修整方便; 6) 可调节室内空气湿度、辅助保温,提高室内舒适度。

石膏砂浆抹灰施工方案

金科?集美嘉悦二期M01 -04/04地块一标段1#-7#楼 及对应车库工程石膏砂浆抹灰 施工方案 编制单位:重庆拓达建设(集团)有限公 司 编制日期:二O 一九年二月

第一章工程概况 (3) 第二章编制说明......................... ..3 第三章施工准备 (4) 第四章施工进度计划....................... (5) 第五章施工方法 (6) 第六章质量保证措施 (7) 第七章安全文明施工注意事项 (8)

一、工程概况 我司承接的金科?集美嘉悦二期01-04/04地块1?7#楼、车库、商业用房土建及普通水电安装工程项目位于重庆市北碚区蔡家镇,由重庆金科汇茂房地产开发有限公司开发,由中国建筑西南勘察设计研究院有限公司进行地勘勘察、重庆侨恩创源建筑设计有限公司设计、由重庆新鲁班工程监理有限公司进行项目监理,该工程是集商业、住宅、车库及附属设施为一体的大型居住社区。本工程承包范围为北碚区金科.集美嘉悦一期二标段,由7栋高层(1?7#楼)、1 个地下车库、商业用房及附属设施组成。使用地面积136123川,总建筑面积为454922.59,地上面积为342074.88川,地下面积为112847.71 叭其中1?7# 楼及部分车库、商业用房建筑面积为160160.3 m201#楼25层/-2层、2#楼33 层/-2 层、3#楼33层/-2 层、4#楼18层/-2 层、5#楼18层/-2 层、6#楼33层/-2 层、7#楼18层/-2 层,商业服务网点在住宅小区一侧均为二层,地下车库-2 层。 该项目工程量较大,工序多,故用工人数较庞大,现我项目针对石膏砂浆抹灰的具体落实情况作以下阐述: 二、编制说明 本工程是位于重庆市北碚区蔡家镇金科?集美嘉悦二期01-04/04地块1# 2# 3#、6#石膏砂浆内墙饰面工程。项目为一栋超高层建筑。粉刷面积约为19.4 万 平方。编制依据: 1 、《抹灰石膏》( GB/T28627-2012) 2、《砌体结构工程施工质量验收规范》( GB50203-2011); 3、《建筑装饰装修工程质量验收规范》( GB50210—2001); 4、《建筑工程施工质量验收统一标准》( GB50300—2013); 5、《抹灰砂浆技术规程》( JGJ-T220-2010); 6、本工程施工蓝图

石膏抹灰方案

石膏抹灰方案(总17页) -CAL-FENGHAI.-(YICAI)-Company One1 -CAL-本页仅作为文档封面,使用请直接删除

绿地青羊蔡桥项目(4号地块)一标段内墙石膏抹灰施工方案 中国建筑第二工程局有限公司 年月

目录 一、编制依据 (1) 二、工程概况 (1) 1、总体概况 (1) 三、产品介绍 (2) 四、技术要求 (3) 五、抹灰石膏与普通水泥砂浆对比分析 (3) 5.1、性能对比 (3) 5.2、抹灰石膏砂浆的各项技术性能分析 (4) 5.3、其他性能分析 (5) 六、施工工艺及设计要求 (6) 七、施工要点 (6) 八、质量验收 (12) 九、成品保护 (13) 十一、安全技术措施 (14) 十二、环保措施 (15)

一、编制依据 1、绿地青羊蔡桥项目(4号地块)一标段施工蓝图 2、建筑施工手册第四版 3、《建筑装饰装修工程质量验收规范》(GB50203-2011) 4、建筑工程施工质量统一验收标准(GB50300-2013) 5、砌体结构工程施工质量验收规范(GB 50203-2011) 6、抹灰砂浆技术规程(JGJ/T220-2010) 7、《建筑材料放射性核素限量》GB 6566-2010 8、《抹灰石膏》GB/T 28627-2012 9、《建筑室内用腻子》JG/T 298-2010 10、《脱硫石膏粉刷砂浆应用技术规程》DG/TJ08-2085-2011 7、施工合同、合同交底、界面划分、甲方要求 二、工程概况 1、总体概况 项目位于成都市青羊区光华大道二段北侧,东临光华北六路,北面毗邻城市绿地和市政设施用地,西侧靠蔡成路。4#地块一标段共有主楼9栋,其中1#、12#楼为门卫房,高 5.1m,2#、3#、4#、5#、6#五栋共7个单元为21层住宅,高63.25m,13#楼为9层商业,高3 6.55m,14#楼为2层商业,高11.15m。主楼采用筏板基础,商业采用独立基础。抗震设防烈度为7度。设计使用年限50年。 参建单位:

石膏砂浆抹灰施工全流程及操作要点

石膏砂浆抹灰施工全流程及操作要点石膏砂浆作为一种新型的墙体抹灰材料,石膏砂浆采用半水石膏为基材,高分子聚合物为胶凝材料,无机填料经干混而成。 它改变了以水泥基为胶凝材料的传统习惯,与各种基底墙都有极佳的相容性和粘附力。 石膏砂浆以其较好的粘度及微膨胀性,解决了传统砂浆不可避免的空鼓、开裂、脱落等质量通病,减少了返工返修工作,节约了大量的材料及人力。 另外,石膏砂浆操作简单,有效地降低了工人的劳动强度,提高了劳动效率,减少了湿作业。 石膏砂浆抹灰施工工艺流程及操作要点 01 检查墙体几何尺寸、垂直平整、开间方正度 用2米铝合金靠尺和红外水平仪,检查填充墙与混凝土剪力墙宽度一致,墙面垂直平整度,用红外测测距仪或卷尺米检查开间方正度,如有偏差或墙面凹凸等,先对该部位进行修补找平。 1.gif 02 堵塞螺杆洞 混凝土剪力墙上穿墙螺杆洞眼,需预先进行封堵,防止渗漏。 2.gif 03 墙面清理 清理抹灰墙面的杂质、浮灰、油污等,保证墙面清洁,并提前1-2天进行浇水湿润。 04 滚涂胶水 为保证腻子与基层具有更好的粘结力,建议在基层滚涂稀释胶水,胶水采用901胶水,胶与水重量配合比例大约为1:16,填充墙与剪力墙均匀滚涂。 05 石膏砂浆拌制 先将水倒入搅拌桶,再倒入灰料,水与石膏砂浆比约2:3,用手提搅拌器搅拌均匀,搅拌2-5分钟,使浆料达到施工所需要的稠度,静置5分钟后进行二次搅拌,搅拌均匀后即可使用,搅拌好的石膏砂浆应在2小时内用完。 06 阴阳角石膏砂浆找平 用红外仪器在墙面离阴阳角约20公分左右的位置,弹出水平和垂直线,用石膏砂浆进行找平。 07 不同墙体交接处、电线管槽、箱处贴网格布 在不同材质墙体交接处压入一层不小于30公分宽的玻璃纤维网格布,每边不小于15公分。电线管开槽用水泥砂浆补平处加贴网格布以防开裂。

轻质抹灰石膏施工方案样本

资料内容仅供您学习参考,如有不半或者侵权,请联系改正或者删除。 目录 第一章工程概况 ............................. 错误!未定义书签。 1.11程概要 ............................ 错误!未定义书签。 1.21程描述 ............................ 错误!未定义书签。第二章编制依据 ............................. 错误!未定义书签。 第三章工程主要技术方案...................... 错误!未定义书签。 3.1产品介绍........................... 错误!未定义书签。 3.2施工要点 ........................... 错误!未定义书签。第四章质量安全措施 .......................... 错误!未定义书签。 4.1质量保证措施........................ 错误!未定义书签。 4.2安全保证措施....................... 错误!未定义书签。第五章特殊季节施工专项措施.................. 错误!未定义书签。 5.1冬季抹灰施工注意事项............... 错误!未定义书签。 5. 2雨季、高温、多风和干燥等气候条件下施工注意事项错误!未定 义书签。

资料内容仅供您学习参考,如有不'”1或者侵权,请联系改正或者删除。 第一章工程概况 1.1工程概要 工程名称:上海交通大学附属瑞金医院肿瘤(质子)中心工程(桩基工程除外)装饰工程 建设单位:上海交通大学附属瑞金医院 总包单位:上海建工一建集团有限公司 1. 2工程描述 项目为新建一栋集门诊、质子治疗与科研、检查等功能于一体的新楼(1#肿瘤(质子)中心)及其附属用房(2#能源中心及3#门卫、4#门 卫)。 本方案施工区域为2#楼能源中心一层、二层中相对干燥房间顶面的抹灰作业(如维修室、管道间等)。施工选用的适莱轻质抹灰石膏具有拉伸粘结强度高,不易空鼓开裂的优点,完成面的平整度高,施工快捷,有利于缩短施工作业时间。

抹灰石膏砂浆施工方案

一、编制依据GB 50210-2001 《建筑装饰装修工程质量验收规范》 JGJ/T 17-2008 《蒸压加气混凝土建筑应用技术规程》 JGJ/T 220-2010 《抹灰砂浆技术规程》 GB 6566-2010 《建筑材料放射性核素限量》 GB 18582-2008 《室内装饰装修材料内墙涂料中有害物质限量》 GB/T 28627-2012 《抹灰石膏》 JG/T 298-2010 《建筑室内用腻子》 JC 890-2001 《蒸压加气混凝土用砌筑砂浆和抹面砂浆》 DG/TJ08-2085-2011 《脱硫石膏粉刷砂浆应用技术规程》 二、产品介绍 2.1、产品说明 抹灰石膏是以高纯度的半水脱硫石膏为主要胶凝材料,加入适量的外加剂和无机轻集料,经工厂预混制成的成品抹灰石膏。可广泛取代传统的水泥砂浆找平,用于室内干燥区域的建筑内墙和楼板的抹灰找平。抹灰石膏产品中的石膏含量不得低于75%(重量比)。由于脱硫石膏的颜色取决原料矿石的颜色,因此每批轻质抹灰石膏的颜色可能会稍有不同,但对产品质量没有影响。找平后,应使用腻子满批,再做饰面层。

2.2、适用范围 抹灰石膏适用于建筑室内墙面和顶棚的一般抹灰工程,厨房和卫生间等室内潮湿区域除外。轻质抹灰石膏适用于绝大多数基层材料(加气混凝土、轻质隔墙条板、砖、混凝土等)的抹灰找平。轻质抹灰石膏的常规抹灰厚度为6mm~25mm,抹灰完成面的最小厚度为6mm,顶棚抹灰总厚度宜小于10mm。 2.3、产品特点 1)拉伸粘结强度高,适用于多种基层,与轻质墙体材料匹配良好,施工后不易空鼓、不易开裂; 2)正常施工环境抹灰前墙面无需预先浇水,施工环境明显改善; 3)施工省料省力,其重量仅为传统水泥砂浆的一半; 4)施工快捷,终凝时间及养护时间短; 5)完成面垂直度、平整度高,局部修整方便; 6)可调节室内空气湿度、辅助保温,提高室内舒适度。 三、技术要求 检验项目性能指标检测依据 体积密度(kg/m3) ≤1000 - 凝结时间(h)初凝≥1GB/T 28627-2012

粉刷石膏抹灰施工工艺标准

粉刷石膏抹灰施工工艺 标准 SANY GROUP system office room 【SANYUA16H-

粉刷石膏工程 1、适用范围 1.1用于混凝土墙面、加气混凝土砌块墙面等各类基底的底层和面层抹灰。 1.2不宜使用在湿度较大的空间(如地下室、卫生间和厨房的墙面)。同时,也不宜于做粘结墙面的瓷砖。 2、施工准备 2.1材料 采用粉刷石膏应有合格证和实验报告。 1 2.2机具设备 搅拌器、刮板、大桶、灰槽、灰勺、2.5m大杠、1.5m中杠、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、钻子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等。 2.3作业条件 加气混凝土墙体工程全部完成,并经有关部门验收合格后施工。 ℃,当必须在低于5℃的气温下施工时,应有保证工程质量的有效措施。 加气混凝土墙体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。 3、操作工艺 3.1工艺流程:

洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。由于加气混凝土吸水速度先快后慢,吸水量大而延续时间长,故应增加浇水的次数,浇水量以水分渗入加气混凝土墙深度8~10mm为宜,且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面如干燥不湿,应再喷洒一遍水,但抹灰时墙面应不显浮水。 (粉刷石膏:砂=1:2~4),宽度约为250-300mm,随后将中碱玻纤网带(250-300mm)轻轻勒入砂浆层并铺贴平整。不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mm。 将底层砂浆抹在基底上。用尺板或刮杠紧贴冲筋上下刮平,每次厚度为5~7mm(与常规的水泥混合砂浆抹灰工程相同),达到墙面垂直和平整要求。 3.4顶棚抹粉刷石膏 对于凹凸表面不平整的部位,剔凿平整,并对混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨。 3.4.2套方、找规矩:按墙上己弹的基准线确定顶棚的高度套方。确保顶棚高度一致,用底料找角。 3.4.3抹底层粉刷石膏:在基层处理完毕的情况下进行打底灰,厚度约为5mm,达到平整度要求。 3.4.4抹面层粉刷石膏:使用面层粉刷石膏,用水拌合。建议使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子略稠即可,使用腻子刮板或小号抹子可直接在基层上批抹,厚度为1~2mm。压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法),一般在面层抹灰后45min左右进行,过早会出现气泡,过迟不易压光。 4、质量标准 4.1主控项目: 抹灰工程应分层进行,不同材料的分层抹灰厚度应符合国家规范的要求。当抹灰总厚度大于或等于35mm时,应采取有效的加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。 4.2一般项目:

抹灰石膏砂浆施工方案

抹灰石膏砂浆施工方案 Prepared on 22 November 2020

一、编制依据GB 50210-2001 《建筑装饰装修工程质量验收规范》 JGJ/T 17-2008 《蒸压加气混凝土建筑应用技术规程》 JGJ/T 220-2010 《抹灰砂浆技术规程》 GB 6566-2010 《建筑材料放射性核素限量》 GB 18582-2008 《室内装饰装修材料内墙涂料中有害物质限量》 GB/T 28627-2012 《抹灰石膏》 JG/T 298-2010 《建筑室内用腻子》 JC 890-2001 《蒸压加气混凝土用砌筑砂浆和抹面砂浆》 DG/TJ08-2085-2011 《脱硫石膏粉刷砂浆应用技术规程》 二、产品介绍 、产品说明 抹灰石膏是以高纯度的半水脱硫石膏为主要胶凝材料,加入适量的外加剂和无机轻集料,经工厂预混制成的成品抹灰石膏。可广泛取代传统的水泥砂浆找平,用于室内干燥区域的建筑内墙和楼板的抹灰找平。抹灰石膏产品中的石膏含量不得低于75%(重量比)。由于脱硫石膏的颜色取决原料矿石的颜色,因此每批轻质抹灰石膏的颜色可能会稍有不同,但对产品质量没有影响。找平后,应使用腻子满批,再做饰面层。 2.2、适用范围 抹灰石膏适用于建筑室内墙面和顶棚的一般抹灰工程,厨房和卫生间等室内潮湿区域除外。轻质抹灰石膏适用于绝大多数基层材料(加气混凝土、轻质隔墙条板、

砖、混凝土等)的抹灰找平。轻质抹灰石膏的常规抹灰厚度为6mm~25mm,抹灰完成面的最小厚度为6mm,顶棚抹灰总厚度宜小于10mm。 、产品特点 1)拉伸粘结强度高,适用于多种基层,与轻质墙体材料匹配良好,施工后不易空鼓、不易开裂; 2)正常施工环境抹灰前墙面无需预先浇水,施工环境明显改善; 3)施工省料省力,其重量仅为传统水泥砂浆的一半; 4)施工快捷,终凝时间及养护时间短; 5)完成面垂直度、平整度高,局部修整方便; 6)可调节室内空气湿度、辅助保温,提高室内舒适度。 三、技术要求 四、抹灰石膏与普通水泥砂浆对比分析

粉刷石膏抹灰施工方案

粉刷石膏抹灰施工方案 一、施工准备 (一)材料要求 1.水泥:32.5级矿渣水泥或普通硅酸盐水泥。 2.砂:中砂,使用前过5㎜孔径筛子,含泥量不超过3﹪且不含杂质。 3.粉刷石膏:底层粉刷石膏浆料、面层粉刷石膏浆料、粘结石膏、耐水型粉刷石膏。 4.玻璃纤维网格布:A型、B型中碱玻璃纤维网格布。 5.其他材料:混凝土界面剂、胶粘剂、耐水腻子。 (二)主要机具: 搅拌机、手提搅拌机、手推车、5㎜孔径的筛子、水桶、剪子、滚刷、靠尺、钢卷尺、方尺、金属水平尺、铁锹、托灰板、刮 板、铁抹子、木抹子、阴阳角抹子、铁捋子、钢丝刷、扫帚、 锤子、錾子等。 (三)作业条件: 1.结构工程已完成,经验收合格。 2.抹灰前应检查门窗框的位置是否,与墙体连接是否牢固,埋设的接线盒、电箱、管线、管道是否固定牢靠,连接处缝隙 应用水泥砂浆或混合水泥砂浆分层嵌塞密实,若缝隙较大 时,应用细石混凝土将缝塞填密实。铝合金、塑钢等门窗框 贴保护膜,其缝隙处理应按要求嵌塞。 3.栏杆、楼梯扶手及其它预埋件安装埋设完毕并验收合格。

4.室内抹灰前屋面防水宜提前完成。 5.根据室内高度和现场情况,提前准备好抹灰高凳或脚手架,脚手架应要离开墙面200~250㎜,搭好脚手板,防止落灰 在地面,造成浪费。 二.操作工艺 (一)工艺流程 墙面清理→弹线→贴踢脚板→粘贴玻纤网布→抹粉刷石膏→做 门窗护角等→粘贴B型玻纤网布→刮耐水腻子 (二)墙面清理 1.将墙基体表面的灰尘、污垢和油渍等清理干净,凡突出墙 面的混凝土、砂浆块等都必须清除掉。 2.墙面清理后喷水润湿。对加气混凝土墙面应使用喷雾气反复均匀喷水,使墙面吸水达到10㎜以上,单又不能有明水。(三)弹线、踢脚板 1.依据楼层控制线和吊垂线,弹出抹灰控制线 2.如为预制踢脚板应先粘贴,按控制线使用胶粘剂将预制踢脚板满粘完毕。 (四)粘贴玻纤网布 在不同基层材料的连接出,均先用粘结石膏粘贴A型中碱玻璃纤维网格布,基体两侧粘结宽度均不应少于100㎜;在门窗口阳角应粘贴一层A型中碱玻璃纤维网格布,粘贴每边宽度不少于100㎜,并在门窗口四角按45°斜向加铺一层玻纤网布长400㎜,宽度不少于200㎜。

石膏砂浆抹灰工程技术标准模板

石膏砂浆抹灰工程 技术标准 1 2020年4月19日

石膏砂浆抹灰工程施工技术标准 一材料...................................... 错误!未定义书签。二准备工作.................................. 错误!未定义书签。

三工艺流程.................................. 错误!未定义书签。四工艺控制要点 (8) 五其它注意事项 (11) 六检查与验收................................ 错误!未定义书签。

一、材料 1、石膏砂浆混料 石膏砂浆混料应使用带有塑料内衬的包装袋包装的石膏砂浆混料(必须为指定的采购厂家),颜色一致,宜采用同一批号的产品。石膏砂浆混料宜在出厂日期之后超过出厂日期6个月以上的石膏砂浆混料严禁使用。经拉伸粘结强度、收缩率、凝结时间、抗折强度、抗压强度、保水率的测定合格的石膏砂浆混料方可使用。 进场的石膏砂浆混料应按照品种、强度等级、编号、出产日期分别堆放,并树立标志,做到先到先用,禁止混渗使用。 现场应设置密闭的石膏砂浆混料存放仓库,石膏砂浆混料存放时应垫离地距离不小于20cm,堆放高度不超过10包。石膏砂浆混料仓库进料出料门应分别设置。 2、网格布 网格布进场前需提供抗裂强力、孔中心距、单位面积质量、纱线线密度、涂覆量、外观检测等性能检测报告,检测内容需要符合玻纤网格布性能指标。网格布质量检测应符合“JC841- 耐碱玻璃纤维网格布”的检测标准。网布布应置于干燥、通风的环境中贮藏。 玻纤网格布性能指标

轻质抹灰石膏施工方案

目录 第一章工程概况 (1) 1.1工程概要 (1) 1.2工程描述 (1) 第二章编制依据 (2) 第三章工程主要技术方案 (3) 3.1 产品介绍 (3) 3.2 施工要点 (4) 第四章质量安全措施 (7) 4.1质量保证措施 (7) 4.2安全保证措施 (7) 第五章特殊季节施工专项措施 (8) 5.1冬季抹灰施工注意事项 (8) 5.2雨季、高温、多风和干燥等气候条件下施工注意事项 (8)

1.1工程概要 工程名称:上海交通大学附属瑞金医院肿瘤(质子)中心工程(桩基工程除外)装饰工程建设单位:上海交通大学附属瑞金医院 总包单位:上海建工一建集团有限公司 1.2工程描述 项目为新建一栋集门诊、质子治疗与科研、检查等功能于一体的新楼(1#肿瘤(质子)中心)及其附属用房(2#能源中心及3#门卫、4#门卫)。 本方案施工区域为2#楼能源中心一层、二层中相对干燥房间顶面的抹灰作业(如维修室、管道间等)。施工选用的适莱轻质抹灰石膏具有拉伸粘结强度高,不易空鼓开裂的优点,完成面的平整度高,施工快捷,有利于缩短施工作业时间。

《建筑装饰装修工程质量验收规范》GB50210-2011 《抹灰砂浆技术规程》JGJ/T220-2010 《抹灰石膏》GB/T28627-2012 《室内装饰装修材料内墙涂料中有害物质限量》GB 18582-2008 《建筑材料放射性核素限量》GB 6566-2010 国家、上海市颁布的其他有关建筑施工法令、法规及标准

第三章工程主要技术方案 3.1 产品介绍 3.1.1 产品说明 适莱轻质抹灰石膏是以高纯度的半水脱硫石膏为主要胶凝材料,加入适量的外加剂和无机轻集料,经工厂预混制成的成品抹灰石膏。可广泛取代传统的水泥砂浆找平,用于室内建筑内墙和楼板的抹灰找平。抹灰石膏产品中的石膏含量不得低于75%(重量比)。由于脱硫石膏的颜色取决原料矿石的颜色,因此每批适莱轻质抹灰石膏的颜色可能会稍有不同,但对产品质量没有影响。 3.1.2适用范围 适莱轻质抹灰石膏适用于建筑室内墙面和顶棚的一般抹灰工程,厨房和卫生间等室内潮湿区域除外。适莱轻质抹灰石膏适用于绝大多数基层材料(加气混凝土、轻质隔墙条板、砖、混凝土等)的抹灰找平。适莱轻质抹灰石膏的常规抹灰厚度为6mm~25mm,抹灰完成面的最小厚度为6mm,顶棚抹灰总厚度宜小于10mm。 3.1.3产品特点 ◆拉伸粘结强度高,适用于多种基层,与轻质墙体材料匹配良好,施工后不易空鼓、 不易开裂; ◆正常施工环境抹灰前墙面无需预先浇水,施工环境明显改善; ◆施工省料省力,其重量仅为传统水泥砂浆的一半; ◆施工快捷,终凝时间及养护时间短; ◆完成面垂直度、平整度高,局部修整方便; ◆可调节室内空气湿度、辅助保温,提高室内舒适度。

石膏抹灰方案

. 绿地青羊蔡桥项目(4号地块)一标段 内墙石膏抹灰施工方案 中国建筑第二工程局有限公司 年月

. 目录 一、编制依据 (1) 二、工程概况 (1) 1、总体概况 (1) 三、产品介绍 (2) 四、技术要求 (3) 五、抹灰石膏与普通水泥砂浆对比分析 (3) 5.1、性能对比 (3) 5.2、抹灰石膏砂浆的各项技术性能分析 (4) 5.3、其他性能分析 (5) 六、施工工艺及设计要求 (6) 七、施工要点 (7) 八、质量验收 (13) 九、成品保护 (14) 十一、安全技术措施 (15) 十二、环保措施 (16)

一、编制依据 1、绿地青羊蔡桥项目(4号地块)一标段施工蓝图 2、建筑施工手册第四版 3、《建筑装饰装修工程质量验收规范》(GB50203-2011) 4、建筑工程施工质量统一验收标准(GB50300-2013) 5、砌体结构工程施工质量验收规范(GB 50203-2011) 6、抹灰砂浆技术规程(JGJ/T220-2010) 7、《建筑材料放射性核素限量》GB 6566-2010 8、《抹灰石膏》GB/T 28627-2012 9、《建筑室内用腻子》JG/T 298-2010 10、《脱硫石膏粉刷砂浆应用技术规程》DG/TJ08-2085-2011 7、施工合同、合同交底、界面划分、甲方要求 二、工程概况 1、总体概况 项目位于成都市青羊区光华大道二段北侧,东临光华北六路,北面毗邻城市绿地和市政设施用地,西侧靠蔡成路。4#地块一标段共有主楼9栋,其中1#、12#楼为门卫房,高5.1m,2#、3#、4#、5#、6#五栋共7个单元为21层住宅,高63.25m,13#楼为9层商业,高36.55m,14#楼为2层商业,高11.15m。主楼采用筏板基础,商业采用独立基础。抗震设防烈度为7度。设计使用年限50年。 参建单位: 建设单位绿地集团成都青羊房地产开发有限公司 设计单位浙江华洲国际设计有限公司 监督单位成都市质量监督站 监理单位四川康立项目管理有限责任公司 总包单位中国建筑第二工程局有限公司 勘察单位中国建筑西南勘察设计研究院有限公司

石膏抹灰方案

石灰改良土专项施工方案 绿地青羊蔡桥项目(4号地块)一标段内墙石膏抹灰施工方案 中国建筑第二工程局有限公司 年月

目录 一、编制依据 (1) 二、工程概况 (1) 1、总体概况 (1) 本工程石膏抹灰施工范围:适用于住宅套内无水房间、未降板阳台。其他部位均采用水泥砂浆抹灰。内墙施工工序:墙体→基层处理→界面剂→冲筋→9厚1:0.5:3水泥石灰膏砂浆打底扫毛或画出纹道→5厚1:0.5:2.5水泥石灰膏砂浆找平→面层业主自理 (2) 三、石膏抹灰材料 (2) 3.1、材料说明 (2) 5.1、技术性能对比 (3) 5.2、抹灰石膏砂浆的各项技术性能分析 (4) 5.3、其他性能分析 (5) 六、施工工艺及设计选用要点 (7) 粉刷石膏抹灰工程适用于一般民用与工业建筑室内混凝土墙面、加气混凝土墙面抹粉刷石膏灰工程。 工艺流程: (7)

(7) 设计选用要点 (7) 七、施工要点 (8) 八、质量验收 (15) 九、成品保护 (16) 十、应注意的问题 (17) 十一、安全技术措施 (18) 十二、环保措施 (18)

一、编制依据 1、绿地青羊蔡桥项目(4号地块)一标段施工蓝图 2、建筑施工手册第四版 3、《建筑装饰装修工程质量验收规范》(GB50203-2011) 4、建筑工程施工质量统一验收标准(GB50300-2013) 5、砌体结构工程施工质量验收规范(GB 50203-2011) 6、抹灰砂浆技术规程(JGJ/T220-2010) 7、《建筑材料放射性核素限量》GB 6566-2010 8、《抹灰石膏》GB/T 28627-2012 9、《建筑室内用腻子》JG/T 298-2010 10、《脱硫石膏粉刷砂浆应用技术规程》DG/TJ08-2085-2011 7、施工合同、合同交底、界面划分、甲方要求 二、工程概况 1、总体概况 项目位于成都市青羊区光华大道二段北侧,东临光华北六路,北面毗邻城市绿地和市政设施用地,西侧靠蔡成路。4#地块一标段共有主楼9栋,其中1#、12#楼为门卫房,高5.1m,2#、3#、4#、5#、6#五栋共7个单元为21层住宅,高63.25m,13#楼为9层商业,高36.55m,14#楼为2层商业,高11.15m。主楼采用筏板基础,商业采用独立基础。抗震设防烈度为7度。设计使用年限50年。 参建单位:

石膏砂浆抹灰

石膏砂浆抹灰 工程名称内墙面抹灰(1):混合砂浆抹面内墙抹灰技术交底 一、交底依据:《建筑工程施工工艺规程》DBT14-032-2004 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑装饰装修工程质量验收规范》GB50210-2001 二、施工准备 1、进场材料必须按照见证送样要求进行送样复试,合格后方可使用于工程。 2、现场材料堆放场地应整洁无污染。 3、砂浆机两台、灰浆搅拌机一台。 三、操作工艺1 )工艺流程: 1、根据设计要求,起居室、卧室、书房、餐厅非保温、隔音要求的墙面抹石膏砂浆。(详平面布置图) 2、混凝土墙基层清理干净,石膏净浆一道(加气混凝土墙无)→10厚1:3石膏砂浆打底→8厚1:3石膏砂浆打底二遍→石膏净浆抹面 3、将房间拉线找方后,垂线至顶棚,弹设抹灰控制线。 4、根据控制线垂线在墙面上贴饼冲筋,确定各层抹灰面的控制厚度,同时也作为墙面卧盒及敷设管线的控制依据。 5、墙面的预留管线北面及其两侧均用不小于M10的水泥砂浆嵌填密实。

6、待到冲筋部位有一定强度时,抹基层灰及面层灰,用刮杠刮平,剔除灰筋,补平,面层灰压光,压光时,抹子的抹压方向应为该墙面的顺光方向,墙面一定要原浆压光。墙柱及洞口仰角采用1:2水泥砂浆暗护角高2米;室外部分水泥砂浆踢脚高120,突出墙面5- 7、 7、面层灰完成后,检查墙面的垂直、平整。如果达不到质量标准应及时进行返修。 四、成品保护要求: 1、推小车或搬运东西时,要注意不要损坏口角和墙面。抹灰用的大杠和铁锹把不要靠在墙上。严禁蹬踩窗台,防止损坏其棱角。 2、拆除脚手架要轻拆轻放,拆除后材料码放整齐,不要撞坏门窗、墙角和口角。 3、要保护好墙上的预埋件、电线槽、盒、水暖设备,预留洞等不要随意抹死。 4、抹灰层凝结前,应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。抹灰完成后第二天开始一定对水泥砂浆墙面进行浇水养护3至5天,以免收缩太快导致墙面空鼓开裂。 5、要注意保护好楼地面面层,不得直接在楼地面上拌灰。 五、质量标准: 保证项目:

石膏砂浆抹灰施工方案确定版

金科·集美嘉悦二期M01-04/04地块一标段1#-7#楼及对应车库工程石膏砂浆抹灰 施 工 方 案 编制单位:重庆拓达建设(集团)有限公司 编制日期:二O一九年二月

目录 第一章工程概况 (3) 第二章编制说明............................................ ..3 第三章施工准备. (4) 第四章施工进度计划...................................... (5) 第五章施工方法 (6) 第六章质量保证措施 (7) 第七章安全文明施工注意事项 (8)

一、工程概况 我司承接的金科.集美嘉悦二期01-04/04地块1~7#楼、车库、商业用房土建及普通水电安装工程项目位于重庆市北碚区蔡家镇,由重庆金科汇茂房地产开发有限公司开发,由中国建筑西南勘察设计研究院有限公司进行地勘勘察、重庆侨恩创源建筑设计有限公司设计、由重庆新鲁班工程监理有限公司进行项目监理,该工程是集商业、住宅、车库及附属设施为一体的大型居住社区。本工程承包范围为北碚区金科.集美嘉悦一期二标段,由7栋高层(1~7#楼)、1个地下车库、商业用房及附属设施组成。使用地面积136123㎡,总建筑面积为454922.59,地上面积为342074.88㎡,地下面积为112847.71㎡,其中1~7#楼及部分车库、商业用房建筑面积为160160.3㎡。1#楼25层/-2层、2#楼33层/-2层、3#楼33层/-2层、4#楼18层/-2层、5#楼18层/-2层、6#楼33层/-2层、7#楼18层/-2层,商业服务网点在住宅小区一侧均为二层,地下车库-2层。 该项目工程量较大,工序多,故用工人数较庞大,现我项目针对石膏砂浆抹灰的具体落实情况作以下阐述: 二、编制说明 本工程是位于重庆市北碚区蔡家镇金科·集美嘉悦二期01-04/04地块1# 2# 3#、6#石膏砂浆内墙饰面工程。项目为一栋超高层建筑。粉刷面积约为19.4万平方。编制依据: 1、《抹灰石膏》(GB/T28627-2012) 2、《砌体结构工程施工质量验收规范》(GB50203-2011); 3、《建筑装饰装修工程质量验收规范》(GB50210—2001); 4、《建筑工程施工质量验收统一标准》(GB50300—2013); 5、《抹灰砂浆技术规程》(JGJ-T220-2010); 6、本工程施工蓝图

室内粉刷石膏施工工艺简述(万科)

室内粉刷石膏施工工艺简述 一、施工工艺: 施工工艺执行《粉刷石膏砂浆抹灰工程施工及质量验收规程》(JG/T015-2004)。其施工工序及要点如下: 1、操作工艺流程: 施工准备→基层处理→墙面贴饼冲筋→墙面均匀适量喷水→配置料浆→料浆刮抹上墙→刮平压实→压光→检查验收 2、施工准备: 2.1工具准备: 搅拌桶:搅拌桶容积主要考虑应能满足一个作业组在规定的时间内用完的料浆量。 搅拌工具:手工抹灰用电动搅拌器或普通灰浆搅拌机。 找平工具:H形靠尺活刮板,长度分别为1.2m或2m。 抹灰压平收光工具:大小号抹子和灰板等用量。 其它涂抹工具:泡沫海绵抹子或毛毡抹子。 2.2 材料的准备: 1)粉刷石膏砂浆应符合物理力学性能指标的要求。现场材料必须复验,符合要求才能使用。 2)粉刷石膏砂浆用水必须是可饮用的自来水。 3、基层处理: 3.1粉刷石膏砂浆抹灰前应对基层表面的尘土、污垢、油渍等清

理干净。 3.2 基层上的凹凸部分和非预留孔洞等基底缺陷,应采用同类性能的材料处理平整牢固。 3.3 门窗框与边缝处须采用规定材料填实。当门窗框为铝合金时,应用发泡聚氨酯条、矿棉玻璃棉条或玻璃纤维毡条进行处理;当门窗框为彩板时,应用建筑密封膏封严;当门窗为钢木时,应用水泥砂浆填补;当门窗框为塑料时,应用泡沫塑料条、泡沫聚氨酯条、油毡卷条处理,但不能填塞过紧。 3.4抹灰前应提前对基层洒水湿润,抹灰时不得用明水。 加气混凝土砌块墙:可在抹灰前2~3小时开始洒水,洒水次数为2~3次,在表面无水珠流淌即可抹灰。 4、墙面贴饼冲筋: 施工时,应先用粉刷石膏抹灰砂浆标筋。标横筋时,下道筋应设在踢脚板上口;标竖筋时,两端标筋设在墙角阴角处。按墙面平整度要求,用灰饼标筋。层高3米以下设横筋2道。竖筋间距为1.5米左右,筋宽30~50mm。 5、配置料浆: 5.1料浆搅拌: 1)一次投料量为在规定的时间内用完的料量。 2)粉刷石膏面层砂浆加水量按水:粉刷石膏面层砂浆=0.4:1(重量比),先将水放入搅拌桶,再倒入灰料,用手提式电动搅拌器搅拌4~5分钟,使料浆达到施工所需要的稠度,静置4~5分钟后再进行

轻质抹灰石膏施工方案1

目录 第一章工程概况 0 1.1工程概要 0 1.2工程描述 0 第二章编制依据 (1) 第三章工程主要技术方案 (2) 3.1 产品介绍 (2) 3.2 施工要点 (3) 第四章质量安全措施 (6) 4.1质量保证措施 (6) 4.2安全保证措施 (6) 第五章特殊季节施工专项措施 (7) 5.1冬季抹灰施工注意事项 (7) 5.2雨季、高温、多风和干燥等气候条件下施工注意事项 (7)

第一章工程概况 1.1工程概要 工程名称:上海交通大学附属瑞金医院肿瘤(质子)中心工程(桩基工程除外)装饰工程建设单位:上海交通大学附属瑞金医院 总包单位:上海建工一建集团有限公司 1.2工程描述 项目为新建一栋集门诊、质子治疗与科研、检查等功能于一体的新楼(1#肿瘤(质子)中心)及其附属用房(2#能源中心及3#门卫、4#门卫)。 本方案施工区域为2#楼能源中心一层、二层中相对干燥房间顶面的抹灰作业(如维修室、管道间等)。施工选用的适莱轻质抹灰石膏具有拉伸粘结强度高,不易空鼓开裂的优点,完成面的平整度高,施工快捷,有利于缩短施工作业时间。

第二章编制依据 《建筑装饰装修工程质量验收规范》GB50210-2011 《抹灰砂浆技术规程》JGJ/T220-2010 《抹灰石膏》GB/T28627-2012 《室内装饰装修材料内墙涂料中有害物质限量》GB 18582-2008 《建筑材料放射性核素限量》GB 6566-2010 国家、上海市颁布的其他有关建筑施工法令、法规及标准

第三章工程主要技术方案 3.1 产品介绍 3.1.1 产品说明 适莱轻质抹灰石膏是以高纯度的半水脱硫石膏为主要胶凝材料,加入适量的外加剂和无机轻集料,经工厂预混制成的成品抹灰石膏。可广泛取代传统的水泥砂浆找平,用于室内建筑内墙和楼板的抹灰找平。抹灰石膏产品中的石膏含量不得低于75%(重量比)。由于脱硫石膏的颜色取决原料矿石的颜色,因此每批适莱轻质抹灰石膏的颜色可能会稍有不同,但对产品质量没有影响。 3.1.2适用范围 适莱轻质抹灰石膏适用于建筑室内墙面和顶棚的一般抹灰工程,厨房和卫生间等室内潮湿区域除外。适莱轻质抹灰石膏适用于绝大多数基层材料(加气混凝土、轻质隔墙条板、砖、混凝土等)的抹灰找平。适莱轻质抹灰石膏的常规抹灰厚度为6mm~25mm,抹灰完成面的最小厚度为6mm,顶棚抹灰总厚度宜小于10mm。 3.1.3产品特点 ◆拉伸粘结强度高,适用于多种基层,与轻质墙体材料匹配良好,施工后不易空鼓、 不易开裂; ◆正常施工环境抹灰前墙面无需预先浇水,施工环境明显改善; ◆施工省料省力,其重量仅为传统水泥砂浆的一半; ◆施工快捷,终凝时间及养护时间短; ◆完成面垂直度、平整度高,局部修整方便; ◆可调节室内空气湿度、辅助保温,提高室内舒适度。
