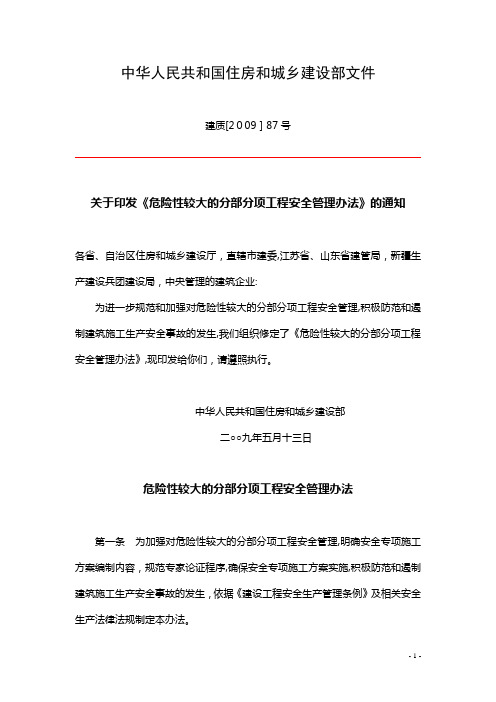

住房和城乡建设部文件



建质[2009]87号



关于印发《危险性较大的分部分项工程

安全管理办法》的通知



各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:

为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。

(盖章)

中华人民共和国住房和城乡建设部

二○○九年五月十三日



—5 —

危险性较大的分部分项工程安全管理办法



第一条 为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。

第二条 本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。

第三条 本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。危险性较大的分部分项工程范围见附件一。

危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

第四条 建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条 施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工

程,施工单位应当组织专家对专项方案进行论证。超过一定规模的危险性较大的分部分项工程范围见附件二。

第六条 建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。

第七条 专项方案编制应当包括以下内容:

(一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。

(二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。

(三)施工计划:包括施工进度计划、材料与设备计划。 (四)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。

(五)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。

(六)劳动力计划:专职安全生产管理人员、特种作业人员等。

(七)计算书及相关图纸。

第八条 专项方案应当由施工单位技术部门组织本单位施

工技术、安全、质量等部门的专业技术人员进行审核。经审核合格的,由施工单位技术负责人签字。实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责

人签字。

—7 —

不需专家论证的专项方案,经施工单位审核合格后报监理单位,由项目总监理工程师审核签字。

第九条 超过一定规模的危险性较大的分部分项工程专项

方案应当由施工单位组织召开专家论证会。实行施工总承包的,由施工总承包单位组织召开专家论证会。

下列人员应当参加专家论证会:

(一)专家组成员;

(二)建设单位项目负责人或技术负责人;

(三)监理单位项目总监理工程师及相关人员;

(四)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员;

(五)勘察、设计单位项目技术负责人及相关人员。

第十条 专家组成员应当由5名及以上符合相关专业要求

的专家组成。 本项目参建各方的人员不得以专家身份参加专家论证会。

第十一条 专家论证的主要内容:

(一)专项方案内容是否完整、可行;

(二)专项方案计算书和验算依据是否符合有关标准规范; (三)安全施工的基本条件是否满足现场实际情况。

专项方案经论证后,专家组应当提交论证报告,对论证的内容提出明确的意见,并在论证报告上签字。该报告作为专项方案修改完善的指导意见。

第十二条 施工单位应当根据论证报告修改完善专项方案,

并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。

实行施工总承包的,应当由施工总承包单位、相关专业承包单位技术负责人签字。

第十三条 专项方案经论证后需做重大修改的,施工单位应当按照论证报告修改,并重新组织专家进行论证。

第十四条 施工单位应当严格按照专项方案组织施工,不得擅自修改、调整专项方案。

如因设计、结构、外部环境等因素发生变化确需修改的,修改后的专项方案应当按本办法第八条重新审核。对于超过一定规模的危险性较大工程的专项方案,施工单位应当重新组织专家进行论证。

第十五条 专项方案实施前,编制人员或项目技术负责人应当向现场管理人员和作业人员进行安全技术交底。

第十六条 施工单位应当指定专人对专项方案实施情况进行现场监督和按规定进行监测。发现不按照专项方案施工的,应当要求其立即整改;发现有危及人身安全紧急情况的,应当立即组织作业人员撤离危险区域。

施工单位技术负责人应当定期巡查专项方案实施情况。 第十七条 对于按规定需要验收的危险性较大的分部分项工程,施工单位、监理单位应当组织有关人员进行验收。验收合格的,经施工单位项目技术负责人及项目总监理工程师签字后,方可进入下一道工序。

第十八条 监理单位应当将危险性较大的分部分项工程列

—9 —

入监理规划和监理实施细则,应当针对工程特点、周边环境和施工工艺等,制定安全监理工作流程、方法和措施。

第十九条 监理单位应当对专项方案实施情况进行现场监理;对不按专项方案实施的,应当责令整改,施工单位拒不整改的,应当及时向建设单位报告;建设单位接到监理单位报告后,应当立即责令施工单位停工整改;施工单位仍不停工整改的,建设单位应当及时向住房城乡建设主管部门报告。

第二十条 各地住房城乡建设主管部门应当按专业类别建立专家库。专家库的专业类别及专家数量应根据本地实际情况设置。

专家名单应当予以公示。

第二十一条 专家库的专家应当具备以下基本条件:

(一)诚实守信、作风正派、学术严谨;

(二)从事专业工作15年以上或具有丰富的专业经验; (三)具有高级专业技术职称。

第二十二条 各地住房城乡建设主管部门应当根据本地区实际情况,制定专家资格审查办法和管理制度并建立专家诚信档案,及时更新专家库。

第二十三条 建设单位未按规定提供危险性较大的分部分项工程清单和安全管理措施,未责令施工单位停工整改的,未向住房城乡建设主管部门报告的;施工单位未按规定编制、实施专项方案的;监理单位未按规定审核专项方案或未对危险性较大的分部分项工程实施监理的;住房城乡建设主管部门应当依据有关法律法规予以处罚。

第二十四条 各地住房城乡建设主管部门可结合本地区实际,依照本办法制定实施细则。

第二十五条 本办法自颁布之日起实施。原《关于印发<建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法>和<危险性较大工程安全专项施工方案编制及专家论证审查办法>的通知》(建质[2004]213号)中的《危险性较大工程安全专项施工方案编制及专家论证审查办法》废止。

附件一:危险性较大的分部分项工程范围

附件二:超过一定规模的危险性较大的分部分项工程范围

—11 —

附件一

危险性较大的分部分项工程范围

一、基坑支护、降水工程

开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。

二、土方开挖工程

开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。

三、模板工程及支撑体系

(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。

(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m2及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

(三)承重支撑体系:用于钢结构安装等满堂支撑体系。

四、起重吊装及安装拆卸工程

(一)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。

(二)采用起重机械进行安装的工程。

(三)起重机械设备自身的安装、拆卸。

五、脚手架工程

(一)搭设高度24m及以上的落地式钢管脚手架工程。

(二)附着式整体和分片提升脚手架工程。

(三)悬挑式脚手架工程。

(四)吊篮脚手架工程。

(五)自制卸料平台、移动操作平台工程。

(六)新型及异型脚手架工程。

六、拆除、爆破工程

(一)建筑物、构筑物拆除工程。

(二)采用爆破拆除的工程。

七、其它

(一)建筑幕墙安装工程。

(二)钢结构、网架和索膜结构安装工程。

(三)人工挖扩孔桩工程。

(四)地下暗挖、顶管及水下作业工程。

(五)预应力工程。

(六)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。



—13 —

附件二

超过一定规模的危险性较大的分部分项工程范围

一、深基坑工程

(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。

(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。

二、模板工程及支撑体系

(一)工具式模板工程:包括滑模、爬模、飞模工程。

(二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m2及以上。

(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。

三、起重吊装及安装拆卸工程

(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。

(二)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。

四、脚手架工程

(一)搭设高度50m及以上落地式钢管脚手架工程。

(二)提升高度150m及以上附着式整体和分片提升脚手架工程。

(三)架体高度20m及以上悬挑式脚手架工程。

五、拆除、爆破工程

(一)采用爆破拆除的工程。

(二)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。

(三)可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。

(四)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。

六、其它

(一)施工高度50m及以上的建筑幕墙安装工程。

(二)跨度大于36m及以上的钢结构安装工程;跨度大于

60m及以上的网架和索膜结构安装工程。

(三)开挖深度超过16m的人工挖孔桩工程。

(四)地下暗挖工程、顶管工程、水下作业工程。

(五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。



—15 —

建质2009-87号文《危险性较大的分部分项工程安全管理办法》

关于印发《危险性较大的分部分项工程安全管理办法》的通知 建质[2009]87号 各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业: 为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。 中华人民共和国住房和城乡建设部 二○○九年五月十三日 危险性较大的分部分项工程安全管理办法 第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。 第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。 第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。危险性较大的分部分项工程范围见附件一。 危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。 第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。超过一定规模的危险性较大的分部分项工程范围见附件二。 第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。第七条专项方案编制应当包括以下内容: (一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。 (二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。 (三)施工计划:包括施工进度计划、材料与设备计划。 (四)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。 (五)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。 (六)劳动力计划:专职安全生产管理人员、特种作业人员等。 (七)计算书及相关图纸。 第八条专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。经审核合格的,由施工单位技术负责人签字。实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。 不需专家论证的专项方案,经施工单位审核合格后报监理单位,由项目总监理工程师审核签字。 第九条超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。

建设部 建质[2005]26号文附件: 建筑业10项新技术

建设部建质[2005]26号文附件:建筑业10项新技术 2005建筑业10项新技术 1. 地基基础和地下空间工程技术 1.1 桩基新技术 1.1.1 灌注桩后注浆技术 1.1.2 长螺旋水下灌注成桩技术 1.2 地基处理技术 1.2.1 水泥粉煤灰碎石桩(CFG桩)复合地基成套技术 1.2.2 夯实水泥土桩复合地基成套技术 1.2.3 真空预压法加固软基技术 1.2.4 强夯法处理大块石高填方地基 1.2.5 爆破挤淤法技术 1.2.6 土工合成材料应用技术 1.3 深基坑支护及边坡防护技术 1.3.1 复合土钉墙支护技术 1.3.2 预应力锚杆施工技术 1.3.3 组合内支撑技术 1.3.4 型钢水泥土复合搅拌桩支护结构技术 1.3.5 冻结排桩法进行特大型深基坑施工技术 1.3.6 高边坡防护技术 1.4 地下空间施工技术 1.4.1 暗挖法 1.4.2 逆作法

1.4.3 盾构法 1.4.4 非开挖埋管技术 2. 高性能混凝土技术 2.1 混凝土裂缝防治技术 2.2 自密实混凝土技术 2.3 混凝土耐久性技术 2.4 清水混凝土技术 2.5 超高泵送混凝土技术 2.6 改性沥青路面施工技术 3. 高效钢筋与预应力技术 3.1 高效钢筋应用技术 3.1.1 HRB400级钢筋的应用技术 3.2 钢筋焊接网应用技术 3.2.1 冷轧带肋钢筋焊接网 3.2.2 HRB400钢筋焊接网 3.2.3 焊接箍筋笼 3.3 粗直径钢筋直螺纹机械连接技术3.4 预应力施工技术 3.4.1 无粘结预应力成套技术 3.4.2 有粘结预应力成套技术 3.4.3 拉索施工技术 4. 新型模板及脚手架应用技术 4.1 清水混凝土模板技术 4.2 早拆模板成套技术

《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)-------已作废

关于印发《危险性较大的分部分项 工程安全管理办法》的通知 各科室、各项目部: 为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。 2012.4.20 较大的分部分项工程安全管理办法

第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。 第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。 第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。危险性较大的分部分项工程范围见附件一。 危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。 第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。 第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,

施工单位应当组织专家对专项方案进行论证。超过一定规模的危险性较大的分部分项工程范围见附件二。 第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。 第七条专项方案编制应当包括以下内容: (一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。 (二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。 (三)施工计划:包括施工进度计划、材料与设备计划。 (四)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。 (五)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。 (六)劳动力计划:专职安全生产管理人员、特种作业人员等。 (七)计算书及相关图纸。 第八条专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。经审核合格的,由施工单位技术负责人签字。实行施工总承包的,专项方案

深基坑安全措施

深基坑安全措施 深基坑的定义:建设部建质200987号文关于印发《危险性较大的分部分项工程安全管理办法的通知》规定:一般深基坑是指开挖深度超过5米(含5米)或地下室三层以上(含三层),或深度虽未超过5米,但地质条件和周围环境及地下管线特别复杂的工程。 在深基坑施工的过程中,安全措施怎么做,主要的措施如下: 1、认真贯彻落实国家、行业和地方政府的安全生产法规、规程,建立健全施工安全检查、监督网络体系,分阶段分部位做好安全检查与防护,使之做到经常化、制度化、标准化。 2、建立和健全安全生产责任制:建立各级安全生产责任制,做到职责明确,落实到人,严格履行经理负责制;签定各项经济承包合同时,必须有明确的安全指标、奖惩办法等安全保证措施;承发包或联营各方之间应依据有关法规签订安全生产协议,做到主体合法,内容合法和程序合法,各自的权利与义务明确。 3、安全教育:对新工人实施指挥部、项目部和班组的三级教育,对变换工种的工人实施新工种的安全教育,并及时做好记录;工人必须熟悉本工种安全技术操作规程,掌握本工种操作技能。 4、施工组织设计要针对工程的特点、施工方法、所使用的机械、设备、电气、特殊作业、生产环境和季节影响等制订出相应的安全技术措施和审批手续。 5、分部分项工程施工前,各级管理人员均应进行全面的针对性的安全

技术交底,并履行签字手续。 6、各特种作业人员必须实行持证上岗制度,作业人员都按要求严格培训,经考试合格后方可上岗,严禁无证操作。 7、安全检查:建立各级安全检查制度,有时间、有要求,重点、危险部位明确;检查记录齐全,隐患整改做到定人、定时、定措施;对大型施工机械等,应做好重要设施的验收工作,验收合格挂牌后方可使用;并形成良好的班前检查制度和周一安全活动制度,即经理部每周一要组织全体工人进行安全教育,对上周安全方面存在的问题进行总结,对本周的安全重点和注意事项做必要的交底。 8、各级管理与施工人员,应佩戴证明其身份的胸卡和识别标记的安全帽;遵守劳动纪律、无违章指挥、无违章作业行为。 9、按规定对各类事故应进行报告处理,事故档案齐全,并做好”三不放过”。 10、安全防火管理:建立健全安全防火责任制,做到职责明确,防火安全制度齐全;建立一定数量人员的义务消防队和响应的活动制度;严格实行动用明火审批制度,做到手续完善,监护防范措施得力;重点防范部位明确,防火奖罚、火灾事故、消防器材管理记录齐全。

《建筑施工特种作业人员管理规定》(建设部建质[2008]75号)

关于印发《建筑施工特种作业人员管理规定》的通知 建质[2008]75号 各省、自治区建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局: 现将《建筑施工特种作业人员管理规定》印发给你们,请结合本地区实际贯彻执行。 中华人民共和国住房和城乡建设部 二〇〇八年四月十八日 建筑施工特种作业人员管理规定 第一章总则 第一条为加强对建筑施工特种作业人员的管理,防止和减少生产安全事故,根据《安全生产许可证条例》、《建筑起重机械安全监督管理规定》等法规规章,制定本规定。 第二条建筑施工特种作业人员的考核、发证、从业和监督管理,适用本规定。 本规定所称建筑施工特种作业人员是指在房屋建筑和市政工程施工活动中,从事可能对本人、他人及周围设备设施的安全造成重大危害作业的人员。 第三条建筑施工特种作业包括: (一)建筑电工; (二)建筑架子工; (三)建筑起重信号司索工; (四)建筑起重机械司机; (五)建筑起重机械安装拆卸工; (六)高处作业吊篮安装拆卸工; (七)经省级以上人民政府建设主管部门认定的其他特种作业。 第四条建筑施工特种作业人员必须经建设主管部门考核合格,取得建筑施工特种作业人员操作资格证书(以下简称“资格证书”),方可上岗从事相应作业。 第五条国务院建设主管部门负责全国建筑施工特种作业人员的监督管理工作。 省、自治区、直辖市人民政府建设主管部门负责本行政区域内建筑施工特种作业人员的监督管理工作。 第二章考核

第六条建筑施工特种作业人员的考核发证工作,由省、自治区、直辖市人民政府建设主管部门或其委托的考核发证机构(以下简称“考核发证机关”)负责组织实施。 第七条考核发证机关应当在办公场所公布建筑施工特种作业人员申请条件、申请程序、工作时限、收费依据和标准等事项。 考核发证机关应当在考核前在机关网站或新闻媒体上公布考核科目、考核地点、考核时间和监督电话等事项。 第八条申请从事建筑施工特种作业的人员,应当具备下列基本条件: (一)年满18周岁且符合相关工种规定的年龄要求; (二)经医院体检合格且无妨碍从事相应特种作业的疾病和生理缺陷; (三)初中及以上学历; (四)符合相应特种作业需要的其他条件。 第九条符合本规定第八条规定的人员应当向本人户籍所在地或者从业所在地考核发证机关提出申请,并提交相关证明材料。 第十条考核发证机关应当自收到申请人提交的申请材料之日起5个工作日内依法作出受理或者不予受理决定。 对于受理的申请,考核发证机关应当及时向申请人核发准考证。 第十一条建筑施工特种作业人员的考核内容应当包括安全技术理论和实际操作。 考核大纲由国务院建设主管部门制定。 第十二条考核发证机关应当自考核结束之日起10个工作日内公布考核成绩。 第十三条考核发证机关对于考核合格的,应当自考核结果公布之日起10个工作日内颁发资格证书;对于考核不合格的,应当通知申请人并说明理由。 第十四条资格证书应当采用国务院建设主管部门规定的统一样式,由考核发证机关编号后签发。资格证书在全国通用。 资格证书样式见附件一,编号规则见附件二。 第三章从业 第十五条持有资格证书的人员,应当受聘于建筑施工企业或者建筑起重机械出租单位(以下简称用人单位),方可从事相应的特种作业。 第十六条用人单位对于首次取得资格证书的人员,应当在其正式上岗前安排不少于3个月的实习操作。 第十七条建筑施工特种作业人员应当严格按照安全技术标准、规范和规程进行作业,正确佩戴和使用安全防护用品,并按规定对作业工具和设备进行维护保养。 建筑施工特种作业人员应当参加年度安全教育培训或者继续教育,每年不得少

最新版《危险性较大的分部分项工程安全管理规定》正式实施-原87号文终止!

《危险性较大的分部分项工程安全管理规定》将于6月1日起施行 日前,住房城乡建设部办公厅就实施的有关问题发出通知,对危大工程的范围、内容等作出明确具体规定。 关于危大工程范围,划定基坑工程、模板工程及支撑体系、起重吊装及起重机械安 装拆卸工程、脚手架工程、拆除工程、暗挖工程及其它等类型的具体尺度,并分为危大工程范围和超过一定规模的危大工程范围。 关于专项施工方案内容,主要内容应当包括:工程概况、编制依据、施工计划、 施工工艺技术、施工安全保证措施、施工管理及作业人员配备和分工、验收要求、应急处置措施、计算书及相关施工图纸。 关于专家论证会参会人员,要求超过一定规模的危大工程专项施工方案专家论证 会的参会人员应当包括:专家;建设单位项目负责人;有关勘察、设计单位项目技术负责人及相关人员;总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;监理单位项目总监理工程师及专业监理工程师。 关于专家论证内容,要求对于超过一定规模的危大工程专项施工方案,专家论证 的主要内容应当包括:专项施工方案内容是否完整、可行;专项施工方案计算书和验算依据、施工图是否符合有关标准规范;专项施工方案是否满足现场实际情况,并能够确保施工安全。 关于专项施工方案修改,要求超过一定规模的危大工程专项施工方案经专家论证 后结论为“通过”的,施工单位可参考专家意见自行修改完善;结论为“修改后通过”的,专家意见要明确具体修改内容,施工单位应当按照专家意见进行修改,并履行有关审核和审查手续后方可实施,修改情况应及时告知专家。 关于监测方案内容,要求进行第三方监测的危大工程监测方案的主要内容应当包括 工程概况、监测依据、监测内容、监测方法、人员及设备、测点布置与保护、监测频次、预警标准及监测成果报送等。 此外,对验收人员、专家条件和专家库管理作出具体明确的规定。

建筑施工特种作业人员管理规定建设部建质号

建筑施工特种作业人员管理规定建设部建质号标准化工作室编码[XX968T-XX89628-XJ668-XT689N]

关于印发《建筑施工特种作业人员管理规定》的通知 建质[2008]75号 各省、自治区建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局: 现将《建筑施工特种作业人员管理规定》印发给你们,请结合本地区实际贯彻执行。 中华人民共和国住房和城乡建设部 二〇〇八年四月十八日 建筑施工特种作业人员管理规定 第一章? 总则 第一条为加强对建筑施工特种作业人员的管理,防止和减少生产安全事故,根据《安全生产许可证条例》、《建筑起重机械安全监督管理规定》等法规规章,制定本规定。 第二条建筑施工特种作业人员的考核、发证、从业和监督管理,适用本规定。 本规定所称建筑施工特种作业人员是指在房屋建筑和市政工程施工活动中,从事可能对本人、他人及周围设备设施的安全造成重大危害作业的人员。 第三条建筑施工特种作业包括: (一)建筑电工; (二)建筑架子工; (三)建筑起重信号司索工; (四)建筑起重机械司机; (五)建筑起重机械安装拆卸工; (六)高处作业吊篮安装拆卸工; (七)经省级以上人民政府建设主管部门认定的其他特种作业。 第四条建筑施工特种作业人员必须经建设主管部门考核合格,取得建筑施工特种作业人员操作资格证书(以下简称“资格证书”),方可上岗从事相应作业。 第五条国务院建设主管部门负责全国建筑施工特种作业人员的监督管理工作。 省、自治区、直辖市人民政府建设主管部门负责本行政区域内建筑施工特种作业人员的监督管理工作。 第二章? 考核

第六条建筑施工特种作业人员的考核发证工作,由省、自治区、直辖市人民政府建设主管部门或其委托的考核发证机构(以下简称“考核发证机关”)负责组织实施。 第七条考核发证机关应当在办公场所公布建筑施工特种作业人员申请条件、申请程序、工作时限、收费依据和标准等事项。 考核发证机关应当在考核前在机关网站或新闻媒体上公布考核科目、考核地点、考核时间和监督电话等事项。 第八条申请从事建筑施工特种作业的人员,应当具备下列基本条件: (一)年满18周岁且符合相关工种规定的年龄要求; (二)经医院体检合格且无妨碍从事相应特种作业的疾病和生理缺陷; (三)初中及以上学历; (四)符合相应特种作业需要的其他条件。 第九条符合本规定第八条规定的人员应当向本人户籍所在地或者从业所在地考核发证机关提出申请,并提交相关证明材料。 第十条考核发证机关应当自收到申请人提交的申请材料之日起5个工作日内依法作出受理或者不予受理决定。 对于受理的申请,考核发证机关应当及时向申请人核发准考证。 第十一条建筑施工特种作业人员的考核内容应当包括安全技术理论和实际操作。 考核大纲由国务院建设主管部门制定。 第十二条考核发证机关应当自考核结束之日起10个工作日内公布考核成绩。 第十三条考核发证机关对于考核合格的,应当自考核结果公布之日起10个工作日内颁发资格证书;对于考核不合格的,应当通知申请人并说明理由。 第十四条资格证书应当采用国务院建设主管部门规定的统一样式,由考核发证机关编号后签发。资格证书在全国通用。 资格证书样式见附件一,编号规则见附件二。 第三章从业 第十五条持有资格证书的人员,应当受聘于建筑施工企业或者建筑起重机械出租单位(以下简称用人单位),方可从事相应的特种作业。 第十六条用人单位对于首次取得资格证书的人员,应当在其正式上岗前安排不少于3个月的实习操作。

住建部【2009】87号文件

危险性较大的分部分项工程安全管理办法 建质[2009]87号 第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。 第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。 第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。危险性较大的分部分项工程范围见附件一。 危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。 第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。超过一定规模的危险性较大的分部分项工程范围见附件二。 第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。 第七条专项方案编制应当包括以下内容: (一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。 (二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。 (三)施工计划:包括施工进度计划、材料与设备计划。 (四)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。 (五)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。 (六)劳动力计划:专职安全生产管理人员、特种作业人员等。 (七)计算书及相关图纸。

(建质[2017]138号)住房城乡建设部

(建质[2017]138号)住房城乡建设部财政部关于印发建设工 程质量保证金管理办法的通知 党中央有关部门,国务院各部委、各直属机构,高法院,高检院,有关人民团体,各中央管理企业,各省、自治区、直辖市、计划单列市住房城乡建设厅(建委、建设局)、财政厅(局),新疆生产建设兵团建设局、财务局: 为贯彻落实国务院关于进一步清理规范涉企收费、切实减轻建筑业企业负担的精神,规范建设工程质量保证金管理,住房城乡建设部、财政部对《建设工程质量保证金管理办法》(建质[2016]295号)进行了修订。现印发给你们,请结合本地区、本部门实际认真贯彻执行。 中华人民共和国住房和城乡建设部 中华人民共和国财政部 2017年6月20日 建设工程质量保证金管理办法 第一条为规范建设工程质量保证金管理,落实工程在缺陷责任期内的维修责任,根据《中华人民共和国建筑法》《建设工程质量管理条例》《国务院办公厅关于清理规范工程建设领域保证金的通知》和《基本建设财务管理规则》等相关规定,制定本办法。 第二条本办法所称建设工程质量保证金(以下简称保证金)是指发包

人与承包人在建设工程承包合同中约定,从应付的工程款中预留,用以保证承包人在缺陷责任期内对建设工程出现的缺陷进行维修的资金。 缺陷是指建设工程质量不符合工程建设强制性标准、设计文件,以及承包合同的约定。缺陷责任期一般为1年,最长不超过2年,由发、承包双方在合同中约定。 第三条发包人应当在招标文件中明确保证金预留、返还等内容,并与承包人在合同条款中对涉及保证金的下列事项进行约定: (一)保证金预留、返还方式; (二)保证金预留比例、期限; (三)保证金是否计付利息,如计付利息,利息的计算方式; (四)缺陷责任期的期限及计算方式; (五)保证金预留、返还及工程维修质量、费用等争议的处理程序;(六)缺陷责任期内出现缺陷的索赔方式; (七)逾期返还保证金的违约金支付办法及违约责任。 第四条缺陷责任期内,实行国库集中支付的政府投资项目,保证金的管理应按国库集中付的有关规定执行。其他政府投资项目,保证金可以预留在财政部门或发包方。缺陷责任期内,如发包方被撤销,保证金随交付使用资产一并移交使用单位管理,由使用单位代行发包人职责。社会投资项目采用预留保证金方式的,发、承包双方可以约定将保证金交由第三方金融机构托管。 第五条推行银行保函制度,承包人可以银行保函替代预留保证金。

200987号文

建质[2009]87号 关于印发《危险性较大的分部 分项工程安全管理办法》的通知 各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业: 为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。 中华人民共和国住房和城乡建设部 二○○九年五月十三日

危险性较大的分部分项工程安全管理办法 第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。 第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。 第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。危险性较大的分部分项工程范围见附件一。 危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。 第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。 第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。超过一定规模的危险性较大的分部分项工程范围见附件二。

(建设部建质(2004)59号)建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产考核管理暂行.

关于印发《建筑施工企业主要负责人、项目负责人和 专职安全生产管理人员安全生产考核管理暂行规定》的通知 建质[2004]59号 各省、自治区建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团 建设局,国务院有关部门建设司(局),中央管理的建筑施工企业: 为贯彻落实《安全生产法》、《建设工程安全生产管理条例》和《安全生产许 可证条例》,提高建筑施工企业主要负责人、项目负责人和专职安全生产管理人 员(以下简称建筑施工企业管理人员)安全生产知识水平和管理能力,保证建筑 施工安全生产,我部制定了《建筑施工企业主要负责人、项目负责人和专职安全 生产管理人员安全生产考核管理暂行规定》,现印发给你们,请结合实际情况贯 彻执行。在执行中遇到的问题,请及时报告我部工程质量安全监督与行业发展司。 附件:建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全 生产考核要点 中华人民共和国建设部 二○○四年四月八日 建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产考核 管理暂行规定 第一条为了提高建筑施工企业主要负责人、项目负责人和专职安全生产管 理人员(以下简称建筑施工企业管理人员)的安全生产知识水平和管理能力,保 证建筑施工安全生产,根据《安全生产法》、《建设工程安全生产管理条例》和《安

全生产许可证条例》等法律法规,制定本规定。 第二条在中华人民共和国境内从事建设工程施工活动的建筑施工企业管 理人员以及实施对建筑施工企业管理人员安全生产考核管理的,必须遵守本规定。 第三条建筑施工企业管理人员必须经建设行政主管部门或者其他有关部 门安全生产考核,考核合格取得安全生产考核合格证书后,方可担任相应职务。 第四条本规定所称建筑施工企业主要负责人,是指对本企业日常生产经营活动和安全生产工作全面负责、有生产经营决策权的人员,包括企业法定代表人、经理、企业分管安全生产工作的副经理等。 建筑施工企业项目负责人,是指由企业法定代表人授权,负责建设工程项目管理的负责人等。 建筑施工企业专职安全生产管理人员,是指在企业专职从事安全生产管理工作的人员,包括企业安全生产管理机构的负责人及其工作人员和施工现场专职安全生产管理人员。 第五条国务院建设行政主管部门负责全国建筑施工企业管理人员安全生 产的考核工作,并负责中央管理的建筑施工企业管理人员安全生产考核和发证工作。 省、自治区、直辖市人民政府建设行政主管部门负责本行政区域内中央管理以外的建筑施工企业管理人员安全生产考核和发证工作。 第六条建筑施工企业管理人员应当具备相应文化程度、专业技术职称和一定安全生产工作经历,并经企业年度安全生产教育培训合格后,方可参加建设行政主管部门组织的安全生产考核。 第七条建筑施工企业管理人员安全生产考核内容包括安全生产知识和管 理能力。

重大危险源工程_建质[2009]87号文

重大危险源管理制度 建质[2009]87号文 第一条为了加强建设工程项目的安全技术管理,规范安全专项施工方案编制及专家论证审查和监督管理行为,防止建筑施工重大安全事故,依据国务院《建设工程安全生产管理条例》和建设部《危险性较大工程安全专项施工方案编制及专家论证审查办法》等法规和规章,结合我公司实际,制定本实施细则。 第二条本细则适用于房屋建筑、市政基础设施工程,以及与其配套的线路、管道、设备安装和装修工程的新建、改建、扩建和拆除等活动。 第三条在下列超过一定规模的危险性较大工程施工前,建筑施工企业应当单独编制安全专项施工方案。 (一)基坑支护与降水工程 基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程。 (二)土方开挖工程 土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。 (三)模板工程 各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程。 (四)起重吊装工程 (五)脚手架工程 1、高度超过24m的落地式钢管脚手架; 2、附着式升降脚手架,包括整体提升与分片式提升; 3、悬挑式脚手架; 4、门型脚手架; 5、挂脚手架; 6、吊篮脚手架;

7、卸料平台。 (六)拆除、爆破工程 采用人工、机械拆除或爆破拆除的工程。 (七)其他危险性较大的工程 1、建筑幕墙的安装施工; 2、预应力结构张拉施工; 3、隧道工程施工; 4、桥梁工程施工(含架桥); 5、特种设备施工; 6、网架和索膜结构施工; 7、6m以上的边坡施工; 8、采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工。 第四条安全专项施工方案编制审核按以下程序进行: (一)安全专项施工方案由建筑施工企业相关专业工程技术人员编制,施工企业技术部门的相关专业技术人员审核后,由施工企业技术负责人审定; (二)施工企业完成审查后报监理单位专业监理工程师审核,监理单位总监理工程师签字; (三)上述编制、审核、审定者均应在专项施工方案上亲笔签名并注明技术职称和身份证号。 第五条下列危险性较大工程(指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项过程),建筑施工企业应当组织专家组进行论证审查。 (一)深基坑工程 开挖深度超过3m(含3m),或深度虽未超过3m(含3m),但地质条件和周围环境及地下管线极其复杂的工程。 (二)地下暗挖工程

建设部87号文件

危险性较大的分部分项工程安全管理办法 第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。 第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。 第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。危险性较大的分部分项工程范围见附件一。 危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。 第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。 第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。超过一定规模的危险性较大的分部分项工程范围见附件二。 第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。 第七条专项方案编制应当包括以下内容: (一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。 (二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。 (三)施工计划:包括施工进度计划、材料与设备计划。 (四)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。 (五)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。 (六)劳动力计划:专职安全生产管理人员、特种作业人员等。

建质(2009)87号文危险性较大的分部分项工程安全管理办法

《危险性较大的分部分项工程安全管理办法》 建质[2009]87号 危险性较大的分部分项工程安全管理办法 第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程 序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理 条例》及相关安全生产法律法规制定本办法。 第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修 和拆除等建筑安全生产活动及安全管理。 第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死 群伤或造成重大不良社会影响的分部分项工程。危险性较大的分部分项工程范围见附件一。危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织 (总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。 第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单 和安全管理措施。施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大 的分部分项工程,施工单位应当组织专家对专项方案进行论证。超过一定规模的危险性较大的分部分项工程范围 见附件二。 第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸

工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。 第七条专项方案编制应当包括以下内容: (一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。 (二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。 (三)施工计划:包括施工进度计划、材料与设备计划。 (四)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。 (五)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。 (六)劳动力计划:专职安全生产管理人员、特种作业人员等。 (七)计算书及相关图纸。 第八条专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审 核。经审核合格的,由施工单位技术负责人签字。实行施工总承包的,专项方案应当由总承包单位技术负责人及 相关专业承包单位技术负责人签字。 不需专家论证的专项方案,经施工单位审核合格后报监理单位,由项目总监理工程师审核签字。 第九条超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。实行施 工总承包的,由施工总承包单位组织召开专家论证会。 下列人员应当参加专家论证会: (一)专家组成员; (二)建设单位项目负责人或技术负责人; (三)监理单位项目总监理工程师及相关人员; (四)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目 专职安全生产管理人员; (五)勘察、设计单位项目技术负责人及相关人员。

建质〔2009〕87号

建一安全字〔2009〕24号      关于转发北京市住房和城乡建设委员会《关于转发住房和城乡建设部〈关于印发危险性 较大的分部分项工程安全管理办法  的通知〉的通知》的通知    集团各单位、集团公司各区域公司、直营项目部:  现将北京市住房和城乡建设委员会《关于转发住房和城乡建 设部〈关于印发危险性较大的分部分项工程安全管理办法的通 知〉的通知》的通知》(京建施〔2009〕410号)转发给你们, 请各相关单位组织相关人员专门学习,认真贯彻落实。      二○○九年六月二十六日  —1 —

(此页无正文)                            主题词:转发 市建委 安全生产 技术 通知  抄送:集团公司领导,总部各部门  中建一局集团公司安全部2009年6月26日印发

—3 —

住房和城乡建设部文件    建质[2009]87号    关于印发《危险性较大的分部分项工程  安全管理办法》的通知    各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业: 为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。  (盖章)  中华人民共和国住房和城乡建设部  二○○九年五月十三日    —5 —

危险性较大的分部分项工程安全管理办法    第一条 为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。  第二条 本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。  第三条 本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。危险性较大的分部分项工程范围见附件一。  危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。  第四条 建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。  第五条 施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工

中华人民共和国建设部司函

中华人民共和国建设部司函 建质质函[2006]55号关于印发《尚春明同志在全国村镇建设工程质量联络员第二 次工作会议上的讲话》的通知 各省、自治区建设厅,直辖市建委: 2006年5月24日,全国村镇建设工程质量联络员第二次工作会议在浙江省绍兴县召开。现将《尚春明同志在全国村镇建设工程质量联络员第二次工作会议上的讲话》印发给你们,请结合当地实际情况贯彻执行。 附件:统一思想坚定信心推动村镇建设工程质量水平稳步提高 ——尚春明同志在全国村镇建设工程质量联系员第二次工作会议上 的讲话 建设部工程质量安全监督与行业发展司 二○○六年五月三十一日 统一思想坚定信心 推动村镇工程质量水平稳步提高 ——尚春明同志在全国村镇建设工程质量联络员 第二次工作会议上的讲话 (2006年5月24日) 同志们: 今天,我们在浙江绍兴县召开全国村镇建设52程质量联络员第二次工作会议。会议主要任务就是:贯彻落实党中央、国务院领导近期关于社会主义新农村建设工作的重要指示,传达我部关于新农村建设的工作安排,总结2005年全国村镇建设工程质量管理工作,进一步统一思想,坚定信心,以贯彻落实216号文和加强技术服务为主题,加速推进全国村镇建设工程质量监管体系建设,推动村镇工程质量安全水平稳步提高。下面,我讲四点意见: 一、从建设社会主义新农村的高度,提高对村镇建设工程质量安全工作重要性的认识 继中共十六届五中全会提出建设社会主义新农村的重大战略任务后,今年,中共中央《关于推进社会主义新农村建设的若干意见》和“十一五”规划纲要对

社会主义新农村建设又进行了一系列部署,强调国家基础设施建设的重点转向农村,加强农村基础设施建设。另一方面,近年来农民住宅建设持续增长,据统计,2004年全国村庄实有住宅达205亿平方米,农民人均居住面积达到27.9平方米。目前农民自建住宅每年还以2%的速度增长,其中楼房比例增长更快,约占60%,年竣工面积达到4亿平方米以上。这意味着,今后几年,农村工程建设量必将大规模增长,村镇建设工程质量管理工作任务更加繁重。 今年2月17日,汪光焘部长在省部级领导干部建设社会主义新农村专题研讨班所做的《搞好村庄规划和治理改善农村人居环境》专题报告中指出:村庄建设和治理要通过政府帮扶、规划先行,多部门联动、政策集成来实现,其中特别提到要加强对农房建设的指导和管理。 因此,在当前新形势下,抓好村镇建设工程质量不仅仅是关系城乡工程质量问题,而是关系新农村建设发展的大局。各地建设行政主管部门和村镇建设X-作者要满怀高度的责任感和紧迫感,肩负起新农村建设赋予我们的重大使命,积极主动的投入到社会主义新农村建设中,履行好新农村工程建设质量安全监管职责。 二、2005年村镇建设工程质量管理工作进展情况 2005年,各级建设行政主管部门和广大村镇建设工作者,以“三个代表”,重要思想为指导,按照统筹城乡发展和构建社会主义和谐社会的要求,努力探索,务实创新,村镇建设工程质量管理工作取得可喜进展,各地积累了不少好的经验和做法。概括起来主要体现在以下几个方面: (一)完善工作机制,建立村镇建设工程质量联络员制度 去年,我部建立了全国村镇建设工程质量联络员制度,9月初召开第一次联络员会议。江西、山西、吉林、广西、新疆等部分地区参照部里的要求,分别在本地区建立村镇建设工程质量联络员制度,加强信息沟通和工作协调,参照《全国村镇建设工程质量联络员工作办法》的职责主动开展工作,村镇建设工程质量管理工作机制正在逐步形成。 (二)以村镇建设规划为先导,加强村镇建设工程质量管理 村镇建设工程管理只有从村镇规划这个源头抓起,才能抓出实效。福建省坚持规划先行,从规范农村村民住宅建设用地管理程序着手,明确乡镇国土资源与建设主管部门在管理中做到规划、放样、检查“三到位”。青海省尽管基础条件较差,却努力做到一手紧抓农牧区规划建设,一手紧抓农牧区住宅建设,下发了

相关主题
文本预览
相关文档 最新文档
