当前位置:文档之家› 预应力混凝土实心方桩施工组织设计

预应力混凝土实心方桩施工组织设计

预应力混凝土实心方桩施工组织设计
预应力混凝土实心方桩施工组织设计

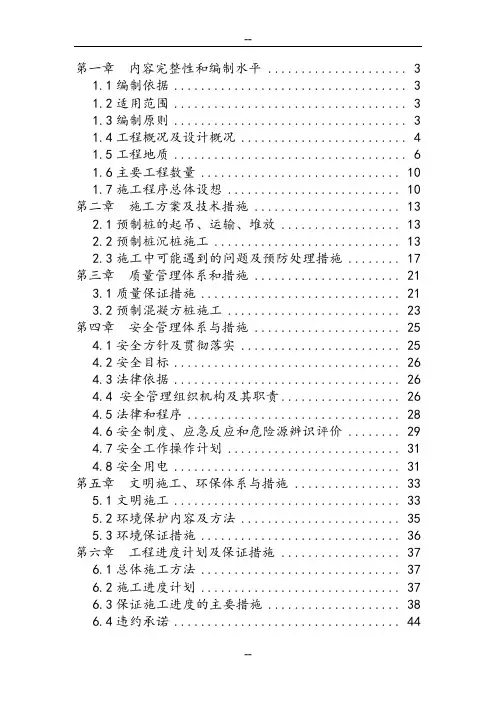

第一章内容完整性和编制水平 (3)

1.1编制依据 (3)

1.2适用范围 (4)

1.3编制原则 (4)

1.4工程概况及设计概况 (5)

1.5工程地质 (8)

1.6主要工程数量 (11)

1.7施工程序总体设想 (12)

第二章施工方案及技术措施 (15)

2.1预制桩的起吊、运输、堆放 (15)

2.2预制桩沉桩施工 (15)

2.3施工中可能遇到的问题及预防处理措施 (21)

第三章质量管理体系和措施 (21)

3.1质量保证措施 (21)

3.2预制混凝方桩施工 (31)

第四章安全管理体系与措施 (33)

4.1安全方针及贯彻落实 (33)

4.2安全目标 (33)

4.3法律依据 (34)

4.4 安全管理组织机构及其职责 (34)

4.5法律和程序 (36)

4.6安全制度、应急反应和危险源辨识评价 (37)

4.7安全工作操作计划 (39)

4.8安全用电 (40)

第五章文明施工、环保体系与措施 (42)

5.1文明施工 (42)

5.2环境保护内容及方法 (44)

5.3环境保证措施 (45)

第六章工程进度计划及保证措施 (46)

6.1总体施工方法 (46)

6.2施工进度计划 (46)

6.3保证施工进度的主要措施 (38)

6.4违约承诺 (54)

第七章资源配备计划 (55)

7.1资源配置 (55)

7.2材料配置计划 (57)

7.3劳动力保证措施 (58)

7.4机械、办公、检测设备投入计划 (48)

第八章新技术、新材料、新工艺的应用 (48)

第九章施工场地治安保卫管理计划 (49)

9.1治安保卫责任分解 (61)

第十章冬季和雨季施工方案 (63)

第十一章项目组织管理机构 (63)

11.1项目经理部组织机构图 (63)

11.2项目经理部各部门职责范围 (64)

11.3项目经理部主要管理人员职责 (66)

11.4主要管理人员 (67)

第十二章成品保护和工程保修工作的管理措施和承诺. 55 第十三章任何可能的紧急情况的处理措施、预案以及抵抗风险的措施 (58)

13.1质量风险控制 (58)

13.2施工人员安全风险的防范 (59)

13.3工期延误风险防范 (72)

13.4材料供应风险防范 (73)

13.5资金风险防范 (73)

第十四章对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案 (74)

第十五章与发包人、监理及设计单位的配合 (78)

15.1协调方式 (78)

15.2与设计单位间的工作协调 (65)

15.3与监理工程师工作的协调 (66)

15.4项目部内部各专业班组的工作协调 (67)

附表一拟投入本工程的主要施工设备表 (67)

附表二拟配备本工程的试验和检测仪器设备表 (68)

附表三劳动力计划表 (69)

附表四计划开、竣工日期和施工进度网络图 (70)

附表五施工总平面图 (85)

附表六临时用地表 (86)

第一章内容完整性和编制水平

1.1编制依据

⑴招标文件、施工图纸及后续更改文件;

⑵现行有关法规、标准、技术规范、定额以及环境保护方面的政策和法规;

⑶东北师范大学连山实验高中正式勘察报告;

⑷《预应力混凝土方桩》(辽2007G404);

⑸《建筑地基基础工程施工质量验收规范》(GB50202-2002);

⑹《建筑桩基技术规范》(JGJ94-2008);

⑺《工程测量规范》(GB50026-2007);

⑻现场踏勘所掌握的环境资料;

⑼类似工程的施工实践经验。

1.2适用范围

本施工方案适用于:东北师范大学连山实验高中-各楼桩基础,预制混凝土实心方桩桩基础工程施工。

1.3编制原则

⑴确保技术方案针对性强、操作性强、可比性强;施工方案经济、合理。坚持技术先进性、科学合理性、经济适用性与实事求是相结合。根据工程地质、水文地质、周边环境及工期要求等条件选择最具实用性的施工方案和机具设备,为工程全面施工提供有益的指导。

⑵技术可靠性原则

根据本标段工程特点,依据连山及其周边地区类似工程施工经验,选择可靠性高、可操作性强的施工技术方案进行施工。

⑶经济合理性原则

针对工程的实际情况,本着可靠、经济、合理的原则比选施工方案,施工过程实施动态管理,从而使预制桩基础施工达到既经济又优质的目的。

⑷环保原则

施工前充分调查了解工程周边环境情况,紧密结合环境保护进行施工。施工中认真作好文明施工,减少空气、噪音污染,建设“绿色工地”,实施“环保施工”。

1.4工程概况及设计概况

1.4.1 工程概况

本项目位于葫芦岛市连山区打渔山泵阀产业园区内,首开国风海岸项目 B3 地块,工程为东北师范大学连山实验高中工程地基及基础工程,预制混凝土实心方桩基础。建设单位为葫芦岛首开宏泰房地产开发有限公司。

1.4.2 设计概况

楼型桩型桩尖持力

桩端进入持

力层

桩长为

理论推

算值

备注

行政楼500*500 粉质黏土

≥1000mm 13~15

Ra=750KN

C60

表1-1设计概况、技术要求

单桩竖向承载力特征值为估算值, 在工程施工前应进

行试桩, 应采用静载荷试验法试桩并确定单桩承载力特征值,为设计提供依据,同时为施工提供控制标准。试桩的规格、长度及地质条件应具有代表性;试桩条件应与工程桩一致;试桩数量按设计要求执行,但同一条件下的试桩数量宜为总桩数的 1%,且不应少于 3 根。如遇软弱夹层须穿过软弱夹层,并严格控制最后三阵贯入度。 本工程地下水对混凝土结构强腐蚀性, 对钢筋混凝土结构中的钢筋具有强腐蚀性。

根据《工业建筑防腐规范》要求,预制方桩抗渗等级不

低于 P10,内掺阻锈剂,表面涂刷防腐涂层厚度≥500um ,钢筋混凝土保护层厚度不应小于 45mm ,方桩混凝土强度等级不低于 C60。行政楼桩间距不应小于 2m,当桩距<2m 时,教学楼 400*400 粉质黏土④

≥1000mm 10~14米 Ra=800KN C60 宿舍、 食堂 500*500 中粗砂④层

≥1000mm 10~14米 Ra=1100KN C60 体育馆 400*400 中粗砂④层

≥1000mm 10~14 米 Ra=1100KN C60 综合楼 400*400 中粗砂④层

≥1000mm 13~15米 Ra=1100KN C60

桩应跳打,桩施工时应根据地质报告中的地质剖面严格控制贯入度。

教学楼桩间距不应小于 1.4m,当桩距<1.4m 时,桩应跳打,桩施工时应根据地质报告中的地质剖面严格控制贯入度。

综合楼桩间距不应小于 1.8m,当桩距<1.8m 时,桩应跳打,桩施工时应根据地质报告中的地质剖面严格控制贯入度。

宿舍、食堂桩间距不应小于 1.8m,当桩距<1.8m 时,桩应跳打,桩施工时应根据地质报告中的地质剖面严格控制贯入度。

体育馆桩间距不应小于 1.2m,当桩距<1.2m 时,桩应跳打,桩施工时应根据地质报告中的地质剖面严格控制贯入度。

桩基施工完毕后,应进行单桩竖向承载力和桩身完整性抽样检测,工程桩竖向抗压承载力验收应采用静载荷试验法,单位工程内且在同一条件下的工程桩静载荷试验数量不应小于桩总数的 1%且不少于 3 根。采用高应变法进行单桩竖向承载力检测时,单位工程内且在同一条件下的工程桩检测的数量不应少于总桩数的 5%,且不少于 5 根。待验桩报告提交设计单位,经设计单位验证符合设计要求后,方可进行承台的施工。未尽之处均按《建筑桩基技术规范》

(JGJ94-2008)及建筑地基基础工程施工及验收规范执行。

1.5工程地质

1.5.1地形地貌

场地地貌属海滩。钻孔地面标高3.25~4.71m。场地均为人工填海而成。据调查,场地原为海洋滩涂地带,主要为滩涂养殖基地及盐场,海域地貌单一,为向海缓倾斜的平缓海滩,场地平坦开阔。

1.5.2地基土层

根据勘察报告,按土的工程特性将地层划分为6大层,其中①层土为人工填土层;②层为海相沉积层,③层土为陆相沉积地层,④~⑥层为燕山期花岗岩。现自上而下分述如下:

(1)人工填土层

a.素填土①:杂色,局部黄褐色,稍湿~饱和,稍密~中密,局部松散,主要成分为碎石(含量55%~70%),局部为角砾,强风化,一般粒径10~40mm,局部为块石,块石最大粒径300mm。充填中粗砂、粉土和黏性土。局部可见砖块、灰渣。本层厚度为1.70~4.40m,层底标高为1.59~-0.28m。

b.素填土①1:褐黄~黄褐色,湿~很湿,稍密~中密,局部密实,成分以粉土为主,含少量碎石、可见砖渣、灰渣。本层厚度为0.50~1.60m。

(2)海相沉积层

a.粉土②:灰~黑色,稍湿~湿,稍密~中密,含有机质、螺壳碎片,局部含腐植质,有臭味,含中粗砂颗粒,局部含砾砂、砾石。夹粉细砂、粗砂、粉质黏土、淤泥质粉土薄层。本层厚度为0.80~4.10m,层底标高为-0.19~-3.74m。

b.中粗砂②1:浅灰~灰黑色,湿~饱和,稍密。含黏性土10%~30%,含有机质、贝壳、螺壳碎片,局部含砾砂。夹粉土、细砂薄层。本层厚度为0.40~2.50m。

c.粉质黏土②2:灰~灰黑色,可塑,含中粗砂颗粒,局部含少量贝壳、螺壳。夹淤泥质粉质黏土、有机质土、粉土、砾砂薄层。本层厚度为0.50~1.70m。

(3)陆相沉积地层

a.粉质黏土③:褐黄~黄褐色,局部灰黄,可塑~硬塑,局部坚硬,含氧化铁,夹粉土、细砂、粗砂薄层或透镜体,局部混含砂砾颗粒,断面粗糙。本层厚度为0.60~5.60m,层底标高为-3.21~-8.16m。

b.中粗砂③1:褐黄~黄褐色,饱和,中密~密实,混含黏性土、细砂。夹粉土薄层或透镜体。本层厚度为0.30~

3.00m。

c. 粉土③2:褐黄~黄褐色,湿,局部稍湿,中密~密实,含氧化铁,夹细砂、粗砂薄层。本层厚度为0.40~3.00m。粉质黏土③、中粗砂③1和粉土③2其成分组成中,局部地

段砂与黏性土含量变化较大,呈混合状态。

d.中粗砂④:褐黄色,饱和,中密~密实,含少量黏性土,夹粉砂、细砂、圆砾、砾砂、粉土、粉质黏土薄层或透镜体。本层厚度为0.50~8.70m,层底标高为-7.99~-19.01m。

e.粉质黏土④1:褐黄色,局部棕红色,可塑~硬塑,局部坚硬或软塑,含氧化铁,夹黏土、细砂、中砂、粗砂、粉土薄层或透镜体,局部混含砂砾颗粒。本层厚度为0.50~

8.80m。

f.粉土④2:褐黄色,湿,局部稍湿,中密~密实,含氧化铁,夹细砂、粗砂、粉质黏土薄层。本层厚度为0.50~

2.50m。

g.黏土④3:褐黄色,可塑~硬塑,局部坚硬,含氧化铁,夹粉质黏土、粉土薄层或透镜体,局部混含砂颗粒。本层厚度为0.30~2.00m。中粗砂④和粉质黏土④1其成分组成中,局部地段砂与黏性土含量变化较大,呈混合状态。

(4)燕山期花岗岩

a.全风化花岗岩⑤:灰褐~黄褐色、灰白~灰黄色、红褐~褐黄色,原岩基本风化成土状,无法辨认原岩结构、构造,已全部破坏,岩芯呈砂土状,部分呈碎块状或角砾状,手掰易碎,易钻进。本层厚度为0.60~9.50m,层底标高为-11.89~-26.22m。

b.强风化花岗岩⑥:灰褐色、红褐~褐色、褐黄~黄褐色,原岩结构、构造大部分破坏,矿物成分显著变化,局部可见全晶质中粗粒结构、块状构造,裂隙很发育,岩芯破碎,呈碎块状,碎块块径20~50mm,锤击易碎,个别岩芯呈短柱状,短柱状岩芯最长约60mm,锤击易碎,裂隙面为褐色。本层多数钻孔未钻穿,本层揭露厚度2.50~6.40m,揭露层底标高为-15.29~-31.02m。

c.中等风化花岗岩⑦:灰~褐~灰白色,局部黄褐色,主要矿物成分为石英、长石、辉石、黑云母、角闪石,块状构造,全晶质中粗粒结构,原岩结构部分破坏,裂隙较发育~发育,岩芯呈短柱状,个别呈碎块状,柱长一般4~8cm,最长18cm,裂隙面较平直,铁质侵染(呈褐色),锤击不易碎。本层钻孔未钻穿,本层揭露厚度为0.30~3.40m,揭露底面标高为-26.86~-32.52m。

1.6主要工程数量

表1-1 东北师范大学连山实验高中-各楼桩基础分部分项

工程量清单与计价表

序号子目名称/子目特征计量单工程量

桩基础

1 预应力实心方桩 0.4m*0.4m*14m 清单

特征:采用辽2015SG406/15页PS 400

AC60 P10 加阻锈剂 表面加防腐涂层

不小于0.5mm(含制作、运费、打桩) 、m3 963.2 2 预应力实心方桩 0.4m*0.4m*15m 清单

特征:采用辽2015SG406/15页PS 400

BC60 P10 加阻锈剂 表面加防腐涂层

不小于0.5mm(含制作、运费、打桩)、m3 518.4

3 预应力实心方桩 0.5m*0.5m*14m 清单特征:采用辽2015SG406/15页PS 500

AC60 P10 加阻锈剂 表面加防腐涂层

不小于0.5mm(含制作、运费、打桩)、m3 1543.5

4 预应力实心方桩 0.5m*0.5m*15m 清单特征:采用辽2015SG406/15页PS 500

AC60 P10 加阻锈剂 表面加防腐涂层

不小于0.5mm(含制作、运费、打桩)、m3 607.5

1.7施工程序总体设想

由于我院已有不少类似工程的经验,对此我院将组织足

够的主导设备和辅助设备,对本项目的总体设想是从施工质量着手,制定出施工前、施工过程中以及施工后质量跟踪为流程的质量控制流水线。保证本项目按期保质保量的完成合同约定施工内容。从人员管理到现场各个环节的质量控制我院派驻项目工程师负责,决不可以一人身兼多职,从施工力量上保证质量的监控力度。

另外,为了保证按照所承诺的工期完成本项目,制定计

划配备充足的人员和设备。努力保证设计要求及行业规定并顺利地保质按期完成本项目的所有施工内容。

为此我院将在以下几个方面做出高效的组织措施,以满足工程要求:

(1)工作重点

①加大组织力度,首选信誉度高有口碑的材料供应商,保证材料供应。

②组建高效的项目管理机构:组建高效优质的项目部,各岗位均安排经验丰富的管理人员,充分发挥我院在地基基础施工领域人才、技术及业绩方面的优势。通过精细化的的组织管理,围绕业主方面的总工期目标,抓住关键线路,合理安排施工工序及工序之间的衔接,提高工效,加快施工进度,确保各节点工期以及项目总工期的实现。

③调配足够的机械设备用于生产:我公司将充分发挥在地质灾害施工领域的资源优势,在最短的时间内调配足够的设备进场施工,迅速掀起大干热潮。同时安排设备维修班进驻现场,配备各种机械配件,若机械产生故障立即进行维修,尽可能缩短停工时间。在实际施工中,可根据进度情况再组织设备进场,以保证工期要求。

④加强现场施工管理和现场施工协调力度:本工程现场涉及到大量的机械设备,包括吊车、挖掘机、铲车等交叉作业,因此我院提前做好现场的区域划分、临时道路安排、施

工工序的衔接等工作。

(2)计划管理

根据本工程特点、以及我院对本项目给予资源上的重点支持政策进行编制,具体在以下几个方面加强计划管理。

①精心设计、精心组织、充分发挥技术创新及技术运用优势,不断总结提高工作效率,确保工期目标的实现。

②合理划分施工区域及流水作业:首先对施工区域进行划分,注意各个区域划分的合理性以及施工的方便。

③全面保证工程质量:保证质量是工程建设的根本所在,我院将从施工队伍、质检员、技术负责人等各个层次对工程的各个环节进行严格的质量把关,加强质量控制,杜绝质量事故,确保施工质量满足设计要求,交出合格的产品。

④安全文明施工、保证环境要求:本工程所涉及到大量的机械设备及施工人员,我单位将会设立专门的安全文明生产机构,设立专职的安全管理人员,全面执行安全教育制度,实行班前安全教育,专门人员进行现场巡视,加强过程安全控制。同时注重文明施工以及环境保护,高标准积极响应业主对于安全文明以及环境保护方面的要求。

第二章施工方案及技术措施

2.1预制桩的起吊、运输、堆放

混凝土预制桩达到设计强度的70%方可起吊,达到100%才能运输和沉桩。现场密排多层重叠法制作的混凝土预制桩,起吊前应将桩与邻桩分离,因为桩与桩之间的粘结力较大,分离桩身的工作要仔细,以免桩身受损伤。

桩起吊时,应设专职指挥员,做到安全平稳,起吊不平稳易将桩身折裂。吊点位置和数量应符合设计规定。本工程单节桩长15m,单节桩长在17m以内,可采用两点吊。混凝土预制桩在搬运时,两点吊的桩,其支承点应与吊点位置相吻合,并使支承点同时受力。每批预制桩进场前,上报监理,经监理验收合格后方可用于现场施工。

2.2预制桩沉桩施工

施工工序流程图如下:

图2-1 施工工序流程图

(1) 测量放线

测量放点采用白灰埋点的方法,尺寸为Φ30㎜深500mm。测放的桩位上报监理,经测量监理复测无误后方可进行沉桩,并且每天施工前要检查即将施打的桩位与邻桩之间的尺寸是否正确。为便于送桩高度控制设一定数量的水准点。

(2) 底桩就位、对中、调直

底桩就位前,在桩身划出以米为单位的长度标志,并按从下至上的顺序标明桩的长度,以便观察桩的入土深度及每米沉桩锤击数。用单点吊将方桩吊直,先将方桩顶部插入桩锤下面的桩帽套内,再用人工将方桩桩尖在白灰圈内就位。

调直,一是要使桩身垂直,二是要使桩身、桩帽、桩锤的中心线重合。用1台全站仪在15m外两个成正交方向观察方桩的桩身和打桩架导杆的垂直度,另外,打桩机配备一把水准尺,随时测量桩身垂直度。

(3) 锤击沉桩

桩锤选用DD63型,垫好桩垫,桩垫采用纸垫,厚度不小于100mm,施打过程中经常检查,一经发现损坏须及时更换。

桩帽或送桩器与桩头周围应有5~10mm的空隙,锤与桩帽和桩帽与桩之间应设弹性衬垫,桩锤、桩帽、送桩器与桩身应保持在同一轴线上。

底桩加装预制钢靴。

底桩施工时必须控制其垂直度(双向<0.1%),第一节桩靠自重自行沉入土中一部分,这一过程需控制缓慢均匀进行,等待稳定后再进行锤击。此时应勤测桩身垂直度,发现偏差不符合要求应及时进行调整并设法纠正,待确认第一节桩的沉桩质量良好后,再转入正常的连续锤击。防止表层土层较软,柴油锤落下后,整节桩压入软土中,整个柴油锤也

一下落到地面或没入土中,威胁人身安全,影响施工质量;其次,桩帽与桩身中心线应检查是否重合力戒偏打。

表2-1 硫磺胶泥灌注后需停歇时间参照表

序号桩断面尺寸

/mm

不同温度下的停歇时间/min

0~

10℃

11~

20℃

21~

30℃

31~

40℃

41~

50℃

1 400×400 6 4 8 5 1

7

1

3

9

1

7

1

2

2 450×450 1

6

1

2

7

1

4

9

1

7

1

1

2

1

1

4

3 500×500 1

3

1

5

1

8

2

1

2

4

(4) 喂桩

喂桩时桩吊点应在桩机3米以内的距离斜吊,桩锤应放在最低位置,不得同时起桩起锤作业,提升时要防止桩头撞坏桩机和钢丝绳,打完一根桩或下班时要将桩锤放在地面垫木上,起落架升至比桩锤高1米的位置。

(5)收锤

在收锤之前,借助于送桩器将桩顶沉至地面以下的设计

标高。送桩作业时,送桩器与方桩桩头之间应设置1~2层麻袋或硬纸板作衬垫。方桩内充满水时,严禁打桩作业。

桩的停锤标准严格按照图纸要求进行控制,贯入度控制值为30mm/10击,当贯入度达到时,上报监理,经监理现场验收,继续锤击3阵,每阵10击的贯入度不大于控制值方可收锤。

(1)试桩

工程桩施工前,根据地质情况选取相应直径的桩3根作试打桩,以取得相关控制数据(冲程、最后三阵,每阵10击平均贯入度,最后1m沉桩锤击数)。

(2)桩位允许偏差

a)桩顶平面位置偏差:1~3根桩桩基桩位偏差不大于100mm,4~16根桩桩基桩位偏差不大于1/2倍的桩径或边长;

b)桩身倾斜度不大于0.5%;

c)桩顶标高偏差:不大于±10mm。

(3)沉桩控制标准

本工程采用方桩为摩擦端承桩,施工必须保证图纸要求的设计桩端持力层,停打标准采用成桩深度和贯入度双控标准(以设计院图纸要求为准)。

(4)桩帽与垫层的设置

本工程用的桩帽有足够的强度、刚度、耐打性,桩帽为圆筒形,套桩头用的筒体深度40cm,内径比方桩外径大3cm,

混凝土预制方桩施工组织设计方案(标准版)

1工程概况及特点 1.1工程概况 1.2工程具体要求 2混凝土预制桩施工方案 3 安全管理制度 环境保护及文明施工 4.1 文明施工细则 20 2.1 施工准备 2.2 2.3 2.4 混凝土预制方桩制作 ......... 混凝土预制方桩质量控制要点 混凝土预制桩施工工序总体安排 7. 10 19 3.1 安全细则 19 20

1工程概况及特点 1.1工程概况 1.1.1工程简述 工程名称:华电朔州一期2X300MW 级热电机组工程桩基工程 建设单位:华电国际电力股份有限公司朔州热电分公司 建设地点:山西省朔州市经济开发区木寨新农村东首 工程规模: B标段:炉后设施混凝土预制方桩桩基工程的施工及相关服务,包括渣库、燃油罐、脱 硫吸收塔、碎煤机、输煤栈桥、圆形煤场、烟囱、钢烟道支架等,预估总计35493米 (1183根桩);该混凝土预制方桩,设计桩长设计为27m和30m ,桩径为400 mm X 400mm ; 质量目标:满足国家优质工程”要求,合格率100%;不发生遗漏(桩)事故;不发生U类及以下桩基。力争鲁班奖”。我项目部将严格满足国家电力公司颁布的〈火电机组达标投产考核标准》最新版)的达标投产及原电力工业部、国家电力公司颁布的质量验评标准 1.2工程具体要求 1.2.1工程规范 本工程设计规范采用国家、原电力部、华电公司的有关标准、规范、规程、规定及其它相关的设计要求文件。 (1) 湿陷性黄土地区建筑规范》GB 50025-2004 ) (2) 建筑桩基技术规范》JGJ94-2008) (3) 建筑地基处理技术规范》JGJ79-2002) ⑷建筑地基基础设计规范》GB50007-2011 ) (5) 〈电力工程地基处理技术规程》DL/T5024-2005 )

先张法预应力混凝土实心方桩

先张法预应力混凝土实心方桩

先张法预应力混凝土实心方桩 1 范围 本标准规定了先张法预应力混凝土实心方桩(以下简称实心方桩)的产品代号与标记、规格、型号、尺寸、原材料及构造、成品质量要求、检验方法、检验规则、标志、产品合格证、堆放、吊装和运输。 本标准适用于工业与民用建筑、铁道、公路、港口、水利等工程使用的实心方桩。 2 规范性引用文件 下列文件对于本标准的应用是必不可少的。凡是注日期的引用文件,仅注日期的版本适用于本文件。凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。 GB 175 通用硅酸盐水泥 GB/T 700 碳素结构钢 GB/T 701 低碳钢热轧圆盘条 GB/T 5223.3 预应力混凝土用钢棒 GB 8076 混凝土外加剂

GB/T 14684 建设用砂 GB/T 14685 建设用卵石、碎石 GB/T 18046 用于水泥和混凝土中的粒化高炉矿渣粉 GB/T 18736 高强高性能混凝土用矿物外加剂 GB 50007 建筑地基基础设计规范 GB 50010 混凝土结构设计规范 GB/T 50081 普通混凝土力学性能试验方法标准GB 50164 混凝土质量控制标准 GBJ 107 混凝土强度检验评定标准 JC/T 540 混凝土制品用冷拔低碳钢丝 JC 934 预制钢筋混凝土方桩 JC/T 950 预应力高强混凝土管桩用硅砂粉 JG 197 预应力混凝土空心方桩 JGJ 63 混凝土用水标准 JGJ/T 283 自密实混凝土应用技术规程 JGJ 94 建筑桩基技术规范 JGJ 106 建筑基桩检测技术规范 DB42/269 建筑地基基础检测技术规范 3 产品代号与标记、规格、型号、尺寸 3.1 代号

桩基础施工组织设计方案

桩基施工组织设计方案 目录 第一章工程概况 (04) 1.1 编制依据 (04) 1.2 工程概况 (04) 第二章施工总体安排与部署 (07) 2.1 项目部组织机构、人员配置及管理人员的岗位职责 (07) 2.2 施工总平面布置图 (13) 2.3 施工临时设施 (13) 2.4 施工总体部署 (13) 2.5 工期、质量、安全目标 (14) 第三章主要工程项目的施工方法 (15) 3.1 施工测量 (15) 3.2投入的桩基施工设备 (15) 3.3桩基施工方案 (15) 3.4施工场地三通一平 (24) 3.5临建设施 (24) 3.6技术准备 (24) 第四章工程质量保证措施 (26) 4.1方针目标 (26) 4.2质量保证体系 (26) 4.3文件和资料的控制 (30) 4.4采购的管理 (31) 4.5标识和可追溯性 (32) 4.6过程控制 (33) 4.7验测量和试验设备 (35) 4.8质量记录 (35) 4.9质量控制措施 (36) 第五章工期保证措施 (37) 5.1工期进度计划表 (37) 5.2 施工进度计划的保证措施 (37) 5.3 施工进度计划的保证措施 (37) 第六章安全施工保证措施 (40) 6.1安全施工保证措施 (40) 6.2安全施工管理体系 (45) 6.3安全施工应急预案 (46) 第七章文明施工及环境保护保证措施 (49) 7.1劳动力使用计划表 (49) 7.2施工机械设备使用计划 (49) 7.3桩基施工进度计划网络图 (50) 7.4环境保护和文明施工方案 (50) 比选人:湖北中南岩土工程有限公司(盖单位章) 法定代表人(或委托代理人):(签名)

预制实心方桩施工方案

预制实心方桩施工 方案

目录 第一章工程概况 第二章总体概述 第三章生产 1、主要生产制作工艺 2、原材料 3、技术要求 4、检验试验方法 第四章运输 1、运输工艺 2、起吊及堆放要求 第五章机械设备配置计划 第六章劳动力安排计划 第七章确保质量的技术组织措施 第八章确保生产供应时间的技术组织措施第九章其它说明 1、进度和安全管理经验 2、季节性施工措施

第一章工程概况 一、工程概况 1.工程概况 本工程为工程。工程地点位于院内。 2.建设规模 建设规模为:预制400*400mm方桩,桩长16m(8×2),总长约7000m,其中试桩7根。 3.场地概况 拟建工程位于院内,现场交通方便。 4.工程特点与分析:本工程施工期为春季,要做好防寒防雨措施。 二、工期及质量目标 1.工期要求:根据工程打桩施工计划,按招标人要求工期完成预制方桩的制作,并运至施工现场。 2.要求工期:15日历天。 3.质量标准:合格。 4.安全目标:安全事故为零。

第二章总体概述 一、制作、供应组织总体设想、方案针对性 施工准备阶段施工单位将在有限时间内完成下列工作,为施工创造条件。 1.办理各项开工手续 工程中标后,立即办理各项开工手序,确保工程及时开工。 2.熟悉和审查施工图纸 经过对施工图纸的自审和会审,对施工图纸存在的问题,在施工前得以解决。 3.编制可操作的施工组织设计、质量计划 编制可操作的施工组织设计和质量计划是施工准备阶段的一项重要任务,内容包括施工方案、施工措施、工程进度计划、材料计划、劳动力计划等。施工组织设计的订立保证整个工程的施工有计划、按部就班的进行,保证工程按时按质按量完成。 二.生产准备 1.各主要阶段施工机械 本着经济、合理和满足工期、技术的要求来选择施工机械。 2.机械调配计划 我公司拥有各类性能先进的大型施工机械设备,我公司中标后,我

方桩静压工程施工组织设计方案

大学梅山校区工程房建施工Ⅰ标段 室外附属工程-球场、道路先法预应力方桩地基加固施工方案 专 项 施 工 方 案 编制人职务(称)项目工程师校核人职务(称)主任工程师审核人职务(称)高级工程师批准人职务(称)总工程师批准部门(章)宁波市建设集团股份有限公司编制日期

施工方案审批意见

第一章编制说明及依据 1.1编制说明 本公司针对有关的施工技术难点,结合具体的场地条件和本公司以往类似工程的施工经验,编写制订了本工程的施工方案。 1.2编制依据 (1)《建筑桩基技术规》(JGJ94-2008); (2)《建筑地基基础设计规》(GB 50007—2011); (3)《建筑工程施工质量验收统一标准》(GB50300-2013); (4)《混凝土结构工程施工及验收规》(GB50204-2015); (5)《建筑地基基础工程施工质量验收规》(GBJ50202-2002); (6)《预制钢筋混凝土方桩》(04G19); (7)《建筑基桩检测技术规》(JBJ106-2003); (8)施工设计图纸。 第二章工程概况 建设单位:梅山保税港区市场开发 设计单位:市建筑设计研究院 监理单位:宁大工程建设监理 施工单位:市建设集团股份 2.1工程总体概况 大学梅山校区配套道路工程位于市梅山保税港区,东北临踏海路,西北临港湾路,东南临七星路,西南临规划商业服务业用地。本项目球场地基采用先法预应力方桩PS-A250(150)-10进行地基加固处理,道路地基采用先法预应力方桩PS-A250(150)-12进行地基加固处理,沉桩方式为静力压桩。 2.2工程地质概况 本工程桩端持力层选在④层与④b层。详见地质勘探报告。 第三章材料及机械配置 先法预应力方桩PS-A250(150)-10、先法预应力方桩PS-A250(150)-12由厂家代加工,经检验合格后运到现场,现场配置1台履带式液压挖掘机DH420LC-7静力压桩。

先张法预应力混凝土实心方桩概要

先张法预应力混凝土实心方桩 1 范围 本标准规定了先张法预应力混凝土实心方桩(以下简称实心方桩)的产品代号与标记、规格、型号、尺寸、原材料及构造、成品质量要求、检验方法、检验规则、标志、产品合格证、堆放、吊装和运输。 本标准适用于工业与民用建筑、铁道、公路、港口、水利等工程使用的实心方桩。 2 规范性引用文件 下列文件对于本标准的应用是必不可少的。凡是注日期的引用文件,仅注日期的版本适用于本文件。凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。 GB 175 通用硅酸盐水泥 GB/T 700 碳素结构钢 GB/T 701 低碳钢热轧圆盘条 GB/T 5223.3 预应力混凝土用钢棒 GB 8076 混凝土外加剂 GB/T 14684 建设用砂 GB/T 14685 建设用卵石、碎石 GB/T 18046 用于水泥和混凝土中的粒化高炉矿渣粉 GB/T 18736 高强高性能混凝土用矿物外加剂 GB 50007 建筑地基基础设计规范 GB 50010 混凝土结构设计规范 GB/T 50081 普通混凝土力学性能试验方法标准 GB 50164 混凝土质量控制标准 GBJ 107 混凝土强度检验评定标准 JC/T 540 混凝土制品用冷拔低碳钢丝 JC 934 预制钢筋混凝土方桩 JC/T 950 预应力高强混凝土管桩用硅砂粉 JG 197 预应力混凝土空心方桩 JGJ 63 混凝土用水标准 JGJ/T 283 自密实混凝土应用技术规程 JGJ 94 建筑桩基技术规范 JGJ 106 建筑基桩检测技术规范 DB42/269 建筑地基基础检测技术规范 3 产品代号与标记、规格、型号、尺寸 3.1 代号 实心方桩的代号为PHZ。

预制方桩施工方案

4. 4预制方桩专项施工方案 一、设计要求及相关技术参数 1、设计范围: 2、桩长:均为25m 4、布置形式:横向桩间距为3.2m。 5、砼采用C60砼。 6、水泥品牌及强度等级:采用C35防水钢筋混凝土,抗渗等级P10 二、施工组织机构及机械配置 1施工组织机构 为完成本工程任务,项目部在现场设专门的组织机构,各部门认真履行自己的义务和岗位职责,负责组织现场施工,按期优质完成本工程任务。呈贡新城东外环中路工程及其上部道路工程预制方桩施工组织管理机构图

土方施工队 2机械设备配置 根据现场施工条件,为确保本工程的进度和质量,施工机械进场前进行 检验,检查机械设备的运转情况、合格证、检验报告以及人员操作证是否有 效,并形成检验记录,成立一个施工队负责DWHK1+900+DWHK2+预制方桩 的施工。 三、预制管桩(方桩)施工方法 预制管桩采用600X 600预制实心方桩,砼采用C6Q 1、施工工艺流程 场地平整-测量放线、定桩位-桩机安装就位-预应力砼管桩吊放就位—试桩—管桩施打—接桩—管桩施打—送桩一收锤验收—截桩头—测量复核桩位—桩基检测—桩基竣工验收。 2、施工方法及要求 (1)管桩的吊运及堆放 ①管桩进场应作出检查,其规格、批号、制作日期应符合所属的验收批号内 容。桩尖采用钢板焊成十字型构件。 ②管桩在吊运过程中轻吊轻放,避免剧烈碰撞。 ③管桩按不同规格、长度及施工顺序分别堆放。 (2)管桩施打 ①打桩前准备工作: a.认真检查打桩设备各部分的性能,以保证其正常运作; b.根据施工图绘制整个工程的桩位编号图:根据地质资料和设计要求

推算每条桩的预计长度,合理的节长,尽可能减少接桩,避免超长过多; c .由专职测量人员测定桩位,其偏差不得大于20mm d.在桩身上划出以米为单位的长度标记,并按从下到上的顺序标明桩的长度,以便观测桩的入土深度及记录每米沉桩锤击数。 e.预应力管桩按设计人员要求进行试桩。 ②施打要求 a.第一节管桩起吊就位前在己定桩位上做一个辅圆位置标记,使插桩时能在已定桩位上。插入地面时的垂直度偏差不得大于0.5%,并用长条水准尺或三角吊线锤在正面和侧面交叉垂直校正,必要时,宜拔出重插。 b.开始打桩时可用锤重加一定的冲压力,将预制桩压入一定深度后再按正常方法施打。采用重锤轻击,落距1.8?2.1m,连续施打,减少中间间隔时间,且尽可能避免在接近设计深度时接桩。 c.管桩施打过程中,桩锤、桩帽和桩身的中心线应重合。当桩身倾斜 率超过0.8%时,应找出原因并设法用桩架稍微移动进行纠正,当桩尖进入硬土层后,严禁用移动桩架等强行回扳的方法纠偏。 d.打桩时应由专职记录员及时准确地填写管桩施工记录表,并经当班 监理人员或业主代表验证签名后方可作为有效施工记录。 ③接桩采用手工满焊焊接,应符合有关焊接规范规定。 a.当管桩需要接长时,其入土部分桩段的桩头直高出地面0.5?1.0m。 b.接桩时上下节桩段应保持顺直,错位偏差不大于2mm c .管桩对接前,上下端节表面应用铁刷子清刷干净,坡口处应刷至露出金属光泽。 d.钢板宜用低碳钢,焊机应用直流焊机,焊条宜用E43,焊接电源应适

方桩施工组织设计

常熟市2007A-G039地块(山水桃源项目) 二期桩基工程 编制: 审核: 审批: 江苏金土木建设集团有限公司

一、编制说明 1. 编制依据 1.1 《建筑桩基技术规范》(JGJ94-94); 1.2 《建筑地基基础工程质量验收规范》(GBJ50202-2002); 1.3 《地基处理技术规范》DBJ08-40-94; 1.4 《常熟2007A-G039地块岩土工程勘测报告》(); 1.5 《总平面图》、《桩位平面图》; 1.6 《预制钢筋混凝土方桩04G361》图集。 2、工程概况 2.1工程名称:常熟市2007A-G039地块(山水桃源项目)二期桩基工程2.2工程地点:常熟市虞山路北 2.3 建设单位:苏州方正地产发展有限公司 2.4 监理单位:江苏众信工程投资项目管理咨询有限公司 2.5 设计单位:苏州市规划设计研究院有限责任公司 2.6 施工单位:江苏金土木建设集团有限公司 3、工程内容 3.1 桩型及工作量:厂房采用300×300预制方桩(AZH-30) 桩数为1619根。 3.2 本工程±0.000相当于黄海高程基准7.061、7.161、8.071m。 3.3 本工程施工工艺采用静力沉桩法施工。

二、施工准备 2.1施工部署 科学合理的施工总步骤对工程的进行顺利与否是至关重要的。公司将全面负责协调,组织强有力的现场管理部,全面负责本工程的施工、进度、技术、安全及文明施工等工作。 工程总流程如下: 2.2 施工准备 2.2.1 桩机选择 根据地质报告分析,现选择YZY-400型液压静力压桩机一台进行沉桩。其它主要施工机械准备及计量器具配备如下表:

预应力实心方桩与管桩、预制方桩对比资料

一、预应力混凝土方桩与预应力混凝土管桩工艺对比 二、预应力混凝土方桩与预应力混凝土管桩造价对比分析 三、预应力混凝土方桩与预制混凝土方桩对比 四、预应力混凝土方桩安装施工 五、预应力混凝土方桩相关检测报告

一、预应力混凝土方桩与预应力混凝土管桩对比 降低成本 —1、接桩采用无端板连接技术 无端板(无焊接)技术为预制桩行业的革新技术。 —2、生产工艺成熟且更优化 与管桩相比,生产工艺几乎相同,只是预应力混凝土方桩将生产工艺中“喂料、张拉、蒸汽养护、脱模”这四步骤工序集合到了一起,在对产品质量更有保证前提下,大大提高了生产效率、大大减少了人工成本。 —3、无需灌芯 与管桩相比,预应力混凝土方桩在与承台连接时,无需放钢筋笼、无需灌芯,可节省整体基础造价,一次成型。 接桩方便快捷 管桩端板焊接连接上下两节桩需要10分钟,弹卡式连接接头无需焊接,接桩时直接对接连接,接桩速度很快,上下接桩时桩头面上及弹卡螺孔采用环氧树脂进行密封防腐,完全保护住钢铁材质的连接件不受外界环境酸碱性的侵蚀。 抗拔优势明显—预应力混凝土方桩主筋可直接锚入承台 弹卡式连接接头可直接将锚固筋拧入其中,使得锚固筋与预应力主筋在同一轴线上。在作为抗拔桩使用时,响应《建筑地基基础设计规范》(GB50007-2011)第293页8.5.12所提到的:预应力筋必须锚入承台。同时《建筑地基基础设计规范》P293页中8.5.12提到,作抗拔桩使用时应慎用预应力混凝土管桩,因为预应力管桩作为抗拔桩使用时,出现了数起桩身抗拔破坏的事故,主要表现在主筋镦头与端板连接处拉脱,管桩的接头焊缝因为暴露在地下水中其耐久性也有问题。

先张法预应力混凝土实心方桩

先法预应力混凝土实心方桩 1 围 本标准规定了先法预应力混凝土实心方桩(以下简称实心方桩)的产品代号与标记、规格、型号、尺寸、原材料及构造、成品质量要求、检验方法、检验规则、标志、产品合格证、堆放、吊装和运输。 本标准适用于工业与民用建筑、铁道、公路、港口、水利等工程使用的实心方桩。 2 规性引用文件 下列文件对于本标准的应用是必不可少的。凡是注日期的引用文件,仅注日期的版本适用于本文件。凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。 GB 175 通用硅酸盐水泥 GB/T 700 碳素结构钢 GB/T 701 低碳钢热轧圆盘条 GB/T 5223.3 预应力混凝土用钢棒 GB 8076 混凝土外加剂 GB/T 14684 建设用砂 GB/T 14685 建设用卵石、碎石 GB/T46 用于水泥和混凝土中的粒化高炉矿渣粉 GB/T 18736 高强高性能混凝土用矿物外加剂 GB 50007 建筑地基基础设计规 GB 50010 混凝土结构设计规

GB/T 50081 普通混凝土力学性能试验方法标准 GB 50164 混凝土质量控制标准 GBJ 107 混凝土强度检验评定标准 JC/T 540 混凝土制品用冷拔低碳钢丝 JC 934 预制钢筋混凝土方桩 JC/T 950 预应力高强混凝土管桩用硅砂粉 JG 预应力混凝土空心方桩 JGJ 63 混凝土用水标准 JGJ/T 283 自密实混凝土应用技术规程 JGJ 94 建筑桩基技术规 JGJ 106 建筑基桩检测技术规 DB42/269 建筑地基基础检测技术规 3 产品代号与标记、规格、型号、尺寸 3.1 代号 实心方桩的代号为PHZ。 3.2 标记 带附筋,不带则不注 长度L(以m为单位) 型号(A、B) 边长D(以mm为单位) 实心方桩代号

【工程】预制桩施工组织设计方案

施工组织设计 一、编制依据及原则 二、工程概况 三、施工组织机构 四、现场施工总平面图 五、总体施工方案 六、施工顺序、总进度安排及总进度网络图 七、主要分项工程的施工方法 1、预制桩制作工程 2、运输、堆放工程 3、试桩、打桩工程 4、截桩工程 5、工程验收 八、施工技术保证措施 1、安全目标及保证措施 2、质量目标及保证措施 4、工期目标及保证措施 4、文明施工、环境保护措施 5、季节性施工措施

一、编制依据及原则 施工组织设计的编制依据依据建设单位提供的招标文件、招标答疑、设计图纸、地质勘察报告、国家现行法规标准规范强制条文、对施工现场的踏勘、我公司的生产经营能力和多年来的施工经验、其他相关地方规章等。 施工组织设计的编制原则严格遵守国家和地方法律法规,响应招标文件和招标答疑文件中的要求;合理安排流水施工,合理利用资源;积极推广“新材料、新设备、新工艺、新技术”,贯彻“节材、节能、节约资金、提高质量、增进效益”的宗旨;坚持安全施工、文明施工,加强环境保护、不扰民;理论与实际相结合,组织设计指导服务于施工管理。 相关规范: 1、建筑工程施工质量验收统一标准 GB503000-2001 2、建筑地基基础施工质量验收规范 GB50202-2002 3、混凝土结构工程施工质量验收规范 GB50204-2002 4、建筑地基基础设计规范 JGJ94-94 5、建筑施工安全检查标准 JGJ59-99 6、建筑桩基技术规范 JGJ94-94 7、混凝土外加剂应用技术规程 GBJ119-88 8、混凝土质量控制标准 GB50164-92 9、钢筋焊接接头方法 JGJ26-95

预应力混凝土实心方桩

工程 预应力混凝土实心方桩施工方案 编制单位:中建八局第四建设有限公司 编制人: 日期:

目录 1 编制依据 (1) 2工程概况 (1) 2.1工程建设概况一览表 (1) 2.2设计概况(参考) (2) 2.3施工条件概况 (3) 2.3.1地质条件 (3) 2.3.2水文条件 (3) 2.3.3周边环境条件 (4) 3 施工安排 (4) 3.1项目管理组织 (4) 3.2项目管理目标 (4) 3.3各项资源供应方式 (4) 3.3.1劳务资源安排一览表 (4) 3.3.2工程用大宗物资供应安排一览表 (4) 3.3.3大型机械设备采购供应安排一览表 (5) 3.3.4施工周转工具采购供应一览表 (5) 3.4施工流水段的划分及施工工艺流程 (5) 3.4.1施工流水段的划分 (5) 3.4.2施工顺序的确定 (5) 3.4.3 施工工艺流程 (7) 3.5工程施工重点和难点分析及应对措施 (8) 4 施工进度计划 (8) 5 施工准备与资源配置计划 (9) 5.1施工准备计划 (9) 5.1.1技术准备 (9) 5.1.2现场准备 (11) 5.2资源配置计划 (12) 5.2.1劳动力配置计划 (12) 5.2.2工程用原材料计划 (12) 5.2.3施工机具配置计划 (12) 5.2.4测量设备配置计划 (13) 6 施工方法及工艺要求 (13) 6.1施工工艺流程 (13) 6.2施工方法 (13) 6.2.1土方回填 (13) 6.2.2 方桩定位 (13)

6.2.3 现场放线 (14) 6.2.4 桩机就位 (14) 6.2.5 方桩起吊,对中和调直 (15) 6.2.6 打桩与收锤 (15) 6.2.7 接桩 (16) 6.2.8 送桩 (17) 6.2.9 截桩 (17) 6.2.10 方桩验收 (17) 6.3质量标准 (18) 6.3.1质量目标 (18) 6.3.2质量控制措施 (18) 6.3.3质量标准 (19) 7 各项管理计划 (21) 7.1进度管理计划 (21) 7.2质量管理 (24) 7.3安全管理计划 (27) 7.4 环境管理计划 (29) 8、应急预案 (31)

锤击桩施工组织设计

桂林市贸易局、桂林市朝辉房地产开发公司滨江南路综合楼地基处理工程 施工组织设计 编写:傅敏东 审核:夏志永 审定:韦立新 广西基础勘察工程有限责任公司 二○○二年一月十二日

一、概况、 (一)概况 1、工程概况 桂林市交通综合大厦位于中山南路汽车总站对面,大厦由主楼(11层)、南附楼(11层)、北附楼(11层)和2~3层群楼组成。筏形基础,基底压力约250KPa。基础埋深6.8m。地基处理后复合地基承载力标准值不小于170KPa。 据工程勘察资料,场地地质条件较复杂。基底处除局部分布园砾外,其它部位土层承载力不能满足要求,局部园砾层厚度很小,存在不能满足要求的软弱下卧层。基岩埋藏深,基岩面起伏大。经分析对比,采用CFG桩(C20素混凝土桩)处理浅部软土和深部软弱下卧层,处理后复合地基承载力标准值不小于170KPa。 2、工程地点 位于桂林市上海路口北侧。 3、地质概况 场地分布岩土层有10层,基底处土层主要有粘土、粉质粘土、粗砂。软弱下卧层有粉质粘土、含园砾粉质粘土。各岩土层的特征(略详见勘察报告)。 4、水电概况 本工程用水、用电由业主负责就近协调,并负责水电管线连接至现场施工区域。 5、工期 本工程机械设备2002年月日进场,工期天。 (二)编制说明

1、编制依据 1)《建筑地基处理技术规范》(JGJ 79-91) 2)《地基与基础工程施工及验收规范》(GBJ 202-83) 3)广西基础勘察工程有限责任公司ISO9002质量体系文件、程序文件、作业指导书。 4)其它国家、部颁有关工程建设的规程、规范和技术标准。 6)现场踏勘资料等。 2、编制原则 1)严格遵守设计、施工规范、规程及施工图纸等有关技术文件。 2)坚持先进性、科学性、经济合理性与实事求是相结合。 3)坚持项目法的原则,即通过劳动力、资金、设备、材料,施工方法和信息化处理,实现造价、工期和质量目标。 二、施工设备选择及水电要求 1、施工设备选择 根据工程特点及工期要求,拟进场设备详见附表一(施工机械设备一览)。 2、施工水电要求 根据进场设备及工程施工需要,业主应提供施工动力用电300KV A ,水: 30m 3/小时。其现场水电管线布设见附施工现场平面示意图。 三、施工方案 (一)、锤击沉管桩施工工艺 1、锤击沉管桩施工工艺流程见下图:

预制方桩施工方案最新版

城典排涝站预制方桩专项施工方案 一、地形地貌 城典排涝站位于杨巷镇,周围为鱼塘,各孔口高程为吴淞高程系统,以场地附近一水泥路面上已知BM点(6.55米吴淞高程)向各点引测,用水准仪向各孔引测,地貌单元属太湖流域冲积平原地貌形态。 二、工程地质条件 根据勘探资料,场地勘察深度20米以内的土体可分成4个工程地质层,自上而下,依次为: 1)、素填土:杂色,表层主要为粘性素填土和耕植土,夹少许碎石、砖块和生活垃圾等,下部为软塑状粘性土,松软状态,全场分布,层厚1.0~1.6M,层底标高为3.5~4.28M; 2)、淤泥质粉质粘土:呈流塑状态,全场分布,层厚8.9~9.2M,层底标高为-5.4~-4.90M; 3)、粉质粘土:呈可+塑状态,全场分布,层厚1.0~1.6,层底标高为-7.2~-7.02M; 4)、粉质粘土:呈硬塑状态,全场分布,本次钻探未钻穿该层,最大钻进深度为4.6米; 三、地下水情况 施工区域有影响的浅部地下水主要为(1)层表土(弱透水)上层滞水,主要受大气降水和地表渗流补给,以蒸发及下渗方式排泄,深部弱孔隙承压水主要以层间及径流的方式补给、排泄。其他土层均为微~弱透水,属相对隔水层。

四、设计要求及相关技术参数 1、设计范围:城典排涝站上下游挡墙、连接段、出水池、泵室、进水池 2、桩长:9米长59根,8米长262根。 4、布置形式:纵横向各桩中心间距均为1.0m,站身底板及进水池侧翼墙标高为1.5米,出水池及出水涵为2.6米。 5、砼采用C30砼。 五、施工组织机构及机械配置 1 施工组织机构 为完成本工程任务,项目部在现场设专门的组织机构,各部门认真履行自己的义务和岗位职责,负责组织现场施工,按期优质完成本工程任务。 2 机械设备配置 根据现场施工条件,为确保本工程的进度和质量,施工机械进场前进行检验,检查机械设备的运转情况、合格证、检验报告以及人员操作证是否有

预应力高强混凝土空心方桩施工组织设计

岳阳市第十六中学建设项目第二标段食堂 ◎预制方桩基础 施工组织设计 湖南省第四工程有限公司 2016年03月

施工方案编制人员 编制: 审核:

目录 第一章工程概况 第二章编写依据 第三章工程地质条件 第四章施工方案 第五章质量保证措施 第六章进度保证措施 第七章安全保证措施 第八章主要机具使用计划 第九章劳动力安排措施 第十章主要材料构件使用计划 第十一章文明施工现场措施

第一章工程概况 一、工程项目 工程名称:岳阳市第十六中学建设项目第二标段食堂 工程地址:岳阳市君山区洞庭大道 建设单位:岳阳市君山区教育局 设计单位:湖南省建筑工程集团设计研究院 施工单位:湖南省第四工程有限公司 监理单位:湖南顺天项目管理有限公司 勘察单位:岳阳白利勘测科技有限公司 二、地质条件 参考区域地质调查报告,现根据各地貌揭露的地层情况自上而下描述如下: 1)耕土(Q4):褐黄色,松软,稍湿,主要成分为黏土,夹杂植物根茎,有腥味,压缩性较高,工程性能较差,未完成自重固结。勘探时场地层厚0.3-0.7m,平均层厚 0.44m,层底标高26.89-28.14m。 2)粉质黏土(可塑):黄褐色,粉质黏土为主,可塑,粉质黏土为主要成分,土质均匀,敢强度较高,韧性中等。勘探时场地层厚 1.00-3.20m,平均层厚 1.76m,层底标高 24.11-26.84m。 3)粉质黏土(软塑):灰褐色,粉质黏土为主,软塑,粉质黏土为主要成分,局部含粉砂薄夹层,干强度较强,韧性较差。勘探时场地层厚 1.00-3.20m,平均层厚 1.76m,层底标高3.70-9.00m。平均层厚6.35m,层底标高17.05-21.66m。 4)粉砂:浅黄色、褐黄色,松散稍密,饱和,主要成分为石英、长石,粒径一般为 0.1-0.2mm,颗粒级配中等,勘探时场地层厚 5.00-10.20m,平均层厚7.37m,层底标高 9.99-13.96m。平均层厚6.35m,层底标高17.05-21.66m。

桩基施工组织设计

施工组织设计 1、编制说明 我们对****的施工现场进行踏勘,根据贵单位提供的图纸,并结合实际施工经验,对本次施工进行组织、精心安排。主要参照如下文件: 1.1《桥梁工程施工质量控制手册》(公司编制) 1.2《混凝土与砌体工程施工质量控制手册》(公司编制) 1.3《混凝土工程施工技术指南》 1.4《桩基工程施工质量验收补充标准》 1.5《钢筋焊接及验收规程》(JGJ18-2003) 2、工程概况 ****工区,起点里程K*+**段,终点里程K*+**,标段长度*km。根据本标段初步设计图,桥梁共有*座,桩基长度*米,桩基直径为*m-*m。桩基础地质类型主要是以黄土、老黄土、红粘土、强风化砂岩、中风化层砂岩为主的嵌岩桩。 3、主要工程量 桥梁桩基为:桩径*米。 4、人员、机械及设备计划安排 人员、机械设备的合理配合,充分发挥我施工队伍的强势,在保质保量、安全的前提下,按贵单位施工计划准时完成施工进度。 5、施工前准备 桩基施工安排专业施工队伍施工,进场后对进场队伍人员进行岗前安全培训和施工技术交底,机械到场数量由现场项目管理负责人确认。 施工中充分发挥专业施工队伍的技术优势和专业特长,加大机械化施工力度,进行以最优的施工方案、合理的施工组织、快节奏的工作效率,优质、安全、高效地完成本工程的标准化施工。 6、施工技术方案及措施 6.1施工工艺

根据桩基地质资料,钻孔桩基础施工采用冲击钻机。 钻孔桩主要施工程序为:施工准备→测量放样→埋护筒、制泥浆→钻孔→成孔→成孔验收→钢筋笼吊装→清孔→混凝土灌注。 钻孔桩施工工艺流程图 6.2施工准备 ⑴进行场地踏勘,对既有架空电线、地下电缆、给排水管管道等设施,如妨碍施工或对安全操作有影响,采取清除、移位、保护等措施妥善处理。 ⑵平整场地、清除杂物,以便钻机安装和移位。对不利于施工机械运行的松散场地,采用硬化、加固等措施。并且场地要采取有效的排水措施。 ⑶场地布置根据施工组织设计,合理安排泥浆池、沉淀池的位置,沉淀池的容积应满足3个孔桩以上排渣量的需要。

11预制方桩施工方案

4.4预制方桩专项施工方案 一、设计要求及相关技术参数 1、设计范围: 里 程 桩类型 桩径(m)桩长(m)根数 混凝土等级K1+900~K2+380 方桩 0.6x0.6 25 1440 C60 2、桩长:均为25m。 4、布置形式:横向桩间距为3.2m。 5、砼采用C60砼。 6、水泥品牌及强度等级:采用C35防水钢筋混凝土,抗渗等级P10 二、施工组织机构及机械配置 1 施工组织机构 为完成本工程任务,项目部在现场设专门的组织机构,各部门认真履行自己的义务和岗位职责,负责组织现场施工,按期优质完成本工程任务。 呈贡新城东外环中路工程及其上部道路工程预制方桩施工组织管理机构图

2 机械设备配置 根据现场施工条件,为确保本工程的进度和质量,施工机械进场前进行检验,检查机械设备的运转情况、合格证、检验报告以及人员操作证是否有效,并形成检验记录,成立一个施工队负责DWHK1+900+DWHK2+380预制方桩的施工。 三、预制管桩(方桩)施工方法 预制管桩采用600×600预制实心方桩,砼采用C60。 1、施工工艺流程 场地平整→测量放线、定桩位→桩机安装就位→预应力砼管桩吊放就位→试桩→管桩施打→接桩→管桩施打→送桩一收锤验收→截桩头→测量复核桩位→桩基检测→桩基竣工验收。 2、施工方法及要求 (1)管桩的吊运及堆放 ①管桩进场应作出检查,其规格、批号、制作日期应符合所属的验收批号内容。桩尖采用钢板焊成十字型构件。 ②管桩在吊运过程中轻吊轻放,避免剧烈碰撞。 ③管桩按不同规格、长度及施工顺序分别堆放。 (2)管桩施打 ①打桩前准备工作: a.认真检查打桩设备各部分的性能,以保证其正常运作; b.根据施工图绘制整个工程的桩位编号图:根据地质资料和设计要求

施工组织设计(管桩方桩)

目录 一、工程概况 (1) 二、工程地质条件 (2) 三、编制依据 (3) 四、质量、环境、职业健康安全管理方针和目标 (3) 五、项目管理人员及施工人员管理组织架构构 (4) 六、施工方案及总体安排 (6) 七、施工质量控制标准 (10) 八、施工质量保证措施 (15) 九、施工安全保证措施 (17) 十、周边环境安全使用保证措施 (22) 十一、施工进度保证措施 (23) 十二、文明施工保证措施 (23) 十三、工程竣工验收及提交资料 (25)

一、工程概况 1.1、项目名称:无锡古运河73项目B区二期3#、4#、5#、6#、地库及幼儿园桩基工程1.2、项目地址:无锡南长区清名路与运河西路交界处 1.3、建设单位:无锡都会置业有限公司 1.4、设计单位: 1.5、投标单位:无锡市基础工程有限公司 1.6、拟建项目为无锡古运河73项目B区二期3#、4#、5#、6#、地库及幼儿园。 1.7、桩基工程量及主要技术参数 (1)桩基采用PHC-600-(130)AB-C80混凝土管桩, PHC-400-(95)AB-C80混凝土管桩, AZHb-40-13B,C30预制混凝土方桩。 (2)工程量及技术参数:

二、工程地质条件 2.1地形与地貌 拟建工程位于无锡市无锡南长区清名路与运河西路交界处,本场地属滨海平原地貌类型。地形特点:本工程拟建场地基本为空地,拟建场地勘察期间受原场,地势有一定起伏。 三、编制依据 为了指导本工程的施工,保证工程质量和施工进度,确保安全生产和文明施工,编制本设计。其编制依据如下: 3.1《招标文件》; 3.2《建设工程项目管理规范》GB/T50326-2006; 3.3《建筑桩基技术规范》JGJ94—2008; 3.4《建筑工程施工质量验收统一标准》GB50300-2013; 3.5《建筑地基基础工程施工质量验收规范》GB50202—2002; 3.6《工程测量规范》GB50026-2007; 3.7《预制钢筋混凝土方桩》图集 3.8《预应力混凝土管桩》图集 3.9《施工现场临时用电安全技术规范》JGJ46-2005 3.10 《建设施工安全检查标准》JGJ59-99; 3.11《建筑施工现场环境与卫生标准》JGJ-146-2004; 3.12《建筑施工安全检查标准》JGJ59-2011 四、质量、环境、职业健康安全管理方针和目标 4.1、管理方针: 质量方针:百年承诺、质量第一,创建顾客满意精品工程。 环境、职业健康安全方针:安全生产,预防为主,以人为本,关注健康、文明施工,环保至上。

CFG桩施工组织设计DD.

南乐南城国际一期商住楼CFG桩施工组织设计 河南城建工程建设有限公司 2011年10月06日

目录 一、工程概况、施工准备、施工方案、保证质量措施、针对本工程施工 特点和难点分析及控制措施 二、主要施工机械及进场计划表 三、施工组织机构和主要施工管理人员表 四、工程材料进场计划及材料质量保证措施 五、保证安全生产、文明施工、减少扰民、降低环境污染和噪声的措施 六、冬雨季节及农忙时节保证工程顺利进行的安排和措施 七、施工现场平面图 八、施工进度计划表

CFG桩工程施工组织设计 第一章工程概况、施工准备、施工方案、保证质量措施 一、工程概况 拟建的南乐南城国际一期商住楼位于南乐县化工路路南、南环路路北、光明路以东。本工程为CFG桩,桩径为400mm,砼强度为C20,有效桩长20m,保护桩头0.5m。总桩数约2807根,总延米约XXXXXm。 二、施工准备 1、现场准备 ①、根据施工总平面布置图的要求和施工需求量计划,搭设临建,安装施工机械,设置料具堆放场地等,为正式开工做准备。 ②、根据业主提供在供水水源、供电电源,按施工现场用水、用电布置设临时用水、用电管线。经计算,桩基工程现场提供430KW的电量可满足施工需要。 ③、根据施工现场实际情况布置临时性道路,便于车辆通行、砼运输等车辆的通行。 ④、组织施工机具进场,根据施工机具需要量计划,按施工平面图要求,组织施工机械、设备工具进场,按规定地点和方式存放,并应进行相应的保养和式运转。机械设备安装调试正常后请监理工程师检查,填写设备进场报验单。 2、技术准备

①、组织技术人员熟悉图纸及有关资料,参加技术交底和图纸会审,进行第一次技术复核,发现问题作好记录,并及时向设计院提出修改建议。 ②、为了将各项技术要求真正落实到实处,我们根据以往的惯例认真做好对作业层的技术交底工作,使作业层真正知道其所干工序的操作要求的质量标准,并召开技术交底会。 ③、认真研究工程各轴线及桩位的相对关系,向业主主动索取基准点的资料,制定放线方案和措施,报监理工程师审查。 3施工执行规范 《建筑桩基技术规范》JGJ94-94 《建筑地基基础工程施工质量验收规范》GB50202-2002 《建筑地基处理技术规范》JGJ79-2002 《建筑工程施工质量验收统一手册》GB50300-2001 《地基与基础工程新技术实用手册》 《建筑施工手册》 《建设工程文件归档整理规范》GB/T50328-2001 《建设工程施工现场供用电安全规范》JGJ33-2001 建筑机械使用安全检查标准JGJ59-99 其它现行的工程技术、施工验收标准及规范

预制钢筋混凝土方桩工程施工组织设计方案

澄湖农贸市场 桩 基 施 工 方 案 普研建筑安装工程 2017年8月18日

预制钢筋混凝土方桩施工方案 一、工程概况 本工程桩基采用预制钢筋混凝土方桩,桩顶标高为-1.350m ,桩长9m,总桩数47根。选用《预制钢筋混凝土方桩》< G/T25-2013>图集中AZH-30-9A,配筋选A组,混凝土采用C30,桩顶入承台500mm,破桩头250mm。 二、编制依据及原则 (一)编制依据 1.业主提供的本工程设计图纸,地质勘探资料及本工程试桩所取得的经验。 2.相关国家施工验收规和标准。 《建筑地基基础工程施工质量验收规》(GB50202-2002) 《混凝土结构工程施工质量验收规》(GB50204-2002) 《建筑桩基技术规》(JGJ94-94) 《预制钢筋混凝土方桩》< G/T25-2013> (二)编制原则 1.安全第一的原则 在施工方案的编制始终按照技术可靠、措施得利、确保安全的原则确定施工方案。 2.优质高效的原则 精细组织,严格管理,明确质量目标,贯彻执行ISO9001质量体系。严格执行施工规的有关规定,充分发挥公司和项目经理部成员的施工能力,将工程做到优质高效。 3.确保工期原则 搞好上下工序的衔接,及时组织材料进退场,实施进度监控,确保实现计划工期目标,满足业主要求。 4.合理布局、科学配置的原则 根据工程量、各项管理目标以及施工现场地形地貌的特征,在临时施工准备

上,特别是水、电、路的 安排利用、进场材料的存放、生活设施的布置,本着安全、文明、方便、高效的原则,优化配置、合理布局,满足施工需要。 三、施工工艺及质量标准 (一)施工工艺流程图 (二)施工顺序 为减少压桩挤土效应对桩位的影响,施工顺序按桩号顺序依次进行。 (三)主要施工方法 该工程施工现场三通一平,施工场地地表承载力经试桩确定满足桩施工要求,现场施工道路经填垫碾压满足基桩施工运输要求。 1.测放桩位 该工程施工桩位由甲方委托专业测量队施测。 A.制定桩位放线方案:为了确保放桩准确简便,经研究决定用坐标法进行施测。 B.根据甲方提供的桩位平面图对所有桩位进行统一编号。 C.桩位的放线确定:放桩前对控制点进行检测校正后,进行砌砖浇注混凝土进行强制性保护。以工程控制桩为基准,采用坐标法在各工程控制桩上设站,以距

预应力实心方桩与管桩预制方桩对比

精心整理 一、预应力混凝土方桩与预应力混凝土管桩工艺对比 二、预应力混凝土方桩与预应力混凝土管桩造价对比分析 三、预应力混凝土方桩与预制混凝土方桩对比

一、预应力混凝土方桩与预应力混凝土管桩对比 降低成本 —1、接桩采用无端板连接技术 无端板(无焊接)技术为预制桩行业的革新技术。 —2 —3 密封防腐,完全保护住钢铁材质的连接件不受外界环境酸碱性的侵蚀。 抗拔优势明显—预应力混凝土方桩主筋可直接锚入承台 弹卡式连接接头可直接将锚固筋拧入其中,使得锚固筋与预应力主筋在同一轴线上。在作为抗拔桩使用时,响应《建筑地基基础设计规范》(GB50007-2011)第293页作抗拔桩使用时应慎用预应力混凝土管桩,因为预应力管桩作为抗拔桩使用时,

出现了数起桩身抗拔破坏的事故,主要表现在主筋镦头与端板连接处拉脱,管桩的接头焊缝因为暴露在地下水中其耐久性也有问题。

二、预应力方桩与预应力管桩造价对比分析 上海某医院新建项目抗压桩原设计500预应力管桩18450米,抗拔桩原设计500预应力管桩22960米。现用400预应力混凝土方桩替代,承台部分及灌芯部分的造价对比如下: 500管桩:(3.5×0.5+0.5+0.5)×(3.5×0.5+0.5+0.5)×0.8=6.05m3 400方桩:(4.0×0.4+0.4+0.4)×(4.0×0.4+0.4+0.4)×0.8=4.608m3 每个承台可节约的方量为:6.05-4.608=1.442m3 混凝土(带钢筋)按1000元/m3计算:1.442×1000=1442元

(b)4桩承台(每根桩长28米)的桩总长度:28×4=112米 承台节约的造价换算到用桩米数上:1442÷112=12.875元/米 (c)如承台下用桩量有22960米,承台节约造价12.875×22960=295610元。 (d)2、填芯造价对比 ㈠500 ⑴ ⑵ ⑶ ⑷ ㈡500 ⑴ ⑵ ⑶ ⑷ ㈢500 ⑴填芯配筋②号筋——10根20mm二级钢筋,③号筋——8@150, ⑵填芯采用C40微膨胀混凝土,深度H=4m,托板采用5mm圆薄钢板, ⑶填芯部分综合造价340元,折合到桩长上340÷28=12.1元/米, ⑷400预应力方桩无需填芯,则可节约12.1×22960=277816元。 ㈣采用400预应力方桩替代500预应力管桩,填芯可节约348551元。 3、本项目预算可节约295610+348551=644161元,总用桩量41410米,折合每米节
