土建工程工程量计算方法

作者聪明的西瓜

墙体

1、墙体工程量: 砖基础与墙身的划分,以首层设计室内地坪为界,设计室内地坪以下为基础,以上为墙身;如墙身与基础为两种不同材质时,按材质不同处为分界线。

(1)墙体体积:砼墙;砖墙。(2)砼墙模板(3)、砼墙高度超过3.6m增价;(4)、内外脚手架

2、墙体工程量计算方法

⑴墙体体积=长×宽×高—门窗洞口体积—墙内过梁—墙内柱—墙内梁等

①实心砖墙、空心砖墙及石墙均按设计图示尺寸以体积计算。扣除门窗洞口、过人洞、空圈、嵌入墙内的钢筋混凝土柱、梁、圈梁、挑梁、过梁及凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积。不扣除梁头、板头、檩头、垫木、木楞头、沿缘木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管及单个面积0.3m2以内的孔洞所占体积。凸出墙面的腰线、挑檐、压顶、窗台线、虎头砖、门窗套的体积亦不增加,凸出墙面的砖垛并入墙体体积内。

a墙长度:外墙按中心线,内墙按净长计算。

b墙高度:

i外墙:斜(坡)屋面无檐口天棚者算至屋面板底;有屋架且室外均有天棚者算至屋架下弦底另加200mm;无天棚者算至屋架下弦底另加300mm,出檐宽度超过600mm时按实砌高度计算;平屋面算至钢筋混凝土板底。

ii内墙:位于屋架下弦者,算至屋架下弦底;无屋架者算至天棚底另加100mm;有钢筋混凝土楼板隔层者算至楼板顶;有框架梁时算至梁底。

iii女儿墙:从屋面板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面)。

iv内、外山墙:按其平均高度计算。

v围墙:高度算至压顶下表面(如有混凝土压顶时算至压顶下表面)围墙柱并入围墙体积内。

②现浇混凝土墙按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,扣除门窗洞口及单个面积0.3m2以外的孔洞所占体积,墙垛及突出墙面部分并入墙体体积计算内。

a钢筋混凝土墙应扣除门窗洞口所占的体积。

b墙的高度按下层板上皮至上一层板下皮的高度计算。

c混凝土墙与柱连在一起时,如混凝土柱不突出墙外,混凝土柱的体积并入墙体内计算;如混凝土柱突出墙外,混凝土墙的长度算至柱子侧面,与墙连接的柱另行计算。

d混凝土墙与梁连在一起时,如混凝土梁不突出墙外且梁下没有门窗(或洞口),混凝土梁的体积并入墙体内计算;如混凝土梁突出墙外或梁下有门窗(或洞口),混凝土墙与梁应分别计算。

⑵砼墙体的模板=墙体的外露面积+洞口侧壁面积

天津2004计算规则:混凝土、钢筋混凝土模板及支架按照设计施工图示混凝土体积计算。

⑶砼墙高度超过3.6m增价=砼墙高度超过3.6m的墙体体积总和

⑷内外脚手架按墙面垂直投影面积计算。外墙脚手架长度按外墙外边线计算,内墙脚手架长度按内墙净长计算。高度按自然地坪至墙顶的总高计算。

3、墙体工程量计算的难点

⑴、在计算墙体之前,必须计算出相应的扣减量。比如,柱或梁宽度比墙大的情况,在计算柱或梁时,必须考虑柱或梁嵌入墙内的体积。

⑵、模板类似。

⑶、砼墙计算时要分别计算门窗(或洞口)上墙和非门窗(或洞口)墙。

4、分层墙的计算

⑴、分层墙墙厚以及偏心不一样时要分别计算墙体计算中心线;

⑵、分层墙扣减时要分层扣减。

⑶、女儿墙:从屋面板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面)

门窗

1、门窗工程量

⑴、门窗面积:洞口面积;框外围面积。

⑵、门窗个数

⑶、窗玻璃:框外围面积。

⑷、窗台板体积

⑸、窗台板模板

2、门窗工程量的方法

⑴、门窗面积: 洞口面积=洞口宽度*洞口高度

框外围面积=(洞口宽度-框扣尺寸)*(洞口高度-框扣尺寸)

⑵、门窗个数

⑶、窗玻璃面积=框外围面积。

⑷、窗台板体积=窗台板截面积*窗台板长度

⑸、窗台板模板=窗台板的底模+窗台板的侧模

①窗台板的侧模=窗台板侧面长度×窗台板底部外露宽度

②窗台板侧模=窗台板侧面长度之和×窗台板高度

3、门窗工程量计算难点

计算门窗本身工程量并没有难点,实际工程中门窗的难点在于其尺寸不同导致其他构件工程量的变化,主要体现在:⑴、过梁工程量⑵、墙体工程量⑶、内外装修洞口侧壁工程量

⑷、窗台板工程量等。

过梁

1、过梁工程量

(1)过梁体积:砖过梁;砼过梁。(2)砼过梁模板。⑶挑出部分装修。

4、过梁计算

⑴、过梁的体积

过梁的体积=过梁截面面积×过梁的长度(门家宽度+500mm)

⑵、过梁的模板

过梁模板面积=过梁的底模+过梁的侧模

①过梁的侧模=洞口净长度×过梁宽度

②过梁侧模=过梁侧面长度之和×过梁高度

⑶、挑出部分装修=过梁侧面长度*过梁外露宽度

5、过梁工程量计算难点

⑴、矩形、异形过梁计算时必须考虑过梁与墙相交的情况,计算嵌墙体积;

⑵、矩形、异形过梁计算时必须注意过梁的标高和圈梁的标高考虑过梁与圈相交的扣减;。

阳台

1、阳台工程量

(1)现浇阳台板体积。(2)现浇阳台板模板。⑶现浇阳台板装修:上装修,下装修。⑷栏板体积:现浇栏板;预制栏板。⑸现浇栏板模板。⑹现浇栏板装修:内装修,外装修。⑺阳台扶手:长度或体积,装修。⑻隔户板:体积;装修。⑼阳台窗面积。⑽阳台贴墙装修。

2、阳台工程量计算方法

⑴现浇阳台板体积:阳台板按设计图示尺寸以墙外部分体积计算

现浇阳台板体积=板面积*板厚

如果阳台完全由墙围成,则板面积按墙所围成的净面积计算;如果阳台有墙与栏板共同围成,则板面积计算:贴墙边扣除墙所占面积,栏板边计算至栏板外边线。

⑵现浇阳台板模板:阳台板模板面积=阳台板的底模+阳台板的侧模。

⑶现浇阳台板装修:

上装修=板面积

下装修=按墙和栏板围成的净空面积计算

⑷栏板体积

栏板体积体积=栏板截面面积*中心线长度

注:中心线长度是指栏板与栏板之间的中心线,与墙相交计算至墙外侧

⑸现浇栏板模板

现浇栏板模板面积=现浇栏板侧面模板+现浇栏板端面模板之和

⑹现浇栏板装修

内装修=栏板内侧净长度*装修高度

外装修=栏板外边线长度*装修高度

⑺阳台扶手:扶手、栏杆、栏板装饰按设计图示尺寸以扶手中心线长度(包括弯头长度)计算。阳台扶手体积=阳台扶手截面面积*阳台扶手中心线长度

阳台扶手装修=阳台扶手中心线长度*装修长度。

⑻隔户板

隔户板体积=隔户板厚度*高度*隔户板中心线长度

隔户板装修=隔户板中心线长度*装修高度*2

⑼阳台窗面积

⑽阳台贴墙装修:需扣减门、窗、门联窗、洞等。

3、阳台工程量计算的难点

⑴、阳台工程量较多,碎、乱,容易漏项。

⑵、体积以及装修计算要考虑中心线,内外净长线;比较麻烦。

挑檐

1、挑檐工程量

⑴挑檐平板体积;⑵挑檐平板上表面防水;⑶挑檐平板下表面装修;⑷挑檐立板体积;

⑸挑檐立板内装修;⑹挑檐立板外装修;⑺挑檐斜板体积;⑻挑檐斜板外装修;

⑼挑檐斜板内装修。

2、挑檐工程量的计算方法

⑴挑檐平板体积

挑檐平板体积=挑檐平板中心线长度*平板截面面积

⑵挑檐平板上表面防水

挑檐平板上表面防水=挑檐平板中心线长度*平板宽度+挑檐立板内边线长度*上翻高度-挑檐立板中心线*挑檐立板宽度

⑶挑檐平板下表面装修

挑檐平板上表面防水=挑檐平板中心线长度*平板宽度

⑷挑檐立板体积

挑檐立板体积=挑檐立板中心线*挑檐立板截面面积

⑸挑檐立板内装修

挑檐立板内装修=挑檐立板内边线长度*立板高度

⑹挑檐立板外装修

挑檐立板外装修=挑檐立板外边线长度*立板高度+挑檐立板长度*平板厚度

⑺挑檐斜板体积

挑檐斜板体积=挑檐斜板中心线*挑檐斜板截面面积

⑻挑檐斜板外装修

挑檐斜板体积=挑檐斜板中心线*斜板宽度

⑼挑檐斜板内装修

挑檐斜板体积=挑檐斜板中心线*斜板宽度

3、挑檐工程量计算难点

①计算底板、立板、斜板要找中心线长度,比较麻烦

②内外装修要用中心线加减立板厚度一半,比较麻烦。

雨蓬

1、雨蓬工程量

⑴雨蓬面积;⑵雨蓬体积;⑶雨蓬立板体积;⑷雨蓬立板外装修;

⑸雨蓬立板内装修;⑹雨蓬上装修;⑺雨蓬下装修。

2、雨蓬工程量计算方法

⑴雨蓬面积

雨篷均按伸出墙外的水平投影面积计算,嵌入墙内的梁应按相应子目另列项目计算。

⑵雨蓬体积

雨篷按设计图示尺寸以墙外部分体积计算。包括伸出墙外的牛腿和雨篷反挑檐的体积。嵌入墙内的梁应按相应子目另列项目计算。凡墙外有梁的雨篷,执行有梁板基价。

⑶雨蓬立板体积

雨篷四周垂直混凝土檐总高度超过40cm者,整个垂直混凝土檐按延长m计算,执行栏板基价。

⑷雨蓬立板外装修

雨蓬立板外装修=雨蓬立板外边线长度*立板高度+雨蓬立板长度*底板厚度

⑸雨蓬立板内装修

雨蓬立板内装修=雨蓬立板内边线长度*立板高度

⑹雨蓬上装修

雨蓬上装修=雨蓬长度*雨蓬宽度-雨蓬立板中心线*雨蓬立板宽度

⑺雨蓬下装修

雨蓬下装修=雨蓬长度*雨蓬宽度

3、雨蓬工程量计算难点

①计算雨蓬立板中心线长度,比较麻烦

②雨蓬立板内外装修要用中心线加减立板厚度一半,比较麻烦。

柱子

1、柱子工程量

(1)柱子体积:砖柱;砼柱。(2)砼柱模板。(3)、砼柱高度超过3.6m增价;(4)、独立柱装修(5)柱侧装修

2、柱子工程量计算方法

⑴、构造柱工程量计算

①构造柱体积=构造柱体积+马牙差体积

其中马牙槎体积=马牙槎与墙相交宽度*马牙槎嵌入墙内的长度(0.03)*构造柱高度

②构造柱模板=构造柱模板+马牙差模板

马牙槎模板面积=马牙槎嵌入墙内的长度(0.03)*构造柱高度

⑵、构造柱工程量计算的难点

①、构造柱的马牙差算起来很麻烦,必须考虑柱子与几个墙面相交。

②、模板计算难点同体积。

⑶、框架柱

①现浇混凝土柱按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积。

框架柱体积=框架柱截面积*框架柱柱高

其中柱高:

a有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。

b无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。

c框架柱的柱高,应自柱基上表面至柱顶高度计算。

②框架柱的模板=框架柱周长*框架柱支模高度

天津2004计算规则:混凝土、钢筋混凝土模板及支架按照设计施工图示混凝土体积计算。

③预制混凝土柱按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,柱上的钢牛腿按铁件计算.

⑷、砼柱高度超过3.6m增价=砼柱高度超过3.6m的墙体体积总和

⑸、独立柱装修=框架柱周长*装修高度

⑹、柱侧装修=柱外露长度*装修高度

1、梁工程量

(1)梁体积。(2)梁模板。(3)、梁高度超过3.6m增价;(4)梁侧装修

2、梁工程量计算方法

⑴、梁的体积=梁的截面面积*梁的长度

现浇混凝土梁按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内。

①梁与柱连接时,梁长算至柱侧面,主梁与次梁连接时,次梁长算至主梁侧面。

②圈梁与梁连接时,圈梁体积应扣除伸入圈梁内的梁的体积。

③在圈梁部位挑出的混凝土檐,其挑出部分在12cm以内时,并入圈梁体积内计算;挑出部分在12cm以外时,以圈梁外皮为界限,挑出部分为挑檐天沟。

④预制混凝土梁按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积。

⑵、梁的模板面积=(梁侧面高之和+梁底)*梁的长度

天津2004计算规则:混凝土、钢筋混凝土模板及支架按照设计施工图示混凝土体积计算。

⑶、砼梁高度超过3.6m增价=砼梁高度超过3.6m的墙体体积总和

⑷、梁侧装修=梁外露长度*装修长度

3、梁工程量计算的难点

⑴、梁的体积计算,要考虑与柱子、砼墙、梁相交时的扣减情况。

⑵、梁的模板不好计算,要考虑净长度。

做工程预算本身就是要:1、投机;即抓住对方忽略的地方,来争取提高造价;2、力争;即不放过任何一个可以为己方创造利润的小项目,乃至从一字多解,如做律师一样;3、抓住对方预算员的缺点;4、要给对方留一个开始时的好印象,必要时要让他以为我的能力不如他,也就是要多请教他,把他给捧起来。

一个包工头头脑中的重要数据

1. 钢筋直径与重量的关系

M=d2/162

其中: M ——每单位m长的钢筋的重量

d ——钢筋的直径

2. 1米十六层标准砖,1平方240墙128块标准砖,1立方240墙529块标准砖,1立方砂浆用1800块砖,6100块砖用1立方砂浆

3. 一手推斗车满(固体)0.00815,正常为(流体)0.05697m3,能砌429块砖,能浇注砼240圈梁1米

一瓦刀0.0001899 m3

一铁锨(平头)0.0036 m3

4. 砂密度取1500kg/ m3 石子取1800 kg/ m3 水泥取1300 kg/ m3

箍筋分规格长度计算:

在构件截面及箍筋形式不变的情况下,箍筋的长度与其直径及混凝土保护层厚度有关。混凝土保护层(以下简称保护层)是指构件中纵向受力钢筋的外皮至截面边缘的距离。其作用

是为了防止钢筋锈蚀,使钢筋与混凝土之间有足够的粘结力。保护层厚度在规范中是按环境类别设置的,不同的环境,不同种类的构件,不同强度等级的混凝土,其厚度都不一样。钢筋工程量计算,混凝土保护层通常按一类环境类别(室内正常环境)计取,梁、柱构件一般按25mm考虑。

当构件截面混凝土保护层为25mm时,不同规格的箍筋长度计算如下:

1、135°抗震结构,矩形双肢箍筋(图1)

公式:2(b+h)-8d0+26d

Φ4 箍筋长度:2(b+h)-9cm

Φ6箍筋长度:2(b+h)-4cm

Φ8箍筋长度:2(b+h)+1cm

Φ10箍筋长度:2(b+h)+6cm

Φ12箍筋长度:2(b+h)+11cm

2、135°非抗震结构,矩形双肢箍筋(图1)

公式:2(b+h)-8d0+16d

Φ4 箍筋长度:2(b+h)-13cm

Φ6箍筋长度:2(b+h)-10cm

Φ8箍筋长度:2(b+h)-7cm

Φ10箍筋长度:2(b+h)-4cm

Φ12箍筋长度:2(b+h)-1cm

3、圈梁异形箍筋(图3)

公式:2(b+1.5h)-12d0+16d

Φ4 箍筋长度:2(b+1.5h)-24cm

Φ6箍筋长度:2(b+1.5h)-20cm

Φ8箍筋长度:2(b+1.5h)-17cm

Φ10箍筋长度:2(b+1.5h)-14cm

Φ12箍筋长度:2(b+1.5h)-11cm

4、四肢箍筋(图4)

公式:2.67(b+1.5h)-13d0+50d

Φ4 箍筋长度:2.67(b+1.5h)-13cm

Φ6箍筋长度:2.67(b+1.5h)-3cm

Φ8箍筋长度:2.67(b+1.5h)+8cm

Φ10箍筋长度:2.67(b+1.5h)+18cm

Φ12箍筋长度:2.67(b+1.5h)+28cm

5、圆环形箍筋(图5)

公式:π (D-2d0)+29d

Φ4 箍筋长度:πD-4cm Φ6 箍筋长度:πD+2cm Φ8 箍筋长度:πD+8cm Φ10 箍筋长度:πD+13cm Φ12 箍筋长度:πD+19cm

鲁班土建算量入门篇

入门课程 第一章软件建模算量流程介绍 一、拿到蓝图,第一步该做什么? 1、查看建筑和结构的总说明: 目的:为了了解各个构件的属性参数,例如:砼、砂浆的强度,墙厚等等; 2、查看建筑剖面图及图纸目录: 目的:进行工程管理、楼层层高设置; 3、查看建筑图与结构图的标准层是否一致: 目的:为了在楼层设置中设置好正确的标注层; 4、选择一张最理想的的图纸作为算量的开始层: 目的:构件删除远比构件绘制容易。 二、我们可以用软件算那些东西? 1、一张“鲁班算量”平面图即表示一个楼层中的建筑、结构构件,如果是几个标准层,则表示几个 楼层中的建筑、结构构件。 2、从工程量计算的角度,一种构件可以包含多种计算项目,如下图2.1表示墙体可以计算的项目: 图2.1 3、一张算量平面图中究竟表达了哪些构件呢?如图2.1的上中下三图,它门分别表示了顶层算量平 面图、中间某层算量平面图、基础算量平面图中所表达的构件及其在空间的位置。 地址:中国上海四平路1188号远洋广场18楼邮编:200092 1 电话总机:(021)65013000 传真:(021)65033009

图2.1 三、蓝图与软件建模进度的对应关系 1、在建立模型的过程中,可以依据单张蓝图进行工作,特别是在绘制算量平面图时,暂时用不到的图形不必理会。以下是所需蓝图与工作进度的关系: 地址:中国上海四平路1188号远洋广场18楼邮编:200092 2 电话总机:(021)65013000 传真:(021)65033009

在抄写完门窗尺寸以后,再布置到平面图 2、正如上表所示,实际的工程图纸中结构图关于楼层的称呼与鲁班算量软件中关于楼层的称呼有些不一致。如上:算量平面中,要布置某工程第一层的楼板与梁,在实际工程图纸中这一层的梁板是被放在“二层结构平面图或二层梁布置图”中的。 小结: 四、如何新建一个工程? 1、新建工程 1)、双击桌面的鲁班算量2008图标,进入软件后在工程向导对话框中选择“新建工程”,软件进入如图4-1 对话框: 图4.1-1 2)、新建一个工程,必须在[ 文件名(N)] 栏目中输入新工程的名称,这个名称可以是汉字,也可以是英文字母,例如“ A小区3#楼”、“ school -1 ” 都可以。 3)、新工程名称设置好之后,点击“保存”按钮,软件会将此工程保存在默认的鲁班算量中的“ userdata ”文件夹内,如果需要保存在别的文件夹下,点击如图 4.1-1 中的“保存在”文件夹userdata 左边的下拉箭头选择要保存此工程文件的位置,之后再点击“保存”按钮,会将此工程文件保存在所选择的位置。 4)、点击“保存”按钮后,软件自动进入“选择属性模板”对话框,如图4.1-2 ; 地址:中国上海四平路1188号远洋广场18楼邮编:200092 3 电话总机:(021)65013000 传真:(021)65033009

鲁班土建技巧的分享(85条)

鲁班土建软件技巧分享 分享1 在打开工程时,构件显示全部打开,梁或其他构件只有一根线时,可以在绘图区右键选项如图1,在应用实体填充前的勾勾上,如已勾上则先勾去应用在勾上应用即可。 附件 1.jpg(750.88 KB) 2010-7-1 13:09 分享2 在打开工程或者切换楼层提示“在只有一个顶点的二维多段线(0)上增加一个顶点”如 图

这样会导致打开工程或者切换楼层很慢。解决方法:在出现的楼层里面,进行梁体支座识别 框选全部的梁体,这样就不会再提示了。 分享3 cad图纸里面的门窗表,在转化门窗表的时候如果正框框选提取不成功框选门窗的信息提 取不进来的情况。 解决方法:1 可以试下反框提取(右下角往上面框)门窗表 2 或者是x的命令分解下再框选提取即可! 分享4 打开CAD图纸时候总是以一个CAD窗口打开,不能生成多个CAD窗口,不方便切换多张图纸。 解决方法:对绘图区空白位置点右键,选择“选项” 找到如图位置,将“单文本兼容模板”勾上即可。 注意:如果当前已经打开了多张图纸,该选项是灰色不能修改的。因此修改前一定要关掉所 有图纸,只单独打开一张。 分享5

选中不变虚的处理办法。 病症:有时点击命令再对构件操作的时候构件本身并没有变虚的显示,右键命令却已经生效! 药方:在命令栏中输入highlight命令,回车,输入1,回车即可 分享6 异型柱体的快速建立 软件的自定义断面功能相信大家都知道能解决很多异型构件的布置。 针对异型柱体,有这样一种技巧可以快速定义和布置。 首先我们用CAD画线命令绘制异型柱的断面, 然后大家可能会联想到用自定义断面创建去提取断面。 其实这个时候大家可以直接用CAD转化柱,提取绘制好的断面转化即可,这样断面就直接进入到软件里了,我们再修改下名称即可,比用自定义断面创建要快很多。大家可以试试。 分享7 关于打开cad图纸选择字体样式的简单处理办法! 我们在打开cad图纸的时候总是要先选择字体,在这里分享一个简单的方法:在安装路径/AutoCAD 2006/Fonts里面将gbcbig前面加@变成@gbcbig, 将@extfon变成extfon即可,以后弹出对话框直接点击确定即可 下一次打开cad文件到时候选择字体就可以直接回车就行了。 分享8 CAD电子图复制到鲁班软件中,图纸标注变得超级大 解决方法: 改一下标注样式。命令:dimstyle,改标注短线为45度斜线或点都可以 [本帖最后由姚澄澄于 2010-7-1 17:39 编辑] 附件 Noname.bmp(597.53 KB)

土建算量计算公式

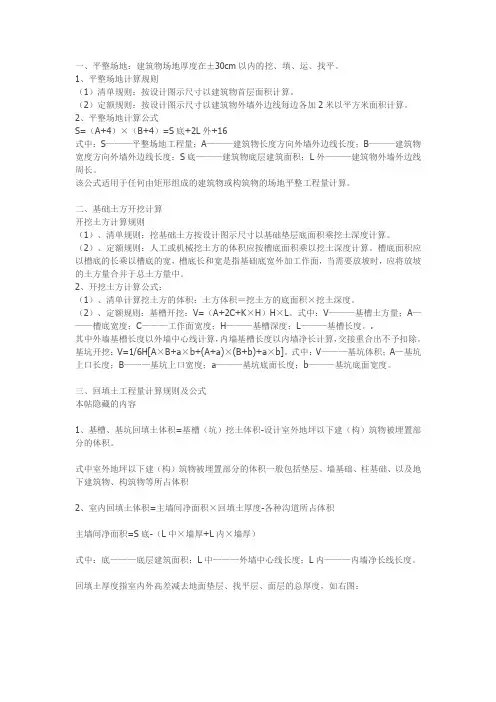

一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。 (2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 本帖隐藏的内容 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚) 式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。 回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图:

土建工程工程量计算方法

土建工程工程量计算方法 土建工程工程量 墙体 1、墙体工程量: 砖基础与墙身的划分,以首层设计室内地坪为界,设计室内地坪以下为基础,以上为墙身;如墙身与基础为两种不同材质时,按材质不同处为分界线。 (1)墙体体积:砼墙;砖墙。(2)砼墙模板(3)、砼墙高度超过3.6m增价;(4)、内外脚手架 2、墙体工程量计算方法 ⑴墙体体积=长×宽×高—门窗洞口体积—墙内过梁—墙内柱—墙内梁等 ①实心砖墙、空心砖墙及石墙均按设计图示尺寸以体积计算。扣除门窗洞口、过人洞、空圈、嵌入墙内的钢筋混凝土柱、梁、圈梁、挑梁、过梁及凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积。不扣除梁头、板头、檩头、垫木、木楞头、沿缘木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管及单个面积0.3m2以内的孔洞所占体积。凸出墙面的腰线、挑檐、压顶、窗台线、虎头砖、门窗套的体积亦不增加,凸出墙面的砖垛并入墙体体积内。 a墙长度:外墙按中心线,内墙按净长计算。 b墙高度: i外墙:斜(坡)屋面无檐口天棚者算至屋面板底;有屋架且室外均有天棚者算至屋架下弦底另加200mm;无天棚者算至屋架下弦底另加300mm,出檐宽度超过600mm时按实砌高度计算;平屋面算至钢筋混凝土板底。 ii内墙:位于屋架下弦者,算至屋架下弦底;无屋架者算至天棚底另加100mm;有钢筋混凝土楼板隔层者算至楼板顶;有框架梁时算至梁底。 iii女儿墙:从屋面板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面)。 iv内、外山墙:按其平均高度计算。 v围墙:高度算至压顶下表面(如有混凝土压顶时算至压顶下表面)围墙柱并入围墙体积内。 ②现浇混凝土墙按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,扣除门窗洞口及单个面积0.3m2以外的孔洞所占体积,墙垛及突出墙面部分并入墙体体积计算内。 a钢筋混凝土墙应扣除门窗洞口所占的体积。 b墙的高度按下层板上皮至上一层板下皮的高度计算。

鲁班造价操作步骤

第一章电算化-鲁班造价 随着造价的发展进步,造价行业已然进入到电算化时代,从10年前的手算分析工料机发展到现在的整体电算化,从算量到造价都发生了巨大的变革。其中造价软件经历了四个时代的变革:从第一代的表格定额计价软件,到第二代的二维清单计价软件和第三代的三维清单计价软件一直发展到现在的4G造价时代。随着施工工艺越来越繁杂和施工管理要求越来越精细,造价行业需要更智能方便的工具,现以国内首款实现4G造价的鲁班软件为例,来了解造价软件在工程中的运用。 第一节建模思路 鲁班造价三大建模思路: 1、算量软件对接。 2、Excel表格导入。 3、传统手动录入子目。 1.1.1算量导入 鲁班算量软件和鲁班造价软件数据共享。即用鲁班算量完成的工程直接输出成tozj格式后直接导入到鲁班造价中。 说明:鲁班算量安装10.0.2、土建20.0.0、钢筋18、0都可以直接输出造价,得到tozj格式。 1.1.2Excel表格导入 用其他算量软件导出的Excel表格可以直接导入到鲁班造价软件里。 1.1.3手动录入 利用“清单指引、关联定额、智能换算、联想功能”等命令进行子目快速录入,完成手动录入。

第二节实例讲解 造价流程图: 工程实例:完成1#土建的造价。 操作: 第一步:准备tozj文件。打开鲁班土建,在“工程”下拉框下,点击“输出造价”即可得到tozj格式文件。 第二步:新建单位工程。 操作:点击鼠标左键建立“标段”“单项工程”和“单位工程”。 在单位工程栏选择相应的参数,依据算量软件选择不同的计价模式和定额库的地区。 其中在工程模板列表中可以选择相应的模板,也可自定义新的参数信息。 在“算量文件”中点击“增加”选择相应的tozj文件,软件会自动选择相应的定额库,点击确定进入预算书界面。

建筑工程量计算方法(含图及计算公式)

工程量计算方法 一、基础挖土 1、挖沟槽:V=(垫层边长+工作面)×挖土深度×沟槽长度+放坡增量 (1)挖土深度: ①室外设计地坪标高与自然地坪标高在±0.3m以内,挖土深度从基础垫层下表面算至室外设计地坪标高; ②室外设计地坪标高与自然地坪标高在±0.3m以外,挖土深度从基础垫层下表面算至自然设计地坪标高。(2)沟槽长度:外墙按中心线长度、内墙按净长线计算 (3)放坡增量:沟槽长度×挖土深度×系数(附表二 P7) 2、挖土方、基坑:V=(垫层边长+工作面)×(垫层边长+工作面)×挖土深度+放坡增量 (1)放坡增量:(垫层尺寸+工作面)×边数×挖土深度×系数(附表二 P7) 二、基础 1、各类混凝土基础的区分 (1)满堂基础:分为板式满堂基础和带式满堂基础,(图10-25 a、c、d)。

(2)带形基础 (3)独立基础

1、独立基础和条形基础 (1)独立基础:V=a’× b’×厚度+棱台体积 (2)条形基础:V=断面面积×沟槽长度 (1)砖基础断面计算 砖基础多为大放脚形式,大放脚有等高与不等高两种。等高大放脚是以墙厚为基础,每挑宽1/4砖,挑出砖厚为2皮砖。不等高大放脚,每挑宽1/4砖,挑出砖厚为1皮与2皮相间(见图10-18)。

基础断面计算如下:(见图10-19) 砖基断面面积=标准厚墙基面积+大放脚增加面积或 砖基断面面积=标准墙厚×(砖基础深+大放脚折加高度) 混凝土工程量计算规则 一、现浇混凝土工程量计算规则 混凝土工程量除另有规定者外,均按图示尺寸实体体积以m3计算。不扣除构件内钢筋、预埋铁件及墙、板中㎡内的孔洞所占体积。

鲁班土建教材

鲁班算量培训 一、调整计算规则 鲁班软件的精髓——就是准确,这就是他有别于其他软件的关键所在。工程千姿百态,构件层次、搭接错综复杂,如何保证计算结果准确?靠的就是鲁班已再计算规则中完整、全面的扣减关系定义和设置。你怎样设置扣减,软件就帮你怎么扣减,准不准取决于你,就看你怎么用。 在处理扣减关系中,必须明确相交的两个构件中“扣减与被扣减”的关系,哪个构件处于主导地位,应确保其完整性,它不被扣减,与其相交的其他构件全被扣减。如柱,一般都是先施工的,要确保其完整性,在选择扣减项目时,不扣板、不扣梁、不扣墙等,而其他板、梁、墙等构件的扣减设置必须选择扣柱。要牢记相交的两个构件,一边设扣,另一边必须设不扣,如梁扣柱,柱就不能再扣梁,否则,互扣就少算交叉了。 1、单工程计算规则调整 1)、打开构件属性对话框; 2)、修改计算项目中的默认项,单独调整该构件的计算规则。 击活个别计算规则修改; 依次修改增加项目,扣减项目 完成计算规则设置。 图1-1 2、制作定额计算规则模板 1)、单击菜单栏中工具-清单计算修改选项; 2)、在弹出的对话框中,修改相应计算项目。

图1-2 二、 模版及构件属性 1、 另存模版 功能: 一般用在源工程项目与目标工程项目之间的结构形式、所用定额相同的情况下,则源工程项目与目标工程项目所套用定额子目差不多,一般只存在构件名称与断面大小不同的情况。则目标工程可以调用其他工程的属性参数模板,只需修改一下构件名称及断面大小即可,可节约用户大量的时间。利用已做工程的属性,重复积累。 操作流程: 点击菜单栏[属性]---另存为属性模板(默认保存路径:Sysdata\属性模板\),即可完成属性模板创建工作;其它用户创建的属性模板可直接复制粘贴至Sysdata\属性模板\下。 优点:可充分利用时间,空闲时事先定制不同结构类型的属性模板; 2、 属性导入 功能:可以合并不同工程的属性; 操作流程: 1)、 下拉菜单[属性定义→>属性导入],弹出“属性导入”对话框,如下图; 保存按钮,另存为一个名称,比如:某省某年某定额计算规则,以后需要此设置时,直接调用即可 应用退出,只对本工程起作用,以后新建工程再次调用时不会默认此次设置

土建算量计算规则

土建与水电全套计算规则 平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。 (2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚) 式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。 回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图: 四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土回填。土方运输应按不同的运输方式和运距分别以立方米计算。 运土工程量=挖土总体积-回填土总体积 式中计算结果为正值时表示余土外运,为负值时表示取土回填。 五、打、压预制钢筋混凝土方桩 1、打预制钢筋混凝土桩的体积,按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除。计量单位:m3,体积计算公式如下: V=桩截面积×设计桩长(包括桩尖长度) 2、送钢筋混凝土方桩(送桩):当设计要求把钢筋砼桩顶打入地面以下时,打桩机必须借助工具桩才能完成,这个借助工具桩(一般2~3m长,由硬木或金属制成)完成打桩的过程叫“送桩”。计算方法按定额规定以送桩长

鲁班安装算量学习资料

鲁班安装算量学习资料

鲁班算量2008(安装专业版)培训提纲 给排水基本命令操作 1、管道的布置 (1)水平管的布置 点击属性定义栏,定义好需要布置的管道规格材质,接下来布置管道,点击布置水平管道出现对话框, 输入楼层的相对标高,布置水平管道,方式有三种,任意布管道、墙角部管道、沿线部管道,这三种在画管道时可以随时切换使用。 (2)立管的布置 点击布置立管,弹出“立管布置”窗口,如果是主立管道我们就输入工程相对标高,如果是短立管我们就输入楼层相对标高;

注意:工程相对标高和楼层相对标高的区别,主立管和短立管的含义。 (3)多管的布置 左键单击布置多管的命令,弹出对话框如图, 我们可以根据工程增加要布置的管道,改相它们的对标高和距基点的距离,输完之后我们就可以布置多管了,布置完之后我们可以通过三维来看一下 空间立体形式。 (4)线变管 该命令主要是用于把已绘制的线条或cad图形中的线转变成指定的管道。点击线变管按钮,点选变管线的线,右键确认。 (5)生成扣管

该命令主要是用于把一根水平管分成上下不同标高的两根管,并在相交点自动生成立管;或把两根不同标高的水平管连接起来并在交点处生成立管。根据命令行提示操作。 (6)软管 点击软管按钮软件属性工具栏自动跳转到管道—软管构件中,选择要布置的软管的名称,同时命令行提示: 请选择第一点[R-选择参考点]:选择布置软管的第一点,再按照命令行提示依次选择软管的其他布置点。 (7)管道坡度 点击管道坡度按钮,软件属性工具栏自动跳转到管道—给水管构件中,选择要布置的管道的名称,根据命令行提示操作。 注意:如果管道坡度设置错误,再执行次管道坡度命令即可。 小节备注:

土建手工算量的步骤

第一,施工顺序,也就是根据施工的先后来计算工程量,比如,拿到图纸后,首先计算建筑面积,接着就是平整放线、挖土方、运土、垫层、基础、回填土、然后到地上就逐层计算混凝土柱、混凝土墙、混凝土梁、混凝土板,待混凝土工程结构算完后,开始计算砌体、门窗、圈梁、过梁、构造柱、主体结构完成后,在计算零星项目和二次结构,如女儿墙、压顶、栏板、雨篷这些算完之后,在算室内地面、墙面抹灰、天棚抹灰、踢脚线抹灰、室内算完了,在计算室外抹灰、散水、明沟、台阶、花池、坡道、最后计算屋面工程、楼梯以及栏杆、阳台栏杆、护窗栏杆、烟道、风帽、沉降缝、涂料油漆等等。 这种以施工先后为顺序的计算思路,对从事过施工员或者技术员的人员来说,非常易懂,总的来说就是先干什么就先算什么,而且有利于及时跟随施工进度提供材料计算和两算对比分析。对于没有施工现场经验的同志来说,就比较难了,因为此顺序需要知道现场是先干什么,后干什么才能把握住。 第二,定额顺序,就是拿到图纸,首先翻开定额书,按照定额书的目录先后进行工程量计算,看看定额书上的子目先后排序,再查找图纸中是否有该子目对应的工程量需要计算,有就根据计算规则计算工程量,没有就跳过去,再看下一个子目,这种方法不需要有现场施工经验,只要顺着定额书逐条进行查找计算对应工程量就可以了,把定额书翻到底,工程量也就计算完了,此顺序的优点是不容易漏项,但容易造成重复的翻阅图纸缺点,浪费很多翻图纸的时间。而且不利于跟随施工进度提供计划。 图纸是有一定规律的,在做预算过程中,是以识图的过程为主线进行,也就是识一张图做一张图,做完一张图扔一张图,图扔完也就证明图识完了,预算也就做完了。因此,做预算必须会识图,并要掌握一定的识图的顺序。首先、识图做预算有几个原则: 1、一次只看一张图,一张图尽量不看第二次。 2、控制大量,调小量,预算是控制总量的基础上,随着识图的深入修改调整完成的。 3、先独立,后整体,主要的意思是先算独立的,不相互扣减的,后算有复杂扣减关系的。 4、从识图的顺序上先地下、后地上;先结构,后建筑;先室内,后室外;先主体,后屋面等等。 其次,根据上述原则把图分成五部分:地下、主体结构、主体建筑、屋面和室外零星,对应每一部分确定计算什么,按定额分项和计算规则确定要什么就识什么,识图达到能够准确计算工程量为止。其实不叫识图,而是边看图边计算工程量,工程量计算完后图也就识完了。最后,根据计算规则要求的扣减关系进行汇总,并把整图全盘进行通读,查看有没有漏计算的,有没有重复计算的,有没有计算错误的等等。 安装最好按照系统从大头计算到小头,或者从小口径计算到大口径。同时,将对应相同口径的附属全部列计。 良好的识图能力要求能迅速建立起构件及建筑物的空间印象。能通过多张图纸迅速查找需要的数据,能发现图纸中的矛盾及错误,能在脑海中勾勒出每个细部的构造等等。 结构施工图的表示方法,从传统的分离式到华南地区的梁、柱表,再样,且设计院出图也有

土建工程量计算公式大全

土建全套工程量计箅 砌筑砂浆采用你说M强度等级,抹灰砂浆设计都是直接注明采用**:**:**,比如1:1:6在混合砂浆。就不拿你说在M20说事了,这么高在强度等级在砌筑砂浆人还没有用过,比如就水泥砂浆1:3,1斤水泥三斤砂,一方约2.25吨,面积乘以厚度就得到了,根据比例一算就可以了。 计算砂浆的体积,比如你这里是2CM厚,4038.34平方,那么体积就是: 4038.34*2/100=80.8立方米。 那么需要砂的数量就是80.8立方米。 如果按重量算,就是80.8*1.4=113吨。 水泥是用来填充砂子的空隙的,不必计算体积。20M砂浆中,水泥:砂=1:5 可以算的。 1M3砌体砂浆的净用量(标准砖)=1-0.24x0.115x0.053x标准砖的净用量 1M3标准砖的净用量=1/[砌体厚X(标准砖长+灰缝厚)X(标准砖厚+灰缝厚)]x2x 砌体厚度的砖数。 砌体厚半砖取0.11M 一砖取0.24M 一砖半取0.365M。 砌体厚度的砖数半砖取0.5 一砖取1 一砖半取1.5。 灰缝厚度一般取0.01M。 砂浆有水灰比,可以根据这个比例算出沙子和水泥的用量,再根据工程量计算出要使用多少砂浆即可。 基础部分工程量计算 一、平整场地:建筑物场地厚度在&plus mn;30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S―――平整场地工程量;A―――建筑物长度方向外墙外边线长度;B―――建筑物宽度方向外墙外边线长度;S底―――建筑物底层建筑面积;L外―――建筑物外墙外边线周长。

鲁班土建使用技巧

鲁班软件 以下为使用过程中的一些技巧和注意事项,会陆续贴出来共大家分享。如果有好的建议可以跟贴~~~ 1、在计算梁粉刷时,如果不想要梁底面粉刷如何做呢? 一个天棚套两个一样的定额。但计算规则不同。统计时会自动扣减。 第一个定额:(注意名称和编号要一样)计算天棚及梁侧工程量,注意扣墙、柱所占的面积。第二个定额:(注意名称和编号要一样)只计算天棚净量。注意第二个A要输入一个负号在前面-A 第一个公式是:天棚面积-墙面所占积-柱所占面积+梁侧面积 第二个公式是:天棚面积-墙面所占积-柱所占面积 最后统计出的结果就是梁侧面积。 或者使用自定义断面,定义各边的计算。可以设置为不计算底面粉刷和模板。并为底面设置专门的做法~~ shouyingli 发表于2007-7-16 10:10 (技巧分享)转化各种构件的一些应用技巧 1)、通用部分:在转换各个构件的时候,在调入cad图形后,可以先用灯泡关掉所有的cad图层,然后用带勾的灯泡打开你想转化的图层,直到你用此灯泡看不到你所要转化的图层,这样可使想要转化的构件清晰化并且构件完整不会漏掉(既只显示你所要转化的图层,用这种方法还可以避免漏选图层) 2)、轴网:在转化轴网时,只选择主轴网的轴线,(不是选择图层,是要全选所有的轴线,其他附轴不用选,转化成功后再添加就好了). 3)、梁(包括地梁):在转化梁时在打开梁边线和标注线的时候,最好一次只打开一个图层直到点那个带勾的灯泡看不到梁边线和标注线(此时一定要注意有几个梁边线的图层和标注线的图层,以防在选择这些图层时漏选);如遇到有的梁没有标注梁名和和截面信息(这种情况一般是此种梁较多且在施工说明中统一说明了此种梁的尺寸和界面),此时只需用梁的标注层给他加上梁名和截面尺寸就可以了(当然了,只需一个梁有截面尺寸就可以了,其他只需梁名称就好了.当命名好一个位置的梁名称后,其他地方的只需按着ctrl键把梁名称拖过去就可以了。 这个有很多初学者都没有注意到,在其他命令在运行的过程中可以随时打开或者关闭软件中的图层 shouyingli 发表于2007-7-16 10:14 (技巧分享) 如何快速设置基础梁加掖部分.

土建算量软件 学习笔记

广联达BIM土建算量软件GCL2013学习笔记 入门培训部分 新建工程 1.算量软件能够计算的工程量包括:土石方工程量、砌体工程量、混凝土及模板工程量、屋面工程量、天棚及楼地面工程量,墙柱面工程量。 2.流程:新建工程→新建楼层→新建轴网→构件输入→汇总查看报表 3.招投标工程:分别选择清单规则、定额规则、清单库、定额库 清单模式:清单规则、清单库 定额模式:定额规则、定额库 4.室外地坪相对标高的确定 新建楼层: 1.建立楼层 2.首层底标高、层高的输入、基础层高的确定、构件混凝土标号的输入 3.新建轴网:上下开间(从左往右)、左右进深的输入(从下

往上) 4.辅轴绘制:平行轴网、弧形轴网。 柱的定义和绘制 1.框住的定义:尺寸信息、混凝土标号的确定 2.匹配清单和定额:查询匹配清单→矩形柱 查询定额库→根据属性选择相应定额 3.模板工程量:查询清单库→措施项目→混凝土模板及支架→矩形柱→修改矩形柱名称为矩形柱模版 查询定额→切换专业→建筑措施项目工程→模板工程→柱→根据柱属性选择相应模板→套取超高模板 4.做法刷的使用:快速套取相同构件的做法 5.柱的画法:点化法、智能布置 6.偏心柱的处理:查改标注 批量设置偏心柱:框选柱子→右击→输入数值 7.镜像功能的使用 8.查看工程量:汇总计算→点击需要查看的图元 梁的定义和绘制 1.新建梁:类别、截面尺寸的输入、梁做法的套取 类别1信息对量计算有影响,类别2没有 2.梁绘制:直线画法、三点画弧法、做辅助轴线画法、shift+左

键、镜像功能 3.偏心梁的处理:单对齐→指定对齐目标线→选择图元需要对齐的边线 板的定义和绘制 1.板的定义:新建现浇板→板信息输入→套取板的做法 2.板的绘制:自动生成板(按梁生成最小板,所有板的厚度相同)、点画法、矩形画法、直线画法(shift+左键偏移画法)、镜像功能 3.斜屋面的处理:工程设置界面→楼层信息→新建斜屋面→输入名称和层高→绘图输入界面→切换到斜屋面层→新建墙、柱、梁、板→分别绘制柱、梁、板、墙→切换到板绘制界面→板整体偏移→分割板、梁→三点定义斜板→输入相应数值→出现箭头(斜板处理成功)→平齐板顶(调整柱、梁、墙)→框选柱、梁、墙→右击确定调整标高 4.构件复制功能的使用 墙的定义和绘制 1. 墙的定义:新建墙(内墙/外墙)→输入墙厚→修改类别、材质→套取做法→绘制 2. 墙的绘制:内墙/外墙、玻璃幕墙的绘制(墙→幕墙) 3. 墙的偏心处理:单对齐 4. 拐角阳台墙的绘制:新建外墙(阳台墙)→修改属性信息→绘

土建工程工程量计算规则公式汇总.doc

? 土建工程工程量计算规则公式汇总 平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平. 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算方法 (1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积 (2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积 3、注意事项 (1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑而积合并计算;或者按〃外放2米的中心线x2=外放2米面积〃与底层建筑面积合并计算。这样的话计算时会出现如下难点:%1、划分块比较麻烦,弧线部分不好处理,容易出现误差。 %1、2米的中心线计算起来较麻烦,不好计算。 %1、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。 (2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量, 每边外放的长度不一样。 大开挖土方 1、开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底而积乘以挖土深度计算。槽底而积应以槽底的R乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作而,如有排水沟者应算至排水沟外边线。排水沟的体枳应纳入总土方量内。当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算方法 (1)、清单规则: %1、计算挖土方底面积: 方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线x外放长度〃计算。) 方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。 %1、计算挖土方的体积:土方体积=挖土方的底而积*挖土深度。 (2)、定额规则: %1、利用棱台体积公式计算挖土方的上下底面积。 V=V6X H X(S ±+ 4xS中+ S下)计算土方体积(其中,S上为上底面积,S中为中截面面积,S 下为F底面面积)。如下图 s > =底层的建筑而积+外墙外皮到挖土底边线的面积(包括工作而、排水沟、放坡等)。 用同样的方法计算S中和S下 3、挖土方计算的难点 ⑴、计算挖土方上中下底面积时候需要计算〃各自边线到外墙外边线图〃部分的中心线,中心线计算起来比较麻烦(同平整场地)。 ⑵、中截而而积不好计算。 ⑶、重叠地方不好处理(同平整场地)。

鲁班算量安装建模

鲁班算量安装建模 一、建模的原则 1.需要用图形法计算工程量的构件,必须绘制到算量平面图中,分手工描图和CAD转化 2.绘制算量平面图上的构件,必须有属性名称及完整的属性内容。 3.确认所要计算的项目 各专业点状构件的转化 接线盒按规则自动生成 管道配件一键生成 电气管线转化 喷淋消防CAD转化喷淋头数秒统计喷淋管一键转化多种管径,短立管软件自动生成暖通风管转化(空调) 消火栓管道---箱连主管 面构件 有些构件由于工程要求往往需计算刷油,涂漆保温等,如给排水中的各类管道等。 暖通专业风管需要计算展开面积,保温体积等(设置后报表中就会出现) 水箱等构件需要计算外表面积,保温面积等 可在计算项目设置里面进行设置 二、建模步骤 序号节点方法重点 1 建模前基本操作自动录入操作方法,设置顺序 2 建模前定义工作CAD转化、手工定义定义系统图、系统编号等 3 点构件工程量CAD转化设备转化、检查与修改、图纸分层 4 电气管线工程量CAD转化电气管线转化以及修补 5 低压配电柜出线手工布置属性定义以及绘制 6 低压配电柜进线手工布置属性定义以及绘制 7 防雷接地CAD转化和描图零星构件处理 8 计算分楼层、分系统报表统计 9 图片建模拍照、扫描属性定义和布置

建模详细流程图 新建工程 三种建模方式 CAD电子图建模蓝图(扫描拍照建模)土建IBLM建模 CAD图纸导入软件中图片导入软件中土建IBLM导入安装中 图纸楼层对齐(基点复制、粘贴)图纸缩放(SC DI) 系统编号定义图纸楼层对齐(基点复制、粘贴) 构件转化构件定义、导入属性构件定义构件定义、导入 转化、布置系统编号定义 设备布置(器具、设备) 管线布置(主管、支管) 建模检查(合法化、三维,浮动) 计算设置 计算

土建算量基本操作步骤解析

1 工程信息 1、室外地坪相对标高影响外装修以及土方的工程量; 2、外墙裙高度影响外装修工程量; 2 楼层的建立 1、基础层与首层楼层编码及其名称不能修改; 2、建立楼层必须连续; 保存工程时软件会自动备份工程,并保留最近的3个备份工程,备份工程的存放路径为:“X:\Grandsoft\GCL\8.0\backup”,其中“X”为用户安装软件时的盘符; 3 轴网的建立 轴距相同时输入格式为:3300*4,表示有四个相同的轴线;实际工程中,如果要重复使用建立好的轴网,可以使用“轴网管理”窗口中“存盘”功能进行轴网保存,需要时可以点击“读取”功能快速建立轴网。 1、当输入的偏移距离为正数时,偏移的方向为X轴或Y轴的正方向; 2、当输入的偏移距离为负数时,偏移的方向为X轴或Y轴的负方向; 4 点式构件的绘制 对于面状构件的点式绘制,例如:阳台、雨蓬等,必须在封闭的空间内才能进行点式绘制; 温馨提示: 1、构件的名称反映尽可能多的构件信息; 2、构件的定义以算量为目的;

5 构件的绘制 1、选择了适用于点式绘制的构件之后,软件会默认为点式绘制,直接在绘图区域绘制即可。例如,在构件工具条中选择了“门”之后,可直接跳过绘图步骤的第二步,直接绘制。 2、对于面状构件的点式绘制,例如:阳台、雨蓬等,必须在封闭的空间内才能进行点式绘制; 6 快捷键 1、快捷键只有在英文状态下才可以操作; 2、相应构件的快捷键可以在“主菜单”->“工具”->“选项”->“热键中查到; 7 删除: 1、先选中需要删除的构件图元,点击鼠标右键,在下拉菜单中选择“删除”,同样能达到删除构件的目的; 2、选中需要删除的构件图元,按“DEL”键,同样能达到删除构件的目的; 3、当前构件图元被删除后,其附属构件也会被删除。 4、删除之后,可以使用“撤销”的功能取消删除; 8 撤消 5、在构件管理的界面中的操作不支持撤销的功能; 6、楼层的删除不支持撤销功能;

最新版土建工程量计算表格_(实用版)

工程名称:上海浦东新区张江高科园区XXXX工程 序号定额编号分部分项工程数量单位计算式计算结果位置建筑面积#######m2 #NAME?0#NAME? 一、土石方工程 1平整场地#######m2 #NAME?0#NAME? 0.000#NAME? 2机械土方#######m3 #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? 3机械土方人工修边坡,三类土#######m3 #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? 4基坑回填土m3 #NAME?0#NAME? 5基坑排水m2 #NAME?0#NAME? 6人工挖地槽,深1.5m以内m3 #NAME?0#NAME?

工程名称:上海浦东新区张江高科园区XXXX工程 序号定额编号分部分项工程数量单位计算式计算结果位置1砖基础#######m3 #NAME?0#NAME? 2200厚砼空心砌块外墙m2 #NAME?0#NAME? 3200厚砼空心全外墙m2 #NAME?0#NAME? 4300厚砼空心外墙m2 #NAME?0#NAME? 5200厚加气砼内墙m2 #NAME?0#NAME? 6100厚加气砼内墙m2 #NAME?0#NAME? 8砖砌女儿墙m2 #NAME?0#NAME? 9零星砌体m3 #NAME?0#NAME? 三、混泥土及钢筋混泥土 1C25独立基础#######m3 J1#NAME?1*1*0.3*34#NAME? J2#NAME? 1.2*1.2*0.3*17#NAME? J3#NAME? 1.4*1.4*0.3*7#NAME? J4#NAME? 1.6*1.6*0.4*8#NAME? J5#NAME? 1.8*1.8*(0.3+0.1)#NAME? J6#NAME?2*2*(0.3+0.1)*14#NAME? J7#NAME? 2.2*2.2*(0.3+0.1)*2#NAME? J8#NAME? 2.4*2.4*(0.3+0.1)*23#NAME? J9#NAME? 2.6*2.6*(0.3+0.1)*8#NAME? J10#NAME? 2.8*2.8*(0.3+0.1)*7#NAME? J11#NAME?3*3*(0.3+0.1)*9#NAME?

教你广联达算量入门

教你广联达图形算量入门 第一讲工程参数设置 广联天下精英,共达鸿鹄之志。 各位网友大家好,透过电脑屏幕,很高兴能够和各位网友认识。从今天开始我将以一套图纸为例,为大家讲解广联达GCL2008图形算量软件的操作和应用,我的文章会在建筑家园论坛网站持续更新。希望大家能够给我支持,同时也请大家支持缺点和不足。拜谢了! 我的文章大体上是从图纸出发,将图纸和广联达软件的应用紧密结合,讲述比较基础的知识。同时,会将软件的功能加以深化,能够让大家学到图纸以外的一些东西。 打开工程 在工程建模的开始我们先打开工程,打开工程以后进入广联达软件的欢迎界面。如图1.1 点击新建向导,我们可以新建一个工程,点击打开工程,我们可以打开以前操作过的工程。本次我们点击新建向导,软件会自动进入下一步。如图1.2

新建工程的第一步,是对于工程的名称,工程的计算规则,工程所选用的清单库和定额库,以及工程的做法模式的设置。 A工程名称的设置对于工程量的计算没有任何影响,工程名称中的内容与保存后生成的文件的文件名相同。 B计算规则的设置分为清单和定额两种,我们可以单独选择其中的一种,也可以选择清单和定额两种,软件可以同时计算清单和定额两种工程量。 C清单库和定额库会根据我们选择的清单或者定额的计算规则进行自动匹配。 D做法模式一共分为两种:纯做法模式和工程量表模式。我们可以根据自己的需要,选择相应的模式。 在工程量表模式中,软件会对于需要计算的工程量进行提示。这种模式适用于新手入门,在一定程度上有利于防止落项和漏算,但是也会束缚大家的思路,在后续的文章中我会介绍一些不用画图就能算出的工程量和构件的相互替代,所以我将采用纯做法模式。 在比较低的版本中,在纯做法模式下不能使用构件自动套做法功能,但是在现在的版本中两种算量模式下面都能使用构件自动套做法功能。 完成以上设置以后我们可以点击下一步,进入工程信息界面。如图1.3 https://www.doczj.com/doc/5011908379.html,/

土建工程工程量计算需知

土建工程工程计算需知 12墙一个平方需要64块标准砖 18墙一个平方需要96块标准砖 24墙一个平方需要128块标准砖 37墙一个平方需为192块标准砖 49墙一个平方需为256块标准砖 计算公式: 单位立方米240墙砖用量1/(0.24*0.12*0.6) 单位立方米370墙砖用量1/(0.37*0.12*0.6) 空心24墙一个平方需要80多块标准砖 一个土建工程师应掌握的数据(转) 一、普通住宅建筑混凝土用量和用钢量: 1、多层砌体住宅: 钢筋30KG/m2 砼0.3—0.33m3/m2 2、多层框架 钢筋38—42KG/m2 砼0.33—0.35m3/m2 3、小高层11—12层 钢筋50—52KG/m2 砼0.35m3/m2 4、高层17—18层 钢筋54—60KG/m2 砼0.36m3/m2 5、高层30层H=94米 钢筋65—75KG/m2 砼0.42—0.47m3/m2 6、高层酒店式公寓28层H=90米 钢筋65—70KG/m2 砼0.38—0.42m3/m2 7、别墅混凝土用量和用钢量介于多层砌体住宅和高层11—12层之间 以上数据按抗震7度区规则结构设计 二、普通多层住宅楼施工预算经济指标 1、室外门窗(不包括单元门、防盗门)面积占建筑面积0.20—0.24 2、模版面积占建筑面积2.2左右 3、室外抹灰面积占建筑面积0.4左右 4、室内抹灰面积占建筑面积3.8 三、施工功效 1、一个抹灰工一天抹灰在35平米 2、一个砖工一天砌红砖1000—1800块 3、一个砖工一天砌空心砖800—1000块 4、瓷砖15平米 5、刮大白第一遍300平米/天,第二遍180平米/天,第三遍压光90平米/天

鲁班算量基础培训教材

鲁班算量基础培训教材 “鲁班算量”是国内率先基于AutoCAD图形平台开发的工程量自动计算软件,它利用AutoCAD强大的图形功能,充分地考虑了我国工程造价模式的特点及未来造价模式的发展变化,广泛适用于建设方、承包方、审价方工程造价人员工程量的计算。本公司结合了各地区的计算规则,与各省市的相关部门联合开发出适应全国各地当地的工程量计算软件。本软件的推出,必将带来一场工程量计算的革命,必将大大减轻预算工作者的劳动强度,必将有力推动我国工程造价电算化事业的发展。 一、软件操作流程 鲁班算量操作流程图 单独计算 二、培训工程概况 本培训工程主要是针对从未使用过本软件的用户,所以在操作过程中,应当慢速的,并尽量完全使用工具栏的功能来完成整个工程。在本工程的操作过程中并不演示一些复杂的功能,如异形柱的绘制、坡屋面的画法。在整个操作过程中应力求掌握软件的优势项目,如单独计算功能,其他项目中自定义项目的计算、高度调整的使用等,计算规则的调整,三维显示功能等。 本工程是一栋六层的住宅楼,砖混结构,设计地坪-450(用于计算外墙脚手架以及外墙的装饰),自然地坪-600(用于计算基础的土方)。地上一共有六层,第一层3M,二到六层为标准层 2.8M。基础形式为砖条形基础,屋面为平屋面,楼板均为现浇板,柱体为构造柱。 由于本工程较为简单,所使用的构件种类也不多,所以我们采用“一边构件绘制一边属性定义”的方法,来建立算量模型。而LUBAN DEMO中采用的是“先属性定义后构件绘制”的方法。当然您也可以先进行一部分构件的属性定义,然后在构件绘制过程中再定义其他构件的属性。 本资料主要是侧重于软件操作的一个基本流程,要了解所有功能的详细使用方法,请参看用户手册或软件中菜单栏下的帮助。 以下是本工程的工程量计算模型
