2011年《山西省建设工程计价依据》解释(一)

建筑工程

1.问:当建筑物层高超过3.3m时应如何执行脚手架子目?

答:当建筑物层高超过3.3m时应根据施工组织设计,按照预算定额第十三章的规定,重新计算脚手架费用。相关定额子目中已经包括的脚手架费用亦不扣除。

2.问:细石混凝土地面的工程量计算规则是什么?

答:细石混凝土地面按主墙间的净空面积以平方米计算。应扣除凸出地面的构筑物、设备基础、室内管道、地沟等所占面积(不需做面层的地沟盖板所占的面积亦应扣除),不扣除单个面积0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分并入相应工程量中。

3.问:预算定额中垂直运输及超高费的计费基数如何计算?

答:预算定额中垂直运输和超高费的计费基数为:区分不同建筑物的结构类型及檐高,以工程项目(即定额第一章到第十章的内容)的定额直接工程费为计费基础进行计算。

装饰工程

1.问:预算定额第五章说明第五条关于木线条、石膏线条油漆的说明具体应如何理解?

答:该条说明为:①木线条安装在木质基层上刷同色油漆、涂料时,并入木装饰面中计算,执行其他木材面油漆子目,木线条按展开面积乘以0.83系数计算工程量(依据本章说明中表5.3中的第13条);②石膏线条安装在石膏板和抹灰面基层上刷同色油漆、涂料时,均应并入基层装饰面中计算,执行抹灰面油漆子目,石膏线条按墙面油漆、涂料的计算规则计算工程量。

2.问:装饰工程中当层高超过

3.3m时,脚手架费用应如何计算?

答:层高超过3.3m时脚手架费用的计算同建筑工程(详见建筑工程解释第1条)。

安装工程

1.问:第二册《电气设备安装工程》中,电缆保护钢管、塑料管埋地敷设项目在什么情况下使用?

答:该项目适用于较长距离电缆穿钢管、塑料管埋地敷设,不适用电缆穿建筑物、电缆穿越道路的保护管敷设。

2.问:第八册《给排水、采暖、燃气工程》中,塑料管安装项目是否包括管卡安装?

答:塑料管安装项目不包括管卡安装,需要另套管卡安装项目。

3.问:第十一册《刷油、绝热、防腐工程》中,刷防火涂料项目中防火涂料得消耗量如与实际不同,应如何调整?

答:刷防火涂料项目中防火涂料得消耗量与实际不同时,按照防火涂料产品说明书的用量调整。

市政工程

1.问:在2011年施工机械台班费用定额中,场外运输费用项下,

有些市政工程的施工机械未列入,如何计取?

答:沥青混凝土摊铺机按履带式推土机(90kw内)执行;路面铣刨机按压路机的80%计取;履带式液压岩石破碎机按履带式挖掘机(1m3内)执行。

2.问:2005定额第一册《通用项目》第六章中,设有“汽车运厂拌基层混合料”项目和“汽车运沥青拌合料”及“汽车运热沥青”子目,2011定额第一册中取消了这些项目、子目,如何执行?

答:为了便于使用,“厂拌基层混合料场外运输”项目放在了第

二册《道路工程》第二章“道路基层”内,“沥青拌合料及热沥青场外运输”项目放在了第二册《道路工程》第三章“道路面层”内。本定额“沥青拌合料及热沥青场外运输”项目按“5km内”和“每增1km”设立了两个子目,计价时可按实际运距计算执行。

3.问:2005年定额第三册《桥涵工程》第十章“临时工程”中,

列有“组装、拆卸柴油打桩机”项目,2011年定额中删除了此项目,如何执行?

答:轨道式柴油打桩机和履带式柴油打桩机都参照2011施工机械台班费用定额中履带式柴油打桩机的安装拆卸费用执行;简易打桩架参照第一册《通用项目》第二章“打拔工具桩”中的“竖、拆简易打拔桩架”项目执行。

费用定额

问:人工、材料和机械台班单价的动态调整部分可计取哪些费用?

答:在清单计价编制招标控制价和定额计价时人工、材料和机械台班单价的动态调整部分只能计取税金,不计取其余费用。

2011年《山西省建设工程计价依据》解释(二)

建筑工程

1.问:部分钢筋和模板项目的工作内容中含有“搭拆简易脚手架”,如何理解?

答:考虑建筑物结构施工时,部分钢筋和模板的安装,需要搭设操作脚手架,因此本定额将层高3.3m以内需要搭设的操作脚手架综合在相应定额项目内。当层高超过3.3m时,应根据施工组织设计,重新计算脚手架,并且不扣除定额内包括的脚手架内容。2005年《建筑工程消耗量定额》中,未考虑此内容,应根据施工组织设计,计算相应脚手架费用。

2.问:建筑物超高费计算起点是多少?

答:当建筑物檐口高度超过20m或建筑物自然层数6层时,可执行相应檐高子目,计算

建筑物垂直运输及超高费。本定额是按建筑物檐口高度划分项目。2005年《建筑工程消耗量定额》中是按檐口高度和层数划分项目,符合其中一个指标即可。

市政工程

1.问:《道路工程》册中,石灰土基层的配比都是用百分比来表

示的,如设计中厂区道路基层石灰土配比以3:7或2:8的形式表现,如何执行定额?

答:3:7灰土可参照含灰量14%的定额项目执行,2:8灰土可参照含灰量10%的定额项目执行,1:9灰土可参照含灰量5%的定额项目执行。

2.问:有些地区铺筑天然砂道路基层时,所用的天然砂是在附近

的河床里挖掘出来的,这种情况如何计价?

答:基层铺筑仍然按“天然砂基层”(人工铺筑或机械铺筑)定额项目执行,但需减去材料费中“天然砂砾”的费用,再参照第一册《通用项目》第一章“土石方工程”中的“机械出渣运渣”项目,计取天然砂的挖、运费用。

仿古建筑工程

1.问:第四章混凝土及钢筋混凝土工程中,现浇混凝土构件和预

制钢筋混凝土构件制作项目如何计取组织措施费?

答:现浇混凝土构件和预制钢筋混凝土构件制作项目在计取组织措施费时,只以其中的混凝土费用作为计取基数,模板费用不能计取组织措施费。

2.问:混凝土及钢筋混凝土构件如果采用商品混凝土(或预拌混凝土),应如何执行

定额?

答:混凝土及钢筋混凝土构件如果采用商品混凝土(或预拌混凝土),执行定额中相应现浇混凝土子目并乘以表1规定系数:

表1 采用商品混凝土(或预拌混凝土)系数表

费用定额

问:《费用定额》第三章本定额的适用范围中一·(二)条:“适

用于城镇管辖范围……市政安装工程包括给水、燃气与集中供热、安装工程,排水管线及设备安装工程”是否正确?

答:该条有误,应改为“适用于城镇管辖范围……市政安装工程

包括给水、燃气与集中供热安装工程,排水设备安装工程”。

2011年《山西省建设工程计价依据》解释(三)

建筑工程

1.问:建筑物超高加压水泵台班如何计算?

答:本定额的建筑物垂直运输及超高费定额子目中已综合考虑单位工程在合理的工期内完成全部工程项目所需的垂直运输机械、水泵加压和通讯联络设备。2005年《建筑工程消耗量定额》中是将建筑物超高加压水泵台班单独设置子目。

2.问:地下工程垂直运输如何计算?

答:本定额的建筑物垂直运输及超高费定额子目中已综合考虑了地下工程垂直运输的费用,不论实际是否发生,均不调整。2005年《建筑工程消耗量定额》中是单独设置了地下工程垂直运输子目。

市政工程

1.问:定额项目人工填土夯实与机械填土夯实有何区别?

答:人工填土夯实(D1-58、D1-59)是指人工回填土方,人工夯

实土方。机械填土夯实(D1-122、D1-123)回填土方也是用人工,但夯实土方是采用夯实机作业。

2.问:第二册《道路工程》第二章中的“水泥碎石(砂)厂拌加

工”项目和“厂拌基层混合料场外运输”项目,其单位都是10m3,,这个量是虚方还是实方,执行定额是否需要换算?

答:以上两个定额项目都是按压实方计算的。“水泥碎石(砂)厂拌加工”生成的半成品用于“厂拌水泥碎石(砂)基层”项目,其用量也只是增加了一些损耗。在执行“厂拌基层混合料场外运输”项目时,工程量按“厂拌水泥碎石(砂)基层”中的定额消耗量计算。

另外,第四章中的沥青混凝土、黑色碎石的加工及其场外运输,情况与此相同,也是按压实方计算的。执行运输定额时,按照沥青混凝土或黑色碎石面层铺筑项目中的定额消耗量计量即可。

安装工程

1.问:高层建筑增加费的计算基础是什么?

答:由于高层建筑增加费率制定,是以六层或20米以上增加的费用,除以包括六层或20米以下的全部工程人工费计算的,在计算高层建筑增加费时,应包括六层或20米以下全部工程人工费为计算基础(不包括地下室部分)。

2.问:在高层建筑安装工程中,既符合高层建筑增加费条件,又符合超高条件,是否可以同时计算?

答:高层建筑增加费和超高增加费是二个概念,一项工程中同时符合以上二个条件,可以同时计算这二项费用。

3.问:超高增加费的操作高度如何确定?

答:超高增加费中操作物的高度,有楼层的按楼层计算,无楼层的按操作地点(或设计正负零)至操作物的距离。

4.问:安装工程设备与材料应如何区分?

答:可按照国家标准GB/T5053/-2009确定。

2011年《山西省建设工程计价依据》解释(四)

建筑工程

1.问:无地上建筑的单独地下车库,其垂直运输费应如何计算?

答:垂直运输费计算执行其他结构、檐口高度5m以内子目。

2.问:2011年《建筑工程预算定额》中里脚手架子目(A13-10、A13-11)应如何套用?

答:如建筑物层高在3.3m以内时,其里脚手架工程量为3.3m以内搭设脚手架墙面的垂直投影面积,套用A13-10子目计算。如建筑物层高超过3.3m时,其里脚手架工程量:⑴按搭设脚手架墙面的实际垂直投影面积,套用A13-10子目计算;⑵按3.3m以上至10m以内搭设脚手架墙面垂直投影面积计算增加层(增加高度不足0.6m时,含0.6m,舍去不计),套用A13-11子目。

山西省住房和城乡建设厅关于调整山西省建设工程计价依据中人工单

价的通知

发布时间:2013年04月23日点击数:5592

晋建标字〔2013〕71号

各市住房和城乡建设局(建委),各有关单位:

为适应建筑业市场劳务价格的上涨,引导发、承包双方在建筑工程招投标中正确计算人工费,使计价依据中的人工单价与当前劳动工资政策相符,尽量贴近市场的劳务价格,根据省人力资源和社会保障厅《关于发布山西省2012年企业工资指导线的通知》(晋人社厅发〔2012〕41号)文件精神,我厅对山西省建设工程的人工工资单价进行了调查与测算,并对现行人工单价进行调整。现将有关事项通知如下:

一、人工单价57元/工日调整为70元/工日,63元/工日调整为77元/工日,机械台班单价中的机上人工随之调整;签证工调整为建筑安装工程87元/工日,装饰装修工程96元/工日;上述调整部分的人工费只计取税金。

二、人工单价调整后,仍不能满足实际工程需要的,发承包双方可在合同中约定调整。

三、本通知自2013年1月1日起执行,此前已经签订合同的工程按原合同办理。

山西省住房和城乡建设厅关于调整山西省建设工程计价依据中人工单

价的通知

晋建标字〔2014〕89号

各市住房城乡建设局(建委),各有关单位:

为适应建筑市场劳务价格的上涨,引导发、承包双方在建筑工程招投标中正确计算人工费,使计价依据中的人工单价与当前劳动工资政策相符,尽量贴近市场的劳务价格,根据山西省人力资源和社会保障厅《关于发布山西省2014年企业工资指导线的通知》(晋人社厅发〔2014〕23号)、山西省人民政府办公厅《关于调整我省最低工资标准的通知》(晋政办发〔2014〕24号)文件精神,我厅对山西省建设工程的人工工资单价进行了调查与测算,

在山西省住房和城乡建设厅《关于调整山西省建设工程计价依据中人工单价的通知》(晋建标字〔2013〕71号)的基础上,对2011年《山西省建设工程计价依据》中的人工单价进行再次调整。现将有关事项通知如下:

一、建筑安装等工程人工单价调整为77元/工日,装饰装修工程人工单价调整为85元/工日,机械台班单价中的机上人工随之调整;签证工调整为建筑安装等工程94元/工日,装饰装修工程104元/工日;上述调整部分的人工费只计取税金。

二、人工单价调整后,仍不能满足实际工程需要的,发承包双方可在合同中约定调整。

三、本通知自2014年1月1日起执行,此前已经签订合同的工程按原合同办理。

山西省住房和城乡建设厅

2014年5月14日

山西省2011费用定额解释

一、费用定额的编制依据 (一)建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标【2003】206号文) (二)《建设工程工程量清单计价规范》(GB50500-2008) (三)山西省《建设工程工程量清单计价实施细则》(晋建标字[2010]473号文件) (四)建设部办公厅《建筑工程安全防护、文明施工措施费用及使用管理规定》(建办【2005】89号文件) (五)国家和省级政府部门下发的各项规费文件 (六)多年来,我省在制定费用定额方面积累的有关历史资料 (七)建筑安装企业近三年的统计资料 (八)2011年《山西省建设工程计价依据》预算定额测算资料 (九)山西省《投资估算指标》及《山西省工程建设标准定额信息》每两个月发布的、测算期的建筑安装工程造价指数 (十)其他省市费用定额的编制资料和先进经验 二、费用定额的编制原则 (一)社会平均水平原则 建设工程费用定额水平应按照社会必要劳动量确定,反映社会平均水平。因此,费用定额的编制是一项政策性很强的技术经济工作,并且与国家和企业的利益密切相关。在制定费用定额时,一方面要及时准确地反映企业技术和施工管理水平,促进企业管理水平不断完善提高;另一方面,也应考虑由于材料预算价格上涨,定额人工单价的变化导致费用定额有关费用支出发生变化的因素。各项费用开支标准应符合国务院、财政部、劳动和社会保障部以及省人民政府有关规定。 (二)简明适用原则 制定费用定额时,在尽可能反映实际消耗的前提下,做到形式简明、方便适用。要结合工程建设的经济技术特点,在认真分析各项费用属性的基础上,理顺费用项目的划分,制定相应的费率,计取各项费用的方法应力求简单。 (三)定性分析与定量分析相结合原则 费用定额的编制,要充分考虑可能对工程造价造成影响的各种因素。在编制组织措施费定额时,要充分考虑现场的施工条件对某个具体工程的影响,要对各种因素进行定性、定量分析研究后制定出合理的费用标准。在编制间接费定额时,要贯彻勤俭节约的原则,在满足施工生产和经营管理需要的基础上,尽量压缩非生产人员的人数,提高劳动生产率,减少管理费用的开支,降低工程成本。

山西省2011定额交底资料

建设工程费用定额编制说明 第一章费用定额的编制依据和原则 一、费用定额的编制依据 (一)建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标【2003】206号)(以下简称206号文) 1、206号文在建设部、中国人民建设银行《关于调整建筑安装工程费用项目组成的若干规定》(建标【1993】894号)文件基础上,对费用项目组成进行了适当调整。 2、206号文规定了《建筑安装工程费用计算方法》和《建筑安装工程计价程序》。 (二)《建设工程工程量清单计价规范》(GB50500-2008) (三)山西省《建设工程工程量清单计价实施细则》(晋建标字[2010]473号) (四)建设部办公厅《建筑工程安全防护、文明施工措施费用及使用管理规定》(建办【2005】89号) (五)国家和省级政府部门下发的各项规费文件 (六)多年来,我省在制定费用定额方面积累的有关历史资料 (七)建筑安装企业近三年的统计资料 (八)2011年《山西省建设工程计价依据》预算定额测算资料 1、2011年《山西省建设工程计价依据》各专业预算定额水平测算资料。 2、2011年《山西省建设工程计价依据》各专业预算定额造价测算资料。 3、2011年《山西省建设工程计价依据》各专业预算定额工、料、机取定价。 (九)山西省《投资估算指标》及《山西省工程建设标准定额信息》每两个月发布的、测算期的建筑安装工程造价指数 (十)其他省市费用定额的编制资料和先进经验 二、费用定额的编制原则 (一)社会平均水平原则 建设工程费用定额水平应按照社会必要劳动量确定,反映社会平均水平。因此,费用定额的编制是一项政策性很强的技术经济工作,并且与国家和企业的利益密切相关。在制定费用定额时,一方面要及时准确地反映企业技术和施工管理水平,促进企业管理水平不断完善提高;另一方面,也应考虑由于材料预算价格上涨,定额人工单价的变化导致费用定额有关费用支出发生变化的因素。各项费用开支标准应符合国务院、财政部、劳动和社会保障部以及省人民政府有关规定。 (二)简明适用原则 制定费用定额时,在尽可能反映实际消耗的前提下,做到形式简明、方便适用。要结合工程建设的经济技术特点,在认真分析各项费用属性的基础上,理顺费用项目的划分,制定相应的费率,计取各项费用的方法应力求简单。 (三)定性分析与定量分析相结合原则 费用定额的编制,要充分考虑可能对工程造价造成影响的各种因素。在编制组织措施费定额时,要充分考虑现场的施工条件对某个具体工程的影响,要对各种因素进行定性、定量分析研究后制定出合理的费用标准。在编制间接费定额时,要贯彻勤俭节约的原则,在满足施工生产和经营管理需要的基础上,尽量压缩非生产人员的人数,提高劳动生产率,减少管理费用的开支,降低工程成本。

[整理]《山西省建设工程计价依据》安装工程预算定额编制说明.

2011《山西省建设工程计价依据》安装工程预算定额编制说明第一部分综述 一、定额的设置 2011年安装工程预算定额(以下简称本定额)共分为十一册: 第一册机械设备安装工程 第二册电气设备安装工程 第三册热力设备安装工程 第四册炉窑砌筑工程 第五册静置设备与工艺金属结构制作安装工程 第六册工业管道工程 第七册消防及建筑智能化设备安装工程 第八册给排水、采暖、燃气工程 第九册通风空调工程 第十册自动化控制仪表安装工程 第十一册刷油、防腐蚀、绝热工程 本定额共计13995个子目,与2005年定额子目比较,调整变化见下表。 新、旧定额子目变化表 二、编制原则 1. 定额以量价合一的形式表现; 2.结合建设工程安装劳动定额调整部分项目的人工消耗量;

3.结合新规范、新标准的变化调整消耗量; 4.补充和完善因新材料、新工艺、新设备应用造成的缺项; 5.淘汰落后的施工工艺项目; 6.取消不常用项目; 7.对消耗量相近似的子目尽量合并; 8.根据施工现场的实际情况调整一些定额项目; 9.调整有关册中的脚手架、超高、高层建筑增加费等系数; 10.将工程量计算规则合并到各章说明后面; 11.相关册增加了附录。 三、编制依据 1.2005年《山西省安装工程消耗量定额》和编制软件,及《全国统一安装工程基础定额(征求意见稿)》; 2.施工现场实际调查的消耗量; 3.有关省、市、专业安装工程定额; 4.山西省机械、仪表台班单价; 5.2011年太原市材料预算价格; 6.有关单位和专家对2011年安装定额征求意见稿提出的一些问题作了修改。 四、相关费用的编制情况 1.高层建筑增加费 是指工业与民用建筑物高度在6层或20m以上施工,因人工降效、材料、工具垂直运输增加的机械台班费用和工人上下班乘坐升降设备台班费,计算基础应包括6层或20m以下全部的人工费。计算高层建筑增加费的项目有给排水、采暖、燃气、电气、消防及建筑智能化设备、通风空调工程、刷油、防腐蚀、绝热工程等。 结合2005年定额使用情况,本次编制调整了高层建筑增加费的计算方法。给排水、采暖、燃气、电气、消防及建筑智能化设备、通风空调工程高层建筑增加费均按定额人工费的%比计取,其中人工费占%。 2.超高增加费 按定额人工费的百分比计取,(参阅各册定额说明)。 3.脚手架搭拆费 按人工费的百分比计取(参阅各册定额说明)。实际施工中,部分或全部使用土建脚手架应作有偿使用。 4.安装与生产同时进行增加费 主要适用于改扩建项目中,因生产条件和生产操作的限制干扰安装工作的正常进行增加的费用,按人工费的百分比计取(参阅各册定额说明)。 5.有害身体健康环境中施工降效费 在有害气体、有毒物质、高分贝噪音等超过国家标准的环境中施工,影响身体健康而增加的降效费,按人工费的百分比计取(参阅各册定额说明)。 五、安装定额人工、材料、机械、仪器仪表消耗量及单价的确定 1.人工 (1)本定额人工包括安装工程的基本用工、超运距用工和人工幅度差,人工工日不分工种,以综合工日表示,每工日单价57元,综合工日单价比2005年25.00元/工日提高了1.28 。 (2)对于一些项目用工,根据施工现场实际情况作适当调整; 2.材料 (1).安装项目中所耗用的材料包括主要材料、辅助材料,并相应计入了损耗。

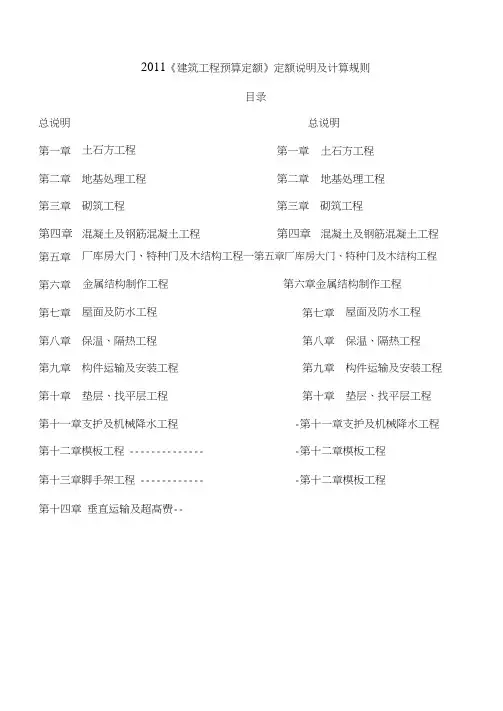

山西2011《建筑工程预算定额》定额说明及计算规则

2011《建筑工程预算定额》定额说明及计算规则 目录 总说明-------------------------------------总说明 第一章土石方工程---------------------第一章土石方工程 第二章地基处理工程-------------------第二章地基处理工程 第三章砌筑工程-----------------------第三章砌筑工程 第四章混凝土及钢筋混凝土工程---------第四章混凝土及钢筋混凝土工程 第五章厂库房大门、特种门及木结构工程--第五章厂库房大门、特种门及木结构工程第六章金属结构制作工程----------------第六章金属结构制作工程 第七章屋面及防水工程---------------------第七章屋面及防水工程 第八章保温、隔热工程---------------------第八章保温、隔热工程 第九章构件运输及安装工程-----------------第九章构件运输及安装工程 第十章垫层、找平层工程-------------------第十章垫层、找平层工程 第十一章支护及机械降水工程---------------第十一章支护及机械降水工程第十二章模板工程-------------------------第十二章模板工程 第十三章脚手架工程-----------------------第十二章模板工程 第十四章垂直运输及超高费-----------------

总说明 一、《建筑工程预算定额》(以下简称本定额)是根据《建设工程工程量清单计价规》 (GB50500-2008)、《全国统筑工程基础定额(土建工程)》(GJD-101-95)、《建设工程劳动定额》(LD/T72.1~11-2008),及现行国家产品标准、设计规和施工验收规、质量评定标准、安全操作规程,在2005年《省建筑工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,进行编制的。 二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。 三、本定额适用于清单计价和定额计价,是编制施工图预算、进行工程拨款、竣工结算、考核工程成本、编制企业定额的重要参考;是招标工程编制标底(或招标控制价),建筑企业进行投标报价的基础;是选择经济合理的设计方案的依据;也是编制建筑工程概算及投资估算指标的依据。 四、本定额适用于全省围的一般工业和民用建筑的新建、扩建、改建工程。不适用于修缮及临时性工程。 五、本定额的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法、人工、材料、机械消耗等与本定额不同而调整定额。 六、人工工日消耗量及单价的确定: 1.本定额人工工日不分工种、技术等级,一律以综合工日表示。容包括基本用工、超运距用工、辅助用工和人工幅度差。其中基本用工以《建设工程劳动定额》(LD/T72.1~11-2008)为基础计算,缺项部分,参照我省现行《建筑安装工程补充劳动定额》计算。 2.人工单价是根据建设部、财政部建标【2003】206号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。 七、材料消耗量及价格的确定: 1.本定额中的材料包括主要材料、辅助材料、零星材料等。凡能计量的材料、成品、半成品,均按品种、规格逐一列出数量,并计入相应损耗。对次要和零星的材料未一一列出,均包括在其他材料费。 2.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等半成品消耗量以体积(立方米)表示,其配合

山西省2011《建设工程费用定额》(完全版)

1

一、直接费 直接费由直接工程费和措施费组成。 (一)直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材 料费、施工机械使用费。 1.人工费 是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括: (1)基本工资:是指发放给生产工人的基本工资。 (2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。 (3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。 (4)职工福利费:是指按规定标准计提的职工福利费。 (5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,防暑降温费,在有碍身体健康环境中施工的保健费用等。 2.材料费 是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。内容包括: (1)材料原价(或供应价格)。 (2)材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。 2

(3)运输损耗费:是指材料在运输装卸过程中不可避免的损耗。 (4)采购及保管费:是指为组织采购、供应和保管材料过程所需要的各项费用。包括:采购费、仓储费、工地保管费、仓储损耗。 3.施工机械使用费 是指施工机械作业所发生的机械使用费以及机械安拆费和场外运输费。 施工机械台班单价应由下列七项费用组成: (1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值的费用。 (2)大修理费:指施工机械按规定的大修理间隔台班进行必要的大修理,以恢复其正常功能所需的费用。 (3)经常修理费:指施工机械除大修理以外的各级保养和临时故障的排除所需的费用。包括为保障机械正常运转所需替换设备与随机配备工具附具的摊销和维护费用,机械运转及日常保养所需润滑与擦拭的材料费用及机械停滞期间的维护和保养费用等。 (4)安拆费及场外运输费:安、拆费是指施工机械在现场进行安装与拆卸所需的人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用;场外运输费指施工机械整体或分体自停放地点运至施工现场或由一施工地点运至另一施工地点的运输、装卸、辅助材料及架线等费用。 (5)人工费:指机上司机和其他操作人员的工作日人工费及上述人员在施工机械规定的年工作台班以外的人工费。 (6)燃料动力费:指施工机械在运转作业中所消耗的固体燃料(煤、木柴)、液体燃料(汽油、柴油)及水、电等费用。 (7)其他费用:指施工机械按照国家规定和有关部门规定应缴纳的车船税、保险费及年检费等。 (二)措施费:是指为完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全等方面的非工程实体项目的费用。包括:1.环境保护费 是指施工现场为达到环保部门要求所需的各项费用。 2.文明施工费 3

2011山西省园林绿化工程预算定额

2011 山西省园林绿化工程预算定额 总说明 一、《园林绿化工程预算定额》(以下简称本定额)是根据《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T72.1 ~11-2008),及现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程,在2005 年《山西省园林绿化工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,进行编制的。 二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。 三、本定额适用于清单计价和定额计价。本定额是编制园林绿化工程招标标底和投标报价的依据,也是编制企业定额的基础,是指导施工企业劳务结算和支付管理的依据。 四、本定额适用于城市园林和市政绿化工程,也适用于厂矿、机关、学校、宾馆、居住小区的绿化和小品设施等工程。 五、本定额的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法、人工、材料、机械消耗等和本定额不同而调整定额。 六、人工工日消耗量及单价的确定:1.本定额人工工日不分工种、技术等级,一律以综合工日表示。内容包括基本用工、超运距用工、辅助用工和人工幅度差。其中基本用工以国家《建设工程劳动定额》(LD/T72.1 ~11-2008)为基础计算,缺项部分参照我省现行《建筑安装工程补充劳动定额》计算。 2.人工单价是根据建设部、财政部建标【2003】206 号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。 七、材料消耗量及价格的确定: 1.本定额中的材料包括主要材料、辅助材料、零星材料等。凡能计量的材料、成品、半成品,均按品种、规格逐一列出数量,并计入相应损耗。对次要和零星的材料未一一列出,均包括在其他材料费内。 2.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等半成品消耗量以体积(立方米)表示,其配合比是按现行规范规定计算的。实际配合比含量和定额不符时,除“配合比定额”说明中允许换算者外,均不得换算。设计要求采用的品种、强度等级和定额列项不同时,可以换算。 3.定额中已包括材料、成品、半成品的场内运输损耗和施工操作损耗。 4.材料价格是以2011 年《太原地区建设工程材料预算价格》为依据,结合全省情况综合取定的。 5.本定额各章说明允许换算的材料,其换入的价格应为预算价格。 八、施工机械台班消耗量及单价的确定: 1.定额项目(包括机械为主操作和人工为主操作的项目)内的主要机械、辅助机械和中小型机械,均按不同的工作物对象、不同的机型和规格,以台班消耗量表示。本定额的机械消耗量已考虑了按劳动定额所需增加的机械幅度差。定额项目内用量极小的中小型机械则列入其他机械费内。

2011定额解释

2011年《山西省建设工程计价依据》解释(一) 建筑工程 1.问:当建筑物层高超过3.3m时应如何执行脚手架子目? 答:当建筑物层高超过3.3m时应根据施工组织设计,按照预算定额第十三章的规定,重新计算脚手架费用。相关定额子目中已经包括的脚手架费用亦不扣除。 2.问:细石混凝土地面的工程量计算规则是什么? 答:细石混凝土地面按主墙间的净空面积以平方米计算。应扣除凸出地面的构筑物、设备基础、室内管道、地沟等所占面积(不需做面层的地沟盖板所占的面积亦应扣除),不扣除单个面积0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分并入相应工程量中。 3.问:预算定额中垂直运输及超高费的计费基数如何计算? 答:预算定额中垂直运输和超高费的计费基数为:区分不同建筑物的结构类型及檐高,以工程项目(即定额第一章到第十章的内容)的定额直接工程费为计费基础进行计算。 装饰工程 1.问:预算定额第五章说明第五条关于木线条、石膏线条油漆的说明具体应如何理解? 答:该条说明为:①木线条安装在木质基层上刷同色油漆、涂料时,并入木装饰面中计算,执行其他木材面油漆子目,木线条按展开面积乘以0.83系数计算工程量(依据本章说明中表5.3中的第13条);②石膏线条安装在石膏板和抹灰面基层上刷同色油漆、涂料时,均应并入基层装饰面中计算,执行抹灰面油漆子目,石膏线条按墙面油漆、涂料的计算规则计算工程量。 2.问:装饰工程中当层高超过 3.3m时,脚手架费用应如何计算?

答:层高超过3.3m时脚手架费用的计算同建筑工程(详见建筑工程解释第1条)。 安装工程 1.问:第二册《电气设备安装工程》中,电缆保护钢管、塑料管埋地敷设项目在什么情况下使用? 答:该项目适用于较长距离电缆穿钢管、塑料管埋地敷设,不适用电缆穿建筑物、电缆穿越道路的保护管敷设。 2.问:第八册《给排水、采暖、燃气工程》中,塑料管安装项目是否包括管卡安装? 答:塑料管安装项目不包括管卡安装,需要另套管卡安装项目。 3.问:第十一册《刷油、绝热、防腐工程》中,刷防火涂料项目中防火涂料得消耗量如与实际不同,应如何调整? 答:刷防火涂料项目中防火涂料得消耗量与实际不同时,按照防火涂料产品说明书的用量调整。 市政工程 1.问:在2011年施工机械台班费用定额中,场外运输费用项下,有些市政工程的施工机械未列入,如何计取? 答:沥青混凝土摊铺机按履带式推土机(90kw内)执行;路面铣刨机按压路机的80%计取;履带式液压岩石破碎机按履带式挖掘机(1m3内)执行。 2.问:2005定额第一册《通用项目》第六章中,设有“汽车运厂拌基层混合料”项目和“汽车运沥青拌合料”及“汽车运热沥青”子目,2011定额第一册中取消了这些项目、子目,如何执行? 答:为了便于使用,“厂拌基层混合料场外运输”项目放在了第二册《道路工程》第二章“道路基层”内,“沥青拌合料及热沥青场外运输”项目放在了第二册《道路

山西2011定额解释全套

2011年《省建设工程计价依据》解释(一) 建筑工程 1.问:当建筑物层高超过3.3m时应如何执行脚手架子目? 答:当建筑物层高超过3.3m时应根据施工组织设计,按照预算定额第十三章的规定,重新计算脚手架费用。相关定额子目中已经包括的脚手架费用亦不扣除。 2.问:细石混凝土地面的工程量计算规则是什么? 答:细石混凝土地面按主墙间的净空面积以平方米计算。应扣除凸出地面的构筑物、设备基础、室管道、地沟等所占面积(不需做面层的地沟盖板所占的面积亦应扣除),不扣除单个面积0.3m2以的柱、垛、附墙烟囱及孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分并入相应工程量中。 3.问:预算定额中垂直运输及超高费的计费基数如何计算? 答:预算定额中垂直运输和超高费的计费基数为:区分不同建筑物的结构类型及檐高,以工程项目(即定额第一章到第十章的容)的定额直接工程费为计费基础进行计算。 装饰工程 1.问:预算定额第五章说明第五条关于木线条、石膏线条油漆的说明具体应如何理解? 答:该条说明为:①木线条安装在木质基层上刷同色油漆、涂料时,并入木装饰面中计算,执行其他木材面油漆子目,木线条按展开面积乘以0.83系数计算工程量(依据本章说明中表5.3中的第13条);②石膏线条安装在石膏板和抹灰面基层上刷同色油漆、涂料时,均应并入基层装饰面中计算,执行抹灰面油漆子目,石膏线条按墙面油漆、涂料的计算规则计算工程量。

2.问:装饰工程中当层高超过 3.3m时,脚手架费用应如何计算? 答:层高超过3.3m时脚手架费用的计算同建筑工程(详见建筑工程解释第1条)。 安装工程 1.问:第二册《电气设备安装工程》中,电缆保护钢管、塑料管埋地敷设项目在什么情况下使用? 答:该项目适用于较长距离电缆穿钢管、塑料管埋地敷设,不适用电缆穿建筑物、电缆穿越道路的保护管敷设。 2.问:第八册《给排水、采暖、燃气工程》中,塑料管安装项目是否包括管卡安装? 答:塑料管安装项目不包括管卡安装,需要另套管卡安装项目。 3.问:第十一册《刷油、绝热、防腐工程》中,刷防火涂料项目中防火涂料得消耗量如与实际不同,应如何调整? 答:刷防火涂料项目中防火涂料得消耗量与实际不同时,按照防火涂料产品说明书的用量调整。 市政工程 1.问:在2011年施工机械台班费用定额中,场外运输费用项下, 有些市政工程的施工机械未列入,如何计取? 答:沥青混凝土摊铺机按履带式推土机(90kw)执行;路面铣刨机按压路机的80%计取;履带式液压岩石破碎机按履带式挖掘机(1m3)执行。 2.问:2005定额第一册《通用项目》第六章中,设有“汽车运厂拌基层混合料”项目和“汽车运沥青拌合料”及“汽车运热沥青”子目,2011定额第一册中取消了这些项目、子目,如何执行?

山西2011定额解释

解释(一) 建筑工程 1.问:当建筑物层高超过3.3m时应如何执行脚手架子目? 答:当建筑物层高超过3.3m时应根据施工组织设计,按照预算定额第十三章的规定,重新计算脚手架费用。相关定额子目中已经包括的脚手架费用亦不扣除。 2.问:细石混凝土地面的工程量计算规则是什么? 答:细石混凝土地面按主墙间的净空面积以平方米计算。应扣除凸出地面的构筑物、设备基础、室内管道、地沟等所占面积(不需做面层的地沟盖板所占的面积亦应扣除),不扣除单个面积0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分并入相应工程量中。 3.问:预算定额中垂直运输及超高费的计费基数如何计算? 答:预算定额中垂直运输和超高费的计费基数为:区分不同建筑物的结构类型及檐高,以工程项目(即定额第一章到第十章的内容)的定额直接工程费为计费基础进行计算。 装饰工程 1.问:预算定额第五章说明第五条关于木线条、石膏线条油漆的说明具体应如何理解? 答:该条说明为:①木线条安装在木质基层上刷同色油漆、涂料时,并入木装饰面中计算,执行其他木材面油漆子目,木线条按展开面积乘以0.83系数计算工程量(依据本章说明中表5.3中的第13条);②石膏线条安装在石膏板和抹灰面基层上刷同色油漆、涂料时,均应并入基层装饰面中计算,执行抹灰面油漆子目,石膏线条按墙面油漆、涂料的计算规则计算工程量。

2.问:装饰工程中当层高超过 3.3m时,脚手架费用应如何计算? 答:层高超过3.3m时脚手架费用的计算同建筑工程(详见建筑工程解释第1条)。 解释(二) 建筑工程 1.问:部分钢筋和模板项目的工作内容中含有“搭拆简易脚手架”,如何理解?答:考虑建筑物结构施工时,部分钢筋和模板的安装,需要搭设操作脚手架,因此本定额将层高3.3m以内需要搭设的操作脚手架综合在相应定额项目内。当层高超过3.3m时,应根据施工组织设计,重新计算脚手架,并且不扣除定额内包括的脚手架内容。2005年《建筑工程消耗量定额》中,未考虑此内容,应根据施工组织设计,计算相应脚手架费用。 2.问:建筑物超高费计算起点是多少? 答:当建筑物檐口高度超过20m或建筑物自然层数6层时,可执行相应檐高子目,计算建筑物垂直运输及超高费。本定额是按建筑物檐口高度划分项目。2005年《建筑工程消耗量定额》中是按檐口高度和层数划分项目,符合其中一个指标即可。

山西省2018定额土建计算规则

总说明 一、《建筑工程预算定额》(以下简称本定额)?是根据《房屋建筑与装饰工程消耗量定额》(TY 01-31-2015) ,《建设工程劳动定额》(LD/T 72.1~11-2008),现行工程量清单计价规范和工程量计算规范,国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程和技术规程,在2011年《山西省建设工程计价依据》的基础上,结合山西省实际情况进行编制 的。 二、本定额适用于清单计价和定额计价,是编制国有投资工程投资估算、设计概算、最高投标限价(标底)的依据,对其他工程仅供参考;是编制概算定额、投资估算指标的依据,是编制企业定额的参考。 三、本定额适用于山西省范围内的一般工业和民用建筑的新建、扩建工程。 四、本定额按正常的施工条件,山西省内多数施工企业采用的施工方法、机械化程度和合理的劳动组织及工期进行编制。本定额的人工、材料及机械消耗量反映了山西省当前建筑工程施工的技术和组织水平。除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法和人工、材料、机械消耗等与本定额不同而调整定额。 五、人工工日消耗量及单价的确定如下。 1.本定额人工工日不分工种、技术等级,一律以综合工日表示。内容包括基本用工、?超运距用工、辅助用工和人工幅度差。 2.人工单价是根据住房城乡建设部、财政部“关于印发《建筑安装工程费用项目组成》的通知”(建标〔2013〕44号文件)和住房城乡建设部“关于加强和改善工程造价监管的意见”(建标〔2017〕209号文件)规定的人工费组成,并结合山西省劳动力市场因素确定的。 3.本定额的人工每工日按8小时工作制计算。 六、材料消耗量及价格的确定如下。 1.本定额采用的材料(包括构配件、零件、半成品、成品)均为综合国家质量标准和相应设计要求的合格产品。 2.本定额的材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料。凡能计量的材料、成品、半成品,均按品种、规格逐一列出数量,对于用量少、低值易耗的零星材料未一一列出,均包括在其他材料费内。 3.材料消耗量包括净用量和损耗量。本定额中已包括材料、成品、半成品的场内运输损耗和施工操作损耗。 4.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等半成品消耗量以体积“m3”?表示,其配合比是按现行规范规定计算的。实际配合比含量与定额不符时,除“配合比定额”说明中允许换算者外,均不得换算。设计要求采用的品种、强度等级与定额列项不同时,可以换算。 5.混凝土(不包括耐酸防腐)按预拌泵送混凝土考虑,砂浆按现场搅拌考虑。实际使用的混凝土或砂浆与定额不同时,可按以下方法进行调整:

山西省2018定额土建计算规则教程文件

山西省2018定额土建计算规则

总说明 一、《建筑工程预算定额》(以下简称本定额)?是根据《房屋建筑与装饰工程消耗量定额》(TY 01-31-2015) ,《建设工程劳动定额》(LD/T 72.1~11-2008),现行工程量清单计价规范和工程量计算规范,国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程和技术规程,在2011年《山西省建设工程计价依据》的基础上,结合山西省实际情况进行编制 的。 二、本定额适用于清单计价和定额计价,是编制国有投资工程投资估算、设计概算、最高投标限价(标底)的依据,对其他工程仅供参考;是编制概算定额、投资估算指标的依据,是编制企业定额的参考。 三、本定额适用于山西省范围内的一般工业和民用建筑的新建、扩建工程。 四、本定额按正常的施工条件,山西省内多数施工企业采用的施工方法、机械化程度和合理的劳动组织及工期进行编制。本定额的人工、材料及机械消耗量反映了山西省当前建筑工程施工的技术和组织水平。除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法和人工、材料、机械消耗等与本定额不同而调整定额。 五、人工工日消耗量及单价的确定如下。 1.本定额人工工日不分工种、技术等级,一律以综合工日表示。内容包括基本用工、?超运距用工、辅助用工和人工幅度差。 2.人工单价是根据住房城乡建设部、财政部“关于印发《建筑安装工程费用项目组成》的通知”(建标〔2013〕44号文件)和住房城乡建设部“关于加强和改善工程造价监管的意见”(建标〔2017〕209号文件)规定的人工费组成,并结合山西省劳动力市场因素确定的。 3.本定额的人工每工日按8小时工作制计算。 六、材料消耗量及价格的确定如下。 1.本定额采用的材料(包括构配件、零件、半成品、成品)均为综合国家质量标准和相应设计要求的合格产品。 2.本定额的材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料。凡能计量的材料、成品、半成品,均按品种、规格逐一列出数量,对于用量少、低值易耗的零星材料未一一列出,均包括在其他材料费内。 3.材料消耗量包括净用量和损耗量。本定额中已包括材料、成品、半成品的场内运输损耗和施工操作损耗。 4.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等半成品消耗量以体积“m3”?表示,其配合比是按现行规范规定计算的。实际配合比含量与定额不符时,除“配合比定额”说明中允许换算者外,均不得换算。设计要求采用的品种、强度等级与定额列项不同时,可以换算。 5.混凝土(不包括耐酸防腐)按预拌泵送混凝土考虑,砂浆按现场搅拌考虑。实际使用的混凝土或砂浆与定额不同时,可按以下方法进行调整:

山西2011年定额解释2011年定额解释(已更新至2018年第四期信息价)

2011年《山西省建设工程预算定额》问题解释 更新至2018年第四期完 整理人:李伟 一、建筑工程 二、装饰工程 三、安装工程 四、市政工程 五、费用定额 六、仿古建筑工程定额 七、园林绿化工程定额 建筑工程 摘自太原建设工程造价信息2012年第五期 1、问:部分钢筋和模板项目的工作内容中含有“搭拆简易脚手架”, 如何理解? 答:考虑建筑物结构施工时,部分钢筋和模板的安装,需要搭设操作脚手架,因此本定额将层高3.3m以内需搭设的操作脚手架综合在相应定额项目内。当层高超过3.3m时,应根据施工组织设计,重新计算脚手架,并且不扣除定额内包括的脚手架内容。2005年《建筑工程消耗量定额》中,未考虑此内容,应根据施工组织设计,计算相应脚手架费用。 2、问:建筑物超高费计算起点是多少?

答:当建筑物檐口高度超高20m或建筑物自然层数超过6层时,可计算建筑物垂直运输及超高费。本定额是按建筑物高度划分项目。2005年《建筑工程消耗量定额》中是按高度和层数划分,符合其中一个指标即可。 摘自太原建设工程造价信息2012年第六期 1、问:当建筑物层高超过3.3m时应如何执行脚手架子目? 答:当建筑物层高超过3.3m时应根据施工组织设计,按照预算定额第十三章的规定,重新计算脚手架费用。相关定额子目中已经包括的脚手架费用亦不扣除。 2、问:细石混凝土地面的工程量计算规则是什么? 答:细石混凝土地面按主楼墙间的净空面积以平方米计算。应扣除突出地面的构筑物、设备基础、室内管道、地沟等所占面积(不需做面层的地沟盖板所占的面积亦扣除),不扣除单个面积0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分并入相应工程量中。 3、问:预算定额中垂直运输及超高费的计费基数如何计算? 答:预算定额中垂直运输和和超高费的计费基数为:区分不同建筑物的结构类型及檐高,以工程项目(即定额第一章到第十章的内容)的定额直接工程费为计费基础进行计算。 摘自太原建设工程造价信息2013年第二期

山西定额解释05

2005年<<建设工程消耗量定额>>解释 1.问2005年消耗量定额,钢筋搭接损耗定额未包括,如何计算? 答:计算钢筋工程量时,应按施工图或规范要求计算搭接长度,设计未规定搭接长度的直径25mm以内(盘园除外)。每8m计算一个接头,接头长度按规定计算。设计要求钢筋电渣压力焊接,锥直螺纹连接等到接头按个计算。 2、问素土垫层与土方工程中回填土(夯实)有无差别?实际施工中如何执行定额? 答:(1)垫层找平层工程中的素土垫层定额中已综合了施工现场150mm 以内的运土和部分挖土因素。 (2)土方工程中的回填土(夯实)是指5m以内就地取土回填。发生运土时另行计算。 3、问高层建筑地下室周边及基槽回填3:7灰土,如何执行定额? 答:执行补充定额A1-补1。 1、问:国际《建筑工程建筑面积计算规范》规定:建筑物的通道(骑楼、过街楼的底层)不计算建筑面积。建筑物内的设备管道夹层不计算建筑面积。这两部分是否能计算垂直运输?请明确工程量计算规则? 答:这两部分不计算建筑面积,但应计算垂直运输工程量。建筑物的通道按全面积计算,执行相应定额。建筑物内的设备管道夹层,高度在2.2m及以上者应按全面积计算,执行相应定额;层高不足2.2m者按相应定额乘以系数0.5. 2、问:现浇钢筋混凝土斜坡屋面板及梁中的钢筋、模板应执行什么定额? 答:参照劳动定额有关规定,现浇混凝土板、梁坡度超过25%时,按照现浇混凝土平板模板,梁模板及钢筋相应定额,人工乘以系数1.35. 3、问:金属结构制作工程没有木行架、单梁制作安装子目,执行什么定额?答:可参照安装定额,工艺金属结构木行架制作安装,单梁制作安装定额执行。 4、问:山西《工程建设标准定额信息》2007年第4期第30页,脚手架补充定额A3-补1、AB-补2中脚手架管单价是否有误?请明确补充定额的适用范围?

山西省2011定额说明及工程量计算规则-土方工程

说明 一、土壤、岩石分类规定如下: 土壤及岩石(普氏)分类表1-1 续表1-1

续表1-1

1.人工挖地槽、地坑定额深度最深为6m,超过6m时,可另行计算。 2.人工挖土不分干、湿土,均按定额执行。 3.人工挖土方、地槽、地坑,普硬土是按表1-1综合取定的,如实际全部为Ⅰ、Ⅱ类土时,应按普硬土定额乘以系数0.85。 4.淤泥与湿土的区分:地下静止水位以下的土层为湿土;堆积起来不能成型或具有流变性质的为淤泥或流沙。 5.人工挖土定额中未包括地下水位以下施工的排水因素,发生时另行计算。挖土方时如有地表水需要排除时,亦应另行计算。 6.在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.43。 7.挖桩间及桩顶1m以内土方时,按实挖体积(不扣除桩体占用体积),人工乘以系数1.25。 8.人工平整场地是指厚度在±30cm以内挖、填及找平。挖、填土方厚度超过±30cm时,

按挖土方计算。 三、机械土石方 1.机械挖土均以天然湿度土壤为准。若含水率大于25%,定额人工、机械乘以系数1.15。若含水率大于40%,另行计算。 2.机械挖土方,单位工程量小于2000 m3时,定额乘以系数1.1。 3.推土机推土、推石渣,铲运机铲运土,重车上坡,坡度大于5%时,其运距按坡度区段斜长乘以表1-2所列系数计算。 坡度大于5%,其运距乘以系数表1-2 4.汽车、人力车,重车上坡降效因素,已综合在相应的运输定额项目中,不另计算。 5.机械挖土方工程量,按机械挖土方90%,人工挖土方10%计算,人工挖土部分按2.0m 以内定额项目人工乘以系数1.5,土壤类别同机械挖土。 6.推土机推土或铲运机铲土土层平均厚度小于30cm时,推土机项目,其台班用量乘以系数1.25;铲运机项目,其台班用量乘以系数1.17。 7.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所需的人工、材料和机械的消耗。 8.推土机推未经压实的堆积土时,按相应定额项目台班用量乘以系数0.73。 9.机械土方定额是按普硬土编制的,如实际土壤为坚硬土时,定额中机械台班量乘以表1-3的系数。 机械挖坚硬土系数表1-3 10.填料碾压定额是按不同压路机及不同遍数综合编制的,并已考虑了施工过程中的各种因素及推平机械。 11.填料工程量按压实方计算,定额材料用量中已包含压实系数及施工损耗。 12.机械石方定额已综合了不同的开挖阶段高度、坡面开挖、改炮、找平、撬动松石等因素。如设计规定对石料粒径有要求时,所需增加的人工、材料和机械费用,另行计算。 13.石方爆破定额是按建筑工程小型爆破(如炮眼法)按气腿式凿岩机考虑的,不分明炮、闷炮。如使用手执式风动凿岩机者,凿岩机台班乘以系数0.7。中型或大型爆破(如药室法),可另行计算。 14.定额中的爆破材料是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,处理渗水或积水发生的费用另行计算。 15.定额内未计爆破时所需覆盖的安全网、草袋、架设安全屏障等设施,发生时另行计算。 16.石方爆破定额是按电雷管导电起爆编制的,如采用火雷管爆破时,雷管可换算,数量不变。扣除定额中的胶质导线,换为导火索,导火索的长度按每个雷管1.56m计算。 17.机械上、下行驶坡道土方,按施工组织设计计算;无施工组织设计时,可按挖方总量的3%计算,合并在土方工程量内。 18.汽车运土、石方,运输道路是按Ⅰ、Ⅱ、Ⅲ类道路综合考虑的,并已考虑了运输过程中清理道路的人工。如需要铺筑材料时,另行计算。 工程量计算规则

2011《山西省建设工程计价依据》园林绿化工程预算定额编制说明

2011《山西省建设工程计价依据》园林绿化工程预算定额编制说明 第一章园林绿化工程 第一部分概况 一、定额章节划分 园林绿化工程预算定额共包括六章三十三节(详见表1)。表1 和2005山西省建设工程计价依据之园林绿化工程消耗量定额相比主要变化为:增加了一章(整理绿化用地工程),增加了22节,增加了180个子目。 第二部分各章编制说明 园林绿化工程是指定额的第一章整理绿化用地工程、第二章绿化工程、第三章绿化养护工程。 一、概况 定额第一章整理绿化用地工程设置6节61个定额子目,内容包括:人工整理绿化用地、挖土方,拆除各种路面、垫层,伐树、挖树根,挖竹根,机械运渣土,屋顶花园基底处理。定额第二章绿化工程设置10节251个定额子目,内容包括:起挖花木及竹类,迁移花木,栽植花木及竹类,铺种草皮,栽植地被植物,假植,摆设花盆,树木支撑及搭设遮荫棚,草绳绕树干,人工换土。 定额第三章绿化养护工程设置4节129个定额子目,内容包括:成活养护,保存养护,水体护理、水池清理,树木防寒。 二、适用范围 本定额适用于城市园林和市政绿化工程,也适用于厂矿、机关、学校、宾馆、居住小区的绿化工程。 三、施工方法及质量要求 1.施工方法:使用一般工具,手工操作。植穴、槽的开挖或回填应连续进行,尽快完成,植穴、槽必须垂直下挖、上口、下底尺寸相等。花草树木及其他材料运输:水平运输使用单、双轮车或人力;垂直运输使用人力吊运。施工用水以自来水为准。 2.质量要求:

(1)种植穴、槽的挖掘、树木种植、草坪、花卉种植及其他要求应符合《城市绿化工 程施工及验收规范》。 (2)绿地养护应符合以下要求: ①植株树冠丰满、完整、茂盛,骨架均匀,树干挺直,具有一定的遮阴及观赏效果,叶片正常,在正常条件下不黄叶、不焦叶、不卷叶、不落叶。 ②植株无病虫枝、过密枝、并生枝、交叉枝、下垂枝、枯枝、伤损枝、碰线枝;及时抹芽,主干及一级枝不定芽不超过15㎝,对倾斜老树要控制倾斜度,并逐渐扶正。 ③行道树要有群体特色效果,选用的品种、规格相对统一,补植树品种、规格(树高一致、胸径误差≤20%)也应保持一致. ④病虫害控制要求有病虫害控制措施,食叶害虫危害的叶片每株不超过20%,刺吸性害虫危害的叶片每株不超过25%,蛀干性害虫危害的株树在5%以下。⑤树枝撑无断桩、坏桩,桩位扎缚有效。 ⑥植物、花卉长势良好,保持树形,藤类、杂草应予清除,食叶害虫危害的叶片每株不超过15%,刺吸性害虫危害的叶片每株不超过30%,蛀干性害虫危害的株树在10%以下;花卉应适时开放,有整体色彩效果。植株生长健壮,花色艳丽,株行距适宜,不露底土。无缺株倒伏,无枯枝残叶,无杂草垃圾。 ⑦草坪草种基本纯正,生长茂盛,有一定厚度,草根不裸露,无明显枯黄现象,草高不得超过8㎝,常绿草高不得超过6㎝,无空秃,无杂草,护栏等防护设施完好美观,草坪保持整洁,不得有石块、果壳纸屑及其他垃圾。 ⑧绿篱内无枯枝残叶,无杂草、无垃圾,植物叶面无陈旧积尘。采用修剪等特殊手法,控制植物高度,植物高度不得影响交通视线和绿篱的造型。 3.植物栽植成活率指标: (1)乔木:≥98%;(2)色块、灌木:≥95%; (3)大树、名贵树木:100%;(4)阔叶、针叶绿篱:≥95%; 四、基础数据的确定 (一)绿化工程土方工程量的取定 “绿化工程土方量取定表”是编制绿化种植定额的基础资料,本定额以“绿化工程土方量取定表”为基础,结合现行规范和有关省、市技术规程,并根据本地区的实际情况进行编制。 1.起挖、栽植带土球乔、灌木土方量(1)土球尺寸的取定 乔木带土球其土球直径按胸径的8—10倍计算;落叶乔木土球直径按胸径的8倍计算;灌木土球直径按地径的7倍计算或按灌高的1/3—1/4计算。土球厚度:H 的取定,H=D×K1(系数)

[山西]2011版预算定额及费用定额解释

2011年《山西省建设工程计价依据》解释(二) 2011年《山西省建设工程计价依据》解释(二) 建筑工程 1.问:部分钢筋和模板项目的工作内容中含有“搭拆简易脚手架”,如何理解? 答:考虑建筑物结构施工时,部分钢筋和模板的安装,需要搭设操作脚手架,因此本定额将层高3.3m以内需要搭设的操作脚手架综合在相应定额项目内。当层高超过3.3m时,应根据施工组织设计,重新计算脚手架,并且不扣除定额内包括的脚手架内容。2005年《建筑工程消耗量定额》中,未考虑此内容,应根据施工组织设计,计算相应脚手架费用。 2.问:建筑物超高费计算起点是多少? 答:当建筑物檐口高度超过20m或建筑物自然层数6层时,可执行相应檐高子目,计算建筑物垂直运输及超高费。本定额是按建筑物檐口高度划分项目。2005年《建筑工程消耗量定额》中是按檐口高度和层数划分项目,符合其中一个指标即可。 市政工程 1.问:《道路工程》册中,石灰土基层的配比都是用百分比来表 示的,如设计中厂区道路基层石灰土配比以3:7或2:8的形式表现,如何执行定额? 答:3:7灰土可参照含灰量14%的定额项目执行,2:8灰土可参照含灰量10%的定额项目执行,1:9灰土可参照含灰量5%的定额项目执行。 2.问:有些地区铺筑天然砂道路基层时,所用的天然砂是在附近 的河床里挖掘出来的,这种情况如何计价? 答:基层铺筑仍然按“天然砂基层”(人工铺筑或机械铺筑)定额项目执行,但需减去材料费中“天然砂砾”的费用,再参照第一册《通用项目》第一章“土石方工程”中的“机械出渣运渣”项目,计取天然砂的挖、运费用。 仿古建筑工程 1.问:第四章混凝土及钢筋混凝土工程中,现浇混凝土构件和预 制钢筋混凝土构件制作项目如何计取组织措施费?
