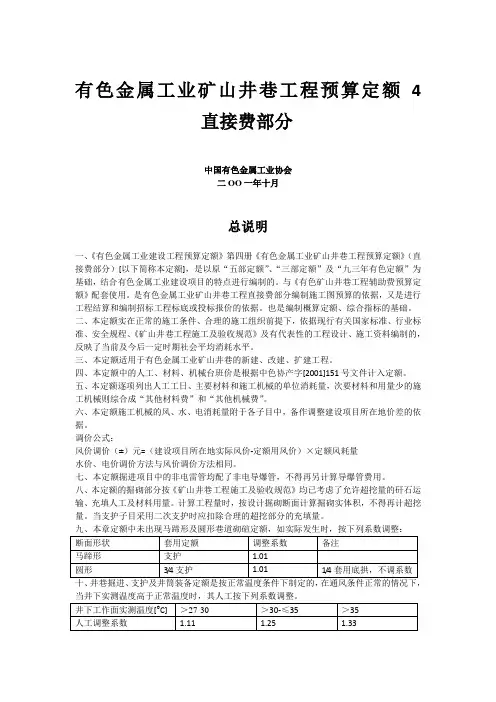

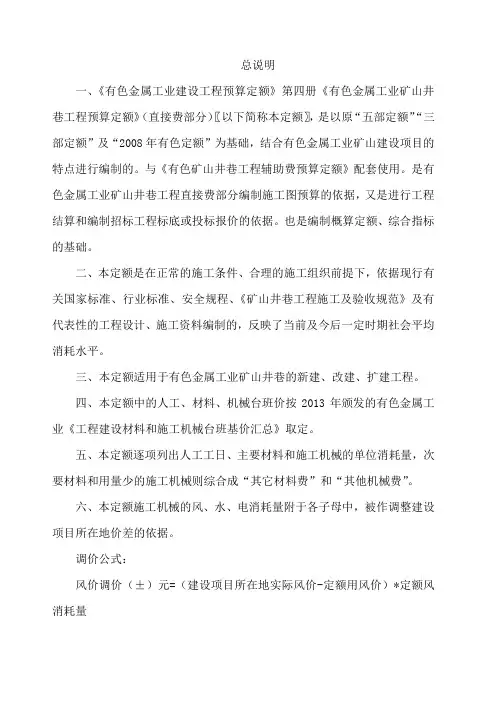

总说明

一、《有色金属工业建设工程预算定额》第四册《有色金属工业矿山井巷工程预算定额》(直接费部分)〖以下简称本定额〗,是以原“五部定额”“三部定额”及“2008年有色定额”为基础,结合有色金属工业矿山建设项目的特点进行编制的。与《有色矿山井巷工程辅助费预算定额》配套使用。是有色金属工业矿山井巷工程直接费部分编制施工图预算的依据,又是进行工程结算和编制招标工程标底或投标报价的依据。也是编制概算定额、综合指标的基础。

二、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程、《矿山井巷工程施工及验收规范》及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。

三、本定额适用于有色金属工业矿山井巷的新建、改建、扩建工程。

四、本定额中的人工、材料、机械台班价按2013年颁发的有色金属工业《工程建设材料和施工机械台班基价汇总》取定。

五、本定额逐项列出人工工日、主要材料和施工机械的单位消耗量,次要材料和用量少的施工机械则综合成“其它材料费”和“其他机械费”。

六、本定额施工机械的风、水、电消耗量附于各子母中,被作调整建设项目所在地价差的依据。

调价公式:

风价调价(±)元=(建设项目所在地实际风价-定额用风价)*定额风消耗量

水价、电价调价方法与风价调价方法相同。

七、本定额掘进项目中的非电雷管均配了非电导爆管,不得再另行计算导爆管费用。

八、本定额的掘砌部分按《矿山井巷工程施工及验收规范》均已考虑了允许超挖量的矸石运输、充填人工及材料用量。计算工程量时,按设计掘砌断面计算掘砌实体积,不得再计超挖量。当支护子母采用二次支护时应扣除合理的超挖部分的充填量。

九、本章定额中未出现马蹄形及圆形巷道砌碹定额,如实际发生时,按下列系数调整:

十、井巷掘进、支护及井筒装备定额是按正常温度条件下制定的,在通风条件正常的情况下,当井下实测温度高于正常温度时,其人工按下列系数调整。

十一、本定额是按海拔高度《1500米制定的,如超过时,其人工、机械按下列系数调整。

可以换算。

十三、本定额未出现钢筋砼支护定额,需要时可套用相应的砼支护定额配以钢筋制作、绑扎定额,并调整相应砼支护定额中人工。单层配筋时以系数调整;双层配筋时以系数调整。

十四、施工单位和生产矿山在同一区域作业,人工工日数用系数调整。

十五、平硐、硐室的壁后注浆和工作面注浆套用相应条件的斜井注浆定额,其人工、施工机械以系数调整,材料不变。

十六、本定额工作内容除按章分述外,均包括了距工作面100米以内的材料运输。

十七、在有酸性水、盐碱等腐蚀的矿井施工,施工设备及周转材料受损时,应由施工单位会同建设单位做好实际记录,并根据实际损失记录调整定额中的人工和机械。

十八、在不稳固岩层中采用短掘短砌(即掘5m以内即需支护)方法施工时,人工、机械均以的系数调整。

十九、管缝式锚杆、树脂锚杆安装套用倒楔式锚杆定额,章节中无倒楔式锚杆套用钢筋砂浆锚杆定额,扣除注眼砂浆。

二十、风力预算价格计算办法:

风力预算价格计算表单位:

1.本表按海拔高1000m计算的,小于2000m时调整系数.大于2000m时调整系数。小于600m时调系数。

2.本表已综合考虑了折旧与摊销,人工工资、大修、维修、管路漏风等费用。除国外进口设备允许调整折旧与摊销外,其他因素一律不作调整。

3.电价、水价按当地价格计算,工资单价按有色预算定额的工资单价计算。

二十一、本定额中炸药是按硝铵炸药做功能力计算的,入实际使用一级岩石乳化炸药时,定额消耗量不作调整,如实际使用二级岩石乳化炸药时,用的系数调整定额炸药消耗量。

二十二、本定额由中国有色金属工业工程建设定额站负责管理和解释,联系电话:,网址http:

第一章竖井

说明

一.本章定额所包括的工作内容分述如下:

掘进——包括打眼、装药、放炮、装岩、清底及挖水窝等全部工序。

砼支护——包括清除浮石、立、拆模板、浇捣、养护等工序。

砼砖支护——包括拆临时井圈、砌砼砖、充填砼。

喷射砼支护——包括清除浮石、清洗岩面、喷射砼养护等工序。

锚杆支护——包括清除浮石、定位打眼、安置锚杆、浇灌砂浆等全部工序。

井圈背板支护——包括清除浮石、挂井圈、上背板、打托钩、楔紧等工序。

二.本章定额是指井筒平均涌水量<5m3/h制定的,当涌水量>5m3/h时,按表(一)所列系数调整基价。

三.圆形盲竖井、矩形盲竖井套相应竖井定额,掘进人工以系数调整,支护人工以系数调整。

四.本章定额分圆形井和矩形井两种,凡题头未注明者为两种井行通用子目。

五.井筒砌壁需要预留梁窝时,其支护人工以系数调整。

六、钢、木结构制作,包括制作过程的全套工序和刷油。安装工程包括测量定位、校正等全过程。

七.罐道安装是按4行罐道制定的,如6-8行时,定额以系数调整,如为2行时,定额以系数调整,如罐道梁层间距小于4米,定额以系数调整。

八.导向架安装于井口时,人工以系数调整,安装于箕斗装载硐室时,其人工以系数调整。

九.灌座托梁安装不包括两翼托轨梁安装,如需要时,其人工以系数调整。

十.竖井工程采用胀管式锚杆支护时,按钢筋砂浆锚杆套用定额,扣除砂浆用量。

十一.动力工具除锈分为轻锈、中锈、重锈,区分标准为:

轻锈:部分氧化皮开始破例脱落、红锈开始发生。

中锈:氧化皮部分破裂脱落,呈堆粉末状,除锈后用肉眼能见到腐蚀小凹点。

重锈:氧化皮大部分脱落,呈片状锈层或凸起的锈斑,除锈后出现麻点或麻坑。

十二.对原有井筒装备除锈、刷油,人工乘难度系数,并将井上人工改为井下人工,材料消耗不变。

说明

一本章定额包括的工作内容分述如下:

1.掘进——包括打眼、放炮、装岩等全部工序。

2.砼支护——包括清除浮石、立、拆模板、浇捣养护等工序。

3.砼砖支护——包括清除浮石、立、拆模版、砌砼砖、充填砼等全部工序。

4.喷射砼支护——包括清除浮石、挂金属网、喷砼及养护等全部工序。

5.锚杆支护——包括清除浮石、定位、打眼、安置锚杆、浇灌砂浆等全部工序。

6.支架支护——包括清除浮石、架设支架、背紧定邦、填实及清理工作面等全部工序。

7.斜巷掘进、支护还包括巷内提升及下山排水。

二.本章斜坡道定额是按斜长2000m为基准制定的,当斜长超过2000m小于4000m,掘进人工、机械以系数调整,支护人工、机械以系数调整。当长度超过4000m时,掘进人工、机械以系数调整,支护人工、机械以系数调整。斜井掘进与支护定额是按斜井斜

长500m为基准制定的,而斜巷掘进与支护是按斜长300m为基准制定的。当斜长超过500

水情况下施工制订的。当涌水量超出上述条件时,按下表所列系数调整定额单价。

六.斜巷下山掘进排水小水泵是按用水量≤6m3/h配置。如涌水量超过6m3/h时,按

位置相应的涌水量系数进行调整。

八.当斜井采用反掘施工时,套用斜巷上山相应子母。

九.斜坡道、斜井井口明槽段没有砌碹定额,若设计需做人工巷道时,按下述项目调整后编单位基价表

1.砼人工巷道:砼用量按设计用量乘以系数;模板用量调的系数,安装锯材调的系数。其余定额用量不变。

2.砼砖或粗料石人工巷道:扣除毛石和充填砂浆用量,其劳动力消耗量以系数调整。

3.人工工资标准樱桃用地面相应人工工资标准。

十.斜井井筒和斜巷中的轨道防滑砼墩套用本册第六章中的“井下设备基础浇捣砼”相应子目。

十一.斜井采用台车提升时,中段平巷与斜井联结处的砼墩套用本册第六章中的“井下设备基础浇捣砼”相应子目。

十二.永久性电缆、管道角桩孔的施工,套用有色预算定额第三册相应子目。

第三章平硐与平巷

说明

一.本章平硐、平巷是指倾角≤5°的硐、巷。

二.本章定额所包括的工作内容分述如下:

硐口明槽开挖:包括人工挖土并装运。

硐口暗槽掘进:包括人工挖掘,机械装岩。

掘进:包括打眼、装药、放炮、装岩、防尘及清理工作面等。掘进时采用的临时

支护按照不同的支护方式单独计算。

砼支护:包括清理浮石、立、拆模、浇捣养护等全部工序。

砼砖支护:包括清理浮石、立、拆模、砌砼砖、勾缝、充填砼等全部工序。

喷射砼及钢筋网喷射砼支护:包括清除浮石、清洗岩面、挂设钢筋网、喷射砼及

养护等全部工序。

锚杆支护:包括清除浮石、定位、打眼、安置锚杆、浇灌砂浆等全部工序。

支架支护:包括清除浮石、架设支架、背紧顶邦及清洗工作面等全部工序。

上述掘进及支护均包括备料和工作面清理。

三.平硐与平巷的掘进和支护是按无滴水情况下施工制订的,如有间断滴水和不断滴

三分之一以上面积断续滴水到工人身上。

不断滴水是指巷道顶板在工作面5米之内有三分之一以上的面积滴水成细流状,不断滴到工人身上。

四.本章定额是按上坡掘进制定的,如下坡掘进时,掘进和支护人工均增加10%。

五.付中段支护,套相应条件的平巷支护定额,锚喷支护人工按系数调整,其它支护

人工按系数调整,并增加22千瓦绞车(JDD4-22)个台班(其中电耗1705度)。

第四章天、溜井

说明

一.本定额包括天井及溜井工程。天井、溜井掘进按施工方法分普通法和吊罐法两种。其中天井、溜井采用吊罐法施工时按掘进高度分为≤60m和>60m。吊罐法掘进定额应与天、溜井刷大定额配套使用。

二.本章定额包括的工作内容分述如下:

普通法掘进:包括打眼、装药、放炮、装岩及临时支护等全部工序。

吊罐法掘进:包括装吊罐孔、装、拆吊罐、打眼、装药、放炮、装岩等全部工序。

天、溜井刷大:包括打眼、装药、放炮、装岩、提、放吊罐、吊盘等全部工序。

天井钻机掘进:包括钻导向孔、扩孔。

砼支护:包括清除浮石、立、拆模板、井圈、浇捣养护砼等全部工序。

喷射砼支护:包括清除浮石、清洗岩面、喷射砼并养护等全套工序。

钢筋网喷射砼支护:包括清除浮石、清洗岩面、挂设钢筋网、喷射砼并养护等全套工序。锚杆支护:包括清除浮石、定位、打眼、安置锚杆、浇筑砂浆等全部工序。

钢材加固:预埋铁件制作安装并安装钢材构件。

三.主溜井系统中的斜溜道套用斜巷相应定额。

四.天、溜井吊罐法掘进作为游动绞车的附属设施已包括在施工机械费用内。天、溜井刷大使用的吊盘包括在辅助费中。

五.天、溜井掘进高度>60m时,天井每增加10m其母线消耗增加35m。

六.吊罐法施工定额中不含吊罐孔的凿钻费用。

第五章交岔点、马头门及硐室

说明

一.本章定额包括交岔点、马头门及硐室的掘进与支护工程。

二.本定额所包括的工作内容分述如下:

掘进:包括打眼、装药、放炮、装岩等全部工序。马头门、箕斗装载硐室和大断面硐室,当f=4-6,f=7,f=8-10,f=11时,还包括了临时木支架的架设和拆除。

砼支护:包括清除浮石,立、拆模板及碹胎、浇捣并养护砼等全部工序。

砼砖支护:包括清除浮石、砌砼砖、立、拆模板、充填砼等全部工序。

喷射砼支护:包括清除浮石、清洗岩面、喷射砼并养护等全套工序。

钢筋网喷射砼支护:包括清除浮石、清洗岩面、挂设钢筋网、喷射砼并养护等全套工序。

锚杆支护:包括清除浮石、定位、打眼、安置锚杆、灌注砂浆等全部工序。

三.本章硐室工程分特殊硐室和一般硐室,所谓特殊硐室是由多种断面组合而成,设计条

件复杂,施工难度较大的专用硐室。如箕斗装载硐室,井下炸药库,破碎机硐室。所谓一般硐室是指断面单一,规整,设计条件简单,施工较易的生活服务、生产管理性硐室与一般设备硐室。

四.大断面硐室工程的钢筋网喷射砼支护与锚杆支护,可套用交岔点的相应定额。

六、硐室若采用永久性锚喷支护,特殊硐室采用交岔点锚杆支护加喷射砼支护定额,大断面硐室采用自身的喷射砼支护加交岔点锚杆支护定额。

七.本章定额交岔点、马头门及硐室掘进与支护定额是按无滴水情况制定的。如遇间断滴水和不间断滴水情况,按第三章说明第三条调整。

第六章其它

说明

一.本章定额包括:沟槽掘进及砌筑,井下设备基础掘进及砌筑,吸水井掘进及砌筑,各

类门的制作及安装,砌风墙、砌地板及砌台阶等零星工程。

二.本章定额所包括的工作内容分述如下:

掘进:包括打眼、装药、放炮、装岩等全部工序。

砌筑:包括立、拆模板、浇捣及养护砼等全部工序。

三.本章定额沟槽掘进分“平硐、平巷内的沟槽”与“斜井、斜巷内的沟槽”。平硐、平

巷内的沟槽是由自身深浅成坡,故以平均净断面积分档。斜井、斜巷内的沟槽是随巷道倾斜度起坡,沟槽断面不变,故以净断面积分档。

四.当水仓断面≤8m2时,套相应条件的岩石平巷掘进与支护定额,人工以系数调整。

五.本定额的起底、刷大分为平硐和平巷,斜井和斜巷掘砌。斜井和斜巷分上山或下山起

底、刷大。倾角是按≤30°制定的,当倾角:

≤18°时上山人工以系数调整,下山及斜井人工以系数调整。

≤45°时上山人工以系数调整,下山及斜井人工以系数调整。

第七章铺轨

说明

一.本章定额适用于斜井、斜巷及平硐平巷中铺设窄轨及道岔工程。

二.本定额铺轨、铺道岔的工作内容包括清理及平整路基,工作面100m内运输,铺设

轨枕,铺设铁轨,钉固道钉,上鱼尾板拧紧螺栓,设置防滑件,拨道调整轨距,找平、找正,捣固道渣等全部工序。

三.本章定额铺轨是按每km为单线制定的,当铺轨为双线时,其人工按单线定额以系

数调整,材料消耗按2倍计。

四.本章定额的道岔铺设按道岔每组重量以“t“为定额单位,每组道岔重量应包括构

成一组道岔的全部零件,如辙尖、辙岔、钢轨、鱼尾板、鱼尾螺栓及垫圈、轨距拉杆、垫板、垫片、道钉的总重量。

五.计算铺轨线路长度是应扣除铺设道岔所占长度。道岔另计,套道岔铺设定额。铺

设道道岔为水平巷道定额,当位于斜井斜巷时,人工以系数调整,其它材料费乘以2.

六.本章定额包括铺垫道渣。若不铺道渣,则扣除定额中的道渣数量,人工按每m3道

渣以个工日扣减。

七.轨道拆除及改拨定额:

拆除、改拨轨道的工作内容:

1.拆除钢轨、回收钢轨、轨枕及各类配件,将所有拆除物运离工作面30米以外,分类堆放并清理道床。

2.改拨轨道(拨距米以内)工作内容:扒开道床、改拨钢轨,调整轨缝及轨枕,捣固及修整道床。

3.拆除道岔、回收轨枕,道岔及各类配件,将所有拆除物运离工作面30米以外,分类堆放并清理道床。

4.拆除转车盘的固定物,分解转盘(包括底座)取出轨枕及道渣,将所有拆除物运离工作面30米以外,分类堆放并清理道床。

5.拆除及改拨定额:

⑴拆除1km轨道,按铺设1km同类型轨道人工的40%计算。

⑵改拨1km轨道(拨距以内),按铺设1km同类轨道人工的70%计算。

⑶拆除一组道岔(以重量计),按铺设同类道岔人工的30%计算。

⑷拆除一台转车盘,按铺设一台同类型转车盘人工的50%计算。

八.若设计的材料规格与定额采用的不同,允许按设计的规格用量进行调整。材料价格单位不同时,可按附表“每km轨道材料消耗数量“进行换算。

附表

说明

一.本章定额是适应遇有较大水量的基岩裂隙含水层而采用注浆堵水施工法的需要而编制的。

二.本章定额包括以下内容:

1.注浆孔打钻

2.注浆

3.支护壁后注浆

4.浇捣砼止浆垫

5.炸除砼止浆垫

“注浆打钻”与“注浆”配合使用。“支护壁后注浆”是在井巷支护完成后,为封堵壁后的涌水采取的补救措施,包括在支护壁上用风动凿岩机打注浆眼,然后注浆。

三.注浆的配方和制作,分水泥浆和水泥玻璃浆两种。详见第十章(堵水浆制作)

四.本章定额包括了《矿山井巷工程施工验收规范》所规定的准备工作,如注浆前冲

孔或洗孔及压水试验。

五.注浆打孔是采用钻探工程的十二级划分法,有关各级相当于普氏岩石硬度系数列

说明

一、本章定额是为适应有色金属工业矿山发展需要,满足矿山采掘业各阶段计价

和核算要求,在综合代表性矿山一般采矿生产技术数据基础上进行编制。

二、本章定额是完成矿山采矿工程规定计量单位分项工程计价所需的人工、材料、

施工机械台班的指导性消耗量标准。

三、本章定额是以正常的施工条件、合理的施工组织前提下,依据国家及矿山现

行的采矿设计、采矿规范、技术操作规程、安全操作规程、质量评定要求、施工验收规范等进行编制。

四、本章定额包括如下工作内容:

1.布孔、凿岩、移孔位及测孔;

2.准备炸药及填塞物、装药、填塞、联接爆破线路、安全警戒、爆破;

3.爆破前后检查、清理及二次爆破;

4.通风、防尘、安全检查;

5.锻钎和磨钎头、修磨合金片钻头;

6.矿石运至矿石溜井或阶段运输巷装载处。

五、矿柱回采按相应的采矿定额调系数。

六、采矿工程造价如超过定额计价的正负15%以上,应查明原因,报有色定额站备

案。使用中有什么问题和建议,请及时反馈,以便进一步修改和完善。

第十章成品机半成品制作

说明

一、本章定额包括砼、喷射砼、砂浆(含砌筑、喷射、充填注眼、堵水等)制作,砼构件、钢筋砼构件、钢构件(含钢模板)、木构件(含木模板)、水沟盖板、钢筋锚杆、倒楔式锚杆、胀管式锚杆、钢筋网等制作及钢筋加工绑扎。

二、本章定额是计算砼、砂浆及各种构件制作单价的依据。

三、本章定额制作的工作内容包括从原材料加工到制成成品全过程的各工序工作。

四、井下人工搅拌的注眼砂浆、喷射砂浆、喷射砼制作,其人工包括在工作面相应的分项定额人工之中,故制作定额中无人工。

五、井(硐)口确需设砼集中搅拌站时,按下列情况增加施工机械费:

⑴集中搅拌站配备一套机械化上料设施者,每m3砼增加元。

⑵集中搅拌站配备二套或二套以上机械化上料设施者,每m3砼增加元。

六、本定额砼及砂浆配合比中用水量,只为配合比的用水量,如需洗砂、石者,应编制单位估价表,按下列数量增加用水量:

机械搅拌:砼增加,砂浆增加.

人工搅拌:砼增加,砂浆增加.

第十一章工程量计算规则

说明

一、井巷工程掘进工程量计算:

1.掘进断面按设计掘进断面计算,不包括水沟、电缆沟、管子沟及墙基等掘进断面。施工中发生的片帮、、冒顶隐蔽工程以及施工验收规范允许的超挖量,计算工程量时不得计入。采用小断面(导硐)掘进后刷大施工方法施工的巷道,其掘进量按所掘进和刷大各阶段巷道工程量的综合计算。

2.井巷工程掘进定额是按100m3编制的,工程量按设计掘进断面乘以井巷长度计算。

3.当壁后发生片帮冒顶的隐蔽工程是计算其出矸量与充填量,套相应定额子目。

二、井巷工程支护工程量计算:

1.各类不同结构支护工程量计算规定:

⑴圆木及方木支架——按设计木材体积计算。

⑵金属结构件、金属支架——按设计的金属结构重量计算(金属支架包括附件重量)。

⑶砼、砖、石、砼砖砌筑——按设计砌体体积计算。

⑷钢筋砼——按设计砼和钢筋的重量计算。

⑸砼支架——按设计架数和不同的设计规格计算体积。

⑹锚杆支护——按设计的锚杆根数计算。

⑺喷射砼、砂浆支护——按设计喷射材料的体积计算。

⑻带金属网锚喷支护——金属网按重量、锚杆按根数、喷体按设计的体积分别计算。

⑼排水沟——按设计体积计算。

2.喷射砼支护工程,定额内已包括了30mm厚的填凹垫层,喷射砂浆支护工程,定额内已包括了5mm厚垫层,计算工程量时不得重复计算。

三、硐室工程量按硐室掘进体积计算,其计算规定如下:

1.竖井井筒与井底车场连接处(马头门)工程量计算范围是指井筒指车场巷道正常断面间的工程量,包括硐室主体工程、附属硐室及壁龛,不包括设备基础、水沟、电缆沟等工程,这部分工程量另计。

2.竖井箕斗转载硐室工程量计算范围包括硐室主体工程、附属洞室及壁龛,不包括设备基础、电缆沟等工程,这部分工程另计算。

3.中央水泵房的工程量仅包括硐室主体工程和壁龛。水泵房的吸水井、配水井及配水巷,设备基础等的工程量另行计算,套用相应条件的定额。水仓单独计算工程量,套用相应条件的定额。

4.交岔点工程量计算范围包括牛鼻子、主巷和支巷,主巷和支巷长度按施工图所标注的长度计算。

5.推车机及翻车机硐室工程量,包括硐室主体工程及壁龛。硐室中的设备基础、卸载底坑及水沟等另行计算。

6.井下绞车房工程量包括绞车硐室、配电硐室、绳道及壁龛。硐室中的设备基础、水沟、电缆沟等工程量另行计算。

7.其它硐室掘进按硐室的设计掘进断面不同分别计算工程量,分别套用相应档次的其它硐室掘进定额。

四、硐室的支护方式及工程量计算方法同井巷工程的支护方式与计算方法。

1.其它各类硐室的支护厚度与支护部位不同时,应分别计算工程量,套用相应的定额子目。

2.各类硐室的通道应单独计算工程量,按设计掘进断面和支护形式分别套用相应条件的巷道定额。

3.防水门、防火防爆门、栅栏门等凸出巷道墙体的部分,其掘进工程量计算在相关的巷道或硐室中,砌筑套用防火门的墙垛或上部拱墙砌筑定额。

五、铺轨工程量计算:

1.轨道——按轨道设计单线长度计算。

2.道岔——按设计组数计算

式中符号:

h0 净断面高 b4巷道掘进下宽

d 拱顶支护厚度 h3巷道净高

T 墙壁支护厚度 h4巷道掘进高度

B 巷道净宽 L1 两框架间立柱长度

B1巷道掘进宽度 L2支架横梁长度

h1自巷道道渣面算起的巷道墙高 L3支架横梁长度

h2自巷道底板算起的巷道墙高 L4L5(或相等)长度

k1位于水沟侧基础深度 D 净直径

k2无水沟测基础深度 n 每米支架数

a01底拱厚度 T1钢梁高度

b1巷道净上宽 n1两框架立柱根数

b2 巷道净下宽 V L1V L4V L5分别代表长度为L2L4L5木材

体积

b3巷道掘进上宽

注:安设水沟盖板基础加宽部分计入水沟支护体

有色金属工业矿山井巷工程预算定额辅费部分上册

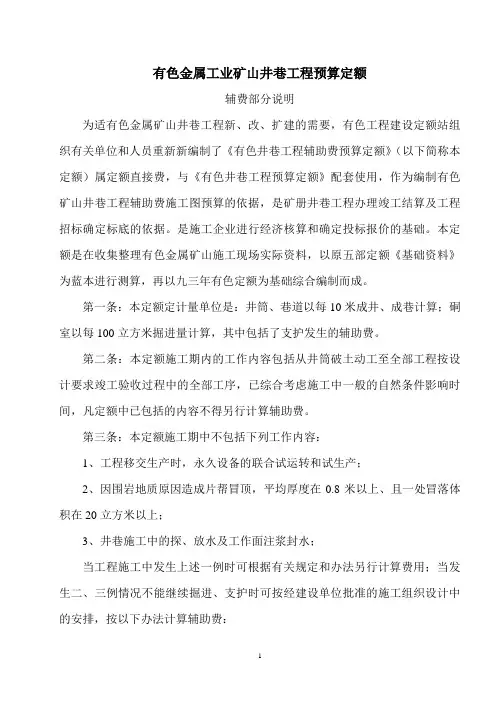

说明

为适应有色金属矿山井巷工程新、改、扩建的需要,有色工程建设定额站组织有关单位和人员重新编制了《矿山井巷工程预算定额辅助部分》(以下简称本定额)属定额直接费,与《矿山井巷工程预算定额直接费部分》配套使用,作为编制有色矿山井巷工程辅助费施工图预算的依据,是矿山井巷工程办理竣工结算及工程招标确定标底的依据,是施工企业进行经济核算和确定投标报价的基础,本定额是在收集整理有色金属矿山施工现场实际资料的前提下,对2008版有色定额重新测算调整,缺项部分新编补充。

第一条:本定额计量单位是:井筒、巷道以每10米成井、成巷计算;硐室以每100立方米掘进量计算,其中包括支护发生的辅助费。

第二条:本定额施工期内的工作内容包括从井筒破土动工至全部工程按设计要求竣工验收过程中的全部工序,已综合考虑施工中一般的自然条件影响时间,凡定额中已包括的内容不得另行计算辅助费。

第三条:本定额施工期中不包括下列工作内容:

1.工程移交生产时,永久设备的联合试运转和试生产;

2.因围岩地质原因造成片帮冒顶,平均厚度在米以上、且一处冒落体积在20立方米以上;

3.井巷施工中的探、放水及工作面注浆封水

4.非承包方原因造成施工现场停、窝工;

当工程施工中发生上述情况不能继续掘进、支护时,按以下办法计算辅助补偿费:B=D*K*T

式中:B——辅助补偿费

D——停工井、巷10米或硐室100立方米辅助费单位估价表

T——停工天数

一、井筒期——按开拓方式分为:

1.竖井:指竖井(暗竖井)井筒、马头门、井筒装备、井底水窝以及位于井筒一般施工的硐室工程。

2.斜井:指斜井(暗斜井)井筒、斜井横川、井筒铺轨、井底水窝及位于井筒中的交岔点和硐室工程。

竖、斜风井井口的连通风道,采用巷道施工方法施工时可选用平硐、斜井井筒定额;采用明槽施工时不计取辅助费。

3.平硐:指平硐硐身、平硐铺轨及位于平硐中的交岔点、硐室等。

4.斜坡道:指斜坡道井筒及位于井筒中的硐室等。

二、巷道期

指除了井筒期以外的所有巷道、交岔点、硐室、天溜井等工程。

二、尾工期

指井巷工程掘、砌结束进行永久安装的工程,主要指设备及非标安装、铺轨、管路敷设、动力及照明、通讯线、缆安装、溜井加固、溜井闸门、各种防水、防火、栅栏门以及各种操作平台、起重梁等,但管线附属部件如管托、电缆沟等不得计取辅助费。

第五条:本定额中的硐室章节分为一般硐室和特殊硐室,其划分原则为:

一般硐室:指硐室结构类似水平巷道,掘进断面≤25m2的硐室工程,如调度室、医疗室、信号室、工具室、等候室、水泵房、变电所、电机车库及修理室、矿车修理室、小绞车硐室等。

特殊硐室:指硐室结构比较复杂,施工进度较一般硐室慢或掘进断面>25m2的硐室。如箕斗装载硐室、卸矿硐室、计量硐室、天轮硐室、净径>3m(含3m)的溜井及矿仓、炸药库、破碎硐室、提升机房、防水防火门硐室、粉矿回收硐室、翻车机(卸矿)硐室、胶带输送机接头硐室、马头门、交岔点、吸水小井、高压排泥仓等。

各类硐室的通道选用相应条件的巷道定额。

第六条:本定额费用内容包括矿井建设期间为井巷工程施工服务的提升、排水、通风、运输、照明、机电、其他等7个辅助系统所发生的费用,各系统的费用由第一类费用和第二类费用组成,第一类费用包括设备(施)的折旧及摊销、辅助材料及经常修理、设备运输和设备安装拆卸四项费用;第二类费用包括井上、井下人工工资和设备运转所消耗的动力费。

一、第一类费用

1.折旧与摊销。指施工设备、设施等固定资产的基本折旧、大修理折旧和为施工服务的设施、器材的摊销费用。

2.经常修理和辅助材料费。经常修理指施工设备设施中修所需要的人工工资、材料费和零星配件购置费,以及日常维修所需的材料费;辅助材料系指施工设备正常运转和使用时所消耗的润滑、擦洗等材料费。

3.安装与拆卸费。指安装和拆卸施工设备、设施,敷设和拆除施工用管、线路工程所发生的人工工资、材料费、机械费,但不包括提升系统的提升机、井架、稳车,排水系统巷道期施工时的主排水泵,通风系统巷道期施工时的主扇风机,供热系统的锅炉等设备的安装费,这些设备的安装费列临时施设费。

4.施工设备运输费。指施工设备、设施、器材运往工地和从工地返回时运距在25公里(单程)以内的运输费用。

二、第二类费用

1.辅助工人工资。指各辅助系统配备的井上、井下辅助工人工资。

2.动力费。指各施工设备运转时所消耗的电力、燃料和水等费用。

第一类费用为不变费用,使用时除定额规定或定额主管部门行文允许调整外,一般不得调整。当使用进口施工设备时,可另编补充定额经主管部门批准后执行,或按进口设备价格和国内同类型产品价格的比值调整折旧和摊销费。

第二类费用为可变费用,使用时可根据当地人工工日和动力预算价格计算。

第七条:各辅助系统包括的费用范围如下:

1.提升系统:指由竖井、斜井(暗竖井\暗斜井)的井底或井筒工作面至井口一段,为提升矸石(矿石)和运送设备、器材及人员所发生的费用。

2.排水系统:指为排出井筒工作面或全矿井的涌水而设置的主要和区域排水设备、设施所发生的的费用。但不包括下山斜巷施工时紧跟工作面的小水泵所发生的费用。

3.通风系统:指Wie降低井下有害气体浓度、排除粉尘、保证井下新鲜空气的正常供应而设置的主扇和局扇通风所发生的的费用。

4.运输系统:指为井巷工程井上、井下运输设备、设施所发生的的费用,但不包括

下山巷道施工时临时工作面小绞车的费用。

5.照明系统:指为施工服务的工业广场、排矸场、辅助系统厂房和井下设置的照明设备和设施(包括固定和移动照明、灯房设备、设施和矿灯等)所发生的费用。

6.机电系统:包括机修和供电两部分。

(1)机修费用:指为施工设备设施的中修、维修所设置的机修厂设备、设施和为井上、井下辅助系统设备、设施修理服务的值班电焊工等所发生的费用。

(2)供电费用:指由主、副井、风井工业广场临时变电所引出线至井下各配电点之间的输、变、配电所发生的的费用。但不包括配电点至施工设备的供电电缆;主、副井、风井工业广场变电所;场外输电线路;临时变电所至风机房的供电电缆等所发生的费用。

7.其它系统:包括井下防尘洒水和其它两部分。

(1)井下防尘洒水费用:指为井下降尘、环境保护而设置的洒水管网所发生的费用,防尘洒水的耗水量包括在井巷工程预算定额内。

(2)其它费用:指为井巷工程施工服务但不属于上列各系统的辅助工作所发生的费用。其中包括:施工测量、岩(矿)石地质分布素描、地质刻槽取样、井口调度通讯、安全质量检查、有毒气体测定、送班中餐、井下卫生和维修木工、施工现场通讯移设及维修等所发生的的费用。

供热系统费用:指在寒冷地区为井筒防冻加热和各辅助系统厂房取暖而发生的费用,需要时可根据取暖期的长短计算。

第八条:本定额是按整个设计工程全部由一个施工单位承包考虑编制的,如施工单位只承担井筒期工程,在选用定额时调的系数;如只承担巷道期工程,在选用定额时调的系数。一座矿井由几个施工队施工,在选用定额时按各自承担的工程套用巷道工程量。

第九条:井筒装备定额是按预留梁窝制定的,实际为凿梁窝时,调的系数;实际为锚杆架设时,调的系数;井筒装备安装如为柔性罐道时,用的系数调整;原有装备拆除,按相应条件井筒装备定额的40%计取辅助费。

单位共用某一辅助系统时,按系数调整该系统费用。所谓共用,系指各辅助系统的主要设备,如提升系统的提升机、排水系统的主排水泵、通风系统的主扇风机等。若矿山采矿与工程开拓在同一区域交叉作业时,用的系数调整定额。

第十二条本定额巷道期及尾工期的巷道工程量是指除了井筒期以外的全部巷道设计长度,硐室、交岔点也按设计纵向长度计入巷道工程量内。

第十三条本定额是按单一开拓方式编制的,若是联合开拓方式,可按以下方式选用定额:

1.井筒期工程分别按设计特征套用定额,其提升深度或斜长是指整个井筒深度即包括井底水窝在内。

2.巷道期工程可根据批准的施工组织设计安排的排矸方式分别套用定额,其井深或斜长是指提升深度或斜长,不包括井底水窝;如井筒一次施工而中段分期施工,巷道期工程按承包期内最低中段提升深度计算。

第十四条涌水量计算及调整

1.本定额井筒期的涌水量是指单个井筒平均涌水量;巷道期是指施工期间全矿井的平均涌水量(主、副井、风井各施工区域平均涌水量之和);编制预算时,井筒期按设计涌水量的50%,巷道期按设计涌水量的60%选用定额,在工程施工中,必须对涌水量进行

实测,每旬一次,经业主认可后按实测平均涌水量办理结算。

2.本定额井筒期排水电耗是按各档全量计算的,如<20m3/h是按每小时20m3排水电耗计算的;巷道期是按100m3/h计算的。当实测涌水量与定额不同时,井筒期排水系

D2=D1*Q2/Q1

式中:D2——调整后的排水电耗

D1——选用定额的排水电耗

Q2——编制预(结)算涌水量

Q1——选用定额涌水量

第十五条本定额斜井开拓是按<30°斜角编制的,当设计大于30°时,井筒期、巷道期均用系数调整提升系统电耗,用系数调整排水系统电耗。

第十六条竖井井深、斜井斜长、斜坡道长、平硐硐身长超过定额最大档距时,可用等差法计算出新子母使用。

第十七条汽车排矸

1.竖井、斜井开拓采用井口汽车排矸时,井筒期用系数调整运输系统费用,另加井口汽车排矸;巷道期用系数调整运输系统费用后,另加井口汽车排矸,平硐开拓按相应定额全费用另加井口汽车排矸。

2.地面二次转矸按相应定额全费用另加二次转矸费用。

第十八条工程施工中,对下列情形可用系数调整定额全费用:

1.本定额是按海拔≤1500m制定的,高原施工将引起奖效,海拔高度不同时,按下

厚度不足200mm超过100mm时,按相应的巷道定额用的系数调整。

3.竖、斜井开拓方式的暗竖、斜井工程,(包括井筒及利用暗井筒开拓的巷道、硐室等)按相应条件的明井定额调系数;如明井系统由业主承担则按的系数调整;盲井下面的盲井工程,两个盲井和明井均是施工单位承担用系数调整,如明井系统由业主承担,用系数调整;如明井和上层盲井由业主承担,用系数调整。

4.平硐开拓暗竖(斜)井工程,用系数调整(包括井筒及利用暗井开拓的巷道和硐室等);盲井下面的盲井工程,如平硐和二个盲井均是施工单位承担用系数调整;如平硐和第一条盲井由业主承担,用系数调整。

5.盲井工程施工时的明井(含两道盲井中第一道盲井)井深大于300m或斜长大于500m时每增加100m在盲井调整系数的基础上增加的调整系数。

6.在不稳固岩层中采用短掘短砌(即掘5m以内即需支护)方法施工时按相应条件定额调系数。

7.矩形井筒按其断面折合成圆形井套用定额。

8.经认可的巷道先刷大再支护工程,按相应条件的一般硐室定额;只刷大不支护的竖井、天溜井、巷道工程,按相应条件一般硐室的40%计取辅助费。

9.需设矸石山排矸的工程,井筒期调系数,巷道期调系数。

10.高压排泥的高压系统按相应条件特殊硐室调系数。

11.<60°的天溜井按相应条件的岩石斜巷选用定额。

12.溜坡系统在井筒掘砌到底后仍利用原竖井装备施工时,按相应的技术特征选用巷道期定额,用的系数调整;利用中段巷道施工时,硐室工程选用巷道期硐室定额,用的系数调整;巷道及天溜井等工程按巷道期相应定额调的系数。

13.副中段工程施工,按相应的技术特征选用定额,用系数调整。

14.水仓施工按相对应的技术特征选用定额,用的系数调整。

15.天溜井施工采用反井钻机时,按相应的技术特征选用定额,用的系数。

16.本定额竖井井筒砌砼厚度是按≤400mm编制的,≤500mm时用系数调整;≤600mm 时用系数调整;≤800mm时用系数调整。

17.马头门及位于井筒中箕斗装载硐室、计量硐室按特殊硐室调的系数。

第二十条:当一项定额需用多个全费用调整系数调整时,其综合调整系数按个分项调整系数的乘积计算。

第二十一条:本定额中的人工工日单价是按综合工日编制,即井上元/工日、井下元/工日;基价中的电力按元/kwh、汽油按元/kg、煤按760元/t计算。

竖井锚喷带金属网=竖井井筒锚==

素喷==

金属网= 斜井、斜坡道、平硐、硐室不支护=

斜井、斜坡道、平硐、硐室锚网=斜井、斜坡道、平硐、硐室锚==

素喷==

3.斜井、斜坡道、平硐、硐室网=巷道不支护=

巷道金属网==

巷道锚<50mm==

巷道锚>50mm==

有色金属工业建安工程费用定额工程建设其它费用定额

总说明

一、《有色金属工业建安工程费用定额》(以下简称本定额)是根据国家标准《建设工程工程量清单计价规范》(GB50500-2013)和住房城乡建设部、财政部关于《建筑安装工程费用项目组成》【建标(2013)44号】文件精神,并结合有色金属工业建设工程的具体特点和实际情况进行编制的。

二、本定额是编制有色金属工业建筑安装工程投资估算、设计概算、招标标底、招标控制价、施工图预算的重要依据;可作为编制企业定额、编制标底、投标报价、签订工程合同、工程结算的指导性文件。

三、本定额应与有色金属工业《机械设备安装工程预算定额》、《电气设备安装工程预算定额》、《机电设备安装工程预算定额》、《矿山井巷工程预算定额》、《尾矿工程预算定额》、《矿山剥离工程预算定额》等配合使用。

四、本费用定额即适用于定额计价,也适用于工程量清单计价。采用何种计价方式,由项目建设单位根据国家和地方相关规定确定。、

冶金矿山井巷工程预算定额总说明

冶金矿山井巷工程预算定额》(以下简称本定额),是为满足建设工程各阶段计价的要求,有利于工程量清单计价的推行,由冶金工业建设工程定额总站组织编制的。 二、本定额是完成冶金矿山井巷工程规定计量单位分部分项工程计价所需的人工、材料、施工机械台班的指导性消耗量标准;本定额适用于新建、改建、扩建冶金矿山的矿井基本建设井巷工程,是编制冶金矿山井巷工程施工图预算、竣工结算及招标工程标底的依据;也是编制概算定额(指标)、投资估算指标的基础;也可作为制定企业定额和投标报价的基础。 三、本定额是在一九八九年《冶金矿山井巷工程预算定额》为基础,结合冶金矿山的特点、在正常的施工条件、合理的施工组织前提下,依据国家及冶金矿山现行的设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程进行修编,同时也参考了有代表性的工程设计、施工资料及有关的其他资料。 四、本定额中掘进与支护已包括法定允许超挖量所耗用的人工、材料、机械费用。计算工程量时应按设计掘进与支护断面计算实体积,不得再加超挖量。 五、井巷工程掘进与支护定额是按正常温度条件下制定的,当井下实测温度高于正常温度,其人工按下列系数调整: 井下工作面实测温度(℃) >27-≤30 >30-≤35 >35 人工调整系数 1.11 1.25 1.33 六、本定额是按海拔高度≤1500米制定的,超过时其人工、施工机械费按下列系数调整: 海拔高度(m) ≤1500 ≤2000 ≤2500 ≤3000 ≤3500 ≤4000 ≤4500 ≤5000

人工调整系数 1 1.06 1.15 1.23 1.32 1.43 1.5 1.67 施工机械费调整 - - 1 1.2 1.42 1.55 1.66 1.77 七、本定额未出现墙基础掘进与支护定额,需要时,掘进套用相应的沟槽掘进定额,支护套相应条件的墙支护定额。 八、本定额中砼、砂浆的标号、配合比是按常见情况取定的,如与设计不符,可以换算。砼、砂浆及钢、木、砼制品,均按第十章“砼、砂浆及钢、木、砼制品制作定额”取价。 九、本定额未出现钢筋砼支护定额,需要时可套用相应的“砼支护”定额,配以“钢筋制作、绑扎”定额,并相应调整砼支护定额中的人工,当单层配筋时人工乘1.25,双层配筋时人工乘1.43。 十、本定额砼、喷射砼、喷射砂浆制作,竖井、马头门、斜井井口为井上机械搅拌,其它为井下人工搅拌,当竖井、马头门、斜井井口采用人工搅拌时,半成品制作套人工搅拌定额,其支护定额人工乘1.25,其它工程用机械搅拌时,半成品制作套机械搅拌定额,其支护定额人工乘0.81。 十一、平峒、峒室的壁后注浆及工作面预注浆,套用相应条件的斜井注浆定额,其人工、施工机械费乘0.85,材料不变。 十二、当施工单位与生产矿山在同一矿井作业时,矿井各类工程人工费乘1.1系数。 十三、本定额未考虑冬季施工的材料加热费用,需要时按工程所在地标准及有关规定,另行计取。

2010版冶金工业矿山建设工程预算定额—总图运输工程定额

冶金工业矿山建设工程预算定额2010版主编:冶金工业建设工程定额总站 册数:共10册 出版社:冶金工业出版社2010-12 定价:845.00 优惠价:580元 图书简介

为满足冶金矿山行业对造价计价依据的需求,结合冶金工业矿山建设工程的情况,由冶金工业建设工程定额总站组织,冶金矿山行业有关单位编制的《冶金工业矿山建设工程预算定额(2010年版)》第三册《尾矿工程》、第四册《剥离工程》、第五册《总图运输工程》、第六册《费用定额》和第七册《施工机械台班费用定额、材料预算价格》已经编制完成。经审查,已于2010年11月28日颁发,自2011年1月1日起施行。加上2006年编制发行的《冶金矿山井巷工程预算定额(2006年版)》和《冶金矿山机电设备安装工程预算定额(2006年版)》,《冶金工业矿山建设工程预算定额》全套共计七册本套定额是编制冶金矿山建筑安装工程施工图预算的依据,也是冶金矿山建设工程项目(包括技术改造工程)合理确定工程造价的基础依据;对于实行工程量清单进行招标的工程,是确定招标控制价和投标报价指导性的计价依据;同时也可作为工程监理、咨询、审计、资产评估等单位开展工作的参考工具书。 第一册:冶金矿山建设工程机电设备安装预算定额 冶金矿山建设工程机电设备安装预算定额(井巷.机电设备安装部分) 第二册:冶金矿山工程井巷工程预算定额上直接费用下册冶金矿山工程井巷工程预算定额(辅助费用部分) 冶金矿山工程井巷工程预算定额上直接费用下册冶金矿山工程井巷工程预算定额(直接费用部分) 第三册《尾矿工程》

第四册《剥离工程》 第五册《总图运输工程》 第六册《费用定额》 第七册《施工机械台班费用定额、材料预算价格》第八册《冶金工业矿山建设工程预算定额编制说明》

冶金工业矿山建设工程预算定额2010版冶金矿山工程预算定额

《冶金工业矿山建设工程预算定额(2010版)》 作者:冶金工业建设工程定额总站 出版社:冶金工业出版社2010年12月出版 开本:32开册数:全七册(共10册)+ 定价:845 元优惠价:680元 介绍: 为满足冶金矿山行业对造价计价依据的需求,结合冶金工业矿山建设工程的情况,由冶金工业建设工程定额总站组织,冶金矿山行业有关单位编制的《冶金工业矿山建设工程预算定额(2010年版)》第三册《尾矿工程》、第四册《剥离工程》、第五册《总图运输工程》、第六册《费用定额》和第七册《施工机械台班费用定额、材料预算价格》

已经编制完成。经审查,已于2010年11月28日颁发,自2011年1月1日起施行。加上2006年编制发行的《冶金矿山井巷工程预算定额(2006年版)》和《冶金矿山机电设备安装工程预算定额(2006年版)》,《冶金工业矿山建设工程预算定额》全套共计七册。本套定额是编制冶金矿山建筑安装工程施工图预算的依据,也是冶金矿山建设工程项目(包括技术改造工程)合理确定工程造价的基础依据;对于实行工程量清单进行招标的工程,是确定招标控制价和投标报价指导性的计价依据;同时也可作为工程监理、咨询、审计、资产评估等单位开展工作的参考工具书。 详细分册目录 1.冶金矿山建筑安装工程费用定额(井巷、机电设备安装部分)(2006年版) 2.冶金矿山井巷工程预算定额:辅助费部分(2006年版) 3.冶金矿山机电设备安装工程预算定额(2006年) 4.冶金矿山井巷工程预算定额:直接部分(2006年版) 5.冶金工业矿山建设工程预算定额:尾矿工程分册(第三册2010年版)11月28日 6.冶金工业矿山建设工程预算定额:剥离工程分册(2010年版) 7.冶金工业矿山建设工程预算定额:总图运输工程(2010年版) 8.冶金工业矿山建设工程预算定额:费用定额(2010年版) 9.冶金工业矿山建设工程预算定额:施工机械台班费用定额、材料预算价格(2010年版)

煤矿井巷工程施工合同

井巷工程施工合同 发包方: __________________________________ (简称甲方) 承包方:_________________________________ (简称乙方) 依照《中华人民共和国合同法》、《中华人民共和国建筑法》及相关法律法规之规定,结合本工程的具体情况,本着平等、自愿、公平的原则,经双方协商一致,订立本合同。 一、工程概况 1.工程名称:郏县景昇煤业有限公司技改工程项目井巷工 程。 2 .工程地点:郏县黄道镇景家洼村 3.工程内容:掘进、支护及交付使用前的日常维修等。 二、合同工程量及工期: 1.工程量 井巷工程量6389m (其中岩巷1671m 半煤巷4718m,巷道规格、长度、支护方式等见甲方工程设计图)、铺轨2600m (其中双轨1800m)。(井巷工程清单附后)。 如遇设计更改,以实际变更为准。 2.工期 本工程总工期为30个月,从年月日前开工,至 年月日前竣工。 三、承包方式 包工包料方式,井下施工用轨道、提升系统、压风机、局扇、风水管

路、监测监控系统、施工用电、后勤服务等实行甲方有偿提供(相关协议另行签订)。 四、工程质量及验收标准严格按甲方工程设计图施工。单项工程质量验收按《贵州省煤矿安全质量标准化标准及考核评级办法(试行)》二级标准进行验收。 五、合同价款 1. 取费标准 根据验收合格的工程量,按中国煤炭建设协会2008年1月 1 日颁发的《煤炭建设井巷工程定额(2007 统一基价)》、《煤炭建设井巷工程辅助费综合定额(2007 统一基价)》二期工程下浮10%进行取费,大临设施费按50%取费。 2. 主材调差主材(钢材、炸材、水泥、砂石、锚杆、锚网)按双方合同签订前一次性核准的市场价格作为材料价格调差结算依据,合同期内不论市场行情是否发生变化,均不再作调整。 3.人工费不予调差。 六、结算及付款方式 1.结算 (1)乙方根据验收合格(二级标准)的工程量,在次月5日前将相关资料报送甲方有关单位及分管领导审批,达到合格的工程量方可结算,不合格部分整改合格予以结算(整改费用由乙方自行负责)。

井巷工程辅助费定额

煤炭工程造价专业人员培训材料(井巷工程辅助费定额部分) 二〇一六年八月

井巷工程辅助费定额 矿井井巷工程的特点是地下作业,地下作业的特殊性给井巷开凿带来一系列的特殊要求。为了使井巷工程施工连续进行,除了在井巷工作面直接发生人工、材料和施工机械费用(井巷工程直接定额费)外,还必须有提升、给排水、通风安全、运输、供电照明、其它等部门或环节与之配合(井巷工程辅助费),否则井巷工程将无法进行施工。 这里所指的提升、给排水、通风安全、运输、供电照明、其他等部门或环节,由于它们在井巷施工中不是用来直接开凿井巷,而是为井巷的开凿创造条件和服务,所以把它们叫做井巷工程施工辅助系统。这六大系统发生的费用称为“井巷工程辅助费”,过去六、七十年代我们叫井巷工程辅助车间服务费。 一、井巷工程辅助系统 1、提升系统 新建一座矿井,从地表向地下开凿,每前进一米就要挖掘出一米井巷中所开凿下来的松散矸石或煤。另一方面,在井巷开凿的过程中,还需要从地面将大量的器材和施工设备送到井巷施工地点,施工人员也需要来往于井上下。采用立井或斜井开拓时,这些矸石、煤、器材设备及施工人员等井上下之间的运送,就是由施工单位安装的提升设备和设施来完成。还包括井筒施工期间悬吊的设备、设施、管路等。因此形成了提升系统(提吊系统)。 2、给排水系统 为井下工作面施工用水及环境保护而设置的供水和洒水管网称为给水系统。 在矿井施工过程中,随着井筒的加深和巷道工作面的推进,有大量的地下水涌出。为保证施工,必须连续不断的将涌水排出矿井。利用水泵和管路将矿井中涌水经过汇集至水仓,然后排至地面的工作系统叫排水系

统。 3、通风安全系统 在矿井施工过程中,煤和岩层中不断释放出沼气等有害气体,同时也产生大量的岩尘、煤尘和炮烟等。当瓦斯和煤尘达到一定的浓度遇火就能引起爆炸。为了降低井下有害气体的浓度,排除飞扬的煤、岩尘和炮烟,必须经常不断的将新鲜空气送入井下,把井下污浊空气排出矿井。欲使空气在井下施工的各类巷道能沿着一定方向流动,必须给空气施以一定流动能量。因此施工时借助通风机械把新鲜空气送入井下,污浊空气排出矿井(还包括安全监测设备、设施及工人配备的自救器的配置),这样就形成了完整的风流系统称为通风安全系统。 4、运输系统 建设一座矿井,需要从井下开凿出数十万甚至上百万立方米的岩体(或工程煤),井下施工所需要的各种材料、设备也是数以万吨计。这就要求除提升工作外,还必须在矿井地面与井下分别设置相应的运输设备和工具,以便进行运搬工作,保证矿井施工的正常进行。由井下施工地点将开凿下来的岩体或煤装入运输容器,利用运输机械,沿着各种平巷和斜巷运到井底车场,再装入提升容器,提到地面井口;又从地面井口利用专设的运输机械,将其运到预定的排矸地点卸载,然后又将空容器或装载材料设备的重车运送到井下施工地点。这一往返完整的工作系统,称为运输系统。 5、供电照明系统 现代化的矿井要求不断提高机械化、自动化水平。矿井建设所使用的机械除采用压缩空气作动力外,基本上都采用电力作动力。对于建井期间的第一类负荷,如提升绞车、主排水泵、扇风机等若一时中断供电时,将造成人身伤亡、设备毁坏、矿井淹没等严重后果。因此必须保证正常送电,不能中断。矿井建设期间,供电随着矿井建设各阶段的不同而变化,有井筒施工期供电和巷道施工期供电等。对于矿井巷道施工期来讲,就是井下

矿山井巷工程工程量清单计价办法

矿山井巷工程工程量清单计价办法简介 吴宗吾 二00六年六月十二日 矿山井巷工程工程量清单编制办法简介

随着我国改革开放和市场经济的不断深入发展,建筑工程也和全国其他行业一样,已经迈入了规范操作、正规循环、促进固定资产投资不断发展的国际轨道,建筑工程招投标也已逐步进入市场化规范化,工程量清单报价招投标正是为适应市场经济的发展、规范操作的一部必要的标准规范。《建设工程工程量清单计价规范》GB50500---2003是一部国家标准,其中有部份条款为强制性条文,必须严格执行,凡是全部使用国有资金投资或国有资金投资为主的大中型建设工程应执行本规范. 工程量清单报价招投标是市场经济发展的必然产物,是招投标工作融入国际化,步入规范化,实行科学化管理的需求,它增加了招投标工作的透明度,减少了环节及陈规繁琐,减少甲乙方纠纷,统一规范便于操作,是行之有效简明快捷的适应市场需求的举措。 矿山井巷工程工程量清单计价规范是2003年由建设部标准定额司组织煤炭、有色、化工、建材等部门相关人员,在原《建设工程工程量清单计价规范》编号A—E之后,补充编制了附录F即《矿山工程工程量清单项目及计算规则》,附录F包括F1和F2两大部份,F1是路天工程,F2是井巷工程,我们这里以井巷工程为例简要介绍矿山井巷工程工程量清单的编制办法。 首先,我们要弄清什么是工程量清单?——表现拟建工程的分部分项工程项目、措施项目、其它项目名称和相应数量的明细清单。 一.相关术语 1.项目编码. 建设部颁发的《矿山工程工程量清单项目及计价规则》中的项目编码共12位阿拉伯数字,1---2位为附录顺序,06就是附录F(表明第六顺序----矿山工程),3---4位为专业工程顺序,如0602为井巷工程,0601为露天工程,5---6位为分部工程顺序,如060201为立井井筒,060205为斜井井筒,

冶金矿山井巷工程质量检验评定标准YBJ218—89

中华人民共和国冶金工业部标准 冶金矿山井巷工程质量检验评定标准 YBJ218—89 主编部门:冶金工业部华北矿山建设司批准部门:中华人民共和国冶金工业部实行日期:1990年1月1日 冶金工业出版社 1 9 9 0 年北京

关于颁发《冶金矿山井巷工程 质量检验评定标准》的通知 (89)冶建字第356号 根据冶金部(87)冶基字第54号文的安排,由冶金部华北冶金矿山建设公司负责修订编制的《冶金矿山井巷工程质量检验评定标准》已于1989年1月审定通过,现批准为冶金工业部部标准,编号为YBJ218—89。本标准自1990年1月1日起实行。 本标准由冶金部华北冶金矿山建设公司负责管理与解释。 冶金工业部 一九八九年六月十九日

修订说明 根据冶金部(87)冶基字第54号文通知,本标准由冶金部华北冶金矿山建设公司负责修订。 本标准在修订过程中,广泛征求了有关单位对原“冶金矿山井巷工程质量检验评定标准”的意见,吸收了冶金矿山系统有关井巷施工经验,于1988年8月写出了初稿。初稿发至冶金矿山系统的施工、生产、设计研究等有关单位广泛征求意见,于同年12月写出审定稿。1989年1月,冶金工业部召开审定会,对本标准予以审定。 本标准共分九章、四个附录,主要内容有井巷工程质量标准、井巷装备工程质量标准及其质量检验方法和质量检验评定等级标准等。 参加本标准修订的有华北冶金矿山建设公司赵义达、马文章和陈永新同志。 在标准执行过程中,请单位结合工程实践,认真总结经验,注意积累资料,如发现需要修改和补充之处,请将意见和资料寄交华北冶金矿山建设公司,以便修订时参考。 华北冶金矿山建设公司 1989年8月

《有色金属矿山井巷工程施工规范》强制性条文解读

《有色金属矿山井巷工程施工规范》GB 50635-2011的强制性条文解读 《有色金属矿山井巷工程施工规范》规范共有13个章节,内裤涵盖了井巷工程施工的大部分工程,其中有20条是强制性规范。整个新规范针对我公司目前的生产技术现状及我公司井下安全施工都有重要的指导意义。 根据国家有关安全生产的法律、法规的规定以及《工程建设强制性标准编制的要求》,凡直接涉及人民生命财产安全、人生健康、环境保护、能源资源节约和其他公共利益的部分条款应为强制性条款。 从新规范的强制性条文上来讲,我公司目前井巷工程施工技术条件大部分都符合新规范的要求。由于不同矿山的矿石、岩石性质差异性和成矿条件的不同,所以矿山井巷施工的方法也是因实际而异。现就从新规范强制性条文的角度结合我公司目前井巷工程施工现状,谈一谈强制性条文。 1、规范第三章“基本规定”第3.0.11条规定:有色金属矿山井巷工程掘进穿过软岩、破碎带、老窿、溶洞、断层或较大含水层等不良地层不良地层前,应根据工程地质和水文地质资料,针对不良岩层编制专项施工安全技术方案,并符合国家现行安全规程的有关规定。 说明:竖井、斜井、斜坡道、巷道、硐室、天井、溜井等井巷工程,穿过软岩、破碎带、,如不采取安全技术措施,极易造成片帮、冒顶、塌方、泥砂或水突然涌出等,影响施工,甚至造成硐毁人亡等事故。因此强调应预先制定安全技术措施,并应符合国家现行安全规程的有关规定,以保证安全。 由于我公司矿山围岩地质条件大都不明朗,因此我们在竖井、斜井、斜坡道、巷道、硐室、天井、溜井等其它工程设计过程中都考虑过本工程是否会穿过不良地层,但缺少对所属工程的地质情况的过详细地分析和论证。当在施工过程中遇到不良地层情况时就临时做一些相应的施工设计。 2、规范第三章“基本规定”第3.0.11条规定:斜井、斜坡道、巷道、硐室的临时支护,应符合以下规定: (1)在破碎围岩区域应采用管棚、预注浆等超前措施; (2)在较破碎围岩区域应采用金属支架或喷锚网支护,并及时封闭暴露面; (3)在膨胀岩区域采用先让后抗、喷锚网或金属支架支护; (4)支架之间相互连接可靠、牢固,背板和顶帮之间的空隙必须塞紧,接

冶金矿山工程预算清单软件(井巷与安装)

冶金矿山工程预算软件2012版 一、包含定额: 冶金矿山井巷工程预算定额 (直接费、辅助费部分)2006年版;冶金矿山机电设备安装工程预算定额2006年版;冶金矿山建设建筑安装工程费用定额(井巷、机电设备安装部分)2006年版。(由冶金工业邯郸矿山预算定额站编写) 2010年版计价定额《尾矿工程》、《剥离工程》、《运输工程》及配套的《冶金矿山建筑安装工程费用定额》和《冶金矿山建筑安装工程施工机械台班费定额、材料预算价格》。 另含:全统市政工程预算定额(2000);全统安装工程预算定额(2000);全国统一建筑装饰装修工程消耗量定额(2002);全国统一仿古园林预算定额(2001);全国统一安装工程预算定额(2001);全统建筑工程预算定额(95)。 GB50500-2008工程量清单项目设置规则(矿山井巷部分)、冶金工业建设工程工程量清单计价规则(2007版)、冶金工业建设工程工程量清单计价规则(2005版)。 关于调整冶金工业矿山建设工程综合人工工日单价的通知 -冶建定(2010)54号 二、适用范围: 冶金矿山井巷工程预算定额 (直接费、辅助费部分)2006年版:适用于冶金矿山建设的新建、扩建、改建工程,它是编制冶金矿山井巷工程施工图预算、竣工结算及招标工程标底的指导性依据;对于实行工程量清单投标报价的工程也可作为指导性的计价依据,同时也是编制概算定额(指标)、投资估算指标、制定企业定额的基础,2007年5月1日起执行。 冶金矿山机电设备安装工程预算定额2006年版:适用于冶金建设的新建、改建、扩建,不适于临时工程和大修工程,它是编制冶金矿山机电设备安装工程施工图预算、竣工结算及招标工程标底的指导性依据;对于实行工程量清单投标报价的工程也可作为指导性的计价依据,同时也是编制概算定额(指标)、投资估算指标、制定企业定额的基础。2007年5月1日起执行。 冶金工业矿山建设工程预算定额(2010年版):适用于冶金矿山尾矿、剥离、总图运输的新建、改建、扩建和技术改造工程。 三、能够完成的工程: 冶金矿山井巷工程预算定额 (直接费、辅助费部分)2006年版:竖井(包括井颈、井筒、壁座)、斜井及斜巷、斜坡道、平峒及平巷、天井及溜井、交岔点、马头门及峒室、掘进工程、支护工程、堵水注浆工程、井筒装备工程、巷道铺轨工程。 冶金矿山机电设备安装工程预算定额2006年版:提升设备及设施、井口、井底车场及井下放矿设备、压气、通风和排水设备、钢绳芯胶带输送机、货运架空索道、井下管道安装及防腐、给矿放矿设备、破碎筛分设备、磨矿、分级及润滑设备、选矿设备、脱水设备、矿浆输送设备、矿用变配电及控制装置、井下电缆敷设、电动机牵引网络、井下接地及照明、井下通讯及信号、矿用电气装置调试、凿井设备、设施安装。 尾矿工程2010年版:第一章场地整理,第二章土石方工程,第三章筑坝工程,第四章尾矿管道,第五章构筑物,第六章其他工程。 剥离工程2010年版:第一章穿孔爆破工程,第二章挖掘机、装载机采装、汽车运输工程,第三章挖掘机采装、准轨电机车运输工程,第四章废石排弃工程,第五章露天边坡锚固工程,第七章排水竖井、隧洞工程。 总图运输工程2010年版:第一章土石方工程,第二章准轨铁路轨道铺设工程,第三章窄轨铁路轨道铺设工程,第四章道路路面工程,第五章桥涵工程。 四、定额发布单位:冶金工业建设工程定额总站 软件开发单位:北京筑业软件公司 出版单位:清华同方光盘电子出版社

煤炭建设井巷工程辅助费综合定额说明

煤炭建设井巷工程辅助费综合定额(2015)总说明 说明 《煤炭建设井巷工程辅助费综合定额(2015除税基价)》(以下简称本定额)是为了深化工程计价改革的需要,根据住房城乡建设部、财政部颁发的《建筑安装工程费用项目组成》(建标(2013)44号)和住房城乡建设部《建设工程工程量清单计价规范》(GB50500-2013)、《矿山工程工程量计算规范》(GB50859-2013)等规定进行编制的。适用于新建、改建、扩建矿井基本建设的井巷工程,是编制施工图预算、工程结算、招标控制价、招标标底和投标报价价的依据。 本定额按矿井井巷工程量、井巷工程施工工期,以费用分摊的办法制定的每10m井筒、巷道和每100m3硐室的费用定额。本定额为综合成井成巷定额。工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、地坪、台阶、扶手、设备基础、铺轨、管线敷设、机电设备安装及其他零星工程。还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆(不含立井井筒);3h以内的临时停水、停电。凡定额中包括的内容,不得另取井巷工程辅助费。 本定额施工工期中不包括下列内容: 1 矿井移交生产时永久设备的联合试运转和试生产。 2 处理因地质原因造成的大冒顶,即平均冒落厚度以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。 3 工作面预注浆、探放瓦斯、探放水、探煤以及立井井筒壁后注浆。 4 3h以上停水、停电等。(自备电源柴油发电机保证辅助系统的运转) 5发生上述2、3、4种情况,井巷工程不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下: F=D*K*T 式中 F-------辅助费补偿费; D-------停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价; T--------停工天数;(总小时/24=天,指辅助系统运转时间补偿) K--------进度折算系数,参见表。

版有色金属工业矿山井巷工程预算定额说明

版有色金属工业矿山井 巷工程预算定额说明 Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-

总说明 一、《有色金属工业建设工程预算定额》第四册《有色金属工业矿山井巷工程预算定额》(直接费部分)〖以下简称本定额〗,是以原“五部定额”“三部定额”及“2008年有色定额”为基础,结合有色金属工业矿山建设项目的特点进行编制的。与《有色矿山井巷工程辅助费预算定额》配套使用。是有色金属工业矿山井巷工程直接费部分编制施工图预算的依据,又是进行工程结算和编制招标工程标底或投标报价的依据。也是编制概算定额、综合指标的基础。 二、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程、《矿山井巷工程施工及验收规范》及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。 三、本定额适用于有色金属工业矿山井巷的新建、改建、扩建工程。 四、本定额中的人工、材料、机械台班价按2013年颁发的有色金属工业《工程建设材料和施工机械台班基价汇总》取定。 五、本定额逐项列出人工工日、主要材料和施工机械的单位消耗量,次要材料和用量少的施工机械则综合成“其它材料费”和“其他机械费”。 六、本定额施工机械的风、水、电消耗量附于各子母中,被作调整建设项目所在地价差的依据。 调价公式: 风价调价(±)元=(建设项目所在地实际风价-定额用风价)*定额风消耗量

水价、电价调价方法与风价调价方法相同。 七、本定额掘进项目中的非电雷管均配了非电导爆管,不得再另行计算导爆管费用。 八、本定额的掘砌部分按《矿山井巷工程施工及验收规范》均已考虑了允许超挖量的矸石运输、充填人工及材料用量。计算工程量时,按设计掘砌断面计算掘砌实体积,不得再计超挖量。当支护子母采用二次支护时应扣除合理的超挖部分的充填量。 九、本章定额中未出现马蹄形及圆形巷道砌碹定额,如实际发生时,按下列系数调整: 十、井巷掘进、支护及井筒装备定额是按正常温度条件下制定的,在通风条件正常的情况下,当井下实测温度高于正常温度时,其人工按下列系数调整。 十一、本定额是按海拔高度《1500米制定的,如超过时,其人工、机械按下列系数调整。

《冶金矿山井巷工程预算定额》问题解答汇编

《冶金矿山井巷工程预算定额》 问题解答汇编

二O一四年六月十八日 说明 本文是由2013-2014年度冶金行业全国建设工程造价员继续教育余铁明老师主讲的井巷专业课件(1)《冶金工业矿山建设工程预算定额》问题解答汇编转换而来,并经人工仔细核对,删除了个别重复条款,修改了一些错别字,其余与原课件内容完全一致。 课件是根据原先的《冶金工业矿山建设工程预算定额》问题解答汇编结合近几年提出的新问题整编而来。 莱钢集团矿山建设有限公司

2014年6月18日 一、直接费部分: 1、井筒绕道掘砌套什么定额? 答:岩石条件允许和井筒一次施工,可直接套用井筒掘砌定额,否则套用平巷定额。 2、反井永久支护套用什么定额? 答:套用立井井筒相应支护定额。 3、立井井筒采用双层井壁时,如何选用定额? 答:外壁应视井壁结构而定,如为一般混凝土或混凝土预制块时,选用相应条件的立井井筒支护定额;如为大型预制块砌外壁时,应根据设计和施工组织设计编制补充定额,内壁选用相应条件的立井井筒定额,但需扣除定额中壁后充填量,劳动力不作调整。 4、永久支护采用树脂锚杆时,套用什么定额? 答:永久支护采用树脂锚杆时,可按补充表1(略)定额套用,峒室按相应平巷定额,人工调整1.1系数。 5、井筒中的管缆梁套用什么定额?

答:套用第六章井下管道安装相应定额。 6、竖井掘进中若采用非电毫秒雷管爆破,只增加1%的其他材料费和塑料导爆管明 显不够,应该怎么增加? 答:根据有色系统竖井施工一般都采用电雷管起爆非电雷管,母线仍布到工作面的情况,在竖井施工中若采用非电毫秒雷管起爆,扣除铁线定额量,以非电雷管置换电雷管,数量不变,每个非电雷管配塑料导爆管2.5米,并另行增加其他材料费4%。 7、矩形盲竖井的支护能否按照圆形盲竖井支护的调整系数调整? 答:可以。 8、放炮母线是电缆还是电线? 答:除立井井筒使用小电缆10mm2外,其余项目均用4mm2铝芯橡皮绝缘电线。 9、与竖井一次施工的一期工程,其深度超过400米时,能否按直接费第一章第四条 执行? 答:可以。 10、斜井、斜巷因设计变更需要全部刷大,其刷大部分的工程是否可按有关系数调整? 答:斜井超过500米时,斜巷超过300米时,其超过部分的刷大工程量可按斜长调整系数调整,涌水量不作调整,如属局部刷大不作任何调整。 11、定额中没有暗斜井调整系数,是否可以套用暗立井的调整系数? 答:可以按相应的斜井定额,掘进人工乘1.2,支护人工乘1.1系数执行。 12、斜井、斜巷在掘进和支护中,如涌水量超过20立方米/小时,是否可以用等差法 调整? 答:可以。

井巷工程预算编制需要注意的几个问题

井巷工程预算编制需要注意的几个问题 一.立井井颈深度的取定 * 从井口到第一层壁座; 二.交岔点工程量的计算 * 断面计算---按主巷断面和最大断面的平均值; * 长度计算---从变断面起到最大断面止; * 另外增加二个分巷2m的工程量并乘以1.04的系数; L3 L1 L2 三.硐室工程辅助车间服务费的分摊 因硐室工程的辅助费是以硐室掘进量为基础计算的,在辅助费分摊时不能单纯按辅费单价6:4的分摊比例,否则辅助费的计算就不准确.

尤其是硐室工程,例:硐室掘进量300 m3 ,砌砼支护,砼量25 m3,辅助费单价450元/ m3 ,总辅助费为300*450=135000元 如直接按6:4的分摊比例计算, 掘进---450*0.6*300=81000元; 砌砼450*0.4*25=4500元, 验算:81000+4500=85500, 少计算了135000-85500=49500元; 应按以下方法计算:掘进计算同上, 砌砼:135000-81000=54000元,54000/25=2160元/ m3 , 即(450*0.4*300/25=2160) 验算:450*0.6*300+2160*25=81000+54000=135000元 四.轨道工程量的计算 *轨道的铺设是以二根轨道为一自然米计算,即在一米铺轨的定额中主材和配件都是按二米轨道计算的; *道岔是以重量为计算单位(直费),辅助费是按道岔的长度计算(乘以2), *道岔的类型有:左、右单开道岔;渡线道岔;菱型道岔, 五.井筒装备辅助费计算 井筒装备辅助费仅指罐道梁、梯子间、罐道等的安装,如设计有管道、电缆时应分别选用尾工期管道和电缆的辅助费定额。 六.竖井提升高度的取定 竖井提升高度分成二个部份,一是竖井下掘的深度,按井筒全深计算;二是竖井转平巷后的提升深度按设计中的最低中段计算,一般情

YSJ 021-93 有色金属矿山井巷工程设计规范

中国有色金属工业总公司标准 有色金属矿山井巷工程设计规范 YSJ 021—93(试行) 1993年北京 主编单位:北京有色冶金设计研究总院 批准部门:中国有色金属工业总公司 试行日期:1993年10月1日 中国计划出版社 1993 北京 关于颁发《有色金属矿山井巷工程设计规范》(试行)的通知 (93)中色投字第0484号 由北京有色冶金设计研究总院主编、昆明有色冶金设计研究院参编的《有色金属矿山井巷工程设计规范》,经审查,现颁布给你们,作为中国有色金属工业总公司标准(YSJ021—93),自1993年10月1日起试行。各单位在执行中要注意总结经验,积累资料,如有意见和建议,请与中国有色金属工业总公司工程建设标准规范管理处联系。 中国有 色金属工业总公司 1993年6月28日 编制说明 本规范是根据1988年5月中国有色金属工业总公司(88)中色基设字第36号《关于下达标准、规范、定额、指标和业务建设计划的通知》要求编制的。 本规范编制过程中,编制组在总结国内多年实践经验,并在吸取国外有益经验的基础上,进一步调查研究,收集资料,先后提出了征求意见稿、初稿和送审稿,经广泛征求意见,反复讨论修改,最后通过审查定稿。 本规范共分10章50节354条,其主要内容包括:总则,基本规定,竖井,斜井,平巷与平硐,溜井、溜槽与装卸矿硐室,地下破碎系统,硐室,锚杆喷射混凝土支护,地下动力设备基础。 《有色金属矿山井巷工程设计规范》编制组 1993年6 月 第一章总则 第1.0.1条为统一有色金属矿山井巷工程设计技术要求,推动技术进步,提高设计质量,特制定本规范。 第1.0.2条本规范适用于新建一、二类有色金属矿山井巷工程设计,三类矿山和改扩建矿山设计可参照执行。 第1.0.3条有色金属矿山井巷工程设计,应从技术方案、材料选用及结构设计等方面,做到技术先进、经济合理、安全适用。 第1.0.4条有色金属矿山井巷工程设计必须坚持安全第一、预防为主的方针,认真贯彻执行《矿山安全法》、《矿山安全条例》、《矿山安全监察条例》、《冶金地下矿山安全规程》、《有色金属矿山生产技术规程》等国家现行的有关法规。 第1.0.5条有色金属矿山井巷工程设计,除应执行本规范外,尚应符合国家现行有关标准规范的规定 第二章基本规定 第一节基础资料 第2.1.1条井巷工程应根据矿区地质变化规律和生产工艺要求进行设计,对竖井、斜井和其他重要工程设

版有色金属工业矿山井巷工程预算定额说明

版有色金属工业矿山井巷工程预算定额说明 文档编制序号:[KK8UY-LL9IO69-TTO6M3-MTOL89-FTT688]

总说明 一、《有色金属工业建设工程预算定额》第四册《有色金属工业矿山井巷工程预算定额》(直接费部分)〖以下简称本定额〗,是以原“五部定额”“三部定额”及“2008年有色定额”为基础,结合有色金属工业矿山建设项目的特点进行编制的。与《有色矿山井巷工程辅助费预算定额》配套使用。是有色金属工业矿山井巷工程直接费部分编制施工图预算的依据,又是进行工程结算和编制招标工程标底或投标报价的依据。也是编制概算定额、综合指标的基础。 二、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程、《矿山井巷工程施工及验收规范》及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。 三、本定额适用于有色金属工业矿山井巷的新建、改建、扩建工程。 四、本定额中的人工、材料、机械台班价按2013年颁发的有色金属工业《工程建设材料和施工机械台班基价汇总》取定。 五、本定额逐项列出人工工日、主要材料和施工机械的单位消耗量,次要材料和用量少的施工机械则综合成“其它材料费”和“其他机械费”。 六、本定额施工机械的风、水、电消耗量附于各子母中,被作调整建设项目所在地价差的依据。 调价公式: 风价调价(±)元=(建设项目所在地实际风价-定额用风价)*定额风消耗量水价、电价调价方法与风价调价方法相同。 七、本定额掘进项目中的非电雷管均配了非电导爆管,不得再另行计算导爆管费用。

八、本定额的掘砌部分按《矿山井巷工程施工及验收规范》均已考虑了允许超挖量的矸石运输、充填人工及材料用量。计算工程量时,按设计掘砌断面计算掘砌实体积,不得再计超挖量。当支护子母采用二次支护时应扣除合理的超挖部分的充填量。 九、本章定额中未出现马蹄形及圆形巷道砌碹定额,如实际发生时,按下列系数调整: 十、井巷掘进、支护及井筒装备定额是按正常温度条件下制定的,在通风条件正常的情况下,当井下实测温度高于正常温度时,其人工按下列系数调整。 十一、本定额是按海拔高度《1500米制定的,如超过时,其人工、机械按下列系数调整。 十二、本定额中砼、砂浆的标号、配合比是按常规情况下取定的,如与设计不符时,可以换算。 十三、本定额未出现钢筋砼支护定额,需要时可套用相应的砼支护定额配以钢筋制作、绑扎定额,并调整相应砼支护定额中人工。单层配筋时以1.25系数调整;双层配筋时以1.43系数调整。 十四、施工单位和生产矿山在同一区域作业,人工工日数用1.1系数调整。

井巷工程预算实用指导

矿山井巷工程 预算及工程量清单计价 实用基础

目录 第一部分矿山井巷工程施工图预算基础知识 (3) 一、施工图预算的涵义、作用和编制依据 (3) 二、施工图预算的费用构成及其涵义 (4) 三、矿山井巷工程施工图预算费用构成 (5) A、直接工程费 (5) B、措施费 (9) C、间接费 (10) 四、施工图预算编制方法及计算程序 (14) (二)预算编制及计算程序 (26) 五、矿山井巷工程预算定额编制基础知识简介 (32) 六、井巷工程预算范例 (39)

第一部分矿山井巷工程施工图预算基础知识 市场经济离不开商品,商品是劳动者用来交换的产品,而商品的价格则是产品价值的货币表现,建设工程产品和其它产品一样也是商品,是为社会再生产进行的一种物化经济技术活动。既然是商品,就必须有价格,而建设工程的价格又不能像其它产品,如工业产品、农业产品,生活日用品等用一个统一的计价规定来确定它们的价格,这主要是因为建设工程产品,尤其是矿山建设工程产品的单件性,多样性以及施工现场的多变性而造成,因此,对建设工程产品只能通过预算定额即用量的控制来确定其造价,并把它作为计算和确定建设工程产品价格的技术经济文件,这一过程就是编制工程预算的过程。 建设工程预算是对建设工程投资如何计算、分析、管理的一门学科。现阶段的工程预算是以社会主义初级阶段的市场经济理论为指导,是工程技术与经济理论相结合的综合性学科,它既涉及自然科学范畴,如预算定额编制中各项技术参数的测定取舍、材料及机械台班消耗量计算等,是技术科学范围,但在产品价格确定时,又涉及到劳动力的组织配备、劳动生产率的充分利用、产品价格中的各项费用的构成等,又属于社会科学范畴,它是工程技术参数与价格经济数据的有机结合体,是当前社会主义初级阶段市场经济条件下,确定工程造价的一种行之有效的途径。建设工程预算专业较多,从大的部门分类,有土木建筑、铁路建设、公路桥梁建设、水利水电建设、邮电通讯建设、矿山建设、还有港口、航空、人防建设等等。在矿山建设中,又分为煤炭、冶金、有色、化工、建材、黄金等,下面就有色矿山井巷工程施工图预算基础知识作一简要介绍。 一、施工图预算的涵义、作用和编制依据 施工图预算是用来确定工程项目从前期准备到工程竣工验收交付使用的全部建设费用的经济文件,它表示了工程项目建设所需要的全部投资额,也表示了工程项目的造价,是确定建设工程产品价格的一种特殊方法和形式,是工程建设产品价值的货币表现。 施工图预算的作用: 1、是用来确定工程建设项目造价转为固定资产的依据。 2、在初步设计概算控制下,考核工程项目设计经济合理性的依

有色矿山井巷工程预算定额解释

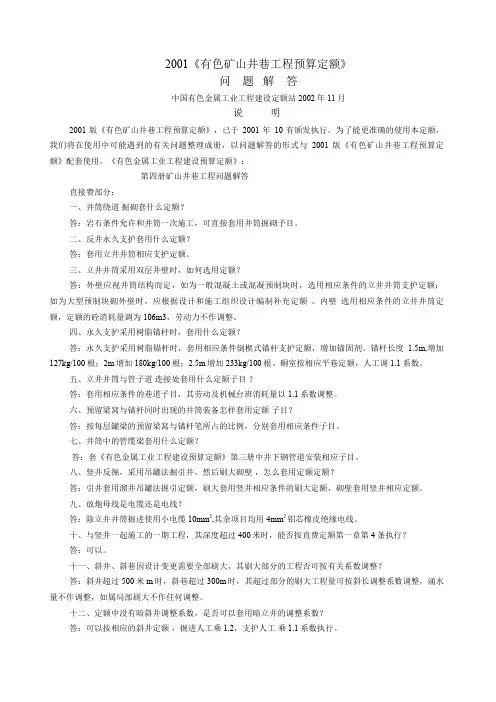

2001《有色矿山井巷工程预算定额》 问题解答 中国有色金属工业工程建设定额站2002年11月 说明 2001版《有色矿山井巷工程预算定额》,已于2001年10有颁发执行。为了能更准确的使用本定额,我们将在使用中可能遇到的有关问题整理成册,以问题解答的形式与2001版《有色矿山井巷工程预算定额》配套使用。《有色金属工业工程建设预算定额》: 第四册矿山井巷工程问题解答 直接费部分: 一、井筒绕道掘砌套什么定额? 答:岩石条件允许和井筒一次施工,可直接套用井筒掘砌予目。 二、反井永久支护套用什么定额? 答:套用立井井筒相应支护定额。 三、立井井筒采用双层井壁时,如何选用定额? 答:外壁应视井筒结构而定,如为一般混凝土或混凝预制块时,选用相应条件的立井井筒支护定额;如为大型预制块砌外壁时,应根据设计和施工组织设计编制补充定额。内壁选用相应条件的立井井筒定额,定额的砼消耗量调为106m3,劳动力不作调整。 四、永久支护采用树脂锚杆时,套用什么定额? 答:永久支护采用树脂锚杆时,套用相应条件倒楔式锚杆支护定额,增加锚固剂。锚杆长度1.5m,增加127kg/100根;2m增加180kg/100根;2.5m增加233kg/100根。硐室按相应平巷定额,人工调1.1系数。 五、立井井筒与管子道连接处套用什么定额子目? 答:套用相应条件的巷道子目,其劳动及机械台班消耗量以1.1系数调整。 六、预留梁窝与锚杆同时出现的井筒装备怎样套用定额子目? 答:按每层罐梁的预留梁窝与锚杆笔所占的比例,分别套用相应条件子目。 七、井筒中的管缆梁套用什么定额? 答:套《有色金属工业工程建设预算定额》第三册中井下钢管道安装相应子目。 八、竖井反掘,采用吊罐法掘引井,然后刷大砌壁,怎么套用定额定额? 答:引井套用溜井吊罐法掘引定额,刷大套用竖井相应条件的刷大定额,砌壁套用竖井相应定额。

版有色金属工业矿山井巷工程预算定额说明

总说明 一、《有色金属工业建设工程预算定额》第四册《有色金属工业矿山井巷工程预算定额》(直接费部分)〖以下简称本定额〗,是以原“五部定额”“三部定额”及“2008年有色定额”为基础,结合有色金属工业矿山建设项目的特点进行编制的。与《有色矿山井巷工程辅助费预算定额》配套使用。是有色金属工业矿山井巷工程直接费部分编制施工图预算的依据,又是进行工程结算和编制招标工程标底或投标报价的依据。也是编制概算定额、综合指标的基础。 二、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程、《矿山井巷工程施工及验收规范》及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。 三、本定额适用于有色金属工业矿山井巷的新建、改建、扩建工程。 四、本定额中的人工、材料、机械台班价按2013年颁发的有色金属工业《工程建设材料和施工机械台班基价汇总》取定。 五、本定额逐项列出人工工日、主要材料和施工机械的单位消耗量,次要材料和用量少的施工机械则综合成“其它材料费”和“其他机械费”。 六、本定额施工机械的风、水、电消耗量附于各子母中,被作调整建设项目所在地价差的依据。 调价公式: 风价调价(±)元=(建设项目所在地实际风价-定额用风价)*定额风消耗量

水价、电价调价方法与风价调价方法相同。 七、本定额掘进项目中的非电雷管均配了非电导爆管,不得再另行计算导爆管费用。 八、本定额的掘砌部分按《矿山井巷工程施工及验收规范》均已考虑了允许超挖量的矸石运输、充填人工及材料用量。计算工程量时,按设计掘砌断面计算掘砌实体积,不得再计超挖量。当支护子母采用二次支护时应扣除合理的超挖部分的充填量。 九、本章定额中未出现马蹄形及圆形巷道砌碹定额,如实际发生时,按下列系数调整: 十、井巷掘进、支护及井筒装备定额是按正常温度条件下制定的,在通风条件正常的情况下,当井下实测温度高于正常温度时,其人工按下列系数调整。 十一、本定额是按海拔高度《1500米制定的,如超过时,其人工、机械按下列系数调整。

井巷定额

冶金矿山井巷定额(2006)辅费总说明作者:admin 建筑定额来源:本站原创点击数:1068 更新时间:2009-1-13 总说明 第一条:《冶金矿山井巷工程预算定额》(辅助费部分)(以下简称本定额),是为满足建设工程各阶段计价的要求,有利于工程量清单计价的推行,由冶金工业建设工程定额总站组织编制的。 第二条:本定额适用于新建、改建、扩建冶金矿山的矿井基本建设井巷工程,是编制冶金矿山井巷工程施工图预算、竣工结算及招标工程标底的依据;也是编制概算定额(指标)、投资估算指标的基础;也可作为制定企业定额和投标报价的基础。 第三条:本定额所包括的费用内容为矿井建设期间,为井巷工程施工服务的提升、排水、通风、运输、照明、机电、其它等七个辅助系统所发生的费用。费用项目划分: 一、人工费:指各辅助系统配备的井上、井下辅助工人的工资。 二、材料费:指施工中辅助系统使用的周转材料所发生的费用,包括摊销费、经修辅材费、安装拆卸费。 三、机械费:指辅助系统施工设备设施所发生的费用,包括折旧费、大修理费、经修辅材费、安装拆卸费、动力费。 第四条:本定额施工工期内的工作内容,包括从井筒破土动工至全部工程按设计要求竣工验收过程中的全部工作。如井巷掘进、支护、井筒装备、铺轨、水沟、台阶、扶手、管线铺设,井下机电设备安装及其它零星工程,还包括施工过程中一般自然条件的影响时间,如平、斜巷施工中遇到的巷道滴水、淋水,施工过程中发生平均厚度在0.8米以内,一处冒落体积在20立方米以下的局部片帮冒顶;临时性停水、停电和其它非主观原因造成的影响较少的时间。凡施工工期中包括的内容,不得另取井巷工程辅助费。 第五条:本定额施工工期中不包括下列工作内容: 1、矿井移交生产时,永久设备的联合试运转和试生产; 2、处理因地质原因造成的大冒顶(指冒落平均厚度在0.8米以上,且一处冒落体积在20立方米以上这两个条件同时具备的冒顶); 3、矿井探放水及工作面注浆封水。 当发生上述2、3种情况不能继续掘进、支护作业时,应按批准的施工组织措施安排,计提辅助费合理部分的补偿费。其计算公式为: B=D·K·T 式中B――辅助费补偿费

相关主题
文本预览
相关文档 最新文档
