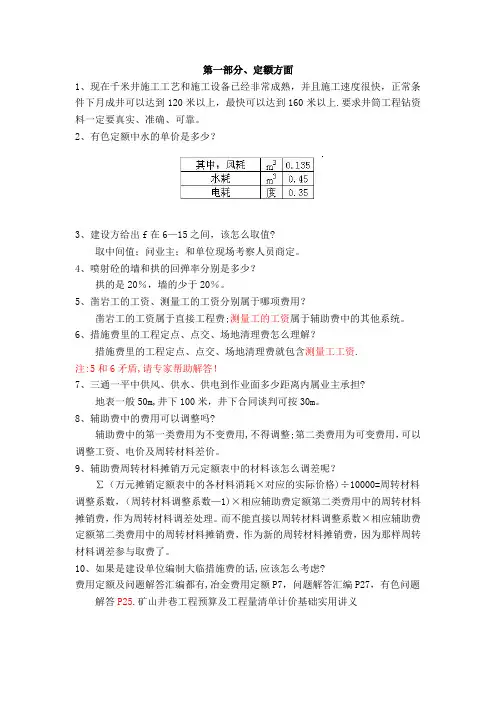

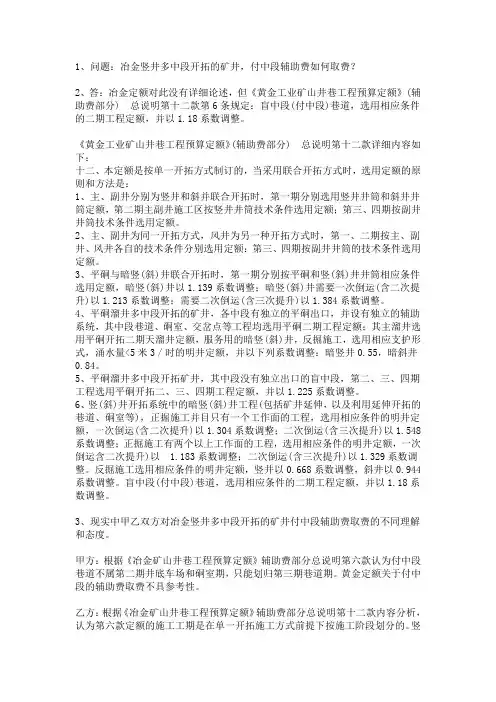

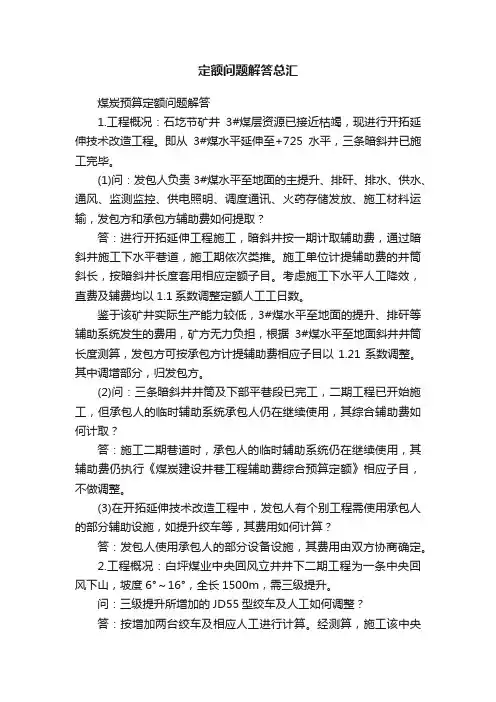

一、直接费部分:

1、井筒绕道掘砌套什么定额?

答:岩石条件允许和井筒一次施工,可直接套用井筒掘砌定额,否则套用平巷定额。

2、反井永久支护套用什么定额?

答:套用立井井筒相应支护定额。

3、立井井筒采用双层井壁时,如何选用定额?

答:外壁应视井壁结构而定,如为一般混凝土或混凝土预制块时,选用相应条件的立井井筒支护定额;如为大型预制块砌外壁时,应根据设计和施工组织设计编制补充定额,内壁选用相应条件的立井井筒定额,但需扣除定额中壁后充填量,劳动力不作调整。

4、永久支护采用树脂锚杆时,套用什么定额?

答:永久支护采用树脂锚杆时,可按补充表1(略)定额套用,峒室按相应平巷定额,人工调整1.1系数。

5、井筒中的管缆梁套用什么定额?

答:套用第六章井下管道安装相应定额。

6、竖井掘进中若采用非电毫秒雷管爆破,只增加1%的其他材料费和塑料导爆管明

显不够,应该怎么增加?

答:根据有色系统竖井施工一般都采用电雷管起爆非电雷管,母线仍布到工作面的情况,在竖井施工中若采用非电毫秒雷管起爆,扣除铁线定额量,以非电雷管置换电雷管,数量不变,每个非电雷管配塑料导爆管2.5米,并另行增加其他材料费4%。

7、矩形盲竖井的支护能否按照圆形盲竖井支护的调整系数调整?

答:可以。

8、放炮母线是电缆还是电线?

答:除立井井筒使用小电缆10mm2外,其余项目均用4mm2铝芯橡皮绝缘电线。

9、与竖井一次施工的一期工程,其深度超过400米时,能否按直接费第一章第四条

执行?

答:可以。

10、斜井、斜巷因设计变更需要全部刷大,其刷大部分的工程是否可按有关系数调整?

答:斜井超过500米时,斜巷超过300米时,其超过部分的刷大工程量可按斜长调整系数调整,涌水量不作调整,如属局部刷大不作任何调整。

11、定额中没有暗斜井调整系数,是否可以套用暗立井的调整系数?

答:可以按相应的斜井定额,掘进人工乘1.2,支护人工乘1.1系数执行。

12、斜井、斜巷在掘进和支护中,如涌水量超过20立方米/小时,是否可以用等差法

调整?

答:可以。

13、防水闸门峒室,防火闸门峒室、粉矿回收峒室、胶带输送机接头峒室的掘砌套用

什么定额?

答:闸门峒室套用相应的巷道定额,其人工、机械以1.1系数调整,粉矿回收峒室,胶带输送机接头峒室均套翻车机峒室定额。

14、金属调节风门安装套用什么定额?

答:套用防火门安装定额。

15、充填混凝土与支护混凝土标号不一样,怎样计算?

答:充填和支护一次施工时,充填混凝土标号按设计标号计算。

16、底拱回填套用什么定额?

答:底拱回填可套用相应条件的平、斜巷壁后充填的毛(片)石砂浆充填定额,其劳动力以0.85系数调整,材料中如不用砂浆充填,应扣除砂浆量。

17、短砌短掘的标准是什么?

答:在不良岩层中施工,掘砌长度在5米(包括5米)以内,算短掘短砌。

18、在不良岩层中采用短砌短掘施工方法施工,直接费定额怎样调整?

答:直接费中的掘砌人工、机械费和辅助费均以1.1的系数调整。

19、锚喷支护巷道,是否全部都给喷射混凝土临时支护?

答:在特殊岩层中施工,经批准的施工组织设计规定需要喷射混凝土作临时支护,经建设单位和设计单位认可,才能套用喷射混凝土临时支护定额,在实际施工时,采用分次喷射混凝土作业时,第一次紧跟工作面的喷射混凝土,是永久支护的一部分,不能按临时支护处理。

20、定额中的临时支护,应根据什么资料选用?

答:临时支护定额,在编制预算时,可按下述原则选用:

(1)岩石硬度f≤6条件下的普通爆破施工,可直接套用相应条件的临时支护定额。

(2)光面爆破和岩石硬度f>6的普通爆破施工,一般情况下不需临时支护,在施工

中遇到断层、破碎带和膨胀型岩层,要求临时支护时,经建设单位同意,可选用相应条件的临时支护定额,编制预算。

21、定额允许超挖量多少?在计算片冒时是否扣除这一部分?

答:定额中已包括了法定的超挖量,局部超高和每侧的局部超宽不应大于设计规定150毫米(平均不应大于75毫米),在计算片冒时不扣除这部分。

22、在矿仓、溜井工程中采用刷大3-5米,支护3-5米,能否换短砌短掘调整系数

1.1的系数?

答:短掘短砌是指在不良的岩石中所采取的施工方法,可调1.1的系数,在正常的岩层中采取3-5米刷大与支护,不应调1.1的系数。

23、天溜井超过60米,怎样调整?

答:可由施工单位按批准的施工组织设计编制补充定额,会同建设单位协商确定,同时报总公司、冶金定额总站备案。

24、吊罐法定额中钻吊罐孔的钻杆钻头,摊销量包括在哪里?

答:包括在定额中其他材料费里。

25、马头门与交岔点的工程量怎样计算?

答:马头门拱基线倾斜段的工程量分别求其最大和最小断面,然后算出平均断面,倾斜段的长度从混凝土墙与井筒混凝土壁相交点起算。因倾斜段拱基线为倾斜的,计算拱部混凝土工程量时,其长度调到1.15系数。马头门与井底车场的分界线以推车机峒室距井筒的远端混凝土墙为准,如为单面马头门,一面有推车机峒室时也套用马头门定额。

26、水沟定额是否考虑了施工掘进误差和壁后充填?工程量如何计算?

答:水沟定额中已考虑了施工掘进误差和壁后充填,因此水沟掘砌工程量应按设计断面计算。

27、在大断面峒室和大断面平峒中需要搭设临时脚手架,采用什么定额?

答:如高度大于2米时,可按施工组织措施要求,编制补充定额。

28、斜井及巷道铺轨,混凝土轨枕设计上采用T型螺栓扣件连接,怎样调整定额?

答:定额中的混凝土轨枕扣件是木栓道钉,设计采用螺栓扣件时,扣除道钉量,其人工按1.15系数调整,扣件按设计品种,数量加损耗计算。(参见下表损耗率)

29、有些工程由于设计原因,道渣及轨枕消耗量比定额多,还有些工程供应的钢轨单

根长度比定额短(定额轻轨单根长度为8米)致使鱼尾板及鱼尾螺栓的消耗量增加,遇到这些情况,定额是否允许调整?

答:铺轨工程中,遇到上述情况时,其道渣、轨枕、鱼尾板、鱼尾螺栓、垫圈等量允许按设计量和铺设的单根钢轨长度作相应调整,劳动力定额不变。

30、铺轨工程中,施工图要求增加轨距拉杆,防爬设施如何选用定额?

答:按设计要求加轨距拉杆,防爬器材料量,人工以1.05系数调整。

31、钢筋混凝土轨枕的钢筋含量与定额不同时,能否以设计用量调整?钢筋混凝土轨

枕的规格不同怎样套用定额?

答:可以按设计用量调整钢筋含量。规格不同时,以设计混凝土加损耗调整制作与铺轨定额。

32、塌方处理需经有关单位签证,有关单位是指哪个单位?

答:塌方处理(指冒落平均厚度在0.8米以上,且一处冒落体积在20立方米以上这两个条件同时具备的塌方)需经建设单位签证,据以结算。

33、井筒装备中的罐道梁,规定不能拼接,在施工中型钢的尺寸与需要不符,剩余部

分又不能再用,这笔费用怎么处理?

答:定额中包括了合理的施工损耗,甲方在供料时,应根据工程的实际需要,按规格要求供料。

34、井下火药库支护,没有喷射混凝土项目,应套什么定额?

答:套用相应断面的平巷定额,人工、机械使用费乘1.1系数调整。

35、半岩半矿巷道,定额是否给调整?

答:按其f值套用相应定额,不应调整。

36、定额中没有斜井反掘项目,能否套用斜井上山定额?

答:可以套用。

37、定额允许的超挖量在计算大冒落时是否扣除这一部分?

答:定额中已经包括了允许的超挖量,在计算大冒落时不扣除这部分量。

38、烘炉加热费怎样计取?

答:定额内已包括,不应再取费。

39、矿山离铁路线较远,由此产生的材料装、卸、运费怎样处理?

答:凡当地有规定的,按当地规定处理,当地无规定,可会同当地有关部门,编制新的补充材料预算价格,并经当地有关部门批准后使用。

40、付中段的范围是什么?

答:付中段即盲中段,它具有以下条件:

(1)与中段不在一个水平上;

(2)出碴需要通过溜井才能达到中段,再运出;

(3)材料、人员、设备需要经天井或提升井才能到达。

41、底拱上部充填为片石砂浆时怎样取费?

答:充填所需的人工,定额中已包括,按设计要求的材料充填量取材料费。

42、钢筋在井下绑扎时,人工怎样调整?

答:在井下绑扎钢筋时,其绑扎人工每吨钢筋为:墙8个工日,拱11个工日,竖井绑扎钢筋人工同墙。工资等级同相应条件的混凝土支护。

43、定额中所说的大落冒,体积为20m3以上,是指一处还是指一次,费用怎样计取?

答:定额中所说的大落冒,是指一处冒落平均厚度在0.8米以上(不含0.8米),且其体积一处在20立方米以上(不含20立方米),这两个条件同时具备的由于地质原因造成的大落冒,其直接费由甲方驻工地代表签证后按实取费。辅助费按补偿公式计取。

44、铺轨工程中枕木防腐费用怎样计取?

答:在材料预算价格中解决。

45、成品、半成品外委加工时,其价格怎样确定?

答:成品、半成品外委加工时,其价格为产品出厂价加运杂费,运输损耗、包装费及采保费。其中出厂价按上级规定的合同价,无此价时,应由施工单位会同建设单位与加工单位共同确定的协议价格,运杂费、运输损耗、包装费及采保费均按当地有关规定计取。

46、一个矿井中各区段的岩石硬度系数不同时,怎样选用定额?

答:可按工程量加权,求出平均值套用定额。

47、竖井反掘,采用吊罐法掘引井,然后刷大砌壁,怎样套用定额?

答:引井套用溜井吊罐法掘进定额,刷大套用竖井相应条件的刷大定额,砌壁套用竖井相应定额。

48、锚喷支护的巷道,其掘进是否按光爆定额计取费用?

答:锚喷支护的巷道,采用光爆法施工的,套用光爆定额,未采用光爆法施工的则不得套用光爆定额。

49、在铺轨工程中,由于设计原因,其道碴、轨枕、鱼尾板、螺栓用量与定额不同时,

是否可以调整?

答:可以按设计用量调整,但人工不调整。

50、喷射混凝土支护中耗用的高压胶管、胶管接头、扰料管、喷头、水环等费用包括

在哪里?

答:包括在定额的其他材料费中。

51、斜井井口混凝土支护定额是按明槽开挖还是暗槽掘进考虑的?

答:按暗槽掘进考虑的,当为明槽混凝土支护时,应做以下调整:

(1)斜井井口混凝土支护(144页~152页),扣除100#混凝土的充填量、砌墙的模板,

中方按定额量乘2计取,人工不调。

(2)斜井井口混凝土砖支护(153页~161页)扣除充填用毛石及砂浆量,人工以0.95

系数调整。

52、斜井斜巷,平峒平巷的墙基础及水沟掘砌,井下电缆沟掘砌,是否调涌水及滴水

系数?

答:凡采取一次成巷施工的,按其所在位置,相应的调涌水及滴水系数。电缆沟掘砌是与所在巷道或硐室同时施工成的,也应调整。

53、预注浆定额中没有止浆塞,在施工中耗用大时可否调整?

答:可按批准的施工组织设计的耗用量计取。

54、马蹄形及圆形巷道怎样套用定额?

答:马蹄形及圆形巷道掘进,套用相应断面的巷道定额,马蹄形巷道混凝土支护、砌拱套用相应条件巷道的拱定额。曲墙套用拱定额,其中掘进断面≤20m2的,中方及三等板材定额乘以0.39系数,碴胎定额量乘以0.9系数。掘进断面>20m2的,中方及三等板材定额乘以0.33系数,碴胎定额量乘以0.87系数。圆形巷道混凝土支护,圆周长四分之一套底拱定额,四分之三套拱定额。马蹄形及圆形巷道采用喷浆及锚喷支护的,套用相同断面的巷道定额,不调整。

55、立井井筒与管子通道连接处,套用什么定额?

答:套用相应条件的巷道定额,其人工、机械乘1.1系数调整。

56、斜井及斜巷涌水量超过20m3/小时(不含20m3/小时),是否可以用等差法调整定

额单价及斜巷下山的调增施工机械?

答:应按此调整。

57、峒室通道应怎样套用定额?

答:峒室通道套用一般峒室定额。

58、巷道内铺混凝土路面怎样套用定额?

答:套用铺砌地面的相应定额。

59、为施工安全,先架设临时支架,在进行永久支护时,临时支架由于地质情况及安

全原因不能拆除,砌在里面的,其临时支架应怎样编预算?

答:按批准的施工组织设计要求在永久支护时临时支架不能拆除或由甲方签证的在永久支护时临时支架不能拆除,需砌在里面的,其临时支架可视同永久支架编入预算。

60、永久支架支护定额中的背板量与施工图不符时,怎样套定额?

答:按施工图换算背板的量,其他不调。

61、铺轨工程设计要求设置轨距杆、防爬器时怎样套定额?

答:按设计要求加轨距杆,防爬器材材料,人工乘以1.05系数。

62、钢支架制作定额是临时支架还是永久支架?

答:定额是按永久支架制作条件制定的,也适用于临时支架。

63、使用高标号水泥,定额中配比是否可以换算?

答:定额不可换算。

64、用喷射混凝土做临时支护,最后进行混凝土砌碹,混凝土砌碹厚度保证不了设计

尺寸怎么办?掘进断面怎样确定?

答:设计的砌碹厚度应保证,确实需要用喷射混凝土临时支护时,应由原设计部门解决,掘进断面为S净+S砌+S喷。

65、预留梁窝与锚杆同时出现的井筒装备怎样套定额?

答:按所占比例分别套定额。

66、平巷设计为下坡掘进时,施工机械降效及排水费是怎样考虑的?

答:平巷下坡掘进时的施工机械降效,已在定额中综合考虑了,下坡掘进时的工作面排水费已包括在定额中(其他机械费),但当下坡掘进超过100米而又需要设置转水站时,其转水站发生的费用,应由甲乙方协商另行取费。

二、辅助费部分:

1、按双井筒开拓设计的矿井,如果由于某种原因的影响,不能同时施工两个井筒时,

是否可以选用相应条件的单井筒定额?

答:定额中的单双井筒开拓方式是指在一个工业广场范围内实际施工的是单井筒还是双井筒,而不是指设计的开拓方式,因此,如果设计是双井筒开拓,但由于某种客观原因的制约而不能同时施工两个井筒时,则应选用相应的单井筒定额。

2、立井月进度指标是从哪段开始计算的?

答:是从基岩段开始计算的,即从井颈第一个壁座以下开始计算的。

3、立井井筒期高扬程吊泵如何调整辅助费定额?

答:经批准的施工组织设计规定用高扬程(H>250m)吊泵排水时,第一类费用当涌水量<30m3/h时,以1.56系数调整。辅助人工数均以0.75系数调整。

4、主井马头门附近的部分巷道,在施工组织设计中规定在井筒临时改装前,用吊桶

提升施工时,如何选用定额?

答:可选用立井井筒期一般峒室定额。

5、立井井筒绕道套用哪一项辅助费定额?

答:立井井筒绕道不论是和井筒一道施工还是单独施工,均套用一期特殊峒室定额。

6、竖井反掘采用吊罐法打引井,然后再刷大砌壁,如何套用定额?

答:按暗立井一期套用定额。

7、矩形井筒的辅助费应如何计算?

答:按矩形断面折合成圆形断面,套用相应条件的立井井筒期定额。

8、暗立井施工前的施工准备工作费用如何计算?

答:辅助费的制定是与矿井建设的总工期相联系的,所有工程的施工准备工作都在定额中综合考虑了,不得再单独计算。

9、立井延伸、暗立井施工辅助费应如何调整,井深如何确定?

答:分以下四种情况:

(1)在原明井的井底的基础上向下延伸,按相应条件的明井净径套用明井的辅助费

定额,井深按井口标高至最终延伸井底(包括井底水窝)后再增加100米(即增加一个井深档次)。

(2)从原生产水平经运输大巷施工暗立井时,因为要经过二次倒运,故应按明井定

额上调到原定额的1.315倍,暗立井所控制的峒室、巷道等工程量也按相应巷道所属工程的辅费定额调1.315系数。井深按暗立井的全深计算。

(3)暗立井方式延伸明井到井底后,当拆除保护盘(或打通保护柱),与上面的明井贯

通后,原暗立井所控制的工程不再通过立井方式而发生第二次倒运了,而由明井一次性提升,则按明井条件套用相应的定额,井深从井口算至最低基建水平。

(4)明井延伸若采用反掘的施工方法,仍需二次倒运时,还要调整1.315系数。10、井筒装备的辅助费定额是按预留梁窝还是凿梁窝制定的?

答:是按预留梁窝制定的,实际为凿梁窝时,应以1.25系数调整定额。

11、斜井和斜巷因设计变更需全部刷大,其刷大部分的工程量是否按有关系数调整定

额?

答:斜井超过500米时,斜巷超过300米时,其超过部分的刷大工程量可按斜长调整有关系数,涌水量不作调整,如属局部刷大则不作任何调整。

12、双平峒在同一工业广场,由于某种原因不能同时施工,是否按双平峒套用定额?

答:由于某种原因,开始只能施工一条平峒时,按单平峒套用,另一平峒已具备施工条件能同时施工两条平峒时,则按双平峒套用。

13、一条平峒长700米,在500米处又分出一条巷道,其峒身长度如何计算?

答:按平峒峒口至交岔点的长度计算。

14、排洪峒等工程,设计要求壁后注浆周边打排水孔,而平峒一期工程辅助费定额中

并不包括注浆和打眼的费用,怎样计算辅助费?

答:平峒贯通前按施工组织设计天数计算辅助费、补偿费,贯通后按实际发生的照明、运输费用计算。

15、多中段开拓,如果各中段都有独立通地表的出口,是否所有通地表的中段平峒都

按平峒一期工程计算辅费?

答:仅有通地表的出口一个条件,不能确定是否按同一期工程计算辅助费,还要具备以下两个条件才能按一期工程计算辅助费。

(1)平峒必须是从外向里正方向掘进。

(2)具有独立的辅助系统。

16、二、三、四期工程提升系统仍利用施工设备进行施工时,是否应另计设备折旧摊

消费?

答:二、三、四期工程的设备配备也是按施工设备考虑的,故不能再计取折旧摊销费,如果一期工程结束后即进行永久设备的安装,在施工二、三、四期工程时施工单位利用了永久设备进行施工,建设单位同样不得向施工单位收取折旧摊销费。

这些设备的维修则应由施工单位负责。

17、井筒一次施工,而中段水平分段施工时,二、三、四期的提升深度如何计算?

答:按基建巷道工程量范围内的最低中段水平计算提升深度。不按井筒设计的最低中段水平计算提升深度。

18、支护形式变更,原支护拆除费用如何计算?

答:临时木支护定额中已包括了拆除费用,各种永久支护拆除的计算:直接费部分可编制相应支护形式的拆除补充定额报总公司及定额站备案;辅助费部分按建设单位和施工单位双方协商的拆除天数计取辅费补偿费。

19、计算井巷工程辅助费的工程量时,峒室体积应如何计算?

答:峒室体积包括:峒室、基础、水沟,设备基础、电缆沟、管子沟等全部掘进体积。

20、如何计取供热取暖费?

答:供热系统附加定额是按全矿总工程量取定的总费用。因此只有在施工单位承包矿井的全部工程时,才能准确的反应定额水平。但在实际中大量存在着只承包一部分工程的情况,对此情况可按以下方法加以计算:

(1)施工单位在非取暖期承包了一部分工程量者,不应计取取暖费。

2)施工单位在取暖期承包了一部分工程的,不论供热系统情况,一律计取取暖费。

计取方法:定额有规定的按定额规定计取,定额无规定的,建设单位和施工单位双方协商解决。

21、暗立井的临时施工设施是否列入大临工程?

答:暗立井施工中设置的供施工用的临时性设施列入大临的范围与明井相同,属于此范围的临时设施,应列入大临。

22、辅费说明第十三条(三)中说的经过旧巷道的含义是什么?旧巷道的辅助系统已拆

除,因施工的需要应恢复使用,其费用怎样计取?

答:辅费说明中的旧巷道是指本次(改)扩建前已有的巷道,当需要通过旧巷道去施工(改)扩建的新井巷工程时,应根据所通过的旧巷道的不同长度,予以调整。旧巷道的辅助系统需要恢复时,应根据批准的施工组织设计,由甲方负担此费用。

23、所施工的第一期第二期工程,只有少部分第三期工程,这样第一期工程是否调整

辅费?

答:第一期工程不调(见辅费说明第八条)。

24、处理井下大落冒时,辅费补偿费的天数如何确定?

答:由施工单位提出处理的施工方案经甲方批准,并由甲乙双方共同确定合理工期。

25、单独施工井下水沟,应怎样取辅费?

答:辅费定额是按成巷制定的,其中包括水沟。凡违反一次成巷而单独施工水沟,不应再取辅费,如果由于设计原因或甲方原因需要单独施工水沟时,可按所在巷道辅费定额的8%计取辅费。

26、一个工业广场有两个井,但不是同时施工,辅费怎样计取?

答:定额中的单、双井筒开拓方式是按实际施工的单或双,在一个工业广场有两个立井,当经过批准的施工组织设计为只开工一个井筒时,则按单筒套定额,另一个井筒开工时,其以后的工程则按双井筒套定额。

27、裸体斜井中的混凝土台阶、井巷钢筋混凝土支护工程怎样计取辅费?

答:此两种情况定额中综合考虑了,不应另外取辅费。

28、井巷施工完毕后,临时设施的拆除怎样取费?

答:这些费用定额中已包括,不应再计取。

29、马头门套用什么定额?与马头门连接的少量巷道能否按马头门考虑?

答:马头门套用一期特殊峒室定额,与马头门连接的少部分巷道不应按马头门考虑,应按二期巷道。

30、全矿平均涌水量以井下总入水口处测定的数据为准(包括施工用水在内),这井下

总入水口处指什么位置?

答:指井下集中排水泵房附近的井下水仓入口处。

31、在井巷工程施工中遇到特殊一点的工程,定额及问题解答中都未包括时,应怎样

解决?

答:井巷工程是一种比较大的而且情况复杂的工程,难免有一些特殊的工程或个别的情况,在定额及问题解答中尚未包括,对于这种情况,在新的正式的补充定额未颁发前,应由甲乙双方本着实事求是的精神,共同协商编制出适用于这一情况或这一特殊工程的补充定额,据以结算。

32、汽车排矸定额是否包括排碴场平整所需费用?

答:未包括排碴场的平整所需费用,需要时可根据已批准的施工组织设计的安排,甲乙双方共同确定推土机或人工的需用量,据以取费。

33、一个矿井同时有两个以上的施工单位,巷道工程量怎样选用?涌水量怎样选用?

答:按全矿井的巷道量选用定额,涌水量按各区实测平均涌水量之和作为全矿平均涌水量据此套用定额,各施工单位应根据本单位承担的排水量的多少,合理的分摊排水费用。

34、地质素描是否包括在辅费中?

答:不包括。它属于基本建设总费用中其他费用中的勘察设计费。

35、巷道期的交叉点采用喷射混凝土或锚喷支护时,怎样取辅费?

答:按巷道期的特殊峒室套用辅费定额。

36、立井延深,井深怎样套用?

答:明井延深,其井深的套用应从井口算至最终延深井底(包括水窝)后再加一百米(即一个井深档次)。

37、施工暗立井,辅费怎样调整?

答:套用相应条件的明立井定额乘以1.315系数。通过暗立井施工的峒室及巷道工程,也应按相应条件的峒室及巷道定额乘以1.315系数。当与明井贯通后,不再通过暗井施工时,则不再乘此系数。

38、新建矿山的巷道工程量如何计算?

答:应计算除去一期工程以外的所有井巷工程的巷道总长度,包括平巷、斜巷、天溜井及各类峒室的总长度,峒室的长度按与峒室断面相垂直的轴线长度为准。39、施工企业与生产矿山共用一部分辅助系统时,施工企业是否要向生产矿山提交动

力费?

答:已扣减40%的辅助费,施工企业不再向生产矿山提交动力费,但施工企业自有的设备、设施所耗用的动力费应由施工企业自行负担。因定额未出现分系统的定额费用,使用时,可按下表所列百分率,从定额中扣减。

表中所列为一个整系统共用的扣减率,若为部分共用,可由建设单位和施工单位双方协商,按共同的比例换算扣减百分率后,据以扣减。

40、沿脉巷道未贯通前,是否能按二期处理?

答:不能按二期处理,沿脉巷道应按三期。

41、平峒开拓的矿井,横穿几个采区时,其平峒峒身如何划分?

答:平峒峒身(第一期)算到第一个采区的的上山口(采区口)。

42、倾角大于60°的天溜井,除按巷道类别调整外是否再按支护形式调整?

答:天溜井在巷道类别的调整系数中已综合考虑了支护类别的因素,所以不可再按支护形式调整。

43、汽车排矸时,气动闸门的风费计算在哪里?

答:气动闸门的风费在提升系统的动力费中已综合考虑。不再取费。

44、其他零星工程包括哪些内容?是否取辅费?

答:指巷道清理、周转材料的回收、台阶、水沟、峒室中的混凝土板……,其辅费已包括在相应的巷道和峒室的辅费中,不应单独再取辅费。

45、斜井井筒及平峒峒身的管线安装套用什么辅费定额?

答:套用第四期相应项目。

46、涌水测定的时间是怎样规定的?当突遇很大涌水是否可为实测的依据?

答:涌水测定时间定为每月一次,具体规定如下:在施工中应加强涌水量的实测与调整,要求每旬测定一次,(是指每10天实测一次,每月按时间均匀的分测三次)。

然后按月季、年调整预算,资料要求齐全,经建设单位或主管部门认可,可按实测平均涌水量按月调整预算。不按上述要求提供实测数据的,一律按:第一期<5m 3/小时,第二期20m3/小时,第三、四期50m3/小时,结算排水费用。突遇很大的涌水,不可视为常规的实测涌水依据,应按特殊事故处理。

47、辅费中的地质刻槽,取样包括哪些内容?

答:辅费中的地质刻槽、取样,只包括为施工服务的哪些地质刻槽、取样。不包括为建设单位提供矿体储量、品位升级等进行的刻槽、取样。

汇编语言课程设计

沈阳大学

2.3 MASM的介绍 MASM是微软公司开发的汇编开发环境,拥有可视化的开发界面,使开发人员不必再使用DOS环境进行汇编的开发,编译速度快,支持80x86汇编以及Win32Asm是Windows下开发汇编的利器。它与windows平台的磨合程度非常好,但是在其他平台上就有所限制,使用MASM的开发人员必须在windows下进行开发,历经二三十年的发展,目前MASM的版本已升至6.15,支持MMX Pentium、Pentium II、Pentium III及Pentium 4等指令系统。 2.4总体设计功能 本次课程设计的内容是采用汇编语言设计一个运行于计算机的“霓虹灯”的模拟显示 程序,由$及*字符相间,从两侧向中间螺旋汇聚直至形成一个矩形,这就要求该霓虹灯能够动态地进行变化;霓虹灯模拟显示程序主要是进行程序循环调用,可以通过CMP、JMP、JZ、RET等命令进行跳转。由于是霓虹灯的模拟显示,因此在进行程序循环调用前需要进行数据段定义,以使子程序在进行调用时能够根据数据段的定义来执行,最后显示结果。 定时器中断处理程序:计数器中断的次数记录在计数单元count中,由于定时中断的引发速率是每秒18.2次,即计数一次为55ms,当count计数值为18时,sec计数单元加一(为1秒)。 视频显示程序设计:一般由DOS 或BIOS调用来完成。有关显示输出的DOS功能调用不多,而BIOS调用的功能很强,主要包括设置显示方式、光标大小和位置、设置调色板号、显示字符、显示图形等。用INT 10H中断即可建立某种显示方式。用DOS功能调用显示技术,把系统功能调用号送至AH,把程序段规定的入口参数,送至指定的寄存器,然后由中断指令INT 21H来实现调用。 键盘扫描程序设计:利用DOS系统功能调用的01号功能,接受从键盘输入的字符到AL寄存器,以及检测键盘状态,有无输入,并检测输入各值。 2.5详细功能设计 2.5.1主程序功能 主程序通过调用各个子程序来实现清屏,改变图形等功能,具体调用过程如图1所示。 沈阳大学

汇编语言程序设计实验报告

微机原理实验报告 实验名称汇编语言程序设计 一、实验目的 1、掌握Lab6000p实验教学系统基本操作; 2、掌握8088/8086汇编语言的基本语法结构; 3、熟悉8088/8086汇编语言程序设计基本方法 二、实验设备 装有emu8086软件的PC机 三、实验内容 1、有一个10字节的数组,其值分别是80H,03H,5AH,FFH, 97H,64H,BBH,7FH,0FH,D8H。编程并显示结果:如果数组是无符号数,求出最大值,并显示; 如果数组是有符号数,求出最大值,并显示。 2、将二进制数500H转换成二-十进制(BCD)码,并显示“500H 的BCD是:” 3、将二-十进制码(BCD)7693转换成ASCII码,并显示“BCD 码7693的ASCII是:” 4、两个长度均为100的内存块,先将内存块1全部写上88H,再 将内存块1的内容移至内存块2。在移动的过程中,显示移动次数1,2 ,3…0AH…64H(16进制-ASCII码并显示子程序) 5、键盘输入一个小写字母(a~z),转换成大写字母 显示:请输入一个小写字母(a~z): 转换后的大写字母是: 6、实现4字节无符号数加法程序,并显示结果,如99223344H + 第1页

99223344H = xxxxxxxxH 四、实验代码及结果 实验代码见代码附录 1.1程序运行结果 图1 无符号最大值结果截图 1.1 程序运行结果

图2 有符号最大值截图2.0 程序运行结果

图3 BCD码显示3.0 程序运行结果

图4 ASCII码显示4.0 程序运行结果

图5 移动次数显示5.0 程序运行结果

中国电信服务规范与标准

中国电信服务规范与标准 为进一步规范企业内部管理,不断提高电信服务质量和服务水平,中国电信集团公司依据信息产业部颁布的《电信服务标准(试行)》,特制定《中国电信集团公司电信服务标准》,以下是该标准的一些基本问题解答: 一、固定电话服务质量标准是什么? 答:1、紧急电话接入服务 1.1 定义: 紧急电话接入服务是指电信企业应向电话用户免费提供火警、匪警、医疗急救、交通事故报警等紧急电话的接入服务,免费紧急电话为119、110、120、122等。 1.2 服务标准: 保证通信畅通并免费向用户提供服务。 1.3 质量检查要求: 按规定对各局向的紧急电话119、110、120、122等进行测试。 2、电话装机、移机时限 2.1 定义:

电话装、移机时限是指自电信企业受理用户装、移机交费之日起,至装、移机通话所需要的时间(非局方原因除外)。 2.2 服务标准: 城镇一般用户电话装、移机时限≤28日,农村一般用户电话装、移机时限≤38日,电话装、移机及时率≥98%;电话装、移机平均时限≤15日。 大用户电话装、移机时限是一般用户电话装、移机时限的二分之一。 重要用户和电话集中放号以电信企业与该用户签订的协议为准。 2.3 计算(统计)方法: 装、移机时限=装、移机施工完毕并通话日期-电信企业受理用户装、移机交费日期 2.4 质量检查要求: 有定期检查电话装、移机制度; 对营业受理、配线配号、程控机房、测量、外线施工等依据每个流程环节的服务时限进行抽查。 3、电话复话时限

3.1 定义:电话复话时限是指自停机用户办理恢复开通手续、归属电信企业收到有关费用时起,至电话恢复开通所需要的时间。 3.2 服务标准: 电话复话时限≤24小时 3.3 计算(统计)方法: 电话复话时限(小时)=竣工时间-用户办理恢复开通手续归属电信企业收到有关费用时间 3.4 质量检查要求: 有定期检查制度: 对营业网点的受理单、营业系统、交换机房的用户数据等进行服务时限的抽查。 4、市话业务变更时限 4.1 定义: 市话业务变更时限是指用户办理更名、过户以及各种程控电话服务项目,自办理登记手续且结清帐务时起,至变更所需要的时间。 4.2 服务标准: 市话业务变更时限≤24小时

企业安全生产三项制度

石家庄大福来餐饮有限公司安全生产三项制度汇编 大福来安全管理小组 2010年10月18日 一.企业简介……………………………4页二.安全管理制度………………………5页 1.安全设备设施管理和检修维修制(5页) 2.安全生产管理机构职(6页) 3.安全生产会议管理制(7页) 4.安全生产奖惩和责任(8页) 5.安全生产教育培训和考核制度(9页) 6.安全生产逐级检查及事故隐患排查整改制度(10-11页) 7.岗位标准化操作制度(12页) 8.建设项目安全管理制度(13页) 9.劳动用品发放管理制(14页) 10.特种作业人员管理制(15-16页) 11.消防安全管理制度(17页) 12.用火用电和其它作业(18-19页) 13.职业卫生管理制度(20-21页) 三.安全操作规程………………22页 四.安全责任制度………………26页 1.安全生产责任制度(26页)

2.部门(负责人)安全生产职责(27页) 3.单位主管安全生产负责人职责(28页) 4.各班组(主管领班)安全生产职责(29页) 5.具体岗位安全生产职责(30-31页) 6.消防应急预案(32-35页) 7.主要负责人(法人)安全生产职责(36页) 企业简介 石家庄大福来餐饮有限公司位于石家庄市裕华东路和谈固南大街交叉口(裕华东路179号),营业面积1800平方米,我店主营火锅。电话:。 安全设备设施管理和检修维修制度 1、指定专人定期对下列设施设备进行检查维修:防火分隔及安全疏散设施;消防和消防给水设施;放烟、排烟设施;安全生产的电气、通讯设施;自动报警和喷水灭火系统; 2、发现问题及时上报,在规定的时间内维修完毕; 3、强化重点部位的设施设备管理检查,抓住重点,兼顾一般,确保设施设备完好有效; 4、定期检查设施设备是否安装放置到位,是否受到阻碍而影响使用。 安全生产管理机构职责 1、认真贯彻有关安全生产的方针政策,严格执行安全生产规章制度 2、具体组织实施本单位的安全生产宣传教育

汇编语言-课程设计1

) 汇编语言课程实验报告 实验名称 课程设计1 实验环境 硬件平台:Intel Core i5-3210M 操作系统:DOSBox in Windows 软件工具:Turbo C , Debug, MASM 实验内容 《 将实验7中的Power idea公司的数据按照下图所示的格式在屏幕上显示出来。 实验步骤 1.要完成这个实验,首先我们需要编写三个子程序。第一个子程序是可以显示字符串到屏 幕的程序,其汇编代码如下: ;名称:show_str

;功能:在屏幕的指定位置,用指定颜色,显示一个用0结尾的字符串 ;参数:(dh)=行号,(dl)=列号(取值范围0~80),(cl)=颜色,ds:si:该字符串的首地址 ;返回:显示在屏幕上 ¥ show_str: push ax push cx push dx push es push si push di mov ax,0b800h - mov es,ax mov al,160 mul dh add dl,dl mov dh,0 add ax,dx mov di,ax mov ah,cl . show_str_x: mov cl,ds:[si] mov ch,0 jcxz show_str_f mov al,cl mov es:[di],ax inc si inc di 【 inc di jmp show_str_x show_str_f: pop di pop si pop es pop dx pop cx } pop ax ret 2.第二个程序是将word型数据转换为字符串,这样我们才能调用第一个程序将其打印出

微机原理与汇编语言课程设计报告

西北师范大学 计算机科学与工程学院 微机原理与汇编语言 课程设计报告 设计题目:中断控制点阵显示与音乐模块姓名: 学号: 专业班级: 系所中心: 指导老师: 起讫时间: 设计地点: 2016年8月20日

摘要 使用8086汇编语言,在唐都TD-PITE实验箱上进行硬件连线,在计算机上采用与该实验箱配套的软件进行输入,观察实验结果。设计思路是利用在实验箱上i386内集成的两片8259芯片分别进行中断,通过实验箱上的两个脉冲开关发送信号到总线上开放的两个中断口,送入CPU内部的8259中。此时按下脉冲开关kk1+,第一个中断发生,在16*16点阵上循环滚动显示“西北师大汇编设计李泓毅”,若按下kk2+则第二个中断发生,执行音乐模块子程序,利用8254芯片开始响应预先编排好的音乐。 【关键词】级联中断;8259芯片;16*16点阵;8254芯片;SPK音乐模块;脉冲信号

目录 摘要 (2) 第一章课程设计 (2) 1.1 目的和任务 (2) 1.2 设计环境、设备与器材 (2) 第二章设计内容和方案 (3) 2.1 设计内容 (3) 2.2 设计方案 (3) 第三章课程设计相关原理简述 (3) 第四章设计实现 (4) 4.1 系统设计框架结构 (4) 4.2 系统硬件设计 (4) 4.3 系统软件设计 (6) 4.4 程序流程图 (6) 4.5 核心数据结构 (8) 4.6 关键代码片段分析 (10) 第五章设计验证 (10) 5.1 验证步骤及结果 (10) 5.2 数据分析 (10) 5.3 遇到的问题及解决 (11) 5.4 需要讨论的其它问题 (11) 5.5 结论 (11) 第六章设计总结 (12) 第七章本课程教学建议 (13) 第八章参考文献 (13) 第九章附录:源代码 (13) 第一章课程设计 1.1 目的和任务 使用8259芯片进行中断程序设计,在第一个中断中响应字模显示模块,在第二个中断中响应音乐发声模块。

《电信服务规范》

《电信服务规范》 电信服务规范 文号:信息产业部令第36号发布日期:2005-3-13 执行日期:2005-4-20 经中华人民共和国信息产业部第八次部务会议审议通过,现予发布,自2005 年4月20日起施行。 二??五年三月十三日 第一条为了提高电信服务的质量,维护电信用户的合法权利,保证电信服务和监管工作的系统化和规范化,依据《中华人民共和国电信条例》,制定本规范。 第二条本规范适用于在中华人民共和国境内依法经营电信业务的电信业务经营者提供电信服务的活动。 第三条本规范为电信业务经营者提供电信服务时应当达到的基本质量要求,是电信行业对社会公开的最低承诺,同时适用于单一电信业务网或多个电信业务网共同提供的电信业务。 电信业务经营者提供电信服务,应当符合本规范规定的服务质量指标和通信质量指标。 本规范所称服务质量指标,是指反映电信服务固有特性满足要求程度的,主要反映非技术因素的一组 参数。 本规范所称通信质量指标,是指反映通信准确性、有效性和安全性的,主要反映技术因素的一组参数。 第四条中华人民共和国信息产业部(以下简称信息产业部)组织制定全国的电信服务规范,监督检查电信服务规范在全国的实施。

各省、自治区、直辖市通信管理局(以下简称通信管理局)监督检查电信服务规范在本行政区域内的实施。 本规范中,信息产业部和通信管理局统称为电信管理机构。 第五条电信业务经营者可以制定本企业的企业服务标准,电信业务经营者制定的企业服务标准不得低于本规范。 第六条电信业务经营者应当采取有效措施,持续改进电信服务工作。 第七条电信业务经营者应建立健全服务质量管理体系,并按规定的时间、内容和方式向电信管理机构报告,同时向社会通报本企业服务质量状况。 发生重大通信阻断时,电信业务经营者应当按规定的要求和时限向电信管理机构报告。在事故处理过程中,电信业务经营者应对所有与事故有关的数据进行采集、记录和保存,相关数据和书面记录至少保存六个月。 第八条电信业务经营者提供电信服务时,应公布其业务种类、服务时限、资费标准和服务范围等内容,并报当地通信管理局备案。 由于电信业务经营者检修线路、设备搬迁、工程割接、网络及软件升级等可预见的原因,影响或可能影响用户使用的,应提前七十二小时通告所涉及的用户。影响用户的时间超过二十四小时或影响有特殊需求的用户使用时,应同时向当地通信管理局报告。 电信业务经营者停止经营某种业务时,应提前三十日通知所涉及用户,并妥善做好用户善后工作。 第九条电信业务经营者应当执行国家电信资费管理的有关规定,明码标价,并采取有效措施,为用户交费和查询费用提供方便。 第十条用户申请办理电信业务时,电信业务经营者应当向用户提供该项业务的说明。该说明应当包括该业务的业务功能、通达范围、业务取消方式、费用收取

汇编课程设计

燕山大学 汇编语言课程设计说明书 题目:计算机钢琴程序 交通灯控制系统 学院(系):信息科学与工程学院 年级专业: 10级计算机科学2班 学号: 100104010113 学生姓名:马强 学号: 100104010116 学生姓名:夏洋 指导教师:何海涛、邹晓红 完成日期: 2013年7月3日

目录 1.课程设计的目的和意义........................................................................................................... - 2 - 1.1课程设计目的................................................................................................................ - 2 - 1.2课程设计的意义............................................................................................................ - 2 - 2.题目一:计算机钢琴程序....................................................................................................... - 2 - 2.1系统的主要功能............................................................................................................ - 2 - 2.2总体设计方案................................................................................................................ - 2 - 2.2.1扬声器驱动方式................................................................................................. - 2 - 2.2.2延时原理............................................................................................................. - 3 - 2.2.3键盘控制发声程序............................................................................................. - 4 - 2.2.4设计总结............................................................................................................. - 5 - 2.3作品使用说明................................................................................................................ - 6 - 3.题目二:交通灯控制系统....................................................................................................... - 6 - 3.1系统的主要功能............................................................................................................ - 6 - 3.2 系统工作原理............................................................................................................... - 6 - 3.2.1 8259的工作原理................................................................................................ - 6 - 3.2.2 8255A的工作原理:...................................................................................... - 7 - 3.2.3 8253的工作原理:............................................................................................ - 7 - 3.3总体设计方案................................................................................................................ - 7 - 3.3.1程序流程图......................................................................................................... - 8 - 3.3.2接口电路图....................................................................................................... - 11 - 3.4交通灯的设计总结...................................................................................................... - 11 - 4.课程设计心得体会................................................................................................................. - 12 - 5.参考文献................................................................................................................................. - 12 - 6.附录:程序代码..................................................................................................................... - 12 - 6.1计算机钢琴程序代码.................................................................................................. - 12 - 6.2交通灯控制系统代码.................................................................................................. - 14 -

汇编语言课程设计报告——实现加减乘除四则运算的计算器

汇编语言课程设计报告 ( 2011 -- 2012 年度第 2 学期) 实现加减乘除四则运算的计算器 专业 计算机科学与技术 学生姓名 班级 学 号 指导教师 完成日期

目录 目录 (2) 1概述 (1) 1.1 设计目的 (1) 1.2 设计内容 (1) 2系统需求分析 (1) 2.1 系统目标 (1) 2.2 主体功能 (1) 2.3 开发环境 (1) 3 系统概要设计 (2) 3.1 系统的功能模块划分 (2) 3.2 系统流程图 (3) 4系统详细设计 (3) 5测试 (4) 5.1 测试方案 (4) 5.2 测试结果 (4) 6小结 (5) 参考文献 (6) 附录 (7) 附录源程序清单 (7)

实现加减乘除四则运算的计算器 1 概述 1.1 设计目的 本课程设计是在学完教学大纲规定的全部内容、完成所有实践环节的基础上,旨在深化学生学习的汇编语言课程基本知识,进一步掌握汇编语言程序设计方法,提高分析问题、解决问题的综合应用能力。 1.2 设计内容 能实现加、减、乘、除的计算;该程序接受的是16进制数;执行时,需要在文件名后直接跟上计算表达式,如在命令提示符下执行结果如下: c:\tasm>js 3+2 5 2 系统需求分析 2.1 系统目标 本次汇编语言课程设计的最终目的是要实现一个简单加减乘除四则运算的计算器,要求编写一个程序,每运行一次可执行程序,可以实现数的加减乘除四则运算。比如,十进制数的加减乘除四则运算。我们曾经学习过两个具体数字进行加减法运算,但是对于简单计算器用汇编语言实现难点在于这两个要做运算的数是未知的,是由自己调用中断输入到屏幕上并要用程序存储起来的数,然后才能对这两个数进行运算,而且做的是加法运算、减法运算乘法运算还是除法运算也未可知,为此我们还要判断用户所输入的运算是四则运算中的哪一个运算。此外,运算过程中的进位或是借位,选择用什么样的方式进行输出,如何实现清屏等也是要解决的问题。 2.2 主体功能 系统分析主要包括设计的功能分析和系统的流程,功能分析放在首位,每一个软件都要能满足一定的功能才有使用价值。根据功能需求来创建应用程序。 本设计的功能如下: 1、输入2个数,先判断是加减运算还是乘除运算,再进行计算 2、判断符号是否为运算符 3、回车为换行符 4、用十进制或十六进制输出运算结果 2.3 开发环境 TASM5.0集成环境

国企三项制度改革中职工思想问题与对策

国企三项制度改革中职工思想问题与对策 摘要改革已经成为现代企业生存发展的必经之路,但是随之而来的是职工思想问题。作者先对当前职工存在的主要思想问题进行阐述,然后对当前思想问题的特点进行分析,最后提出解决对策。 关键词三项制度改革职工思想问题推进改革 深化国有企业人事、劳动、分配制度改革,一直是国有企业改革和发展的重要内容,是调动职工积极性、转换企业经营机制的关键环节,是增强国有企业活力和竞争力的迫切需要。同时这又是一项复杂的系统工程,既涉及企业下一步发展,又关系到职工的切身利益。在改革过程中,职工的各种思想问题是一个不容忽视的问题,在很大程度上影响着改革的成败。因此,关注和解决好当前国企员工的思想问题,切实维护好员工队伍稳定,对于推进国企改革有积极作用。 一、当前职工存在的主要思想问题 改革已经成为现代企业生存发展的必经之路,但是随之而来的是职工思想问题,概括起来包括

以下几个方面: (一)心理矛盾 针对国企三项制度改革问题,大多数职工是支持的。企业发展得好,自身才能发展好。职工希望通过改革提高企业的经济效益和社会地位,也希望通过改革来实现自身价值。但职工又普遍存在矛盾心理,既期望改革,又害怕改革。他们期望通过改革去除企业存在的各种顽疾,但又舍不得“铁饭碗”,怕改革影响自己的利益。 (二)担心改革 大多数职工在改革时,基本上都存在这种心理现象:一是很多职工思想比较传统,认为改革存在风险性,不敢冒险,希望企业能在稳定中求发展,希望改革慢慢来,要多看慢走;二是部分职工对改革缺乏信心,认为企业的深化改革不会有实质性的变化,不仅浪费大量的钱财,也耗费人力和物力。 (三)害怕改革 对于深化改革,打破固有的管理模式和工作习惯,很多职工存在畏惧心理,思想上会出现落差。一是担心自己的职位和岗位会变化,担心自己的个人利益会受到损害;二是很多职工已经适应了目前的工作环境和工作节奏,过惯了“大锅饭”和平均主义的

电信服务合同范本(标准版)

签订日期: 编订:Foon Shi on设计编号:FS-HT-05018 电信服务合同(标准版)Telecom Service Contract 甲方: 乙方:

电信服务合同(标准版) i说明:本合同书适用于权利人明确其责任和义务的履行,阐明权利双方在期限内进 I I i行的事项,可用于电子版存档或实体印刷,使用时请详细阅读条款。 电信服务合同电信服务合同为维护电信和电信业务经营 者(以下简称本公司) 的合法权益,基于客户在本登记单中确认的服务项目,本公司将向客户提供电信业务的相关服务,双方本着自愿、平等的原则,达成协议如下: 、协议双方的权利与义务 1客户的权利与义务 (一)权利 (1 )依法使用通信自由和通信秘密受法律保护; (2)有权自主选择使用本公司已开办的电信业务; (3)有权对通信质量和服务质量进行监督和申诉; (二)义务 (1)应当在政府主管部门规定的时限内及时、足 编号 FS-HT-05018 额地交纳电信费用;

(2)申请办理电信业务须提供真实、无误的客户 资料,当客户资料变更时应在一周内办理客户资料变更手续。客户对填写的客户资料的正确性、完整性承担法律责任; (3)应使用国家批准入网并具有入网标志的用户 终端设备; (4)应配合本公司实施的电信业务服务变更和功 能调整; (5)管理使用本人的电信业务“业务密码”及用 户终端设备,如因使用不善或被他人使用所造成的损失,由客户自己承担责任; (6)办理过户手续时,新客户必须重新签定电信 业务服务协议。 2.本公司的权利和义务 (一)权利 (1)按照国家规定的电信资费标准收取各项费用, 保留在国家规定的资费政策范围内调整资费的权利; 编号 FS-HT-05018 (2)保留对电信业务的服务功能作出调整的权利, 以确保电信业务的服务质量;

企业内部深化内部三项制度改革方案

郑煤集团公司深化内部三项制度改革实施意见 (征求意见稿) 为认真贯彻落实省委、省政府深化国有企业改革的各项决策部署,进一步推进集团公司人事、劳动和分配制度(以下简称“三项制度”)改革,根据《郑煤集团公司全面深化改革工作总体方案》,制定本意见。 一、基本思路 紧紧围绕郑煤集团公司战略定位,按照产权制度改革和完善法人治理结构要求,全面深化内部“三项制度”改革,消除行政化管理,优化人力资源配置,引入竞争激励机制,推动集团公司改革解困,促进集团公司及所属企业持续健康发展。 二、改革目标 (一)人事制度改革。通过优化组织架构,推行岗位竞聘,完善选任机制等,到2016年底,集团公司管理人员比例控制在4%-6%。 (二)用工制度改革。通过用工机制改革,变革岗位设置,建立岗位合同管理制度等,到2016年底,集团公司在岗职工总人数控制在2.3万人以内。 (三)分配制度改革。通过强化人工成本管理,落实企业自主分配权,建立市场化工资分配和长效激励约束机制,进一步理顺内部收入分配关系。 三、改革内容 (一)优化组织架构,严格编制管理。

1.科学界定集团公司与出资企业功能定位,优化集团公司与出资企业组织架构,集团公司管理层级压缩到三级以内,实现扁平化管理。精减各级各类职能部门,减少管理层级,控制管理幅度,实现职能部门“大部制”。 2.集团公司按照总量控制、放权管理的原则,加强各级机构设置、编制定员宏观管理。集团公司全资子公司、分公司、控股子公司按照精干高效的原则,从生产经营实际出发,科学设置机构编制,负责具体实施。 3.凡涉及增加机构数量和编制定员事宜,各全资子公司、分公司报集团公司审批,控股子公司报集团公司备案,参股子公司由本公司董事会决定。集团公司根据生产经营工作需要,对不适应生产经营活动的机构和编制定员提出改变和撤销意见。 (二)改革人事制度,实现管理人员能上能下。 1.建立分类分层管理制度。坚持党管干部原则与完善公司法人治理结构相结合、组织选拔与市场化选聘相结合、依法管理与充分放权相结合,根据集团公司不同层级,实行选任制、委任制、聘任制不同选任方式。 (1)集团公司重点管理总部机关职能部门正职,全资子公司、分公司党政正职,控股子公司董事会、党委会、监事会成员和财务总监,委派到参股公司的股权代表、董事、监事,郑州煤电公司所属生产经营单位主要负责人。指导监督控股子公司党委会、董事会市场化选聘经理层成员。 (2)集团公司授权全资子公司、分公司管理本公司其他班子成员及内设机构中层及以下管理人员。 集团公司控股子公司重点管理本公司经理层成员、内设机构中层及以下管理人员。指导监督其所属控股子公司(三级)党委会、董事会市场化选聘经理层成员。 (3)集团公司全资子公司、分公司、控股子公司所属

汇编课程设计报告

汇编课程设计报告

学 号: 课程设计 题目打印水仙花数 学院计算机科学与技术 专业计算机科学与技术 班级 姓名 指导教师

武汉理工大学《汇编语言程序设计》课程设计 2012 年 6 月28 日 课程设计任务书 学生姓名:专业班级: 指导教师:工作单位:计算机科学与技术学院 题目: 打印水仙花数 初始条件: 理论:完成了《汇编语言程序设计》课程, 对微机系统结构和80系列指令系 统有了较深入的理解,已掌握了汇 编语言程序设计的基本方法和技 巧。 实践:完成了《汇编语言程序设计》的4 个实验,熟悉了汇编语言程序的设 计环境并掌握了汇编语言程序的 调试方法。 要求完成的主要任务:(包括课程设计工作量及其技术要求,以及说明书撰写等具体要求) 进一步理解和掌握较复杂程序的设计方 法,掌握子程序结构的设计和友好用户界 3

2.1简要分析 2.1.1原理说明 可以用标签来接收三位数,标签的好处在于可以限制输入的位数,并且通过实际输入位数可以直接进行一部分的异常处理。 将数存到标签后,因为是以ASCII码的形式存的,所以需要进行转换,将其变成十六进制数,转换后将数字存到申请的内存字中。在转换成十六进制数的过程中,可以对输入的数进行异常处理,判断是否输入有误。 在输出水仙花数时,设置一个计数器,从100开始循环判断,直到等于用户输入的数为止,依次判断是否为水仙花数,决定是否输出该数。 在输出时,分别取出水仙花数的个、十、百位数,转换成ASCII码再输出。 系统提示是否继续后,程序对用户输入的信息进行判断,若为y或Y则系统回到初始状态,若为n或N则退出系统,若为其他则提示输入错误并重新输入。 2.1.2程序流程图

三项制度改革实施方案

三项制度改革实施方案公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

三项制度改革实施方案? 三项制度改革事关企业的管理体制、经营机制、制度流程、队伍建设等方方面面,突显其艰难性和复杂性。但从我公司内部改革方面看,要立足于公司经营环境和管理现状,充分认识和考虑内部管理水平和发展不平衡及管理基础、企业文化差异等因素,系统思考、统筹谋划、分步推进,把深化三项制度改革作为推动企业发展和改革的必要路径,更是实现创新和融合的重要手段。以着眼发展,正向激励,解决问题,建机立制,有序实施。? 一、围绕抓管理,建机制。不断完善和健全与新的管控要求相适应的制度和标准体系,使人力资源体制机制与人才发展要求相适应,优化人力资源管理流程、全面提升员工素质,为实现公司战略目标服务和提供支撑保障。? 一是着力加快规范基层组织机构设置,推进“三定”实施工作;? 二是做好用工接续计划和人才建设规划,不断调整和优化用工策略,完善新、老厂之间人员合理流动和配置机制,新建电厂项目优先内部调剂和优化内部人力资源结构、老电厂输出人才和自然减员适量补充大学生调整人才素质结构、相关超编超员单位从严控制,确保“控制总量,盘活存量,优化结构”有步骤、有依据 三是加快配套制度建设,创新激励机制、深化约束机制、加强总部机关能力建设,推进管理、技术、技能三条职业通道,使各级员工在职业生涯规划上有定位,有方向,有奔头。? 二、围绕抓队伍,促发展。围绕公司发展战略,在人才优先发展、人才服务发展方面进行有效的开发。使人力资源能力素质与公司发展要求相适应,使员工职业发展意愿和公司发展需求相匹配,促进人才建设,全面推开“模块化”培训和持证上岗工作,以建设三支人才队伍为中心,着力建设“双师型”人才队伍为重点,加强干部队伍建设为关键,顺畅员工职业发展通道,打造一支高素质的员工队伍。? 一是重点提升领导干部和后备人才的责任意识和能力素质,设计专题培养方案和计划;? 二是提升专家及技术人才的创新意识和引领作用,采取课题攻关、导师制等方式,促进技术人才的成长和充分发挥影响力和带动力;? 三是提升技能人才的一岗多能和应用能力,通过模块化培训、持证上岗、师徒结对、岗位练兵等有效方式强化培养。? 三、围绕推转型,促提升。立足公司发展目标,协同专项管理提升,不断丰富和创新人力资源管理手段和方法,推进人力资源管理转型,促进人力资源优势向人才优势转化,人力资源管理具备较强价值创造力和可持续发展能力一是重点创新人才选拔任用形式,鼓励和支持基层缺员岗位和管理人员竞争性选拔;? 二是创新人才流动配置机制,推进各单位之间、总部和基层单位之间的人员交流,鼓励优秀人才到偏远地区挂职锻炼。同时加强技术、技能人才的内部流动和优化配置,以老带新,以高促低;? 三是创新人才薪酬激励手段,完善工资总额、经营者年薪、员工绩效三者有机结合的管控机制,优化安全生产、发电量等单项奖分配办法,优化各层级员工收入比例关系。?四、围绕抓基础,求实效。在加强公司管理、文化、思

中国电信营业厅服务规范与基础管理指导手册

中国电信营业厅服务规范与基础管理 指导手册 中国电信集团公司 2007年4月 前言 随着电信市场竞争的曰益激烈,营业厅作为企业与客户沟通的桥梁,企业形象宣传的重要窗ロ,在宣传企业、客户、业务品牌的形象,提升客户感知,树立竞争优势,扩展客户数量,増加企业收入等方面的作用越来越明显。为强化中国电信“用户至上、用心服务”的服务理念,完善营业厅的基础管理,树立中国电信优质服务的形象,提升营业厅销售服务执行能力,集团公司组织编写了《中国电信营业厅服务规范与基础管理指导手册》。各省级电信公司可参照手册内容,结合本地实际,进ー步细化对自有营业厅、合作营业厅和代理服务点的服务规范和管理要求,认真组织实施。 本手册依据信息产业部《电信服务规范》、《中华人民共和国电信条例》的相关规定,结合中国电信企业发展战略、市场竞争环境、满足客户差异化需求、提高客户忠诚度等方面的需要,对《中国电信营业服务规范(2005 )》(中国电信[2005] 538号)中有关营业厅的相关服务标准进行了补充和完善,并增加了营业厅基础管理等内容。 本手册共有六部分,第一部分是销售服务内容与要求;第二部分是服务规范; 第三部分是销售活动执行;第四、五部分是现场管理与后台管理等基础管理要求; 第六部分是团队文化建设。 参加本手册编写的成员有:广州电信分公司刘洪彦、深圳电信分公司徕卫华、武汉电信分公司万军红、徐州电信分公司徐玮、温州电信分公司张恺翔、泉州电信分公司许凌峰、北京研究院王红蕾、陈炜,同时还得到了安徽省电信公司张雷等同志的大力支持,在此表示衷心感谢! 中国电信集团公司市场部 ニ00七年四月

目录 前言------------------------------------------------------------- 1胃一部分 _服务随与要求------------------------------------------- 4胃一章迎#服务 (4) 第二章流动咨询服务 (5) 胃三章?定錢服务 (8) 测章演示体验服务 (9) 第五章综合业务受理 (10) 第六章客户保持 (13) 第八章品牌客户服务 (15) 第九章投诉处理 (15) 第十章终端销售服务(含电信卡) (17) 針一章信'良处理 (18) 第十二章培训师 (18) 第十三章质检 (19) mmm................................................ 2〇第十五章厅经理 (20) t部分服务规& --------------------------------------------------- 26 第一章服务总则 (26) 第一节服务原则. (26) 第二节服务标准 (26) 第二章服务形象规范 (27) 第一节仪容规范. (27) 第二节着装规范 (28)

企业“三项制度”参考目录及内容

安全生产三项制度 第一部分安全生产责任制 1.法人代表安全生产承诺职责 (3) 2.主管安全生产工作负责人职责 (3) 3.主要负责人安全生产职责 (5) 4.班组长安全生产职责 (5) 5.从业人员安全生产职责 (6) 6.生产经营单位安全生产职责 (7) 7.安全生产管理机构职责 (8) 8.领导班子其他负责人安全职责 (8) 9.中层部门安全职责 (8) 10.安全管理人员安全生产职责 (9) 11.部门负责人安全生产职责 (9) 12.班组安全生产职责 (10) 13.各部门和人员安全生产职责 (10) 14.各岗位安全生产职责 (11) 15.安全生产部安全生产职责 (11) 16.办公室安全生产职责 (12) 17.生产部安全生产职责 (12) 18.财务部安全生产职责 (13) 第二部分安全生产管理制度 1.安全生产检查制度 (17) 2.安全教育培训考核制度 (18) 3.职业卫生管理制度 (19) 4.重大危险源监控和重大隐患整改制度 (21) 5.安全设备管理和检修、维修制度 (21) 6.生产安全事故报告和调查处理制度 (22) 7.安全生产奖惩和责任追究制度 (23) 8.安全生产档案管理制度 (24) 9.安全生产责任制度 (25) 10.安全生产投入保障制度 (26) 11.消防安全管理制度 (26) 12.劳动防护用品发放和管理制度 (27) 13.其他保障安全生产的规章制度 (27) 14.安全逐级监察及事故隐患排查、整改制度 (28) 15.安全生产会议管理制度 (29) 16.特种作业人员管理制度 (31)

17.具有较大危险、危害因素的生产经营场所安全管理制度33 18. 建设项目安全管理制度 (33) 19.岗位标准化操作制度 (34) 20.安全生产责任保证金制度 (34) 21.安全生产主管副职持证上岗制度 (35) 22.安全技术措施管理制度 (36) 第三部分安全生产操作规程 1.机加工车间安全操作规程 (39) 2.锅炉安全操作规程 (41) 3.钳工操作规程 (42) 4.钳工(维修、装配)操作规程 (42) 5.剪板机及折弯机安全操作规程 (44) 6.行车安全操作规程 (45) 7.钻床安全操作规程 (46) 8.数控车床安全操作规程 (47) 9.砂轮机安全操作规程 (48) 10.冲床安全操作规程 (49) 11.钢筋切断机安全操作规程 (50) 12.食堂安全操作规程 (51) 13.维修电工安全技术操作规程 (52) 14.发电机安全操作规程 (55) 15.天车安全操作规程 (56) 16.切割机安全操作规程 (57) 17.电气焊工安全技术操作规程 (58) 第四部分应急救援预案 1.应急救援预案 (62) 2.消防灭火预案 (66) 3.治安防范预案 (71) 4.防汛预案 (74) 第一部分安全生产责任制 1、法人代表安全生产承诺职责 1、负责企业的管理工作,把安全生产工作列入重要议事日程,与生产工作同计划、同布置、同检查、同总结,同评比、同奖惩。 2、贯彻执行《中华人民共和国安全生产法》等有关法律法规,认真执行各项安全生产的法律法规和安全标准。

(新)汇编语言课程设计四则运算

计算机与信息工程学院《汇编语言》课程设计四则运算器的设计 专业:计算机科学与技术 班级:控制11-2班 姓名: 倪天天 学号:2011025745 指导教师:郝维来 2013年6月28日

摘要 计算器是最简单的计算工具,简单计算器具有加、减、乘、除四项运算功能。想要用汇编语言实现简单的计算器,就必须通过对数据存储,寄存器的使用,加减乘除相关指令以及模块的调用等汇编语言知识进行运用,以实现一个基本功能完善,界面友好,操作简便易行的计算器。用汇编语言实现简单计算器还涉及到输入输出模块的设计,加减乘除运算的判断以及退出程序的判断的设计。通过对各种指令的合理使用,设计各个功能模块。当实现各个程序模块后,通过程序的调用最终实现一个简单的计算器。 关键词:计算器,汇编语言,四则运算,功能模块

Abstract Calculator is the easiest calculation tools, a simple calculator with addition, subtraction, multiplication, division four arithmetic functions. Want to use assembly language to achieve a simple calculator, you must pass on the data storage, register usage, addition, subtraction, and related instructions such as assembly language module calls the use of knowledge in order to achieve a basic functional, user-friendly, easy to operate easy calculator. Using assembly language to achieve a simple calculator also involves the design of input and output modules, the judgment of arithmetic operations and exit the program to judge design. Through the rational use of various commands, design various functional modules. When implementing various program modules, through a call to the ultimate realization of the program a simple calculator. Keyword:Calculator, assembly language, four arithmetic, functional modules

相关主题
文本预览
相关文档 最新文档
