第二节附录A.2 造价信息调整价格差额

A.2造价信息调整价格差额

[概述] 本节规定了用造价信息调整合同价款的方法。

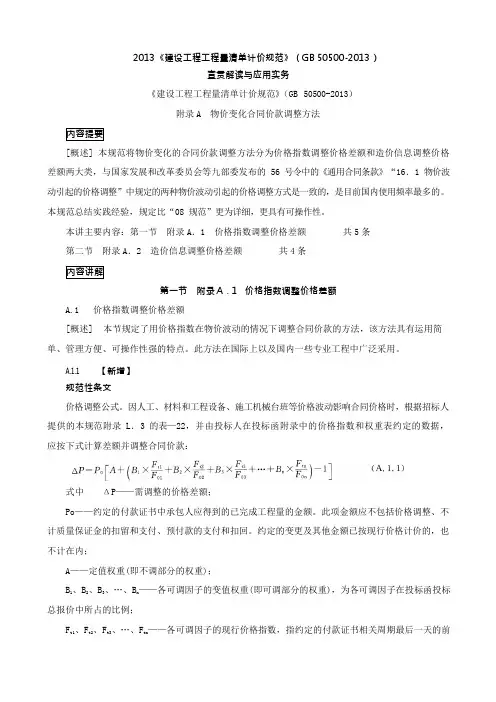

A.2.1【新增】

规范性条文

施工期内,因人工、材料、工程设备、机械台班价格波动影响合同价格时,人工、机械使用费按照国家或省、自治区、直辖市建设行政管理部门、行业建设管理部门或其授权的工程造价管理机构发布的人工成本信息、机械台班单价或机械使用费系数进行调整;需要进行价格调整的材料,其单价和采购数应由发包人复核,发包人确认需调整的材料单价及数量,作为调整合同价款差额的依据。

[要点说明] 本条规定了工、料、机价格变化的调整事项。

A.2.2【新增】

规范性条文

人工单价发生变化且符合本规范第 3.4.2 条第 2 款规定的条件时,发承包双方应按省级或行业

建设主管部门或其授权的工程造价管理机构发布的人工成本文件调整合同价款。

[要点说明] 本条规定了人工单价发生变化的调整事项。

人工成本的调整,目前主要采用对定额人工费出台调整系数(指数)的方式,同时对计日工出台单价的形式,需要指出的是,人工费的调整也应以调整文件的时间为界限进行。

[示例]

××工程在施工期间,省工程造价管理机构发布了人工费调整 10%的文件,适用时间为××年× 月×日,该工程本期完成合同价款 1576893.50 元,其中人工费 283840.83 元,与定额人工费持平,本期人工费应否调增,调增多少?

[解析] 283840.83×10%=28384.08(元)

A.2.3【新增】

规范性条文

材料、工程设备价格变化按照发包人提供的本规范附录 L.2 的表—21,由发承包双方约定的风险范围按下列规定调整合同价款:

1承包人投标报价中材料单价低于基准单价:施工期间材料单价涨幅以基准单价为基础超过合同约定的风险幅度值,或材料单价跌幅以投标报价为基础超过合同约定的风险幅度值时,其超过部分按实调整。

2承包人投标报价中材料单价高于基准单价:施工期间材料单价跌幅以基准单价为基础超过合同约定的风险幅度值,或材料单价涨幅以投标报价为基础超过合同约定的风险幅度值时,其超过部分

按实调整。

3承包人投标报价中材料单价等于基准单价:施工期间材料单价涨、跌幅以基准单价为基础超过合同约定的风险幅度值时,其超过部分按实调整。

4承包人应在采购材料前将采购数量和新的材料单价报送发包人核对,确认用于本合同工程时,发包人应确认采购材料的数量和单价。发包人在收到承包人报送的确认资料后 3 个工作日不予答复的视为已经认可,作为调整合同价款的依据。如果承包人未报经发包人核对即自行采购材料,再报发包人确认调整合同价款的,如发包人不同意,则不作调整。

[要点说明] 本条规定了材料、工程设备价格变化的调整原则。

[示例] 某工程采用预拌混凝土由承包人提供,所需品种见下表,在施工期间,在采购预拌混凝土时,其单价分别为C20:327 元/m3,C25:335 元/m3;C30:345 元/m3,合同约定的材料单价如何调整?

承包人提供主要材料和工程设备一览表

(适用造价信息差额调整法)

工程名称:××中学教学楼工程标段:第1 页共1 页

[解析]

1.C20:327÷310-1=5.48%

投标单价低于基准价,按基准价算,已超过约定的风险系数,应予调整:

308+310×0.48%=308+1.488=309.49(元)

2.C25:335÷325-1=3.08%

投标单价高于基准价,按报价算,未超过约定的风险系数,不予调整;

3.C30:345÷340-1=1.47%

投标价等于基准价,以基准价算,未超过约定的风险系数,不予调整。

A.2.4【新增】

规范性条文

施工机械台班单价或施工机械使用费发生变化超过省级或行业建设主管部门或其授权的工程造

价管理机构规定的范围时,按其规定调整合同价款。

[要点说明] 本条规定了施工机械台班单价或施工机械使用费的调整事项。

建设工程量清单计价规范2013版

建设工程量清单计价规范(2013版)

————————————————————————————————作者:————————————————————————————————日期: 2

2013工程量清单计价规范 1 总则 1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。 1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。 1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。 1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。 1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。 1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。 1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。 2 术语 2.0.1 工程量清单 载明建设工程分部分项工程项目、措施项目、其他项目的名称和相

应数量以及规费、税金项目等内容的明细清单。 2.0.2 招标工程量清单 招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。 2.0.3 已标价工程量清单 构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。 2.0.4 分部分项工程 分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。 2.0.5 措施项目 为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。 2.0.6 项目编码 分部分项工程和措施项目清单名称的阿拉伯数字标识。 2.0.7 项目特征 构成分部分项工程项目、措施项目自身价值的本质特征。 2.0.8 综合单价

关于明确建设工程材料价格风险控制及价差调整计算方法的通知(通建价[2015]11号)

关于明确建设工程材料价格风险控制及价差调整计算方法的通知(发稿时间:2015-5-19 15:02:15 阅读次数:78) 通建价[2015]11号 关于明确建设工程材料价格风险控制及价差调整 计算方法的通知 各有关单位: 为规范工程造价计价行为,合理确定和有效控制工程造价,维护建设工程发承包双方的合法权益,同时为保障发承包双方工程竣工结算工作的顺利进行,现对我市建设工程材料价格风险控制及价差调整计算方法明确如下: 一、招标文件、施工合同必须明确计价中的风险内容及其范围,不得采用无限风险、所有风险或类似语句规定计价中的风险内容及其范围。由于工程材料价格波动影响合同价款的,应由发承包双方合理分摊。 二、发承包双方应在招标文件及施工合同中明确约定工程计价中的材料价格风险范围、控制和处理原则。发承包双方应当在施工合同中约定以下内容: 1.工程中主要建筑材料包含的材料范围 主要建筑材料是指用量较大、占工程造价比重较高的常用

材料,其价格波动对工程造价影响明显,其余为非主要建筑材料。 发承包双方应在招标文件及合同中明确主要建筑材料的种类、名称等,例如钢筋、型材、商品砼、预拌砂浆、水泥、黄砂、碎石、砌块、混凝土制品、电线、电缆、沥青、石材、铝合金型材、玻璃、各类管材、沥青混凝土、水泥稳定碎石等。 如发承包双方无约定时,是否为主要建筑材料应按照单位工程投标文件中材料费占单位工程费的百分比来划分,材料费占单位工程费5%以上的各类材料为主要建筑材料,5%以下的各类材料为非主要材料。 2.承包方的投标价格中包含的主要建筑材料价格风险的幅度; 3.当主要建筑材料的价格波动超过投标价格中的风险幅度时的材料价格调整办法; 4.主要建筑材料数量的取定。 三、签订固定价格合同的建设工程在施工期间内,因建筑材料价格波动影响合同价格,在办理工程竣工结算时,材料价格风险调整计算方法应按合同约定进行,合同没有约定或约定不明确的,应按如下办法进行结算。 1.主要建筑材料费用占单位工程费用的比值a确定方法:

工程材料价格调整办法

工程材料价格调整办法 一、工期为六个月以内的政府投资建设工程项目材料价格原则上不作调整。施工企业在投标报价中,应认真考虑建筑材料价格风险因素,及时采集和掌握建筑材料市场价格信息,增强建筑材料价格风险防范意识和预测能力,招标人在招标文件中应予以明确。 二、工期为六个月以上的政府投资建设工程项目,在施工期间,主要建筑材料价格涨落所发生的价差,工程发承包双方应本着实事求是、公平合理、共担风险的原则进行调整。 三、主要建筑材料调价项目:钢材(钢制品)、水泥、砼制品(商品混凝土)、电线、电缆、沥青、柴油、人工费。 四、主要建筑材料价格调整办法 (一)材料价格调整事项需在招标文件及施工合同中明确约定。 (二)招标人在招标文件中明确可以调整材料价格的材料名称、规格、型号、及各方承担风险范围、幅度和调整办法,并依据同期《工程造价信息》发布的材料价格信息确定投标报价的基准价格,在招标文件中发布。 (三)可调材料价格波动风险幅度约定为基准价的±5%。对比材料采购当期《工程造价信息》发布的材料价格信息: 从工程投标截止日到工程竣工期间波动幅度在基准价±5%以内的材料价格不作调整。 可调材料采购当期信息价上涨超过基准价5%的,调整超过基准价5%以上的价差(如报价高于基准价的,高于部分应作扣除,最多

扣到不调为止)。 可调材料采购当期信息价下跌超过基准价5%的,调整超过基准价5%以外的价差(如报价低于基准价的,低于部分应作扣除,最多扣到不调为止)。 (四)施工期内,承包人采购主要材料的数量及日期应通过监理审核,确认用于本合同工程后报发包人审批,以此作为材料价格调整的依据。 对于已实施或正在实施的,且无法核定材料采购数量及日期的工程项目材料价格调整办法是:依据投标有效期当月《工程造价信息》发布的材料价格信息确定可调材料的基准价格,测算施工期内各月材料信息价的平均增减幅度,如测算幅度超过基准价的±5%,调整超过基准价±5%的部分,调增调减的办法同第3条。 (五)施工合同约定采用固定价格并已计取相应包干风险费用的,不宜调整合同价格。但在施工期间,遇材料价格波动较大,而导致整个工程的差价超出包干风险费用的50%时,则在扣除风险费用后,按本办法执行。 (六)因发包人原因造成工期延误的,延误期间发生的材料价格上涨可按本办法调整;因承包人原因造成工期延误的,延误期间发生的材料价格上涨差额由承包人承担。 (七)人工费调整参照相关职能部门出台的政策性文件执行。 五、严格实行工程量清单招标。招标文件中评标办法的制定及投标报价的评审须严格按照《湖北省建设工程工程量清单招标投标报价

工程量清单计价规范(2013)

1 总则 1.0.1 为规范房屋建筑与装饰工程造价计量行为,统一房屋建筑与装饰工程工程量计算规则、工程量清单的编制方法,制定本规范。 1.0.2 本规范适用于工业与民用的房屋建筑与装饰工程发承包及实施阶段计价活动中的工程计量和工程量清单编制。 1.0.3房屋建筑与装饰工程计价,必须按本规范规定的工程量计算规则进行工程计量。 1.0.4 房屋建筑与装饰工程计量活动,除应遵守本规范外,尚应符合国家现行有关标准的规定。 2 术语 2.0.1 工程量计算Measurement of quantities 指建设工程项目以工程设计图纸、施工组织设计或施工方案及有关技术经济文件,按照相关工程国家标准的计算规则、计量单位等规定,进行工程数量的计算活动,在工程建设中简称工程计量。 2.0.2 房屋建筑Building construction 在固定地点,为使用者或占用物提供庇护覆盖进行生活、生产或其他活动的实体,可分为工业建筑与民用建筑。 2.0.3 工业建筑Industrial construction 提供生产用的各种建筑物,如车间、厂区建筑、动力站、与厂房相连的生活间、厂区内的库房和运输设施等。 2.0.4 民用建筑Civil construction 非生产性的居住建筑和公共建筑,如住宅、办公楼、幼儿园、学校、食堂、影剧院、商店、体育馆、旅馆、医院、展览馆等。 2 术语 2.0.1 工程量计算Measurement of quantities 指建设工程项目以工程设计图纸、施工组织设计或施工方案及有关技术经济文件,按照相关工程国家标准的计算规则、计量单位等规定,进行工程数量的计算活动,在工程建设中简称工程计量。 2.0.2 房屋建筑Building construction 在固定地点,为使用者或占用物提供庇护覆盖进行生活、生产或其他活动的实体,可分为工业建筑与民用建筑。 2.0.3 工业建筑Industrial construction 提供生产用的各种建筑物,如车间、厂区建筑、动力站、与厂房相连的生活间、厂区内的库房和运输设施等。 2.0.4 民用建筑Civil construction 非生产性的居住建筑和公共建筑,如住宅、办公楼、幼儿园、学校、食堂、影剧院、

工程合同价款调整方法

工程合同价款调整方法 发承包双方按照合同约定调整合同价款的若干事项,大致包括五大类: 一、法规变化类:主要包括法律法规变化事件。 二、工程变更类:主要包括工程变更、项目特征不符、工程量清单缺项、工程量偏差、计日工等事件。 三、物价变化类:主要包括物价波动、暂估价事件。 四、工程索赔类:主要包括不可抗力、提前竣工(赶工补偿)、误期赔偿、索赔等事件. 五、其他类:主要包括现场签证以及发承包双方约定的其他调整事项。 经发承包双方确认调整的合同价款,作为追加(减)合同价款,应及工程进度款或结算款同期支付。 一、法规变化类合同价款调整事项 因国家法律、法规、规章和政策发生变化影响合同价款的风险,发承包双方应在合同中约定由发包人承担.点击?工程资料免费下载 (一)基准日的确定 对于实行招标的建设工程,一般以施工招标文件中规定的提交投标文件的截止时间前的第28天作为基准日;对于不实行招标的建设工程,一般以建设工程施工合同签订前的第28天作为基准日。 (二)合同价款的调整方法 施工合同履行期间,国家颁布的法律、法规、规章和有关政策在合同工程基准日之后发生变化,且因执行相应的法律、法规、规章和政策引起工程造价发生增减变化的,合同双方当事人应当依据法律、法规、

规章和有关政策的规定调整合同价款。但是,有关价格的变化已经包含在物价波动事件的调价公式中,则不再予以考虑。 (三)工期延误期间的特殊处理 如果由于承包人的原因导致的工期延误,在工程延误期间国家的法律、行政法规和相关政策发生变化引起工程造价变化的,造成合同价款增加的,合同价款予调整;造成合同价款减少的,合同价款予以调整。(不利于承包人)予以调整。(不利于承包人) 二、工程变更类合同价款调整事项 (一)工程变更 1、工程变更的范围 工程变更的范围和内容包括: (1)增加或减少合同中任何工作,或追加额外的工作; (2)取消合同中任何工作,但转由他人实施的工作除外; (3)改变合同中任何工作的质量标准或其他特性; (4)改变合同工程的基线、标高、位置和尺寸; (5)改变工程的时间安排或实施顺序. 2、工程变更的价款调整方法 (1)分部分项工程费的调整。 ①已标价工程量清单中有适用于变更工程项目的,且工程变更导致的该清单项目的工程数量变化不足15%时变化不足15%时,采用该项目的单价. ②已标价工程量清单中没有适用、但有类似于变更工程项目的,可在合理范围内参照类似项目的单价或总价调整。 ③已标价工程量清单中没有适用也没有类似于变更工程项目的,由承包人根据变更工程资料、计量规则和计价办法、工程造价管理机构发布的信息(参考)价格和承包人报价浮动率,提出变更工程项目的单价或总价单价或总价,报发包人确认后调整。承包人报价浮动率可按下列公式计算:

工程合同价款调整5种处理方法

工程合同价款调整5种处理方法

如果由于承包人的原因导致的工期延误,在工程延误期间国家的法律、行政法规和相关政策发生变化引起工程造价变化的,造成合同价款增加的,合同价款予调整;造成合同价款减少的,合同价款予以调整。(不利于承包人)予以调整。(不利于承包人)

承包人报价浮动率,提出变更工程项目的单价或总价单价或总价,报发包人确认后调整。承包人报价浮动率可按下列公式计算: a.实行招标的工程:承包人报价浮动率L=(1-中标价/招标控制价)×100%b.不实行招标的工程:承包人报价浮动率L=(1-报价值/施工图预算)×100%注:上述公式中的中标价、招标控制价或报价值、施工图预算,均不含安全文明施工费。 ④已标价工程量清单中没有适用也没有类似于变更工程项目,且工程造价管理机构发布的信息(参考)价格缺价的,由承包人根据变更工程资料、计量规则、计价办法和通过市场调查等取得的有合法依据的市场价格提出市场价格提出变更工程项目的单价或总价,报发包人确认后调整。 (2)措施项目费的调整。 工程变更引起措施项目发生变化的,承包人提出调整措施项目费的,应事先将拟实施的方案事先将拟实施的方案提交发包人确认,并详细说明与原方案措施项目相比的变化情况。应按照下列规定调整措施项目费: ①安全文明施工费,按照实际发生变化的措施项目调整,不得浮动。 ②采用单价计算的措施项目费,按照实际发生变化的措施项目按前述分部分项工程费的调整方法确定单价。 ③按总价(或系数)计算的措施项目费,除安全文明施工费外,按照实际发生变化的措施项目调整,但应考虑承包人报价浮动因素考虑承包人报价浮动因素,即调整金额按照实际调整金额乘以承包人报价浮动率(L)计算。如果承包人未事先将拟实施的方案提交给发包人确认,则视为工程变更不引起措施项目费的调整或承包人放弃调整措施项目费的权利。

《上海建设工程造价信息》网上查询功能介绍

《上海建设工程造价信息》网上查询功能介绍 根据本市建筑建材管理体制改革总体要求,自2006年12月起, 原由上海市建筑建材业市场管理总站编制的《上海建设工程造价与交易信息》(月刊)内部会员刊物中造价信息,改为在上海建筑建材业网(https://www.doczj.com/doc/4b17260443.html, )上发布。为便于网上查询,我们编写《上海建设工程造价信息》网上查询功能介绍,供参考使用。主要功能及操作步骤如下: 一、上网查询: 1、用户登入“上海市建筑建材业网站”(https://www.doczj.com/doc/4b17260443.html, ); 2、单击[专题专栏]中的标准定额,如图1所示; 督上海建抗連斜业■ ■让匱巧?瑰Internet E EP I IVE cf 图1 3、单击标准定额标题栏中造价信息,如图2所示;

包上肉进猊建制业——标殖疋0! - licros?£t Internet Ei^lorer ◎ 着含快卷 ■■关于故好呑节期问解决程谡蟲戍舷工涯St 和农民工工蜒工住的紧寻IB 知碓市请[EQQD5T 号】 2Q07-0Z- r| < ±] L kttp ://www. ci &c.富h_ cn/ncfwsd 政策法規 网上咨询 > 文件②赭迫看? 删工具⑴務肋?| _口。亢年十二月主要洼说材科厅洛 2Q0T-DL-L6 二OO 此年十一月主要逹疏材料厅惰 200&^12-13 2006-11-01 2006-0B-2S 吐陶市建球智能化累規设番安装工程预算刘期通布芻施 2006-08-24 Lt 海市淫设工程谕榕与捋数P ittSIKn 200&-06-^01 200&-DB-07 2006-DB-07 打业动龙I 越拡法规|定匿莒裡I I 诒析信且 上飾 比园林绿优工理养护维蜂费用计鄧 培训敎材近期通过审定 紅每币連班和装怖工程硕程足眼<2COOn 轻集初混給土爭孔墻按*凰瓏... 上诲■預? 11业 门 户厨站 £上海市 Si 這吏通工程預宜定颐P 巴出版逅行 <±海市執适交通工建预豐定蹦发行谢a | tfctt (B )|呈1 http :丿/缰叭? ui ou. 除 收缺 0^ -O T 0 ? ,.1J

2013新清单计价规范(word打印版)

2013工程量清单计价规范

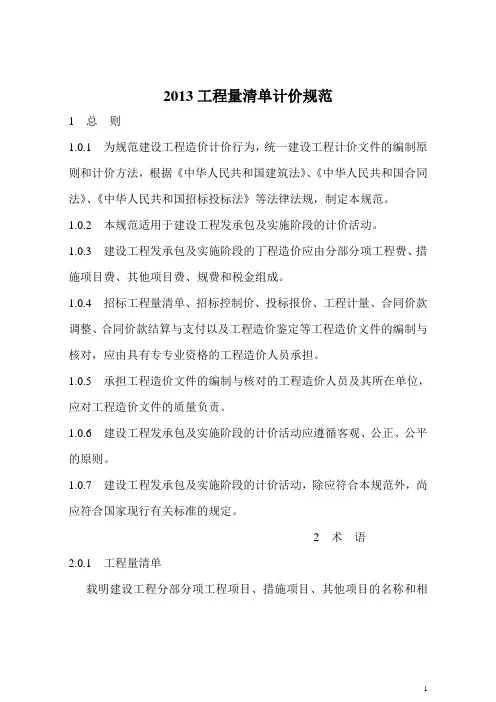

1 总则 1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。 1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。 1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。 1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。 1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。 1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。 1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。

2 术语 2.0.1 工程量清单 载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。 2.0.2 招标工程量清单 招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。 2.0.3 已标价工程量清单 构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。 2.0.4 分部分项工程 分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。 2.0.5 措施项目 为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。 2.0.6 项目编码 分部分项工程和措施项目清单名称的阿拉伯数字标识。 2.0.7 项目特征 构成分部分项工程项目、措施项目自身价值的本质特征。 2.0.8 综合单价 完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管

2013版《建设工程工程量清单计价规范》及9本计算规范

2013版《建设工程工程量清单计价规范》及9本计算规范宣贯学习测试卷 一、填空题。 1、2013版《建设工程工程量清单计价规范》及9本计算规范中的9本计算规范包括的相关专业为:(房屋建筑与装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、矿山工程、构筑物工程、城市轨道交通工程、爆破工程工程量计算规范)。 2、2013版《建设工程工程量清单计价规范》及9本计算规范实施时间为(2013年7月1日)。 3、2013版规范的规费中取消了(工程定额测定费)和(危险作业意外伤害保险),新增了(生育保险费)和(工伤保险费),将社会保障费更名为(社会保险费)。 4、关于土壤及岩石分类,取消了原08规范中(表A.2.4土质鉴别表),按国家标准(《工程岩体分级标准》GB50218-94)、(《岩土工程勘察规范》GB50021-2001)重新定义。 5、发承包双方应在合同中约定市场物价波动的调整,材料价格的风险宜控制在(5%以内),施工机械使用费的风险可控制在(10%以内)。 6、如招标人委托工程造价咨询人编制招标工程量清单,其准确性和完整性应由(招标人)承担。 7、暂列金额一般可按分部分项工程费和措施项目费的( 10%~15%)为参考。

8、招标人应在发布招标文件时公布招标控制价,同时应将招标控制价及有关资料报送工程所在地或有该工程管辖权的(行业管理部门工程造价管理机构)备查。 9、实行(工程量清单计价的工程),应采用单价合同;(建设规模较小、技术难度较低、工期较短、且施工图设计已审查批准的建设工程)可采用总价合同;(紧急抢险、救灾以及施工技术特别复杂的建设工程)可采用成本加酬金合同。 10、工程量偏差超过(15%)时,综合单价可调整。 11、在工程计价中,对(合同价款)发生争议事项的,由工程造价管理机构负责解释。 12、工程造价咨询人应在收到工程造价司法鉴定资料后(10天内),根据(自身专业能力和证据资料)判断能否胜任该项委托,如不能,应(辞去该项委托)。 13、沟槽、基坑、一般土方的划分为:(底宽≤7m且底长>3 倍底宽)为沟槽;(底长≤3倍底宽且底面积≤150m2)为基坑;超出上述范围则为(一般土方)。 14、因工作面和放坡增加的工程量是否并入各土方工程量中,应按(各省、自治区、直辖市或行业建设主管部门的规定实施),如并入各土方工程量中,办理工程结算时,按(经发包人认可的施工组织设计规定计算),编制工程量清单时,可按(放破系数表、基础施工所需工作面宽度计算表、管沟施工每侧所需工作面宽度计算表)。

武汉建设工程造价信息网

武汉建设工程造价信息网 2011年第5期武汉地区主要建材市场价格变化动态及 浅析 东莞网站建设一、武汉地区主要建材市场价格总体走势浅析受宏观经济形势变化、原材料价格变化、人工成本及运输费增加等综合因素的影响,近期武汉地区建筑材料市场价格总体呈现上涨的走势。其中,水泥、商品砼、成品油、沥青及沥青混凝土市场价格呈现大幅上涨的态势;建筑钢材及制品、钢纤维、预拌砂浆、复合管材及园林苗木市场价格小幅上涨;铸铁、铜、铝、锌材及电线电缆等材料价格走势趋于稳定。 二、武汉地区主要建材市场价格具体变化动态 1、近期武汉地区水泥市场价格呈现大幅上涨的趋势,本期 水泥市场信息预算价平均每吨上调25元左右。 2、由于近期水泥市场价格大幅上涨,砂、石料以及粉煤灰 等原材料价格以及人工成本都有不同程度的上涨,导致商品砼生产成本大幅增加,由此引起武汉地区商品砼市场价格大幅上涨,本期商品砼市场指导价格平均每立方上调20元。3、近期由于原材料沥青市场价格继续大幅上涨导致沥青防 水卷材生产成本增加,本期市政工程改性沥青防水卷材市场

参考价格继续小幅上调。 4、近期国际原油价格继续高位运行,国家发改委出台了成品油价格上调政策。省物价局出台湖北市场汽、柴油销售价格政策:90#、93#、97#汽油以及0#柴油最高批发价(不送货)分别为9000、9540、10080、8150元/吨;最高零售价分别为7.0 5、7.45、7.90、7.35元/升。武汉地区主营汽柴油批零价格全面上涨,本期汽柴油市场参考价格进行了较大幅度上调。由于影响国际原油价格走势的因素仍不稳定,后期国内汽柴油市场价格继续上涨的可能性较大。 5、在资源供应偏紧、市场需求向好、成本高位支撑以及厂家调价推动等综合因素影响下,近期国内及武汉地区沥青市场价格呈现大幅上涨的走势。本期重交AH-70、SBS改性沥青市场参考价格大幅上调。后期沥青价格受国内市场需求变化及国际原油价格变化的影响较大。 6、由于沥青、柴油等原材料价格大幅上涨导致沥青砼生产成本大幅增加,本期武汉地区沥青砼指导价格每立方上调 20-25元左右,10公里以内运输费指导价格每立方上调2元。 7、近期武汉地区建筑钢材市场价格总体呈现小幅上涨的走势。本期信息价作如下调整:圆钢价格每吨上调150元;螺纹钢平均每吨上调200元;工字钢、槽钢、角钢平均每吨上调50元左右;镀锌钢板平均每吨上调50元左右;中厚钢板平均每吨上调150元左右;无缝钢管平均每吨下调100元左

工程材料价格调整办法

标签:房产 工程材料价格调整办法 一、工期为六个月以内的政府投资建设工程项目材料价格原则上不作调整。施工企业在投标报价中,应认真考虑建筑材料价格风险因素,及时采集和掌握建筑材料市场价格信息,增强建筑材料价格风险防范意识和预测能力,招标人在招标文件中应予以明确。 二、工期为六个月以上的政府投资建设工程项目,在施工期间,主要建筑材料价格涨落所发生的价差,工程发承包双方应本着实事求是、公平合理、共担风险的原则进行调整。 三、主要建筑材料调价项目:钢材(钢制品)、水泥、砼制品(商品混凝土)、电线、电缆、沥青、柴油、人工费。 四、主要建筑材料价格调整办法 (一)材料价格调整事项需在招标文件及施工合同中明确约定。 (二)招标人在招标文件中明确可以调整材料价格的材料名称、规格、型号、及各方承担风险范围、幅度和调整办法,并依据同期成都市《工程造价信息》发布的材料价格信息确定投标报价的基准价格,在招标文件中发布。 (三)可调材料价格波动风险幅度约定为基准价的±5%。对比材料采购当期成都市《工程造价信息》发布的材料价格信息: 从工程投标截止日到工程竣工期间波动幅度在基准价±5%以内的材料价格不作调整。 可调材料采购当期信息价上涨超过基准价5%的,调整超过基准价5%以上的价差(如报价高于基准价的,高于部分应作扣除,最多扣到不调为止)。 可调材料采购当期信息价下跌超过基准价5%的,调整超过基准价5%以外的价差(如报价低于基准价的,低于部分应作扣除,最多扣到不调为止)。 (四)施工期内,承包人采购主要材料的数量及日期应通过监理审核,确认用于本合同工程后报发包人审批,以此作为材料价格调整的依据。 对于已实施或正在实施的,且无法核定材料采购数量及日期的工程项目材料价格调整办法是:依据投标有效期当月成都市《工程造价信息》发布的材料价格信息确定可调材料的基准价格,测算施工期内各月材料信息价的平均增减幅度,如测算幅度超过基准价的±5%,调整超过基准价±5%的部分,调增调减的办法同第3条。

2013年最新清单计价规范

2013年工程量清单 计价规范

1总则 1.0.1为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。 1.0.2本规范适用于建设工程发承包及实施阶段的计价活动。 1.0.3建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。 1.0.4招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。 1.0.5承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。 1.0.6建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。 1.0.7建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。

2术语 2.0.1工程量清单 载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。 2.0.2招标工程量清单 招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。 2.0.3已标价工程量清单 构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。 2.0.4分部分项工程 分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。 2.0.5措施项目 为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。 2.0.6项目编码 分部分项工程和措施项目清单名称的阿拉伯数字标识。

工程合同价款调整五种处理方法

工程合同价款调整五种处理方法 发承包双方按照合同约定调整合同价款的若干事项,大致包括五大类: 一、法规变化类:主要包括法律法规变化事件。 二、工程变更类:主要包括工程变更、项目特征不符、 工程量清单缺项、工程量偏差、计日工等事件。 三、物价变化类:主要包括物价波动、暂估价事件。 四、工程索赔类:主要包括不可抗力、提前竣工(赶 工补偿)、误期赔偿、索赔等事件。 五、其他类:主要包括现场签证以及发承包双方约定的其他调整事项。 经发承包双方确认调整的合同价款,作为追加(减) 合同价款,应与工程进度款或结算款同期支付。 1法规变化类合同价款调整事项 因国家法律、法规、规章和政策发生变化影响合同价款的风险,发承包双方应在合同中约定由发包人承担。 (一)基准日的确定 对于实行招标的建设工程,一般以施工招标文件中规定的提交投标文件的截止时间前的第28天作为基准日;对 于不实行招标的建设工程,一般以建设工程施工合同签订前的第28天作为基准日。 (二)合同价款的调整方法 施工合同履行期间,国家颁布的法律、法规、规章和有关政策在合同工程基准日之后发生变化,且因执行相应的法律、法规、规章和政

策引起工程造价发生增减变化的,合同双方当事人应当依据法律、法规、规章和有关政策的规定调整合同价款。但是,有关价格的变化已经包含在物价波动事件的调价公式中,则不再予以考虑。 (三)工期延误期间的特殊处理 如果由于承包人的原因导致的工期延误,在工程延误期间国家的法律、行政法规和相关政策发生变化引起工程造价变化的,造成合同价款增加的,合同价款不予调整;造成合同价款减少的,合同价款予以调整。 2工程变更类合同价款调整事项 (一)工程变更 1、工程变更的范围 工程变更的范围和内容包括: (1)增加或减少合同中任何工作,或追加额外的工作; (2)取消合同中任何工作,但转由他人实施的工作除外; (3)改变合同中任何工作的质量标准或其他特性; (4)改变合同工程的基线、标高、位置和尺寸; (5)改变工程的时间安排或实施顺序。 2、工程变更的价款调整方法 (1)分部分项工程费的调整。 ①已标价工程量清单中有适用于变更工程项目的,且工程变更导致的该清单项目的工程数量变化不足15%时, 采用该项目的单价。 ②已标价工程量清单中没有适用、但有类似于变更工程项目的,可在合理范围内参照类似项目的单价或总价调整。

2013年新清单计价规范-最新完整版-

1 总则 1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。 1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。 1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。 1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。 1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。 1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。 1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。 2 术语 2.0.1 工程量清单 载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。 2.0.2 招标工程量清单 招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。 2.0.3 已标价工程量清单 构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。 2.0.4 分部分项工程 分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。 2.0.5 措施项目 为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。 2.0.6 项目编码 分部分项工程和措施项目清单名称的阿拉伯数字标识。 2.0.7 项目特征 构成分部分项工程项目、措施项目自身价值的本质特征。 2.0.8 综合单价 完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费用。 2.0.9 风险费用 隐含于已标价工程量清单综合单价中,用于化解发承包双方在工程合同中约定内容和范围内的市场价格波动风险的费用。 2.0.10 工程成本 承包人为实施合同工程并达到质量标准,在确保安全施工的前提下,必须消耗或使用的人工、材料、工程设备、施工机械台班及其管理等方面发生的费用和按规定缴纳的规费和税金。 2.0.1l 单价合同 发承包双方约定以工程量清单及其综合单价进行合同价款计算、调整和确认的建设工程施工合同。

建设工程造价管理基础知识.doc

建设工程造价管理基础知识 第一章建筑丁程造价管理相关法规与制度 1、《建筑法》实施的时间2 3川请领取施工许可证。工程造价在2许可证 4、建设单位应当自领取施工许可证之日起向发证机关屮请延期;延期以两次为限,每次不超过 5、在建的建筑工程因故屮止施T的,建设单位应当自屮止施丁之口起证机关报 告,并按照规定做好建设工程的维护管理丁?作 6、因故不能按期开工超过 7、建设丁■期不足一年的,到位资金原则上不得少于合同价的的到位资金原则上不得少于合同价的8可以由两个以9、建筑工程承包中的工程分包。101112发现工程设计不符合建设工穆质量标准或者合同约定的质暈要求的,要求设计单位改正;认为工程施工不符合工程实际要求、施T技术标准和合同约定的,1有权要求建设施工企业(施工单位)改正 13、建筑工程安全生产管理必须坚持安全第一、预防为主的方针,建立健全安全生产的责任制度和群防群治制度 14、施工现场安全由建筑施T企业负责。《建筑法》规定建筑施工企业必须为从事危险作业的职工办理意外伤害保险,支付保险费 15、《建筑工稈安全生产管理条例》屮规定建设单位应当按照法律法规和共建设强制性标准进行设计,防止因设计不合理导致生产安全事故发生 16、《建筑工程安全生产管理条例》屮规定勘察单位在勘察作业时,应当严格执行操作规程,采取措施,保证各类管线、设施和周边建筑物、构筑物的安全 17、《建筑工程安全生产管理条例》屮规定勘察单位在勘察作业时,应当严格执行操作规程, 18、在正常使用下建设T程的最低保修期限为:19、税率是指应纳税额与计税基数之间的比例关系,是税法结构中的核心部分。我国现行的税率有三种,即20、稈造价咨询企业资质等级分为甲级、乙级。即:甲级企业注册资金不少于¥100 7;元;乙级企业注册资金不少于¥50 )]元21 2 持下列材料到分支机构工商注册所在地省、自治区、玄辖市人民政府建设主管部门备案 10、当事人订立合同,应当采取要约、承诺方式。要约:是希望和他人订立合同的意思表示。要约邀请:是希望他人向自己发出要约的意思表示。不含仃合同得以成立的主要内容和对方同意后受其约束的表示无法律责任

2013清单计价规范GB50500

2013年清单计价规范 GB50500-2013 1总则 1.0.1为规范工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华 人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》,制定 本规范。 1.0.2 本规范适用于建设工程发承包及其实施阶段的计价活动。 1.0.3建设工程发承包及其实施阶段的工程造价由分部分项工程费、措施项目费、其他项目 费、规费和税金组成。 1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算 与支付以及工程造价鉴定等工程造价文件的编制与核对应由具有专业资格的工程造价人员 承担。 1.0.5承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的 质量负责。 1.0.6建设工程发承包及其实施阶段的计价活动应遵循客观、公正、公平的原则。 1.0.7 建设工程发承包及其实施阶段的计价活动,除应遵守本规范外,尚应符合国家现行有 关标准的规定。 2术语 2.0.1 工程量清单 载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税 金项目等内容的明细清单。 2.0.2 招标工程量清单 招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件 发布供投标报价的工程量清单,包括其说明和表格。 2.0.3 已标价工程量清单 构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人 已确认的工程量清单,包括其说明和表格。 2.0.4 分部分项工程 分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任 务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。 2.0.5 措施项目 为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境 保护等方面的项目。 2.0.6 项目编码 分部分项工程和措施项目清单名称的阿拉伯数字标识。 2.0.7 项目特征 构成分部分项工程项目、措施项目自身价值的本质特征。

2013年最新清单计价规范

2013年工程量清单 计价规范 1总则 1.0.1为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。 1.0.2本规范适用于建设工程发承包及实施阶段的计价活动。 1.0.3建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。 1.0.4招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。 1.0.5承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。 1.0.6建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。 1.0.7建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。 2术语 2.0.1工程量清单 载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。 2.0.2招标工程量清单

招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。 2.0.3已标价工程量清单 构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。 2.0.4分部分项工程 分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。 2.0.5措施项目 为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。 2.0.6项目编码 分部分项工程和措施项目清单名称的阿拉伯数字标识。 2.0.7项目特征 构成分部分项工程项目、措施项目自身价值的本质特征。 2.0.8综合单价 完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费用。 2.0.9风险费用 隐含于已标价工程量清单综合单价中,用于化解发承包双方在工程合同中约定内容和范围内的市场价格波动风险的费用。

建筑工程造价项目管理信息系统

建筑工程造价项目管理信息系统 发表时间:2015-12-15T11:39:24.230Z 来源:《基层建设》2015年16期供稿作者:丁孟超 [导读] 浙江亚厦装饰股份有限公司浙江杭州目前国内建筑工程造价管理人员的主要任务就是科学的进行建筑工程造价项目管理信息系统研究工作。 丁孟超 浙江亚厦装饰股份有限公司浙江杭州 310008 摘要:我国经济发展带动了科学技术的发展,由于我国对建筑工程造价的管理起步比较晚,这就导致了建筑工程造价项目管理在发展过程中出现了这样那样的问题,对建设施工单位竞争力的提高造成了很大的影响。 关键词:工程造价;项目管理;信息系统 引言 现今,国内建筑工程管理并未设立相关部门进行造价管理信息的严格监督,只有造价部门单纯的来考虑相关问题,因此就造成了很多资源浪费,比如设计部门能够有效的影响建筑工程管理的造价,并此过程不可以逆转;而且当建筑工程进行管理时,存在项目与劳务相互分离的问题,如此各个环节中有相应的工作主体,也就产生了不同的利益主体,这样就可能造成忽视其他利益主体利益的问题从而只强调自身利益,这样也会造成资源的浪费,另外,这样也会造成管理工作的不科学。不管是上述任何一个问题,都会对建筑工程的造价控制造成很大的影响,有可能还会让整个造价管理失去控制。对于造价项目管理信息系统的完善,也就是对建筑工程项目的全过程造价进行控制管理。所以,目前国内建筑工程造价管理人员的主要任务就是科学的进行建筑工程造价项目管理信息系统研究工作。 一、建筑工程造价管理信息系统的设计 为了迎合现阶段的发展我们需要组成一个利用计算机来承担工程造价管理职能的系统,在这个过程中需要我们遵循计算机软件和硬件的规则来识别、描述、处理、组织相应的信息流,还要根据造价管理工作实际的性质、规模、内容等设计相关的应用软件。建筑工程造价项目管理信息系统的设计,必须满足工程造价管理职能部门的要求。按照现存的工程造价编制办法和管理文件,系统包含通讯网络系统、数据库、主控模块和决策支持系统,主要内容包括价格管理子系统、工程技术经济指标分析子系统、造价估计子系统、定额管理子系统、造价控制子系统以及工程技术经济档案管理系统等,如图所示。 工程造价信息管理系统图 二、建筑工程造价的管理现状 目前,我国对建筑工程造价的计算已经有了统一的工程项目编码和详细规划。相关的商业公司和造价管理部门需建立工程造价管理的信息系统,定期公布市场上各种材料的调整指数以及价格,从而规范工程造价管理。 (一)造价信息的更新和公布不及时 各地的数据库以及信息网站都是各自运行的,没有统一起来,这就导致了各地发布的信息不及时、不一致。不利于进行信息的采集以及价格比较,无法满足工程对材料价格结算与采购的需求。 (二)工程造价管理人员素质不高 随着互联网技术以及计算机技术的广泛应用,对建筑工程造价管理人员提出了更高的要求,这就导致了各行业管理信息系统越来越专业化以及标准化。工作造价项目管理信息系统是通过计算机来完成造价信息数据的传递、收集、维护以及报讯等功能的人机对话系统。我国建筑项目管理中,工程造价人员之所以除了要做好自身的造价工作意外,还要对造价信息系统进行管理。是因为目前我国虽然很多专业的计算机技术,但是缺少精通工程造价知识的全能型人才。在这方面,由于缺乏专业的信息技术培训,导致他们往往会偏向工程造价知识以及技能的更新,从而忽略造价工程项目的信息化管理,这样只会阻碍工程造价信息系统发挥其应有的价值。 三、工程造价管理信息系统的构建步骤 工程造价管理信息系统(CCMIS)是在建筑工程造价管理中引进计算机信息系统,并将工程造价管理信息和计算机强大的功能进行有机的结合,通过处理、收集、维护、保存、传递等模块,用积累的工程造价管理数据信息和资料来分析建设工程未来造价变化和发展趋势,以达到有效管理、控制工程造价的目的。 (一)工程造价管理信息交互平台的建立 根据工程信息内容不同,大致可以分为价指数价格信息、指标信息、定额信息、造价监管信息、建筑标准规范、企业信息、造价文件刊物工程项目信息等构成了工程造价信息。建筑工程中我们必须准确快速地掌握这些信息,在工程造价领域中互联网技术的应用诞生了工程造价信息网。另外信息网的进一步发展和整合将建造全球甚至全国的工程造价管理信息交互平台。技术表现分布范围广、一致性强以及形式丰富多彩、使用简便的特点在很大程度上推动了信息的流通速度,进一步加速了社会经济的快速发展。在工程造价行业中,通过信息系统材料商可以更多、更及时地发布、采集材料的价格,业主可以查询施工企业的基本情况、发布招标公告等,施工单位可以获得积累的已完工程标准、数据、获取材料招标信息、价格信息等,扩大资源共享的范围,各类信息得到更广泛的利用。 (二)工程造价管理人员信息素质培养 工程造价管理人员信息素质对于信息系统的推广有很大影响。因此,需加强对工程造价管理人员信息素质的培养。定期对管理人员进
