当前位置:文档之家› 220kV少油断路器大修后试验作业指导书

220kV少油断路器大修后试验作业指导书

220kV少油断路器大修后试验作业指导书

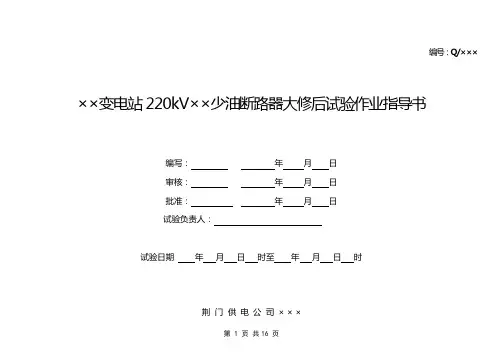

220kV少油断路器大修后试验作业指导书

编号:Q/×××××变电站 220kV××少油断路器大修后试验作业指导书

编写:年月日

审核:年月日

批准:年月日

试验负责人:

试验日期年月日时至年月日时

荆门供电公司×××

1适用范围

本作业指导书适用于××变电站 220kV×××少油断路器大修后试验。

2规范性引用文件

下列标准及技术资料所包含的条文,通过在本作业指导书中引用,而构成为本作业指导书的条文。本作业指导书出版时,所有版本均为有效。所有标准及技术资

料都会被修订,使用本作业指导书的各方应探讨使用下列标准及技术资料最新版本的可能性。

GB 1984- -1989交流高压断路器

DL/T 596--1996电力设备预防性试验规程

国家电网公司电力安全工作规程(变电站和发电厂电气部分)(试行)国家电网安监[2005]83号文

3试验前准备工作

3.1准备工作

√序号内容标准责任人备注

1确定试验项目,由工作负责人组织作业人员学习作业指导书试验项目符合相关规程、规定、规范

2了解被试设备出厂和历史试验数据、检修运行情况,分析设备状况明确被试设备的试验情况

3准备试验用仪器、仪表、工器具及材料仪器、仪表经过校验,在校验有效期内,具有校验报告,状况良好

4办理第一种工作票 ( 在开工前一日预先送达运行人员 )符合工作票管理规定,符合安全工作规程

3.2 人员要求

√序号内容责任人备注1现场作业人员应身体健康、精神状态良好

2作业人员必须经过专业及安全培训,并经考试合格

3现场作业人员按要求着装

3.3 仪器仪表和工具

√序号名称型号及编号单位数量备注11000V 兆欧表台1

22500V 兆欧表台1

31000V 以上试验变压器台1

4回路电阻测试仪台1回路电阻测试仪要求不小

于 100A

5单臂电桥台1

6可调直流电压源台1电压:0~ 250V 直流;电流:≥ 5A;纹波系数:≤ 3%

7电压表块10.5 级,交直流两用

时间精度误差:≤ 0.1ms, 时8断路器特性测试仪台1间通道数应不少于 3 个,至

少有一个模拟输入通道9介损测试仪台1

10直流发生器台160kV

11交直流分压器台1

12谐振耐压试验装臵套1

13温湿度计只1

14导、地线根若干

15作业平台

16安全带

3.4 危险点分析

√序号内容

2作业人员进入作业现场可能会发生走错间隔及与带电设备保持距离不够情况

3试验现场不设安全围栏,会使非试验人员进入试验场地,造成触电

4进行绝缘电阻测量和直流试验后不对试品充分放电,会发生电击

5加压时无人监护,可能会造成误加压或非试验人员误入试验场地,造成触电

6升压过程不实行呼唱制度,会造成人员触电

7登高作业可能会发生高空坠落或瓷件损坏

8试验设备接地不好,可能会对试验人员造成伤害

9变更试验接线,不断开电源,可能会对试验人员造成伤害

3.5 安全措施

√序号内容

1进入试验现场,试验人员必须戴安全帽,穿绝缘鞋

2现场试验工作必须执行工作票制度、工作许可制度、工作监护制度、工作间断、转移和终结制度

3试验现场应装设遮拦或围栏,悬挂“止步,高压危险!”的标示牌,并有人监护,严禁非试验人员进入试验场地

4为保证人身和设备安全,在进行绝缘电阻测量和直流试验后应对试品充分放电

5在现场进行试验工作时,根据带电设备的电压等级,试验人员应注意保持与带电体的安全距离不应小于《安规》中规定的距离

6试验器具的金属外壳应可靠接地,试验仪器与设备的接线应牢固可靠

7工作中如需使用检修平台登高作业时,应做好防止瓷件损坏和人员高空摔跌的安全措施

8试验装臵的电源开关,应使用具有明显断开点的双极刀闸,并有可靠的过载保护装臵

9开始试验前,负责人应对全体试验人员详细说明在试验区应注意的安全注意事项

试验过程应有人监护并呼唱,试验人员在试验过程中注意力应高度集中,防止异常情况的发生。当出现异常情况时,应立即停止试验,查10

明原因后,方可继续试验

11变更接线或试验结束时,应首先将加压设备的调压器回零,然后断开电源侧刀闸,并在试品和加压设备的输出端放电接地

12外接直流电源进行试验时,应防止串入运行直流系统

√序号内容

13试验结束后,试验人员应拆除试验临时接地线,并对被试设备进行检查和清理现场

14天气良好,试品及环境温度不低于+5℃,空气相对湿度不高于 80%。

3.6 试验分工

√序号试验项目作业人员1辅助回路和控制回路交流耐压

2合闸接触器和分、合闸电磁铁线圈的绝缘电阻和直流电阻

3少油断路器整体和断口间绝缘电阻

4导电回路电阻

5合、分闸时间及同期性

6合、分闸速度

7断口并联电容器的电容量和tg δ

8合、分闸电磁铁的最低动作电压

9少油断路器的泄漏电流

10断路器提升杆的交流耐压

11断路器主回路对地、断口交流耐压

4试验程序

4.1 开工

√序号内容作业人员签字

工作负责人全面检查现场安全措施是否与工作票一致,是否与现场设备相

1

工作负责人向工作人员交待作业任务、安全措施和注意事项,明确作业范

2

4.2 试验项目和操作标准

√序号试验项目试验方法安全措施及注意事项试验标准责任人签字

1 2 3 4

辅助和控制

辅助和控制回路交流耐压值为试验中回路中不应有其它不应有击穿情况

2000V.工作进行,使用兆欧表测量

回路交流耐

后应充分放电

合闸接触器使用单臂电桥测量合闸接触器和测量后应充分放电1.绝缘电阻不低于2MΩ和分、合闸电分合闸电磁铁线圈的直流电阻,2.直流电阻应符合制造

磁铁线圈的使用 1000V 兆欧表测量绝缘电阻厂规定

直流电阻和

绝缘电阻

使用 2500V 兆欧表测量少油断路测量后充分放电对整体绝缘电阻参照制

器整体和断口间绝缘电阻造厂规定或自行规定

少油断路器断口和有机物制成的提

整体和断口

升杆的绝缘电阻(MΩ)间绝缘电阻

大修后不应低于(20℃

时): 5000 M Ω将少油断路器合闸,将导电回路接线时应做好防感应电触大修后导电回路电阻数

测试仪试验线接至断路器一次接电和防止高空坠落措施,注值应符合制造厂的规定

线端上,电压线接在内侧,电流意保持与带电设备距离

线接在外侧。如采用直流压降法

测量,则电流应不小于 100A。

导电回路电

√序号试验项目试验方法安全措施及注意事项试验标准责任人签字

断路器的合、

5分闸时间及

同期性

6合、分闸速度

将断路器特性测试仪的合、分1、测试断路器的合闸时间断路器合、分闸时间与闸控制线分别接入断路器二次控和分闸时间应在额定操作合、分闸不同期应符合制制线中,用试验接线将断路器一电压(气压、液压)下进行。造厂的规定

次各断口的引线接入测试仪的时2、试验时也可采用站内直

间通道。试验接线如图 1。流电源作为操作电源;如果

将可调直流电源调至额定操作存在第二分闸回路,则应测

电压,通过控制断路器特性测试量第二分闸的分闸时间、同

仪,在额定操作电压及额定机构期性和同相各断口的分闸2

压力下对少油断路器进行分、合的同期性。

操作,得出是各相合、分闸时间。3、采用外接直流电源时,

三相合闸时间中的最大值与最小应防止串入站内运行直流

值之差即为合闸不同期;三相分系统

闸时间中的最大值与最小值之差

即为分闸不同期。如果少油断路

器每相存在多个断口,则应同时

测量各个断口的合、分时间,并

得出同相各断口合、分闸的不同

期。

本项试验可结合断路器合、分闸1、测试断路器的合闸时间合、分闸速度应符合制造时间试验同时进行,将测速传感和分闸速度应在额定操作厂的规定

器可靠固定,并将传感器运动部电压(气压、液压)下进行。

分牢固连接至断路器动触杆上。

利用断路器特性测试仪进行断路2、采用外接直流电源时,

器合、分操作,根据所得的行程应防止串入站内运行直流

-时间曲线求得合、分闸速度系统

√序号试验项目试验方法安全措施及注意事项试验标准责任人签字

断路器处于分闸位臵时,参照各1.介质损耗试验中高压测 1 、电容值偏差应在额定

介损测试仪进行试验接线,试验试线电压约为 10kV,应注意值的± 5%的范围内。

采用正接线法测试高压线对地绝缘问题2、 10kV 下的 tg δ值不大

断口并联电

和人身安全于下列数值:

7容器的电容

2.介损电桥应接地良好油纸绝缘 0.005量和 tg δ

腹纸复合绝缘

0.0025

将直流电源的输出经刀闸分别采用外接直流电源时,应防 1. 操动机构分、合闸电磁接入断路器二次控制线的合闸或止串入站内运行直流系统铁或合闸接触器端子上

分闸回路中,在一个较低电压下的最低动作电压应在操

迅速合上并拉开直流电源出线刀作额定电压值的30%~

闸,断路器不会动作,逐步提高65%间。

此电压值,重复以上步骤,当断 2. 在使用电磁机构时,合

路器正确动作时,记录此前的电闸电磁铁线圈通流时的

压值。则分别为合、分闸电磁铁端电压为操作电压额定

的最低动作电压值值的 80%(关合电流峰值合、分闸电磁

等于及大于50KA 时为8铁的最低动

85%)时应可靠动作。

作电压

√序号试验项目

少油断路器

9

的泄漏电流

试验方法安全措施及注意事项试验标准责任人签字

1. 断路器断开,并将其引线短路试验设备周围设围栏并有40kV 电压下,断路器泄漏

接地。将试验高压引线接至断路专人监护,试验过程应有人电流不应大于10μ A。

器三角箱位臵。监护并呼唱。252kV 及以上少油断路器

2. 按接线图准备试验,保证所有高压引线应采用屏蔽线,引提升杆(包括支持瓷瓶)

试验设备、仪表仪器接线正确、线外层泄漏电流不计入试的泄漏电流大于5μ A 时,

指示正确。品泄漏。应引起注意。

3. 记录环境温度和湿度。必要时应在绝缘子表面进任一级试验电压时,泄漏

4. 确认一切正常后开始试验。先行屏蔽,减小绝缘外表面泄电流的指示不应有剧烈

空载分段加压至试验电压(40kV)漏对试验读数的影响。摆动。

以检查试验设备绝缘是否良好、变更接线时,应断开加压设若试验结果数值较大,应

接线是否正确。期间读取各分段备的电源,并在试品和加压对各断口及提升杆分别

的空载泄漏电流,如 1~ 2 微安可设备的高压输出端放电接进行试验,以确定缺陷位

忽略不计,但较大时应在测试相地。臵。

对应的分段泄漏电流内扣除。

5. 将直流电源输出加在被试断路

器上,从零开始升压,试验电压

按 0.5Un 分阶段升高,每阶段停

留 1min,并记录每段电压开始和

1min 时微安表的电流值。

6. 该相断路器试验完毕,将电压

降为零,切断电源,必须等到充

分放电后再进行其他操作。

√序号试验项目试验方法安全措施及注意事项试验标准责任人签字

耐压设备不能满足要求时可分段试验设备周围设围栏并有试验中无击穿、闪络

进行,分段数不应超过 6 段,加专人监护,试验过程应有人

压时间为 5min. 每段试验电压可监护并呼唱,负责升压的人

取整段试验电压值除以分段数所要随时注意周围的情况,一

得值的 1.2 。旦发现异常应立刻断开电

源停止试验,查明原因并排

断路器提升除后方可继续试验。

10杆的交流耐在试验过程中,如果发现电

压压表指针摆动很大,电流表

指示急剧增加,绝缘烧焦气

味或冒烟或发生响声等异

常现象时,应立即降低电

压,断开电源,被试品进行

接地放电后再对其进行检

查。

√ 序号试验项目试验方法安全措施及注意事项试验标准责任人签字

交流耐压一般采用串联谐振回试验设备周围设围栏并有试验中无击穿、闪络

路,具体可分为工频串联谐振和专人监护,试验过程应有人

变频串联谐振,试验回路分别如监护并呼唱,负责升压的人

图 3、图 4,对断路器进行合闸对要随时注意周围的情况,一

地、断口间进行耐压。时间为旦发现异常应立刻断开电

1min。源停止试验,查明原因并排

断路器主回除后方可继续试验。

11路对地、断口在试验过程中,如果发现电

间交流耐压压表指针摆动很大,电流表

指示急剧增加,绝缘烧焦气

味或冒烟或发生响声等异

常现象时,应立即降低电

压,断开电源,被试品进行

接地放电后再对其进行检

查。

4.3 竣工

√序号内容责任人签字1拆除试验临时电源接线

2检查被试设备上无遗留工器具和试验用导地线

3将被试设备的一、二次接线恢复正常

4清点工具,清理试验现场,拆除安全围栏

5向运行人员交代被试设备试验结果,并作好记录

6办理工作票终结手续

5试验总结

序号试验总结

1试验结果

2存在问题及处理意见

6 作业指导书执行情况评估

优可操作项符合性

不可操作项

评估内容

修改项

可操作性

遗漏项存在问题

改进意见

7附录

a.试验接线图:

图 1 合、分闸时间及同期性试验接线图图2直流泄漏试验接线图图 3 工频串联谐振耐压试验接线图图4变频串联谐振耐压试验接线图

b.试验记录:

标志与编号

试验负责人

单位

记录

型号

额定电流 (A)

绝缘水平 (kV)

制造厂

出厂日期

一、辅助和控制回路交流耐压

试验项目

辅助及控制回路交流耐压

使用仪器

二、分、合闸线圈的直流电阻和绝缘电

阻试验项目

绝缘电阻

220kV 少油断路器大修后试验记录

试验日期

试验参加人

断路器编号

审核

铭牌

额定电压 (kV)

额定短路开断电流(kA)

出厂号

备注

技术要求试验结果

试验日期

技术要求试验结果

分闸电磁铁线圈直流电阻

合闸电磁铁线圈直流电阻

使用仪器试验日期

环境温度℃环境湿度

三、断路器绝缘电阻单位:MΩ

试验项目技术要求A相B相C相合闸对地

分闸断口间

使用仪器试验日期

环境温度℃环境湿度

四、导电回路电阻单位:μΩ

试验项目技术要求A相B相C相回路电阻

使用仪器试验日期

环境温度℃环境湿度

五、机械特性单位:ms

试验项目技术要求A相B相C相合闸时间

同相合闸不同期

合闸不同期

合闸速度 (m/s)

分闸 1时间

分闸 1 不同期

同相分闸 1 不同期

分闸速度 (m/s)

分闸 2时间

分闸 2 不同期

同相分闸 2 不同期

使用仪器试验日期

环境温度℃环境湿度

备注

六、断口并联电容器的电容量和介质损耗角正切

A相B相C相

电容量 (pF)介损(%)电容量(pF)介损(%)电容量(pF)介损(%)

断口 1

断口 2

断口 3

断口 4

使用仪器试验日期

环境温度℃环境湿度

备注

七、最低动作电压单位: V

试验项目技术要求A相B相C相合闸最低动作电压

分闸 1 最低动作电压

分闸 2 最低动作电压

使用仪器试验日期

环境温度℃环境湿度

备注测量时采用突然加压法。

八、断路器提升杆的交流耐压

试验项目技术要求试验结果断路器提升杆的交流耐压

使用仪器试验日期

九、直流耐压试验及泄漏电流测量单位:μ A

外加电压( kV) A 相 B 相C相

使用仪器

环境温度℃试验日期

备注

十、断路器交流耐压

试验项目技术要求A相B相C相合闸对地

分闸断口间

使用仪器试验日期

环境温度℃环境湿度

结论
