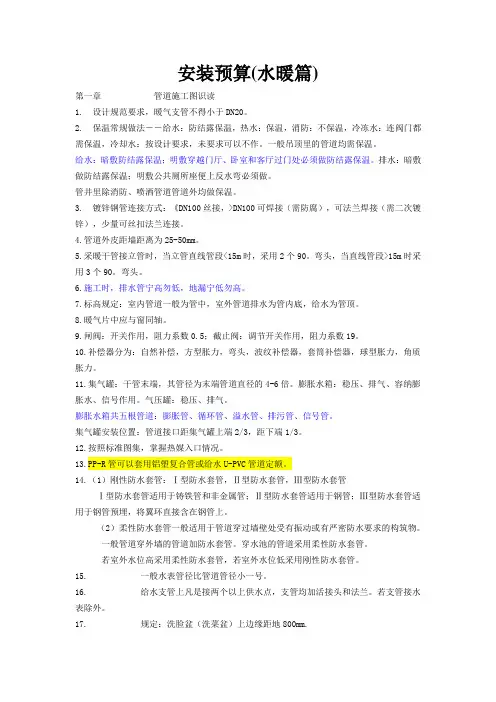

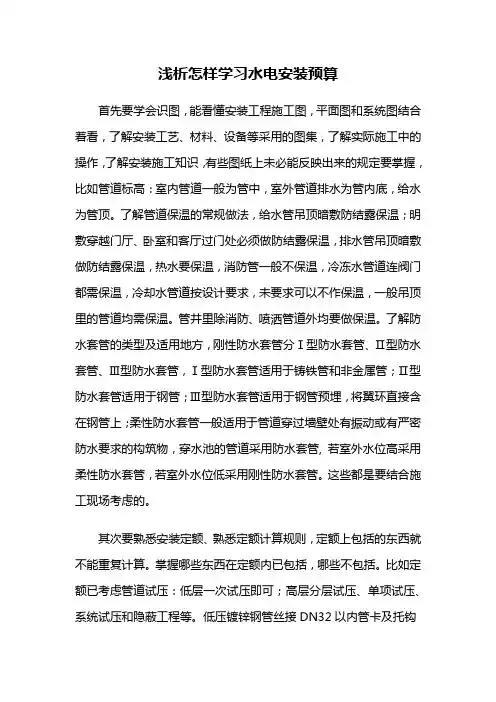

第一章管道施工图识读

1. 设计规范要求,暖气支管不得小于DN20。

2. 保温常规做法――给水:防结露保温,热水:保温,消防:不保温,冷冻水:连阀门都需保温,冷却水:按设计要求,未要求可以不作。一般吊顶里的管道均需保温。

给水:暗敷防结露保温;明敷穿越门厅、卧室和客厅过门处必须做防结露保温。排水:暗敷做防结露保温;明敷公共厕所座便上反水弯必须做。

管井里除消防、喷洒管道管道外均做保温。

3. 镀锌钢管连接方式:《DN100丝接,>DN100可焊接(需防腐),可法兰焊接(需二次镀锌),少量可丝扣法兰连接。

4. 管道外皮距墙距离为25-50mm。

5. 采暖干管接立管时,当立管直线管段<15m时,采用2个90。弯头,当直线管段>15m时采用3个90。弯头。

6. 施工时,排水管宁高勿低,地漏宁低勿高。

7. 标高规定:室内管道一般为管中,室外管道排水为管内底,给水为管顶。

8. 暖气片中应与窗同轴。

9. 闸阀:开关作用,阻力系数0.5;截止阀:调节开关作用,阻力系数19。

10. 补偿器分为:自然补偿,方型胀力,弯头,波纹补偿器,套筒补偿器,球型胀力,角质胀力。

11. 集气罐:干管末端,其管径为末端管道直径的4-6倍。膨胀水箱:稳压、排气、容纳膨胀水、信号作用。气压罐:稳压、排气。

膨胀水箱共五根管道:膨胀管、循环管、溢水管、排污管、信号管。

集气罐安装位置:管道接口距集气罐上端2/3,距下端1/3。

12. 按照标准图集,掌握热媒入口情况。

13. PP-R管可以套用铝塑复合管或给水U-PVC管道定额。

14. (1)刚性防水套管:Ⅰ型防水套管,Ⅱ型防水套管,Ⅲ型防水套管

Ⅰ型防水套管适用于铸铁管和非金属管;Ⅱ型防水套管适用于钢管;Ⅲ型防水套管适用于钢管预埋,将翼环直接含在钢管上。

(2)柔性防水套管一般适用于管道穿过墙壁处受有振动或有严密防水要求的构筑物。

一般管道穿外墙的管道加防水套管。穿水池的管道采用柔性防水套管。

若室外水位高采用柔性防水套管,若室外水位低采用刚性防水套管。

15. 一般水表管径比管道管径小一号。

16. 给水支管上凡是接两个以上供水点,支管均加活接头和法兰。若支管接水表除外。

17. 规定:洗脸盆(洗菜盆)上边缘距地800mm.

水嘴距脸盆上边缘200mm.

拖布池水嘴距拖布池上边缘300mm

座便给水距地250mm

脸盆给水距地450mm

18. 立管出地面时必须加阀门和活接头。

19. 消火栓:单栓 DN65 规范:栓口向外,不应安装在门轴侧

双栓 DN65或DN50 消火栓箱厚度》240mm,栓口中心距地

单栓+自救卷盘 1.1m

20. 水表的安装:住宅:阀门+水表

公共建筑:阀门+水表+阀门

室外:阀门+水表+阀门+泄水阀+减震等

21. 清扫口:接来两个及两个以上的卫生器具支管上应加清扫口,若有地漏可以不加。

立管检查口:最底层和最高层必须设置,每隔一至二层设置。

干管长度穿越几个房间每隔8-12m时应加清扫口或检查口。

22. 立管变径必须采用大小头,支管可以采用补心,如接水表变径。

23. 排水管道弯头三通的选用:

横管与立管应采用90度斜三通或四通

横管与横管应采用45度三通或四通

立管与排水干管(如出户管)应用2个45度弯头或半径大于4倍D的90度弯头24. 存水弯:P型——蹲便 S型——脸盆、小便斗

第二章基础知识

一、给水工程

(一)室外给水系统的分类

1. 以地面水为水源的给水系统

2. 以地下水为水源的给水系统

(二)室外给水系统形式:直流给水系统、循环给水系统、循序给水系统(三)室内给水系统分类:生活、生产、消防

(四)室内给水系统组成:引入管、水表、管路、给水附件、升压贮水设备、室内消防设备

(五)室内给水系统压力组成:H=H1+H2+H3+H4

H1=引入管与最不利环路、最不利点的标高差

H2=沿程和局部阻力

H3=水表阻力

H4=出水水头(采暖循环泵只克服沿程和局部阻力,扬程35-40m)(六)室内给水方式

1. 简单给水方式

2. 设置水箱给水方式

3. 设置水泵给水方式

4. 设置水池、水泵、水箱给水方式

5. 分区给水方式

6. 气压给水方式

7. 变频给水方式

(七)室内给水系统管路图式:上分、中分、下分

(八)室内给水敷设方式:明装、安装(注:埋墙的镀锌钢管应做防腐)

二、排水工程

(一)污水及分类:生活、生产、雨雪水

(二)排水体制:合流、分流

(三)排水系统组成:室外、室内

三、供暖工程

(一)供暖系统分类

1. 按使用热媒不同:热水、蒸汽、热风

2. 按循环动力分:机械、自然

3. 按供回水方式分:单管、双管

4. 按供暖范围分:局部、集中、区域

(二)热水供暖系统的基本形式

1. 上供下回双管

2. 下供上回双管

3. 垂直单管:顺序式、跨越式、可调节顺序式、倒流式

4. 单一双管系统

5. 水平单管系统

6. 分区供暖

7. 同程、异程

(三)供暖系统主要设备

1. 膨胀水箱:(循含泵吸入口)定压、排气、容纳膨胀水、信号作用

2. 集气罐

3. 伸缩器:(高层使用)波纹伸缩器、套筒伸缩器、自然胀力伸缩器

四、通风与空调

(一)空调分类

1. 按空气处理设备的设置分:

集中系统:空调机组直接供给各个房间

半集中系统:水冷机组—新风机组/风机盘管

全分散系统:水冷机组—风机盘管

2. 按负担室内负荷所用的介质种类分:全空气系统、全水系统、空气-水系统、冷剂系统

3. 根据集中式空调处理空气来源分:封闭式、直流式、混合式

4. 根据分部分:空调风系统、空调水系统、净化空调系统、制冷设备系统、水冷机组、冷却塔

(二)主要设备;空调机组、新风机组、风机盘管

(三)通风系统:

1. 送排风系统:人防、地下室、车库(钢板、玻璃钢)

2. 防排烟系统(钢板、玻璃钢、结构风道)

3. 除尘系统

五、锅炉分类及型号表示方法

(一)分类

1. 按用途分:工业、供暖、电站、机车

2. 按提供载热介质分:蒸汽、热水

3. 按结构分:火管、水管、水火管混合

4. 按燃料分:燃煤、燃油、燃气

5. 按燃烧方式分:手烧和机械

6. 按整装方式分:快装、组装、散装

(二)型号表示方法

第三章规范

(一)给排水及采暖

1..阀门安装前应作强度性试验,从一批中抽10%,若抽取 10%合格率为95%或99.9%均为不合格。强度性试验压力=公称压力*1.5;严密性试验压力=公称压力*1.1

2.安装在主干管的起切断作用的闭路阀门应逐个作强度性和严密性试验。

3.管道上的冲压弯头外径应=弯道外径

普通冲压弯头焊接钢管

无缝冲压弯头无缝钢管

焊接钢管DN100 公称直径

无缝钢管Φ100*4.5 外径*壁厚

螺旋焊管 D109*4.5 外径*壁厚

4.地下室或地下构筑物外墙有管道穿过时应采取防水措施,对于有严格要求的应作柔性防水套管。.

刚性防水套管:一般设计未要求时采用

柔性防水套管:设计要求部位;地下水位较高构筑物;水池

5.管道穿越伸缩缝、沉降缝、抗震缝敷设时应采取下列措施:

(1)加伸缩节:给水、喷洒加橡胶软接头;冷冻水加不锈钢软接头

6.支架位置正确,应埋设平整牢固:(1)设备、附件应设吊架、支架、托架(2)末端、弯头、三通(3)按规范间距均分排布(注:喷洒末端应作防晃支架)

7.固定支架与管道接触应牢靠严密。

8.滑动支架、滑拖和滑槽应留有3-5m间隙。

9.无热伸缩的管道吊架吊杆应垂直安装,有热伸长管道吊架吊杆应向热膨胀方向反向偏向。

10.固定在建筑构筑物上的管道支吊架不影响结构安全。

11.采暖、给水、热水系统立管管卡的设置:

(1)楼层高度《5m,每层必须装1个

(2)楼层高度>5m,每层不得少于2个

(3)管卡安装高度距地1.5-1.8m,2个管卡匀称

(4)多层建筑给水、排水管径大于25mm时立管可以不加支架,但排水立管最底层应加管墩。

(5)排水铸铁、给水镀锌钢管立管应把支架做成落地卡。

12.有伸缩管道应加套管,采暖、热水、冷冻、冷却、凝结水穿墙、楼板应加套管,给水、消防、喷洒、排水不必要加。

13.给水管道:镀锌钢管《DN100螺纹连接,>DN100法兰或卡箍连接;给水塑料管和复合管可以采用橡胶圈接口、粘接、热熔、专用管件与法兰;给水铸铁管:水泥粘口或橡胶圈;铜管:专用接头或焊接

13.螺栓拧紧后,突出螺母长度《螺杆直径的1/2,螺纹连接应外露2-3扣。

14.给水立管和装有大于等于3个的配水点支管始端均应安装可拆卸的连接件(如活接头)但若有水表、法兰阀门均不需加。

15.冷热水:上热下冷,左热右冷。

16.防腐处理:埋地排水铸铁管:沥青防腐;埋地钢管(包括镀锌钢管):三级防腐。

17.水箱溢水管和泄水管应设在排水附近但不得与排水管直接连接。

18.立式水泵减震不应采用弹簧减震器。

19.室内排水管材:U-PVC排水管、铸铁管、混凝土管、组成洗脸盆和饮用喷水器到共用水封之间和连接卫生器具排水短管处可用钢管。

带1个大便器的支管》DN100,带1个大便槽的支管》DN150,接3个以上卫生器具支管》DN75

20.室内雨水管:给水铸铁管、给水塑料管、镀锌钢管、黑管(内防腐)

21.立管检查口每隔一层加一个,最底层和最高层带卫生器具必须加。

22.排水立管和主干管(如入户管)应作通球试验,球直径》排水管道直径的2/3。U-PVC排水立管应加伸缩节或三通(带伸缩节)和阻火圈(或防火套管)。伸缩节间距不大于4米。

23.连接2个或2个以上的大便器或3个或3个以上的卫生器具横管应设扫出口。(清通设备)

24.水平管与水平管道,水平管与立管应采用45度三通或45度四通,90度斜三通或90度斜四通。立管与排水管应采用2个45度弯头或曲率半径不小于4倍管径的90度弯头(TY三通)。

25. 排水通气管高出屋面300mm,必须大于积雪厚度(非上人屋面)北京规定为600mm。

26. 通向室外排水管穿墙或基础必须下反时,应采用45度弯头或三通,并应在垂直管段设扫出口。

27. 室内热水分为:全循环、半循环、不循环。热水管道应尽量利用自然补偿热伸缩(弯头、方形胀力)

28. 水管道应进行冲洗,罐体不作水压试验只做灌水试验。热水供回水、集水缸、分水缸、热水箱等均应作保温。敞口水箱应作满水试验,密闭水箱应作水压试验。

29. 卫生器具安装应采用预埋螺栓或膨胀螺栓固定。卫生器具应作满水试验和通水试验。

给水管道距地高度:洗脸盆450mm,座便器250mm,浴盆670mm,淋浴器1150mm,蹲便器(手动自闭式)600mm,立式小便器1130mm,挂式小便器1050mm

30. 室内采暖钢管:焊接钢管《DN32螺纹连接,>DN32焊接

31. 管道坡度:汽水同向热水管道、蒸汽管道和凝结水管道坡度千分之三,不得小于千分之二。汽水逆向流动,热水管道、蒸汽管道坡度大于等于千分之五。散热器支管坡度等于1%,坡向应利于排水和泄水。

32. 平衡阀和调节阀(系统主干管)都具有方向,具有压力区间。

33. 方型补偿器应有整根无缝钢管煨制。

34. 散热器支管长度>1.5m时应安装管卡。

35. 上供下回系统的热水干管变径应顶平偏心连接,蒸汽干管变径应底平偏心连接。

高温水(110-130。C)加法兰或法兰阀门。

非高温水吊顶里的管道最好不用活接头,而用法兰阀门或丝扣阀门加一对法兰。

38. 散热器带足片,14片以下2个腿,14片以上3个腿。20片以上拉条。

39. 过滤器:水泵入口处加,较小。

40. 除污器,采暖系统整个楼、换热站、锅炉房回水管家除污器,较大。除污器一般须加旁通管。主要清通、易坏设备均应加旁通附件。

(二)通风空调

1. 工程中所选用的外购风管,还必须提供相应的产品合格证明文件或进行强度和严密性的验证。

2. 通风管道规格的验收,风管以外径或外边长为准,风道以内径或内边长为准,非规则椭圆形风管参照矩形风管,并以长径平面边长及短径尺寸为准。

3. 镀锌钢板及各类含有复合保护层的钢板,应采用咬口连接或铆接,不得采用影响其保护层防腐性能的焊接连接方法。

4. 风管的密封应以板材连接的密封为主,可采用密封胶嵌缝和其他方法密封。密封胶性能应符合使用环境的要求,密封面宜设在风管的正压侧。

5. 风管材质:普通钢板、镀锌钢板、不锈钢板、硬聚氯乙稀、有机玻璃钢、无机玻璃钢(相应的玻璃布层数不少于规范规定,其表面不得出现反卤或严重泛霜)

6. 防火风管的本体、框架及固定材料、密封材料必须为不燃材料,其耐火等级应符合设计的规定。

7. 复合材料风管的覆面材料必须为不燃材料,内部的

第四章定额讲座

一、排水、采暖定额

(一)总论

1.站类管道和室内管道划分:站或机房的外墙皮为届。

2.室内管道与室外管道划分:建筑物外墙皮1.5m为界。

3.室外管道与市政管道划分:钢管《DN150室外,>DN150市政;

无缝钢管《Φ159室外,>Φ159市政

铸铁《DN250室外,>DN250市政

4.操作高度:超高系数>5m ,指操作物或设备安装高度距同层地面距离。

基数:人工工日*超高系数

5.高层建筑超高费:檐高>25m,取费基数:人工费*高层建筑超高费

6.采暖系统调试费:单位工程人工费*14%(不含热源费用),其中人工费占调试费的78%。

7.脚手架使用费:单位工程人工费*2%

(二)室内管道:

理解:管道压力、材质、连接方式不同

1. 管道室压:低层一次试压即可;高层分层试压、单项试压、系统试压和隐蔽工程等。

2. 低压镀锌钢管(丝接)DN32以内管卡以包括。

3. 低压镀锌钢管(焊接)不含支吊架,管件已含(成品:弯头,现场加工:三通口开制)

4. 低压镀锌钢管(法兰连接)需二次镀锌,法兰片、费用未含

5. 沟槽连接(卡箍连接)用于给排水、消防和燃气

机械式或开孔式连接:常用于三通

管件:沟槽连接

6. 给水铸铁管:常用于埋地入户管(铸铁管较钢管机械强度大,耐腐蚀)

7. 排水铸铁管:水平连接>6个大便器或高层建筑必设辅助透气管

辅助透气管管件、透其帽、立管检查口以含量形式含在定额里,不须单独计算。

8. 柔性排水铸铁管:橡胶法兰接口A型;W型抱箍连接

9. 铝塑复合管:黄铜管件连接或卡套式连接,管件之间螺纹连接

铝塑复合管和PVC-U给水塑料管已含管件、钢塑转换接头安装费,但未含主材,含量1.01

铝塑复合管DN32以内包含管卡

10. U-PVC排水塑料管件已含:透气帽、伸缩节、立检口和大便器连接管(蹲便器)不须单独计算;阻火圈或防火套管需单独提供。

11. PPR管:丝接执行镀锌钢管子目;粘接执行UPVC给水塑料管;热熔焊接执行第八章燃气管道PE管电热熔。

(三)预算价格

1. 材料预算价有三部分组成:供应价、保管费、采购费

其中供应价有以下几部分组成:外埠运费、包装费、供销部门手续费、出场费。

2. 造价信息上的价格为运至施工现场的价格,但不含2%的保管费。

3. 机械台班费用定额的编制:折旧费(在规定使用范围内收回其原成本)检修费(大修费、维修费)

4. 工程造价包括:直接费、企业管理费(扣除了项目部医疗和养老)、利润和税金。其中直接费包括:人工费、材料费、机械费和现场管理费(其中现场管理费包括临时设施费和现场经费)。

(四)室外管道

1.旧管道与新管道接头:热源套用第12节室外热源管道碰头;给水管道套用第13节室外给水铸铁管加三通水源接头。

2.填沙:根据设计要求才计算,不一定满填适用于直埋保温管和直

埋管。

(五)站类管道

1.卷焊管件:成品套用低压卷焊钢管管件安装补主材;现场制作加工套用低压卷焊钢管管件安装,不需补主材。

2.现场加工的各种管件,包括在主管上挖眼接三通、摔制异径管等,均执行管件连接相应子目,不再计取管件主材费,若挖眼三通支管小于主管径1/2时,管件规格按支管管径计取;若支管管径大于主管径1/2时,管件规格按主管管径套用。

(六)阀门与法兰

1. 减压阀组构成:

(七)卫生洁具

1.蹲便器:若用UPVC排水管,蹲便器连接管不单算,含在接头零件里。

2.坐便器:若为后排水,单执行一个坐便器软接头安装(管道与大便器之间)

3.大小便槽:冲洗水箱制作执行第九章水箱制作。冲洗水箱托架执行第十三章设备支架制作。

4.土建拖布池:落地安装执行水嘴和地漏安装;台式执行水嘴和带存水弯的排水栓。盥洗台执行水嘴和不带存水弯的排水栓;多龙头的洗涤槽执行多个水嘴和带存水弯的排水栓,若有地漏可执行水嘴、不带存水弯的排水栓和地漏。

5.洗衣机接口执行水嘴安装,换主材:洗衣机龙头。

6.多功能地漏、浴盆排水存水盒(柜)安装执行三用排水器安装相应子目。

7.水平清扫口执行扫出口(连接两个以上大便器或三个以上用水器具必须设扫出口)

8.立管检查口、透气帽和伸缩节含在管件含量中,不用单独计算。

9.悬挂式隔有器拖(支架)须另行计算。

12. 设备拖架刷油需另执行金属支架刷漆。

(八)采暖器具

1. 铸铁散热器:一般需现场组对,不分明装安装均执行同一子目,落地安装每组有带足片和不带足片。挂装不分,只有中片。

2. 落地安装散热器:14片以内,2个带足片,15-20片,3个带足片。

3. 柱型铸铁散热器安装每组超过20片时,需要拉条,拉条费用另行计算,用φ6圆钢,执行金属支架制作安装子目。

4. 定额中列出的接口密封材料均按成品胶垫编制的,若与设计不符时不得调整。

5. 钢制闭式散热器:一般指成品,多为挂式,单位:片指组,定额中包括拖钩安装,若托架成品,主材中不包括拖钩,其拖钩另行补价。定额中已含放风门丝堵,若装手动放风阀另执行手动放风阀安装。

6. 高频焊翅片管散热器:定额中包含了防护罩的安装费用,但不包括本身价值。

7. 多柱式钢管散热器:可用于热水或蒸汽,如森德散热器。

8. 辐射对流散热器安装,不分挂装或落地装,均执行同一定额,落地装支座按随主材带来编制的。

9. 光排管散热器:A型和B型制作安装,定额中已包括联管所用工料,不得另行计算。

10. 集气罐及自动排气阀:用于热水采暖系统最高点,其上的阀门及放风管另行计算。

11. 暖风机安装:不含支架制作安装,另行第十三章按设备支架制作安装。

12. 低温地板辐射采暖:按敷设方式分规格以米计算。一般不能有管件,定额中不含保温网,土建计算。定额中已包含地面浇注配合施工。用铝塑复合管、聚丁烯管、聚丙烯管、聚乙烯管等管道作为地板采暖管道时,均执行本项目。13. 采暖系统调试费用另行计算,进入取费中。

(八)消防系统

1.减压孔板位置:在消火栓前活接头连接,在消火栓前法兰连接,在消火栓后接管连接。法兰安装另行计算。

2.室外地下消火栓井执行第一册土建定额。

3.气体驱动装置管道安装中,卡套连接件的数量按设计图纸用量另行计算。

4.贮存装置机座支架另行计算,执行第十三章设备支架相应子目。

5.贮存装置安装中,定额中已包括灭火剂贮存容器、系统组件、安全阀等贮存装置和阀驱动装置的安装和氮气增压。二氧化氮贮存装置安装不需气体增压,执行定额时应扣除纯氮气,其他不变。

(九)燃气管道

1.聚乙烯管道:PE管,管件另行计算。连接方式:小管径电熔;大管径热熔。

2.聚乙烯管件连接,适用于聚乙烯三通、弯头、管堵、变径、套袖等各种管件连接。

3.钢塑转换接头:不论丝接、焊接、法兰连接均执行同一子目;若为法兰连接,法兰本身价值另计,螺拴按设计图纸用量计取并计取3%损耗率计算。

4.燃气管道φ315以内PE管按第八章燃气管道执行,燃气井按第一册建筑工程进行取费;φ315以外PE管作补充项目,燃气井执行市政管道进行取费。(十)低压容器具

1.组装式水箱包括了型钢底架制作安装费用,其他设备支架均另行计算。

2.变频给水装置:气压罐中压力控制器随设备自带,变频泵组中软接头若设备配套计入主材价,否则另行计算。

3.需作保温的设备执行设备保温定额子目。

4.设备与基础间灌浆一般指二次灌浆。

5.地脚螺栓制作和灌浆:若设备自带包括地脚螺栓和灌浆;若设备未带,套用设备地脚螺栓制作和灌浆。

6.场外运输:一般与水箱制作配合使用。若为成品安装中以含其费用。

(十一)锅炉

1.若为燃气锅炉,应把煮炉和洪炉用的轻质燃油换算成燃气。

(十二)泵及减震

1.若泵未配地脚螺栓,另执行第九章地脚螺拴制作安装。

2.减震连接板

(十四)套管及支吊架

1.工艺流程:预留洞预制套管安套管堵洞

型钢防锈预制支架

管道防锈预制管段

2.支吊架计算,单位100kg,套用96年概算定额型钢量。

3.13-79一般管架适用于一般管道;13-80木垫式管架适用于空调水系统,不包括木垫价铬,按m2购买(大概1900元/m3);13-81弹簧式管架适用于设计特殊说明的支吊架,如有垂直位移的活动支架,定额中不包括弹簧的价铬。

排水UPVC管卡是成品购买的,应把吊架式固定卡折合在主材里。

4.套管:一般填料套管

无填料钢套管:执行焊接钢管安装,以m计算比管径大2号

防水套管:刚性、柔性

阻火圈:UPVC排水管

5.上下水管穿墙用无填料套管,排水管穿楼板不做套管;采暖管道做一般填料套管,燃气管道穿楼板加沥青,套用一般填料套管

(十五)管道液压试验及探伤

1.管道液压试验:管道本身已含一次试压,施工设计如果需二次试压再执行液压试验定额,试压用液指除水以外的液体若为水可不计,压力表和阀门以摊销性材料进入,压力表0.1,阀门0.2。

2.管道气压试验:输送气体的管道需作强压试验,外线管道需强压气压试验。

3.管道泄漏性试验:适用于输送剧毒、有毒及可燃介质的管道。如燃气管道室内部分。

4.管道真空性试验:空调机、水箱的铜管等需做真空性试验。

5.水冲洗:所有介质为水的管道均需作水冲洗,采暖管道液需水冲洗,排水管道不做。

6.管道消毒冲洗:适用于生活冷水、热水和饮用水

如埋地给水管道(饮用水):打压、冲洗、消毒

埋地消防管道:打压、冲洗

7.压缩空气吹扫:室外天然气管道在做完液压试验需吹扫

8.下水通球试验:用于下水管道,闭水试验已包含在排水管道安装定额中。下水通球试验需单独套用,一般指排水主干管和立管(支管不用做,但如果是坐便、蹲便与主干管连接部位需做,即管道流动块状物体要做通球。

9.管道酸洗、碱洗:适用于工艺管道

10.脱脂试验:氧气管道

11.探伤:如市政管道

(十六)刷漆保温

1.铸铁散热器刷漆量按0.28m2/片。

2.保温拖盘制作安装:发生部位冷凝水立管;钩钉:横干管管径较大时做钩钉;镀锌钢板保温盒用在阀门、法兰保温上。

3.直埋保温管接头:适用于室外直埋管

二、通风、空调定额

(一)通风管道及部件:动力系统:送风机、回风机;空气处理系统;空气输送系统:消声器、平衡阀;空气分布系统:百叶、排风口、送风口

1.通风管道:薄钢板、玻璃钢和复合型

2.计量原则:不扣除弯头、三通、变径;扣除阀部件

特殊:弯头导流叶片,计量时不扣除套用制作组装定额;消音弯头扣除,套用消

音弯头安装。

3.防火阀、消声器、静压箱和消音弯头已包括支吊架安装。

4.当消音器连续安装时算2节消音器。

5.静压箱展开面积按6面计算,不扣除开孔。

6.矩形风管同心弯管当大边长(水平面边长)》500mm时必须设置导流叶片。

7.检查孔设定位置:风管较长时头一个尾一个;如为舒适性空调可不设;对于恒温恒湿空调需要设;高中效过滤器需设检查孔。

8.测定孔:干管和支管出入口处设

9.系统严密性:按需测试风管的面积以m2计算。

水利水电工程设计概预算编制规定

《水利水电工程设计概(预)算编制规定(2010年)》 第一章总论 第一节概述 1.本编规适用于我省利用国内资金建设的水利水电工程项目。由中央投资或中央补助的省内大型水利水电工程项目,按谁,水利部有关计价依据的规定执行。 2.本编规是编制省内新建、改建和扩建的水利水电项目工程造价文件的依据。造价文件的形式包括投资估算、设计概算、项目管理预算、施工图预算、招标标底、投标报价、工程结算等。 3.本编规以指令性和指导性相结合、政策指导和市场调节相互补为指导原则。其中,费用计算程序和组成内容属指令性标准,取费费率在投资估算、设计概算、项目管理预算、施工图预算等造价文件中属指令性标准,在招标限价(或标底)、投称报价、工程结算等造价文件中属指导牲标准(除另有规定外)。 第二节概算编制依据 1、国家和省颁发的有关法令法规、制度、规程; 2、山东省水利水电工程概(预)算编制规定; 3、有关定额: 建筑工程:执行《山东省水利水电建筑工程预算定额(2010 年版)》。编制设计概算时,除计算半成品(如砂石料、纯砼、砂浆等)单价外,预算定额直接工程费单价乘以1.05 扩大系数后作为概算直接工程费单价; 安装工程:执行《山东省水利水电安装工程预算定额(2010 年版)》。编制设计概算时,预算定额直接工程费单价乘以1.05 扩大系数后作为概算直接工程费单价;

施工机械台班费:执行《山东省水利水电工程施工机械台班费定额(2010 年版)》。编制概算与预算时台班费相同; 以上定额缺项部分可参照水利部现行有关定额或其他专业定额; 水利水电工程中的其它永久性专业工程,如公路工程、桥梁工程、房屋建筑工程、送出工程、环境保护工程等,采用山东省或有关专业部委颁发的相应专业定额及概算编制办法。 4、工程初步设计文件及图纸; 5.其他与概预算文件有关的文件、协议及资金措施方案等。 第三节概算文件组成 设计概算文件由编制说明、工程概算表和概算附件三部分组成。 (一)编制说明: 1、工程概况:流域或河系、兴建地点,对外交通条件、工程规模、工程效益、工程内容和布置形式、工程类别等级、施工总工期、主体建筑工程量、主要材料用量、资金筹措情况和投资比例等。 2、投资主要指标:工程总投资和静态总投资,预备费率,建设期融资额度、利率和利息等。 3、概算编制原则和依据:(1)初步设计概预算的编制原则及依据;(2)人工预算单价,主要材料预算价格,施工用电、水、风等基础单价的编制依据;(3)主要设备价格的编制依据;(4)费用计算标准;(5)征地和环境部分概算编制的简要说明和依据;(6)工程资金筹措方案。 4、概算编制中其他应说明的问题。 二、工程概算表 (一)总概算表﹝分列工程部分概算、征地和环境部分概算﹞ Ⅰ、工程部分概算表1、建筑工程概算;2、机电设备及安装工程概算;3、金属结构设备及安装工程

水电暖安装施工方案

水电暖安装施工方案 随着我国经济的迅速发展,人们对居住环境要求越来越高,同时对建筑中的安装水电质量要求也进一步提高。安装水电是建筑工程安装中的一个重要组成部分,其安装质量的好坏对建筑工程总体质量有长期的影响作用。但是由于种种原因,许多工程中安装水电质量都存在着各种问题,轻者影响到居民的正常生活,严重者甚至会影响到整个建筑工程的质量。 “家装安全,水电先行”,并不是空穴来风,现在由于水电引发的事故越来越多,给我们造成了很大的财产损失甚至是人员伤亡事故,在选择水电改造、安装水电施工方时一定要选择专业、可靠的公司来施工。业主们在安装水电之前可以先了解水电的相关知识。毫无疑问,装修预算是每一位户主最关心的问题,也是户主装修的基础。下面就让我来为大家一一揭晓答案。 安装水电步骤 步骤:1开槽 先弹线,再开槽。管路开槽按要求必须是平行线与垂直线(如有水电施工图的对照施工图更好)。须平行走线的管路一律控制在60-90厘米高(从地面算起),有水龙头的管路必须垂直。

步骤2:安装 管道又分冷水管与热水管专用。暗藏管道杜绝使用镀锌铁管。首先,通过施工图施工人员与业主商量水域位置与使用功能。安排水电师傅排放安装好所有的水龙头及用水位置。如有施工图可根据施工图安排放置。倘若没有完整图纸的和业主沟通增加现场定位水路使用功能。步骤3:检验 水路管道检查至关重要,关系到以后的水路安全隐患问题。我们通常用试压的方法做管道检查。试压是管道检查渗漏的方法之一,先用堵头将所有内丝堵死。用压力表打压(家装一般6--8kg)试水。打压之后检查所有管道所有接头。第二种方法就是上了赌头之后,打开水闸二天二夜,第三天检查所有接头。正常采取前面那种方法。 步骤4:防水 水路管道安装之后,用水泥沙子混合封好卫生间所有线槽(卫生间与厨房的地面尽量不开槽)。等线槽和地面干后,再次清洗地面与墙面,墙地面水分干了即可做防水,墙面防水最好作80cm以上高。如果厨卫墙背面有家具的墙面,必须做满墙。起到家具防潮作用。进场第一次做防水是为了能够确定地面不会漏水。管道安装好之后墙地面再做一次,使地面和墙面能够更有效的防水保障。在验收水电工程时一定要检测防水做的是否合格。 步骤5:电路开槽 与业主商量好用电功能与要求之后,与电工师傅交底,弹好平行与垂直线开槽。放好开关插座底盒。插座距地面40厘米开槽,挂式空

水利水电预算定额

水利建筑工程预算定额-> 第一节土方工程 说明 一、本章包括土方开挖、运输、压实等定额共49节,适用于水利建筑工程的土方工程。 二、土方定额的计量单位,除注明外,均按自然方计算。 三、土方定额的名称 自然方:指未经扰动的自然状态的土方。 松方:指自然方经人工或机械开挖而松动过的土方。 实方:指填筑(回填)并经过压实后的成品方。 四、土类级别划分,除冻土外,均按土石十六级分类法的前四级划分土类级别。 五、土方开挖和填筑工程,除定额规定的工作内容外,还包括挖小排水沟、修坡、清除场地草皮杂物、交通指挥、安全设施及取土场和卸土场的小路修筑与维护等工作。 六、一般土方开挖定额,适用于一般明挖土方工程和上口宽超过16m的渠道及上口面积大于80m2柱坑土方工程。 七、渠道土方开挖定额,适用于上口宽小于或等于16m的梯形断面、长条形、底边需要修整的渠道土方工程。 八、沟槽土方开挖定额,适用于上口宽小于或等于4m的矩形断面或边坡陡于1∶0.5的梯形断面,长度大于宽度3倍的长条形,只修底不修边坡的土方工程,如截水墙、齿墙等各类墙基和电缆沟等。 九、柱坑土方开挖定额,适用于上口面积小于或等于80m2、长度小于宽度3倍、深度小于上口短边长度或直径、四侧垂直或边坡陡于1∶0.5、不修边坡只修底的坑挖工程,如集水坑、柱坑、机座等工程。 十、平洞土方开挖定额,适用于水平夹角小于或等于6°,断面积大于2.5m2的各型隧洞洞挖工程。 十一、斜井土方开挖定额,适用于水平夹角为6°至75°,断面积大于2.5m2的洞挖工程。 十二、竖井土方开挖定额,适用于水平夹角大于75°,断面积大于2.5m2,深度大于上口短边长度或直径的洞挖工程,如抽水井、闸门井、交通井、通风井等。 十三、砂砾(卵)石开挖和运输,按Ⅳ类土定额计算。 十四、采用一 -39、40、41节定额,不需要修边修底时,每100m3减少人工14工时。 十五、推土机的推土距离和铲运机的铲运距离是指取土中心至卸土中心的平均距离。推土机推松土时,定额乘以0.8的系数。 十六、挖掘机、轮斗挖掘机或装载机挖装土(含渠道土方)自卸汽车运输各节,适用于Ⅲ类土。Ⅰ、Ⅱ类土和Ⅳ类土按表1-1所列系数进行调整。

家装水电安装预算与规范

家装水电安装预算与规范 在家居装修过程中,水电安装都属于隐蔽工程,就算没有做好,表面装修得再美观,那么也是徒劳,不论是那一项目出了问题,都有可能给业主们带来严重的经济损失。 良好的水电安装不仅仅其影响着经济损失,同时还有可以对人身安全带来一定的伤害,所以水电安装每一个项止都不容我们忽视,在此,小编就为那些准备装修的业主们说说聪隐蔽工程中的水电安装,避免不必要的伤害与经济损失。 一、水电安装规范 1.水安装规范: 水安装又为分给水安装与排水安装两类。在现代许多的家庭之中,一般水管的安装于墙体内,一方面给水系统的布置原则是保证水质、水量与水压;另一方面给水管道的任务是保证供水的安全与方便性,当然同时还要便于施工、检修与美观。 2.电安装规范: 随着家电的增多,现代人们对电的需求也越来越多,所以在电的布线工程之中一定得经过专业的电气工程师路细致设计后才可施工,这样的业主在用电时才会方便、安全。 水电安装规范内容 布线的原则布线的原则:横平竖直。使用专用中财PVC阻燃型电线管,线管在线槽中

必须固定,线盒与线管相接时应使用锁母,直管每隔80公分使用一个管卡,拐角处每隔20公分使用一个管卡。 电工插座原则插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装装饰角线的安装线内,如果是在墙的下部,垂直向下开槽至安装踢脚板的底部,开槽深度应一致,槽线及顶直应先在墙面弹出控制线后,再用切割机切割墙面,用机器开槽 PVC管施工原 则使用中财PVC管,在弯管时用弹簧现弯,不得使用90度弯头及三通(在这一点上目前我们基本没有出现这一类情况),线路安装时必须加护线套管,采用胶粘进行连接,套管边接应紧密.平直.平顺.直角拐角处应将角内侧切开,切口一侧切圆弧形接口后,折弯安装。 二、水电安装预算 水电安装在民用建筑安装中占据很大部分,其安装工程预算是一门专业性、知识性与政策性很强的工作。它不仅仅得掌握一定的预结算专业知识与有关国家政策、法规,同时还要了解相关的专业、设计与施工方法、材料设备的采购以及投资控制等一些基础知识,可以说水电安装预算是一项多学科综合性的工作。 安装预算常遇到的问题 铜芯电缆 头铜芯电缆头是根据制作的工艺来确定的,其中可分干包式与浇注式热缩式。但有时电缆头仅仅只做简单的压接,此时就不可套用电缆头制作,而应按压铜接线端子计算。 座式大便器 定额 每个地方定额都有特色,首先得了解其定额子目构成,看看里面工料机构成及消耗量。 控制电缆定 额对于控制电缆通常按照电缆的芯数不同以每100m计量的。而电力电缆是区别电缆有效截面积以100m计量。虽然定额以其工作内容一样,但是基价差别比较大。 排水管件定 额在定额子目内,检查口是不能套用子目的。存水弯要分情况,有定额子目的,落水斗需要借用土建定额的。 计算风管风管按图注不同规格以展开面积计算,其长度一律以图注中心线长度为准。 三、水电安装所注意的质量问题 1.开关与插座的面板与建筑物表面有缝隙,不平整。

水电暖安装合同样本

水电暖安装合同样本 甲方:(发包方)________ 乙方:(承包方)_______ 甲、乙双方在平等、自愿、协商一致的基础上,本着相互信任的原则,就甲方的水电工程达成以下协议。 第一条:工程概况 1、工程地点:_________ 2、工程承包方式:—承包人包工包料; 3、工期____ 年 _____ 月_____ 日至_____ 年_____ 月____ 日 4、合同价款:本合同工程预算造价人民币 ______________ 元(大写),若要变更施工内容,变更材料,工程造价按实计算。 第二条:关于材料供应的约定 1、本工程甲方负责供应的材料应为符合要求的合格产品,并应按时供应到现场,乙方应办 理验收手续,如发生质量问题或规格有差异,乙方应及时向甲方书面提出,甲方仍表示使用的,由此造成的工程损失,责任由甲方承担。甲方供应的材料抵现场后,经乙方验收,由乙 方负责保管,由于保管不当造成的损失,由乙方负责赔偿。 2、甲方供应的装饰材料均应用于本工程,非经甲方同意不得挪作他用。如乙方违反本规定, 应按材料价款双倍补偿给甲方。 3、乙方供应的材料如不符合质量要求或规格有差异,应禁止使用,如已使用对工程造成的 损失由乙方负责。如乙方提供的材料是伪劣商品,应按材料价款的双倍补偿给甲方。 第三条:关于工程质量及验收的约定 1、本工程应严格执行国家《住宅装饰装修工程施工规范》GB50210-2001和《建筑装饰装修工程质量验收规范》GB50327-2001并参照其它地方标准、质量评定验收标准。 2、由于乙方技术差及不责任心不到位等自身原因造成质量问题,其返工费用由乙方承担。 3、工程竣工:乙方应提前通知甲方验收,并办理验收手续。 4、本工程由______ 方设计施工方案。 第四条:关于安全生产各防火的现场管理的约定 1、严格遵守规定的装饰装修施工时间,降低施工噪音,减少环境污染。 2、未经甲方同意及有关部门批准,施工中不得随意拆改原建筑物结构及各种设备管线。 3、保证装饰装修现场整洁,竣工前做好卫生清扫和处理工作。 4、乙方应协同甲方做好施工材料保管工作,禁止闲杂人员进入现场。 5、未经甲方许可,乙方不得携带任何甲方提供的装修材料出门,一经发现偷盗现象按材料价格加倍赔偿。 第五条:工程付款方式、承包内容、结算的约定 1、布局开槽完工后,支付工程款的50 %给乙方,水电完工后支付工程款的30%,整体竣 工验收合格后支付20 %。 2、本工程保修期伍年,须工程款全部结清,甲、乙双方签定《工程保修单》,保修期从竣工验收签章之日起算。 3、双方款项住来均应出具收据。 二、承包内容与范围: 1、承包方式:水电暖安装(包工施工图纸范围中所有工弱电、消防、管线接线盒预埋。) 2、劳务承包及工作范围: 1 )水、电、暖、消防施工图中一切工作内容,弱电、消防的管线预埋、安放。 2)

水电安装预算与定额

江西农业大学 工学院 工程管理 学院: 班级: 姓名: 学号: ………………………………………装………………………………订………………………………… 水电安装工程 预算与定额 考试复习资料 1、 简述给水系统和排水系统的一般构成。 给水系统的组成:1.取水工程 2.净水工程 3.输配水工程(输水管道、配水管网、升压泵站、水塔及水池等工程内容)4.室内给水系统(进户管【引入管,水表,闸阀】、配水管【干管,立管,支管】、配水龙头、用水设备) 2、 在给排水工程中,如何划分室内、室外工程的界线 按照定额规定,室内外给排水以室外第一个检查井为界,检查井以内为室内,检查井以外为室外,如果没有检查井的以墙外米为界线,以外为外网,米以内为室内。 3、简述电气安装工程的主要构成 1.变电工程 2.供电线路工程 3.配管配线 4.照明工程 5.防雷与接地工程 某电线管暗敷工程,DN25管2根,单根长15m 、内穿BV-3*导线;另一根长20m 、内穿BV-5*导线。请计算上述管线工程量。(10分) 解:DN25管:15+20=35m 内管线长:3×15+5×20=145m 某幢单元住宅楼的某户厨房与卫生间的给排水设计图如下所示。给水用镀锌焊接钢管(螺纹连接),排水用铸铁承插排水管(水泥接口)。 问题: 1.请计算该户给排水工程的预算工程量。(10分)(参照水电安装工程 -预算与定额P261 表4-34) 2.根据表4-1给定的条件,完成4-2工程量清单表格。(10分)(参照水电安装工程 -预算与定额P267 表4-36) 表4-1 表 4-2 3.按照下列条件计算镀锌钢管DN20的综合单价。(10分) (1)定额基价中,综合工日:工日/10m ,主材:镀锌钢管(DN20)10m ,其他辅助材料:元/10m 。 (2)综合工日单价为60元/工日,主材单价为元/m ,管理费费率%,利润率10%。管理费和利润的取费基础为人工和机械之和。 解:清单量:

水电安装详细清单及价格预算,省钱必看!

水电安装价格预算水电改造价格怎么算 家庭装修中,最让人头疼的就是水电改造这一块了。水电改造价格怎么算?水电安装是个复杂的过程,这其中的“猫腻”也着实让人捉摸不透,所以,对于价格预算也没有一定的把握。水电安装价格预算是多少?水电安装步骤是怎样的? 水电改造材料有哪些 配电箱:合理的分配电能,方便对电路的开合操作。有较高的安全防护等级,能直观的显示电路的导通状态。 电线:4平方单芯线(家有中央空调或大功率电器)、2.5平方单芯线、1.5平方单芯线;音响线。 辅料:4分/6分PVC导线管、暗盒、PVC管箍、弯管弹簧、入盒接头锁扣、90度弯头、绝缘胶布。 开关:一位单极开关、一位双路开关、二位单极琴键开关、二位双路开关、三位单极开关、三位双路开关、门铃开关、声光控延时开关、触摸延时开关、调光开关。 插座:插座(二三眼)、插座(二二眼)、空调插座(16A)、插座(三眼)(10A)、单连500Hz视频插座、双连500Hz视频插座、电脑/电话插座、音响插座、白板。 灯泡:厨房灯、主卫灯、客卫灯、阳台灯、客厅灯、餐厅灯、书房灯、主卧灯、客厅灯、日光灯、壁灯、筒灯、射灯、床头灯、镜前灯、地灯、灯泡。 水方面:PPR水管、地漏、水管弯道及接头、防水涂料。 辅材:三角阀、台盆落水、浴缸落水、金属软管、生料带、厚白漆、麻丝、地漏、硅胶、双面胶带纸、移位器。 煤气:镀锌管、镀锌外丝、镀锌管弯头、镀锌外丝、镀锌管三通、镀锌管弯头、球阀。 水电改造材料如何选购 水管选购指南 水管的选购将是工程的重头戏。水路改造一般要使用到的材料为给水管材、排水管材以及起

连接等作用的各种管件。管件作为输送水的重要介质,其好坏直接影响着人们的身体健康。 1、闻:闻一闻水管有没有异味,水货管材多掺入再生有毒塑料,闻之常有刺鼻的异味。 2、看:一看水管的颜色、厚度、光泽度,管外壁是否注明商标。二看有没有卫生许可证,没有卫生许可证的水管,是不能用于饮用水管道的。 3、注意:到正规的有管材授权经销书的代理店购店;注意购买的管材、管件是否是同一厂家生产;还要注意索取产品服务卡。 电线选购指南 随着生活水平的大幅提升和家用电器的增多,人们对用电量的需求日益增大,电线的使用量也随之增加。电线虽小责任却重大,它是家庭装修中不可缺少的基础建材,电线质量是否过关,直接关系着家装的电路安全。 1、看标识:产品合格证应标明制造厂名、产品型号、额定电压等标志,并且电线表面标示与产品合格证应标注两者应一致 1、看外观:电线外观光滑平整,绝缘和护套层无损坏,色泽鲜亮,标志印字清晰,质地细密,手模电线时无油腻感 2、看实际长度与粗细:在相关标准中规定,电线长度的误差不能超过5%,截面线径不能超过0.02%。 开关插座选购指南 1、外观:开关的款式、颜色应该与室内的整体风格相吻合。如果搭配不当就会显得很碍眼不美观。 2、手感:品质好的开关插座大多使用防弹胶等高级材料制成,表面光滑、面板要要求无气泡、无划痕、无污迹 3、重量:在选购时应掂量一下单个开关插座,一般合金的或者薄的铜片,手感较轻,当然那样的品质也差距很大。 4、品牌:一个好的品牌开关插座寿命比较长,通常还具备保修期,所以这样更划得来 水电材料价格是多少 水路改造报价 1、PPR水改报价 30米至60米35元/米;10米至30米40元/米;10米以下45/米 2、PVC下水报价 直径50mmPVC下水40元/米直径110mmpvc60元/米 暖气改造3组以下的组200元/组,如全屋改造3组以上的150元/组,(含1米管及管件,不含阀门,另外1米以外的管子每米25元)洁具安装30元/件,单独一件50元。 强电暗装报价 暗线:2.5㎡20元/米?单管4㎡25元/米?单管6㎡30元/米?单管16㎡以上50元/米?单管 阻燃电工管与电线:不超过3根线,若超过,每根每米加五元。

水电安装工程预算问题总结(安装预算初学者必看)

水电安装工程预算问题总结 1、问:双切换盒安装调试如何套用定额? 答:双切换盒安装、单体及系统调试套用10-94定额子目。 2、问:管道安装工程中的套管,如何套用定额? 答:管道安装工程中的套管在套用子目时,按内穿直管的口径套用定额子目,具体按下表执行。 3、问:电缆桥架及线槽安装,如何选用定额? 答:在电气安装工程及自动化控制装置及仪表工程中均使用电缆桥架及线槽,因相同定额在分册与分册交叉时,原则上应按主要工程的专业系统来划分,故凡电气安装工程中的电缆桥架及线槽安装,应套用第二分册第十章2—899~2—902定额子目,而自动化控制装置及仪表工程中的电缆桥架及线槽安装则应套用第十分册第十一章10—492~10—515定额子目。4、问:上水铸铁管是否包括内衬水泥?如何计算? 答:上水铸铁管未包括内衬水泥。内衬水泥管材及管件为未计价材料,可按实计取,安装人工费按相应定额乘以1.2系数,其他不变 5、问:隔离开关.负荷开关的操作机构及延长轴应如何套用定额? 答:隔离开关、负荷开关的安装操作机构及延长轴的工作内容已包括在开关安装工程定额之内,不可另行计算。 6、问:插接式母线槽有三相四线与三相五线之分,套用定额时是否允许换算? 答:插接式母线槽安装应套用第二分册第十章2一894定额子目,无论是三相四线或三相五线,均不予换算。 7、问:安装工程高层建筑增加费中“高层建筑”的含义是什么? 答:安装工程高层建筑增加费中“高层建筑”的含义是:六层以上的多层建筑(不含六层)或总高度超过20米(室外设计正负零至檐口的高度)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的各类建筑物。 8、问:第六分册工艺管道工程“管件连接”项目中的低压螺纹连接管件,每10件的未计价材料更为10.01件,损耗率太小,如何解决? 答:“管件连接”项目中低压螺纹连接管件,每10件未计价材料应勘误为10.10件。 9、问:空调设备安装中的空调器和空调机应如何套用定额? 答:空调设备安装中有空调器和空调机之分,定额套用时按下表执行相应定额项目。 10、问:变压器吊芯试验应如何计算?

水星预算编制说明

预算编制说明 一、编制依据 1.山东省水利厅鲁水建字[2015]3号文颁发的《山东省水利水电工程预算定额及设计概(估)算编制办法》。 2.山东省水利厅鲁水建字[2016]5号文颁发的《山东省水利厅关于发布山东省水利水电工程营业税改征增值税计价依据调整办法的通知》。 3.省水利厅《山东省水利水电工程营业税改征增值税计价依据调整办法》。 二、定额采用 1.山东省水利厅2015年《山东省水利水电建筑工程预算定额》(上、下册)。 2.山东省水利厅2015年《山东省水利水电安装工程预算定额》。 3.山东省水利厅2015年《山东省水利水电工程施工机械台班费定额》。 三、基础单价 1.人工工资 人工工资标准,依据2016年山东省水利厅《鲁水建字(2016)5号》文规定,确定人工预算单价为72元/工日。 2.主要材料预算价格 根据鲁水[2016]5号文及《山东省水利水电工程营业税改征增值税计价依据调整办法》规定,水泥、钢筋、柴油、汽油、砂石料、炸药、商品混凝土按规定标准进入单价,材料预算价格超过规定标准时,超出部分以价差的形式计入单价,并按规定计取税金。规定进入单价的价格标准为:水泥260元/t;钢筋2600元/t;汽油3100元/t;柴油3000元/t;砂石料

70元/ m3;商品混凝土260元/ m3。 各限价材料预算价格详见下表,预算价格采用东营2016年8月份工程造价信息,价格均为不含税价格。 主要材料预算价格表 序号材料名称单位基价(元) 预算价(元) 1 柴油t 3000 7000 2 汽油t 3100 7500 3 32.5Mpa水泥t 260 280 4 42. 5 Mpa水泥t 260 290 5 钢筋t 2600 3000 6 商品混凝土(C25) m3260 265 7 商品混凝土(C30) m3260 275 8 商品混凝土(C40) m3260 315 3.施工用风、水、电预算价格 施工用风0.2元/ m3;施工用水4.55元/m3;施工用电1.00元/kwh。 4.施工机械台班费 施工机械台班费依据《山东省水利水电工程营业税改征增值税计价依据调整办法》,按照调整后的施工机械台班费定额和不含增值税进项定额的基础价格计算。 四、费率标准 1.直接费:包括基本直接费和其他直接费 其他直接费费率建筑工程按基本直接费的6.5%计算;安装工程按基本直接费的7.0%计算。 2.间接费:包括规费、企业管理费 间接费费率表 序号工程类别计算基础费率(%) 1 土石方工程直接费10.5 2 砌筑工程直接费13.5

安装预算之如何看水暖图纸

安装预算之如何看水暖图纸 .看水施图的时候一定要将平面图和系统图对着看,这样才知道管道是在什么地方转弯,在什么地方变径,在什么地方分配水点,配水点标高是多少,而且在看给水的时候要看看有没有相应的排水措施和用水设施,再考虑给水点和排水措施、用水设施搭配是否合理,如有设计有洗衣机给水点,一般情况下给水点标高距完成地面1.1m (具体看设计),再看有没有洗衣机的排水地漏,是不是专用的洗衣机地漏,有没有存水弯,这些都有了再看有没有洗衣机的电源插座,位置是否合理,插座安全高度、安全措施有没有。看水施图一定要有很强的空间立体感,要达到感觉自己就站在房间里,在跟着管道走。 看电施图就先看说明,插座安装高度是多少,高度达的到安全要求否,配电箱安装位置什么地方,负荷是多少,合理否,空开大小合理否,出线的保护管是多大,电线的搭配合理否,电线与用电设备的搭配是否合理,线管敷设方式是怎么样的,在防雷接地上就看引下线位置《接地图》与《防雷图》引下线位置是否对应,如不对应那又在什么地方转换,防雷属几级防雷,避雷网大小是否在规范范围内,引下线材质,大小、钢筋搭接材料材质、规格,更要紧的是高层有没有防侧击雷的均压环,卫生间局部等电位,还有接地土壤的接地效果,当地水位,地质状况。虽然这些很多设计要考虑,但你要看水电图,看深化就得反着考察设计的合理性和实用性。 看水电图还要结合土建看,看结构梁的大小,预埋套管大小是否合理,

建筑标高是多少,水电设施安装后房间使用高度有没有影响。房间尺寸,墙身尺寸,筏板厚度,找平层厚度,保温属内保温还是外保温,保温层厚度,内外墙装饰层厚度,当这些数据都有了之后才能准确的进行预埋、预留、制作加工。 水、电、暖、通风空调等图纸需要结合起来看,这样才能有全局意识,才能保证不能遗漏和漏项,保证计算的准确性,比如有些电气接入需要看到设备的安装高度才能计算到位的。 识图还有一个重要的地方,图纸表现没有的地方,一定要看施工图集,这样才能看到图纸没有的部分的。 识图很简单,但是你只要学会了看图,一看到图纸就知道工艺走向,一看就能发现问题。只有做到这样才能计算准确,计算到位。

《水电安装工程预算》说课稿

水电安装工程预算》说课稿 课程:水电安装工程预算课题:电气照明施工图预算编制教师:黄飞鹰班级:10562 时间:2007年4月24日第二节课 一、教材分析 1、本教材特点:本教材采用全国建设行业中等职业教育推荐教材,在综合考虑预算的地区性问题,以及学生从学习知识,到运用实际的思路,同时参考由上海建设审计进修学院傅艺主编的培训讲义作为辅助教材。在结合9.3 定额的基础上,着重讲解上海市安装工程2000 定额的工程量计算规则,并注重学生的实际操作,加强预算编制,上机操作。简明扼要,由浅入深。对学生接受知识、掌握技能十分必要。 2、本章节内容的地位、作用电气照明施工图预算编制,是在学会看图及掌握工程量计算规则的基础上,让学生将图纸中涉及到的内容按规则一一列项、计算、汇总、套定额上机。工程量计算是整个造价的第一步,其计算正确与否直接影响工程预算造价的准确性,影响施工企业编制施工进度、组织安排材料等因素,影响基本建设财务管理与成本核算。 3、教学目标 1)知识目标:了解和熟悉电气照明工程量计算规则,熟悉和掌握电气照明工程量计算。 2)能力目标:以社会对安装预算人员的需求为教学基础,通过学习,不断培养学生分析、思考及解决问题的能力,使学生根据上海市2000 安装定额,熟练掌握工程量计算规则,并充分融入到实践工程中去,较准确地计算出计算工程量,达到建筑行业造价员的最基本要求。 3)德育目标:(1)培养学生善于观察,善于思考的学习习惯; (2)营造学生严谨求实的学习氛围; (3)增强学生对建筑安装工程预算学习兴趣,为今后踏上工作岗位作准备。 1)教学重点:熟悉和掌握电气照明工程工程量计算。

水利水电设备安装工程预算定额

目录总说明 第一章水轮机 说明 一—1 轴流式水轮机装 一—2 竖轴混流式水轮机安装 一—3 横轴混流式水轮机安装 一—4 贯流式(灯泡式)水轮机安装一—5 冲击式水轮机安装 一—6 竖轴水泵安 一—7 横轴水泵安装 第二章调速系统 说明 二—1 调速器安装 二—2 油压装置安装 第三章主阀 说明 三—1 蝴蝶阀安装 三—2 球阀安装 三—3 电动闸阀安装 第四章水轮发电机

说明 四—1 竖轴水轮发电机安装 四—2 横轴水轮发电机安装 四—3 贯流式(灯泡式)水轮发电机安装 四—4 竖轴电动机安装 四—5 横轴电动机安装 第五章水力机械辅助设备 说明 五—1 辅助设备安装 1.空压机安装 2.供排水泵安装 五—2 系统管路安装 五—3 机组管路安装 第六章电气设备 说明 六—1 发电电压设备安装 1.互感器、断路器、隔离开关、负荷开关、避雷器、熔断器 2.间隔板、穿通板制作安装 六—2 控制保护设备安装 六—3 直流系统安装 1.铅酸蓄电池安装

2.蓄电池充放电及安装 六—4 厂用电系统安装 1.10KV及以下厂用变压器 2.开关柜(盘)动力箱(板) 3.低压电器 4.水位电气信号装置及制动器 5.端子板及外部接线 六—5 电缆制作安装 1.电缆管(架) 2.电缆敷设 3.控制电缆终端头 4.户内环氧树脂电力电缆终端头 5.户内油浸纸绝缘电力电缆终端头 6.户内塑料电力电缆干包式终端头 7.交联聚氯乙烯绝缘电力电缆终端头 8.户外塑料电力电缆干包式终端头 9.户外式电力电缆终端头 10.35KV电力电缆终端头 六—6 母线制作安装 1.户内、外绝缘子、穿墙套管 2.带形铝母线 3.带形母线伸缩节头制作安装

《水电安装工程预算》 期末考试试卷

五家渠职业技术学校2011-2012学年第一学期水利专业《水电安装工程预算》期末考试试卷 (B卷) 姓名:班级:得分: 一、填空题(每空1分,共25分) (1).给排水安装工程施工图主要有()、()、 ()、()、()等。 (2).给排水工程量计算总的顺序:()、 ()、()、()、 ()、()。 (3).长翼、柱形铸铁散热器组成安装以()为计量单位, 其垫片不得另算:圆翼型铸铁散热器组成安装以()为计 量单位。 (4)室内外界线以建筑物墙皮( )为界,入口处设阀门者以阀门 为界。(5)与市政管道界线以水表井为界,无水表井者,以与市政管道( )为界。 (6)、室内外以出户()排水检查井为界。 (7)、室外管道与市政管道以室外管道与市政管道()为界。 (8)、各种管道均以安装施工图所示管道()计算,不扣除阀门及管件(包括减压器、疏水器、水表、伸缩器等成组安装)所占的长度。 (9)、镀锌铁皮套管制作以()为计量单位。其安装费包括已包括在管道安装定额内,不另行计算。

(10)、管道支架制作安装,室内管道公称直径()毫米以下的安装工程已包括在内,不另计工程量。公称直径()毫米以上的,按图示尺寸以()为单位计量,再套相应定额。 (11)、各种伸缩器制作安装,均以()为计量单位。方型伸缩两臂,按其臂长的两倍合曲在管道长度内计算。 (12)、管道消毒、冲洗,按管道长度()阀门、管件所占长度,以延长()为计量单位计算。如只冲洗不消毒,应扣除定额中的漂白粉价值。 二、选择题(每小题3分,共15分) 1.沿墙线路敷设部位符号().A.B B.W C.C D.R 2.塑料管硬度材质及敷设方式( ). A.P B.S C.T D.SC 3.铝芯塑料线的配电导电型号是( ). A.BBX B.BV C.BLV D.BX 4各种阀门安装应以( )为计量单位. A.个 B.米 C.套 D.组 5.该宿舍楼共三层,每层有地漏两个,男厕一个,女厕一个全楼 共有几个地漏() A.2个 B.9个 C.3个 D.6个 二、简答题(共60分) 1、何谓单位估价表?为什么要编制单位估价表?试述单位估价表的 作用和编制依据1.暖卫施工图有哪些部分组成?各反映什么内容? 2.简述安装工程xx预算的编制方法.

安装预算之如何看水暖图纸

安装预算之如何看水暖图纸 给排水工程安装预算经验汇总 电气安装计量手算教程合辑 看水电图很简单.看水施图的时候一定要将平面图和系统图对着看,这样才知道管道是在什么地方转弯,在什么地方变径,在什么地方分配水点,配水点标高是多少,而且在看给水的时候要看看有没有相应的排水措施和用水设施,再考虑给水点和排水措施、用水设施搭配是否合理,如有设计有洗衣机给水点,一般情况下给水点标高距完成地面1.1m(具体看设计),再看有没有洗衣机的排水地漏,是不是专用的洗衣机地漏,有没有存水弯,这些都有了再看有没有洗衣机的电源插座,位置是否合理,插座安全高度、安全措施有没有。看水施图一定要有很强的空间立体感,要达到感觉自己就站在房间里,在跟着管道走。 安装预算给排水管道施工图识图经验汇总 管道施工图识读 看电施图就先看说明,插座安装高度是多少,高度达的到安全要求否,配电箱安装位置什么地方,负荷是多少,合理否,空开大小合理否,出线的保护管是多大,电线的搭配合理否,电线与用电设备的搭配是否合理,线管敷设方式是怎么样的,在防雷接地上就看引下线位置《接地图》与《防雷图》引下线位置是否对应,如不对应那又在什么地方转换,防雷属几级防雷,避雷网大小是否在规范范围内,引下线材质,大小、钢筋搭接材料材质、规格,更要紧的是高层有没有防侧击雷的均压环,卫生间局部等电位,还有接地土壤的接地效果,当地水位,地质状况。虽然这些很多设计要考虑,但你要看水电图,看深化就得反着考察设计

的合理性和实用性。 教你怎么看配电系统图 如何识别配电图以及上面电器符号 看水电图还要结合土建看,看结构梁的大小,预埋套管大小是否合理,建筑标高是多少,水电设施安装后房间使用高度有没有影响。房间尺寸,墙身尺寸,筏板厚度,找平层厚度,保温属内保温还是外保温,保温层厚度,内外墙装饰层厚度,当这些数据都有了之后才能准确的进行预埋、预留、制作加工。 水、电、暖、通风空调等图纸需要结合起来看,这样才能有全局意识,才能保证不能遗漏和漏项,保证计算的准确性,比如有些电气接入需要看到设备的安装高度才能计算到位的。 识图还有一个重要的地方,图纸表现没有的地方,一定要看施工图集,这样才能看到图纸没有的部分的。 建筑图纸符号大全 水电图纸上各种符号的意义 建筑设计图纸中的一些符号 迅速提高看图识图能力 识图很简单,但是你只要学会了看图,一看到图纸就知道工艺走向,一看就能发现问题。只有做到这样才能计算准确,计算到位。

水电安装工程预算

水电安装工程预算 水电工程预算?怎么才能精准?家庭装修时水电安装是一个关键步骤,同时也是一个最花钱的装修环节。大家通常会将水电安装工程全权交予施工方,自己对其却知之甚少,从而对于水电安装的开支也无从计算。那么,家装水电安装预算中究竟包括哪些呢?有什么办法可以了解控制,其实是可以的,在装饰公司或者施工方提供图纸后,作为业主可以拿图纸去找人做一份预算。只要提供施工图纸、材料价格,小蚂蚁算量工厂就能帮您计算出一份参考价格,能确保业主在房屋装修时省下应该省的部分。 在知道预算的情况下,下面就是施工阶段,业主自己也许小心。 家庭水电安装其实是一个很大的隐蔽工程,即并不会产生较大面积的破坏,但是工程无论耗时还是耗力都特别巨大。因此,装修时,户主一定要了解清楚自家的水电线路,仔细关注工人是否按照常规线路对水电进行改造,以免产生施工错误,例如本该穿墙的线路结果变成绕墙走,而开一槽的开了双槽,从而增加水电安装的费用。其实,户主并不能将施工全部交由装修公司,而是要做到悉心听取意见,心中有数,从而既节省开支,又不会产生人力物力资源的浪费。 一、小蚂蚁算量水电安装预算——商量好开槽和不开槽的价格 在家装水电路的安装中,开槽和不开槽的价格是不一样的。开槽就是在没有槽口的地方开出槽口,将线路或是管道置入其中。而不开槽的就是直接将电线和管道安装在墙体外,然后通过绝缘物体隔离,

开槽的工程量相对较大。当然,也会有公司将开槽的价格细分为“非承重墙开槽、承重墙开槽”两种价格,所以在铺设线路和管道前一定要确定安装方式,从而分别商量分别的价格。 二、小蚂蚁算量水电安装价格预算——弱电安装材料及安装价格 弱电安装材料包括线和线管。线有电话线、网线电视线、宽带线等各种家用电器所要用到的线材。而线管即为PVC硬质阻燃电工管,直径D16线管3弱电(电话、电视网线),单独穿管;一般开关插座安装底盒86型售价10元每个,118型15元每个,加装16路信息集成盒另加160元每套。另外,在水电硬装施工过程中,需保证管内无接头。暗管价格为每米28元,明管每米18元。另外还需要的材料有:1PVC线管,加厚冷弯管,电线等。 三、小蚂蚁算量水电安装预算——强电安装材料及价格 在进行强电安装时,所需材料中,阻燃电工管内穿线不超过3根,否则一旦超出3根的数量,每米增加5元。同时管内电线没有接头,分线处用分线盒。开关插座底盒与弱点安装材料类似,不过超过4平方电线每米加10元,超出的部分也要加到家居装修预算中去。另外,若是出现多管同槽的情况,施工队会按照暗线的数量进行计费。其中,暗管一般售价为35元每米,明管25元每米。材料有PVC线加厚冷弯管,电线等。 四、小蚂蚁算量水电安装预算——水路改造 水路改造也是水电安装开支中“浓墨重彩”的一笔,户主一定要特别留心。其中,水路改造的数据有:暗装20PP-R上水管为每米60

水电暖安装合同样本

编号:_______________本资料为word版本,可以直接编辑和打印,感谢您的下载 水电暖安装合同样本 甲方:___________________ 乙方:___________________ 日期:___________________

甲方:(发包方) 乙方:(承包方) 甲、乙双方在平等、自愿、协商一致的基础上,本着相互信任的原则,就甲方的水电工程达 成以下协议。 第一条:工程概况 1、工程地点: 2、工程承包方式:承包人包工包料; 3、工期年月日至年月日 4、合同价款:本合同工程预算造价人民币元(大写),若要变更施工内容,变更材料,工程造价按实计算。 第二条:关于材料供应的约定 1、本工程甲方负责供应的材料应为符合要求的合格产品,并应按时供应到现场,乙方应办 理验收手续,如发生质量问题或规格有差异,乙方应及时向甲方书面提出,甲方仍表示使用的,由此造成的工程损失,责任由甲方承担。甲方供应的材料抵现场后,经乙方验收,由乙方负责保管,由于保管不当造成的损失,由乙方负责赔偿。 2、甲方供应的装饰材料均应用于本工程,非经甲方同意不得挪作他用。如乙方违反本规定,应按材料价款双倍补偿给甲方。 3、乙方供应的材料如不符合质量要求或规格有差异,应禁止使用,如已使用对工程造成的损失由乙方负责。如乙方提供的材料是伪劣商品,应按材料价款的双倍补偿给甲方。 第三条:关于工程质量及验收的约定 1、本工程应严格执行国家〈〈住宅装饰装修工程施工规范》GB50210-2001和〈〈建筑装饰装修 工程质量验收规范》GB50327-2001并参照其它地方标准、质量评定验收标准。 2、由于乙方技术差及不责任心不到位等自身原因造成质量问题,其返工费用由乙方承担。 3、工程竣工:乙方应提前通知甲方验收,并办理验收手续。 4、本工程由方设计施工方案。 第四条:关于安全生产各防火的现场管理的约定 1、严格遵守规定的装饰装修施工时间,降低施工噪音,减少环境污染。 2、未经甲方同意及有关部门批准,施工中不得随意拆改原建筑物结构及各种设备管线。 3、保证装饰装修现场整洁,竣工前做好卫生清扫和处理工作。 4、乙方应协同甲方做好施工材料保管工作,禁止闲杂人员进入现场。 5、未经甲方许可,乙方不得携带任何甲方提供的装修材料出门,一经发现偷盗现象按材料价格加倍赔偿。 第五条:工程付款方式、承包内容、结算的约定 1、布局开槽完工后,支付工程款的50%给乙方,水电完工后支付工程款的30% ,整体竣 工验收合格后支付20 %。 2、本工程保修期伍年,须工程款全部结清,甲、乙双方签定〈〈工程保修单》,保修期从竣工验收签章之日起算。 3、双方款项住来均应出具收据。 二、承包内容与范围: 1、承包方式:水电暖安装(包工施工图纸范围中所有工弱电、消防、管线接线盒预埋。) 2、劳务承包及工作范围: 1)水、电、暖、消防施工图中一切工作内容,弱电、消防的管线预埋、安放。 2) 4、工程结算方式:水路米,电路米

施工水电费的收取标准

查定额和招标文件 结算中对于水电费的处理一般有三种情况: 一、招标文件和合同规定包干使用的,则由建设单位按实际支出扣取,不涉及造价调整,也就是代收代缴的概念; 二、招标文件和合同规定按实调整的,则由建设单位按实际支出扣取并调整结算造价; 三、如果招标文件和合同未作规定或不明的,则不管原投标报价多少都按预算水电费扣取。 这里需要注意的是,定额水电消耗量与实际发生量是有区别的,一般电力公司和水务公司计取的损耗都要远大于规定损耗率。希望以上意见对你有所帮助,具体你可以咨询当地有经验的造价工程师或资深造价员。 做工程投标时,在定额中已经记取工程水电费了,如果定额中当时没有做,工程水电费应该在措施费中记取,结算时按招标文件及施工和同执行 定额中的电费是按照建设单位提供电源考虑的,施工单位负责电表、安装费及表内数字的水电费。水费按建筑用水计算,电费按工业用电计算。建设单位提供电源为民用电的,民用电与工业用电的差额由建设单位负担;施工现场无电源,由施工单位自行发电者,其费用按实际发生计算,定额内已含的水电费应按定额规定扣除、 临时设施用电是含在临时设施费里的和施工用电是含在定额子目中的,结算时最终用电应该按定额分析的数量进入结算的,扣除电费应该按实际用电量扣除电费,节约归施工单位,同样浪费也应该由施工单位承担的,价格按甲方结算时的价格调整差价就行了,不能按电表的用量进入结算的。 施工用水电费用已经包括在投标的报价中了,陕西定额包括在机械费用和措施费用中。因此,这部分的消耗应该是施工管理的范畴。 但是如果合同中另有约定,应遵照合同约定来结算。 陕西临时用电,当初投标时已经含在临时设施费中的按费率计取的部分了。主体工程机械费用用电在人材机中可找到机械台班费用,2009价目表中按每度元计入。 不管施工单位将来临时用电多少,甲方将来按电表记的费扣除,据实交纳,一般不能调价差。除非合同另有约定和可以调整差价。 水电费已包含在中标价中,至于结算时是否按实结算或调差,就要看合同如何约定的同时水电表是甲乙双方哪家安装的。 我想问一下,在工程概预算中有没有关于现场施工水电费的说法,在工程报价中属哪一类? 最佳答案 一般没有单独报价。

水电安装预算与定额

江西农业大学 工学院 工程管理 学院: 班级: 姓名: 学号: ………………………………………装………………………………订…………………………………线…………………………… 水电安装工程 预算与定额 考试复习资料 1、 简述给水系统和排水系统的一般构成。 给水系统的组成:1.取水工程 2.净水工程 3.输配水工程(输水管道、配水管网、升压泵站、水塔及水池等工程内容)4.室内给水系统(进户管【引入管,水表,闸阀】、配水管【干管,立管,支管】、配水龙头、用水设备) 2、 在给排水工程中,如何划分室内、室外工程的界线? 按照定额规定,室内外给排水以室外第一个检查井为界,检查井以内为室内,检查井以外为室外,如果没有检查井的以墙外1.5米为界线,以外为外网,1.5米以内为室内。 3、简述电气安装工程的主要构成? 1.变电工程 2.供电线路工程 3.配管配线 4.照明工程 5.防雷与接地工程 某电线管暗敷工程,DN25管2根,单根长15m 、内穿BV-3*2.5导线;另一根长20m 、内穿BV-5*1.5导线。请计算上述管线工程量。(10分) 解:DN25管:15+20=35m 内管线长:3×15+5×20=145m 某幢单元住宅楼的某户厨房与卫生间的给排水设计图如下所示。给水用镀锌焊接钢管(螺纹连接),排水用铸铁承插排水管(水泥接口)。 问题: 1.请计算该户给排水工程的预算工程量。(10分)(参照水电安装工程 -预算与定额P261 表4-34) 2.根据表4-1给定的条件,完成4-2工程量清单表格。(10分)(参照水电安装工程 -预算与定额P267 表4-36) 表4-1 表4-2 3.按照下列条件计算镀锌钢管DN20的综合单价。(10分) (1)定额基价中,综合工日:1.83工日/10m ,主材:镀锌钢管(DN20)10.2m/10m ,其他辅助材料:115.65元/10m 。 (2)综合工日单价为60元/工日,主材单价为6.8元/m ,管理费费率13.5%,利润率10%。管理费和利润的取费基础为人工和机械之和。 解:清单量:0.5m
