张石高速公路

监理实施细则(桥梁工程)

张石高速公路

4、模板、拱架和支架的质量控制措施

(1)木料

(JTJ025—86)木材应符合《公路桥涵钢结构及结构设计规范》

中的承重结构选材标准,其树种可按本地区实际情况采用,材料不宜低于Ⅲ等材。

(2)钢材

一般采用符合《普通碳素结构钢技术条件》(GB/T700-1988)中的牌号Q235钢标准的钢材。

(3)内拉杆或隔块

模板中使用的钢制内拉杆应配合符合其尺寸的硬塑套管使用,并确保模板的拉杆孔位不漏浆、不泌水、模板不变形,金属拉杆所有配件的设计应保证在其拆除时留下的孔穴尺寸最小,并符合强度和美观的要求;采用监理工程师批准的垫块,禁止使用塑料垫块。

(4)若图纸未规定模板的型式及控制精度,应按下表确定:

①模板、支架及拱架制作时的允许偏差

②模板、支架及拱架安装的允许偏差

5、明挖基础工程的质量控制措施

(1)承包人在开工前应先按设计要求先进行路基的冲击压实(包括基础位置),并提交开工报告。单项基础工程施工的开工报告应附有:基坑开挖施工方案(含开挖工艺、排水措施、边坡稳定支撑、基底处理等)、混凝土施工方案、(含配合比设计,拌和运输、模板、钢筋、支架等工艺设计,施工材料的检测试验报告等)。单项工程报批的施工技术方案应做到详尽具体,可操作实施。若报来的技术措施合理,人员设备到位,材料检查合格,可以批准开工。

(2)基底检查和验收

①检查基底的标高及平面位置。

②检查基底土的地基承载力。由承包人试验室做土的物理性质试验或现场静载荷试验,监理试验室的人员参加。试验承载力应大于设计要求,否则应更改设计。

③检查基底排水情况,渗水过多时,应要求承包人采用井点降水,集水并排水等措施,防止基础混凝土灌注时发生仓内储水,边坡坍塌等情况。

④检查基底土是否被扰动,如果被扰动,扰动土应清除。

⑤基底检查合格后应要求承包人保护好,不使基底土再受扰动,必要时可要承包人做砂浆封底。

⑥基底标高超深部分应用基础相同的材料来填补。

(3)混凝土基础的模板、钢筋、混凝土浇筑的质量监理同其它的钢筋混凝土工程。

6、混凝土施工质量控制措施

(1)混凝土混和料的质量控制要点

①审查承包人《水泥砼配合比设计方案》,明确所用的结构部位与砼强度等级;所有材料的品种、品质、来源;配合比设计的目标和试验方案,理论计算数据等。

②驻地试验监理工程师进行砼配合比平行试验(或送业主同意的试验室),旁站承包人的砼抗压、抗折试验。

③确定砼配合比设计,并建立砼配合比档案。高标号混凝土组成设计还应同时报总监办中心实验室审批。

(2)砼浇筑的旁站监理要点

①检查原材料的运输与贮存

②对砼拌和和运输的检查

㈠检查计量系统的准确度

检查集料含水量和每盘砼施工配合比,检查加料顺序,检查拌合时间(根据搅拌机型号、生产量、坍落度,一般为2min左右),并经常检查砼的坍落度和砼拌合质量,记好旁站记录。

㈡检查运输工具的可用性,运输时间,检查到位砼的状态,决定是否同意二次拌和。

③砼浇筑与振捣

㈠检查砼浇筑的准备工作,包括承包人必须配备足够数量、性能完好的备用电源。

㈡检查本次砼浇筑作业计划,振捣工艺是否符合工艺要求,

以及砼的夜间作业的条件

㈢审批首盘砼入模的数量

④旁站砼浇筑

⑤指令承包人按规定取样试验,决定取样时间与部位。

⑥指令承包人进行坍落度、集料含水量试验。集料含水量变化较大时,可批准承包人调整施工配合比。

⑦检查砼二次振捣、二次抹面。收面时严禁向混凝土表面洒水、补素浆或撒灰面。

⑧检查砼浇筑的施工记录,并做好监理的旁站记录。

⑨砼养生。

批准养生方式,并经巡视检查砼的养生,督促承包人认真做好此项工作。

㈠覆盖洒水养生,宜用透水性土工布材料覆盖混凝土构件表

面,适当洒水,保证覆盖物保持湿润;墩、柱不宜采用塑料布围裹养生,宜采用一布一塑裹覆喷水养生;养生用水的品质应与拌和水一致。

㈡如用养护剂,则审查其养生试验的结果,没有可靠的数据不得大面积使用。

㈢如果蒸汽养生,要注意其温度升降的过程,并检查蒸养记录。

⑩砼拆模

审查拆模条件,拆模后到场检查砼构件的表面质量,(平整度、麻面、蜂窝、裂缝)对出现的质量缺陷进行记录,审查承包人上报的质量缺陷的处治方案,旁站质量缺陷的修补。

○11砼的抗压强度试验及评定

试验监理工程师要建立砼压件台帐,经常检查试块的养护情况;对承包人的压件进行旁站,并做压件旁站记录;检查承包人的压件台帐及本次压件记录,并进行签证,审查承包人的砼强度评定。

○12混凝土分层浇筑厚度

注:表列规定可根据结构物和振捣器型号等情况适宜调整

○13混凝土浇筑入模时的坍落度

2、用人工捣实时,坍落度宜增加2—3CM。

○14浇筑混凝土的允许间断时间

2、表列数值未考虑掺用外加剂的影响

7、钻孔灌柱桩质量控制措施

(1)对工程所用的砂、碎石、水泥、钢筋等原材料进行试验和检测,审批承包人的砼配合比并做试验进行验证。

(2)检查场地是否符合要求,工作平台是否牢固、稳定,能保证施工安全。

(3)测量工程师应对结构物附近的控制系统和桩位放样资料进行复测和审批。

(4)检查护筒的结构、材料、各部尺寸与制作工艺是否符合<招标文件>与批准的施工组织设计要求;检查护筒的埋设,顶面高程、埋置深度等,在下钢筋笼前应指令承包人对护筒进行自检并旁站抽查,复测护筒的轴线偏位、筒顶标高、筒身的竖直度等。

(5)检查钢筋规格、数量、尺寸是否符合设计。外观质量是否符合施工规范,分节制作的长度是否能满足桩长的变化,吊环或固定杆

是否能伸出泥浆面,便于检查钢筋笼安装位置。

(6)检查钻头直径;检查储料斗的实际容量能否满足设计及施工要求;检查砼搅拌现场的称量装置,包括有电子计量装置的拌和站,是否有备用搅拌机及电力系统,有无打捞钻头设备,有无探孔器和测深锤及泥浆检查设备,并复查钻机就位的准确性、稳定性。测量井架高程,填写监理资料并审批自检表格。

(7)在钻进过程中进行巡视。抽查并随时掌握进尺、泥浆、地层等状况,对终孔进行验收,符合规定要求后批准终孔;如孔深超过设计孔深,应视为桩长变化(必要时要修改钢筋笼长度),进行登记;超长部分不得用来折算抵偿沉淀层;检查承包人的原始记录,如进入基岩则还要检查渣样。

(8)查承包人的清孔工艺和巡视清孔过程,清孔结束,必须测量护筒偏位、标高与孔底标高,以及检测泥浆性能指标,合格后批准进入下道工序施工。

(9)审批钢筋笼安放的条件,批准或拒绝钢筋笼入孔,旁站钢筋笼入孔的全过程,检查两节钢筋笼间搭接长度及焊接质量,按规定频率对焊接接头进行现场取样试验,对就位后钢筋笼的偏位、标高进行检查。

(10)审批导管安装条件,旁站导管安装过程,检查承包人导管安装记录。

(11)混凝土开盘前检查承包人的施工准备情况,指令承包人再次检测沉淀层,当沉淀层超过设计规定时,应指令承包人二次清孔;

全面审查水下砼开盘的条件,条件具备时批准水下砼的浇筑,并进行全过程旁站;对首批砼灌注的情况进行检查。检查拆卸导管条件。对拌和站运到现场的混凝土进行检查并制作混凝土试块,对不符合要求的拌和物应采取处理措施或报废。混凝土拌和及运输应符合规范的要求。灌注结束,进行成桩检查,如成桩检查合格则批准收盘。在灌注过程中,若出现意外事故,应立即指令承包人提出处理方案,并及时审查与处理事故,并做好原始记录。各类事故均应报告驻地监理工程师,严重的应立即报告。

(12)钻孔桩混凝土的质量应符合下列要求:

①强度应满足设计要求;

②无断层或夹层;

③桩头凿除预留部分后,无残余松散层和薄弱混凝土层,且混凝土顶面硬凿成向上微凸的形状;

④需嵌入承台内的混凝土桩头及锚固钢筋长度应符合设计要求。

8、现浇墩台柱、盖梁质量控制措施

(1)测量放样前应检查承台、系梁或立柱几何尺寸和标高,确认无误后进行测量放样,在墩台柱、盖梁定位之后还应根据各墩台柱的相对位置使用“直接丈量”方法进行校核。

(2)钢筋安装检查前,需要对单根钢筋进行检查。

①检查钢筋规格、级别、下料长度是否符合设计图纸要求;

②检查钢筋焊缝的长度、厚度是否符合焊接工艺的要求

(3)钢筋安装成型后,检查主筋、箍筋或水平筋的间距;检查

保护层厚度(是否有垫块);检查钢筋骨架绑扎节点是否正确,和钢筋骨架顶面标高等是否符合设计要求,进行隐蔽工程的验收。

(4)检查模板结构是否合理,模板厚度、肋木、支撑、拉杆能否满足砼侧向压力的变形的要求。对于墩柱、盖梁等外露部份的模板应采用定型大块钢模,以保证砼的外观质量。

(5)砼浇筑前,除对砼设计配合比进行复核性试验、砼原材料进行抽样检查外,还应对砼的水泥用量、含砂率、坍落度和砼卸落高度检查是否满足工艺要求。砼卸落高度最大不得超过2m,如果砼卸落高度太大,则应事先采取防止砼离析的措施(如设置串筒)。对模板有关几何尺寸、轴线位置、标高等进行检查验收,复检施工的安全性和其他准备工作是否到位等。砼浇筑具体要求同混凝土工程质量监理要点。

(6)在砼运输、浇筑、振捣过程中,应注意砼的离析、初凝造成的施工缝、漏振等现象的发生,确保砼密实和外观上的要求。

(7)砼养生工序的检查,主要是检查承包人的养生制度是否能确保砼强度的正常增长。当采用常规洒水养生时,应检查砼表面的覆盖措施和洒水次数;当冬季采用保温(暖)养生时,要防止养生期砼受冻和干烤;当采用蒸汽养生时,要检查升温、恒温、降温的时间和速度。

(8)检查砼28天(标养)抗压强度是否符合设计和评定要求,不合格工程不予签署中间交工证书。

9、预制梁板质量控制措施

(1)先张法预应力砼预制梁板

①开工前的监理要点:

㈠张拉台座的检查:

a.检查传力墩是否有足够的强度和刚度,横梁是否有足够的刚度,保证横梁在受力后的挠度不大于2mm。

b.检查横梁中心与张拉台面中心是否重合,横梁与张拉轴线是否垂直。

c.检查张拉台面的标高、平整度是否符合规范要求。

㈡审查施工方案:

a审查施工单位的施工方案是否完整、科学,是否有措施保障施工安全和人身安全。

b对施工单位提供的预应力张拉的重要数据进行复核。

c审查承包人的砼施工配合比,并做试验进行复核。

d张拉台座两端须有防护措施,张拉时沿台座方向每4—5cm设一防护架,人员不得站在台座两端。

㈢张拉机具(如千斤顶、油压表)须经国家计量单位标定,未经标定的不准用于张拉。

㈣检查预应力锚具、夹片是否合格及有无合格证明资料。

㈤检查钢绞线是否有厂家质保单和所要求的基本数据和试验结果,没有质保证书的钢绞线不得进场和使用。检查钢绞线是否有损伤和裂纹。

②先张法监理要点

㈠检查张拉机具是否处于正常工作状态。

㈡对钢绞线、锚具等做张拉前的检查。

㈢根据规定的张拉程序和张拉次序进行张拉,做好监理旁站,检查并做好记录。如发现不正常情况应认真分析原因并及时调整。

㈣先张法预应力张拉时,先用小千斤顶(25T)单根调整初应

力,然后用大千斤顶(2个200T)通过小横梁同时张拉到100σ

ρ,再用顶铁支撑保险,待混凝土强度达到100%时才能放张。

㈤控制张拉力并将钢绞线的实际伸长量与其理论伸长量比较,两者的误差控制在±6%的范围之内。

③钢筋工程监理要点

㈠钢筋加工和绑扎,严格按图纸和规范的要求进行,允许偏差必须符合规范的要求。

㈡预埋件设置应符合设计与规范的要求。

④模板安装的监理要点

㈠检查所有的安装尺寸,包括长度、宽度、高度、垂直度等,允许偏差应符合设计与规范的要求。

㈡检查模板及其支撑的稳定性,保证模板在砼浇筑过程中不变形式,不松动。

㈢检查模板的平整度和严密性,模板的拼装缝差不大于规范要求,所有的连接缝,空隙必须堵严实,以防止漏浆现象。

⑤砼浇筑监理要点:

㈠检查砼生产过程

a.检查砼配料的称量,开盘前应对磅称进行检查,在砼拌和过程中对磅称定时抽查。

b.抽查砼坍落度,监理可以随时要求承包人做砼坍落度试验,不合格的砼不准用于浇筑。

c.检查砼混合料的拌合时间,要保证有足够的拌和时间。

d.控制砼的运输时间,开始初凝的砼不准用于浇筑。

e.抽样做砼的强度试件。除规范要求的试件组数外,施工单位必须另制7天强度至少1组标养,同时还应制作控制梁体张拉、放张、移梁、吊装等同条件养生的试件。

㈡砼的浇筑与振捣的检查:

a.监理应要求承包人采取防止空心梁板充气胶襄上浮的措施,以保证空心梁板各部位的尺寸。

b.监理应控制砼浇筑的分层厚度和振捣时间,要求承包人做到不漏振,不过振。

c.监理应随时检查模板、钢筋、预埋件位置,保证模板、钢筋、预埋件在砼浇筑、振捣过程中不发生移动和变形。否则应及时指令承包人采取措施进行处理。

d.监理应记录浇筑过程中发生的情况和抽查数据,备查。

⑥预应力钢绞线放松和切割过程中的监理要点

㈠要求承包人在放张前必须折除模板。

㈡放张前检查预应力梁是否已达到规定要求放张时的砼强度。

㈢放张时用两个大千斤顶同步分级进行,回油要慢,保证梁体

混凝土不受内伤和外伤。不得用小千斤顶单根放张或单根切割钢绞线放张。用砂箱法放张时,放松速度不宜过快,并注意放砂速度要均匀一致。

㈣钢绞线放张后,可用砂轮锯切断,严禁用电弧方法切割。

⑦先张法预应力砼预制梁板的中间交工检查:

㈠检查梁的交角和外形尺寸,应符合设计和规范的要求。

㈡检查梁的表面质量

a)平整度;

b)蜂窝麻面等缺陷,指令承包人按监理的要求进行修补;

c)若发现裂缝,分析裂缝产生的原因和进一步的处理措施。

d)若梁的质量存在问题,监理可要求做进一步的检查。

e)若发现严重缺陷,按质量事故处理。

(2)后张法预应力砼预制梁

①开工前的监理审查:

㈠检查底模的强度、刚度、标高、平整度和反拱度是否符合要求,检查底模的轴线偏差是否符合规范要求。

㈡审查承包人施工方案。

a)施工方案是否合理、完善,有无质量和安全保护措施;

b)对承包人提供的有关张拉的重要数据进进复核:

c)审查砼施工配合比。

㈢张拉机具如千斤顶、油压表等须经国家计量单位标定,未经标定的张拉机具,不准用于张拉。

㈣检查预应力锚具是否合格及其证明资料。

㈤检查钢绞线是否有厂家材质单,所要求的基本数据和试验结果报告单,无此资料,钢绞线不得进场和使用。

㈥检查钢绞线、波纹管是否有损伤和裂纹。

㈦严格按图纸的要求安置预应力管道和锚垫板,其安装误差必须符合设计和规范的要求。

㈧其他预埋件设置应符合设计与规范的要求。

②模板安装监理要点

㈠检查所有的模板安装尺寸,包括长度、宽度、高度、对角线和模板垂直度等,其各项允许偏差应符合设计与规范的要求。

㈡检查模板及其支撑的稳定性,保证模板在砼浇筑过程中不发生变形,松动现象。

㈢检查模板的平整度和严密性,模板的拼接缝差不大于规范要求,所有的连接缝和空隙必须堵塞严实,以防止漏浆现象。

㈣在浇砼之前,检查模板侧安装的附着式振捣器,能否满足施工的要求:

③砼浇筑监理要点

㈠检查砼拌和、运输

a)检查砼配料的称量,开盘前应对磅称送行检查,在砼拌和过程中对磅称定时抽查:

b)抽查砼的坍落度,监理可随时要求承包人做砼坍落度试验,不合格的砼不准用于浇筑。

c)检查砼混合料的拌和时间,要保证有足够的拌和时间。

d)控制砼的运输时间,开始初凝的砼不准用于浇筑。

e)抽样做砼强度试块。

㈡砼的浇筑与振捣的检查:

a)监理应控制砼分层浇筑厚度和振捣时间,要求承包人做到不过振,不漏振。

b)监理应随时检查模板、钢筋、预埋件位置,保证模板、钢筋、预埋件在砼浇筑、振捣过程中不发生移动和变形。否则应及时指令承包人采取措施进行处理。

c)监理应记录砼浇筑过程中发生的情况和抽检数据,备查。

④后张法预应力张拉监理要点

㈠张拉前对砼构件的检查

a)检查砼构件的外形尺寸,外观质量是否符合质量标准要求。

b)张拉时砼构件的强度不低于设计或规范的要求。

㈡穿束前后的检查:

a.检查锚垫板和孔道,锚垫板应位置正确,孔道内无水分和杂物。

b.检查钢绞线能否在管道内自由滑动。

㈢张拉时混凝土龄期,高温季节不得少于4天,其它季节由监理工程师结合现场同条件养生的试件强度确定。

㈣预应力钢绞线,均应采用两端同步对称张拉,检查张拉机具是否处于正常工作状态,千斤顶使用超过6个月或200次或在使用过

程中出现不正常现象时,应重新校准。

㈤按照规定的张拉程序和张拉次序进行张拉,在张拉控制应力达到稳定后方可锚固。

㈥在张拉过程中,做好监理旁站检查并做好记录,如发现不正常情况,要求承包人及时调整。

㈦控制张拉应力,并将钢绞线的实际伸长值与其理论伸长值进行比较,将两者的误差控制在±6%的范围内。

⑤压浆监理要点

㈠预应力张拉完毕后,应尽早对孔道压浆。

压浆孔道两端应采用特制的压浆咀,且能够开闭自如,保证孔内0.7MPa的压力不受损失;不得采用木锲封堵。

㈡孔道压浆准备工作检查,要求承包人做到:

a张拉完毕后,应立即进行用水泥砂浆封锚,当封锚砂浆抗压强度不足10MPa时,不得进行压浆。

b压浆前应用压力水冲洗孔道,并用压缩空气,排除孔内积水。 c对排气孔、压浆孔、排水孔等作全面检查,检查压浆设备是否处正常工作状态。

㈢根据水泥浆的技术要求配制水泥浆,监理可要求承包人做水泥浆的泌水率,膨胀率和水泥浆的稠度试验。

㈣根据压浆工艺要求进行压浆,监理应抽查压浆的密实情况,如有不实,应及时要求处理。

㈤要求承包人取不少于3组的水泥浆试件。

⑥封锚砼监理要点

㈠检查封锚处的砼表面是否被凿毛,并用水冲洗干净。

㈡检查封锚钢筋是否符合图纸要求,封锚砼是否符合设计规定。

⑦后张法预应力砼预制梁的中间交工检查

㈠检查梁的交角和外形尺寸,应符合设计和规范的要求。

㈡检查梁的表面

a.平整度;

b.蜂窝麻面等缺陷并按监理的要求进行修补;

c.若发现裂缝,分析裂缝的原因,并采取处理措施。

10、梁板吊装质量控制措施

(1)开工前的监理检查

①检查大梁是否达到安装要求

㈠大梁的超长、超宽的部分是否凿去。

㈡粱的支座预埋钢板表面有无水泥等杂物。

㈢湿接头施工缝处是否凿毛。

㈣梁的砼强度是否达到规定要求:

②检查支座产品合格证书中有关技术性能指标,不符合设计要求时,不得使用。

③审查承包人吊装方案是否合理、完善,是否有安全保证措施。

④检查墩台帽支座和临时支座处标高测量资料,并进行复核。检查支座和临时支座位置是否准确,能否满足设计与规范的要求。

桥梁监理规划范文

桥梁监理规划

监理细则 文安鲁能生态区桥梁工程 编制; 审批; 日期; -10-08 山东众成建设项目管理有限公司

第一章工程概况 桥梁总体设计分为两种结构形式:B1和B8采用5×16m上承式板拱,桥梁断面宽9.75m,横断面布置为:0.5m(栏杆)+7.0m(车行道)+2m(人行道)+0.25m(栏杆);B2、 B3 、B4、B5、B6、B7采用12m+18m+12m现浇变截面混凝土箱梁,桥梁断面宽7.75m,横断面布置为:0.5m(栏杆)+5.0m(车行道)+2m(人行道)+0.25m (栏杆);本工程对于加快城市经济建设和连接各生态区的交通具有极其重要的作用。 项目概况一览表: 第二章设计标准和主要编制依据 一、设计标准 1、桥梁主要技术标准 (1) 桥梁设计荷载: 荷载标准:公路-I级,人群荷载3.5kN/m2 抗震标准:根据GB18306— ,地震动峰值加速度系数为0.15g。(2)桥梁横断面布置 桥梁B1和B8横断面布置为:0.5m(栏杆)+7.0m(车行道)

+2m(人行道)+0.25m(栏杆);B2、B3 、B4、B5、B6、B7横断面布置为:0.5m(栏杆)+5.0m(车行道)+2m(人行道)+0.25m(栏杆)。 2、工程地质资料 桥梁B1和B8 勘探深度范围内揭露天然地层属第四系全新统(Q4)至上更新统(Q3)河流冲积夹湖积地层,土质以粘性土、粉土和粉砂为主,表层为素填土。根据土质特征和力学性质,由上至下工划分为8个地层单元,2各亚层。根据地区经验,②层以上为新近沉积层,③-④层为Q4土层,⑤层及以下为Q3土层。其工程特性分层描述如下: ①层素填土:褐黄色,稍湿,松散,以粉质粘土为主,土质不均,层厚0.5~2.7m。 ②层粉质粘土:灰~褐黄色,可塑,中压缩性,无摇振反应,断面稍有光泽,干强度和韧性中等,夹粉土薄层,具锈染,含礓石,夹粉土薄层,承载力基本容许值〔faO〕=100kpa。 ②1层粉土:褐黄色,湿,密实,摇振反应中等,断面无光泽,干强度和韧性低,具锈染,夹粉质粘土薄层,局部夹粉砂,承载力基本容许值〔faO〕=100kpa。 ③层粉砂:褐黄色,很湿~饱和,稍密~中密,成分以长石、石英为主,含云母及礓石,夹粉土薄层,承载力基本容许值〔faO〕=130kpa。

某桥梁工程监理规划

**桥拓宽改造工程 监理规划 **市建设监理中心有限公司 编制人:审核人: 日期—————————— 目录 (一)工程项目概况 ----------------2 (二)监理工作范围-----------------2 (三)监理工作内容-----------------2 (四)监理工作目标-----------------4 (五)监理工作依据-----------------4 (六)项目监理机构的组织形式-------5 (七)项目监理机构的人员配备-------6

(八)项目监理机构的人员岗位职责---8 (九)监理工作程序----------------13 (十)监理工作方法及措施----------20 (十一)监理工作制度--------------33 (十二)监理设施------------------37 **桥拓宽改造工程监理规划 一、工程项目概况 (一)项目特征 **桥改造工程位于**市丹凤北路跨内城河。老桥由两部分组成,西侧板梁结构,建成时间较晚,结构完好东侧为钢筋混凝土拱桥,建成时间较早,至今桥梁结构已破损,局部承重结构主筋外露,且已严重锈蚀,桥体已有裂缝,桥面已下沉严重。为了保证通行安全,市政府决定进行改造,本次改造将东侧拱桥拆除重建,并对全桥进行改造出新。 根据地质勘查报告,沿线地质层分布均匀,底层条件较好,持力层埋深较深,详细资料见地质勘查报告。 二、监理工作范围 本工程的监理范围是施工阶段的全部工程项目监理。包括老桥拆除、重建、两端接口等路基、路面工程。 三、监理工作内容

1、熟悉合同文件和设计文件,了解施工现场情况。 2、编制监理规划和监理细则。 3、参与交桩和设计技术交底会议及施工图纸会审会。审查承包人提交的路线复测成果资料。 4、主持召开工地会议和常规工地例会。 5、督促承包人建立健全质量保证体系,并经常检查其运行情况。 6、发布开(复)工令,批准单项工程开工报告。经得“委托人”同意后,发布“停工令”。 7、审批承包人报送的施工组织设计和施工方案。 8、审批承包人提交的总体进度计划,并经常检查和督促承包人实施工程进度计划。当计划进度与实际进度出现较大偏差时,应通知承包人及时修订工程施工进度计划:按合同规定的工期完成任务。 9、监督承包人按照合同文件、技术规范和监理程序进行施工。通过旁站、巡视、平行检验和隐蔽工程验收等手段,严格控制工程质量,未经签认,不得进入下道工序施工。 10、组织工程中间验收,并签发中间验收证书。 11、主持工程质量事故调查,参与质量事故处理。 12、对已完成的合格工程进行准确计量。复核工程结算单,签发中期支付凭证。 13、处理工程设计变更事宜。 14、根据合同规定处理违约事件,协调合同争端,需要时在仲裁过程中作证。 15、编制监理工作月报和监理方面竣工文件。 16、对承包人的竣工申请进行评估,组织对拟交工工程的检查和验收。

箱涵监理细则(市政工程).

宁乡龙江路新建桥涵工程监理实施细则 编写: 审批: 长沙政和工程项目管理有限公司 宁乡龙江路项目监理部 二0一四年四月 目录

一、工程概况 2 二、监理范围 2 三、设计要求 2 四、质量控制标准 2 五、基本要求 3 六、质量控制 8 七、资料管理工作重点 9 八、安全、文明施工要求 10 九、附表 10 监理实施细则

一、工程概况 1、工程名称:龙江路河道箱涵工程; 2、建设地址:宁乡县龙江路南端; 3、工程规模:本桥涵设计为2孔,单孔净跨6米,箱涵总长30.0,桥涵设计标准按公路I级进行设计。桥涵上下游设置连接段,连接长度为10 米; 4、工程概况描述: 龙江路河道箱涵(k0+915-k0+940)工程,河道宽度为14.2米,本桥涵设计为2孔,单孔净跨6米,箱涵总长30.0,桥涵设计标准按公路I级进行设计。桥涵上下游设置连接段,连接长度为10米,侧墙采用重力式浆砌石挡墙,地板采用预制砼板衬砌。 本工程结构采用C30混凝土现浇,涵底设100mm厚C15素混凝土垫层;地基承载力为200kpa,根据地勘钻孔,对基础进行换填处理,开挖基面高程为42.00,箱涵建基面高程为45.704米,基础换填厚度为3.704米。 二、监理范围: 1、本工程项目建设监理的阶段:施工阶段。 2、本工程项目建设监理的范围:兰著学校范围(1#)和文体中心范围(2#)箱涵两段工程。 三、设计要求 1设计图纸。 2技术核定单、设计变更书。 3有关会议文件(设计交底、会审记录等)。 四、质量控制标准 1、质量标准 1.1质量依据标准 1.2《公路桥涵工程施工与质量验收规范》CJJ1-2008

四川省某道路排水及桥梁工程监理规划_secret

监理规划目录 第一章工程概况 (3) 第二章编制依据和说明 (8) 第三章监理的范围、目标 (10) 第四章项目监理组织机构及人员配置 (18) 第五章工程质量控制 (25) 第六章工程进度控制 (47) 第七章工程投资控制 (55) 第八章安全及文明施工控制 (60) 第九章项目监理工作制度 (67) 第十章合同管理 (72) 第十一章组织协调 (80) 第十二章信息管理 (81) 第十三章防尘管理措施 (82) 第十四章关于防治传染性疾病及食品卫生的控制 (83) 第十五章竣工验收 (84) 1

2 第一章 工程概况 **市南部新区起步区***片区道路排水及桥梁工程位于**市南部三环路以内,北靠**铁路,南抵*环路,西至**路南延线,东邻*江。拟建道路沿线主要为民房及民房拆除区,部分地段废土堆积。地形有一定起伏,高程介于489~492m 之间。道路中线两侧下分别设置承插式污、雨水钢筋砼排水管道。道路及排水有:A 、B 、C 、D 、D 延线及府河右侧通道共六条道路及排水工程,电力浅沟有:A 、B 、C 、D 四条线。本工程共有小桥四座:B 线、D 延线各一座,府河右侧通道上两座。 建设投资:16567552.61元人民币。计划工期:2006年10月15日~2007年10月15日。质量标准:整体工程达到合格。 一 排水工程 1、A 线:污雨水管位于道路中线两侧各5米,雨水管采用D 300~D500共290.3米,污水管采用D 400共136.5米。 2、B 线:污雨水管位于道路中线两侧各2米,雨水管采用D 300~D900共1283.37米,污水管采用D 400共866.48米。 3、C 线:污雨水管位于道路中线两侧各 1.5米,雨水管采用D 300~D 900共993.1米,污水管采用D 400共121.5米,

桥梁工程监理实施细则正式

桥梁工程监理实施细则 正式 Document number【SA80SAB-SAA9SYT-SAATC-SA6UT-SA18】

XG-T-003 编号:003项目名称 桥梁工程 监理实施细则 批准:日期: 编制:日期: 上海新光建设工程监理咨询公司

目录 1. 桥梁工程概况及专业特点 2. 监理细则编制依据 3. 监理工作内容及流程 监理工作内容 监理工作流程 4. 监理工作控制要点及目标值 5. 监理施工质量控制方法及措施 施工事前控制 桩基础工程 钻孔灌注桩基础质量控制 打(压)桩基础质量控制 承台(墩)及桥台工程 支模和支架工程质量控制 钢筋安装工程质量控制 混凝土浇捣工程质量控制 钢筋混凝土养护 其它必须注意的质量控制 预制梁的预制及安装 预制梁的预制 对商品梁的质量控制

梁的安装 现浇梁的施工质量控制 钢结构梁 对钢结构梁安装前的质量控制 对钢结构安装工程监控 桥面系施工 桥面铺装 桥梁接缝和伸缩缝 防水处理 栏杆及护栏 6. 安全生产文明施工的监理措施

桥梁工程监理实施细则 市政道路遇到河流和其它障碍时,为保持道路的连续性,充分发挥道路正常的运输,就需要建造专门的人工构造物——桥梁。桥梁要保证桥上的交通运行,也要保证桥下河水流畅及船只通航。本细则所编述的只是一般性桥梁,为监理工作提供依据。 1. 桥梁工程概况及专业特点 (1)道路及桥梁名称: (2) 工程地址: (3)建设单位: (4)设计单位: (5)工单位: (6)监理单位: (7)计划工期目标: (8)质量等级要求: (9)工程造价: (10)工程基本情况:(河流的现场地貌,桥梁长度、宽度,桩基、墩台、柱等的尺寸、数量) (11)本工程专业特点:(特殊性、复杂性、与常规不同处) 2. 监理细则编制依据 (1) 已批准的监理规划 (2)设计图纸及设计变更、技术核定 (3)本标段工程监理合同; (4)经施工方技术主管批准的施工组织设计; (5)国家地区及市政局颁发的法令、政策、规范、规程和标准; (6)建设部颁发的《建设工程质量管理条例》; (7)上海市市政工程管理局颁布的《市政工程施工及验收技术规程》及《竣工验收接管规定》; (8)上海市档案局颁布的《基本建设项目档案材料归档范围》;

桥梁工程监理规划

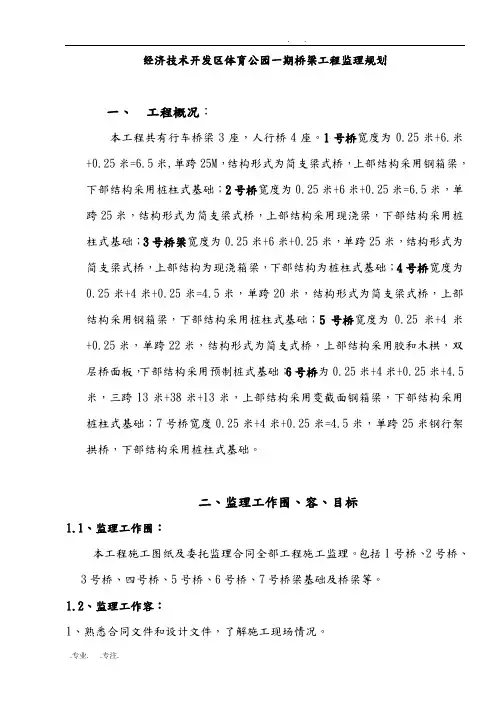

昆山经济技术开发区体育公园一期桥梁工程监理规划 一、工程概况: 本工程共有行车桥梁3座,人行桥4座。1号桥宽度为0.25米+6.米+0.25米=6.5米,单跨25M,结构形式为简支梁式桥,上部结构采用钢箱梁,下部结构采用桩柱式基础;2号桥宽度为0.25米+6米+0.25米=6.5米,单跨25米,结构形式为简支梁式桥,上部结构采用现浇梁,下部结构采用桩柱式基础;3号桥梁宽度为0.25米+6米+0.25米,单跨25米,结构形式为简支梁式桥,上部结构为现浇箱梁,下部结构为桩柱式基础;4号桥宽度为 0.25米+4米+0.25米=4.5米,单跨20米,结构形式为简支梁式桥,上部 结构采用钢箱梁,下部结构采用桩柱式基础;5号桥宽度为0.25米+4米+0.25米,单跨22米,结构形式为简支式桥,上部结构采用胶和木栱,双层桥面板,下部结构采用预制桩式基础;6号桥为0.25米+4米+0.25米+4.5米,三跨13米+38米+13米,上部结构采用变截面钢箱梁,下部结构采用桩柱式基础;7号桥宽度0.25米+4米+0.25米=4.5米,单跨25米钢行架拱桥,下部结构采用桩柱式基础。 二、监理工作范围、内容、目标 1.1、监理工作范围: 本工程施工图纸及委托监理合同内全部工程施工监理。包括1号桥、2号桥、3号桥、四号桥、5号桥、6号桥、7号桥梁基础及桥梁等。

1.2、监理工作内容: 1、熟悉合同文件和设计文件,了解施工现场情况。 2、编制监理规划和监理细则。 3、参与交桩和设计技术交底会议及施工图纸会审会。审查承包人提交的路线复测成果资料。 4、主持召开周监理例会,根据需要及时组织召开专题会议。 5、督促承包人建立健全质量保证体系,并经常检查其运行情况。 6、发布开(复)工令,批准单项工程开工报告。经得“委托人”同意后,发布“停工令”。 7、审批承包人报送的施工组织设计和施工方案。 8、审批承包人提交的总体进度计划,并经常检查和督促承包人实施工程进度计划。当计划进度与实际进度出现较大偏差时,应通知承包人及时修订工程施工进度计划。 9、审查承包人进场的用于本工程的原材料、成品、半成品的规格和质量是否达到设计要求。 10、审查承包人进场用于本工程的施工机械设备的规格、性能和数量是否满足施工需要。 11、监督承包人按照合同文件、技术规范和监理程序进行施工。通过旁站、巡视、平行检验和隐蔽工程验收等手段,严格控制工程质量,未经签认,不得进

市政道路、桥梁监理规划

目录 一、工程概况 二、监理工作的X围、目标和依据 1、监理工作的指导思想 2、监理工作的X围 3、监理工作的依据 4、监理目标 三、监理组织机构、人员配备、岗位职责 1、依据本工程特点,配备监理结构框图 2、监理人员岗位职责 四、质量控制的工作任务与方法 (一)、工程质量监理 (二)、质量监理方法 (三)、质量缺陷处理 (四)、工序监理技术措施 1、二灰碎石路面基层监理工作措施 2、沥青砼面层监理工作措施 3、排水管道工程监理工作措施 4、桥梁工程监理工作措施 五、进度控制的工作任务与方法 1、进度控制的工作任务 2、进度控制的方法 3、进度计划的检查 4、进度计划的调整 5、加快工程进度

6、进度计划的延期 六、造价控制的工作任务与方法 1、造价控制的工作任务 2、造价控制的方法 七、现场安全控制监理的工作任务与方法 1、安全文明施工监理的工作任务 2、安全文明施工监理方法 八、合同管理的工作任务与方法 1、合同管理的工作任务 2、合同管理方法 3、费用索赔 4、争端与仲裁 5、承包商违约 6、分包与指定分包 九、工程信息资料管理的任务和方法 1、信息资料管理的任务 2、信息资料管理的方法 十、监理工作制度 十一、监理设施 十二、狠抓廉政建设,杜绝不正之风

××××××××工程监理规划 一、工程概况 1、道路工程:道路东接××××××,西与××××××路相接。道路全长××××m,道路全宽为×××m,×××m绿化带+×××人行道+×××行车道。车行道结构层为:×××cm细粒式沥青砼+沥青粘层+×××cm粗粒式沥青砼+×××cm下封层+×××cm二灰碎石。 2、雨水管道:雨水管道DN400UPVC加筋管、DN600、DN800、DN1000钢筋砼管。 3、污水管道:管道采用HDPE双重壁缠绕管,环刚度为8KN/㎡以上。 4、桥梁工程:桥面总宽度×××m(车行道×××m +人行道×××m)。 二、监理工作的X围、目标和依据 (一)、监理工作的指导思想 现场监理工作是以动态控制的运行机制,健全的组织管理机构和人员配备,完善的管理制度,规X化的监理工作程序,先进的工作手段,良好的企业信誉和一丝不苟的工作作风,按照监理服务合同的规定,站在公正的立场上,对工程项目进行全面的监督和管理。根据建设部颁布的《建设工程施工监理规X》等法规文件和业主与承包人签定的施工承包合同文件,监督和证实承包人是否严格按合同要求履行合同,对项目进行工程质量监理、进度监理、投资(造价)监理、合同管理、信息管理和组织协调工作。 (二)、监理工作的X围 本项目监理工作的X围为施工阶段及工程质量缺陷责任期全过程监理。即“三控制两管理一协调”,即质量、进度、投资控制和信息、合同管理及组织协调工作,同时包括施工阶段的安全监理。 (三)、监理工作的依据 1、监理合同; 2、业主与第三方签订的正式合同、协议及附件; 3、施工合同及说明; 4、设计图纸、工程量清单及说明; 5、各种现行的技术规X、评定标准及试验规程等,主要有如下:

桥梁工程监理规划39885

****桥梁工程监理规划

****桥梁工程监理规划 目录 第一章工程项目概况 一、项目概述 1.1.1项目名称 1.1.2建设地点 1.1.3建设规模 1.1.3.1工程项目简述 1.1.3.2单位工程、部位、工序划分 二、项目组织体系 三、监理工作范围、依据及主要内容 1.3.1 监理工作范围 1.3.2 监理依据 1.3.3 主要监理工作内容 第二章监理工作目标 一、投资控制目标 二、进度控制目标

三、质量控制目标 四、监理服务质量目标 第三章工程项目特点分析 一、工程特点 二、关键工序及技术要点 第四章监理机构、监理设施、监理制度 一、监理机构形式及框图 二、监理人员岗位职责 4.2.1 总监理工程师职责 4.2.2 现场监理工程师职责 三、监理工作主要制度 第五章工程质量控制 一、质量目标分解 二、质量控制原则 三、质量控制流程(见第十二章) 四、质量控制措施 第六章工程进度控制 一、工程进度目标分解 6.1.1目标分解 6.1.2关键线路分解 二、施工阶段进度控制原则 三、施工进度监理控制程序 四、进度控制措施

6.4.1组织措施 6.4.2技术措施 6.4.3合同管理措施 6.4.4合同措施 6.4.5信息管理措施 第七节投资控制 一、工程量的计量 7.1.1计量范围 7.1.2计量依据 7.1.3计量原则 7.1.4计量程序 7.1.5计量必须具备的资料 第八章合同管理 一、有关规定 二、合同管理措施 三、合同管理制度 第九章信息管理 一、信息目录表 二、信息管理制度 三、信息签认流程图(见第十二章)第十章组织协调的工作 一、组织协调的主要任务 二、组织协调的形式

桥梁工程监理规划

张石高速公路 监理实施细则(桥梁工程) 张石高速公路

4、模板、拱架和支架的质量控制措施 (1)木料 (JTJ025—86)木材应符合《公路桥涵钢结构及结构设计规范》 中的承重结构选材标准,其树种可按本地区实际情况采用,材料不宜低于Ⅲ等材。 (2)钢材 一般采用符合《普通碳素结构钢技术条件》(GB/T700-1988)中的牌号Q235钢标准的钢材。 (3)内拉杆或隔块 模板中使用的钢制内拉杆应配合符合其尺寸的硬塑套管使用,并确保模板的拉杆孔位不漏浆、不泌水、模板不变形,金属拉杆所有配件的设计应保证在其拆除时留下的孔穴尺寸最小,并符合强度和美观的要求;采用监理工程师批准的垫块,禁止使用塑料垫块。 (4)若图纸未规定模板的型式及控制精度,应按下表确定: ①模板、支架及拱架制作时的允许偏差

②模板、支架及拱架安装的允许偏差

5、明挖基础工程的质量控制措施 (1)承包人在开工前应先按设计要求先进行路基的冲击压实(包括基础位置),并提交开工报告。单项基础工程施工的开工报告应附有:基坑开挖施工方案(含开挖工艺、排水措施、边坡稳定支撑、基底处理等)、混凝土施工方案、(含配合比设计,拌和运输、模板、钢筋、支架等工艺设计,施工材料的检测试验报告等)。单项工程报批的施工技术方案应做到详尽具体,可操作实施。若报来的技术措施合理,人员设备到位,材料检查合格,可以批准开工。 (2)基底检查和验收 ①检查基底的标高及平面位置。 ②检查基底土的地基承载力。由承包人试验室做土的物理性质试验或现场静载荷试验,监理试验室的人员参加。试验承载力应大于设计要求,否则应更改设计。 ③检查基底排水情况,渗水过多时,应要求承包人采用井点降水,集水并排水等措施,防止基础混凝土灌注时发生仓内储水,边坡坍塌等情况。 ④检查基底土是否被扰动,如果被扰动,扰动土应清除。 ⑤基底检查合格后应要求承包人保护好,不使基底土再受扰动,必要时可要承包人做砂浆封底。 ⑥基底标高超深部分应用基础相同的材料来填补。 (3)混凝土基础的模板、钢筋、混凝土浇筑的质量监理同其它的钢筋混凝土工程。

桥梁涂装监理规划完整版

桥梁涂装监理规划集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]

重庆市开元交通科技咨询有限公司 G319涪陵长江大桥涂装工程 监 理 规 划 编制 审批 年月日 G319涪陵长江大桥涂装工程监理规划 为保证G319涪陵长江大桥涂装工程监理工作的顺利进行,实现项目建设的质量、进度、投资三大控制目标,作好工程的合同和信息管理工作,协调业主、施工、监理及工程有关协作单位之间的工作关系,依据工程建设监理合同、工程技术资料及国家有关法规,制订本规划。 1、编制依据及适用范围 1.1编制依据 (1)《混凝土桥梁结构表面涂层防腐技术条件》(JT/T695-2007);

(2)《防腐蚀涂层涂装技术规范》HG/T4077-2009; (3)《建筑工程施工质量验收统一标准》GB50300—2013; (4)《建筑施工安全检查标准》JGJ59-2011; (5)《施工现场临时用电安全技术规范》JGJ46—2005; (6)《高处作业安全技术规范》JGJ80-91; (7)《公路桥涵养护规范》JTGH11—2004; (8)委托监理合同; (9)施工图设计、设计说明书; (10)桥梁涂装工程招标文件和施工合同; (11)相关法规,技术标准和其他有关文件。 1.2适用范围 施工阶段,G319涪陵长江大桥涂装工程施工图纸包括的全部设计内容; 2、监理组织机构 针对本项目的特点和工程特征,组建如下适应本项目的监理班子。而后根据工程项目的进展情况,进行适当的补充和调整。 2.1组织机构 项目监理部实行总监理工程师负责制,采用直线制监理组织机构 2.2工作准则 遵循“守法、诚信、公正、科学”的准则,严格监理,热情服务,公正地维护业主的合法权益。 2.3现场监理组 现场监理组受总监理工程师委派,组织实施桥梁涂装工程项目的监理工作、派驻现场的监理工程师执行总监理工程师的指令和交办的任务,各自负责本工程的有关监理业务。 3施工准备阶段监理 施工准备阶段监理适用单位工程、分部工程和分项工程。 3.1图纸会审和技术交底 ①施工图纸是否齐全,深度是否能满足施工需要; ②细部节点是否交代清楚; ③工程地质勘测资料是否齐全; ④图纸是否存在错、漏笔、笔误,图纸之间是否存在矛盾; ⑤图纸和说明是否符合现行规范。 3.1.2在项目开工前,由业主组织设计、施工、质监、监理等单位参加的设计图纸交底会议,进行设计技术交底和图纸会审。 3.2施工组织设计及技术方案的审查 本单位内部主管部门批准后,提交监理机构审查批准。

市政桥梁工程监理细则

南西路一标段(年丰路~向阳路)工程 监理实施细则 (桥梁部分) 内容提要: 工程概况 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理部(章): 专业监理工程师: 总监理工程师: 日期:2009年12月1日 ****************** 二00九年十二月一日

企补表D4-1 编号:D4-1 审批页

目录 一、工程概况 二、监理依据 三、监理范围、内容 四、专业工程特点 五、监理工作流程 六、监理工作控制目标及控制要点 七、监理工作方法及措施 八、其他

*****一标段(*****~*****)工程(桥梁部分) 监理实施细则 为了强化对工程项目建设监理工作、工程质量的管理,有效的控制工程进度和工程投资,提高投资效益,促进工程监理工作的规范化、标准化、程序化,提高监理工作水平,保证监理工作质量,认真履行委托监理合同,有效的开展监理工作,现就南西路(年丰路~向阳路)工程桥梁部分的监理工作制定本细则,以此作为开展桥梁工程监理工作依据。 一、工程概况 (一)工程项目概述 1.本工程****位于******(K0+000~K1+195.66),所跨越河流****港无通航要求,中心桩号为K0+727,桥梁右偏角90。,桥梁配跨:5×16m,为先张法部分预应力砼空心板梁,采用先简支后桥面连续; 2.本项目分为两个标段:第一标段为段,第二标段为K1+195.66~K2+030.420 段。我监理段为年丰路~向阳路(K0+000~K1+195.66)第一标段。 3.桥梁横向布置为:3.0m人行道+12.0m行车道+3.0m人行道;汽车荷载等级为:公路—Ⅱ级,人群荷载3.5KN/m2;抗震设计为:地震动峰值加速度0.05g,墩、台盖梁设抗震挡块进行简易设防; 4.桥梁下部结构为:桥梁墩、台均采用桩接盖梁式墩、台,基础为C25砼3ф1.2m 单排钻孔灌注桩,总桩数为18根;桥梁上部结构为:盖梁、护栏及防震挡块采用C30砼;16m装配式大胶缝空心板梁,为C50先张法部分预应力砼结构,施工均采用常规的预制安装工艺;桥面铺装为5cmAC-13C沥青砼+改性乳化沥青防水粘结层+10cmC40砼现浇层,桥面铺装砼现浇层钢筋采用D80冷轧带肋钢筋焊接网;全桥分别在两端桥台处设置D80异型钢伸缩缝一道; 5.全监理段的监理工作范围主要由地基与基础、墩台、盖梁、支座、桥跨承重结构、桥面系、附属结构及装饰与装修组成。 (二)工程总造价约200万元,最终以有权部门审计数为准。 (三)开竣工日期:2009年12月1日~2010年4月25日。 (四)质量等级:要求达到合格。

桥梁工程监理规划范本

经济技术开发区体育公园一期桥梁工程监理规划 一、工程概况: 本工程共有行车桥梁3座,人行桥4座。1号桥宽度为0.25米+6.米+0.25米=6.5米,单跨25M,结构形式为简支梁式桥,上部结构采用钢箱梁,下部结构采用桩柱式基础;2号桥宽度为0.25米+6米+0.25米=6.5米,单跨25米,结构形式为简支梁式桥,上部结构采用现浇梁,下部结构采用桩柱式基础;3号桥梁宽度为0.25米+6米+0.25米,单跨25米,结构形式为简支梁式桥,上部结构为现浇箱梁,下部结构为桩柱式基础;4号桥宽度为 0.25米+4米+0.25米=4.5米,单跨20米,结构形式为简支梁式桥,上部 结构采用钢箱梁,下部结构采用桩柱式基础;5号桥宽度为0.25米+4米+0.25米,单跨22米,结构形式为简支式桥,上部结构采用胶和木栱,双层桥面板,下部结构采用预制桩式基础;6号桥为0.25米+4米+0.25米+4.5米,三跨13米+38米+13米,上部结构采用变截面钢箱梁,下部结构采用桩柱式基础;7号桥宽度0.25米+4米+0.25米=4.5米,单跨25米钢行架拱桥,下部结构采用桩柱式基础。 二、监理工作围、容、目标 1.1、监理工作围: 本工程施工图纸及委托监理合同全部工程施工监理。包括1号桥、2号桥、3号桥、四号桥、5号桥、6号桥、7号桥梁基础及桥梁等。 1.2、监理工作容: 1、熟悉合同文件和设计文件,了解施工现场情况。

2、编制监理规划和监理细则。 3、参与交桩和设计技术交底会议及施工图纸会审会。审查承包人提交的路线复测成果资料。 4、主持召开周监理例会,根据需要及时组织召开专题会议。 5、督促承包人建立健全质量保证体系,并经常检查其运行情况。 6、发布开(复)工令,批准单项工程开工报告。经得“委托人”同意后,发布“停工令”。 7、审批承包人报送的施工组织设计和施工方案。 8、审批承包人提交的总体进度计划,并经常检查和督促承包人实施工程进度计划。当计划进度与实际进度出现较大偏差时,应通知承包人及时修订工程施工进度计划。 9、审查承包人进场的用于本工程的原材料、成品、半成品的规格和质量是否达到设计要求。 10、审查承包人进场用于本工程的施工机械设备的规格、性能和数量是否满足施工需要。 11、监督承包人按照合同文件、技术规和监理程序进行施工。通过旁站、巡视、平行检验和隐蔽工程验收等手段,严格控制工程质量,未经签认,不得进入下道工序施工。 12、组织工程中间验收,并签发中间验收证书。 13、主持工程质量事故调查,参与质量事故处理。 14、对已完成的合格工程进行准确计量。复核工程结算单,签发中期支付凭证。 15、处理工程设计变更事宜。 16、根据合同规定处理违约事件,协调合同争端,需要时在仲裁过程中作证。

桥梁工程监理规划范本

目录 一、工程慨况 二、监理依据 三、监理工作范围和目标 1、监理范围 2、监理目标 四、监理组织机构 1、现场监理机构 2、监理部人员职责 五、监理控制要点 六、工程质量控制 1、工程质量控制的原则 2、工程质量控制的基本程序 3、工程质量控制方法 4、工程质量事前预控措施 5、施工过程中的质量控制措施 6、工程质量事后把关控制 7、工程质量事故处理 七、工程进度控制 1、工程进度控制的原则 2、工程进度控制的基本程序 3、工程进度的组织措施 4、工程进度控制的技术措施 八、工程造价控制 1、工程造价控制的依据 2、工程造价控制的原则 3、工程造价控制基本程序 4、工程造价的控制方法 九、安全生产控制目标 1、安全监理目标 2、安全监理范围 3、安全监理组织机构 4、安全监理工作内容 5、安全监理程序

6、安全监理措施十、工程合同管理 1、管理的原则和内容 2、管理的基本程序十一、监理工作制度 1、图纸会审制度 2、施工组织设计审核制度 3、开工报告审批制度 4、材料、构件检验及复核制度 5、隐蔽工程、分部分项工程质量验收制度 6、工程质量监理制度 7、工程质量事故处理制度 8、工程质量检验制度 9、施工进度监督报告制度 10、工程造价监督制度 11、监理报告制度 12、工程竣工验收制度 13、现场协调会制度 14、备忘录签发制度 15、工程款签审制度 16、索赔签审制度 十二、监理工作程 序 1、施工阶段监理工作程序 2、施工阶段工程进度监理程序 3、施工阶段工程质量监理程序 4、施工阶段工程造价监理程序十三、监理工作协调的措施和方法 1、监理协调工作的内容 2、监理协调工作的原则 3、监理协调工作的措施十四、旁站监理措施 1、工程旁站监理部位 2、工程旁站监理措施

桥梁工程监理规划

桥梁工程监理规划 WTD standardization office【WTD 5AB- WTDK 08- WTD 2C】

张坝漫水桥桥梁工程 监理规划 建设单位:广元市利州区荣山镇政府 设计单位:四川省平昌县道桥勘测设计所 施工单位:四川省金兴建设集团有限责任公司 编制人: 总监理工程师: 审核人: 成都交大工程建设监理有限公司 二○○一年六月 张坝漫水桥桥梁工程监理规划 受广元市利州区荣山镇政府委托,成都交大工程建设监理有限公司参与本工程的监理工作。为切实开展业务,有效控制本工程的质量、进度和投资,根据本工程监理大纲及监理合同,仔细研究分析设计图纸、招投标文件,结合相关法律及验收标准, 特制定监理规划如下: 一、工程项目概况 (一)项目特征 1.本桥经“”汶川大地震及洪水冲塌后,桥梁均受到不同程度的破坏。为保障物资运输的畅通。全面改善广元市利州区荣山镇荣和路路况,受广元市利州区荣 山镇交通局委托,对其进行改造工程。 2.本工程地处广元市利州区荣山镇,全长米,为荷载等级为公路二级的钢筋混凝土板桥,路线等级为山岭重丘区四级,设计行车速度20Km/h;设计桥长 米,桥上纵坡0%。

二、 工程项目建设监理总目标、范围 (一) 项目目标 (二)监理任务范围 监理的阶段:施工及保修阶段 三、 监理的组织机构及管理体系 针对本工程的工程特点,本所组建某琴川世家市政配套工程监理组,配备相应的监理人员。根据工程的进展情况,将进行适当的补充和调整。现场监理组与甲方、设计、施工单位共同构成本工程的管理体系如下: 1

1)保持与业主的密切联系,弄清建设意图和对监理的要求; 2)主持制订项目的《监理工作规划》及监理实施细则; 3)负责组建项目的监理班子,明确相应的职责分工和主持制订监理工作的运行制度; 4)根据监理规划组织、指导并检查项目监理工作,保证监理规划的实施; 5)审查承包单位选择的分包单位的资质,确认工程分包; 6)审核并签署工程的开工令、停工令、复工令; 7)审查承包单位提交的施工组织设计、施工总进度计划、提出改进意见; 8)经常与各承包单位项目经理联系,督促承包单位严格执行施工承包合同和工程技术规范及标准; 9)审核或签署工程款的支付申请; 10)主持处理工程中的重大技术问题,重大质量事故、安全事故; 11)组织工程的竣工初步验收,向上级主管部门提出竣工验收申请报告,参加竣工验收工作; 12)定期或不定期向业主提交项目实施的情况报告; 13)主持项目监理组织的工作例会; 14)协调各承包单位之间的关系,协调业主与承包单位的关系; 15)主持编写项目监理工作总结报告等。 2.项目监理的职责 ①质量管理方面 1)结合工程的具体情况制订质量监理的实施细则; 2)审核承包单位提交的施工方案和施工技术措施;

市政道路及桥梁工程监理大纲(流程丰富 共170页 2013年)

市政城市道路工程 监理大纲 招标人: 投标人: 时间:二O一二年十二月

目录 第一章编制依据 一、国家和有关主管部门制定的法律、法规 二、江苏省有关技术法规、条例、规章、文件 三、相关(道路、桥梁、排水、监理等)的标准、规范、规程 四、XXXX工程施工监理招标文件 五、XXXX工程施工图 六、**市城市建设工程管理中心对监理工作的有关要求 七、公司内部资源及已往监理工作经验 第二章工程概况 第三章委托监理服务范围 第四章项目监理班子组成形式、人员结构、职责任务 一、项目监理班子组成形式 二、项目监理班子人员结构 三、项目监理班子人员的职责任务 第五章监理工作主要内容及程序 一、施工准备阶段 二、施工阶段 三、工程竣工验收及质量保修期阶段 四、监理工作主要程序(具体在规划中以图表表示 第六章质量控制 一、质量控制的总目标及目标分解

二、各分解目标的相应控制点及控制措施 三、质量控制的基本程序及控制措施 四、合同措施 五、质量控制方法、手段 第七章进度控制 一、进度控制的原则、任务和工作制度 二、总进度目标的分解和控制 三、进度控制的方法与措施 第八章造价控制 一、造价控制总述 二、造价控制目标 三、造价控制的方法与措施 第九章安全生产、文明施工控制 一、安全生产、文明施工监督总述(依据、原则、职责) 二、安全生产、文明施工监督目标(标准) 三、安全生产、文明施工监督方法及程序 第十章合同管理 一、合同管理总述 二、合同管理的工作原则和任务 三、合同要点、索赔与反索赔措施 四、工程延期的预控措施和管理办法 第十一章信息管理

一、信息管理体制基本原则 二、信息分类 三、工程信息内容 第十二章组织协调 第十三章监理工作制度 第十四章合理化建议 第十五章工程保修阶段监理方案第十六章突发事件处理预案

[青岛]滨海高速及桥梁工程监理规划(151页)[详细]

监理规划审批表

青岛西海岸中央商务区名人岛连岛路工程监理规划 编制: 青岛市工程建设监理有限责任公司 青岛西海岸中央商务区名人岛连岛路工程项目监理部 2020年3月10日

目录 一、工程概况 (5) (一)工程名称 (二)参建单位 (三)建设地点 (四)项目概述 (五)质量标准 (六)建设工期 二、监理工作依据 (5) 三、监理工作范围、内容和目标 (7) (一)监理工作范围 (二)监理工作内容 (三)监理工作目标 四、监理组织机构及职责范 (17) (一)监理组织机构设置 (二)监理人员岗位职责 (三)拟投入本项目的主要检测设备及办公设施一览表 五、项目质量监理目标及主要控制措施 (26) (一)质量控制的目标及目标分解 (二)质量控制的任务 (三)项目质量控制的基本方法 (四)施工工艺的质量控制要点 (五)质量控制点的设置 (六)工程质量控制措施与手段 (七)监理控制重点及对策 (八)质量通病防治方案

六、进度控制目标及主要控制措施 (56) (一)进度控制的目标 (二)进度控制的任务 (三)进度控制的基本方法 (四)进度控制措施 七、投资控制目标及主要控制措施 (61) (一)投资控制的目标 (二)投资控制的任务 (三)投资控制的基本方法 (四)投资控制措施 八、合同管理目标及主要控制措施 (68) (一)合同管理的目标 (二)合同管理的具体方法 (三)合同管理措施 九、信息管理措施 (76) (一)监理信息管理 (二)监理信息记录和报告 (三)监理档案 十、组织协调措施 (81) (一)组织协调的目标及内容 (二)组织协调的方法与措施 十一、安全环保控制 (85) (一)安全与环保控制目标 (二)环保危险源分析 (三)安全控制措施 (四)环保控制措施 (五)文明施工监理措施 十二、监理工作制度 (91)

桥梁工程监理规划通用资料

xx经济技术开发区体育公园一期 桥梁工程监理规划 一、工程概况: 本工程共有行车桥梁3座,人行桥4座。1号桥宽度为0.25米+6.米+0.25米=6.5米,单跨25M,结构形式为简支梁式桥,上部结构采用钢箱梁,下部结构采用桩柱式基础;2号桥宽度为0.25米+6米+0.25米=6.5米,单跨25米,结构形式为简支梁式桥,上部结构采用现浇梁,下部结构采用桩柱式基础;3号桥梁宽度为0.25米+6米+0.25米,单跨25米,结构形式为简支梁式桥,上部结构为现浇箱梁,下部结构为桩柱式基础;4号桥宽度为 0.25米+4米+0.25米=4.5米,单跨20米,结构形式为简支梁式桥,上部 结构采用钢箱梁,下部结构采用桩柱式基础;5号桥宽度为0.25米+4米+0.25米,单跨22米,结构形式为简支式桥,上部结构采用胶和木栱,双层桥面板,下部结构采用预制桩式基础;6号桥为0.25米+4米+0.25米+4.5米,三跨13米+38米+13米,上部结构采用变截面钢箱梁,下部结构采用桩柱式基础;7号桥宽度0.25米+4米+0.25米=4.5米,单跨25米钢行架拱桥,下部结构采用桩柱式基础。 二、监理工作范围、内容、目标 1.1、监理工作范围: 本工程施工图纸及委托监理合同内全部工程施工监理。包括1号桥、2号桥、3号桥、四号桥、5号桥、6号桥、7号桥梁基础及桥梁等。 1.2、监理工作内容:

1、熟悉合同文件和设计文件,了解施工现场情况。 2、编制监理规划和监理细则。 3、参与交桩和设计技术交底会议及施工图纸会审会。审查承包人提交的路线复测成果资料。 4、主持召开周监理例会,根据需要及时组织召开专题会议。 5、督促承包人建立健全质量保证体系,并经常检查其运行情况。 6、发布开(复)工令,批准单项工程开工报告。经得“委托人”同意后,发布“停工令”。 7、审批承包人报送的施工组织设计和施工方案。 8、审批承包人提交的总体进度计划,并经常检查和督促承包人实施工程进度计划。当计划进度与实际进度出现较大偏差时,应通知承包人及时修订工程施工进度计划。 9、审查承包人进场的用于本工程的原材料、成品、半成品的规格和质量是否达到设计要求。 10、审查承包人进场用于本工程的施工机械设备的规格、性能和数量是否满足施工需要。 11、监督承包人按照合同文件、技术规范和监理程序进行施工。通过旁站、巡视、平行检验和隐蔽工程验收等手段,严格控制工程质量,未经签认,不得进入下道工序施工。 12、组织工程中间验收,并签发中间验收证书。 13、主持工程质量事故调查,参与质量事故处理。 14、对已完成的合格工程进行准确计量。复核工程结算单,签发中期支付凭证。 15、处理工程设计变更事宜。

市政路桥监理规划

市政基础设施 市政监23-2 监理规划 建设单位: 监理单位: 单位负责人: 总监理工程师: 年月日

目录 第一章工程概况 (3) 第一节工程概况 (3) 第二章监理工作内容 (3) 第一节工程监理的依据 (3) 第二节监理工作的目标和范围 (4) 第三节监理工作内容 (7) 第四节监理工作权限 第三章工程监理组织及监理组织图 (10) 第一节工程监理组织 (10) 第二节监理组织图示 (10) 第三节组织机构及人员组成情况 (11) 第四节监理人员职责及工作制度 (12) 第五节监理检测及办公设备配备 (27) 第四章监理方案 (32) 第一节投资控制措施 (32) 第二节进度控制措施 (36) 第三节质量控制措施 (40) 第四节现场安全文明施工管理控制措施 (55) 第五节工程合同管理 (69) 第六节信息管理与文档管理 (77) 第七节现场组织协调工作 (83) 第八节保修阶段监理实施方案 (85) 第九节监理工作主要程序 (86) 第五章本工程监理的技术重点、难点分析 (109) 第一节本工程特点 (109) 第二节本项目难点与重点分析 (110)

第一章工程概况 第一节工程概况 本项目工程为环莞快速路(成才路至常虎立交段,K0+000—K2+740),主道为双向六车道,设计车速为80km/h,辅道为双向单车道,设计车速为40km/h,设计了双向人行道,路线全长约2.74公里,共含5座人行天桥(其中2座为其他标段划分过来),箱涵约2.4公里(从K0+000—K2+400段)。 第二章监理工作内容 第一节工程监理的依据 我公司将本着“严格监理、热情服务、秉公办事、一丝不苟”的工作原则,认真贯彻执行有关施工监理的各项方针、政策、法律、法规,制定详细的工作计划,明确岗位职责,对本工程实施监理,开展施工阶段各项监理业务的主要依据是: 1、国家及省、市政府颁布的有关工程建设的法律、法规和政策; 2、有关工程建设的技术规范、规程、标准; 3、有关本工程项目的审批文件; 4、建设单位与承包单位签订的建设工程施工合同; 5、本工程项目的委托监理合同; 6、与本工程相关的其它合同; 7、本工程项目的招标、投标文件; 8、本工程项目工程量清单、设计概(预)算或施工概(预)算文件; 9、本工程项目的设计技术资料; 10、省市政府发布的、现行定额及取费办法、工期定额等文件。 11、本工程的工程地质勘察报告。

市政给排水工程监理规划.doc

路监理规划 1、工程概况 1.1 工程简介 1.2 主要工程量 1.3 工程特点 1.4 参建单位 2、监理工作范围、目标和依据 2.1 监理工作范围 根据监理合同,本项目监理工作范围为路实施施工阶段监理。 2.2 监理工作目标 1质量目标: 2工期目标: 3投资目标: 2.3 监理工作依据 1建设单位与承包单位签订的施工合同及监理委托合同,建设单位指令。 2施工图纸、设计变更通知、设计交底纪要及会审记录。 3城镇道路工程施工与质量验收规范CJJ1-2008 4市政排水管渠工程质量检验评定标准CJJ3-90 5市政桥梁工程质量检验评定标准CJJ2-90 6城市道路路基工程施工及验收规范CJJ44-91 7粉煤灰石灰道路基层施工及验收规程CJJ4-97 8沥青路面施工及验收规范GB50092-96 9给排水管道工程施工及验收规范GB50268-97 10公路桥涵施工技术规范JTJ041-2000 11市政基础设施工程施工技术文件管理规定建城(2002)221号12常州市武进区建设工程质量监督站《市政工程质量监督程序》 13建设工程监理规范GB50319-2002 14江苏省建设工程施工阶段监理现场用表(第四版) 3、监理组织机构、人员配备、岗位职责及进退场计划 3.1 监理组织机构及人员配备 组建了项目监理部,人员配备如下:

3.2监理岗位职责 3.2.1总监理工程师应履行以下职责: 1总监理工程师受公司总经理的委托,代表公司对监理工作的实施和管理全面负责,维护公司的信誉和经济利益,严格履行合同或协议。 2确定项目部监理人员的分工和岗位职责。组织各专业监理工程师开展工作,对其工作进行检查和督促,并根据工作进度情况进行调配。 3编写项目监理规划,同时按专业督促各专业监理编写施工监理《实施细则》,。 并及时向施工单位进行监理交底。签发监理实施细则、监理月报、监理工作 总结。 4组织监理部人员,熟悉和审查施工图纸,并组织设计图纸会审工作;参加设计图纸技术交底会议。提出改进意见,对施工中的设计变更和技术核定核审, 提出合理建议。 5 审核施工单位的安全生产管理体系和工程安全防护措施费使用计划 6审查施工单位提交的开工报告,审查施工单位编制的施工组织设计和重点部位施工技术方案,审查施工安全专项方案。 7审查施工单位选择的分包单位的资质,并提出审查意见。 8签发开工令、停工令、复工令、监理联系单、监理通知单和监理备忘录,审阅监理记录、监理日记,主持监理工作会议。 9参加并主持工地例会,协调、督促、检查工程进度、质量、投资的实施。 10经常巡视施工现场,及时发现问题,并进行处理。 11组织处理一般质量事故,在处理完后按要求进行复验和签证。 12调解建设单位与施工单位的合同争议,处理索赔,审批工期延期。 13审核施工单位的合同工程量的月计量申请及付款申请,协助建设单位搞好工程竣工结算。 14审核签认分部工程和单位工程的质量检验评定资料,审查施工单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查。 15组织工程竣工初验,负责编制工程项目质量评估报告,并组织专业监理人员审核竣工资料,参与工程项目的竣工验收。工程结束后编写监理工作总结。 16主持整理工程项目监理资料,并按要求进行归档。 17召开监理成员会议,学习国家和上级部门颁发的监理法规和文件,并开展业
