信息设备搬迁及系统迁移计划
为确保我司信息设备搬迁及系统迁移的顺利进行,将公司因系统的迁移而造成的损失降至最低,信息管理部计划利用周末时间进行搬迁和调试,具体安排如下:
●搬迁前一日
?清点标记机房设备;
?请报关部门协助设备出关;
?网络设备及服务器数据备份,联络更新的IP地址信息;
?通知网络设备提供商准备更新配置;
?安排好车辆;
?更新ICP备案,域名更新;
?通知电信调整相关设备;
?请综合部协助提前通知我司各部门的系统使用人员,说明因设备搬迁造成系统停用的时间,以便各单位提前做好数
据备份准备,以免影响工作
●搬迁当日
?9:00准备人员安排、车辆安排、文件打包、通知相关单位停机时间等搬迁相关工作,信息部全体人员参加?10:00开始停机, 10:00—10;30配置防火墙、VPN设备和网络安全审计系统等相关网络设备基础信息的配置
工作,并通知域名供应商更改我司域名IP地址以便域名
解析(因域名解析需要24—48小时)
?辅助安装设备,打标记,作记录
?10:30请搬运公司(需提供2名搬运工及车辆)装车起运,11:30搬运至新机房,搬迁过程需轻拿细放、防震防碰撞,以免设备发生破损,全程跟踪;
? 13:30信息部、XXXX、珠海电信、设备供应商(需要的话视情况通知到场)等相关人员开始安装调试,安装要根据事先做好的标记进行
?数据导入,必要的配置更新
?测试并作好记录
?通知开机,转入正常工作,并逐步检查细部问题,网络和机房如有问题及时向公司提出
信息管理部
2011年5月18日
设备搬迁项目要点 1.设备搬迁清单,分单元,精益布局完成 2.Team的建设和管理(设备,基建,安全风险,精益,工程图,各个车间,生 产计划) 3.完成关键路径和时间安排 3.1 确定每个车间的搬迁时间表 3.2 确定各个车间设备的搬迁顺序 3.3 特别注明影响每个车间生产计划的关键设备? 4.工程施工图纸必须标出每台设备的坐标图,与设备间的相互位置。 5.地脚螺栓埋设方法—直埋(一次灌浆)或者后埋(二次灌浆)?需要做试 验和找施工商确定。并明确哪些设备为直埋,哪些设备为后埋。并注明直埋,后埋两种方式模具的制造和精度要求。 6.必须100%校对每个车间重要设备基础图纸,用测绘的方式,避免预埋方式偏 差,或因为操作,施工,浇注振动等误差造成返工,严重影响搬迁时间安排。 7.单台设备搬迁注意事项,包含在搬迁合同中描述。 具体描述 求一份设备搬迁方案 一、拆卸原则及一般要求 1.1先小后大,先易后难,先地面后高空,先外围后主机,必须要解体的设备要尽量少分,同时又要满足包装要求,最终达到设备重新安装后的精度性能同拆卸前一致。为加强岗位责任,采用分工负责制,谁拆卸,谁安装。 1.2拆卸前,首先必须会同厂家及业主切断并拆除该设备的电源。水源、气源等和车间动力联系的部位。 1.3放空润滑油,冷却液,清洗液等。 1.4拆卸中应避免破坏性拆装(如气割 等),如必须进行的要通过业主代表及主管工程师。
1.5所有的电线、电缆不准剪断,拆下来的线头都要有标号,对有些线头没有标号的,要先补充后再拆下,线号不准丢失,拆线前要进行三对照(内部线号。端子板号、外部线号)确认无误后,方可拆卸,否则要调整线号。 1.6拆卸中要保证设备的绝对安全,要选用合适的工机具,不得随便代用,更不得使用大锤敲击。 1.7吊装中设备不得磕碰,要选择合适的吊点慢吊轻放,钢丝绳和设备接触处要采取保护措施。 1.8利用铲车运输设备时要把设备捆牢、绑紧,以免在下坡或受震动时掉下。 1.9组合设备拆装时,拆下的螺栓、螺母,定位销等要涂油后立即拧回和插入原位,以免混乱和丢失。 1.10对设备上的一些可动部分,如溜板。动力头等要降低重心,用木板垫死后再锁紧。1.11设备的液压管路较多,每拆一个头前,必须先挂上带有安装号的标志牌,有些部件要作好定位线记号,拆下的管子二端要立即用蜡纸包扎,以免污染和损坏丝扣。 1.12拆下的设备要按指定地点存放。 1.13设备的电气柜内插件板不要拔下,用胶带纸封住加固。 1.14作好拆卸记录,并交相关人员。 二、拆卸工序流程 三、要工序说明 3.1施工准备 3.1.1对所有参加施工人员进行工程的技术交底,并对每一个单项工程项目的具体施工人员进行施工工艺要求,质量要求,施工注意事项等进行交底,所有参加施工人员均应熟悉现场、图纸及规范、规程要求,作到人人心中有数,不盲目操作。 3.1.2按照业主和规范要求,对所有施工工机具,检测仪器(表),清洗设备,劳保用品等作好检验、验收、储存、保护工作。 3.1.3设备的检查,包括以下内容: A. 检验设备的外观 B. 确认设备的技术参数、动作状态 C. 检查设备的安装精度 D. 测绘设备间的相互位置,操作位置,画出相关图 E. 设备的加工精度以现场就地生产的工件为准,以后该样品工件随机装箱和发运。 以上检查要作出详细的记录,并交双方现场代表签字,作为安装依据。 3.2标记 为了方便拆迁和复原安装工作的顺利进行,设备拆迁采用统一的标志方法,即数字标位的办法进行,电气设备的拆迁,基本上采用同一方法进行,并根据电气设备的复杂性,相应增加部分标记符号。 其次,为了确定各线设备在生产线的位置,按各线工艺流程方向排列的先后标定各设备,标定的原则为各可分离的、完成某一工艺过程的设备为划分单元进行标定。 设备分解要综合考虑,分解及重新安装时,能保持原有精度要求的条件下考虑包装方便,二者有矛盾时应以保证精度,工作性能不发生变化为准。
公司搬迁计划方案 为保证公司整体搬迁工作有序进行,搬迁工作应遵循“统一领导、分工负责、协调配合”的方针,要求确保顺利搬迁。 一.搬迁步骤: 1、搬迁前的准备工作 2、搬迁中的过程控制 3、搬迁后的整理工作 二.优选财富搬迁工作领导小组: 为了搬迁工作的顺利进行,成立搬迁工作领导小组,成员有:XXX、XXX等9人;(详见附件一)组长:XXX 副组长:XX、XX、XX、XX 银海总负责人:XXX 数码总负责人:XXX 三.搬迁工作前的准备工作:(2015年4月25日-2015年6月16) 未装修办公新址前期准备工作方案 1.按照办公区域平面图对新办公室进行分配。(人,时间) 2.确定各办公室室内设计图纸,准备装修。(人,时间) 3.确定办公室新增家具的统计、订制和安装。(人,时间) 4.由行政部按新办公室规划布置进行综合布线(包括电话线、网线、电源线等)。(人,时间) 5.办公区域保洁开荒。(人,时间) 6.后续准备依照精装前期安排执行。 精装办公新址前期准备工作: 1.依公司新址规划平面图对各部门新址进行分配;(人,时间) 2.确定搬迁的具体时间、成立搬迁工作领导小组,确定成员;(人,时间) 3.组织小组成员到公司新址进行实际场地考察,确认是否基本具备搬迁条件;(人,时间) 工作包括:参照平面图对公司新址的各部门工作点进行统一编号,设备、家具摆设规划、粘贴标识等前期准备工作;(人,时间) 4.相关搬迁物件准备:记号笔、标签贴、手动液压车、封口胶、缠绕膜、物料框、垫木、绳子、物料
转移栈板、泡沫、小刀等;(人,时间) 5.拟定搬迁工作安排表:包括搬迁车辆、司机、搬迁部门的时段安排、搬迁人员安排、用餐安排、货车配备安排,后勤保障等;(附件2、附件3)《搬迁人员配置及工具需要》 6.设备的统计造册,编制设备搬迁顺序编号及负责人。附件4《设备、物料登记、搬迁顺序及责任人一览表》(银海时间,数码时间) 6.确定委外拆卸设备并确定拆卸时间、签订拆卸合同。(6月15日之前完成,李楠)附件5《委外拆装合同》 7.确定一家搬迁公司,谈定搬迁具体事项并签定相关合同。(4月15日之前完成,李楠)附件6《搬迁合同》 8.搬迁动员会议(行政部负责组织张总宣导,李总强调4月25日) 9.行政部门完成后勤保障准备,人、物、具到位,人力资源部做好搬迁期间的考勤准备工作,确保公司人、财、物完全在受控状态。(人) 10.产品部、资产管理部及客户服务部协调配合,搬迁期间的业务订单的合理调配,保证业务顺畅。(人,时间) 11.行政部、财务部、在搬迁前均要做好公司资产盘点,使公司的所有财产均能在册受控。 12.公司新址的各类门管钥匙,行政部要做好签字交接登记,编号管理(人,时间)。 13.搬迁费用预算及应急方案(人,时间) 14.搬迁后的废品处理(人) 四、搬迁中的过程控制(2015年7月17日-2015年7月30日) ①搬迁具体工作应遵循:“自力更生,各部门以自己搬迁为主,行政部服务为辅”的原则进行搬迁; ②搬迁前由行政部与搬迁公司提前交接并做好相应的搬迁运输用具的确认,做好搬迁物品登记、运输、交接等相关手续,开好放行条等事宜;(附件7,《搬迁物品上车、运输、下车交接确认单》) ③各部门提前处理不要的物品,并对自己用的电脑进行整理(主机及电源线配套,贴上识别标签,统一编号)。要求员工将自己的办公用品装箱完毕封口,贴上部门、姓名等标识。 ④第一步先搬迁安置业务部门,第二步安排各职能部门办公室搬迁。除办公电脑及个人物品由其本部门安排人员打包,对需要拆装的办公家具及设备由行政部安排相关拆装或搬迁公司处理,各部门负责人做好监督及物品上车的协调工作,确保相关物品在拆装或搬运过程中无损; ⑤对于各部门公用区域的文件、办公设备(例如打印机、复印机、传真机等)原则上是“谁管理谁负责”要求各部门进行打包整理,要求贴上统一的名称、编号。易掉易损部件应拆卸分开独立包装,使之成
设备搬迁方案 一、拆卸原则及一般要求 1.1 先小后大,先易后难,先地面后高空,先外围后主机,必须要解体的设备要尽量少分,同时又要满足包装要求,最终达到设备重新安装后的精度性能同拆卸前一致。为加强岗位责任,采用分工负责制,谁拆卸,谁安装。 1.2 拆卸前,首先必须会同厂家及业主切断并拆除该设备的电源。水源、气源等和车间动力联系的部位。 1.3 放空润滑油,冷却液,清洗液等。 1.4 拆卸中应避免破坏性拆装(如气割等),如必须进行的要通过业主代表及主管工程师。 1.5 所有的电线、电缆不准剪断,拆下来的线头都要有标号,对有些线头没有标号的,要先补充后再拆下,线号不准丢失,拆线前要进行三对照(内部线号。端子板号、外部线号)确认无误后,方可拆卸,否则要调整线号。 1.6 拆卸中要保证设备的绝对安全,要选用合适的工机具,不得随便代用,更不得使用大锤敲击。 1.7 吊装中设备不得磕碰,要选择合适的吊点慢吊轻放,钢丝绳和设备接触处要采取保护措施。 1.8 利用铲车运输设备时要把设备捆牢、绑紧,以免在下坡或受震动时掉下。 1.9 组合设备拆装时,拆下的螺栓、螺母,定位销等要涂油后立即拧回和插入原位,以免混乱和丢失。 1.10 对设备上的一些可动部分,如溜板。动力头等要降低重心,用木板垫死后再锁紧。 1.11 设备的液压管路较多,每拆一个头前,必须先挂上带有安装号的标志牌,有些部件要作好定位线记号,拆下的管子二端要立即用蜡纸包扎,以免污染和损坏丝扣。 1.12 拆下的设备要按指定地点存放。 1.13 设备的电气柜内插件板不要拔下,用胶带纸封住加固。 1.14 作好拆卸记录,并交相关人员。 二、拆卸工序流程 三、要工序说明 3.1 施工准备 3.1.1 对所有参加施工人员进行工程的技术交底,并对每一个单项工程项目的具体施工人员进行施工工艺要求,质量要求,施工注意事项等进行交底,所有参加施工人员均应熟悉现场、图纸及规范、规程要求,作到人人心中有数,不盲目操作。 3.1. 2 按照业主和规范要求,对所有施工工机具,检测仪器(表),清洗设备,劳保用品 等作好检验、验收、储存、保护工作。 3.1.3 设备的检查,包括以下内容: A. 检验设备的外观 B. 确认设备的技术参数、动作状态 C. 检查设备的安装精度 D. 测绘设备间的相互位置,操作位置,画出相关图 E. 设备的加工精度以现场就地生产的工件为准,以后该样品工件随机装箱和发运。以上检查要作出详细的记录,并交双方现场代表签字,作为安装依据。 3. 2 标记 为了方便拆迁和复原安装工作的顺利进行,设备拆迁采用统一的标志方法,即数字标位的办法进行,电气设备的拆迁,基本上采用同一方法进行,并根据电气设备的复杂性,相应增加部分标记符号。
工厂设备详细搬迁方案 一、要工序说明 1.1施工准备 1.1.1对所有参加施工人员进行工程的技术交底,并对每一个单项工程项目的具体施工人员进行施工工艺要求,质量要求,施工注意事项等进行交底,所有参加施工人员均应熟悉现场、图纸及规范、规程要求,作到人人心中有数,不盲目操作。 1.1.2按照业主和规范要求,对所有施工工机具,检测仪器(表),清洗设备,劳保用品等作好检验、验收、储存、保护工作。 1.1.3设备的检查,包括以下内容: A. 检验设备的外观 B. 确认设备的技术参数、动作状态 C. 检查设备的安装精度 D. 测绘设备间的相互位置,操作位置,画出相关图 E. 设备的加工精度以现场就地生产的工件为准,以后该样品工件随机装箱和发运。 以上检查要作出详细的记录,并交双方现场代表签字,作为安装依据。 1.2标记 为了方便拆迁和复原安装工作的顺利进行,设备拆迁采用统一的标志方法,即数字标位的办法进行,电气设备的拆迁,基本上采用同一方法进行,并根据电气设备的复杂性,相应增加部分标记符号。 其次,为了确定各线设备在生产线的位置,按各线工艺流程方向排列的先后标定各设备,标定的原则为各可分离的、完成某一工艺过程的设备为划分单元进行标定。 设备分解要综合考虑,分解及重新安装时,能保持原有精度要求的条件下考虑包装方便,二者有矛盾时应以保证精度,工作性能不发生变化为准。 各线(设备)的限位挡块,行程开关,无触点开关,在条件许可的情况下,尽可能不拆下,以减少安装后再调整的工作,必须拆下的,必须严格测定探头的位
置与发讯工件(或挡块)的相对位置和距离,标出安装位置,并作好记录,画出草图。 各线设备,应按以后安装时可能缺乏资料的情况下,标定各相关的定位尺寸,并画出草图,记录具体数据,以便复位安装。 对于二个设备之间的联接件,应有复位的标志和定位标记,并且尽可能在一条线上做到符号统一,部件标号可按联接设备的工位。 对于不易辩认方向的设备,要有明显的安装方向符号。 各种拆卸符号,标志,必须牢靠,定位标记和定位尺寸测量点,应尽可能按永久性要求进行,以免因掏箱运输等原因损坏和模糊,影响安装。 记录工作,是以后安装工作顺利进行的保证,必须有专人负责,需要甲方签证认可的工作,必须坚持会签制度,特别是设备检查的缺陷记录,装箱清单记录。 1.3拆卸记录 1.3.1由于拆卸的设备一般都是旧设备,拆卸前,我们应对每台设备的外观,相对位置,安装精度,工艺情况作好检查,并且会同业主与有关技术人员填好会签表格,作为今后交工验收的依据,对个别正在进行的设备,我们还可取其加工件作为调试中的样品,以作设备安装后加工精度的标准,对一些控制方式较先进的设备,比如用计算机控制的设备,要考虑从停产拆卸、包装、运输、重新安装、调试运行这样一个长周期过程中,机内程序丢失问题,要及时作好备份。 1.3.2拆卸前,设备的标号是一项十分重要而又细致的工作,设备的拆卸务必要做好这项工作,拆卸时,要按照统一标号法编号,为今后顺利安装提供保证,另外,除了对拆卸设备进行编号外,还要对设备某些部分作好定位标记,如设备的工艺档块,碰头限位开关的位置,各种传感器的安装位置,保险装置,安全阀的原始位置以及一些圆形安装件,对称安装件,在拆装过程中有可能改变位置,在拆时,作好定位标记,安装时就能很容易地恢复原位,减少不必要的调整和失误。 1.3.3根据总的拆卸原则,结合各设备的实际情况,确定主要拆卸件的数量,各件的外形尺寸及估算重量,拆前应绘制出测出各部分的相关尺寸,绘制必要的管路系统图,对运行导轨,动力头及各种传感检测元件采取保护措施。 1.3.4拆卸顺序方框图:(图略) 1.3.5管路、线路拆除 拆卸时应先拆支管后拆总管,最后支架,在其他设备解体件外形尺寸内的管线不再拆卸,由软管与设备连接时,将与管子连接拆开后,将软管绑扎到设备上,拆卸时要特别注意以下几点:
搬迁方案计划书 各位领导: 公司为了配合长兴开发区整体规划,本公司决定在8月15号左右开始搬迁,为了使公司搬迁顺利进行,特制定搬迁方案计划,供大家讨论决定。 一目的:确保公司搬迁以最快的速度,在保证物料、设备前提下合理的搬迁。 二搬迁工作领导小组: 总指挥:叶总经理 副总指挥:郑会计 领导小组成员:技术部陈静部长,品质部主管李家梅,采购甘玲玲,生产部苏国军,行政马艳。三领导小组分工: 行政马艳:负责公司宿舍人员搬迁过程及人身安全。 技术部陈静:负责大办室所有设备,资料,物品的整理及检查。 生产部苏国军:负责生产线所有机器台设备、流水线、模治具的分拆及安装。 采购甘玲玲协助仓库:负责仓库所有物料的整理及打包。 品质部主管李家梅:负责品质部所有检测仪器、文件资料的打包及整理。 三搬迁顺序: 办公楼进行搬迁仓库进行搬迁车间装配二组三组装配一组搬迁 四搬迁内容: 1.办公楼进行搬迁: 1.1由办公楼各相关部门进行整理好本部门的工作资料,电脑及相关物品,进行打包及标示。 (附相关表单)C:\Documents and Settings\Administra 1.2由专人进行跟车到新公司地址,新公司必须有专人进行接收,接收时必须附相关物品清单。 1.3办公用品如果需要拆解部分,请生产部相关人员进行协助处理,拆解所用螺丝及螺帽必须装在原来拆解相对应的孔位,防止有丢失情况及不配套现象发生。 2.仓库进行搬迁: 2.1所有仓库材料必须进行包装打包,包装箱上必须有明确标示及摆放位置。防止材料到新厂后随意摆放给后续工作带来不便。 2.2 建立材料清单,防止物品在运输过程中丢失及物料到新公司后便于摆放。 3.车间装配二组三组搬迁: 3.1车间流水线搬迁前必须要求生产部或者相关人员进行拆解,打包、标示。由生产部苏国军进行统一指挥搬迁人员行动。防止安全事件发生。 3.2 搬迁前所有机器设备相关模治具进行建立清单。(生产部技术员余海潮负责,财务进行复盘。) 3.3机台进行搬迁时对应的机台及桌子进行编号,防止机台及桌子有乱放现象发生。(因部分机台需要固定桌面上,桌面上就固定孔,所以要求一定机台及桌子编号统一。) 3.4 搬迁前对新厂房进行规划,可先用粉笔进行区域划分,标示清楚,便于机器,物料,相关物品的定位。3.5 流水线架设完成后,请相关人员进行电的安装。 4.车间装配一组搬迁: 装配一组搬迁方法同上第三点。 5.注意事项: 5.1在搬迁公司进行搬迁前必须对相关需要搬迁的物品、材料或者其它物品进行核实,在搬迁各部门时必须有相关负责人在场进行清单比对,防止有漏搬迁现象发生。

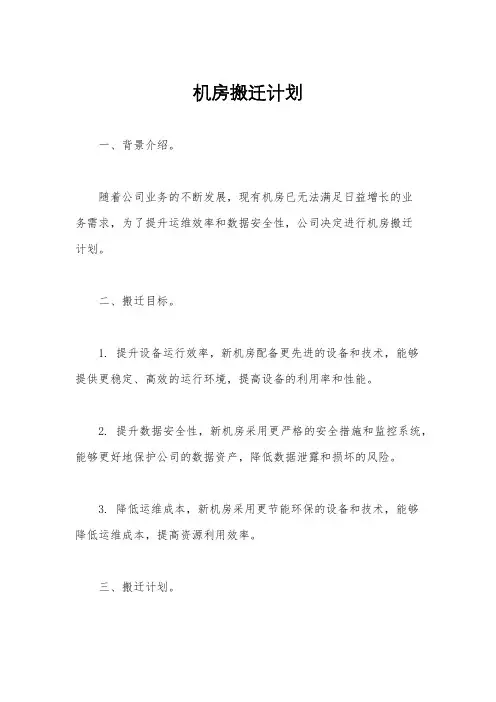

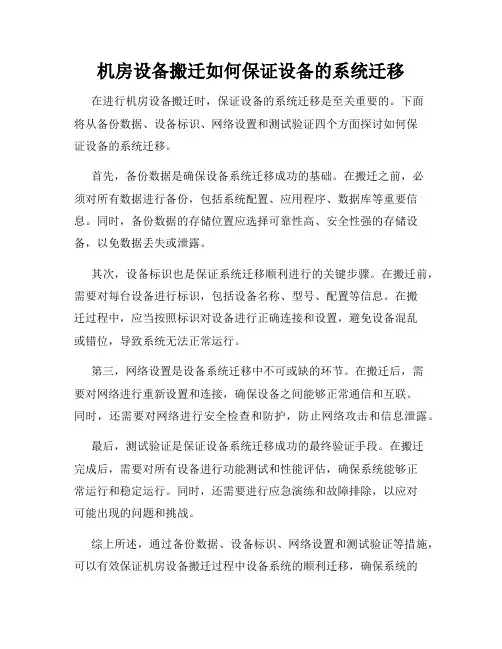

机房改造搬迁方案 一、概述 机房改造工程中,涉及到电池的迁移及老机柜设备的搬迁,在机房装饰时如何对老机柜设备进行迁移及保护,如何在保证设备搬迁过程中安全稳定的过渡,尽量减少对建设方业务带来影响,是本次工程的重中之重。 我们公司根据多年的施工经验,给出如下机房搬迁方案: 二、施工组织 为确保机房网络运行系统持续、可靠、安全、科学的顺利过渡,机房整体网络、主机搬迁工作中必须严格落实科学、合理、有序的搬迁计划,并在短时间内完成相关工作。 具体分工如下: 1、甲方内部工作组:负责按搬迁方案时间表落实各单位工作进度到位时间,协 调各单位工作的相互连接,及时发现情况给予调整、协调总体指挥搬迁工作。 由甲方项目负责人及监理组成。 2、机房施工工作组:负责设备搬迁的具体实施工作,负责临时设施的搭建,设 备的拆除、搬迁及安装工作。 3、设备调试工作组:由主机厂商工程师和甲方系统管理员组成,负责旧机房中 设备的脱机、关机、拆除工作,负责到新机房处的开机前,对新设备线路、性能的检测及重新装机调试、恢复数据工作。 4、专家组:观察全程搬迁过程,及时发现、指正搬迁工作中的一些不规范、不 科学行为,并负责处理应急情况的发生。 三、搬迁流程 本次工程是在原有老机房的基础上进行改造,根据工程现场的现状,需考虑问题如下: 1、在机房拆除和装修时,如何完成老机柜、老设备的保护措施及临时安装
位置。 2、在电池间加固工程完成前,如何解决电池的保护措施及临时安装位置。 3、在装修完成后,如何实现对原有系统的恢复工作。 根据我公司对现场的勘察及对招标文件的理解,我公司建议搬迁工作需分阶段实施,主要分四个阶段进行,具体安排如下: 1、搬迁前准备工作 a)对需搬迁设备及其连接电缆进行真,设备进行编号,确定搬迁后的位置,作成表格: 序号设备名称设备编号目标机柜 b)准备好所需要的网络跳线及光纤跳线。 c)完成临时线路安装及测试。 d)做好施工组织方案,并通知相关人员准时到场。 2、原有IT设备的临时搬迁 本次机房改造工程是在原有老机房的基础上进行改造,本阶段搬迁主要的针对原有老机柜老设备的临时搬迁:原有老机柜13台,其中网络机柜6台,服务器机柜7台,在机房拆除时就应考虑分区域拆除,先完成管理机房及钢瓶间的拆除及装修工作,将所有服务器设备及部分网络设备临时搬迁至管理机房,考虑到网络接入光缆及楼层水平布线的长度问题,将部分网络设备临时搬迁至钢瓶间。搬迁安排如下: 1)搬迁条件 管理机房、钢瓶间完成装修。 临时强、弱电电缆搭建完毕。
工厂设备搬迁方案 一、要工序说明 1.1施工准备 1.1.1对所有参加施工人员进行工程的技术交底,并对每一个单项工程项目的具体施工人员进行施工工艺要求,质量要求,施工注意事项等进行交底,所有参加施工人员均应熟悉现场、图纸及规范、规程要求,作到人人心中有数,不盲目操作。 1.1.2按照业主和规范要求,对所有施工工机具,检测仪器(表),清洗设备,劳保用品等作好检验、验收、储存、保护工作。 1.1.3设备的检查,包括以下内容: A. 检验设备的外观 B. 确认设备的技术参数、动作状态 工厂搬迁方案,工厂设备详细搬迁方案 C. 检查设备的安装精度 D. 测绘设备间的相互位置,操作位置,画出相关图 E. 设备的加工精度以现场就地生产的工件为准,以后该样品工件随机装箱和发运。 以上检查要作出详细的记录,并交双方现场代表签字,作为安装依据。 1.2标记 为了方便拆迁和复原安装工作的顺利进行,设备拆迁采用统一的标志方法,即数字标位的办法进行,电气设备的拆迁,基本上采用同一方法进行,并根据电气设备的复杂性,相应增加部分标记符号。 其次,为了确定各线设备在生产线的位置,按各线工艺流程方向排列的先后标定各设备,标定的原则为各可分离的、完成某一工艺过程的设备为划分单元进行标定。 设备分解要综合考虑,分解及重新安装时,能保持原有精度要求的条件下考虑包装方便,二者有矛盾时应以保证精度,工作性能不发生变化为准。 各线(设备)的限位挡块,行程开关,无触点开关,在条件许可的情况下,尽可能不拆下,以减少安装后再调整的工作,必须拆下的,必须严格测定探头的位置与发讯工件(或挡块)的相对位置和距离,标出安装位置,并作好记录,画出草图。 各线设备,应按以后安装时可能缺乏资料的情况下,标定各相关的定位尺寸,并画出草图,记录具体数据,以便复位安装。 对于二个设备之间的联接件,应有复位的标志和定位标记,并且尽可能在一条线上做到符号统一,部件标号可按联接设备的工位。 对于不易辩认方向的设备,要有明显的安装方向符号。 各种拆卸符号,标志,必须牢靠,定位标记和定位尺寸测量点,应尽可能按永久性要求进行,以免因掏箱运输等原因损坏和模糊,影响安装。 记录工作,是以后安装工作顺利进行的保证,必须有专人负责,需要甲方签证认可的工作,必须坚持会签制度,特别是设备检查的缺陷记录,装箱清单记录。 1.3拆卸记录 1.3.1由于拆卸的设备一般都是旧设备,拆卸前,我们应对每台设备的外观,相对位置,安装精度,工艺情况作好检查,并且会同业主与有关技术人员填好会签表格,作为今后交工验收的依据,对个别正在进行的设备,我们还可取其加工件作为调试中的样品,以作设备安装后加工精度的标准,对一些控制方式较先进的设备,比如用计算机控制的
公司搬家计划书 篇一:搬家计划书 搬家计划书 一、搬家前十天 如果新居在装修,确认竣工日,让新居环保通风一周。尽早准备各式包装材料,如: 1.纸箱子2.大的衣盒3.干净的塑料袋若干4.封箱用胶带5.结实的打包绳子6.塑料绳子7.塑料泡沫8.废报纸9.纸巾10.剪子,钳子,裁纸刀,螺丝刀等 11.小记事本。 二、搬家前九天 进行搬家费用估算选定搬家公司。选择搬家公司应注意以下几点: 1.选择有品牌、有信誉、有实力的搬家公司,不要只凭一个电话或一张宣传纸片,就盲目预定。 2.消费者应当尽量避免电话预约的方式,最好就近到搬家公司面议。一是可以真实了解公司的情况,二是双方应签订注有搬家时间、地点、价格的简易搬家服务合同。 3.进行自我防范。一些重要物品如档案资料、现金存折等要随身保管。 三、搬家前八天 丈量新房各房间大小,丈量大型家俱电器尺寸,规划新
居家俱配置图(注意别让大型家俱挡住插座)。然后将所有物品分类整理,处理废弃物品。把添置新家俱日期与搬家日期错开。 四、搬家前七天 清理家俱橱柜,喷洒杀虫剂,避免把蟑螂带到新居。将新居彻底清扫干净,在墙角和排水口喷洒杀虫剂。检查新居的马桶排水孔是否畅通,天花板和墙面是否漏水,是否还有需要补修的地方。切记将家中电脑硬盘的重要数据做好备份,以防万一。拆除复杂视听设备线路时,最好在线路和端子上做好编号。 五、搬家前四天 .打包任务 1.搬家物品分类及打包顺序列表 2.用塑料布,袋将衣服保护起来,以防潮防尘。 3.把易碎物品分别用塑料泡沫等材料先行包装好,装入特制的盒内。 4.把下列物品装在一起,搬家时随身携带,以备临时使用。 ①电源插座 ②钳子,剪子,螺丝刀,裁纸刀等小工具。 ③起子,杯子 ④通讯录
工厂设备详细搬迁方 案
工厂设备详细搬迁方案 一、要工序说明 1.1施工准备 1.1.1对所有参加施工人员进行工程的技术交底,并对每一个单项工程项目的具体施工人员进行施工工艺要求,质量要求,施工注意事项等进行交底,所有参加施工人员均应熟悉现场、图纸及规范、规程要求,作到人人心中有数,不盲目操作。 1.1.2按照业主和规范要求,对所有施工工机具,检测仪器(表),清洗设备,劳保用品等作好检验、验收、储存、保护工作。 1.1.3设备的检查,包括以下内容: A. 检验设备的外观 B. 确认设备的技术参数、动作状态 C. 检查设备的安装精度 D. 测绘设备间的相互位置,操作位置,画出相关图 E. 设备的加工精度以现场就地生产的工件为准,以后该样品工件随机装箱和发运。 以上检查要作出详细的记录,并交双方现场代表签字,作为安装依据。 1.2标记 为了方便拆迁和复原安装工作的顺利进行,设备拆迁采用统一的标志方法,即数字标位的办法进行,电气设备的拆迁,基本上采用同一方法进行,并根据电气设备的复杂性,相应增加部分标记符号。 其次,为了确定各线设备在生产线的位置,按各线工艺流程方向排列的先后标定各设备,标定的原则为各可分离的、完成某一工艺过程的设备为划分单元进行标定。 设备分解要综合考虑,分解及重新安装时,能保持原有精度要求的条件下考虑包装方便,二者有矛盾时应以保证精度,工作性能不发生变化为准。 各线(设备)的限位挡块,行程开关,无触点开关,在条件许可的情况下,尽可能不拆下,以减少安装后再调整的工作,必须拆下的,必须严格测定探头
的位置与发讯工件(或挡块)的相对位置和距离,标出安装位置,并作好记录,画出草图。 各线设备,应按以后安装时可能缺乏资料的情况下,标定各相关的定位尺寸,并画出草图,记录具体数据,以便复位安装。 对于二个设备之间的联接件,应有复位的标志和定位标记,并且尽可能在一条线上做到符号统一,部件标号可按联接设备的工位。 对于不易辩认方向的设备,要有明显的安装方向符号。 各种拆卸符号,标志,必须牢靠,定位标记和定位尺寸测量点,应尽可能按永久性要求进行,以免因掏箱运输等原因损坏和模糊,影响安装。 记录工作,是以后安装工作顺利进行的保证,必须有专人负责,需要甲方签证认可的工作,必须坚持会签制度,特别是设备检查的缺陷记录,装箱清单记录。 1.3拆卸记录 1.3.1由于拆卸的设备一般都是旧设备,拆卸前,我们应对每台设备的外观,相对位置,安装精度,工艺情况作好检查,并且会同业主与有关技术人员填好会签表格,作为今后交工验收的依据,对个别正在进行的设备,我们还可取其加工件作为调试中的样品,以作设备安装后加工精度的标准,对一些控制方式较先进的设备,比如用计算机控制的设备,要考虑从停产拆卸、包装、运输、重新安装、调试运行这样一个长周期过程中,机内程序丢失问题,要及时作好备份。 1.3.2拆卸前,设备的标号是一项十分重要而又细致的工作,设备的拆卸务必要做好这项工作,拆卸时,要按照统一标号法编号,为今后顺利安装提供保证,另外,除了对拆卸设备进行编号外,还要对设备某些部分作好定位标记,如设备的工艺档块,碰头限位开关的位置,各种传感器的安装位置,保险装置,安全阀的原始位置以及一些圆形安装件,对称安装件,在拆装过程中有可能改变位置,在拆时,作好定位标记,安装时就能很容易地恢复原位,减少不必要的调整和失误。 1.3.3根据总的拆卸原则,结合各设备的实际情况,确定主要拆卸件的数量,各件的外形尺寸及估算重量,拆前应绘制出测出各部分的相关尺寸,绘制必要的管路系统图,对运行导轨,动力头及各种传感检测元件采取保护措施。 1.3.4拆卸顺序方框图:(图略) 1.3.5管路、线路拆除
| ****公司 信息中心机房搬迁项目实施方案 设备技术科 二〇一二年一月
一、项目概述 ****公司信息中心搬迁项目将原有设备包括机房环境设备、网络设备、服务器主机设备等完好地搬入到新厂区机房内,并保证搬迁后系统仍能正常投入运行。 由于****公司大部分业务工作都要依托信息网络和相关系统开展,因此信息中心搬迁工作不是普通的设备搬运,而是一项集网络规划、设备调优、应用整合于一体的复杂的系统工程。 ?搬迁方式:部分服务外包方式; ?搬迁目标:按时、按量;保质、保安全; ?搬迁内容:按地理位置分为机房、成品仓、装封箱车间的信息系统相关设备。 二、风险评估和措施 (一)设备搬运风险 1、设备损坏的风险。由于设备在搬迁过程中不可避免会发生碰撞、挤压,导致设备硬件损坏不能正常工作。 解决措施: (1)做好设备的包装和运输工作,并且在堆放设备时遵守“先重后轻”、“上小下大”的原则; (2)在与搬家公司形成设备搬迁过程中出现的安全问题责任协议,督促各方做好各自工作;
(3)建立虚拟备品备件库,以备不时之需。 2、设备丢失风险。设备丢失,导致信息系统不能正常运作。 解决措施: (1)制定清晰的设备清点和交接流程。 (2)货物搬运过程对物流公司进行现场监督。 3、数据丢失风险。搬运过程的硬盘易损坏,导致数据丢失。 解决措施: 备份操作系统和数据库数据:如果备份失败,必须重新备份,直到备份成功为止,并且必须作1份异地备份; (二)设备安装风险 1、设备连接风险。设备接口、网卡、连线对接混乱。 解决措施:提前对现有设备端口的进行详细的登记,并加挂标识。2、设备入网风险。新旧机房的网络拓扑结构不同,简单地接入网络,必然不能共享信息系统服务和资源。 解决措施:与新机房信息中心承建单位沟通,要求提供网络拓扑图、网络设备配置、IP地址分配等说明书。 (三)基础设施风险。 运输工具出现故障,影响运输进度。 解决措施: 协调相关部门事先做好车辆、叉车、电梯等工具的检测工作。 (四)工作人员风险 1、指挥协调的风险。人员众多,指挥协调难度大,导致搬迁流程不
仪器设备搬迁实施计划方案 一、目的 为保证学实验室仪器设备搬迁工作有序进行,搬迁工作应遵循“统一领导、分工负责、保证安全、协调配合”的原则,力求确保顺利搬迁。 二、成立搬迁工作筹备实施小组 组长: 副组长: 组员: 职责: 1?组织实验室的全面搬迁工作; 2?讨论制订搬迁的工作方案并组织实施; 3?组长协调搬迁工作中出现的矛盾和问题; 4?副组长负责现场搬迁过程中的协调和沟通; 5?小组成员负责各自的搬迁工作和安全工作。具体工作任务如下: 将小组成员进行分工,分成搬迁实施小组,各小组之间加强沟通,相互配合, 以安全圆满完成搬迁工作为唯一目标。 XXX负责这次搬迁过程的各种标签、包装箱、减震材料、托盘等搬迁材料的采购供应工作。 XXX负责搬运人员和搬运车辆的组织安排,保证搬运人员安全操作,车辆安全运输,提高搬运运输效率;保障起重设备、运输设备的供应和安全操作。 三、搬迁步骤 (一)准备工作:年月日前完成 1、按照平面图组织小组成员到实际场地进行考察,对各科室新址进行迁入 前实验室环境检查,检查情况双方填写《实验室搬迁新址环境检查表》进行确认;
各小组负责人应对临时搬迁及回迁时场所的布局做到心中有数,以便搬迁时一步摆放到位,对实验室工作包括: (1)熟悉实验空间布局,所搬设备仪器的摆放位置,保证过廊通道畅通; (2)回迁时要掌握新实验室的供水、电源安全情况,供水是否正常、电源相位连接是否正确,电压、电流、接地是否符合要求; (3)对于安装精密仪器设备的实验室,应测试该实验室的电压、接地电阻,结果指标应符合安装该仪器的要求; (4)参照平面图对新址的实验室工作点进行统一编号、仪器物品摆设规划、粘贴标识、对新址进行场地装修保护(对门框、墙壁转角进行保护)等; 2、根据用户提供的仪器清单,双方确认搬迁仪器名称及数量,技术人员与用户双方对仪器进行现场检查,填写《搬迁仪器设备调查表》,检查内容如下: (1)对搬运设备仪器数量进行确认; (2)对所有设备仪器新旧程度、安装附件进行摸底检查; (3)对于大型的仪器设备制定进行相应移机方案; 3、确定搬迁的具体时间、成立搬迁现场负责小组,分配各成员工作任务; 4、拟定搬迁工作安排:包括搬迁车辆、司机、搬迁各科室的时段安排、搬迁人员安排、用餐安排、货车配备安排等; 5、准备相关搬迁材料,设备:①标签纸(记录科室、仪器编号及其附件); ②记号笔;③透明胶带(宽);④自封袋(11号或12号);⑤报纸、泡沫塑料、海绵减震填充物;⑥纸箱;⑦木质托盘;⑧保鲜膜或地膜(宽度75—100cm);⑨地牛;⑩叉车等; 6、对于公共用区域的文件、办公设备要求进行打包或者整理时贴上统一的名称、编号。易掉易损部件应拆卸分开独立包装,使之成为独立整体,便于搬运, 确保不漏掉一个零件,一根数据线;贵重、易碎物品应特别作出注明。 7、各科室提前处理不要的物品,对各自科室的私人物品,建议个人自己进行整理或打包,使之成为独立的整体。要将自己的私人物品装箱完毕封口,贴上部门、姓名等标识。
精心整理 饼房设备搬迁计划 饼房设备种类较多,生产流程较为复杂,新址场地较小,并且搬迁需要在不影响生产的前提下进行,特制定六条原则: 一、提前与生产部门沟通,尊重生产工作的流程和人员建议,并保持沟通状态; 六、检查搬迁需要经过的路径,保证通道畅通不至于阻碍设备搬迁通过。 七、设备搬迁开始。 八、设备到位后,要认真检查设备的良好情况,再进行设备的水、电等连接。 九、计划搬迁的设备连接完成后,要进行试运行检验验收,发现问题及时处理。保证验收达到100%的合格率。
十、作好记录台账,向生产负责人及使用人员通报设备安装验收情况。并同时向公司领导汇报。 搬迁计划 一、准备工作:在饼房设备搬迁工作启动前需要完成的: 1.焊接制作冷库门下方的倾斜坡台,为拆除水泥坡台作准备; 2. 3. 4. 5. 6. 二、 三、 1. 2. 四、 五、设备迁移: 第一天(7月2日): 1. 搬迁人员进入现场后,首先由刘春涛、孟繁刚、王忠理拆除筛面机、二个和 面机、压片机、全自动面包成型机、热水器、搅拌机等七台设备的水电连接。其余人员继续搬迁托盘、面桶、操作案台等五个设备;
2. 继续迁移筛面机等设备,留下刘春涛、王忠理、王福利对设备进行水电连接。 孟繁刚带领潘明浩去配电室进行电源的改接。 3. 由主要技术人员进行设备调试验收,其他人员拆除饼房冷库门下的水泥坡台, 和烘焙间的隔断,还有新转烤炉上方的天棚板。 六、第二天(7月3日): 1. 2. 3. 4. 不够用水管线路可以暂时不接。其他二台平炉也要同时连接线路; 5. 分出两人去配电室改接新的线路; 6. 试运行,调整验收。 七、第三天(7月4日): 1.让该休息人员和疲劳人员休整一天,安排好6月5日加班人员。在岗人员做些
工厂设备详细搬迁方案标准化工作室编码[XX968T-XX89628-XJ668-XT689N]
工厂设备详细搬迁方案 一、要工序说明 1.1施工准备 A. 检验设备的外观 B. 确认设备的技术参数、动作状态 C. 检查设备的安装精度 D. 测绘设备间的相互位置,操作位置,画出相关图 E. 设备的加工精度以现场就地生产的工件为准,以后该样品工件随机装箱和发运。 以上检查要作出详细的记录,并交双方现场代表签字,作为安装依据。 1.2标记 为了方便拆迁和复原安装工作的顺利进行,设备拆迁采用统一的标志方法,即数字标位的办法进行,电气设备的拆迁,基本上采用同一方法进行,并根据电气设备的复杂性,相应增加部分标记符号。 其次,为了确定各线设备在生产线的位置,按各线工艺流程方向排列的先后标定各设备,标定的原则为各可分离的、完成某一工艺过程的设备为划分单元进行标定。 设备分解要综合考虑,分解及重新安装时,能保持原有精度要求的条件下考虑包装方便,二者有矛盾时应以保证精度,工作性能不发生变化为准。 各线(设备)的限位挡块,行程开关,无触点开关,在条件许可的情况下,尽可能不拆下,以减少安装后再调整的工作,必须拆下的,必须严格测定探头的位置与发讯工件(或挡块)的相对位置和距离,标出安装位置,并作好记录,画出草图。 各线设备,应按以后安装时可能缺乏资料的情况下,标定各相关的定位尺寸,并画出草图,记录具体数据,以便复位安装。 对于二个设备之间的联接件,应有复位的标志和定位标记,并且尽可能在一条线上做到符号统一,部件标号可按联接设备的工位。 对于不易辩认方向的设备,要有明显的安装方向符号。 各种拆卸符号,标志,必须牢靠,定位标记和定位尺寸测量点,应尽可能按永久性要求进行,以免因掏箱运输等原因损坏和模糊,影响安装。
信息设备搬迁方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】
F o r p e s o n a u s e o n y s t u d y a n d r e s a r c h;n o t f r c o m me r c a u s e 中国(舟山)大宗商品交易中心 管理委员会 信息设备搬迁方案 信息技术处 2012年11月 目录
一.电脑、外设及机房设备搬迁 1. 搬迁项目 电脑 包括办公用PC、显示器、笔记本、以及电源插线板、电源线、打印机数据线、网线等 单位所有笔记本均由使用人员自行带到新址,包括笔记本电脑、包、适配器、电池、鼠标等。 外设 包括投影仪,扫描仪,打印机,复印机,传真机以及各种电源和数据线等 机房设备 包括路由器、服务器、机房空调等 2. 搬迁内容 搬迁准备物品 标签纸、扎带、包装箱、防震泡沫或塑料、胶带 以上物品由办公室发放,或由处室自行领取 另,PC清理灰尘需要三个吹风机
办公电脑数据备份 备份内容: 办公用文档,不建议备份电影和娱乐性文件。 备份目录: 包括:我的文档,桌面,收藏夹,和工作有关的一切数据,禁止备份电影及其它视频文件 备份路径: 我的电脑C盘个人文件夹下 备份时间: 搬家前两天 搬迁前设备统计 搬迁前设备统计,由各处室按照信息处所提供设备清单,配合信息处进行统计,并由处室负责人签字确认。 打包 各处室使用办公室提供打包物品进行设备拆卸装箱,信息处配合。设备装箱应准备足够的缓冲、防撞材料,包括纸箱、海绵、泡沫塑料等,尽量避免多台设备放于一个包装箱内。 打包后,由各处室自行进行标签、记号处理,以便搬运及时到位。 运送及清点数量 运送车辆上应准备足够的缓冲、防撞材料,包括纸箱、海绵、泡沫塑料等,能装箱的设备尽量装箱搬运,计算机设备尽量使用防静电包装。在两地间的运输过程中,车辆行驶要尽量保持匀速、平稳,减少振荡,选择平稳路面。 装车前和卸货过程,由信息处派人跟踪。 设备到位清点 由各处室配合信息处进行到位设备清点,确认设备的完好无损,没有丢失,并由处室负责人签字确认。
贵阳环卫中心大屏拼接设备搬迁方案 一、工序说明 施工准备 1.1.1对所有参加施工人员进行工程的技术交底,并对每一个单项工程项目的具体施工人员进行施工工艺要求,质量要求,施工注意事项等进行交底,所有参加施工人员均应熟悉现场、及规范、规程要求,作到人人心中有数,不盲目操作。 1.1.2按照规范要求,对所有施工工机具,检测仪器,劳保用品等作好检验、验收、储存、保护工作。 1 1 3充分考虑到此次设备搬迁所需要的准备工具、耗材等。 1.1.3设备的检查,包括以下内容: A. 检验设备的外观 B. 确认设备的技术参数、动作状态 C. 检查设备的安装精度 标记
为了方便拆迁和复原安装工作的顺利进行,设备拆迁采用统一的标记,支架分解要综合考虑,分解及重新安装时,能保持原有精度。要考虑包装的方便, 拆卸记录 1.3.1拆卸前,我们将对每台屏的外观,相对位置,安装精度,工艺情况作好检查,并做好记录,可能的计算机内程序丢失问题,及时作好备份。 1.3.2,拆卸时,将对部分位置按照统一标号,为今后顺利安装提供保证,另外,除了对拆卸设备进行编号外,还要对设备某些部分作好定位标记,在拆时,作好定位标记,安装时就能很容易地恢复原位,减少不必要的调整和失误。 1.3.5线路拆除 A拆卸时我们将按先拆支线后拆总线,然后屏体,最后支架, 1.3.7电气部分的拆卸 A. 拆卸前,熟悉各电气设备的相对位置,了解电缆走向和其编号意义。 清洗
设备、管件等拆卸完毕后,将对屏体及散热部分设备进行除尘清洗。 二、拆卸原则及一般要求 先小后大,先易后难,先地面后高空,先外围后主机,必须要解体的设备要尽量少分,同时又要满足包装要求,最终达到设备重新安装后的精度性能同拆卸前一致。 拆卸前,首先必须切断并拆除该设备的电源。 拆卸中应避免破坏性拆装,如必须进行的要通过业主代表及主管工程师。 拆卸中要保证设备的绝对安全,要选用合适的工机具,不得随便代用,更不得使用大锤敲击。 作好拆卸记录, 四、设备拆迁施工安全技术措施 为了保证拆迁施工安全,必须满足下列要求及措施: 熟悉环境,了解电力控制的操作位置,拆卸时必须明确停电状态方能操作。 严格遵守防火规定,需要明火操作时,必须有防火措施,并有专人监护,在易燃、易爆物周围,要严格禁止明火作业。
中国(舟山)大宗商品交易中心 管理委员会 信息设备搬迁方案 信息技术处 2012年11月
目录 一.电脑、外设及机房设备搬迁............................................................错误!未定义书签。 1. 搬迁项目..........................................................................................错误!未定义书签。 1.1 电脑......................................................................................错误!未定义书签。 1.2 外设......................................................................................错误!未定义书签。 1.3 机房设备................................................................................错误!未定义书签。 2. 搬迁内容..........................................................................................错误!未定义书签。 2.1 搬迁准备物品......................................................................错误!未定义书签。 2.2 办公电脑数据备份..............................................................错误!未定义书签。 2.3 搬迁前设备统计 (3) 2.4 打包 (4) 2.5 运送及清点数量 (4) 2.6 设备到位清点 (4) 2.7 设备到位安装、测试 (4) 二.新址准备工作 (5) 1. 新址工位安排 (5) 2. 网点测试 (5) 三.人员和时间安排 (6) 1. 参与人员 (6) 2. 信息设备搬迁计划表 (6)
