顶管施工安全技术措施

1.一般要求:

(1)管径小于、等于800mm时,不得采用人工方法掘进。

(2)采用敞开式掘进顶管,土层中有水时,必须采取降水等控制措施。

(3)人工挖土,土质为砂、砂砾石时,应采用工具管或注浆加固土层的措施。

(4)顶管施工中,渗漏、遗洒的液压油和清洗废液等应及时清理,保持环境清洁。

(5)采用密闭式掘进顶管,管口与掘进机、中继间的连接和管道间的接口必须严密,不得漏水。

(6)施工前,应根据顶进方法、管径、最大顶力等对后背结构、顶进设备、中继间等进行施工设计,确定安全技术措施,并制定监控量测方案。

(7)利用已完成顶进的管段作后背时,顶力中心应与已完成管段中心重合;顶力必须小于已完成管段与周边土壤之间的摩擦阻力;后背管口应衬垫可塑性材料保护。

(8)在城区、居民区、乡镇、机关、学校、企业、事业单位等人员密集区和穿越房屋、轨道交通、铁路、道路、公路和地下管道等建(构)筑物时,宜采用密闭式机械掘进顶管。

(9)施工过程中应按监控量测方案的要求布设监测点,设专人对施工影响区内的地面、地下管线和建(构)筑物的沉降、倾斜、裂缝等进行观察量测并记录,确认正常;发现异常应及时分析,采取相应的安全技术措施。

2.设备与辅助装置

(1)施工前,应根据顶进中的最大顶力选择顶进设备和辅助装置。

(2)施工前,必须对顶进设备和辅助装置进行检查,经试运行,确认合格。

(3)安装导轨应安装在稳固的基础上;导轨应安装直顺、牢固;设在混凝土底板上的导轨,应在混凝土达到设计强度的50%,且不得低于5MPa时,方可安装。

(4)拆除顶进设备必须在停机、断电、卸压后进行;拆除的设备和材料,应随时运走或按指定地点码放整齐。

(5)顶进设备和辅助装置应完好;防护装置应齐全有效;后背结构及其安装应符合施工设计的要求;油泵压力表使用前应经具有资质的检测单位标定,并形成文件。

(6)安装后背墙体应平整,并与管道顶进轴线垂直;方木、型钢等组装的后背,组装件之间应连接牢固;后背墙体应与后背土体贴实,缝隙应用粗砂等料填充密实;现浇混凝土后背的结构尺寸和强度应符合施工设计要求;后背墙体埋入工作坑底板以下的深度应符合施工设计要

求,且不得小于50cm。

(7)安装(或拆除)洞口密封装置需高处昨夜时,应支设昨夜平台,不得垂直交叉昨夜;脚手架应置于坚实的地基上,搭设稳固;脚手架的宽度应满足施工安全的要求,在宽度范围内应满铺脚手板,并稳固;上下平台应设供昨夜人员使用的安全梯;平台临边必须设防护栏杆;昨夜中应随时检查,确认安全。

(8)安装顶铁前,应检查顶铁的外观和结构尺寸,确认完好和符合施工设计要求;顶铁应安装平顺,不得出现弯曲和错位现象;顶铁、千斤顶轴线的中心线应在通过管道轴线的铅垂面上;安装前,应将顶铁表面和导轨顶面的泥土、油污擦拭干净;顶铁与管口顶接处应采用带有柔性衬垫的弧形顶铁;顶铁顺向使用长度,应根据顶铁的截面尺寸确定;当采用20cm ×30cm顶铁时,单行顺向使用的长度不得大于1.5m;双行使用时应在顺向1.2m处设横向顶铁,顺向总长度不得大于2.5m。

(9)安装工具管和顶管机底板混凝土应达到设计强度;导轨应安装牢固,符合设计要求;安装管径2000mm(含)以上的工具管、顶管机时,应支搭昨夜平台;工具管、顶管机安装完成后,应检查其主要尺寸、紧固或焊接质量,确认合格;油、气、水等管路应经检查,确认畅通、严密;机械设备经调试和试运行,确认合格,并形成文件后方可使用;顶进设备应按照设备使用说明书的要求安装。

(10)使用液压千斤顶前应检查其活塞阀门和管路,确认完好、无漏油;一旦损坏和漏油应立即更换检修;千斤顶必须按规定的顶力使用,不得超载。其使用顶力应按额定顶力的70%计算;最大工作行程不得超过活塞总长度的75%;千斤顶应放置在干燥,且不受暴晒的地方,搬运时不得扔掷,千斤顶和油箱应单独搬运;顶管同时使用的各台千斤顶的规格型号应一致。

(11)安装液压千斤顶、液压泵、管路和控制系统的配置,应符合施工设计规定;使用一台液压千斤顶时,其顶力线应位于通过管道轴线的铅垂面上,且与后背保持垂直;使用多台液压千斤顶时,宜对称布置在钢制支架上,支架中心线应位于通过管道轴线的铅垂面上,且与后背保持垂直;千斤顶液压系统应采取并联方式,且每台千斤顶都应有独立的控制装置。

(12)使用起重机吊装,应符合下列要求:

1)昨夜现场及其附近有电力架空线路时,应设专人监护,确认昨夜现场符合施工用电安全要求。

2)起重机与竖井边缘的安全距离,应根据土质、井深、支护、起重机及其吊装物件的质量确定,且不得小于1.5m。

3)昨夜前施工技术人员应对现场环境、电力架空线路、建(构)筑物和被吊重物等情况

进行全面了解,选择适宜的起重机。

4)配合起重机的昨夜人员应站位于安全地方,待被吊物与就位点的距离小于50cm时方可靠近昨夜,严禁位于起重机臂下。

5)起重机昨夜场地应平整坚实,地面承载力不能满足起重机昨夜要求时,必须对地基进行加固处理,并经验收确认合格,形成文件。

6)起重机吊装昨夜必须设信号工指挥。昨夜前,指挥人员应检查起重机地基或基础、吊索具、被吊物的捆绑情况、架空线、周围环境、警戒人员上岗情况和昨夜人员的站位情况等,确认安全,方可向机械操作工发出起吊信号。

3.顶进施工

(1)顶进前现场工作坑起重系统、工作坑口平台、顶管机械和配套设备、管路与配电线路应完好;机械设备安装应稳固,防护装置应齐全有效。使用前应经检查、试运行,确认合格;穿越铁路、轨道交通、道路、公路、房屋等建(构)筑物时,加固、防护措施已完成,顶进昨夜已得到管理单位的同意;监测点已按监控量测方案的要求布设完成,并明确了专人负责。

(2)顶进中,施工人员不得站在顶铁上或两侧。

(3)土质松软、管径较大时,封门宜在空顶完成后拆除。

(4)顶进开始后,应连续昨夜,实行交接班制度,并形成文件。

(5)穿越铁路、轨道交通顶管,列车通行时,轨道范围内严禁挖掘、顶进昨夜。

(6)开始顶进时,千斤顶应缓慢地启动,待各个接触部位密贴后,方可正常顶进。

(7)拆除封门应编制方案,规定拆除程序和安全技术措施。封门宜采用静力法拆除。

(8)每班昨夜前,应对机械、设备进行检查和试运行,确认合格并记录后,方可昨夜。 (9)顶进过程中,严禁工作坑内进行竖向运输昨夜;进行竖向运输昨夜时,必须停止顶进昨夜。

(10)封门拆除后,应立即将首节管或工具管、顶管机顶入土体内。洞口与管道之间的空隙应采取密封措施。

(11)掘进过程中,必须由昨夜组长统一指挥,协调掘进、管内水平运输、顶进和竖向运输等各个环节的关系。

(12)一个顶进段结束后,管道与周边土壤间的缝隙,应及时填充注浆;填充注浆应遵守本规程第10章的有关规定。

(13)顶进过程中,应对监控量测情况随时分析,确认正常,当发现异常时,应及时调整施工方法或采取安全技术措施。

(14)掘进中,拆接电路、油管和泥、浆、水管时,必须在卸压、断电后进行;接长的管路不得进入运输限界,并及时固定在规定位置;管路拆接后,应检查接口密封状况,确认无渗漏方可使用;拆接泥、浆、水管时,应在昨夜点采取控制和收集遗洒物的措施。

(15)采用敞开式掘进顶管应符合下列要求:

1)敞开式掘进顶管,严禁带水昨夜。

2)每一循环掘进完成后,应立即将管道推至开挖面前壁。

3)掘进过程中,人员必须在管道内或工具管刃脚内昨夜。

4)使用设有格孔和正面支撑装置的工具管时,应在施工组织设计中规定挖掘程序。

5)当土质较松软时,宜在管道前端安装带有刃脚的工具管;掘进过程中,必须保持刃脚切人土体内。

6)管端前挖土长度,土质良好时,不得大于50cm,不良土质地段不得大于30cm;铁路下顶进,轨道下不得大于l0cm,道轨外不得大于30cm,且必须遵守铁路管理部门的规定。

顶管的安全技术措施(新编版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 顶管的安全技术措施(新编版)

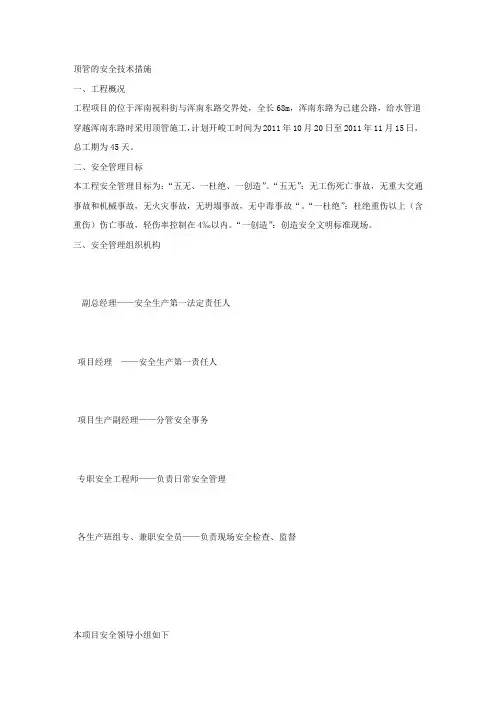

顶管的安全技术措施(新编版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 一、工程概况 工程项目的位于浑南祝科街与浑南东路交界处,全长68m,浑南东路为已建公路,给水管道穿越浑南东路时采用顶管施工,计划开峻工时间为2011年10月20日至2011年11月15日,总工期为45天。 二、安全管理目标 本工程安全管理目标为:“五无、一杜绝、一创造”。“五无”:无工伤死亡事故,无重大交通事故和机械事故,无火灾事故,无坍塌事故,无中毒事故“。“一杜绝”:杜绝重伤以上(含重伤)伤亡事故,轻伤率控制在4‰以内。“一创造”:创造安全文明标准现场。 三、安全管理组织机构 副总经理——安全生产第一法定责任人 项目经理——安全生产第一责任人 项目生产副经理——分管安全事务 专职安全工程师——负责日常安全管理

各生产班组专、兼职安全员——负责现场安全检查、监督 本项目安全领导小组如下 组长:李伟 组员:王涛、 三、本工程危险源辨识及控制方法 1、危险源辨识主要是指对施工进程中,人、机、物所产生的不安全隐患进行识别,同时对这些危险源采取相应的控制方法。危险源识别与控制措施,大致可分为如下几个控制方法: A.制定目标、指标和管理方案 B.执行运行控制程序 C.教育与培训 D.监督检查 E.制定应急预案 2、危险源识别与控制方法,见表2—6 表2—6危险源识别与控制方法 施工区域 序号 危险源

顶管施工质量控制保证措施范本

整体解决方案系列 顶管施工质量控制保证措 施 (标准、完整、实用、可修改)

编号:FS-QG-58486顶管施工质量控制保证措施Quality control guarantee measures for pipe jacking construction 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 顶管施工质量控制及保证措施 由于本工程顶管施工,顶管深度较大,顶管所经过路段靠近建构筑物近,对顶管质量及安全控制要求高。施工时,要做好各方面质量及安全控制工作,以保证工程施工顺利进行。 顶管施工质量控制关键是顶管轴线定位导向控制技术,顶管轴线定位导向包括顶管轴线(中线)定向,顶管标高控制技术等。施工时,工作井定位、工作井制作、沉降及顶管控制等均需围绕核心进行严密组织、精心施工,以达到工程的设计功能目标。 1、测量系统: 工作井定位及高程控制是顶管能否按设计图纸施工极为重要的环节,施工时,我司将采用精密全站仪、紧密水准

仪筹仪器进行测量。精心测放轴线顶进方向,工作井和接收井方向对接、相邻标段的施工单位顶进施工时,也需要严格校核顶管轴线方向。高程控制关系管道流量及流向。施工时,必须严格控制,每顶进一个进尺,即要复核一次流水位标高,把施工流水位标高控制在验收规范标准以内。 2、顶管过程质量控制: (1)人员配备: 顶管施工设备包括工具头、千斤顶纽、高压油泵系统、中继间、激光定位装置、减阻泥浆搅拌及注浆系统等,设备使用要求高,我司将配备足够的数量工程技术人员进行本工程的施工作业,并配备足够的专业技术人员进行顶管、测量等关键工序的施工,保证顶管质量。 (2)机具材料准备: 顶管施工期间,首先准备好顶管用管材,减阻泥浆配置需要的膨润土,水泥浆置换所用的配料配备齐全,保证顶管施工顺利进行。另外,还须根据工作井顶管管径制作止水法兰圈。法兰圈以钢板制作,设两道泡沫橡胶止水圈并备齐配件。千斤顶与顶进管连接的顶铁也应同时配置备齐。

顶管施工安全措施(通用版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 顶管施工安全措施(通用版) Safety management is an important part of production management. Safety and production are in the implementation process

顶管施工安全措施(通用版) 一、顶管施工前应先于相关部门(铁路、公路、市政)和附近居民进行协调,经他们同意方可施工.尤其是在铁路地基附近施工时必须与铁路部门进行联系,掌握列车过往情况,以免对列车运行带来不便或者对施工人员人身安全产生威胁,线路上有列车经过的时候是禁止施工和顶进的. 二、挖土和顶进时洞内照明使用低压行灯变压器,洞内不准用明火; 三、顶进时停止挖土,传力柱上和两侧不准站人,所有传力柱必须摆放顺直; 四、吊装时坑内人员要做好防护措施,并有专人指挥.5、顶管长此76m时应设给风设施,防止缺氧. 另外,顶管施工技术发展到现在已经有了一百多年的历史并且运用很成熟.但是施工环境复杂多变,作业要求也越来越高,施工过

程中仍然可能出现很多问题. 这些问题突出表现在进出洞的过程中,尤其是在出洞过程中往往会遇到一些问题,这些问题处理不好不仅仅会影响施工的进度,而且会严重影响施工的质量.出洞时由于洞口的土体已经松动、塌陷,所以无法建立进水压力,只要进水压力稍有提高,就会产生冒顶,泥水会冒出地面上来.如果不建立起正常的泥水压力而盲目继续往前顶进,顶管机很快就会爬高,后果不堪设想. 所以要解决出洞时泥水压力的问题,必须对洞口的土体进行处理,如果施工现场是砂性土,就必须用注浆的方法对土体进行加固.简单一点的方法可以在管顶以上加固成一块不透水的盖板状土体.如果是松软的土,可以把洞口加固成一个门洞一样的土体,中间留下空间使顶管机通过,底部不可以加固.如果是粘性土,可以用夯实的方法把洞口的土体夯实. 云博创意设计 MzYunBo Creative Design Co., Ltd.

顶管工程施工技术方案

顶管工程施工技术方案 一、顶管工程概况: 本工程的污水管道顶管工程位于1#北路,污水管直径 d900,管中距离道路中心线2 米,全长660 米。 管线南起江南路与1#北路交叉口已建污水窨井W1—0, 北至1#北路与7#路已建窨井W1—19,包括5 个方形工作井、1 个圆形工作井、5 个方形接收井。 由于本工程时间紧、要求高,特安排一个高素质的专业施 工班组,负责顶管工程的施工。 二、顶管工程具体施工安排如下: 1、施工顺序: 顶管工程施工工艺流程如下: 工作井开挖→沉井制作→养护→沉井下沉→沉井封底→ →顶管设周围回填→顶管设备安装→拆除封头→管道顶进 备拆除→沉井封顶。 2、沉井制作 (1)基坑开挖 根据基坑底面几何尺寸开挖深度及边坡定出基坑开挖边线。整平场地后根据设计图纸上沉井中心座标定出沉井中心 桩以及纵横轴线控制桩,并测设控制桩的攀线,桩作为沉井 制作下沉过程的控制桩。 基坑用机械开挖,自卸车装运。为了减少沉井的下沉深

度可加深基坑的开挖深度,但若挖出表土硬壳层后坑底为很 软弱淤泥则不宜挖除表面硬土。决定合理深度应通过综合比较。 刃脚外侧面至基坑底边的距离一般为1.5~2.0m,以能 满足施工人员绑扎钢筋及树立外模为原则。边坡一般取 1:0.33~1:0.67。 基坑底部若有暗滨、土质松软的土层应予清除。在井壁中心线的两侧各1m的范围内回填砂土整平振实,以免沉井在制作过程中发生不均匀沉陷。 (2)制作沉井 制作沉井的场地应预先清理,平整和夯实,使地基在沉 井制作过程中不致发生不均匀沉降,制作沉井的地基应具有 足够的承载力,以免沉井在制作过程中发生不均匀沉陷以致 倾斜甚至井壁开裂,若地基承载力不够时必须采取地基加固等措施。 (3)砂垫层 基坑面在刃脚的垫层采用砂垫层。砂垫层分布在井壁刃脚中心线两侧各一定距离范围内,砂垫层厚度为60cm,下面对砂垫层的验算,根据下列公式计算: B=b+2H N +r砂.H≤[σ] B 上式中:B—砂垫层宽度(m),B=0.6+2×0.6=1.8m,

顶管穿越和作业坑施工安全管理措施

顶管施工安全管理措施 1.基坑安全管理措施: 1)由有资质的土建工程师提供的技术计算书,包括基坑护壁的设计计算、护壁厚度的选择、安全系数的计算、钢筋与混凝土的选择、四木架基础的选择等; 2)土建工程师和监理必须在现场监督混凝土护壁的钢筋绑扎、护壁的厚度、支模和浇注等关键工序,必要时对混凝土强度取样检查; 3)成形后的基坑的要有由土建工程师的定期检查,检测其位移做好检查记录,特别时雨后必须进行基坑检查后才允许进入基坑作业; 4)基坑四周2米(是否修改为经计算,?米范围内不允许存在静载荷),禁止堆放材料和停放设备;开挖出来的土不允许堆在作业坑四周以免加大支壁的侧压;土质较差或是路边的作业坑应考虑选择圆形支壁,顶管套管 用可靠的楔子固定,以防滚动; 5)基坑四周必须设置Φ48脚手架钢管制作的防护栏杆(上护栏、中护栏和踢脚板);下道栏杆离地0.6m,上道栏杆离地1.2m,踢脚板高0.2m,立杆间距不超过1.5m。立杆距工作井边沿1m,且内外两侧1m内需做场地平整;防护栏杆刷红白相间安全警戒漆(间距300mm),踢脚板刷红白相间安全警戒漆(间距200mm),并在护栏上悬挂警示牌。防护栏杆内侧满挂密目安全网及平网。防护栏用抛撑进行加固,杆件之间用扣件连接。防护栏在盘梯口设置1m宽可开闭小门。盘梯与地面夹角在45°以下,中间设休息平台,休息平台底距井底的净距应不小于2m。盘梯宽度不小于0.5m,盘梯不靠井壁侧设1.2m高扶手,踏步采取防滑措施。 6)超过2米的基坑按高空作业防护标准执行,施工平台必须有足够

强度的防护栏杆和全身式的安全带,在吊装过程,顶管内的监护人员和下层操作人员应站在落物碰不到的地方; 7)在作业坑四周筑围堰,防止雨水倒灌入基坑,并在坑内配备专门抽水泵及积水池。 8)夜间施工井内采用36V低压防爆灯,在作业区内及护栏四周合适位置悬挂警示标志。 9)在施工现场布七牌一图、宣传栏,施工场地要有明显的施工标记。 10)顶管基坑深度≤4m,在防护栏盘梯口设置一处逃生通道。顶管基坑深度≥4m,在防护栏盘梯口设置两处逃生通道。 2.受限空间管理措施: 1)任何进入基坑和进入顶管内的作业按受限空间进入程序执行,由顶管负责人签署受限空间进入许可证; 2)受限空间进入人员、负责人员、监护人员必须经过受限空间培训; 3)每天按要求做好的安全交底和班前会等;做好进入人员的进入记录,进入受限空间人员和监护人员必须有合适的通讯联络器材,监护人员不能离开岗位; 4)保证基坑的自然通风,并定期做气体检测,测试内容包括氧气浓度,一氧化炭、可燃气体和爆炸性气体检测等,顶管长度超过50米时,必须强制通风。 5)保证顶管现场配备必要的急救设施,包括车辆、安全绳、担架、急救箱及紧急联络电话等,保证在紧急情况进行施救; 6)电源绝缘和接地良好,必须使用36V的安全电压(在潮湿的地方使用12V的安全电压)并有合适的漏电保护等;所有的照明灯具必须是低

顶管施工安全技术措施标准版本

文件编号:RHD-QB-K4802 (解决方案范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 顶管施工安全技术措施 标准版本

顶管施工安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 1.一般要求: (1)管径小于、等于800mm时,不得采用人工方法掘进。 (2)采用敞开式掘进顶管,土层中有水时,必须采取降水等控制措施。 (3)人工挖土,土质为砂、砂砾石时,应采用工具管或注浆加固土层的措施。 (4)顶管施工中,渗漏、遗洒的液压油和清洗废液等应及时清理,保持环境清洁。 (5)采用密闭式掘进顶管,管口与掘进机、中继间的连接和管道间的接口必须严密,不得漏水。

(6)施工前,应根据顶进方法、管径、最大顶力等对后背结构、顶进设备、中继间等进行施工设计,确定安全技术措施,并制定监控量测方案。 (7)利用已完成顶进的管段作后背时,顶力中心应与已完成管段中心重合;顶力必须小于已完成管段与周边土壤之间的摩擦阻力;后背管口应衬垫可塑性材料保护。 (8)在城区、居民区、乡镇、机关、学校、企业、事业单位等人员密集区和穿越房屋、轨道交通、铁路、道路、公路和地下管道等建(构)筑物时,宜采用密闭式机械掘进顶管。 (9)施工过程中应按监控量测方案的要求布设监测点,设专人对施工影响区内的地面、地下管线和建(构)筑物的沉降、倾斜、裂缝等进行观察量测并记录,确认正常;发现异常应及时分析,采取相应的安

顶管坑安全施工方案(正式)

编订:__________________ 单位:__________________ 时间:__________________ 顶管坑安全施工方案(正 式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-5702-31 顶管坑安全施工方案(正式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 我单位施工的保定市南郊集中供热管网工程所涉及的顶管坑深度均在6米以上,属于深基坑,在施工过程中需做好基坑支护及安全防护措施。 一、工作坑位置的选定 选择工作坑的位置应考虑以下原则: 1、有可利用的坑壁原状土作后背; 2、工作坑处应便于排水、出土和运输,并具备有堆放少量管材及暂存土的场地; 3、工作坑尽量远离建筑物; 二、开挖 (1)基底按平面尺寸6×6m设计,以满足施工人员,机械设备及支护的需要。 (2)根据基底平面尺寸及地质情况,按照1:0.5的放坡系数,放工作坑上口尺寸。挖掘机开挖上半部

分基坑,人工开挖下半部分基坑,人工修坡。 (3)开挖出的土方必须外运,避免增加周围荷载而引起塌方。 (4)工作坑底部严禁超挖,避免扰动天然地基。 三、支护 (1)为确保下管和顶进的顺利与安全,本工程工作坑采用密撑支护,撑板采用4×0.3×0.06m木板,横撑选用[22槽钢、[18槽钢,第一层机械开挖后,人工进行对边坡修正,坡度为1:0.05,边坡修正后进行密撑支护,呈井字状支设槽钢两道,水平间距为3m,槽钢连接处采用[18槽钢焊45°斜撑。 (2)撑板安装应与工作坑坑壁紧贴,当有空隙时应填实。 (3)防护栏 工作坑周围设不低于1米的防护栏。工作坑施工区域边沿设置高 1.8m的彩钢板围挡,并挂好安全标志。

顶管施工安全专项方案范本

整体解决方案系列 顶管施工安全专项方案(标准、完整、实用、可修改)

编号:FS-QG-48791顶管施工安全专项方案 Special plan for pipe jacking construction safety 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 一、项目概况 本项目全线位于舒城县境内,项目路线起点(K41+540)位于金安区与舒城县的行政分界点,即棠树凌家渡大桥,路线经柏林乡、穿越舒城县经济开发区、桃溪镇、城关镇、终点位于孔集镇路里桥处(k66+100),与省道S317交汇,全长约24.56公里,是舒城县东西向一条重要的交通走廊,是区域内重要的交通出行通道和城镇产业分布带,是舒城县社会经济的重要发展轴,在皖西地区社会经济发展中占有重要地位。本项目排水工程,西起K44+900,东至K47+200,按舒城县建设方要求,结合现场实际情况,本次在穿秦桥集段按市政工程设计,其中从K45+580-K47+220段污水为D800顶管,采用Ⅲ级F型钢承口钢筋混凝土管。污水管长1647.2米,顶管工作井9座,顶管接受井10座,顶管检查井32座。

建设单位:舒城县交通运输管理局 设计单位:安徽省交通规划设计研究院有限公司 监理单位:安徽虹桥交通建设监理有限公司 勘测单位:安徽省交通勘察设计院 施工单位:安徽建工集团有限公司 二、安全生产管理目标 1、杜绝重伤和死亡事故,重大机械设备事故,重大火灾和职业健康、群体中毒事故。 2、轻伤事故不大于2人次。 3、全员安全教育率100%,三类人员和特种作业人员持证上岗率100%。 三、安全生产组织机构 安全领导小组组长: 组长:葛立增 副组长:卢朋、张魁 成员:周忠、李坤生、汪国沁、邢应程、薛允升、巴亮、高亮、周宝全、门国明、王自伟 四、危险因素分析及预防、应急措施

顶管施工技术方案

1、编制依据: (一)、中国市政工程西北设计研究院有限公司《昌吉州东三县天然气输气管道工程阜康至吉木萨尔段高压管线工程》施工图设计; (二)、业主、路政管理部门及我施工方对施工现场的实际勘察; (三)、技术标准及规范: ①《公路工程技术标准》(JTG BO1-2003) ②《公路桥涵施工技术规范》(JTG /T F50-2011) ③《顶管工程施工规程》(DG /TJ08-2049-2008) ④《给水排水工程顶管技术规程》(CECS246:2008) ⑤《顶管施工技术及验收规范》(试行)中国非开挖技术协会行业标准 ⑥《顶进施工法用钢筋混凝土排水管》(JC /T640-2010) 2.1概要: 依据中国市政工程西北设计研究院有限公司《昌吉州东三县天然气输气管道工程阜康至吉木萨尔段高压管线工程》施工图设计,该项目为昌吉州彩乌线3号阀井至东三县燃气高压输气管道,主管道长度约220KM,支线长度约10KM,管道采用L415级钢,主线管径定高DN300,支线管径定为DN200,压力为6.3MPa。 依设计显示,新建DN300主管线在G216线K522+900处与公路交越,设计采用顶管穿越方式从公路下方穿越。套管选用D800×80×2000钢筋混凝土顶进式排水管。穿越长度为32米。 第①层低液限粉土:厚度4.20m,土黄色,稍湿,稍密状态,局部夹砂透镜体,天然密度1.49 g/cm3,天然含水率5.8%,液限22.7%,塑限16.1%,粘聚力16.1kPa,内摩擦角19.5o,压缩系数 0.26MPa-1,压缩模量7.5MPa,具中等压缩性,修正后标准贯入试验击数7击,承载力130kPa。 第②层低液限粘土:埋深9.60m,最大揭露厚度8.90m,局部夹薄层细砂,未揭穿;土黄色,稍湿,硬塑状态,液限22.6%,塑限11.2%,修正后标准贯入试验击数7击,承载力140kPa。 在勘察深度内未揭露地下水位。

顶管工程安全措施(word版)

顶管工程安全措施 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:___________________ 日期:___________________

顶管工程安全措施 温馨提示:该文件为本公司员工进行生产和各项管理工作共同的技术依据,通过对具体的工作环节进行规范、约束,以确保生产、管理活动的正常、有序、优质进行。 本文档可根据实际情况进行修改和使用。 第一章工程简介 本工程为高淳县城西排涝站工程一标段(K0-070~K0+500)进水管渠工程的顶管工程。工程经过芜太路, 主要内容有:双排D2000排水管道顶管施工, 顶管顶高程▽6.9m, 芜太路面高程▽11.6m, 埋深4.7m。 芜太路为高淳县交通要道, 车流量大, 施工期间芜太路正常交通, 为 保证工程顺利进行, 不影响芜太路的交通, 特制定本安全文明措施。 第二章施工安全目标及安全保证措施 一、安全目标、安全方针 1、安全目标 重大责任事故为零; 员工因工残疾率、重伤率、轻伤率控制在0.17‰、0.4‰、1.5‰; 2、安全方针 以人为本, 持续改进, 保障施工安全 二、安全管理体系 安全管理在整个施工过程中至关重要。工程项目经理为该项目安全生

产的第一责任人, 对该工程安全生产负有领导责任。 建立健全以项目经理为主的安全生产、文明施工组织, 严格执行各类安全生产、文明施工岗位职责。形成有力的安全生产、文明施工保证体系, 形成安全生产、文明施工网络, 加强领导, 大力宣传。开工前对参加施工的人员进行集中培训, 主要针对在交通要道路侧施工须注意的各安全点, 在施工过程中定期开展安全生产教育, 杜绝一切不安全因素。 附:安全管理体系网络图 安全管理体系网络图 三、安全施工管理措施 1、建立以项目经理为安全生产第一责任人的安全生产领导机构, 健全络, 制定以《安全生产责任制》为主的各项安全生产规章制度, 项目部设专职安全员, 各施工班组设兼职安全员负责工地日常安全生产的管理和检查, 发现问题, 及时处理, 杜绝不安全因素。 2、重申安全防护责任。在工程施工过程中, 将严格按国家颁布的有关安全生产法规实施管理。在施工开始之前, 分析安全难点, 确保安全管理难点, 认真排查危险源, 预测事故隐患, 制定预防措施, 切实加强劳动保护, 消除事故隐患, 确保安全目标的实现。 3、道路两侧挡墙的基坑土方开挖必须距道路边坡有一定的安全距离, 道路边坡保持在1:2左右。为防万一, 对道路方向的基坑边坡进行支护, 同时密切注意天气预报, 防止下暴雨时基坑塌方影响道路边坡的稳定。

(完整版)顶管施工方法

顶管施工方案 一、顶管范围及主要施工内容 本工程为鄞州路已建W6-1~钱湖南路已建W51主要穿越路基、河流。管径采用?900的钢筋砼F型承插管,全长约1300米,顶管工作井10只,接收井7只. 一、顶管前准备工作 1、顶管施工方法的选定应根据施工沿线的地形、工程和水文地质、交通状况、地上建筑物、地下管线和有无地下障碍物等实际情况和对地表变形控制的要求综合考虑后作出选定,必须确保安全,保证质量,经济适用,节约用地。 2、顶管的施工顺序,应从整个排水系统考虑,一般宜从下游开始,在进行起始掘进段顶管时,应选择施工条件较好、技术风险较少,顶程较短的地段进行,同时作必要的现场技术数据的测试和分析工作,以便了解地下实际土质,适应施工环境,掌握顶管设备运转规律,合理组织操作人员,通过起始掘进段的顶进小结,进一步调整各项施工技术参数,优化下一步顶管施工工艺。 3、所有顶管设备必须经过维修保养,经检验合格后方可运入施工现场。在进入工作坑安装时必须进行单机和整机联动调试,在顶进中必须贯彻例行保养制度。 4、应按保证工程质量、安全、文明施工、保护地面建筑物与地下管线、维持道路交通等要求,根据不同的工程地质、水文地质与施工环境和条件合理选择顶管机头。 5、在综合考虑了上述各种因素后,合理选择顶管和施工方法。 二、顶管施工顺序及工艺流程 一、施工顺序 基坑底基础及后靠背安置──安装导轨──设置承压壁──安装主顶设备──安装顶管机头──安置起重机械──安置土方运输设备──安放管节──顶进 顶进工艺流程: 沉井中心线测量放样──安装顶机架与主顶装置──顶进管机顶进,吊下一节管节──管节顶

进────顶完第一节管,吊下一节管──管节拼装──顶力接近许用力──吊放中继环──同上继续再顶──出洞,顶管机与管节分离。 三、顶管设备安装 (1)顶管机头选型 本施工段管道内底标高,管顶覆盖厚度已达到要求。根据地质状况及实际情况,拟采用多盘土压平衡式机头,头部有4个切土切刀盘,机头出土采用刀盘切削原状土, (2)顶力估算 按采取管壁外侧同步注入触变泥浆处理,手掘式顶管所引起的阻力R2=F2。根据以往在软土地层顶进的施工经验,一般可取 F2=8~12KN/m2 按顶进长度为50m,管道外径0.52计算,最大顶进阻力P=F2лDL=12×3.1416×1.20×50=113 0KN≈113t。 配备150t液压千斤顶能完全满足顶力需要。活塞行程700mm,主油泵最大供电压49MPa,供电量10L/min。 (3)顶管设备安装 a、安装导轨 导轨采用装配式导轨,安放在砼基础面上,导轨定位后,必须稳固正确,在顶进中承受各种负载时不位移,不变形,不沉降,导轨安放前应先复核管道中心位置。 二根导轨必须互相平行,等高,导轨面的中心标高应按设计沟底标高设置,在顶进中必须经常复测调整,以确保顶进轴线的精度。导轨的坡度应与设计管道坡度相一致。 导轨采用轻型导轨,由钢轨、横梁和垫板组成。 导轨的轨距B=2√R2外-R2内。 b、设置承压壁 承压壁应承受和传递全部顶力,必须具有足够的强度和刚度,应根据最大顶力计算具有较大的安全度。1、方形沉井前垫以40×40cm方枕木,枕木外衬厚5cm钢板作为承压面,钢板面

顶管施工安全保证措施

顶管施工安全保证措施 1成立安全生产领导小组,建立健全安全生产管理体系 安全保障检查程序图 2安全教育及检查制度 为进一步落实安全生产责任制,明确各级、各部门安全生产责任,多形式开展安全生产宣传教育,包括:新进工地人员三级安全教育;变换工种人员的安全教育;根据季节、施工项目特点进行有针对性的教育;特殊工种应持证上岗,对各种安全事故处理坚持三不放过。同时建立施工现场安全检查制度:项目部每旬检查一次;施工对每周检查一次。 上述检查活动必须有书面记录。检查中发现的事故隐患整改做到定人、定措施、定时间如期整改完毕并完成书面反馈。 3确保施工安全的组织及技术措施 ⑴为确保安全生产,根据分部分项工程特点,进行有针对性的全面的安全技术交底,并履行签字手续。 ⑵建立以经理为第一责任人的各级安全生产责任制,真正做到"专管成线,群管成片,纵向到底,横向到边",杜绝施工中的违章指挥和违章作业现象的发生。 ⑶精心组织安排施工,做好安全工作,各种作业施工队必须按施工规程作业,进入施工现场必须戴好安全帽,水上作业穿救生衣。 ⑷按照市建委、市公安局关于《施工现场防火规定》的通知,做好防

火安全工作。 ⑸根据工程特点,消除安全隐患,设立安全管理点,并制订相应安全防范措施。 ⑹各类电器、电线、机械设备要有专人负责,严守操作规程,电缆过路须埋管敷设,绝缘性良好,各种电器须安装漏电开关,坚持做好用电值班制度的交接班手续。 ⑺施工现场须设置安全警示牌,支架上施工必须按照规定及时布置安全网,施工走道两旁必须布置扶手围栏。 ⑻在工地现场成立安全检查工作组,具体负责安全施工和消防保卫工作。在各分项工程施工技术方案中,另制定详细的、有针对性的安全技术措施,这些必须成为向施工班组交底的重点内容,并根据这些措施落实材料、品具和检查人员检查方法。 ⑼安全交底和每周的安全活动要作为制度,成为安全工作检查的主要内容。 ⑽配备足够的安全用品,购置足够的消防器才,组织义务消防抢险队,制定工地用火制度,对各用火单位指定专门的看火负责人,宣传消防。⑾建立严格的奖惩制度,以经济手段进行安全管理,防止工伤事故的发生。 ⑿加强上下联系,组成一个统一南安全消防保卫系统,经理部到各系统、各班组应有专人负责。做到既有分工又有联系,形成上下同心的保安全力量。

顶管工程施工安全技术要求详细版

文件编号:GD/FS-2025 (操作规程范本系列) 顶管工程施工安全技术要 求详细版 The Daily Operation Mode, It Includes All The Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify Management Process. 编辑:_________________ 单位:_________________ 日期:_________________

顶管工程施工安全技术要求详细版 提示语:本操作规程文件适合使用于日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 一、顶管施工的一般要求 (1)顶管施工前应对管道顶进地段的水文地质、地下埋设物、地上交通及构管物等情况进行周密的调查了解。必须严格的掌握各类土壤的物理化学性质,分层及高度,地下水位及流量,含水层的渗透系数,有针对性的利用可能提供的设备,采取有效排水和防坍塌的安全技术措施;必须严格掌握地下埋设的各种电缆、管道、有毒有害的气(液)体、易燃易爆物质,古墓(腐植土)等地下建筑物及其它各种障碍物的种类、用途、结构、位置深度、走向、物理化学性质及危害程度,依此制定有效的安全防护和劳动保

护措施,确保施工安全,必须掌握地上公路、铁路的交通状况,请有关部门共同制定专门的施工方案(安全技术措施)配合施工,确保公路、铁路和施工安全。严禁在无施工组织设计(施工方案)情况下施工。 (2)在较大的沟渠、河道下进行顶管作业,一般应选在枯水季节,但对其航运、流量应调查清楚,确定施工方法。首先应考虑到克服河水的渗透,不宜在管道顶进线中心或上流一侧围堰使水流集中,冲刷河底,严防管顶塌方河水灌进管内。并请有关单位共同制定安全技术方案后方可施工。 顶管工程一般应在降水数日、水位降到工作坑底以后进行,在地面上有构筑物的情况下,严禁带水顶进。在各种构筑物下顶管都必须有确保施工与构筑物安全的安全技术措施。

顶 管 施 工 技 术 规 范

顶管施工技术规范 6.1一般规定 6.1.1顶管的施工设计应包括以下主要内容: 6.1.1.1施工现场平面布置图; 6.1.1.2顶进方法的选用和顶管段单元长度的确定; 6.1.1.3工作坑位置的选择及其结构类型的设计; 6.1.1.4顶管机头选型及各类设备的规格、型号及数量; 6.1.1.5顶力计算和后背设计; 6.1.1.6洞口的封门设计; 6.1.1.7测量、纠偏的方法; 6.1.1.8垂直运输和水平运输布置;下管、挖土、运土或泥水排除的方法; 6.1.1.9减阻措施; 6.1.1.10控制地面隆起、沉降的措施; 6.1.1.11地下水排除方法; 6.1.1.12注浆加固措施; 6.1.1.13安全技术措施。 6.1.2管道顶进方法的选择,应根据管道所处土层性质、管径、地下水位、附近地上与地下建筑物、构筑物和各种设施等因素,经技术经济比较后确定,并应符合下列规定: 6.1.2.1在粘性土或砂性土层,且无地下水影响时,宜采用手掘式或机械挖掘式顶管法;当土质为砂砾土时,可采用具有支撑的工具管或注浆加固土层的措施; 6.1.2.2在软土层且无障碍物的条件下,管顶以上土层较厚时,宜采用挤压式或网格式顶管法; 6.1.2.3在粘性土层中必须控制地面隆陷时,宜采用土压平衡顶管法; 6.1.2.4在粉砂土层中且需要控制地面隆陷时,宜采用加泥式土压平衡或泥水平衡顶管法; 6.1.2.5在顶进长度较短、管径小的金属管时,宜采用一次顶进的挤密土层顶管法。

6.1.3采用手掘式顶管时,应将地下水位降至管底以下不小于0.5mm处,并应采取措施,防止其他水源进入顶管管道。 6.1.4顶管施工中的测量,应建立地面与地下测量控制系统,控制点应设在不易扰动、视线清楚、方便校核、易于保护处。 6.2工作坑 6.2.1顶管工作坑的位置应按下列条件选择: 6.2.1.1管道井室的位置; 6.2.1.2可利用坑壁土体作后背; 6.2.1.3便于排水、出土和运输; 6.2.1.4对地上与地下建筑物、构筑物易于采取保护和安全施工的措施; 6.2.1.5距电源和水源较近,交通方便; 6.2.1.6单向顶进时宜设在下游一侧。 6.2.2采用装配式后背墙时应符合下列规定; 6.2.2.1装配式后背墙宜采用方木、型钢或钢板等组装,组装后的后背墙应有足够的强度和刚度; 6.2.2.2后背土体壁面应平整,并与管道顶进方向垂直; 6.2.2.3装配式后背墙的底端宜在工作坑底以下,不宜小于50cm; 6.2.2.4后背土体壁面应与后背墙贴紧,有孔隙时应采用砂石料填塞密实; 6.2.2.5组装后背墙的构件在同层内的规格应一致,各层之间的接触应紧贴,并层层固定。 6.2.3工作坑的支撑宜形成封闭式框架,矩形工作坑的四角应加斜撑。 6.2.4顶管工作坑及装配式后背墙的墙面应与管道轴线垂直,其施工允许偏差应符合表6.2.4的规定。 工作坑及装配式后背墙的施工允许偏差(mm)表6.2.4

顶管施工安全控制要点

一、施工前准备 1、施工组织设计和施工方案审查对施工组织设计进行全面、细致的研究、分析和审查,尤其对机头的类型,主千斤顶、管材的强度与接口形式、洞口构造、中继环的设置、压浆孔的布置,稳定土层的措施、环境监测及工程保护措施等内容进行了重点审查。并加强了以下方案的审查 (1)各个工作井和各段顶管的单项施工方案; (2)工作井封底的措施和方案; (3)洞口、地基加固措施方案; (4)顶管穿越地下管线、顶管穿越地上构筑物,顶管穿过河道的专项保护方案。在工程施工阶段,这些方案发挥了重要的作用。在顶管穿越高压线杆施工时,由于措施和方案健全,使沉降量控制在误差范围以内,保护了高压线杆的安全。 2、工程材料和顶管设备核验 材料是工程质量控制的关健因素,对进场的每种材料,严格检查其规格、型号、核对进货单及质保书中该材料的规格、型号、数量是否符合设计要求。对成品管等关健材料,要到生产厂家进行现场制作考察。在施工前,重点检查管道承插口是否完好无损槽口尺寸是否准,钢套环是否按设计要求进行防腐处理,刃口有无疵点,焊缝是否平整,肋板与环形钢板是否垂直,钢套环尺寸是否准确且无变形,橡胶圈有无裂缝、变形、老化、变质等现象,对不符合要求的材料,严禁进入施工现场。 顶管设备进场前应检查其是否经过维修保养,检查合格后方可进入施工现场。施工前应对全套设备及各类机具均应进行单。整机联动及模拟操作,确认正常后方可投入使用。 3、测量复核 测量工作贯穿于顶管施工的全过程,测量复核是保证顶管施工质量的重要手段。对测量结果的复核,重点要控制以下内容; (1)对业主提交的测量桩点进行复测; (2)对施工单位测放的工作井,管道的轴线和标高进行定位复测; (3)对顶管机导轨轴线和标高进行复核; (4)对出洞的标高和轴线进行复核。 只有上述复核内容符合要求后方可同意施工进入下道工序。 4、施工过程质量控制 在施工阶段,控制的要点就是严格按照审批通过的“施工组织设计”和“施土方案”进行施工控制,并做好关键工序工程,隐蔽工程验收,闭水试验及涂装施工的质量检验工作。 由于顶管工艺的特殊性,在施工过程中,重点做好以下内容的控制; 4.1工作井 工作井作为顶管机的工作场地,须满足顶管过程中结构的稳定安全,且截面设计须满足顶管千斤顶、后背尺寸要求。 在沉井施工过程中,重点监控沉井的终沉阶段,尤其是在地质条件不好的情况下。对施工过程中,出现的问题,应及时进行分析和纠偏,保证沉井下沉和干封底的质量。 4.2顶管顶进 在顶管施工前,要作好扎扎实实的技术交底和安全交底工作。让所有施工人员除了掌握顶管操作技能和注意事项外,还应掌握处置涌水、流砂等突发事件的方法。 在奇峰管施工时,必须按照设定的管道中心线与顶管工作井、接收井建立地面与地下测量控制系统。测量纠偏是顶进的控制关键,必须贯彻“勤勤纠”的原则,并做好详细记录。当顶管顶进长度较长时,必须保证通风机械的正常运转,以确保管内通风良好,避免安全事故。接口顶合时,应保证平整对中顶入,橡胶止水圈应均匀挤压到位,接口钢套环或承插口管壁

顶管施工安全措施

编号:SM-ZD-83016 顶管施工安全措施 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

顶管施工安全措施 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 一、顶管施工前应先于相关部门(铁路、公路、市政)和附近居民进行协调,经他们同意方可施工.尤其是在铁路地基附近施工时必须与铁路部门进行联系,掌握列车过往情况,以免对列车运行带来不便或者对施工人员人身安全产生威胁,线路上有列车经过的时候是禁止施工和顶进的. 二、挖土和顶进时洞内照明使用低压行灯变压器,洞内不准用明火; 三、顶进时停止挖土,传力柱上和两侧不准站人,所有传力柱必须摆放顺直; 四、吊装时坑内人员要做好防护措施,并有专人指挥.5、顶管长此76m时应设给风设施,防止缺氧. 另外,顶管施工技术发展到现在已经有了一百多年的历史并且运用很成熟.但是施工环境复杂多变,作业要求也越来越高,施工过程中仍然可能出现很多问题.

顶管安全管理措施

顶管安全管理措施(一)安全管理体系

(二)机械安全措施 各种机械设备要有专人负责维修保养,经常对其关键部位进行检查,避免机械故障及机械伤害事件发生。 机械安装时基础必须稳固,吊装机械臂下不得站人,吊装时机械臂距架空线距离要符合安全规定;机械设备要视其性能不同分别搭设防尘、防雨、防碰、防噪音等设施,机械设备附近设立标志牌、操作规程要求;运输车辆要制动灵活,功能良好,听从指挥,信号齐全,过岔口、遇障碍物时要减速鸣笛,不得超速行驶;施工中所用机械、电气设备必须达到国家安全防护标准,自制设备、设施必须通过安全检验及性能检验合格后方可使用;施工现场的各种机械严禁超负荷及带病运转。 (三)安全用电部分 1、安全用电技术措施 (1)接地与接零 在施工现场专用的中性点直接接地的低压电力线中,采取TN-C 接零保护系统(即三相五线制)。 保护零线由工作接地线或配电室的零线或第一级漏保护器电源侧的零线引出。 保护零线与工作零线分开单独敷设,不作它用,保护零线PE采用绿/黄双色线。 保护零线在配电室(或总配电室)配电线路中间和未端至少三处作重复接地,重复接地线应与保护零线相连接。

保护零线的截面不小于工作零线的截面,同时必须满足机械强度的要求,其中,架空敷设间距不大于12 米时,采用绝缘铜线截面不小于10mm2,采用绝缘铝线截面不小于16mm2。 与电气设备相连接的保护零线为截面不小于2.5 mm2 的绝缘多股铜线。 电气设备的正常情况下不带电的金属外壳、框架、部件、管道、轨道、金属操作台以及靠边带电部分的金属围栏、金属门等均用保护接零。 供电电力变压器中性点的直接工作接地电阻值应不小于4 欧姆,保护零线重复接地电阻值应不小于10 欧姆。不得一部分设备作保护接零,另一部分作保护接地。 (2)配置漏电保护器 现工现场的配电箱(配电室)和开关箱至少配置两级漏电保护器。 漏电保护器应选用电流动作型,一般场合漏电保护器的额定漏电动作电流应不小于30MA,额定漏电动作时间不大于0.1S;潮湿和腐蚀介质场所的漏电保护器,其额定漏电动作电流和额定漏电动作时间乘积的极限值为(大于)30MA.S。 开关箱内漏电保护器的选用应与动力设备的容量大小、相数等实际情况相适应、相配合,如三相电动机则应选用参数匹配的三相三线的漏电保护器;照明用电必须与动力用电分开,照明应选用单相二线的漏电保护器。 开并箱按三级设置,即总配电箱分配电箱开关箱,开关箱距离机具不能超过三米,开关箱实行一机一闸一漏电保护。 (3)外电保护 在建工程(含脚手架)的外侧边缘与外电架空线路的边线之间和最小安全操作距离:电压1KV 以下为4 米;电压1KV~10KV 之间为6 米。 施工现场的机动车道与外电架空线路交叉时的最小垂直距离:电压1KV 以下为6 米,电压1KV~10KV 之间为7米。 (4)配电系统 所有电线架设都必须使用电杆、绝缘子、横担等,按规范要求架设;

顶管施工安全技术措施

浙建监A2 施工组织设计(专项施工方案)报审表 工程名称:东钱湖大道1标工程编号:A2——*** 本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。

东钱湖大道1标工程污水管顶管及沉井 安 全 专 项 方 案 编制: 审核: 审批: 腾达建设集团股份有限公司二00五年四月五日

施工组织设计(方案)审批表 2005年4 月5 日施管表3

沉井、顶管施工安全技术措施 一、沉井施工中的安全技术措施 1、基坑开挖 开挖时应注意: (1)机械挖土时,必须严格遵守挖土机械的安全技术操作规程。挖土前,应先发出信号,在挖土机臂杆回转半径范围内,不许进行其它工作。 (2)有地下设施地段挖土时,必须有专人指挥,向司机指明地下设施的种类、位置、走向、高程以及危害程度等,并作出明显的标志,以防发生事故。 (3)在有支撑的沟槽中,使用机具设备挖土时,必须注意不得碰撞支撑。 (4)槽内施工人员未离开挖土机臂杆旋转半径范围内,机械操作人员不准从事挖土作业。 (5)挖土机械在架空输电线路一侧施工时,臂杆与输电线路的安全距离不应小于<1KV最小距离1.5m,1~35KV最小距离3m。 a.遇大风、雷雨、大雾的天气时,机械不得在高压线附近施工。 b.在地下电缆附近工作时,必须查情地下电缆走向严格保持在lm外的距离操作。 c.如因施工条件所限不能满足上述要求时,应与施工技术负责人员和有关部门共同研究,采取必要的安全措施后方可施工。

2、模板拆除、安装 (1)扭曲十分厉害和脆性木材不宜用作模板和支架,宜选用挠曲变形较小的松木或杉木制作模板。木材的含水率不宜大于25%,以保证模板和支架牢固可靠。 (2)模板、模板固定件和支撑模板的支架必须保证满足荷载要求,以防止在作业过程中模板支架断裂、坍塌、倾覆等造成事故。 (3)支撑必须稳固,不致松动、弯曲和沉陷。 (4)预制现场必须选择远离易燃物(如油库和危险品库等)和锅炉等设施的场地。 (5)模板开始制作前,安全员、施工员应组织木工、钢筋工、混凝土工了解构筑物各部位的形状、尺寸及布置情况与相邻构筑物的关系,确定制作、安装、拆除模板的施工方案和应采取的安全措施。 (6)模板和其支撑结构应考虑便于装拆,在模板支撑的支柱、支架等适当部位应设置木楔子、千斤顶、砂箱或其它松动支架构件的装置,以免在以后造成拆除困难而发生事故。 (7)支架必须安装在坚实的地基上,并应有足够的支承面积,以保证所灌筑的结构不下沉和倾覆。如在天然土基安装支架时,必须有排水设施,以防止土基被水泡软而使支架下沉和侧翻。 (8)在安装模板现场,应设立警戒标志,禁止非作业人员进入施工现场。所有作业人员应戴安全帽,将工具装在工具包内,以防上下交叉作业时坠物伤人。垂直运输模板或其它材料时,应有专人统一指挥,负责作业安全。
