合肥华南城一期精品交易八区工程【A2、C3、F3桩基子分部工程】

监理质量评估报告

编制人:

审核人:

批准人:

北京中城建建设监理有限公司

合肥华南城一期精品八区项目监理部

2014年12月27日

桩基子分部工程质量评估报告

一、工程概况

本工程为合肥华南城一期精品交易8区工程,多层建筑,结构形式为框架结构,总建筑面积约18万平方米。建筑性质属商业楼。地下局部一层(设备用房)、地上4层,建筑高度15.15m,建筑耐火等级为一级,抗震烈度7度。基础形式为预应力管桩基础,总桩数为3706根,ZH-1:PHC-AB400(95)-(19.5 ~22.0),单桩承载力特征值预估为:1300KN;ZH-2:PHC-AB400(95)-(16.5 ~17.0),单桩承载力特征值预估为:1020KN。终压值设定为不小于2.1倍单桩承载力特征值,桩端持力层为⑥层强风化泥质砂岩,桩进入该土层≧ 1米。最大超送长度不宜大于0.5m,稳压压桩力不得小于终压力,稳定压桩的时间宜为5~10s。PHC桩进入持力层满足承载力和桩长要求后即往管桩内灌入C30微膨胀混凝土,灌入深度不小于3.0D且不小于1500㎜,桩基施工前应试桩,以确定单桩竖向承载力特征值和桩长,并作为施工控制依据,必须保证压桩力。

参建单位:

建设单位:合肥华南城有限公司

设计单位:安徽省建筑科学研究设计院

勘察单位:安徽省城建设计研究院

监理单位:北京中城建建设监理有限公司

施工单位:中国建筑第五工程局有限公司

二、工程质量评估依据

1、《建筑地基基础设计规范》 GB50007-2011

2、《建筑桩基技术规范》 JGJ94-2008

3、《预应力混凝土管桩》 10G409

4、《先张法预应力混凝土管桩》 GB13476-2009

5、《建筑地基基础工程施工质量验收规范》 GB50202-2002

6、《建筑基桩检测技术规范》JGJ106-2014

7、《建设工程监理规范》 GB50319-2013

8、委托监理合同、施工承包合同

9、施工图设计文件、包括图纸会审纪要、设计交底文件及设计变更、文件等

10、已审查批准的施工组织设计或专项施工方案

11、其它相关文件资料

三、质量受控状态

1、对生产厂家资质,企业营业执照,安全生产证书进行审查。

2、对进场材料进行严格检查(桩裂缝、垂直度、合格证、复检报告)等。

3、对施工单位放线成果进行复核。

4、对施工单位压桩设备及安全用电情况进行查检。

5、根据设计、规范要求对桩垂直度、桩位偏差、单桩竖向抗压静载。

四、工程资料

1)桩机进场报审表 5份;

2)管桩进场材料报审表35份;

3)电焊丝合格证书 1份;

4)高应变检测简报1份;

5)低应变检测简报1份;

6)单桩竖向抗压静载检测报告1份;

7)先张法预应力混凝土管桩检测报告14份;

8)定位测量记录1 份;

五、施工过程的监理控制

1、受业主委托,应北京中城建建设监理有限公司承担了本工程施工阶段的监理工作。项目监理机构有总监1名,总监代表1名,专业监理工程师6名,对本工程监理。主要的监理工作有:参与桩基方案的讨论及前期准备工作、审查施工方案及施工组织设计、核查现场的测量成果、原材料的核查、桩基施工的旁站检查记录、参与施工问题的协调处理、参与子分部工程的验收等。

2、本工程采用五台桩机组织施工(ZYC—800B型静压桩机),2014年10月2日至10月14日完成试桩,2014年10月11日至11月15日完成工程桩施工。

3、严格控制轴线、桩位的准确性,并要求施工单位自检,要求其上报相关隐蔽验收手续,保证了建筑物定位的准确性。

4、施工前要求施工单位检修设备各部件,校核压力表准确性,保障施工设备正常运行达到设计要求的承载力,并进行设备报验。

5、首先进行施工源头质量控制,严格检查桩段在制作过程中是否按国标图集中要求的技术参数制作,并要求施工单位提供各项材料的出厂合格证及材料试验报告,保证了成品桩在施工前满足施工质量要求,并要求

施工单位上报完善构件报验工作。

6、施工过程中,控制关键部位的质量。控制桩的垂直度,X方向和Y 方向吊设垂线校直,保证每根桩是垂直压入的。保证接桩质量,每个接头焊缝是饱满的,符合施工规范要求后才允许压入。

7、实事求是,认真填写监理旁站记录。

8、加强安全防护意识,要求施工单位对桩坑做好安全标识,以免发生安全事故。

9、事前控制:要求施工单位报施工方案,应急方案,协助施工单位完善施工方案,从而得到良好控制。

10、事中控制:在日常巡查中对工程质量进行平行检查,发现偏差,及时要求施工单位予以整改。

11、工程土方开挖后,桩基施工单位、主体结构施工单位、监理、业主等共同进行的桩位检查复核,对偏差超出规范要求的桩由业主要求设计单位出修改方案。

六、桩基工程质量评估

单桩竖向抗压静载检测试桩会议于2014年10月17日,建设单位、设计单位、施工单位、监理单位、地勘单位在合肥华南城有限公司会议室召开了试桩会议。选取共22根桩做单桩竖向抗压静载检测;单桩承载力特征值为1300KN。12月26日A2、C3、F3栋所有工程桩均完成小应变检测。

本次验收A2、C3、F3桩基,共计桩数为340根。土方开挖后检测单

位受业主委托对本工程进行了相关检测,检测结果如下:

1、试桩单桩静载荷试验:共检测22根,检测结果满足设计要求;

2、桩基低应变法检测结果为:

⑴、本次检测工程桩共144根,根据桩身完整性分类原则,其桩身完整性均为I类桩。

⑵、I类桩的桩身完整性能达到使用要求。

3、桩基高应变法检测结果为:本次检测工程桩共182根。受检桩极限承载力均不小于2600KN。

北京中城建建设监理有限公司

合肥华南城一期精品八区项目监理部 2014年12月27日

静压桩质量评估报告

宿迁市实验小学老校区运动场工程监理质量评估报告 编制人: 审核人: 批准人: 江苏朗元项目管理有限公司 史满堂项目监理部 2016年06月29日 桩基子分部工程质量评估报告

一、工程概况 宿迁市实验小学老校区运动场建设工程项目位于宿城区黄河路8号,北至实小幼儿园,东至金港花园,南至黄运路,西至教育广场,占地12亩,总面积8065平方米,建设内容包括地下停车场、食堂、活动中心、风雨操场、屋顶运动场以及道路等设施,项目总投资4080.4万元。 本工程为多层建筑,结构形式为钢筋混凝土框架结构,建筑性质属教学楼,建筑耐火等级为一级,抗震烈度9度,结构建筑等级为二级,建筑抗震设防分类为乙级,裂缝控制等级为三级,基地基础设计为丙级,本工程±0.00相当于黄海高程23.600;基础形式为预应力方桩基础,本工程方桩采用机械连接预应力混凝土方桩作为基桩,型号为T-YRS-40 B-13,与之配套图集《苏G/T25-2013》.由甲方自行采购于宿迁市力引实业有限公司,桩长13m(不含桩尖),未注明的设计桩顶标高均为-1.25米,本工程方桩总数共467根,其中锤击桩50根,静压桩417根(含4根试桩),后因地形受限全部采用静压沉桩,单桩竖向抗压极限承载力标准:1500KN,桩基施工前应试桩,以确定单桩竖向承载力特征值和桩长,并作为施工控制依据,必须保证压桩力。 参建单位: 建设单位:宿迁市实验小学 设计单位:江苏政泰建筑设计有限公司 勘察单位:江苏政泰建筑设计有限公司 监理单位:江苏朗元项目管理有限公司 施工单位:江苏航通建设有限公司 二、工程质量评估依据 1、《建筑地基基础设计规范》 GB50007-2011 2、《建筑桩基技术规范》 JGJ94-2008 3、《建筑地基基础工程施工质量验收规范》 GB50202-2002

桩基工程质量评估报告范本

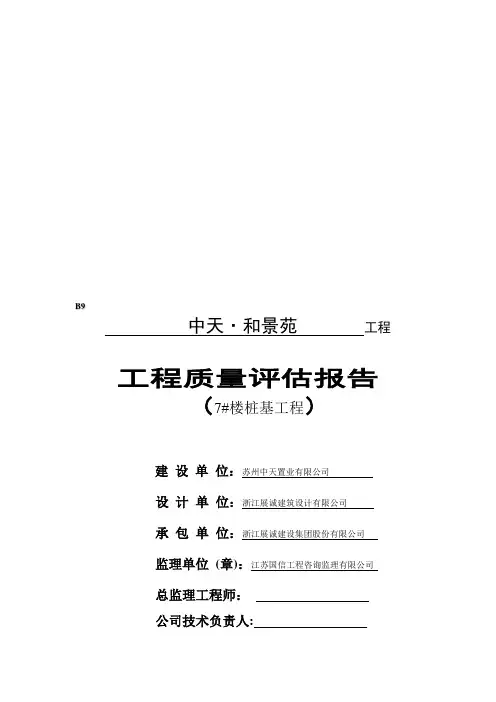

B9 中天·和景苑工程 工程质量评估报告 (7#楼桩基工程) 建设单位:苏州中天置业有限公司 设计单位:浙江展诚建筑设计有限公司 承包单位:浙江展诚建设集团股份有限公司 监理单位(章):江苏国信工程咨询监理有限公司 总监理工程师: 公司技术负责人:

日期: 江苏省建设厅监制 7#楼桩基工程质量评估报告 一、工程概况 7#楼桩基工程采用PHC静压桩施工,桩型号为PHC-500(120)A-C80-12(上节),PHC-500(100)A-C80-15(下节),原设计有效桩长27m(于2011年6月29日修改桩长为26m),并以桩压力控制为主,桩长控制为辅。施工工程桩总套数为105套。设计持力层为⑤-2层(粉砂夹粉土层)。单桩承载力特征值为1900KN,极限值承载力为3800KN。 参建单位如下: ◆建设单位:苏州中天置业有限公司 ◆设计单位:浙江展诚建筑设计有限公司 ◆监理单位:江苏国信工程咨询监理有限公司 ◆施工单位:浙江展诚建设集团股份有限公司 ◆供桩单位:苏州中天新型建材制造有限公司 二、施工过程 7#楼于2011年7月31日开始打桩,采用600T静压桩机施工(8月12-8月30因场地原因,采用800T静压桩机施工),设计桩顶标高为-6.25m,施工中要求压力值超过3800KN。于2011年8月22日完成全部105套压桩施工,在整个施工过程中,主要问题是桩顶标高达不到设计要求(经请示设计院后,同意在达到设计极限承载力后,可停止压桩,以压力值控制为主),施工过程相关内容详见施工方施工小结。 三、监理过程 在7#楼静压桩施工中,监理认真监督、检查、旁站,积极履行监理工作,主要内容如下:

竣工验收质量自评报告(施工单位)

XXXXXX工程竣工验收 质 量 自 评 报 告 编制人: 审核人: 审批人: XXXXXX有限公司 二OXX年XX 月XX 日

XXXX工程竣工验收质量自评报告 一、工程概况: 1、建筑概况:本工程为XX工程,位于XXXX,整个工程分为两部分:展示厅部分及维修车间。工程主体为单层门式刚架结构,建筑高度为9.5m,展示厅办公室部分局部为两层钢框架结构,局部二层标高4.0m。 2、结构概况:本工程采用独立承台基础,基础持力层为③-1层粉质粘土层。基础垫层采用C15素混凝土,100mm厚,沿基础或承台周边伸出各100mm,基础承台为C25钢筋混凝土。 本工程主体结构为门式刚架结构(局部二层办公室为钢框架结构),展示厅部分0.3m以下、车间部分1.0m以下外围护墙为250厚加气混凝土砌块,展示厅部分0.3m以上、车间部分1.0m以上外围护墙体外层板采用蓝色镀铝锌板(横排),内夹75mm厚超细玻璃棉保温层,墙面内层板为白色镀锌板。 车间内部辅助用房为钢筋混凝土框架结构,构造柱及圈梁均采用C20混凝土,主体结构采用C30混凝土,±0.00以下墙体采用MU10灰砂砖,M7.5水泥砂浆,±0.00以上内隔墙采用200厚加气混凝土砌块。 3、施工验收情况:本次是XXX工程竣工验收,该工程从XX年XX月XX 日开始施工,至XX年XX月XX日基本施工完毕,共进行了基础分部、主体钢结构分部、主体混凝土结构分部、装饰装修分部、屋面分部、给排水与采暖分部、建筑电气分部、通风与空调分部、室外道路分部等9个分部、分项工程验收,验收批计223个,验收评定合格。消防分部工程由XXX组织专项验收,消防验收已经合格。 二、自评依据: 1、XXXX施工图纸 2、砼结构工程施工质量验收规范( GB50204-2001) 3、钢结构工程施工质量验收规范(GB50205-2001) 4、地脚螺栓(GB799) 5、建筑装饰装修工程质量验收规范(GB50210-2001) 6、屋面工程质量验收规范(GB50207-2002) 7、建筑给水排水及采暖工程施工质量验收规范(GB50242-2002) 8、建筑电气工程施工质量验收规范(GB50303-2002)

基础分部工程质量评估报告范文

新东旭17#、18#车间 基础分部工程质量评估报告 建设单位: 设计单位: 施工单位: 监理单位(章): 总监理工程师: 日期:二〇一四年八月十九日 江苏省住房和城乡建设厅监制

目录 一工程概况 二评估依据 三施工合同履约情况 四工程分包情况 五法律、法规、强制性标准条文执行情况六设计单位配合情况 七工程质量监理情况 八施工质量问题及处理情况 九质量评定情况 十工程资料控制情况 十一安全及功能检测情况 十二工程质量事故处理情况 十三工程观感质量验收情况 十四验收结论

17#、18#车间基础分部工程质量评估报告 一工程概况 1项目名称: 2工程地点: 3建设规模:建筑面积约16570㎡,建筑高度23.5m,地上四层,框架结构。 4项目特点: 4.1 本工程基础埋深:为-1.60m,按7°抗震设防烈度设计,设计基本地震加 速度值0.10g(第一组),结构抗震等级为三级,场地类别为Ⅱ类,设计使用年限50年,柱下独立基础。 4.2 本工程基础根据“江苏省鸿洋岩土勘察设计有限公司”提供的《新东旭17#、 18#车间项目岩土工程勘测报告》参照进行设计,±0.000标高相当于绝对标高45.500m(黄海高程系统)。 4.3 砼强度等级:基础采用C30。 4.4 钢筋保护层的厚度:±0.000以上,梁为25,柱为30,板为15。±0.000 以下部位底板、外墙、梁、柱保护层厚度迎水面均为5cm。 5 砖砌填充墙:±0.000以下的墙体均采用强度MU10的粘土机制砖,M10水泥 砂浆砌筑。 6质量目标及合同工期 6.1根据业主与承包人签订的《建设工程施工合同》,本项目合同工期为总日历天数为280天,监理部将以此为目标进行进度控制。 6.2本工程业主与承包人签订的《建设工程施工合同》中所确定的工程质量标准为合格工程,监理部将以此为目标进行质量控制。 7本工程由江苏省鸿洋岩土勘察设计有限公司,苏州新时代建筑设计有限公司设计,南京海宁建设工程监理咨询有限公司监理,江苏巨库建设工程有限公司施工。 二评估依据

静压桩质量评估报告

宿迁市实验小学老校区运动场工程监理质量评估报告 编制人: 审核人: 批准人: 江苏朗元项目管理有限公司 史满堂项目监理部 2016年06月29日

桩基子分部工程质量评估报告 一、工程概况 宿迁市实验小学老校区运动场建设工程项目位于宿城区黄河路8号,北至实小幼儿园,东至金港花园,南至黄运路,西至教育广场,占地12亩,总面积8065平方米,建设内容包括地下停车场、食堂、活动中心、风雨操场、屋顶运动场以及道路等设施,项目总投资4080.4万元。 本工程为多层建筑,结构形式为钢筋混凝土框架结构,建筑性质属教学楼,建筑耐火等级为一级,抗震烈度9度,结构建筑等级为二级,建筑抗震设防分类为乙级,裂缝控制等级为三级,基地基础设计为丙级,本工程±0.00相当于黄海高程23.600;基础形式为预应力方桩基础,本工程方桩采用机械连接预应力混凝土方桩作为基桩,型号为T-YRS-40 B-13,与之配套图集《苏G/T25-2013》.由甲方自行采购于宿迁市力引实业有限公司,桩长13m(不含桩尖),未注明的设计桩顶标高均为-1.25米,本工程方桩总数共467根,其中锤击桩50根,静压桩417根(含4根试桩),后因地形受限全部采用静压沉桩,单桩竖向抗压极限承载力标准:1500KN,桩基施工前应试桩,以确定单桩竖向承载力特征值和桩长,并作为施工控制依据,必须保证压桩力。 参建单位: 建设单位:宿迁市实验小学 设计单位:江苏政泰建筑设计有限公司 勘察单位:江苏政泰建筑设计有限公司 监理单位:江苏朗元项目管理有限公司

施工单位:江苏航通建设有限公司 二、工程质量评估依据 1、《建筑地基基础设计规范》 GB50007-2011 2、《建筑桩基技术规范》 JGJ94-2008 3、《建筑地基基础工程施工质量验收规范》 GB50202-2002 4、《建筑基桩检测技术规范》JGJ106-2014 5、《建设工程监理规范》 GB50319-2013 6、委托监理合同、施工承包合同 7、施工图设计文件、包括图纸会审纪要、设计交底文件及设计变更、文件等 8、已审查批准的施工组织设计或专项施工方案 9、其它相关文件资料 三、质量受控状态 1、对生产厂家资质,企业营业执照,安全生产证书进行审查。 2、对进场材料进行严格检查(桩裂缝、垂直度、合格证、复检报告)等。 3、对施工单位放线成果进行复核。 4、对施工单位压桩设备及安全用电情况进行查检。 5、根据设计、规范要求对桩垂直度、桩位偏差、单桩竖向抗压静载。 四、工程资料

桩基础监理评估报告

桩基础子分部工程质量监理评估报告 我公司受业主委托,对该工程桩基础子分部进行施工阶段的工程监理,该工程桩基础子分部工程于2013年4月2日开始施工,经业主方、监理方、施工方三方共同努力于2013年6月7日完成,该工程桩基础子分部目前已具备验收条件,我监理部对该桩基础子分部工程施工过程中的实际监理情况及工程质量的评价意见如下: 一、工程概况 建设单位: 勘察单位: 设计单位: 施工单位: 监理单位: 二、桩基工程简述 根据地质勘查报告及现场实际情况,本工程桩基础采用的就是抗拔桩,抗拔桩桩型:AZH-50-16B,桩砼标号:C35,桩长为16m。 桩数量与规格: 建筑设计标高±0、000,其绝对标高为+9、500m。 三、监理质量评估依据: 1、国家与地方政府发布的工程建设标准强制性条文与相关的施工质量验收规范。 2、本工程有关设计图纸、技术核定单、有关的标准图集及说明等技术文件。 3、监理合同、施工合同、设计委托合同。 4、经总监审批的施工组织设计。 5、监理规划与监理实施细则。

6、《建设工程监理规范》 7、《地基基础设计规范》 四、主要监理工作内容 1、施工企业现场管理制度执行情况 施工企业现场施工,安全保证体系,质量保证体系健全,特种作业人员持证上岗,在桩基子分部工程施工中,。施工班组在每道工序完成后进行自检,施工完成后在自检合格后报施工单位进行复检,认定工程质量符合设计与规范要求后报验,对存在的问题及时整改。 2、监理桩基工程质量控制要点 1)施工前首先进行图纸会审,审核压桩施工方案。 2)对桩基施工单位资质审查,施工机械设备,特种作业人员审查;审查进场成品桩、接桩用焊条等厂家资质及产品合格证,做外观检验,并做好记录,并留有影像资料; 3)对压桩用压力表、规格及质量应进行检查,并审查压力表与油压系统配套校验证书。 4)基础桩工程施工前,先进行压桩试验,以确定压桩的有关参数。 5)接桩时应保持上、下节桩身轴线一致,并尽可能缩短接桩时间间隙。当采用焊接法接桩时,应两人同时对角对称的进行,焊缝应连续饱满,并用垫块填实接桩处的缝隙,以防止节点变形不均匀引起桩身倾斜; 6)施工过程中,对桩的定位、接桩与送桩终止的标高进行旁站并留有影像资料; 做好压桩监理日记,重点记录压桩压力、桩垂直度、接桩间歇时间、桩的连接质量及压入深度。送桩留下的桩孔,应立即用碎石或道渣回填密实。 五、检验批、分项分部验收情况 1、工程质量验收及评定情况 1)、预应力钢筋混凝土管桩,采用静压沉桩方式;质量控制按建筑地基基础工程施工质量验收规范进行验收。检查桩位布置尺寸与测量定位,对基桩定位、桩身垂直度、沉桩、接桩焊接、桩顶标高控制实施全过程监控与旁站,并做好详细的旁站检查记录,桩基施工处于受控状态。

竣工验收监理质量评估报告

安徽医科大学临床医学院学生公寓4#楼工程竣工 质 量 评 估 报 告 监理单位:中外建天利(北京)工程监理咨询有限公司 编制日期:二00六年八月日

一、工程概况: 安徽医科大学临床医学院学生公寓4#楼位于合肥市经济技术开发区,该工程建地上6层,层高3300mm,总建筑面积8105m2,建筑总高度21.780m。主体结构安全等级为二级结构;建筑抗震设防类别为丙类,抗震设防烈度7度,基本地震加速度0.10g,设计地震分组第一组,场地类别为Ⅱ类,为框架结构,抗震等级为三级;本工程基础持力层为②2层粘土层f a k=280kp a;Es=13.0Mp a;独立基础、基础柱及地梁为商品砼浇筑。本工程采用砼强度:基础垫层为C15,柱下基础为C25,基础柱、地梁及一二层柱梁板为C30;局部基础稍有加深。本工程室内相对标高相当于高程42.680m 二、工程建设和相关单位: 建设单位:安徽医科大学临床医学院 勘察单位:安徽省建筑工程勘察设计院 设计单位:合肥市建筑设计研究院 质监单位:合肥市经济开发区质监站 施工单位:合肥市第五建设有限公司 监理单位:中外建天利(北京)工程监理咨询有限公司 三、工程监理依据: 1、国家有关法律、法规和规章,地方性法规、规章; 2、建设单位委托监理合同及施工合同; 3、工程地质勘探报告,工程设计图纸、图纸会审、答疑记录、设计变 更及联系单; 4、控制性标准规范,监理规范和安徽省监理规程。 四、工程质量评估依据: 1、《建筑工程施工质量验收统一标准》GB50300-2001 2、《建筑地基基础工程施工质量验收规范》GB50202-2002 3、《混凝土结构工程施工质量验收规范》GB50204-2002 4、《砌体工程施工质量验收规范》GB50203-2002

基础工程质量评估报告

工程质量评估报告 (地基与基础分部工程) 工程名称京商商贸城项目I地块消防站 建设单位合肥京商融合置地有限公司 勘察单位安徽省城建设计研究院 设计单位广东新长安建筑设计院有限公司施工单位中国建筑一局(集团)有限公司 中国建筑一局(集团)有限公司

京商商贸城I地块消防站 地基与基础工程质量评估报告 编制: 审核: 审批: 中国建筑一局(集团)有限公司

京商商贸城I地块消防站 地基与基础分部工程质量评估报告 由合肥京商融合置地有限公司开发建设,广东新长安建筑设计院有限公司设计,安徽省城建设计研究院地质勘察,安徽南巽建设项目管理投资有限公司监理,中国建筑一局(集团)有限公司施工的“京商商贸城项目I地块消防站”,完成了地基与基础分部工程的施工工作,下面就该工程的地基与基础分部工程质量进行评价。 一、工程概况 1、总体概况 工程名称:京商商贸城I地块消防站 工程地点:合肥市新站区新蚌埠路与淮海大道交口 建设单位:合肥京商融合置地有限公司 勘探单位:安徽省城建设计研究总院有限公司 设计单位:广东新长安建筑设计院有限公司 监理单位:安徽南巽建设项目管理投资有限公司 施工单位:中国建筑一局(集团)有限公司 政府监督单位:合肥市新站区质监站 2、工程基本概况 2.1、建筑设计概况 本工程共3层,首层6.2m,建筑高度16.15m,建筑面积2682.59平方米。混凝土采用C30混凝土,外墙采用混凝土加气块砌筑,内墙采用煤矸石多孔砖砌筑。 二、评估依据 1、《混凝土结构工程施工质量验收规范》GB50204-2002 2、京商商贸城I地块地质勘探报告 3、京商商贸城I地块结构施工图和相关设计变更文件 4、国家及安徽省、合肥市现行的相关规范、规定、规程。 三、施工单位基本情况 施工单位项目部管理人员配备齐全,资质符合要求,并持证上岗,在施工管理过程中管理有效。 四、设计文件和强制性标准执行情况

桩基工程验收监理质量评估报告 (2)

温泉静园1#~14#楼桩基工程监理质量评估报告 建设单位:昭通鸿卓房地产开发有限公司 设计单位:昆明合创建筑设计事务所 勘探单位:云南地质工程勘测设计研究院 施工单位:兴华建设集团有限公司云南分公司 监理单位(章) 总监理工程师: 日期: 2015年 6月5 日

温泉静园1#~14#楼 监理质量评估报告 一、工程概况 1、子工程名称:温泉静园1#~14#楼 2、工程地点:昭通市昭阳区守望乡甘河二组 3、本工程总建筑面积为约239661㎡,其中地上主体面积186685.93㎡,地下建筑面积52975.07㎡。 4、参建单位 建设单位:昭通鸿卓房地产开发有限公司 设计单位:昆明合创建筑设计事务所 勘察单位:云南地质工程勘测设计研究院 施工单位:兴华建设集团有限公司云南分公司 监理单位:陕西永明项目管理有限公司云南分公司 二、桩基工程情况 本工程采用静压预应力混凝土管桩,管桩选自图标图集《预应力混凝土管桩》(10G409),桩经均为Φ400,有效桩长分别为16M,18MΦ500的有效桩长为23M~26M。总根数3028根。 本工程采用相对高程±0.000=1917.08. 单桩抗压承载力特征值约为1250KN~2700KN~3200KN,桩基施工过程中沉桩深度控制标准以设计桩长为主,、压力控制为辅 三、质量控制的依据: 1、《温泉静园项目岩土工程勘察报告》 2、温泉静园1#~14#楼桩基工程设计图纸、施工组织设计; 3、《建筑工程施工质量验收统一标准》(GB50300-2013); 4、《混凝土结构工程施工质量验收规范》(GB50204-2014);

5、《钢筋焊接及验收规程》(JGJ18-2012); 6、《混凝土质量控制标准》(GB50164-2011); 7、《工程测量规范》(GB50026-2013); 8、《建筑工程现场临时用电施工规程》(JGJ46-2005); 9、《建筑桩基技术规范》(JGJ94-2008); 10、《建设工程监理规范》(GB50319-2013); 11、《建筑地基基础工程施工质量验收规范》(GB50202-2002) 12、《先张法预应力管桩》(GB13476-2009) 13、《预应力混凝土管桩》(10G409) 14、《桩基检验规范》(JGJ106—2003) 四、工程质量控制 该工程在施工过程中,我们始终坚持“质量第一、预防为主”的思想原则和主导方针,坚持认真贯彻执行国家有关法律、法规和规范标准及操作规程,严格按照设计要求和施工质量验收统一标准,根据工程实体质量形成的时间阶段,采取事前、事中、事后控制的方法,并采取旁站、平行检验、巡视、指令性文件等手段,进行分部工程质量控制。 1、事前控制: 督促检查施工单位的施工准备情况和建立健全质量安全保证体系,审定和签认施工单位编制的施工组织设计及专项施工方案等。严把原材料、成品、半成品的进场质量关,使所用于工程的管桩、焊条、焊剂等材料必须有出厂合格证,因此,该工程所用的建筑材料均为合格品,从根本上保证了工程质量。 2、事中控制: 在施工阶段的监理过程中,督促施工单位严格执行施工质量验收统一标准,认真落实各项施工措施和技术交底工作,明确质量控制重点,加强检查,对整个

竣工验收质量评估报告(2016版)

*******工程 竣工质量评估报告 编制人: 审批人: 批准人:

年月日

目录 一、工程概况 二、质量评估依据 三、工程质量过程控制情况 四、竣工预验收情况 五、单位工程质量控制资料核查表 六、单位工程安全和功能检验资料核查及主要功能抽查记录 七、工程质量事故及其处理情况 八、强制性条文执行情况 九、单位工程监理评估结论

质量评估报告 一、工程概况 1、参建单位: 建设单位: 设计单位: 勘察单位: 施工单位: 监理单位: 2、单位工程概况:本工程位于***,抗震设防烈度为**度,耐火等级为**级,结构安全等级为**级,地基基础设计等级**级,建筑抗震设防类别**类,建筑合理使用年限**年。地下**层,地上**层,建筑面积为**平方米,层高**M,建筑高度**M。 二、质量评估依据 1、设计图纸、图纸会审记录、设计变更等 2、主体结构相关检测报告等 3、本地区建设管理办法和规定 4、工程强制性标准条文 5、《建设工程监理合同》《建设工程施工合同》 6、《建筑工程施工质量验收统一标准》GB50300 7、《建筑地基基础工程施工质量验收规范》GB50202

8、《砌体工程施工质量验收规范》GB50203 8、《砼结构工程施工质量验收规范》GB50204 9、《屋面工程施工质量验收规范》GB50207 10、《建筑地面工程施工质量验收规范》GB50209 11、《建筑节能工程施工质量验收规范》GB50411 12、《建筑装饰装修工程施工质量验收规范》GB50210 13、《建筑给水排水及采暖工程施工质量验收规范》GB50242 14、《建筑电气工程施工质量验收规范》GB50303 15、《电梯工程施工质量验收规范》GB50310 16、…………………….. 三、工程质量过程控制情况 根据《建设工程监理合同》,本工程为施工阶段监理。 监理部依据《建设工程监理合同》中确定的权利、义务和职责,全面负责地对本工程进行监督、管理和检查、协调现场有关单位间的关系,负责对合同文件的解释和说明,处理有关问题。 监理人员能熟悉设计文件、规程规范及有关技术资料,审查施工组织设计,督促、协助施工单位完善质量保证体系和现场质量管理制度。根据本工程特点制定《监理实施细则》与《旁站监理方案》。 对进场的原材料,均根据相关规定进行验收,按规定进行见证取样送检,凡进场材料没有合格证和抽验不合格的严禁在本工程中使用,并立即要求该材料退场。

工程监理竣工验收质量评价报告

部队综合业务楼工程竣工验收质量评估报告 章):中国人民解放军部队单建设位

( (限理目程荣东位单理监:章)山奥工项管有公司 部队综合业务楼工程 单位工程竣工验收质量评估报告签字栏: 山东奥荣工程项目管理有限公司

年月日 目录 、工程概况 、监理部组织机构 、监理评估依据 、开工前的准备工作 、监理合同履行情况 、监理工程成效及施工过程问题的处理、施工过程的质量控制

、材料的质量控制 、对工程资料的审查 、施工过程中质量缺陷的处理和存在问题 、工程项目的综合评估结论 工程概况一、. 1.工程项目建设相关单位目录 建设单位:中国人民解放军部队综合业务楼 设计单位:淄博市规划设计研究院 监理单位:山东奥荣工程项目管理有限公司 勘探单位:淄博市规划设计研究院 施工单位:山东新城建工股份有限公司 质量监督单位:济南军区质量监督站 2. 建筑概况 工程为部队综合办公工程,总建筑面积平方米,建设地点位于中国人民解放军部队驻地;工程类型为框剪结构。 工程主楼基础结构筏板基础,其中主楼南侧、北侧框架结构,基础为柱下独立基础。

.质量目标 工程质量达到济南军区优质工程标准 4.工期 天 5.合同价格 万元 二、监理部组织结构 总监理工程师:国强 土建专业监理工程师:张方利 水电专业监理工程师:刘淄 安全监理工程师: 监理评估依据三、. 1、监理委托合同及建设单位与承建单位签订的施工合同; 2、工程设计图纸会审纪要及设计变更文件; 3、国家现行的工程施工验收规范技术标准和评验标准; 4、国家有关建设监理的政策法规; 5、济南军区及各级政府关于工程建设的政策法规; 6、建设单位提供的工程地质勘查报告; 7、本工程招标书复印本。 四、开工前的准备工作 1、审核施工组织设计及施工总平面布置图;

静压桩监理实施细则

静压桩监理实施细则 工程 静 压 桩 监 理 实 施 细 则 编制人: 批准人: 批准时间: 上海市建筑科学研究院建设工程咨询监理部 监理项目部 W目录 1.专业工程概况与特点 2.工程质量验收依据和规定 3.监理工作流程 4.监理工作的控制要点及目标值 5.监理工作的方法和措施

6.旁站监理工作 附:静压桩监理检查记录表 静压桩监理实施细则 一、专业工程概况与特点 1、建设单位: 2、设计单位: 3、施工单位: 4、监理单位;上海市建筑科学研究院建设工程咨询监理部 5、设计桩数量和规格:400×400×16000(二节);桩基类型(承台桩(承台桩数量) 或墙下条形桩基) 6、设计桩砼标号: 7、送桩标高:-××m 8、桩机型号: 9、地质条件及桩端持力层: 10、周边环境保护要求: 二、工程质量验收依据和规定 1、检验批的划分:根据《建筑工程施工质量验收统一标准》GB50300-2001划分建筑 工程分部、分项工程和检验批。 1.1静压桩为地基与基础分部桩基子分部中的分项工程。 1.2静压桩分项工程的检验批,划分为一批。(若单位工程面积较大,需分批验收,可按 施工段、变形缝划分为多个检验批)。 2、压桩监理实测实量质量检验采用全数检验方案。 3、验收依据: 3.1《建筑工程施工质量验收统一标准》GB50300-2001。 3.2《建筑地基基础工程施工质量验收规范》GB50202-2002。 3.3设计施工图纸。 3.4设计交底、图纸会审纪要。 3.5政府有关政策法规等。

三、监理工作流程: 1、质量控制监理工作流程: 不符合 符合 不符合 3、投资控制监理流程 3.1月工程量审核流程 3.2工程变更监理审核流程 不同意四、监理工作的控制要点及目标值 1、质量控制要点及目标值 1.1桩位的放样允许偏差如下: 群桩20mm 单排桩10mm 1.2桩基工程的桩位验收,除设计有规定外,应按下述要求进行: 1.2.1当桩顶设计标高与施工场地标高相同时,或桩基施工结束后,有可能对桩位进行 检查时,桩基工程的验收应在施工结束后进行。 1.2.2当桩顶设计标高低与施工场地标高,送桩后无法对桩位进行检查时,对打入桩可 在每根桩桩顶沉至场地标高时,进行中间验收,待全部桩施工结束,承台或底板开挖到设计标高后,再做最终验收。

监理单位竣工验收工程质量评估报告

临安中天青山湖项目一期工程 监 理 单 位 工 程 质 量 评 估 报 告 浙江天成项目管理有限公司 2016年4月14日

一、工程概况 合建商贸大厦B地块工程,位于杭州蒋村地区,南临文二西路,总建筑面积为32538㎡。框架结构,地下一层为汽车库、自行车库及人防工程、地上五层为办公用房,建筑高度为19.300米。屋面防水等级二级,结构安全等级二级,抗震设防烈度为6度,使用年限为50年。 本工程基础采用预应力管桩,桩径为两种:直径600,壁厚100和直径600,壁厚70。总桩数934根。地下室采用钢筋混凝土基础结构。2013年7月2日通过基础验收,合格。 1#、2#、3#楼主体砼强度等级为C40、C35、C30,构造柱、压顶、圈梁均为C20混凝土。主体填充外墙采用200厚页岩烧结多孔砖,M5混合砌筑砂浆,内墙采用200厚及100厚加气混凝土砌块B06A3.5,专用配套砂浆砌筑。2013年7月2日通过中间结构验收,合格。 二、监理工作汇报 在开工前,审查了施工单位报验的施工组织设计、专项施工方案、施工单位企业资质及质量保证体系、进场人员的岗位证书,核查施工许可证。在具备开工条件时签发了开工报告。我们依据建设工程法律法规、工程项目的合同文件、施工图纸、设计联系单、工程的有关设计文件及技术标准对合建商贸大厦B地块工程的施工进行全过程的监理,严把工程质量关。首先,严把材料进场关,检查工程所用建筑材料质量出厂合格证、材料抽检均在监理见证取样后进行送检。第二,

对施工中的重要部位、薄弱环节、关键工序进行全方位的监理旁站;把预应力管状及钢筋、砼、砌体、承重梁、柱、板等关键部位的施工工序作为重点控制的对象。通过旁站、巡视、平行检查等手段跟踪检查;尤其对不符合要求的隐蔽工程,严禁进行下道工序的施工。直到整改合格后方准许其进行下道工序的施工。同时,我们也经常对施工现场的安全生产文明施工进行检查,在施工过程中发现质量、安全隐患,我们及时签发监理工程师通知单要求施工单位及时整改。根据施工个阶段的进度要求,我们积极配合施工单位落实各阶段的进度计划,以确保各项施工任务的顺利完成。对施工单位上报的各类资料,联系单,我们均能及时签发处理,我们也积极配合建设方做好协调工作。 沉降观测: 1#楼沉降观测点8个,观测15次,最大值15mm,最小值12mm;2#楼沉降观测点8个,观测15次,最大值15mm,最小值12mm;3#楼沉降观测点6个,观测次数17次,最大值17mm,最小值15mm。沉降均匀,符合施工规范和设计要求。 三、工程质量评估 合建商贸大厦B地块工程施工期间,施工单位质量和安全的现场管理人员基本到位,质量控制相关资料齐全完整,抽样检测结果和实体感官质量均符合验收标准。施工现场质量、安全、进度的各项管理制度比较健全。施工项目部管理体系符合工程各项施工任务的需要。我们通过对合建商贸大厦B地块工程的检查,认为本工程可以评定

静压桩工程的质量控制

静压桩工程的质量控制 静压式预应力管桩的应用越来越广泛,本文就静压管桩施工质量控制作分析与探讨。 一、静压桩施工方法控制 1、施工前应设置测量基线与水准点,基线应设置在不受施工影响处。 2、桩混凝土需达到100%的设计强度后方可运输进场,起吊时捆绑牢固,起吊点符合力学原理要求,在距桩顶端0.2米处设置吊点,吊索与桩之间要加衬垫,起吊时平衡起升,避免碰撞和震动。桩堆放时要按长度分类堆放,堆放场地坚实平整,且承重点设置在吊点附近距端部0.2米处,堆高不超过2层,两端桩错落长度不大于10厘米。 3、桩的吊点定位,利用桩架附设的起重钩吊桩就位。 4、采用静压法施工,桩架挺杆和桩帽将预应力管桩嵌固,在桩架的两滑道中间,桩位置及垂直度经校正后开始沉桩,桩就位要仔细检查桩身质量。送桩时,应采用钢制送桩器放于桩头上将桩送入。施工时注意送桩器和工程桩对齐,以轴线重合为准则。当工程桩送到设计深度时,可将送桩器拔起,起拔送桩器采用桩架上导向滑轮钢绳上钩子挂好,启动卷扬机,慢慢拔起。 5、当第一节桩施压到离地面1米时,起吊第二节桩,与底节桩对好并复核垂直度无误后,开始施焊。焊接符合要求后,再施压沉桩,桩顶离地面1米再起吊第二节桩,续施工就位。复核焊接垂直施焊沉桩,直到施工完毕。施焊前先检查上下桩接触面。再复核垂直和上下节桩的同心度,确认无误差或误差很小时再全面焊接。焊缝分两次满焊,焊缝应连续、饱满。焊后应清除焊渣。接桩动作应迅速尽量保证连续施工。 二、静压桩质量控制要点 (一)质量预控 1、建立质量管理网络,进行图纸会审和设计技术交底,制定质量评定制、质量奖罚制度、质量例会制度、质量问题处理制度。 2、质量责任制:分工明确,贯彻执行质量责任制定期进行督促检查,做到奖罚分明,责任到人。 3、施工员、质检员、测量员、桩机司机、电工、焊工等施工人员必须持证上岗。

静压桩基工程监理质量评估报告

静压管桩基础 质 量 评 估 报 告 编制人: 审核人: 监理有限公司 0年0月0日

-一、前言 1、工程名称: 2、工程地点: 3、建设单位: 4、勘察单位: 5、设计单位: 6、施工单位: 7、监理单位: 二、质量评估依据 1、海口市城市规划设计研究院编制的施工设计图。 2、福建省建专岩土工程有限公司提供的地质勘察报告。 3、《建筑工程施工质量验收统一标准》GB50300-2013。 4、《建筑地基基础工程施工质量验收规范》GB50202-2016。 5、《建筑桩基技术规范》(JGJ94-2008)。 6、《建筑地基处理技术规范》(JGJ79-2012) 7、《建设工程监理规范》(GB50319—2013) 8、核工业华南二九四工程物探公司提供的桩基检测报告。 9、武夷文旅广场-北一区桩基施工记录。 10、武夷文旅广场-北一区桩基竣工平面图。

三、工程特点 1.1 桩基概况 本工程位于。本工程分为Ⅰ区、Ⅱ区及以外区域,均为预应力混凝土管桩,强度为C80等级管桩,型号为PHC-125-A型,Ⅰ区抗拔桩有效桩长不小于7m,Ⅱ区抗拔桩有效桩长不小于9m,其他区域有效桩长不小于6m。地基基础设计等级为乙级;设计要求单桩竖向抗压承载力特征值为2000KN,单桩竖向抗压极限承载力标准值4000KN,压桩力为4300KN;管桩施工采用静压工艺,施工桩数为为774根,桩尖采用“十”字型钢桩尖。 1.2 土层分布情况 根据设计要求,静压预制管桩应进入全风化石英片岩⑥或砂土状强风化石英片岩⑦或碎块状强风化泥质粉砂岩⑧0.5m以上。 1.3 试桩要求 试桩要求桩底进入⑥或⑦或⑧层土0.5m,单桩竖向承载力极限值不小于4000KN。 试桩的目的是确定单桩允许承载力,为本工程桩基优化设计提供依据。 四、质量受控状态 1、对生产厂家资质,企业营业执照,安全生产证书进行审查。 2、对进场材料进行严格检查(桩裂缝、垂直度、合格证、复检报告)等。 3、对施工单位放线成果进行复核。

工程竣工验收质量评估报告

B9江阴市山观实验小学金童校区工程工程质量评估报告 建设单位:江阴高新区投资开发有限公司 设计单位:扬州迪森建筑设计有限公司 施工单位:江阴市文明体育塑胶有限公司 监理单位(章): 总监理工程师: 公司技术负责人: 日期: 江苏省建设厅监制

一、工程概况 建设单位:江阴高新区投资开发有限公司 设计单位:扬州迪森建筑设计有限公司 监理单位:江苏马洲项目管理有限公司 施工单位:江阴市文明体育塑胶有限公司 建设地点:延陵东路南侧 建设规模:250米塑胶跑道,长轴为南北方向,弯道半径25米,弯道和南北直道均为6条,每条跑道宽1.22米,东侧直道设置100米比赛场地,足球场草坪未48.84*45.5米。 建设工期:2个月 工程质量:合格,达到国家相关验收标准,满足招标文件技术要求,通过有关主管部门验收。 二、施工单位基本情况: 承包单位江阴市文明体育塑胶有限公司现场项目经理部全面负责江阴市山观实验小学金童校区250标准田径运动场工程的施工任务,各管理层人员配备齐全,资格符合要求。施工人员、

各专业人员岗位证书齐全,符合要求。劳务人员数量满足施工工期要求。施工各类设备规格、型号、数量满足施工要求。工程原材料、构配件、设备能按使用计划落实。 三、工程施工内容特点: (1)田径场除足球场地为人工草皮、铅球落地区为天然草皮,跳远为砂坑,铅球、铁饼场地为砼结构外,其余根据不同要求铺筑不同厚度的塑胶结构。 (2)田径场跑道设计:250米塑胶标准跑道,半径25米,一周分6道,道宽1.22米。其结构:原土夯实,250厚三七灰石灰土、200后碎石垫层、150厚水泥砼层、13厚复合型自结纹塑胶。 (3)足球场结构:人工草坪:原土夯实、250厚三七石灰土、150厚碎石层、100厚水泥砼层、50后人造草坪。 (4)排水沟结构:沟净宽320,最低处深度为1000深,向市政下水道处以0.3%放坡,240厚砖砌完全能够满足足球场地排水要求。 四、监理合同履行情况 (一)监理合同目标完成情况

静压桩工程的质量控制

静压桩工程的质量控制 副标题:静压桩工程的质量控制 作者:佚名文章来源:中国土建工程信息网点击数:更新时间:2005-6-11 静压式预应力管桩的应用越来越广泛,本文就静压管桩施工质量控制作分析与探讨。 一、静压桩施工方法控制 1、施工前应设置测量基线与水准点,基线应设置在不受施工影响处。 2、桩混凝土需达到100%的设计强度后方可运输进场,起吊时捆绑牢固,起吊点符合力学原理要求,在距桩顶端0.2米处设置吊点,吊索与桩之间要加衬垫,起吊时平衡起升,避免碰撞和震动。桩堆放时要按长度分类堆放,堆放场地坚实平整,且承重点设置在吊点附近距端部0.2米处,堆高不超过2层,两端桩错落长度不大于10厘米。 3、桩的吊点定位,利用桩架附设的起重钩吊桩就位。 4、采用静压法施工,桩架挺杆和桩帽将预应力管桩嵌固,在桩架的两滑道中间,桩位置及垂直度经校正后开始沉桩,桩就位要仔细检查桩身质量。送桩时,应采用钢制送桩器放于桩头上将桩送入。施工时注意送桩器和工程桩对齐,以轴线重合为准则。当工程桩送到设计深度时,可将送桩器拔起,起拔送桩器采用桩架上导向滑轮钢绳上钩子挂好,启动卷扬机,慢慢拔起。 5、当第一节桩施压到离地面1米时,起吊第二节桩,与底节桩对好并复核垂直度无误后,开始施焊。焊接符合要求后,再施压沉桩,桩顶离地面1米再起吊第二节桩,续施工就位。复核焊接垂直施焊沉桩,直到施工完毕。施焊前先检查上下桩接触面。再复核垂直和上下节桩的同心度,确认无误差或误差很小时再全面焊接。焊缝分两次满焊,焊缝应连续、饱满。焊后应清除焊渣。接桩动作应迅速尽量保证连续施工。 二、静压桩质量控制要点 (一)质量预控 1、建立质量管理网络,进行图纸会审和设计技术交底,制定质量评定制、质量奖罚制度、质量例会制度、质量问题处理制度。 2、质量责任制:分工明确,贯彻执行质量责任制定期进行督促检查,做到奖罚分明,责任到人。 3、施工员、质检员、测量员、桩机司机、电工、焊工等施工人员必须持证上岗。

PHC管桩桩基工程监理质量评估报告

P H C管桩桩基工程监理质量评估报告 集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-

红星苑二期(安置房)第一标段 桩基工程竣工验收 监理评估报告 专业监理工程师: 总监理工程师: 厦门兴海湾工程管理有限公司 2017年6月 桩基工程竣工验收监理评估报告估报告 一、工程概况: 工程地点:福州市台江区,连江南路以东,光明港路以南,鳌兴陆以北。 本工程为福州市城乡建设发展总公司兴建,由福建清华建筑设计院承担设计工作,由化工部福州地质勘察院承担地质勘察工作,监理单位由厦门兴海湾工程管理有限公司承担工程监理,施工单位由厦门源昌城建集团有限公司负责施工。基基础设计等级为甲级,基础桩选用500-125-A、500-125AB预应力高强混凝土管桩;桩身混凝土强度等级为 C80。施工前由建设单位组织设计单位、勘察单位、监理单位于4#楼 207#、196#、66#、52#桩;3#楼204#桩;2#楼126#、167#桩;1#楼147#桩进行试桩施工,根据试桩情况结果确定如下成桩标准: 1.桩尖采用十字型桩尖,压桩力不小于5000KN; 2.施工过程采取双控:以压桩力控制为主,桩长控制为辅;

3.桩端持力层为第(8)粉砂层作为持力层; 4.当压桩力达到设计图纸要求时,终压需复压3次; 5.焊接方式为CO2气体保护焊,间歇时间按规范要求,抗拔管桩接头 采用机械连接; 6.如遇异常情况,应及时与建设单位、设计单位、勘察单位联系。 二、监理质量评估依据 1、桩基设计图及桩基设计说明及设计变更; 2、图纸会审纪要及试压桩标准; 3、《建筑桩基技术规范》(JGJ94-2008); 4、《建筑工程施工质量验收统一标准》(GB50300-2013); 5、《建筑地基基础工程施工质量验收规范》(GB50202-2002); 6、《建筑地基处理技术规范》(JGJ79-2012) 7、《先张法预应力高强混凝土管桩》(DBJT13-77PHC500-125-A); 8、《预应力砼管桩基础技术规范》(DBJ/T15-22-98); 9、《建筑施工安全检查标准》(JGJ59-2011); 10、《建设工程施工现场供电安全规范》(GB50194-2014); 11、《建设工程文件归档整理规范》(GB/T50328-2014); 12、《红星苑二期(安置房)岩土勘察报告》; 13、已审批的本工程桩基施工方案。 三、主要监理工作内容

工程竣工验收质量评价报告

工程竣工验收质量 评价报告

工程竣工验收质量评价报告 (监理单位) 工程名称:竹山县大街移民楼 验收部位:工程竣工 监理单位:湖北环鹏监理公司竹山监理部法人代表:阮军 总工程师:李满生 项目总监:张加强

一、监理准入、现场监理组成及监理工作情况: 1、监理准入情况 十堰市环鹏监理公司于5月经竹山县建设局登记备案,进驻竹山建筑市场。12月23日与竹山县城关镇人民政府签订了关于竹山县大街移民楼工程的委托监理合同,对该工程的施工实施监理工作。 根据公司和工程需要,组成了以张加强同志为工程项目总监,冯巍、邹波为专业监理工程师的项目监理机构。监理小组进场并履行施工过程的监督和管理工作。按照规范规定和工程设计的特点制定了“监理规划”、“监理实施细则”、“旁站监理方案”。 为保证工程施工质量与安全生产,我们作了以下工作: 1、审查了报建资料、施工许可证、施工合同、施工单位编制的施工组织设计方案、安全施工方案等。经审查,前期报建资料基本齐全,施工方案、安全措施较为合理,基本符合施工要求。 2、审查了项目组成人员资质情况,五大员及特种人员持证上岗情况。 3、按照《建筑法》、《建筑工程强制性条文》、《建筑质量统一验收规范》等条文,实行总监负责制,严格施工程序,按图施工为控制目标的监理工作。 4、对钢材、水泥等主要材料的进场,做到现场随机见证取样,跟样送检,先检验,后使用,确保不合格的材料严禁入场和

在工程中使用。 5、对隐蔽工程和重要工序实行旁站监理,并做好记录和监理资料,较好地完成了建设单位委托的监理工作。 二、重要工序及分部、分项工程的质量认证情况: 施工单位按照设计文件和建设单位的要求组织施工。完成了外墙饰面砖、内外墙抹灰;屋面、卫生间防水;防盗门制作、安装;塑钢窗制作、安装;外墙乳胶漆;室内供水、供电;梯扶手制作、安装;避雷带制作等分部、分项施工任务。 本工程在装饰装修过程中,施工单位能按照施工规范要求组织施工,坚持样板先行的程序,作好各分部、分项工序的施工安排。按照相关要求,整体外墙抹灰砂浆经送检检测合格,避雷、接地装置经现场检测。卫生间防水工程经关水检测,无渗漏现象。住宅楼供水入户;房室内供水管道及设施已安装完善,经现场检测严密性符合规范要求。其它各项装饰工程,均符合设计和施工质量验收规范要求。 经核查,本工程质量符合合格质量等级。

静压桩质量评估报告

合肥华南城一期精品交易八区工程【A2、C3、F3桩基子分部工程】 监理质量评估报告 编制人: 审核人: 批准人: 北京中城建建设监理有限公司 合肥华南城一期精品八区项目监理部 2014年12月27日

桩基子分部工程质量评估报告 一、工程概况 本工程为合肥华南城一期精品交易8区工程,多层建筑,结构形式为框架结构,总建筑面积约18万平方米。建筑性质属商业楼。地下局部一层(设备用房)、地上4层,建筑高度15.15m,建筑耐火等级为一级,抗震烈度7度。基础形式为预应力管桩基础,总桩数为3706根,ZH-1:PHC-AB400(95)-(19.5 ~22.0),单桩承载力特征值预估为:1300KN;ZH-2:PHC-AB400(95)-(16.5 ~17.0),单桩承载力特征值预估为:1020KN。终压值设定为不小于2.1倍单桩承载力特征值,桩端持力层为⑥层强风化泥质砂岩,桩进入该土层≧ 1米。最大超送长度不宜大于0.5m,稳压压桩力不得小于终压力,稳定压桩的时间宜为5~10s。PHC桩进入持力层满足承载力和桩长要求后即往管桩内灌入C30微膨胀混凝土,灌入深度不小于3.0D且不小于1500㎜,桩基施工前应试桩,以确定单桩竖向承载力特征值和桩长,并作为施工控制依据,必须保证压桩力。 参建单位: 建设单位:合肥华南城有限公司 设计单位:安徽省建筑科学研究设计院 勘察单位:安徽省城建设计研究院 监理单位:北京中城建建设监理有限公司 施工单位:中国建筑第五工程局有限公司 二、工程质量评估依据 1、《建筑地基基础设计规范》 GB50007-2011 2、《建筑桩基技术规范》 JGJ94-2008
