工程施工组织设计及方案

第一章施工步骤、形象进度1.1编制依据

1.1.1设计文件及招标文件

1.2工程概况

1.2.1工程位置及周边环境

拟建场地位于苏州高新区长江路与竹园路交汇处;施工场地拆迁及平整情况就绪,施工用水、电已接到现场,场内外道路已开通;桩基施工北侧为在建商贸大厦及开挖基坑,南侧为河道。

1.2.2工程规模

本桩基工程共有868根钻孔灌注桩,总桩长为39398m。1.2.3工程相关单位

建设单位:苏州新港建设集团有限公司

设计单位:苏州市城市建筑设计院有限公司

勘察单位:苏州市城市建筑设计院有限公司

1.2.4各分部分项工程工程量

1.3.1施工总体部署

施工总体分为三个阶段。施工准备阶段,正式施工阶段,撤场阶

段。

1.3.2施工分区

施工阶段施工按各自钻机负责施工区域进行施工,详见施工总平面图。

1.3.3施工人员及机械安排

本工程技术复杂,施工难度大,质量要求高,工期较紧张。为确保优质、高效地按期完成任务并达到安全文明施工,安排20个桩基施工班组及2个安全后勤班组,进场机械包括20台GPS-15型钻机及相应的配套机具设备。

1.4工程进度计划

1.4.1工期目标

本工程工期较紧,总工期为82日历天。

1.4.2单项工程进度指标分析

1.4.

2.1桩基工程进度指标确定

本工程主要为钻孔灌注桩施工为关键施工任务,根据机械设备的性能、设计图纸和地质情况及施工规范要求,结合我公司多年的施工经验桩机施工效率分析如下:

如:84m桩长的钻孔桩,施工单根桩的时间如下:

施工每根桩时间为45小时,考虑到上下班交接和施工中不可避免的停滞时间及就餐时间3小时,每根桩平均施工时间为48小时。一天24小时施工,每天施工效率为0.5根桩,计30根桩,安排4台钻孔机施工,15天完成钻孔施工,最后4根钻孔桩桩底后注浆延后3天注浆。合计18天完成。

1.5施工进度计划图

附图五:施工进度计划图

主要施工方法

1.6施工总体方案概述

本工程计划按照招标文件要求投入4台GPS-15钻孔机进行钻孔灌注试桩的施工。工期14天完成。施工工艺主要采用正循环泥浆护壁成孔、水下砼灌注施工工艺。

1.7钻孔灌注桩施工工艺流程图

钻孔桩施工工艺流程图

桩基础工程施工组织设计范文

桩基础工程施工组 织设计

上海天限公司 4.5代TFT-LCD生产线项目桩基础工程 施 工 组 织 设 计 上海天工程有限公司 x x x x年x x月x x日 目录 一、工程概况 二、工程工期和质量目标:

三、施工准备 四、主要施工机械 五、沉桩流程 六、施工布署 七.施工平面布置 八.质量保证措施 九.质量保证体系 十.文件和资料控制 十一.物资采购控制 十二.安全生产: 十三.文明施工: 十四.资料提交和验收 4.5 LCD生产线项目 桩基工程施工方案

一、工程概况 拟建中的上微电子有限公司4.5代TFT-LCD生产线项目位于上海市张江高科技园区产业东区,北至合庆港,南至小湾浜,东至西市河,西至顾江路.该项目设计由世源科技工程有限公司(中国电子工程设计院)承担。该工程桩基形式为PHC管桩,设计桩径Φ500,有效桩长35~40M,设计砼强度C80,设计桩数241根,4#楼桩数 210根;设计桩径Φ500,有效桩长40~50M,设计砼强度C80,设计桩数241根;设计桩径Φ500,有效桩长50~55M,设计砼强度C80,设计桩数240根;设计桩径Φ600,有效桩长35~40M,设计砼强度C80,设计桩数47根;设计桩径Φ600,有效桩长40~45M,设计砼强度C80,设计桩数47根;设计桩径Φ500,有效桩长35~40M,设计砼强度C80,设计桩数46根;总工程量为41650 米。 接桩采用电焊焊接法,沉桩采用锤击法。 二、工程工期和质量目标: 2.1工程工期目标 2.1.1根据本工程实际情况,参照我公司以往施工过的类似项目,我公司认为采取赶工形式,加强管理力度,合理安排施工措施。在施工技术上确保工程质量,围绕施工工期采用新工艺、新技术进行工程施工,我公司有把握把桩基施工工期控制在30天以内。 2.2工程质量目标

施工组织设计方案模板

XX片区市政配套道路二期工程 施 工 组 织 设 计 编制: 审核: 审批: XXXXX股份有限公司 年月日

施工组织设计目录 目录 第一章工程总说明 ----------------------------------------------------------- 1第一节编制总则 ------------------------------------------------------------------------------------- 1第二节工程概况 ------------------------------------------------------------------------------------ 2第二章施工总部署 ----------------------------------------------------------- 4第一节施工总计划安排--------------------------------------------------------------------------- 4第二节总体施工顺序和施工流程 ---------------------------------------------------------------- 6第三节管道工程 ---------------------------------------------------------------------------------- 8第四节施工重点、难点和相应对策----------------------------------------------------------- 19 一、沥青路面施工方案----------------------------------------------------------------------------- 19 二、软基换填施工方案----------------------------------------------------------------------------- 22 三、管道拉森钢板支护----------------------------------------------------------------------------- 24第五节劳动力管理 --------------------------------------------------------------------------------- 29第六节材料管理 ------------------------------------------------------------------------------------ 29第七节设备管理 ------------------------------------------------------------------------------------ 30第八节施工组织架构与岗位人员职责 --------------------------------------------------------- 32第四章施工总平面布置和施工准备 ------------------------------------ 34

CFG桩基础施工方案施工组织设计

钻孔灌注桩工程专项施工方案 一、工程概况 韩国城工程,位于定州中山路中段。其中有韩国城商场楼基础桩设计为CFG桩,桩径D=400mm,有效桩长21.00米。设计桩身砼强度等级C30。共约8749根桩。 二、计划工期 合同工期为90天。

四、施工工序及施工方法 根据现场实际情况及施工经验,现场各工序安排如下: 1、确定桩位 根据施工图纸确定桩位,误差在5mm之内。 2、钻机就位 钻机就位时要保证钻头对准桩点,同时将钻机调平,钻塔垂直,以保证桩的垂直度。 3、钻机成孔 钻机就位后进行钻孔,钻进时应注意控制好转速与钻进速度,必须进入持力层达到设计要求。 4、灌注混凝土 待钻具钻至设计深度后,将砼用砼输送泵压入孔底,并使孔中砼液面高于钻头出料口0.5-1.0米为宜,直至孔口。砼灌注高度最少应高于设计标高0.3米以上,桩顶标高低于地面的砼一律灌至与地面一平,以免周围砂土混入砼中,影响桩身质量。 五、钻孔灌注桩的主要技术措施 1、测量定位 首先设立控制点,经监理工程师复核无误后再确定桩位。 2、桩机就位应双向校正钻杆的垂直度和钻机的水平。 3、在进入淤泥土时,钻进速度宜控制,防止桩身缩颈。 六、钻孔灌注桩质量安全保证措施 (一)、质量保证技术措施

1、桩点定位质量保证措施 根据甲方提供的测量基准点和测量基线放样定位,经监理公司和总包单位复核认可后再交付使用。 2、钻孔垂直度保证措施 a、钻机的机座必须稳固,钻机必须水平,?钻具中心和桩位应成一线。 b、钻进时钻具应保证垂直,如有倾斜随时调整。 c、经常检查钻具,发现弯曲立即更换。 3、为防止桩与桩之间混凝土串孔,桩机宜采用跳打的施工方式。 (二)、质量保证组织措施 1. 加强内部管理,明确质量目标 a、为确保本工程质量,所有的质量活动都围绕着这个中心进行。首先建立一个强有力的项目领导班子,有一套完整的质量保证体系和保证质量的措施。项目经理部要狠抓质量管理,落实质量措施。 b、挑选精兵强将,落实质量责任制,把工程质量和责任人的经济利益挂钩,使每一位施工人员都应明确没有质量就没有企业信誉和效益的理念。 c、严格按施工图纸和施工规范施工,必须对参加施工的人员进行技术交底,要求每一位施工人员在掌握施工方法及措施和施工要求的同时,还必须有足够的质量意识。 d、推行全面质量管理,使工程质量稳步发展。 2.确保工序质量 a、把好测量关。要根据设计和规范要求,按照测量工作的程序和方法认真细致地做好测量工作,并建立复核制度,确保测量工作准确无误。 b、把好材料关。选择有信誉的商品混凝土的生产厂家。 c、把好工艺关。钻孔时要有专人检查桩孔孔径和垂直度。砼浇灌前检查商品砼能否及时供应,以便能连续浇筑。

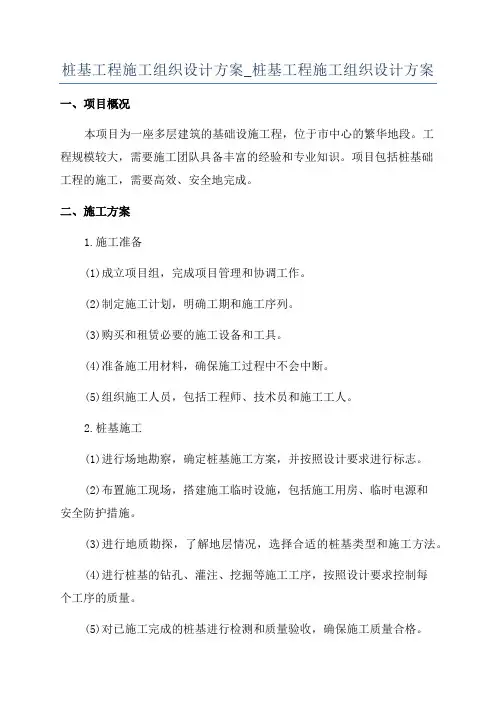

桩基础施工组织设计方案

桩基施工组织设计方案 目录 第一章工程概况 (04) 1.1 编制依据 (04) 1.2 工程概况 (04) 第二章施工总体安排与部署 (07) 2.1 项目部组织机构、人员配置及管理人员的岗位职责 (07) 2.2 施工总平面布置图 (13) 2.3 施工临时设施 (13) 2.4 施工总体部署 (13) 2.5 工期、质量、安全目标 (14) 第三章主要工程项目的施工方法 (15) 3.1 施工测量 (15) 3.2投入的桩基施工设备 (15) 3.3桩基施工方案 (15) 3.4施工场地三通一平 (24) 3.5临建设施 (24) 3.6技术准备 (24) 第四章工程质量保证措施 (26) 4.1方针目标 (26) 4.2质量保证体系 (26) 4.3文件和资料的控制 (30) 4.4采购的管理 (31) 4.5标识和可追溯性 (32) 4.6过程控制 (33) 4.7验测量和试验设备 (35) 4.8质量记录 (35) 4.9质量控制措施 (36) 第五章工期保证措施 (37) 5.1工期进度计划表 (37) 5.2 施工进度计划的保证措施 (37) 5.3 施工进度计划的保证措施 (37) 第六章安全施工保证措施 (40) 6.1安全施工保证措施 (40) 6.2安全施工管理体系 (45) 6.3安全施工应急预案 (46) 第七章文明施工及环境保护保证措施 (49) 7.1劳动力使用计划表 (49) 7.2施工机械设备使用计划 (49) 7.3桩基施工进度计划网络图 (50) 7.4环境保护和文明施工方案 (50) 比选人:湖北中南岩土工程有限公司(盖单位章) 法定代表人(或委托代理人):(签名)

大桥桩基工程施工组织设计

大桥桩基工程施工 组织设计

监理表格 分项工程开工申请批复表 承包单位:云南云桥建设股分有限公司合同编号:R-[ ]09-414 监理单位:武汉大通监理公司工程编号:SSASS

塘厦大桥桩基工程施工组织设计 一、工程概况 本桥为东深一级公路改扩建工程塘厦大桥,中心桩号为K30+364.122,桥为简支T梁桥,全长137.44m,桥梁前进方向与水流方向右夹角为66°。桥梁上部构造采用7跨(16m+5×20m+16m)钢筋混凝土简支T梁,下部构造采用独柱墩及柱式桥台,钻孔灌注桩基础。 地质条件: 本桥桥位位置地貌属剥蚀残丘和石马河一级阶地。钻探揭露该桥场地深度范围内主要分布人工堆积层、全新统沼泽淤积层,全新统河流相冲洪

积层、第四系残积层、燕山期花岗岩。地下水对混凝土无腐蚀性。 二、钻孔灌注桩施工 塘夏大桥设计为桩基础,共计20根桩基。各墩号桩基统计表: 根据设计图纸及地质情况,本方案采用钻孔灌注桩法施工。建议采用冲击钻。投入钻机数量4台,控制工期1个半月。 (一)桩基冲击钻孔施工工艺 工艺流程:桩位的测定→桩机就位→埋设护筒→桩位复核→开孔造浆→冲孔与排碴→持力层岩样的确定与终孔验收→清孔验收→钢筋笼吊(安)装→砼浇筑导管的吊装、连接和检查→桩身砼的灌注→成桩验收。 1、桩位的测定 明确工程测量负责人,测量人员要熟悉设计图纸,对图纸尺寸必须经过审核无误后再放桩位。建筑物的测量基点、坐标必须严格复核,并办理文字移交手续,桩位要独个测定,用钢筋头打入夯实的地层,或用木桩打入夯实的地层,在木桩上用小铁钉表示桩位中心,然后用水泥沙浆,将钢筋固定并保护好。对桩位的复测采用互检,当该桩施工完毕后进入另一根桩施工时必须先对桩位进行复核检查。

总施工组织设计方案模板

总施工组织设计方 案

第一章: 总体概述 第一节、工程简介: 1、工程名称: 广东第二师范学院番禺附属中学教学楼卫生间改建工程; 2、工程地点: 广东第二师范学院番禺附属中学内 3、建设单位: 广东第二师范学院番禺附属中学; 4、设计单位: 广州番禺区市桥建筑设计院有限公司 5. 监理单位: 广州城工建设监理有限公司; 6、工程规模及设计要求: 总建筑面积: 480.5㎡建筑层数: 地上 五层 ; 建筑工程等级: 三级 ; 结构形式:钢筋混凝土 框架结; 抗震设防烈度: 七度 ; 防火设计的的建筑 分类: 二类 该工程基础采用天然独立地基, 工程主体结构砼采用C25的商品砼, 结构墙体采用Mb7.5砂浆砌筑MU10蒸压加气砼砌块, 外窗户采用玻璃铝合金, 外墙饰面砖为条形砖。 第二节、项目管理目标 质量目标 本工程质量目标: 经过国家及行业质量验收达到合格标准。 工期目标 本工程暂定开工日期为12月13日。施工总工期60日历天,其中主体工程计划40个工作日内完成, 余下时间穿插着水电和装饰装修工程的施工。根据本工程的施工条件、施工地点、施工内

容及建设单位对工期的要求, 结合本公司的施工力量穿插着安排施工, 我司确保在60日历天内完成本工程施工。 安全生产文明施工目标 1、在施工期间严格遵守国家、省、市有关防火、防爆和施工安全的规定, 建立规章制度和防护措施。贯彻”安全第一, 预防为主”的方针, 有效地控制和防止事故的发生。实现: ①无工伤死亡事故; ②无交通死亡事故; ③无等级火警事故; ④无重伤事故, 轻伤事故率控制在3‰范围内; ⑤无倒塌、无中毒事故。 2、文明施工目标: 做好规划管理, 场容场貌创一流水平, 使本工程施工工地达到市级安全文明工地, 争创省级”双优”工地。 3、环境保护: 在施工过程严格遵守相关法规, 减少水污染、大气污染和噪声污染。 第三节、施工管理及计划 一、项目管理模式 我公司将委派具有同类工程承包经验和能力的项目经理和具有同类型工程施工管理经验的高素质的管理人员组成项目经理部, 对工程施工实施项目管理。项目经理部在总部和区域公司领导下充分发挥企业集团的整体优势, 标准模式建立管理体系, 形成以全面质量管理为中心环节, 以专业管理和计算机管理相结合的科学化管理为体制, 以便出众地实现对建设单位的承诺以及我公司的质量方针。 二、施工进度控制

桩基工程施工组织设计..

桩基工程施工组织设计 1.编制说明 新疆52万吨/年尿素装置拟采用桩基础,但未给设计图纸及要求。根据招标文件中给出的场地地质资料及我公司的施工经验,对本工程桩基类型进行论证后认为,本工程采用冲击成孔钢筋混凝土桩、钢筋混凝土预制桩较适宜,散装仓库地基用挤密砂桩进行加固。估算桩基规格及工程量如表1-1所示。 估算桩基规格及工程量一览表1-1 2 编制依据 2.1阿克苏华锦化肥有限责任公司年产30万吨合成氨52万吨尿素项目工程招标文件 2.2标准及规范 GB58202-2002 地基与基础工程施工及验收规范 GB50300-2001 建筑工程质量检验评定标准

JGJ33-86 建筑机械使用安全操作规程 JGJ46-88 施工现场临时用电安全技术规范 JGJ94-94 建筑桩基技术规范 3 冲击钻孔灌注桩施工方案 尿素装置中造粒塔、框架等工程拟采用冲击成孔灌注桩,灌注桩φ800,共353根,其中长度为24m的桩144根,长25m的桩209根。 3 .1 施工准备 3.1.1施工技术准备 3.1.2施工现场准备 3.2施工程序及施工方法 3.2.1施工程序如下 测放桩位设护筒冲孔机就位冲击成孔吊放钢筋笼下砼导管二次清孔浇筑砼拨出护筒成桩 3.2.2施工方法 3.2.2.1护筒埋设 护筒的作用是固定桩孔位置,保护孔口,提高孔内水位,增加孔内静水压力,以维护孔壁稳定,护筒用2mm厚钢板卷制而成,护筒内径大于钻头直径200mm,护筒埋入土中深度不宜小于1.5m,在护筒顶部开设1~2个溢浆口。护筒中心与桩位中心的偏差不得大于50mm。 3.2.2.2护壁泥浆制作 3.2.2.2.1泥浆的作用是加固保护孔壁,防止孔壁坍塌。泥浆用塑性指数 I P≥17的粘土或膨润土经搅拌器搅拌均匀制成。搅拌好后,在贮浆池一般静止24小时,最低不少于3小时,以便膨润土颗粒充分水化、膨胀,确保泥浆质量。 3.2.2.2.2成孔时,设置循环泥浆池和泥浆泵,泥浆比重控制在1.3~1.5范围内。

模板工程施工组织设计方案

宁晋名门世家 1# 楼 模 板 工 程 方 案 编制人: 审核人: 审批人: 编制日期:二零一二年二月三日 编制单位:建设集团

目录 第一节编制依据 第二节工程概况 第三节模板方案选择 第四节材料选择 第五节模板安装 第六节模板拆除 第七节模板技术措施 第八节安全、环保文明施工措施 第九节模板计算

第一节编制依据 《建筑结构荷载规》GB50009-2001中国建筑工业; 《混凝土结构设计规》GB50010-2002中国建筑工业; 《建筑施工计算手册》江正荣著中国建筑工业; 《建筑施工手册》第四版中国建筑工业; 《钢结构设计规》GB 50017-2003中国建筑工业; 第二节工程概况 一、工程建设概况 1、本工程为宝盈房地产开发建设开发的宁晋名门世家1#楼。本工程采用剪力墙结构体系,建筑抗震设防类别为标准设防类,结构安全等级为二级。剪力墙的抗震等级为三级。主楼基础采用钢筋混凝土筏板基础. 2、建设单位:宝盈房地产开发 监理单位:安泰建设监理 设计单位:威斯顿建筑设计分公司 施工单位:建设集团 二、建筑设计概况 地下建筑面积() 地上建筑面 积() 总建筑面积 ()

第三节模板方案选择 本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。 2、在规定的条件下和规定的使用期限,能够充分满足预期的安全性和耐久性。 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收; 5、综合以上几点,模板及模板支架的搭设,还必须符合规检查标准要求,要符合省文明标化工地的有关标准。 6、结合模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验选择合理的模板方案。 第四节材料选择 在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。 采用15mm厚清水墙板,木方作楞,配套穿墙螺栓M14使用。竖向楞采用40×80 木方,水平外楞采用48×3.5钢管。 第五节模板安装 1、一般要求 竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。安装模板前,要清除杂物,焊接或修整模板的定位预埋件,预埋套管等,并经验收合格,做好测量放线工作。 2、±0.000以下模板安装要求 (1)底板模板安装顺序及技术要点 垫层施工完毕后进行底板模板安装,底板侧模全部采用砖模,沿底板边线外延20mm砌筑120mm厚砖墙,高度=底板厚+50mm,在底板厚度围砌筑永久性保护墙,砂浆采用1:3水泥砂浆,上面砌筑临时性保护墙,用混合砂浆砌筑,砖墙侧抹20mm厚1:3水泥砂浆。地下室墙体第一道水平施工缝留置在基础底板上

模板施工组织设计方案

xx花园三期C区工程 模板施工组织设计方案 编制:xxx 审核:xxx 审批:xxx 编制单位:xxxx建筑安装工程有限公司编制时间:二0一0年七月二十五日 xx花园三期C区工程

1.工程概况: 1.1工程总体概况 工程名称:xx花园三期C区工程 工程地点:xx经济开发区 建设单位:xxx经济开发区投资发展有限公司 设计单位:xxxx工程设计有限公司 工期:210天 1.2工程建筑概况 建筑总面积:6882.4m2 建筑层次:五层 2.模板设计思想: 2.1根据工程特点及合同计划要求,本工程工期为7月,由于前期拆迁工作拖延比较长,导致工期非常紧张,主要影响工程进度因数集中地主体施工上,其中模板安装进度直接影响工程进程,因此如何抓好工程进度确保质量,特别是模板工程的安装质量,成为项目经理部质量工作的重中之重。 2.2工程中的拟采用清水模板,根据施工图施工组织设计及我司实际情况,参照有关施工规范进行模板设计,确定木模板制作几何形状、尺寸要求,龙骨的规格,间距、选用支架系统,支撑间距,绘制各部砼模板设计图,编制工艺要求及说明。 3.施工准备: 3.1主要材料及机具: 3.1.1胶合板(1830×915×18、2440×1220×18双面刷脱模剂),松方木(50×105mm统一压刨50×100mm),木档(50×50mm) 3.1.2钢管支架,对拉螺柱、托具、卡具,压刨机、木工电锯等 3.2作业条件 3.2.1模板数量已按模板设计方案结合施工流水段的划分以及工期要求,确定模板套数。

3.2.2根据图纸要求,放好轴线和模板边线,定好水平控制标高。 3.2.3柱钢筋绑扎完后,水电管及预埋件已安装、通过隐蔽验收手续。 3.2.4根据模板方案,图纸要求和工艺标准,以书面形式向班组进行安全,技术交底。 4.模板设计: 4.1柱模板 4.1.1构造 柱柜由四面侧板,柱箍、支撑组成,其中柱侧采用大模裁割,纵向拼接,则模板接缝较少(如图①) 柱顶与梁交接处,留出缺口、缺口尺寸即为梁的高及宽(梁高以扣除平板厚度计算),并在缺口两侧及口底钉上衬口档,衬口档离缺口边的距离即为梁侧板及底板的厚度,衬口档为50×50mm木档,与梁柱接面刨平,拼接密实。 柱侧模外设竖向方木楞,方木楞与柱接面刨平,木楞以刨平面顶边压缝,如图② 柱截面大于500mm的柱模,在其中部设M12穿墙螺栓@800,柱模外设置Φ48@500钢管箍,以防止砼浇筑模板产生膨胀变形,安装。 柱模板安装时、先在基础面(或楼面)上弹柱轴线及边线。同一柱列应先弹两端柱轴线边线,然后拉通线弹出中间部分柱的轴线及边线,按照边线先把底部方盘固定好,再对准边线安装底部侧模,用临时支撑支牢,吊线调整垂直度,上口模外侧设高出板模50mm木档圈边锁口,再支设上部侧模,将中部接口档钉紧,调整柱口尺寸,钉紧侧模后,用线坠校正垂直度,用支撑加以固定,为保证柱模稳定,柱钢管箍与梁板立杆应联系牢固,柱模设剪力撑在梁板杆交接点周围与立杆系拉接固定。 柱拉结筋拟采用预埋后焊,在靠砼柱面相应柱侧模以间距500MM,定出预埋件位置,如图将预埋件钉干柱内侧模。 同一柱列模,采取先校正两端的柱模,在柱模顶中心拉通线,按通线校正中间部分。 4.2梁模板 4.2.1构造要求:

地基基础桩基施工组织设计方案

地基基础-桩基施工组织设计方案 编制依据 1、按照《建筑桩基技术规范JGJ94-94》、《建筑地基基础设计规范GBJ50007-2002》、《建筑地基基础工程施工质量验收规范GB50202-2002》等有关国家的法律法规及规范,进行编制。 2、本工程的招标文件、施工图纸、地质资料。 3、参照了国际标准ISO9001中有关的程序文件、质量手册、技术标准等。 4、现场踏勘、工程周边环境的了解。 5、公司类似工程经验。 目录 第一章工程概况3 第二章质量、进度、安全目标4 第三章施工部署5 第四章主要工艺技术措施12 第五章施工工期保证措施19 第六章工程质量保证措施22 第七章安全生产、文明施工管理措施28 第八章施工材料管理34 第一章工程概况 。工程建设地点位于镇针织工业功能区。 本工程为主厂房和烟囱钻孔灌注桩桩基础,±0.000m相当于黄海标高17.400m,自然标高为17.00m。桩砼强度等级C30,其中主厂房为直径Ф600桩141根、直径Ф800桩59根,要求桩端全截面进入6-3岩土(中风化凝灰岩)的长度不小于0.8米,有效桩长现场确定,单桩极限承载力标准值ZH-1为7000KNZH-2为4000KN,静载试验桩5根,另有3根做破坏性实验,大、小应变检测按规范规定执行;烟囱直径Ф600桩61根,要求桩端全截面进入6-3岩土(中风化凝灰岩)的长度不小于0.7米,有效桩长现场确定,单桩极限承载力标准值为3300KN,设计值为1650KN,静载实验桩2根,其中一根桩需确定单桩极限承载力,

大、小应变检测按规范执行。 招标编号为: 承包方式:包工包料;施工工期要求:总工期60日历天。 质量要求:符合(工程施工质量验收规范)标准。 工程地质情况:详见浙江省地矿勘察院对本工程的岩土工程勘察报告。 本工程为中硬场地,上部卵石层厚度达3-8m,进入持力层中强风化厚度较深、极易造成漏浆、坍孔、扩孔现象直接影响成桩质量,普通桩机难以施工,应采用冲击成孔桩机施工。在成孔期间将邀请建设设计勘察监理各方参加,并提出对设计桩型变更的合理化建议,使工程成桩质量提高到最佳状态。 第二章质量、进度、安全目标 根据招标文件要求,我公司将工程质量、进度、安全目标确定如下: 质量目标:工程施工质量和管理质量目标达到(工程施工质量验收规范)的合格标准。 进度目标:自甲方签字确认的开工日期后60天内完成投标范围内工作。(不包括不可抗力停待时间)。(具体以开工报告为准)。 安全文明施工目标:确保施工期内安全零事故;争创杭州安全、文明施工标化工地。 第三章施工部署 第一节施工策划和施工准备 一、施工策划 根据本工程地质条件,结合我公司的技术水平,机械装备和施工经验,使工期尽可能提前,实行桩基施工和保护周围环境二位一体的原则。同时考虑现场实际情况及配备的用水、用电情况,我公司拟投入8台CZ30-60型钻机。 针对本工程特定的地质条件,届时将针对实际情况采用改进钻头等措施,抽调精兵强将,科学合理安排各道工序,采用平行作业,交叉作业相结合的施工方法,精心组织,精心施工,确保质量;按期完成任务。 二、施工程序 按设计及工程要求,桩基工程按下图所示程序进行:

模板工程施工组织设计方案

、编制依据: 1)、主要依据施工图纸。 2)、甘肃XXXX发电有限责任公司16#住宅楼工程施工组织设计。 3)、规程、规范:混凝土结构工程施工质量验收规范(GB50204—2002). 二、工程概况: 1)、建筑面积:8905.5 m2,层数,地上六层。 3)、结构形式: 基础结构形式:井桩基础,基础梁。 主体结构形式:砖混结构。 4)、结构断面尺寸:①外墙厚度370伽厚。 ② 内墙厚度240 mm厚。 @两断面尺寸:见施工图。 三、施工准备; 1)、项目部技术负责人组织生产人员熟悉图纸,认真学习掌握施工图的内容,熟悉截面尺寸,标高,制定模板初步设计方案。 2)、机具准备:O、锤子、单头扳手、手提电锯、手提压刨、打眼电锯、线坠、方尺、铁 撬辊、水准仪等。 ②、支撑体系:柱箍、钢管支柱、钢管脚手架。 ③、材料准备:顶板、梁、柱,竹胶板,支撑采用巾48X 3.5钢 架杆,隔离剂用水性隔离剂。 四、主要施工方法及措施: 1)、模板设计: 1、垫层模板:垫层厚度为100伽,垫层模板采用钢模板。沿垫层边线设置方木,方木支撑在基坑壁上,如果支撑不到基坑壁上,用巾12钢筋棒插入地面固定模板。 2、柱模板:柱模板采用小型钢模板,竖楞采用50X 100方木,方木均经压刨找平,每20 cm—道,柱箍采用钢管,每40 cm—道,最底一层距地面300 mm,其板块与板块竖向接缝处理做成企口式拼接,然后加柱箍,支撑体系将柱固定,支撑采用 巾48X 3.5 m架子管钢支撑。 3、梁板模板:梁的底模与侧模均采用10 m厚竹胶板,柱龙骨采用,50X 100m @600单面

刨光方木,次龙骨采用50X 100伽@200双面刨光方木,梁侧模,梁底模按图纸尺寸进行现场加工,然后加横楞并利用支撑体系将梁两侧夹紧,在梁h/2 处加M4穿墙螺栓@600 板模板采用10伽厚度竹胶板,柱龙骨采用100X 100@120nm单面刨光方木,次龙骨选用 50X 200@200mm双面刨光方木,为保证板的整体混凝土成型效果,将整个顶板的竹胶板按同一顺序,同一方向对缝平铺,必须接缝处,下方有龙骨,且接缝严密,表面无错台现象,若与柱相交,则不可意躲开柱头,只在该处将多层板锯开与柱尺寸相应洞口,下垫方木作为柱头的龙骨。 2)、模板加工: 柱梁的模板加工必须满足截面尺寸,两对角线误差小于1伽尺寸过大的模板需 进行刨边,否则禁止使用,次龙骨必须双面刨光,主龙骨至少要一面刨光,翘曲、变形的方木,不得作为方木使用,模板加工完毕后,必须经过项目技术人员验收合格后方可使用。 3)、模板安装: 1、模板安装的一般要求: 竖向结构钢筋等隐蔽工程验收完毕,施工逢处理完毕后,准备模板安装,安装柱模前, 要清除杂物, 焊接或修整模板的定位预埋件,做好测量放线工作, 抹好模板下的找平砂浆 2、梁模板安装顺序及技术要点: ①、模板安装顺序:搭社和调整模板支架—按标高铺梁底模板—拉线找直—绑扎梁钢筋f安装垫块f梁两侧模板f调整模板 ②、技术要点:按设计要求起拱(跨度大于4m时,起拱2%。)并注意梁的侧模包住底模, 下面龙骨包住侧模. 3、板模板安装顺序及技术要点: ①、模板安装顺序:满堂脚手架—主龙骨—次龙骨—柱头模板龙骨—柱头模板顶板模板—拼装—顶板内、外墙柱头模板龙骨—模板调平验收—进行下道工序. ②、技术要点:楼板模板当采用单块就位时,宜以每个铺设单元从四周先用阳角模板与墙、梁模板连接,然后向中央铺设,按设计要求起拱(跨度大于4m时,起拱2%)起拱部分为中间起拱,四周不起拱。 4、柱模板安装顺序及技术要点: ①、柱模板安装顺序:搭设脚手架—柱模就位安装—安装柱模—安设支撑—固定柱模—浇筑混凝土—拆除脚手架、模板—清理模板。 ②、技术要点:板块竖向接缝处理,做成企口拼接,然后加柱箍,支撑体系将柱固定 4)、模板的拆除: 1、柱模板拆除:在混凝土强度达到1.2MPa能保证其表面棱角不应拆除模板而收损后方可拆除,拆除顺序为先纵墙后横墙,脱模困难时,可用撬棍在模板底部撬 动,晃动或用大垂砸模板,拆下的模板及时清理,刷好隔离剂,做好模板检验批质量验收记录,保证使用质量。

桩基工程项目施工组织设计概况

第一章工程概况 石家庄××电视台电视节目编辑及制作用房工程位于石家庄××市××区世纪公园内,体育南大街和槐南路交叉口东南角。拟建建筑在现有电视塔塔座外侧,作为石家庄××电视塔主体建筑的扩建。本工程基础采纳钻孔灌注桩,桩径600,主筋采纳HRB335 1 / 1

级Ф14钢筋,螺旋筋采纳HPB235级Ф8钢筋,混凝土标号为C25。 第二章施工组织设计依据 2.1中广电广播电影电视设计研究院设计的相关图纸; 2.2地质矿产部河北水文工程地质勘察院提供的《岩土工程勘察报告》; 2.3《建筑地基基础工程施工质量验收规范》(GB50202-2002); 第三章施工预备 第1节施工组织 为保证按期、优质高速完成任务,公司派出精干的人员组成项目部。下设质量、安全、工程技术、材料设备等职能部门,项目部对全场的施工生产、质量、安全、文明施工、成本节约目标的实 1 / 1

现进行协调、监管并承担全部责任(项目部成员见附表)。 第2节临建搭设 采纳彩钢保温板房。 第3节供水系统 以现场既有水源为准,通过管道引到各用水地点。 第4节供电系统 以现场既有电源为准,要紧为钻机用电,高峰用电量为200KW。通过地下电缆引至钻机、砼输送泵及各用电地点。 第5节技术预备 1、认真作好施工方案的预备工作。和设计单位结合,了解设计意 1 / 1

图,使施工方案的设计在质量、工期、工艺技术等方面能适应当地建材、施工设备等的水平,为施工扫除障碍; 2、熟悉和审查施工图纸。在建设单位的主持下,与设计及监理单位共同作好图纸会审工作,形成图纸会审纪要。组织作好图纸自审及技术交底工作。了解该工程上部的建筑和结构特点,熟悉桩基工程的要紧施工工艺流程。 3、原始资料的调查分析。调查分析建设场地的地形、工程地质和水文地质条件、地下障碍物状况及其他周围环境的情况。收集好工程地质报告等技术资料和要紧材料的价格等经济技术资料。 4、编制施工图预算和施工预算。计算出要紧材料、机械设备和人工的用量,并做好施工预算。 第6节材料预备 依照施工预算的材料分析和施工进度打算的要求,要紧建筑材料 1 / 1

模板工程施工组织设计方案范本

模板工程施工方案 一、工程概况 ***城商业中心—剑桥V岸工程位于***城,框架四层,地下二层。土建及水电安装工程为二类民用建筑,为框架结构,抗震设防烈度为7度。建筑高度20.00m、塔楼高为:3.00m,总建筑面积:30184m2。墙、柱、梁及平模板采用18mm厚木夹板。楞采用45mm*95mm木方,对拉螺栓为φ12圆钢,外楞采用φ48*3.0钢管。 二、技术要求 1、平台排架必须设纵横向扫地杆,采用直角扣件固定在距底座上皮不大于200mm处的立杆上,当力杆基础不在同一水平面上时,必须将高处的扫地杆向低处延伸两跨与立杆固定,高低差不应大于1m。 2、立杆底层步距不应大于2m。 3、两根相邻立杆的接头不应设置在同步,同步隔一根立杆的两个接头错开的距离不应小于500mm,各接头中心点至主节点的距离不宜大于步距的1/3。 4、支架立杆应竖直设置,2m高度允许偏差为15mm。 5、满堂模板支架应符合下列规定: ⑴、满堂模板支架四边与中间每隔四排支架立杆应设置一道剪刀撑,由底至顶连续设置。 ⑵、高于4m的模板支架,其两端与中间每隔四排立杆从顶层开始向下每隔两步设置一道水平剪刀撑。 三、模板的材料及构配件 1、地下室底模采用小钢模散拼U形卡连接,竖、横向用φ48钢管加强。 2、地下室外墙及标准层外墙模板及平台采用18mm厚木夹板,包括梁底板、旁板及门窗洞口封头板,龙骨为美松,规格为48mm*100mm(经压刨后尺寸)墙模单块拼装,外墙制成大模施工。 3、楞采用45mm*95mm木方及φ48*3.0钢管;外楞采用φ48*3.0钢管。 4、对拉螺栓为φ12圆钢,间距为450mm*600mm。 5、支撑系统采用φ48*3.0钢管排架,立柱间距为800mm*800mm,平台板向上200mm设纵横向扫地杆,扫地杆向上1600mm及顶部设两道水平杆,木龙骨间距为350mm。

桩基施工组织设计方案

本工程由福州市仓山区金山房地产开发公司开发兴建,福州国伟 建设设计有限公司负责设计工作,福州市勘测院负责工程勘察工作,桩基工程由福州市华品住宅发展有限公司承担施工任务,由福建山海工程建设监理事务所承担施工监理工作。 第一章编制依据 本工程桩基施工主要参照以下施工及验收标准执行。 1、《建筑桩基技术规定》JGJ94-94 2、《建筑地基处理技术规范》GB50204-94 3、《予应力砼管桩基础技术规程》DBJ/T15-22-98 4、马榕小区三期工程(5#及6#楼)岩土工程勘察中间性报告编 号2003-033ZJ 5、桩基平面图及设计说明 第二章工程概况 2.1 工程概况 拟建工程马榕小区三期工程共建6 幢住宅楼,均为9 层钢筋混凝土框架结构,桩基采用静压PHC 予桩。 2.2 主要技术要求 本工程基础为静压PHC 管桩,桩身规格为PHC500-100-AB 管桩,单桩

承载力设计值2600KN ,PHC500-100-A 、PHC-400-95A 管桩,单桩承载力设计值分别为2500KN 和1700KN ,桩端持力层为地勘报告中⑥层强风化花岗层,桩端进入持力层的长度》 1.5m。 拟建场地土层简述如下(场区勘探深度范围内,地基土自上而下分为如下7层):①杂填土、G2粘土、03淤泥、G4粉质粘土、05残积层粘性土、C6强风化花岗岩、07中风化花岗岩。 第三章施工组织及部署 3.1科学组织施工 本工程成立以项目经理部为核心的项目组织管理机构,加强现场管理,合理安排施工,确定上岗人员责任制,建立、健全完善的质量保证体系,保证按期完成施工任务。 3.2项目经理部的组成 3.2.1组织强有力的项目班子,业务水平高的人员作为该项目部 的成员,本工程项目经理由同志担任,项目生产副经理由担任,项目技术副经理由同志担任。 现场施工管理机构:

桩基工程施工组织设计(DOCX 51页)

桩基工程施工组织设计2016年5月12日

桩基工程施工组织设计 编写: 审核: 审定: 2016年5月12日

目录 1.工程概况 (1) 1.1概述 (1) 1.2编制依据 (1) 1.3场地条件 (2) 1.4设计要求及工程量 (2) 1.5工程项目质量目标、工期目标、安全文明施工目标 (11) 2.施工组织 (11) 2.1场地平面布置 (11) 2.2施工工期 (12) 2.3设备组织计划 (12) 2.4人员组织计划 (12) 2.5材料组织计划 (12) 3.施工方案及技术措施 (17) 3.1施工方案 (17) 3.2施工技术措施 (18) 4.质量保证措施 (31) 4.1建立质量管理保证体系 (31) 4.2钻孔桩工程质量保证措施 (33) 4.3钻孔桩常见质量问题的预防与处理 (35) 5.安全、文明生产措施 (38) 5.1建立安全管理保证体系 (38)

5.2文明生产保证措施 (41) 5.3环境保护措施 (42) 6.其他施工保证措施 (42) 6.1雨季施工保证措施 (42) 7.工程验收及资料提交 (44) 附:施工进度计划表、施工现场平面布置图

1.工程概况 1.1概述 拟建场地位于位于苏州吴江区滨湖新城水秀街东侧,东太湖大道北侧。本场地原为耕地,地势较为平坦,交通便利。 工程名称:xxxx 建设单位:xxxx 勘察单位:xxxx 设计单位:xxxx 施工单位:xxxx 工程总工期:60天。 质量等级:合格 1.2编制依据 1.2.1 编制依据 1、冶金工业部华东勘察基础工程总公司提供的吴江新苏中心岩土工程勘察报告(编号2013-KC011); 2.xxxx设计有限公司设计的“桩位平面图”及相关图纸。 1.2主要规范规程 1、《建筑桩基技术规范》(JGJ94-2008); 2、《建筑地基基础设计规范》(GB 50007-2011); 3、《建筑工程施工质量验收统一标准》(GB50300-2013);

施工组织设计方案样本模板

施工组织设计方案 样本

施工组织设计( 方案) 工程名称: ××医学院教学楼幕墙 工程地点: ××医学院 施工单位: ××工程有限公司 编制单位: ××工程有限公司审批单位: 部门: 部门: 技术负责人: ×××审批负责人: 编制人: ×××

编制日期: 11月18日审批日期: 年月日 目录 一、工程概况 (1) 二、项目的质量目标 (1) 三、项目管理组织 (1) 四、主要资源供应计划 (2) 五、施工进度计划 (2) 六、幕墙施工流程及工艺 (2) 七、施工过程控制程序 (5) 八、质量保证体系 (8) 九、主要技术措施 (8) 十、产品保护措施 (11) 十一、施工安全及消防保卫措施 (12) 十二、玻璃幕墙工程验收 (14) 十三、保修期及售后服务 (16) 十四、检测 (16)

一、工程概况: 1、幕墙概况: 幕墙位于××医学院教学楼在××医学院内, 建筑物共15层, 幕墙最大高度43.8m, 幕墙共分大部份分别为MQ-1、MQ-2、MQ-3、MQ-4、MQ-5( 参看详图) 。 2、幕墙结构情况: 1) 铝材料: 采用××铝材厂155B系列隐框幕墙材料, 表面氧化处膜厚15μm颜色为银白色, 材料应符合GB/T5237-93。 2) 钢材、螺栓、五金件为不锈钢产品, 钢板、角钢为热镀锌处理。 3) 玻璃采用6+0.76PVB+5镀膜绿色玻璃。 4) 硅胶采用GE黑色结构胶和耐候胶。 5) 幕墙结构: 采用155B系列隐框玻璃幕墙结构( 参看详图) 详情参看设计图纸节点图。 二、项目的质量目标 本项目的质量目标: 确保省样板, 争创鲁班奖。 三、项目管理组织及施工人员配备

旋挖桩基工程施工组织设计方案

第一章工程概况 1.1工程地质情况 根据本次详勘钻探资料,勘探深度围,场地地层自上而下为:第四系全新统 人工堆积层(Q 4ml)、第四系全新统海陆交互相沉积层(Q 4 mc)、第四系中更新统残 积层(Q 2el)奥寒武系冶里组白云岩石(εO y )。 1、第四系全新统人工堆积层(Q 4 ml) ①素填土(Q 4 ml):黄褐色、杂色,主要由粘性土、角砾及碎石组成,角砾、碎石成分为页岩及石灰岩,大小混杂,不均匀,粒径一般为5-150mm左右,硬杂质含量50%左右,局部夹杂灰岩大块石,块石直径可达400mm以上,分布不均,回填时间大于3年。稍湿-饱和,松散-稍密。该土层在整个场地均有分布,层厚4.50-6.80米,层底标高-0.99-1.82米。 2、第四系全新统海陆交互相沉积层(Q 4 mc) ②粉砂(Q 4 mc):灰黑-灰褐色,饱和,稍密状态,主要矿物成分为石英,间隙充填粘性土,局部夹薄层粗砂透镜体,含少量贝壳,含少量有机质,稍有腥味。揭露层厚2.30-6.00米,层底标高-4.69- -1.29米。该土层在整个场地均有分布。 3、第四系中更新统残积层(Q 2 el) ③粘土(Q 2 el):棕红色,可塑状态,切面光泽,韧性强,干强度高,夹杂黄褐色全风化岩碎屑及碎块。揭露层厚0.60-5.50米,层底标高-9.44- -9.70米。该层仅在ZK6、ZK7号钻孔后缺失。 4、奥寒武系冶里组白云岩石(εO y )

④强风华白云岩(εO y ):灰色,灰白色,化学结构,层状构造,岩体节理裂隙发育,岩芯呈块状、破碎状,局部有溶蚀痕迹,岩质较软,岩芯破碎,成碎块状。岩体破碎,属较软岩,岩体基本质量等级为V级,层厚0.60~5.00mm,层底标高-9.59~-5.51m。该层仅在ZK2、ZK4、ZK6号钻孔揭露。 ④ 1中风化白云岩(εO y ):灰色,灰白色,化学结构,层状构造,岩体节理裂 隙较发育,主要矿物成分为白云岩和方解岩,岩芯呈短柱状、长柱状,柱长10-30cm,裂隙由方解石脉充填,方解石脉宽1-4mm,局部有溶蚀痕迹,属较硬岩,岩体较完整,局部较破碎,岩体基本质量等级为III级。揭露层顶埋深7.50-15.60米,揭露层顶标高-9.44- -1.29米。 ④ 1 溶洞:白云岩溶蚀而成,洞全充填软塑-可塑状态粘性土及白云岩碎石、碎屑。 1.2地下水情况: 地下水以两种方式存在:其一赋存于场地素填土层、粉砂层中,水量较丰富;其二赋存于裂隙、溶蚀空隙中,属岩溶裂隙潜水,水量丰富。 1.2现场状况: 本工程桩基穿过土层主要为新近回填土层、粉砂、粘土、强风化与中风化白云岩,上部填方区较为松散,桩的深度预计最深将达20米以上。地质特征较为复杂,并且有长年地下水、块石等地下障碍物。 1.3现场条件 1.3.1合理布置施工现场,清理场地影响施工的障碍物,坑底土质为流沙层,不能用作钻机作业面,砂层顶须用碎石渣回填,(回填厚度约0.5—1.5m,以能站钻机为标准,现场实际把控)达到“三通一平”,挖好稳定液搅拌池。 1.3.2对现场设备、机具进行安装、调试检查和试运转,确保机械正常工作,

模板工程施工组织设计方案

XXXXXXXXXXX53#住宅楼模板工程施工方案 编制人: 审核人: 审批人: XXXXXXXXXX公司

目录 1.编制依据 (1) 2.工程概况 (1) 3.施工部署 (2) 4.施工准备 (3) 5.主要施工方法及措施 (4) 6.模板安装的质量标准及施工要求 (33) 7.模板工程注意事项 (35)

1.编制依据 1.1《XXXXXXXXXXX53#住宅楼工程施工组织设计》 1.2 XXXXXXXXXXX53#住宅楼工程施工图纸 1.3主要规、规程、标准 1.4法律、法规 2.工程概况 2.1 设计概况 本工程为XXXXXXXXXXX53#住宅楼,位于X公园外环路以南,干城路以东,昌二路以西,东干城路以北。该工程设计为剪力墙结构,总建筑面积13245.91㎡,其中地下建筑面积537.63㎡,地上建筑面积12708.28㎡,其中商业网点部分建筑面积为1429.24㎡住宅部分建筑面积11279.04㎡(主体结构外阳台按半面积计算,主体结构阳台按全面积计算,具体计算方式见单元放大图;按此原则计算出的阳台总面积为337.18㎡),建筑基底面积为820.50㎡;建

筑层数、高度:本项目地下一层,地上二十五层,其中,地下一层层高为4.0m、一层商业网点层高 3.9m、二层商业网点层高 3.6m三层~二十四层高均为2.97m,25层层高为2.87m,室外高差为0.30m,建筑高度76.163m。 主楼基础采用CFG桩+筏板基础 2.2现场情况: 根据现场实际,考虑施工方便,模板的加工及存放区设在现场指定位置,根据文明施工要求,现场搭设木工加工棚及模板存放架。现场道路、材料堆放场地进行硬化处理,找好排水坡度及排水设施。 2.3工程难点 2.3.1管理方面 模板用量大、规格型号多,施工中必须绘制详细的模板配板图,制定详细的管理制度及措施,防止用错。 2.3.2技术方面 2.3.2.1质量目标要求高,模板的选型、设计、加工质量,直接影响到工程的施工质量。必须精心设计、严格控制。 2.3.2.2结构形式复杂,电梯间、楼梯间、汽车坡道多,造成模板的种类、形式多样。 2.3.2.3墙体高厚、框架梁、柱截面尺寸高大、主次梁数量多、地下标高复杂、地下层高高、顶板错层地方多。这些必须在模板设计中全过程、全方位考虑。 2.3.2.4本工程各种专业预留、预埋较多,施工过程中需各专业密切配合,及时解决施工中的各种问题,以免影响工程的进度、质量。 3.施工部署 3.1质量目标:
