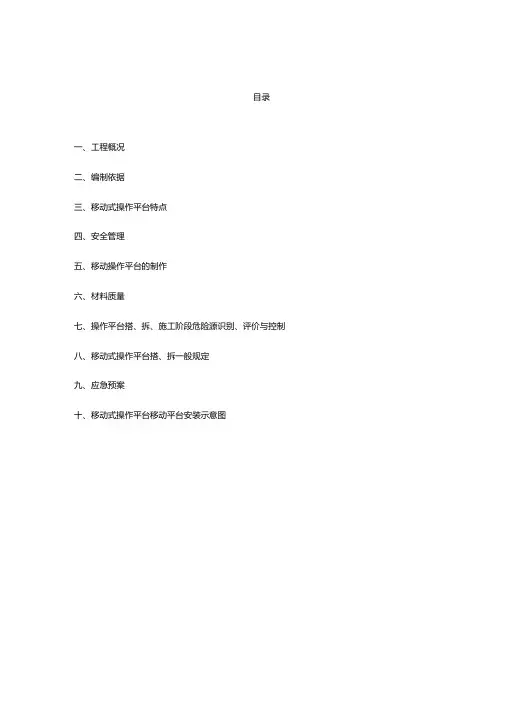

一、工程概况

二、编制依据

三、移动式操作平台特点

四、安全管理

五、移动操作平台的制作

六、材料质量

七、操作平台搭、拆、施工阶段危险源识别、评价与控制

八、移动式操作平台搭、拆一般规定

九、应急预案

十、移动式操作平台移动平台安装示意图

一、工程概况

由上海市奉贤区房屋保障和房屋管理局投资,上海永宏建设工程监理有限公司监理,施工总承包:上海华青建筑工程有限公司施工。

工程位于奉贤区位于庄行镇总建筑面积为:6229平方米,共有1栋单体。

分别为;

综合楼:层数3层,建筑物高度:22.4米

结构类型均为:框架框剪,耐火等级为‖级。

二、编制依据:

1、建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011

2、建筑施工安全检查评分标准JGJ59-2011

3、上海市文明工地建设有关文件,创建文明工地要求。

4、危险性较大的分部工程安全管理规范 JGJ08-2077-2010

5、施工现场安全生产管理规范 DGJ08-903-2010

6、建筑施工高处作业安全技术交底JGJ80-91

三、移动式操作平台搭设及使用特点

为了本工程建筑装饰、水电安装施工需要,故采用移动式操作平台进行施工,其移动操作平台拆卸灵活,移动方便,架体稳定,上下伸缩可自由调节,安全性能好。

1、移动式操作平台属自制式,所用的材料经过材料科进行采购并有合格供应商进行提供。

2、一般施工人员都能安全快捷地进行拆装,使用安全方便:可加层可降层,只要把上层拼装件拆下一层(步)把平台板放至下层(步)就可低层施工,反之加层同样操作。扶手为拆叠扶手,在移动时上部碰到障碍物时,扶手可放下,平台移过了障碍物时再把扶手竖立固定,如果上层作业完后,可降层作业。

3、四周有稳定翼架固定,安全性能好。可反复使用。

4、为了安全起见,防止四轮刹车失灵或遗忘,架体的底部不采用滚动式轮

子。

5、架体材料

●立杆:φ32镀锌钢管,壁厚3.25mm;

●连接杆件:φ32镀锌钢管,壁厚3.25mm;

●连接杆件:φ32镀锌钢管,壁厚3.25mm;

●拦杆φ32镀锌钢管,壁厚3.25mm;

●平台板 1.2m*2.4m七夹板;爬梯φ20镀锌钢管,壁厚2.6mm;

●油漆用黄黑油漆漆成色标;

5、平台基本尺寸

●搭设高度:H≤6.5m;

●平台面积:1.8m*1.5m;

●操作荷载:P≤200kg;

●标准节高度:1.7m、加节1.2m;

●栏杆高度:1.2m、0.6m;

●爬梯:宽0.5m,踏步间距0.4m

6、一层操作平台搭设步骤:

●由二人配合操作。分别将高1.7m的标准节竖立,其中一人立于平台中

间,其左右手分别稳住标准节A和标准节B。另一人螺接安装两个立面的上连接和下连接以及剪刀撑。

●由一人将组对好的第一步(1.7m高)平台架体侧倾,使标准节立杆底端

升高。

●分别在平台架4根立杆上安装三角撑脚,调节撑脚螺杆,使之撑于地面。

●对接标准节C和标准节D,并安装好立杆接口内插件,锁紧螺栓。然后

安装剪刀撑和上连接件。

●安装直爬梯防护栏杆。注意每增加一层(步)需同时增加防护栏一节(高

1.2m)。

●安装平台栏杆;先将栏杆标准节铰链销轴分别插入1.2m高架标准节C

和标准节D上水平杆的扶手栏杆铰链管内,然后将其竖立,另一人插装4根长1.45m的扶手栏杆边接管。

●安装操作平台脚手板。

●二层操作平台搭设步骤:

如施工超过一层移动操作平台的高度,需要加节移动平台的层数时,必

须采用2个1.7 m左右双拼标准节相互固定拼装,再用1.7 m加节进行

上下拼装,确保施工过程中的高度的选择灵活性,形成双排稳定性和使

用过程中的安全性。

三层以上的操作平台搭设步骤:

如施工操作需三层移动操作平台的高度,需要加高移动平台的层数时,

必须采用2个1.7 m左右、上下双拼,再用1.2 m加节进行固定拼装,

顶部采用1.2m栏杆作为护栏,确保施工过程中的高度的安全稳定性。

四. 安全管理

(一)、移动平台验收

●本平台制作好后必须实行二级验收;

●项目部安全员、施工员、质量等部门验收;

●各级验收必须填写设施交接验收单,各工种施工员必须做好分项工程安

装技术交记录,存档备案。

●及时检查维修,不留隐患。

●挂移动平台验收铭牌:填写搭设班组,保养人员,各工种操作人员,限

载量≤200kg,验收人由安全员承担。

(二)、使用移动平台注意事项

●移动平台必须在平整的地坪上使用,严禁在有坑洼或斜坡上使用;

●移动平台严禁超荷载使用及单点受力以免造成倾斜;

●移动平台移动时严禁操作人员站在工作平台上,同时必须把四角稳定翼

架(抛脚)固定牢;

●在移动平台上施工时,必须系好安全带,扣好保险钩;

●在使用移动平台时,严禁拆除架体上的扶手栏杆及任何杆件;

●定期查验架体的连接件、螺丝、焊接点和滑轮是否完好。并及时修复;

●施工人员上下平台必须从架体内侧爬梯上下。严禁从架体外侧攀登上下;

●未经许可,外单位不得使用;

移动式操作平台验收单

为在移动式操作平台搭、拆及安装消防管道和灯具施工登高作业过程中,贯彻执行安全生产方针、国家技术经济政策,做到技术先进、经济合理、安全适用、确保质量,按照《建筑施工高处作业安全技术规范》JGJ80-91,特制订本方案。

六. 材料质量

1 移动式操作平台采用φ32镀锌钢管,其壁厚不得小于3.25mm;

2 扣件材质应符合《钢管脚手架扣件》GB15831 的规定,并在螺栓拧紧扭力矩达65N.m时不得破坏(用扭力扳手测试)。

3 铺设板材符合相关质量要求。

4 移动式平台必须符合有关质量要求,并有产品质量证明书。

七. 操作平台搭、拆、施工阶段危险源识别、评价与控制

八. 移动式操作平台搭、拆一般规定

1 搭设前应检查所有材料是否符合要求。

2 搭、拆移动式操作平台必须由经安全教育合格专业人员承担,凡有高血压、

心脏病者不得操作。

3 搭、拆作业人员不得喝酒,在搭、拆过程中不得开玩笑。

4 搭、拆作业穿着要灵便,禁止穿硬底鞋、高跟鞋、塑料鞋和带钉的鞋。

5 施工前,应逐级进行安全技术交底,落实所有安全技术措施和人

身防护用品,未经落实不得进行搭、拆施工。

6 搭、拆使用过程中,钢管不准触及有电线路。

7 施工中发现存在缺陷和隐患时,必须及时解决。

8 搭设移动式操作平台时,严格控制施工荷载。

9 因作业必需临时拆除或变动安全防护设施时,必须经施工负责人

同意,并采取相应的可靠措施。作业后应立即恢复。

10 移动操作平台上的操作工人作业时必须戴安全帽、保险带(连接平台防护栏),穿防滑鞋。

11 应设专人对脚手架进行时常的检查,发现问题及时处理,纠正,避免大的事故的发生。

12 在搭设脚手架的同时,必须设置登扶梯,严禁在脚手架上攀登。

13 搭拆现场以及使用阶段必须作设专人看管,严禁非施工人员进入作业区域内。

14 严禁将拆卸下来的材料和杆部件向地面抛掷。已吊至地面的架设材料应随时运出拆卸区域,并堆码整齐,保持现场文明

九、应急救援

1)应急救援措施

(1)有关人员的安排

组长、副组长接到通知后马上到现场全程指挥救援工作,立即组织、调动救援的人力、物力赶赴现场展开救援工作,并立即向公司救援领导负责人汇报事故情况及需要公司支援的人力、物力。组员立即进行抢救。

(2)人员疏散、救援方法

人员的疏散由组长安排的组员进行具体指挥。具体指挥人安排在危险

的各人员进行疏散到安全的地方,并做好安全警戒工作。各组员和现场其他的各人员对现场受伤害、受困的人员、财物进行抢救。人员有支架的构件或其它

压力钢管安装施工方案

一、编制依据 1、《压力钢管制造安装及验收规范》DL5017-93 2、《水工金属结构焊接通用技术条件》(SL36-2007) 3、《给水排水管道工程施工及验收规范》 4、《水利水电工程金属结构与机电设备安装安全技术规程》(SL400-2007) 5、《河南省南水北调配套工程许昌市境17号分水口门输水管道施工技术要求》 6、设计文件等国家及部门颁发有关规程、规范、标准 二、施工准备 2.1、施工人员准备 2.1.1、项目部组织机构 2.1.2项目管理人员名单 2.1.3电焊工操作人员一览表

根据工程实物量和工期的要求,要调配足量的电焊工、气焊工、防腐工、起重工,要有一名电工负责施工现场的施工用电管理工作。因管线在野外施工,参与施工的人员一定要熟悉施工现场的环境、条件及管理要求等情况,进行现场实物交底。施工人员应认真听取技术与安全交底,掌握技术要求和施工安全要求,组织施工人员学习有关的标准、规范。明确用户对该项目工程的施工要求,施工前做好参与施工人员安全教育工作和技术准备工作。 2.1.4、材料准备 材料管理人员要根据本项目工程的施工用料情况,提前做好材料的提取、接受和采购工作,掌握本项目工程所用材料的标准和质量要求,材料接受和购料时,所有的材料必须向供料单位索取有效的质量证明书。必须认真核对、检查材料的材质、规格、型号、质量等项目。供货标准要符合用户和标准、规范的要求,管道组成件应有许可标志。材料检验人员认真做好材料验收记录。有异议者及时向有关人员提出,不合格者不得发放到施工班组,严把材料供应的质量关。 压力钢管供应根据施工进度,提前联系业主指定有供货合同的钢管生产厂家,由厂家按施工进度计划供货,在设计PCCP管弯头和阀井的安装桩号部位及时供货,所需焊条现场采购有质量保证有出厂合格证的产品。 2.1.5、机具准备 根据本项目工程的施工内容和特点,及早准备好运输与吊装设备,保证按计划时间进行管道的运输与吊装施工;对切割下料设备、焊接设备、除锈和坡口处理设备、试验设备等足额进行配备,施工前要做好全面检查,使设备处于完好的状态,以保证施工的连续性。按班组配备好小型工具,以满足施工手段的需要。备好动力接线及开关,保证该工程的按时开工及顺利施工。 施工主要设备一览表

门禁系统施工方案

门禁系统的安装方法及措施 1、门禁系统施工方法及措施 1.1、设备安装 (1)前端设备 A、进门处安装读卡器。在读卡器感应范围内,切勿靠近或接触高频或强磁场(如重 载马达、监视器等),并需配合控制箱的接地方式。 B、出门处安装出门按钮。 C、电磁锁安装在门和门框的上沿。 D、为保证安全性和美观性,控制器和电源箱可采用现场安装或安装于弱电井内。现 场安装控制器的优点在于节约线材的使用,控制器安装于弱电井内便于系统日后 的维护和系统的安全,也可将控制器箱安装在读卡器上方,靠近电磁锁处。具体 情况可根据客户选择安装方式。 (2)中控室设备 A、控制主机和键盘安装在立面墙上或置于工作台上。 B、报警装置放置在报警效果较好的位置。 C、由于门禁系统的特殊性,要求对该系统供电良好,建议采用UPS电源,对门禁系 统集中供电。 1.2、设备调试 (1)系统安装完成后,先把一路门禁读卡器信号接入主机,然后单独检测该路门禁读卡器情况,有无漏报、误报情况发生。这一路检测没问题后在接入另一路,如此这样,把每一路都单独检测一遍,确认无误后再把所有线路接齐。 (2)管理人员可以根据使用人员的权限分别授权,如部分人员可以在任意时间进出任意的地点,普通人员只能凭授权卡在授权时间内进出授权范围。当所有门禁点的正常 开启和非法开启时,查看控制中心电脑是否有纪录。 (3)尝试中心电脑因故障或其它原因不能和控制器连接,控制器是否可以独立纪录所控制门点的相关信息,当中心电脑连接后,所有信息是否可以自动上传,是否可以保 证信息纪录的完整性。 (4)做好调试记录。 (5)最后填写竣工报告。

1.3、管线安装 (1)安装工程布线应符合国家规定“电气装置工程施工及验收规范”及国家颁发的有关规范及规定。在管内或线槽内的穿线,应在建筑抹灰及地面工程结束后进行。在穿线前,应将管内或线槽内的积水及杂物清除干净。不同系统、不同电压等级、不同电流类别的线路,不应穿在同一管内或线槽同一槽孔内。导线在管内或线槽内,不应有接头或扭结。导线的接头,应在接线盒内焊接或用端子连接。(小截面系统连接可以绞接,绞接匝数应在五匝以上,然后搪锡,用绝缘带包扎。管线经过建筑物的变形缝,(包括沉降缝、伸缩缝、抗震缝等)处,应采取补偿措施,导线跨越变形缝的两侧应固定,并留有适当余量。接线端子箱内的端子宜选择压接或带锡焊接点的端子板,其接线端子上应有个应的标号。 (2)门禁控制器应安装牢固,不得倾斜,并应有明显标志。安装在轻质隔墙上,应采取加固措施。引入门禁控制器的电缆或电线,配线应整齐、避免交叉,并应固定牢固电缆芯线和所配导线的部均应标明编号,并与图纸不易褪色;端子板与每个接线端,接线不得超过二根;电缆芯和导线应留有不小于20cm余量;导线应绑扎成束;导线引入线穿线后,在进线管处应封堵 (3)门禁控制器的主电源引入线应直接与电源连接,严禁用电源插头,主电源应有明显标志;门禁控制器的接地牢固,并有明显标志。 (4)监控室内接地母线的路由、规格应符合设计要求。施工时应符合下列规:接地母线的表面应完整,无明显损伤和残余焊剂渣,铜带母线光,滑无毛刺,绝缘层不得有老化龟裂现象;接地母线应铺放在地槽或电缆走道中央,并固定在架槽的外侧,母线应平整,不得有歪斜、弯曲。母线与机架或机顶的连接应牢固端;电缆走道上的铜带母线可采用螺丝固定,电缆走道上的铜绞线母线,应绑扎在横档上;系统的工程防雷接地安装,应严格按设计要求施工。接地安装,应配合土建施工同时进行。

2016移动平台施工方案1

移动式操作平台施工方案 二零一六年六月

目录 一. 工程概况............................................... 二. 编制依据............................................... 三. 一般说明............................................... 四. 材料质量............................................... 五. 操作平台搭、拆、施工阶段危险源识别、评价与控制............... 六、移动式操作平台搭设示意图.................................. 七.移动式操作平台搭、拆一般规定............................... 八.移动式操作平台的构造、搭设及使用要求 ........................ 九. 施工准备............................................... 十. 移动式操作平台计算书..................................... 十一. 移动式操作平台搭设验收.................................. 十二. 移动式操作平台的拆除 ...................................

一. 工程概况 工程名称: 工程地点:建筑面积:总面积11744.98㎡ 建设单位; 项目概况: 二. 一般说明 因一层室内层高达12米,搭设满堂脚手架费太高,现为了满足安装等工种的施工需要,减少脚手架费用投入,故决定采用移动式操作平台进行施工。在移动式操作平台搭、拆及安装施工登高作业过程中,要认真贯彻执行现行安全生产方针、国家技术经济政策,做到技术先进、经济合理、安全适用、确保质量,按照《建筑施工高处作业安全技术规范》JGJ80-91,特制订本施工技术方案。 三. 编制依据 3.1 《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2011 3.2 《建筑施工安全检查评分标准》 JGJ59-2011 3.3 《特殊作业人员安全技术考核管理规则》【2015年修订】 3.5 《建筑结构荷载规范》(GB 50009-2012)、 3.6 《建筑施工高处作业安全技术规范》 JGJ80-91 3.8 施工现场安全生产保证体系与建筑施工安全技术标准选编。 四. 材料质量 4.1 移动式操作平台采用钢管为:Φ48.3*3.6, 4.2 扣件材质应符合《钢管脚手架扣件》GB15831 的规定,并在螺栓拧紧扭力矩达65N.m时不得破坏(用扭力扳手测试)。 4.3 铺设板材符合相关质量要求。 搭设操作平台的钢管全部采用Φ48.3*3.6,脚手架立杆间距纵横最大为1.2m,立杆底部增设300mm*300mm*30mm胶合板,立杆接长必须对接,不得采用搭接接长。脚手架水平横杆沿高度最大间隔1.5m设一道,距楼地面650mm设一道扫地杆。脚手架的剪刀撑纵横均要设置,最大间隔4.0 m设一道,从下到上全高

移动式操作平台施工方案

目录 一、编制依据 (1) 二、工程概况 (1) 三、荷载设定 (1) 四、选用材料配件 (1) 五、搭设示意图及计算书 (2) 六、搭设要求 (5) 七、搭拆及使用安全技术措施 (6) 1、移动操作平台搭设安全技术措施 (6) 2、移动操作平台拆除安全技术措施 (6) 3、使用及安全保证措施 (7) 八、高空坠落应急预案 (8) 1、编制目的 (8) 2、适用范围 (8) 3、应急救援组织机构 (8) 4、应急反应组织机构各部门的职能及职责 (8) 5、应急响应 (10) 6、应急抢救措施 (11) 7、防坠落措施 (12) 8、应急资源 (12)

一、编制依据 1、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 2、《建筑施工高处作业安全技术规范》JGJ80-2016 3、《建筑结构荷载规范》GB50009-2012 4、《建筑施工安全检查标准》JGJ59-2011 5、《钢结构设计规范》GB50017-2003 二、工程概况 成都裕同印刷包装生产线二期项目,位于成都崇州市崇安路682号,本工程为工业厂区,建筑占地面积6540.55m2,建筑面积33932.69 m2,结构设计为框架结构;厂房地上5层,建筑总高度为23.8m,一层层高为5.5m,二层层高为5m,三层~四层层高为4.5m,五层层高为4m,室内局部装修工程选用移动式操作平台进行施工。 三、荷载设定 1.操作平台上拟定操作人员为2人~4人; 2.均布荷载按Q=2.0KN/㎡进行考虑; 四、选用材料配件 1.操作平台钢管选用规格为Ф48×2.8的焊接钢管,钢管钢材牌号采用力学性能适中的Q235A,质量性能指标应符合国家标准《碳素结构钢》GB700中Q235A的规定; 2.水平拉接杆、封口杆、扫地杆、剪刀撑,采用φ48×2.8mm钢管,扣件采用可锻铸铁扣件,并应符合国家标准《钢管脚手架扣件》GB15831-2006的相关规定要求。3.脚手板采用木脚手板; 4.移动轮采用钢胶轮。

钢管柱安装施工方案

南京德基广场二期工程 钢管柱安装全过程控制方案 北京城建集团有限责任公司 南京德基广场工程项目经理部 2007年6月19日

目录 1工程概况1 2施工准备1 2.1吊装机具的选择1 2.2构件重量分析1 2.3吊装前的准备工作2 3钢管柱的安装方法5 3.1浇设承台与埋件安装5 3.2搭设安装支架6 3.3圆钢柱吊装过程及管端变形控制8 3.4标高确定10 3.5控制精度分析10 3.6倾角传感器的初始值修正误差11 3.7垂直度初调11 3.8垂直度精调12 3.9钢柱固定15 3.10混凝土浇捣过程中的微调16 4钢结构施工与基桩交叉施工配合及工艺流程16 5检测方案19 5.1原材料检测19 5.2制作过程检测19

. 5.3焊接检测21 5.4安装质量检测22 6安全管理、质量保证措施22 6.1安全管理措施22 6.2质量保证措施24

1工程概况 本工程为“南京德基广场二期工程地下室及裙楼标段”,位于南京市中山路18号,是集商业、餐饮、办公、酒店公寓为一体的综合性超高层建筑。本工程塔楼51层(本标段为10层以下)、裙房8层、地下室5层组成,用地面积约21450m2,总建筑面积16万m2。 根据目前的设计图纸,共有139根钢管柱,规格有Φ800、Φ700mm两种,26.716m 高。 本方案主要针对地下室逆作法钢管柱的现场拼装和安装过程进行阐述,同时对钢管柱制作、拼装、安装全过程的质量控制提出了要求。 2施工准备 2.1吊装机具的选择 根据现场情况,大楼结构特点及钢结构重量、钢结构吊装进度要求等因素,钢构件吊装选择采用一台100吨履带吊作为主机,吊机41.4m主臂,14m半径时的起重量为18.8t,有效高度为40m。另一台25吨汽车吊作为辅机,协助主机吊装钢管柱。 2.2构件重量分析 根据图纸计算得出钢结构典型吊装构件重量如下: 圆管钢柱φ800×25 长26.7m 重量12.85吨 圆管加强箍φ800×16 长1m 五段重量1.55吨 钢管柱总重14.40吨 通过对比起吊重量,所选吊车完全满足该工程钢结构的吊装要求。

小区门禁对讲系统施工方案

XXXX职工小区 楼宇智能系统 施 工 方 案 施工单位:(盖单位章) 法定代表人或其委托代理人:(签字)

20 年月日 目录 3公司简介 一、 ........................................................................ ............................................................................ ........ 3编制依据 二、 ........................................................................ ............................................................................ ........ 3、编制范围及内容 (1) 4....................................................................................................................... 2、施工组织设计编制技术依据 4工程概况 三、 ........................................................................ ............................................................................ ........ 4、1 .......................................................................................................................................... 工程内容: 5 .............................................................................................................................................. 工期要求2、 5 ...................................................................................................................... 3、非可视对讲系统示意图 6 .......................................................................... .......................................................................... 四、工程实施计划6施工难度.............................................................................................................................................. 1、6设备安装内容...................................................................................................................................... 2、6具体工程内容:3、.................................................................................................................................. 6、4 ...................................................................................................................................... 施工布置原则6 五、 ........................................................................ ............................................................................ .... 非可视系统7系统构成方式...................................................................................................................................... 1.7系统设备配置及基本技术参数.2 .......................................................................................................... 21售后服务承 诺 .......................................................................... ........................................................................ 六、 51 .........................................................................

移动操作平台施工方案

华润城华润置地大厦(一期)C标机电总承包工程移动操作平台专项施工方案 华润建筑有限公司 2016年01月01日

目录 一、编制依据 (3) 二、工程概况 (3) 2.1施工概况 (3) 2.2建筑设计概况 (3) 三、脚手架操作平台方案选择 (4) 四、脚手架操作平台的材质要求 (4) 五、脚手架操作平台的搭设流程及要求 (5) 5.1、地基 (5) 5.2、门架 (5) 5.3、配件 (6) 5.4、拉接件 (6) 5.5、窄挑梁 (6) 5.6、扣件 (7) 六、脚手架操作平台计算书 (7) 6.1、脚手架操作平台参数 (7) 6.2、荷载参数 (7) 6.3、地基参数 (8) 6.4、荷载计算 (8) 6.4.1、静荷载计算 (8) 6.4.2、活荷载计算 (9) 6.4.3、风荷载计算 (9) 6.5、立杆的稳定性计算 (9) 6.6、最大搭设高度的计算 (10) 6.7、立杆的地基承载力计算 (10) 七、脚手架操作平台搭设的劳动力安排 (11) 八、脚手架操作平台的检查与验收 (12) 九、脚手架操作平台施工安全保证措施 (13) 9.1脚手架操作平台搭设安全技术措施 (13) 9.2脚手架操作平台拆除安全技术措施 (13)

一、编制依据 1、《钢结构设计规范》GB50017-2003 中国建筑工业出版社; 2、《建筑结构荷载规范》GB50009-2012 中国建筑工业出版社; 3、《建筑地基基础设计规范》GB50007-2011 中国建筑工业出版社; 4、《建筑施工门式钢管脚手架操作平台安全技术规范》JGJ128-2010 中国建筑工业出版社; 5、《建筑施工安全检查标准》JGJ59-2011 中国建筑工业出版社; 6、《建筑施工高处作业安全技术规范》(JGJ80-91) 中国建筑工业出版社; 7、《危险性较大的分部分项工程安全管理办法》住房和城乡建设部建质(2009)87号文件。 二、工程概况 2.1施工概况 华润大冲村改造项目05-02、05-03、05-05、05-06(1)地块华润城项目万象天地一期,位于南山区深南路、科发路、铜鼓路和东侧规划用地合围区域;建设用地面积约 6.7万平方米,总建筑面积约 78.9万平方米,计容面积 55万平方米。本项目属于商业、甲级写字楼和国际公寓等组成,包括5栋超高层塔楼和1栋高层塔楼,高度分别为:T1-160.6m、T2-98.7m、T3-138.9m、T4-201.65m、T5-161.7m、T6-216.25m。商业地下1-2层,地上7层;其中北区包括T1、T2、T3三栋塔楼及五层商业裙楼;南区包括8栋裙楼、9栋裙楼、10栋七层商业裙楼,10栋T4塔楼、10栋T5塔楼、10栋T6塔楼。由于南北高差较大,北区首层为L1层,南区为双首层,南区南侧LG层紧临深南路,南区北侧L1层紧临科润路。 2.2建筑设计概况 本项目总承包方式划分为A、B两个标段,标段划分及建筑面积如下:A标段北区占地面积约36216平方米,建筑面积约388138平方米,3栋塔楼T1、T2、T3及商业裙房、3层地下室,T1(办公)为38层、T2(办公)为24层、T3(公寓)为39层、商业裙楼5层。B标段南区占地面积约30725平方米,建筑面积约401091平方米,8栋裙楼2层、9栋裙楼2层、10栋裙楼MALL为7层,10栋T4塔楼、10栋T5塔楼、10栋T6塔楼,3层地下室,T4(办公)为39层、T5(办公)为30层、T6(办公)为50层。

钢管栏杆制作与安装工程施工方案

钢管栏杆制作与安装工程施工方案 1.1 概述 本工程钢管栏杆制作与安装主要为配套建筑物工程的钢管制作与安装工程;主要工程量见表1-1。 1.2 施工准备 1、材料及主要机具: ⑴不锈钢管:按设计要求选用,必须有质量证明书。 ⑵不锈钢焊条或焊丝:其型号按设计要求选用,必须有质量证明书。 ⑶主要机具:氩弧电焊机、切割砂轮机、冲击电钻、角磨机、不锈钢丝细毛刷、小锤等。 2、作业条件 ⑴熟悉图纸,做不锈钢栏杆施工工艺技术交底。 ⑵原有的铁管栏杆已拆除,护栏小方砖镶贴已经施工完毕。 ⑶施工前应检查电焊工合格证有效期限,应证明焊工所能承担的焊接工作。 ⑷现场供电应符合焊接用电要求。 ⑸施工环境已能满足不锈钢栏杆施工的须要。

1.3 操作工艺 1、工艺流程 施工准备→放样→下料→焊接安装→打磨→焊缝检查→抛光。 2、主要施工方法: ⑴施工前应先进行现场放样,并精确计算出各种杆件的长度。 ⑵按照各种杆件的长度准确进行下料,其构件下料长度允许偏差为1mm。 ⑶选择合适的焊接工艺,焊条直径,焊接电流,焊接速度等,通过焊接工艺试验验证。 ⑷脱脂去污处理:焊前检查坡口、组装间隙是否符合要求,定位焊是否牢固,焊缝周围不得有油污。否则应选择三氯代乙烯、苯、汽油、中性洗涤剂或其它化学药品用不锈钢丝细毛刷进行刷洗,必要时可用角磨机进行打磨,磨出金属表面后再进行焊接。 ⑸焊接时应选用较细的不锈钢焊条(焊丝)和较小的焊接电流。焊接时构件之间的焊点应牢固,焊缝应饱满,焊缝金属表面的焊波应均匀,不得有裂纹、夹渣、焊瘤、烧穿、弧坑和针状气孔等缺陷,焊接区不得有飞溅物。 ⑹杆件焊接组装完成后,对于无明显凹痕或凸出较大焊珠的焊缝,可直接进行抛光。对于有凹凸渣滓或较大焊珠的焊缝则应用角磨机进行打磨,磨平后再进行抛光。抛光后必须使外观光洁、平顺、无明显的焊接痕迹。 1.4 质量标准 1、所有构件下料应保证准确,构件长度允许偏差为1mm。 2、构件下料前必须检查是否平直,否则必须矫直。 3、焊接时焊条或焊丝应选用适合于所焊接的材料的品种,且应有出厂合格证。 4、焊接时构件必须放置的位置准确。

门禁系统施工方案

车辆段门禁系统工作总结 一、门禁系统概况 车辆段门禁系统由门禁工作站、交换机、主控制器、读卡器、磁力锁、紧急开门按钮、出门按钮以及通信设备、通信网络组成。中央级门禁设备及工作站设在浔峰岗车辆段。 二、与其他专业接口 1、与低压配电专业的接口 接口位置:门禁设备用房的接地箱。 接口说明:低压配电系统提供接地端子排。 2、与综合监控系统的接口 接口位置:检修库DCC综合设备室综合监控系统接线排。 接口说明:接口为通信线。 3、与建筑装修专业的接口 接口位置:在安装门禁设备的管理及设备用房、通道门等处。 接口说明:1)ACS向建筑专业提供设备管理用房房门安装门禁磁力锁的要求,提供门禁设备用房的规模及要求(含工艺及装修,以及孔洞和壁坑预留等)。 2)建筑专业根据门禁磁力锁安装要求落实到提供设备管理房房门的厂家,按ACS所提要求设置门禁用房,并反馈给门禁专业。 4、与BAS专业的接口 接口位置:综合楼消防设备室以及检修库DCC综合设备室BAS的UPS馈线端。 接口说明:提供UPS馈线回路。 三、施工过程控制要点 1、线管 规格、型号、壁厚(游标卡尺进行测量)、镀锌厚度、长度符合设计要求;见证取样送检检测镀锌层厚度;线管内部要求光滑,管口无毛刺,表面要求涂防火漆;线管敷设固定间距符合设计要求,结构伸缩缝处设置软接。 2、线槽 规格、型号、壁厚(游标卡尺进行测量)符合设计要求 3、出门按钮 出门按钮的安装高度需注意与室内灯开关一致,美观 四、调试阶段

五、施工过程存在问题及解决方案 1、安装大样图:这两张图片的冲突所在竖向的两根25管是暗敷在室内还是室外的墙上?萝岗车辆段最终确定暗敷在室内。 2、出门按钮 出门按钮的安装高度设计要求为1500mm,而室内低压开关的安装高度为1400mm,高度不一致。需注意并统一布置门禁出门按钮、低压开关、空调开关的位置与高度,要协调美观、便于操作。 3、磁力锁 磁力锁螺丝不紧固;吸合不严密,防火门的原因造成的。 验收存在问题: 调试过程存在问题:

移动式操作平台施工方案

深圳地铁蛇口西车辆段上盖物业工程三号地块 移动式操作平台 施工方案 编制: 审核: 批准: 施工单位:深圳市第一建筑工程有限公司

编制时间:年月日 目录 一、编制依据 (1) 二、工程概况 (1) 三、移动式操作平台的构造、搭设及使用要求 (2) 四、材料质量 (8) 五、移动式操作平台搭、拆一般规定 (9) 六、施工准备 (9)

七、移动式操作平台的拆除 (10) 八、移动式操作平台计算书 (10) 8.1 3m×4m,高4.5m移动式操作平台计算书 (10) 8.2 .............. 3m×4m,高3.5m移动式操作平台计算书 . (13) 8.3 1.8m×3m,

高3.5m移动式操作平台计算书 (16)

一、编制依据 1、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 2、《建筑施工安全检查评分标准》JGJ59-99 3、《特殊作业人员安全技术考核管理规则》GB5306-85 4、《钢管脚手架扣件》GB15831-1995 5、《建筑结构荷载规范》GB5007-2002 6、《建筑施工高处作业安全技术规范》JGJ80-91 7、《高处作业分级》GB3608-93 8、施工现场安全生产保证体系与建筑施工安全技术标准选编。 二、工程概况 1.单位工程概况 项 内容 目 工程 深圳地铁蛇口西车辆段地铁上盖物业工程主体3标 名称 工程 深圳市南山区蛇口街道松湖支路 地址 建筑 75180m2 面积 建设 深圳市地铁集团有限公司 单位 设计 中建国际(深圳)设计顾问有限公司 单位 监理 深圳市中海建设监理有限公司 单位

压力钢管安装施工方案-一

压力钢管安装施工方案一、工程概况 务川沙坝水电站位于贵州省务川县境内,为引水式电站。电站主要由拦河闸坝、引水隧洞、压力管道及发电厂房等水工建筑物组成。 本电站的设计方为贵州省水利水电勘测设计研究院设计,我局承担了水电站引水道工程建设任务。该工程的引水隧洞长323.968米,断面为圆形,其净尺寸为直径5米,开挖直径为6米。压力钢管长169.047米,其末端分岔为两个支管。其中的主管直径为4.5米,长157.757米,重286.4t;支管直径2.5米,长21.615米,重21.46t;加劲环120个,重85.23t;岔管1个,重25.16t。总安装吨位418t。压力钢管的材质为16MnR,主管管壁厚度为16-20mm;支管管壁厚度为18mm;岔管的壁厚为24mm。本工程项目计划于2005年2月20日开工,于2005年6月20日全部完工。 二、主要实物工程量 项目名称单位工程量备注压力钢管的制造和安装主管δ=16-20mm t 286.40 16MnR 岔管 δ=24mm t 25.16 16MnR 支管δ=18mm t 21.46 16MnR 加劲环 t 85.23 16MnR 三、主要技术规程、规范及标准 1、《压力钢管制造安装及验收规范》DL5017-93; 2、务川沙坝水电站工程《压力钢管制造和安装技术要求》;编号:洪沙-S-水工-B-05 3、《水利水电工程施工手册》〈金属结构制作与机电安装工程〉第4卷 4、《气焊、手工电弧焊及气体保护焊焊缝焊缝坡口的基本型式与尺寸》GB985-88 5、《埋弧焊焊缝坡口的基本型式与尺寸》GB986-88 6、《钢熔化焊接接头射线照相和质量分级》GB3323-87; 7、《水工金属结构防腐蚀规范》SL105-95; 8、《施工现场临时用电安全技术规范》JGJ46-88; 9、《建筑施工安全检查标准》JGJ59-99; 四、主要施工技术措施 根据工程实际情况需要,压力钢管主要施工过程分解为 1、材料进货物资检验

智能化门禁等设备施工方案

施工方案 项目名称: 施工单位: 编制人: 审核人:

目录 编制依据 1.业主提供的施工要求 2.智能建筑设计标准50314-2000 3. 中国工程建筑标准化协会的《建筑与建筑群综合布线系统工程施工规范》 4.建筑设计防火规范 J16-87 5.民用建筑电气设计规范 16-92 6.电气装置工程施工及验收规范 232-82 7.建筑与建筑群综合布线系统工程设计规范 72:97 8. 建筑与建筑群综合布线系统工程施工及验收规范8997 9.防盗报警控制器材通用技术条件 12663-90 10.安全防范工程程序与要求75-94 11.入侵探测器通用技术条件 10408.1-89 12.防雷及接地安装工艺标准322-1998

13.金属线槽配线安装工艺标准313-1998 14.钢管敷设工艺标准305-1998 15.建筑电气安装分项工程施工工艺标准533-1996 16 建筑与建筑群综合布线系统工程施工及验收规范 89:97 工程概况与施工范围 工程概况 工程名称: 分项工程:智能化工程 工程地点: 质量标准:合格 工期要求: 开工日期:暂定2018年月日; 完工日期:暂定2018年月日; 施工范围: 门禁系统、电子巡更系统、互联网可视对讲系统、车行道闸系统、人行道闸系统、触摸屏(75英寸i3-7100 4g 1t 集显)及工地扬尘检测仪(2.510+噪音联动

可选); 施工进度 本设计中所考虑安排的施工进度计划将来以甲方要求的工程进度、以及甲方有关的工程进度为依据进行设计,工程计划及工程施工进度也是按前面施工队进度进行设计,便于及时地指导工程施工进度。本计划因限于各种可能潜在因素的影响,在考虑安排选择施工方案与方法,施工程序、工艺流程、工期计划、质量技术、安全保证措施以及未尽事项等方面。 总体施工方案 门禁系统 门禁系统是在智能建筑领域。指"门"的禁止权限,是对"门"的戒备防范。这里的"门",广义来说,包括能够通行的各种通道,包括人通行的门,车辆通行的门等。因此,门禁就包括了人行通道门禁系统。在施工现场管理应用中,人行通道门禁系统是人员管理的一种重要手段,主要是管理人员进出权限。 出入口门禁安全管理系统是新型现代化安全管理系统,它集微机自动识别技术和现代安全管理措施为一体。它是解决重要部门出入口实现安全防范管理的有效措施。门禁系统早已超越了单纯的门道及钥匙管理,它已经逐渐发展成为一套完整的出入管理系统。它在工作环境安全、人事考勤管理等行政管理工作中发挥着较大的作用。 系统组成:门禁控制器、读卡器、电磁锁、门磁检测器、开门的钥匙及其他设备(无线门磁出门按钮、门磁、电源) 电子巡更系统

门式移动操作平台施工方案

门式移动操作平台专项施工方案 编制人: 审核人: 审批人: 二零一七年十月

目录 第一章工程概况--------------------------------------------------- 3 一、工程概况--------------------------------------------------- 3 二、施工要求--------------------------------------------------- 3 三、技术保证条件----------------------------------------------- 3第二章编制依据--------------------------------------------------- 4第三章施工计划--------------------------------------------------- 5 一、材料与设备计划--------------------------------------------- 5第四章施工工艺技术----------------------------------------------- 6 一、技术参数--------------------------------------------------- 6 二、工艺流程--------------------------------------------------- 7 三、施工方法--------------------------------------------------- 7 四、检查验收--------------------------------------------------- 9第五章施工安全保障措施------------------------------------------ 10 一、组织保障-------------------------------------------------- 10 二、技术措施-------------------------------------------------- 13 三、应急预案-------------------------------------------------- 16第六章劳动力计划------------------------------------------------ 17 一、专职安全生产管理人员-------------------------------------- 17 二、特种作业人员---------------------------------------------- 18第七章计算书与相关图纸------------------------------------------ 18 一、计算书---------------------------------------------------- 18

移动平台施工方案

昊诚光电 1#车间工程 室内移动平台 专 项 施 工 方 案 建设单位:苏州二建总承包管理公司 编制部门:项目部 编制时间:二〇一〇年十二月

目录 一. 工程概况 (1) 二. 需求说明 (1) 三. 编制依据 (1) 四. 材料质量 (1) 五. 操作平台搭、拆、施工阶段危险源识别、评价与控制 (2) 六. 移动式操作平台搭设示意图 (2) 七. 移动式操作平台搭、拆一般规定 (4) 八. 移动式操作平台的构造、搭设及使用要求 (4) 九. 施工准备 (6) 十. 移动式操作平台计算书 (7) 十一. 移动式操作平台搭设验收 (12) 十二. 移动式操作平台的拆除 (13) 十三.应急预案 (13)

一. 工程概况 本工程为昊诚光电1#车间,有中国建筑技术设计研究院,苏州二建建筑集团有限公司施工。 本工程位于太仓市青岛路北侧,常胜路东侧。 1#车间±0.00为地面绝对标高,钢屋面标高:+5.30~+6.00米,屋面板底标高+8.30m 二. 需求说明 因车间内部份首层标高太高需要,故采用移动式操作平台进行施工。为在移动式操作平台搭、拆及给排水、消防管、等施工登高作业过程中,贯彻执行安全生产方针、国家技术经济政策,做到技术先进、经济合理、安全适用、确保质量,按照《建筑施工高处作业安全技术规范》JGJ80-91和本公司《苏二建技字【07】第3号》做法要求,特制订本技术方案。 三. 编制依据 3.1 《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2001 3.2 《建筑施工安全检查评分标准》 JGJ59-99 3.3 《特殊作业人员安全技术考核管理规则》 GB5306-85 3.4 《钢管脚手架扣件》 GB15831-1995 3.5 《建筑结构荷载规范》GB5007-2002 3.6 《建筑施工高处作业安全技术规范》 JGJ80-91 3.7 《高处作业分级》 GB3608-93 3.8 施工现场安全生产保证体系与建筑施工安全技术标准选编。 四. 材料质量 4.1 移动式操作平台采用钢管为:Φ48,其壁厚不得小于2.5mm。

压力钢管安装施工方案

- 一、编制依据 1、《压力钢管制造安装及验收规范》DL5017-93 2、《水工金属结构焊接通用技术条件》(SL36-2007) 3、《给水排水管道工程施工及验收规范》 4、《水利水电工程金属结构与机电设备安装安全技术规程》(SL400-2007) 5、《河南省南水北调配套工程许昌市境17号分水口门输水管道施工技术要求》 6、" 7、设计文件等国家及部门颁发有关规程、规范、标准 二、施工准备 、施工人员准备 、项目部组织机构 项目管理人员名单 电焊工操作人员一览表

} 根据工程实物量和工期的要求,要调配足量的电焊工、气焊工、防腐工、起重工,要有一名电工负责施工现场的施工用电管理工作。因管线在野外施工,参与施工的人员一定要熟悉施工现场的环境、条件及管理要求等情况,进行现场实物交底。施工人员应认真听取技术与安全交底,掌握技术要求和施工安全要求,组织施工人员学习有关的标准、规范。明确用户对该项目工程的施工要求,施工前做好参与施工人员安全教育工作和技术准备工作。 、材料准备 材料管理人员要根据本项目工程的施工用料情况,提前做好材料的提取、接受和采购工作,掌握本项目工程所用材料的标准和质量要求,材料接受和购料时,所有的材料必须向供料单位索取有效的质量证明书。必须认真核对、检查材料的材质、规格、型号、质量等项目。供货标准要符合用户和标准、规范的要求,管道组成件应有许可标志。材料检验人员认真做好材料验收记录。有异议者及时向有关人员提出,不合格者不得发放到施工班组,严把材料供应的质量关。 压力钢管供应根据施工进度,提前联系业主指定有供货合同的钢管生产厂家,由厂家按施工进度计划供货,在设计PCCP管弯头和阀井的安装桩号部位及时供货,所需焊条现场采购有质量保证有出厂合格证的产品。 、机具准备 根据本项目工程的施工内容和特点,及早准备好运输与吊装设备,保证按计划时间进行管道的运输与吊装施工;对切割下料设备、焊接设备、除锈和坡口处理设备、试验设备等足额进行配备,施工前要做好全面检查,使设备处于完好的状态,以保证施工的连续性。按班组配备好小型工具,以满足施工手段的需要。备好动力接线及开关,保证该工程的按时开工及顺利施工。 施工主要设备一览表

钢管安装施工方案===1

4、管道施工 4.1钢管的铺设和安装 (1)工艺流程 安装准备→管道运输→管道安装→通水试验 (2)操作要点 4.1.1按设计图纸和管件尺寸,画出安装尺寸草图。 4.1.2抗震柔性接口铸铁管切断采用人力钢锯断管或砂轮切割机断管。 4.1.3清除随插口连接处和法兰密封面的污垢、砂粒、疤块。 4.1.4安装时先在抗震柔性接口铸铁管插口上画好安装线,取随插口端部的间隙5-10mm,在插口外壁上画好安装线,安装线所在的平面应与管子的轴线垂直。 4.1.5在插入管材端口先套上活套法兰,橡胶密封圈。胶圈外边缘线与安装线对齐。 4.1.6管材插口端入承口后,稍拔出2-3mm,留作对口间隙,并检查管件方位和轴线准直。 4.1.7将橡胶密封圈推移至承口,平整妥贴,在推进过程中,尽量保证入管件方位和轴线在同一轴线上。

4.1.8将活套法兰平推至承口法兰处,穿入螺栓,紧固连接法兰,使胶圈被挤压承口密封面圆周齐平,使胶圈均匀受力,法兰紧固方法与钢法兰紧固方法相同。 4.1.9使用的橡胶密封圈和活套法兰必须是和铸铁管配套的产品。 4.1.10柔性接口铸铁管立管安装时,要与土建密切配合,吊装立管时,可在管件的承口位置绑上铁丝吊在楼板或管井支架上,调整好坡度和垂直度后,再按上述方法进行柔性接头连接,在调整管道垂直度时,要注意不得使柔性接头内的橡胶圈“绞扭”,并使管道插口端部与承口保持2-3mm间隙。 4.1.11柔性接口铸铁管水平管道安装时,先将水平管安装尺寸测量好,按正确尺寸和安装的难易程度在地面进行预制(若水平管过长或吊装有困难时可分段预制和吊装)。预制时用螺栓将活套法兰与承口法兰初步联接,不必拧紧,吊装时吊点应位于柔性接头两侧与柔性接头两侧相距约300mm.按图纸及规范要求设置好管卡后,吊装水平管。将水平管上的三通口或弯头的方向及坡度调整好,然后,按插口的安装线顺排水方向依次将柔性接头上紧,最后与排水立管固定。 4.1.12用支吊装固定管子,支吊架规格、间距按图纸及规范要求,一般支吊架应设置在管道承口大头处。 4.1.13立管支架安装必须在一条线上,吊架安装必须按设计坡度确定其位置,以保证压紧的橡胶密封圈受力均匀。 4.1.14本项目管材和接口
