水电工程可行性研究报告编制规程Code for preparation of hydroelectric project

feasibility study report

(DL/T5020-2007)

代替DL5020-1993 和DL5021-1993

目次

前言

1 范围 (1)

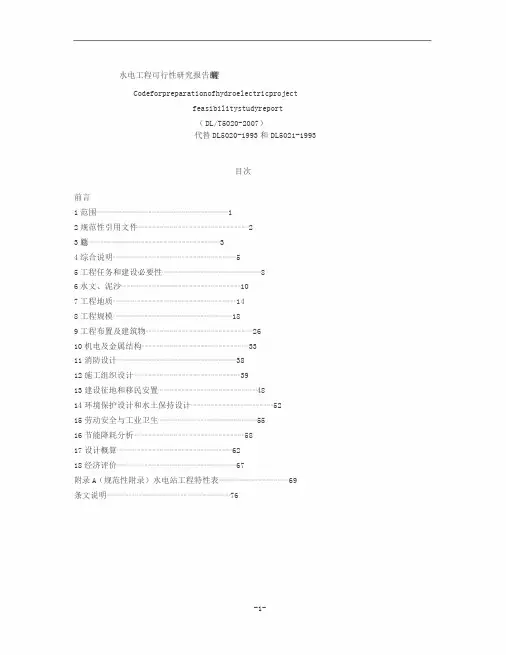

2 规范性引用文件 (2)

3 总则 (3)

4 综合说明 (5)

5 工程任务和建设必要性 (8)

6 水文、泥沙 (10)

7 工程地质 (14)

8 工程规模 (18)

9 工程布置及建筑物 (26)

10 机电及金属结构 (33)

11 消防设计 (38)

12 施工组织设计 (39)

13 建设征地和移民安置 (48)

14 环境保护设计和水土保持设计 (52)

15 劳动安全与工业卫生 (55)

16 节能降耗分析 (58)

1 7 设计概算 (62)

18 经济评价 (67)

附录A(规范性附录)水电站工程特性表 (69)

条文说明 (76)

前言

本标准是根据《国家发展改革委办公厅关于下达2003年行业标准项目补充计划的通知》发(改办工业[2003]873号)的要求,对DL5020-1993《水利水电工程可行性研究报告编制规程》和DL5021-1993《水利水电工程初步设计报告编制规程》进行修订。

本次修订是为了统一水电工程可行性研究报告编制原则、程序、工作内容和深度以及报告书编写的要求。

与DL5020-1993和DL5021-1993相比,本标准补充、修订的主要内容有:

——增加了范围、规范性引用文件、劳动安全与工业卫生、节能降耗分析章节;

——将工程任务和规模拆一章分为两个章节:工程任务和建设必要性、工程规模;

——取消工程管理一章;

本标准的附录A为规范性附录。

本标准实施后代替DL5020-1993和DL5021-1993。

本标准由中国电力企业联合会提出。

本标准由电力行业水电规划设计标准化技术委员会归口并负责解释。

本标准主要起草单位:水电水利规划设计总院。

本标准的主要起草人:王柏乐、周建平、党林才、顾洪宾、王惠明、余奎、戴康俊、蔡频、郭建欣、李岳军、魏小婉、于庆贵、胡平、张东升、钟廷英、涂东花、林朝晖、王善春、张喜华

1范围

本标准规定了水电工程可行性研究报告编制的原则、工作程序、工作内容、工作深度以及报告编写要求。

本标准适用于新建、扩建的大、中型水电站和抽水蓄能电站工程(以下统称水电工程)可行性研究报告的编制。改建、加固的水电工程和小型水电工程可参照使用。

2规范性引用文件

下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本标准。

GB 50201 防洪标准

GB 50287 水利水电工程地质勘察规范

DL/T 5015 水利水电工程动能设计规范

DL 5061 水利水电工程劳动安全与工业卫生设计规范

DL/T 5064 水电工程建设征地移民安置规划设计规范

DL/ T 5073 水工建筑物抗震设计规范

DL/ T 5089 水电水利工程泥沙设计规范

DL/ T 5186 水力发电厂机电设计规范

DL/T5105 水电工程水利计算规范

DL/ T 5180 水电枢纽工程等级划分及设计安全标准

3总则

5.1.1根据国务院关于投资体制改革的决定,企业投资建设水电工程实行项目核准制,投资企业需向政府投资主管部门提交项目核准申请报告。水电工程可行性研究报告是项目申请报告编制的主要依据。

5.1.2水电工程可行性研究报告应按照本标准规定的编制原则、工作内容和深度以及报告书编写要求进行编制。可行性研究报告的编制还应根据不同类型工程,在工作内容和深度上有所取舍和侧重;特别重要的大型水电工程或条件复杂的水电工程,其工作内容和深度要求可根据需要适当扩充和加深。

5.1.3可行性研究报告应遵循国家有关政策、法规,在审查批准的预可行性研究报告的基础上进行编制。

5.1.4可行性研究报告应遵循安全可靠、技术可行、结合实际、注重效益的原则。可行性研究报告中推荐采用的新材料、新工艺、新结构和新设备应进行技术经济论证。

5.1.5可行性研究报告的主要内容和深度应符合下列要求:

1.确定工程任务及具体要求,论证工程建设必要性;

2.确定水文参数和水文成果;

3.复核工程区域构造稳定性,查明水库工程地质条件,进行坝址、坝线及枢纽布置工程地质条件比较,查明选定方案各建筑物区的工程地质条件,提出相应的评价意见和结论;开展天然建筑材料详查。地质勘察按GB50287 具体要求进行。

4.选定工程建设场址、坝(闸)址、厂(站)址等;

5.选定水库正常蓄水位及其他特征水位,明确工程运行要求和方式;

6.复核工程的等级和设计标准,确定工程总体布置、主要建筑物的轴线、线路、结构型式和布置、控制尺寸、高程和工程量;

7.选定电站装机容量,选定机组机型、单机容量、额定水头、单机流量及台数,确定接入电力系统的方式、电气主接线及主要机电设备的选型和布置,选定开关站的型式,选定控制、保护及通信的设计方案,确定建筑物的闸门和启闭机等的型式和布置;

8.提出消防设计方案和主要设施;

9.选定对外交通运输方案,确定导流方式、导流标准和导流方案,提出料源选择及料场开采规划、主体工程施工方法、场内交通运输、主要施工工厂设施、施工总布置等方案,安排施工总进度;

10.确定建设征地范围,全面调查建设征地范围内的实物指标,提出建设征地和移民安置规划设计,编制补偿费用概算;

11.提出环境保护和水土保持措施设计,提出环境监测和水土保持规划、环境监测规划和环境管理规定;

12.提出劳动安全与工业卫生设计方案;

13.进行施工期和运行期节能降耗分析论证,评价能源利用效率;

14.编制可行性研究设计概算,利用外资的工程还应编制外资概算;

15.进行国民经济评价和财务评价,提出经济评价结论意见。

5.1.6可行性研究报告应根据需要将以下内容作为附件:

16.预可行性研究报告的审查意见。

17.可行性研究阶段专题报告的审查意见、重要会议纪要等;

18.有关工程综合利用、建设征地实物指标和移民安置方案、铁路公路等专业项目及其它设施改建、设备制造等方面的协议书及主要有关资料;

19.水电工程水资源论证报告书;

20.水文分析复核有关报告;

21.水电工程防洪评价报告;

22.水情自动测报系统总体设计报告;

23.工程地质勘察报告;

24.水工模型试验报告及其它试验研究报告;

25.机电、金属结构设备专题报告;

26.施工组织设计专题报告和试验报告;

27.建设征地和移民安置规划设计报告;

28.环境影响报告书;

29.水土保持方案报告书;

30.劳动安全与工业卫生预评价报告;

31.其他专题报告。

5.1.7可行性研究报告应按本规程第4章至第18章规定进行编制,将“综合说明”列为第一篇,依次编排。

4综合说明

5.1.8概述

简述工程地理位置、兴建缘由、预可行性研究报告的主要结论及审查意见、勘测设计工作过程以及与有关部门和地方政府达成的协议。

5.1.9工程任务和建设必要性

简述本工程所在地区的经济发展及河流开发概况、本工程在流域治理开发中的地位和作用,说明受电地区电力系统现状和发展状况以及本电站在系统中的作用,担负防洪、供水、通航等任务的工程应说明其对地区工农业生产和居民生活所发挥的作用;简述工程建设必要性。

5.1.10水文、泥沙

简述工程所在地区的自然概况,包括地理位置、流域水系、地形等情况,气象、水文、泥沙、水质及地下水的资料情况,说明各项主要特征值及分析成果。

5.1.11工程地质

简述区域地质及构造稳定性评价意见,水库区主要工程地质条件及评价意见,坝区地质概况、各比较坝址和坝线主要工程地质问题及比较意见,选定坝址及枢纽布置方案的工程地质条件及评价意见,岩土物理力学性质和参数,天然建筑材料勘察的主要成果及评价意见。

5.1.12工程规模

简述工程规模、水利动能计算成果、各项特征值、调度运用原则和运行方式、综合利用效益以及各项技术经济指标。

5.1.13工程布置及主要建筑物

简述枢纽工程的规模、等级、设计标准;简述工程各场址、坝址、闸址、厂址、站址的综合比较因素和综合比较结论;简述选定场址、坝(闸)址、厂(站)址的位置、轴线和总体布置方案的比较及结论;简述选定主要建筑物的布置、型式和主要尺寸、运行和泄洪方式及基础处理和渗控措施等。

5.1.14机电及金属结构

简述机组和其它主要机电设备的选型和布置、水电站接入电力系统方式、电气主接线方案、控制保护及通信方案、金属结构选型和布置、采暖通风总体设计方案等。

5.1.15消防设计

简述工程消防设计方案和主要设施。

5.1.16施工组织设计

简述施工条件、导流方案、料源选择与料场开采、主体工程施工方法、施工交通、主要施工工厂设施、施工总布置、施工进度安排、施工资源供应以及施工用地规划等。

5.1.17建设征地和移民安置

简述建设征地所涉及地区的社会经济情况、资源状况和发展规划。简述设计过程、水库淹没影响处理标准、建设征地范围及实物指标、移民安置总体方案、城镇迁建规划方案。简述移民后期扶持规划。简述建设征地和移民安置补偿费用概算。

5.1.18环境保护设计

简述环境影响报告书、水土保持方案报告书的主要结论和主管部门的审批意见。简述环境保护和水土保持设计的主要依据和针对不利影响采取的主要措施。简述环境保护措施和水土保持工程专项投资。

5.1.19水土保持设计

简述水土保持设计的依据和采取的主要措施及其专项投资。

5.1.20劳动安全与工业卫生

简述劳动安全与工业卫生预评价报告及其审查意见的主要结论,简述劳动安全与工业卫生设计方案的主要内容及专项投资。

5.1.21节能降耗分析

简述水电工程在区域国民经济发展中的节能降耗减排作用,枢纽工程施工期和运行期的能耗种类、数量和能源利用效率,拟采取的主要节能降耗措施和管理方法等。

5.1.22设计概算

简述设计概算的编制原则及依据、工程静态投资、总投资、投资构成和分年度投资情况。

5.1.23经济评价

简述经济评价的主要成果及结论。

5.1.24结论及今后工作意见

综述本工程建设总的结论意见,提出今后工作建议。

5.1.25附图、附表和附文

1.附图

1)工程地理位置图;

2)河流梯级开发纵剖面图;

3)枢纽效果图(必要时可补充透视图的照片);

4)枢纽区工程地质图、主要建筑物工程地质纵、横剖面图;

5)枢纽布置图和主要建筑物剖面图;

6)电力系统地理接线及电站电气主接线图;

7)施工对外交通图;

8)施工导流布置图;

9)施工对外交通图;

10)施工总布置图;

11)施工总进度图;

12)水库淹没示意图;

13)移民安置规划示意图;

14)城市(集镇)迁建规划总体布置图;

15)重要专业项目迁(改)建规划示意图;

16)环境保护措施总体布置示意图。

2.附表

1)工程特性表(水电站工程特性表见附录A)。

2)工程量汇总表;

3)建设征地处理主要实物量、工程量汇总表及补偿投资费用总表;4)总概算表、分年度投资表;

3.附文

与工程项目有关的重要审批文件和协议。

5工程任务和建设必要性

5.2规划概述

概述本工程所在河流(河段)的规划成果及审查主要结论以及开发利用现状。对抽水蓄能电站概述地区抽水蓄能电站选点规划情况。概述本工程预可行性研究阶段成果及审查主要结论。

5.3开发任务

5.3.1根据流域综合利用规划和河流(河段)水电规划,结合本工程的实际情况,在预可行性研究和调查研究的基础上,提出相关地区发电、防洪、供水、通航、灌溉、防凌及减淤、渔业、旅游和环境保护等现状、相关灾害情况,分析研究各项综合利用对本工程的要求。

5.3.2协调各部门的要求,分析工程在各方面可能达到的目标。提出工程开发任务及主次顺序。

5.3.3说明工程所具有的作用和效益。说明开发资源对促进当地社会、经济发展的任务。

5.4供电范围

5.4.1概述电力发展规划中有关本工程供电范围的相关内容,本电站地理位置、装机规模等,提出可能的供电范围。

5.4.2分析确定本电站设计水平年等基本依据。

5.4.3概述本电站所在地区及可能供电范围的社会经济情况,该地区在全国国民经济发展中的地位、优势,土地、矿产、水资源、能源等资源情况,工农业、交通运输业的现状,水资源和能源的开发和供应状况。

5.4.4分析可能供电范围的历史用电增长规律及负荷特性变化规律,根据国家长远规划及地区经济发展规划,分析地区用电发展趋势,预测负荷水平及负荷特性。

5.4.5概述可能供电范围的电源、电网现状及存在问题,能源资源构成特点及开发程度、开发条件,电力供需特点,电源发展规划,分析边际需求特性。

5.4.6结合本工程的规模和供电特性,分析其在各可能供电范围中可以发挥的作用。对需远距离跨区域送电的工程,要结合输电规划分析论述跨区域送电的必要性和合理性。论证提出供电范围。必要时需研究远期供电范围。

5.5工程建设必要性

5.5.1分析论证供电范围内的地区电力工业现状、电力需求及电力市场空间。说明其它综合利用对本工程的需求。

5.5.2概述地区能源资源情况,结合电力发展规划,从能源资源合理利用的角度论证水电开发的必要性。概述水资源综合规划,说明本工程的综合利用效益,说明工程在所在江河流域(河段)、区域综合规划或专业规划中的地位和作用。对抽水蓄能电站和以容量效益为主的扩机工程,要

进行电源优化选择,提出设计水平年经济合理的调峰手段(包括抽水蓄能装机规模、扩机规模等),分析调峰电源合理布局(包括抽水蓄能装机规模、扩机规模等),计算分析本电站在系统中的动态作用。

5.5.3说明建设征地、移民、环境保护等方面对本工程建设的影响。

5.5.4概述本水电站的建设条件和经济指标,分析本工程建设的技术经济合理性。

5.5.5析本工程的建设对地区经济社会发展的促进作用。

5.5.6综合分析本工程的社会、环境、经济效益,论证本工程的建设必要性。

5.6附图、附表

5.6.1附图

1.河流(河段)梯级开发示意图。

2.供电范围电力系统地理接线图(现状及远景)。

3.流域(河段)综合利用示意图。

4.其他。

5.6.2附表

1.河流规划成果表。

2.预可行性研究阶段水能参数表。

6水文、泥沙

6.1流域概况

6.1.1简述流域自然地理概况、流域和河流特性,说明工程上、下游水利水电和水土保持措施等人类活动影响。

6.2气象

6.2.1简述流域内及邻近地区气象台站分布与观测资料情况。

6.2.2根据预可行性研究报告编制以后新增加的气象资料,复核流域及工程附近主要气象要素特征值。

6.3水文基本资料

6.3.1简述流域内水文站分布及主要测站的测验情况。

6.3.2水文资料整编及资料复核情况。

1.说明预可行性研究报告编制以后,新增加资料的整编和复核情况,对新出现的大洪水需详加说明;

2.根据新增加资料,并结合对预可行性研究报告的审查意见和要求,检验前阶段基本资料是否需要修正。

6.4径流

6.4.1说明径流系列及其代表性论证情况。进行年、月径流的还原计算和插补延长,说明径流的时空分布特性,实测站枯水流量及持续时间,历史枯水调查情况,分析枯水径流特性。分析论证径流系列代表性。复核径流系列及代表性分析成果。

6.4.2径流计算。

1.进行设计依据站和区间的径流计算,确定工程场址年、枯水期径流统计参数,并提出径流计算成果。

2.说明径流调节代表段(年)的选择原则,选择代表段(年)。

3.分析增加资料后的径流计算成果,并与预可行性研究阶段径流成果比较。

4.说明上游梯级水库调节情况,分析其对径流的影响。

5.对于调节性能较差的水电站,应根据资料条件进行长系列或典型年的日径流计算。

6.对抽水蓄能电站,当水源不足需采取引水措施时,应进行补水水源分析。

6.5洪水

6.5.1简述暴雨洪水特性。

6.5.2复核历史洪水。

6.5.3设计洪水:

1.说明洪峰、洪量系列的统计原则,进行还原、插补延长和频率计算,分析检查计算成果的合理性,提出设计洪水成果。分析洪水过程线的特性,选择典型洪水过程线,放大绘制(或推求)设计洪水过程线,并与预可行性研究阶段的洪水成果比较。

2.用暴雨资料推算设计洪水时,说明增加资料后设计暴雨和产、汇流参数、设计洪水成果,并与预可行性研究阶段的成果比较。

6.5.4入库洪水。说明入库设计洪水的分析计算方法并提出成果。

6.5.5可能最大洪水。说明可能最大暴雨及可能最大洪水的分析计算方法并提出成果。

6.5.6分期设计洪水。说明分期原则及时期划分、峰量选择原则、参数计算和采用成果,并与预可行性研究阶段成果比较。

6.5.7洪水地区组成和遭遇。说明洪水地区组成的规律性及干、支流洪水遭遇特性,说明设计洪水地区组成的推求方法、参数计算和洪水过程线成果。分析上游梯级水库对工程设计洪水的影响。

6.5.8涝区设计排水流量。根据流量或暴雨资料推算涝区的设计排水流量。说明增加资料后涝区的设计排水流量,并与预可行性研究阶段成果比较。

6.5.9分析计算提出库、坝区有关支流(沟)设计洪水成果。

6.6地下水

6.6.1工程有灌溉及供水功能时,应说明灌区、受水区的地下水储量、可开采量、水质及分布情况。

6.7泥沙

6.7.1说明增加资料后的悬移质、推移质和输沙量计算成果,复核泥沙特征值及颗粒级配。

6.7.2根据设计需要,提出坝址悬移质泥沙矿物成份分析成果。

6.7.3根据设计需要,提出库、坝区主要支流悬移质泥沙特征值。

6.8设计断面水位流量关系

6.8.1根据预可行性研究后补充的实测资料对设计断面的水位流量关系曲线进行复核检验,并提出成果。

6.9水文泥沙测验站网及水情自动测报系统

6.9.1在多泥沙河流上,根据需要,编制库区水文、泥沙测验站网规划。

6.9.2根据预可行性研究阶段对水情自动测报系统必要性的论证,必要时提出施工期、运行期水情自动测报系统设计报告。

6.10其他

6.10.1水质。

说明工程所在河段天然状态下的水质情况及其变化趋势。

6.10.2冰情。

简要说明工程所在河段冰情性质;当水库区或坝下游邻近河段冰情严重时,分析说明特殊冰情(冰塞、冰坝等)对工程施工、运行的可能影响情况。

6.10.3潮汐。

简述工程所在地区的潮汐规律及其特征水位,说明潮汐与洪水遭遇特性。

6.10.4水面蒸发。

说明水面蒸发观测情况与蒸发量特征值。

6.11附图、附表和专题报告

6.11.1附图。

1.流域水系图(标明水文、气象站和大中型水利水电工程位置)。

2.径流、暴雨洪水、暴雨量、泥沙插补延长的主要相关关系图。

3.年、枯水期径流暴雨频率曲线图。

4.洪峰、洪量关系图。

5.洪峰和各时段洪量(暴雨量)频率曲线图。

6.典型洪水及设计洪水过程线图。

7.主要设计断面的水位~流量关系图。

8.悬移质、推移质颗粒级配曲线图。

9.其他有关附图。

6.11.2附表。

1.年、月径流(雨量)系列表。

2.洪峰、洪量(暴雨量)系列表。

3.典型洪水和设计洪水过程线表。

4.年、月输沙量系列表。

5.其他有关附表。

6.11.3专题报告。

1.可能最大洪水专题报告。

2.水情自动测报系统设计报告。

7工程地质

7.1概述

7.1.1概述本工程概况、勘察过程及预可行性研究阶段勘察的主要工程地质问题及结论;简述与工程地质有关的预可行性研究报告审查意见;说明本阶段工作的技术路线、工作内容和工作量。

7.2区域构造稳定性

7.2.1区域地质

说明工程所在区域的地质概况。

7.2.2区域构造稳定性

论述预可行性研究阶段的研究成果及其结论。对于本阶段在区域构造稳定性、地震活动性方面有新增资料的,应对区域构造稳定性作进一步的论述和复核。

7.3水库区工程地质条件

7.3.1水库区基本地质条件

说明水库区基本工程地质条件。根据水库的规模和地质条件特点,按地形地貌、地层岩性、地质构造、物理地质作用、水文地质等方面内容分段进行论述。

7.3.2水库渗漏

评价水库的渗漏条件。对有渗漏问题的水库,特别是喀斯特地区的水库,分析渗漏地段的地形、地层岩性、地质构造、喀斯特及水文地质条件;说明渗漏的边界条件和渗漏形式,预测渗漏量及对工程的影响,提出防渗处理建议和地下水动态监测的意见。

7.3.3库岸稳定

分段评价库岸稳定条件。说明库区(特别是近坝区、靠近城镇及重要经济对象和居民点地段)坍滑体和潜在不稳定岩土体的分布范围、体积、地质结构、水文地质条件和变形特征,论述在施工期和水库运行期失稳的可能性,预测失稳方式、规模及其对工程或环境的可能影响,提出处理措施和监测的意见。

7.3.4水库浸没

说明水库周边及其邻谷地区可能浸没地段的工程地质、水文地质条件;预测可能浸没地段的范围和浸没程度以及造成的影响,提出需要采取处理措施的意见。对喀斯特地区,尚应论述水库蓄水后,库区喀斯特洼地的浸没内涝问题。

7.3.5固体径流

说明水库区有无大量固体径流的来源和范围,分析、预测可能产生固体径流的规模、频度及其影响,提出防治措施的建议。

7.3.6水库诱发地震

说明库区的地质结构、水文地质和地震地质条件,分析发生水库诱发地震的可能性。对可能发生水库诱发地震的工程,预测诱发地震的位置、类型、震级和对工程的影响,并提出建立地震监测台、网的建议。

7.3.7水库移民集中安置区及专项复建工程工程地质评价

说明各水库移民集中安置区及专项复建工程、水库防护工程的工程地质条件,评价建筑物地段场地稳定性。

7.4各比较坝址工程地质条件及坝址选择

7.4.1各比较坝址工程地质条件

说明各比较坝址的基本地质条件,包括地形地貌、地层岩性、地质构造、物理地质现象、水文地质条件和岩土体物理力学性质等;

7.4.2坝址选择

论述各比较坝址存在的主要工程地质问题,提出坝址选择的工程地质评价意见。

7.5选定坝址及建筑物布置方案工程地质条件

7.5.1挡水建筑物

1.说明选定坝(闸)址的基本地质条件,包括地形地貌、地层岩性、地质构造、物理地质现象、水文地质条件、岩土体的物理力学性质等。

2.说明各比较坝型、坝(闸)线的主要工程地质条件,包括影响坝(闸)基和坝(闸)肩稳定的软土层、软弱夹层、断层、破碎带的位置、规模、性状及组合情况,各含水层水位、分布及水力联系等,特别是顺河断层、缓倾角软弱结构面的分布和特征。提出坝(闸)型、坝(闸)线的选择意见。

3.进行坝基岩体质量分类;评价选定坝型、坝线工程地质问题,包括坝基抗滑稳定、变形和渗透稳定等;提出可利用建基面岩体和岩土物理力学参数及处理措施的建议。

7.5.2泄水建筑物。

1.说明各比较方案地段的基本地质条件,包括地形地貌、地层岩性、地质构造、物理地质现象、水文地质条件、物理力学性质等,分析主要工程地质问题,提出方案选择意见。

2.说明选定泄水建筑物地段的工程地质条件,评价堰基、边坡和洞室围岩等的稳定条件以及下游消能段抗冲刷条件,进行工程地质分段或围岩分类,提出岩土物理力学性质参数和基础及边坡处理措施的建议。

7.5.3引水(输水)建筑物

1.说明各比较方案地段的基本地质条件,包括地形地貌、地层岩性、地质构造、物理地质现象、水文地质条件、岩土体物理力学性质等,分析主要工程地质问题,提出方案选择的意见。

2.评价选定的引水隧洞线路进/出口地段地基、边坡和洞室围岩的稳定性及渗透稳定性,进行工程地质分段和围岩分类;对深埋引水洞还应说明地应力、放射性、有害气体、地热异常、地下涌水等情况。提出岩土物理力学性质参数和地基处理措施的建议。

3.评价选定引水渠道地基和边坡的稳定条件和渗透特性;预测产生浸没的可能性;对傍山引水渠道应着重说明山坡岩土体的稳定性、泥石流的分布特征和对渠道的影响。进行工程地质分段,提出处理措施的建议。

7.5.4厂房

1.说明各比较方案地段的基本地质条件,包括地形地貌、地层岩性、地质构造、物理地质现象、水文地质条件、岩土体物理力学性质及其主要工程地质问题;对深埋或大跨度地下厂房,应说明地应力等情况;提出方案选择的意见。

2.评价选定建筑物地段的工程地质条件;对地面建筑物应着重评价地基和边坡的稳定性;对地下建筑物应着重评价进/出口洞脸边坡和围岩的稳定性;对大跨度的地下洞室应根据主要结构面的发育特征、地应力大小和方向、地下涌水、放射性、有害气体及地热异常等,提出厂房位置和轴线选择的意见;进行围岩分类;提出岩土物理力学性质参数和地基处理措施的建议。

7.5.5通航建筑物

说明通航建筑物地段的工程地质条件及方案选择意见,并对选定方案进行工程地质条件评价。着重分析边坡和地基的稳定性。当采用洞室通航道时,尚应评价进、出口边坡及洞室围岩稳定性,提出有关处理措施建议。

7.5.6施工辅助工程

说明导流洞(明渠)、围堰、缆机平台等主要施工辅助工程建筑物地段的工程地质条件,并进行分析评价,提出处理措施建议。

7.6天然建筑材料

7.6.1概述本工程所需天然建筑材料的种类、数量及各料场的勘察工作深度;说明各料场的分布和基本地质条件,分析评价各料场储量、质量、有用层和无用层厚度以及开采运输条件等,提出天然建筑材料的物理力学试验成果和储量、质量的评价意见。

7.6.2在天然骨料缺乏的地区,应提出人工骨料料源及质量评价意见。

7.6.3当利用工程开挖料作筑坝材料和人工骨料时,应按照天然建筑材料勘察规程的要求进行详查,并提出质量评价意见。

7.7结论

7.7.1综述本工程的主要工程地质条件和主要工程地质问题及评价意见。

7.7.2提出本工程招标设计阶段工程地质勘察工作建议。

7.8附图、附件7.8.1附图

1.区域地质图或区域构造纲要图;

2.水库区工程地质图;

3.枢纽区工程地质图(附地层柱状图);

4.主要建筑物工程地质纵、横剖面图;

5.拱坝及地下厂房等建筑物的工程地质平切图

6.坝(闸)址基岩地质图(包括基岩等高线图);

7.坝(闸)址渗透剖面图;

8.喀斯特区水文地质图;

9.专门性问题工程地质图;

10.天然建筑材料产地分布图;

11.各料场综合地质图;

12.典型钻孔柱状图及坑、槽、洞、井展示图。7.8.2附件

1.与工程地质有关的批复文件

2.有关工程地质勘探试验专题报告

3.有关工程地质问题的专题研究报告

8工程规模

8.1水利动能计算

8.1.1径流调节及能量指标

分析确定本工程设计保证率;选择设计代表年,概述径流参数;说明各部门用水需求总量、过程及其用水保证率,说明库容曲线、下游水位流量关系、水头损失、水量损失等。

分析本电站径流调节计算工作的特点及相应方法,分析径流调节计算时段,说明本水库及有关水库群径流补偿调节方式、兴利与防洪共用库容的合理应用、汛后回蓄方案等。

分析说明采用的径流系列(或代表年)逐年逐时段的调节流量、水库水位、出力及水头等指标,计算保证出力及多年平均年发电量,视需要分列保证电能、分期分时电能等,对具有季调节及以上库容的工程尚需计算梯级或跨流域补偿调节的能量效益。

对分期开发的工程,要分别列出初期和远景的保证出力及多年平均年发电量。

对抽水蓄能电站,尚需说明水源可靠性、调节周期、上下库水量平衡;若水源不足时,尚应落实补水措施。说明年发电量及年抽水耗电量计算的方法和成果,必要时应单独列出利用天然径流的年发电量及其月分配。

8.1.2电力电量平衡

说明电力电量平衡原则、方法及采用基本资料、参数,其中分析电力系统内各类电源的组成及其运行特性,对远距离跨区域送电的工程需分析说明输电系统容量、电量损失率等。分析本电站容量、电量效益,分析电力系统内各类电源的容量、电量利用情况、运行条件。

8.1.3洪水调节计算

简述大坝、厂房等建筑物的防洪标准,概述洪水特性。

对于需承担下游防洪任务的工程,简述下游保护对象的防洪标准,洪水地区组成,河道安全泄量等。根据防洪要求和河流(或河段)梯级布置,拟定调洪计算条件和水库洪水调度规则,通过调洪演算,分析确定工程合理承担的防洪任务,说明防洪效果。

提出泄洪建筑物规模选择的原则,对泄洪建筑物规模进行经济比较。提出洪水调度规则及相应泄流能力要求,确定各种泄洪设施的泄洪方式,提出各种洪水标准时水库最高洪水位及相应最大下泄流量。

8.1.4其它水利计算

如水电站进行日调节且下游河道又有较重要的通航、用水或生态要求时,应进行下游河道不稳定流计算并阐明其影响,必要时提出设置反调节池和其它补偿措施;

如有放低库水位的特殊要求,需进行放低库水位的计算,并提出对泄流能力的要求;

必要时进行溃坝洪水计算,分析溃坝对下游的影响范围和程度。并提出相应的意见和建议。

8.2正常蓄水位

8.2.1说明规划阶段确定的梯级衔接水位、预可行性研究阶段正常蓄水位初选成果及其审查意见等。

8.2.2分析本工程正常蓄水位选择的主要影响因素,如综合利用对水库水位、水量和运行等方面的要求,具有制约性的重要环境影响因素,重要淹没影响对象的位置、控制高程和影响程度,调节库容需求,梯级衔接,筑坝技术等。分析确定正常蓄水位方案比选范围,拟定正常蓄水位比选方案。

8.2.3分析拟定各比选方案其它特征参数。提出各方案的能量指标和综合效益、工程量和工程投资。

8.2.4分析各比选方案在工程建设技术条件、水库淹没实物指标及移民安置难度、环境影响、与上游水电站的合理衔接、动能指标、工程经济性等有关方面的差异。通过综合技术经济比较,选定正常蓄水位。

8.2.5当利用已建水库作为抽水蓄能电站的水库时,应对该水库原有功能有否受影响进行分析,并计入工程改建或采取其它补偿措施的费用。

8.3汛期防洪限制水位和汛期运行水位

8.3.1分析说明工程因为承担防洪任务或者为了减少水库淹没损失、排沙以及工程布置等要求,水库汛期限制水位运行的必要性。

8.3.2拟定汛期运行水位方案及相应的洪水、泥沙等调度规则。提出相应的水利动能计算成果及工程投资。

8.3.3综合技术经济比较,确定汛期运行水位方案。其中:

1.防洪。概述防洪规划,说明本工程防洪保护对象的防洪标准,洪水地区组成,河道安全泄量及对本工程的具体控泄要求。对各汛期防洪限制水位方案拟定泄洪设施的规模、防洪高水位、设计及校核洪水位,提出防洪效益。

2.减少水库淹没。说明可能涉及的重要淹没对象的位置、控制高程;说明各汛期运行水位方案对重要淹没对象的影响程度,提出水库淹没处理方案及其费用。

3.排沙。概述泥沙特性、水库调节性能、水库形态、水沙特性,分析长期保持调节库容、降低淹没影响回水位等的可能措施及各汛期排沙运行水位方案对长期保持调节库容、降低淹没影响回水位等的效果。

8.4死水位

8.4.1分析发电、灌溉、供水、航运、渔业、旅游及生态环境、水库淤积及排沙措施、水轮发电机组和闸门制造及运行等方面对最低水位的要求,拟定死水位比选方案。

编制可行性研究报告

编制可行性研究报告 编制可行性研究报告 可行性研究报告 目录 第一篇:房地产集团公司:编制可行性研究报告第二篇:如何编制项目可行性研究报告第三篇:编制可行性研究报告用到的相关法律法规第四篇:编制项目可行性研究报告需要提供的资料第五篇:编制项目可行性研究报告需要提供的资料 正文第一篇:房地产集团公司:编制可行性研究报告编制可行性研究报告 1.作业目的 项目可行性研究按时间和要求的不同分为初步可行性研究和深度可行性研究。项目初步可行性研究是获取开发土地前最重要的技术性工作之一,是投资者进行投资决策的主要依据。在土地使用权正式获取后,项目开发者还需进行更为详尽的深度可行性研究,为随后的项目方案设计提供依据。在市场经济条件下,项目可行性研究报告必须真正体现市场的趋势,遵循市场规律,反映市场现实,为项目的投资寻找到真正的可行之路。 2.作业要求 为保证可行性研究报告的质量,应切实作好编制前的准备工作,占有充分信息资料,进行科学分析比选论证,做到编制依据可靠、结构内容完整、文本格式规范、附表附件齐全。报告的表述形式尽可能数字化、图表化,报告深度能满足投资决策和编制初步设计方案的需要。 3.主管部门总师室:组建工作小组,批准工作计划,组织优化和修改报告,审定报告。 协管部门商务部、销售部、营销策划、发展部、财务部:审阅相关专业的章节,提出优化修改意见,协助总师室把关。 主办岗位总工程师:制订工作计划,分配任务,汇总编辑,优化修改督办。

协办岗位:工作小组成员:按各自的专业或专长分头进行调查研究和编写报告章节,并根据总工程师的意见优化修改。 4.紧前工作条件 初步可行性研究:已进行市场调研和现场调查,已取得相关土地技术指标; 深度可行性研究:已获得土地使用权,已有明确的地区控制性详规和相关的经济技术指标。 5.作业描述 5.1 总工程师组建工作小组,成员主要来自公司内部各业务部门,并基本固定。有特殊要求的可聘请社会专业人员参加。 5.2 本主办岗位制订工作计划,明确可行性研究工作的范围,重点,深度,报告提纲,章节分工,进度安排,费用预算等。工作计划报总经济师批准后,布置安排落实。 5.3 各成员按照专业分工调查研究收集资料,必要时再次进行实地调 查和市场调查。 5.4 小组集体讨论,议题为: 5.4.1市场研究。包括分析市场信息,市场动态和政策导向等。 5.4.2项目分析和项目建议。对项目本体进行研判,分析项目优劣势,并进行项目的市场预测;提出项目的建设规模、产品定位、规划方案、进度计划以及资金筹措方案等,方案经比较论证优化后,提出推荐方案。 5.4.3经济技术评价。对推荐方案进行财务评价及风险分析,以判别项目的经济可行性和抗风险能力。当有关评价指标结论不足以支持项目方案成立时,可对原设计方案进行调整或重新设计。 5.5 编写研究报告。经过技术经济论证和优化之后,各成员分工编写章节,由本主办岗位协调综合汇总,编制报告初稿。经总工程师批阅 意见后,修改完善,形成正式报告,交总裁审核。 5.6初步可行性研究报告内容: 5.6.1市场分析 5.6.1.1整体市场分析 全市及各主要分区的市场总供应量和总需求量;

可行性研究报告编制排版格式规范

可行性研究报告编制排版格式规范 为使公司可行性研究报告资料编制规范化、标准化,根据《科学技术报告、学位论文和学术论文的编写格式》(GB7713-87)和有关标准,制订以下规范。 一、封面 项目名称宜用小1号宋体加粗,“可行性研究报告”七个字宜用小初号黑体,单位名称宜用3号黑体或者3号宋体加粗,日期宜用3号宋体。样式见附录:封面样式。 二、封二 本页为编制人员名单页,顺序为:审定、审核、校核、编写人员、参编人员,字体宜用3号宋体加粗,人员名称宜用3号宋体,样式见附录:封二样式。本页视情况可以省略。 三、目录 1.正文目录 “目录”两字用三号黑体字,单列一行居中书写,下空一行再编写目录内容。目录内容建议只编排至文中的第二层标题,一般不超过第三层标题。第一层标题内容用四号黑体字,第二层标题用四号宋体字,并注明各章节起始页码,题目和页码之间用“……”相连。格式如下所示。

推荐使用Word文档中自动生成目录方式:插入/引用/索引和目录/目录。 样式见附录:目录样式。 2.附件目录 “附件”用三号黑体字左顶格,下面用阿拉伯数字左空二格,以发文单位、文件号及《文件名称》排列,格式如下所示: 四、正文排版格式 1.层次划分与标题 项目建议书、可行性研究报告按其内容分成若干层次进行叙述。层次的划分一般不超过四层,四层以下采用分行并列叙述时,先以括号为序,如(1),(2)……;再以圈圈为序,如①,②……或1),2)……。各层次的题序与标题样式见表1、表2和表3。 表1 采用阿拉伯数字的层次代号、标题及说明(内容40页以上推荐使用)

表2 采用阿拉伯数字的层次代号、标题及说明(内容40页以上推荐使用) 表3 采用中文数字的层次代号、标题及说明(内容40页以下推荐使用) 2.正文内容编排 (1)字形字号:层次标题以下的正文内容采用小四号或者四号宋体字型或者仿宋体字型,数字和西文均采用四号Times New Roman字型。正文中图、表的标题用五号或者小四号宋体字居中,表格内容用五号或者小四号宋体字。 (2)纸张设置:国际标准A4纸(210mm×297mm)单面打印。 (3)页边距设置:上2.5cm,下2.5 cm,左2.5 cm,右2.0~2.5 cm;

《水利水电工程可行性研究报告编制规程2020》

《水利水电工程可行性研究报告编制规程》 编制说明 《水利水电工程可行性研究报告编制规程》

《水利水电工程可行性研究报告 编制规程》 (■征求意见稿□送审稿□报批稿) 编制说明 主编单位(签章):水利部水利水电规划设计总院 2020年7月10日

编制说明 一、工作简况 1.1 任务来源 2019年6月,水利部水规计[2019]189号文《水利部关于水利水电工程技术标准规程规范前期工作项目任务书的批复》批复了任务书,由我院主持或主编开展2019-2020年水利水电工程鱼类增殖站设计规范等26 项水利技术标准制定和修订工作。 在批复计划中安排了《水利水电工程可行性研究报告编制规程》(以下简称《可研规程》)的修订任务。2019年11月三阶段编制规程的三个前期项目均下达了部分资金。 我院认真组织、统一协调三阶段编制规程修订工作。 1.2 主要工作过程 1、编制、审查修订工作大纲。 2020年1月3日编制完成工作大纲初稿后,1月13日王志强副院长主持召开了三阶段规程修订工作协调会,会议对工作方案和修编的思路及安排进行了认真讨论,提出了修订的初步意见,对下一步工作进行安排。 2020年1月18日印发了三阶段编制规程修编征求意见函,印发单位为各省(市、自治区)发展改革委、水利厅、设计单位、建设单位等共102 家。对反馈的415 条意见进行了整理与处理。 2020年2月组织编制了工作方案。 2020 年3 月11 日下午,王志强副院长主持召开项目建议书、可行性研究报告、初步设计报告编制规程(以下简称三阶段规程)修订工作启动会,对三阶段编制工作进行总结,对总体工作进行安排。 2020年3月23日,沈凤生院长主持召开水利水电工程项目建议书编制规程修订工作讨论会,对项建编制规程修订工作和三阶段规程总体工作进行安排。一是

可行性研究报告编制合同书

项目可行性研究报告编制 合同书 合同编号: 甲方(委托人): 乙方(受托人):

(以下称甲方)委托 (以下称乙方)进行项目可行性研究报告的编制工作。为明确双方的权利和义务,依据《中华人民共和国合同法》等有关法律法规和原国家发展计划委员会(现国家发展和改革委员会)《关于重申严格执行基本建设程序和审批规定的通知》(计投资[1999]693号)等有关规定,甲乙双方经协商一致,订立本合同,资共同遵守。 第一条乙方工作的内容、要求和方式 (一)工作内容 编制《项目可行性研究报告》(以下简称《可行性研究报告》),《可行性研究报告》应包括但不限于下列内容: 第一章总论 第二章项目建设的必要性和迫切性 第三章选址及建设规模 第四章项目建设条件 第五章工程建设方案 第六章环境保护 第七章建设项目实施计划 第八章投资估算及资金 第九章项目建成后的经营管理 第十章社会评价与风险分析 第十一章结论及建议 (二)工作要求 《可行性研究报告》的内容和要求应符合并达到国家发展和改革委员会等主管部门对编制可行性研究报告所要求的内容和深度。 (三)工作方式 按约定向甲方提交《可行性研究报告》及相应的电子文档。 第二条乙方收到甲方发出的委托书后开展《可行性研究报告》编制工作,在20 年月日前提交《可行性研究报告》初稿;经审核确认后报相关政府部门评审,乙方应在收到相关政府部门评审意见之日起5个工作日内根据评审

意见修改完善并向甲方提交《可行性研究报告》正式书面文本一式六份和相对应的光盘电子文本一份。 以上时间为《可行性研究报告》编制的控制节点时间,乙方应根据甲方的时间要求将编制《可行性研究报告》的内容分解编制相应的各项目工作所需的时间,投入相应人员,按甲方的深度要求编制。如政府部门要求审批可行性研究报告的时间提前,则乙方提交可行性研究报告的时间也应相应提前,不得推后。 第三条为保证乙方及时、有效地进行编制工作,甲方应当向乙方提供以下协作事项: (一)提供必需的有关技术、基础资料 甲方应将所拥有的且是乙方编制《可行性研究报告》所必需的有关技术、基础资料及时提供给乙方。对于乙方以自身的专业知识对有关技术、基础资料的准确性所进行的核实工作,甲方应给予必要的协助。 (二)提供相应的其他工作条件,主要包括: 1.指定联系人配合乙方工作; 2.依照本合同约定支付乙方编制工作报酬。 第四条编制工作成果的体现形式、验收标准、方式、时间和地点 (一)编制工作成果的体现形式 《项目可行性研究报告》。 (二)验收标准 根据国家发展和改革委员会等部门对可行性研究报告的有关规定、技术规范和要求进行验收。 (三)验收方式 乙方编写的《可行性研究报告》获得甲方委托的评估机构评审通过,并能通过主管部门审批。 (四)验收时间和地点 1.时间:获得主管部门审批正式文件之日。 2.地点:。 第五条编制工作报酬及其支付方式

可行性研究报告编制大纲

可行性研究报告编制大纲 Prepared on 22 November 2020

可行性研究报告编制大纲 首页(xx公司、xx项目、xx承办单位) 目录(下列各大项名称) 一、总论 (一)项目背景 1.项目名称 2.承办单位概况(新建项目指筹建单位情况,技术改造项目指原企业情况,合资项目指合资各方情况) 3.可行性研究报告编制依据 4.项目提出的理由与过程 (二)项目概况 1.拟建地点 2.建设规模与目标 3.主要建设条件 4.项目投入总资金及效益情况 5.主要技术经济指标 (三)问题与建议 二、市场预测 (一)产品市场供应预测 1.国内外市场供应现状 2.国内外市场供应预测 (二)产品市场需求预测

1.国内外市场需求现状 2.国内外市场需求预测 (三)产品目标市场分析 1.目标市场确定 2.市场占有份额分析 (四)价格现状与预测 1.产品国内市场销售价格 2.产品国际市场销售价格 (五)市场竞争力分析 1.主要竞争对手情况 2.产品市场竞争力优势、劣势 3.营销策略 (六)市场风险 三、资源条件评价(指资源开发项目) (一)资源可利用量 矿产地质储量、可采储量,水利水能资源蕴藏量,森林蓄积量等。(二)资源品质情况 矿产品位、物理性能、化学组分,煤炭热值、灰分、硫分等。(三)资源赋存条件 矿体结构、埋藏深度、岩体性质,含油气地质构造等。 (四)资源开发价值 资源开发利用的技术经济指标。

四、建设规模与产品方案 (一)建设规模 1.建设规模方案比选 2.推荐方案及其理由 (二)产品方案 1.产品方案构成 2.产品方案比选 3.推荐方案及其理由 五、场址选择 (一)场址所在位置现状 1.地点与地理位置 2.场址土地权属类别及占地面积 3.土地利用现状 4.技术改造项目现有场地利用情况 (二)场址建设条件 1.地形、地貌、地震情况 2.工程地质与水文地质 3.气候条件 4.城镇规划及社会环境条件 5.交通运输条件 6.公用设施社会依托条件(水、电、汽、生活福利)7.防洪、防潮、排涝设施条件

工程可行性研究报告编制规程(DL-T5020-2007) -书

水电工程可行性研究报告编制规程Code for preparation of hydroelectric project feasibility study report (DL/T5020-2007) 代替DL5020-1993 和DL5021-1993 目次 前言 1 范围 (1) 2 规范性引用文件 (2) 3 总则 (3) 4 综合说明 (5) 5 工程任务和建设必要性 (8) 6 水文、泥沙 (10) 7 工程地质 (14) 8 工程规模 (18) 9 工程布置及建筑物 (26) 10 机电及金属结构 (33) 11 消防设计 (38) 12 施工组织设计 (39) 13 建设征地和移民安置 (48) 14 环境保护设计和水土保持设计 (52) 15 劳动安全与工业卫生 (55) 16 节能降耗分析 (58) 1 7 设计概算 (62) 18 经济评价 (67) 附录A(规范性附录)水电站工程特性表 (69) 条文说明 (76)

前言 本标准是根据《国家发展改革委办公厅关于下达2003年行业标准项目补充计划的通知》发(改办工业[2003]873号)的要求,对DL5020-1993《水利水电工程可行性研究报告编制规程》和DL5021-1993《水利水电工程初步设计报告编制规程》进行修订。 本次修订是为了统一水电工程可行性研究报告编制原则、程序、工作内容和深度以及报告书编写的要求。 与DL5020-1993和DL5021-1993相比,本标准补充、修订的主要内容有: ——增加了范围、规范性引用文件、劳动安全与工业卫生、节能降耗分析章节; ——将工程任务和规模拆一章分为两个章节:工程任务和建设必要性、工程规模; ——取消工程管理一章; 本标准的附录A为规范性附录。 本标准实施后代替DL5020-1993和DL5021-1993。 本标准由中国电力企业联合会提出。 本标准由电力行业水电规划设计标准化技术委员会归口并负责解释。 本标准主要起草单位:水电水利规划设计总院。 本标准的主要起草人:王柏乐、周建平、党林才、顾洪宾、王惠明、余奎、戴康俊、蔡频、郭建欣、李岳军、魏小婉、于庆贵、胡平、张东升、钟廷英、涂东花、林朝晖、王善春、张喜华

可行性研究报告编制依据

可行性研究报告编制依据 可行性研究报告的编制依据是什么?下面一起来看看吧~ 可行性研究报告编制依据 1、国家经济发展的长期规划,部门、地区发展规划,经济建设的方针、任务、产业政策和投资政策。 2、批准的项目建议书和委托单位的要求。 3、对于大中型骨干建设项目,必须具有国家批准的资源报告、国土开发整治规划、区域规划、工业基地规划。交通运输项目,要有关的江河流域规划与路网规划。 4、有关的自然、地理、气象、水文、地质、经济、社会、环保等基础资料。 5、有关行业的工程技术、经济方面的规范、标准、定额资料,以及国家正式颁发的技术法规和技术标准。 6、国家颁发的评价方法与参数,如国家基准收益率、行业基准收益率、外汇影子汇率、价格换算参数等。 拓展阅读: 可行性研究报告范文 一、项目概况 1、项目名称:澳体中心绿化景观提升工程 2、建设地点:澳体中心

3、工程建设内容:澳体中心游泳馆周边绿化,以及澳体中心内新增花灌木,提升景观效果。 4、编制质量要求:符合国家现行标准合格 5、时间:15日历天内提交报告并通过评审 6、资金来源:自筹及其它渠道 二、资格要求 1、一般要求:具有独立法人资格。 2、资质要求: 具有国家发改委核发的市政公用工程(风景园林)咨询丙级及以上资质。 3、其他要求:参加比选时,投标单位应按要求提交相关材料原件以供查验,还须提供一份加盖单位鲜章的复印件交业主存档。 三、咨询费发包价及确定方式 1、本项目采用最低价评审法,根据符合资格要求且报价最低的原则确定中选单位。 2、本项目投标最高限价2.8万元。 四、比选保证金及缴纳方式 1、金额:人民币1400元(壹仟肆佰元整)。 2、缴纳方式:开标现场缴纳。 3、退还方式:未中选单位现场退还,中选单位在签订合同前转为履约保证金。 五、报名截止时间及地点

可行性研究报告编制导则

竭诚为您提供优质文档/双击可除可行性研究报告编制导则 篇一:编制可行性研究报告用到的相关法律法规 编制依据 ⑴委托方提供的营业执照及编制《报告》的委托合同等; ⑵国家及地方有关行业规范、规程、标准; ⑶国家计委计办投资[20XX]15号审定的《投资项目可行性研究指南(试用版)》; ⑷国家发展改革委员会、建设部联合颁发的《建设项目经济评价方法与参数(第三版)》; 建筑设计依据 (1)建设方提供的地形图、红线图、设计要点等 (2)《xx县城市总体规划》(20XX-2020) (3)《居住区环境景观设计导则》(20XX年版) (4)《民用建筑设计通则》JgJ37-87 (5)《建筑结构可靠设计统一标准》gb50068-20XX (6)《建筑设计防火规范》 (7)《高层民用建筑防火设计规范》gb50045-95(20XX

年版) (8)《汽车库、修车库、停车场设计防火规范》gb50067 (9)xx县规划部门提供的规划设计条件 (10)现行国家、省、市相关的规范、法规 结构设计依据 《建筑结构可靠度设计统一标准》(gb50068-20XX) (2)《建筑抗震设计规范》(gb50011-20XX) (3)《建筑工程抗震设防分类标准》(gb50223-20XX) (4)《建筑结构荷载规范》(gb50009-20XX) (5)《建筑地基基础设计规范》(gb50007-20XX) (6)《建筑桩基技术规范》(JgJ94-20XX) (7)《建筑地基处理技术规范》(JgJ79-20XX) (8)《混凝土结构设计规范》(gb50010-20XX) (9)《砌体设计规范》(gb50003-20XX) (10)工程建设标准强制性条文《房屋建筑部分》20XX年版 节能设计依据 (1)《固定资产投资项目节能评估和审查暂行办法》(国家发改委20XX年第6号令) (2)《xx省发展和改革委员会固定资产投资项目节能评估和审查试行办法》(20XX年9月17日发布) (3)《中华人民共和国国民经济和社会发展第十二个五

编制可行性研究报告

编制可行性研究报告 1.作业目的 项目可行性研究按时间和要求的不同分为初步可行性研究和深度可行性研究。项目初步可行性研究是获取开发土地前最重要的技术性工作之一,是投资者进行投资决策的主要依据。在土地使用权正式获取后,项目开发者还需进行更为详尽的深度可行性研究,为随后的项目方案设计提供依据。在市场经济条件下,项目可行性研究报告必须真正体现市场的趋势,遵循市场规律,反映市场现实,为项目的投资寻找到真正的可行之路。 2.作业要求 为保证可行性研究报告的质量,应切实作好编制前的准备工作,占有充分信息资料,进行科学分析比选论证,做到编制依据可靠、结构内容完整、文本格式规范、附表附件齐全。报告的表述形式尽可能数字化、图表化,报告深度能满足投资决策和编制初步设计方案的需要。 3.主管部门总师室:组建工作小组,批准工作计划,组织优化和修改报告,审定报告。 协管部门商务部、销售部、营销策划、发展部、财务部:审阅相关专业的章节,提出优化修改意见,协助总师室把关。 主办岗位总工程师:制订工作计划,分配任务,汇总编辑,优化修改督办。 协办岗位:工作小组成员:按各自的专业或专长分头进行调查研究和编写报告章节,并根据总工程师的意见优化修改。 4.紧前工作条件 初步可行性研究:已进行市场调研和现场调查,已取得相关土地技术指标; 深度可行性研究:已获得土地使用权,已有明确的地区控制性详规和相关的经济技术指标。 5.作业描述 5.1 总工程师组建工作小组,成员主要来自公司内部各业务部门,并基本固定。有特殊要求的可聘请社会专业人员参加。 5.2 本主办岗位制订工作计划,明确可行性研究工作的范围,重点,深度,报告提纲,章节分工,进度安排,费用预算等。工作计划报总经济师批准后,布置安排落实。

可行性研究报告范本编制依据

Record the situation and lessons learned, find out the existing problems and form future countermeasures. 姓名:___________________ 单位:___________________ 时间:___________________ 可行性研究报告编制依据

编号:FS-DY-20151 可行性研究报告编制依据 篇一:可行性研究报告编制依据 1、标题:×××项目可行性研究报告 2、内容:根据国家和有关部门关于该类项目的广度和深度规定,结合项目具体情况编列,其提纲如下: (1)依据国家产业政策、产业目录、宏观调控政策, 在项目建议书基础上进一步进行调研,提出项目背景、项目建设的必要性和经济意义,以及编制可行性研究报告所依据的政策原则和指导思想。 (2)产品市场(或社会需求)现状调查和预测分析;竞争对手现状和发展分析;产品的竞争能力分析;市场营销战略。 (3)产品(或建设)规模方案的选择。 (4)工艺技术方案(或建设标准)选择。 (5)资源、原材料、燃料来源和供销的可能性评价。 (6)公用设施建设方案。

(7)建厂条件和厂址方案:地理位置、气象、水文、地质、地形条件、交通运输,以及水、电、气和社会经济状况及其发展趋势;厂址比较和选择意见。 (8)生态环境影响和对策。 (9)节约能源、水和土地资源措施。 (10)职业安全、卫生和消防论证及措施。 (11)生产组织、管理体制、机构定员、人员培训设想。 (12)编制投资估算(投资估算按重要部位设计方案估算工程量进行计算)。提出资金筹措办法。 (13)经济分析和风险分析。 (14)综合评价及结论。 3、项目实施单位条件、经济技术能力情况和项目实施领导组织、人力配备情况。 4、项目可行性研究报告编制单位: ×××单位或委托×××院、所编制。 5、项目可行性研究报告编制时间。 ×××年×××月×××日。 6、附件:如单项调研报告、委托某专业单位单项、调研

项目可行性研究报告的编写规范

项目可行性研究报告 编写规范

项目可行性研究报告的编写规范 以工业项目可行性研究报告为例,可行性报告的编写规范一般包括下列11项内容。 第一部分可行性研究总述 这一部分是可行性研究报告的首要部分,总述要综合讲述研究报告中各部分的主要问题以及研究结论,并对项目是否可行提出最终建议,为可行性研究的审批提供条件。 1、提出的背景 项目的背景包括项目名称、项目承办单位、项目的主管部门、项目拟建地区和地点、承担可行性研究工作的单位及法人代表、研究工作依据、研究工作概况等七个方面。研究工作概况又包括:①项目建设的必要件,②项目发展以及可行性研究工作概况。 2、可行性研究的结论 在可行性研究报告中,对项目的产品销售、生产规模、厂址、技术方案、资金总额及筹措、项目的财务效益以及国民经济、社会效益等若干重大问题,都应作出明确的结论。可行性研究结论包括;市场预测和项目建设规模:原材料、燃料和动力供应:厂址选择;项目工程技术方案:环境保护;工厂组织与劳动定员:项目实施进度;投资估算与资金筹措:项目财务与经济评价;项目综合评价结论等十个方面。 3、技术经济指标表 在总述部分中,可将研究报告中每个部分的主要技术经济指标汇总,列出主要技术经济指标表,从而使审批和决策者对项目全貌有一个全面概括的了解。 4、存在的问题及提出的建议 对可行性研究中提出的项目的主要问题进行说明并提出解决的建议。 第二部分项目的背景以及发展概况

第二部分主要应说明项目的发起过程,项目提出的理由,项目前期工作的发展过程以及投资者的意向、投资的必要性等可行性研究的工作基础。基于此目的,需将项目的提出背景与发展概况作系统的叙述,说明项目提出的背景,投资的理由,在可行性研究前工作情况及其成果,重要问题的决策和决策过程等情况。在叙述项目发展概况时,要能够清楚地提示出本项目可行性研究的重点和问题。 1、项目的背景 项目的背景包括国家或行业发展规划、项目发起人以及发起缘由两项。 2、项目发展概况 项目的发展概况指项目在可行性研究前所进行的工作情况,包括己进行的调查研究项目及成果、试验试制工作(项目):情况、厂址初勘初步测量工作情况、项目建议书(初步可行性研究报告)的编制、提出及审批过程等四项内容。 第三部分市场分析和项目规模 市场分析在可行性研究中占有的重要地位。任何一个项目,其生产规模的确定,技术的选择,投资估算乃至厂址的选择都必须建立在对市场需求情况有了充分了解的基础之上才能决定。并且市场分析的结果,还可以决定产品的价格、销售收入,最终影响到项目的盈利性和可行性。在可行性研究报告中,对市场需求预测,价格分析进行详细阐述,并确定建设规模。 1、市场调查 市场调查包括拟建项目产出物用途调查;产品现有生产能力调查;产品产量及销售量调查;替代产品调查;产品调查国外市场调查等六项。 2、市场预测 所谓市场预测,是指市场调查在时间上和空间上的延续。利用市场调查所得到的有关信息资料,根据市场信息资料分析报告得出的结论,对

编制可行性研究报告

编制可行性研究报告 【最新资料Word版可自由编辑!】

编制可行性研究报告 1.作业目的 项目可行性研究按时间和要求的不同分为初步可行性研究和深度可行性研究。项目初步可行性研究是获取开发土地前最重要的技术性工作之一,是投资者进行投资决策的主要依据。在土地使用权正式获取后,项目开发者还需进行更为详尽的深度可行性研究,为随后的项目方案设计提供依据。过去计划经济体制下的项目可行性研究报告在某种意义上只是投资决策层既定意志的体现,然而在现时市场经济条件下,项目可行性研究报告必须真正体现市场的趋势,遵循市场规律,反映市场现实,为项目的投资寻找到真正的可行之路。 2.作业要求 为保证可行性研究报告的质量,应切实作好编制前的准备工作,占有充分信息资料,进行科学分析比选论证,做到编制依据可靠、结构内容完整、文本格式规范、附表附件齐全。报告的表述形式尽可能数字化、图表化,报告深度能满足投资决策和编制初步设计方案的需要。 3.主管岗位总经济师:组建工作小组,批准工作计划,组织优化和修改报告,审定报告。协管岗位总建筑师,总工程师,总会计师:审阅相关专业的章节,提出优化修改意见,协助总经济师把关。 主办岗位营销策划:制订工作计划,分配任务,汇总编辑,优化修改督办。 协办岗位:工作小组成员:按各自的专业或专长分头进行调查研究和编写报告章节,并根据总经济师的意见优化修改。 4.紧前工作条件 初步可行性研究:已进行市场调研和现场调查,已取得相关土地技术指标; 深度可行性研究:已获得土地使用权,已有明确的地区控制性详规和相关的经济技术指标。 5.作业描述 5.1总经济师组建工作小组,成员主要来自公司内部各业务部门,并基本固定。有特殊要求的可聘请社会专业人员参加。 5.2本主办岗位制订工作计划,明确可行性研究工作的范围,重点,深度,报告提纲,章节分工,进度安排,费用预算等。工作计划报总经济师批准后,布置安排落实。 5.3 各成员按照专业分工调查研究收集资料,必要时再次进行实地调查和市场调 查。 5.4 小组集体讨论,议题为: 5.4.1市场研究。包括分析市场信息,市场动态和政策导向等。

可行性研究报告编制方案

《项目建议书》编制方案 项目建议书(又称立项报告)是项目建设筹建单位或项目法人,根据国民经济发展、国家和地方中长期规划、产业政策、生产力布局、国内外市场、所在地内外部条件,提出的某一具体项目的建议文件,是对拟建项目提出的框架性的总体设想。对于大中型项目,有的工艺技术复杂,涉及面广,协调量大的项目,还要编制可行性研究报告,作为项目建议书的主要附件之一。项目建议书是项目发展周期的初始阶段,是国家选择项目的依据,也是可行性研究的依据,涉及利用外资的项目,在项目建议书批准后,方可开展对外工作。 项目建议书是由项目投资方向其主管部门上报的文件,目前广泛应用于项目的国家立项审批工作中。它要从宏观上论述项目设立的必要性和可能性,把项目投资的设想变为概略的投资建议。项目建议书的呈报可以供项目审批机关作出初步决策。它可以减少项目选择的盲目性,为下一步可行性研究打下基础。按新的投资体制改革相关政策,项目建议书主要是国有企业或政府投资项目单位向发改委申报的项 目申请。 项目建议书往往是在项目早期,由于项目条件还不够成熟,仅有规划意见书,对项目的具体建设方案还不明晰,市政、环保、交通等专业咨询意见尚未办理。项目建议书主要论证项目建设的必要性,建设方案和投资估算也比较粗,投资误差为±30%左右。很多项目在报立项时,条件已比较成熟,土地、规划、环评、专业咨询意见等基本具备,特别是项目资金来源完全是项目法人自筹,没有财政资金并且不享受什么特殊政策,这类项目常常是项目建议书(代可行性研究报告),两个阶段合为一阶段。

一、《项目建议书》编制工作流程 (一) 签订委托协议 项目建议书编制单位与委托单位,就项目项目建议书编制工作的范围、重点、深度要求、完成时间、费用预算和质量要求交换意见,并签订委托协议,据以开展项目建议书各阶段的工作。 (二) 组建工作小组 根据委托项目建议书的工作量、内容、范围、技术难度、时间要求等组建项目建议书工作组。为使各专业组协调工作,保证《报告》总体质量,由总设计师和总经济师负责统筹协调。项目组分为(1)行业与市场小组,负责研究行业相关信息与市场研究;(2)文本编制小组;(3)技术方案小组;(4)融资与财务小组;(5)政策与法律小组。 (三) 制定工作计划 内容包括工作的范围、重点、深度、进度安排、人员配置、费用预算及《项目建议书》编制大纲,并与委托单位交换意见。 (四) 调查研究收集资料 各专业组根据《项目建议书》编制大纲进行实地调查,收集整理有关资料,包括向市场和社会调查,向行业主管部门调查,向项目所在地区调查,向项目涉及的有关企业、单位调查,收集项目建设、生产运营等各方面所必需的相关背景资料和项目最新进展信息资料、数据。

可行性研究报告编制步骤和要求

可行性研究报告编制步骤和要求 一、《报告》编制依据 (1)项目建议书(初步可行性报告)及其批复(2)文件(3)国家和地方的经济和社会发展规划;行业部门发展规划,(4)如江河流域开发治理规划、铁路公路路网规划、电力电网规划、森林开发规划等 (5)国家有关法律、法规、政策 (6)国家矿产储量委员会批准的矿产储量报告及矿产勘探最终报告 (7)有关机构发布的工程主建设方面的标(8)准、规范、定额 (9)中外合资、合作项目各方签订的协议书或意向书(10)编制《报告》的委托合同(11) (12)其他有关依据资料 二、《报告》结构和内容 项目可行性研究报告,一般应按以下结构和内容编写:(一)总论 1、项目提出的背景 2、项目概况 3、问题与建议 (二)市场预测 1、市场现状调查 2、产品供需预测 3、价格预测 4、竞争力分析 5、市场风险分析

(三)资源条件评价 1、资源可利用量 2、资源品质情况 3、资源赋存条件 4、资源开发价值 (四)建设规模与产品方案 1、建设规模与产品方案构成 2、建设规模与产品方案的比选 3、推荐的建设规模与产品方案 4、技术改造项目与原有设施利用情况 (五)场址选择 1、场址现状 2、场址方案比选 3、推荐的场址方案 4、技术改造项目现有场址的利用情况 (六)技术方案、设备方案和工程方案 1、技术方案选择 2、主要设备方案选择 3、工程方案选择 4、技术改造项目改造前后的比较 (七)原材料燃料供应 1、主要原材料供应方案 2、燃料供应方案 (八)总图运输与公用输助工程 1、总图布置方案 2、场内外运输方案 3、公用工程与辅助工程方案 4、技术改造项目现有公用辅助设施利用情况 (九)节能措施 1、节能措施 2、能耗指标分析 (十)节水措施

可研报告编制规范

项目申请报告通用文本 第一章申报单位及项目概况 1、项目申报单位概况。包括项目申报单位的主营业务、经营年限、资产负债、股东构成、主要投资项目、现有生产能力等内容。 2、项目概况。包括拟建项目的建设背景、建设地点、主要建设内容和规模、产品和工程技术方案、主要设备选型和配套工程、投资规模和资金筹措方案等内容。 第二章发展规划、产业政策和行业准入分析 1、发展规划分析。拟建项目是否符合有关的国民经济和社会发展总体规划、专项规划、区域规划等要求,项目目标与规划内容是否衔接和协调。 2、产业政策分析。拟建项目是否符合有关产业政策的要求。 3、行业准入分析。项目建设单位和拟建项目是否符合相关行业准入标准的规定。 第三章资源开发及综合利用分析 1、资源开发方案。资源开发类项目,包括对金属矿、煤矿、石油天然气矿、建材矿以及水(力)、森林等资源的开发,应分析拟开发资源的可开发量、自然品质、赋存条件、开发价值等,评价是否符合资源综合利用的要求。 2、资源利用方案。包括项目需要占用的重要资源品种、数量及来源情况;多金属、多用途化学元素共生矿、伴生矿以及油气混合矿等的资源综合利用方案;通过对单位生产能力主要资源消耗量指标的对比分析,评价资源利用效率的先进程度;分析评价项目建设是否会对地表(下)水等其它资源造成不利影响。 3、资源节约措施。阐述项目方案中作为原材料的各类金属矿、非金属矿及水资源节约的主

要措施方案。对拟建项目的资源消耗指标进行分析,阐述在提高资源利用效率、降低资源消耗等方面的主要措施,论证是否符合资源节约和有效利用的相关要求。 第四章节能方案分析 1、用能标准和节能规范。阐述拟建项目所遵循的国家和地方的合理用能标准及节能设计规范。 2、能耗状况和能耗指标分析。阐述项目所在地的能源供应状况,分析拟建项目的能源消耗种类和数量。根据项目特点选择计算各类能耗指标,与国际国内先进水平进行对比分析,阐述是否符合能耗准入标准的要求。 3、节能措施和节能效果分析。阐述拟建项目为了优化用能结构、满足相关技术政策和设计标准而采用的主要节能降耗措施,对节能效果进行分析论证。 第五章建设用地、征地拆迁及移民安置分析 1、项目选址及用地方案。包括项目建设地点、占地面积、土地利用状况、占用耕地情况等内容。分析项目选址是否会造成相关不利影响,如是否压覆矿床和文物,是否有利于防洪和排涝,是否影响通航及军事设施等。 2、土地利用合理性分析。分析拟建项目是否符合土地利用规划要求,占地规模是否合理,是否符合集约和有效使用土地的要求,耕地占用补充方案是否可行等。 3、征地拆迁和移民安置规划方案。对拟建项目的征地拆迁影响进行调查分析,依法提出拆迁补偿的原则、范围和方式,制定移民安置规划方案,并对是否符合保障移民合法权益、满足移民生存及发展需要等要求进行分析论证。 第六章环境和生态影响分析

可行性研究报告编制合同

可行性研究报告编制合同 甲方(委托人):信阳兴合房地产开发有限公司 乙方(受托人): 为明确双方的权利和义务,依据《中华人民共和国合同法》等有关法律法规和原国家发展计划委员会(现国家发展和改革委员会)《关于重申严格执行基本建设程序和审批规定的通知》(计投资[1999]693号) 等有关规定, 甲乙双方经协商一致, 订立本合同, 以资共同遵守。 第一条乙方工作的内容、要求和方式 (一)工作内容 编制《信阳兴合房地产开发有限公司一中环荣域Ⅱ期项目可行性研究报告》(以下简称《可行性研究报告》),《可行性研究报告》应包括但不限于下列内容: 第一章总论 第二章项目建设的必要性和迫切性 第三章选址及建设规模 第四章项目建设条件 第五章工程建设方案 第六章环境保护 第七章建设项目实施计划 第八章投资估算及资金 第九章项目建成后的经营管理 第十章社会评价与风险分析 第十一章结论及建议 (二)工作要求 《可行性研究报告》的内容和要求应符合并达到国家发展和改革委员会等主管部门对编制可行性研究报告所要求的内容和深度。 (三)工作方式 按约定向甲方提交《可行性研究报告》及相应的电子文档。 第二条乙方收到甲方发出的委托书后开展《可行性研究报告》编制工作, 在2018年月日前提交《可行性研究报告》初稿; 经甲方审核确认后报上级部门审阅, 乙方应在收到相关部门审阅意见之日起5个工作日内根据审阅意见修改完善并向甲方提交《可行性研究报告》正式书面文本一式八份和相对应的光盘电子文本一份。以上时间为《可行性研究报告》编制的控制节点时间,乙方应根据甲方的时间要求将编制《可行性研究报告》的内容分解编制相应的各项目工作所需的时间,投入相应人员, 按甲方的深度要求编制。如政府部门要求审批可行性研究报告的时间提前,则乙方提交可行性研究报告的时间也应相应提前,不得推后。 第三条为保证乙方及时、有效地进行编制工作, 甲方应当向乙方提供以下协作事项: (一)提供必需的有关技术、基础资料

(最新版)预可行性研究报告书和工程可行性研究报告书编制办法

港口建设项目预可行性研究报告和工程可行性研究报告编制办法 2009年11月

按照科学发展观的总体要求和国务院关于投资体制改革的决定,为进一步规范港口建设项目可行性研究及报告编制工作,提高可行性研究工作质量和科学决策水平,保障港口健康、持续发展,在认真总结1988年颁布的《港口建设项目可行性研究报告编制办法》执行情况的基础上,结合近年来港口发展与建设的实际,制定本办法。 一、本办法适用于我国沿海、内河港口码头新建、改扩建工程及其配套工程预可行性研究报告和工程可行性研究报告的编制工作。 二、可行性研究是港口建设项目前期工作的重要阶段,是建设项目立项、可行性研究报告审批和项目申请报告核准或备案的主要技术依据,分为预可行性研究和工程可行性研究两个阶段。 三、政府投资的港口建设项目应进行可行性研究,按照项目类型、规模及建设条件等,分别开展预可行性研究和工程可行性研究,相应编制预可行性研究报告和工程可行性研究报告。小型项目或技术上较成熟的项目,经项目主管部门同意后,可直接开展工程可行性研究,编制工程可行性研究报告。 预可行性研究报告是编制项目建议书的主要技术依据,工程可行性研究报告是编制可行性研究报告的主要技术依据。 四、企业投资的港口建设项目应开展工程可行性研究,编制工程可行性研究报告。工程可行性研究报告是编制项目申请报告或者备案文件的主要技术依据。 五、预可行性研究应对港口建设项目是否可行进行初步判断,依据港口布局规划、总体规划,分析腹地经济发展趋势和港口运输需求,预测港口吞吐量发展水平,论证项目建设的必要性和建设规模。在对

项目建设条件进行调查研究和必要的勘察、科学实验基础上,研究项目建设的可能性、工程方案的技术可行性和经济合理性,提出项目可行性的初步评价结论,为建设项目立项提供依据。 六、预可行性研究阶段的内容和深度应当符合下列要求: (一)通过调查现状、预测运输需求等工作,论证项目建设的必要性,合理确定码头建设规模、建设时机; (二)了解工程自然条件、外部条件,分析工程与有关规划、政策的符合性,综合评价工程建设的可能性; (三)论证确定工程的建设地点; (四)初步确定工程总平面布置方案、装卸工艺及主要设备; (五)初步确定水工建筑物结构、布置及配套工程; (六)初步提出工程建设采取的环境保护措施; (七)估算工程投资,按规定进行经济和社会影响评价; (八)提出研究结论、存在问题及建议。 港口建设项目预可行性研究报告编制内容及文本格式见附件一。 七、工程可行性研究是确定港口建设项目是否可行的最后研究阶段,应依据批准的项目建议书,深入分析腹地经济社会发展趋势和市场供需状况,进一步完善港口吞吐量预测内容,论证项目建设的必要性,合理确定码头建设规模和建设时机。通过全面调查研究和勘察、科学实验,从技术、经济、资源、环境、社会等方面对建设方案进行比较、论证,提出项目可行性评价结论,为项目决策提供技术依据。 八、工程可行性研究阶段的内容和深度应当符合下列要求: (一)通过深入调查现状和运输需求预测,进一步论证项目建设的必要性,合理确定码头建设规模、建设时机;

水利水电工程可行性研究报告编制规程

水利水电工程可行性研究报告编制规程 主编单位:水利水电规划设计总院 电力工业部 批准部门:中华人民共和国 水利部 电力工业部 中华人民共和国 水利部 关于发布行业标准《水利水电工程可行性 研究报告编制规程》DL502093的通知 电办(1993)112号 水利水电规划设计总院根据能源部水利部颁发的水利水电勘测设计技术标准体系(能源技[1988]12号文)所编制的水利水电工程可行性研究报告编制规程经审查批准为强制性行业标准现予发布其名称为水利水电工程可行性研究报告编制规程,编号DL502093,自一九九三年九月一日起实行原水力发电工程可行性研究报告编制规程SD12384(试行)同时废止。 本规程由水利电力出版社出版发行 各单位在执行本规程的过程中要注意积累资料总结经验为本规程今后的修订提供依据并请将意见和有关资料寄水利水电规划设计总院。 一九九三年三月三十日 1总则

1.0.1水利水电工程可行性研究报告是确定建设项目和编制设计文件的依据根据国家计委有关规定结合水利水电工程实际情况特制定本规程 1.0.2本规程适用于大中型水利水电工程项目规模较小条件简单的中型水利水电工程可适当简化特别重要的大型和利用外资的水利水电工程项目其工作内容和深度可根据需要由主管部门提出补充要求不同类型工程应根据工程任务特点对本规程的条文内容有所取舍。 1.0.3可行性研究报告应根据江河流域(河段)规划区域综合规划或水利水电专业规划的要求贯彻国家基本建设的方针政策遵循有关规程和规范对工程项目的建设条件进行调查和必要的勘测在可靠资料的基础上进行方案比较从技术经济社会环境等方面进行全面分析论证提出可行性评价。 1.0.4可行性研究报告的主要内容和深度应符合下列要求: (1)论证工程建设的必要性确定本工程建设任务和综合利用的主次顺序。 (2)确定主要水文参数和成果。 (3)查明影响工程的主要地质条件和主要工程地质问题。 (4)选定工程建设场址坝(闸)址厂(站)址等。 (5)基本选定工程规模。 (6)选定基本坝型和主要建筑物的基本型式初选工程总体布置。 (7)初选机组电气主接线及其他主要机电设备和布置。 (8)初选金属结构设备型式和布置。 (9)初选水利工程管理方案。 (10)基本选定对外交通方案初选施工导流方式主体工程的主要施工方法和施工总布置提出控制性工期和分期实施意见。 (11)基本确定水库淹没工程占地的范围查明主要淹没实物指标提出移民安置专项设施迁建的可行性规划和投资。 (12)评价工程建设对环境的影响。 (13)提出主要工程量和建材需要量估算工程投资。 (14)明确工程效益分析主要经济评价指标评价工程的经济合理性和财务可行性。 (15)提出综合评价和结论 1.0.5下列资料可根据需要列为可行性研究报告的附件: (1)有关工程的重要文件 (2)中间讨论或审查会议纪要 (3)水文分析报告 (4)工程地质报告
