当前位置:文档之家› 铝合金模板

铝合金模板

铝合金模板
铝合金模板

铝合金模板

一、铝合金模板的诞生

铝合金模板(简称为铝模板),1962年在美国诞生,至今已有55年的历史。在美国、加拿大等发达国家,以及像墨西哥、巴西、马来西亚、国、印度这样的新兴工业国家的建筑中,均得到了广泛的应用。2008年前,美国每年的铝模板市场规模大约有一亿美元,被当地四五家铝模板制造公司瓜分。墨西哥的保障房,亦大量应用了铝合金模板技术。仅以一家总部位于哥伦比亚的铝模板制造公司为例,在墨西哥福克斯总统的任期,就以其铝模板技术,参与建造了超过100 万套保障房。各国在推广使用的过程中,也积累了大量铝模板的设计、制造、应用和施工经验。

我国早在1986年12月20日市铸铝制品厂和市二轻建筑公司联合研制成功了稀土铸铝合金模板,在几幢民用住宅工程中应用,使用效果很好,并通过了市经委的技术鉴定。这是我国最早开发的铝合金模板技术,该项模板技术是学习了美国国际房屋开发的铸铝合金模板,它是利用模具浇铸成型,具有重量轻、刚度好、使用寿命长、能多次周转使用、模板精度高以及表面可加工装饰图案等特点。21世纪初,竹、木胶合板模板得到大量应用,与钢模板形成三足鼎立,钢模板的使用量显著减少,在钢模板市场萎缩的形势下,许多模板企业被迫转产或开发新产品。鑫星系统模板与国现代建设株式会社合作,开发了全铝合金模板、铝框强塑PP板模板和钢框强塑pp板模板,进入、澳门和建筑市场,得到施工企业的欢迎。捷安建筑脚手架在2005年开始研发铝合金模板,经过多次到美国进行考察和市场调查,了解铝合金模板的生产和使用情况,于2008年开发了54型铝合金

模板。

二、为什么是铝合金模板

以木胶合板和木方背楞为主的简支简撑的传统施工方法,均依赖现场施工人员的技术水平和管理水平的临场发挥,许多问题由施工现场随机处理,工程质量和施工效率在这样粗放的模式下均存在大量不可控的因素。传统施工法的墙模、顶模和支撑系统中,即使局部采取了一些较好的产品和工艺,由于缺乏系统整合,总体效率亦难全部发挥出来。例如在北方地区广泛使用的全钢大模板系统,部分地解决了墙模简支简撑施工法带来的弊端,但该类模板的设计特点决定了只能应用于墙模,无法解决与顶模和支撑系统有效配合的问题,也就决定了此类模板无法实现墙板和顶板的一次浇筑,使墙模快速浇筑的优势无法在整个施工流程中完整发挥出来。

目前广泛应用于楼板的支撑系统,多为钢管扣件和碗扣式脚手架。这些系统与楼板模板系统各自独立,缺乏一体化设计,大量存在着施工效率低下、浪费材料和工时的现象,由于支撑设备和施工方案的不当而造成安全事故亦时有发生,甚至造成严重的人员伤亡。目前国际普遍流行的早拆体系,也难于在此类支撑方案中得到真正有效的应用和实施。

随着我国劳动力成本的迅速提高,那种靠人海战术,采用低效率、低成本模板系统的施工方法,也已经难以维持。仅以目前的工资水平核算,我国支撑和模板的施工预算成本,包括设备和工时成本,已经接近甚至超过了像国和这样工资水平远远超过我国的国家和地区。究其原因,是我们现在施工中仍然广泛沿用着传统的效率低下的木模板和粗放型的施工方法。不仅大量地浪费了木材等森林资源,违背国家的产业政策导向,增加

碳排放,而且由此也造成了施工成本的大幅提高。

解决这些问题的重点是:采用效率高、模数化、可反复使用次数高的新型模板和支撑系统,以及与之相适应的有效节约施工现场工时成本的新型施工方法。铝合金模板技术,恰恰是顺应了市场需求,解决了上述施工中存在的问题,才得以首先在发达国家诞生并被广泛应用。

图一铝合金模板拆模效果

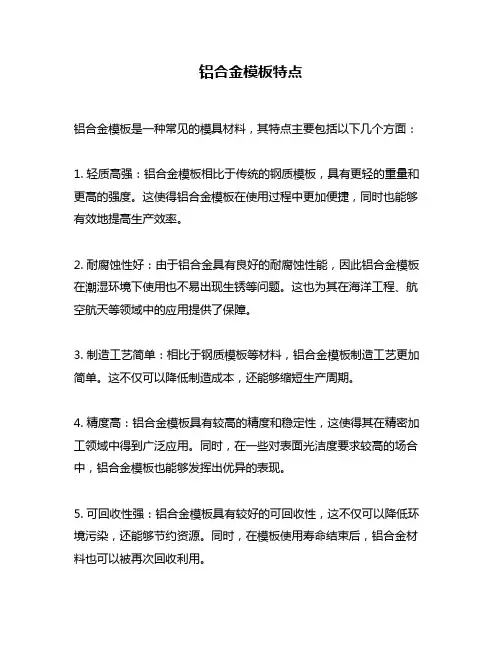

相比于传统的模板系统,铝合金模板具有以下优势:

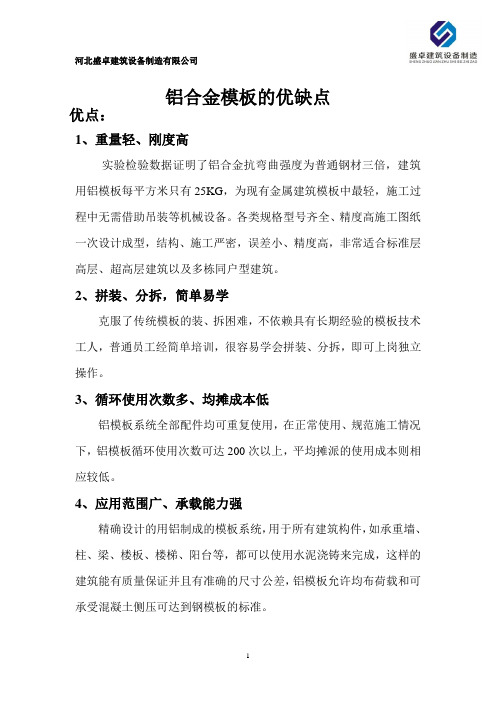

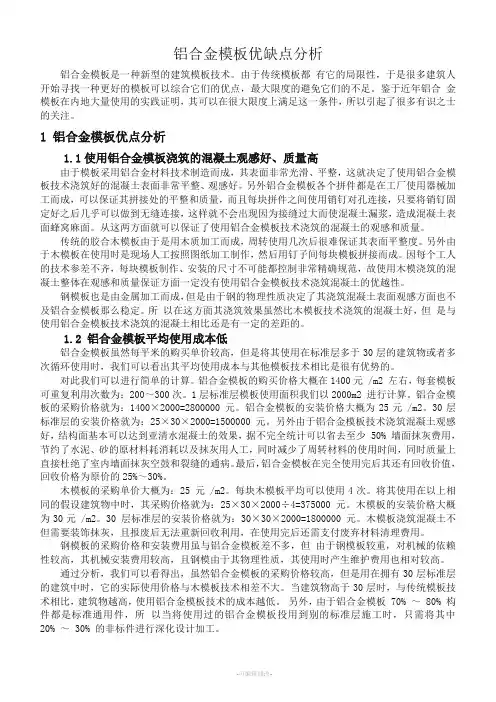

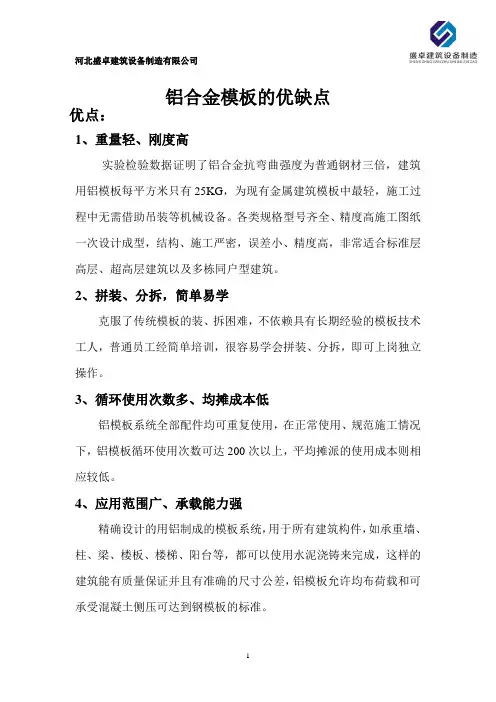

1.稳定性好、承载力高:铝合金建筑模板系统全部部位都采用铝合金

板组装而成,系统拼装完成后,形成一个整体框架,稳定性十分好;承载力可达到每平方米60KN。

2.标准、通用性强:铝合金建筑模板规格多,可根据项目采用不同规格板材拼装;使用过的模板改建新的建筑物时,只需更换20-30%左右的非标准板,可降低费用。

3.施工周期短:铝合金建筑模板系统为快拆模系统,一套模板正常施工可达到四、五天一层,大大节约承建单位的管理成本。

4.重复使用次数多,平均使用成本低:铝合金建筑铝模板系统采用整体挤压形成的铝合金型材做原材(6063-T6或6061-T6),一套模板规施工可翻转使用300-500次以上,平均使用成本低。

5.施工方便、效率高:铝合金建筑模板系统组装简单、方便,平均重量35KG/m,完全由人工拼装,不需要任何机械设备的协助(工人施工通常只需要一把扳手或小铁锤,方便快捷),熟练的安装工人每人每天可安装20-30平方米(与木模对比:铝模安装工人只需要木模安装工人的70-80%,而且不需要技术工人,只需安装前对施工人员进行简单的培训即可)。

6.支撑系统方便:传统施工方法中楼板、平台等模板施工技术普遍采用满堂支架,费工费料。而铝模板支模现场的支撑杆相对少(采用独立支撑间距1200mm一支),操作空间大,人员通行、材料搬运畅通,现场易管理。

7.拆模后混凝土表面效果:铝合金建筑模板拆模后,混凝土表面质量平整光洁,基本上可达到饰面及清水混凝土的要求。

8.回收价值高:铝合金建筑模板报废后,当废料处理残值高,均摊成本优势明显(每平方米的回收价大概在400元左右)。

表一铝合金模板和其他模板的对比

表二铝合金模板和其他模板的经济对比

三、铝合金模板施工

(一)铝合金模板系统

铝合金模板系统由模板系统、支撑系统、紧固系统及附件系统四大系

统组成。模板系统构成混凝土结构施工所需的封闭面,保证混凝土浇灌时建筑结构成型;支撑系统在混凝土结构施工过程中起支撑作用,保证楼面,梁底及悬挑结构的支撑稳固;紧固系统是保证模板成型的结构宽度尺寸,在浇注混凝土过程中不产生变形,模板不出现涨模、爆模现象;附件系统为模板的连接构件,使单件模板连接成系统,组成整体。

1、模板系统分为外墙板、墙板、楼面板、端头板、压槽板、转角模板(C槽)、顶板顶托(流星锤)、筋条、龙骨、梁底顶托、承接模板(K板)、阳角、底角等部分组成。

图二外墙板(墙板略短)图三楼面板

图四端头板图五压槽板图六筋条端头板主要用于墙头、梁底、门头、窗台盖板等部位,保证建筑物形位尺寸;压槽板主要用于二次结构填充墙与混凝土墙体连接部位,方便挂网和抹灰以及和外围窗框凸楞

图七转角模板(主要用于墙、梁、顶模板转角部位连接)

图八龙骨(用于连接顶板和流星锤)

图九梁底顶托(用于连接梁底与支撑梁底和斜撑梁侧)

图十承接模板(主要用于外墙顶端,起到第一层与第二层之间承接转换的作用)

图十一阳角(模板与模板转角(阳角)部位连接使用,偶尔也用到梁和外围模板等部位进行加固)

2、支撑系统有顶杆、斜支撑组成。

图十二顶杆(模板的主要承力构件,保证混凝土浇筑过程中楼面荷载和常规荷载的承载)

图十三斜支撑(用于保证模板水平度和垂直度的构件)

3、紧固系统由销钉销片、螺杆螺母、背楞等组成

图十四螺杆螺母(用来保证墙、柱、梁在混凝土时不变形)

图十五销钉销片(用于模板与快拆系统之间的快速连接和拆除)

图十六背楞(混凝土浇筑过程中防止膨胀变形,配合螺杆使用保证墙的平整和垂直度)

4、附件系统由穿墙套管、胶杯、可调底座(顶丝)、预留洞盒等组成。

图十七顶丝(无法使用单支撑的时候,配合钢管使用,保证足够的支撑力)

图十八预留洞盒

(二)铝合金模板设计安装

1、铝合金模板生产

在接到工程后,由专业人员通过BIM等计算机辅助设计,将拟施工建筑所需的所有模板标准化、模数化、系统化,以由此设计出的模板系统工作图、模板安装图作为指导,列出该工程所需的模板和详细的材料配件清单,在工厂完成生产,并对每个模板和配件进行编码。

2、铝合金模板的安装

1)安装前准备工作:安装开始前,安装工人应熟悉安装部位、安装图纸及技术交底;按施工图纸核对模板及构配件是否齐全,模板编号是否正确;根据施工图纸弹出模板边线及控制线。

2)安装顺序:安装墙板及校正垂直度→楼面梁模板安装及校正→安装楼面模板龙骨→安装楼面梁模板及调平→整体校正、加固检查及墙模板底部填灰→检查验收→混凝土浇筑

图十九铝合金模板实际施工图

(三)铝合金模板的拆除

铝合金模板系统为快拆系统,浇筑混凝土后24小时可拆除墙柱模板,48小时可拆除梁底、板底模板(非承重),12天后拆除板底承重支柱,14天后拆除梁底承重支柱,28天后拆除悬臂支柱。一套铝合金模板正常施工可达三、四天一层。拆除顺序墙柱斜撑拆除→螺杆及背楞拆除→墙柱模板拆除→梁、板模板拆除→模板清理

图二十拆除工具

(四)铝合金模板的缺点

1、一次性资金投入高;

2、在气温低于0℃以下的环境易造成板面结冰,影响拆模时间(室加温可消除该缺陷);

3、对建筑、结构的图纸要求高;

4、考虑到周转次数因素,铝合金模板在非标准层会增加成本,并延长完成时间;

5、对于多梁结构的非标模板使用较多,总体成本增加。

四、铝合金模板的应用现状

(一)国外铝合金模板应用现状

国的铝合金模板已经应用十多年,积累了非常多的施工和现场管理经验,在建筑施工中,铝合金模板已得到广泛的应用,并且已经把它推广到了东南亚,并在马来西亚设立了分厂。如国金刚工业株式会社已将铝合金

模板出口国外,并且出口的数量也在逐年增加,2014年仅出口就达到7000万美元。国是铝合金模板技术应用最为成功,推广最广泛的国家。国具有规模的铝合金模板厂家有5家,主要有金刚工业株式会社、三木精工株式会社和现代建设株式会社等,这些模板厂家都是多年生产模板的企业,具有一定的规模和经济实力,在模板设计、生产、施工和经营等方面,都有丰富的经验。

铝合金建筑模板的应用在美国、加拿大等国家已有10多年历史,现在美国正在大批量的使用。丰田博物馆、康涅狄克大学及夏威夷大学的竞技场、贝尔竞技中心等都是铝合金模板在现实生活中的实际应用实例。

欧洲的跨国模板公司最多,模板技术和施工方法也最先进。但是,欧洲各国几乎没有生产全铝合金模板的公司,建筑工程中几乎没有使用全铝合金模板,还是大量使用木胶合板模板、钢模板、钢框胶合板模板和铝框胶合板模板。在欧洲这种散装散拆传统施工工艺已使用不多,建筑工人喜欢机械化程度高的先进施工工艺,如墙板施工采用模板整体吊装施工,楼板施工采用台模施工等。

(二)国应用现状

我国铝合金模板起步较晚,技术基本上是从美国和国等国引进的,铝模板厂家生产的模板品种规格多种多样,有美国的65型、54型和国的63型等。近几年随着高层建筑发展及人工费上涨,有一大批钢模板生产企业和铝制品加工企业加入到铝合金模板制造的行业。目前我国已有铝合金模板生产企业近百家,其中注册生产铝合金模板的企业有60至80家。铝合金模板在国也迅速普及,万科、中海等大型房企和中建系统、建工等大型

施工企业正在推广使用。

万科2012年已开始大面积使用铝合金模板。万科助理总经理常乐表示,未来万科将继续加大力度推进节能环保型技术变革,争取在未来3年全面实现取消抹灰工艺,并争取缩短1年的建造周期。中海地产2012年首次使用铝合金模板应用于的“中海·千灯湖”项目,其他诸如万科塘厦朗润园、万科海悦汇城、万科城、侨鑫集团珠江新城F1-1等项目都使用了铝合金模板。万科在于2011年开始应用铝合金模板,2012年已全面铺开,先后有多个楼盘如斗门的“魅力之城”、金湾的“城市花园”、市坦洲镇的“金悦华庭”等都已使用。地产高端楼盘“·红树湾”部分楼栋也使用了铝合金模板。

五、写在最后

铝合金模板的应用虽然已呈现燎原之势,但其中存在的问题也应引起重视。

第一、我国铝合金模板生产厂家过多,产品规格品种太乱,通用性差,很难建立统一的铝模板产品标准,给铝模板的推广应用和市场管理带来一定的困难。

第二、我国铝合金模板企业的技术水平较低,技术力量薄弱,模板设计缺乏经验,产品质量不是很高

第三、铝合金模板在整个结构施工阶段,脱模剂的选择都是至关重要的,脱模剂使用不当,拆模效果差甚至无法拆模。

铝合金模板工艺技术标准(试行)

铝合金模板工艺技术标准(试行)

附件一: 铝合金模板工艺技术标准 (试行) 1、适用范围 本技术标准适用于工业与民用建筑的现浇混凝土工程所用的3.8m以下一般模板与支撑体系的施工;不适用于危险性较大的混凝土模板与支撑体系的施工。 2、规范性引用文件 2.1 《铝合金建筑型材》GB/T5237.2008 2.2 《一般工业用铝及铝合金挤压型材》GB/T6892 2.3 《变形铝及铝合金化学成份》GB/T3190 2.4 《碳素结构钢》GB/T700 2.5 《低合金高强度结构钢》GB/T1591

2.6 《铝合金压铸件》GB/T13821、15114 2.7 《住宅建筑模数协调标准》GB/T50100 2.8 《铝合金结构设计规范》GB50429 2.9 《铝合金结构工程施工质量验收规范》GB50576 2.10 《组合钢模板技术规范》GB50214 2.11 《建筑施工模板安全技术规程》JGJ162 2.12 《建筑工程施工质量验收统一标准》GB50300 2.13 《混凝土结构工程施工质量验收规范》GB50204 2.14 《钢结构工程施工质量验收规范》GB50205 2.15 《铝合金结构工程施工规程》JGJ/T2 2.16 《建筑结构荷载规范》GB50009 2.17《铝合金模板技术规范》DBJ 15-96-2013广东省标准 3、术语和定义 3.1 面板 直接接触新浇混凝土的承力板,包括拼装的板和加肋的板。 3.2支撑梁 用于连接面板和支顶的构件。 3.3 连接件 面板与支顶的连接、面板自身的拼接、加固体系自身的连接和其中二者相互连接所用的零配件。包括插销、锲片、螺栓、背楞、垫片、对拉螺杆等。

铝合金模板施工方案

R-10.2(2)-07 城际新苑(万科环球 村)二期工程 铝合金模板 专项施工方案 编制人员: 上海建工五建集团有限公司 2014年07月

目录 一、工程概况 (2) 1.1 工程名称 (2) 1.2 工程地址 (2) 1.3 建设单位 (2) 1.4 设计单位 (2) 1.5 监理单位 (2) 1.6 施工单位 (2) 1.7 工程概况 (2) 二、编制依据 (2) 三、编制说明 (3) 四、前期准备 (3) 五、铝合金模板技术特点 (4) 六、具体的工艺要求和施工方法 (4) 七、铝合金模板的拆除 (7) 八、质量保证措施 (8) 九、安全及环保措施 (9) 十、注意事项 (10) 十一、铝模节点图片 (11) 铝合金模板施工方案

工程概况 1.1 工程名称城际新苑(万科环球村)二期工程 1.2 工程地址 本工程位于长沙市雨花区劳动东路北侧,万科环球村一期以东 1.3 建设单位 湖南湘诚壹佰置地有限公司 1.4 设计单位 广东华玺建筑设计有限公司 1.5 监理单位 深圳市邦迪工程顾问有限公司 1.6 施工单位 上海建工五建集团有限公司 1.7 工程概况 本工程4栋34层高层住宅楼,总建筑面积102945.49m2,其中地上部分面积86307.72 m2,地下室面积16637.77m2。本工程建筑土0.000相当于绝对标高为+38.300叶9-12#楼2层--34层为铝模施工。 (6)基坑等级:本工程基坑安全等级三级,环境保护等级三级. 二、编制依据 业主提供的城际新苑(万科环球村)二期9-12#栋及地下室工程施工图纸 城际新苑(万科环球村)二期9-12#栋及地下室工程《施工组织设计》建筑结构荷载规范》GB 50009-2012 混凝土结构设计规范》GB 50010-2011 混凝土结构工程施工质量验收规范》GB 50204-2011 建筑工程施工质量验收统一标准》GB 50300-2011 建筑施工高处作业安全技术规范》JGJ 80-91 建筑施工安全检查标准》(JGJ59-2011)模板早拆体系施工技术规程》(DB11/694-2009) 万科集团《质量标准及实测实量方法》 三、编制说明 全铝合金模板有利于环保,节约木材,保护树林,可多次再利用,符合国家节能减排政策,且铝模具有自重轻,承载力高,施工容易,维护费用低,施工效率高,混凝土表面质量好,

浅谈铝合金模板施工管理

编号:AQ-JS-03812 ( 安全技术) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 浅谈铝合金模板施工管理 Construction management of aluminum alloy formwork

浅谈铝合金模板施工管理 使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。 通过现场实践,本文对铝合金模板施工管理作初步总结,将铝合金模板的管理大概分为三铝合金模板作为一种新型的模板系统,虽在中国建筑市场的应用已越来越多,施工技术也日益成熟,但毕竟时日不长,这种新技术、新材料还不被大多数人了解,很多方面还有待完善,特别是施工管理方面。 个阶段:实施应用前准备阶段、实施应用施工阶段和实施应用后回收、保养阶段。 1实施应用前准备阶段 对于铝合金模板这种新技术、新材料的运用,我们需在应用前完成大量的准备工作,如铝合金模板的可行性运用,施工合同洽商及签订,铝合金模板的深化设计、加工、制作、试拼装、验收及装车打包。施工准备的每一个阶段都会影响到铝合金模板的过程实施应用,甚至是最后的回收、保养。

1.1可行性运用研究 由于铝合金模板项目一次性投入资金比较大,所以我们需要对其投资进行详细、可靠的研究。首先主要是对铝合金模板项目的投资机会做出鉴定,确认值得进一步研究时,然后通过铝模板与木模、钢模在经济、施工进度、安全文明施工及质量方面对比,判断铝合金模板是否有运用价值,最后确定项目投资的最终可行性。 1.2铝合金模板合同洽商、签订 在完成铝合金模板厂家的招标后,应与选定的铝合金模板厂家就合同未能明确的地方进行合同洽商,双方统一意见、达成共识后方可签订合同。而在合同签订阶段,我们还要注意结合铝合金模板实际应用碰到的问题,添加一些专用条款进行解释说明。如:承包范围;工期;明确铝合金型号、铝合金模板进入施工现场日期及产品质量;明确图纸会审交付时间、深化设计及生产周期时间;明确报价书中支撑、加固体系;提供脱模油及对拉螺杆套管数量;承诺重复使用次数;提供厂家专业指导及工人交底、培训;发生变更铝模板修改费用;铝合金模板使用完后回收部分材料堆放;阶段性资

铝合金模板施工方案模板.docx

铝合金模板施工方案 全铝合金模板有利于环保,节约木材,保护树林,可多次再利用,符合国家 节能减排政策,且铝模具有自重轻,承载力高,施工容易,维护费用低,施工效 率高,混凝土表面质量好,周转次数多等特点,在国外发达国家以及新兴的工业国家已被广泛运用于高层建筑中,但在中国还运用得少,算是一种新工艺,未来全铝合金模板的运用将是建筑业的趋势。 一、前期准备 1、组织施工人员熟悉图纸,根据设计图纸要求,结合结构图、建筑图和节 点详图和施工规范由厂家专业技术人员进行铝合金模板深化设计。 2、厂家铝模深化设计完后仔细核对,确保与设计蓝图准确无误后,由业主/设计院审查批准,方进行铝模生产制作。 3、铝模生产制作完成在工厂进行试拼装,由业主/设计院/监理到厂内预验收,模板成品按下表进行出厂前的检验: 序号项目名称允许偏差检验方法 1铝模板高度± 3mm用钢卷尺 2铝模板长度 -2mm用钢卷尺 3铝模板板面对角线差≤ 3mm用钢卷尺 4面板平整度 2mm用 2m 测尺和塞尺 5相邻面板拼缝高低差≤ 1mm用 2m 测尺和塞尺 6相邻面板拼缝间隙≤ 2mm直角尺和塞尺 4、铝模试拼装并验收完成系统地进行编号,绘制好拼装图,作为施工现场工人施工图。 5、编号完成后拆除铝模并打包装车运至施工现场。清点数量,复核每块模板的尺寸和平整度,符合设计要求。 6、组织施工管理人员及部分工人到厂家进行培训,熟悉铝模板安装拆卸方法、施工顺序及工序搭接操作要求。 7、严把工程的质量标准、安全措施、成品的保护等施工,注意事项对工人 进行交底。

二、铝合金模板技术特点 1、铝合金模板体系由模板系统,支撑系统,紧固系统,附件系统组成。模 板系统构成混凝土结构施工所需的封闭面,保证混凝土浇灌时建筑结构成型;附件系统为模板的连接构件,使单件模板连接成系统,组成整体;支撑系统在混凝土结构施工过程中起支撑作用,保证楼面,梁底及悬挑结构的支撑固;紧固系统是保证模板成型的结构宽度尺寸,在浇注混凝土过程中不产生变形,模板不出现涨模、爆模现象。 2、混凝土一次浇筑,铝模系统由墙模,顶模和支撑等几大独立系统有机的结合为一体,一次将模板全部拼装完成,实现混凝土一次浇筑。 3、铝模的顶模和支撑系统实现一体化设计,将早拆技术融入了支撑系统, 将大大提高模板周转率和施工效率,降低了材料成本和施工成本。施工现场只用一套模板主系统,三套楼板底支撑, 可实现 3-4 天一层的施工速度。 4、实现工厂化施工,在工程准备阶段,铝模厂商根据施工图进行了深化设计及厂内试拼装后运往工地,将所有可能出现的问题均解决在工厂里,从而大大提高了施工速度和精度。 5、使用寿命长,铝模可重复使用300 次,且其回收价值高,因此铝模板在成本核算上也有其客观的应用价值。 三、具体的工艺要求和施工方法 1、施工前的准备工作 (1)铝模板进场前 , 项目部应组织有关技术人员逐级进行施工技术交底,

铝合金模板计算书(版本2)

铝合金模板 开启---- 建筑低碳环保新时代 陕西天利成建筑科技有限公司 2016年10月

第一章铝合金模板及支撑体系计算书 一、铝合金模板计算书编制、设计计算依据 GB50009-2012 建筑结构载荷规范 GB50010-2010 混凝土结构设计规范 GB50017-2003 钢结构设计规范 GB50666-2011 混凝土结构工程施工规范 GB50429-2007 铝合金结构设计规范 JGJ59-2011 建筑施工安全检查标准 JGJ81-2002 建筑钢结构焊接技术规程 JGJ162-2008 建筑施工模板安全技术规范 JGJ130-2011 建筑施工扣件式钢管脚手架安全技术规范 关于印发《建设工程高大模板支撑系统施工安全监督管理导则》建质[2009]254号文;

二、铝合金模板体系简介 2.1、标准模板单元体系 2.2、楼面处铝合金模板固定体系

2.3、墙、柱处铝合金模板固定体系 对拉螺杆为T18的高强螺杆,背楞上下间距从下往上200mm、600mm、650mm、650mm、550,对拉螺杆水平最大间距800mm。

三、铝合金模板标准单元 铝合金模板体系类似于组合钢模板体系,都是由标准单元组合拼装而成。利于工厂标准化设计、制作。 铝合金模板标准单元均为铝合金挤压型材,根据模板宽度分为100mm~400mm 不等的标准型材。实际设计制作时楼面板的通用标准规格为400mm×1100mm,墙、柱模板的标准规格为400mm×2600mm(标准长度根据建筑岑高的差异,略有不同)。 下图为铝合金模板的标准单元示意图 标准墙、柱模板标准楼面板

铝合金模板施工组织设计铝模施工方案铝合金模板施工方案

铝合金模板工程 xx二期x楼地上主体使用铝合金模板。 (一)、设计原则 1、重量轻,强度高。铝合金模板每平方米的重量仅为20-25Kg,承载能力高,每平方米可达30KN以上(试验荷载每平方米60KN不破坏)。 2、铝合金模板施工简便。不依赖木工(技术工人),只要熟练工人(经过短期培训即可)。使用铝合金模板可以使安装工人的来源更加广泛,解决工人(木工)短缺的问题。 3、支撑简单:铝合金模板只采用独立支撑,操作空间大,人员通行、材料搬运畅通,现场易管理。 (二)、进场模板及要求 在铝模安装作业前,对加工和购进的构配件及材料等进行全面的检查和验收。检查验收内容包括:原材料的检验,构配件结构尺寸,焊缝检查以及支撑构件,配合件的各项功能的检查,符合设计要求后,方可使用。 模板平面平整度,用2m直尺检查不大于5mm。 支承面高度误差,允许偏差±5mm。 (三)、涂刷隔离剂 涂刷隔离剂有利于模板拆除,使模板不粘连砼,拆模后的砼表面光滑平整、表观良好,支设模板前将模板表面的砼清理干净,涂刷隔离剂,隔离剂应对砼及模板无有害作用,选用LB—T水溶性隔离剂。 (四)、模板质量控制 1、剪力墙支模前,先在基底弹线校正钢筋位置,并为合模后检查位置提供准确的依据,另外再弹距剪力墙表皮200mm的控制线,以便检查。 2、为防止胀模、跑模错位造成断面尺寸超差,位置偏离,漏浆造成蜂窝麻面,模板及支撑应符合模板设计要求。为固定剪力墙底盘,采用焊制定位筋方法确保定根位置。在墙柱模板支设后混凝土浇筑前用1:2水泥砂浆找平模板部位,但不吃入剪力墙砼内,剪力墙模板支设校正完毕后,用水泥砂浆封堵根部缝隙,防止跑浆造成烂根。 3、对模板拼缝,节点位置模板支搭情况,认真检查,防止漏浆及缩颈现象,具体措施如下:检查楼面板底和梁底板支撑杆垂直,支撑杆有没有垂直方向的松

铝合金模板行业简介

铝合金模板行业简介 铝合金模板,对于国外建筑行业来说已不陌生,早在上世纪90年代在美国、加拿大、日本、韩国、迪拜、马来西亚、新加坡等全球几十个国家已经普遍推广使用,并取得了可观的经济效益和社会效益,近年来在我国南方沿海地区也正悄然兴起。 铝合金模板是建筑模板在经历了木模板、钢模板、塑料模板之后的第四代模板。由于铝合金模板的种种优点,目前在国内正在取代木模板、钢模板和塑料模板。 铝合金模板优劣分析 关于论述模板技术的一些文章中这样概括铝模板的优点,铝合金模板具有重量轻、拆装方便、刚度高、板面大、拼缝少、稳定性好、精度高、浇筑的混凝土平整光洁、使用寿命长、周转次数多、经济性好、回收价值高、施工进度快、施工效率高、施工现场安全、整洁、施工形象好、对机械依赖程度低、应用范围广等特点。 与铝模板相比,目前市场存在的木胶合板模板、钢模板等模板体系存在技术含量偏低、施工效率低、浪费人工、污染严重等问题,与和谐社会提倡的绿色建造、节能减排相去甚远。模板行业迫切期待使用效率高、综合成本低的模板体系的出现。作为新一代绿色模板,铝合金模板必将引领模板行业的发展方向和质量。 对此,已成熟立足建筑模板市场的广东伟业铝副总经理李伟萍有切身体会,她对记者表示,前几年因为铝模板一次性投资大,在国内推广受到成本限制,但因其多次使用,平均成本就不是那么高了,在南方建筑市场已普遍使用。李伟平说,一般的铝模板最少能够重复使用上百次,最多可以重复使用200次甚至300次,而且用报废了模板还极易回收再利用,另外还有其易安装且安装成本低、节省墙体修复成本等等,其平均成本就很低了,所以受到建筑市场普遍欢迎。 租赁经营另辟蹊径另外,为更多的降低一次性投入成本,当前企业正在探索新的运营模式,一位广东铝企负责人表示,南方大部采用了租赁的方式运营。铝厂可直接投资租赁业务,也可由第三方加入运营,总之租赁铝模板可大大降低企业一次性投入成本,引导更多项目采用铝模板技术。 城镇化和绿色建筑助推铝模板应用随着中国城镇化市场不断推进,建筑市场不断扩大,模板市场需求量也将与日俱增,在模板市场领域,在“钢代木”之后,在绿色建筑倡导下,全面“铝代钢”和“铝代木”模板市场必将大势所趋。 近日,国家工信部和建筑部门也在协力推进绿色建材标准体系建设,并围绕绿色建材内涵、绿色建材产品目录编制等工作进行调研。 近年来由于国家对绿色建筑的倡导和要求下,铝模板渐渐走俏市场,在广东沿海等地已经采用了铝模板,且中国最大的地产建筑商万科集团率先已使用。据悉,万科集团计划在2~3年内全国的万科项目基本全部换成铝合金模板,也就是在2015年前全部模板更新成铝合金材制。 前景似好切莫跟风目前在南方铝行业内,似乎都嗅到铝模板的前景,尤其是广东一带铝模板生产线蜂拥而上,潜在生产能力难以估计,对此,中国建筑型材企业广东伟业铝厂有限公司副总经理李伟萍接受记者采访时表示,虽说目前看模板市场前景很好,但大家跟风上马生产线,会造成潜在产能过剩,资源浪费和重复建设,希望同行冷静观察市场,切莫盲目跟风,同时也呼吁相关政府部门予以正确引导,才防重复建设。其次,因为铝模板本身对硬度,及墙体的光滑面有一定要求,也不是所以企业都能做,或是做得好,如果做不好,会造成包膜,出现缝隙等技术缺陷,也会做乱市场。但整体来说,在城镇化进程的今天,未来建筑市场还是很看好,且绿色建筑也是根本要求,如果形成一个产业的良性发展未来前景还是很乐观。

铝合金模板技术标准

铝合金模板技术标 准 1 2020年4月19日

铝合金模板技术标准 1编制目的 2 2020年4月19日

明确铝合金模板工程的标准做法,统一公司对铝合金模板施工工艺的管理。提高砼实测质量、观感质量及取消抹灰工艺从而减小空鼓开裂等质量通病,从而提升客户对于工程质量的满意度。 2适用范围 本技术标准适用于某某所有在建或新建铝合金模板工程的设计、制作、施工以及技术管理。 3编制说明 铝合金模板工程的实施,时昆明公司在以后很长一段时间内的主流施工工艺,针对砼垂直度、平整度、顶板水平度、截面尺寸、观感质量等质量通病缺陷以及新工艺带给我们挑战,结合兄弟公司铝合金模板工艺施工特点,工程管理部对铝合金模板工程的实施过程进行了分析,从材料选择、工艺流程、模板设计和加工、模板安装和验收等方面进行控制,要求施工单位严格按照技术标准要求进行施工,对于技术标准中有疑问的部分请与某某工程部进行沟通。 4编制依据 除另有注明外,本工程须符合设计要求,符合国家、地方及行业标准,主要包括但不限于: (1)《铝合金建筑型材》GB/T5237《一般工业用铝及铝合金挤压型材》GB/T6892 (2)《变形铝及铝合金化学成份》GB/T3190 (3)《铝合金压铸件》GB/T13821、15114 (4)《住宅建筑模数协调标准》GB/T50100

(5)《铝合金结构设计规范》GB50429 (6)《组合钢模板技术规范》GB50214 (7)《建筑施工模板安全技术规程》JGJ162 (8)《混凝土结构工程施工及验收规范》GB50204 5材料选择 5.1铝合金模板 5.1.1铝合金模板材质采用6061-T6铝合金型材,型材化学成分、力学性能应符合国家标准GB/T3190、GB/T6892的规定。 5.1.2特殊造型、标准层发生变异位置能够采用铝单板,材质为3003。 5.1.3铝型材表面采用阳极氧化处理,并符合《铝合金建筑型材》GB/T5237.2中AA15级。 铝模板标准件规格表 名称照片 宽度 (mm) 长度 (mm) 加筋肋板 (mm) 面板厚度 (mm) 边框高度 (mm) 墙身模板( W ) 400,450为 准,100, 150,200, 300辅助。 楼层净高扣 除转角板、 角铝高度 厚度6mm, 型材板l肋高 30,铝板肋高 50 3.5~ 4.0 60 墙身内转角( IC ) 150 x 150, 100 x 150, 100 x 100 楼层净高扣 除转角板、 角铝高度 3.5~ 4.0 60 墙身外转 角( EC ) 60 x 60 楼层净高扣 除转角板、 角铝高度 6.0

铝合金模板专项施工方案

*************铝合金模板 施 工 方 案

铝合金模板专项施工方案 一、编制依据 《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社; 《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社; 《建筑施工计算手册》江正荣著中国建筑工业出版社; 《建筑施工模板安全技术规范》(JGJ162-2008)中国建筑工业出版社; 《建筑施工手册》第四版中国建筑工业出版社; 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)中国建筑工业出版社; 《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社; 二、工程概况 工程概况表 工程名称*************73#楼 工程地点 建设单位 设计单位 监理单位 施工单位 南京**********73栋,塔楼标准层层高,塔楼标准层(3层墙柱4层梁板至30层墙柱31层梁板)的梁、板、柱、墙模板拟采用铝合金模板系统。该铝合金模板系统为铝框组合模板,铝合金模板系统具有模板

安装、拆模施工方便,平整度、垂直度、砼成型基本可达到清水模板砼效果。模板周转次数可达120多次。铝合金模板系统是建设部推广的节能、环保产品。 相对于传统作业的胶合模板,铝合金模板具有以下的特点: 1、利于环保,节约木材,保护森林 2、模板可多次再利用,良好的表面成形 3、尺寸误差最小 4、杂物较少,易于堆放 5、施工产生的垃圾少,利于文明施工 三、施工难点及施工流程 (一)施工难点 1、本系统属于新型工艺材料代替传统的作业方法,施工的重点在于确保模板架体的强度、刚度和稳定性。 2、合理选用支撑体系,保证结构施工安全。 3、严格控制施工荷载,确证结构处于受控状态。 4、严格控制拆模时间,保证混凝土的成型质量。 (二)铝合金模板的主要构造 楼面系统结构主要包括楼面板,楼面龙骨,转角型材和支顶。墙身系统结构主要包括墙身板,穿墙螺丝,钢背楞,K架板。 铝型材(型号6063);钢背楞(Q235)

铝合金模板计算书

铝合金模板计算书 一、计算依据 1.1《混凝土结构设计规范》GB50010-2010 1.2《建筑结构荷载规范》(GB50009-2001) 1.3《建筑施工计算手册》2007ISBN978-7-112-09144-7 1.4《建筑施工手册》第四版2003ISBN7-112-059720 1.5《建筑施工模板安全技术规范》(JGJ162-2008)。 二、楼面模板计算 1、材料等级/数据 1.1、铝合金牌号:6061-T6 1.2、屈服强度σs=246N/mm2 1.3、抗拉强度σb=264N/mm2 1.4、许用切应力[τ]=0.60σs/1.2=123N/mm2 1.5、许用应力[σ]=σs/1.2=205N/mm2 1.6、弹性模量E=69000N/mm2 1.7、泊松比ν=0.33 2、模板标准荷载值计算 2.1、楼板模板自重G1=0.2kN/m2 2.2、混凝土的重力密度25kN/m3 2.3、混凝土厚度h=150mm 2.4、混凝土自重G2=25X0.15= 3.75kN/m2 2.5、钢筋自重G3=1.1X0.15=0.165kN/m2 2.6、施工人员及设备均布载荷G4=2.5kN/m2 2.7、标准恒载F1=G1+G2+G3=0.2+ 3.75+0.165= 4.115kN/m2 2.8、标准活载F2=G4=2.5kN/m2 2.9、恒荷载F恒=F1*1.2=4.115X1.2=4.938kN/m2,(用于计算挠度) 2.10、活荷载:F活=F2*1.4=2.5X1.4= 3.5kN/m2 2.11、总荷载:F=F恒+F活=4.938+ 3.5=8.438kN/m2,(用于计算强度) 3、计算 3.1、模板计算 3.1.1面板验算 面板厚度(取宽b=1mm的板作计算单元)h=3.5mm,截面积A=3.5mm2 惯性矩I=bh3/12=1X3.53/12=3.57mm4 截面系数(抵抗矩)W=bh2/6=1X3.52/6=2.04mm3 L=140mm 作用于模板的线载荷q=F*b=8.438X0.001=0.008438kN/m, q1=F恒*b=4.938X0.001=0.004938kN/m 弯矩M=qL2/8=0.008438X0.1402/8=0.00002067kN.m=20.67N.mm

铝合金模板施工流程

铝合金模板施工流程 一、施工前工具准备 撬棍和锤子安装准用凳 调模拉葫芦销钉销片 二、铝模施工测量放线 1、测量员根据轴线引测处墙柱边线及200mm控制线,根据边线焊工在1.5小时左右内完成定位筋钢筋定位。 2、现场栋号长、测量员根据控制线复核墙柱边线和定位钢筋的位置是否正确。 3、使用水平仪测量本层标高是否控制范围内。

三、定位筋焊接 1、焊定位筋,定位筋控制在墙体厚度设计值-5mm。定位筋应留有相应的保护层厚度,超出范围的钢筋马上处理。钢筋使用直径≮12mm的钢筋。 2、在墙柱根部离地约50mm,间距不大于700mm焊接定位钢筋。封口的位置焊井字行,阴角部位也焊接定位钢筋。 四、安装外墙K 板 1、表面孔的中心位置加装看脚螺栓及套管。 2、铝模K板派专人使用仪器,对K板标高进行校正、调整,铝模K板在老墙处严禁扰动或先松后紧。

五、吊装模板 1、铝模进场时对照编号按区域把模板分区、分房间整齐摆放,否则会因找板找配件产生窝工现象。首层安装每户型均需安排分料人员。 2、标准件卸车时按墙板、配件、早拆头节点、梁底、梁侧、支撑立杆、斜撑杆件等分类码放指定区域。 六、墙模安装 作业准备→模板吊装→墙板分料→涂刷脱模剂→墙板安装→墙板封闭安装 1、根据质量要求及剪力墙尺寸安装水泥撑条,适当调整钢筋位置穿插拉片内墙要求同时安装拉片套管。 2、合模后专人调整墙模平整度、垂直度。 3、板墙拉片、销钉必须满打。

七、梁模安装 作业准备→单顶传递→梁底模清理→梁底模连接→安装早拆头、独立支撑→内墙外侧模清理、安装→检查、校正 1、梁板安装遵循先主梁后次梁,先公共部位后户型部位、梁底长度小于三米整体安装,大于等于三米分段安装,安装完成后销钉销紧防止模板脱落伤人。 2、整梁安装完成大致调平、墙梁身校正完毕后进行安装楼面板。 八、楼面板安装 作业准备→龙骨清理于连接→楼面C曹传递→楼面C曹安装→龙骨安装→板面传递→板面清理及安装→脱模剂涂刷→预留洞口安装→整体调整、效验 1、楼面对角线检查无误后,开始安装楼面板先安装C槽,楼面板要平行逐条排放每块先用销子临时固定,最后统一销紧。 2、每个单位或小组全部安装完成后,应用水平仪检测平整度及本层标高,如有偏差通过模板独立支撑杆件进行调整校正,直到平整度及标高符合要求。 3、外侧板的安装和内墙C曹对拉拉片连接及水泥条放置。 4、K板与内墙C槽对拉拉片连接。

铝合金模板施工技术总结

一、铝模板的选用 铝模板是近年来推广应用较为广泛的一种新型绿色模板施工技术,目前已在高层及超高层住 宅建筑工程中得到广泛应用。本工程性质为居民安置房,对于工程的质量和工期有着严格的 要求,而传统的模板体系已很难满足工程质量和工期要求。铝模板由于具有施工周期短、周 转次数多、安全系数高等优点,同时采用铝模板浇筑出的混凝土成型效果好,具备免除抹灰 作业的效果,因此本项目模板体系采用铝模板。 二、工程概况 XXX棚户区改造项目,位于平顶山市宝丰县东北角,由宝丰县发展投资有限公司投资兴建,总建筑面积63.778万平米,其中地上建筑面积48.859万平米,地下建筑面积14.919万平米。本工程由A、B两个区组成,共有高层住宅28栋(1栋22层楼栋,3栋25层楼栋,4栋26 层楼栋,20栋27层楼栋组成),计划27栋主楼采用铝模板施工,目前已实施21栋。 三、铝模板深化设计 一般情况下铝模板深化设计工作都是由铝模板厂来主导完成的,但铝模板厂技术人员大多不 懂现场施工,只会按图纸的内容进行深化设计,深化内容很难满足项目现场施工需求。因此,项目技术质量部提前介入,主动对接铝模厂家,结合本项目建筑图纸(特别注意节点细节)、结构图纸、水电安装布置图等,对铝合金模板进行深化设计,来确保铝模板的合理性和适用性。 1、深化设计流程 1)充分审图:在拿到施工图纸后,对照建筑图、结构图等交叉检查,通过压图比对、逐一 核实的方式,发现差异、分析原因,实现统一。 2)施工优化:坚持不改变结构受力体系,从工艺可行、成本合理、缺陷避免、提高工效的 角度进行优化;将原图二次结构中能一次施工完整的,在深化图中体现并精确实现;将图纸中 未明确、未量化的内容,以节点、大样的形式,反映在深化图中,实现 图纸标准化,可视化,现场可施工、可计量。 3)专业核对:核对、分析、纠正优化后对各专业的影响,重点检查水电专业与装饰装修的 需求。 4)技术核定:确定铝模板施工深化设计图、铝模板配板图、拼装图、斜撑布置图、截面及 配筋图、水电点位深化图等。 2、本项目铝模板深化设计内容 1)墙、门垛:剪力墙端小于100mm墙垛、小于300mm门垛采用混凝土一次浇筑成型。 2)二次构件过梁:门窗洞口上部有结构梁,且门窗洞顶离结构梁底≤300mm时过梁做铝模设计,和结构梁整体现浇。 3)二次构件构造柱:外墙构造柱、室内大于200*200的门洞构造柱等构件与主体结构一次浇筑。 4)飘窗、空调板结构:混凝土窗台部位设置企口(100mm×10mm),混凝土结构飘窗及阳 台部位设置滴水(20mm×15mm);飘窗、空调板随主体结构一次成型。 5)抹灰压槽:在混凝土墙及梁与砌体墙相接的位置设置企口(100 mm×10 mm),使铝模施 工后的构件达到免除抹灰的条件。 6)预留洞:提前规划好传料口、放线口、泵管口等位置。

铝合金模板计算书(顶撑、背楞、螺栓、销钉)

铝合金模板配件受力计算书 主要参数:梁高h=1200mm ,b=200mm ,板厚:150mm 铝型材6061-T6的强度设计值F 为276N/mm2 钢材Q235的强度设计值F=215 N/mm2 销钉与螺栓的强度设计值F=420N/mm2 铝模自重为22kg/ m2 钢材弹性模量 25/101.2mm N E ?= Q420钢材抗剪 2/220mm KN fy = Q235钢材抗剪 2/125mm KN fy = 1.顶撑验算 顶撑采用Q235的钢材,外管采用 φ60×2.0mm 钢管,插管为 φ48×3.0mm 厚,插销为 φ14mm 。本工程的计算高度为2800(实际2770)mm ,钢管支撑中间无水平拉杆。计算独立支撑高度最大为2800时的允许荷载,考虑插管与套管之间因松动产生的偏心为半个钢管直径。 插管偏心值 e=D/2=48.3/2=24.3 因此钢支撑按两端铰接的轴心受压构件计算 长细比: i ul i 0 ==L λ 钢管支撑的使用长度l=2800 钢管支撑的计算长度 l l 0μ= 22.1299.112n 1=== ++μ 12 I I n ==18.51/9.32=1.99 8 .1656.202800 22.1i l ===?μλ

i 为回转半径 1.1.1 钢管受压稳定验算 根据《钢结构设计规范》得 285.0=? N A N 5.26838215438285.0f ][2=??=??=? 其中2A 为套管截面积 1.2钢管受压强度验算 插销直径 14,管壁厚3.0mm ,管壁的端承面承压强度设计值 2mm /325fce N = 两个插销孔的管壁受压面积 13214.32 140.32a 22d =???=?=πA 2mm 管壁承受容许荷载 N A N 42900132325fce ][=?=?= 1.1.3插销受剪验算。插销两处受剪。 插销截面积 220mm 7.15314.37=?=A 插销承受容许荷载 N N 384257.153125227.153fy ][=??=??= 根据验算,取三项验算的最小容许荷载,故钢支撑在高度2800时的容许荷载为26838.5N 1.4 最大构件的荷载验算 本工程最大梁断面为200×1200mm ,顶撑间距为1300mm 最大板厚为150mm ,板的顶撑间距为1300×1300mm 铝模板自重22kg/㎡ 施工荷载按200 kg/㎡

铝合金模板施工管理.doc

铝合金模板施工管理 1、施工前期准备工作 项目策划:在总包招标时,应在招标文件中要求总包单位在28 层以上高层使用铝合金模板(展示区和首期货量的使用不作强制要求)。招标完成后按集团要求和项目开发顺序对铝合 金模板的使用进行前期策划。 厂家确定 区域按集团要求组织考察确定厂家,总包自行选定的须经甲方考察同意。 合同需对下列专用条款进行解释说明: 1承包范围; 2工期; 3明确铝合金型号、铝合金模板进入施工现场日期及产品质量; 4明确图纸会审交付时间、深化设计及生产周期; 5明确报价书中支撑、加固体系; 6提供脱模油及对拉螺杆套管数量; 7承诺重复使用次数;提供厂家专业指导及工人交底、培训; 8发生变更铝模板修改费用;铝合金模板使用完后回收部分材料堆放; 9阶段性资金付款比例; 10建筑成品验收; 11铝合金模板保修的范围和期限等。 施工图设计 铝合金模板厂家确定后,由厂家根据原设计图提出设计意见与设计院进行沟通,结 构有较大调整时由设计院进行满足免抹灰铝合金模板施工工艺的施工图设计。 需进行抹灰、外墙贴砖或总包单位自愿选择使用时,不另进行铝合金模板工艺的施工图设计。 施工图确定后不能随意变更。 深化设计:由铝合金模板厂家根据施工图和铝合金模板的施工工艺特点对细部节点进行深 化设计并进行铝合金模板排产图设计和编制施工方案。模板生产及试拼装: 铝合金模板厂家根据模板排产图组织生产。铝合金模板在厂家生产过程中,总包需派专业管理人 员进行驻厂监造,及时将其生产质量、进度及试拼装效果反馈项目部。 模板生产完毕,组织技术工人进行试拼装和对拼装完成的每一块模板进行编码, 同时铝合金模板厂家技术人员对技术工人进行培训和交底。 运输、验收和首层标准层施工: 铝合金模板在运至施工现场前,组织施工方相关人员对试拼装的铝模板体系进行验收, 然后根据现场施工总平面及施工蓝图、安装顺序等,分类分户进行打包、标识后方可装车。 铝合金模板运输进场,经过现场验收后及时吊装到首层标准层进行现场第一次安装, 铝合金模板厂家技术人员通过第一层的安装再次对技术工人进行培训和交底。 2、施工管理: 铝合金模板实施进度: 准备阶段:从施工总包招标、厂家选定、施工图设计 30~45 个工作日,厂家收到正式施工图开 58 始设计优化( 10 天)、组织生产 (30 天 )、试拼装及验收( 15 天)、出厂运输( 3 天共约个工作日。准备阶段考虑预留至少 3 个月的准备时间。

铝合金模板技术标准.

1

铝合金模板技术标准 1编制目的 明确铝合金模板工程的标准做法,统一公司对铝合金模板施工工艺的管理。提高砼实测质量、观感质量及取消抹灰工艺从而减小空鼓开裂等质量通病,从而提升客户对于工程质量的满意度。 2适用范围 本技术标准适用于某某所有在建或新建铝合金模板工程的设计、制作、施工以及技术管理。 3编制说明 铝合金模板工程的实施,时昆明公司在以后很长一段时间内的主流施工工艺,针对砼垂直度、平整度、顶板水平度、截面尺寸、观感质量等质量通病缺陷以及新工艺带给我们挑战,结合兄弟公司铝合金模板工艺施工特点,工程管理部对铝合金模板工程的实施过程进行了分析,从材料选择、工艺流程、模板设计和加工、模板安装和验收等方面进行控制,要求施工单位严格按照技术标准要求进行施工,对于技术标准中有疑问的部分请与某某工程部进行沟通。 4编制依据 除另有注明外,本工程须符合设计要求,符合国家、地方及行业标准,主要包括但不限于: (1)《铝合金建筑型材》GB/T5237《一般工业用铝及铝合金挤压型材》GB/T6892 (2)《变形铝及铝合金化学成份》GB/T3190 (3)《铝合金压铸件》GB/T13821、15114 (4)《住宅建筑模数协调标准》GB/T50100 (5)《铝合金结构设计规范》GB50429 (6)《组合钢模板技术规范》GB50214 (7)《建筑施工模板安全技术规程》JGJ162 (8)《混凝土结构工程施工及验收规范》GB50204 5材料选择 5.1铝合金模板 5.1.1铝合金模板材质采用6061-T6铝合金型材,型材化学成分、力学性能应符合国家标准GB/T3190、GB/T6892的规定。

铝合金模板可行性方案

碧桂园银河城7—3—1区铝合金模板体系可行性研 究报告 中建五局碧桂园项目部 2016年4月

第一章铝合金模板体系总论 1. 体系研究背景 1.1体系暂定名:铝合金模板体系 1.2体系试点项目:碧桂园银河城7-3-1区总承包工程 1.3项目地点:于洪新城 1.4研究容:铝合金模板体系的设计过程、施工工艺、经济性分析、推广前景展望等 1.5课题承担单位:碧桂园项目部 1.6研究报告编制依据: (1)2016年碧桂园集团东北区域质量工作启动大会会精神; (2)人民国设计规、技术规程; (3)国各铝合金模板厂家的实地考察情况汇总及报价情况; (4)中建五局东北公司房建板块所处的转型升级的历史发展新阶段的正确研判; (5)公司员工求新求变的诉求与期待; (6)打造碧桂园标杆项目的必要案。 2.编制围与容 根据一般科研课题可行性研究模式、程序要求规定,本报告根据对铝合金模板代理商、销售商的实地考察,与的接触沟通,和业主的探讨协商,对已成功实施此类项目的参观学习,对项目的设计施工背景概况、市场需求进行预测,对引进实施的必要性、建设的条件、工程技术案、项目的组织管理和劳动力配备、配套资源投入、项目实施过程、同类项目之间的循环发展、投资测算、效益评价等

面进行综合研究和分析,为公司领导层对新体系引进和推广决策提供可靠和准确的依据。 第二章铝合金模板体系的可行性分析 1.报告容概要 1.1使用铝合金模板体系的理由 为了响应中建五局东北公司2016年工作会精神,本着服务大业主大客户的理念,同时满足碧桂园集团东北区域质量工作启动大会指示,进一步提高我司在项目主体施工阶段的实体质量,从而打造碧桂园集团标杆项目,为我司乃至整个五局得到碧桂园后续项目的优先议标权及中标价上浮2%的目的。铝合金模板在东北公司大规模的推广,是实现集约化、工厂化、流水化建筑生产,带动项目走进度最快、安全最优、质量最佳、成本最低、市场信誉度最好的必由之路。 1.2 铝合金模版预计的应用 新的模板结构体系将在2016年5月份在建的碧桂园银河城37号地块进行试点,预计为4套规模,并以此为契机,逐步推广至公司后续的所有房建类项目。 1.3 新体系投入规模及施工工艺 投入规模:碧桂园7号地块1#、2#、3#、4#,4个32层高层(高层总面积47386.52m2)使用,从3层至32层为标准层(2.9m),每楼一套模板,配3套支撑,共计4铝合金模版,12套支撑。 施工工艺:验线→墙身垂直参照线及墙角定位→安装墙板及校正垂直度→楼面梁模板安装及校正→安装楼面模板龙骨→安装楼面梁模板及调平→整体校正、加固检查及墙模板底部填灰→检查验收→混凝土浇筑。 1.4 新模板体系的供货解决案

铝合金模板施工流程

铝合金模板施工流程 流程示意图如下: 一.铝合金模板的安装 初始安装模板时,可把50mm x 18mm的木条用钉子固定在混凝土面上直到外角模内侧,以保证模板安装对准放样线。所有模板都是从角部开始安装,这样可使模板保持侧向稳定。

安装模板之前,需保证所有模板接触面及边缘部位已进行清理和刷脱模剂。当角部稳定和内角模按放样线定位后继续安装整面墙模。为了拆除方便,墙模与内角模连接时销子的头部应尽可能的在内角模内部。 封闭模板之前,需在墙模连接件上预先外套PVC 管,同时要保证套管与墙两边模板面接触位置要准确,以便浇注混凝土后能收回对拉螺丝。当外墙出现偏差时,必须尽快调整至正确位置,这只需将外墙模在一个平面内轻微倾斜,如果有两个方向发生垂直偏差,则要调整两层以上,一层调整一个方向。不要尝试通过单边提升来调整模板的对齐。 1.墙柱模板的安装方法 本工程铝合金模板采用单模安装方法,要特别注意电梯井处,因为其四周的模板必须正确地安装在下层平模外围护板上,保证平模外围护板水平以不影响电梯井的垂直度。然而,对面与它配合的模板所在的混凝土可能不平,如果有的地方混凝土太高,则它可能影响电梯井四边的校准所以必须铲除超出允许的水平范围。必须确保砼特别是钢筋不因过量或疏忽使用脱模剂而造成污染。墙的端部和门洞开口处模板应用木条定位在混凝土板上,墙模板需要用穿线保持直线并且用木板定位在混凝土地板以挤紧其底部;进行这些操作时,也需要用铅垂检查门洞开口部的垂直度,如有可能,门洞处安装定位工具。

电梯井墙模板的安装,平台为钢制自升平台楼层墙模板的安装2.梁板模板的安装方法 安装墙顶边模和梁角模之前,在构件与砼接触面处涂脱模剂。 在大多数情况下,板梁用于支撑板模。可预先按板模布置图组装板支撑梁。用132mm 销子和350mm 的梁模连接件将板梁组合件中的DP同相邻的两个板支撑梁连接起来。把支撑杆朝横梁方向安装在预先安装好的横梁组件上,当拆除支撑杆时这可保护其底部。用支撑杆提升横梁到适当位置。通过已在角部安装好的板模端部,用销子将梁和板模连接保证安装之前板支撑梁边框已涂脱模剂。 每排第一块模板已与墙顶边模和支撑梁连接。第二块模板只需与第一块板模相连,(通常两套销子就够了)。 第二块模板不与横梁相连是为了放置同一排的第三块模板时有足够的调整范围,把第三块模板和第二块模板联接上后,把第二块模板固定在横梁上。用同样的方法放置这一排剩下的模板。 可以同时安装许多排,铺设钢筋之前在顶板模面上完成涂油工作。顶板安装完成以后,应检查全部模板面的标高,如果需要调整则可在支撑杆底部加垫块调整水平度。

铝合金模板

铝合金模板 一、铝合金模板的诞生 铝合金模板(简称为铝模板),1962年在美国诞生,至今已有55年的历史。在美国、加拿大等发达国家,以及像墨西哥、巴西、马来西亚、国、印度这样的新兴工业国家的建筑中,均得到了广泛的应用。2008年前,美国每年的铝模板市场规模大约有一亿美元,被当地四五家铝模板制造公司瓜分。墨西哥的保障房,亦大量应用了铝合金模板技术。仅以一家总部位于哥伦比亚的铝模板制造公司为例,在墨西哥福克斯总统的任期,就以其铝模板技术,参与建造了超过100 万套保障房。各国在推广使用的过程中,也积累了大量铝模板的设计、制造、应用和施工经验。 我国早在1986年12月20日市铸铝制品厂和市二轻建筑公司联合研制成功了稀土铸铝合金模板,在几幢民用住宅工程中应用,使用效果很好,并通过了市经委的技术鉴定。这是我国最早开发的铝合金模板技术,该项模板技术是学习了美国国际房屋开发的铸铝合金模板,它是利用模具浇铸成型,具有重量轻、刚度好、使用寿命长、能多次周转使用、模板精度高以及表面可加工装饰图案等特点。21世纪初,竹、木胶合板模板得到大量应用,与钢模板形成三足鼎立,钢模板的使用量显著减少,在钢模板市场萎缩的形势下,许多模板企业被迫转产或开发新产品。鑫星系统模板与国现代建设株式会社合作,开发了全铝合金模板、铝框强塑PP板模板和钢框强塑pp板模板,进入、澳门和建筑市场,得到施工企业的欢迎。捷安建筑脚手架在2005年开始研发铝合金模板,经过多次到美国进行考察和市场调查,了解铝合金模板的生产和使用情况,于2008年开发了54型铝合金

模板。 二、为什么是铝合金模板 以木胶合板和木方背楞为主的简支简撑的传统施工方法,均依赖现场施工人员的技术水平和管理水平的临场发挥,许多问题由施工现场随机处理,工程质量和施工效率在这样粗放的模式下均存在大量不可控的因素。传统施工法的墙模、顶模和支撑系统中,即使局部采取了一些较好的产品和工艺,由于缺乏系统整合,总体效率亦难全部发挥出来。例如在北方地区广泛使用的全钢大模板系统,部分地解决了墙模简支简撑施工法带来的弊端,但该类模板的设计特点决定了只能应用于墙模,无法解决与顶模和支撑系统有效配合的问题,也就决定了此类模板无法实现墙板和顶板的一次浇筑,使墙模快速浇筑的优势无法在整个施工流程中完整发挥出来。 目前广泛应用于楼板的支撑系统,多为钢管扣件和碗扣式脚手架。这些系统与楼板模板系统各自独立,缺乏一体化设计,大量存在着施工效率低下、浪费材料和工时的现象,由于支撑设备和施工方案的不当而造成安全事故亦时有发生,甚至造成严重的人员伤亡。目前国际普遍流行的早拆体系,也难于在此类支撑方案中得到真正有效的应用和实施。 随着我国劳动力成本的迅速提高,那种靠人海战术,采用低效率、低成本模板系统的施工方法,也已经难以维持。仅以目前的工资水平核算,我国支撑和模板的施工预算成本,包括设备和工时成本,已经接近甚至超过了像国和这样工资水平远远超过我国的国家和地区。究其原因,是我们现在施工中仍然广泛沿用着传统的效率低下的木模板和粗放型的施工方法。不仅大量地浪费了木材等森林资源,违背国家的产业政策导向,增加
