铝合金条板吊顶方案

.1材料准备及要求

(1)伸缩式吊杆和角钢或圆钢吊杆,按其荷载大小分为上人和不上人两种。

(2)使用的龙骨骨架和吊杆准备齐,并满足设计要求。

(3)零配件:有吊杆、花篮螺丝、设钉、自攻螺丝、膨胀螺丝等。

(4)按设计要求可选用的铝合金罩面板、收口条,其材料的品种、规格、质量应符合设计要求。

.2主要施工工具

电锯、无齿锯、手锯、手枪钻、螺丝刀、方尺、钢尺、钢水平尺。

.3施工作业的相关条件

(1)施工作业所用的材料准备好,特别是吊顶用的吊杆要提前焊接好。

(2)安装完成顶棚的各种管线、设备及通风道,消防报警、消防喷淋系统施工完毕,并办理完交接和隐检手续。管道系统要试水、打压完成。

(3)提前完成吊顶的排板施工大样图,确定好通风口及各种露明孔口位置。

(4)顶棚安装罩面板前必须完成墙面、地面的湿作业分项工程。特别注意在安装边龙骨前必须完成墙面的找平(包括墙面腻子或墙面砖等)。

(5)准备好施工的操作平台架子或可移动架子。

(6)在铝合金吊顶大面积施工前,必须做样板间或样板段,对顶棚的起拱、灯槽、通风口、窗口的构造处理,分块及固定方法等应经试装并经鉴定合格后方可大面积施工。

.4施工工艺

(1)工艺流程:

弹线→安装吊筋→安装龙骨→隐检→安装铝扣条→饰面清理

吊顶水电管线安装

(2)技术措施:

1)弹线:根据楼层标高50水平控制线,按照设计标高,沿墙顶四周,弹出顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。

2)安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊筋,吊筋安装用φ8膨胀螺钉固定在顶棚上。吊筋选用φ6圆钢,吊筋间距控制在1200mm-1500mm范围内。或者采用简易伸缩吊杆,这种吊杆为两根φ6圆钢,并用弹簧钢片连起来,顶端同样用L30′3角钢与钢筋焊接后用φ8的膨胀螺栓固定在结构上。3)安装主龙骨:主龙骨选用UC38轻钢龙骨,间距控制在900mm ~1200 mm范围内。安装时采用与主龙骨配套的吊挂件与吊筋连接。

4)安装边龙骨:按装配后的天花净高要求和标高控制线,在墙四周预埋防腐木楔并用圆钉固定25′25烤漆龙骨,圆钉间距不大于300 mm;或者采用钢钉固定,其间距不得大于300mm。要求边龙骨安装前墙面抹灰、刮腻子找平后进行。

5)安装次龙骨:根据铝扣板的规格尺寸(300×300×6 mm或500×500×8mm等),安装三角次龙骨,三角龙骨通过吊挂件,吊挂在主龙骨上。当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接,并先拉线控制纵横标高调直后固定。

6)安装铝扣板:顶棚铝扣板(300×300×6 mm、500×500×8mm等),铝扣板安装时在装配面积的中间位置垂直三角龙骨拉同一条基准线,对齐基准线后向两边安装。安装时,严禁野蛮装卸,必须顺着翻边部位顺序轻压,将方板两边完全卡进龙骨后,再推紧。或者采用自攻螺丝直接固定在次龙骨上,自攻螺丝间距200mm~300mm。安装示意图3-4-11:

7)清理:铝扣板安装完后,需用布把板面全部擦试干净,不得有污物及手印等。

.5质量验收标准

(1)基本项目

1)铝合金装饰吊顶板工程所用材料的品种、规格颜色以及基层构造、固定方法等应符合设

计要求。

2)铝合金装饰吊顶板与龙骨的连接应紧密,表面应平整,不得有污染、折裂、缺棱掉角、锤伤、划痕等缺陷。

3)灯饰、通风口、检查孔等,应与吊顶协调配合,除设计上充分注意,施工时也应注意其收口的质量要求。对于大型的灯饰和风口篦子的悬吊系统,应与轻质铝合金吊顶系统分开。4)在风口、检查孔与墙面或柱面交接部位,面板要做好封口处理,不得露白槎。常采用的方法是用相同色泽的角铝封口。在检查口部位,因涉及两面收口,所以需要两根角铝背靠背用拉铆钉固定,然后按预留口的尺寸围成框子。

(2)铝合金装饰吊顶板安装的允许偏差和检验方法:见附图3-4-12

.6成品保护措施

(1)铝扣板存放在库房内,地面要平整,室内清洁、通风、干燥、底部应防枕木垫平,严禁与酸、碱、盐类物质接触。应与热源隔开,避免受热变形。

(2)安装时应注意不要将表面的面层膜损坏,或表面划痕。操作时应带好手套轻轻将板卡入龙骨槽内,或者用自攻螺丝固定。

(3)安装完成后严禁其他非专业施工人员随意拆除,在其他专业施工时应注意不要撞击吊顶。

(4)施工完成后将房间封闭,需要施工时有专人进行看管。

(5)设备管道等不得与吊顶杆接触。

.7施工时注意的质量问题

(1)吊顶不平

原因分析:

1)水平线控制不好,是吊顶不平的主要原因,主要是两方面:一是防线时控制不好;二是龙骨未拉线调平。

2)安装铝扣板的方法不妥,也是易使吊顶不平,严重的还会产生波浪形状。如龙骨未调平

就急于安装条板,再进行调平时,由于其受力不均产生波浪形状。

3)轻质条板吊顶,在龙骨上直接悬挂重物,承受不住发生局部变形。

4)吊杆不牢,引起局部下沉,由于吊杆本身固定不妥,或自行松动或脱落。

5)板自身变形,未加校正而安装产生不平,或者在运输过程中挤压变形。

6)安装扣板没插紧,下掉造成顶面不平。

防治措施:

1)对于吊顶四周的标高线,应准确地弹在墙面上,其误差不能大于±0.5mm,如果跨度较大,还应在中间适当位置加设标高控制点,在一个断面要拉通线控制,且拉线时不能下垂。2)待龙骨调直调平后方能安装条板。

3)应同设备配合考虑,不能直接悬吊的设备,应另设吊杆直接与结构固定。

4)如果采用膨胀螺栓固定吊杆,应做好隐检记录。关键部位要做螺栓的拉拔试验。

5)在安装前,先要检查板条平、直情况发现不妥者,应进行调整。

(2)接缝明显

原因分析:

1)板条接长部位的接缝明显表现在:一是接缝处接口白槎,二是接缝不平,在接缝处产生错台。

防治措施:

1)做好下料工作,对接口部位再用锉刀将其修平,并将毛边修整好

2)用同颜色的胶粘剂对接口部位进行修补。用胶的目的:一是密合,另外也是对切口的白边进行遮掩。

(3)吊顶与设备衔接不妥

原因分析:

1)装饰工程与设备工种配合导致施工安装完成后衔接不好。

2)确定施工方案时,施工顺序不合理

防治措施:

1)对于孔洞较大的情况下应先由设备确定具体参数,安装完毕衬板后进行吊顶施工。2)对于较小的孔洞,易在顶部开洞,开洞时应拉通长中心线,确定位置后定,再用往复锯开洞。

铝扣板吊顶施工组织方案

职工食堂吊顶施工方案 编写: 主管专业: 主管部门: 主管领导: xxxxxxx建筑公司 二00九年六月二十九日

一、工程概况 工程简介:xxxxxxxx有限公司食堂吊顶工程,由于原吊顶面层脱落且面层严重变色,油污擦洗不掉。更换为近年来使用较为广泛的新型吊顶全铝板装饰面板(品牌同济阳光),规格为300*600*0.6。此种板吊顶的特点:板的质量轻、表面易于清理、防火、防潮、表面装饰效果好等。施工时不能影响食堂做饭、售饭,合理安排好各个房间吊顶时间段。 二、施工方案 1.材料准备: 同济阳光烤漆龙骨骨架和吊杆准备齐,并满足施工要求。 零配件:有吊杆、花篮螺丝、射钉、自攻螺丝、膨胀螺丝等。同济阳光铝合金扣板、收口条 主要施工工具: 电锯、无齿锯、手锯、手枪钻、螺丝刀、方尺、钢尺、钢水平尺。 2.施工作业的相关条件: 1)安装完成顶棚内各种管线的整理工作。 2)提前完成吊顶的排板,确定好通风口及各种露明孔口位置。 3)准备好施工的操作平台架子和可移动架子。 4)在铝合金吊顶大面积施工前,必须做样板间,样板间选在配菜间,对顶棚的起拱、灯槽、通风口、窗口的构造处理,分块及固定方

法等应经试装后方可大面积施工。因灯具使用原双管荧光灯,灯槽应留在原位置,顺应龙骨长度方向预留,如与龙骨位置不对应,应进行微调。 5) 原吊顶拆除:原吊顶拆除要按照拆除一间安装一间的原则,拆除时要注意保护好顶棚内各管线。如顶棚内有灰尘,下部设备或菜肴等要用塑料布覆盖保护。 3. 施工工艺 1) 工艺流程: 2) 施工方法: a. 弹线:按原顶棚标高,沿墙顶四周,弹出顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。 b. 安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊筋,吊筋安装用φ8膨胀螺钉固定在顶棚上。吊筋选用φ6圆钢,吊筋间距控制在1200mm-1500mm 范围内。安装主龙骨:主龙骨选用UC38轻钢龙骨,间距控制在900mm -1200 mm 范围内。安装时采用与主龙骨配吊顶电线整理 安装龙骨 安装铝扣板 饰面清理 弹线 安装吊筋 隐检 分项验收

铝合金吊顶工程施工方案

铝合金吊顶工程施工方 案 文件排版存档编号:[UYTR-OUPT28-KBNTL98-UYNN208]

铝合金吊顶工程施工方案 (1)基本要求 1)龙骨、吊杆及其配件刷深灰色防霉涂料。 2)吊顶龙骨体系中的吊杆均应做防火防锈处理,当吊杆长度超过时,须做反向支撑,同时所有吊杆均应与结构底板固定,吊顶的吊挂件不得与设备管道及检修通道的吊挂件合用,也不得吊挂在管道或其他设备上。设备管道不得架设在吊顶龙骨上。 3)站厅公共区、站台公共区、通道天花采用铝合金方通时需两端部封口。 4)公共区(站厅、站台、通道、出入口)天花以上的结构顶板底面、柱子顶部等装修界面可视范围内均要求喷涂深灰色防霉防潮涂料。除消防水管、气体灭火管等有特殊要求的管线外,天花以上管线应喷涂哑光深灰色防霉防潮涂料。简装修裸露天花墙面、天花表面要求喷涂深灰色防霉防潮涂料。 5)墙、地面结构变形缝处的吊顶内龙骨需在此处断开。 (2)材料准备 轻钢龙骨、配件、吊杆、膨胀螺栓、铝方通等,进场检验合格且应有出厂合格证及材料质量证明。 (3)作业条件 安装面层前需与各专业沟通配合,确认各专业是否已将管线铺设完毕。金属吊顶安装前吊顶内所有安装工程隐蔽验收需完毕,吊顶内所安装的各种设备应调试完毕,防潮防霉涂料应涂刷完毕。 1)已确定灯位、通风口及各种照明孔口的位置。 2)顶棚罩面板安装前,应做完墙、地面的湿作业工程项目。 3)搭好顶棚施工操作平台架子。 4)龙骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱、灯具、烟感探测器、导向标识、风口等处进行构造处理,检查符合设计要求后再大面积施工。 (4)施工工艺

1)弹标高控制线 根据图纸及现场实际情况确定标高,并在四周墙柱面弹出标高控制线,经测量人员复核无误。 2) 弹吊杆点线 根据吊顶排版图确定吊杆中心点位置,用墨线弹出,龙骨间距1200mm,边距300mm,吊点弹线完毕后应及时检查。不得遗漏检修口、通道口等处的附加吊杆位置线。 吊顶的吊挂点与结构连接可采用膨胀螺栓,位置应正确并固定牢固。膨胀螺栓钻孔遇到结构钢筋时,应沿大龙骨方向前后移动50~100mm补设。 3) 吊杆龙骨 吊杆与龙骨进场后,将材料报验资料上报监理单位,通过进场验收后,方可使用。龙骨搬运时造成翘曲、变形者,应予修理。 按设计及规范要求选用合适的主龙骨,吊装主龙骨的吊杆距离以及主龙骨间距,在满足设计及规范要求的前提下充分考虑现场吊顶内管线分布的实际情况来布置。 4) 吊杆固定 按照标高要求制作吊杆,并根据吊点位置安装固定吊杆,Φ8金属吊杆用膨胀螺栓与结构顶板连接,双向吊杆中距1200mm。 5) 安装主、次龙骨 吊杆安装完后安装主龙骨,然后安装次龙骨,主龙骨间距1200mm,次龙骨间距1200mm,与主龙骨十字交叉,紧贴主龙骨,并与其扣牢。安装主龙骨,同时应起拱。主龙骨的接长应采取对接,相邻两龙骨的端部通过对接片固定对接,主龙骨挂好后应基本调平。 金属方通及体系安装:把预装在金属方通龙骨上的吊件连同金属方通龙骨紧贴主龙骨,并与主龙骨成垂直方向扣在主龙骨下面,金属方通龙骨间距1~1.2 m,全部装完后必须调整至水平;将金属方通按顺序卡在方通龙骨上,并调至水平。 (5)质量要求

轻钢龙骨吊顶施工工艺

轻钢龙骨石膏板吊顶施工工艺 (一) 材料购配件要求 1.轻钢骨架分U型骨架和T型骨架两种,并按荷载分上人和不上人。 2.轻钢骨架主件为大,中,小龙骨;配件有吊挂件,连接件,挂插件。 3.零配件:有吊杆.花蓝螺丝.射钉.自攻螺钉. 4.按设计说明可选用各种罩面板.铝压逢条或塑料压逢条,其材料品种.规格.质量应符合设计要求。5.粘结剂:应按主材的性能选用,使用前作粘结试验。 (二) 主要机具 主要机具包括:电锯,无齿锯,射钉枪,手锯,手刨子,钳子,螺丝刀,搬子,方尺,钢尺,钢水平尺等。 (三)条件 1. 结构施工时,应在现浇砼楼板或预制砼楼板缝,按射计要求间据,预埋φ6~φ10钢筋混吊杆,设计无要求时按大龙骨的排列位置预埋钢筋吊杆,一般间距为何900~1200mm. 2. 当吊顶房间的墙柱为砖砌体时,应在顶棚的标高位置沿墙和柱的四周,砌筑时预埋防腐木砖,沿墙间距900~1200mm,柱没每边应埋射木砖两块以上。 3. 安装完顶棚内的各种管线及通风道,确定好灯位,通风口及各种露明孔口位置。 4. 各种材料全部配套备齐。 5. 顶棚罩面板安装前应做完墙,地湿作业工程项目。 6. 搭好顶棚施工操作平台架子。 7. 轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度,灯槽,通风口的构造处理,分块及固定方法等应经试装并经鉴定认可后方可大面积施工。 (四) 操作工艺 工艺流程及主要做法如下: 1.弹线:根据楼层标高线,用尺竖向量至顶[棚设计标高,沿墙,柱四周弹顶棚标高,并沿顶棚的标高水平线,在墙上划好分挡位置线。 2.安装大龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,按大龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与楼板预埋刚筋连接固定。 3.安装大龙骨 ①.配装好吊杆螺母。 ②.在大龙骨上预先安装好吊挂件。 ③.安装大龙骨:将组装吊挂件的大龙骨,按分档线位置使吊挂件穿入想应的吊杆螺母,拧好螺母。 ④.大龙骨相接:装好连接件,拉线调整标高起拱和平直。 ⑤.安装洞口附加大龙骨,按照图集相应节点构造设置连接卡。 ⑥.固定边龙骨,采用射钉固定,设计无要求时射钉间距为1000mm。 4.安装中龙骨: ①.按以弹好的中龙骨分档线,卡放中龙骨吊挂件。 ②.吊挂中龙骨:按设计规定的中龙骨间距,将中龙骨通过吊挂件,吊挂在大龙骨上,设计无要求时,一般间距为500~600mm。 ③.当中龙骨长度需多根延续接长时,用中龙骨连接件,在吊挂中龙骨的同时相连,调直固定。5.安装小龙骨: ①.按以弹好的小龙骨线分挡线,卡装小龙骨掉挂件。 ②.吊挂小龙骨:按设计规定的小龙骨间距,将小龙骨通过吊挂件,吊挂在中龙骨上,设计无要求时,一般间距在500~600mm。

铝合金龙骨石膏板吊顶施工方案

铝合金龙骨石膏板吊顶施工方案 (一) 材料购配件要求 1.铝合金龙骨T型骨架。 2.铝合金骨架主件为大,中,小龙骨;配件有吊挂件,连接件,挂插件。 3.零配件:有吊杆.花蓝螺丝.射钉.自攻螺钉. 4.按设计说明选用材料品种.规格.质量应符合设计要求。 5.粘结剂:应按主材的性能选用,使用前作粘结试验。 (二) 主要机具 主要机具包括:电锯,无齿锯,射钉枪,手锯,手刨子,钳子,螺丝刀,搬子,方尺,钢尺,钢水平尺等。 (三) 作业条件 1.应在现有的砼梁或板上,按设计要求间距:纵距1000mm、横距1200mm,打膨胀螺栓安装φ6~φ10钢筋混吊杆,设计荷载8.5Kg∕㎡(600×600石膏罩面板7Kg∕㎡、国标1mm50铝合金0.5Kg∕㎡、0.8mm铝合金副龙骨0.25Kg ∕㎡、6mm钢吊丝0.25Kg∕㎡)。 2. 安装完顶棚内的各种管线,确定好灯位,各种露明孔口位置。 3. 各种材料全部配套备齐。 4. 顶棚罩面板安装前应做完墙,地面作业工程项目。 5. 搭好顶棚施工操作平台架子。 6. 铝合金骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度,灯槽的构造处理,分块及固定方法等应经试装并经鉴定认可后方可大面积施工。

(四) 操作工艺 1.工艺流程: 弹线—→安装大龙骨吊杆—→安装大龙骨—→安装中龙骨—→安装小龙骨—→安装罩面板—→安装压条—→刷防锈漆 2.弹线:根据楼层标高线,用尺竖向量至顶[棚设计标高,沿墙,柱四周弹顶棚标高,并沿顶棚的标高水平线,在墙上划好分挡位置线。 3.安装大龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,按大龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与楼板预埋刚筋连接固定。 4.安装大龙骨 ①.配装好吊杆螺母。 ②.在大龙骨上预先安装好吊挂件。 ③.安装大龙骨:将组装吊挂件的大龙骨,按分档线位置使吊挂件穿入吊杆螺母,拧好螺母。 ④.大龙骨相接:装好连接件,拉线调整标高起拱和平直。 ⑤.安装洞口附加大龙骨,按照图集相应节点构造设置连接卡。 ⑥.固定边龙骨,采用射钉固定。 5.安装中龙骨: ①.按以弹好的中龙骨分档线,卡放中龙骨吊挂件。 ②.吊挂中龙骨:按设计规定的中龙骨间距,将中龙骨通过吊挂件,吊挂在大龙骨上。

轻钢龙骨吊顶施工工艺

轻钢龙骨吊顶施工工艺 轻钢龙骨石膏板吊顶施工工艺轻钢龙骨石膏板吊顶施工示例图(一) 材料购配件要求1. 轻钢骨架分U型骨架和T型骨架两种,并按荷载分上人和不上人。 2. 轻钢骨架主件为大,中,小龙骨;配件有吊挂件,连接件,挂插件。 3. 零配件:有吊杆.花蓝螺丝.射钉.

自攻螺钉. 4. 按设计说明可选用各种罩面板.铝压逢条或塑料压逢条,其材料品种.规格.质量应符合设计要求。 5. 粘结剂:应按主材的性能选用,使用前作粘结试验。(二) 主要机具主要机具包括:电锯,无齿锯,射钉枪,手锯,手刨子,钳子,螺丝刀,搬子,方尺,钢尺,钢水平尺等。(三) 作业条件 1. 结构施工时,应在现浇砼楼板或预制砼楼板缝,按射计要求间据,预埋φ6~φ10钢筋混吊杆,射计无要求时按大龙骨的排列位置预埋钢筋吊杆,一般间距为何900~1200mm. 2. 当吊顶房间的墙柱为砖砌体时,应在顶棚的标高位置沿墙和柱的四周,砌筑时预埋防腐木砖,沿墙间距900~1200mm,柱没每边应埋射木砖两块以上。 3. 安装完顶棚内的各种管线及通风道,确定好灯位,通风口及各种露明孔口位置。 4. 各种材料全部配套备齐。 5. 顶棚罩面板安装前应做完墙,地湿作业工程项目。 6. 搭好顶棚施工操作平台架子。7. 轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度,灯槽,通风口的构造处理,分块及固定方法等应经试装并经鉴定认可后方可大面积施工。轻钢龙骨吊顶配件图(四) 操作工艺 1. 工艺流程:弹线—→ 安装大龙骨吊杆—→安装大龙骨—→ 安装中龙骨—→ 安装小龙骨

—→安装罩棉板—→ 安装压条—→刷防锈漆 2.弹线:根据楼层标高线,用尺竖向量至顶[棚设计标高,沿墙,柱四周弹顶棚标高,并沿顶棚的标高水平线,在墙上划好分挡位置线。 3.安装大龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,按大龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与楼板预埋刚筋连接固定。 4.安装大龙骨①. 配装好吊杆螺母。②. 在大龙骨上预先安装好吊挂件。③. 安装大龙骨:将组装吊挂件的大龙骨,按分档线位置使吊挂件穿入想应的吊杆螺母,拧好螺母。 ④. 大龙骨相接:装好连接件,拉线调整标高起拱和平直。⑤. 安装洞口附加大龙骨,按照图集相应节点构造设置连接卡。⑥. 固定边龙骨,采用射钉固定,设计无要求时射钉间距为1000mm。 5.安装中龙骨:①. 按以弹好的中龙骨分档线,卡放中龙骨吊挂件。②. 吊挂中龙骨:按设计规定的中龙骨间距,将中龙骨通过吊挂件,吊挂在大龙骨上,设计无要求时,一般间距为500~600mm。③. 当中龙骨长度需多根延续接长时,用中龙骨连接件,在吊挂中龙骨的同时相连,调直固定。 6.安装小龙骨:①. 按以弹好的小龙骨线分挡线,卡装小龙骨掉挂件。②. 吊挂小龙骨:按设计规定的小龙骨间距,将小龙骨通过吊挂件,吊挂在中龙骨上,设计无要求时,一般间距在500~600mm。 ③. 当小龙骨长度需多根延续接长时,用小龙骨连接件,在吊挂小龙骨的同时,将相对端头相连接,并先调直后固定。④. 当采用T型龙骨组成轻钢骨架时,小龙骨应在安装罩面板时,每装一块罩面板先后各装一根卡挡小龙骨。7.安装罩面板:在以装好并经验收的轻刚骨架下面,按罩面板的规格,拉缝间隙进行分块弹线,从顶棚中间顺中龙骨方向开始先装一行罩面板,作为基准,然后向两侧分行安装,固定罩面板的自攻螺钉间距为200~300mm。 8.刷防锈漆:轻钢骨架罩面板顶棚,焊接处未做防锈处理的表面(如预埋,吊挂件,连接件,钉固附件等),在交工前应刷防锈漆。此工序应在封罩面板前进行。(五) 质量标准按GB-50210-2001第6.2.7至第6.3.11条执行.(六) 成品保护 1. 轻钢骨架及罩面板安装应注意保护顶棚内各种管线.轻钢骨架的吊杆,龙骨不准固定在通风管道及其他设备件上. 2. 轻钢骨架,罩面板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形、不受潮、不生锈。 3. 施工顶棚部位已安装的门窗,已施工完毕的地面、墙面、窗台等应注意保护,防止污损。 4. 已装轻钢骨架不得上人踩踏,其他工种吊挂件,不得吊于轻钢骨架上。 5. 为了保护成品,罩面板安装必须在棚内管道,试水、保温等一切工序全部验收后进行。(七) 应注意的质量问题 1. 吊顶不平:原因在于大龙骨安装时吊杆调平不认真,造成各吊杆点的标高不一致。施工时应检查各吊点的紧挂程度,并接通线检查标高与平整度是否符合设计和施工规范要求。 2. 轻钢骨架局部节点构造不合理:在留洞、灯具口、通风口等处,应按图相应节点构造设置龙骨及连接件,使构造符合图册及设计要求。 3. 轻钢骨架吊固不牢:顶棚的轻钢骨架应吊在主体结构上,并应拧紧吊杆螺母以控制固定设计标高;顶棚内的管线、设备件不得吊固在轻钢骨架上。 4. 罩面板分块间隙缝不直:施工时注意板块规格,拉线找正,安装固定时保证平正对直。 5. 压缝条、压边条不严密平直:施工时应拉线,对正后固定、压粘。轻钢龙骨图片关于轻钢龙骨隔墙一些问题: 1.较砖墙隔墙而言,其质量轻,施工方便,不需要结构支持之优点; 2.其大致分三部分:沿地(通过膨胀螺栓打入和地面连接);龙骨;卡件; 3.面板一般用石膏板,硅酸钙板.隔声方面采用填充材料:隔声绵等;与龙骨连接用自攻螺丝固定 4.在门的位置需要另外用角钢或木龙骨作门套; 5.管线铺设:穿管卡入.

铝合金条板吊顶施工工艺

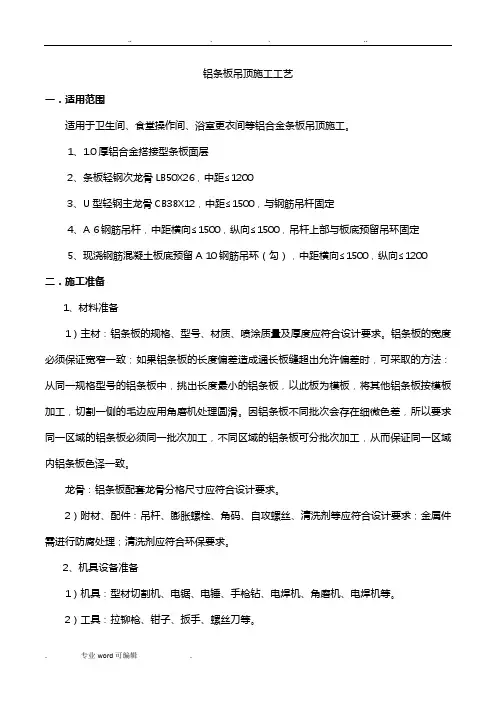

铝条板吊顶施工工艺 一.适用范围 适用于卫生间、食堂操作间、浴室更衣间等铝合金条板吊顶施工。 1、1.0 厚铝合金搭接型条板面层 2、条板轻钢次龙骨LB50X26,中距W 1200 3、U型轻钢主龙骨CB38X12,中距W 1500,与钢筋吊杆固定 4、A 6钢筋吊杆,中距横向w 1500,纵向W 1500,吊杆上部与板底预留吊环固定 5、现浇钢筋混凝土板底预留 A 10钢筋吊环(勾),中距横向w 1500,纵向w 1200 二.施工准备 1 、材料准备 1 )主材:铝条板的规格、型号、材质、喷涂质量及厚度应符合设计要求。铝条板的宽度必须保证宽窄一致;如果铝条板的长度偏差造成通长板缝超出允许偏差时,可采取的方法:从同一规格型号的铝条板中,挑出长度最小的铝条板,以此板为模板,将其他铝条板按模板加工,切割一侧的毛边应用角磨机处理圆滑。因铝条板不同批次会存在细微色差,所以要求同一区域的铝条板必须同一批次加工,不同区域的铝条板可分批次加工,从而保证同一区域内铝条板色泽一致。 龙骨:铝条板配套龙骨分格尺寸应符合设计要求。 2)附材、配件:吊杆、膨胀螺栓、角码、自攻螺丝、清洗剂等应符合设计要求;金属件需进行防腐处理;清洗剂应符合环保要求。 2、机具设备准备 1 )机具:型材切割机、电锯、电锤、手枪钻、电焊机、角磨机、电焊机等。 2)工具:拉铆枪、钳子、扳手、螺丝刀等。 3)计量检测用具:钢尺、水平尺、水准仪、激光放线仪、靠尺、塞尺、线坠等。 4)安全防护用品:安全帽、安全带、电焊帽、电焊手套、线手套等。 3、作业条件 1 )各种材料配套齐全已进场,并进行了检验或复试,填写好检查记录。 2)室内墙面装饰施工作业已完成,地面湿作业已完成,并经检验合格。 3)饰面板安装之前,吊顶内的管道和设备安装、调试完成,并检验合格办理完交接手续。 4)吊顶内四周墙面及顶面的各种孔洞已封堵处理完毕,抹灰已干燥。 5)施工所需的脚手架已经搭设完毕,高度合适,并经检验合格。 4、技术准备

轻钢龙骨吊顶施工工艺

轻钢龙骨吊顶施工工艺 1.施工工艺流程 弹线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装石膏板→涂料→饰面清理→分项验收。 (1)弹线 根据楼层标高水平线、设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。 (2)安装主龙骨吊杆 在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装吊筋。间距宜为900~1200㎜,吊点分布要均匀。 (3)安装主龙家 间距宜为900~1200㎜,主龙骨用与之配套的龙骨吊件与吊筋安装。 (4)安装边龙骨 边龙骨安装时用水泥钉固定,固定间距在300㎜左右。 (5)安装次龙骨: 间距为400㎜,次龙骨间距600㎜。 (6)安装纸面石膏板 纸面石膏板与轻钢龙骨固定的方式采用自攻螺钉固定法,在已安装好并经验收轻钢骨架下面(即做隐蔽验收工作),安装纸面石膏板。安装纸面石膏板用自攻螺钉固定,固定间距为150~170㎜,均匀布置,并与板面垂直,钉头嵌入纸面石膏板深度以0.5m为宜,钉帽应刷防锈涂料,并用石膏腻子抹平。 (7)刷防锈漆

轻钢龙骨架罩面板顶棚吊杆、固定吊杆铁件,在封罩面板前应刷防锈漆。 墙面石材干挂 1.施工工艺 1)石材干挂安装工艺流程 放控制线→石材排版放线→挑选石材→预排石材→打膨胀螺栓→安装钢骨架→安装调节片→石材开槽→石材固定→打胶→调整→成品保护。 将墙面基层表面清理干净,对局部影响骨架安装的凸出部分应剔凿干净。 检查装饰基层及构造层的强度、密实度,应符合设计规范要求。 根据装饰墙面的位置检查墙体,局部进行剔凿,以保证足够的装饰厚度。 (1)放控制线 ①石材干挂施工前须按设计标高在墙体上弹出50cm水平控制线和每层石材标高线,并在墙上做控制桩,拉线控制墙体水平位置,找出房间及墙面规矩和方正。 ②根据石材分格图弹线,确定金属胀锚螺栓的安装位置。 (2)挑选石材 ①石材到现场后须对材质、加工质量、花纹和尺寸等进行检查,将色差较大、缺棱掉角、崩边等有缺陷的石材挑出并加以更换。 ②将选出的石材按使用部位和安装顺序进行编号,选择在较为平整的场地做预排,检查拼接出的的板块是否存在色差、是否满足现场尺寸要求,完成此项工作后将板材按编号存放备用。

装配式T型铝合金龙骨吊顶施工方法标准范本

编号:QC/RE-KA9619 装配式T型铝合金龙骨吊顶施工 方法标准范本 In the collective, in order to make all behaviors have rules and regulations, all people abide by the unified norms, so that each group can play the highest role and create the maximum value. (管理规范示范文本) 编订:________________________ 审批:________________________ 工作单位:________________________

装配式T型铝合金龙骨吊顶施工方法标 准范本 使用指南:本管理规范文件适合在集体中为使所有行为都有章可偱,所有人都共同遵守统一的规范,最终创造高效公平公开的的环境,使每个小组发挥的作用最高值与创造的价值最大化。文件可用word 任意修改,可根据自己的情况编辑。 装配式T型铝合金龙骨吊顶施工方法 1、工艺流程: 弹顶棚标高水平线→划龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装罩面板。 安装主龙骨之前工序与轻钢龙骨吊顶施工工序相同,金属板吊顶次龙骨为T型龙骨,金属罩面板直接放在T型龙骨上即可。 2、质量要求: ⑴吊筋应符合设计要求,吊筋顺直与

吊挂件连接应符合安装规范及有关要求,使用前应进行除锈,涂刷防锈漆要均匀,表面光洁。 ⑵吊顶用金属板的材质、品种、规格、颜色及吊顶的造型尺寸,必须符合设计要求和国家现行有关标准规定。 ⑶金属板与龙骨连接必须牢固可靠,不得松动变形。 ⑷设备口、灯具的位置应布局合理;按条、块分格对称,美观。套割尺寸准确边缘整齐,不露缝。排列顺直、方正。 3、铝合金板吊顶控制要点 ⑴吊顶起拱高度为房间短向跨度 1/200,纵横拱度均匀。 ⑵两边顶板(非整块)尺寸正确、对

铝合金吊顶施工工艺

第一节 铝合金条板吊顶施工方法 1.施工范围 本工程使用走廊走道及部分房间吊顶。 2.施工准备 (1)按设计图纸对需进行铝合金吊顶的部位进行核对,实地丈量,并按实际情况进行节点大样设计。 (2)确定定型产品和非定型产品的数量、尺寸、颜色、外型和零配件要求。 (3)在进行吊顶的部位,与有关工种联系配合,在主体结构施工时,预留吊杆或埋件,与照明、通风专业协商好工序插入时间。 (4)铝合金制品和零件进场后,组织相关人员进行进货检验(包括质量和数量),分规格、品种分类堆放,防止铝合金制品因乱堆、碰撞而翘曲变形。 (5)施工机具准备齐全并可用于施工,主要施工机具有:型材切割机、手枪钻、冲击电钻、水平尺、角尺、粉线袋、螺丝刀、划线铁笔等 3.施工工艺 龙骨布置→弹线→固定吊杆→安装调平龙骨→安装铝合金面板→条边封口 4.操作要点 (1)龙骨布置与弹线 1)确定标高线:根据墙面+500线量出吊顶高度点,然后定出吊顶平面的标高线,并将标高线用粉线包弹到柱面或墙面上。沿标高线用木楔或水泥钉固定角铝,角铝色彩应与铝合金面板一致。

2)确定龙骨位置线:根据房间形状、尺寸及铝合金面板规格确定面板走向、接头位置,安排龙骨及吊点的位置,龙骨间距通常600mm,吊点间距控制在1m左右。 3)如果吊顶有高差,应将变截面的位置线弹到楼板上。 (2)固定吊杆:采用简易伸缩吊杆,吊杆与龙骨以螺栓相连接。 (3)安装与调平龙骨:龙骨可在地面上分片组装,然后托起与吊杆连接固定。龙骨与吊杆连接时,先拉纵横标高控制线,从一端开始边安装边调整,最后再精调一遍。 (4)安装条板:条板采用自攻螺丝固定,应从一个方向依次安装。 5.施工注意事项 (1)灯饰、通风口、检查孔等,应与吊顶协调配合,除设计上充分注意之外,施工时也应注意灯具、风口箅子、检查孔等的安装质量,对于大型灯饰或风口箅子的悬吊系统,应与轻质铝合金吊顶的悬吊系统分开。 (2)自动喷淋、烟感器等设备与吊顶表面衔接要得体,安装要吻合。 (3)在风口、检查孔与墙面或柱面交接部位,面板要做好处理,不得露白槎。常采用的方法是用相同色泽的角铝封口,在检查孔部位,因涉及到两面吸口,需用两根角铝背靠背用拉铆钉固定,然后按预留口的尺寸围成框子。 (4)在板条接长部位,往往会出现接缝过于明显的问题,应注意做好下料工作。条板切割时,除了控制好切割的角度外,同时应对切口部位用锉刀修平,将毛边及不平处修整好,然后再用相同颜色的胶粘剂将接口部位粘合。 6.端部接点处理: 根据铝合金条板的断面形式和配套件的种类,确定端部处理的方式,并画出图样,报现场监理工程师批复后按图施工。 7.允许偏差和检测方法

金属板吊顶施工方案

金属板吊顶施工方案

北京泰德制药 GMP厂房及配套工程 金属板吊顶施工方案 编制: 审核: 审批: 编制单位:中建一局建设发展公司GMP厂房工程项目日期:2004.9.8

目录 一、工程简况 二、编制依据 三、施工前准备和现场条件 四、主要施工方法 五、质量保证措施 六、成品保护措施 七、施工时应注意的质量问题

一、工程简况: 本工程金属板吊顶主要有以下几种:造型针孔铝板吊顶、铝扣板方板、铝扣板条板吊顶、铝格栅吊顶等,主要使用部位如下。 吊顶类型规格部位备注 造型针孔铝板吊顶1200×600×8 1#建筑会议室 铝扣板方板600*600*1.0 mm 2号建筑仓库吊顶 铝扣板条板吊顶200mm宽1号建筑卫生间 (二);2号建筑 卫生间、淋浴间、 更衣间;4号、5 号卫生间吊顶 铝格栅吊顶100mm*100 mm*50mm 1#建筑男女卫 生间(一)、 员工餐厅 白色 铝格栅吊顶100mm*100 mm*50mm 1号建筑一、二 层休息平台吊 顶、一层员工入 口C~E轴/1轴处 门斗吊顶金属色 金属 色 二、编制依据

1.本工程装修深化设计施工图、图纸会审记录、相关工程洽商。 2.工程应用主要规范、规程、法规表1.2 序号名称编号类别 1 建筑安装分项工程施工工艺规程DBJ01-26-96 地方 2 建筑装饰装修工程质量验收规范GB50210-2001 国标 3 建筑施工安全技术规程2000版国标 4 建筑安装工程资料管理规程DBJ-51-2003 地方 5 民用建筑工程室内环境污染控制规范GB50325-2001 国标 6 88JZ4 华北标 三、现场条件和施工前准备 1.现场施工条件: a.安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种露明孔口位置。 b.各种材料全部配套齐备。 c.顶棚罩面板安装前,应做完墙、地湿作业工程项目。 d.搭好顶棚施工操作平台架子。 e.金属板吊顶在大面积施工前,应做样板间,对顶棚的起拱、灯槽、通风口处 等处进行构造处理,通过做样板间决定分块及固定方法,经鉴定认可后再大面积施工。 2. 技术准备 a.完成金属板吊顶的施工方案并进行方案交底工作; b.项目组织相关工长、技术人员、施工人员进行技术交底工作; c.熟悉图纸,了解设计意图,并对材料的选型和技术指标进行考察、认证,所

轻钢龙骨吊顶工程施工工艺及技术要求

轻钢龙骨吊顶工程施工工艺及技术要求 1.适用范围 所有房间均需吊顶 2.施工准备 (1)材料 a.纸面石膏板、矿棉板、防水钙板:材质及规格尺寸必须符合设计要求,不得有扭曲变形。 b.轻钢龙骨构架及配件:材质及规格尺寸必须符合设计要求,不得有扭曲变形。 c.吊杆:直径8冷拉钢筋,镀锌或防锈处理。 (2)作业条件 a.屋面或楼面的防水层完工,并验收合格。 b.墙面抹灰作完。 c.吊顶内各种管线及通风管道安装调试完。 d.地面湿作业完成。 e.楼面预埋及吊筋的数量、质量,经检查符合要求。 f.搭设好安装吊顶的脚手架。 g.楼面标出+100cm标高线。 3.操作工艺 a.吊顶标高线应根据房内+100cm水平准线,弹到四周墙面或柱上。

b.根据吊顶大样图,将龙骨及吊杆的位置弹到平顶上。吊杆主龙骨的间距必须符合装饰吸声板的模数,纵、横的间距,一般以1.2m 为宜。灯光糟及检修口等位置应增加吊杆。 c.根据墙上吊顶的安装水平标高线,用射钉将铝边龙骨钉固于墙体上。钉距以30-40cm为宜。边龙骨应钉平直、牢固。 d.当采用镀锌铅丝作为吊杆材料时,即称吊筋,在混凝土楼板上安装的具体方法:首先在吊筋位置线上,用射钉枪将铁连接件紧固在楼板内。亦可采用内膨胀螺栓固定在楼板底面。然后用直径8钢筋作吊筋。将钢筋焊接在连接铁件上,下端弯钩后挂在主龙骨吊孔内。吊筋应垂直向下,用枋木作撑绷紧。亦可将吊筋上端套丝螺接在内膨胀螺栓内,便于调整吊筋的长短。 e.安装主龙骨时,必须拉十字调平通线。相邻主龙骨的腹部孔槽必须调在一直线上,并应拉通线控制孔位。 f.吊筋绷紧,可用撑木上顶住楼板下抵住大龙骨,将撑木绑扎在吊筋上。主龙骨接头应平整。 g.隐蔽在吊顶内的管线和其他设施,水、暖、电工应在吊顶安装时校正其位置。 h.吊杆与角铁焊接必须牢固,双面焊接长度不小于吊杆直径5倍,吊杆必须垂直。 i.所有吊杆须涂刷防锈漆二度,平顶内木器须涂刷防火漆二度。

28、铝合金条形板、方形板吊顶施工方案

2、施工工艺 2.1 材料 2.1.1吊顶工程所用材料质量及品种、规格应符合设计要求和规范规定。 所有用料运输进场安装时,不得随意乱扔、碰撞,防止踏踩,龙骨堆放应垫实放 平,并注意 防潮;罩面板在运输及安装时,应轻拿轻放,不得损坏边角,堆置应防止 变形受潮。 作业条件 --------- 2.2.1首先应熟识图纸、所用材料、施工工具、工程量、劳动力情况、施工工序、 现场情况、工期 等。 2.2.2该建筑物原始资料应齐全。 2.2.3吊顶施工前,应在上一工序完成、验收后进行。 2.2.4 对原有孔洞应填补完整,无裂漏现象。 2.2.5 对原有的(埋)吊杆(件)应符合设计要求。 1、 (一)铝合金条形板吊顶施工方案: 施工工序 管线安装 2.1.2 2.2

2.2.6 对上工序安装的管线应进行工艺质量验收;所预留出口、风口高度应符合吊 顶设计标高。 2.2.7 吊顶龙骨及罩面板、安装必须牢固、外形整齐、美观、不变形、不脱色、不残缺、 不折裂。 2.2.8 轻钢龙骨不得弯曲变形。 基本项目 2.3.1 吊顶安装完毕不允许外来物体撞击、污染。 2.3.2 在完成吊顶安装后,应进行实测。通道在 10m 内,大面积的区域以两轴之间 抽查不小于 10%的测检点。 2.3 施工注意事项 2.3.1 吊顶工程安装前,有关各项应符合下列要求: 在现浇混凝土中, 按设计要求设置预埋件、 吊顶内通风、水电管道及上人吊顶内 的人行安 装通道应安装完毕,消防管道安装好并试压合格。 如果原建筑物有裂漏情况,必须经修补合格后方可进行吊顶安装。 吊顶内的灯槽、斜撑、 剪刀撑应按设计及工程情况适当布置,轻钢龙骨应吊在主 龙骨或附 加龙骨上,重型灯具、电扇及管道应直接在结构层设置吊钩,不得与吊顶龙 骨连接。 控制吊顶不平,施工中应拉通线检查,做到标高位置正确、大面平整,罩面板应 按规格、颜 色等进行分类选配。 主要安全技术措施 所有龙骨不能作施工或其它重物悬吊支点。 现场一切用电不得乱拉乱架; 所有电动工具尾线均需外套橡皮胶线。 工具暂不使 用时,应 拨掉电源插座。 2.3 2.3.2 2.3.3 2.3.4 2.3.5 2.3.6 2.3.7 2.3.8

吊顶工程施工工艺标准

吊顶工程施工工艺标准 1、适用范围: 本节适用于以轻钢龙骨、铝合金龙骨、木龙骨等为骨架,以石膏板、金属板、矿棉板、塑料板、玻璃板或格栅等为饰面材料的明龙骨、暗龙骨吊顶等安装工程。 2、材料要求: 2.1龙骨 2.1.1木龙骨:木龙骨的材质、规格应符合设计要求。其木吊杆、木龙骨的含水率应符合国家现行标准的有关规定。木吊杆、木龙骨、造型木板和木饰面板应进行防火、防腐、防蛀处理,并应符合有关设计规范的规定。 2.1.2金属龙骨:轻钢龙骨、铝合金龙骨及其全部配件均应按设计规格选用,其数量应适当备用。后置埋件、金属吊杆、龙骨应进行防腐、防锈处理。 2.2罩面板:罩面板的品种、规格、图案均应满足设计要求。其材质应按有关材料标准和产品说明书的规定进行验收。罩面板表面应平整,边缘应整齐、颜色应一致。穿孔板的孔距应排列整齐;胶合板、木质纤维板、大芯板不应脱胶、变色。对人造板的甲醛含量进行验收,应符合相关规定。 2.3其他材料:圆钉、Φ6或Φ8螺栓、射钉、膨胀螺栓、胶粘剂、木材防腐剂和8号镀锌铁丝(铅丝)防火涂料。防火涂料应有产品合格证书及使用说明书。 3、主要机具(工具):

3.1主要机具:电锯、台刨、手电钻、自攻钻、气钉枪、气泵、切割锯、无齿锯、射钉枪等。 3.2手动工具:手锯、手刨子、钳子、扳子、方尺、盒尺、木刨、扫槽刨、线刨、锯、斧、锤、螺丝刀等。 4、作业条件: 4.1屋面和楼面防水层完工,并验收合格。 4.2墙面抹灰做完。 4.3顶棚内各种管线及通风管道,均应安装完毕并试压合格,并办理验收手续。 4.4直接接触土建结构的木龙骨面,应预先刷防腐剂。 4.5墙为砌体时,应根据顶棚标高,在四周墙上预埋固定龙骨的木砖。 4.6搭好顶棚施工操作平台架。 4.7按设计要求,在墙面弹好吊顶罩面板水平标高线。 4.8做好样板间。钢木骨架、金属龙骨及罩面板安装先作好样板间,并经鉴定合格后,指导大面积施工。 4.9安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。 5、施工工艺 一、木龙骨罩面板吊顶 1、工艺流程

金属格栅吊顶施工工艺

金属格栅吊顶施工工艺 1.施工准备 1.1劳动力准备 1. 到位工种:钣金工、安装工、运输工、杂工; 2. 在第天开工前,对工人做好安全文明教育,向工人叙述分项工程主要施工要点。 1.2材料准备 1. 在现场施工前做好材料下料、订购、运输、仓储工作。 (1)吊顶龙骨在运输过程中,要注意垫置、平放,防止翘曲、变形。 (2)材料运输途中,必须采取防震、保护措施,并做好固定;应注意避免面板表面被污染;也须注意避免损坏面板的边角部位。 2. 本工程对金属饰面板的设计、采购及安装应满足以下要求: (1)主材: 1)U型铝合金条板:金属表面处理色号Sparkling iron drak、宽30mm、高50mm,间距60mm。板材的厚度依板块的尺寸而定,但最小不得小于0.6mm。 2)穿孔铝板:金属表面处理色号Sparkling iron drak、开孔率20%。 3)如果合同中对吊顶面板的品牌、生产厂家以及具体的材料技术指标有明确要求,必须符合该要求;如甲方要求,须提供相应证明资料。 4)吊顶面板定货前,须先提供材料样板与建筑师确认;吊顶样板的规格尺寸、厚度、图案要求为拟使用于现场的单元板材料(除非建筑师另有要求)。 5)吊顶面板订货前,须提交建筑师审核的资料包括:材料技术说明书(明确标明各类技术参数以及该产品符合的技术标准/测试标准),使用说明书,相

关的检验报告。 6)对于进口的吊顶面板材料,须提供相关证明文件(如:原产地证明、报关单,等)。 7)定型件:吊顶的风口、灯盘等开口及边角部位,必须使用厂家提供的配套产品。不得另行使用加工件,甲方有特别要求的除外。 8)面板安装前,要先行选择。凡规格不合、起皮、缺角、表面不平整、边角不齐、色泽不一的,都必须剔除。 9)同一个房间应采用同一批次的面板材料。 (2)辅材: 1)龙骨:龙骨及其连接配件应选用面板同一厂家配套的产品。如设计无规定,通常采用镀锌钢板成型,双面镀锌量≥180g/m2。 2)龙骨的强度和刚度须满足吊顶的安装和使用要求;副龙骨的挠度要求不大于1‰,且不应大于3MM。 3)连接件、配件的强度应能承受150N 的静拉力。把挂件装在拉力机上,两端加力至规定值,保持60 秒,应无明显塑性变形。 4)吊杆通常采用热浸镀锌螺杆,直径不少于6MM;吊杆的安装间距不得超过1200MM。吊杆的长度通常不超过1500MM;如因特殊情当吊杆的长度超过1500mm 时,需设置附加的反向支撑。 5)吊顶龙骨及连接件定货前,须先提供技术说明书/使用说明书、样板及安装详图并经建筑师确认后,方可安排定货。 6)吊顶龙骨的设计须考虑将来的吊顶面板方便安装和拆卸,并尽量减少对毗邻的面板、龙骨的影响;同时,也要考虑空调机和灯盘等开口位置封边处理的

铝合金方板吊顶工程施工工艺

铝合金方板吊顶施工方法 1.施工准备 (1)材料:根据设计要求选择方形铝合金板,确定龙骨间隔尺寸;选择合适的龙骨断面及尺寸。同时铝材进场后需妥善保管,避免变形。 (2)施工机具:型材切割机、手枪钻、冲击电钻、射钉枪,水平尺、角尺、粉线袋、螺丝刀、划线铁笔等 2.施工工艺 龙骨布置与弹线→固定吊杆→安装与调平龙骨→安装铝合金方板→修边封口 3.操作要点 (1)龙骨布置与弹线 1)弹线:确定标高控制线和龙骨布置线,如果吊顶有标高变化时,应将变截面部分的相应位置确定,接着沿标高线固定角铝。 2)确定龙骨位置线:根据铝合金方板的尺寸规格及吊顶的面积尺寸来安排吊顶骨架的结构尺寸,其中铝合金方板600X600(575X575)与配套专用龙骨固定。根据图纸要求用与安装型式配套的专用上层主龙骨,间距≤1200,与铝合金方板配套专用下层副龙骨联结,间距≤600,要求板块组合的图案要完整,四周留边时,留边的尺寸要均匀或对称,将安排好的龙骨架位置线画在标高线的上边。 3)固定吊杆:采用简易伸缩杆,伸缩杆与顶棚采用膨胀螺栓,龙骨与吊杆的固定采用钻孔螺栓固定。 4)安装与调平龙骨:根据纵横标高控制线,从一端开始,边安装边调平,然后再统一精调一次。 (2)块板安装:铝合金块板与龙骨架的安装,主要有吊钩悬挂式或自攻螺丝固定,也可采用钢丝扎结,安装时按弹好的板块安排布置线,从一个方向开始依次安装,并注意吊钩先与龙骨固定,再钩住板块侧边的小孔。铝合金板块在安装时应轻拿轻放。保护板面不受碰撞或刮伤。用M5自攻螺钉固定时,

先用手电钻打出直径为4.2mm孔位后再上螺钉。 (3)端部处理:当四周靠墙边缘部分不符合方板的模数时,在取得设计人员和监理的批准后,可不采用以方板和靠墙板收边的方法,而改用条板或纸面石膏板等作吊顶处理。 4.施工注意事项 (1)灯饰、通风口、检查孔等,应与吊顶协调配合,除设计上充分注意之外,施工时也应注意灯具、风口箅子、检查孔等的安装质量,对于大型灯饰或风口箅子的悬吊系统,应与轻质铝合金吊顶的悬吊系统分开。 (2)自动喷淋、烟感器等设备与吊顶表面衔接要得体,安装要吻合。(3)在风口、检查孔与墙面或柱面交接部位,面板要做好处理,不得露白槎。常采用的方法是用相同色泽的角铝封口,在检查孔部位,因涉及到两面吸口,需用两根角铝背靠背用拉铆钉固定,然后按预留口的尺寸围成框子。(4)在方板拼接部位,往往会出现接缝过于明显的问题,应注意做好下料工作。方板切割时,除了控制好切割的角度外,同时应对切口部位用锉刀修平,将毛边及不平处修整好,然后再用相同颜色的胶粘剂将接口部位粘合。(5)允许偏差和检测方法

金属吊顶施工工艺

金属吊顶 材料要求 1、零配件:有吊杆、膨胀螺栓、铆钉。 2、按设计要求选用各种金属罩面板,其材料品种、规格、质量应符合设计要求。 主要机具 1、电动机具:电锯、五齿锯、手电钻、冲击电锤、电焊机、自攻螺丝钻、手提圆盘锯、手 提线锯机。 2、手动工具:射钉枪、拉铆枪、手锯、钳子、螺丝刀、扳子、钢尺、钢水平尺、线坠。作业条件 1、吊顶工程在施工前应熟悉施工现场、图纸及设计说明。 2、施工前按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行 交接检验,并办理会签手续。 3、检查材料进场验收记录和复验报告。 4、吊顶内的管道、设备安装完成。罩面板安装前,上述设备应检验、试压验收合格。 5、罩面板安装前,墙面饰面基本完成,涂料只剩最后一遍面漆,经验收合格。 操作工艺 1 →→→ →→ 3、操作工艺: 1)弹顶棚标高水平线、划龙骨分档线: 用水准仪在房间内每个墙(柱)角上抄出+500mm水平点(若墙体较长,中间也应适当抄几个点),弹出水准线,从水准线量至吊顶设计高度加上金属板的厚度和折边的高度,用粉线沿墙(柱)弹出吊顶中龙骨、边龙骨的下皮线。按吊顶平面图,在混凝土顶板弹出主龙骨的位置。主龙骨宜平行房间长向安装,一般从吊顶中心向两边分,间距为900-1200mm,一般取1000mm为宜。如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。 2)固定吊挂杆件: 采用膨胀螺栓固定吊挂杆件。不上人的吊顶,吊杆长度小于或等于1000mm时,可以采用ф6的吊杆,如果大于1000mm时,应采用ф8的吊杆,还应设置反向支撑。吊杆可以采用冷拔钢筋或盘圆钢筋,但采用盘圆钢筋应采用机械将其拉直。上人的吊顶,吊杆长度小于或等于1000mm时,可以采用ф8的吊杆,如果大于1000mm时,应采用ф10的吊杆,并设置反向支撑。吊杆的一端同∟30×30×3,L=50角钢焊接(角钢的孔径应根据吊杆和膨胀螺栓的直径确定),另一端可以用攻丝套出丝扣,丝扣长度不小于100mm,也可以买成品丝杆与吊杆焊接。制作好的吊杆应做防锈处理。制作好的吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。 灯具、风口及检修口等应设附加吊杆。大于3kg的重型灯具、电扇等其他重型设备严禁安装在吊顶工程的龙骨上,应令设吊挂件与结构连接。 3)安装边龙骨: 边龙骨应按弹线安装,沿墙(柱)上的边龙骨控制线把L形镀锌轻钢条用自攻螺丝固定在预埋木砖上,如为混凝土墙(柱)上可用射钉固定,射钉间距应不大于吊顶次龙骨的间距。如罩面板是固定的单铝板或铝塑板可以用密封胶直接收边,也可以加阴角进行修饰。

天棚轻钢龙骨吊顶工程施工方法

天棚轻钢龙骨吊顶工程施工方法天棚轻钢龙骨吊顶工程施工方法提要:成品保护:吊顶装饰安装完毕后,不得随意剔凿,严禁上下人损坏吊顶安灯具、风口等时不得损坏和污染吊顶;后续作业时,应采取保护措施,以防污染 源自管理资料 天棚轻钢龙骨吊顶工程施工方法 1、工艺流程图: 2、操作要点: 1)依据图纸吊顶标高,沿墙、柱面1m高四周弹水平标高线作为吊顶安装标准线。 2)吊杆可用Φ8的钢筋制作,安装时先将长短适宜的钢筋调直,其中一端和Φ8丝杆焊接好,丝杆外露螺纹长度不应小于30㎜,另一端同∟30角铁焊接好,角铁上开Φ8眼以安装Φ8膨胀螺丝。 3)根据吊顶平面图及龙骨的排列方向和间距确定吊杆固定点,弹线并复验吊点间距,吊点间距为600~1000㎜之间,在吊点处可用冲击钻将吊点对应的楼板底打Φ12或Φ10洞口,将装有吊杆的Φ8膨胀螺丝固定于吊点处,并调直吊杆使之牢固不变形,确定大龙骨排列时,尽可能避开灯洞及风口等位置。 4)安装大龙骨时,先将大龙骨用大吊挂件连接在吊杆上,拧紧螺丝卡牢,大龙骨接长可用接杆件连接,大龙骨安装后进行调平,并考虑顶棚起拱高度不少于房间短向跨度的1/1000(10米跨内水平线上中心提高1公分)跨度越大起拱随之增大。主龙骨间距800×800

之间。 5)中龙骨用中挂件固定在大龙骨下面,吊挂件上端搭在大龙骨上,U型腿用钳子插入大龙骨内卡牢,中龙骨间距按板材尺寸而定,且不大于400×600。当间距大于400㎜时,中龙骨间应增加小龙骨,小龙骨与中龙骨平行与大龙骨垂直,用小吊挂件固定。 6)横撑龙骨与中小龙骨垂直,装在罩面板拼接处,横撑龙骨与中小龙骨的连接,采用中小挂件连接,再安装沿边的异型龙骨或铝角条。横撑龙骨可用中小龙骨截取,对装在罩面板内部或作边龙骨时宜用小龙骨截取,安装时横撑龙骨与中小龙骨的底面平顺,以便安装罩面板。 7)龙骨调平:在安装龙骨前,因为已经拉好标高控制线,根据标高控制线,使龙骨就位,因此龙骨的调平与安装宜同时完成。调平关键是调平主龙骨,只要主龙骨平整标高正确,次龙骨一般不会有倾斜、高低不平等问题。 8)罩面板安装前需对已安装完的龙骨和罩面板材进行检查,龙骨底面要平整,灯洞、风口、探头、喷头等位置龙骨要留出来,如遇主龙骨则要作加固处理,一切符合要求后方可进行面板安装,固定面板钉帽要沉入面板~1㎜并作防锈处理,后用油漆腻子嵌平。 9)阴角、阳角装饰线条的安装,采用由一个角点至双边双向流水铺安,装饰线条与石膏板间根据装饰线的不同材质采用粘接或镶钉。注意块与块间预留伸缩缝。装饰线阴阳角均采用45°拼角。 3、石膏板的安装应符合下列情况:
