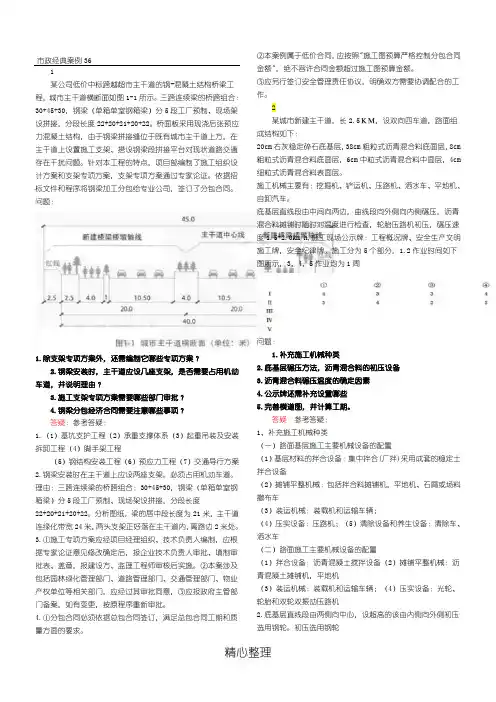

某公司低价中标跨越超市主干道的钢-混凝土结构桥梁工程,城市主干道横断面如图

1-1所示。三跨连续梁的桥跨组合:30+45+30,钢梁(单箱单室钢箱梁)分5段工厂预制、现场架设拼接,分段长度22+20+21+20+22。桥面板采用现浇后张预应力混凝土结构,由于钢梁拼接缝位于既有城市主干道上方,在主干道上设置施工支架、搭设钢梁段拼接平台对现状道路交通存在干扰问题。针对本工程的特点,项目部编制了施工组织设计方案和支架专项方案,支架专项方案通过专家论证。依据招标文件和程序将钢梁加工分包给专业公司,签订了分包合同。

问题:

1.除支架专项方案外,还需编制它哪些专项方案?

2.钢梁安装时,主干道应设几座支架,是否需要占用机动车道,并说明理由?

3.施工支架专项方案需要哪些部门审批?

4.钢梁分包经济合同需要注意哪些事项?

答疑:参考答疑:

1.(1)基坑支护工程(2)承重支撑体系(3)起重吊装及安装拆卸工程(4)脚手架工程

(5)钢结构安装工程(6)预应力工程(7)交通导行方案

2.钢梁安装时在主干道上应设两座支架。必须占用机动车道。

理由:三跨连续梁的桥跨组合:30+45+30,钢梁(单箱单室钢箱梁)分5段工厂预制、现场架设拼接,分段长度22+20+21+20+22。分析图纸,梁的居中段长度为 21 米,主干道连绿化带宽 24 米,两头支架正好落在主干道内,离路边 2 米处。

3.①施工专项方案应经项目经理组织、技术负责人编制,应根据专家论证意见修改确定后,报企业技术负责人审批、填制审批表、盖章,报建设方、监理工程师审核后实施。②本案涉及包括园林绿化管理部门、道路管理部门、交通管理部门、物业产权单位等相关部门,应经过其审批同意,③应报政府主管部门备案,如有变更,按原程序重新审批。

4.①分包合同必须依据总包合同签订,满足总包合同工期和质量方面的要求。

②本案例属于低价合同,应按照"施工图预算严格控制分包合同金额",绝不容许合同金额超过施工图预算金额。

③应另行签订安全管理责任协议,明确双方需要协调配合的工作。

2

某城市新建主干道,长2.5KM,设双向四车道,路面组成结构如下:

20cm右灰稳定碎石底基层,38 cm粗粒式沥青混合料底面层,8cm粗粒式沥青混合料底面层,6cm中粒式沥青混合料中面层,4cm细粒式沥青混合料表面层。

施工机械主要有:挖掘机、铲运机、压路机、洒水车、平地机、自卸汽车。

底基层直线段由中间向两边,曲线段向外侧向内侧碾压,沥青混合料摊铺时随时对温度进行检查,轮胎压路机初压,碾压速度1.5-2.0km/h, 施工现场公示牌:工程概况牌、安全生产文明施工牌,安全纪律牌。施工分为5个部分,1.2作业时间如下图所示,3、4、5作业均为1周

问题:

1.补充施工机械种类

2.底基层碾压方法,沥青混合料的初压设备

3.沥青混合料碾压温度的确定因素

4.公示牌还需补充设置哪些

5.完善横道图,并计算工期。

答疑:参考答疑:

1、补充施工机械种类

(一)路面基层施工主要机械设备的配置

(1)基层材料的拌合设备:集中拌合(厂拌)采用成套的稳定土拌合设备

(2)摊铺平整机械:包括拌合料摊铺机,平地机、石屑或场料撤布车

(3)装运机械:装载机和运输车辆;

(4)压实设备:压路机;(5)清除设备和养生设备:清除车、洒水车(二)路面施工主要机械设备的配置

(1)拌合设备:沥青混凝土搅拌设备(2)摊铺平整机械:沥青混凝土摊铺机,平地机(3)装运机械:装载机和运输车辆;(4)压实设备:光轮、轮胎和双轮双振动压路机

2.底基层直线段由两侧向中心,设超高的该由内侧向外侧初压选用钢轮。初压选用钢轮

3.压路机的碾压温度应根据沥青和沥青混合料种类、压路机类型、气温、层厚等因素经等因素经试压确定。

4.施工现场的进口处应有整齐明显的"五牌一图"。

(1)五牌:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产(无重大事故)牌、文明施工牌;

(2)一图:施工现场总平面图。

5.本工程属于:无节奏流水节拍施工

采用大差法计算

错位相减取大值:取7

工期=7+(3+4+2+3)+(1+1+1)=22周

横道图:

3

A公司为某水厂改扩建工程总承包单位。工程包括新建滤池、沉淀池、清水池。进水管道相关的设备安装。其中设备安装经招标后由B公司实施。施工期间,水厂要保持正常运营。新建清水为地下构筑物。池体平面尺寸为128m*30m,高度为7.5m,纵向设两道变形缝。其横断面及变形缝构造见图5-1、5-2.。鉴于清水池为薄壁结构且有顶板,方案决定清水池高度方向上分三次浇注混凝土,并合理划分清水池的施工段。A公司项目部进场后将临时设施中生产设备搭设在施工的构筑物附近,其余的临时设施搭设在原厂区构筑物之间的空地上,并与水厂签订施工现场管理协议。B公司进场后,A公司项目部安B公司临时设施搭设在厂内的滤料堆场附近,造成部分滤料损失。水厂物资部门向B公司提出赔偿滤料损失的要求。

问题

1.分析本案例中施工环境的主要特点。

2.清水池高度方向施工需设几道施工缝,应分别在什么位置?

3.指出图5-2中a 、b材料的名称。

4.简述清水池划分施工段的主要依据和施工顺序,清水池混凝土应分几次浇注?

5.列出本工程其余临时设施种类,指出现场管理协议的责任主体。

6.简述水厂物资部门的索赔程序。

答疑:参考答疑:

1.①由于具有多专业工程交错、综合施工的特点;

②有旧工程运营、新工程同时建设的特点

③有施工现场用紧张、用地狭小,施工流动性大等。

2.清水池高度方向施工需设几道施工缝,应分别在什么位置?参考二建教材P270

答:底板与池壁的施工缝在池壁下八字以上150-200mm 处,水池池壁竖向一次浇到顶板八字以下 150 - 300mm 处,该处设施工缝。

3.a为双组分聚硫密封膏 b为橡胶止水带。

4.依据:工程招标文件、工程施工设计图纸,集国家省市地区的相关法令法规及规定,国家现行的相关技术规范、标准及规程、工程施工其他参考资料集施工现场具体情况。

分为3次浇筑分别为底板、池壁、顶板,通常底板是一次浇筑而成。

5.答:临时设施:(参考教材P284)

1)办公设施,包括办公室、会议室、保卫传达室;

2)生活设施,包括宿舍、食堂、厕所、淋浴室、预览娱乐室、卫生保健室;

3)生产设施,包括材料仓库、防护棚、加工棚、操作棚;

4)辅助设施,包括道路、现场排水设施、围墙、大门、供水处、吸烟处。

现场管理协议的责任主体是总包单位A单位。

6.(1)水厂在索赔事件发生28d内,向监理工程师发出索赔意向通知。

(2)发出索赔意向通知后28d内,向监理工程师提出补偿经济损失(计量支付)和(或)延长工期的索赔报告及有关资料。

(3)监理工程师审核水厂索赔申请。监理工程师在收到送交的索赔报告和有关资料后,于28d内给予答复,或要就水厂进一步补充索赔理由和证据。监理工程师在28d内未给予答复或未对水厂作进一步要求,视为该索赔已经认可。

(4)索赔事件终了后28d内,水厂向监理工程师提出索赔有关资料和最终索赔报告。

4

一、某施工单位中标承建一座三跨预应力混凝土连续钢构桥,桥高30米,跨度为80m + 136m+80m,箱梁宽14. 5m,底板宽8米,箱梁高度由根部的7. 5米渐变到3. 0米。根据设计要求,0号、1号段混凝土为托架浇筑,然后采用挂篮悬臂浇筑法对称施工,挂篮采用自锚式结构。

施工项目部4艮据该桥的特点,编制了施工组织设计,经项目总监理工程师审批后实施。项目部在主墩的两侧安装托架并预压,施工0号、1号段,在1号段混凝土浇筑完成后,在节段上拼装挂篮。

施工单位总部例行检查并记录了挂篮施工安全不合格项:施工作业人员为了方便施工,自行拆除了安全防护设施;电缆支架绑在了挂篮上;工机具材料在挂篮一侧集中堆放。

安全资料检查时发现:只有公司和项目部对工人的安全教育记录和每月进行一次的安全检查记录。安全检查组随即发出整改通知单,要求项目部按照《建筑施工安全检查标准》补充I关1己录。

【问题】

1.本案例的施工组织设计审批符合规定吗?说明理由。

2.补充挂篮进人下一节施工前的必要工序。

3.针对挂篮施工检查不合格项,给出正确做法。

4.项目部应补充哪些记录?

答疑:参考答疑:

1.施工组织设计由总监工程师审批不合规定。理由:施工組织设计应经项目经理组织、技术负责人编制,报企业技术负责人审批,盖章,报建设方、监理工程师审核后实施。

2.应补充的挂篮进人下一节施工前的必要工序有:挂篮就位、按规范性能检测完成以后,进行(1)绑扎钢筋;(2)立模;(3)浇筑混凝土;(4)施加预应力;(5)挂篮对称前移;(6)进入下一节段; (7)直至合拢。

3.本案例不合格项:

(1)拆除防护设施不正确。因为按规范高空作业必须有保证操作安全措施。正确做法:责令立即改正,预防再次被拆。

(2)电缆直接绑在挂篮上不妥。因为挂篮为金属构件,容易导致触电事故。

正确做法:①电缆加套管;②按预定路线布置;3较规范做法:将电缆M 型折叠圈沿钢丝滑行,滑行部位设帘钩。

(3)-工机具材料不准在挂篮一侧堆放。因为保持两肩平衡是悬臂浇筑安全质量的关键。

正确做法:①必须上墩的钢材水泥和工机具等总重量不得超计算限额。②按重量在桥墩两侧均衡放置,防止发生倾斜。

4.应补充的记录:(1)安全部分:技术交底记录,例会记录,事故及处理记录,整改通知记录,特种作业人员登记,培训记录等。(2)其他记录还有:设计变更记录,质量检查记录,隐蔽工程检查记录等。

5

A公司中标承建某污水处理厂扩建工程,新建构筑物包括沉淀池、曝气池及进水泵房,其中沉淀池采用预制装配式预应力混凝土结构,池体直径为40m,池壁高6m,设计水深 4.5m。鉴于运行管理因素,在沉淀池施工前,建设单位将预制装配式预应力混凝土结构变更为现浇无粘结预应力结构,并与施工单位签订了变更协议。

项目部重新编制了施工方案,列出池壁施工主要工序:①安装模板;②绑扎钢筋;③浇筑混凝土;④安装预应力筋;⑤张拉预应力。同时,明确了各工序的施工技术措施,方案中还包括满水试验。

项目部造价管理部门重新校对工程量清单,并对底板、池壁、无粘结预应力三个项目的综合单价及主要的措施费进行调整后报建设单位。

施工过程中发生如下事件:预应力张拉作业时平台突然失稳,一名张拉作业人员从平台上坠落到地面摔成重伤;项目部及时上报A公司并参与事故调查,查清事故原因后,继续进行张拉施工。

【问题】

1.将背景资料中工序按常规流程进行排序(用序号排列)。

2.沉淀池满水试验的浸湿面积由哪些部分组成(不需计算)?

3.根据清单计价规范,变更后的沉淀池底板、池壁、预应力的综合单价应如何确定?

4.沉淀池施工的措施费项目应如何调整?

5.根据有关事故处理原则,继续张拉施工前还应做好哪些工作?

答疑:参考答疑:

1.②绑扎铟筋—①安装摸板—④安装预应力筋—③浇筑混凝土—⑤张拉

预应力。

2.沉淀池满水试验的浸湿面积由池壁(不含内隔墙)、池底两部分组成。

3.本例中,(1)沉淀池底板不变,按原有单价。其他类似施工参照水泵房定价。(2)池壁现浇,可参照本项目的同类工程曝气池确定。(3)电热预应力施工单价需要项目部重新提出,经建设方确认。

4.装配改现浇,应调整:(1)新增现浇模板费用;(2)新增预应力的费用;(3)原装配的吊具费。

5.组织张拉前还应:(1)针对查明的事故原因,对原先没有考虑或考虑不足的安全隐患制定更为系统的防护措施;(2)对直接作业人员进行更深层的安全技术交底;(3)重新组织安全培训,考核合格后持证上岗。

6

某小区新建热源工程,安装了 3台14MW燃气热水锅炉。建设单位通过招投标程序发包给A公司,并在工程开工前办理了建设工程质量安全监督手续、消防审批手续以及施工许可证。

A公司制定了详细的施工组织设计,并履行了报批手续。施工过程中出现了如下情况:

(1) A公司征得建设单位同意,将锅炉安装工程分包给了具有资质的B公司,并在建设

行政主管部门办理了合同备案。

(2)设备安装前,B公司与A公司在监理单位的组织下办理了交接手续。

(3)在设备安装过程中,当地特种设备安全监察机构到工地检查发现参建单位尚未到监察机构办理相关手续,违反了有关规定。燃烧器出厂资料中仅有出厂合格证。

(4) B公司已委托第三方无损检测单位进行探伤检测。委托前已对其资质进行了审核,并通过了监理单位的审批。

【问题】

1.B公司与A公司应办理哪些方面的交接手续?

2.请指出参建单位中的哪一方应到监察机构办理相关手续,并写出手续名称。

3.燃烧器出厂资料中,还应包括什么?

4.请列出B公司对无损检测单位及其人员资质审核的主要内容。

答疑:参考答疑:

1. B公司与A公司应办理的交接手续有:

(1)技术资料交接:A向B提供总包合同复印件;各种批件、设计图纸、水文地质资料;安全技术交底等;

(2)现场交接:施工组织设计、施工方案、提供场地通道界定;现场坐标及绝对高程基准点等;

(3)工序交接:吊点的数量及位置,设备基础位置、表面质量、几何尺寸、标高及混凝土质量,预留孔洞的位置、尺寸及标高、地脚螺栓等共同交验。

2.建设方应到监察机构(当地技术监督局)办理《特种设备使用申请》手续,登记备案,接受定期检验审核。

3.燃烧器出厂资料除了使用说明书,还应包括:(1)产品质量合格证书;(2)性能检测报告;(3)型式试验报告(复印件);(4)安装图纸;(5)维修保养说明;(6)装箱清单;(7)其他资料。

4. B公司应审核无损检测单位及其人员的资格审核:(1)营业执照;(2)企业代码证;(3)无损检测单位资质证书(B级以上);(4)无损检测人员资质证书;(5)业务经验和检验业绩;(6)技术人员配备等级;(7)设备和技术条件、ISO质量体系证明;(8〉专门人员培训记录等。

7

A公司中标某市污水管工程,总长1.7公里。采用¢1. 6?1. 8m混凝土管,其埋深为—4.1?一 4. 3m,各井间距8?10m。地址条件为粘性土层,地下水位置在距离地面一 3. 5m。项目部确定采用两台顶管机同时作业,一号顶管机从

8井井作为始发井向北顶进,二号顶管机从井作为始发井向南顶进。工作井直接采用检查井位置(施工位置如下图),编制了顶管工程施工方案,并已经通过专家论证。

施工过程中发生如下事件:

(1)因拆迁原因,使9#井不能开工。第二台顶管设备放置在项目部附近小区绿地暂存 28天。

(2)在穿越施工条件齐全后,为了满足建设方要求,项目部将10弁井作为第二台顶管设备的始发井,向原8#井顶进。施工方案经项目经理批准后实施。

【问题】

1.本工程中工作井是否需要编制专项方案,说明理由。

2.占小区绿地暂存设备,应履行哪些程序或手续?

3.10#井改为向8#井顶进的始发井,应做好哪些技术准备工作?

4.项目经理批准施工变更方案是否妥当?说明理由。

5.项目部就事件(1)的拆迁影响,可否向建设方索赔?如可索赔,简述索赔项目。

答疑:参考答疑:

1.需要编制专项方案。因为工作井是采用检查井改造的,其埋深为一 4.1?一 4. 3m,最浅处深度都达到5.7m,混凝土管直径1.6?1.8m,带水顶管作业,属于危险性较大的分部分项工程,专项施工方案须经专家论证。

2.占用绿地前,应先经过城市绿化行政主管部门批准,征得小区业主委员会和管理处同意(补偿协议),并办理临时用地手续,限期归还,恢复原貌。

3.应做的技术准备工作有:

(1)必须执行变更程序;

(2)开工前必须编制专项施工方案,并按规定程序报批;

(3)技术负责人对全体施工人员进行书面技术交底,交底资料签字保存并归档;

(4)调查和保护施工影响区内的建构筑物和地下管线,如近接的桥梁桩基和地下管线等;

(5)对检查井进行加囿,布置千斤顶、顶柱、后背;

(6)工作井上方设截水沟和防淹墙,防止地表水流人工作井;

(7)交通导行方案,工作井范围内设围挡,警示标志,夜间红灯示警;

(8)对桥梁监测变形量。

4.项目经理批准施工变更方案不妥。理由:施工方案的变更必须报企业负责人和总监理工程师批准后方能实施。本案例中的顶管工程属于超过一定规模的危险性较大的分部分项工程,编制的施工方案必须组织专家论证,根据论证报告修改完善施工方案,报企业负责人、总监理工程师、建设单位项目负责人签字后,由专职安全员监督执行。执行总承包的,还应有总包单位和分包单位技术负责人的签字。

5.项目部可以向建设单位索赔工期和机械窝工费。理由:因为拆迁不是项目部的责任,因拆迁延期导致施工受到影响,理应索赔。可以索赔的项目包括:工期、机械窝工导致的窝工费(机械设备在保管过程中发生的费用也应索赔)、人员窝工费、利润。

8

A公司中标北方地区某郊野公园施工项目,内容包括绿化栽植、园林给水排水、夜景照明,土方工程、因路及广场铺装。合同期为4月1日至12月31日。A公司项目部拟定施工顺序:土方工程"给排水—园路、广场铺装—绿化栽植—夜间照明。

因拆迁因素影响,给排水和土方工程完成后,11月中才进入园路和铺装施工。园林主干路施工中发生了如下情况:

(1) 土质路基含水率较大,项目部在现场掺加石灰进行处理后碾压成型。

(2)为不干扰临近疗养院,振动压路机作业时取消了振动压实。

(3)路基层为级配碎石层,现场检查发现骨料最大粒径约50mm,采取沥青乳液下封层养护3天后进入下一道工序施工。

(4)路面层施工时天气晴朗,日最高气温为+3度,项目部在没有采取特殊措施的情况下,抢工摊铺。

绿化栽植进入冬期施工,项目部选择天气较好、气温较高时段组织了数十林雪松和银杏移栽,每林树木用三根直径50mm的竹竿固定支撑。在此期间,还进行了铺砌草块施工。

翌年4月,路面出现了局部沉陷、裂缝等病害。

【问题】

1.指出园路施工存在哪些不妥之处?给出正确做法。

2.分析并指出园路出现病害的主要成因。

3.指出冬期绿化移植有哪些不妥之处,给出正确做法。

4.补充项目部应采用的园路的冬季施工措施。

答疑:参考答疑:

1.不妥之处:

(1)直接加石灰处理后碾压成型。因为含水率大又温度较低,石灰稳定土其水稳性、抗冻性不够,会导致裂缝。拌合质量难以保证。正确做法:对上质路基含水率高可采用翻挖、晾晒使水分挥发,接近最佳含水率。应加二灰稳定土。

(2)取消振动压实不妥。正确做法:不能关闭振动装置,可以采取其他降低噪声的措施:如不在夜间施工、隔声、消声、吸声。

(3)骨料最大粒径约50mm,采取沥青乳液下封层养护3天不妥。正确做法:

①级配砂砾中最大粒径不得大于37. 5mm。②应在潮湿状态下养护7~28天。

③应在乳液体面撒嵌丁料后才能进入下一道工序。

(4)最高气温+ 3度,没有采取措施不妥。正确做法:组织面层冬期施工。

2.路面病害原因分析:(1)发生沉陷的原因是使用了干缩和温缩特性十分明显的石灰稳定土;(2)局部沉降的原因是关闭了压路机的振动,导致路基压实度不够;(3)另外还有级配粒径过大、缺少冬季施工措施、养护时间不够等原因。

3.冬期移植的不妥之处:

(1)冬期移植雪松和银杏,只考虑支护措施不妥。正确做法:①非适宜季节移植时,应按树种采取不同措施;②其中雪松为常绿树种,应带土球(胸径的8?10倍)移植;③银杏为落叶乔木,有条件时应提前疏枝断根、假植候种;④冬季均应防风防寒。.

(2)用50mm竹竿固定大树不妥,因为竹竿有柔性不稳固。正确做法:应用硬质刚性材料支撑。

(3)北方地区冬天铺砌草块不妥。正确做法:宜空着等候春季铺砌。

4.根据本案例只提及路基、基层和面层施工,以及采取沥青乳液下封层养护等施工特点,可判定该路为混凝土面层施工。项目部已采取的措施:(1)选择晴天日最高气温;(2)(快速)抢工摊铺。另外主要要求是防冻。可采取的措施有:(1)混凝土浇筑温度不应低于5°C; (2)将水加热后搅拌;必要时可加热砂石但不应高于40°C,且不得加热水泥;(3)混凝土拌合料温度应不高于35°C;

(4)拌和物中不得使用带有冰雪的砂石料;(5)可加防冻剂、早强剂,搅拌时间适当延长;(6)基层应无冰冻,不积冰雪,摊铺混凝土时气温不低于5 0C; (7)尽量缩短各工序时间,快速施工,成形后及时覆盖保温层;(8)适当延长养护时间,不少于⑵天。

9

一、某项目部承建居民区施工道路工程,制定了详细的交通导行方案,统一设置各种交通标志、隔离设施、夜间警示信号,沿街居民出人口设置足够的照明装置,等等。工程要求设立降水井,设计单位提供了地下管线等资料。施工中发生如下事件:

事件1:由于位置狭窄,部分围挡占用了绿化带,接到了绿化管理部门的警告。事件2:实名制检查中发现,工人的工作卡只有姓名,没有其他信息。事件3:开挖时遇到一个电缆箱,项目部及时降低了开挖高度绕开施工。

1.对于背景资料中交通导行方案的落实,还应补充哪些措施?

2.事件1中,围挡的设置存在什么问题?如何纠正.?

3.事件2中,按照劳务实名制规定,劳务人员佩戴的工作卡,还应包含哪些内容?

4.事件3中,施工单位的管线调查可能存在哪些不足?

答疑:参考答疑:

【解析】

1.为了保证交通导行方案的落实,还应补充的保证措施:①严格划分警告区、上游过渡区、缓沖区、作业区、下游过渡区、终止区范围;②严格控制临时占路时间和范围。③对作业工人进行安全教育、培训、考核,并应与作业队签订《施工交通安全责任合同》。④依据现场变化,及时引导交通车辆,为行人提供方便。⑤施工现场按照施工方案,在主要道路交通路口设专职交通疏导员,积极协助交通民警搞好施工和社会交通的疏导工作。

2.围挡占用绿化带未获批准不妥。

纠正:先停止占用或恢复原状,向人民政府城市绿化行政主管部门补办临时用地手续,并优化作业面。

3.施工人员工作胸卡应该包含的内容:身份证号、工种、所属分包企业。

4.事件三中,施工单位的管线调查可能存在的不足:进场后没有依据建设方所提供的工程地质勘查报告、基坑开挖范围内及影响范围内的各种管线、地面建筑物等有关资料。查阅有关专业技术资料,掌握管线的施工年限、使用状态、位置、埋深等书籍信息。对于资料反映不详、与实际不符或在资料中未反映管线真实情况的,没有向规划部门、管线管理单位查询,必要时在管理单位人员在场情况下进行坑探查明现状。

10

某城市桥梁工程,上部结构为预应力混凝土连续梁,基础为直径1200mm

钻孔灌注桩,桩基地质结构为中风化岩,设计要求入中风化岩层3m。A公司投标该工程,投标时钢筋价格为4500元/吨,合同约定市场价在投标价上下浮动10%内不予调整,变幅超过10%时对超出部分按月进行调整(市场价以当地政府管理部门发布的信息价为准)。公司有回旋钻机、冲击钻机、长螺杆钻机各若干台供本工程选用。施工过程中发生以下事件:事件1:施工准备工作完成,经验收同意开钻,钻机成孔时,直接钻进至桩底。钻进完成后请监理验收终孔。

事件2:现浇箱梁支撑体系采用重型可调门式支架,支架搭设完成后安装箱梁桥面。验收时发现梁模板高程设置的预拱度存在少量偏差,因此要求整改。

事件3:工程结束时,经统计钢筋用量及信息价如下表。

1.就公司现有桩基成孔设备进行比选,并根据钻机适用性说明理由?

2.事件1中直接钻进至桩底的做法不妥,给出正确做法。

3.重型可调门式支架中,除门式钢管支架外还有哪些配件?

4.事件2应如何利用支架体系调整高程,说明理由。

5.根据合同约定,4?6月钢筋能够调整多少价差(具体给出各月份的差价额)

答疑:参考答疑:

【解析】

1.回旋钻机一般适用于黏性土、粉土、砂土、淤泥质土、人工回填土及含有部分卵石、碎石的地层。

冲击钻一般适用于黏性土、粉土、砂土、填土、碎石土及风化岩层。

长螺旋钻一般适用于地下水位以上的黏性土、砂土及人工填土非密实的碎石粪土、强风化岩。

项目部应该选用的钻孔机械是冲击钻。

2.钻进成孔时直接钻到桩底的做法不正确。

正确做法:使用冲击钻成孔,每钻进4?5m应验孔一次,在更换钻头或容易塌孔处,均应验孔并做记录。

3.重型可调门式支架的配件:调节杆、交叉拉杆、门架、插销、连接棒、支撑、底撑、顶部型钢、可调底座、可调顶托。

4.可用经纬仪定出模板四角的标准高程,做出明显的标记,再用可调系统千斤顶分别对四角调整到标志位置验收后进行下道工序。

5.

4 月份:由于(4500 — 4000)/4500 X100%= 11.11%〉10%,应调整价格。应调减差价=[4500X(1-10%)-4000]X800= 40000(元);

5 月份:由于(4700 — 4500) /4500X100% =4.44%<10%,不调整价格。

6 月份:由于(5300 — 4500)/4500 = 17.78%〉10%,应调整价格。

应调增差价=[5300 — 4500X(1+10%)]X2000=700000(元)。

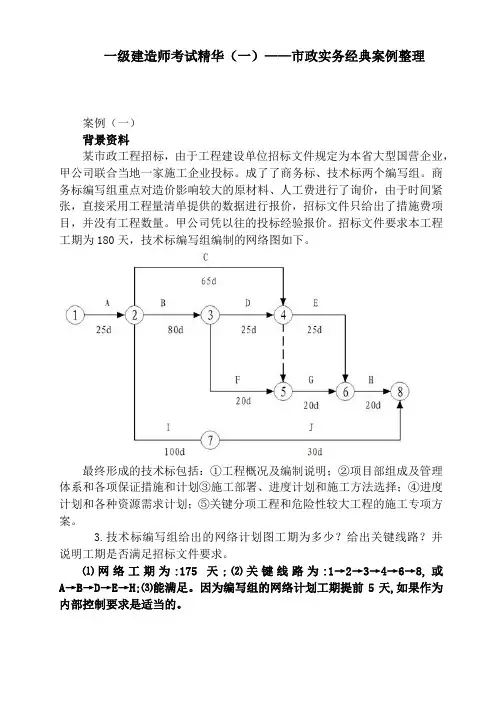

三、

最终形成的技术标包括:工程概况及编制说明;项目部组成及管理体系和各项保证措施和计划;施工部署、进度计划和施工方法选择;进度计划和各种资源需求计划;关键分项工程和危险性较大工程的施工专项方案。

1.建设单位对投标单位的限定是否合法?说明理由。

2.商务标编制存在的不妥当之处,请予以改正。

3.技术标编写组给出的网络计划图工期为多少?给出关键线路,并说明工期是否满足招标文件要求。

4.最终的技术标还应补充哪些内容?

答疑:参考答疑:

【解析】

1.建设单位对投标单位的限定不合法。

公开招标应该平等地对待所有的投标人,不允许对不同的投标人提出不同的要求。《中华人民共和国招标投标法》规定,招标人不得以不合理的条件限制或者排斥潜在投标人,不得对潜在投标人实行歧视待遇。

2.商务标编制存在的不妥当之处及改正措施如下述。

(1)不妥当之处:只对原材料、人工费进行了询价。

改正:还应对机械设备的租赁价、分部分项工程的分包价等进行询价。

(2)不妥当之处:按照招标文件给定的分部分项工程量清单进行投标报价。改正:应该根据招标文件中提供的相关说明和图纸,重新校对工程量,重新确定报价。

(3)不妥当之处:措施费按照以往的投标经验进行报价。

改正:应该根据企业自身特点和工程实际情况,结合施工组织设计对招标人所列的措施项目做适当增减。

3.技术标编写组绘出的网络计划图工期为175d。

关键线路为A、B、D、E、H。

工期满足招标文件要求。

4.最终的技术标还应补充得内容:①编制施工组织设计;②选择施工方案和工艺,确定技术、质量、安全文明施工和环境保护等方面措施;③应依据企业所提供的资源,确定现场临时设施及环境保护、文明安全施工、材料二次搬运等方案;④应依据工程进度,编制各种资源需求计划;⑤制定交通导行方案和现场平面布置图。

11

某燃气管道工程管沟敷设施工,管线全长3. 5km,钢管公称直径400的管道,管壁8mm,管道支架立柱为槽钢接焊,槽钢厚8mm,角板厚10mm。设计要求,焊缝厚度不得小于管道及连接件的最小值。总包单位负责管道结构、固定支架及导向支架立柱的施工,热机安装分包给专业公司。总承包单位在固定支架施工时,对妨碍其生根的顶、底板的钢筋截断后浇筑混凝土。热机安装单位6名焊工同时焊接,其中焊工甲和焊工乙一个组,二人均具有省质量技术监督局颁发的《特种作业设备人员证书》,并进行了焊前培训和安全技术交底。焊工甲负责管道的点固焊、打底焊及固定支架的焊接,焊工乙负责管道的填充焊及盖面焊。

热机安装单位质检人员根据焊工水平及焊接部位按比例要求选取焊口,进行射线探伤抽检,检查发现焊工甲和焊工乙合作焊接的焊缝有两处不合格。经一次返修后复检合格。对焊工甲焊接的固定支架角板处进行检查,发现支架与角板焊接处焊缝厚度最大为6mm,角板与管道焊接处焊缝厚度最大为7mm。

1.总承包单位对底、顶板钢筋的做法不妥,请给出正确做法。

2.进人现场施焊的焊工甲、乙应具备哪些条件?

3.质检人员选取抽检焊口做法有不符合要求之处,请指出正确做法。

4.根据背景资料,焊缝返修合格后,对焊工甲和焊工乙合作焊接的其余焊缝应如何处理?请说明。

5.指出背景资料中角板安装焊缝不符合要求之处,并说明理由。

答疑:参考答疑:

【解析】

1.正确做法:设计有要求的按照设计要求处理。设计没有要求的,支架立柱尺寸小于30cm的,周围钢筋应该绕过立柱,不得截断;支架立柱尺寸大于30cm的,截断钢筋并在立柱四周满足锚固长度附加4根同型号钢筋。

2.进入现场施焊的焊工甲、乙应具备的条件:必须具有锅炉压力容器压力管道特种设备操作人员资格证、焊工合格证书,且在证书的有效期及合格范围内从事焊接工作。间断焊接时间超过6个月,再次上岗前应重新考试;承担其他材质燃气管道安装的人员,必须经过培训,并经考试合格,间断安装时间超过6个月,再次上岗前应重新考试和技术评定。当使用的安装设备发生变化时,应针对该设备操作要求进行专门培训。

3.质检人员选取抽检焊接口的不妥之处及正确做法。

(1)不妥之处:热机安装单位质检人员进行射线探伤抽检。

正确做法:应由总承包单位质检人员进行射线探伤检验。

(2)不妥之处:质检人员根据焊工水平和焊接部位按比例要求选取焊口。

正确做法:检验范围应包括所有焊工的全部焊口。

(3)不妥之处:检查的顺序。

正确做法:对于焊缝的检查应该严格按照外观检验、焊缝内部探伤检验、强度检验、严密性检验和通球扫线检验顺序进行,不能只进行射线探伤检验。

4.焊缝返修合格后,对焊工甲和焊工乙合作焊接的其他同批焊缝按规定的检验比例、检验方法和检验标准加倍抽检,仍有不合格时,对焊工甲和焊工乙合作焊接的全部同批焊缝进行无损探伤检验。

5.角板安装焊缝不符合要求之处及理由。

(1)不符合要求之处:角板与管道焊接处焊缝厚度最大为7mm。

理由:设计要求最小焊缝厚度8mm。

(2)不符合要求之处:固定支架角板与挡板焊接。

理由:固定支架处的固定角板,只允许与管道焊接,切忌与固定支架结构焊接。

12

A公司某项目部承建一供水厂扩建工程,主要内容为新建一座钢筋混凝土水池,长32m,宽 40m,池体深6. 5m,基坑与邻近建筑物距离2. 6m,设计要求基坑用灌注桩作为围护结构,搅拌桩作止水帷幕。项目部制定了详细的施工组织设计,其中水池浇筑方案包含控制混凝土入模温度,控制配合比和坍落度,内外温差控制在25度内。地层土为黏土,地下水位于地表水下0. 5m。项目部制定了施工组织设计并按程序报批,A公司主管部门审核时,提出了以下问题: (1)认为施工结构位于供水厂内不属于社会环境,施工不需要搭设围挡,存在事故隐患。(2)水池施工采用桩体作为外模板,没有考虑内外模板之间杂物的清扫措施。(3)施工组织设计只考虑了围护桩变形,监测项目偏少。(4)为控制结构裂缝,按设计要求进行浇筑与振捣。基坑开挖至放坡时,由于止水帷幕缺陷西北角渗漏严重。

1.供水厂厂内施工是否需要搭设围挡?并说明理由。

2.水池模板之间的杂物清扫应采取哪些措施?

3.基坑监测的主要对象除围护桩变形外,还应有哪些检测项目?

4.补充浇筑与振捣措施?

5.针对背景中的渗漏情况,应采取什么措施封堵?

答疑:参考答疑:

【解析】1.供水厂厂内施工需要搭设围挡。理由:由于厂区内从业人员较多,不安全因素也较多,因此施工现场必须设置围挡。

2.在安装水池池壁的最下一层模板时,应在适当位置预留清扫杂物用的窗口。用空压机风吹的方式或用高压水冲的方式进行清理,清理后浇筑面湿润,但不得有积水。

3.基坑监测的对象除围护桩变形外,还应有低标沉降,围护结构水平位移,管线沉降,地面建筑物陈就爱那个、倾斜及裂缝,围护结构内力,支撑内力,地下水位,地中土体垂直位移,地中土体水平位移等项目。

4.补充混凝土浇筑与振捣措施:采取分层浇筑混凝土,利用浇筑面散热,以大大减少施工中出现裂缝的可能性。选择浇筑方案时,除应满足每一处混凝土在初凝以前就被上一层新混凝土覆盖并捣实完毕外,还应考虑结构大小、钢筋疏密、预埋管道和地脚螺栓的留设、混凝土供应情况以及水化热等因素的影响。

5.针对背景资料中的渗漏情况,应采取的封堵措施:首先应在坑内回填土封堵水流,然后在坑外打孔灌注聚氨酯或双液浆等封堵措施,封堵后再继续向下开挖基坑。

13

一、案例:某城镇雨水管道工程为混凝土平口管,采用抹带结构,总长900m,埋深6m,场地无需降水施工。项目部依据合同工期和场地条件,将工程划分为A、B、C三段施工,每段长300m,每段工期为30天,总工期为90天。

项目部编制的施工组织设计对原材料、沟槽开挖、管道基础浇筑制定了质量控制保证措施。其中,对沟槽开挖、平基与管座混凝土浇筑质量控制保证措

施作了如下规定:(1)沟槽开挖时,挖掘机司机按测量员测放的槽底高程和宽度成槽,经人工找平压实后进行下道工序施工; (2)平基与管座分层浇筑,混凝土强度须满足设计要求;下料高度大于2m时,采用串筒或溜槽输送混凝土。

项目部还编制了材料进场计划,并严格执行进场检验制度。由于水泥用量小,按计划用量在开工前一次进场人库,并作了见证取样试验。混凝土管按开槽进度及时进场。

由于C段在第90天才完成拆迁任务,使工期推迟30天。浇筑C段的平基混凝土时,监理工程师要求提供所用水泥的检测资料后再继续施工。

【问题】

1. 项目部制定的质量控制保证措施中还缺少哪些项目?

2. 指出质量保证措施(1)、(2)存在错误或不足,并改正或补充完善。

3.为什么必须提供所用水泥检测资料后方可继续施工?

答疑:参考答疑:

1.项目部制定的质量保证措施中还缺少管道安装、检查井砌筑、管道回填的控制措施。

2.质量保证措施(1)存在的错误:机械挖到沟底标高。正确的做法是:机械开挖时,槽底应预留200~300mm土层,由人工开挖至设计高程、整平。

质量保证措施(2)要完善的内容:平基、管座分层浇筑时,应先将平基凿毛冲洗干净,并将平基与管体相接触的三角部位用同强度等级的水泥砂浆填满、捣实后,再浇筑混凝土。

3.监理要求提供水泥检测资料后再施工的理由:水泥出厂超过三个月,应重新取样试验,由试验单位出具水泥试验(合格)报告。

【解析】

本案例第1问和第2问主要考查给水排水管道工程施工质量控制的规定。根据《给水排水管道工程施工及验收规范》的规定,给排水管道工程施工质量控制应符合下列规定:(1)各分项工程应按照施工技术标准进行质量控制,每分项工程完成后,必须进行检验。(2)相关各分项工程之间,必须进行交接检验,所有隐蔽分项工程必须进行隐蔽验收,未经检验或验收不合格不得进行下道分项工程。本案例中,项目部制定的质量保证措施中还缺少管道安装、检查井砌筑、管道回填的控制措施。机械开挖时,槽底应预留200~300mm 土层,由人工开挖至设计高程、整平;平基、管座分层浇筑时,应先将平基凿毛冲洗干净,并将平基与管体相接触的三角部位用同强度等级的水泥砂浆填满、捣实后,再浇筑混凝土。

本案例第3问主要考查施工前需提供水泥检测资料。水泥出厂超过三个月,应重新取样试验,由试验单位出具水泥试验(合格)报告,所以监理要求提供水泥检测资料后再施工。

14

某公司以1300万元的报价中标一项直埋热力管道工程,并于收到中标通知书50天后,接到建设单位签订工程合同的通知。

招标书确定工期为150天,建设单位以采暖期临近为由,要求该公司即刻进场施工并要求在90天内完成该项工程。

该公司未严格履行合同约定,临时安排了一位具有一级建造师资格证书且有类似工程经验的人担任项目经理。此外,由于焊工不足,该工程项目部抽调具有所需焊接项目合格证,但已在其他岗位工作近一年的人员充实焊工班,直接进入现场进行管道焊接。

为保证供暖时间要求,工程完工后,即按1.25倍设计压力进行强度和严密性试验,试验后连续试运行48小时后投入供热运行。

【问题】

1.指出建设单位存在的违规事项。

2.指出该公司选用项目经理的违约之处,说明担任本工程项目经理还应具备的基本条件。

3.指出项目部抽调焊工做法中存在的问题,说明正确做法。

4.指出功能性试验存在的问题,说明正确做法。

答疑:参考答疑:

1.建设单位存在的违规事项:没在中标通知书发出之日起30日内签订合同,到50天后才签订合同;签订合同后,又要求缩短工期,违背了招标文件和中标人的投标文件中约定工期150天的规定。

2.违约之处:没有安排合同约定的项目经理。

本工程项目经理还应是市政公用工程一级建造师,并持有建造师的注册证书。

3.存在的问题:对近一年没在焊工岗位工作的焊工没有进行操作技能考试,也没有进行岗前培训。

正确的做法:连续6个月以上中断焊接作业,要重新进行原合格项目的操作技能考试,合格后方可上岗。上岗前,应进行培训,进行安全技术交底。

4.强度试验的试验压力不是设计压力的1.25 倍,应是设计压力的1.5倍;试运行连续时间不是48h而是72h。

【解析】

本案例第1问主要考查招标投标法相关规定。《招标投标法》第四十六条规定:招标人和中标人应当自中标通知书发出之日起三十日内,按照招标文件和中标人的投标文件订立书面合同。招标人和中标人不得再行订立背离合同实质性内容的其他协议。

本案例第2问主要考查项目经理具备的条件。该公司未严格履行合同约定,临时安排了一位具有一级建造师资格证书且有类似工程经验的人担任项目经理,这是该公司的违约之处;本工程项目经理应是市政公用工程一级建造师,并持有建造师的注册证书,且有类似工程经验。

本案例第3问主要考查焊工人员应具备的要求。《特种作业人员安全技术培训考核管理规定》第三十二条规定:离开特种作业岗位6个月以上的特种作业人员,应当重新进行实际操作考试,经确认合格后方可上岗作业。

本案例第4问主要考查供热管道的功能性试验。供热管道压力试验分为强度和严密性试验。强度试验应在试验段内的管道接口防腐、保温施工及设备安装前进行,试验介质为洁净水,环境温度在5℃以上,试验压力为设计压力的1. 5倍;严密性试验压力为设计压力的1.25倍,且不小于0.6MPa。工程已经过有关各方预验收合格且热源已具备供热条件后,对热力系统应按建设单位、设计单位认可的参数进行试运行,试运行的时间应为连续运行72h。

15

某公司承接一座城市跨河桥A标,为上、下行分立的两幅桥,上部结构为现浇预应力混凝土连续箱梁结构,跨径为70m+120m+70m。建设中的轻轨交通工程B标高架桥在A标两幅桥梁中间修建,结构形式为现浇截面预应力混凝土连续箱梁,跨径为87. 5m+145m + 87.5m。三幅桥间距较近,B标高架桥上部结构底高于A标桥面3. 5m以上。为方便施工协调,经议标,B标高架桥也由该公司承建。

A标两幅桥的上部结构采用碗扣式支架施工,由于所跨越河道流量较小,水面窄,项目部施工设计采用双孔管涵导流,回填河道并压实处理后作为支架基础,待上部结构施工完毕以后挖除,恢复原状。支架施工前,采用1.1倍的施工荷载对支架基础进行预压。支架搭设时,预留拱度考虑承受施工荷载后支架产生的弹性变形。

B标晚于A标开工,由于河道疏浚贯通节点工期较早,导致B标上部结构不具备采用支架法施工条件。

【问题】

1.该公司项目部设计导流管涵时,必须考虑哪些要求?

2.支架预留拱度还应考虑哪些变形?

3.支架施工前对支架基础预压的主要目的是什么?

4.B标连续梁施工采用何种方法最适合?说明这种施工方法的正确浇筑顺序。

答疑:参考答疑:

1.河道管涵的断面必须满足施工期间河水最大流量要求;管涵强度必须满足上部荷栽要求;管涵长度必须满足支架地基宽度要求。

2.还应考虑支架受力产生的非弹性变形、支架基础沉陷和结构物本身受力后各种变形。

3.消除地基在施工荷载下的非弹性变形;检验地基承载力是否满足施工荷载要求;防止由于地基沉降产生梁体混凝土裂缝。

4. B标连续梁采用悬臂浇筑法(悬浇法或挂篮法)最合适。

浇筑顺序主要为:墩顶梁段(0号块)→墩顶梁段(0号块)两侧对称悬浇梁段→达孔支架现浇梁段→主梁跨中合龙段。

【解析】

本案例第1问主要考查管涵的设计要求。管涵是埋在地下的水管,可作为地面标高以下的水道,是城镇道路路基工程重要组成部分。本案例中公司项目部设计导流管涵时应考虑:河道管涵的断面能满足施工期间河水最大流量要求;管涵强度必须满足上部荷载要求;管涵长度必须满足支架地基宽度要求。

本案例第2问主要考查预留施工拱度。支架和拱架应预留施工拱度,在确定施工拱度值时,应考虑支架受力产生的弹性和非弹性变形,支架基础的沉陷和结构物本身受力后各种变形。其中还应考虑 1/2汽车荷栽(不计冲击力)引起的梁或拱圏的弹性挠度。

本案例第3问主要考查支架基础预压的作用。各种支架和模板安装后,宜采取预压方法消除拼装间隙和地基沉降等非弹性变形;检验地基承载力是否满足施工荷载要求;防止由于地基沉降产生梁体混凝土裂缝。

本案例第4问主要考查悬臂浇筑法及其施工顺序。悬臂浇筑的主要设备是一对能行走的挂篮。挂篮在已经张拉锚固并与墩身连成整体的梁段上移动。绑扎钢筋、立模、浇筑混凝土、施加预应力都在其上进行。完成本段施工后,挂篮对称向前各移动一节段,进行下一梁段施工,循序前进,直至悬臂梁段浇筑完成。悬浇梁体一般应分四大部分浇筑,悬浇顺序为: (1)在墩顶托架或膺架上浇筑0号段并实施墩梁临时固结;(2)在0号块段上安装悬臂挂篮,向两侧依次对称分段浇筑主梁至合龙前段;(3)在支架上浇筑边跨主梁合龙段;(4)最后浇筑中跨合龙段形成连续梁体系。

16

【案例】 A公司中标某城市污水处理厂的中水扩建工程,合同工期10个月,合同价为固定总价,工程主要包括沉淀池和滤池等现浇混凝土水池。拟建水池距现有建(构)筑物最近距离5m,其地下部分最深为3. 6m,厂区地下水位在地面下约2.0m。

A公司施工项目部编制了施工组织设计.其中含有现浇混凝土水池施工方

案和基坑施工方案。基坑施工方案包括降水井点设计施工、土方开挖、边坡围护和沉降观测等内容。现浇混凝土水池施工方案包括模板支架设计及安装拆除,钢筋加工,混凝土供应及止水带、预埋件安装等。在报建设方和监理方审批时,被要求增加内容后再报批。施工过程中发生以下事件:

事件1:混凝土供应商未能提供集料的产地证明和有效的碱含量检测报告,被质量监督部门明令停用,造成两周工期损失和两万元的经济损失;

事件2:考虑到外锚施工对现有建(构)筑物的损坏风险,项目部参照以往经验将原基坑施:工方案的外锚护坡改为土钉护坡,实施后发生部分护坡滑裂事故;

事件3:在确认施工区域地下水位普遍上升后,设计单位重新进行抗浮验算,在新建池体增设了配重结构,增加了工作量。

【问题】

1.补充现浇混凝土水池施工方案的内容。

2.就事件1中的工期和经济损失,A 公司可向建设方或混凝土供应商提出索赔吗?为什么?

3.分析并指出事件2在技术决策方面存在的问题。

4.事件3增加工作量能否索赔?说明理由。

答疑:参考答疑:

1.本工程的现浇混凝土水池施工方案应补充混凝土的原材料控制,配合比设计,浇筑作业,养护等内容。

2.A 公司不能向建设方索赔工期和经济损失。理由:因为是A 公司自身失误,属于A 公司的行为责任或风险责任。

A 公司可向混凝土供应商索赔经济损失,是供应商不履行或未能正确履行进场验收规定,未向A 公司提供集料的质量保证资料。

3.基坑外锚护坡改为土钉护坡,是基坑支护结构改变,应经稳定性计算和变形验算,不应参照以往经验进行技术决策。

4.能提出索赔。理由:池体增加配重结构属设计变更。工程项目已施工再进行设计变更,造成工程施工项目增加或局部尺寸、数量变化等均可索赔。 【解析】

本案例第1问主要考查现浇混凝土水池施工方 案。现浇混凝土水池施工方案包括模板支架设计及安装拆除,钢筋加工,混凝土供应及止水带、预埋件安装,混凝土的原材料控制,配合比设计,浇筑作业,养护等内容。

本案例第2问和第4问主要考查索赔相关知识。 混凝土供应商未能提供集料的产地证明和有效的碱含量检测报告,被质量监督部门明令停用,造成两周工期损失和两万元的经济损失,不是建设方的责任,是A 公司自身失误,属于A 公司的行为责任或风险责任,故A 公司不能向建设方索赔工期和经济损失; A 公司可向混凝土供应商索赔经济损失。池体增加配重结构属设计变更,可以索赔。工程项目已施工再进行设计变更,造成工程施工项目增加或局部尺寸、数量变化等均可索赔。

本案例第3问主要考查基坑支护结构改变。本 案例中基坑外锚护坡改为土钉护坡,是基坑支护结构改变,不应参照以往经验进行技术决策,需进行稳定性计算和变形验算。

17【案例五】

某沿海城市道路改建工程4标段,道路正东西走向,全长973. 5m ,车行道宽度15m ,两边人行道各3m,与道路中心线平行且向北,需新建DNS00mm 的雨水管道973m 。新建路面结 构为150mm 厚砾石砂垫层,350mm 厚二灰混合料基层,80mm 厚中粒式沥青混凝土,40mm 厚SMA 改性沥青混凝土面层。合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通,工程施工时正值高温台风季节。

某公司中标该工程以后,编制了施工组织设计,按规定获得批准后,开始施工。施工组织设计中绘制了以下的总网络计划图。

图中,雨水管施工时间已包含连接管和雨水口的施工时间;路基、垫层、基层施工时间中已包含旧路翻挖、砌筑路缘石的施工时间。

施工组织设计中对二灰混合料基层雨季施工作了如下规定:混合料含水量根据气候适当调整,使运到施工现场的混合料含水量接近最佳含水量;关注天气预报,以预防为主。

为保证SMA 改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于160°C ,初压开始温度不低于150°C ,碾压终了的表面温度不低于90°C;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。

【问题】

1.指出本工程总网络计划图中的关键线路。

2.将本工程总网络计划改成横道图,横道图模板如下,请将模板复制到专用答题卡上作答。

3.根据总网络图,指出可采用流水施工压缩工期的分项工程。

4.补全本工程基层雨季施工的措施。

5.补全本工程SMA 改性沥青面层碾压施工要求。 答疑:参考答疑:

3.可以采用流水施工的分项工程有:雨水管施工、北半幅路基垫层基层施工、南半幅路基垫层基层施工。

4.应坚持拌多少、铺多少、压多少、完成多少;下雨来不及完成时,要尽快碾压,防止雨水渗透。

5.振动压路机应紧跟摊铺机,采取高频率、低振幅的方式慢速碾压;防止过度碾压。

【解析】

本案例第1问主要考查关键线路的判定。网络工期最长的线路即为关键线路,按照施工组织设计中绘制的总网络计划图可知,线路① →② →③ →④ →⑤ →⑥ →⑧ →⑨和线路① →② →③ →④ →⑤ →⑥ →⑦ →⑧ →⑨的网络工期最长,为149天,因此这两条线路为关键线路。

本案例第2问主要考查横道图的绘制。横道图又叫甘特图(Gantt chart),它是以图示的方式通过活动列表和时间刻度形象地表示出任何特定项目的活动顺序与持续时间。

本案例第3问主要考查可釆用流水施工的工程。流水施工为工程项目组织实施的一种管理形式,就是由固定组织的工人在若干个工作性质相同的施工环境中依次连续地工作的一种施工组织方法。工程施工中,可以采用依次施工(亦称

顺序施工法)、平行施工和流水施工等组织方式。对于相同的施工对象,当采用不同的作业组织方法时,其效果也各不相同。流水施工组织的具体步骤:将拟建工程项目的全部建造过程,在工艺上分解为若干个施工过程,在平面上划分为若干个施工段,在竖向上划分为若干个施工层,然后按照施工过程组建专业工作队(或组),并使其按照规定的顺序依次连续地投入到各施工段,完成各个施工过程。当分层施工时,第一施工层各个施工段的相应施工过程全部完成后,专业工作队依次、连续地投入到第二、第三、…、第n 施工层,有节奏、均衡、连续地完成工程项目的施工全过程,这种施工组织方式称为流水施工。

本案例第4问主要考查基层雨季施工的措施。基层雨季施工质量控制:(1)对稳定类材料基层,应坚持拌多少、铺多少、压多少、完成多少。(2)下雨来不及完成时,要尽快碾压,防止雨水渗透。(3)在多雨地区,应避免在雨期进行石灰土基层施工;施工石灰稳定中粒土和粗粒土时,应采用排除表面水的措施,防止集料过分潮湿,并应保护石灰免遭雨淋。(4)雨期施工水泥稳定土,特别是水泥土基层时,应特别注意天气变化,防止水泥和混合料遭雨淋。降雨时应停止施工,已摊铺的水泥混合料应尽快碾压密实。路拌法施工时,应排除下承层表面的水,防止集料过湿。

本案例第5问主要考查SMA 改性沥青面层碾压 施工要求。SMA 改性沥青面层的压实与成型:(1)改性沥青混合料除执行普通沥青混合料的压实成型要求外,还应做到:初压开始温度不低于150℃,碾压终了的表面温度应不低于90°

C。(2)摊铺后应紧跟碾压,保持较短的初压区段,使混合料碾压温度不致降得过低。碾压时应将压路机的驱动轮面向摊铺机,从路外侧向中心碾压。在超高路段则由低向高碾压,在坡道上应将驱动轮从低处向高处碾压。(3)改性沥青混合料路面宜采用振动压路机或钢筒式压路机碾压,不宜采用轮胎压路机碾压。(4)振动压路机应遵循“紧跟、慢压、高频、低幅”的原则,即紧跟在摊铺机后面,采取高频率、低振幅的方式慢速碾压,如发现 SMA混合料高温碾压有推拥现象,应复查其级配是否合适。不得采用轮胎压路机碾压,以防沥青混合料被搓擦挤压上浮,造成构造深度降低或泛油。(5)施工过程中应密切注意SMA混合料碾压产生的压实度变化,以防止过度碾压。

18

一、某城市南郊雨水泵站工程临近大治河,大治河正常水位为+3. OOm,雨水泵站和进水管道连接处的管内底标高为一4. 00m。雨水泵房地下部分采用沉井法施工,进水管为3mX2mX 10m(宽X高X长)现浇钢筋混凝土箱涵,基坑采用拉森钢板桩围护。设计对雨水泵房和进水管道的混凝土质量提出了防裂、抗渗要求,项目部为此制订了如下针对性技术措施:(1)集料级配、含泥量符合规范要求,水泥、外加剂合格; (2)配合比设计中控制水泥和水的用量,适当提高水灰比,含气量满足规范要求;(3)混凝土浇筑振捣密实,不漏振,不过振;(4)及时养护,保证养护时间及质量。项目部还制订了进水管道施工降水方案和深基坑开挖安全专项方案。

写出进水管道基坑降水井布置形式和降水深度要求。

答疑:参考答疑:

根据本工程特点,采用条形基坑降水,因基坑较宽,采用两侧布置,降水深度至坑底0.5?1.0m。

【解析】

本案例第1问主要考查井点降水时井点的布置和降水深度的掌握。井点布置应根据基坑平面形状与大小、地质和水文情况、工程性质、降水深度等而定。当基坑(槽)宽度小于6m且降水深度不超过6m时,可采用单排井点,布里在地下水上游一侧;当基坑(糟)宽度大于6m或土质不良,滲透系数较大时,宜采用双排井点,布置在基坑(槽)的两侧,当基坑面积较大时,宜采用环形井点。本案例中进水管为3mX2mX10m(宽X高X长)现浇钢筋混凝土箱涵,基坑的宽度大于6m,故宜采用双排井点,布置在基坑的两侧,

降水深度应至基坑底0. 5~1. 0m。

指出项目部制订的构筑物混凝土施工中的防裂、抗渗措施中的错误,说明正确的做法。

答疑:参考答疑:

项目部制订的构筑物混凝土施工中的防裂、抗渗措施中的错误在于:措施(2)提高水灰比错误,应该降低水灰比(1. 5分);措施(3)不全面(0. 5分),还应避开高温季节,在满足入模条件下,尽量减小混凝土的坍落度(1分);措施(4)不全面(0.5分),应做好养护记录(1分)。

本工程深基坑开挖安全专项方案应包括哪些主要内容?

答疑:参考答疑:

工程概况;编制依据;施工计划;施工工艺技术;施工安全保证措施;劳动力计划;计算书及相关图纸。

【解析】

本案例第3问主要考查安全专项方案的编制内容。一般的安全专项方案的内容包括:工程概况;编制依据;施工计划;施工工艺技术;施工安全保证措施;劳动力计划;计算书及相关图纸七个方面。具体到本案例深基坑开挖安全专项方案,其应包括的主要内容为:本基坑工程的概况、施工平面布置、施工要求和技术保证条件、相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计、施工进度计划、材料与设备计划、安全施工的组织保障、技术措施、应急预案、监测监控等内容。

简述深基坑开挖安全专项方案的确定程序。

答疑:参考答疑:

深基坑开挖安全专项方案的确定程序:专项方案由施工单位专业工程技术人员编制(1 分),施工企业技术部门的专业技术人员和监理工程师进行审核(1分),审核合格后,由施工企业技术负责人、监理单位总监理工程师签任后实施(1. 5分)。

A公司中标北方某城市的道路改造工程,合同工期2008年6月1日?9月30日。结构层为:水泥混凝土面层200mm、水泥稳定级配碎石180mm、二灰碎石180mm。

A公司的临时设施和租赁设备在6月1日前全部到达施工现场。因拆迁影响,工程实际工期为2008年7月10日?10月30日。

A公司完成基层后,按合同约定,将面层分包给具有相应资质的B公司。B 公司釆用三辊轴机组铺筑混凝土面层,严格控制铺筑速度,用排式振捣机控制振捣质量。

为避免出现施工缝,施工中利用施工设计的胀缝处作为施工缝;采用土工毡覆盖洒水养护,在路面混凝土强度达到设计强度40%时做横向切缝,经实测切缝深度为45?50mm。

A公司经自检合格后向建设单位提交工程竣工报告,申请竣工验收。建设单位组织监理, A公司、B公司及时进行验收,向行政主管部门备案。该工程经验收合格备案后,建设单位及时支付了除质保金外的工程款。

道路使用四个月后,路面局部出现不规则的横向收缩裂缝,裂缝距缩缝IOOmm左右。出现问题后,A公司将B公司的质保金全部扣除,作为质量缺陷维修费。

就施工延期,实际工期缩短,A公司可向业主索赔哪些费用?

答疑:参考答疑:

停工损失费(包括设备租赁费、管理费、人员窝工费等);缩短工期增加费用。【解析】

本案例第1问主要考查工程费用的索賠。合同工期为2008年6月1日至9月30日,且A公司的临时设施和租赁设备在6月1日前全部到达施工现场,但由于拆迁的影响致使实际工期为2008年7月10日至10月30日。本案例中的情况属于由外部环境影响(如征地拆迁、施工条件、用地的出入权和使用权等)而引起的索赔,属于发包方原因,A公司可以进行工期及工程机械停滞费用索赔;同时加速施工,还可以进行缩短工期费用索赔。

分析说明路面产生裂缝的原因。

答疑:参考答疑:

路面产生裂缝的原因主要包括:水泥土强度没有充分形成(1分);切缝深度较浅(1分),未设置纵向切缝(1分)。

A公司申请竣工验收后到组织竣工验收会需要完成哪些工作?竣工验收会坯应有哪些单位参加?

答疑:参考答疑:

质量验收,配合分包单位进行资料组卷;还应有监督单位和接收管理单位。【解析】

本案例第3问主要考查竣工验收工作的内容及程序。单位工程完工后,施工单位应自行组织有关人员进行检查评定,总监理工程师应组织专业监理工程师对工程质量进行竣工预验收,对存在的问题,应由施工单位及时整改。整改完毕后,由施工单位向建设单位提交工程竣工报告,申请工程竣工验收。单位工程中的分包工程完工后,分包单位应对所承包的工程项目进行自检,并应按本标准规定的程序进行验收。验收时,总包单位应派人参加。在施工单位申请验收后到组织竣工验收,施工单位还应进行质量验收,有分包情况的应配合分包单位进行资料组卷,并将其统一归入竣工档案。参与竣工验收的单位有:施工单位、监理单位、建设单位、勘察单位、设计单位、负责监督本工程的工程质量监督机构、工程所在地县级以上地方人民政府建设行政主管部门、城建档案管理部门。

指出A公司扣除B公司质保金的不妥之处,说明正确做法及理由。

答疑:参考答疑:

A公司扣除B公司质保金的不妥之处:质保金全部扣除(1分)。

正确做法:在质保期内由B公司负责道路质量缺陷的修复,修复质量满足要求后,待保修期满可以退还质保金(2分)。如果B公司不在指定的时间内到场维修,A公司有权委托其他符合条件的第三方维修,由此产生的费用从质保金内扣除(2分)。

19

某城市引水工程,输水管道为长980m、DN3500mm钢管,采用顶管法施工;工作井尺寸8m X20m,挖深15m,围护结构为800mm钻孔灌注桩,设四道支撑。

工作井挖土前,经检测发现三根钻孔灌注桩桩身强度偏低,造成围护结构达不到设计要求。

调查结果表明混凝土的粗骨料、细骨料合格。

顶管施工前,项目部把原施工组织设计确定的顶管分节长度由6. 6m改为8. 8m,仍采用原龙门吊下管方案,并准备在现场予以实施。监理工程师认为此做法违反有关规定并存在安全隐患,予以制止。

顶管正常顶进过程中,随顶程增加,总顶力持续增加,在顶程达1/3时,总顶力接近后背设计允许最大荷载。

钻孔灌注桩桩身强度偏低的原因可能有哪些?应如何补救?

答疑:参考答疑:

水泥标号低、水灰比过大、搅拌时间不够,以及灌注时引起混凝土离析等原因。补救措施:周围注浆加固或者加支撑加固。

【解析】

本案例第1问主要考查桩身混凝土强度低的原因。桩身混凝土强度低的主要原因是施工现场混凝土配合比控制不严、搅拌时间不够和水泥质量差等。其领防措施:严格把好进厂水泥的质量关,控制好施工现场混凝土配合比,掌握好搅拌时间和混凝土的和易性。本案例钻孔灌注桩为围护结构,当发现桩身强度偏低时,可以采取周围注浆加固或者加支撑加固的措施进行补救。

说明项目部变更施工方案的正确做法。

答疑:参考答疑:

项目部变更施工方案的正确做法:应按照规范标准进行结构稳定性强度等内容的核算,并作出相应的施工专项设计,配备必要的施工详图(3分)。重新编制专项施工方案,并报监理工程师审批批准后执行(3分)。

改变管节长度后,应对原龙门吊下管方案中哪些安全隐患点进行安全验算?

答疑:参考答疑:

重新验算起吊能力能否满足,包括龙门吊自身强度、刚度和稳定性以及龙门吊的基础承载力。

【解析】

本案例第3问主要考查龙门吊施工方案的编制。本案例中,由于管节的长度发生了变化,由原来的6.6m改为8.8m。新的下管方案必须重新验算龙门吊的起吊能力是否满足需要,脸算内容包括:龙门吊自身强度、刚度和稳定性以及龙门吊的基础承载力。

顶力随顶程持续增加的原因是什么?应采取哪些措施处理?

答疑:参考答疑:

顶力随顶程持续增加的原因是长度增加,随着顶程增加,阻力增大。应采取的处理措施: (1)注人膨润土泥桨减小阻力(2分);(2)在顶程达1/3处加设中继间(2分)。

20

某城市跨线桥工程,上部结构为现浇预应力混凝土连续梁,其中主跨跨径为30m并跨越一条宽20m河道;桥梁基础采用直径1. 5m的钻孔桩,承台尺寸为12. OmX7. OmX2. 5m(长X宽 X高),承台顶标高为+ 7. 0m,承台边缘距驳岸最近距离为1. 5m;河道常水位为+8. Om,河床底标高为+5.0m,河道管理部门要求通航宽度不得小于12m。

工程地质资料反映:地面以下2m为素填土,素填土以下为粉砂土,原地面标高为+10. Om项目部进场后编制了施工组织设计,并对钻孔桩、大体积混凝土、承重支架模板、预应力张拉等关键分项工程编制了安全专项施工方案。项目部的安全负责人组织项目部施工管理人员进行安全技术交底后开始施工。第一根钻孔桩成孔后进入后续工序施工,二次清孔合格后,项目部通知商品混凝土厂家供应混凝土并准备水下混凝土灌注工作。首批混凝土灌注时发生堵管现象,项目部立即按要求进行了处理。

现浇预应力混凝土连续梁在跨越河道段釆用门洞支架,对通行孔设置了安全设施;在河岸两侧釆用满布式支架,对支架基础按设计要求进行处理,并明确在浇筑混凝土时需安排专人值守的保护措施。

上部结构施工时,项目部采取如下方法安装钢绞线:纵向长束在混凝土浇筑之前穿入管道;两端张拉的横向束在混凝土浇筑之后穿入管道。

结合背景资料和《建设工程安全生产管理条例》,补齐安全专项施工方案。

答疑:参考答疑:

进入施工现场的安全规定;高处、深坑及立体交叉作业的防护措施;施工用电安全;机械设备的安全使用;预防社会和自然灾害的措施。

【解析】

本案例第1问主要考查安全专项工程施工方案的编制。施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。本案例为一个跨线桥,并跨越一个20m宽的河道,除了对钻孔桩,大体积混凝土、承重支架模板、预应力张拉等关键分项工程编制了安全专项施工方案外,还应编制的安全专项施工方案有进入施工现场的安全规定;高处、深坑及立体交叉作业的防护措施;施工用电安全;机械设备的安全使用;预防社会和自然灾害的措施。

说明项目部安全技术交底的正确做法。

答疑:参考答疑:

项目部安全技术交底的正确做法:工程施工前,施工单位负责项目管理的技术人员应当对有关安全施工的技术要求向所有作业班组、作业人员进行书面交底(3分),履行签字手续并形成记录归档(1分)。

分析堵管发生的可能原因,给出在确保桩质量的条件下合适的处理措施。

答疑:参考答疑:

原因:未用同标号砂浆润滑导管;导管距底面过低;混凝土坍落度低。

措施:清除,重新进行;继续灌注,从上面预埋注浆管,将来进行注浆加固。

【解析】

本案例第3问主要考查灌注混凝土时堵管原因的分析及相应的处理措施。灌注混凝土时发生堵管主要由灌注导管破漏、灌注导管底距孔底深度太小、完成二次清孔后灌注混凝土的准备时间太长、隔水栓不规范、混凝土配制质量差、灌注过程中灌注导管埋深过大等原因引起。本案中,二次清孔合格后,项目部即通知商品混凝土广家供应混凝土并准备水下混凝土灌注工作。导致堵管的原因可能为未用同标号砂浆润滑导管、导管距底面过低、混凝土坍落度低等方面的原因。发生这种情况,常用的处理措施:(1)清除,重新进行。(2)继续灌注,从上面预埋注浆管,将来进行注浆加固。

现浇预应力混凝土连续梁的支架还应满足哪些技术要求?

答疑:参考答疑:

现浇预应力混凝土连续梁的支架还应满足的技术要求:(1)支架应稳定,强度、刚度应符合规范要求(1分)。支架的立柱应保持稳定,并用撑杆固定。验算倾覆的稳定系数不得小于1.3。受载后挠曲的杆件(盖梁、纵梁)的弹性接度不得大于相应结构跨度的1/400(1分)。(2)支架的弹性、非弹性变形及基础的允许下沉量应满足施工后梁体设计标高的要求(1分)。

浇筑混凝土时还应对支架采取什么保护措施?

答疑:参考答疑:

防止河水上涨或雨水浸泡支架基础;用撑杆固定支架,确保稳定性。

【解析】

本案第5问主要考查支(模)架法现浇预应力混凝土连续梁施工技术。支架法现浇预应力混凝土连续梁:(1)支架的地基承载力应符合要求,必要时,应采取加择处理或其他措施。(2)应有简便可行的落架拆模措施。(3)各种支架和模板安装后,宜采取预压方法消除拼装间隙和地基沉降等非弹性变形。(4)安装支架时,应根据梁体和支架的弹性、非弹性变形,设置预拱度。(5)支架底部应有良好的排水措施,不得被水浸泡。(6)浇筑混凝土时应采取防止支架不均匀下沉的措施。

补充项目部采用的钢绞线安装方法中的其余要求。

答疑:参考答疑:

项目部采用的钢绞线安装方法中的其余要求:

(1)先穿束后浇混凝土时,浇筑混凝土之前,必须检査管道确认完好;浇筑混凝土时应定时抽动、转动预应力筋(2分)。

(2)先浇混凝土后穿束时,浇筑后应立即疏通管道,确保其畅通(2分)。

(3)混凝土采用蒸汽养护时,养护期内不得装入预应力筋(2分)。

(4)穿束后至孔道灌桨完成,应控制在下列时间以内,否则应对预应力筋采取防锈措施:①空气湿度大于70%或盐分过大时,7d;②空气湿度?70%时,15d;③空气湿度小于40%时,20d(2 分)。

(5)在预应力筋附近进行电焊时,应对预应力钢筋采取保护措施(2分)。

21

某项目部承建一生活垃圾填埋场工程,规模为20万t,场地位于城乡结合部。填埋场防水层为土工合成材料膨润土垫(GCL),1层防参层为高密度聚乙烯膜,项目部通过招标形式选择了高密度聚乙烯膜供应商及专业样接队伍。工程施工过程中发生以下事件:

事件1:原拟堆置的土方改成外运,增加了工程成本。为了做好索赔管理工作,经现场监理

工程师签认,建立了正式、准确的索赔管理台账。索赔台账包舍索赔意向提交时间、索赔结束时间、索赔申请工期和金额,每笔索赔都及时进行登记。

事件2 :临时便道占用城市绿地,项目部上报建设单位,建设单位同意。事件3 :为满足高密度聚乙烯膜焊接进度要求,专业焊接队伍购进一台焊接机,经外观验收,立即进场作业。

事件4:为给高密度聚乙烯膜提供场地,对GCL层施工质量采取抽样检验方式检验,被质量监督局勒令停工,限期整改。

结合背景材料简述填埋场的土方施工应如何控制成本。

答疑:参考答疑:

准确计算填方和挖方,尽量避免二次搬运;确定填土的合理压实系数,用最小的成本获得较高的压实度;做好土方施工机具的保养;避开雨季施工。

【解析】

本案例第1问主要考查施工成本目标控制的措施。施工成本控制方法很多,而且有一定的随机性;市政公用工程大多采用施工图预算控制成本支出。在施工成本目标控制中,可按施工图预算实行“已收定支”,或者叫“量入为出”,是最有效的方法之一。结合本案例工程实际,具体的措施为:精确地计算施工填方和挖方的数量,尽量避免二次搬运;确定填土的合理压实系数,用最小的成本获得较高的压实度;尽量避开雨季土方施工,并做好土方施工机械的保养工作。

索赔管理台账是否属于竣工资料?还应包括哪些内容?

答疑:参考答疑:

索赔管理台账属于竣工资料(1分)。还应包括的内容:索赔发生的原因、索赔发生的时间、监理工程师审核结果、发包方审批结果等(4分)。

给出事件2的正确处置方法。

答疑:参考答疑:

须经绿化主管部门同意,审批后再使用,并限期归还,恢复用地性质。

给出事件3的正确处置方法。

答疑:参考答疑:

事件③的正确处置方法:须经过法定授权机构强制检测鉴定(2分),现场试焊(2分),检验合格后且数量满足工期才能使用(1分)。

事件4中,质量监督部门对GCL施工质量检验方式发出限期整改通知的原因是什么?理由是什么?

答疑:参考答疑:

原因:施工方对GCL层施工质量采取抽样检验方式不符合现场检验程序和控制检验频率的规定。理由:根据规定,GCL层施工质量检验应严格按照合同约定的检验频率和质量标准同步进行。

【解析】

本案例第5问主要考查GCL施工质量检验。GCL施工质量检验:应严格按照合同约定的检验频率和质量检验标准同步进行,检验项目包括压实度试验和渗水试验两项。本案例中,施工企业对GCL层施工质量采取柚样检验方式检验,这是不正确的,应严格按照合同约定的检验频率和质量检验标准同步进行检验。

补充事件5GCL施工程序的缺失环节。

答疑:参考答疑:

事件⑤GCL施工程序的缺失环节:做多组不同掺量的试验(2分)、做多组土样的渗水试验 (2分)、选择抗渗达,又比较经济的配比作为施工配比(1分)。

22

一、某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸:长8m、宽

6m、高3m,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30m,支架高20m。

桩身混凝土浇筑前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后立即进行1号桩桩身混凝土浇筑,导管埋深保持在0.5~1.0m之间。浇筑过程中,拔管指挥人员因故离开现场。后经检测表明1号桩出现断桩。在后续的承台、梁体施工中,施工单位釆取了以下措施。

(1)针对承台大体积混凝土施工编制了专项方案,釆取了如下防裂缝措施:

1)混凝土浇筑安排在一天中气温较低时进行。

2)根据施工正值夏季的特点,决定采用浇水养护。

3 )按规定在混凝土中适量埋入大石块。

(2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。

(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对支架强度作了验算。

指出项目技术负责人在桩身混凝土浇筑前技术交底中存在的问题,并给出正确做法。

答疑:参考答疑:

不应口头技术交底。正确做法:技术交底应书面进行,技术交底资料应办理签字手续,并归档。

【解析】

本案例第1问主要考查施工准备阶段技术交底管理措施。单位工程、分部工程和分项工程开工前,项目技术负责人对承担施工的负责人或分包方全体人员进行书面技术交底。技术交底资料应办理签字手续并归档。

指出背景中桩身混凝土浇筑过程中的错误之处,并改正。

答疑:参考答疑:

桩身混凝土灌注过程中拔管指挥人员离开现场是错误的(1分),正确的做法是:拔管应有专人负责指挥(1分)。

导管埋深保持在0.5~1.Om之间也不正确(1分),正确的做法是:导管埋置深度宜控制在2~6m(l分),并经常测探井孔内混凝土面的位置,及时调整导管埋深(1分)。

补充大体积混凝土裂缝防治措施。

答疑:参考答疑:

减少浇筑层厚度;优先选用水化热较低的水泥;在保证混凝土强度等级的前提下,减少水泥用量,冷却集料或加入冰块;在混凝土中埋设冷却水管,通水冷却;采取温控措施,加强测温工作并实施监控。

【解析】

本案例第3问主要考查大体积混凝土裂缝防治措施。为防止大体积混凝土开裂,主要措施包括:优化混凝土配合比,浇筑与振捣措施和养护措施。其中,优化混凝土配合比包括选用水化热较低的水泥,降低水泥用量,严格控制集料的级配及其含泥量,选用合适的缓凝、减水等外加剂,控制好混凝土坍落度等;养护措施包括混凝土内部预埋水管并通入冷却水,在结构外露的混凝土表面以及模板外侧覆盖保温材料以保持混凝土的内外温差小于20℃等。

施工单位在张拉设备的使用上是否正确?说明理由。

答疑:参考答疑:

不正确(1分),因为张拉机具应与锚具配套使用,并应在进场时进行检查和校验(3分)。

关于支架还应补充哪些方面的验算?

答疑:参考答疑:

还应验算支架的刚度和稳定性。

【解析】

本案例第5问主要考查支架结构的验算。支架应结构简单、制造与装拆方便,应具有足够的承栽能力、刚度和稳定性,因此,除验算支架的强度外,还应验算支架的刚度和稳定性。

二、某污水处理厂扩建工程,由原水管线、格栅间、提升泵房、沉砂池、初沉池等组成,承包单位以2250万元中标。原水管线基底标高为-6.00m(地面标高为±0.000),基底处于砂砾层内,且北邻S河,地下水位标高为-3.00m。

项目部组建后,经测算,该工程人工费为300万元、材料费1200万元、施工机械费为250万元、措施费为80万元、间接费为130万元。综合税率为3.41%。施工前,项目经理及相关人员编制了施工方案和成本计划,并制订了施工成本控制措施:

(1)材料成本控制重点是控制主材价格和限额领料。

(2)人员工资严格执行劳动定额。

(3)机械使用严格执行定额管理。

分析背景,确定降水井布置的形式及要求。

答疑:参考答疑:

因为原水管线为条形基坑(槽)(1分)且降深不大(1分),根据《建筑与市政降水工程技术规范》应采用单排降水井。布置在基坑(槽)北侧距槽口边缘1~2m(l 分),选择合适的抽水设备(1分)。另配以地面排水系统(1分)。

计算原水管线沟槽施工时地下水位允许标高。

答疑:参考答疑:

水位标高最大值=糟底标 - 0. 5=- 6 - 0. 5= - 6. 5(m)。

【解析】

本案例第2问主要考查基坑地下水位标高控制。地下水位应控制在基坑底以下0.5m,基坑内的水应及时排除。本案例中原水管线沟槽施工时地下水位允许标高为= - 6 - 0. 5= - 6. 5(m)。

计算工程直接费和利润(列出计算步骤)。

答疑:参考答疑:

(1)直接费=人工费+材料费+机械费+措施费

=(300 + 1200+250+80)万元=1830万元(2分)

(2)根据含税造价=(直接费+间接费+利润)X(1+税率)可得

利润=含税造价/(1+税率)-直接费-间接费

=[2 250/(1+3. 41%)-1830—130]万元(2分)

=(2 175.81-1 830-130)万元 =215.81万元(2分)

项目部应如何对施工成本进行动态控制?除背景材料中对主材价格的控

制和限额领料以外,再列举至少4条材料成本管理的措施。

答疑:参考答疑:

施工成本控制是以成本计划为依据,对影响项目成本的各个因素进行全过程管理,要根据施工组织设计的细化分析,按施工成本的构成要素,实行阶段管理。成本管理既要有措施,更要有人员、责任落实,制定切实可行的降低成本措施、方法,对出现的问题要及时纠正和解决。

成本管理措施还有:对进入现场材料要准确计量,认真验收;降低采购成本,减少采购过程中管理损耗;按施工进度计划组织材料供应,防止因停工待料造成损失;控制材料消耗,同时做好余料的回收与利用;周转材料要及时回收、进退场,节省租费;合理安排材料储存,减少资金占用率。

【解析】

本案例第4问主要考查施工成本控制。施工成本控制应以成本计划为依据,随着工程进展的各个阶段连续进行,特别强调过程控制,检查目标的执行结果,评价目标和修正目标;发现成本偏差,及时调整纠正,形成目标管理的计划、实施、检查、处理循环,即PDCA循环。材料成本的控制可采取下列措施:(1)对进入现场材料要准确计量,认真验收;(2)降低采购成本,减少采购过程中管理损耗;(3)按施工进度计划组织材料供应,防止因停工待料造成损失;(4)控制材料消耗,同时做好余料的回收与利用;(5)周转材料要及时回收、进退场,节省租费;(6)合理安排材料储存,减少资金占用率。

23

某沿海城市电力隧道内径为3.5m,全长4.9km,管顶覆土厚度大于5m,采用顶管法施工,合同工期1年,检查井兼作工作坑,采用现场制作沉井下沉的施工方案。

电力隧道沿着交通干道走向,距交通干道侧石边最近处仅2m左右。离隧道轴线8m左右,有即将入地的高压线,该高压线离地高度最低为15m。单节混凝土管长2m,自重10t,采用20t 龙门式起重机下管。隧道穿蟑一个废弃多年的污水井。

上级公司对工地的安全鸡督检查中,有以下记录。

(1)项目部对本工程作了委全风险源分析,认为主要风险为正、负高空作业,地面交通安全和隧道内施工用电,并依此制奵了相应的控制措施。

(2)项目部编制了安全专项施工方案,分别为施工临时用电组织设计,沉井下沉施工方案。

(3)项目部制订了安全生产验收制度。

该工程还有哪些安全风险源未被辨识?对此应制订哪些控制措施?

答疑:参考答疑:

尚有隧道内有毒有害气体(1分),以及高压电线电力场(1分)。为此必须制订有毒有害气体的探测(1分)、防护(1分)和应急措施(1分)必须制订防止高压电线电力场伤害人身及机械设备的措施(1分)。

项目部还应补充哪些余全专项施工方案?说明理由。

答疑:参考答疑:

应补充沉井制作的模板工程方案、脚手架工程方案和龙门吊的安装工程方案。理由:本案例中管道内径为3.5m,管顶覆土大于5m,故沉井深度将达到10m左右,现场预制即使采用分三次预制的方法,每次预制高度仍达3m以上,必须搭设脚手架和模板支撑系统。因此,应制定沉井制作的模板方案和脚手架方案,并且注意模板支撑和脚手架之间不得有任何联系。本案例中,隧道用混凝土管自重大,采用龙门吊下管方案,按规定必须编制龙门吊安装方案,并由专业安装单位施工,安全监督站验收。

【解析】

本案例第2问主要考查安全施工的专项施工方案。需要编制专项施工方案及专家论证的工程范围:(1)深基坑工程:①开拕深度超过

5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。②开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。(2)模板工程及支撑体系:①工具式模板工程,包括滑模、爬模、飞模工程。②混凝土模板支撑工程;搭设高度8m及以上;搭设跨度18m及以上;施工总荷栽15kN/m2及以上;集中线荷我20kN/m 及以上。③承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700kg以上。(3)起重吊装及安装拆卸工程:①采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。②起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。(4)脚手架工程;①搭设高度50m及以上落地式钢管脚手架工程。②提升高度150m及以上附着式整体和分片提升脚手架工程。③架体高度20m及以上悬挑式脚手架工程。

(5)拆除、爆破工程:①采用爆破拆除的工程。②码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散。③易燃易爆事故发生的特殊建、构筑物的拆除工程。④可能影响行人、交通、电力设施、通信设施或其他建、构筑物安全的拆除工程。⑤文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。(6)其他:①施工高度50m及以上的建筑幕墙安装工程。②跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。③开挖深度超过16m的人工挖孔桩工程。④地下暗挖工程、顶管工程、水下作业工程。⑤采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。

针对本工程,安全验收应包含哪些项目?

答疑:参考答疑:

本工程安全验收应包括以下内容:

沉井模板支撑系统验收(1分)、脚手架验收(1分)、临时施工用电设施验收(1分)、龙门式起重机安装完毕验收(1分)、个人防护用品验收(1分)、沉井周边及内部防高空坠落系列措施验收(1分)。

24

A公司中标某市城区高椠路工程第二标段。本工程包括高架桥梁、地面辅道及其他附属工程:工程采用工程量清单计价,并在清单中列出了措施项目;双方签订了建设工程施工合同,其中约定工程款支付方式为按月计量支付,并约定发生争议时向工程所在地仲栽委员会申请仲裁。

对清单中某措施项目,A公司报价100万元。施工中,由于该措施项目实际发生费用为180万元,A公司拟向业主提出索赔。

业主推荐B公司分包钻孔灌注桩工程,A公司审查了B公司的资质后,与B 公司签订了工程分包合同。在施工过程中,由于B公司操作人员违章作业,损坏通信光缆,造成大范围通信中断,A公司为此支付了50万补偿款。

A公司为了应对地方材料可能涨价的风险,中标后即与某石料厂签订了价值400万元的道路基层碎石料的采购合同,约定了交货日期及违约责任(规定违约金为合同价款的5%)并交付了50万元定金。到了交货期,对方以价格上涨为由提出中止合同,A公司认为对方违约,计划提出索赔。

施工过程中,经业主同意,为保护既有地下管线,增加了部分工作内容,而原清单中没有相同项目。

工程竣工,保修期满后,业主无故拖欠A公司工程款,经多次催要无果。A 公司计划对业主提起诉讼。在投标报价阶段,为既不提高总价且不影响中标,又能在结算时得到更理想的效益,组价以后可以作怎样的单价调整?A公司就措施项目向业主索赔是否妥当?说明理由。

答疑:参考答疑:

能够早日收回工程款的项目(如灌注桩等),预计今后工程量会增加的项目,没有工程量只填单价的项目可以适当提高单价:对于后期项目、工程量可能减少的项目可适当降低单价。

索赔妥当。理由:措施项目清单为可调整清单,A公司可根据自身特点作适当变更增减,对可能发生的措施项目和费用要通盘考虑,措施项目清单一经报出,即被认为包含了所有应该发生的措施项目全部费用,没有列项的,认为分摊在其他单价中。

【解析】

本案例第1问主要考查投标报价的策略,在投标报价阶段,为不影响中标,又能在结算时得到理想的效益,投标人确定球合单价时,应根据招标施工田及说明,仔细地校对、核对工程数量后方可确定报价,如不平衡报价法:对于能够早日收回工程款的项目(如灌注桩等)、预计今后工程量会增加的项目、没有工程量只填单价的项目可以适当提高单价,对于后期项目、工程量可能减少的项目可适当降低单价。措施项目清单可作调整。采用工程量清单计价法时,招标人通常仅列出措施费项目或不列项目,这种情况下投标人应依据标书中的施工方案计算措施费,规避施工措施费考虑不足带来的风险。措施项目清单一经报出,即被认为包含了所有应该发生的措施项目全部费用,没有列项的,认为分摊在其他单价中。

本工程是什么方式的计价合同?它有什么特点?

答疑:参考答疑:

本工程为单价合同(2分),单价合同的特点是单价优先(1分),工程量清单中数量是参考数量(1分)。

A公司应该承担B公司造成损失的责任吗?说明理由。

答疑:参考答疑:

应该。理由:总包单位对分包单位承担连带责任,A公司可以根据分包合同追究B公司的经济责任,由B公司承担50万元的经济损失。

【解析】

本案例第3问主要考奎施工价段合同履约与管理。履行分包合同时,承包方应当就承包项目向发包方负责;分包方就分包项目向承包方负责;因分包方过失给发包方造成损失,承包方承担连带责任。A公司可以根据分包合同追究B公司的经济责任,由B公司承担50万元的经济损失。

A公司可向石料厂提出哪两种索赔要求?并计算相应索赔额。

答疑:参考答疑:

(1)双倍返还定金(选择定金条款),索赔额为50X2万元=100万元(2分)。

(2)支付违约金并返回定金(选择违约金条款),索赔额为(400X 5% +50)万元=70万元(3分)。

背景资料中变更部分的合同价款应根据什么原则确定?

答疑:参考答疑:

如果合同中有类似价格,则参照采用;合同中没有适用价格又无类似价格,由承包方提出适宜的变更价格,计量工程师批准执行,这一批准的变更应与发包人协商一致否则按合同纠纷处理。

【解析】

本案例第5问主要考查工程变更的计价方法。因工程量清单漏项或非承包人原因导致的工程变更,造成增加新的工程量清单项目,其对应的综合单价按下列方法确定合同中已有适用的综合单价,按合同中已有的综合单价确定;合同中有类似的综合单价,参照类似的综合单价确定;合同中没有适用或类似的综合单价,由承包人提出综合单价,经发包人确认后执行。

对业主拖欠工程款的行为,A公司可以对业主提起诉讼吗?说明原因。如果业主拒绝支付工程款,A公司应如何通过法律途径解决本工程拖欠款问题?

答疑:参考答疑:

A公司不能对业主提起诉讼(1分)。因为双方在合同中约定了仲裁的条款(2分),不能提起诉讼。A公司可以向工程所在地的仲裁委员会申请仲裁(1分),如业主不执行仲裁,则可以向人民法院申请强制执行(1分)。

25

某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。

新增线路部分地下水位位于-4.00m处(原地面高程为±0.000),下水道基坑底设计高程为一5. 50m,立交桥上部结构为预应力箱梁,釆用预制吊装施工。

项目部组织有关人员编写了施工组织设计(其中进度计划如下图所示),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。

新线路基及下水道

基坑开挖新线路基处理_新线基层施工_新线路面施工

施工中,发生了如下导致施工暂停的事件。

事件1 :在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3.Om处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14d。

事件2 :在改造路面施工中,由于摊铺机设备故障,导致施工中断7d。

项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。

根据背景所述,按《建设工程安全管理条例》的规定,本施工项目中危险性较大的工程有哪些?

答疑:参考答疑:

基坑支护及降水工程;起重吊装工程;拆除工程;预应力张拉施工。

【解析】

本案例第1问主要考查城市道路扩建工程存在危险性的项目。根据《建设工程安全生产管理条例》的规定,危险性较大的工程包括:基坑支护与降水工程;土方开挖工程;模板工程;起重吊装工程;脚手架工程;拆除、爆破工程;国务院建设行政主管部门或其他有关部门规定的其他危险性较大的工程。

背景中关于施工平面布置图的使用是否正确?说明理由。

答疑:参考答疑:

不正确。

错误之处:总平面布置图保持不变(1分)。

由于本项目位于城市繁华地带,并有新旧工程交替,且须维持社会交通,因此施工平面布置图应是动态的(2分)。

计算工程总工期,并指出关键线路(指出节点顺序即可)。

答疑:参考答疑:

【解析】

补充项目部向企业提供月度施工进度报告的内容。

答疑:参考答疑:

事件1将使工期拖延4d(2分),事件1将使工期再延长2d(2分)。如果承包人提出工期索赔,只能获得由于事件1导致的工期拖延补偿,即延期4d(2分)。因为原有地下管网资料应由业主提供,并应保证资料的准确性,所以承包人应获得工期索赔,而设备故障是承包人自身原因,所以不会获得延期批准(2分)。

补充项目部向企业提供月度施工进度报告的内容。

答疑:参考答疑:

补充内容:实际施工进度图;工程变更,价格调整,索赔及工程款收支请况;进度偏差的状况和导致偏差的原因分析;解决问题的措施;计划调整意见和建议。

【解析】

本案例第5问主要考查工程进度报告的内容,工程进度报告的主要内容包括:工程项目进度执行情况的综合描述;实际施工进度图;工程变更,价格调整,索赔及工程款收支情况;进度偏差的状况和导致偏差的原因分析;解决问题的措施;计划调整意见和建议。

桥梁工程26

(一)某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长8m、宽6m、高3m,梁体为现浇预应力混凝土箱梁。跨越既有道路部分,梁跨度30m,支架高20m。

浇筑桩身混凝土前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后即开始桩身混凝土浇筑,导管埋深保持在15?1.0m左右。浇注过程中,拔管指挥人员因故离开现场,检查发现断桩。现浇预应力混凝土箱梁施工,采用支撑间距较大的门洞支架,项目部为此编制了专项施工方案,并对支架强度作了验算;为保证施工进度,项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。

(1)指出项目技术负责人技术交底存在的问题,并给出正确做法。

(2)分析断桩原因,并指正桩身混凝土浇筑过程中的错误之处。

(3)专项施工方案还应补充哪些验算?还应注意哪些事项?

(4)施工单位在张拉设备的使用上是否正确?说明理由。

答疑:参考答疑:

(1) 口头交底不符合规定。正确做法:技术交底应有书面交底记录,并应办理签字手续,随施工及时归档。

(2)断桩浇注的错误之处:首先是导管埋设保持在0.8?1.0m不符合要求,其次是导管提升与灌注配合不当;其三是桩身混凝土灌注过程中拔管指挥人员离开现场是不正确的,拔管应有专人负责指挥。《城市桥梁工程施工与验收规范》的规定:导管埋置深度宜控制在2?6m,并经常测探井孔内混凝土面的位置,及时地调整导管埋深。

(3)专项施工方案还应补充对支架稳定性的验算,本工程支架较高必须注意支架的稳定性,门洞支架宽度还应满足交通管理的规定。

(4)不正确。因为张拉机具必须与锚具配套使用,新购设备应在进场时按照有关规定进行检查和校验。

26

某公司中标承建城市立交桥工程,该立交主桥为全钢结构,最大跨度79m,最宽 44m,最高35m,用钢总量近7000t。项目部依据工程设计要求和现场施工条件,将钢桥分块进行预制拼装,纵向共分成8块,横向共9段,采用工地焊缝连接。所编制的施工方案在报审过程中遭到了质疑,经过组织专家进行论证后经过修改补充方被批准实施。

(1)除背景介绍外,钢桥预制前还应做好哪些工作?

(2)钢结构桥梁吊装前应做哪些准备工作?

(3)工地焊接时应按什么顺序进行?

答疑:参考答疑:

(1)钢梁预制前,应根据选用的吊机能力、运输能力及工厂制作的实际情况,确定该钢桥预知的纵横向分割方案;特别要考虑分割后钢梁的稳定性及桥梁整体的拱度和分割后刚性变化对拱度的影响,通过建立模拟计算修正分割后单片钢梁的制造预拱度。且分割方案必须与设计单位、制造单位、建设单位和监理单位共同商定,并逐级报批。

(2)钢梁吊装前应做下列准备工作:

①根据施工现场情况,在不影响道路、管线施工及水、电、热供应方便的地域设置办公区、生活区及材料仓库;特别是临时存梁位置。

②施工区域地下各种市政管线复杂及军用、专用光缆等,涉及产权单位,应事先走访沿线及配合单位,充分做好调整,在运输和吊装过程中,确保各种管线的安全。

③根据横向分配的情况,设立临时支撑,施工前要对临时支架在不同受力状态下的强度、刚度和稳定性进行验算。

④对桥墩的顶面高程,中线及跨距进行复测,误差在允许范围内方可安装。

⑤由于钢梁构件较宽,体型较大,在运输和吊装过程中会涉及地面道路及高架道路的交通,除制定切实可行的运输吊装方案外还应制定相应的交通导行方案,经交通管理部门批准,取得交通管理部门的支持与配合。

⑥钢梁吊运、安装应按规定编制专项方案,经过论证和批准。

(3)依据分割方案,制定专门的焊接方案。焊接方案必须考虑现场施焊和工厂焊接的区别。除高空作业外,应注意防风的措施。焊缝的连接顺序设计有规定的按设计要求做,无规定时焊接顺序顺桥向宜为从跨中向两端,横向从中线向两侧对称进行。

27

某市新建道路大桥,主桥长520m,桥宽22.15m,桥梁中间三孔为钢筋混凝土预应力连续梁,跨径组合为30m+35m+30m,需现场浇筑,做预应力张拉,其余部分为22mT形简支梁。部分基础采用沉入桩,平面尺寸5mX26m,布置128根桩的群桩形式,中间三孔模板支架有详细专项方案设计,并经项目经理批准将基础桩分包给专业施工队,并签订了施工合同。

1.为增加桩与土体的摩擦力,打桩顺序定为从四周向中心打。

2.为了防止桩顶或桩身出现裂缝、破碎,决定以贯入度为主进行控制。

3.施工组织设计经项目经理批准签字后,上报监理工程师审批。

4.方案中对支架的构件强度作了验算,符合规定要求。

5.施工中由于拆迁原因影响了工期,项目总工对施工组织设计作了相应的变更调整,并及时请示项目经理,经批准后付诸实施。

6.为加快桥梁应力张拉的施工进度,从其他工地借来几台千斤顶与本项目部的油泵等配套使用。

问题:

1.打桩方法是否符合规定?

2.施工组织设计的审批和变更程序的做法是否正确,应如何办理?

3.对支架的验算内容是否全面?模板支架专项方案设计的审批程序是否符合要求?

4.在支架上现浇混凝土连续梁时,支架模板应满足哪些要求,有哪些注意事项?

5.从其他工地借来的千斤顶能否直接使用?

6.总包和分包在安全控制方面是如何分工的? 答案解析提示

1.①沉桩时的施工顺序应从中心向四周进行。 ②沉桩时应以控制桩尖设计高程为主。

2.①工程施工组织设计应经项目经理批准后,必须报上一级技术负责人审批。 ②施工组织设计的变更与审批程序相同。

3.①同问题2。

②按规定应包括强度、刚度及稳定性三个方面,只对强度进行验算是不全面的。 4.有三点:

①支架的强度、稳定性、刚度应符合要求,验算倾覆稳定系数不应小于1.3,挠度不大于L/400 (L 为计算跨度)。

②支架的弹性、非弹性变形及基础的允许下沉量,应满足施工后,梁体设计标高的要求。 ③整体浇筑时应采取措施防止不均匀下沉。 5.这种做法不正确:

①违反了关于预应力张拉设备在进场时应进行检查和校验的规定。

②同时违反了张拉设备应进行配套校验,以及确定张拉力与压力表之间的关系曲线的规定。 6.实行总承包项目安全控制由承包方负责。分包方服从承包方的管理。 (给水排水工程混凝土构筑物) 背景资料:28

某污水处理工程主要包括泵站、沉淀池等单位工程。其中钢筋混凝土沉淀池长48m ,宽22m 。基础底板和墙体混凝土设计强度等级C30,抗渗等级P8,池壁边墙高6m ,厚5OOmm 。结构设计沿池壁长度方向在中间设一道伸缩缝。结构底板与侧墙分两次浇筑,采用泵送商品混凝土。

项目部为保证结构工程施工质量,改善混凝土的和易性,将水泥由计算用量324kg/m3增至354kg/m3,选用坍落度为20~22cm, 以增加混凝土入模的扩散性。由于基坑开挖处理计划工期拖后,

结构施工已进入六月份,边墙浇筑当日气温为36℃,混凝土入模测试温度为27℃。运至现场的混凝土有一车因等待时间过长,坍落度损失较大,泵车泵送困难。作业人员找现场施工员商量能否加一点水,恢复坍落度保障浇筑作业,施工员对此未置可否。

当浇筑完毕,现场采用喷水湿润的方式对池壁混凝土进行养护,拆模后发现有数条纵向分布的宽0.2mm 裂纹。

应甲方要求为给设备安装创造场地条件,在基坑进行简单清理后,立即进行了池壁外防水层施工,项目部在回填土前约请了现场监理查验防水层后,基坑一侧开始土方的回填作业。

问题:

1.依据背景资料现浇施工作业是否妥当,写出正确做法,并说明防止裂纹产生的施工措施。

2.施工员现场处理的做法是否妥当?如不妥当,写出正确做法。

3.回填水工构筑物的做法是否正确?如不正确,写出正确做法。

4.大型水工构筑物结构验收应如何进行? 答案解析提示

1.现浇施工作业有四点不妥:

①加大水泥用量改善和易性,同时也增加了水化热。应恢复原混凝土配合比。 ②墙体混凝土坍落度选20~22cm 太大,应适当减少坍落度。 ③入模混凝土温度为27℃超过规范不大于25℃的要求。

④采取现场加水做法违反技术规程的规定,严禁在混凝土混合料中加水。 防止裂纹产生的施工措施有:

①严格控制混凝土原材料质量,外加剂和掺合料必须性能可靠,有利于降低混凝土凝固过程的水化热。

②要在满足配合比规范和混凝土技术指标的前提下,适当减少水泥用量和用水量, 降低水灰比,通过使用外加剂改善混凝土性能,降低水化热峰值。

③在满足混凝土运输和存放要求的前提下,尽可能减少入模坍落度,入模后要及时振捣,做到既不漏振也不过振。

④避免混凝土结构内外温差过大,控制入模温度不大于25℃,避免混凝土内部温度过高,采取延长拆摸时间和外保温等措施,通过减少混凝土结构内外温差,减少温度裂纹。

2.施工员不能不置可否,加水实质上就是改变水灰比,规范上明令禁止中途加水。

现场施工管理人员和作业人员应严格按照操作规程、作业指导书和技术交底文件进行施工,不得违

规操作。

3.不正确。水池满水试验是功能性试验,必须试验合格后方可转入下一步的施工。应在水工构筑物的防水层、防腐层及回填土之前,必须按规定进行水池的满水试验。试验合格后,方可按规定进行防水层、防腐层及回填土的作业。

4.大型水工构筑物属于隐蔽工程。其结构中间验收应按规范要求约请建设单位、设计单位、质量监督机构等部门共同举行。

四、一辈子孤单并不可怕,如果我们可以从中提炼出自由,那我们就是幸福的。许多长久的关系都以为忘记了当初所坚持与拥有的,最后又开始羡慕起孤单的人。 五、恋爱,在感情上,当你想征服对方的时候,实际上已经在一定程度上被对方征服了。首先是对方对你的吸引,然后才是你征服对方的欲望。

六、没有心如刀割,不再依依不舍,只有,沉默相隔……

七、和你在一起只是我不想给任何人机会。

八、一个人总要走陌生的路,看陌生的风景,听陌生的歌,然后在某个不经意的瞬间,你会发现,原本是费尽心机想要忘记的事情真的就那么忘记了。

九、无论我们爱过还是就这样错过,我都会感谢你。因为遇见你,我才知道思念一个人的滋味;因为遇见你,我才知道感情真的不能勉强;因为遇见你,我才

知道我的心不是真的死了;因为遇见你,我才知道我也能拥有美丽的记忆。所以,无论你怎么对待我,我都会用心去宽恕你的狠,用心去铭记你的好。

十、爱情需要的是彼此互相的照顾,当我们心爱的人累了,我们不是坐在一边不理,而是多陪对方谈谈心,对方需要什么的时候,自己尽量的满足对方的需求,至少可以让对方知道,在自己身边的感觉是如此的温暖。

十一、自从你出现後,我才知道原来有人爱是那麽的美好

十二、有的人与人之间的相遇就像是流星,瞬间迸发出令人羡慕的火花,却注定只是匆匆而过。

十三、有一些人,这一辈子都不会在一起,但是有一种感觉却可以藏在心里守一辈子。

十四、不要轻易说爱,许下的承诺就是欠下的债!

十五、不管你是多么的爱对方,但千万不可当第三者。细想,默然。因为知道,这样的故事一开始便注定了结局,一开始就注定在这个故事里,很多人会受伤。离开的总是要离开,挽留不住,就像彼岸花,穷其一生,花叶仍是生生相错。

十六、什么叫快乐?就是掩饰自己的悲伤对每个人微笑。

十七、爱情与视力无关,任你看得再怎么清楚,在爱里只有模糊。因为太聪明太理智就没有办法恋爱,爱情根本是盲目的。

十八、恋爱就像剪头发,这种事情不到最后是不知道结果的,结果能否令每个人皆大欢喜,无人保障,但是一切都是自己的选择。

十九、因为爱过,所以慈悲:因为懂得,所以宽容。

二十、那些随风散落的微笑眼神,仿似落寞诗人的爱情诗句,一段一段,错落成行。孤独的钟鸣彻夜悲鸣,那些如花容颜,终不敌过时间切割的颓败,我们忧伤的仰望阳光,看流年未亡,年华尽耗。

二十一、一个人一生可以爱上很多的人,等你获得真正属于你的幸福之后,你就会明白一起的伤痛其实是一种财富,它让你学会更好地去把握和珍惜你爱的人。

二十二、爱一个人,由天由人却由不得自己。不由自主只因刻骨铭心,不离不弃只因无法代替。总是心有期待,才有灯火阑珊处的望眼等待;总是情怀善待,

才有心甘情愿地付出所有,习惯的依赖。也许你的世界一无所有,但在爱你人的心里,你就是全世界。珍惜一个深爱你的人,更要珍藏一颗为你融入生命的心。

二十三、就在我以为一切都没有改变只要我高兴就可以重新扎入你的怀抱一辈子不出来的时候,其实一切都已经沧海桑田了,我像是一躲在壳里长眠的鹦鹉螺,等我探出头来打量这个世界的时候,我原先居住的大海已经成为高不可攀的山脉,而我,是一块僵死在山崖上的化石

二十四、幸福,不是长生不老,不是大鱼大肉,不是权倾朝野。幸福是每一个微小的生活愿望达成。当你想吃的时候有得吃,想被爱的时候有人来爱你。

二十五、有时,爱也是种伤害。残忍的人,选择伤害别人,善良的人,选择伤害自己。

二十六、如果,不幸福,如果,不快乐,那就放手吧;如果,舍不得、放不下,那就痛苦吧。

二十七、这个世界就这么不完美。你想得到些什么就不得不失去些什么。

二十八、有的人与人之间的相遇就像是流星,瞬间迸发出令人羡慕的火花,却注定只是匆匆而过。

二十九、无数次在梦的意境,勾勒你的样子,那样的虔诚,和你的心灵一样,一生刻骨。

三十、有

人背叛你,你却想挽回。有人不爱你,你却讨好他。何必为爱委屈自己。一个人如真心爱你,绝不会对你忽冷忽热;一个人如真心想追你,绝不会跟你玩暧昧。与其卑微的恋爱,不如选择单身。

一建市政案例考点

案例考点 道路工程一、道路路基施工 (一)填土路基1.路基填土不得使用腐殖土、生活垃圾土、淤泥、冻土块或盐渍土。填土内不得含有草、树根等杂物,粒径超过lOOmml勺土块应打碎。2.排除原地面积水,清除树根、杂草、淤泥等。应妥善处理坟坑、井穴,并分层填实至原基面高。 3.填方段内应事先找平,当地面坡度陡于1:5时,需修成台阶形式,每层台阶高度不宜大于300mm宽度不应小 于1 .Om。 4.根据测量中心线桩和下坡脚桩,分层填土,压实。 5.碾压前检查铺筑土层勺宽度与厚度,合格后即可碾压,碾压“先轻后重” ,最后碾压应采用不小于12t 级勺压路机。 6.填方高度内的管涵顶面填土500mm以上才能用压路机碾压。 (二)挖土路基 1.路基施工前,应将现况地面上积水排除、疏干,将树根坑、粪坑等部位进行技术处理。 2.根据测量中线和边桩开挖。 3.挖方段不得超挖,应留有碾压而到设计标高的压实量。 4.压路机不小于12t 级,碾压应自路两边向路中心进行,直至表面无明显轮迹为止。 5.碾压时,应视土的干湿程度而采取洒水或换土、晾晒等措施。 6.过街雨水支管沟槽及检查井周围应用石灰土或石灰粉煤灰砂砾填实。 (三)路基压实试验段目的 (1)以便确定路基预沉量值。 (2)合理选用压实机具;选用机具考虑因素有道路不同等级、工程量大小、施工条件和工期要求等。 (3)按压实度要求,确定压实遍数。 (4)确定路基宽度内每层虚铺厚度。 (5 ) 根据土的类型、湿度、设备及场地条件,选择压实方式。 二、道路基层施工 (一)石灰稳定土基层施工 A 、材料: 1 ?宜采用塑性指数10?15的粉质黏土、黏土,塑性指数大于4的砂性土亦可使用,土中的有机物含量宜小于10%。 2.宜用1?3级的新石灰,其技术指标应符合规范要求;磨细生石灰,可不经消解直接使用,块灰应在使用前2? 3d 完成消解,未能消解的生石灰块应筛除,消解石灰的粒径不得大于lOmm 。 B 、运输与摊铺 1.拌成的稳定土应及时运送到铺筑现场。 2.运输中应采取防止水分蒸发和防扬尘措施。 3.宜在春末和气温较高季节施工,施工最低气温为5 C。 4.厂拌石灰土摊铺时路床应湿润。 5.雨期施工应防止石灰、水泥和混合料淋雨;降雨时应停止施工,已摊铺的应尽快碾压密实。 C、压实与养护 1.压实系数应经试验确定。

市政案例分析题

一级建造师市政实务精选案例分析 在解答案例时,通过认真审题和思考,能够从题面叙述中出现的不全面、不正确、颠倒及错误的施工方法和管理作法中准确地寻找出所涉及的知识点,并在此基础上进行准确的分析和判断,以便正确回答所提问题。 精选出的案例,通过分析,提供解题思路,从而进行案例的综合分析。下面根据案例题及分析的内容分项予以说明。 案例文字叙述的构成 工程案例是将施工项目曾经发生过的,在技术操作及项目管理方面出现有关违背规范、规程、标准的实际事例,编排为一个有关联性的案例故事。应从案例提问的角度,结合背景资料提示的相关内容进行思考分析。 案例由背景资料和所提问题组成。 背景资料一般包括综合介绍和事实描述两个部分。 1.综合介绍:作为背景资料的“前言概括”部分的描述,首先交代时间、地点、工程规模,描述“谁做,做了什么,怎么做的”等相关内容。 其中包括: 时间:开竣工日期、施工周期、施工时间在冬期、雨期、夜间等; 地点:市区、城市环路以内、城乡结合部、交叉路口、占用机动车道、靠近河边或邻近建筑物等; 工程规模:路宽、路长、桥梁跨度、管径、管线长度、接口形式、结构物尺寸、中标价格等; 工作程序及内容:例如,题目中经常出现施工组织设计、施工方案、工程交底、隐检验收、工程索赔、设计变更洽商、特殊过程、竣工资料编制整理、总包与分包在各方面的相互责任关系等工作程序和管理作法等相关内容。 2.事实描述:一般分小段落用文字叙述故事情节;或用发生如下事件,顺序排列1、2、3等工程情节等内容; 分段文字描述:一般为一个层面的工程技术或管理知识或相关技术规范; 发生事实描述:如拟采取的措施一、二、三或已发生的有缺陷的事件等。 一、所提问题 注意所提问题是从哪个角度提出的,与背景资料叙述提示的内容是否关联,要判断技术操作的专业层次,注意区分是技术操作还是项目管理问题。看清背景资料已交代的工程概况、施工作法、管理信息可能涉及哪些知识点,以便于正确理解所提的问题。 二、题面叙述内容 案例情节一般以单项工程技术操作为主线,增加若干管理工作而展开,结合问题看清楚叙述内容的层次、施工程序、施工步骤、工艺安排、施工手续、总分包关系是否合理、合法,特别注意叙述内容的关联性、逻辑性和与知识点的关系。应以题面叙述内容及提问为依据,结合背景资料的情节、层次寻找技术基础知识、项目管理、相关工程法规的标准要求。 三、所涉及的知识点 案例背景资料一般涉及工程技术、项目管理实务和技术法规三大知识点。 工程技术分为道路、桥梁、给排水厂站、管道、垃圾填埋等工程类别,每个工程类别包括若干施工项目(分项工程)的技术操作要点。 项目管理实务包括工程管理若干分项,从招投标、成本、合同、施工组织设计、现场管

从二建市政到一建市政考试心得分享

针对参考建造师市政专业的考生,下面是两位一建、二建市政考试心得分享 一、从二建市政到一建市政: 因为先报的二建,我从三月份(过年后一个月)开始正式投入学习。先看的法规,后管理,再实务。都是对着网校精讲视频划书,一个大章讲完了再看一遍书,然后做习题。第一次考,没有经验,我选了很多章节习题做。后来才知道,很多习题都是为了出题而出题,价值根本不大,白白浪费了大量时间。可能以前学习还可以,好几年没有看书了,突然找到了以前读书的那种感觉跟兴趣,一天到晚都在看书看视频,就觉得背背东西做做题很有成就感。 考完之后归纳总结:还是整本书的知识点没理清,市政这门课的知识点非常散,没有组成前后贯通的知识体系。而要做到这一点,除了通读课本熟背知识点,还需要长时间的总结。如果能形成自己的条件反射,比如一看到支架,就想到技术层面的结构,预压预拱,强刚稳荷载,管理层面的保证措施,专项方案等等,我想这个才算成功了一半吧。别人讲市政裸考 随随便便就80分,再认真点就过了,我说你太天真了。从80分到96分这个阶段,所需要 付出的努力简直好几倍的增长。市政太难高分了,过与不过基本就是几分之间。为了那几分,你可能需要去通读书本,防止专家出偏题,再背基本不可能考的盾构,绿化。因为你赌不起他里面出那几分的可能。 准备二建的两门公共课大概各花了20天,实务花了30天。精讲课程听完我又每门课程轮流复习了一遍,这样又花了将近20天。(后来发现我这个学习方法错了,后面讲)然后二建考试开始了。前两科考完信心满满,感觉100分能拿90分,基本都会做。第二天考 实务市政,噩梦开始了,因为前两科建立的信心反差,遇到不会做的题,准备不足,就开始慌了,加上没带手表,更加心烦意燥,整个考试如同梦游。 成绩出来,法规管理高分过,市政实务66分,没有过。这个给我了我很大打击。我自认为付出了100%努力,一天看书七八个小时,每天不落,坚持了快三个月,居然是这个结 果。后来冷静下来,说道底,还是自身实力不足。我对市政实务这一科目开始了第一次总结。 第一,我小看市政了。觉得背背书就能过。我甚至真题都没做过,以为考了不会再考了,做了也没用。考试时看到“贝雷梁”,“碗扣支架”这些词,因为书本上没有,我甚至不知道这个是什么概念,考试开始慌了; 第二,白白浪费大量时间背了很多基础知识点,后来才知道这些根本不会考;

2020年最新一建市政实务章节高频考点总结系列(城市管道工程)

2020版 新教材 全国注册一级建造师执业资格考试系列资料 市政公用工程 管理与实务 2020最新章节高频考点总结预测 【城市管道工程】 ○1文档以2020年最新教材为基础编制 ○2对新教材变化、增加内容进行详细说明,方便重点复习 ○3结合历年考纲及考试真题选取考试重点内容,方便重点掌握 ○4对2020年出题考点进行总结预测 二0二0年七月七日

lK410000市政公用工程技术 lK415000城市管道工程 lK415010城市给水排水管道工程施工 lK415012开槽管道施工技术 开槽铺设预制成品管是目前国内外地下管道工程施工的主要方法。 一、沟槽施工方案P199 (二)确定沟槽底部开挖宽度①给出数值表,进行计算②问与哪些因素相关 (2)当设计无要求时,可按经验公式计算确定: B=Do+2×(b1+b2+b3) 式中B一管道沟槽底部的开挖宽度(mm); Do-管外径(mm);b1一管道一侧的工作面宽度(mm), b2一有支撑要求时,管道一侧的支撑厚度,可取150~200mm; b3一现场浇筑混凝土或钢筋混凝土管渠一侧模板厚度(mm)。 (三)确定沟槽边坡【考试考计算】 (1)当地质条件良好、土质均匀、地下水位低于沟槽底面高程,且开挖深度在5m以内、沟槽不设支撑时,沟槽边坡最陡坡度应符合下表的规定。 (2)沟槽无法自然放坡,边坡应有支护设计,并计算每侧临时堆土或施加其他荷载,进行边坡稳定性验算。 二、沟槽开挖与支护P200 (一)分层开挖及深度 (1)人工开挖沟槽的槽深超过3m时应分层开挖,每层的深度不超过2m。 (2)人工开挖多层沟槽的层间留台宽度:放坡开槽时不应小于0.8m;直槽时不应小于0.5m;安装井点设备时不应小于 1.5m。 (3)采用机械挖槽时,沟槽分层的深度按机械性能确定。 (二)沟槽开挖规定【案例考点】

二级建造师市政《案例汇总》

2018二建《市政实务》8大经典案例题汇总 【案例题1】 背景资料:A公司中标的某城市高架跨线桥工程,为15跨25m预应力简支梁结构,桥面宽22m,采用1200mm钻孔灌注桩基础,埋置式承台,Y形独立式立柱。工程工期210天。中标价2850万元。经过成 本预测分析,项目目标成本为2600万元,其中管理成本(间接成本)占10%。根据总体安排,组建了以二级注册建造师(市政公用工程专业)王某为项目负责人的管理班子。施工过程中发生如下事件。 事件一:编制目标成本时发现:相对于市场平均价而言,投标报价清单中灌注桩单价偏高,桥面沥青混 凝土面层单价偏低,但都高于A公司成本价。 事件二:工程开工两个月后,因资金不足,贷款500万元,共支付利息30万元。 事件三:某承台开挖基坑时发现文物,按上级有关部门要求停工30天,导致总工期拖延10天,未发生直接成本损失。 问题: 1.王某担任本工程项目负责人符合建造师管理有关规定吗?说明理由。 2.试用不平衡报价法解释事件一中A公司投标报价的做法。 3.本项目利息支出应计入哪类成本?项目目标成本中直接成本是多少? 4.针对事件三,项目部可以提出哪些索赔要求?说明理由。 答案: 1.王某担任本工程项目负责人符合市政公用工程二级注册建造师执业工程规模标准的规定。理由:市政公用工程二级注册建造师可以担任单跨跨度小于40m,单项工程合同额小于等于3000万元的桥梁工程的项目负责人。 2.A公司投标报价时,将能够早日结算收回的项目提高了单价,对于后期项目则降低了单价,同时两者 的报价都不低于A公司的成本价。这样既不提高总价,不影响中标,又能在结算时得到更理想的经济效益。 3.本项目利息支出应计入间接成本。项目目标成本中直接成本=2600万元×(1-10%)=2340万元 4.针对事件三,项目部可以提出工期和窝工费用索赔。理由:发现文物属于不可预见事件,造成的损失 应由发包人承担。 【案例题2】 资料:某市政道路排水管道工程长 2.2km,道路宽为30m。其中,路面宽18m,两侧人行道各宽6m;雨、

2017一建市政案例解题技巧(万能模板)

2017一建实务市政案例分析技巧 1.一建市政专业案例题惯用的几种问法: ①做法等是否正确?(两种类型:以上或一条)为什么?正确的应怎么做? ②文件、报告、记录、台帐等内容是否全面?否则请补充完整! ③制定的措施等是否妥当?往往是移花接木、权限滥用、工序或顺序颠倒、时间错误。 ④出现的情况、事件、事故改如何处理?理由? ⑤直接设问?比如价格调整的原则、控制的措施、工期计算、指出关键线路等。 2.一建市政专业案例题隐含的信息特征: ①时间:会涉及工期、进度划分、双节点网络图、工期索赔、保修责任期划分; ②地点:会涉及地下作业、高空作业、交叉作业带来的危险源和人身事故,与此有关的施工方案; ③气候和环境:会涉及夏季的高温(大体积砼)、多雨、泥石流、雷电;冬季的风雪冰霜、低温所造成的各种问题; ④人物:各级管理人员、特殊作业人员、总分包、业主、监理、政府管理部门人员; ⑤矛盾:因为施工作业而发生的各种问题;从而引发了那么多的“是否妥当?是否正确?为什么?”。 3、案例应试技巧 ①有选择地多背诵现有的各种类型案例题(特别是真题),有助于增加应试能力和培养应试信心;(相信量变到质变,熟能生巧的道理) ②仔细阅读背景资料,查找隐含其中的有用信息,在题目中有关文字下面划线作出标记;针对每一个小问题,在考题纸的卷面上列出你准备回答的要点(主要的论点及依据),这样就可以直接在答题纸上书写答案了。考虑清楚了再下笔,减少涂改;答题前先看清题意,尔后对每一小问都须作出“是或不是”、“能或不能”的肯定回答(每一小问题的编号都写好,留出空白。回答不出的就跳过,挑能回答的先做),这样可以增加得基本分的机会; ③先列出解题思路,然后知道多少写多少。因为题量大,所以第一次答题是点到为止。五道大题做完后,利用余下时间再逐一补充。对没把握的题多写一点,虽显得啰里啰唆,争取拿到基本分。 ④书本上许多基本知识点仍要背诵熟记,考试时仍会用得上! ⑤时间控制,综合题的20分的题目用时30分钟;30分的题目用时40分钟。 综合题一共用去170分钟。余下20分钟时间图卡和机动时间! ⑥计算题主要是关于工期、款项的支付、费用的索赔和降低成本方面的,而且是围绕这方面的概念展开而要求计算的。 4.容易混淆的概念 (1)质量不符合要求时的处理 ①不合格材料处理—更换、让步接收或降级使用; ②施工质量事故处理—返工、返修、限制使用、不作处理和报废; ③建安工程质量验收评定不符合要求时处理—修补处理、返工处理、不作处理、不合格; (2)组织设计 ①施工总组织设计—以市政工程使用功能为对象,总承包单位编制; ②施工组织设计—以单位工程为对象; ③施工方案—以分部分项或专业工程为对象; 注:另分为投标前规划性/施工前实施性两种施工组织设计,注意其差别。 (3)技术交底 ①施工技术交底 1)设计交底—设计人员向施工人员交底(会审阶段); 2)施工组织设计交底—编制人员向施工人员(工程开工前); 3)施工方案交底--编制人员向施工作业人员(工程施工前); 4)设计变更交底--设计人员向施工人员交底(发生大变化前) ②施工安全技术交底—只是施工技术交底的一部分,针对其中与运输、高空作业、地下作业、大型设备试运行。 (4)施工方案对象 ①施工方案对象—难度较大、施工工艺较复杂,技术及质量要求高,采用新工艺的分部分项或专业工程;例如:大型设备起重搬运、吊装、调试方案;重要焊接方案;设备试运行方案;若签补充协议,还可以包括联动试车、带负荷试验方案; ②经济分析常见的主要施工方案对象—特大、重、高或精密价值高的设备的运输、吊装、调试方案,重要焊接方案,设备试运行方案;工程量大、多交叉的工程的施工组织方案;特殊作业方案; (5)特殊工种作业人员 ①特种作业人员—市政专业的焊工、起重工、电工、架子工、钢筋工等; ②特种设备作业人员—特种设备制造和安装的焊工、探伤工、司炉工等; 以上两种人员统称为特殊工种作业人员 一.一建市政案例题答题方法: 1.只要问到质量控制,特别是材料方面的质量控制。(比如砼、无机结合材料、沥青等) 答案包括七点:①原材料合格②配合比准确③搅拌均匀④运输覆盖⑤摊铺浇筑满足规范要求⑥碾压货振捣满足规范要求⑦养护达到养护要求。

[经验心得]一建2年过市政介绍一下本人的学习情况 希望帮到大家

首先发帖的时候还没有出来合格标准,心理还是十分的忐忑,但是还是希望写点东西回报大家,谢谢本论坛对我的帮助。 本人市政施工经验有三年半的时候,后来转行做了设计,但是也是工业设计,与以前的市政方向不沾边,但接触了道路设计,所以在道路上的知识更加巩固,其他的知识转行后就一点也没有接触了。本人考了2年,第一年过了三门,第二年实务104,下面详细说一下自己两年的复习情况。 我的复习是一门一门看的,顺序是经济—实务—管理—法规。大概是从4月初开始系统复习。 一、经济。当初准备考试的时候就有人告诉我,除了实务就是经济比较麻烦。但因为我媳妇就是个金融会计,天天耳濡目染的,所以经济对于我来说更多的就是背公式,其他的东西不懂了就问一下媳妇,所以总体来说还算比较轻松。我第一门就看了经济,找到了老梅的课件,第一遍跟着课件走的,第二遍的时候主要就把课件画的东西看了,其他课件没有说的一点没看,第三遍就结合历年真题看的书,我在网上找到了整理出来的各章节历年真题,跟着真题看也就比较有针对性,而且也发现经济的考题其实历年的相似度很高,考点也相对集中,所以第三遍看完之后就对这门很有信心,没进行第四遍的系统看书,三遍后主要就是重复的看看真题,听听课件,记记公式,相对全部四科来讲花费的精力排在第三。 二、实务。第一年考试就紧张这一门,因为紧张所以盲目的找了三个老师的课件,每个课件都听了2遍,每次听课件都在书上进行划线,最后这本正版书被我看到第四遍的时候就散架了,不得不用线给缝起来了。虽然看了6遍书,但是给我的感觉还是很陌生,除了道路和桥梁部分是自己做过施工比较熟悉,其他的部分基本上就是不懂,死记硬背,结果就把自己害了。考试的题目越来越倾向于实际经验,书上可根本没有这些东西,对于死记硬背的东西不能灵活运用,最后成绩出来77分,成绩和自己的复习情况很符合。经过第一年的失败后,第二年我就开始重新制定了复习计划。从四月份开始看书,因为第一年失败后我对书上的东西有了熟悉的程度,而且课件对于我也只是辅助作用,所以开始自己仔细的看书,没有听课件,第一遍看比较慢,大概花了将近2个多月的时间。每次看到不懂的地方都会上网找资料看,比如水池施工,我上网找了3个水池的施工方案和施工组织设计研究,了解了它的整个施工顺序、施工方法、施工设备、相关工法、常见病害防治措施,每遇到自己没有做过的项目就是上网找资料,所以第一遍看书很慢,但是这样下来,整个实务这本书对于我来说就熟悉了,而且理解的程度很高,个人觉得在研究施工方案和施工方法上的时间比看课本的时间要长2倍。第二遍看书的时候就随便上网找个一个精讲的课件,环球的课件,老师好像姓曹,具体名字不记得了,每听完一章,我就会花1-2天把这章的知识点重新整理,所以第二遍看书花了1个月的时候,第三遍看书就是结合真题进行的,把每年真题按照时间都标记在书上,把出现过的考题和相关知识点做了一个系统学习。在做历年真题的时候也发现,近两年考试的案例更结合施工实际,所以也把管理上的重要知识点也大概看了一遍,免得自己在这些小问题上出现错误。第四遍看书主要就是针对考试的选择题了,第一年考试选择题才20分,太低了,所以把有可能出现选择题的知识点又仔细的背了一下,但是也是自己脑子笨,随便找了一些预测卷只做选择题,平均的选择题成绩是29.5分,最高一个34分,最低一个27分,成绩相对比较稳定,但是就是有点低,因为曾经在网上看到别人发的帖子说,选择题不到35分如果最后及格概率不到10%。考试前半个月的时间基本上我不看书了,更多的专注于理顺各项工程项目的施工方法和施工顺序,以一个

市政案例分析题剖析

2015年备考二级建造师《市政实务》典型案例分析题15例? ??典型案例1?? ??背景资料:某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长8m,宽6m,高3m,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30m,支架高20m。????桩身混凝土浇注前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后立即进行1#桩桩身混凝土浇注,导管埋深保持在0.5~1.0m左右。浇注过程中,拔管指挥人员因故离开现场。后经检测表明1#桩出现断桩。在后续的承台、梁体施工中,施工单位采取了以下措施:?(1)针对承台大体积混凝土施工编制了专项方案,采取了如下防裂缝措施:?①混凝土浇筑安排在一天中气温较低时进行;??②根据施工正值夏季的特点,决定采用浇水养护;?? ⑧按规定在混凝土中适量埋入大石块。?? ??(2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。????(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对?支架强度作了验算。??? 问题:1.指出项目技术负责人在桩身混凝土浇注前技术交底中存在的问题,并给出正确做法。????2.指出背景中桩身混凝土浇注过程中的错误之处,并改正。???3.补充大体积混凝土裂缝防治措施。??4.施工单位在张拉设备的使用上是否正确?说明理由。????5.关于支架还应补充哪些方面的验算???? 参考答案:1.(本小题3分)????不应口头技术交底。(1分)?? ?正确做法:技术交底应书面进行,技术交底资料应办理签字手续(1分),并归档(1分)。???? 2.(本小题5分)???桩身混凝土灌注过程中拔管指挥人员离开现场是错误的(1分),正确的做法是:拔管应有专人负责指挥?(1分)。??导管埋深保持在0.5~1.0m左右也不正确(1分),正确的做法是:导管埋置深度宜控制在2~6m(1分),?并经常测探井孔内混凝土面的位置,及时地调整导管埋深(1分)。???? 3.(本小题6分)??减少浇筑层厚度(2分);优先选用水化热较低的水泥(2分);在保证混凝土强度等级的前提下,减少水泥?用量(2分),冷却集料或加入冰块(2分);在混凝土中埋设冷却水管,通水冷却(2分);采取温控措施,加强?测温工作并实施监控(2分)。(每条2分,最多6分)??? ?4.(本小题4分)??不正确(1分),因为张拉机具应与锚具配套使用,并应在进场时进行检查和校验(3分) ?5.(本小题2分)???还应验算支架的刚度(1分)和稳定性(1分)。??? ?典型案例2????背景资料?? ??某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5?月份完成拆迁,11?月底完成施工。?由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。水泥稳定碎石基层施工时,项目部在城市外设置了拌合站;为了避开交通高峰时段,夜间运输,白天施?工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。?项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场实测,试验?段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调?整资料对施工进行总结。? 问题:1.本项目的施工技术准备工作应包括哪些内容??? ? 2.分析水泥稳定碎石基层施工出现质量问题的主要原因。???? 3.结合本程简述沥青混凝土冬期施工的基本要求。?? ?? 4.项目部对沥青混凝土面层自检合格的依据充分吗?如不充分,还应补充哪些????

2016年一建市政实务备考经验+独家学习笔记 一次性通过市政实务经验分享

一次性通过市政实务经验分享 建造师考试=90%实力+10%运气 个人情况简介:03年中专毕业,07年成人专科,13年网教专升本,在某国企工作8年,搞施工测量,其实中专学的是**工程,因为到单位时候,安排搞测量,就去了,那个时候不懂,后来才明白,没人愿意搞施工测量,各种委屈也许测量同行体会更深些,10年跳出施工单位,转作测量监理至今,搞测量时候傻咧咧的,根本不知道看书学习,其实那个时候空闲时间还多,做监理后才接触了更多测量以外的东西,明白了证书的重要性。 另本人文笔不好,如果您觉得啰嗦过多,可以挑着看,下面简单谈下我2016年一级建造师市政公用专业考试的所经过的学习经过。首先之所以选择市政公用专业是因为他挂靠费用高,其次是盲目跟风,因为身边的同事都考这个专业。 一、做好充分的准备工作 1、心理准备 选择市政公用专业,就意味着你要付出,首先在选择专业时,就要做好强大的心理准备。做到什么程度呢,要有承受住戒网5-6个月的心理准备,包括手机上网和无线上网,以安心复习;还要有当年中考或者高考前夕学习的尽头。然后作为80后大军的一员,做到这点比较难,那就需要自己创造条件。 2、课件书本准备 实务课本也可在买一个正版的,一盗一正,用起来顺手,正版的

的确质量好些,经得起看。我的盗版书,一本看成两本那么厚了。 经济梅世强老师经济有此老师一人足矣但他对第三章划的内容讲解不是很多,近几年第三章考试内容有扩大的成分且建设部13年出了新的貌似83号文,与书上的很大不同,用旧书的朋友要特别注意,第三章要等新书,旧书内容可以不看。 管理顾永才老师如果不够加上肖国祥老师一般也够了 法规有一定基础的,比如考过2建的,直接陈印大师一人的课件足矣。没有一定基础的建议王竹梅老师+陈印老师(王竹梅老师的,我听了几节课,讲解太细致,所以没听) 之所以推荐大师,是因为大师讲课不是划书的,他们讲课幽默诙谐,让你感到轻松,尤其是陈印大师,初次考一建一定要先把陈印老师的第一第二节课答题通用方式听两遍以上,好处多多。 以上推荐大师,都是考友近10年推荐的,具有强烈的可信任性,和可行性。 下面说说专业科目,市政公用包含了近10个专业,出题范围极光极大,就算降低分数线或者放水增加考分,其困难程度在今后的考试中依然独占鳌头。 因为建造师考试,重点无论过多久,依然是重点,必须年年考,或者隔年靠,非重点书上讲解的再多依然不会考的,这个考试不同于其他考试,不是说今年考了明年就不考了,切记不是这个概念。 市政实务推荐陈明老师,听他考试近三年的课件,其次是曹铭明(曹老师的课件我没有,因为工地没网,我没下载,是考友推荐的)

一建市政工程实务案例题考点归纳

市政工程实务技术案例题考点归纳 道路工程 一、路基压实做试验段的目的是?确定预沉降量、合理选用压实机具、确定压实遍数、确定虚铺厚度、确定压实式(5点) 二、灰稳定土基层材料应满足什么要求?1宜采用塑性指数为10~15的粉质粘土、粘土,塑性指数大于4的砂土也可,土中有机物含量不超过10%;2新灰宜采用1~3级,磨细生灰可不经过消解直接使用,块灰应在使用前2~3d完成消解,未能消解的生灰块应筛除,消解后的灰粒径不得大于10mm(2011年单选题考过)。 三、水泥稳定土基层材料要?1所采用的水泥的初凝时间应大于3h,终凝时间大于或等于6h;2用作基层的料粒粒径不宜超过37.5mm;3用作底基层的料粒,如用于城市主干路,则最大粒径不宜超过37.5mm,次干路及以下不得超过53mm,3集料中有机质含量不得超过2%,硫酸盐含量不得超过0.25%。 四、摊铺碾压应注意哪些问题?1、施工前,通过试验确定压实系数;2、拌合至摊铺完成,不得超过3h,并在水泥初凝时间到达前碾压成活;3分层摊铺或在其上铺筑面层前,基层应湿养7d;4含水量应控制在最佳含水量2%围,以满足压实度要求。 五、基层质量检验项目有哪些?含水量、压实度、7d无侧限抗压强度、集料级配、混合料配合比、拌合均匀性。 六、基层雨季施工有哪些措施?(2010年案例题考过二灰雨季施工措施)1、应坚持拌多少、铺多少、压多少、完成多少;2、下雨来不及碾压时,应尽快碾压,防止雨水渗透。3、保护灰免遭雨淋;4、防止水泥和混合料遭雨淋,降雨时停止施工,已铺筑的水泥混合料应尽快碾压密实。

七、冬季基层施工应注意的事项有?1、二灰基层应在进入冬季施工前30~45d停止施工;2、水稳基层宜在进入冬季前15d~30d停止施工(之所以比二灰短15d,是因为二灰强度主要靠后期形成,其前期强度很低,所以其养护时间长,后期养护环境要求高),当上述材料养护期不得会进入冬季,则应在基层施工时,掺入防冻剂。 八、沥青混合料面层施工验收项目有哪些?(3+5)压实度、弯沉值、面层厚度、中线标高、面层宽度、横破、平整度、井框与路面高差。 九、沥青混合料面层施工验收主控项目有哪些?(3+2)压实度、弯沉值、面层厚度、原材料、混合料。 十、沥青混合料冬季施工注意事项有哪些?(2006年案例题考过沥青面层雨季施工措施)1、温度低于5度时,城市主干路禁止施工,次干路应停止施工,粘层、透层、封层禁止施工。2、必须施工时,应做好下列措施:(1)、适当提高拌合、出厂及施工温度;(2)运输应保温覆盖;(3)保证下承面干燥、清洁、无冰、雪、霜;(4)做好“三快两及时”,即:快卸、快铺、快平、及时碾压、及时成型。 十一、水泥混凝土面层冬季施工措施有哪些?(重点,牢固记住)1、搅拌站搭设工棚等挡风设备,浇筑温度不应低于5度;2、加热水至60度后搅拌;必要时,可加热砂、但不应高于40度,不得加热水泥;3、混凝土拌合料温度不应高于35度,不得使用带有冰雪的砂料;4、可加防冻剂、早强剂;5、搅拌时间适当延长;6、混凝土板抗弯拉强度低于1Mpa或抗压强度低于5Mpa时,不得受冻。7、混凝土板浇筑前,基层应无冰块、积雪,摊铺混凝土时气温不得低于5度;8、尽量缩短各工序时间,快速施工;9、及时覆盖保温,减少热量

一建市政典型案例集合

【精选案例1】(道路基层结构施工) 某道路工程属城市次干路,长3800m,路宽16.5m,位于城市环路以内,设计结构为:30cm厚9%石灰土处理土基,12%石灰土底基层,35cm厚水泥稳定碎石基层,12cm厚沥青混凝土面层。施工项目部编制施工组织设计后,做了一些必要的技术准备工作,经技术交底后开始道路施工。 受城市交通管制和环境保护要求,水泥稳定碎石基层拌合站设在郊区,采用夜间运输、白天摊铺方式,碾压成型后发现水泥稳定碎石基层局部表面松散。 由于拆迁延期,有一段沥青混凝土路面延至十二月上旬摊铺,项目部选择白天气温较高,约在5~8℃时段,采取提高沥青混凝土出厂温度到180℃,运输中覆盖保温等措施,摊铺碾压沥青混凝土成型。沥青混凝土面层竣工后,施工单位进行了外观检查,沥青表面平整,没有脱落、推挤等现象,经过检测弯沉值、平整度、中线高程、横坡等项目,合格率达到98%,施工单位认为工程质量检验合格。项目部在工程施工全部完成后,依据施工进度计划和施工进度计划调整资料编制了进度控制总结,并上报公司工程管理部。 问题: 1.项目部技术准备工作包括哪些内容? 3.冬季铺油作法是否妥当?如必须在冬期施工时,写出正确作法。 4.沥青面层检测项目是否齐全?判断为合格的依据包括哪些项目? 答案解析提示 1.施工技术准备包括:熟悉设计文件、编制施工组织设计、进行技术交底、现场测量放样等。 3.出厂油温不正确。沥青混凝土应尽量避免冬期施工。必须进行施工时,适当提高出厂温度,但不超过175℃,运输应覆盖保温,并应达到摊铺碾压的最低温度要求。施工中要做好充分准备,采取快卸、快铺、快平和及时碾压、成型的方针。 4.不齐全。沥青面层检测项目有压实度、厚度、弯沉值、平整度、宽度、中线高程、横坡、井框与路面的高差等八项。其中压实度和厚度是主要检查项目,合格率应达到100%。缺少主要检查项目的检测不符合验收规定。

一建市政117通过心得

2014一建市政幸运通过心得——栀樱2014一建市政幸运得到117分,顶着三缺一的压力高分通过,很开心。群主说让大家写写心得,我一直认为自己文笔不好,没好意思写,写的不好,多多包涵哈。 2013年第一次参加一建市政考试,从6月份开始看书,三门公共课已经耗费了好多精力,又是外行,实务虽然有之前的二建基础,但是和二建完全不在一个档次,看得云里雾里的,尤其看2011年、2012年的真题真是一点儿信心也没有。考试的时候没控制好时间,做题缺乏经验,最终92分落败,心里确实很失落。 后来看到群里有人上传网校课件,但是一直到6月份才开始看书。隔了这么久才开始复习,很多东西都忘差不多了,幸运的是书本和去年的没多大差别。对着视频看书,看PPT,看动画,做题,只要有空闲时间基本都在学习,当然我的工作比较轻松,作息也很正常,不然考试没考好,再把自己弄成黄脸婆,再多的化妆品也补不回来,那可就得不偿失了。我基本是早上7点到晚上9点这段时间,可以学习的时间可达5个小时。 我认为我通过的经验是多听+多看+多练,当然还有必不可少的运气。 一:多听。我听的课比较多,说下我的一点儿感受,声明一下,没有卖课件的意思,供大家学习比较之用: 先听的11月的,速度还是相当快的,有很多都掠过了,只好听一遍再看一遍书,同时搜相关资料。 接着听凌萍萍,虽然很多人对她褒贬不一,但是她讲的原理和做题思路很好,我比较喜欢她的习题课。 第三是曹铭明,我是一直喜欢的他的课,因为二建只听他精讲通过的,非常适合基础差的,尤其2013年他有很多改善,加了不少原理图,而且他讲课幽默,感觉一讲结束还不够,还想听下一讲,不像有的老师的课听着就觉得:哎呀,这讲终于结束了。 市政之神陈明当然必须听的,可惜他的网课太慢了。他的现场经验丰富是最大的优势,很多点模棱两可的,听过有豁然开朗的节奏。 李四德专题班也很好,他最大的特点是喜欢总结,还有很多口诀,感觉像是

二级建造师市政实务8大经典案例题汇总

二级建造师市政实务8大经典案例题汇总

二级建造师《市政实务》8 大经典案例题汇总 二级建造师历年真题、模拟题尽收其中,全部由业界名师精心解析,精细化试题分析,请持续关注学尔森二级建造师频道,完美解析一网打尽。 二级建造师考试时间为6月2-3日统考,考试报名时间于1-3月开始,小编特为大家整理了二级建造师《市政实务》8 大经典案例题汇总,赶紧来学尔森一起看一下吧。更多二级建造师报名条件、二级建造师备考指导等信息请持续关注学尔森二级建造师频道。 【案例题1】 背景资料: A 公司中标的某城市高架跨线桥工程,为15 跨25m 预应力简支梁结构,桥面宽22m,采用1200mm 钻孔灌注桩基础,埋置式承台,Y 形独立式立柱。工程工期210 天。中标价2850 万元。经过成本预测分析,项目目标成本为2600 万元,其中管理成本(间接成本)占10%。根据总体安排,组建了以二级注册建造师(市政公用工程专业)王某为项目负责人的管理班子。施工过程中发生如下事件。 事件一:编制目标成本时发现:相对于市场平均价而言,投标报价清单中灌注桩单价偏高,桥面沥青混凝土面层单价偏低,但都高于A 公司成本价。 事件二:工程开工两个月后,因资金不足,贷款500 万元,共支付利息30 万元。 事件三:某承台开挖基坑时发现文物,按上级有关部门要求停工30 天,导致总工期拖延10 天,未发生直接成本损失。 问题: 1.王某担任本工程项目负责人符合建造师管理有关规定吗?说明理由。 2.试用不平衡报价法解释事件一中A 公司投标报价的做法。 3.本项目利息支出应计入哪类成本?项目目标成本中直接成本是多少? 4.针对事件三,项目部能够提出哪些索赔要求?说明理由。 答案: 1.王某担任本工程项目负责人符合市政公用工程二级注册建造师执业工程规模标准的规定。理由:市政公用工程二级注册建造师能够担任单跨跨度小于 40m,单项工程合同额小于等于3000 万元的桥梁工程的项目负责人。 2.A 公司投标报价时,将能够早日结算收回的项目提高了单价,对于后期项目则降低了单价,同时两者的报价都不低于A 公司的成本价。这样既不提高总价,不影响中标,又能在结算时得到更理想的经济效益。 3.本项目利息支出应计入间接成本。项目目标成本中直接成本=2600 万元×(1-10%)=2340 万元

(完整版)一建典型案例

典型案例 练习要求:选择题要求先独立思考做出答案,然后再翻书在书中找到出处,并判断正确答案;案例分析要求先审题,然后预判下边可能问我们的问题,并写出问题,而后按你写出的问题做出答案,要求先独立作答,认真答完后觉得没问题了再去书中找答案,并补充没写出的问题!案例的问题及参考答案请参照“案例问题及参考答案”。 一、单项选择题 1.有顶的预制安装水池浇筑板缝混凝土,应在当日()气温时进行。 A.最高 B.最低 C.白天平均 D.夜间平均 2.下列基坑围护结构中,采用钢支撑时可以不设置围檩的是() A 钢板桩 B 钻孔灌注桩 C地下连续桩 D、SMW桩 3.对不同级别、不同熔体流动速率的聚乙烯原料制造的管材或管件,不同标准尺寸比(SDR值)的聚乙烯燃气管道链接时,必须采用()链接 A 电熔 B 热熔 C卡箍 D 法兰 二、多项选择题 1.地下连接墙槽段划分应考虑的因素有() A 地质条件 B 钢筋笼整体重量 C 泥浆比重 D 内部主体结构布 置 E 混凝土供给能力 2.下列对绞线进场的检验要求,正确的有() A 检查质量证明书和包装 B 分批检验,每批种类不大于65t C 每批大于3盘则任取3盘 D 每批小于3盘应全数检验 E 检验有一项不合格则该批钢绞线报废 3.在移动模架上浇筑预应力混凝土连续梁,箱梁内、外模板在滑动就位时,模板的()误差必须在容许的范围内 A 预拱度 B 平面尺寸 C 高程 D 变形 E 挠度 4.水泥混凝土道路基层材料主要根据()选用 A 道路交通等级 B 地基容许承载力 C 传递荷载能力 D 路基抗冲刷能力 E 材料供应能力 5.软土地区城市地铁隧道施工时,应优先选择的盾构类型是() A 手掘式盾构 B 半机械挖掘式盾构 C 机械挖掘式盾构 D 土压盾构 E泥水盾构 6.确定钢筋下料长度,应考虑()等因素 A 保护层厚度 B 钢筋级别 C 加工设备 D弯钩要求 E 钢筋直径 7.给排水管道的接口可以采用橡胶密封圈的有() A 球墨铸铁管 B 钢管 C 预应力钢筋混凝土管 D UPVC管 E HDPE管 8.当燃气管道穿越()时,宜将燃气管道敷设在管道内 A 铁路 B 河底 C 高速公路 D 电车轨道 E 城镇主干道 9.垃圾填埋场选址应考虑()等因素 A 地质结构 B 地理水文 C 运距 D 风向 E 垃圾填埋深度 10.地下燃气管道不得在()下面穿越。 A.电车轨道 B.大型建筑物 C.小型建筑物 D.大型构筑物 E.热力管沟

一级建造师市政工程考试心得

前两天,一建市政合格标准降了8分,88分合格,其他专业的分数维持在96分不动,之所以降分,我想一方面是新的政策下,市政专业需求量比较大,另一方面也是考试本身的难度较其他专业高,不管如何,去年过了考试,也算是给自己付出的努力最大的安慰吧。刚刚通过考试的那一会儿,收到环球建造师培训老师曹铭明的信息,希望我能写一篇市政考试心得,以期能让一些想通过考试的朋友少走一点弯路,我说好,毕竟听了盗版课件那么久,心存愧疚,就抽时间总结了一下,并发给他了。闲来没事,刚好许久没有更新日志,就顺便把写的东西挪到了空间里。 查完分数后,就想写个考试心得什么的,一直比较忙,所以拖到今天。本人文学功底差,朋友们凑合看吧。 先上基本资料:性别:男,籍贯:安徽合肥,年龄:30,专业:合肥工业大学交通土建本科,从事行业:XX目管理,2011年一级建筑,国外混2年,没时间考,今年回国增项市政104. 1.题外话: 毕业八年,日子过得像鲁迅伯伯笔下的闰土一样,辛苦辗转。生活可能都是公平的,我想这个群里面,大部分的男人可能都和我一样,在这最美好的年纪,闷头苦干,小心地经营着自己的生活。有的混的好一点,有的混的差一点,但大致情况都差不多,于是因为某些共同的原因,我们走到一起。 “考试向来都是努力+方法+运气”,参加完考试的学友们一定感触深受,注册类考试从来都不是“靠天收”的人能通过的,只有通过不懈的努力,才有可能通过考试,当然了,你努力看书了,也只能代表你提高了通过考试的概率,不一定就能通过,这个时候你可能需要适合自己的学习方法。 2.您可能需要具备的一些条件 A:空闲时间:想通过考试,需要有充裕的时间,如果白天没有时间,工作忙,没关系,晚上看书。为安全起见,最好从6月中旬就能进入正式看书的状态,每天能保证3-4小时的看书时间,持之以恒,万事皆成。 B:专业知识:我的基本情况是:交通土建专业,读大学时候做过道路、桥梁和隧道工程课程设计,所以理论知识应该过关,毕业后参与过武广铁路施工建设,干过挂篮和支架现浇。和群里的其他成员相比,基本功相对来说优越一点。实话说,我真心佩服群里那些没有一丁点儿经验却能通过市政考试的朋友们,这几年的市政的考试越来越偏向于现场施工的工法,譬如14年案例的第一题,一些朋友搞不清楚桥台基础和桥台(台身)的施工先后关系(甚至抽象不出来桥台和桥台基础的样子),14年案例第四题,题目给定了主桥的起止桩号是 K1+100~K2+000,算不出桥梁长度的人却很多,因为很多人不理解桩号是什么意思。

(完整版)一建实务案例考点汇总

一建实务案例考点汇总 2019一1.混凝土配合比原料计算 2.混凝土浇筑顺序。--施工技术方法,识图 3.混凝土测温点绘制。--技术,识图作图 4.混凝土常用机械名称。--常识 2019二1.基坑支护方案论证的不妥之处,论证参加单位?--改错 2.网络图成倍节拍流水施工,计算专业队数。 3.进度计划监测检查方法还有哪些?实际进度前锋线检查结果。 4.门窗子分部工程的分项工程?门窗工程有关安全和功能检测项目有哪些?2019三1.质量计划书编、审、批和手续不妥之处。质量管理记录有哪些? 2.填充墙与主体结构连接施工要求的不妥之处。正确做法。--改错 3.屋面卷材铺贴方法有哪些?顺序和方向要求?--技术方法 4.卫生间等电位连接中的错误做法。--水电、找错 2019四1.合同签订中的不妥之处,合同文件的解释优先顺序。 2.计算工程的预付款、起扣点是多少?应付进度款、累计支付进度款是多少? 3.物资采购合同重点管理的条款还有哪些?合同标的包括的主要内容? 4.劳动力计划编制要求还有哪些?劳动力使用不均衡时,还会出现哪些方面的问题? 5.办理设计变更的步骤有哪些?业主原因停工索赔事项是否成立,说明理由。2019五1.冬季施工混凝土养护方法还有哪些?混凝土养护中温控、降温梯度,养护时间应提出的控制指标是什么? 2.项目风险管理程序还有哪些?应对负面风险的措施还有哪些? 3.指出安全作业交底的中不妥之处,正确做法。--改错 4.墙体节能工程隐蔽工程验收的部或内容有哪些? 5.绿色建筑运行评价指标体系中的指标共有几类?不参设计评价的指标有?评价标准?

2018一1.现场临设平面布置,布置理由--识图作图 3.安全文明施工宣传方式有哪些? 2018二1.进度计划编制步骤还应包括哪些内容? 2.总工期?总时差和自由时差?进度网络计划的优化目标还有哪些? 3.监理建议网架安装方法由高空散装法改成分条安装法施工是否合理?网架的安装方法还有哪些?网架高空散装法的施工特点有哪些? 4.结合双代号网图,因甲方原因推迟一个月,提出索赔工期1个月,索赔是否成立,说明理由。 2018三1.写出PDCA工作方法内容;其中A的工作内容有哪些?--考管理 2.指出土方回填施工中的不妥之处,并写出正确做法。--技术、改错 3.指出后浇带专项施工方案中的不妥之处。写出后浇带砼施工的主要技术措施。 4.指出装配式混凝土施工中的不妥之处,并写出正确做法。装配式混凝土构件采用钢筋套筒连接灌浆质量要求有哪些? 2018四1.偿债能力评价还包括哪些指标?--考经济 2.对总包合同实施管理的原则有哪些? 3.计算工程签约合同价。双方在工程量清单计价管理中应遵守的强制性规定还有哪些? 4.列式计算三个基坑维护方案的成本系数、价值系数,并确定选择哪个方案。 5.索赔是否成立,说明理由。 2018五1.施工机械设备选择的原则和方法分别还有哪些?当塔吊起重荷载达到额定起重量90%以上对起重设备和重物的检查项目有哪些?--安全、机械 2.安全生产费用还应包括哪些内容?需要在施工组织设计中制定安全技术措施的高处作业项还有哪些? 3.指出项目检测试验计划管理中的不妥之处,并说明理由。施工检测试验计划内容还有哪些? 4.节能,应分别对哪些用电项设定控制指标?对控制指标定期管理的内容有哪些? 5.识图,指出消防设施平面布置图中的不妥之处,说明理由。--安全
