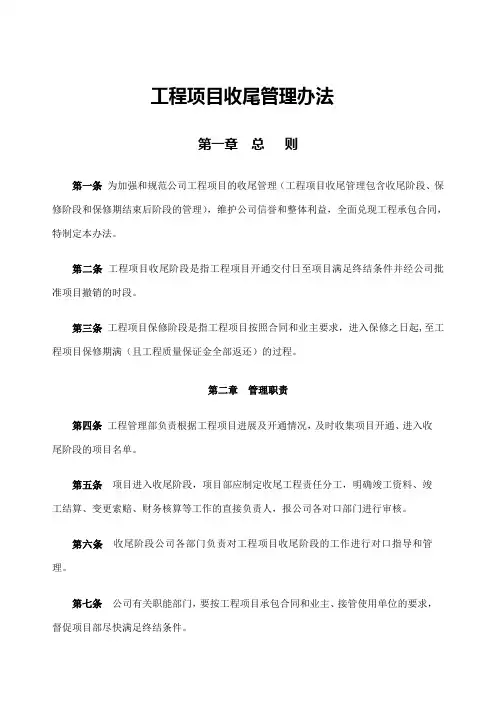

当前位置:文档之家› 工程项目收尾管理办法

工程项目收尾管理办法

工程项目收尾管理办法
工程项目收尾管理办法

工程项目收尾管理办法

第一章总则

第一条为加强和规范公司工程项目的收尾管理(工程项目

收尾管理包含收尾阶段、保修阶段和保修期结束后阶段的管理),

防范完工项目组织机构长期存在给企业带来的潜在风险,优化项目后

期人员结构,减少竣工项目管理成本支出,维护公司信誉和整理利益,全面兑现工程承包合同,特制订本办法。

第二条工程项目收尾阶段是指工程项目初验或开通交付日

至项目满足终结条件并经公司批准项目移交、撤销的时段。

第三条工程项目保修阶段是指工程项目按照合同和业主要

求,进入保修之日起, 至工程项目保修期满(且工程质量保证金

全部返还)的过程。

第四条本办法适用于公司所有工程项目。

第二章组织机构及职责

第五条公司成立以总经理为组长,分管领导为副组长,公

司项目管理部、人力资源部、财务部、市场营销部、施工技术部、物设部、安全质量监察部、综合办公室、党群工作部等各有关部

门负责人及相关人员为组员的收尾项目管理工作领导小组。项目部应

成立与之对应的项目收尾工作领导小组并开展工作。

项目管理部根据工程项目进展及交验情况,负责及时收集项目

交验、进入收尾阶段的项目名单。

第六条项目进入收尾阶段,项目部应制定收尾工程责任分

工,明确竣工资料、竣工结算、变更索赔、财务核算等工作的直

接负责人并制定落实措施,报公司各对口部门进行审核。

第七条收尾阶段公司各部门负责对工程项目收尾阶段的工

作进行对口指导和管理。

第八条公司有关职能部门,要按工程项目承包合同和业主、

接管使用单位的要求,督促项目部尽快满足终结条件。

第九条公司各相关部门确认项目满足终结条件并填写《竣

工项目移交、撤销审核表》后,交公司项目管理部汇总,由公司

项目管理部提请总经理办公会议确定项目终结,审议通过后交

由公司人力资源部负责申报集团公司进行移交、撤销工作。工程项目由收尾阶段转入保修阶段。

进入保修阶段的项目,仍应明确保修阶段的项目主责人(原则上安排原项目经理或原项目主要负责人)。

第十条公司施工技术部协助建立保修阶段工程项目保修台

帐,制定回访计划。工程项目保修阶段的保修、回访等工作由公司施工技术部负责组织,督促项目保修阶段的主责人组织完成。

第三章工程项目收尾阶段管理

第十一条工程进入收尾阶段后,由项目经理部根据实际情况

上报完工项目收尾建议方案。完工项目收尾建议方案和审批中应

明确项目收尾人员构成和职责,明确项目后期剩余工作计划安

排,同时要求各完工项目部将完工项目收尾建议方案报公司项目

管理部并由项目管理部组织相关部门审核。

第十二条工程进入收尾阶段后,项目部的主要任务:

1、组织对验收时业主提出的质量缺陷进行修复,完成剩余

尾工。

2、负责本项目竣工资料的编制、汇总和移交。

3、组织本项目的复验,办理有关工程移交事宜。

4、负责签订工程质量保修书。

5、负责办理工程竣工结算、落实二次经营工作。

6、组织进行与业主的工程价款的结算与回收;清理与各分

包商、供货商的价款并支付。

7、财务帐项的移交,结余物资的处理,机械设备的移交或

转移。

8、组织编写施工技术总结。

9、接受公司财务审计部对项目依法审计和公司项目管理绩

效考核小组对项目的终结考核评价。

10、公司和业主安排的其他工作。

第十三条工程项目收尾阶段的人员管理:

1、工程项目开通交付后,公司根据项目收尾进展情况,进

行项目人员精简,依据项目实际情况核定人员,要求各完工项目应少于 6 人,并随着项目收尾进展逐步缩减人员。

2、调出收尾项目的各相关人员,遇到原收尾项目需要时,

必须随时回原收尾项目处理相关业务。新项目的经理必须服从公

司调遣原收尾项目的相关人员。

第十四条工程项目收尾阶段的财务管理:

1、工程项目经验收并与接管使用单位办理交接手续后,项

目部应积极组织进行工程价款的结算和回收。

2、项目部在收到甲方的工程款后,资金分配方案必须报公

司财务部批准,未经批准,各项目不得动用。

3、进行收尾项目的尾工、整修、结算、清算等业务,需发

生费用的,需先提报费用计划,经公司财务部组织审核后才可发

生费用。业务完结后,经财务部按照批准的费用计划进行审核,

报公司总经理批准后,方可在本项目列销。

第十五条项目管理工作的移交、撤销,应满足以下条件:

1、工程项目已经开通并经过验收,项目部与使用单位的交

接手续已办理完毕,经验收单位确认并形成书面材料后一个月

内,项目进入移交、撤销程序,由公司项目管理部发出项目组织

机构移交预撤销通知单,各完工项目向公司相关职能部门移交工作。

2、按工程承包合同要求与接管使用单位(业主)签订《工

程质量保修书》,经验收单位确认所形成的书面材料、竣工资料、工程技术总结、会议纪要等有关技术资料列出清单向公司施工技术部移交,并办理签字手续。

3、人员由公司人力资源部办理相关手续,工资支付按相关

规定已经办理。

4、依据工程承包合同及建设行政主管部门的有关规定,完

成工程项目的验工计价、竣工结算并报送公司财务部、项目管理部。

5、与各分包商、供货商合同责任已经履行完毕。《项目管理目标责任书》已经履行完毕,相关手续报送公司财务部、项目管理部、物设部。

6、完成财务账户的移交、资金的回收(质保金除外)及债

权债务的清理,移交前各项目部必须将职工备用金、应收押金、

应收垫付款、应收代付款等内部债权债务清理完毕并报送公司财

务部。

7、试验设备移交、工程技术总结已按照公司的要求完成并

向公司施工技术部办理交接手续。

8、剩余物资、小型机具、周转材料已按规定处置完毕,车

辆设备办理移交并报送公司物设部。

9、会计档案已向公司财务部办妥存档手续。

10、办公资产、档案、行政印章和财务专用章移交各相关职

能部门。

第十六条项目组织机构撤销后,项目未尽事宜(包括债权

债务)原项目经理部业务负责人或指定在职人员仍有责任和义务

配合上级相关部门处理遗留问题。

第四章工程项目保修阶段管理

第十七条保修阶段的工作内容

工程保修阶段的管理,主责部门是公司施工技术部,其内容主要有:

1、组织工程质量回访并制定回访内容、形式及计划。

2、组织项目主责人,代表公司行使原项目部的权力,履行

原项目部的义务;受理业主或使用单位的投诉等。

第十八条工程质量保修

1、工程质量保修的确定:通过工程质量回访发现需要实施

工程保修,或接到使用单位的《工程质量修理通知书》后,公司

施工技术部根据需保修的位置,通知原项目主责人到达现场分析

判断是否属于保修的范围,最终确定保修的范围及内容,并负责督促其完成保修任务。

2、工程质量保修的实施:保修的范围及内容确定后,由原

项目编制施工方案报公司施工技术部并由公司施工技术部组织

公司相关部门审核,报领导审批通过后由原项目实施保修。

3、工程质量保修的验收:保修的范围及内容完成后,报业

主进行验收,验收通过后形成书面报告,报公司施工技术部备案。

第十九条工程质量保修费用

1、由于原施工单位未按照国家标准、规范和设计要求施工

造成的质量缺陷,由原施工单位实施保修并承担相应的经济责

任。也可由公司另行指定施工单位负责,费用从原施工单位的保修金中支付,不足部分由原施工单位拨付。

2、由于设计单位、使用单位或不可抗力等原因造成的缺陷,

其维修费用由原项目部与设计、业主协商按有关规定办理,并支付给施工单位。

3、上述未包含费用由公司施工技术部和财务部审核后报领

导审批,在工程项目的末次清算时列销。

第二十条公司安质部组织与项目部共同完成工程创优工作

的各项事宜。

第二十一条工程项目保修期满由公司施工技术部组织项目

部与接管使用单位办理相关交接手续。

第五章工程项目保修期满之后阶段的管理

第二十二条由于工程项目的质量是终身负责制,在工程项目

保修期满之后的阶段里,凡出现与项目施工质量等相关的各项

事宜,由公司施工技术部负责组织项目原有主要负责人、公司各相关部门参加解决。

第六章附则

第二十三条各竣工项目部组织机构符合移交撤销条件的,

应及时向公司提出办理移交撤销手续。

第二十四条各项目部要建立动态管理台账,定期汇报收尾

工作的进展情况并报公司各职能部门备查。

第二十五条本办法自发布之日起执行。

第二十六条本办法由公司项目管理部负责解释。

附表:竣工项目移交、撤销审核表

附表:竣工项目移交、撤销审核表

项目名称(公章):项目经理:(签字)

序个别遗留问公司主管部门项目管理内容项目完成情况

号题处理情况负责人审核签认

施工技术部

1竣工验收交接

安质部

对业主的竣工

2施工技术部资料交接

对公司的竣工

3施工技术部资料交接

签订《工程安质部

4

质量保修书》施工技术部

对业主的末次项目管理部

5

验工、结算财务部

6财会帐目移交财务部

会计档案移交财务部

7

技术总结移交施工技术部

物资处理、车

8物设部辆移交

机械及小型机

9物设部具处理

人力资源部

10具备撤销条件

财务部(审计)

项目管理部后勤及办公用综合办公室

11

品人力资源部公司主管领导:

备注: 1、本表完成情况和个别遗留问题处理情况由项目部如实填写,经公司主管部门负责人审核签认,报公司领导批准。

2、本表所列未涵盖的内容,可增项列明。

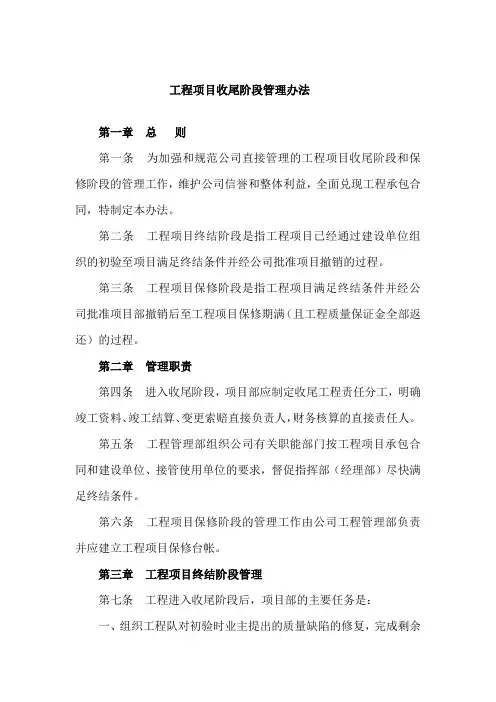

建筑工程项目收尾管理制度

建筑工程项目收尾管理制度 1.1 一般规定 1. 1. 1 组织应建立项目收尾管理制度,明确项目收尾管理的职责和工作程序。1.1.2 项目管理机构应实施下列项目收尾工作: 1 编制项目收尾计划; 2 提出有关收尾管理要求; 3 理)I阪、终结所涉及的对外关系; 4 执行相关标准与规定; 5 清算合同双方的债权债务。 1. 2 竣工验收

1.2.1 项目管理机构应编制工程竣工验收计划,经批准后执行。工程竣工验收计划应包括下列内容: 1 工程竣工验收工作内容; 2 工程竣工验收工作原则和要求; 3 工程竣工验收工作职责分工; 4 工程竣工验收工作顺序与时间安排。 1. 2.2 工程竣工验收工作按计划完成后,承包人应自行检查,根据规定在监理机构组织下进行预验收,合格后向发包人提交竣工验收申请。 1. 2.3 工程竣工验收的条件、要求、组织、 程 1. 2.4 发包人接到工程承包人提交的工程序

竣工验收申请后,组织工程竣工验收,验收合格后编写竣工验收报告书。 1.2.5 工程竣工验收后,承包人应在合同约定的期限内进行工程移交。 1. 3 竣工结算 1. 3.1 工程竣工验收后,承包人应按照约定的条件向发包人提交工程竣工结算报告及完整的结算资料,报发包人确认。 1.3.2 工程竣工结算应由承包人实施,发包人审查,双方共同确认后支付。1.3.3 工程竣工结算依据应包括下列内容: 1 合同文件;

2 竣工图和工程变更文件; 3 有关技术资料和材料代用核准资 料; 4 工程计价文件和工程量清单; 5 双方确认的有关签证和工程索赔资料 。 1.3.4 工程移交应按照规定办理相应的于续,并保持相应的记录。 1. 4 竣工决算 1.4.1 发包人应依据规定编制并实施工程竣工决算。 1.4.2 编制工程竣工决算应遵循下列程序: 1 收集、整理有关工程竣工决算依据

工程项目管理系统实施方案设计

工程项目管理实施方案 项目管理是在项目进行全过程中所进行的包括进度控制、成本控制、质量控制、人员管理、过程管理等一系列的活动。 进行项目管理,我们首先要明确项目管理的目标和应取得的项目成果,分析项目管理的内容(包括对项目任务、人员、时间进度等因素分析),预计项目进行中可能发生的变更和风险。以此为依据,设立项目的组织机构,制定项目的进度计划和应急策略,有效地管理、控制、处理项目进程及问题。 1、项目管理目标 项目管理的目标包括:设计合理的系统实施方案、编制计划和安排人力资源,使所有实施项目均能按时按质完成,所有的费用控制在预算范围内,努力做到客户和所有合作方均满意。 2、项目管理内容 项目管理的内容包括项目定义和项目工作清单、项目人员的配置和组织、项目进度安排和控制、项目风险评估管理、项目变更的管理、项目质量控制、项目成本控制、文档管理、合作各方的协调、验收及其标准。 项目定义和确定工作清单 明确项目的任务,并对任务进行细化,以制定工作清单,是项目人员调度和日程安排的重要依据。 看守所、监狱智能安防系统项目的建设将根据系统要求分

布安排工作,包括弱电设备安装调试、环境配置等。我们将按照不同的阶段制定对应的明确的工作清单。 项目进度安排和控制 按照项目对进度的总体要求,确定项目工作清单中各任务的日程安排,并留有适当余地以处理不可预知的情况,进度控制以日程安排为依据,通过例行会议等手段进行项目进程状态汇总、审计和督导。 合理安排日程并加以监督控制可以提高工作效率,及时发现并解决问题。 项目变更和风险管理 风险管理首先应确定所有已知的项目风险,分析发生的可能性和潜在影响,并且确定风险分析管理过程,用于跟踪每一风险并尽可能减少风险的负面影响。 在本项目中,我们认为主要的风险可能由安装点的实施环境、项目周期、项目参与人员、用户的配合等因素引起。我们认为应通过项目会议以明确各种可能的风险,分析风险并制定出完整的风险管理计划。 项目质量控制 明确整个项目的目标和质量要求,确定出项目工作清单中各项任务结果相关的质量及测试要求。制定质量控制流程以保证项目达到质量标准。 质量控制流程包含质量保证承诺、全面或抽样测试、质量

浅谈建筑工程项目管理的作用

浅谈建筑工程项目管理的作用 摘要:随着我国经济建设的迅速发展,做为我国支柱产业之一的建筑业的发展规模与速度空前。建筑工程的项目管理日益成为我国建筑行业发展中备受人们关注的一个重要问题。无论我们提倡什么样的工程项目管理方法,都只有一个目的,那就是降低成本,提高效益。作为建设工程产品的工程项目,投资和耗费的人工、材料、能源都相当大,投资者付出巨大的投资,要求获得理想的、满足适用要求的工程产品,以期在预定时间内能发挥作用。建筑施工项目质量的优劣,直接影响国家经济建设的速度,关系到工程的适用性和人民生命财产的安全和社会安定。 关键词:建筑工程项目管理质量问题措施 一、引言 中国经济已成为世界经济的重要组成部分。近几年来,中国的经济建设飞速发展,特别是国家通过扩大国内基础设施建设来拉动国内经济增长的背景下,建筑企业获得了一个难得的发展机遇。低劣的质量一方面需要大幅度增加返修、加固、补强等人工、器材、能源的消耗。另一方面还将给用户增加使用过程中的维修、改造费用。同时。低劣的质量必然缩短工程的使用寿命,使用户遭受经济损失。此外,质量低劣还会带来其他的间接损失如停工、降低使用功能,减产等),给国家和使用者造成浪费,损失将会更大。因此,建筑工程的质量问题对我国经济的健康发展产生着直接而深远的影响,必须加强建筑工程项目的施工质量管理.确保质量水平。 二、出现施工质量问题以及提高建筑成本的原因 施工项目成本是指施工企业以施工项目作为成本核算对象,在现场施工过程中所耗费的生产资料转移价值和劳动者的必要劳动所创造的价值的货币形式,是施工项目在施工现场所发生的全部生产费用的总和,包括所消耗的主、辅材料、构配件及周转材料的摊销费(或租赁费)、施工机械的台班费(或租赁费)、支付给生产工人的工资、奖金以及施工项目经理部为组织和管理工程施工所发生的全部费用支出。施工项目成本不包括劳动者为社会所创造的价值(加税金和计划利润),也不包括不构成施工项目价值的一切非生产性支出。 影响施工项目质量的因素很多,诸如建筑结构的错位、倾斜、倒塌、破坏、开裂、渗水、漏水、刚度差、强度不足、断面尺寸不精确等,但究其原因,可以归纳如下: 1 违背建筑程序 如不经可行性论证,不作调查分析就拍板定案;没有搞清工程地质、水文地质就仓促开工;无证设计;无图施工;任意修改设计,不按图施工;工程竣工不进行试车运转,不经验收就交付使用等若干现象,致使不少工程项目留有严重隐患,房屋倒塌事故也时有发生。 2工程地质勘察原因 未认真进行地质勘察,提供的地质资料,数据有误。地质勘察时,钻孔间距太大,不能全面反映地基的实际情况,如当基岩面起伏变化较大时,软土层厚薄相差亦甚大;地质勘察钻孔深度不够,没有查地下软土层、滑坡、墓穴、孔洞等地层构造;地质勘察报告不详细、不准确等,均会导致采用错误的基础方案,造成地基不均匀沉降、失稳,使上部结构及墙体开裂、破坏、倒塌。

工程项目质量管理的主要内容

工程项目质量管理主要内容: 按阶段划分: (一)决策阶段的质量管理 此阶段质量管理的主要内容是在广泛搜集资料、调查研究的基础上研究、分析、比较,决定项目的可行性和最佳方案。 (二)施工前的质量管理 施工前的质量管理的主要内容是: 1、对施工队伍的资质进行重新的审查,包括各个分包商的资质的审查。如果发现施工单位与投标时的情况不符,必须采取有效措施予以纠正。 2、对所有的合同和技术文件、报告进行详细的审阅。如图纸是否完备,有无错漏空缺,各个设计文件之间有无矛盾之处,技术标准是否齐全等等。应该重点审查的技术文件除合同以外,主要包括: (1)审核有关单位的技术资质证明文件; (2)审核开工报告,并经现场核实; (3)审核施工方案、施工组织设计和技术措施; (4)审核有关材料、半成品的质量检验报告; (5)审核反映工序质量的统计资料; (6)审核设计变更、图纸修改和技术核定书; (7)审核有关质量问题的处理报告; (8)审核有关应用新工艺、新材料、新技术、新结构的技术鉴定书; (9)审核有关工序交接检查,分项、分部工程质量检查报告; (10)审核并签署现场有关技术签证、文件等。 3、配备检测实验手段、设备和仪器,审查合同中关于检验的方法、标准、次数和取样的规定。 4、审阅进度计划和施工方案。 5、对施工中将要采取的新技术、新材料、新工艺进行审核,核查鉴定书和实验报告。 6、对材料和工程设备的采购进行检查,检查采购是否符合规定的要求。 7、协助完善质量保证体系。

8、对工地各方面负责人和主要的施工机械进行进一步的审核。 9、做好设计技术交底,明确工程各个部分的质量要求。 10、准备好简历、质量管理表格。 11、准备好担保和保险工作。 12、签发动员预付款支付证书。 13、全面检查开工条件。 (三)施工过程中的质量管理 1、工序质量控制,包括施工操作质量和施工技术管理质量。 (1)确定工程质量控制的流程; (2)主动控制工序活动条件,主要指影响工序质量的因素; (3)及时检查工序质量,提出对后续工作的要求和措施; (4)设置工序质量的控制点。 2、设置质量控制点,对技术要求高,施工难度大的某个工序或环节,设置技术和监理的重点,重点控制操作人员、材料、设备、施工工艺等;针对质量通病或容易产生不合格产品的工序,提前制定有效的措施,重点控制;对于新工艺、新材料、新技术也需要特别引起重视。 3、工程质量的预控 4、质量检查,包括操作者的自检,班组内互检,各个工序之间的交接检查;施工员的检查和质检员的巡视检查;监理和政府质检部门的检查。具体包括: (1)装饰材料、半成品、构配件、设备的质量检查,并检查相应的合格证、质量保证书和实验报告; (2)分项工程施工前的预检; (3)施工操作质量检查,隐蔽工程的质量检查; (4)分项分部工程的质检验收; (5)单位工程的质检验收; (6)成品保护质量检查。 5、成品保护 (1)合理安排施工顺序,避免破坏已有产品; (2)采用适当的保护措施;

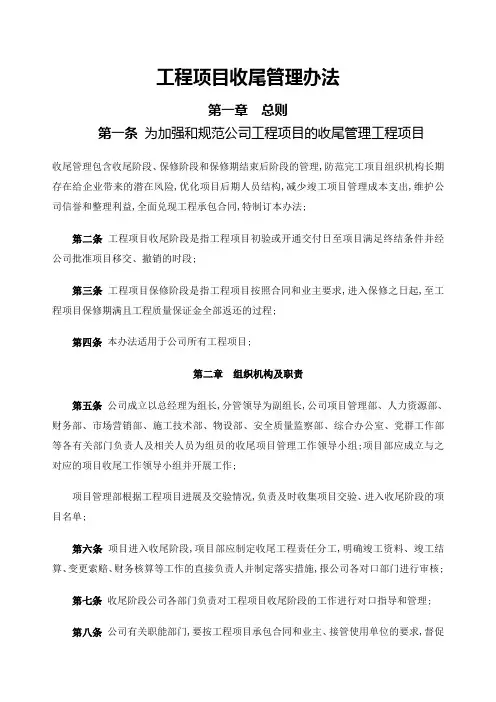

《工程项目收尾管理办法》

工程项目收尾管理办法 第一章总则 1.1 为加强和规范公司工程项目的收尾管理(工程项目收尾管理包含收尾阶段、保修阶段和保修期结束后阶段的管理),维护公司信誉和整体利益,全面兑现工程承包合同,特制定本办法。 1.2 工程项目收尾阶段是指工程项目开通交付日至项目满足终结条件并经公司批准项目撤销的时段。 1.3 工程项目保修阶段是指工程项目按照合同和业主要求,进入保修之日起,至工程项目保修期满(且工程质量保证金全部返还)的过程。 第二章管理职责 2.1 工程管理部负责根据工程项目进展及开通情况,及时收集项目开通、进入收尾阶段的项目名单。 2.2 项目进入收尾阶段,项目部应制定收尾工程责任分工,明确竣工资料、竣工结算、变更索赔、财务核算等工作的直接负责人,报公司各对口部门进行审核。 2.3 收尾阶段公司各部门负责对工程项目收尾阶段的工作进行对口指导和管理。

2.4 公司有关职能部门,要按工程项目承包合同和业主、接管使用单位的要求,督促项目部尽快满足终结条件。 2.5 公司各相关部门确认项目满足终结条件并填写《工程项目管理终结审核表》后,交公司工程管理部汇总,由公司工程管理部提请公司总经理办公会议确定:项目终结,项目部撤销。工程项目由收尾阶段转入保修阶段。 进入保修阶段的项目,仍应明确保修阶段的项目主责人(原则上安排原项目经理或原项目主要负责人)。 2.6 工程管理部协助建立保修阶段工程项目保修台帐,制定回访计划。工程项目保修阶段的保修、回访等工作由公司工程管理部负责组织,督促项目保修阶段的主责人组织完成。 第三章工程项目收尾阶段管理 3.1 工程进入收尾阶段后,项目部的主要任务是: 3.1.1组织对验收时业主提出的质量缺陷进行修复,完成剩余尾工。 3.1.2负责本项目竣工资料的编制、汇总和移交。 3.1.3组织本项目的复验,办理有关工程移交事宜。 3.1.4负责签订工程质量保修书。 3.1.5负责办理工程竣工结算。 3.1.6组织进行与业主的工程价款的结算与回收;清理与各分包商、供货商的价款并支付。 3.1.7协助业主完成工程项目组成固定资产。

工程项目管理实施方案

工程项目管理实施 方案 1

工程项目管理实施方案 【篇一:项目管理实施方案】 退城进园工程项目项目管理实施方案 目录 第一部分项目管理综述 一、工程概况 二、我单位项目管理的优势三、项目管理内容四、项目组织管理体系五、项目管理服务工作程序 第二部分项目管理措施与制度 一、合同管理二、项目设计管理三、项目投资管理四、施工现场管理制度五、材料、设备管理六、项目沟通管理七、竣工移交管理项目管理宗旨:项目管理人员按照工程建设的有关法律、法规、技术规范的要求,用系统工程的理论、观点和方法,进行有效的规划、决策、组织、协调、控制等系统性的、科学的管理,根据已签订的工程项目管理合同和其它合同性文件、相关法律、行政法规、以及业主现已完成的各项前期工作,调动各方面资源,代表或协助业主对项当前期管理、工程施工阶段的管理、竣工移交阶段进行全过程的工程项目总控制。

第一部分项目管理综述 一、项目概况 山东鲁峰专用汽车有限责任公司退城进园项目,占地450亩,一期工程6万平方米钢结构车间,投资约4000万元。 二、我单位项目管理的优势 1、成熟的项目管理机构及专业化人员 我公司根据近年来的项目管理工作经验,已形成相对固定的项目管理机构,并根据项目特点配备经验丰富、专业齐全的管理人员。 项目管理依托天柱监理咨询公司人力资源的优势,能根据项目需要随时调配专业人员,以保证项目的顺利实施。 运用公司已建立专家库,对项目管理过程中遇到的困难能及时解决。 2、具有工程监理、招标代理及造价咨询资质 我公司同时具有工程监理、招标代理及造价咨询资质,在施工管理、招标及造价咨询等方面有较强的管理能力与丰富经验,并能排除与工程有负面影响的干扰,独立完成工程管理、招标及造价等工作。 3、完善的项目管理制度与措施 经过多个工程项目管理经验的积累,已建立完善的项目管理制度与措施,能顺利实施项目管理工

浅谈建设工程项目管理的重要性

浅谈建设工程项目管理的重要性 摘要:工程项目管理是全方位的,有其重要性和特殊性,要求项目经营者对施工项目的质量、安全与文明施工、进度、成本等都要纳入正规化、标准化管理,这样才能使施工项目各项工作有条不紊、顺利进行。施工项目的成功管理不仅对项目、对企业有良好的经济效益,对国家也会产生良好的社会效益。 关键词:工程建设;项目管理;重要性; 工程建设在实施项目管理过程中,设置项目管理组织机构是至关重要的,建立高效的组织体系和组织机构是施工项目管理成功的保证。首先要好组织准备,建立一个完善的管理队伍,能使项目经理指挥灵便、运转自如、工作高效的组织机构——项目经理部。其目的就是为了提供进行施工项目管理的组织保证,一个好的组织机构,可以有效地完成施工项目管理目标,有效地应付各种环境的变化,使组织系统正常运转,保证完成施工任务。组织机构能否正常运转,关键在于选择项目经理,不同项目需要不同素质的人才。项目经理人选应具备领导才能、政治素质、理论知识水平、实践经验、时间观念等基本素质。现代社会经济总量不断增加,经济全球化、信息化趋势日益增强,发展速度加快,过程复杂,新的行业、领域不断出现,产品开发周期缩短,导致越来越多的“一次性”、无先例可循的任务的出现。不论经济结构如何变化,工程项目建设仍是我国经济发展的主要载体。加强工程建设项目管理,将是项目建设能否达到预期目的的重要条件。工程项目管理是在限定的工期、质量、费用目标内对工程项目进行综合管理以实现项目预定目标。随着投资规模、领域的扩大,投资来源多样化,工程项目对环境、经济影响增强,工程项目管理已从工程项目施工管理扩展到从立项到交付使用维护全过程的管理。工程项目管理的目的不仅是实现具体的目标,是对质量、工期、费用的控制,还要与资

《工程项目收尾管理实施计划》(终)

项目收尾管理实施计划 第一章总则 1.1 为加强和规范公司工程项目的收尾管理(工程项目收尾管理包含收尾阶段、保修阶段和保修期结束后阶段的管理),维护公司信誉和整体利益,全面兑现工程承包合同,特制定本办法。 1.2 工程项目收尾阶段是指工程项目开通交付日至项目满足终结条件并经公司批准项目撤销的时段。 1.3 工程项目保修阶段是指工程项目按照合同和业主要求,进入保修之日起,至工程项目保修期满(且工程质量保证金全部返还)的过程。 第二章管理职责 2.1 工程管理部负责根据工程项目进展及开通情况,及时收集项目开通、进入收尾阶段的项目名单。 2.2 项目进入收尾阶段,项目部应制定收尾工程责任分工,明确竣工资料、竣工结算、变更索赔、财务核算等工作的直接负责人,报公司各对口部门进行审核。 2.3 收尾阶段公司各部门负责对工程项目收尾阶段的工作

进行对口指导和管理。 2.4 公司有关职能部门,要按工程项目承包合同和业主、接管使用单位的要求,督促项目部尽快满足终结条件。 2.5 公司各相关部门确认项目满足终结条件并填写《工程项目管理终结审核表》后,交公司工程管理部汇总,由公司工程管理部提请公司总经理办公会议确定:项目终结,项目部撤销。工程项目由收尾阶段转入保修阶段。 进入保修阶段的项目,仍应明确保修阶段的项目主责人(原则上安排原项目经理或原项目主要负责人)。 2.6 工程管理部协助建立保修阶段工程项目保修台帐,制定回访计划。工程项目保修阶段的保修、回访等工作由公司工程管理部负责组织,督促项目保修阶段的主责人组织完成。 第三章工程项目收尾阶段管理 3.1 工程进入收尾阶段后,项目部的主要任务是: 3.1.1组织对验收时业主提出的质量缺陷进行修复,完成剩余尾工。 3.1.2负责本项目竣工资料的编制、汇总和移交。 3.1.3组织本项目的复验,办理有关工程移交事宜。 3.1.4负责签订工程质量保修书。 3.1.5负责办理工程竣工结算。 3.1.6组织进行与业主的工程价款的结算与回收;清理与各分

如何抓好收尾工程项目管理

如何抓好收尾工程项目管理? 在项目管理过程中,管理层往往忽视项目的收尾阶段管理,认为剩余的工程量不大,对项目的施工组织生产不紧凑,人员管理松散,施工组织设计和施工方案对剩余的资源利用不合理,造成项目经营效益的流失。收尾阶段的项目管理作为项目管理的一个重要组成部分,对项目的“成本控制”和“二次经营”效果起决定性作用。收尾阶段的项目管理是项目成功的重要管理手段,它和项目其他工作和任务一样均应纳入项目计划并按照计划落实,现结合自己的工作体会及施工项目的现状,对有关收尾项目的管理浅谈一下自己的看法。 一、对剩余工程进行梳理,合理利用既有资源 在项目收尾过程中,由于项目管理人员更换频繁,而且遗留工作大多是零碎、分散、工程量不多的工程项目,往往不被重视,管理层对剩余工程量没有整体认识,缺乏总体管理思路,容易出现发现一项就施工一项的现象,造成人员窝工、机械设备闲置、材料浪费、劳务队伍反复进退场等,引起项目经济效益的流失。对于收尾阶段,项目管理人员要对本项目的施工图纸、施工过程中出现的变更设计、项目既有的人材机资源、已完工程量、未完工程量等进行统一梳理,编制收尾阶段的实施性施工组织设计。施工组织设计的编制要充分考虑项目的既有劳动力资源、机械设备的配置,剩余材料等因素,减少劳务队伍的进场次数,充分理利用项目既有的材料和机械设备,同时考虑业主对完工日期的总体要求。要把施工组织设计的内容层层落实,全面交底,组织相关人员定期和不定期地对施工任务的完成情况进行检查,建立工程项目动态管理台帐,防止施工过程中出现遗漏。 二、加强人员管理,合理安排现场管理人员 在项目收尾阶段,一方面部分职工工作任务已经完成需要调整工作岗位;另一方面项目管理者认为工程已经接近收尾,对员工疏于管理,对员工的工作安排不明确,甚至部分员工无具体工作任务。这样容易造成职工责权不明确,人浮于事,此时下发的工作任务在员工之间相互推诿,甚至无人执行,对项目的整个施工进度、竣工资料的收集整理等都有一定程度的影响。要加强项目收尾阶段的人员管理,合理安排现场管理人员,做到责权利明确,充分调动员工的积极性。对于调出人员,特别是一些主要人员,要进行详细的工作交接。根据现场施工、经营工作及竣工验收需要,项目管理者要对收尾阶段的人员需求做统一规划,提前布置,将需裁减人员及时移交公司人力资源部进行统一协调,防止出现人浮于事,管理人员偏多、项目间接费偏高等现象。同时要加强劳动纪律建设,制定各项工作计划,对员工进行阶段性考核。对于关键岗位人员,特别是二次经营和主要技术负责人,必须保证人员的稳定,确保工作的连续性。 三、加强材料管理,防止经济效益的流失 工程项目在项目收尾阶段,材料管理部门要对剩余材料进行详细盘点,根据工程部门提供的剩余工程量编制进料计划,做到工完料尽,减少材料的库存和浪费。施工收尾阶段施工方案的确定,要尽量考虑利用项目既有剩余材料,对剩余材料做到物尽其用。施工项目的特点是点多面广,材料分布分散,而后期项目管理人员偏少,材料容易发生丢失,因此对现场材料要及时收集,统一入库,并建立入库登记手续,防止丢失。对于废旧物资的处理要上报公司,实行公开招标制度,防止暗箱操作,在数量和单价上严格控制。

浅谈建设工程项目管理

浅谈建设工程项目管理 随着我国建设事业的迅猛发展,建设工程管理也更多涉及参与工程项目的各个方面,加强建设工程项目管理,既能提高工程项目总承包及施工管理专业技术人员素质,也能规范施工管理行为,保证工程质量和施工安全。 标签:工程管理项目管理 1 工程项目管理综述 项目管理是在一个规定的时间范围内,为了完成一个既定的目标。并通过特殊形式的临时性组织运行机制,通过有效的计划,组织,领导和控制充分利用既定有限资源的一种系统管理方法。 项目管理的理论不仅表现在丰富多样的理论成果,更表现在这个领域有了自己的“知识体系”。工程项目管理的知识体系被划分为9个知识领域,包括:项目综合管理、项目范围管理、项目时间管理、项目成本管理、项目质量管理、项目人力资源管理、项目沟通管理、项目风险管理以及项目采购管理。 工程项目管理是一项强调系统综合、强调过程、注重实时性的技术,它与传统的条块管理模式相冲突,与习惯的做法相矛盾。所以应利用科学方法对工程建设项目进行管理,包括评估论证,将是项目建设能否达到预期目的的重要条件。 工程项目管理方法不仅是具体方法,也包括思维。工程项目管理的目的不仅是实现具体的目标(工期、质量、费用),也应做到项目建设与环境、社会的协调。 2 工程项目管理的技术性 技术性方法是工程项目实施过程中的具体方法或工具,在不同环节有不同的方法。建设项目除了与环境协调的宏观目标,具体应有时间、质量、费用三大目标,前期需经评价,在实施过程中涉及合同、采购、信息、人力资源、安全生产管理、风险等的管理,对于上述目标和过程中的管理方法综合起来,共同控制、协调项目以保证工程项目建设的顺利实施。 对于项目建设的直接管理可分为项目评价、直接目标管理、过程管理、综合管理四个部分,各部分可采用相应的方法。 2.1 项目评价方法 项目评价主要指经济评价,包括财务评价、国民经济评价,其思路基本一致,只是角度不同,前者只考虑项目本身,后者从国民经济整体考虑,同时采用影子价格(资源优化配置状态下的价格)为数据基础。

工程建设项目参建各方管理内

工程建设项目参建各方管理内容 在工程项目的决策和实施过程中,由于项目管理的主体不同,其项目管理所包含的内容也就有所不同。从系统分析的角度看,每一单位的项目管理都是在特定的条件下,为实现整个工程项目总目标的一个管理子系统。 1.业主的项目管理(建设监理) 业主的项目管理是全过程的,包括项目决策和实施阶段的各个环节,也即从编制项目建议书开始,经可行性研究、设计和施工,直至项目竣工验收、投产使用的全过程管理。 由于工程项目的一次性,决定了业主自行进行项目管理往往有很大的局限性。首先在项目管理方面,缺乏专业化的队伍,即使配备了管理班子,没有连续的工程任务也是不经济的。在计划经济体制下,每个建设单位都要配备专门的项目管理队伍,这不符合资源优化配置和动态管理的原则,而且也不利于工程建设经验的积累和应用。在市场经济体制下,工程业主完全可以依靠社会化的咨询服务单位,为其提供项目管理方面的服务。如图1.1.1所示,监理单位可以接受工程业主的委托,在工程项目实施阶段为业主提供全过程的监理服务。此外,监理单位还可将其服务范围扩展到工程项目前期决策阶段,为工程业主进行科学决策提供咨询服务。

2.工程建设总承包单位的项目管理 在设计、施工总承包的情况下,业主在项目决策之后,通过招标择优选定总承包单位全面负责工程项目的实施过程,直至最终交付使用功能和质量标准符合合同文件规定的工程项目。由此可见,总承包单位的项目管理是贯穿于项目实施全过程的全面管理,既包括工程项目的设计阶段,也包括工程项目的施工安装阶段。总承包方为了实现其经营方针和目标,必须在合同条件的约束下,依靠自身的技术和管理优势或实力,通过优化设计及施工方案,在规定的时间内,按质、按量地全面完成工程项目的承建任务。 3.设计单位的项目管理 设计单位的项目管理是指设计单位受业主委托承担工程项目的设计任务后,根据设计合同所界定的工作目标及责任义务,对建设项目设计阶段的工作所进行的自我管理。设计单位通过设计项目管理,对建设项目的实施在技术和经济上进行全面而详尽的安排,引进先进技术和科研成果,形成设计图纸和说明书,以便实施,并在实施过程中进行监督和验收。由此可见,设计项目管理不仅仅局限于工程设计阶段,而是延伸到了施工阶段和竣工验收阶段。 4.施工单位的项目管理

如何抓好收尾工程项目管理

如何抓好收尾工程项目管理 经营管理部颜良文 在项目管理过程中,管理层往往忽视项目的收尾阶段管理,认为剩余的工程量不大,对项目的施工组织生产不紧凑,人员管理松散,施工组织设计与施工方案对剩余的资源利用不合理,造成项目经营效益的流失。收尾阶段的项目管理作为项目管理的一个重要组成部分,对项目的“成本控制”与“二次经营”效果起决定性作用。收尾阶段的项目管理就是项目成功的重要管理手段,它与项目其她工作与任务一样均应纳入项目计划并按照计划落实,现结合自己的工作体会及施工项目的现状,对有关收尾项目的管理浅谈一下自己的瞧法。 一、对剩余工程进行梳理,合理利用既有资源 在项目收尾过程中,由于项目管理人员更换频繁,而且遗留工作大多就是零碎、分散、工程量不多的工程项目,往往不被重视,管理层对剩余工程量没有整体认识,缺乏总体管理思路,容易出现发现一项就施工一项的现象,造成人员窝工、机械设备闲置、材料浪费、劳务队伍反复进退场等,引起项目经济效益的流失。对于收尾阶段,项目管理人员要对本项目的施工图纸、施工过程中出现的变更设计、项目既有的人材机资源、已完工程量、未完工程量等进行统一梳理,编制收尾阶段的实施性施工组织设计。施工组织设计的编制要充分考虑项目的既有劳动力资源、机械设备的配置,剩余材料等因素,减少劳务队伍的进场次数,充分理利用项目既有的材料与机械设备,同时考虑业主对完工日期的总体要求。要把施工组织设计的内容层层落实,全面交底,组织相关人员定期与不定期地对施工任务的完成情况进行检查,建立工程项目动态管理台帐,防止施工过程中出现遗漏。 二、加强人员管理,合理安排现场管理人员 在项目收尾阶段,一方面部分职工工作任务已经完成需要调整工作岗位;另一方面项目管理者认为工程已经接近收尾,对员工疏于管理,对员工的工作安排不明确,甚至部分员工无具体工作任务。这样容易造成职工责权不明确,人浮于事,此时下发的工作任务在员工之间相互推诿,甚至无人执行,对项目的整个施工进度、竣工资料的收集整理等都有一定程度的影响。要加强项目收尾阶段的人员管理,合理安排现场管理人员,做到责权利明确,充分调动员工的积极性。对于调出人员,特别就是一些主要人员,要进行详细的工作交接。根据现场施工、经营工作及竣工验收需要,项目管理者要对收尾阶段的人员需求做统一规划,提前布置,将需裁减人员及时移交公司人力资源部进行统一协调,防止出现人浮于事,管理人员偏

工程项目管理实施方案

程项目管理实施方案 项目管理是在项目进行全过程中所进行的包括进度控制、 成本控制、质量控制、人员管理、过程管理等一系列的活动。 进行项目管理,我们首先要明确项目管理的目标和应取得 的项目成果,分析项目管理的内容(包括对项目任务、人员、时间进度等因素分析),预计项目进行中可能发生的变更和风险。以此为依据,设立项目的组织机构,制定项目的进度计划和应急策略,有效地管理、控制、处理项目进程及问题。 1、项目管理目标 项目管理的目标包括:设计合理的系统实施方案、编制计 划和安排人力资源,使所有实施项目均能按时按质完成有的费用控制在预算范围内,努力做到客户和所有合作方均满意。 2、项目管理内容 项目管理的内容包括项目定义和项目工作清单、 的配置和组织、项目进度安排和控制、项目风险评估管理、项目变更的管理、项目质量控制、项目成本控制、文档管理、合作各方的协调、验收及其标准。 项目定义和确定工作清单明确项目的任务,并对任务进行细化,以制定工作清单, 是项目人员调度和日程安排的重要依据。 看守所、监狱智能安防系统项目的建设将根据系统要求分,所 项目人员

布安排工作,包括弱电设备安装调试、环境配置等。我们将按照不同的 阶段制定对应的明确的工作清单。 项目进度安排和控制按照项目对进度的总体要求,确定项目工作 清单中各任务 的日程安排,并留有适当余地以处理不可预知的情况,进度控 制以日程安排为依据,通过例行会议等手段进行项目进程状态 汇总、审计和督导。 合理安排日程并加以监督控制可以提高工作效率, 及时发现并解决问题。 项目变更和风险管理 风险管理首先应确定所有已知的项目风险, 分析发生的可 能性和潜在影响,并且确定风险分析管理过程,用于跟踪每一风险并尽可能减少风险的负面影响。 在本项目中,我们认为主要的风险可能由安装点的实施环 境、项目周期、项目参与人员、用户的配合等因素引起。我们认为应通过项目会议以明确各种可能的风险,分析风险并制定出完整的风险管理计划。 项目质量控制 明确整个项目的目标和质量要求, 确定出项目工作清单中 各项任务结果相关的质量及测试要求。制定质量控制流程以保 证项目达到质量标准。 质量控制流程包含质量保证承诺、全面或抽样测试、质量

浅谈建筑工程项目管理的重要性

浅谈建筑工程项目管理的重要性 【摘要】 近年来随着我国城市化进程的高速发展,建筑施工企业也由雨后春笋般大量出现。如何保证企业在激烈的施工建筑市场蓬勃发展,成为企业发展的重要问题。然而对于施工企业来说要发展必须依赖于施工项目,而一个施工项目要成工功则必须依赖于工程项目的管理。可见以建筑工程项目管理为中心,提高工程质量,敢于管理创新,保证工程进度,降低工程成本,提高经济效益。成为建筑施工企业经营和发展的关键。本文通过管理创新、成本管控、项目管理等几个方面,简单阐述了建筑工程项目管理的重要性。 【关键词】 项目管理、成本管控、管理创新、 【引言】 建筑工程项目作为企业施工的主战场,不仅是展示企业形象的窗口,还是造就和培养企业管理人才的摇篮,更是企业经济效益和发展的源泉所在。工程项目管理作为建筑行业的管理学科越来越得到重视。一个好的工程项目,必须有规范化的项目管理,才能开展。因此项目管理的重要性程度不容小觑,它引导着项目各个环节的流程参与。并最终确保安全、优质、按期向顾客提供产品及实现企业效益。

一、了解项目管理 所谓项目管理;就是对整个工程的计划执行和完工考评等整个过程的管理。项目管理可以分成三个阶段:起始阶段、执行阶段和结束阶段。其中,起始阶段是为整个项目准备资源和制定各种计划,执行阶段是监督和指导项目的实施完善各种计划并最终完成项目的目标,而结束阶段是对项目进行总结评价及各种善后工作。管理是没有界限的大概念,任何事物都需要管理。正所谓:没有规矩,不成方圆。管理是使事物的发展从混乱、无序走向有序、有效发展的唯一方法。管理与人类发展并存,人类从原始走向现代,管理也从低级走向高级,从自发走向自觉,从分散孤立的思想和方法,走向综合统一的学科体系。这种学科体系的建立是不断探索、逐渐完善的过程。 二、工程项目管理 2.1项目管理创新及技术创新 1、管理创新突出合同管理的中心地位,强化合同管理的控制功能,克服合同管理与资金管理、成本控制相脱离的弊端。对于施工管理部,赋予其在合同约束下对现场施工进度、技术、质量、安全、资源配置、成本控制等全方位的组织实施与协调管理职能,有利于形成现场施工管理与合同管理、成本管理协调一致的管理机制,解决现场调度长期存在的重进度、轻管理,重投入、轻核算的问题,改变“管干的不管算、管算的不管干”的局面,提高文明施工水平和企业经济效益。 2、技术管理专设工程技术部,以适应工程技术新、设备新、材料新、工艺新的需要,加强对重大施工技术问题的超前研究和科研攻关,为建设一流工程和创造最佳效益提供有力的技术支持。

建筑工程项目质量管理要求

建设工程项目质量计划管理 建设工程项目质量计划管理应贯穿项目管理的全过程,坚持“计划、实施、检查、处理(PDCA)循环工作方法、持续改进过程的质量控制。 项目管理应遵循的程序:1、明确项目质量目标2、编制项目质量计划3、实施项目质量计划4、监督检查项目质量计划的执行情况5、收集、分析、反馈质量信息并制定预防和改进措施。 项目质量计划的编制 建筑工程施工质量计划是指确定施工项目的质量目标和如何达到这些质量目标的组织管理、资源投入、专门的质量措施和必要的工作过程。 一、建筑工程施工项目质量计划编制依据 1、工程承包合同、设计图纸及相关的文件。 2、企业和项目经理部的质量管理体系文件及其要求。 3、国家和地方相关的法律、法规、技术标准、规范,有关施工操作规程。 4、施工组织设计、专项施工方案及项目计划。 二、建筑工程施工质量计划编制要求 1、质量计划应在项目策划过程中编制,经审批后作为对外质量保证和对内质量控制的依据。 2、项目质量计划是将质量保证标准、质量手册和程序文件的通用要求与项目联系起来的文件,应保持与现行质量文件要求的一致性。 3、项目质量计划可高于但不能低于通用质量体系文件的要求。 4、项目质量计划应明确所涉及的质量活动,并对其责任和权限进行分配;考虑相互间的协调性和可操作性。

5、质量计划应体现从工序、分项工程、分部工程到单位工程的过程控制,且应体现从资源投入到完成工程质量最终检验和试验的全过程管理与控制要求。 6、项目质量计划应由项目经理组织编写,需报企业相关管理部门批准后实施。 7、当现行产品技术状态发生显著变化时,应考虑改进和完善项目质量计划。 三、施工项目质量计划的主要内容 1、编制依据; 2、项目概况:工程总体概况,设计概况,新成果、新技术推广应用计划,工程特点、施工难点与相应措施。 3、质量目标:企业理念、项目的质量目标及目标分解,项目的其他目标,关键工序和特殊过程。 4、项目质量管理体系:项目质量管理体系策划,项目质量管理人员职责和权限,项目质量管理体系要素分配。 5、项目资源管理:项目人员配备及管理,项目的其他资源配备及管理。 6、产品实现:产品实现的策划,与顾客有关的过程,采购,生产和服务提供,监视和测量装置的控制。 7、测量、分析和改进:监视和测量,不合格品控制,数据分析、改进。 8、文件和记录的控制:文件控制,记录控制。 9、创优措施:保证质量措施、成品保护措施,保证工期措施。 10、项目质量计划的管理:编制、审核与审批,管理组织,发放范围,使用。饱食终日,无所用心,难矣哉。——《论语?阳货》

工程项目收尾阶段安全管理措施范本

整体解决方案系列 工程项目收尾阶段安全管 理措施 (标准、完整、实用、可修改)

编号:FS-QG-84167工程项目收尾阶段安全管理措施Safety management measures at the end of the project 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目 标管理科学化、制度化、规范化,特此制定 各施工总承包单位: 目前工程项目已进入了施工收尾阶段;从以往的经验和目前形势来看,这一阶段,管理人员和施工人员的安全思想放松,安全意识下降;作业人员点多面广比较分散,交叉作业多,具有不确定性、偶然性、隐蔽性,非施工性的不可控因素增多等原因,是造成生产安全事故多发的阶段,为加强工程项目收尾阶段的安全管理,确保施工收尾阶段的安全生产,现制定以下安全管理措施: 1.梳理剩余工作量,各施工总承包单位要组织各专业人员对剩余工作进行整理和核实,掌握作业环境情况,明确管理人员责任,落实安全技术措施,并对施工人员进行有针对性地安全教育和安全技术交底; 2.危险源第二次辨识

对于工程收尾这一特殊阶段,要求各单位组织专职安全员和各专业技术人员进行一次安全隐患大排查,根据工作内容及作业计划进行第二次危险源辨识,查找危险因素,及时发现可能发生工伤事故的苗头,采取防控措施; 3.对管理人员进行责任心和安全意识教育 在工程收尾阶段,有的管理人员认为工程已基本结束,紧张危险期也已过去了,从而思想放松,纪律松弛,责任心懈怠,安全意识淡化,务必对管理人员加强教育严肃纪律严明奖惩使他们增强安全意识和责任心在思想上高度重视在行为上严己律人 6.对全体施工人员进行安全教育 在工程收尾阶段召集全体施工人员进行严肃认真的安全教育也是十分必要的使他们增强安全意识告知安全隐患教他们正确利用“三宝”确保操作质量杜绝违章作业时时处处确保不伤害自己、不伤害别人、不被别人伤害 7.编制安全方案、进行安全技术交底 根据作业内容、作业环境、危险源辨识等情况编制安全生产方案指出不安全作业环境、危险部位、危险操作行为预

浅谈建筑工程项目管理

浅谈工程建设项目施工阶段的项目管理方法 工程项目管理是项目管理的一个重要分支,它是通过一定的组织形式,用系统工程的观点、理论和方法对工程建设项目生命周期内的所有工作,包括项目建议书、可行性研究、项目决策、设计、设备询价、施工、签证、验收等系统运动过程进行计划、组织、指挥、协调和控制,以达到保证工程质量、缩短工期、提高投资效益的目的。从工程项目管理的定义中我们可以看出,施工阶段的项目管理是整个工程建设项目管理过程中一个环节,本文我所要阐述的正是这一环节的项目管理,下面我将按照施工阶段的项目管理规律逐步展开论述。 一、建立项目经理(管理)部 在完成监理和施工招标、与中标单位签订合同、做好现场的“三通一平”后,项目管理就正式进入现场的施工管理阶段,根据项目的特点和实际情况,建设方、监理方,施工方均应在施工现场建立相适应的项目管理部,作为建设方,我们在建立项目经理(管理)部时需要做以下三个方面的工作。 1、项目部人员配备 我们可以根据建设项目大小和复杂程度合理配备项目管理人员,一般的项目部是由一个项目经理和若干专业技术人员组成,我个人认为不论建设项目大小和复杂程度如何,项目经理是必须明确和必不可少的。 2、制定各种基本的项目部规章、制度,明确项目成员权责 “没有规矩,不成方圆”这句古话说明了秩序的重要性。美国之所以能创造比我国高得多的人均GDP,主要得益于生产的制度化、规范化、标准化和程序化。一个管理机构如果缺乏明确的规章、制度、流程,各项目成员没有明确的权限和职责,工作中必然会产生混乱,势必影响工程项目管理任务的实施。因此,在项目经理(管理)部成立后,公司可以责成项目经理根据公司的规章、制度和要求组织制定各种基本的项目部规章、制度,划分项目各成员的权责。这样项目管理者才有可能发挥每一个成员的创造性和积极性,充分地发挥团队精神,为工程建设的顺利进行创造一个良好的内部环境。 3、建立以项目经理为中心的管理模式 由于项目管理具有较大的责任和风险,其管理涉及人力、技术、设备、材料、资金等多方面因素,为了更好地进行计划、组织,指挥、协调和控制,必须实施以项目经理为中心的管理模式,在项目实施过程中应授予项目经理较大的权力,以使其能及时处理项目实施过程出现的各种问题。 二、施工阶段前期的管理 现场项目经理(管理)部经理负责组织和协调开工前期的准备工作,检查监理和施工的人员配备,审核监理规划和实施细则,审定监理上报的《施工组织设计》;组织测量控制点的交接、施工用水和用电的接点、施工图技术交底等。 在审核《施工组织设计》时,项目经理(管理)部应重点审核施工单位的施工部署、施工方案、施工进度计划、进度目标的保证措施、质量目标的保证措施、安全目标的保证措施、季节施工的保证措施、文明施工的保证措施。从源头上把好各项控制关。 三、编制工程项目计划 工程项目计划是为了实现工程项目的既定目标,对工程项目实施过程进行计划与安排的过程。通过计划活动,预先确定要做什么、如何做、何时做及由谁做。具体内容包括工程项目目标的确定和项目目标实现方法及具体措施的制定。 项目计划是实施项目控制的前提条件,项目管理人员实施项目控制的目的就是使体现该项目目标的计划得以实现。建设单位在项目的施工阶段需要编制的计划主要有工程项目建设总之进度计划、工程项目年度计划、项目质量计划、项目沟通计划。 工程项目建设总进度计划是从开始建设至竣工投产(动用)全过程的统一部署。其主要目的是安排各单位工程的建设进度,合理分配年度投资,组织各方面的协作,保证设计所确定的各项建设任务的完成。 工程项目年度计划是依据工程项目建设总进度计划和批准的设计文件进行编制的。该计划既要满足工程项目建设总进度计划的要求,又要与当年可能获得的资金、设备、材料,施工力量相适应。应根据分批配

项目收尾管理制度

项目收尾管理制度 1.收尾管理的内容: 1.1项目的竣工扫尾。 1.2项目的竣工验收。 1.3项目的竣工结算。 1.4项目的回访保修。 1.5项目的考核评价。 2.项目竣工扫尾 2.1项目部负责项目竣工扫尾工作,组织编制项目竣工计划并限期完成。竣工计划应包括以下内容: (1)竣工项目名称。 (2)竣工项目扫尾具体内容。 (3)竣工项目质量要求。 (4)竣工项目进度计划安排。 (5)竣工项目工程文件档案资料整理要求。 (6)竣工项目计划编制、审核、批准程序。 2.2 项目竣工计划完成,项目部应报上级主管领导和部门组织复查,进行验证。 2.3 项目经理应与总监理工程师取得联系,递交工程竣工报验单,及时组织项目竣工初步验收。 2.4 项目竣工初步验收合格后,承包人应向发包人提交工程竣工报告,约定有关项目竣工验收事宜。 3 项目竣工验收 3.1项目竣工验收的组织工作由发包人或委托的工程项目管理代理人负责。 3.2 项目竣工验收的交工主体为承包人,验收主体为发包人,勘察、设计、监理等单位为干系人。 3.3 项目竣工验收前,发包人应组织有关方面的专家成立竣工验收委员会或验收小组,

研究制定竣工验收实施方案。 3.4 规模较小,比较简单的项目,可以一次性进行项目竣工验收。规模较大,比较复杂的项目,可以按下列程序分别进行验收: (1)中间验收或单位工程验收。 (2)单项工程验收。 (3)全部项目验收。 3.5项目竣工验收应依据以下文件: (1)经过上级批准的可行性研究报告。 (2)经过批准的初步设计或扩大初步设计。 (3)设计文件、施工图纸及说明书。 (4)设备技术说明书。 (5)招投标文件和工程合同。 (6)设计变更、修改通知单。 (7)现行设计、施工规范、规程和质量标准。 (8)引进项目的合同和国外提供的技术文件。 3.6 交付竣工验收的项目必须符合国家规定的竣工条件和竣工验收要求。 3.7组织项目竣工验收应提出《工程竣工验收报告》,有关当事人、干系人应签署竣工验收意见,负责人应签字并盖单位公章。 3.8 工程文件的归档整理应执行国家现行《建设工程文件归档整理规范》 (GB/T50328--2001)和有关标准、文件的规定。 3.9 移交工程文件档案应编制清单目录,并符合下列规定: (1)工程文件档案必须完整、准确、系统。 (2)工程文件档案必须符合归档的质量要求。 (3)工程文件档案必须与清单目录保持一致。 (4)工程文件档案必须有交接、签字、盖章。 4 项目竣工结算
