IADC/SPE 155694

顶驱下套管:提高施工安全和效率

Zhang Hongying,SPE,He TaO,Wang Na,liu Guanghua,SPE,Zou lianyang,Huang Y anfu,中石油研究院北京石油机械厂

摘要

下套管是钻井施工中的一个重要步骤。随着水平井和大位移井的增多,为了防止套管串卡钻的发生,迫切需要一种技术,能够在下套管的过程中循环钻井液和旋转套管。这篇文章介绍了顶驱下套管技术(TDCR)。该技术能够满足下套管过程中的各种挑战。中国西南四川盆地所打的水平气井计划下入7寸套管,该施工由于地质条件复杂存在难度。顶驱下套管技术成功的将套管下到了目标深度。顶驱下套管技术使得在长的水平段遇到复杂情况时能旋转、活动和循环,是成功作业的关键。

顶驱下套管技术的好处还有利用了顶驱精确控制套管的上扣扭矩,这对于优化扣的上扣是非常重要的。下套管过程中遇到不稳定地层可以开泵循环保证井眼的稳定,避免了复杂情况的发生。由于省去了扶正台,减少了非生产时间,提高了安全和效率。顶驱下套管技术将成为下套管作业的主角并且在将来获得更加广泛的应用。

介绍

传统的下套管技术通常使用一些专用的工具,比如套管动力钳。在下套管的过程中不能循环、旋转和上下活动套管。在复杂地层可能会发生缩径、垮塌和岩屑沉积,导致下套管失败。据统计,下套管过程中49%的非生产时间是由于缩径和卡钻造成的。为了避免缩径和卡钻,最有效的办法就是循环,而这正是传统施工方法的瓶颈,不能同时循环和活动套管串。并且要花较长时间转换为循环模式。下套管时为了套管内外压力平衡,每下入几根就要灌浆一次。这种方法很不方便又耗费劳力,并且容易漏灌,从而影响下套管质量。并且如果套管遇阻需要起出所有套管,另外组合钻具进行划眼和通井。然后重新下套管,这样既费时又效率低下。顶驱下套管技术的引进打破了施工中的各种难题。它把顶驱钻进的优点带到了下套管施工中。下套管过程中遇到不稳定地层可以开泵循环保证井眼的稳定,避免了复杂情况的发生。顶驱套管施工意味着自动化程度的提高和劳动强度的降低,因而提高了安全和效率。

顶驱系统作为一项主要的油田钻井技术研发于1980年,已经成为标准技术取代了一次只能接一根钻杆的方钻杆和转盘系统。它的主要优点还有更好的处理钻具和内防喷器操作。还能在钻进和起下钻过程中旋转钻具和循环,减小了卡钻和其它井下事故发生的机率。

九十年代开始,套管灌注工具和循环工具的出现改变了日常的施工流程,大大的缩减了灌浆时间,被广泛应用到在海上和陆地套管作业中。

二十一世纪初始,一项新技术给下套管作业带来了变革。这项新技术整合了套管钳和灌浆与循环工具,通过顶驱能实现下套管作业,被称为顶驱下套管技术。它已径成功地应用在了海上和陆地来应对工程上的挑战,被认为是工业上最具有价值的技术之一。顶驱下套管充分利用了顶驱的优点,实现了套管上扣的自动控制,并且能够在循环钻井液和上下活动套管串的同时旋转套管,降低了卡套管和井下复杂情况的机率。顶驱下套管工具还被广泛地应用在套管钻井作业。该工具扩大了顶驱的应用范围实现了各项作业的整合。该项技术的应用极大的降低了下套管过程中井下和地面出现复杂情况的机率。提高了下套管作业的质量、安全和效率,降低了钻井成本,在将来的应用和继续提高上有着极为广阔的前景。

设备和操作流程

除了钻机和其他设备,顶驱下套管操作主要依靠顶驱和下套管工具。与此同时,在设备机

械化、自动控制和智能操作方面为了提高下套管作业的安全和效率,以及降低劳动强度,建议钻井承包商配备动力套管卡瓦、套管吊卡、动力猫道、自动排管器、对扣器和其他的设备工具,以达到除了司钻以外,从地面到钻台实现无人化的全自动控制。为了司钻观察方便,建议配备图像采集系统。下套管过程的示意图如图一。

主要操作步骤如下:

1.把套管从自动排管器送到动力猫道上。

2.把套管从动力猫道上送至钻台。

3.使用吊环和套管吊卡将一根套管从猫道上吊起。

4.提升顶驱吊起套管。

5.用对扣器对扣。

6.启动顶驱下套管工具的卡瓦抓住套管。

7.旋转顶驱的主轴,将套管上扣到指定的扭矩。

8.如果有必要,开泥浆泵通过顶驱灌浆,灌浆后停泥浆泵(在灌浆的同时可以循环和旋转套管串,需要松开下部卡瓦)

9.释放顶驱下套管工具的卡瓦松开套管。

10.提升顶驱,将套管吊卡定位在节箍下面(通过图像采集系统)

11.释放井口的动力卡瓦,下放套管串。

12.关闭动力卡瓦将整个套管串的重量坐在上面。

重复以上步骤直到套管下的目标深度。简单地说,用顶驱和套管工具下套管就像用顶驱起下钻一样方便。

油田应用

在北美,顶驱下套管技术已经在陆地和海洋上被采用和接受。在中国,我们在几个陆地项目上实施了该技术。2010年5月,在中国西南的四川盆地用该技术成功地将7"套管下到了

目标深度3,050 米,壁厚是11.51毫米,钢级是P110,扣形是TP-CQ。四川盆地地质条件复杂,需要更高的技术和更好的设备。套管下到了水平段时,顶驱下套管技术通过旋转套管和循环钻井液,确保整个施工过程的顺利进行,将套管下到了目标深度。平均速度四至五分钟每根。驱下套管技术被认为是将套管成功送入预定深度的关键因素。

2012年3月,在中国的华北油田利用该技术成功地下入了9 5/8"套管。该井是一口定向开发井,设计深度是1,922 米。9 5/8"套管(壁厚10.03毫米,钢级N80,扣形是LCSG),套管设计下入1923.49米,最大重量111.6吨。作业过程中,所有扣都一次上到了最优值,没有一个扣损坏,所有的扭矩数据都用软件收集和存档。

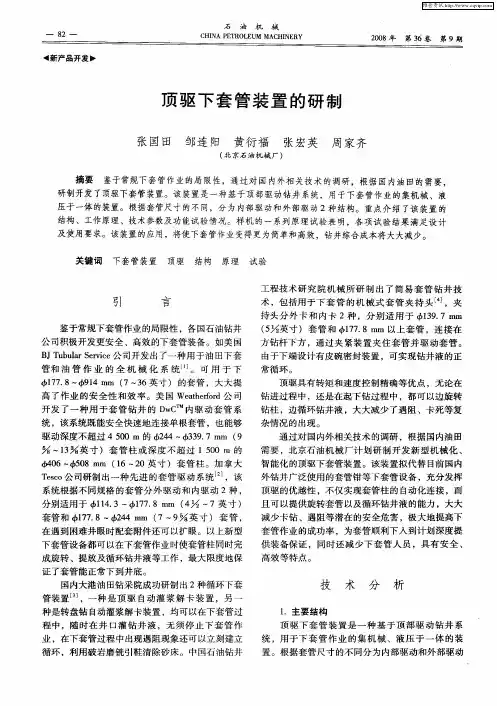

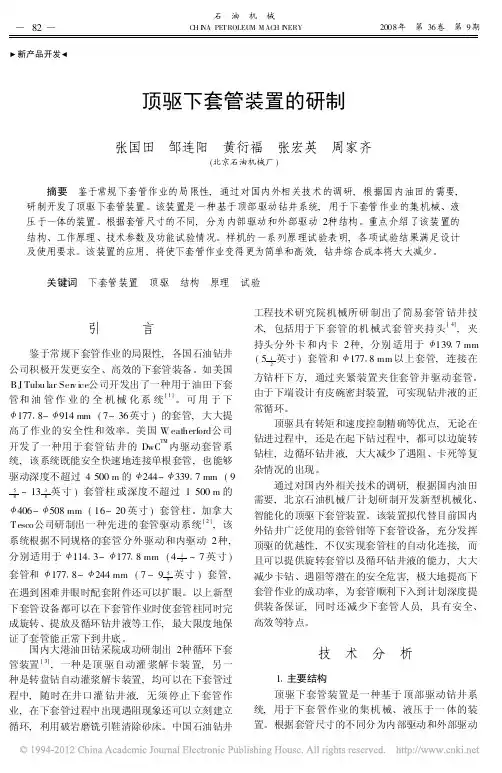

顶驱下套管的技术优点

一项新技术是否被工业接受主要依赖四点:先进性、可行性、经济性和可靠性。先进性是引领下一次工业趋势和革命的技术前瞻,它能代替现有技术,有明显的优势。实用性是指有真正的使用价值,能够解决实际问题。经济性是指商业行为,是一个相对的概念。经济性不是简单的以价格来衡量,它是对于投入和产出的综合评价。可靠性是指产品和服务坚实,这是技术成熟的里程标。这四个因素互为补充,成为不可分割的整体。作为新出现的技术和产品,顶驱下套管技术设备有以下优点:

(1)循环泥浆非常方便,因此可以及时的向套管内灌入泥浆。由于泥浆泵可以随时启动,这样确保了钻井液的流动和岩屑的携带能力。钻井液冲刷井眼保证了井眼的清洁和尺寸,确保了下套管的顺利进行。尤其是,泥浆循环对于深井、复杂井和大位移井的井眼稳定至关重要。(2)这项综合技术拓展了顶驱的应用范围,并且开发了顶驱带动套管钻井技术。它缩短了处理事故的时间,减少了非生产时间。顶驱下套管工具本身就有提升套管串的能力,顶驱加上吊卡作为额外的安全补充。对于没有节箍的套管,没有必要建一个辅助平台使用气动工具提升套管单根。顶驱下套管工具本身就有提升套管的功能。消除了辅助平台的操作,大大提高了安全和效率。

(3)微痕抓卡技术,也称为无痕技术意味着顶驱下套管工具上卡瓦带来更小的表面损伤,甚至可以忽略。与传统的钳头比较,这项技术的使用减小了上扣过程中的损伤,提高了套管的化学抵抗力,因而增加了套管的井下寿命。

(4)扭矩精确控制技术。当前对于套管串的密封性能有了更高的要求,因此对上扣扭矩更加严格了,以避免上扣不均和连接强度不均。顶驱下套管工具的扭矩控制技术使用智能软件(如图三)作为指导,并且输入了整个下套管施工的参数数据库作为参考。在施工过程中,司钻可以选择套管参数和扣型,系统会自动使用推荐的扭矩值上扣,屏幕上显示出实时的上扣扭矩曲线,还可以回放。完成所有工作以后可以自动生成报告。

结论

顶驱下套管技术和设备将套管作业提高到了一个的新层次:它对传统的操作方式进行了革命,拓展了顶驱的应用并且提高了综合施工能力。基于顶驱下套管技术工具的自身特点,可以同时旋转、活动套管和循环泥浆。因此它有传统下套管方法无法比拟的优点,确保了在深井和超深井、复杂地层井和大位移井下套管施工的安全。这项技术可以应用到更深、位移更大和更复杂的井上去,我们相信将来这项技术会有更好的应用。

鸣谢

该项目由中石油金融和技术管理部门赞助。感谢这个项目的参与者Duan Mali,Zhang Ligang, Zhang Guotian, Ma Rui, Zhou Jiaqi和Xie Hongfeng,他们共同努力完成了这项研究,

非常感谢。

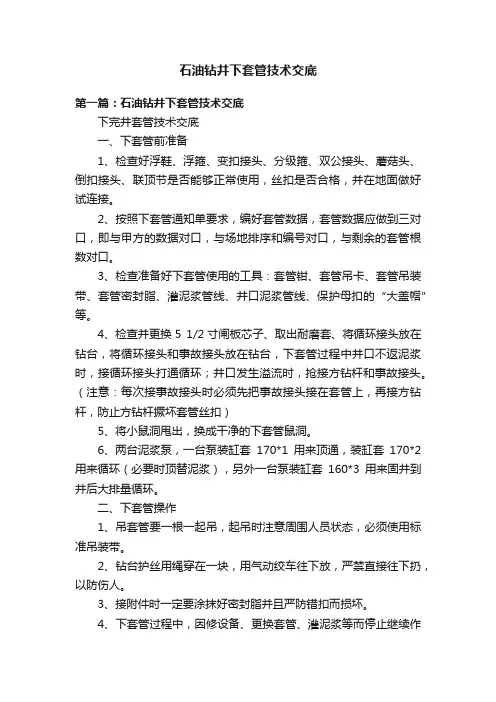

石油钻井下套管技术交底

下完井套管技术交底 一、下套管前准备 1、检查好浮鞋、浮箍、变扣接头、分级箍、双公接头、蘑 菇头、倒扣接头、联顶节是否能够正常使用,丝扣是否 合格,并在地面做好试连接。 2、按照下套管通知单要求,编好套管数据,套管数据应做 到三对口,即与甲方的数据对口,与场地排序和编号对 口,与剩余的套管根数对口。 3、检查准备好下套管使用的工具:套管钳、套管吊卡、套 管吊装带、套管密封脂、灌泥浆管线、井口泥浆管线、 保护母扣的“大盖帽”等。 4、检查并更换5 1/2寸闸板芯子、取出耐磨套、将循环接头 放在钻台,将循环接头和事故接头放在钻台,下套管过 程中井口不返泥浆时,接循环接头打通循环;井口发生 溢流时,抢接方钻杆和事故接头。(注意:每次接事故接 头时必须先把事故接头接在套管上,再接方钻杆,防止 方钻杆撅坏套管丝扣) 5、将小鼠洞甩出,换成干净的下套管鼠洞。 6、两台泥浆泵,一台泵装缸套170*1用来顶通,装缸套170*2 用来循环(必要时顶替泥浆),另外一台泵装缸套160*3 用来固井到井后大排量循环。

二、下套管操作 1、吊套管要一根一起吊,起吊时注意周围人员状态,必须 使用标准吊装带。 2、钻台护丝用绳穿在一块,用气动绞车往下放,严禁直接 往下扔,以防伤人。 3、接附件时一定要涂抹好密封脂并且严防错扣而损坏。 4、下套管过程中,因修设备、更换套管、灌泥浆等而停止 继续作业时,要上下活动套管,防止套管粘卡。 5、套管钳上扣时必须对正后上扣,严禁错扣后强行上扣, 上扣扭矩按标准达到要求。错扣后,看看扣是否损伤, 有问题甩下更换,如果上扣扭矩达到最大,仍有三扣或 三扣以上套管甩下更换,如果上完扣再紧两圈,仍达不 到最大扭矩,套管甩下更换。 6、套管下放过程中要控制速度,下放速度不得大于30秒/ 根,防止压漏地层。 7、要求10根灌泥浆一次,每次必须灌满;灌泥浆时必须活 动套管,防止粘套管事故发生,套管进入稳斜段后,必 须连续灌浆。灌泥浆严禁使用泥浆泵,防止管线甩出伤 人。(特殊情况下如果使用泥浆泵,必须系好保护绳或者 栓好保护链) 8、下套管过程中,一定要有专人坐岗,观察有无井漏(下 套管泥浆不返)、溢流现象(不下套管返泥浆)。

锻铣套管技术措施标准版本

文件编号:RHD-QB-K6017 (解决方案范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 锻铣套管技术措施标准 版本

锻铣套管技术措施标准版本 操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 (一)钻井现场准备: 1、设备正常运转 (1)钻台设备正常运转,检查机械传动、电气供应、油气路供应情况。 (2)清洗检查四级固控设备,换40目筛布,将震动筛安装平稳,震动筛下部打扫干净,高架槽、循环槽清理,保障畅通;同时试运行除砂器、除泥器、离心机是否正常,发现异常及时整改。 (3)尤其注意加强传动系统及循环系统的检查和保养,在作业前将两台泥浆泵都准备170mm缸套,确保2台泵都在良好的待命工况,防止因为泥

浆泵的原因影响锻铣作业或造成井下复杂情况。 2. 钻具准备 根据锻铣方的要求制定相应的钻具组合为:215.9mmBit+锻铣工具+177.8mmDC×3根 +158.8mmDC×15根+127mmDP 井队已准备411×4A10 4A11×410 430×410 接头两套确保可以满足锻铣方的要求进行施工。 3、钻具检测计划 (1)所有送井钻杆必须为S135一级,并经管体无损检测、接头超声波、磁粉探伤; (2)钻前对吊卡、吊环、接头、水龙头中心管、提升短节、方钻杆、方钻杆上下旋塞等进行超声波、磁粉探伤(已在井眼准备时进行探伤); 4、钻井液准备

(1)本井待令后,先以对泥浆进行处理,目前泥浆比重1.18-1.20g/cm3,粘度90-120s,能够满足锻铣套管施工。 (二)、技术措施: 一、通井措施 1、通井钻具组合:215.9mm Bit +127mm 加重钻杆*33根+127m DP,井队现场要求在开钻前必须要及时提前通知指挥所相关部门把所需的钻具准备到位,仔细核实所有钻具扣型,依照连接要求准备好变丝接头并确保检测合格备用 2、通井至3747.23m,至177.8mm回接筒位置,确保244.5mm套管内下入244.5mm套管铣刀畅通。 3、现场要求做好严谨组织,保证施工安全的情况下缩短施工周期,提高施工效率。施工更需要注

钻井队通井下套管技术措施

钻井队通井下套管技术措施 一、通井技术措施 1、钻具结构以8寸井眼为例:应用215.9mm钻头+扶正器+钻铤+加重 钻杆+钻杆的钻具结构通井(扶正器大小和加放位置根据现场井下实际情况定),下钻中途,避开造斜井段和薄弱易漏地层打通循环钻井液。 2、在斜井段要严格控制下钻速度,遇阻严禁硬压强下,开泵循环划眼通过,以上提下放为主,避免划出新井眼。 3、下钻到井底后,先小排量平稳开泵,待井下情况正常后再逐渐增大至正常钻进排量充分循环钻井液,循环清洗井眼时间不少于 2 周,震动筛处无明显岩屑;循环过程中,严密监视钻井液性能变化,起钻前,要循环观察有无油气侵,并停泵观察有无溢流,确认井下无溢流后方可起钻。起钻前在斜井段打入加润滑剂的钻井液封闭斜井

4、起钻前搞好短起下作业,达到不阻不卡,确保井眼畅通; 起钻过程中,在油层井段严禁使用高速档,防止抽汲诱发溢流或井喷。 5、对于油气活跃的井,必须在压稳后再进行下套管作业。 6、对于漏失井,必须进行堵漏作业,井下正常后方可进行下套管作业。 7、钻井液性能须满足下套管固井作业要求。 8、下套管前口袋应符合规定要求。 二、下套管前检查验收 1、资料准备

钻井队应及时收集齐油层顶界、油层底界、短套管位置、阻流环位置、套管下深、水泥返高、分级箍位置(双级固井)、井斜、井径和井温、油气层数据。 2、套管检查 a)钻井队检查三证两单,“三证”即产品质量证明书,商品检验证(石油专用管材检验报告),生产检验证(石油专用管材检验证明书)“两单”即送井套管清单,套管送井验收单; b)井场套管由钻井工程师、录井工程师负责组织检查和丈量,对套管进行通径、丝扣检查与清洗,并分别并对长度进行复核; c)送井套管应符合设计要求; d)必须使用专用工具、车辆装卸套管; e)送井套管卸车前要带内外螺纹护丝 f)井场套管要整齐平放在管架上,管架台高离地面30 厘米以上;g)严格按套管柱设计排列下井顺序并编号,填写下井套管记录。备

钻井队通井、下套管技术措施正式样本

文件编号:TP-AR-L7336 In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 钻井队通井、下套管技术措施正式样本

钻井队通井、下套管技术措施正式 样本 使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 一、通井技术措施 1、钻具结构以8寸井眼为例:应用215.9mm钻 头+扶正器+钻铤+加重钻杆+钻杆的钻具结构通井(扶 正器大小和加放位置根据现场井下实际情况定),下 钻中途,避开造斜井段和薄弱易漏地层打通循环钻井 液。 2、在斜井段要严格控制下钻速度,遇阻严禁硬 压强下,开泵循环划眼通过,以上提下放为主,避免 划出新井眼。 3、下钻到井底后,先小排量平稳开泵,待井下

情况正常后再逐渐增大至正常钻进排量充分循环钻井液,循环清洗井眼时间不少于2周,震动筛处无明显岩屑;循环过程中,严密监视钻井液性能变化,起钻前,要循环观察有无油气侵,并停泵观察有无溢流,确认井下无溢流后方可起钻。起钻前在斜井段打入加润滑剂的钻井液封闭斜井段。 4、起钻前搞好短起下作业,达到不阻不卡,确保井眼畅通;起钻过程中,在油层井段严禁使用高速档,防止抽汲诱发溢流或井喷。 5、对于油气活跃的井,必须在压稳后再进行下套管作业。 6、对于漏失井,必须进行堵漏作业,井下正常后方可进行下套管作业。 7、钻井液性能须满足下套管固井作业要求。 8、下套管前口袋应符合规定要求。

井控技术措施

井控技术措施 (一)表层固井 1、钻井队表层钻深必须进入稳定层50米以上,保证下部表套水泥环与地层的胶结质量。 2、要高度重视表层固井施工,确保表层固井质量。固表层套管前要认真核对表层井深和表层套管下入深度,确保表层套管按钻井设计要求下到位置。 3、认真做好表层固井设计,确保表层固井灰量足够,按照固表层作业要求做好现场施工,打好水泥浆密度,油井留10-15米水泥塞,并做好固井表层施工记录。 4、要求钻井队固完表层后必须保证水泥候凝8小时后才能二开钻进。 5、固完表层后,对由于井漏而导致水泥未返到地面的井,井队要技术及时回填井口。 (二)完井固井 1、要求钻井队下套管前必须先换好相应尺寸的防喷器闸板芯子后下套管。 2、认真做好完井固井设计,进行平衡压力计算。 3、钻井液密度异常的井,要求钻井队处理时必须坚持加入稀释剂稀释钻井液的原则,不得采用大量加清水处理钻液的办法。 4、对出油、出气的井,必须要坚持先稳定底层后固井的原则,做

好固井后的关井工作。 5、钻井队下套管过程中必须按下套管技术要求井行灌泥浆作业,下完套管给套管内灌满泥浆后能接方向杆循环泥浆,循环1-2周,循环处理好泥浆后进行固井作业。 6、完钻发生漏失的井必须先堵漏后固井。防止下套管过程中或固井过程中发生漏后环空液柱压力降低后诱发京涌。 7、一次上返固井和双级固井的一级固井过程中发生漏失的井,候凝期间要认真观察井口,发现溢流现象要立即关井。 一、固井施工过程中井涌、井喷的应急措施。 1、注前置液时发生井涌或井喷,立即停止注前置液,并向钻井队工程技术员汇报,有钻井队根据井涌情况决定是否关井并进行压井处理措施,确保压稳地层后重新组织固井施工。 2、注入水泥过程中发生井涌、井喷时根据具体情况采取以下措施: (1)、注放水泥量少时,由钻井队根据井涌情况决定是否关井,如果关井,要节流循环出注入的水泥浆并采取压井措施。压稳地层后重新组织固井施工。 (2)、已经开始注尾桨时出现井涌或井喷时,由钻井队实施关封井器后节流注水泥作业,抢压胶塞、节流顶替。同时启动固井工程公司井控应急预案。 三、尾管固井井控措施 1、尾管固井封固井段短,要计算前置准的使用量,仔细核算地层

套管施工技术要求

套管施工技术要求 刚性 一、施工准备 1.防水套管要求 (1) 根据设计和规范要求购买防水套管,购买防水套管时,防水翼环按标准图集,要严格检查焊缝质量,要求焊缝饱满光亮,不得有裂纹和砂眼而且不得焊穿防水套管现象。 (2) 刚性防水套管的选择,小于DN150的选择大二号的防水套管,大于DN150 的选择大一号的防水套管。(或根据施工经验选购) 2.作业条件 (1)给排水管道穿地下室外墙、混凝土水池壁、屋面板时,密切配合土建工程预埋刚性防水套管。 (2)各层水平线和墙厚度线弹好,配合土建施工; (3)墙体预埋防水套管,在土建墙面钢筋绑扎完毕,模板支设之前进行。 二、施工要求 1. 防水套管预埋阶段,应按设计及规范要求,配合土建施工进度完成。 2. 施工队应熟悉图纸,熟悉所有预留孔洞、预埋防水套管的位置、规格, 以确保准确无误地进行预留预埋。 3. 预埋防水套管不得与结构主筋直接焊在一起,应用附加钢筋固定后焊接或绑扎牢固。在预留过程中,以钢筋上的结构标高线为准,根据结构标高线与建筑标高线的关系,按照图纸规定的建筑标高预留预埋; 4.防水套管用于与腐蚀性介质接触时,施工人员应根据介质性质及防腐要求,另行选择适用的耐腐蚀材料 5.给水立管穿楼板时,应设套管,安装在楼板内的套管,其顶部应高出装饰

地面20mm;安装在卫生间内的套管,其顶部高出装饰地面50mm,底部应与楼板地面相平;套管与管道之间缝隙应用阻燃密封材料和防水油膏填实,端面光滑。 6.管道穿地下室外墙、混凝土水池壁、屋面板时,应预埋刚性防水套管,套管型号为A型。 三、成品保护 1.预埋完成后套管应用废报纸、废布条或其它废料将管口堵住。 2.土建浇注砼前,应派人再次复核所安装的套管、预埋管位置、标高、规格等是否正确。 3.土建浇注砼时,应派专人负责监护,以防预埋管、套管移位或被破坏。 四、应注意的安全问题 1. 进入现场必须戴好安全帽,高空作业必须系好安全带。 2. 不得穿拖鞋进入现场,严禁赤足裸膀,酒后作业。 3. 焊工必须持焊工操作证上岗作业,不得无证上岗。 4. 使用机电设备、机具前应检查确认性能良好,电机机具的漏电保护装置灵敏有效。不得“带病”运转。 5. 电气焊作业前,应申请动火证,并且专人看火,备好灭火用具。焊接地点周围清理干净,不得有易燃易爆物品,防止火灾发生。

钻井队通井、下套管技术措施(正式)

编订:__________________ 单位:__________________ 时间:__________________ 钻井队通井、下套管技术 措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-2960-47 钻井队通井、下套管技术措施(正 式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行 具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常 工作或活动达到预期的水平。下载后就可自由编辑。 一、通井技术措施 1、钻具结构以8寸井眼为例:应用215.9mm钻头+扶正器+钻铤+加重钻杆+钻杆的钻具结构通井(扶正器大小和加放位置根据现场井下实际情况定),下钻中途,避开造斜井段和薄弱易漏地层打通循环钻井液。 2、在斜井段要严格控制下钻速度,遇阻严禁硬压强下,开泵循环划眼通过,以上提下放为主,避免划出新井眼。 3、下钻到井底后,先小排量平稳开泵,待井下情况正常后再逐渐增大至正常钻进排量充分循环钻井液,循环清洗井眼时间不少于2周,震动筛处无明显岩屑;循环过程中,严密监视钻井液性能变化,起钻前,要循环观察有无油气侵,并停泵观察有无溢流,确认井

下无溢流后方可起钻。起钻前在斜井段打入加润滑剂的钻井液封闭斜井段。 4、起钻前搞好短起下作业,达到不阻不卡,确保井眼畅通;起钻过程中,在油层井段严禁使用高速档,防止抽汲诱发溢流或井喷。 5、对于油气活跃的井,必须在压稳后再进行下套管作业。 6、对于漏失井,必须进行堵漏作业,井下正常后方可进行下套管作业。 7、钻井液性能须满足下套管固井作业要求。 8、下套管前口袋应符合规定要求。 二、下套管前检查验收 1、资料准备 钻井队应及时收集齐油层顶界、油层底界、短套管位置、阻流环位置、套管下深、水泥返高、分级箍位置(双级固井)、井斜、井径和井温、油气层数据。 2、套管检查 a) 钻井队检查三证两单,“三证”即产品质量证

套管开窗侧钻技术

第八章套管开窗侧钻技术 概述 侧钻技术在国外起始于三十年代,于八十年代得到深入发展。我国于八十年代开始研究侧钻技术,十年间内迅速成熟起来。该项技术在全国各油田得到了广泛的推广应用,并取得了明显的经济效益和社会效益,成为油田特别是老油区节支增效、节约挖潜的重要手段和措施。 井眼的侧钻技术一般分为两种类型,一是裸眼井内侧钻技术,即在裸眼井内打入水泥造成人工井底然后側钻或条件允许时直接进行悬空侧钻形成侧向井眼的工艺技术。二是套管开窗技术,即依据设计要求,在套管内某位置开一窗口或铣掉一段套管,侧向钻出一新井眼,实现重新完井的工艺技术。 侧钻技术是在普通定向钻井技术的基础上发展起来的,除具有普通定向井和水平井的共性之外,也有其自己的独特性,正是这些独特性才形成了专门的侧钻工艺技术。侧钻的主要目的是实现:“死井复活”、提高采收率、降低成本。侧钻技术主要应用于:(1)钻井过程中套管内有落鱼或落物而无法打捞不能继续进行钻井、完井作业。 (2)钻井及采油过程中套管变形,影响生产。 (3)采油过程中砂堵砂埋严重,通过修井作业无法恢复生产的井。 (4)直井落空,偏离油层位置,经勘探其周围还有开采价值油藏。 (5)有特殊作业要求的多底井和泄油井等。 (6)油田开发后期,已无开采价值的井,为了节约钻井成本,充分挖掘潜力,利用原井眼开窗侧钻成定向井开采边角油气藏。 开窗工具主要分为两大类:一是锻铣式开窗工具,主要由锻铣器和锻铣刀片组成。 二是斜向器式开窗工具,分为:a.固定地锚斜向器式b.一体化式地锚斜向器。两种类型。主要由地锚总承、斜向器总承、和磨铣工具组成。 本章着重对套管开窗技术进行介绍,讲述了套管开窗的原理、专用工具及其现场使用。第一节锻铣开窗侧钻工艺 一、套管锻铣器的结构设计和工作原理 套管锻铣器的结构见图8—1,主要由保护接头、壳体、泵压显示装置、活塞总成、弹簧、刀片、下扶正器组成。其工作原理为: 图1 短线器结构示意图 锻铣器下入设计井深后,启动转盘、开泵。此时泥浆流经活塞上的的喷嘴产生压力降,形成的压力推动活塞下行,支撑六个刀片外张切割套管。当套管切断后,刀片达到最大外张位置,泵压将明显下降,这时可加压进行套管磨铣作业。作业完毕后,停泵、压力降消失,活塞在弹的反力作用下复位,刀片凭自重或外力收回刀槽内。 二、锻铣器结构设计的特点 a)锻铣器有六个刀片,可同时伸出切割或锻铣,寿命长、速度快。 b)采用水力活塞结构,依靠压力降推动活塞运动,设计有泵压显示装置,当刀片 切割套管后,在立管用力表上立即反映出2MPa的压力降,易于判断。

下套管作业安全措施

下套管作业安全措施 1目的 为了保证下油气层套管作业的顺利进行,保护施工人员不受伤害,特制定本作业指导书。 2范围 适用于重庆钻井分公司所属井队下油层(技术)套管作业。 3岗位要求 4岗位职责 5作业程序 危害识5.1下套管前的准备 5.1.1人员组织 5.1.1.1在下套管前由值班干部组织召开会议,进行人员分工,交待技术要求和安全措施,进行识别和风险评价。 5.1.1.2下套管作业时,井队安全员必须在现场进行安全监控。 5.1.1.3各岗位应按规定穿戴好劳保用品。 5.1.1.4各岗位操作应按SY5974—94《钻井作业安全规程》中4.3.2的规定执行。 5.1.2套管、工具的准备 5.1.2.1套管到井队后,井队技术人员根据交接单据对套管进行验收,组织对套管进行清洗丝扣、丈量、挑选,用符合标准的通径规进行通内径,将合格套管按下井顺序进行编号,涂匀套管密封脂;将复

查不合格的套管涂上明显标记,并与合格套管分开,计算复查准确无误。 5.1.2.2用气通套管内径时,气管线两端固定牢固,防止蹩掉伤人,通径规出口端正面不准站人。 5.1.2.3由技术人员检查验收送井的下套管工具,规格准确、丝扣完好、灵活好用、配件齐全。 5.1.2.4由技术员检查套管下部结构及附件,并组织将下部结构粘胶。 5.1.3设备的准备 5.1.3.2 由司钻负责对顶驱系统、刹车系统、防碰天车、钢丝绳、死绳固定器等进行检查和整改。 5.1.3.3由副司钻负责对钻井泵和循环系统、灌泥浆管线、闸门进行检修保养。 5.1.3.4由井架工负责绑牢井架上的钻杆、钻铤,对天车、气动绞车、井架和底座、悬吊滑轮等润滑、固定、连接螺栓和销钉、钢丝绳磨损等情况进行检查保养。 5.1.3.5由内钳工负责对绞车传动系统、绞车固定等进行检查和保养。 5.1.3.6由套管钳工负责对液压套管钳进行检查保养。 5.1.3.7由电器工分别负责对动力设备、传动系统等进行检查保养,确保下套管完井作业期间,设备运转正常。

套管头技术要求(标准)

标准套管头技术要求 一、执行标准:SY/T5127-2002 二、材料:35CrMo锻件 三、材料物理机械性能: (1)C%:~ (2)Si%:~ (3)Mn%:~ (4)P%:≤ (5)S%:≤(6)Cr%:~ (7)Mo%:~ (8)断面收缩率%:≥50 (9)延伸率%(δ5):≥14 (10)抗拉强度N/m m2:≥860 四、检测项目及要求: 1、单级套管头: (1)13 3/8″(10 3/4″、9 5/8″)×5 1/2″(7″)-35Mpa (2)13 3/8″(10 3/4″、95/8″)×5 1/2″(7″)-70Mpa

2、双级套管头: (1)13 3/8″×9 5/8″×5 1/2″(7″)-70MPa (2)13 3/8″×9 5/8″×5 1/2″(7″)-35MPa

五、套管头结构 1、单级套管头结构如图1 2、双级套管头结构如图2

六、售后服务 1、套管头安装时厂家服务人员应及时到井; 2、套管头安装应在各层固井施工完之前到井,指导井队进行套管头安装作业; 3、完井套管的切割、注塑按使用井队或固井方要求时间及时到井; 4、套管头在使用中出现问题导致事故,由厂家负应有责任,并赔偿损失; 5、套管头使用保质期为5年,保质期出现问题由厂家进行整改或更换。 七、其它要求 1、标志 产品包装上应有明显的标准,表明产品名称、商标、型号,公司名称、地址、电话,生产日期,保质期,产品执行标准编号,“怕晒”、“怕雨”等图示标志 2、标签 产品合格证上应有:检验员代号,检验合格印章,检验日期。 3、使用说明书

使用说明书应有包括:产品用途,性能简介,使用方法,涉及安全环保的注意事项。 4、包装 产品采用木质箱子包装 5、运输 运输过程中应做好防碰,防止产品有损伤、变形等情况。 6、贮存 贮存过程中应处于干燥条件下。

钻井队通井、下套管技术措施(新版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 钻井队通井、下套管技术措施(新 版)

钻井队通井、下套管技术措施(新版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 一、通井技术措施 1、钻具结构以8寸井眼为例:应用215.9mm钻头+扶正器+钻铤+加重钻杆+钻杆的钻具结构通井(扶正器大小和加放位置根据现场井下实际情况定),下钻中途,避开造斜井段和薄弱易漏地层打通循环钻井液。 2、在斜井段要严格控制下钻速度,遇阻严禁硬压强下,开泵循环划眼通过,以上提下放为主,避免划出新井眼。 3、下钻到井底后,先小排量平稳开泵,待井下情况正常后再逐渐增大至正常钻进排量充分循环钻井液,循环清洗井眼时间不少于2周,震动筛处无明显岩屑;循环过程中,严密监视钻井液性能变化,起钻前,要循环观察有无油气侵,并停泵观察有无溢流,确认井下无溢流后方可起钻。起钻前在斜井段打入加润滑剂的钻井液封闭斜井段。 4、起钻前搞好短起下作业,达到不阻不卡,确保井眼畅通;起钻过程中,在油层井段严禁使用高速档,防止抽汲诱发溢流或井喷。

井控技术措施(完整篇)

编号:AQ-JS-04594 ( 安全技术) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 井控技术措施(完整篇) Well control technical measures

井控技术措施(完整篇) 使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。 (一)表层固井 1、钻井队表层钻深必须进入稳定层50米以上,保证下部表套水泥环与地层的胶结质量。 2、要高度重视表层固井施工,确保表层固井质量。固表层套管前要认真核对表层井深和表层套管下入深度,确保表层套管按钻井设计要求下到位置。 3、认真做好表层固井设计,确保表层固井灰量足够,按照固表层作业要求做好现场施工,打好水泥浆密度,油井留10-15米水泥塞,并做好固井表层施工记录。 4、要求钻井队固完表层后必须保证水泥候凝8小时后才能二开钻进。 5、固完表层后,对由于井漏而导致水泥未返到地面的井,井队要技术及时回填井口。

(二)完井固井 1、要求钻井队下套管前必须先换好相应尺寸的防喷器闸板芯子后下套管。 2、认真做好完井固井设计,进行平衡压力计算。 3、钻井液密度异常的井,要求钻井队处理时必须坚持加入稀释剂稀释钻井液的原则,不得采用大量加清水处理钻液的办法。 4、对出油、出气的井,必须要坚持先稳定底层后固井的原则,做好固井后的关井工作。 5、钻井队下套管过程中必须按下套管技术要求井行灌泥浆作业,下完套管给套管内灌满泥浆后能接方向杆循环泥浆,循环1-2周,循环处理好泥浆后进行固井作业。 6、完钻发生漏失的井必须先堵漏后固井。防止下套管过程中或固井过程中发生漏后环空液柱压力降低后诱发京涌。 7、一次上返固井和双级固井的一级固井过程中发生漏失的井,候凝期间要认真观察井口,发现溢流现象要立即关井。 一、固井施工过程中井涌、井喷的应急措施。

电缆套管安装工艺标准_电缆套管安装规范要求

电缆套管安装工艺标准_电缆套管安装规范 要求 电缆电线钢套管安装工艺标准一、施工准备 1.1 材料要求1.1.1 热镀锌钢管壁厚均匀,焊缝均匀,无劈裂、砂眼、棱刺凹扁现象。有产品材质单和合格证。 1.1.2 圆钢、扁钢、角钢等材质应符合国家有关规范要求,镀锌层完整无损,并有产品合格证。 1.1.3 螺栓、螺丝、膨胀螺栓、螺母、垫圈等应采用镀锌件。 二、主要机具 1.2.1 弯管机、套丝机、磨光机、切割机、液压开孔机。 1.2.2 手锤、錾子、钢锯、扁锉、半圆锉、圆锉、活动扳手。 1.2.3 电锤、电焊机、手电钻、台钻、开孔器、工具袋、梯子。 三、技术准备 1.1.1 施工图纸及技术资料齐全。 1.1.2 预埋套管需根据设备位置情况,在土建灌浆或二次磨面前确定套管安装位置并敷设。 1.1.3 电动机的基础、沟道、预埋孔洞、电缆管位置尺寸应符合设计要求。 1.1.4提前熟悉、查阅机务图纸,确定设备位置,套管敷设时同一考虑布置,做到整齐美观。

1.1.5提前进购合金接头、U型管卡等附件,统一其尺寸规格,并统一各种规格套管并排敷设时其管间中心距。 四、施工工序及施工方法 4.1施工流程图现场测量尺寸→弯头制作→下料→支架配制焊接→套管安装(包括开孔)→接地 4.2施工步骤和操作方法 4.2.1 弯头制作 4.2.1.1 根据施工图纸计算出规格电缆电线钢套管的弯头数量。 4.2.1.2 用电动液压弯管机弯制各种规格电缆电线钢套管的弯头。 4.2.1.3 镀锌管锌层剥落处应涂防腐漆。 4.2.2 下料 4.2.2.1 技术人员根据现场实际情况进行针对性的技术交底,施工人员进行测量、下料。 4.2.3 配制安装 4.2.1.1 电缆管连接应牢固,密封应良好,两管口应对准。 4.2.1.2 电缆管的埋设深度不应小于0.7m,在人行道下面敷设时不应小于0.5 m。 4.2.1.3 电缆管应有不小于0.1%的排水坡度。 4.2.1.4 电缆管固定应采用打卡固定。首先将花边角钢用膨胀螺栓固定在墙壁上,钢结构可焊接。使用U型卡将电缆管固定在支架上。 4.2.1.5 成排电缆管之间应留有相同的间隙,便于电缆敷设完后管接头和金属软管的安装。 4.2.4 接地 4.2.4.1 电缆管安装完毕后,须用镀锌扁钢将电缆管与接地网可靠连接。

四川盆地顶驱下套管技术

IADC/SPE 155694 顶驱下套管:提高施工安全和效率 Zhang Hongying,SPE,He TaO,Wang Na,liu Guanghua,SPE,Zou lianyang,Huang Y anfu,中石油研究院北京石油机械厂 摘要 下套管是钻井施工中的一个重要步骤。随着水平井和大位移井的增多,为了防止套管串卡钻的发生,迫切需要一种技术,能够在下套管的过程中循环钻井液和旋转套管。这篇文章介绍了顶驱下套管技术(TDCR)。该技术能够满足下套管过程中的各种挑战。中国西南四川盆地所打的水平气井计划下入7寸套管,该施工由于地质条件复杂存在难度。顶驱下套管技术成功的将套管下到了目标深度。顶驱下套管技术使得在长的水平段遇到复杂情况时能旋转、活动和循环,是成功作业的关键。 顶驱下套管技术的好处还有利用了顶驱精确控制套管的上扣扭矩,这对于优化扣的上扣是非常重要的。下套管过程中遇到不稳定地层可以开泵循环保证井眼的稳定,避免了复杂情况的发生。由于省去了扶正台,减少了非生产时间,提高了安全和效率。顶驱下套管技术将成为下套管作业的主角并且在将来获得更加广泛的应用。 介绍 传统的下套管技术通常使用一些专用的工具,比如套管动力钳。在下套管的过程中不能循环、旋转和上下活动套管。在复杂地层可能会发生缩径、垮塌和岩屑沉积,导致下套管失败。据统计,下套管过程中49%的非生产时间是由于缩径和卡钻造成的。为了避免缩径和卡钻,最有效的办法就是循环,而这正是传统施工方法的瓶颈,不能同时循环和活动套管串。并且要花较长时间转换为循环模式。下套管时为了套管内外压力平衡,每下入几根就要灌浆一次。这种方法很不方便又耗费劳力,并且容易漏灌,从而影响下套管质量。并且如果套管遇阻需要起出所有套管,另外组合钻具进行划眼和通井。然后重新下套管,这样既费时又效率低下。顶驱下套管技术的引进打破了施工中的各种难题。它把顶驱钻进的优点带到了下套管施工中。下套管过程中遇到不稳定地层可以开泵循环保证井眼的稳定,避免了复杂情况的发生。顶驱套管施工意味着自动化程度的提高和劳动强度的降低,因而提高了安全和效率。 顶驱系统作为一项主要的油田钻井技术研发于1980年,已经成为标准技术取代了一次只能接一根钻杆的方钻杆和转盘系统。它的主要优点还有更好的处理钻具和内防喷器操作。还能在钻进和起下钻过程中旋转钻具和循环,减小了卡钻和其它井下事故发生的机率。 九十年代开始,套管灌注工具和循环工具的出现改变了日常的施工流程,大大的缩减了灌浆时间,被广泛应用到在海上和陆地套管作业中。 二十一世纪初始,一项新技术给下套管作业带来了变革。这项新技术整合了套管钳和灌浆与循环工具,通过顶驱能实现下套管作业,被称为顶驱下套管技术。它已径成功地应用在了海上和陆地来应对工程上的挑战,被认为是工业上最具有价值的技术之一。顶驱下套管充分利用了顶驱的优点,实现了套管上扣的自动控制,并且能够在循环钻井液和上下活动套管串的同时旋转套管,降低了卡套管和井下复杂情况的机率。顶驱下套管工具还被广泛地应用在套管钻井作业。该工具扩大了顶驱的应用范围实现了各项作业的整合。该项技术的应用极大的降低了下套管过程中井下和地面出现复杂情况的机率。提高了下套管作业的质量、安全和效率,降低了钻井成本,在将来的应用和继续提高上有着极为广阔的前景。 设备和操作流程 除了钻机和其他设备,顶驱下套管操作主要依靠顶驱和下套管工具。与此同时,在设备机

井控技术措施正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.井控技术措施正式版

井控技术措施正式版 下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成 的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度 与方案所计划的时间吻合。文档可以直接使用,也可根据实际需要修订后使用。 (一)表层固井 1、钻井队表层钻深必须进入稳定层50米以上,保证下部表套水泥环与地层的胶结质量。 2、要高度重视表层固井施工,确保表层固井质量。固表层套管前要认真核对表层井深和表层套管下入深度,确保表层套管按钻井设计要求下到位置。 3、认真做好表层固井设计,确保表层固井灰量足够,按照固表层作业要求做好现场施工,打好水泥浆密度,油井留10-15米水泥塞,并做好固井表层施工记录。

4、要求钻井队固完表层后必须保证水泥候凝8小时后才能二开钻进。 5、固完表层后,对由于井漏而导致水泥未返到地面的井,井队要技术及时回填井口。 (二)完井固井 1、要求钻井队下套管前必须先换好相应尺寸的防喷器闸板芯子后下套管。 2、认真做好完井固井设计,进行平衡压力计算。 3、钻井液密度异常的井,要求钻井队处理时必须坚持加入稀释剂稀释钻井液的原则,不得采用大量加清水处理钻液的办法。 4、对出油、出气的井,必须要坚持

井控技术措施标准版本

文件编号:RHD-QB-K5550 (解决方案范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 井控技术措施标准版本

井控技术措施标准版本 操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 (一)表层固井 1、钻井队表层钻深必须进入稳定层50米以上,保证下部表套水泥环与地层的胶结质量。 2、要高度重视表层固井施工,确保表层固井质量。固表层套管前要认真核对表层井深和表层套管下入深度,确保表层套管按钻井设计要求下到位置。 3、认真做好表层固井设计,确保表层固井灰量足够,按照固表层作业要求做好现场施工,打好水泥浆密度,油井留10-15米水泥塞,并做好固井表层施工记录。 4、要求钻井队固完表层后必须保证水泥候凝8

小时后才能二开钻进。 5、固完表层后,对由于井漏而导致水泥未返到地面的井,井队要技术及时回填井口。 (二)完井固井 1、要求钻井队下套管前必须先换好相应尺寸的防喷器闸板芯子后下套管。 2、认真做好完井固井设计,进行平衡压力计算。 3、钻井液密度异常的井,要求钻井队处理时必须坚持加入稀释剂稀释钻井液的原则,不得采用大量加清水处理钻液的办法。 4、对出油、出气的井,必须要坚持先稳定底层后固井的原则,做好固井后的关井工作。 5、钻井队下套管过程中必须按下套管技术要求井行灌泥浆作业,下完套管给套管内灌满泥浆后能

接方向杆循环泥浆,循环1-2周,循环处理好泥浆后进行固井作业。 6、完钻发生漏失的井必须先堵漏后固井。防止下套管过程中或固井过程中发生漏后环空液柱压力降低后诱发京涌。 7、一次上返固井和双级固井的一级固井过程中发生漏失的井,候凝期间要认真观察井口,发现溢流现象要立即关井。 一、固井施工过程中井涌、井喷的应急措施。 1、注前置液时发生井涌或井喷,立即停止注前置液,并向钻井队工程技术员汇报,有钻井队根据井涌情况决定是否关井并进行压井处理措施,确保压稳地层后重新组织固井施工。 2、注入水泥过程中发生井涌、井喷时根据具体情况采取以下措施:

刚性防水套管施工技术要求

刚性防水套管施工技术要求 一、施工准备 1.防水套管要求 (1) 根据设计和规范要求购买防水套管,购买防水套管时,防水翼环按标准图集,要严格检查焊缝质量,要求焊缝饱满光亮,不得有裂纹和砂眼而且不得焊穿防水套管现象。 (2) 刚性防水套管的选择,小于DN150的选择大二号的防水套管,大于DN150的选择大一号的防水套管。(或根据施工经验选购) 2.作业条件 (1)给排水管道穿地下室外墙、混凝土水池壁、屋面板时,密切配合土建工程预埋刚性防水套管。 (2)各层水平线和墙厚度线弹好,配合土建施工; (3)墙体预埋防水套管,在土建墙面钢筋绑扎完毕,模板支设之前进行。 二、施工要求 1. 防水套管预埋阶段,应按设计及规范要求,配合土建施工进度完成。 2. 施工队应熟悉图纸,熟悉所有预留孔洞、预埋防水套管的位置、规格,以确保准确无误地进行预留预埋。 3. 预埋防水套管不得与结构主筋直接焊在一起,应用附加钢筋固定后焊接或绑扎牢固。在预留过程中,以钢筋上的结构标高线为准,根据结构标高线与建筑标高线的关系,按照图纸规定的建筑标高预留预埋; 4.防水套管用于与腐蚀性介质接触时,施工人员应根据介质性质及防腐要求,另行选择适用的耐腐蚀材料 5.给水立管穿楼板时,应设套管,安装在楼板内的套管,其顶部应高出装饰地面20mm;安装在卫生间内的套管,其顶部高出装饰地面50mm,底部应与楼板

地面相平;套管与管道之间缝隙应用阻燃密封材料和防水油膏填实,端面光滑。 6.管道穿地下室外墙、混凝土水池壁、屋面板时,应预埋刚性防水套管,套管型号为A型。 三、成品保护 1.预埋完成后套管应用废报纸、废布条或其它废料将管口堵住。 2.土建浇注砼前,应派人再次复核所安装的套管、预埋管位置、标高、规格等是否正确。 3.土建浇注砼时,应派专人负责监护,以防预埋管、套管移位或被破坏。 四、应注意的安全问题 1. 进入现场必须戴好安全帽,高空作业必须系好安全带。 2. 不得穿拖鞋进入现场,严禁赤足裸膀,酒后作业。 3. 焊工必须持焊工操作证上岗作业,不得无证上岗。 4. 使用机电设备、机具前应检查确认性能良好,电机机具的漏电保护装置灵敏有效。不得“带病”运转。 5. 电气焊作业前,应申请动火证,并且专人看火,备好灭火用具。焊接地点周围清理干净,不得有易燃易爆物品,防止火灾发生。 港城793项目工程部 二零一四年七月十号

下套管技术措施标准版本

文件编号:RHD-QB-K7784 (解决方案范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 下套管技术措施标准版 本

下套管技术措施标准版本 操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 一、通井措施 1. 钻具起下时,手工具绑好安全绳,检查好井口工具严防井内落物。 2. 下钻过程中注意遇阻显示,对测井井径曲线呈缩径段以及不规则井段,进行反复提拉,直至畅通。 3. 下钻到底后循环泥浆,循环泥浆时勤活动钻具,不要在一处长时间循环,以免该井段冲出“大肚子”影响固井质量。 4. 按设计要求处理泥浆,性能必须符合要求。待泥浆出、入口性能均匀后视振动筛无岩屑起钻。

5. 通井时下钻到座挂位置4400米称重,下尾管尽可能使用原钻具,为座挂、倒扣提供依据。 二、套管准备及下套管措施 1. 套管到井场后,按入井顺序排放套管,进行编号、丈量。套管必须逐根通径,如有通不过的做好标记,禁止入井。刷洗套管丝扣时,要认真检查丝扣是否损坏。 2. 套管入井时要二次通径,司钻指定专人收好通径规,防止将通径规带入井内。不见通径规不得对扣。 3. 下套管前、通井时认真检查设备提升系统和刹车系统,确保正常使用。 4. 悬挂器入井前回接筒内灌满铅油或套管丝扣油并将压帽盖好,以防钻屑和泥饼落入,避免倒扣和起出送井工具困难。

5. 在浮鞋后第一根套管上加装两个扶正器,采用抬头技术以减小前部套管摩阻引导套管顺利井入斜井段及水平段,保证套管能够顺利下入。 6. 为保证悬挂器居中,坐挂顺利在与悬挂器相连两根套管上加两个刚性扶正器。 7. 井口扣好送上钻台的套管后,要试拉一下吊卡活门检查吊卡安全销是否到位。上提游车吊拉套管时井口人员保护好套管丝扣,防止碰坏套管丝扣。护丝用绳子送下钻台,严禁通过坡道向下扔。 8. 前五根套管及浮鞋、浮箍用强力胶粘结,套管按编排顺序入井,场地人员要检查好套管编号,不得搞错.场地人员母扣涂抹套管密封脂。 9. 要求平稳下放,控制好下放速度,套管每20-30秒一根,下放时专人观察井口返浆情况。 10. 井口操作人员根据录井方提示按规定加入扶

下套管及固井要求

下套管及固井作业的规定 (试行) 油气勘探公司 钻井工程部

下套管及固井作业的规定 一、总则 为进一步加强落实套管使用管理规定,严格执行下套管各项技术措施,提高安全意识,把井下安全、工程质量、规范操作放在第一位,杜绝违章指挥、违章操作,确保下套管及固井质量,现制定下套管及固井作业有关规定。 二、职责 (一)钻井队 1套管、附件准备及验收 1.1套管到井后,井队技术员应及时清点送井套管、短套管及套管附件,检查其数量、型号是否与送井清单一致;套管和套管附件送井时要有检验合格证和检验记录。钻井队技术员应收集好套管及附件合格证备查。送井套管公扣和母扣端必须戴齐护丝,以防止碰坏丝扣。 1.2逐根清洗并检查套管及附件的丝扣。 1.3下套管工具必须完好,套管吊卡应有明显标记,不能与钻杆吊卡混用。 1.4对所送套管要复查套管丝扣、壁厚、钢级,由工程技术员组织丈量(套管长度不含公扣长度,长圆扣套管从公扣根部起丈量,特殊扣套管从“Δ”标记处起丈量)套管,将套管长度用红漆标记在套管本体上,数据要求两对口。按入井顺序编排套管,检查累计的套管长度是否满足井深要求,入井套管和剩余套管分开摆放,将不下的套管用棕绳捆绑,作好标记,

并与套管数据复核一致。联顶节长度必须符合井架底座高度要求,两端丝扣抹黄油戴护丝保护好,避免挤压变形。 1.5对送井套管在井场上逐根通内径,内径规尺寸标准见表。并记录通内径情况,由操作者签字。 检查工具质量。 1.7计算套管数据时,要确保浮箍位置低于要求人工井底位置不小于5米。工程技术员必须清楚套管总数、入井根数、剩余根数及入井套管的编排顺序。套管长度输入计算机后必须打印出来与实际的长度、位置相校核并确认一致,坚决杜绝将长度、顺序输错导致的严重质量事故。 1.8套管原始记录在测三样前必须保留。 2设备及其它准备 2.1在完井电测期间,钻井队要对设备进行一次全面检查,保证在通井划眼、下套管及固井施工期间设备连续运转,确保各项工序连续进行。 2.2合理安排通井下套管固井时间,下完套管循环2~3周必须固井,不能长时间循环,影响固井质量。 2.3电测完后,测井队及时将数据送钻井工程部技术科。固井队及时到技术科取完井电测井径数据和实际地质分层,便于及时计算灰量组织装灰。 3井眼准备 3.1钻井过程要确保井眼规则,无大肚子井眼,防止井径扩大率和全角变化率超标,影响套管的顺利下入和固井质量。 3.2钻井液性能应能保证井壁稳定、井眼干净、无油气侵和无漏失,符
