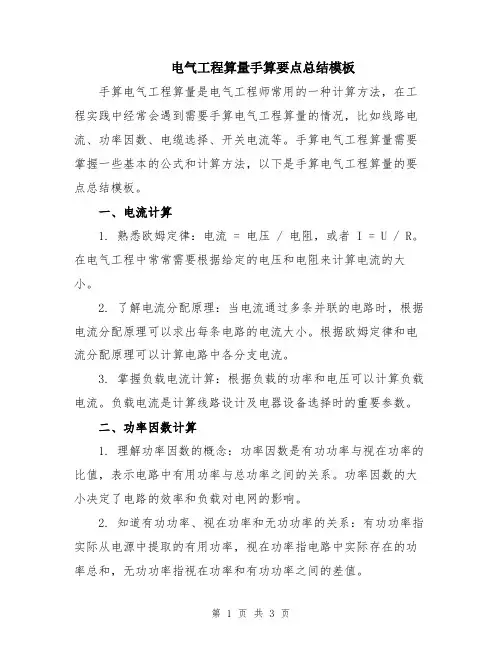

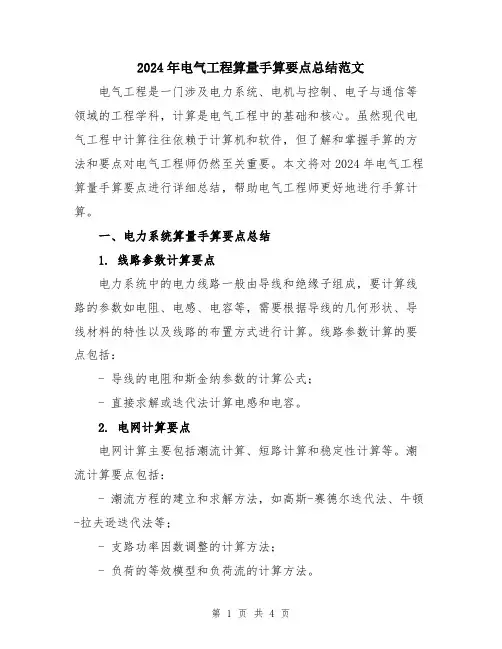

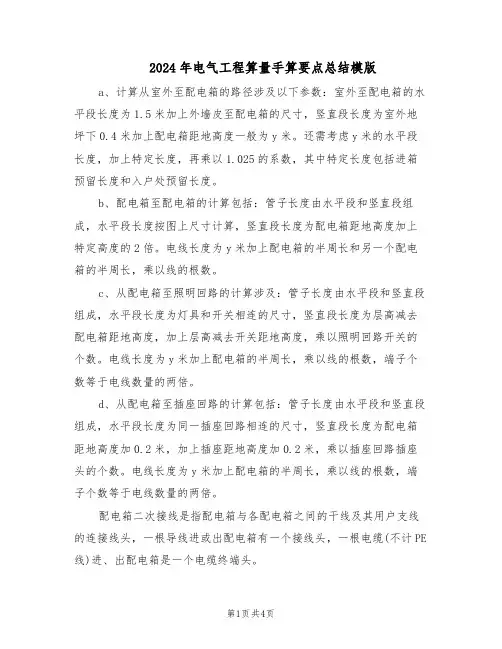

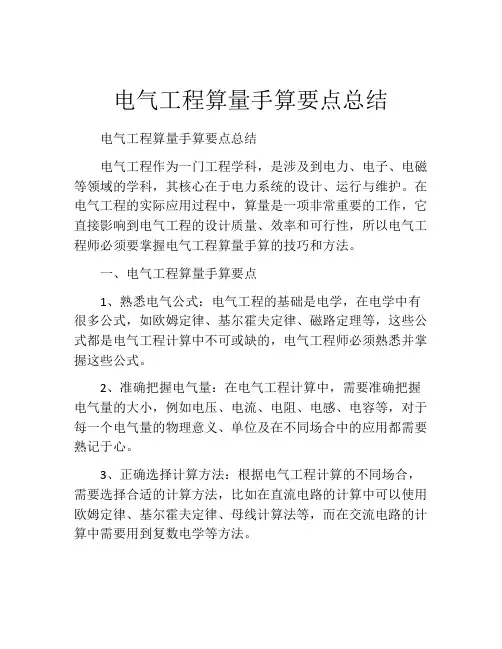

电气工程算量要点

1、电线:要拆开计算(BV 2.5*4,长度10m,工程量长度=4*10),带符号BV/BYJ普通电线/高级电线、BVR软电线、RV特软电线、RVP屏蔽特软电线;其他:不拆开计算,带符号RVS双绞线、RVB双芯平型软线、UTP/STP网线(非屏蔽/屏蔽)、HYV通信线、BVV护套电线(圆)、BVVB护套电线(扁)、RVV护套软线、RVVP屏蔽护套软线、SYV/SYWV视频线(同轴电缆)、YJV/VV电力电缆、KVV控制电缆。根和芯的概念。MH-YJV-3*35+1*16SC50 FC:一根(三芯35mm2+一芯16mm2)的耐火电力电缆,穿管径50mm的焊接钢管地面暗敷。

2、不同材质分别列项。L-铝(不带L默认为铜),P-屏蔽,FS-防水,ZR-阻燃,NH-耐火,WD-无卤低烟,ZN-阻燃耐火,WDZ-无卤低烟阻燃,WDN-无卤低烟耐火,下角标带22-带铠。

3、各种箱柜安装、电机接线定额均未包括外部接线工作内容,需单独计算。电缆终端头定额中已包括外部接线工作内容,不得重复计算。端子板外部接线、接线端子、电缆终端头每根每端一个。

4、配管:电线管MT(薄壁),扣压式电线管(KBG)/紧定式电线管(JDG);塑料管:硬塑料管(PV/PVC)、半硬塑料管(FPC)、波纹塑料管(KPC);金属软管(KPC);钢管SC(厚壁):焊接钢管(SC)、水煤气管(G)、镀锌钢管(RC)、线槽:金属线槽(MR)、塑料线槽(PR);桥架(CT):槽式(C)、托盘式(P)、梯式(T)。线槽常用于改建工程或后期装修的明敷,在美观的前提下可以在墙上任意敷设,常见于病房和办公室。

5、配管长度按设计图示尺寸以长度计算;配管安装不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。配线按设计图示尺寸以单线长度计算(含预留长度)。电力电缆、控制电缆按设计图示尺寸以度计算(含预留长度及附加长度);滑触线按设计图示尺寸以单相长度计算(含预留长度);接地母线按设计图示尺寸以长度计算(含附加长度);

6、敷设方式:FC地面暗敷、CC顶板暗敷、WC墙内暗敷、WS/WE沿墙面敷设、CE沿顶棚面敷设、SCE吊顶内敷设。线:管内穿线、线槽配线;电力电缆:输电电缆(TC电缆沟敷设、DB直埋敷设),配电电缆(一般敷设(室内),竖直通道敷设(竖井));控制电缆:一般敷设(室内)、竖直

通道敷设(竖井)。

7、每一个照明、弱电、消防报警用电设备后面都需要1个接线盒用于接线,图里不会表示,是电气常识。动力设备(如泵、空压机等)一般自带接线盒不需要另算。吸顶安装用电器用接线盒(多方向出线,如顶装灯具、消防报警探测器等),壁装用电器用开关盒(上下两方向出线,如开关、插座消防报警按钮等)。

8、墙壁上设备竖向布管除特别说明外,考试都按π接连接。如连接插座,经过插座后一个出线一进一出算两根,经过插座后两个出线一进两处算三根。平面图上这个墙壁上的设备连着几根线,就有几根竖管。在砖、混凝土内的为暗敷,在砖、混凝土外的为明敷,管在吊顶天棚内敷设应执行明配管定额。在动力、照明工程中,不同的回路不能共管敷设,多粗的管穿几根线是有标准的。配管及线槽安装不扣除管路中间的接线箱、接线盒所占长度。灯具、开关、插座、按钮等的预留线及线路分支接头线已分别含在相应定额中,不得另行计算。照明配线中的导线截面≥6mm2时执行动力线路管内穿线的定额子目。

9、母线,用于汇集、分配、传输电能。裸绞线:铜绞

线TJ、铝绞线LJ、钢绞线GJ、钢芯铝线LGL,用于户外架空线路。裸母线:带型(矩形)母线(铜TMY,铝LMY,钢GMY),槽型母线,用于室内外较低低压配电及配套设备柜电子回路的连接。封闭式插接母线槽(CCX),用于各种供配电系统,通过插接可任意改变配电线路走向及引出电源分路。

10、预留的目的是考虑接线,附加的原因是考虑弯曲驰度,先预留后附加。裸线滑触要预留(含配线),防雷接地要附加(接地母线、避雷引下线、均压环、避雷网),电缆两项全都有。(1)电力电缆:配电箱柜盘下进出线:2m,配电箱柜盘上进出线:宽+高(半周长),变电所进出线:1.5m,进建筑物预留:2m,进入沟内或吊架时引上(下)预留:1.5m。(2)配线(含电源线及弱电线缆):箱、柜:宽+高(半周长);有箱盘的铁壳开工、刀开关、启动器:从安装对象中心算起0.5m,无箱盘的铁壳开工、刀开关、启动器:从安装对象中心算起0.3m。(3)滑触线预留:角钢滑触线终端预留:最后一个固定点起算1m,扁钢滑触线终端预留:最后一个固定点起算1.3m,其他滑触线终端预留:最后一个固定点起算0.5m。(4)带型、槽型母线:终端预留:从最后一个支持点起算0.3m,与设备或分支线连接:从设备端子接口起算0.5m。(5)电缆保护管:横穿马路时,按照路基宽度两端各加2m,出地面时:弯头管口距地面增

加2m,穿过建筑物外墙时:从基础外缘起增加1m,穿过沟道时:从沟道壁外缘起增加1m。

11、附加规则:电力电缆、控制电缆附加2.5%;接地母线、避雷引下线、均压环、避雷网附加3.9%。(利用主筋、圈梁的不附加)。

12、注意顶棚标高差、室内地坪标高差、室外地坪标高差陷阱,不同房间标高不同,影响管线长度。

13、电缆一般都是先算管再算线,水平长度、特别注意竖直方向长度,计算线缆考虑预留、附加。首先要在平面图上找箱子,然后结合系统图分清回路,算管时要按回路编号分别从配电箱起算,算完一条回路再算另一条回路。三线、四线、五线;汇总线缆时别忘加预留,电线别忘乘根数,电缆别忘附加。

14、填写项目编码时别忘增加末尾3位顺序码,从001开始编,一共是12位编码。个、套等取整,吨保留3为小数,其他2位。综合单价分析表中数据保留2位小数。具体要根据题目要求。

15、算壁装设备垂直距离的时候要加管埋深,吸顶设备不加管线埋深。

16、自动报警系统调试点数,按开关盒+接线盒数量计。

17、暂列暂估价是直接计入分部分项工程费,在其他项目费中不计。

18、嵌入式安装的配电箱无开关盒,壁挂式安装的配电箱有开关盒。

19、弱电箱到每个终端设备都是单独的一根线,不会像电源线或信号线那也串接,但弱电线缆是可以共管敷设的,通常采用T接,分支处采用接线盒。弱电箱是直接连接到每个终端设备,在平面图上看到是合并在一起,实际是有两根。

20、工业管道工程量计算不扣除阀门、管件(包括减压层、疏水层、水表、伸缩器等组成安装)及附属构筑物所占长度;方形补偿器以其所占长度列入管道安装工程量。管道绝热工程量V=π*(D+1.033δ)*1.033δ*L;管道保护层工程量S=π*(D+2.1δ+0.0082)*L;

电气工程工程量计算规则

电气工程工程量计算规则 册说明 一、第四册《电气工程》(以下简称本定额),包括变配电装置、电缆、架空配电线路、防雷接地、控制装置、配管配线、照明器具、起重设备电气装置、电气设备试验调整、电梯、消防控制设备、安全防范设备、电视、电话、综合布线等共十三章。 二、本定额适用于10KV以下电气设备安装工程。 三、本定额中的操作高度(指操作物高度距楼地面的距离),除各章节另有规定者外,均按5m以下编制的,如超过5m时,其超过部分的人工工日乘以下 四、本定额的工效是按建筑物檐高25m以下编制的,超过25m的高层建筑物(电梯安装除外),按下表计算高层建筑超高费(以人工费作为基数): 五、脚手架使用费以单位工作人工费作为基数,按以下标准计取: 电梯工程:6%,其中人工费占20% 其它工程:2%,其中人工费占20% 第一章变配电装置 一、说明 (一) 本章包括:干式变压器、油式变压器、箱式变压器、开闭器、高压开关柜、低压配电屏、母线桥、封闭式插接母线槽安装等23节共140个子目。(二) 消弧线圈、电炉变压器、油浸电抗器、整流变压器安装,执行油式变压器安装相应子目。 (三) 设备中需注入或补充注入的绝缘油,应视作设备的一部分。 (四) 设备安装中均未包括支架的制作安装,需用时执行本册支架制作安装相应子目。 (五) 工作内容中的“接线”系指一次部分(不包括焊压铜、铝接线端子)。 (六) 硅整流设备安装,不包括附带的控制箱、电源箱和设备以外配件的安装。 (七) 硒整流设备安装,执行硅整流设备相应子目。 二、工程量计算规则 (一) 变压器按容量以台计算。 (二) 高压开关柜分固定式、手车式以台计算。 (三) 低压开关柜分交流、直流以台计算。(四) 配电间隔框架、母线桥、设备支架以吨计算;基础型钢分品种以米计算。 (五) 封闭式插接母线槽分安装方式以米计算。 (六) 带形母线,分片数以单相米计算。 (七) 其它电气装置以台(套、个、组)计算。 第二章电缆 一、说明 (一) 本章包括:电缆沟铺砂盖砖、盖板、电缆敷设、电缆头制作安装、电缆桥架安装等26节共484个子目。 (二) 电缆敷设定额,是按平原地区和厂内电缆工程的施工条件编制的,不适用在积水区、水底、井下等特殊条件下的电缆敷设。 (三) 电缆在一般山地、丘陵地区敷设时,其定额人工工日乘以系数 1.3。该地段所需的施工材料,如固定桩、夹具等按实计算。 (四) 电缆敷设定额,未包括因弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,其增加工程量按附表执行。(五) 电力电缆敷设定额均按三芯(包括三芯连地)编制的,五芯电力电缆敷设定额乘以系数 1.3,六芯电力电缆乘以系数1.6,每增加一芯定额增加30%,单芯电力电缆敷设按同等截面电缆定额乘以系数0.67。截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆定额执行。 (六) 安装梯架、托盘所用的非成品金属支架,执行第五章金属支架制作相应子目。 (七) 桥架安装: 1. 桥架安装包括运输、组合、螺栓或焊接固定,弯头制作,附件安装,切割口防腐,桥式或托板式开孔,上管件隔板安装,盖板及钢制梯式桥架盖板安装。 2. 桥架支撑架定额适用于立柱、托臂及其它各种支撑架的安装。本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不得调整。 3. 玻璃钢、铝合金梯式桥架,定额是按不带盖编制的,若带盖,分别执行玻璃钢、铝合金槽式桥架定额相应子目。 4. 钢制桥架主结构设计厚度大于3mm时,定额人工工日、机械台班用量乘以系数1.2。 5. 不锈钢桥架执行钢制桥架安装相应子目,乘以系数1.1。 (八) 电缆敷设系综合定额,凡10KV以下的电力电

电气手算工程量方法及步骤

有关安装算量手算的要点总结(电气部分) 拿到图纸以后先核对一下图纸是不是齐全,齐全在进行下一步。 符号认识:所有未标注的数字除标高的单位是m外,其他的都是mm。(附表1)所有安装从室外进来的水平管都称做干管,从干管上立起来的称为立管,从立管上接出来的称为支管。切记要核实图上的比例是否是正确的。 (一)电气工程(包括强电部分、弱电部分及防雷接地部分) 一、强电部分: 1、熟悉图纸:①先看设计说明,把设计说明上的工程所用材料及防雷部分的说明全部记下来,然后说明上一般都附有图例,把图例上所有的需要数个数的(配电箱分不同规格、灯具、插座、开关等)都分别统计出数量;②看系统图时应对上平面图,了解管子的走向。系统图上的上下方向一般在平面图只有点或圈表示(说明是垂直走的);系统图上的左右方向在平面图上左右走;系统图上的斜线45度方向走,说明在平面图上前后走的管道;系统图上用标高推其立管的高度,平面图上可以量出干管及支管的水平段长度; 2、工程量计算流程:首先从室外→→→总配电箱→→→单元配电箱→→→户内配电箱→→→各个回路(照明、插座等)。 3、计算步骤:先算管(槽)后算线(缆),管(槽)不进箱、线(缆)进箱。 4、有关规定:室外进线图纸上未标注的情况下,室外预留1.5m(室外至外墙皮);电缆进箱长度加2m,电线进箱长度为配电箱的半周长;没给实际做法的情况,考虑地面做法为0.3m。所有的电线管子全部为暗敷(在混凝土楼板及墙面、地面中,在平面图中量管子时只有楼梯处的管子一般按图上画的量,其它房间的管子可以按两点间最短距离量) 计算电气工程应撑握以下的计算规律: 1)、照明灯具支线一般是两根导线,要求带接地的则是三根导线,一根火线与

工程量计算规则(电气)

重庆市2008安装工程计价定额 工程量计算规则 (电气工程) 特别说明: 1、本定额中定额用工不分工种、技术等级,以“综合工日”表示。内容包括:基本用工、超运距用工、辅助用工、人工幅度差。人工单价为28.00元/工日。人工单价包括基本工资、工资性补贴、辅助工资、职工福利费和劳动保护费。 2、本定额材料消耗已包括施工中消耗的主要材料和辅助材料,辅助材料中的零星材料合并为其他材料费。本定额中材料消耗量用“()”表示的材料为未计价材料,未计价材料费另行计算。本定额人工、材料、成品、半成品和机械燃(油)料价格,是以定额编制期的价格为依据确定的基价,作为计取费用的基础,其价差可参照重庆市建设工程造价管理机构发布的工程所在地的信息价格或市场价格进行调整。 3、本定额已包括材料、成品、半成品从工地仓库、现场堆放地点或现场加工地点至操作安装地点的水平运输以及运输损耗、施工操作损耗、施工现场堆放损耗。 4、本定额中已包含材料、成品、半成品、设备的水平和垂直运输:(1)、设备:包括自安装现场指定堆放地点运至安装地点的水平(100m)和垂直运输(±10m); (2)、材料、成品、半成品:包括自施工单位现场仓库或现场指定堆放地点运至安装地点的水平(300m)和垂直运输(高度20m以下);

(3)、垂直运输基准面:室内以室内地平面为基准面,室外以安装现 场地平面为基准面。 5、定额中注有“×××以内”或“×××以下”者,均包括×××本身;“×××以外”或“×××以上”者,则不包括×××本身。 一、变压器安装: 1、种类:我们在电气分部中常用的变压器种类有油浸电力变压器、干式变压器等; 2、计算规则: (1)、变压器安装,按不同容量以“台”为计量单位。 (2)、变压器干燥项目适用于通过试验后,判定绝缘受潮时,需进行干燥。因此只有需要干燥的变压器才能计取此项费用(编制安装施工图预算时不列此项,工程竣工结算时根据实际情况及有关签证等干燥资料再作处理),按不同容量以“台”为计量单位。 (3)、消弧线圈的干燥按同容量电力变压器干燥定额执行,以“台”为计量单位。 (4)、变压器安装定额中已包括施工时绝缘油补充以及补充油过滤时发生的损耗用量等全部工作内容。 (5)、变压器油过滤定额适用于变压器、油断路器及其他充油设备在工程检修或维修中需要更换绝缘油时,可按制造厂提供的油量计算,不论绝缘油过滤多少次,直到过滤合格为止,以“吨”为计量单位。

电气计算规则.doc

电气工程量计算规则 1、工程量计算顺序 电气设备安装工程工程量计算顺序应按照以下顺序提供: 变压器——高低压设备安装——母线、绝缘子——电机、电动葫芦(含接线、检查)——滑触线装置——电缆(电缆头、桥架、穿管数量)——防雷及接地装置——10KV以下架空配电线路——电气调整试验——配管配线——照明器具——电梯电气装置 2、电力变压器 电力变压器分干式及油浸式两种,以台计算,区别高低压及容量。 3、配电装置 3.1 包括断路器、接触器、互感器、避雷器、电抗器、电力电容器及电容器柜,以台为计量单位,隔离开关、熔断器以组为计量单位;

3.2 配电装置设备的支架按施工图设计的需要量计算,以kg为计量单位; 3.3 基础槽钢、角钢以m计算,应标明规格型号; 3.4 配电设备的端子板外部界限,以组为单位,端子箱安装分户外、户内以个为单位。接线方式有:有端子外部接线、无端子外部接线,2.5mm和6mm两种,以个为单位如营口港1~3#泊位上输油臂分控站接线就应该套用该项目,另外应增加“管内穿线”的工程量,以m/单根计算总工程量; 3.5 高压设备定额内均不包括绝缘台安装,其工程量应按施工图设计执行; 3.6 导线敷设应有焊(压)接线端子工程量,如照明导线的敷设就应考虑此项工程量; 3.7 盘柜配线只适用于盘上小设备元件的少量现场配线,不适用于工厂的设备修配、修改工程。 3.8 高压开关柜与基础型钢采用焊接固定,柜间用螺栓连接;柜内设备按厂家已安装好,连接母线已配置,油漆已刷好来考虑。规定主母

线以及主母线与上刀闸引下线的配置安装可另套相应定额计算。提供工程量 4、母线、绝缘子 4.1 带型母线安装及带型母线引下线安装包括铜排、铝排,分别以不同截面和片数以“m/单相”为计量单位。母线和固定母线的金具均按设计量加损耗计算,应标明规格及截面面积; 4.2 槽型母线安装以“m/单相”为计量单位,若为“三”相则应乘以“3”,槽型母线与设备连接分别以连接不同的设备以“台”为计量单位; 4.3 与发电机、变压器、断路器、隔离开关连接,注明槽型母线的规格尺寸,槽型母线及固定槽型母线的金具按实际用量加损耗率计算; 4.4 共箱母线安装以m为计量单位。 5、控制设备及低压电器 5.1 控制台、控制箱、配电箱以台计算,应标明箱柜大小尺寸,配电箱区分落地式和悬挂嵌入式两种,控制开关应区分规格、方式以个单位;

工程量计算规则解释(电气)

工程量计算规则解释(电气)

————————————————————————————————作者:————————————————————————————————日期:

工程量清单计价的工程量计算 (1)工程数量的计算 工程数量的计算应按规范中规定的工程量计算规则进行。 工程量计算规则是指对清单项目工程量的计算规定。除另有说明外,所有清单项目的工程量应以实体工程量为准,并以完成后的净值计算;投标人投标报价时,应在单价中考虑施工中的各种损耗和需要增加的工程量。 电力电缆:按设计图示尺寸以长度计算(含预留长度及附加长度); 桥架:按设计图示尺寸以长度计算; 配线:按设计图示尺寸以长度以单线长度计算(含预留长度); 配管:按设计图示尺寸以长度计算;

定额工程量计算 电气配管工程量计算 定额说明: 1、各种配管应区别不同敷设方式、敷设位置、管材材质、规格,以“延长米”为计量单位,不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。 2、配管工程中未包括钢索架设及拉紧装置、接线箱、盒、支架的制作安装,其工程量应另行计算。 一、配管工程量计算 配管工程以所配管的材质、敷设方式以及按管的规格划分定额子目。 (一)计算规则及其要领: 1、计算规则:各种配管工程量以管材质、规格和敷设方式不同,按“延长米”计量,不扣除接线盒(箱)、灯头盒、开关盒所占长度。 2、计算要领:从配电箱起按各个回路进行计算,或按建筑物自然层划分计算,或按建筑平面形状特点及系统图的组成特点分片划块计算,然后汇总。千万不要“跳算”,防止混乱,影响工程量计算的正确性。 (二)计算方法:计算配管的工程量,分两步走,先算水平配管,再算垂直配管。 1、水平方向敷设的管,以施工平面布置图的管线走向和敷设部位为依据,并借用建筑物平面图所标墙、柱轴线尺寸进行线管长度的计算, 2、垂直方向敷设的管(沿墙、柱引上或引下),其工程量计算与楼层高度及与箱、柜、盘、板、开关等设备安装高度有关。 3、当埋地配管时(FC),水平方向的配管按墙、柱轴线尺寸及设备定位尺寸进行计算。穿出地面向设备或向墙上电气开关配管时,按埋的深度和引向墙、柱的高度进行计算 (三)配管工程量计算时应注意的问题 1.不论明配还是暗配管,其工程量均以管子轴线为理论长度计算。水平管长度可按平面图所示标注尺寸或用比例尺量取,垂直管长度可根据层高和安装高度计算。 2.在计算配管工程量时要重点考虑管路两端、中间的连接件: ①两端应该预留的要计入工程量(如进、出户管端); ②中间应该扣除的必须扣除(如配电箱等所占长度)。 3.明配管工程量计算时,要考虑管轴线距墙的距离,如在设计无要求时,一般可以墙皮作为量取计算的基准;设备、用电器具作为管路的连接终端时,可依其中心作为量取计算的基准。 4.暗配管工程量计算时,可依墙体轴线作为量取计算的基准:如设备和用电器具作为管路的连

电气调试工程量计算规则【最新版】

电气调试工程量计算规则 1、电力变压器系统是指变压器本体、各电压线圈所连着的高压开关及隔离开关、电流互感器、测量仪表和继电保护等一次回路及二次回路的总称。 电力变压器系统电气调整工作内容包括: ①变压器本体特性试验,配合吊芯检查试验,配合干燥试验,绕组电阻测定,变比测定,油的试验和鉴定,冲击及定相试验等。 ②元件的试验、调整,如油断路器合闸及跳闸线圈的试验等。油断路器动作电流,动作电压,跳闸及合闸速度测定,隔离开关接触电阻测定(110kv以上),电流互感器变比,伏-安特性,抽头电阻测定,仪表、继电器的检查,风冷装置的试验等。 ③二次回路(包括继电保护及控制回路)的检查、试验和调整,如差动保护,过流保护,低电压保护装置及控制回路的通电检验(严格的应称为一次电流及工作电压检查),但不包括特殊保护及自动装置的试验、调整。 电力变压器系统调试不包括避雷器、自动投入装置、特殊保护装

置和接地装置的调试。 2、送配电装置系统电气调试包括断路器、隔离开关、电流互感器、电抗器等一次设备及继电保护、测量仪表等二次回路的试验、调整。该调试项目仅考虑了一般的继电保护装置(如保护过负荷的电流保护和保护短路的电流保护),不包括特殊保护及自动装置投入的试验调整。 ①送配电装置系统调试适用于母线联络、母线分段、断路器回路,如设有母线保护时,母线分段断路器回路,除执行一个系统的送配电装置调试外,还要再执行一个母线调试。 ②送配电装置系统调试不包括特殊保护及自动装置的调整。所谓特殊保护装置是指电力方向保护,距离保护,高频保护及线路横联差动保护;所谓的自动装置是指备用电源自动投入,自动重合闸装置。如采用这些保护装置和自动装置时,则应单独列项,数量与送配电装置“系统”数一致。 ③380v及3~6kv电动机馈电回路设备(如开关柜或配电盘)的调试,已包括在电机检查接线及调试清单项目中。 ④变压器(包括厂用变压器)向各级电压配电装置的进线设备,不

电气工程安装工程量计算方法

目录 一、电气工程 (3) 一、强电部分: (3) 1、熟悉图纸: (3) 2、工程量计算流程: (3) 3、计算步骤: (4) 4、有关规定: (4) 二、弱电部分: (4) 三、防雷接地部分: (5) 二、电气工程相关套价的项目 (5) 强电部分: (5) 弱电部分: (6) 避雷部分: (6)

电气工程 (强电、弱电及防雷接地部分) 一、强电部分: 1、熟悉图纸: ①先看设计说明,把设计说明上的工程所用材料及防雷部分的说明全部记下来,然后说明上一般都附有图例,把图例上所有的需要数个数的(配电箱分不同规格、灯具、插座、开关等)都分别统计出数量; ②看系统图时应对上平面图,了解管子的走向。 系统图上的上下方向一般在平面图只有点或圈表示(说明是垂直走的); 系统图上的左右方向在平面图上左右走; 系统图上的斜线45度方向走,说明在平面图上前后走的管道; 系统图上用标高推其立管的高度,平面图上可以量出干管及支管的水平段长度。 2、工程量计算流程: 首先从室外→总配电箱→单元配电箱→户内配电箱→各个回路(照明、插座等)。

3、计算步骤: 先算管(槽)后算线(缆),管(槽)不进箱、线(缆)进箱。 4、有关规定: 室外进线图纸上未标注的情况下,室外预留1.5m(室外至外墙皮); 电缆进箱长度加2m,电线进箱长度为配电箱的半周长; 没给实际做法的情况,考虑地面做法为0.3m。 所有的电线管子全部为暗敷(在混凝土楼板及墙面、地面中,在平面图中量管子时只有楼梯处的管子一般按图上画的量,其它房间的管子可以按两点间最短距离量)。 二、弱电部分: 1、计算原理同强电的配电箱至插座回路的原理相同,只是弱电系统不用算线,只算管(槽),所有与线相关的量都不用计算了(如电缆头等)。 2、与强电不一样的地方: ①套价时弱电插座套面板,不能套插座; ②算对讲系统时不需算室外进线(因为其是一个独立的系统,不需外引线),只需算一个电源供电的管和线; ③一般情况下网络与电话为同管敷设的,也有不同管的,看情况而定,同管就算一次管就行了。

工程量计算规则解释(电气)

工程量清单计价的工程量计算 (1)工程数量的计算 工程数量的计算应按规中规定的工程量计算规则进行。 工程量计算规则是指对清单项目工程量的计算规定。除另有说明外,所有清单项目的工程量应以实体工程量为准,并以完成后的净值计算;投标人投标报价时,应在单价中考虑施工中的各种损耗和需要增加的工程量。 电力电缆:按设计图示尺寸以长度计算(含预留长度及附加长度); 桥架:按设计图示尺寸以长度计算; 配线:按设计图示尺寸以长度以单线长度计算(含预留长度); 配管:按设计图示尺寸以长度计算;

定额工程量计算 电气配管工程量计算 定额说明: 1、各种配管应区别不同敷设方式、敷设位置、管材材质、规格,以“延长米”为计量单位,不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。 2、配管工程中未包括钢索架设及拉紧装置、接线箱、盒、支架的制作安装,其工程量应另行计算。 一、配管工程量计算 配管工程以所配管的材质、敷设方式以及按管的规格划分定额子目。 (一)计算规则及其要领: 1、计算规则:各种配管工程量以管材质、规格和敷设方式不同,按“延长米”计量,不扣除接线盒(箱)、灯头盒、开关盒所占长度。 2、计算要领:从配电箱起按各个回路进行计算,或按建筑物自然层划分计算,或按建筑平面形状特点及系统图的组成特点分片划块计算,然后汇总。千万不要“跳算”,防止混乱,影响工程量计算的正确性。 (二)计算方法:计算配管的工程量,分两步走,先算水平配管,再算垂直配管。 1、水平方向敷设的管,以施工平面布置图的管线走向和敷设部位为依据,并借用建筑物平面图

所标墙、柱轴线尺寸进行线管长度的计算, 2、垂直方向敷设的管(沿墙、柱引上或引下),其工程量计算与楼层高度及与箱、柜、盘、板、开关等设备安装高度有关。 3、当埋地配管时(FC),水平方向的配管按墙、柱轴线尺寸及设备定位尺寸进行计算。穿出地面向设备或向墙上电气开关配管时,按埋的深度和引向墙、柱的高度进行计算 (三)配管工程量计算时应注意的问题 1.不论明配还是暗配管,其工程量均以管子轴线为理论长度计算。水平管长度可按平面图所示标注尺寸或用比例尺量取,垂直管长度可根据层高和安装高度计算。 2.在计算配管工程量时要重点考虑管路两端、中间的连接件: ①两端应该预留的要计入工程量(如进、出户管端); ②中间应该扣除的必须扣除(如配电箱等所占长度)。 3.明配管工程量计算时,要考虑管轴线距墙的距离,如在设计无要求时,一般可以墙皮作为量取计算的基准;设备、用电器具作为管路的连接终端时,可依其中心作为量取计算的基准。4.暗配管工程量计算时,可依墙体轴线作为量取计算的基准:如设备和用电器具作为管路的连接终端时,可依其中心线与墙体轴线的垂直交点作为量取计算的基准。 5.在钢索上配管时,另外计算钢索架设和钢索拉紧装置制作与安装两项。 6.当动力配管发生刨砼地面沟时,以“m”计量,按沟宽分档,套相应定额。 7.在吊顶配管敷设时,用相应管材明配线管定额。 8.电线管、钢管明配、暗配均已包括刷防锈漆,若图纸设计要求作特殊防腐处理时,按《刷油、

电气工程量完整计算规则

1、工程量计算顺序 电气设备安装工程工程量计算顺序应按照以下顺序提供: 变压器——高低压设备安装——母线、绝缘子——电机、电动葫芦(含接线、检查)——滑触线装置——电缆(电缆头、桥架、穿管数量)——防雷及接地装置——10KV以下架空配电线路——电气调整试验——配管配线——照明器具——电梯电气装置 2、电力变压器 电力变压器分干式及油浸式两种,以台计算,区别高低压及容量。 3、配电装置 3.1 包括断路器、接触器、互感器、避雷器、电抗器、电力电容器及电容器柜,以台为计量单位,隔离开关、熔断器以组为计量单位; 3.2 配电装置设备的支架按施工图设计的需要量计算,以kg为计量单位; 3.3 基础槽钢、角钢以m计算,应标明规格型号; 3.4 配电设备的端子板外部界限,以组为单位,端子箱安装分户外、户内以个为单位。接线方式有:有端子外部接线、无端子外部接线,2.5mm和6mm两种,以个为单位如营口港1~3#泊位上输油臂分控站接线就应该套用该项目,另外应增加―管内穿线‖的工程量,以m/单根计算总工程量; 3.5 高压设备定额内均不包括绝缘台安装,其工程量应按施工图设计执行; 3.6 导线敷设应有焊(压)接线端子工程量,如照明导线的敷设就应考虑此项工程量; 3.7 盘柜配线只适用于盘上小设备元件的少量现场配线,不适用于工厂的设备修配、修改工程。 3.8 高压开关柜与基础型钢采用焊接固定,柜间用螺栓连接;柜内设备按厂家已安装好,连接母线已配置,油漆已刷好来考虑。规定主母线以及主母线与上刀闸引下线的配置安装可另套相应定额计算。提供工程量 4、母线、绝缘子 4.1 带型母线安装及带型母线引下线安装包括铜排、铝排,分别以不同截面和片数以―m/单相‖为计量单位。母线和固定母线的金具均按设计量加损耗计算,应标明规格及截面面积;

电气工程预算实例:清单与计价样本

欢迎阅读电气安装工程工程量清单计价示例 一、设计说明及相关要求: 1.建筑概况:本工程为某单层综合楼电气工程,建筑面积335m2,砖混结构,现浇混凝土楼板,层高3.3m,室内外高差0.5m。总安装容量11.8kW,计算电流22.41A。 2.设计内容:动力、照明配电系统;接地系统。 (1)电源由总变配电所引入一路380/220V电源,电力系统采用TN-C-S制。电源采用金属铠

四、工程量统计 1.了解施工设计说明 通过仔细阅读设计说明,了解工程概况及设计内容和要求。 (1)本工程为单层砖混建筑,层高3.3m,室内外高差0.5m。 (2)进户电源采用电缆穿钢管(SC80)埋地引入,埋深室外-0.8m。 (3)动力配电箱处设计有人工重复接地装置。 (4 0.3m 2 规 (1 ,属 回路为 SC32 BV-2×2.5 (2(一根 3.识读平面图 通过阅读平面图,主要了解电气装置安装的具体安装位置、安装方式及相互间连线关系等。 (1)泵房内四套防水灯具采用吸顶安装,由安装在门内侧的一个双联板式暗装开关控制,泵房左侧的两套灯具为一组,右侧的两套为另一组。 (2)两个房间的照明为对称设计,各装两套双管荧光灯具,采用链吊安装,均由房间门内侧的一个单联板式暗装开关控制。房间中间的吊风扇由门内侧的一个调速开关控制。 (3)插座回路均为三根线,照明回路除有标注外,均为两根线。

4.填写工程量计算表 “主要工作项目工程量”填写的内容是需要在分部分项工程量清单中出现的项目;“辅助工作项目工程量”填写的内容是在分部分项工程量清单项目工程内容中出现的辅助工作项目。 本工程为单层电气工程,因此采用分回路统计配管、配线工程量较为清晰。 首先在平面图中按比例测量并标出各段线路水平尺寸(如平面图线段的标注),然后分回路统计其配管、配线工程量,最后进行汇总。详见工程量计算表。 工程量计算表是编写分部分项工程量清单的前提,是编写清单的草稿,不属清单文件的正式内容,但作为造价员考试,需要了解学生的计量能力,所以项目名称方面可简写。

电气工程量计算规则模板

电缆工程工程量计算规则 说明 一、本章的电缆敷设适用于10kV以下的电力电缆和控制电缆敷设。系按平原地区和厂内电缆工程 的施工条件编制的, 未考虑在积水区、水底、井下等特殊条件下的电缆敷设, 厂外电缆敷设工程按本册C.2.10有关项目另计工地运输。 二、电缆在一般山地、丘陵地区敷设时, 其项目人工乘以系数1.3。该地段所需的施工材料如固定桩、夹具等按实计算。 三、电缆敷设项目未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度, 该增加长度应计入工程量之内。 四、双屏蔽电缆头制作安装人工乘以系数1.05。 五、电力电缆敷设项目均按三芯(包括三芯连地)考虑的, 五芯电力电缆敷设项目乘以系数1.3, 六芯电力电缆乘以系数1.6, 每增加一芯定额增加30%, 以此类推。单芯电力电缆敷设按同截面电缆项目乘以0.67。截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆项目执行。 400mm2以上的电缆头的接线端子为异型端子, 需要单独加工, 应 按实际加工价计算(或调整定额价格)。 六、电缆沟挖填方项目亦适用于电气管道沟等的挖填方工作。

七、桥架安装 1.桥架安装包括运输、组合、螺栓或焊接固定, 弯头制作, 附件安装, 切割口防腐, 桥式或托板式开孔, 上管件隔板安装, 盖板及钢制梯式桥架盖板安装。 2.桥架支撑架项目适用于立柱、托臂及其它各种支撑架的安装。本项目已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式, 实际施工中, 不论采用何种固定方式, 该项目均不作调整。 3.玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑, 如这两种桥架带盖, 则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架相应项目。 4.钢制桥架主结构设计厚度大于3mm时, 项目人工、机械乘以系数1.2。 5.不锈钢桥架按本章钢制桥架项目乘以系数1.1执行。 八、本章电缆敷设系综合项目, 已将裸包电缆、铠装电缆、屏蔽电缆等因素考虑在内, 因此凡l0kV以下的电力电缆和控制电缆均不分结构形式和型号, 一律按相应的电缆截面和芯数执行项目。九、电缆敷设项目及其相配套的项目中均未包括主材(又称装置性材料), 另按设计和工程量计算规则加上本计价依据规定的损耗率计算主材费用。 十、直径Φ100以下的电缆保护管敷设执行本册配管配线章有关项目。 十一、本章定额未包括下列工作内容

电气安装工程工程量计算规则

第二册电气设备安装工程 (一)变压器 1、变压器安装,按不同容量以“台”为计量单位。 2、干式变压器如果带有保护罩时,其定额人工和机械乘以系数1.2。 3、变压器通过试验,判定绝缘受潮时才需进行干燥,所以只有需要干燥的变压器才能计取此项费用(编制施工图预算时可列此项,工程结算时根据实际情况再作处理),以“台”为计量单位。 4、消弧线圈的干燥按同容量电力变压器干燥项目执行,以“台”为计量单位。 5、变压器油过滤不论多少次,直到过滤合格为止,以“t”为计量单位,其具体计算方法如下: ①变压器安装估价表未包括绝缘油过滤,需要过滤时,可按制造厂提供的油量计算。 ②油断路器及其他充油设备的绝缘油过滤,可按制造厂规定的充油量计算。 计算公式:油过滤数量(t)=设备油重(t)×(1+损耗率) (二)配电装置 1、断路器、电流互感器、电压互感器、油浸电抗器、以及电容器柜的安装以“台”为计量单位;电力电容器的安装以“个”为计量单位。 2、隔离开关、负荷开关、熔断器、避雷器、干式电抗器的安装以“组”为计量单位,每组按三相计算。 3、交流滤波装置的安装以“台”为计量单位,每套滤波装置包括三台组架安装,不包括设备本身及铜母线的安装,其工程量按本册相应说明另行计算。 4、高压设备安装项目内均不包括绝缘台的安装,其工程量应按施工图设计执行相应项目。 5、高压成套配电柜和箱式变电站的安装以“台” 为计量单位,均未包括基础槽钢、母线及引下线的配装安装。 6、配电设备安装的支架、抱箍及延长轴、轴套、间隔板等,按施工图设计的需要量计算;执行本册第四章铁构件安装项目,或按成品考虑。 7、绝缘油、六氟化硫气体、液压油等均按设备带有考虑;电气设备以外的加压设备和附属管道的安装应按相应估价表另行计算。 8、配电设备的端子板外部接线,应执行本册第四章相应项目。 9、设备安装所需的地脚螺栓按土建预埋考虑;设备安装需要二次灌浆时,执行第一册相关子目。 (三)母线及绝缘子

电气工程安装定额的说明及计算规则

电气工程说明及计算规则 册说明 一.第四册《电气工程》(以下简称本定额),包括变配电装置、电缆、架空配电线路、防雷接地、控制装置、配管配线、照明器具、起重设备电气装置、电气设备试验调整、电梯、消防控制设备、安全防范设备、电视、电话、综合布线等共十三章。 二、本定额适用于10kv以下电气设备安装工程。 三、本定额中的操作高度(指操作物高度距楼地面的距离),除各章节另有规定者外,均按5m以下编制的,如超过5m时,其超过部分的人工工日乘以下列系数: 操作高度10m以下20m以下20m以下 超高系数 1.25 1.4 1.6 四、本定额的工效是按建筑物檐高25m以下编制的,超过25m的高层建筑物(电梯安装除外),按下表计算高层建筑超高费(以上工费作为基数): 檐高45m以下80m以下80m以上 费率(%) 3 6 8 人工 2 4 5 其中机械 1 2 3 五、脚手架使用费以单位工程人工费作为基数,按以下标准计取: 电梯工程6%,基中人工费占20% 其它工程2%,其中人工费占20% 第一章变配电装置 说明及工程量计算规则 一、说明 (一)本章包括:干式变压器、油式变压器、箱式变压器、开闭器、高压开关柜、低压配电屏、母线桥、封闭式插接母线槽安装等23节共140个子目。 (二)消弧线圈、电炉变压器、油浸电抗器、整流变压器安装,执行油式变压器安装相应子目。 (三)设备中需注入或补充注入的绝缘油,应视作设备的一部分。 (四)设备安装中均未包括支架的制作安装,需用时执行本册支架制作安装相应子目。 (五)工作内容中的“接线“系指一次部分(不包括焊压铜、铝接线端子)。(六)硅整流设备安装,不包括附带的控制箱、电源箱和设备以外配件的安装。(七)硒整流设备安装,执行硅整流设备相应子目。 二、工程量计算规则 (一)变压器按容量以台计算。 (二),高压开关柜分固定式、手车式以台计算。 (三)低压开关柜分交流、直流以台计算。 (四)配电间隔框架、母线桥、设备支架以吨计算;基础型钢分品种以米计算。(五)封闭式插接母线槽分安装方式以米计算。 (六)带形母线,分片数以单相米计算。 (七)其它电气装置以台(套、个、组)计算。 第二章电缆

管道工程量计算规则

管道、电气工程量计算规则 管道工程量计算规则 1、工程量计算顺序: 工艺管线工程量计算尽量以以下顺序计算: 管道安装管件安装阀门安装法兰安装管道压力试 验无损探伤及焊口热处理管道支架制作安装管口充氩保护、套管制作安装设备安装(泵、电机等) 2、管道安装 2.1 压力等级:低压0

电气工程量计算规则

工程量计算办法 一、电缆敷设 1、电缆敷设定额综合了不同的敷设方式,即土沟内、穿管、支架、沿墙卡设、钢索、沿支架卡设、垂直敷设七种方式,定额将这七种方式按一定的比例进行了综合扩大,因此,在实际工作中不论采取何种方式,一律不作换算和调整。电缆敷设按不同截面以延长米计算并套用定额。其截面计算是电缆单芯计算套用定额,不得将三芯及零线的截面相加计算,电缆头制作及安装亦相同。 2、“竖直通道电缆”子目主要适用于高层建筑和电视塔等电缆工程,由于竖直电缆敷设定额是按电缆垂直敷设的安装条件综合考虑的,并不是高层建筑的专用电缆,因此应和其他电缆一样按规定条件计取各种应计取的费用。 3、单芯电缆敷设、终端头、中间接头可按同截面的三芯电缆敷设定额基价,乘以0.66的系数。 4、37芯以下的控制电缆敷设套用35mm2的电力电缆敷设定额。 5、电缆敷设及电缆头制作安装定额是按铝芯电缆编制的,因此,铜芯电缆敷设按相应截面的铝芯电缆安装定额人工和机械乘1.4的系数,电缆头制作安装按相应定额乘以1.2的系数。 6、电缆在山地、丘陵地区直埋敷设时,人工乘以1.3的系数,该地段所需的材料如固定桩、夹具等按实际用量计算。 7、厂外电缆(包括进厂部分)敷设,套用《电力建设工程预算定额》第四册“送电线路安装工程”35KV电缆敷设相应定额乘以0.9的系数。由于进厂电缆较远,需要另计工地运输,执行第四册“送电线路工程”的电缆敷设定额的相应项目。注:电力行业预算定额为第四册。

8、电缆桥架、托盘、槽盒等,如现场制作时,应套用第六章“轻型铁构件制作”定额,其安装应执行第十册“自动化控制装置及仪表工程”中第十一章“附件安装”定额的相应项目。9、电缆防火用的设备及材料的安装,可套用《全统定额》第十三册“刷油、绝热、防腐蚀工程”中的有关定额子目。 10、电缆敷设长度应根据敷设路径水平和垂直距离,另按表5规定增加附加长度。 电缆附加长度 表5 单位:%,M 序号 项目名称 预留长度 说 明 1 电缆敷设驰度、弯度、交叉2.5% 按全长计算 2 电缆进入建筑物2.0m 规程规定最小值 3 电缆进入沟内或吊架时引上余值1.5m 规程规定最小值 4 变电所进线、出线1.5m 规程规定最小值 5 电力电缆终端头1.5m 检修余量 6 电缆中间接头盒2.0m 两端各留,检修余量 7 电缆进控制及保护屏 高+宽 按盘面尺寸 8 高压开关柜及低压动力配电盘2.0m 盘下进出线

电气工程量计算步骤

电气专业工程量计算技巧 1.先阅读图纸说明 2.统计电气设备数量,发电机、变压器,并计算调试内容 例:干式变压器SC150-10-800KV A 干式变压器调试 变压器带保护罩(定额子母要调系数,保护罩不计算) 3.统计高压配电柜,低压配电柜,柜内母线数量,并计算母线及高低压调试内容(柜内母线如随设备带,仅计算母线调试费用 例:高压开关柜GGD 800*1000*2200 柜内元器件的调试(根据需要) 注意:落地槽钢和接地一般按配电室统一计算 4.统计配电箱的个数:(顺便统计落地槽钢,箱内端子数量) 例:双电源照明配电柜 600*800*1800 基础槽钢10# 1.4*2 焊、压端子 BV-5*16=5 焊、压端子 BV-3*2.5=20 5.统计灯具,开关,插座及零星元件数量,根据图纸图例型号楼层分别列出,(我的方法是:如统计单联开关,从地下一层到顶层仅统计单联开关,按楼层分别写在计算稿上,然后统计下一项,统计方法同单联开关相同,这种方法缺点是翻图纸的次数比较多,计算稿用量多;优点是以后不需要汇总,一次到位,并在此过程中熟悉了图纸内容。) 例: 单联单控开关AP8611-10 -1F=28 1F=35 2-5F=20+35+45 20F=23*5 合计= 6.计算桥架、线槽、母线的数量,按规格型号分列,顺便计算安装支架 例:插接式母线400A =28+32 弹簧支架 =120kg 母线调试 7.计算从配电室出来主干线的数量,从N1开始计算,注意注明电缆的回路编号

及用途(若在室外,需计算电缆沟土方,铺砂盖砖等) 例:AH1 YJV-3*25+2*16 地沟内=3+12+5 桥架内=45+2+1.2 管内SC50=2.5+4.8 预留= 半周长+地沟+电动机+桥架+电缆头+清单工程量2.5% 热缩电缆头=2个 8.动力照明插座配线,传统的方法是根据图纸分类计算,一张图纸计算完,再计算另一张,我的计算方法是根据需要计算的类别翻图纸,计算书一次到位,图纸翻的次数较多, 例:房插座BV-3*2.5 PVC20 1F N1=2.5+12+68+42.5 \\ 1F N2=12.+32+21.5 桥架内1F N3=45+20+2.5+3.2 9.分类汇总,此种计算方法一般除了配管外均可直接在计算稿上汇总,配管要单独提出来 焊接钢管 SC50=2.5+4.8 PVC管 PVC20 =2.5+12+68+42.5+12.+32+21.5 10.接线盒 PVC25= PVC20= 11.防雷接地: 12.弱电系统的计算方法同上。

工程量计算规则解释(电气)

工程量清单计价得工程量计算 (1)工程数量得计算 工程数量得计算应按规范中规定得工程量计算规则进行。 工程量计算规则就是指对清单项目工程量得计算规定。除另有说明外,所有清单项目得工程量应以实体工程量为准,并以完成后得净值计算;投标人投标报价时,应在单价中考虑施工中得各种损耗与需要增加得工程量。 电力电缆:按设计图示尺寸以长度计算(含预留长度及附加长度); 桥架:按设计图示尺寸以长度计算; 配线:按设计图示尺寸以长度以单线长度计算(含预留长度); 配管:按设计图示尺寸以长度计算; 定额工程量计算 电气配管工程量计算 定额说明: 1、各种配管应区别不同敷设方式、敷设位置、管材材质、规格,以“延长米”为计量单位,不扣除管路中间得接线箱(盒)、灯头盒、开关盒所占长度。 2、配管工程中未包括钢索架设及拉紧装置、接线箱、盒、支架得制作安装,其工程量应另行计算。 一、配管工程量计算 配管工程以所配管得材质、敷设方式以及按管得规格划分定额子目。 (一)计算规则及其要领: 1、计算规则:各种配管工程量以管材质、规格与敷设方式不同,按“延长米”计量,不扣除接线盒(箱)、灯头盒、开关盒所占长度。 2、计算要领:从配电箱起按各个回路进行计算,或按建筑物自然层划分计算,或按建筑平面形状特点及系统图得组成特点分片划块计算,然后汇总。千万不要“跳算”,防止混乱,影响工程量计算得正确性。 (二)计算方法:计算配管得工程量,分两步走,先算水平配管,再算垂直配管。 1、水平方向敷设得管,以施工平面布置图得管线走向与敷设部位为依据,并借用建筑物平面图所标墙、柱轴线尺寸进行线管长度得计算, 2、垂直方向敷设得管(沿墙、柱引上或引下),其工程量计算与楼层高度及与箱、柜、盘、板、开关等设备安装高度有关。 3、当埋地配管时(FC),水平方向得配管按墙、柱轴线尺寸及设备定位尺寸进行计算。穿出地面向设备或向墙上电气开关配管时,按埋得深度与引向墙、柱得高度进行计算 (三)配管工程量计算时应注意得问题

电气安装全国统一安装工程预算工程量计算规则

电气安装全国统一安装工程预算工 程量计算规则 第二册电气设备安装工程 (一)变压器 1、变压器安装,按不同容量以“台”为计量单位。 2、干式变压器如果带有保护罩时,其定额人工和机械乘以系数 1.2。 3、变压器通过试验,判定绝缘受潮时才需进行干燥,所以只有需要干燥的变压器才能计取此项费用 (编制施工图预算时可列此项,工程结算时根据实际情况再作处理),以“台”为计量单位。 4、消弧线圈的干燥按同容量电力变压器干燥项目执行,以“台”为计量单位。 5、变压器油过滤不论多少次,直到过滤合格为止,以“ t ”为计量单位,其具体计算方法如下: ①变压器安装估价表未包括绝缘油过滤,需要过滤时,可按制造厂提供的油量计算。 ②油断路器及其他充油设备的绝缘油过滤,可按制造厂规定的充油量计算。 计算公式:油过滤数量(t)=设备油重(t) X(1+损耗率) (二)配电装置 1、断路器、电流互感器、电压互感器、油浸电抗器、以及电容器柜的安装以“台”为计量单位;电力电容器的安装以“个”为计量单位。 2、隔离开关、负荷开关、熔断器、避雷器、干式电抗器的安装以“组”为计量单位,每组按三相计算。 3、交流滤波装置的安装以“台”为计量单位,每套滤波装置包括三台组架安装,不包括设备本身及铜母线的安装,其工程量按本册相应说明另行计算。

4、高压设备安装项目内均不包括绝缘台的安装,其工程量应按施工图设计执行相应项目。 5、高压成套配电柜和箱式变电站的安装以“台”为计量单位,均未包括基础槽钢、母线及引下线的配装安装。 6、配电设备安装的支架、抱箍及延长轴、轴套、间隔板等,按施工图设计的需要量计算;执行本册第四章铁构件安装项目,或按成品考虑。 7、绝缘油、六氟化硫气体、液压油等均按设备带有考虑;电气设备以外的加压设备和附属管道的安装应按相应估价表另行计算。 8配电设备的端子板外部接线,应执行本册第四章相应项目。 9、设备安装所需的地脚螺栓按土建预埋考虑;设备安装需要二次灌浆时,执行第一册相关子目。 (三)母线及绝缘子 1、悬垂绝缘子串安装,指垂直或V型安装的提挂导线、跳线、引下线、设备连接线或设备等所有用的绝缘子串安装,按单、双串分别以"串”为计量单位,耐张绝缘子串的安装,已包括在软母线安装项目内。 2、支持绝缘子安装以“个”为计量单位,按安装在户内、户外、以及单孔、双孔、四孔固定分别计算。 3、穿墙套管安装不分水平、垂直安装,均以“个”为计量单位。 4、软母线安装,指直接由耐张绝缘子串悬挂部分,按软母线截面大小分别以“跨/三相”为计量单位,设计跨距不同时,不得调整。导线、绝缘子、线夹等均按施工图设计用量加估价表规定的损耗率计算。 5、软母线引下线,指由T型线夹或并沟线夹从软母线引向设备的连接线,以“组”为计量单位,每三相 为一组;软母线经终端耐张线夹引下(不径T型线夹或并沟线夹引下)与设备连接的部分执行引下线项目,不得换算。 6、两跨软母线间的跳引线安装,以“组”为计量单位,每三相为一组。不论两端的耐张线夹是螺栓式或压接式,均执行软母线跳线项目,不得换算。 7、设备连接线安装,指两设备间的连接部分,不论引下线、跳线、设备连接线,均应分别按导线截面、 三相为一组计算工程量。 8组合软母线安装,按三相为一组计算、跨距(包括水平悬挂部分和两端引下部分之和)系按45米内考虑, 跨度的长与短不得调整。软导线、绝缘子、线夹按施工图设计用量加上规定的损耗率计算。 9、软母线安装预留长度按下表计算。(单位:米/根) 10、带型母线安装及带型母线引下线安装包括铜排、铝排,分别以不同截面和片数以“10m单相”为计量单位。
