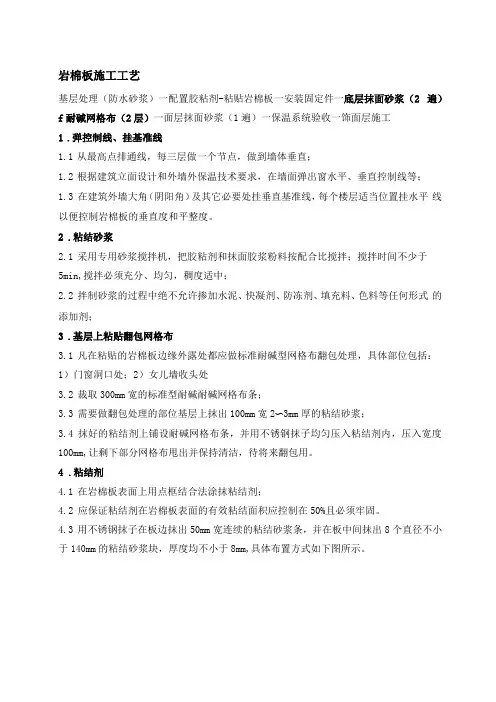

岩棉板施工工艺

基层处理(防水砂浆)→配置胶粘剂→粘贴岩棉板→安装固定件→底层抹面砂浆(2遍)→耐碱网格布(2层)→面层抹面砂浆(1遍)→保温系统验收→饰面层施工

1.弹控制线、挂基准线

从最高点排通线,每三层做一个节点,做到墙体垂直;

根据建筑立面设计和外墙外保温技术要求,在墙面弹出窗水平、垂直控制线等;

在建筑外墙大角(阴阳角)及其它必要处挂垂直基准线,每个楼层适当位置挂水平线以便控制岩棉板的垂直度和平整度。

2.粘结砂浆

采用专用砂浆搅拌机,把胶粘剂和抹面胶浆粉料按配合比搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中;

拌制砂浆的过程中绝不允许掺加水泥、快凝剂、防冻剂、填充料、色料等任何形式的添加剂;

3.基层上粘贴翻包网格布

凡在粘贴的岩棉板边缘外露处都应做标准耐碱型网格布翻包处理,具体部位包括: 1)门窗洞口处;2)女儿墙收头处

裁取300mm宽的标准型耐碱耐碱网格布条;

需要做翻包处理的部位基层上抹出100mm宽2~3mm厚的粘结砂浆;

抹好的粘结剂上铺设耐碱网格布条,并用不锈钢抹子均匀压入粘结剂内,压入宽度100mm,让剩下部分网格布甩出并保持清洁,待将来翻包用。

4.粘结剂

在岩棉板表面上用点框结合法涂抹粘结剂;

应保证粘结剂在岩棉板表面的有效粘结面积应控制在50%且必须牢固。

用不锈钢抹子在板边抹出50mm宽连续的粘结砂浆条,并在板中间抹出8个直径不小于140mm的粘结砂浆块,厚度均不小于8mm,具体布置方式如下图所示。

为了杜绝产生冷热桥,岩棉板的侧边不得涂抹粘结剂,沾到侧边的砂浆应立即刮除。做到无碰头灰。 5.粘贴岩棉板

已抹好粘结砂浆的岩棉板自下而上铺贴,岩棉板长边沿水平方向铺设粘贴; 竖缝应逐行错缝1/2板长或≥200mm ; 在墙角处两侧岩棉板应错茬搭接,并保证墙角垂直度;

门窗等洞口四角处应采用整块岩棉板切割成

型,不得拼接,岩棉板的接缝距洞口四角距离应大于200mm ,洞口四边的其它岩棉板宽度也应不小于200mm 。

均匀施加压力使岩棉板充分粘贴到基层,粘结砂浆压实厚度宜控制在3mm 以内; 随时用2m 靠尺和托线板检查平整度和垂直度,不符合要求时立即更正; 贴好后应立即刮除板缝和板侧面残留的粘结砂浆;

岩棉板间缝隙应控制在以内,接缝处高差应控制在1mm 以内;

如果岩棉板接缝宽度超过,则用适当宽

岩棉板

门窗洞口岩棉板排列图

岩棉板

度的岩棉板条将缝塞满,板条不得粘结。

6.安装锚固件

粘贴岩棉板24小时后开始安装锚固件,根据各单体工程的岩棉板材厚度来选择相应的锚固件且直径为?8,锚固件深入墙体内部有效锚固深度应不小于30mm。

凡是三块相邻岩棉板接触的“T”型接缝处必须设一个锚固件。

在基层边缘部位的锚固件应加密固定,如转角、洞口、屋顶等,锚固件离边缘距离应不小于100mm,而且这些部位适当增加锚固件数量使靠近边缘一排锚固件的间距控制在300mm以内;

需要安装固定件的部位先用带有直径8mm钻头的冲击钻在基层墙体(不包括找平层)上钻入深度不小于50mm的孔;

用手锤把锚固件的胀管打入预先钻好的孔内,保证顶部圆盘与岩棉板齐平;

用手锤把钢钉打入胀管内,圆盘陷入岩棉板表面1mm。

为了使系统达到更好的防水保温效果,在安装完毕的锚固件上,批涂抹面胶浆,要求将锚固件充分覆盖。待胶浆完全干燥后,再进行大面积的抹面胶浆批涂。

锚固件数量:建筑高度20m以下不少于7个/m2,20m以上不少于9个/m2。

7.打磨岩棉板不平整接缝处

如果接缝处平整度偏差超过,则用粗砂纸打磨平整;

抹面层施工前应清除岩棉板表面上任何残留废屑;

8.岩棉板上铺贴翻包网格布

凡需要翻包的部位岩棉板的正面抹宽100mm 厚~拌制好的抹面胶浆;

把预先甩出的翻包网格布沿板厚翻包,并压入抹面胶浆内;

门窗洞口处翻包施工完毕后,四角露底部位沿45°斜铺240mm宽300mm长的标准耐碱型网格布条,并压入抹面胶浆内;

压入抹面砂浆的翻包网格布要求完全嵌入抹面胶浆内,不得裸露。

9.底层抹面胶浆

抹面砂浆的施工在每段施工区域节点内应自上而下,从左到右进行;

岩棉板表面上用不锈钢抹子抹出1~2mm厚已拌制好的抹面胶浆;要求将岩棉板充分覆盖。

每次抹胶浆面积应略大于一块网格布的面积

已有翻包或加强网的部位底层抹面砂浆厚度宜控制在以内。

10.铺设耐碱网格布

抹完第一遍底层抹面砂浆的部位,胶浆尚未干时,立即铺设加强耐碱网格布,铺设时耐碱网的弯曲面应朝向墙面;

单张网格布长度不宜大于6m;

铺设耐碱网时,从中央向四周用抹子抹平,直至耐碱网完全嵌入抹面砂浆内;

标准网格布需要搭接时,必须满足65mm的搭接长度要求;加强型网布只需对接,其对接边缘应紧密。

在转角部位,网格布应该是连续的,并从每边双向绕角后包墙的宽度不小于200mm,标准网格布重叠部分中间必须有抹面砂浆,严禁干搭接。

保温墙体与非保温墙体(分户墙等)连接处,网格布应转包不小于200mm,如右图所示。

结合岩棉板材料性质,外墙保温耐碱网格布

要求进行双层铺设,待第一遍底层抹面胶浆表干后,抹第二遍底层胶浆1-2mm厚,在胶浆尚未干时,立即铺设第二遍耐碱网格布,铺设时耐碱网的弯曲面应朝向墙面。11.面层抹面胶浆

等底层第二遍抹面胶浆表干(可碰触)后再抹一道~厚的抹面胶浆,抹面胶浆的总厚度应控制在≥。

面层抹面胶浆应完全覆盖网格布,表面平整度满足涂料和拉毛涂料饰面的相关要求。12.细部节点及特殊部位处理

修补孔洞

1)当脚手架拆除后,应及时修补脚手眼、槽钢洞、穿墙件等孔洞,对墙体孔洞用相同的基层墙体材料分两次进行填补,并用1:3防水水泥砂浆抹平。

2)根据孔洞尺寸切割岩棉板并打磨其边缘部分,使之能严密封填于孔洞处。

3)待孔洞防水水泥砂浆凝固后,将岩棉板背面涂10mm厚的专用粘结剂,将岩棉板塞入洞中,注意不要在四周边沿涂专用粘结剂。

4)裁剪面积能覆盖整个修补区大小的网格布,并与周边网格布搭接80mm。

5)涂抹二遍抹面胶浆,分别埋入修补的网格布,待表面不粘手时,再涂面层抹面胶浆,厚度应与周边一致。

6)用湿毛刷将新旧表面不平整处整平,并将孔洞边缘刷平。

分格条的设置

每两层在楼层位置设置分格条,分格条采用粘贴法进行施工,即在保温板上用粘结剂进行粘贴,完成后面层砂浆应于分格条平齐,平整度不得超过1mm。

檐口墙网格布翻包

檐口墙外墙保温施工时,将耐碱网格布沿檐口墙压顶翻包至内压顶低,阴角刮平嵌入水泥砂浆内,阳角做鹰嘴,距完成面3cm处设置滴水槽,滴水槽宽度为2cm。

五.施工重点

1.对门窗洞口等进行网格布反包。

2.粘贴保温板应自下而上,沿水平方向横向铺贴,每排板应错缝不小于200mm板长,板缝应紧密平齐,在墙面转角处,保温板垂直缝应犬齿交错连接,并保证墙角垂直度。门窗洞口四角部位,根据保温板尺寸由下而上排列,局部门窗洞口部位如不能满足洞口四角整板切割要求,根据实际尺寸进行调整,确保洞口整板切割。

3.上网格布前预先把翻包网及门窗洞口部位加强网预先铺好,然后进行大面积由上而下铺设网格布,为了确保面层胶浆平整不印网,待网格布达到强度后再进行二次抹浆。4.锚固件安装必须在岩棉板粘贴24h后进行,以保证胶粘接充分的发挥出粘接强度,其固定位置和数量应符合设计要求。

5.配置好的抹面胶浆,用不锈钢抹子均匀刮涂于岩棉板表面(厚度约1~2mm),趁其未表干,将网格布压入湿的抹面胶浆中,然后用平口批刀将其嵌入抹面胶浆中,等待其稍干可以触碰时(完成双层抹面、双层网格布),用电锤在网格布表面钻孔,安装膨胀锚栓。直至底层抗裂砂浆充分干燥完成,开始批涂面层抗裂砂浆,要求将网格布充分覆盖,抹面胶浆总的厚度控制在≥5mm(++2)为宜,压平,收光。

6. 严禁在面层胶浆完成的外保温墙面上开孔或钉钉。

六.施工验收

1.检验批的划分

根据建筑节能施工质量验收规程要求,相同材料、工艺和施工条件的外墙外保温工程按500~1000m2墙面面积为一个检验批。

2.材料验收及复试

进入现场的各种材料的品种与技术性能应符合岩棉板保温系统相关质量要求。

工程现场采用的岩棉板和粘结剂等材料,进场时应对其性能进行见证取样送检复试,按每单体一整套系统检测报告。具体检测项目如下:

1)岩棉板:岩棉板的导热系数、密度、抗压强度或压缩强度、燃烧性能;

2)胶粘剂:干燥状态和浸水48h拉伸粘结强度(与防水水泥砂浆)

3)抹面砂浆、抗裂砂浆、界面砂浆、耐碱网格布:干燥状态和浸水48h拉伸粘结强度(与保温层)

4)板材粘贴强度:拉拔强度(每个检验批3处)。

5)锚固件拉拔力检测(每个检验批3处)。

6)现场实体检测

3.施工过程中隐蔽工程验收

岩棉板的厚度、密度应符合设计要求。

岩棉板与基层墙面的粘结强度和粘结方式应符合设计要求。

每块岩棉板与基层面的有效粘结面积应在50%。

锚固件的数量、位置、锚固深度和拉拔力应符合设计要求。

网格布铺设,压帖密实,不能有空鼓、皱褶、翘边、外露等现象,标准网布的水平、垂直方向搭接均不小于65mm。加强网布只需做对接处理。\

4.岩棉板安装允许偏差、外保温墙面层的验收标准

岩棉板安装允许偏差和检查方法

外保温墙面层的允许偏差和检查方法

其它关于施工质量及验收事项参见《建筑节能工程施工质量验收规程》DGJ32/J 19-2007。

岩棉板施工流程

1.施工流程:基层处理--岩棉板双面及板侧面喷刷界面剂--吊垂直、弹控制线--用胶粘剂粘贴岩棉板--抹第一道抹面胶浆--压入耐碱玻纤网--锚栓锚固抹面胶浆复合耐碱玻纤网层--抹第二道抹面胶浆,并压入耐碱玻纤网--薄抹第三道抹面胶浆 2.2.基层墙体处理应符合下列要求: 1)基层表面应清洁,无油污、蜡、脱模剂、涂料、风化物、污垢、霜、泥土等其他妨碍粘结的材料。 2) 基层应坚实平整,表面平整度允许偏差4mm。局部凸起、空鼓、疏松和有妨碍粘结的污染物应剔除。 3.胶粘剂、抹面胶浆的配制: 1) 应严格按供应商提供的配比和制作工艺在现场进行。 2)胶粘剂或抹面胶浆干粉料直接加入适量水中,用专用电动搅拌器搅拌均匀,达到工程所需的粘稠度。 3)每次配制不得过多,视不同环境温度条件控制在2h内或按产品说明书中规定的时间内用完。 4.粘贴岩棉板要求: 1)粘贴岩棉板前,应首先检查岩棉板是否干燥,表面是否平整、清洁;潮湿、表面不平整、有污染的岩棉板不得用于工程。 2) 根据建筑立面设计和外保温技术要求,在墙面弹出外门、窗口的水平、垂直控制线以及伸缩缝线、装饰条线、装饰缝线等。应在建筑外墙阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。 3) 在经平整处理的外墙面上沿距散水标高20mm的位置用墨线弹出水平线,(增加水平控制要求)当需设置系统变形缝时,应在墙面相应位置弹出变形缝及宽度线,标出岩棉板粘结位置,并应视墙面洞口分布进行岩棉板排板、基层上弹线。 4)凡在粘贴的聚苯板侧边外露部位(如窗口、伸缩缝等部位)都应预先做网格布翻包处理,在做翻包网格布时,先在应做翻包网格布处涂抹聚合物砂浆,然后将裁好的网格布压入砂浆中,待砂浆初凝后,方可进行下道程序。 5) 岩棉板应自下而上,沿水平方向铺设粘贴,竖缝应逐行错缝1/2板长,在墙角处应交错互锁,并应保证墙角垂直度。

岩棉板外墙保温专项施工方案详解

外墙岩棉板保温专项施工方案 一.编制依据 (1)《建设节能工程施工质量验收规范》GB50411—2007 (2)《建筑工程施工质量验收统一标准》GB50300—2001 (3)《建筑装饰装修工程质量验收规范》GB50201—2001 (4) EN 13500《岩棉外墙外保温系统》 (5)《建筑外墙外保温系统用岩棉制品》(报批稿) (6) 《外墙外保温建筑构造图集》10J121 (7) 国家、地方、行业现行法律、法规 二.施工部署 1.施工准备 1.1外墙抹灰基层用1:3防水水泥砂浆整体找平,保证基面平整度偏差不超过3mm,并按照GB 50210-2001《建筑装饰装修工程质量验收规范》中关于一般抹灰工程的质量要求进行验收。 1.2根据现场实际情况,首先在外墙合适位置完成样板,验收合格并后方可进行大面积施工。 2.安全技术交底 进场施工前,对保温施工相关人员进行现场安全技术交底工作。施工时严格按照安全技术交底要求进行。 3.材料准备 所有原材料进场时相关质保资料应齐全,及时上报至监理单位,验收无误后堆放在指定场地。 4.系统及材料性能指标

三、施工工艺 基层处理(防水砂浆)→配置胶粘剂→粘贴岩棉板→安装固定件→底层抹面砂浆(2遍)→耐碱网格布(2层)→面层抹面砂浆(1遍)→保温系统验收→饰面层施工 1.弹控制线、挂基准线 1.1从最高点排通线,每三层做一个节点,做到墙体垂直; 1.2根据建筑立面设计和外墙外保温技术要求,在墙面弹出窗水平、垂直控制线等;1.3在建筑外墙大角(阴阳角)及其它必要处挂垂直基准线,每个楼层适当位置挂水平线以便控制岩棉板的垂直度和平整度。 2.粘结砂浆 2.1采用专用砂浆搅拌机,把胶粘剂和抹面胶浆粉料按配合比搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中; 2.2拌制砂浆的过程中绝不允许掺加水泥、快凝剂、防冻剂、填充料、色料等任何形式的添加剂; 3.基层上粘贴翻包网格布 3.1凡在粘贴的岩棉板边缘外露处都应做标准耐碱型网格布翻包处理,具体部位包括:1)门窗洞口处;2)女儿墙收头处 3.2裁取300mm宽的标准型耐碱耐碱网格布条; 3.3需要做翻包处理的部位基层上抹出100mm宽2~3mm厚的粘结砂浆; 3.4抹好的粘结剂上铺设耐碱网格布条,并用不锈钢抹子均匀压入粘结剂内,压入宽度100mm,让剩下部分网格布甩出并保持清洁,待将来翻包用。 4.粘结剂

岩棉复合板外墙保温的施工工艺

岩棉板外墙保温的施工工艺 岩棉是以精选的玄武岩、辉绿岩为主要原料,外加一定数量的辅助料,经高温熔融喷吹制成的人造纤维,具有不燃、无毒、质轻、导热系数低、吸声性能好、绝缘、化学稳定性能好、使用周期长等特点,是国内外公认的理想保温材料。其主要类型有岩棉板、岩棉毡、岩棉带、岩棉管壳等。 按生产工艺分,岩棉板可分为沉降法岩棉、摆锤法岩棉和三维法岩棉。各自特点如下图。 不同类型岩棉的性能特点 玻璃棉具有防火、保温、易于切割等优良特性,是建筑吸声最常用的材料之一。但是由于离心玻璃棉表面无装饰性,而且会有纤维洒落,因此必须隐蔽使用。玻璃岩棉保温的施工工序主要有以下几点: 1.玻璃棉材料进场后必须有出厂合格证、检验报告单,进场后进行复试合格进行安装施工。 2.龙骨施工完毕后,在龙骨夹层中铺贴防火玻璃棉保温层,玻棉外保温墙体是由功能分明的墙体结构层、保温层、饰面层三部分组成,作好外保温墙体的主要技术关键是:保温层与结构层以连接方式。 3.保温层与结构层连接方式:保温层与结构层的连接方式采用8*120膨胀螺栓方案固定,每块玻棉板6个胀栓,玻棉板厚度80、抹灰层15、为保证胀栓锚入结构层大于25,在钻头上做好标记,保证玻棉板厚度不出现负差,施工方法方便,耐火、安全可靠,而且也有较好的耐久性。 4.玻璃棉板的安装 1)玻璃棉板的排板要求:按标准整张幅面(规格:1200X600)进行自下而上沿水平方向横向按1/2板长交错铺贴。从墙体拐角处开始垂直交错连接固定板材,保证拐角处顺直且垂直。阴、阳角处玻璃棉板交错互锁。门窗洞口四角处玻璃棉不得拼接,应采用整块玻璃棉板切割成形切口与板面垂直,墙面的边角处应用同样的保温板粘贴固定。 2)玻璃棉板使用前先设计好铺设方式。计算尺寸剪裁下料,剪裁边缘直线误差应小于5mm,拼缝不大于2mmm,板与板之间的缝隙用专用胶带粘接。 3)玻璃棉板铺设自上而下相互联接,玻璃棉板应按顺序铺设,当遇到门窗洞口时,应符合相关图集要求。 4)板面锚固及表面处理 锚固:在安装保温板锚固件的安装入结构墙深度不小于25mm。选用Φ8X120mm的锚固螺进行锚固,采用电锤在外墙钻孔,孔径为10mm;孔深为120-130mm(含保温板厚度),将塑料膨胀螺栓安装并坚固,使玻璃棉板与外墙面紧密结合。 锚固点紧固后应低于玻璃棉板表面1-2mm。锚固点的布置方式:在玻璃棉板四角及水平缝中间均设置锚固点。

最新外墙真石漆施工工艺流程(详细)

建筑物涂层质量的优劣,除了与涂料本身质量的好坏有关,还与施工技术水平有很大关系,为了保证真石漆的施工质量,必须要有正确的施工工艺和正确的施工方法,并要求施工人员严格按工艺要求进行施工。以下为晨光涂料整理出来的外墙真石漆施工工艺最新流程,与大家一起交流学习。 一、真石漆施工工序 1、墙面基底情况检查、记录 2、清洁墙面基础 3、处理墙面孔洞、裂缝等 4、视情况批刮外墙腻子1-2道 5、辊涂抗碱封闭底漆 6、辊涂罩面清漆 7、打磨边角及粗糙部位 8、喷涂真石漆 9、弹线部位粘贴胶带分格 10、根据尺寸要求弹线 二、外墙施工工具 1、为保证施工质量,建议先使用脚手架批刮真石漆专用腻子,再使用吊篮施工含砂底漆、真石漆和罩面清漆。 2、空压机:功率5KW以上,气量充足,压力为0.5-1.0兆帕的空压机带三根气管,能满足三人以上同时施工,能自动控制压力。 3、喷枪:上壶喷枪,容量500ml,口径4-8mm;容量太大,则操作不便;口径小,则施工速度慢。 4、各种口径喷嘴:4mm、5mm、6mm、8mm等,口径越小则喷涂越平整均匀,口径大则花点越大,凹凸感越强。 5、橡胶管:氧气管,直径8mm。 6、毛刷、滚筒、铲刀若干。 7、遮挡用工具:塑料布、纤维板、图钉、胶带。 三、外墙基底处理要点 1、基层存在孔洞、凹陷,应进行填充修补并找平; 2、基层存在突起以及突出部位,应进行铲除并找平; 3、基层存在表层浮灰及粘浮污染物,应进行清扫、打磨,保证表面清洁; 4、基层存在油污,应采取清洗剂进行清洗,保证去除后表面清洁和干燥; 5、基层存在空鼓,应叩开铲除,并用聚合物砂浆修补; 6、基层存在裂纹和裂缝,应对其裂纹进行修补和抑裂增强处理; 7、基层存在泛碱和严重盐析现象,应采用草酸进行中和处理; 8、霉菌滋生的地方,应用漂白粉水反复洗刷,再用自来水及钢丝刷将墙面清洗干净,彻底干燥后才可施涂底漆。 9、对有旧涂层的墙面必须确认其附着力才可施工,否则必须先铲除;旧墙面有空鼓、起壳的部位应铲除后修补平整; 四、基层要求 1、牢固-无空鼓、开裂、起砂、掉粉等; 2、平整-符合中级或高级抹灰标准;

岩棉板施工工艺(含节点图)

岩棉板施工工艺 基层处理(防水砂浆)→配置胶粘剂→粘贴岩棉板→安装固定件→底层抹面砂浆(2遍)→耐碱网格布(2层)→面层抹面砂浆(1遍)→保温系统验收→饰面层施工 1.弹控制线、挂基准线 1.1从最高点排通线,每三层做一个节点,做到墙体垂直; 1.2根据建筑立面设计和外墙外保温技术要求,在墙面弹出窗水平、垂直控制线等;1.3在建筑外墙大角(阴阳角)及其它必要处挂垂直基准线,每个楼层适当位置挂水平线以便控制岩棉板的垂直度和平整度。 2.粘结砂浆 2.1采用专用砂浆搅拌机,把胶粘剂和抹面胶浆粉料按配合比搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中; 2.2拌制砂浆的过程中绝不允许掺加水泥、快凝剂、防冻剂、填充料、色料等任何形式的添加剂; 3.基层上粘贴翻包网格布 3.1凡在粘贴的岩棉板边缘外露处都应做标准耐碱型网格布翻包处理,具体部位包括:1)门窗洞口处;2)女儿墙收头处 3.2裁取300mm宽的标准型耐碱耐碱网格布条; 3.3需要做翻包处理的部位基层上抹出100mm宽2~3mm厚的粘结砂浆; 3.4抹好的粘结剂上铺设耐碱网格布条,并用不锈钢抹子均匀压入粘结剂内,压入宽度100mm,让剩下部分网格布甩出并保持清洁,待将来翻包用。 4.粘结剂 4.1在岩棉板表面上用点框结合法涂抹粘结剂; 4.2应保证粘结剂在岩棉板表面的有效粘结面积应控制在50%且必须牢固。 4.3用不锈钢抹子在板边抹出50mm宽连续的粘结砂浆条,并在板中间抹出8个直径不小于140mm的粘结砂浆块,厚度均不小于8mm,具体布置方式如下图所示。

4.4为了杜绝产生冷热桥,岩棉板的侧边不得涂抹粘结剂,沾到侧边的砂浆应立即刮除。做到无碰头灰。 5.粘贴岩棉板 5.1已抹好粘结砂浆的岩棉板自下而上铺贴,岩棉板长边沿水平方向铺设粘贴; 5.2竖缝应逐行错缝1/2板长或≥200mm ; 5.3在墙角处两侧岩棉板应错茬搭接,并保证墙角垂直度; 5.4门窗等洞口四角处应采用整块岩棉板切割 成型,不得拼接,岩棉板的接缝距洞口四角距离应大于200mm ,洞口四边的其它岩棉板宽度也应不小于200mm 。 5.5均匀施加压力使岩棉板充分粘贴到基层,粘结砂浆压实厚度宜控制在3mm 以内; 5.6随时用2m 靠尺和托线板检查平整度和垂直度,不符合要求时立即更正; 5.7贴好后应立即刮除板缝和板侧面残留的粘结砂浆; 5.8岩棉板间缝隙应控制在1.5mm 以内,接缝处高差应控制在1mm 以内; 5.9如果岩棉板接缝宽度超过1.5mm ,则 岩棉板 门窗洞口岩棉板排列图 岩棉板

岩棉板施工方案35419

中山北路改造二标段工程彩钢板活动房 施 工 方 案 施工单位:吴江市明港道桥工程有限公司编制日期:2014年3月5日

一、编制依据 彩钢板活动房搭设方案、编制依据如下: 1、彩钢板活动房根据通用结构进行制作、安装。 2、 JGJ/T188-2009《施工现场临时建筑物技术规范》 二、彩钢板活动房概况 彩钢板活动房为轻钢结构简易活动房工程,搭建房屋规格: 1、按设计搭设情况进行调整。 结构:彩钢板活动房为轻钢结构,采用方管柱,角铁主梁及连系片梁,楼房上下层前后均采用80*80方管,需要拼接的构件用螺栓拼接,要求满足有关规范手册外,需满足等强、等刚度要求。前墙、后墙、伞墙均采用75系列EPS(岩棉)彩钢夹心板,内墙、封檐及栏杆板均采用50系列EPS(岩棉)彩钢夹心板,顶板采用100系列EPS(岩棉)彩钢夹心板,屋面、墙体彩钢板连接采用定型铝型材用抽心铆钉相固定。落水系统采用屋面外挑20cm,自由落水。窗采用塑钢窗,门采用50系列EPS彩钢板门。 三、选址的基本要求 1、按照施工现场总平面图位置布置,符合安全、消防要求。 2、活动房不得设置在高压线下,也不得设置在沟边、崖边、江河岸边、强风口处等影响安全的地点。 3、现场活动房实行封闭管理,与作业区、居民区保持有效距离。 四、搭设的基本要求

1、搭设活动房,必须符合坚固、安全、防潮、保暖、通风明亮和消防安全规定,不影响周边环境要求,方便民工生活,有利民工健康。 2、活动房应确保主体结构安全,设施完好。活动房应具有抵御7级大风的能力和强度,其搭允高度不宜超过两层,在平坦空地宜搭建一层。 3、活动房设置可推拉式窗户,高度不小于1.2m,宽度不小于1.2m,保证良好的通风条件,室内高度不低于2.6m,门、窗齐全,地坪采用硬化措施。 五、施工准备计划 1、施工现场准备 1.1 、本活动房场地已按照总平面图要求全部清场完毕,且现场场地已经平整好,场内运输道路和施工临时道路已修好。 1.2 、施工用电:本工程施工用电采用架空线,在总配电箱中引出,在施工现场设三个配电箱,所有配电箱电源均从总配电箱中引出。 1.3 、现场施工人员临用住宿,结合施工现场的具体情况,合理安排。 2、施工技术准备 积极组织技术人员认真审阅图纸,向施工人员进行搭设方案交底,把工程的设计内容、施工技术要求等向施工人员讲解清楚,落实施工计划。 3 、物资的准备 根据使用方要求及合同内容,进行施工进度安排组织货源,确定加工供应地点和供应方式,组织物资按计划时间进场,在指定地点按规定方式进行储存和保管。 4 、劳动力等组织准备

复合岩棉施工工艺及注意点

复合岩棉优点 1、增强板面强度 2、提高防水性能 3、提高抗拉强度 4、较低导热系数 5、增强系统透气 6、确保整体平整 7、施工简单易行 8、避免刺激皮肤 9、减少环境污染 10、缩短施工工期 复合岩棉施工工艺 复合岩棉进场时应注意: 1、装卸时不可抛掷、踩踏 2、搬运时注意边角不要磕碰 3、存放时不可暴晒、雨淋,不要存放在潮湿的地方 1、基层处理 将墙面的混凝土残渣和脱模剂必须清理干净,墙面平整度超差部分应剔凿或修补。伸出墙面的(设备、管道)联结件如已安装完毕,应留出外保温施工的余地。基层墙体为加气混凝土制品时,应涂刷专用界面剂,亦可采用抹面砂浆进行找平。基层墙体处理完毕后,墙面应保持清洁干燥。 2、弹控制线、挂基准线 根据建筑立面的设计和外墙外保温的技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线,装饰缝线,在建筑外墙大角挂垂直基准钢线,每个楼层适当位置挂水

平线,以控制岩棉板的垂直度和平整度。同时,应弹出托架的水平控制线。 3、配制粘结用聚合物砂浆: 将粘结砂浆胶粉与水按5:1重量比配制,用电动搅拌器搅拌均匀,一次配制用量以二小时内用完为宜;配好的料注意防晒避风,超过可操作时间不准再度加水使用。1).配制聚合物砂浆必须有专人负责,以确保搅拌质量。 2).把桶盖逆时针旋转打开,用搅拌器或其它工具将粘结剂重新搅拌,避免粘结剂出现分离现象,搅拌适度,以免出现质量问题。 3).搅拌必须均匀,避免出现离析,呈粥状。根据和易性可适当加水,加水量为粘结剂的5%。 4).聚合物砂浆应随用随配,配好的聚合物砂浆最好在1小时之内用光。聚合物砂浆应于阴凉放置,避免阳光曝晒。 4、粘贴复合岩棉保温板 4.1 粘贴前应先在散水坡以上不小于200mm部位用托架钉在基层墙体上安装底座托架,托架之间应留一定间隙。 4..2复合岩棉板应自下而上沿水平方向横向铺设,板缝自然靠紧,相邻板面应对齐,上下排之间应错缝1/2板长,局部最小错缝不应小于200mm。 4.3胶粘剂在岩棉板粘贴面上的布胶可采用点框法或条框法,布胶部位与锚固件设置位置相对应,与基层墙体的实际粘结面积不小于岩棉板面积的50%。板的侧面不得涂抹或粘有胶粘剂,板间缝隙不得大于2mm,板间高差不得大于1.5mm。 4.4对复合岩棉板终端位置(侧边外露处)应在贴板前先行进行翻包网格布。 4.5在墙面转角处,复合岩棉板的垂直缝应交错咬合,门窗洞口部位的复合岩棉板应采用整块岩棉板裁出。 4.6复合岩棉板保温层与门窗框的接口处应及时涂抹防水砂浆,缝口用密封胶填实;所有穿过岩棉板的管线与构件,其出口部位均应预压密封带实施包转密封。 4.7、保温板贴在墙上时,应用2米靠尺进行压平操作,保证其平整度和粘结牢固。板与板之间要挤紧,不得有较大的缝隙。若因保温板面不方正或裁切不直形成大于2mm

外墙真石漆施工工艺完整流程

外墙真石漆施工工艺完整流程 真石漆属于个性化、定制化的产品,需求不同,对应的产品组合体系,以及施工工艺、人工费用也不同。真石漆的关键性指标:耐候性、耐水性、附着力是比较关键的。能到这种标准的真石漆价格一般在4—8元/公斤。具体的要根据用量和厂家详谈的。真石漆根据品牌不同每升大概在10或20元不等一般5升可以刷40平米一遍,可以根据自己房间面积来计算具体花费外墙涂料主要有腻子类、丙烯酸墙面漆、外墙氟碳漆、真石漆等,真石漆工艺是由高性能树脂乳液、各种天然彩砂和多种助剂配置而成的厚浆型质感类涂料,经过喷涂或抹涂施工形成类似天然石材装饰效果的一种涂装工艺。由基层找平层、封闭底漆、真石漆、罩光清漆组成。通过不同的颜色搭配可以呈现不同的装饰效果,用于高档建筑的外墙装饰。 按正规施工: 典型工序 清扫墙面――填补缝隙――遮盖保护――喷、刷或辊涂底层涂料――墙面分格――喷涂主层涂料――喷涂、或辊涂罩面涂料 基底 本工艺适用于不泥砂浆、石棉水泥板、混凝土预制板、现浇混凝土、木质胶合板、石膏板、旧涂层基层. 基底检查验收 基层抹灰达到中级抹灰要求(参见涂料施工规范)

要点 平整度清洁含碱率含水率孔洞眼 工具 基底处理:油灰刀、钢丝刷、腻子刮刀或刮板、腻子托板、砂纸 涂装工具:滚筒、毛刷砂壁状涂料专用喷枪空压机 保护:薄膜胶带、遮挡板、遮盖纸、塑料防护眼镜、口罩、手套、工作服辅助设备:手提式电动搅拌机、过滤筛、塑料桶、匀料板、钢卷尺、粉线包 基层要求 因砂壁状材料较厚(2――5mm左右),并将基底完全遮盖,一般基底的小缺陷也 被掩盖.所以我们在处理基层时只要将孔洞和裂缝修补好即可. 施工技术措施: 外墙喷真石漆施工 基面处理:表层需平整、坚实、清洁、干燥.新建的墙体基面必须养护28天.检查主体墙面平整度及线条是否顺直清晰,要求基层表面:平整、干燥(水泥砂浆面应保养15天以上),无浮灰、沥青等污渍,且PH<10,含水率<10%。根据装饰的要求,用水泥砂浆或胶带纸将基面分割成所需图形(每个分割面最好不大于1.5m2). 基层处理:对于抹灰墙面应要求表面平整坚固,对缺棱掉角的地方要事先修补完成。修补采用刷一道水泥浆加20%胶液后抹1:3水泥砂浆局部勾抹平整,

岩棉板安装工艺教程文件

无锡市海联舰船内装有限公司板安装工艺 一、入场施工准备

A.人员组织上岗及培训 1)组织施工普通人员进行场地安全施工规范学习,并取得船厂施工资格; 2)针对特种作业人员严格遵守船厂要求持证上岗; 3)按船厂要求施工人员穿戴好劳保安全防护用品上岗,并购买工伤或意外保 险。 B.施工工具的准备 1)金属复合板安装工具: 2)木工工具: a)电动机具:小台锯、小台刨、手电钻、射枪。 b)手持工具:木刨子(大、中、小)、槽刨、木锯、细齿、刀锯、斧子、锤 子、平铲、冲子、螺丝刀;方尺、割角尺、小钢尺、靠尺板、线坠、墨斗等。 C.入场地施工条件 1)上层建筑钢结构应完整性结束; 2)所有钢窗、钢门等装焊结束; 3)与房间有关的各种基座、马脚等装焊结束; 4)甲板上所有管系均安装敷设好。 二、型材定位及预埋件焊接

复合板顶底型材及安装: 1)底型材的焊接:如图3-1-1-01所示。 一般每根底型材上都有图示的小孔,用电焊机在小孔处与钢板焊接牢固即可。 图 2)底型材的直交拼接,如图3-1-1-02所示; 图 3)底型材端部拼接,如图3-1-1-03所示。

图 4) 顶型材的安装结构示意图。如图3-1-2-01所示。 样棒 底型材 顶型材 顶型材 图3-1-2-01 顶型材安装示意图 1. 底型材的定位原则 1) 底型材的定位应从有门的一侧开始,根据设计图纸规定的围壁板距钢围壁的距离要求,以钢围壁与钢甲板的焊缝为基准,从两端(约500mm )处各选一点,拉线确定该侧的底型材位置;该侧的底型材应确保与门槛的方向

平行。 2)按上述方法再确认其两侧的底型材的基本位置,并拉线;若该舱室为标准 方形结构,尚需用直角尺检查拐角处的垂直度,并调整这两侧的定位线。 3)再按上述原则确认另一侧的底型材的位置。 4)最后拉对角线,检查并适当调整底槽的位置。 5)独立围壁板的底型材根据图纸尺寸确定,与两侧的底型材平齐。 2.顶型材的定位原则 1)顶型材的定位也应从有门的一侧开始,根据设计图纸规定的围壁板距钢围壁的距离和围壁板的高度要求,以钢围壁交叉处的焊缝为基准,从两端确定两个基准点,拉线确定该侧的顶型材位置;该侧的顶型材应确保与门框的方向平行和垂直。 2)按上述方法再确认其两侧的顶型材的基本位置,并拉标识线;调整远离有门侧的线头,使标识线与有门侧的钢围壁垂直;若该舱室为标准方形结构,尚需用直角尺检查顶槽拐角处的垂直度,并平行调整这两侧的定位线。 3)再按上述原则确认另一侧的底型材的位置。 4)最后拉对角线,检查并适当调整底槽的位置,是四侧的顶型材保证在同一平面,且对角线的长度相等(若不是方型舱室,不做该要求)。 5)独立围壁板的顶型材根据图纸尺寸确定,与两侧的顶型材平齐。 3.底型材的安装 1)底型材装焊前应先焊装垫铁,垫铁间距500mm左右,底型材加长和转角处应增加垫铁; 2)底型材切割时应用无齿锯或手锯切割、装配。 3)底型材定位后,在底型材的小孔处用电焊机与钢甲板或垫铁点焊牢固;底

岩棉复合一体板施工及构造细节

. DPX岩棉一体化复合板施工工艺

DPX岩棉一体化复合板施工要点 1.界面处理 基层必须结构完整,满足相应的平整要求,墙面应清理干净、清理油渍、清扫浮灰等,使墙表面没有油、浮尘、脱模剂、风化物、涂料、蜡、防水剂、潮气、霜、泥土等污软物或其它妨碍粘结的材料,墙面松动、空鼓、风化部分应剔除干净,并用水泥砂浆填实后找平,使其清洁平整,必要时用水冲洗墙面。经冲洗的墙面必须晾干后方可进行下道工序的施工。墙表面凸起物大于10mm时应剔除。新建建筑,建议每10mm厚的水泥砂浆基层至少养护20天。如果基底暴晒在下,可用水湿润以减缓水泥砂浆里的水分快速蒸发。 堵脚手眼和废弃的孔洞时,应将洞杂物、灰尘等清理干净,浇水湿润,然后用1:3水泥砂浆将其补齐砌严。 对墙体垂直度、平整度进行检测,需用2m靠尺检查,最大偏差值大于4mm时应用1:3水泥砂浆进行找平,垂直度、平整度差距过大时,及时与相关负责人沟通商议。 施工作业时环境温度不应低于5℃,风力应不大于5级,风速不宜大于10m/s。严禁雨天施工,雨季施工时应做好防雨措施。 2.粘贴DPX岩棉复合一体板板 DPX岩棉复合一体板具有恒久稳定的隔热防火性,以及优良的抗拉抗压和抗剪切强度,并且容易加工成各种特殊造型,是性能优良的保温材料,为达到理想的保温较果,DPX岩棉复合板可做到30mm~120mm厚。 墙面上做好控制线。根 据建筑物高度确定放线的方 法,高层建筑及超高层建筑 可利用墙大角、门窗口两边, 用经纬仪打直线找垂线。多 层建筑或中高层建筑,可从 顶层用大线坠吊垂直,绑铁 丝找规矩,横向水平线可依 据楼层标高或施工±0.000向上500mm线为水平基准线进行交圈控

外墙真石漆施工方案

南通能达总部基地E楼(中侨大厦) 外 墙 真 石 漆 专 项 施 工 方 案 南通市双甸建筑安装工程有限公司

外墙真石漆施工方案 一. 工程概况 二、施工工艺流程及计划顺序 三、施工工艺说明 四、施工组织管理 五、工程施工各项保证措施 六、色差通病防治措施 七、提高感观效果的技术措施 八、保护其他完整产品的措施 九、生产技术组织管理保证措施 十、质量保证措施 十一、安全文明施工措施 十二、附加

一.工程概况 1、工程简介 2 、针对本工程特点和难点,采取主要措施有: (1)、选用素质较高施工队伍,按照工序分成几个班组,开展劳动竞赛,通过比、赶、 (2)、为保证真石漆喷涂质量,真石漆进场施工前应对外墙保温墙面进行交接检查,如不符合施工要求,应由外墙保温施工方进行修补。 (3)、合理安排施工工序,提前做好施工准备,保证分格、避免色差等细点处理穿插在施工过程中,保证施工质量与工期。 (4)、甲方、监理和施工单位应严格贯彻确定后可执行施工方案和计划,避免因有一方延误造成工程整体进度延误。 (5)、加强施工安全防护,让工人有良好、安全的工作面。 3、施工人员配置 根据现场情况每个小组按专业配置人员,进行合理的分工。并配备一个施工员,随时进行施工的检查、督导工作。

项目部组织架构如下:

二、施工工艺流程 2.1、施工工序、作用及主要材料清单 2.2、施工计划顺序 为了确保真石漆喷涂质量以及尽早的让总包单位拆除脚手架,我方考虑:基层处理、腻子施工、封碱底漆、弹线分隔贴胶带的工序利用总包单位单位脚手架予以施工(配合费包含在我方报价内),真石漆喷涂采用电动吊篮予以施工。 保温基层施工完成且经过项目部监理部专项验收合格后,由总包单位项目部通知真石漆施工班组进行交接验收后即进入真石漆施工阶段。为确保工程进度的实施,结合总包单位现场悬挑脚手架分层的实际情况,我方考虑竖向划分为六个施工段进行流水施工,第一步施工18层至屋面女儿墙部位,第二步施工13层至18层,第三步施工8层至13层,第四步施工3层至8层,第五步施工1层至3层。施工完一个阶段并验收合格后,总包单位即可穿插进行该作业段的脚手架拆除。详细施工计划,进场后另行编制。 我方中标后根据图纸饰面要求做好小样经由建设单位及设计院确认后方可进行后续施工。在后续施工中我方将结合本工程立面效果图要求,外墙柱式颜色分隔平面布置为,每个竖向柱式居中设置100宽深灰色真石漆饰面,其余部位均为浅灰色真石漆饰面,施工顺序为先行施工100宽深灰色真石漆饰面、做好成品保护后再施工浅灰色真石漆饰面。

外墙岩棉板施工方案

外墙岩棉板施工方案 1、工程概况: 外墙保温设计为40mm憎水型岩棉板,屋面采用60mm厚憎水型岩棉板薄抹灰外墙外保温系统。 2、编制依据 (1) 本工程外墙外保温设计说明及设计变更文件 (2) 《建设节能工程施工质量验收规》GB50411 —2007 (3) 《建筑工程施工质量验收统一标准》GB50300 —2001 (4) 《建筑装饰装修工程质量验收规》GB50201 —2001 (5) EN 13500《岩棉外墙外保温系统》 (6) 《建筑外墙外保温系统用岩棉制品》(报批稿) (7) 《外墙外保温建筑构造图集》10J121 (8) 、地方、行业现行法律、法规 (9) 工程合同等相关文件 3、施工方案 3.1岩棉板建筑节能分项工程(按不同分项工程分别制定施工方 案) 1、工艺流程 基层处理-配置胶粘剂-粘贴岩棉板-钢丝网-安装8CM固

定件—抗裂砂浆—抹面砂浆(第二道)—保温系统验收 2、准备工作 (1) 材料、设备进入施工现场时,查验、检查方法:外观检查是 否完整无损伤、符合合同规的材料设备;附有原厂证明书测试报告或公认机关检验证明书者免验。(经检验合格的材料) (2) 材料进入施工现场卸车、堆放时,为避免材料破损所采取的措施由专人搬运至指定地点,堆放整齐,用彩条布盖好。 (3) 门窗洞口建筑节能构造措施门窗等洞口四角处应采用整块岩 棉板切割成型,不得拼接,岩棉板的接缝距洞口四角距离应大于200mm,洞口四边的其它岩棉板宽度也应不小于200mm。 3、系统及材料性能指标 1、弹控制线、挂基准线 1.1从最高点排通线,每三层做一个节点,做到墙体垂直; 1.2根据建筑立面设计和外墙外保温技术要求,在墙面弹出窗水平、垂直控制线等; 1.3在建筑外墙大角(阴阳角)及其它必要处挂垂直基准线,每个楼层适当位置挂水平线以便控制岩棉板的垂直度和平整度。 2. 粘结砂浆 2.1采用专用砂浆搅拌机,把胶粘剂按1:0.3配合比搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中; 2.2拌制砂浆的过程中绝不允许掺加水泥、快凝剂、防冻剂、填 充料、色料等任何形式的添加剂;

外墙岩棉复合板保温施工方案

外墙岩棉复合板保温施工方案 2011年9月2日

一、编制依据 1、***工程施工组织设计 2、***工程施工图纸(建筑节能专篇) 3、工程建设强制性标准监督规定(建设部81号令) 4、《建筑节能工程施工质量验收规范》GB50411-2007 《建筑保温砂浆》GB/T20473-2006 《建筑装饰装修工程施工质量验收规范》GB50210-2001 建筑构造专项图集10BJZ38-JDHT不燃材料外墙外保温第1~5页 《民用建筑外墙保温系统及外墙装饰防火暂行规定》公通自(2009)46号文 二、材料及人员准备 1、材料及人员准备 a、岩棉复合板保温:岩棉130kg/m3,保温层厚50mm;岩棉侧边用JDHT专用防潮 膜封边,每边搭接不小于30mm与正背面采用5mm厚纤维水泥 板复合,岩棉复合板总厚度60mm。 导热系数:≤0.044W(m.k);燃烧性能:A级不燃;有机物含量:≤4.0%。 热荷重物收缩温度:≥600℃。 岩棉板复合板标准尺寸:600*800*60或根据墙身实际尺寸也可定型加工;提前 加工制作,保证工程施工。 b、DP打底砂浆、DEA粘结砂浆、DBI抹灰砂浆、Ф6钢膨胀螺栓、专用镀锌钢托架 c、耐碱玻纤网格布:160g/㎡,耐碱性能应符合《耐碱玻璃纤维无捻粗纱 (JC/T572-94)中对耐碱的要求(经100℃Ca(OH)2)饱和溶液浸泡4h后,单丝断裂强度率不小于75%。 2、工具 电热丝切割器、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、阴阳角抿子、托线板、2m靠尺等。 3、操作人员 操作人员20名,上岗前必须经过业务及安全培训,根据工程量大小合格安排施工人员,满足工程进度要求。

真石漆施工工艺和施工方法

真石漆施工工艺和施工方法 发表时间:2011-6-23访问次数:77 一、真石漆主材(石材颗粒层)的施工方法为喷涂。工具为气泵和喷枪。底漆和面漆可以喷涂也可以滚筒滚涂。 二、施工工艺 1.清理基面:处理基层的凹凸、不平、棱角等位置,清理浮灰。 2.刮腻子:根据基面平整度状况,刮一遍到两遍专用防水腻子。平整度控制误差值4mm 以内。 3.涂刷底漆:采用滚筒或者喷枪均匀涂刷底漆一遍,目的是防水封碱、格缝上色。 4.贴格缝纸:按照设计要求的分格方式,测量、划线、贴纸,将格缝的部位用美纹纸贴上。 5.用喷枪喷涂真石漆主材,依据设计要求的花纹大小,起伏感强弱调整喷枪出气量。喷涂次数也根据颜色调整,喷涂1-3遍。 6.除去美纹纸。 7.涂刷透明面漆:滚涂或喷涂透明保护面漆1-2遍,提高真石漆的自洁性能。 8.结束清理,完成。 注:1.底漆即为格缝的颜色,具有耐候性。 2.每道工序施工时需要在前一道工序侧地干燥后进行。每个品牌产品干燥时间略有差异。

真石漆常见的质量事故以及施工方法 发表时间:2011-6-23访问次数:78 1真石漆施工对策 真石漆与普通的外墙涂料不同,有许多独特的特性,比如自重较人、成膜及干燥时间长等,因此在施工时需要从多方面加以控制。 1.1施工注意事项 (1)为了保证涂层的整体性和整体质量,底涂料、主涂料和面涂料应为同一生产企业的产品。 (2)应避免在气温低于5'C、相对湿度高于85%的环境条件下施工:也不能在大风天气里施工,以免主涂料材料千操过快而开裂。 (3)由于徐料干媒时间较长,应随时关注天气预报,做好施工部署,避免在雨、雪来临前施工。 (4)同一端面、同一颜色应采用同一批号的涂料施工,当同一颜色批号不同时,应预先混和搅拌均匀,以保证同一墙面不产生色差。 (5)外墙喷涂施工应由建筑物自上而下进行,施工分段应以墙面分格缝、阴阳角或落水管为分界线。 1.2施工步骤 基层处理-喷涂底漆2遍-划墨线-贴线条带-喷真石漆(主涂料)2遍-撕线条带-清理勾缝及找缝-描缝-喷涂油性线条底漆1-2遍-喷涂罩面漆2遍。

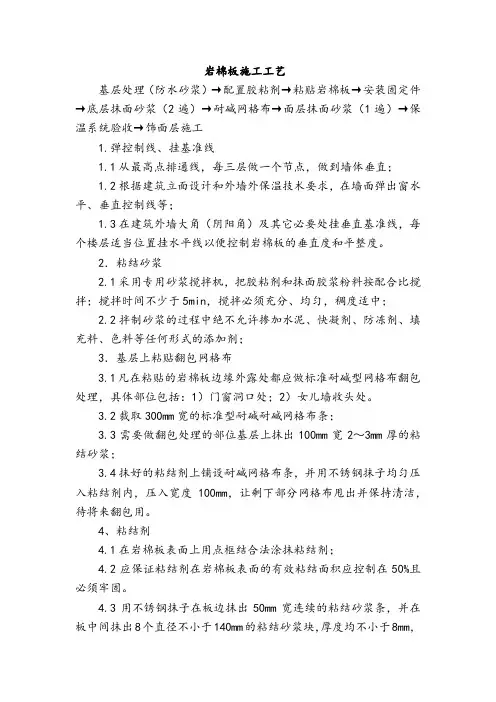

岩棉板施工工艺

岩棉板施工工艺 1、岩棉板外墙外保温基本构造见下图1: 图1 板外墙外保温基本构造 1—基层 2—胶粘剂 3—岩棉板 4—耐碱网格布 5—锚栓 6—抹面胶浆面层 7—饰面涂层2.施工程序 施工流程(见下图) 基层处理 配专用粘结砂浆 粘板贴岩棉 铺设热镀锌钢丝网 抹面胶浆 钻孔及安装固定件 铺设网格布抹面胶浆 抹面胶浆 检查

3.2.1施工条件 3.2.1.1经过工程验收,达到国家验收质量标准的结构承重墙面或非承重墙面在找平层施工完毕后,待找平层干燥并已验收合格,即可进行外墙外保温施工。进行外墙外保温施工的墙体基层墙面的尺寸偏差应符合表2的规定。 表2 基层墙体的允许偏差和检查方法 对于未达到标准的墙体,应按以下方法进行处理。对新建工程,必须彻底清除基层表面浮灰、油污、脱模剂、空鼓等影响粘结强度的材料,墙面平整度超差部分应剔凿或用l:3的水泥砂浆修补。 3.2.1.2门窗边框与墙体连接应预留出保温层的厚度,缝隙应分层填塞严密,做好门窗表面保护。 3.2.1.3外墙面上的雨水管卡、预埋件、支架和设备穿墙管道等安装到位,并预留出外保温层的厚度。 3.2.1.4施工现场环境温度和基层表面温度在施工及施工后24h内均不得低于5℃,风力不大于5级, 雨天不能施工。如施工中突遇降雨,应采取有效措施,防止雨水冲刷墙面。

3.2.2原材料及工具的准备 3.2.2.1原材料包括粘结剂、岩棉板、界面处理剂、标准网格布、加强网格布、锚固件、抹面胶浆、防水材料等。 3.2.2.2施工工具主要有抹子、专用锯齿抹子、靠尺、电动搅拌器(或可调速电钻加搅拌器)、滚刷、刷子、美工刀、卷尺、打磨抹子及砂纸等一系列工具。 3.2.3粘贴岩棉板 岩棉板的粘贴主要包括以下步骤: 3.2.3.1确定施工方案、弹线:根据工程设计的要求,按照工程设计图线的设计方案确定在建筑外墙上需要铺设岩棉板的墙面以及施工方法。施工方案确定以后,根据粘贴方案在墙体上弹线。 3.2.3.2粘结剂的配制:配制粘结剂时应注意以下几个问题: (1)水灰混合时,应先在打料桶内加入少量的水,之后再加入胶粘剂混合搅拌,再按照水灰比加入胶粘剂和水,搅拌均匀,这样做的目的是防止桶底的胶粘剂在搅拌时不能与水充分混合,造成打料不均,不能使用; (2)配合比应符合产品说明书的要求,严禁加入其他的材料混合; (3)搅拌好并经熟化的胶粘剂应在3h内用完,过时的,应当丢弃,严禁使用。 3.2.3.3保温板的界面处理:先将板的表面清理干净,之后用滚刷在背面均匀的涂抹一层界面剂,以增加岩棉板的粘结强度。待界面剂晾干至透明时,方可将

岩棉板施工方案

一、编制依据 依据工程设计图纸及说明和GB50411-2007《建筑节能工程施工质量验收规范》、02J121-1《外墙外保温建筑构造(一)》编制专项方案。 GB50176-93《民用建筑热工设计规范》 JGJ 26-2010《严寒和寒冷地区居住建筑节能设计标准》, GB50210-2001 《建筑装饰装修工程质量验收规范》 GB50300-2001 《建筑工程施工质量验收统一标准》 JGJ144-2004 《外墙外保温工程技术规程》 02J121-1《外墙外保温建筑构造(一)》 GB50411-2007《建筑节能工程施工质量验收规范》 二、工程概况 驻马店市食品商品检测中心建设项目施工工程位于驻马店市开源大道及骏马路交叉口西北角,建筑面积为15000m2,其中地上14054m2,地下946m2,建筑基底面积1451m2。一层为门厅,服务大厅和职工食堂;二层为阅览室和职工活动中心;三——十四层为业务用房,十五层为检测中心;十六层为大会议室;地下一层为档案室和设备用房。 本工程地下一层,地上十六层,建筑高度65.9m,框剪结构,设计合理使用年限为50年,抗震设防烈度为6度。防火设计的建筑分类为一类高层,其耐火等级为一级。 本工程墙体保温做法:保温部分采用岩棉板保温做法,保温材料选用 40mm 岩棉板。 一、岩棉板外墙外保温施工工法 该系统采取点框法,用抹子沿岩棉板的四周边涂敷一条平均宽50mm厚5mm-7mm的梯形带状粘接剂混合物砂浆,平均厚度视其墙面平整度而定。并同时涂8块厚5mm-7mm直径为10mm的点状粘接剂混合物砂浆,均匀分布在板中间,外饰面为涂料时,粘接剂混合物及保温板粘贴面积之比不小于40%。 岩棉板外墙外保温系统基本构造:

复合岩棉板(A型板)施工工艺

复合岩棉板(A型板)施工工艺 一,范围 本文件规定了复合岩棉板(A型板)的衬板,天花板的安装工艺和技术要求,工艺过程及检验。 二,施工前准备 1,技术资料 施工前,首先把舱室布置图、排板图、复合岩棉板型材图册、复合岩棉板结构节点及连 接形式图册、结构图及门、窗布置图仔细阅读,必要时,要进行技术交底。 2,物资材料 施工前,要了解复合岩棉板的围壁板、天花板、垫铁、底槽及其他附件是否到货,配套 附件是否短缺。所有材料必须具有制造商的出厂合格证书和船检证书。对板材中采用的岩棉板,钢材和装饰件等应提交材质证书和检验报告,经检验合格的材料方可使用 3,安装复合岩棉板的舱室内所有钢结构工作均应完成,所有管系结构和密性实验均需结束,所有电缆应铺设结束交验完,涂装工作需结束,绝缘铺设交验完。 4,钢结构,管系及其它焊装件均不得影响复合岩棉板按原设计图纸的安装,必须保证复合岩棉板耐火舱室的净空间。

5,装板前必须做到底型材与围壁之间卫生达标(无灰尘、杂物)6,施工工具 施工前,应把所有施工工具:卷尺、石笔、弹线盒、型材切割机、焊接工具、榔头,地砖切割机、曲线锯、电钻、铆钉枪、钻头、开孔器等准备好。 三,人员 1,施工人员上岗前,应经过专业知识和安全生产知识的应知、应会培训,考核合格后方能 上岗操作。 2,电焊工上岗前,应经过专业知识和安全生产知识的应知、应会培训,考核合格并达到电 焊工三级资格方能上岗操作。电焊工上岗时,必须佩戴特殊工种上岗证。 四,工艺要求 1复合岩棉板耐火舱室完工后的长度和宽度尺寸极限偏差±10mm.。层高尺寸不得低于原设计高度。壁板和天花的表面平直公差应为1mm/㎡。相邻两板材之间的缝隙不得超过2mm。 2 任何复合岩棉板舱室内,板材表面只允许有较小的划痕和压痕。其中,壁板或天花表面任意6㎡(2mX3m)内,压痕不得超过一处,且压痕直径不得大于50mm,深度不得大于1mm;划痕宽度不得大于1mm,划痕总长度不得大于80mm。 3 开孔要求。壁板和天花板上的矩形或其它直线段开孔,当边长

外墙真石漆施工工艺方案

外墙真石漆施工工艺方案 一、工程的重要性 真石漆作为外墙饰面关系重大,一流产品加上精心施工,才能使两者完美结合,创造一流样板工程。我们 将按创杯工程的要求落实全方位质量管理体系,争取达到一流样板和规范工程。 二、施工步骤及方法 1、检查主体墙面平整度及线条是否顺直清晰,要求基层表面平整、干燥(水泥砂浆面应保养15天以上),无浮灰、沥青等污渍,且PH<10,含水率<10%。 2、旧水泥面应铲去浮层,确保基底牢固,清除墙面的杂质,对多孔质、粗糙基面,进行修补,再用砂轮磨平。 3、根据装饰的要求,用水泥砂浆或胶带纸将基面分割成所需图形(每个分割面最好不大于1.5m2)。 4、底涂层施工 a.中和处理:用专用中和剂将碱性墙面进行中和处理,确保施工后的墙面不泛碱,其用量大约0.1- 0.2kg/m2。 b.底漆施工:将中和处理后的墙面用清水冲净,待墙面干燥后,进行底漆施工,底漆用量0.15-0.20kg/m2。 c.底涂层可采用刷涂、滚涂或喷涂法施工。

5、主涂层(真石漆)施工:待底涂层完全干燥后(一般需4-6小时),即可进行施工,根据不同的装饰要求,先进行试验喷涂,以确定施工所需的压力、喷枪口径及喷涂量,一般5kg/m2。 a.单色主涂层:分两次喷涂为宜。第一道涂膜未干燥前,即可喷涂第二道。 b.套色主涂层:可选用双管真石漆喷枪或单管真石漆喷枪分次喷涂。 6、辅助处理:揭去分割胶带,根据装饰需要进行勾缝处理。 7、罩面层(罩光漆)施工:在主涂层完全干燥后(一般约需48小时)才能进行施工,可以刷涂或滚漆, 罩光漆用量0.15-0.20kg/m2。 三、注意事项 1、施工时,脚手架应距离墙面30cm左右,如距离太近,上下层脚手架间喷涂部分可能有接痕,影响装饰效果。 2、不喷涂部分及物件,应用挡板或纸张等隔开。 3、施工时气温应高于50C,风力大于4级时不宜施工。主涂层喷涂24小时内应避免雨雪。 4、油性底漆、罩面漆属易燃危险品,施工时应严禁烟火。 5、主涂层施工完毕,工具应立即用水清洗。 6、油性底漆、罩面漆施工完毕,工具即用二甲苯等溶剂进行清洗。

外墙岩棉板施工工艺方案

岩棉板施工工艺 1、 本工程为薄抹灰岩棉保温系统,由于岩棉板材料本身具有强度低、吸水率大、 憎水性强等特点,若岩棉保温系统构造不合理,保温饰面层未来存在鼓泡、塌陷等隐患,所以,必须对岩棉板两面抹涂界面剂、每隔300mm 安装盘型铆钉机设置双网 等必要德尔增强、防水措施,确保保温系统安全与稳定性。 2、 本项目为岩棉外保温系统且采用70mm 厚容重为160kg/m 3,因此对外墙抹灰 砂浆有较高的要求。外墙抹灰除应满足平整度、垂直度要求外,还要保证抹灰强度及与混凝土墙体的粘结强度,保证无空鼓、裂缝、起皮、起砂等质量缺陷。 3、 岩棉板自身容重较大因此对于粘接面积应达到百分之八十。岩棉板不易打磨 因此在控制平整度是应在粘结岩棉板时进行调整。对岩棉板收口部位加翻包网以保证粘结强度。阳角采用护角以保证阳角的顺直。 一、岩棉板外保温系统构造 1.涂料饰面岩棉板外墙外保温系统构造: 2.岩棉板外墙外保温系统的材料组成:

二、岩棉板外保温系统操作流程

三、岩棉外保温系统施工技术规程 1.对施工环境的要求 ●施工环境、基层及使用的材料的温度不低于+5Co。 ●不应在强风环境中或夏季高温阳光直射时墙面上施工,以避免外墙外保温体系在施工 过程中结皮而影响施工质量。 ●对尚未硬化的材料,应避免雨水的冲刷,必要时应对施工中的墙面加以保护。 ●在外墙外保温体系中应使用该公司提供或指定的配套材料,以确保材料的相容性及整 个体系的质量。 2.建筑物和外墙体的要求 ●墙体的湿度不应高于其与环境的平衡湿度。 ●墙体表面不得有污迹灰尘污或脂肪类物质。 ●墙体应达到设计要求的强度,特别是墙体表面应具有足够的附着力(≥0.3N/mm2)。●墙体应平整,平度整为:8㎜/2.0m(现浇混凝土墙体);5㎜/2m(砖混墙体)。 ●内墙抹灰砂浆、水泥砂浆地坪应在外保温体系施工前完成,并达到干燥硬化的要求。 ●门窗框、水平设置的构件(如窗套预制窗套、穿墙管等),必须在外保温体系施工之前 安装完毕,外墙面设置的护拦、固定管道、空调等外挂件所用的支架也应预先安装完毕。 ●应避免在固定脚手架上施工。 ●对所有水平方向的构件(如跳檐、窗台板、女儿墙压顶、固定外墙面构件用的支架等) 都需预留外保温体系所需的施工厚度,并做相应的滴水槽(线)和防锈处理。 ●现浇混凝土对拉螺栓孔必须作聚氨酯发泡胶、JS防水涂膜处理。 3. 岩棉板外保温系统施工控制要点 (1)挂基准线 在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,基准钢线之间挂水平线,以控制保温板粘贴的垂直度和平整度。 (2)弹控制线 根据建筑立面设计和外墙外保温技术要求,在墙面上弹出外门窗水平、垂直控制线及伸缩缝、装饰线条等部位的水平、垂直控制线。 (3)镀锌角钢安装 根据合同要求,所有外墙窗口下方需安装50*50*3镀锌角钢,以加强窗口部位保温强
