建设单位质量管理体系

为规范参建各方质量管理行为,明确质量管理职责,提高质量管理水平,实现工程质量目标,根据《建设工程质量管理条例》和有关规定,结合本项目部实际情况,特制定本办法。

一、参建各方必须建立健全质量保证体系(或自控体系),按照投标

承诺和合同约定,配备项目负责人、技术负责人和质量负责人,设置

现场质量管理机构,落实质量管理人员,明确质量责任,完善质量管

理制度。

二、参建各方应主动接受业主委托的工程质量安全监督机构对建设工

程质量的监督管理。质量岗位的从业人员应具备相应的执业资格。

三、质量目标

1、勘测、设计质量优良,监理程序符合规定,质量管理达标、内业

资料规范。

2、工程实体质量必须符合国家有关标准、规定及设计文件要求,其

施工过程或实体工程质量必须满足以下要求:

(1)按照验收标准要求,各检验批、分项、分部工程施工质量检验合格率达到100%;

(2)单位工程一次验收合格率达到100%;

(3)在合理使用和正常维护条件下,工程结构的施工质量,应满足

设计使用寿命期内正常运营要求。

(4)杜绝工程质量等级事故。

二、建设单位管理人员职责

1. 总工程师

(1)负责对公司工程质量的管理工作,督促和检查勘察设计、施工、监理、咨询等单位建立健全质量管理体系(或自控体系),确保建设

工程质量;

(2)负责成立由相关部门负责人组成质量管理领导小组,负责工程

质量管理的组织领导工作;

(3)组织制定、审核、审查参建各方的质量管理体系及有关质量制度、文件等。

(4)组织调查处理工程质量事故。

(5)组织召开工程质量管理专题会议,协调部署工程质量管理工作。

2. 项目顾问

(1)协助总工程师做好工程质量管理的领导工作。

(2)指导项目部全体工作人员做好工程质量管理工作。

3、项目部

(1)负责编写质量管理制度和办法;

(2)负责施工监理的管理工作,审核施工监理规划;

(3)参加审批咨询单位的咨询大纲;

(4)参加施工组织设计等文件的审核,重点审核安全质量措施;(5)建立健全本部门质量管理体系,落实各项质量管理制度,检查

咨询、监理、监测机构的资质及业主现场管理人员的质量执行情况;(6)定期组织施工质量大检查。

4、业主现场管理人员

(1)业主现场管理人员是业主派驻现场进行质量管理的直接责任人,全权执行所辖工程项目范围内的质量管理工作。

(2)督促参建各方建立健全质量管理体系(或自控体系),落实各

项质量管理制度,监督检查质量管理体系运行的情况;

(4)检查施工单位、监理单位关于检验批、分项、分部、单位工程

验收的及时完成情况;严格做到上到工序未进行验收或验收未合格不得进行下到工序施工。

(5)抽查原材料、构配件、设备的现场验收;检查监理单位对原材料、构配件、设备的验收情况;严格做到进场材料未进行验收或验收未合格不得使用。

(6)全程参与所辖项目隐藏工程验收工作,资料及时签证并进行影

像录制,配合内业管理人员保存工程资料档案。

(7)组织或参与所辖工程有关质量例会,督促落实有关质量方针、

政策。

5、项目部内业管理人员

(1)建立项目质量信息平台,信息档案;负责工程质量档案管理;(2)参与验工计价的审核工作,质量不合格项目不能进行验工计价。(3)负责按规定办理质量监督手续;

三、勘察设计单位质量责任

1、勘察设计单位是勘察设计质量的直接责任者,依法对勘察设计质

量负责,有关单位的审查并不免除设计单位应承担的责任。

2、勘察设计单位应贯彻执行国家的技术政策、工程建设强制性标准

和国家有关部门关于项目建议书、可行性研究报告和初步设计审查批复意见。

3、勘察设计单位提供的工程地质勘察资料和成果必须真实、准确、

可靠。设计文件必须达到规定的设计深度,勘察设计单位应加强总体工作,认真搞好站前、站后各专业的协调和配合。

4、勘察设计单位应按规定对审核合格的施工图进行技术交底,对特

殊工程、关键工程、新技术、新工艺设计要作出详细说明。

5、勘察设计单位在建设工程施工阶段应设置强有力的现场设计代表

机构,及时解决有关勘察、设计技术问题。积极配合咨询、监理、施工、单位工作,及时处理现场问题,并做到原因分析准确,处理方案经济合理。

6、勘察设计单位应按规定参加工程检查和检验批以及分项、分部、

单位工程的验收。发现违反设计文件进行施工的,应及时通知建设、施工、监理单位。

7、勘察设计单位应参加铁路建设工程质量事故分析,提出相应的技

术处理方案。对因勘察设计原因造成的工程质量事故承担相应责任。

8、勘察设计单位应按规定做好质量技术资料的整理、归档。

四、施工单位质量责任

1、施工单位是质量责任主体,对施工质量负直接责任。必须严格执

行国家有关质量、安全、环境保护等法律、法规,接受相关部门依法进行的监督、检查。

2、施工单位必须按照投标承诺和合同约定,设置现场施工管理机构,配备合格的项目经理、技术负责人和质量负责人并明确其质量责任。上述人员未经总工程师审查同意不得随意更换。施工单位不得转包或违法分包工程。

3、施工单位必须设置项目质量管理机构,明确分管领导,配足配强

专职工程质量管理人员,建立质量责任制,强化质量、安全管理,建立健全质量保证体系。建立健全项目质量管理制度,落实质量责任。4、施工单位必须按照投标承诺和合同约定,设置符合规定和满足施

工需要的工地试验室,并配备一定数量有相应资格的试验人员和相应的试验、检验和检测仪器设备等。

5、施工单位必须按照审核后的施工图和建设工程施工技术标准施工。施工单位有责任进行施工图现场核对,发现勘察设计与现场情况不符时,必须及时以书面形式通知设计、监理和指挥部。

6、施工单位必须按照验收标准和设计要求,对用于本工程的原材料、构配件、设备等进行试验检验。未经试验检验或试验检验不合格的,禁止使用。

7、发生工程质量事故后,施工单位必须按规定及时报告,并立即采

取有效措施,防止事故扩大,保护事故现场,协助事故调查。对因施工原因造成的工程质量事故承担相应责任。

8、施工单位必须对工程的关键岗位、关键工种执行严格的先培训后

上岗的制度。未经教育培训或者考核不合格的人员,不得上岗作业。特种作业人员必须持证上岗。

9、施工单位必须加强质量管理,在施工过程中强化质量自控,建立

健全质量检验制度,严格工序管理,按规定做好隐蔽工程的检查、记

录和签认,做到工程质量全过程控制。

10、施工单位在竣工验收时应落实工程保修责任,并对建设工程合理使用年限内的施工质量负责。

11、施工单位应按规定做好质量技术资料的收集、整理和归档,保证

竣工文件真实、完整。

五、监理单位质量责任

1、监理单位应根据监理委托合同,依照有关技术标准、批准的设计

文件、施工承包合同,对工程实施监理,对工程质量承担监理责任,

不得转让所承担的工程监理业务。

2、监理单位必须按照投标承诺和监理合同约定,设置项目监理机构。项目监理机构应建立总监理工程师、监理工程师、监理员各负其责的工程监理体系,监理人员的配置必须满足监理工作需要,并配备与工程质量要求相匹配的试验室、检验(测)、办公设备及交通、通讯工具。总监理工程师、副总监理工程师及监理工程师变动应征得建设单位同意。

3、监理单位应实行总监理工程师负责制,严格按照要求开展工作。

4、监理单位对涉及工程结构安全的关键工序和隐蔽工程必须实行旁

站监理。

5、监理单位要督促检查施工单位创优规划的制定和实施,加大监理

力度,强化质量的事前预控,严格事中控制,做好事后检查。

6、监理单位必须加强现场监理管理,制定监理工作管理制度,建立

健全质量保证体系,明确和落实质量责任,并分阶段采取有效的质量控制措施,保证监理工作质量。

7、监理单位在开工前和施工中应核对施工图,依据设计文件和施工

组织设计实施监理,发现差错或与现场实际情况不符,必须及时书面通知建设、设计、施工单位。

⑻监理单位在开工前和施工中,必须按规定对施工单位的施工组织

设计、开工报告、分包单位资质、进场机械数量及性能、投标承诺的

主要管理人员及资质、质量保证体系、主要技术措施等进行审查,提出意见和要求,并检查整改落实情况。

9、监理单位应按规定组织或参加对检验批、分项、分部、单位工程

验收。

10、按有关规定参与工程质量事故调查处理,对因监理原因造成的工程质量事故承担相应责任。

11、监理单位应按规定做好监理资料的整理、归档。

五、质量管理制度

1.工程质量监督制度:开工前,项目部负责向工程质量监督机构

申请办理质量安全监督手续,接受质量安全监督部门的监督。

3.初步设计咨询、初审制度:总工程师组织咨询、勘察设计单位

对初步设计进行咨询、初审及优化,消除设计缺陷,提高设计质量。4.施工图审核制度:开工前,总工程师负责组织对施工图设计文

件进行审核。未经审核或审核不合格的施工图,不得交付施工。

5.技术交底制度:施工图设计完成后,项目部组织设计、施工、

咨询和监理各方召开技术(设计)交底会议,以明确工程的设计目的,了解设计内容和技术要求。

6. 施工图现场核对制度:接到施工图后,监理单位、施工单位负责

施工图现场核对,按合同约定承担相应责任。

7.工程地质核实制度:施工、监理、勘察设计单位对已揭示的工程地

质情况,与原设计文件进行核实,不符时,由勘察设计单位负责处理。

9.工程质量试验检测制度:施工单位、监理单位、咨询单位按合同约

定设立现场试验室,并经国家技术监督部门认可,按有关规定开展试验检测工作。

10. 施工测量复核制度

项目部应明确贯通测量、控制测量、施工放样的各项具体要求、规定、责任等,实行施工测量复核制度。

11. 工程质量检查制度

指挥部根据工程进展情况,进行工程质量检查,加强过程质量控制。12. 培训持证上岗制度

项目部明确需培训上岗的专业、岗位、培训内容、考核标准及相关职

责等,并按有关规定及合同约定对参建单位上岗人员进行监督检查。13.变更设计审批制度

项目部严格执行变更设计报批程序,做好Ⅰ类变更设计初审、上报和Ⅱ类变更设计的审批工作,确保工程质量。

14. 施工质量验收制度

各参建单位按照建筑施工质量验收标准,严格执行隐蔽工程检查签认制度,检验批、分项、分部和单位工程质量验收制度,竣工验收制度。

15. 工程质量事故报告和调查处理制度

参建单位应严格执行国家有关工程质量事故的报告制度,项目部组织或参加质量事故调查、分析、处理,督促、检查施工单位按批准的事

故处理方案进行整改和质量验收,确保工程质量。

16. 质量责任追究制度

建设项目参建各方应建立质量责任追究制度,层层落实责任到人。17. 基础技术资料管理制度

指挥部及各参建单位建立基础技术资料的收集、整理、建档的管理制度。

四、质量管理过程控制

1、建设项目严格实施质量过程控制。设计、施工单位健全质量管理

体系,强化质量自控;监理单位按照监理规范,严格过程监控;项目

部组织检查,实施重点控制;依法接受政府监督。

2、勘察设计单位编制系统完整的《项目质量管理计划》,制订项目

质量方针和质量目标,明确质量管理职责、管理程序和设计程序,强

化外业勘察资料验收制度、设计文件复核、逐级审查制度、设计交底

制度、现场配合制度、变更设计制度、设计回访等制度。对设计工作

各个阶段进行质量控制,确保勘察设计质量。

3、施工单位编制系统完整的《项目质量管理计划》,制订项目质量

方针和质量目标,明确质量职责、管理程序和作业程序,强化图纸审

查制度、地质核实制度、严格执行技术交底制度、测量复核制度、施

工组织设计审查制度、试验检验制度、工程质量检查验收签认制度、

成品保护制度、质量事故报告和追究制度、技术资料收集保管归档等规章制度。严格执行三检制、把好工序质量关。对质量形成的各个环

节进行控制,确保质量管理体系有效运行。

4、监理单位根据审批的监理规划和监理实施细则,落实质量责任制,严格旁站、巡检,见证、平行检验,按照质量验收标准及时组织检验批、分项、分部工程质量验收,并参与单位工程质量验收。

6、咨询单位履行咨询合同约定的质量管理职责,确保咨询质量。

五、质量缺陷与事故处理

1. 施工质量缺陷处理

在施工过程或竣工后,如发现工程存在着质量缺陷,根据其性质和严重程度,按如下方式处理:

⑴当因施工引起的质量缺陷处在萌芽状态时,及时制止,并根据质

量缺陷产生原因采取根除措施。

⑵当因施工引起的质量缺陷已出现时,立即停工,施工单位立即采

取足以保证质量的有效措施,并对质量缺陷进行处理,经监理工程师认可后,方可复工。

⑶当质量缺陷发生在某道工序或单项工程完工后,而且质量缺陷的

存在将对下道工序或分项工程产生严重影响时,对质量缺陷产生的原因及责任做出了判定并确定了补救方案后,再进行质量缺陷的处理和下道工序或分项工程的施工。

建设工程质量管理体系

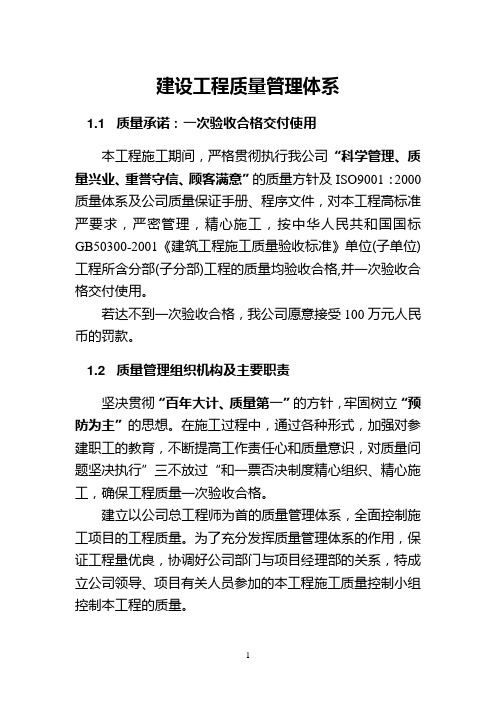

建设工程质量管理体系 The manuscript was revised on the evening of 2021

建设工程质量管理体系 1.1 质量承诺:一次验收合格交付使用 本工程施工期间,严格贯彻执行我公司“科学管理、质量兴业、重誉守信、顾客满意”的质量方针及ISO9001:2000质量体系及公司质量保证手册、程序文件,对本工程高标准严要求,严密管理,精心施工,按中华人民共和国国标GB50300-2013《建筑工程施工质量验收标准》单位(子单位)工程所含分部(子分部)工程的质量均验收合格,并一次验收合格交付使用。 1.2 质量管理组织机构及主要职责 坚决贯彻“百年大计、质量第一”的方针,牢固树立“预防为主”的思想。在施工过程中,通过各种形式,加强对参建职工的教育,不断提高工作责任心和质量意识,对质量问题坚决执行”三不放过“和一票否决制度精心组织、精心施工,确保工程质量一次验收合格。 建立以公司总工程师为首的质量管理体系,全面控制施工项目的工程质量。为了充分发挥质量管理体系的作用,保证工程量优良,协调好公司部门与项目经理部的关系,特成立公司领导、项目有关人员参加的本工程施工质量控制小组控制本工程的质量。

1.3 质量管理的措施 采用全面质量管理方法对施工质量进行系统控制,严格执行ISO9001:2000标准进行管理,全方位加强管理工作,保证工程质量,对暴露出的质量薄弱环节PDCA循环 PDCA循环 说明: P—计划阶段 D—实施阶段 C—检验阶段 A—处理阶段 (见下图)。 分部分项工程合格率必须在100%,优良率必须在95%以上,并实行工程质量奖罚制度。

建设单位质量管理体系(20200520020901)

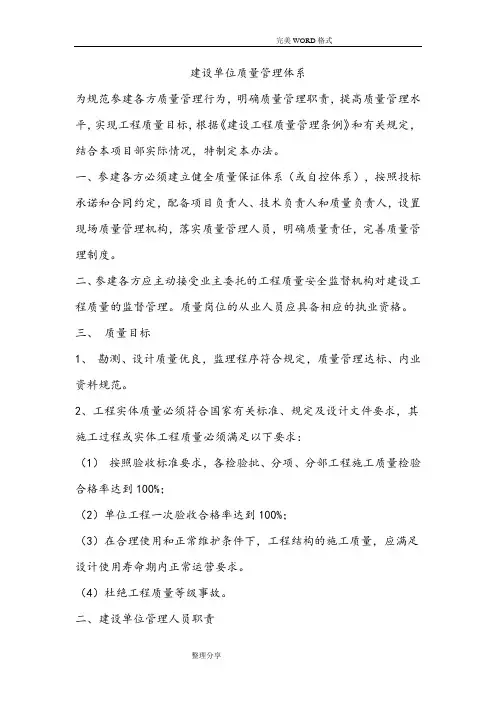

盛年不重来,一日难再晨。及时宜自勉,岁月不待人。 建设单位质量管理体系 为规范参建各方质量管理行为,明确质量管理职责,提高质量管理水平,实现工程质量目标,根据《建设工程质量管理条例》和有关规定,结合本项目部实际情况,特制定本办法。 一、参建各方必须建立健全质量保证体系(或自控体系),按照投标 承诺和合同约定,配备项目负责人、技术负责人和质量负责人,设置 现场质量管理机构,落实质量管理人员,明确质量责任,完善质量管 理制度。 二、参建各方应主动接受业主委托的工程质量安全监督机构对建设工 程质量的监督管理。质量岗位的从业人员应具备相应的执业资格。 三、质量目标 1、勘测、设计质量优良,监理程序符合规定,质量管理达标、内业 资料规范。 2、工程实体质量必须符合国家有关标准、规定及设计文件要求,其 施工过程或实体工程质量必须满足以下要求: (1)按照验收标准要求,各检验批、分项、分部工程施工质量检验合格率达到100%; (2)单位工程一次验收合格率达到100%; (3)在合理使用和正常维护条件下,工程结构的施工质量,应满足 设计使用寿命期内正常运营要求。 (4)杜绝工程质量等级事故。 二、建设单位管理人员职责

1. 总工程师 (1)负责对公司工程质量的管理工作,督促和检查勘察设计、施工、监理、咨询等单位建立健全质量管理体系(或自控体系),确保建设 工程质量; (2)负责成立由相关部门负责人组成质量管理领导小组,负责工程 质量管理的组织领导工作; (3)组织制定、审核、审查参建各方的质量管理体系及有关质量制度、文件等。 (4)组织调查处理工程质量事故。 (5)组织召开工程质量管理专题会议,协调部署工程质量管理工作。 2. 项目顾问 (1)协助总工程师做好工程质量管理的领导工作。 (2)指导项目部全体工作人员做好工程质量管理工作。 3、项目部 (1)负责编写质量管理制度和办法; (2)负责施工监理的管理工作,审核施工监理规划; (3)参加审批咨询单位的咨询大纲; (4)参加施工组织设计等文件的审核,重点审核安全质量措施;(5)建立健全本部门质量管理体系,落实各项质量管理制度,检查 咨询、监理、监测机构的资质及业主现场管理人员的质量执行情况;(6)定期组织施工质量大检查。 4、业主现场管理人员

通用房屋建设工程质量管理体系与措施方案

质量管理体系与措施 1 质量方针、目标 ...................................................................... 2 建立质量保证体系................................................................... 3 建立健全施工质量体系的管理制度:.......................................... 3.1 质量保证体系.................................................................... 3.2 质量保证程序.................................................................... 3.3 过程质量执行程序 ............................................................. 3.4项目经理部质量体系要素分配表 ........................................... 4 质量体系职责 ......................................................................... 4.1 施工员质量职责................................................................. 4.2 技术员质量职责................................................................. 4.3 质检员质量职责................................................................. 4.4 试验员质量职责................................................................. 4.5 计量员质量职责................................................................. 4.6 材料员质量职责................................................................. 4.7 资料员质量职责................................................................. 4.8 测量员质量职责................................................................. 4.9 劳资员质量职责................................................................. 5 质量体系保证措施................................................................... 5.1 施工准备阶段保证措施....................................................... 5.2 施工过程中质量控制措施....................................................

建设单位质量管理体系及制度[1]

建设单位质量管理体系及制度[1] 项目年度 建设单位质量管理体系及制度 (建设单位) 建设单位质量管理(检查)体系核查表单位名称电话单位地址邮编姓名年龄职务职称是否专职 项目法 人代表 姓名年龄职务职称是否专职 技术 负责人 质量姓名年龄职务职称是否专职负责人 建设单位质量管理(检查)体系核查表 名称职责 质检员年龄职称职责质量管现场监督理机构质检资料归整 质量管理制度 质量检查情况 核查人 核查质量监督负责人时间 附件: 附件1: 项目质量管理组织机构 附件2: 项目质量管理办法 附件3: 项目进度月报制度

附件4: 工程建设项目质量事故处理管理制度附件5: 项目安全生产管理制度附件6: 工程建设项目批复文件 附件7: 工程项目法人组建文件 附件8:项目监理、施工、工程勘测设计合同 下面是赠送的励志文档需要的朋友可以好好欣赏,不需要 的朋友可以下载后编辑删除~~谢谢~~ 不想穷,就好好读懂这些话~一言惊醒梦中人~ 1、成功的人,就是那种能用别人扔向他的石头来铺设路基的人。 2、批评你的人是你今天的敌人,明天的朋友;吹捧你的人是你今天的朋友,明天的敌人。 3、Nothing is impossible、只要选择了目标,不要再想太远,每天脚踏实地,风雨兼程。生命不息,战斗不止。 4、你和你的朋友会一起在将来打造一个可能很辉煌的事业。很好听是吗,记住,你们都要努力。 5、后悔是一种耗费精神的情绪,后悔是比损失更大的损失,比错误更大的错误,所以不要后悔。 6、别怕丢人,追求丢人是一种成功的尝试,至于为此笑话你的人,你可以把他们从你将来人生对手的名单中排除了,你也要为每一位上台唱歌的人鼓掌。 7、人生在世,需要不断地为心灵除尘,自省、自责、自悟、自重……。 8、永远不要对可能是坏事的事好奇,否则可能要了你的命。永远不要在痛苦的时候做决定,否则你以后一定会后悔。 9、别为你自己和别人下定论,你所看到听到的可能只是一面。 10、如果周围有人嫉妒你,那么你可以把他从你的竞争者之列排除了。

通用房建工程质量管理体系与措施

质量管理体系与措施 1 质量方针、目标............................................ 2 建立质量保证体系.......................................... 3 建立健全施工质量体系的管理制度:.......................... 质量保证体系............................................. 质量保证程序............................................. 过程质量执行程序......................................... 项目经理部质量体系要素分配表.............................. 4 质量体系职责.............................................. 施工员质量职责........................................... 技术员质量职责........................................... 质检员质量职责........................................... 试验员质量职责........................................... 计量员质量职责........................................... 材料员质量职责........................................... 资料员质量职责........................................... 测量员质量职责........................................... 劳资员质量职责........................................... 5 质量体系保证措施.......................................... 施工准备阶段保证措施..................................... 施工过程中质量控制措施...................................

工程质量保证措施(房建工程)

工程质量保证措施(房建工 程) 本页仅作为文档页封面,使用时可以删除 This document is for reference only-rar21year.March

工程质量保证措施 第一节工程质量目标 质量目标:确保教学楼、实验楼、餐厅、厕所及室外操场等配套工程达到合格备案要求。 第二节质量组织机构及质量保证体系 实行项目经理负责制,坚持公司质量方针,按照我司的《质量保证手册》、《程序文件》的要求,建立健全项目质量组织机构和质量保证体系,对过程质量进行全面控制管理,确保质量目标的实现。 质量组织机构图

质量保证体系图 第一节质量控制程序 质量控制程序图

第一节质量监督制度 本工程施工过程中,我方将严格遵守工程的监理和监督制度,材料进场时及时向监理方报验,并在监理人员的监督下进行取样送检,合格后再使用;检验批质量施工完毕,由监理工程师和施工项目专业质量检查员等进行验收;分项工程完工后由监理工程师组织项目专业技术负责人等进行验收;分部(子分部)工程施工结束,由总监理工程师组织施工项目经理和有关勘察、设计单位项目负责人进行验收;上道工序必须经验收合格后再进行下道工序施工。 第二节质量管理责任制度 为了使工程产品质量得到有效控制,加强过程质量检验工作,确保质量目标的实现,配备高素质的质检人员,并明确其职责是至关重要的。 一、质量责任制 1.项目经理: ①、对所承建工程的质量工作负全面领导责任,主持编制项目质量 计划,明确项目管理人员的职责、分工,确保完成项目的质量目标。

②、组织实施公司质量管理体系文件,组织对项目质量的日常检查、评审和改进,实施质量否决权,每月主持召开质量分析会,对出现的工程质量问题、缺陷或不合格工序组织制订整改措施,对影响工程质量的潜在原因进行分析归纳并采取措施进行预防。 ③、加强工程项目成本预测、控制、分析和考核,降低消耗,节约开支,提高效益。 2.工程师(质量总监) ①、组织编制项目的质量控制计划,报上级质量管理部门审批后实施。 ②、定期组织质量人员验证质量计划的实施效果,当项目质量控制中存在问题或隐患时,应及时提出解决措施。 ③、参加图纸会审。 ④、单位工程、分部工程和分项工程开工前,应向承担施工的负责人或分包人进行书面质量交底,质量交底资料应办理签字手续并归档保存。 ⑤、施工过程中,对建设单位或监理工程师提出的设计变更应在执行前及时向施工人员进行书面交底。 ⑥、监督有关人员做好施工过程的质量自检、专检和交接检,保证施工过程工程质量符合标准要求。 ⑦、负责各种原材料、设备进场的质量验收,严把材料、设备质量关。 ⑧、组织有关专业人员负责产品的监视和测量工作程序,并对合同的履行情况进行全面验证。 ⑨、对检查中发现的工程质量问题或不合格报告提及的问题组织有关人员判定不合格程序,制订纠正措施,具体执行《程序文件》中不合格产品的控制工作程序。 ⑩、组织对纠正措施的实施效果进行验证,把验证结果上报上级质量部门。 ○11、组织项目部质量、材料、试验等相关人员编制汇总项目质量情况月报表及质量分析,每月28前报送上级质量部门。 3)、项目副经理: ①、对所承建工程的质量负生产领导责任。 ②、对项目工程施工准备、施工过程、工程竣工全过程的工程质量进行全面的指挥、协调和控制。 ③、树立“用户第一”的思想,对用户反映的工程质量问题及时组织人员进行整改。

设计单位_质量管理体系

第一章综述 第1条为提高XX设计院(以下简称“本院”)勘测(设计)整体质量,根据《工程建设与质量管理实施细则》、结合ISO 9001:2008版《质量管理体系》等有关文件,特此修订。 第2条本院勘测(设计)质量管理实行院长领导下的“勘测(设计)(含制图、描绘)→校核→审查→核定→批准”的五级管理制度,以促使勘测(设计)质量逐渐完善和提高。 第二章质量管理原则 第3条为提高本院勘测(设计)整体质量,必须在全体职工中认真贯彻执行ISO 9001:2008版《质量管理体系》倡导的全员质量管理基本原则,在全体员工中树立以服务为根本、质量为生命的求真务实的指导思想,为提高本院勘测(设计)整体质量奠定坚实的基础。 第4条为提高本院勘测(设计)整体质量,必须在认真贯彻执行本院《质量管理办法》有关质量管理规定的基础上,认真落实质量管理体系,使之成为提高勘测(设计)整体质量的强有力的组织保证。 第5条为促进本院勘测(设计)质量管理规范化,使之适应ISO 9001:2008版《质量管理体系》的要求,必须对勘测(设计)质量管理具体化、规范化,促使本院勘测(设计)质量再上一个新台阶。 第三章质量管理办法 第6条本院勘测设计项目由院领导、总工及各项目经理负责,严格履行《项目责任制》。

第7条院勘测(设计)的日常工作由总工室负责,主要任务是掌握全院勘测(设计)质量基本动向,负责处理一般的质量事故。 第四章其它 第8 条对于违背勘测(设计)质量管理办法的行为,由院总工室责呈其纠正,以保证其勘测(设计)整体质量。 第9条本办法自2009年1月1日起执行。 质量管理体系实施细则 第一章总则 一、为提高XX设计院(以下简称“本院”)勘测(设计)整体质量,根据本院《勘测(设计)质量管理办法》制定本实施细则。 二、本院勘测(设计)质量管理实行院长领导下的“勘测(设计)(含制图、描绘)→校核→审查→核定→批准”的五级审查制度,成立院勘测(设计)质量管理小组,负责本院勘测(设计)质量管理工作,以促使本院勘测(设计)质量逐渐完善和提高。 第二章质量管理原则 三、为提高本院勘测(设计)整体质量,必须在全体职工中认真贯彻执行ISO 9001:2008版《质量管理体系》的全员质量管理的基本原则,树立以服务为根本、质量为生命的求真务实的质量管理指导思想,形成人人讲质量、层层抓质量的良好风气,为提高本院勘测(设计)整体质量奠定坚实的基础。 1、定期组织员工学习ISO 9001:2008版《质量管理体系》倡导的全员质量管理的基本原则和本院《勘测(设计)质量管理办法》,提高全体员工的质量管理意识;

建设单位项目质量保证体系

项目质量保证体系 建设单位作为工程项目的组织者,在工程建设的各个阶段对质量管理发挥领导、监督、检查作用,将各参与主体纳入质量保证体系,通过合同管理的基本手段,明确质量目标,采取各种质量控制措施,确保工程质量的实现,据此编制本项目的质量保证体系。

1.明确质量标准:在满足国家规范的前提下,特别明确还应符合江苏住宅房屋建筑工程设计施工强制性标准、江苏 省住宅工程质量通病防治标准、江苏省住宅工程质量分户验收规程,严格按照南京市统筹保障房项目监管要求、溧水区以及建设单位对本项目建设的管理规定和要求执行。 2.通过公开招标或邀请招标,选择合适的堪察设计单位、总分包单位及监理公司、项目管理公司,通过合同明确质 量管理的目标和责任。 3.设计文件的审查:各行政管理单位的审图、设计文件的交底和图纸会审。 4.建立安置房各项管理制度、流程。 5.施工用材料、仪器的验收及管理(1)建立材料分级名录库,采用准用、备案制度严格控制原材料的质量标准。(2) 严格控制工程材料进场检测试验制度,要求监理单位每周对原材料的进场验收、送检试验情况统计上报。(3)对重要原材料组织联合考察组。(4)对总承包单位、监理单位应配备施工测量、计量、检测仪器装置提出具体要求。 6.审查监理规划大纲、实施细则,满足工程质量控制要求。由监理审查施工单位提交的施工组织设计、或施工方案。 (1)施工组织设计应符合国家的技术政策;对现场施工具有针对性了解本工程的特点及难点;对质量目标具有可操作性,切实可行;采用的技术方案成熟、措施先进适用,满足质量标准;质量管理和技术管理体系、质量保证体系健全且切实可行;制定详细精品工程施工工艺及质量通病预防措施,小到钢筋绑扎扎丝的绑扎方式大到模板支设方法、模板支撑系统计算书等,在工程施工时严格执行。 7.严格实施工程质量验收制度及奖罚标准(1)建立三级检查制度:施工单位自检、监理单位全检、建设单位(项目 管理单位)抽检制度,逐级验收填写验收合格记录后方可进行下一道工序。对工程实施过程中影响工程质量的各项环节如组织体系、施工方案、样板引路、质量通病的问题明确处罚标准,对达到南京市市优质结构工程、南京市优质工程质量奖“金陵杯”、江苏省优质工程质量奖“扬子杯”、国家级优质工程质量奖均明确奖励标准。(2)建立安全质量综合大检查制度,奖优罚劣。 8.建立工程综合例会制度,每周分析工程的实施情况,研究制定持续改进措施。

工程质量管理体系框图

工程质量管理体系框图 组质量管理领导小组工程部:施工技术、工程调度、施工测量、试验检测。 质检部:质量目标、质量检查控制、试验检测。 织项目经理 计划合同部:计划、预算、合同。 保项目副经理 财务部:财务、成本管理 机材部:材料、设备采购 证项目总工 安全质量部:施工生产的安全监控 综合部:配合质量检查及技术教育和培训 挑选合格的技术人员和技术工人 提交工程进度计划,进行开工前技术调查编制实 施工施性施工组织设计 工程原材料、预制构件、半成品的质量检验施工 准备阶段 机械设备的质量、性能控制 临时工程、施工现场及环境的质量控制 质 量 工 管 作 理 保 证 体 系 制 度 保 证

施工技术、质量保证措施交底 施工施工工艺质量控制工程质量自检控制 阶段 中间产品质量控制分项工程质量检验 竣工 阶段工程竣工文件的编制、竣工质量自检 缺陷责 任期对存在缺陷、病害或其它不合格之处进行修补、重建质量责任制项目经理质量责任制开工报告审批制度总工程师质量责任制设计文件复核制质检工程师质量责任制测量双测制试验人员质量责任制工程试验检测制测量人员质量责任制分阶段技术交底制施工队长质量责任制

物业安保培训方案 为规范保安工作,使保安工作系统化 /规范化,最终使保安具备满足工作需要的知识和技能,特制定本教学教材大纲。 一、课程设置及内容全部课程分为专业理论知识和技能训练两大科目。 其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事 技能。 二.培训的及要求培训目的 1)保安人员培训应以保安理论知识、消防知识、法律常识教学为主,在教学过程中,应要求学员全面熟知保安理论知识及消防专业知识,在工作中的操作与运用,并基本掌握现场 保护及处理知识2)职业道德课程的教学应根据不同的岗位元而予以不同的内容,使保安在各自不同的工作岗位上都能养成具有本职业特点的良好职业道德和行为规范)法律 常识教学是理论课的主要内容之一,要求所有保安都应熟知国家有关法律、法规,成为懂法、知法、守法的公民,运用法律这一有力武器与违法犯罪分子作斗争。工作入口门 卫守护,定点守卫及区域巡逻为主要内容,在日常管理和发生突发事件时能够运用所学的技能保护公司财产以及自身安全。 2、培训要求 1)保安理论培训 通过培训使保安熟知保安工作性质、地位、任务、及工作职责权限,同时全面掌握保安专业知识以及在具体工作中应注意的事项及一般情况处置的原则和方法。 2)消防知识及消防器材的使用 通过培训使保安熟知掌握消防工作的方针任务和意义,熟知各种防火的措施和消防器材设施的操作及使用方法,做到防患于未燃,保护公司财产和员工生命财产的安全。 3)法律常识及职业道德教育 通过法律常识及职业道德教育,使保安树立法律意识和良好的职业道德观念,能够运用法律知识正确处理工作中发生的各种问题;增强保安人员爱岗敬业、无私奉献更好的为公司 服务的精神。 4)工作技能培训

建筑工程质量管理体系87207

质量管理体系 建设工程施工质量控制是建设工程质量管理的重要任务之一,它 贯穿于建设工程项目决策阶段和实施阶段的全过程,牵涉到建设工程施工质量保证体系的建立和运行、施工质量的预控、施工过程的质量控制和施工质量验收各方面各环节的工作。只有认真把住每个环节按质量要求严格控制它,才能建造出高质量、高水准的工程。 建设工程施工质量控制是工程质量管理的一部分,质量控制是在明确的质量方针和目标指导下,通过对具体作业技术和管理活动的计划和实施过程,致力于实现预期的质量目标,是一种过程性、纠正性和把关性的质量控制。只有严格对建设工程施工全过程进行质量控制,包括建立和运行施工质量保证体系,采取施工质量预控,实施施工过程质量控制和严把施工质量验收,才能实现建设工程施工的质量目标。 1、施工质量保证体系的建立和运行 施工质量保证体系的建立是以现场施工管理组织机构(如施工项目经理部)为主体,根据施工单位质量管理体系和业主方或总承包方的工程项目质量控制总体系统的有关规定和要求而建立的。施工质量保证体系需要根据施工管理的范围,结合工程的特点建立,其主要内容有: ①现场施工质量控制的目标体系; ②现场施工质量控制的业务职能(部门)分工;

③现场施工质量控制的基本制度和主要工作流程(可引用企业质量管理体系的相关制度); ④现场施工质量计划或施工组织设计文件; ⑤现场施工质量控制点及其控制措施; ⑥现场施工质量控制的内外沟通协调关系网络及其运行措施。 施工质量保证体系是通过以上内容所形成的现场施工质量保证的 制度性和程序性的文件体系,为现场施工管理组织注入质量控制的活力和机制。施工质量保证体系有如下特点:系统性、互动性、双重性、一次性。 施工质量保证体系的运行,应以质量计划为龙头,过程管理为重心,按照PDCA循环原理展开,即计划(Plan),明确目标并制定实现目标的行动方案;实施(Do),包含两个环节,计划行动方案的交底和按计划规定的方法与要求展开施工作业技术活动;检查(Check),对计划实施过程进行各种检查;处置(Action),对质量检查发现的问题,及时进行原因分析,采取必要的措施予以纠正。施工质量保证体系的运行,应按照事前、事中和事后控制相结合的模式依次展开。.2、施工质量预控 施工质量计划预控,是以预防为主作为指导思想,在施工前,通过施工质量计划的编制,确定合理的施工程序、施工工艺和技术方法,以及制定与此相关的技术、组织、经济与管理措施,用以指导施工过程的质量管理和控制。 落实各项施工准备工作,对于施工过程的顺利展开并有效控制施工

房建质量管理体系doc资料

第三章质量管理体系与措施 工程质量是企业素质的综合反映,是项目管理水平的重要标志。 工程质量的优劣,直接关系国家财产和人民的利益,关系到企业的兴 衰荣辱。项目管理中必须牢固树立以质量求生存、以质量求信誉、以 质量求效益的质量管理经营观念,使项目全体职工都认识到质量是企 业的生命线。坚持执行“质量第一”的方针,向社会提供更多更好的 优质工程。 1建立质量保证体系 建立以项目经理为领导,总工程师中间控制,质量检查员基层检 查,各施工班组自检的三级质量管理保证体系,建立全员质量意识, 贯彻谁管生产谁管质量,谁施工谁负责质量,谁操作谁保证质量的原 则,加强质量过程控制的动态管理,全面实施过程精品战略,设臵工

序质量控制要点,调整施工部署,纠质量偏差,确保工程目标的实现。 附质量保证体系框图:质量保证体系框图 项目经理 指反 导馈 总工程师 指 反 反 导 馈 馈 反馈 工程技术部 质量检查部 指 反 导

馈 各专业施工队 2建立质量责任制 建立以项目经理为首的质量岗位责任制,项目经理是工程质量的 第一责任人,项目总工程师是技术负责人,在建立质量责任制的基础上 签订质量保证书,明确岗位的质量职能、责任及权限,实行质量“一票 否决权”,定期开展质量统计分析活动,掌握工程质量动态,全面控制各 分部分项工程质量。 3明确质量管理职责 1、项目经理质量职责 (1)负责贯彻执行国家有关质量工作方针政策,接受上级质量

管理部门的工作指导,对项目工程产品质量和服务质量负全部责任。 (2)负责组织建立质量体系,并采取措施使下属各级人员理解 并实施。 (3)组织编制项目施工组织设计和质量计划。 (4)指定并授权总工程师负责质量管理日常工作。 (5)负责项目质量管理评审工作。 2、项目副经理质量职责 (1)贯彻执行国家质量工作方针政策,受项目经理委托,全面 落实项目施工组织设计和质量计划的实施。(2)监督检查各部门质量工作职责的执行情况,协调和处理有关接

工程施工项目质量管理体系(最新)

寰宇国际5#、12#、13#楼 现 场 质 量 管 理 体 系 四川国丰建设集团有限公司 第一章:施工项目质量控制

一、施工项目经理及经理部的质量管理职责 1、施工项目经理是工程质量的第一责任者,对工程质量、方针、目标的制 订和实施全面负责。 2、制订工程项目质量方针目标、作出承诺,形成文件,并组织全员进行全 过程的贯彻执行,质量方针目标应是: 1)、满足使用要求,具有适用性、安全检查性、可靠性 2)符合国家环保、城市规划、安全消防等强制性要求 3)符合公司的质量目标要求 3、对质量目标进行分解,明确其基本要求,控制要点,并要求责任部门和 单位制订实施措施,质量管理的重点部位有:主要分项分部工程、功能性施工项目,关键与特殊工序、现场主要管理工作。 4、定期组织对工程项目质量方针目标管理进行诊断和综合性考评,并将考 评结果与经济承包责任制挂钩。 5、建立完善实施质量体系所必须的组织机构、责任、程序、过程,促进质

量体系有效运转。 6、加强质量成本、材料质量、质量检验、安全生产、施工进度各职能的协 调,重视对质量要素和有关费用的核算、评价、分析,降低质量损失费用。 二、质量体系的组织机构 1、质量体系的主要环节: 1)施工准备 2)材料采购 3)施工生产 4)试验与检验 5)功能试验 6)竣工验收 7)、回访与保修 2、质量体系结构 (1)质量责任和权限 1)明确规定工程项目领导和各级管理人员质量责任 2)明确规定从事各项质量管理活动人员的责任和权限 3)规定各项工作之间的衔接、控制内容和控制措施

4)定期、不定期地检查工程质量控制和质量保证情况,并做出客观的评价 报告 5)对施工中出现或可能出现的质量偏移、采取积极补救措施 (2)组织机构 见附图 3、成立由生产计划、施工技术、安全、材料、等部门组成的QC质量活动管理 小组和由各工种、各班组技术骨干组成的QC 质量活动小组。 (三)质量控制程序 1、施工准备工作质量: 1)了解施工项目质量保证协议 2)施工项目质量管理领导小组有关职能部门进行图纸会审 3)确定采用的工艺技术和施工方法 4)按工程质量特性要求,选择相应的设备、配备必要的测试仪器,并进行验 证 5)制定检验计划、检验指导

项目部施工质量管理体系和管理制度汇编

成都天府国际机场芦葭镇安置房及公建配套建设项目项目部施工质量管理体系及管理制度 成都建筑工程集团总公司 芦葭镇建安安置点项目部

第一章项目部质量管理组织机构 依照项目法施工管理规定,成都天府国际机场芦葭镇安置房及公建配套建设项目(社区服务综合体和建安卫生院)工程的特点,成立了项目部工程质量管理小组。项目部组员及职责如下: 程都达到创省、市标化工程标准的管理目标,明确各级员工质量责任,联系实际,确保工程质量符合优质工程标准。根据国家建筑工程质量管理的标准,成都市文明工地和优质结构工程的要求结合本工程分包单位较多等实际情况制订质量管理体系。 第二章质量管理生产目标 该工程为成都天府国际机场芦葭镇安置房及公建配套建设项目,工期紧,质量要求高,在施工过程中,实施“过程精品”管理,将本工程的各个分部工程进行质量目标分解,以加强施工过程中的质量保证,确保分部、分项工程的质量均验收合格。以先进的技术,程序化、规范化、标准化的管理,精心组织、精心施工,以ISO9001:2015质量标准体系为管理依托,体现“用一流的管理和服务,建一流的工程”的质量方针,公司制定了如下的质量目标:“精

二、项目质量保证体系框图 第四章项目管理人员质量责任制 一、项目经理质量责任制 1、认真贯彻公司的质量方针和目标,组织制订具体措施,并确保本经理部全体人员理解贯彻执行。

2、根据质量计划,结合项目工程的实际,建立健全组织机构,配齐所需资源,落实质量责任制。 3、全面履行项目工程的质量管理职责,对工程重大、大质量事故负全面责任。 4、主持项目工程的质量策划,参与、组织质量审核,组织落实纠正措施,并督促实施。 5、深入工地调查研究,及时推广保证工程质量的先进施工方法,表彰奖励质量管理先进集体和个人。 6、加强质量管理知识学习,支持质量检验人员的工作,主持召开QC 小组成果发布会。 7、坚持“质量第一”的思想,推进工程创优活动。 二、项目执行经理质量责任制 1、协助项目经理制订项目生产、管理的总方针、总目标。 2、负责定期检查方针、目标的执行情况,确保项目经营总目标的实现。 3、负责项目全面质量管理教育,帮助项目建立QC小组,指导QC小组活动和整理成果资料,表彰全面质量管理先进班组和有成效的优秀小组。在项目中推行全面质量管理。 4、协助技术负责人员抓好创优工程的全面管理,运用全面质量管理体制方法协助解决施工、生产、工作中的质量问题。结合项目实际情况,研究项目各项规章制度,协同有关部门不断完善项目各项管理规章制度。监督落实项目的各项规章制度。 5、认真实现“五检制”、“样板制”。组织工长、班组进行工序自检和分项工程质量检验评定。对每道工序的质量负责。 6、对本项目不合格工程质量负主要责任,支持施工人员的工作对质量监督站及上级有关部门提出的问题及时整改,对违章作业、拒不改正的人有教育和处罚的责任。 7、组织隐蔽工程验收,参加工程竣工预验、交工验收。 三、技术负责人质量责任制 1、对本单位工程施工质量负直接责任,协助项目经理搞好本单位的质量管理工作。认真贯彻执行国家有关质量方针政策、规范、规程、标准以及本企业制订的质量、技术管理规章制度。 2、负责本单位工程技术人员的质量管理与技术培训。组织工程技术人员学习施工验收规范,分项工程工艺标准,质量检验评定标准,并负责实施。

建设单位质量管理体系(20200420174159)

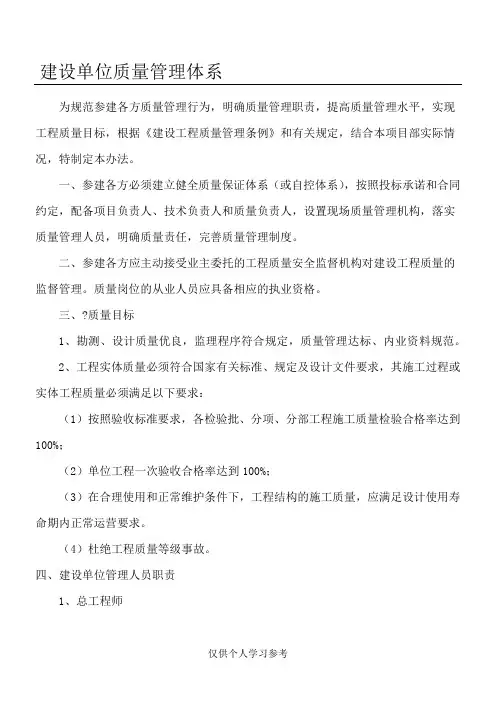

建设单位质量管理体系 为规范参建各方质量管理行为,明确质量管理职责,提高质量管理水平,实现工程质量目标,根据《建设工程质量管理条例》和有关规定,结合本项目部实际情况,特制定本办法。 一、参建各方必须建立健全质量保证体系(或自控体系),按照投标 承诺和合同约定,配备项目负责人、技术负责人和质量负责人,设置 现场质量管理机构,落实质量管理人员,明确质量责任,完善质量管 理制度。 二、参建各方应主动接受业主委托的工程质量安全监督机构对建设工 程质量的监督管理。质量岗位的从业人员应具备相应的执业资格。 三、质量目标 1、勘测、设计质量优良,监理程序符合规定,质量管理达标、内业 资料规范。 2、工程实体质量必须符合国家有关标准、规定及设计文件要求,其 施工过程或实体工程质量必须满足以下要求: (1)按照验收标准要求,各检验批、分项、分部工程施工质量检验合格率达到100%; (2)单位工程一次验收合格率达到100%; (3)在合理使用和正常维护条件下,工程结构的施工质量,应满足 设计使用寿命期内正常运营要求。 (4)杜绝工程质量等级事故。 二、建设单位管理人员职责

1. 总工程师 (1)负责对公司工程质量的管理工作,督促和检查勘察设计、施工、监理、咨询等单位建立健全质量管理体系(或自控体系),确保建设 工程质量; (2)负责成立由相关部门负责人组成质量管理领导小组,负责工程 质量管理的组织领导工作; (3)组织制定、审核、审查参建各方的质量管理体系及有关质量制度、文件等。 (4)组织调查处理工程质量事故。 (5)组织召开工程质量管理专题会议,协调部署工程质量管理工作。 2. 项目顾问 (1)协助总工程师做好工程质量管理的领导工作。 (2)指导项目部全体工作人员做好工程质量管理工作。 3、项目部 (1)负责编写质量管理制度和办法; (2)负责施工监理的管理工作,审核施工监理规划; (3)参加审批咨询单位的咨询大纲; (4)参加施工组织设计等文件的审核,重点审核安全质量措施;(5)建立健全本部门质量管理体系,落实各项质量管理制度,检查 咨询、监理、监测机构的资质及业主现场管理人员的质量执行情况;(6)定期组织施工质量大检查。 4、业主现场管理人员

质量管理体系流程图

浙江永达工贸有限公司 质量管理体系策划流程图(关键流程) 共2 页第1 页 流程顾客营销部研发部工艺部品质部计划部采购部生产部协作厂 新品开发需求营销情报 资料接收 开发能力评估产 开发进度、技术能力、品质保证、作业环境、材料供应、生产能力、生产/检测设备、成本之可行性 品 NG 总经理例会决定 策 NG OK 签订协议、确定进度、报价划 OK 设计方案 阶 段开发计划书 确定--设计目标、可靠性和质量目标、初始材料清单、 初始过程流程图、初始特性清单、产品保证计划 策划评价会(成立项目小组) NG OK OK 产品设计品质策划 DFMEA 、可制造性和装配设计 设计评审 设计验证 产 图样定稿试制组装夹具 品 部件清单加工单位确定 试 部件开发协议 专用部件确定 开发协议 制 试制品控制计划、产品/过程特殊特性确定( 段 发出试制订单下零件试制订单 确 试验基准交换 试验基准交换试验基准制定零件加工制作 ) 试验方法决定 阶 段 初物品送验 初物品检验初物品检验 试制品组装试制品检验 试制品输出、反馈不良内容研讨会 试制(段确)评审会NG OK

浙江永达工贸有限公司 质量管理体系策划流程图(关键流程) 关键流程图 共2 页第2 页 流程顾客营销部研发部工艺部品质部计划部采购部生产部协作厂 制订过程流程图、 制订过程流程图、车间平面布置图、特性矩阵图、PFMEA、试生产控制计划、MSA 计划、Ppk 计划 设备、工装试验设备、 承认样品取得试制品修正 设计制作专用量具提出量 包装设计 重要工序指定检验基准产 量产图样承认图样修订 改进标准化作业标准制订制订准 量产样品制作指示 备 量产组织 发出生产指示零部件加工 确 检验基准交换 认(受入检验入 库 量 组装、检查 过程检验 确 MSA SPC ) 阶 样品提供交货检验 试验报告提供确认试验 段 量产承认批准量产控制计划、包装评价 NG 量确评审会 OK 量产订单量产批准书 量 订单评审生产/采购计划 零部件加工产 受入检验入库 销 售组装/包装/检查 过程检验 阶 成品检验入库 段 出货检查 制品交付 外部设计变更设计变更 交 变更协调会 付 变更信息联系 变更通知单变更安排变更日期指示 服 组装、检查 变更确认初物管理 初物管理 务 进料、过 程、 品质不良信息 最终检验 阶 不良信息 段 不良处理、查明原因、防止再发生、内部质量检查、改进内容标准化

工程项目质量管理体系

六安市东部新城核心区城镇化建设一期一标项目 质量保证体系 编制: 复核: 审核: 中交第三公路工程局有限公司 六安市东部新城核心区城镇化建设一期一标项目经理部 二○一六年五月二十日

质量保证体系 第一章质量保证体系编制 我单位已通过ISO质量管理体系认证。在本工程施工中,项目经理部将根据“质量管理手册”和“程序文件”结合本工程实际情况建立质量管理体系,编制质量计划和施工作业指导书,严格按质量管理体系运行。对工程质量进行全员、全过程和全方位的有效控制,确保质量目标的全面实现。以质量狠抓管理,高标准、严要求,用工作质量促进工程质量,科学管理,为业主提供满意产品和服务。精心施工,为企业赢得良好的社会信誉和经济效益,为了工程质量达标合格,本项目部将严格按照地方行业制度的相关法律、法规,进行科学、规范、文明施工,不断完善工程项目的质量管理体系。 为了科学合理管理和评价本工程施工现场工程质量,预防质量安全事故的发生,保障施工管理人员和作业人员的安全,实现质量安全检查的标准化,制定本质 量保证体系。第二章质量保证体系及措施 一、质量检查组织机构 质量检查组织机构框图

二、质量保证体系 1、健全的质量保证体系是实现质量目标的组织保证,建立以项目经理为首的质量保证体系,并执行项目质量岗位责任制及工程质量责任终身制。 2、项目部成立质量管理领导小组,由项目经理任组长,项目总工程师、项目副经理任副组长,成员由项目部质检工程师、试验工程师及施工技术负责人组成。项目经理部设专职质检工程师和质检员,班组设兼职质检员,保证各道工序的施工作业始终在质检人员的严格监督下进行。 3、项目部设专职质量检查人员及测量、试验人员,负责施工前及施工过程中的质量检查工作,施工专业队设专职质量员,协助专业队长及施工员进行各工序的自检及交接检验。 4、本项目设立质量保证体系、质量总负责人、质量技术负责人。由质检部负责对该项目实行内部监理,确保本合同项目力争省、部优项目,该项目质量保证体系见图。

建设单位质量管理办法模板

建设单位质量管理 办法

建设单位质量管理办法(试行) 第一章总则 第一条为确保福建省XXXX开发有限公司(以下简称“建设单位”)工程项目整体质量的提高,规范质量管理工作,提高投资效益和社会效益,特制定本办法。 第二条质量管理方针:百年大计,质量第一;科学严谨,精益求精。 第三条质量管理理念:第一次就把事情做对。 第二章质量管理的依据与目标 第四条质量管理的依据 1、国家有关的法律和法规。 2、国家、行业主管部门颁布的现行有关规范和标准。 3、经建设单位认可的设计文件。 4、监理合同。 5、施工招标文件、施工合同。 6、设计合同。 第五条质量管理的目标 1、不发生重大及以上质量事故。 2、工程合格率100%。 3、适用可靠安全耐久。

4、争创省、部优工程。 第三章质量管理的工作原则与体系 第六条工程质量管理的工作原则是紧紧围绕“建立一个体系、强化两种签证、完善三项监督、落实四级验收”来开展质量控制工作。 1、“建立一个体系”:就是在建设单位和参建单位建立健全工程质量管理体系并使之有效运转。 2、“强化两种签证”:一是强化对工程人、机、料、方法、环境等要素进行全面检查确认与签证;二是强化隐蔽工程、分项和分部工程的验收与签证。 3、“完善三项监督”:就是完善政府、业主、监理三项监督机制。 4、“落实四级验收”:就是落实施工、监理、业主和政府四个层面的工程质量验收程序,反对简化验收与后级替代前级验收的程序。 第七条质量管理体系 由建设单位、设计单位、监理单位和施工单位统一组成工程项目质量建设管理委员会(以下简称“质委会”),具体组织与领导工程质量管理工作;质委会由建设单位负责人担任质委会主任,副主任由建设单位分管质量的负责人、施工单位项目经理担任,质委会其它成员由建设单位工程管理部门负责人、设计单位代表、总监理

(房建)施工质量保证措施

新建居住及公共绿地项目(绿地青山·香树花城C地块三期)(一标段)工程 质 量 保 证 措 施 编制人: 审核人: 审批人: 湖北中冠建设有限公司 2017年9月22日

目录 一、房建工程施工管理质量保证措施 0 1 质量管理目标 0 2 质量管理方法 (1) 3 质量控制体系 (1) 3.2 质量保证体系 (2) 4 为确保质量所采取的检测试验手段及措施 (2) 5 技术保证措施 (3) 6 原材料质量保证措施 (4) 二施工过程中的质量控制 (5) 1 基础工程施工质量保障 (5) 2 主体工程施工质量保障 (6) 3 装饰工程施工质量保障 (14) 4 门窗工程施工质量保障 (19) 5 安装工程施工质量保障 (19) 6 主要分项工程防止质量通病的措施 (21) 7 质量控制环节及职能分工 (25) 8 施工期间对隐蔽工程的质量保证措施 (26) 质量保障措施 一、房建工程施工管理质量保证措施 1 质量管理目标 本工程的质量目标:严格执行国家有关现行质量标准。

2 质量管理方法 2.1 质量检查验收方法 实行自检、互检、专检制以及特殊工序过程监控与跟班检制;分部分项工程验评制和隐蔽工程验收制。 2.2 施工前技术质量交底和施工中的复核 工程开工前,技术部门要对整个工程的技术质量要点的关键问题向施工管理人员、班组长等作一个全面的交底。在分部分项工程施工前,由工长负责向班组长、班组长负责向各班组成员进行技术质量交底工作。交底工作以书面形式为主,未经交底不得施工。对关键工序、关键部位,工长要负责现场确定核实,技术部门对每个关键环节和重要工序要进行复核、监督,发现问题及时解决。 2.3 生产会议和质量会议制度 在定期或不定期的生产会议上,在安排生产计划的同时,坚持质量工作安排。 定期召开专题质量会议,由施工技术副经理和专职质检人员提出质量动态报告,研究制定质量工作计划和对策。 2.4 对专业工程施工人员的技术资质审核 对进入施工现场作业的所有特殊专业工种的管理人员和技术工人的技术等级,必须进行事前审核。对经技术培训考核不合格者,不予安排相应工作。对所有专业分包单位,其专业工种的管理人员和技术工人均必须提交名单和技术资质材料。 2.5 坚持样板引路,先确认再大面积施工的方法 对质量要求较高、采用新工艺新材料的部分,应先做样板和试验,经检查确认可行后,再进行大面积施工。 3 质量控制体系 3.1 质量管理领导体系 项目经理为工程质量的第一责任人,在项目部自项目经理至施工班组建立质量管理领导体系。如下图示。

相关主题
文本预览
相关文档 最新文档
