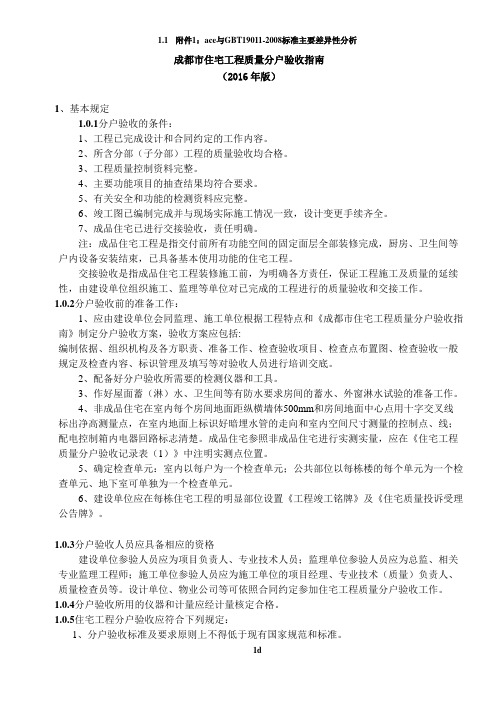

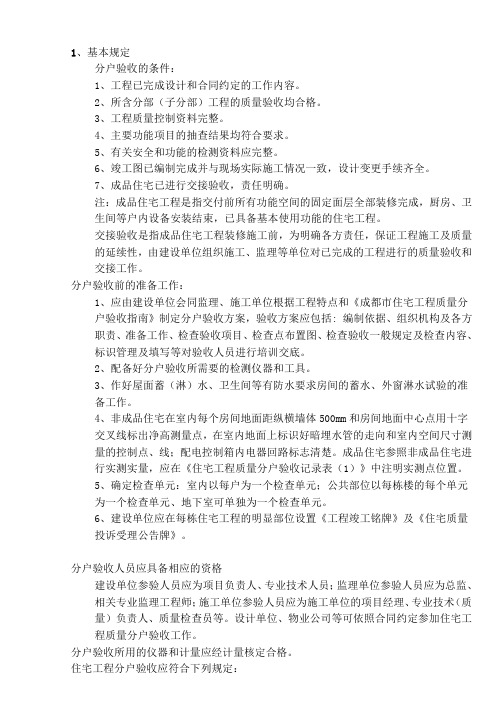

成都市住宅工程分户验收标准

我市住宅工程质量分户验收即将开展,为有利于此项工作的顺利开展,根据《成都市住宅工程质量分户验收管理暂行规定》通知要求,我站依据近期我市住宅工程中常见的质量通病、常见的违反强制性条文现象、工程质量投诉的热点、施工难点等,向社会推荐如下验收项目、验收内容、验收办法和验收要求等,提供验收记录表(样表)作参考,希望住宅建筑质量各方责任主体单位结合工程实际制定具体的分户验收方案,确保住宅工程质量。

1、基本规定

1.0.1分户验收的条件:

1、工程已完成设计和合同约定的工作内容。

2、所含(子)分部工程的质量验收均合格。

3、工程质量控制资料完整。

4、主要功能项目的抽查结果均符合要求。

5、有关安全和功能的检测资料应完整。

1.0.2分户验收前的准备工作:

1、根据工程特点和《成都市住宅工程质量分户验收指南》

制定分户验收方案,对验收人员进行培训交底。

2、配备好分户验收所需要的检测仪器和工具。

3、作好屋面蓄(淋)水、卫生间等有防水要求房间的蓄水、

外窗、外墙淋水试验的准备工作。

4、在室内地面上标识好暗埋水、电管线的走向和室内空间尺

寸测量的控制点、线;配电控制箱内电器回路标志清楚。

5、确定检查单元。

6、建筑物外墙的显著部位镶刻工程铭牌。

1.0.3分户验收人员应具备的相应资格

建设单位参验人员应为项目负责人、专业技术人员;施工单位参验人员应为施工单位的项目经理、专业技术(质量)负责人、质量检查员等;监理单位参验人员应为总监理工程师、相关专业监理工程师。设计单位、物业公司等可依照合同约定参加住宅工程质量分户验收工作。

1.0.4分户验收所用的检测仪器和计量工具应经计量检定合格。

1.0.5精装修住宅工程质量分户验收,应由建设单位会同监理、施工单位在分户验收前针对工

程特点,参照本规则,制定验收方案。

1.0.6住宅工程分户验收应符合下列规定:

1、检查项目应符合《成都市住宅工程质量分户验收管理暂行规定》的规定。

2、每一检查单元计量检查的项目中有80%及以上检查点在允许偏差范围内。

3、分户验收记录完整。

1.0.7分户验收时应形成下列资料:

1、分户验收过程中,每户应填写《住宅工程质量分户验收记录表》、《住宅工程质量分户验

收结果表》;

2、公共部位只需填写一份《住宅工程质量分户验收记录表》,

3、单位工程全数验收完毕,汇总填写《住宅工程质量分户验收汇总表》(此表应与工程竣工

验收报告等有关资料一起在单位工程竣工验收前报送质量监督机构)。

4、住宅工程交付使用时,《住宅工程质量分户验收结果表》应当作为《住宅质量保证书》的

附件一并交给业主。

1.0.8住宅工程质量分户验收不符合要求时,应按下列规定进行处理:

1、由建设单位组织监理、施工单位制订处理方案,对不符合要求的部位进行返修或返工。

2、处理完成后,应对返修或返工部位重新组织验收,直至全部符合要求。

3、当返修或返工确有困难,为了避免社会财富更大的损失,在不影响工程结构安全和基本使用功能的情况下,建设单位可根据《建筑工程施工质量验收统一标准》(GB50300-2001)第5.0.6条相关规定,按照一定的技术处理方案和协商文件对单位工程进行工程验收。

4、当卧室、起居室(厅)的室内净高低于2.40m,局部(指梁底等)净高低于2.10m;室内

净高允许偏差值超过-50 mm时,建设单位应在《住宅工程质量分户验收结果表》中明确告知业主(用户),并积极与业主(用户)协商处理。

2、室内空间、构件尺寸

2.0.1 验收内容:室内净高、净开间、进深的测量;室内楼梯踏步尺寸。

2.0.2 质量要求:空间尺寸的允许偏差值和允许极差值应符合表2.0.2规定

表2.0.2 空间尺寸的允许偏差值和允许极差值

2.0.3 检查方法及数量:

1、空间尺寸等检查前应根据户型特点确定测量方法,并按照设计要求和施工情况确定空间尺寸、室内楼梯踏步尺寸等的推算值。

2、室内净高,采用激光测距仪或其它测量工具。每个房间抽测量不少于5处,测量部位宜为房间四角距纵横墙500 mm处及房间几何中心处。建议距墙、柱四角300-500mm处各测1点,中间测1点。

3、室内净开间、净进深,采用激光测距仪或其它测量工具。每个房间抽测量不少于2处,测

量部位宜在距墙角500 mm(纵横墙交界处),无墙体则测柱间净距(距柱边处各测1处)。

4、室内楼梯,采用卷尺测量工具。每户应全数测量,每一踏步不少于三处,测量部位宜在楼梯踏步的两端及踏步几何中心处。

3.0.1验收内容:水泥、板块楼地面面层外观质量和面层与基层粘结质量;室内墙面、顶棚面层质量。

3.0.2 质量要求:水泥、板块楼地面面层外观质量和粘结质量应符合表3.0.2规定

表3.0.2 水泥、板块楼地面面层质量

备注:有排水要求的建筑地面面层与相连接各类面层的标高差应符合

设计和规范要求。

3.0.3 检查方法及数量:

1、外观质量检查,地面质量以目测高度1.5m左右,俯视地坪检查;墙面质量检查应距800mm —1000mm处;逐间全数检查。

2、面层与基层粘结质量,用小锤轻击,沿自然间进深和开间两个方向,均匀布点,逐点敲击,对板块阳角处应全数检查。

4 门窗、护栏和扶手、玻璃安装工程

4.0.1验收内容:外窗台高度、门窗防脱落、门窗开启性能、配件质量、排水性能,进户门质量;护栏造型、尺寸、高度等安装质量。

4.0.2质量要求:外窗台高度、门窗防脱落等质量要求应符合表4.0.2规定

表4.0.2 外窗台高度、门窗防脱落等质量要求

4.0.3 验收方法及数量

1、外窗台高度采用钢尺检查,每个窗台不少于一处;

2、推拉窗防脱落装置、门窗开启性能、门窗配件、进户门质量应观察、手扳、开启和关闭检查;全数检查;

3、安全玻璃的检查应观察检查安全认证标识;

4、栏杆高度、竖杆间距、防攀爬措施、采用钢尺测量,每片栏杆不少于一处;

5、护栏玻璃观察检查3C安全标识,游标卡尺测量,全数检查

5 防水工程

5.0.1 验收内容:外墙防水、外窗防水、楼地面防水、屋面防水工程。

质量要求:外墙防水、外窗防水等质量要求应符合表5.0.2规定。表5.0.2 外墙防水、外窗防水等质量要求

5.0.3 检查方法和数量

1、外墙渗漏、外窗渗漏检查应在雨后或淋水后观察,逐户检查,每个窗台不少于一处;

2、厨房、卫生间等有防水要求的地面应全数检查,蓄水时间不得小于24小时,最小蓄水深度不得小于20mm;同时还应采用泼水试验检查积水与否;

3、平屋面应在雨后或蓄水后进行检查,最小蓄水深度不得小于20mm;坡屋面应在雨后或持续淋水2小时后目测观察;住宅顶层逐户全数检查。

6、公共部位部分

6.0.1 验收内容:外墙、楼(电)梯、通道、地下室。

6.0.2 质量要求:外墙、楼(电)梯净宽等质量要求应符合表

6.0.2规定。

表6.0.2 外墙、楼(电)梯净宽等质量要求

6.0.3 检查方法和数量

1、地下室裂缝、渗漏检查在距外墙2.0m 范围内平视或仰视观察检查;

2

、楼梯踏步梯段及平台净宽,楼梯踏步高差、电梯候梯厅深度,电梯门净宽、高层首层疏散外门及通道的宽度采用钢尺或激光测距仪等测量检查,每个梯段各不少于三处;

3、公用走道及地下室通道净高采用钢尺或激光测距仪测量每10延米检查一处;

7、 安装工程

7.0.1 验收内容:给排水、电气安装、烟道设置及附件、墙面空调孔。

7.0.2 质量要求:给排水、电气安装等质量要求应符合表。

7.0.2规定。

表7.0.2 给排水、电气、通风空调安装质量要求

7.0.3 检查方法和数量

1、管道渗漏、堵塞,管道坡度检查,验收方法和数量为:采用观察、尺量及手扳检查,功能性检查采用通水及压力检查,其中给水管道还应保压24小时后每户逐一打开用水点,检查卫生器具、阀门及接口。排水管道应采取通球检查,要求球径不小于排水管道管径的2/3。

2、地漏检查,验收方法和数量为:采用试水观察、尺量,全数检查。

3、户内开关、插座、照明检查,验收方法和数量:通电全数检查。

4、配电箱检查,验收方法和数量:通电全数检查漏电保护装置、线路回路标志。

5、等电位检查,验收方法和数量:全数观察检查。

6、烟道设置及附件、墙面空调孔检查,验收方法和数量为:全数观察检查。

住宅楼分户验收新规定

关于进一步加强全区住宅工程质量 分户验收工作的通知 各市、县(区)住房和城乡建设局,宁东管委会规划建设土地局,各工程质量安全监督站,各工程建设有关单位:为深入开展全国工程质量治理两年行动和我区建设工程质量安全年活动,进一步加强住宅工程质量,大力推行样板引路制度,使住宅工程质量分户工作进一步规范化、标准化、制度化,消除住宅工程质量常见问题,减少用户质量投诉,促进住宅工程整体质量水平提高,结合自治区住房城乡建设厅《关于进一步加强住宅工程质量分户验收管理的实施意见及实施细则》(宁建发〔2009〕254号)要求,现就有关事宜通知如下: 一、分户验收各参与单位的职责 (一)建设(开发)单位要在各施工单位提交分户验收记录的基础上,组织施工、监理、物业等单位实施竣工验收前的分户验收工作。经分户验收合格的,方可进行单位工程竣工验收。 (二)施工单位是住宅工程质量的责任主体,要对住宅工程分户施工质量全数进行检查,确保工程质量和使用功能符合并满足设计文件及相关规范标准规定。。

(三)监理单位要在施工单位自检的基础上,对单位工程每户进行检查,重点检查影响使用功能的渗、漏、裂、尺寸不规范等质量常见问题,特别要做好屋面防水、有防水要求的地面蓄水、排水管道通畅、门窗开闭灵活等重要使用功能的检查验收工作,同时要留置相应的影像资料,确保分户验收工作落实到位。 (四)物业管理单位是住宅工程质量投诉处理最直接、最基层的管理者,要全过程参与分户验收工作,,充分发挥物业管理单位在分户验收中的作用。 二、住宅工程质量分户验收程序 (一)由建设、施工、监理、物业单位共同组成分户验收工作领导小组(附件6),下设各专业验收组,对具备验收条件的分户验收项目及时验收。 (二)分户验收在施工单位自检合格基础上进行。施工单位自检合格后书面报告分户验收小组,分户验收小组收到报告后,确定分户验收时间并书面通知施工单位。 (三)分户验收前施工单位绘制户型图。 (四)按照分户验收内容中确定的检查项目进行随机观感检查和实测实量,检查结果填写《住宅工程质量分户验收记录表》(附件1),并在户型图上标注检查部位。每户检测验收合格后,各专业人员必须签字确认。 (五)对不符合要求的项目,监理单位应及时下达《监

住宅工程质量分户验收规范、标准(参考Word)

住宅工程质量分户验收规范、标准 第一条为了加强住宅工程质量管理,保障住宅工程的质量与使用功能,根据《中华人民共和国建筑法》、《建设工程质量管理条例》和国家有关施工质量验收规范、标准,结合本市实际,制定本规定。 第二条本市行政区域内的住宅工程质量分户验收及其监督管理,适用本规定。 本规定所称住宅工程质量分户验收(以下简称质量分户验收)是指住宅工程在按照国家现行验收规范、标准进行工程质量竣工验收前,对每一户及单位工程的公共部位进行的专门验收,并形成分户验收记录。 第三条住宅工程质量竣工验收时,建设单位(代建)应当先组织设计、施工和监理单位有关人员进行质量分户验收。 质量分户验收不合格的,建设(代建)单位不得组织单位工程竣工验收,工程质量监督机构不予出具工程质量监督报告。 建设单位必须按照《建设工程质量管理条例》和建设部有关规定,严格住宅工程竣工验收程序,验收合格后方可交付使用。 第四条质量分户验收应当依据国家、本地区有关标准以及经审查合格的施工图设计文件进行,在确保工程地基基础和主体结构安全可靠的基础上,以检查工程观感质量和使用功能质量为主,主要包括以下检查内容: (一)楼地面、墙面和顶棚质量; (二)门窗安装质量; (三)室内主要空间尺寸; (四)防水工程质量(应进行屋面淋、蓄水试验,有防水要求的地面蓄水试验); (五)节能工程质量; (六)给水、排水系统安装质量(应进行给水管道通水试验,卫生器具满水试验,消防管道、燃气管道压力试验,排水干道通球试验); (七)室内电气工程安装质量(应进行照明全负荷试验,大型灯具牢固性试验,避雷接地电阻测试,线路、插座、开关接地检验); (八)其它有关规定、标准、合同中要求分户检查的内容。

成都市分户验收标准.doc

成都市住宅工程分户验收标准 我市住宅工程质量分户验收即将开展,为有利于此项工作的顺利开展,根据《成都市住宅工程质量分户验收管理暂行规定》通知要求,我站依据近期我市住宅工程中常见的质量通病、常见的违反强制性条文现象、工程质量投诉的热点、施工难点等,向社会推荐如下验收项目、验收内容、验收办法和验收要求等,提供验收记录表(样表)作参考,希望住宅建筑质量各方责任主体单位结合工程实际制定具体的分户验收方案,确保住宅工程质量。 1、基本规定 1.0.1分户验收的条件: 1、工程已完成设计和合同约定的工作内容。 2、所含(子)分部工程的质量验收均合格。 3、工程质量控制资料完整。 4、主要功能项目的抽查结果均符合要求。 5、有关安全和功能的检测资料应完整。 1.0.2分户验收前的准备工作: 1、根据工程特点和《成都市住宅工程质量分户验收指南》 制定分户验收方案,对验收人员进行培训交底。 2、配备好分户验收所需要的检测仪器和工具。 3、作好屋面蓄(淋)水、卫生间等有防水要求房间的蓄水、 外窗、外墙淋水试验的准备工作。 4、在室内地面上标识好暗埋水、电管线的走向和室内空间尺 寸测量的控制点、线;配电控制箱内电器回路标志清楚。

5、确定检查单元。 6、建筑物外墙的显著部位镶刻工程铭牌。 1.0.3分户验收人员应具备的相应资格 建设单位参验人员应为项目负责人、专业技术人员;施工单位参验人员应为施工单位的项目经理、专业技术(质量)负责人、质量检查员等;监理单位参验人员应为总监理工程师、相关专业监理工程师。设计单位、物业公司等可依照合同约定参加住宅工程质量分户验收工作。 1.0.4分户验收所用的检测仪器和计量工具应经计量检定合格。 1.0.5精装修住宅工程质量分户验收,应由建设单位会同监理、施工单位在分户验收前针对工程特点,参照本规则,制定验收方案。 1.0.6住宅工程分户验收应符合下列规定: 1、检查项目应符合《成都市住宅工程质量分户验收管理暂行规定》的规定。 2、每一检查单元计量检查的项目中有80%及以上检查点在允许偏差范围内。 3、分户验收记录完整。 1.0.7分户验收时应形成下列资料: 1、分户验收过程中,每户应填写《住宅工程质量分户验收记录表》、《住宅工程质量分户验收结果表》; 2、公共部位只需填写一份《住宅工程质量分户验收记录表》, 3、单位工程全数验收完毕,汇总填写《住宅工程质量分户验收汇总表》(此表应与工程竣工验收报告等有关资料一起在单位工程竣工验收前报送质量监督机构)。 4、住宅工程交付使用时,《住宅工程质量分户验收结果表》应当作为《住宅质量保证书》的附件一并交给业主。 1.0.8住宅工程质量分户验收不符合要求时,应按下列规定进行处理:

住宅分户验收标准

住宅分户验收标准

住宅提高交房成功率分户验收标准 2、室内空间、构件尺寸 2.0.1 验收内容:室内净高、净开间、进深的测量。 2.0.2 质量要求:空间尺寸的允许偏差值和允许极差值应符合表2.0.2规定 表2.0.2 空间尺寸的允许偏差值和允许极差值 2.0.3 检查方法及数量: 1、空间尺寸等检查前应根据户型特点确定测量方法,并按照设计要求和施工情况确定空间尺寸、室内楼梯踏步尺寸等的推算值。 2、室内净高,采用激光测距仪或其它测量工具。每个房间抽测量不少于5处,测量部位宜为房间四角距纵横墙200 mm处及房间几何中心处。建议距墙四角200mm处各测1点,中间测1点。

3、室内净开间、净进深,采用激光测距仪或其它测量工具。每个房间抽测量不少于2处,测量部位宜在距墙角500 mm(纵横墙交界处)。 3、室内地面、墙面、顶棚面层 3.0.1验收内容:水泥、板块楼地面面层外观质量和面层与基层粘结质量;室内墙面、顶棚面层质量。 3.0.2 质量要求:水泥、板块楼地面面层外观质量和粘结质量应符合表3.0.2规定 表3.0.2 水泥、板块楼地面面层质量 备注:有排水要求的建筑地面面层与相连接各类面层的标高差应符合设计和规范要求。

3.0.3 检查方法及数量: 1、外观质量检查,地面质量以目测高度1.5m左右,俯视地坪检查;墙面质量检查应距800mm—1000mm处;逐间全数检查。 2、面层与基层粘结质量,用小锤轻击,沿自然间进深和开间两个方向,均匀布点,逐点敲击,对板块阳角处应全数检查。 4 门窗、护栏和扶手、玻璃安装工程 4.0.1验收内容:外窗台高度、门窗防脱落、门窗开启性能、配件质量、排水性能,进户门质量;护栏造型、尺寸、高度等安装质量。 4.0.2质量要求:外窗台高度、门窗防脱落等质量要求应符合表4.0.2规定 表4.0.2 外窗台高度、门窗防脱落等质量要求

浙江省分户验收规程

备案号:报建设部备案之中 DB 浙江省工程建设标准 DB 33/ T1140-2017 住宅工程分户质量检验技术规程 Technical specification for household quality inspection of residential projects 2017-08-30 发布2017-12-01实施 浙江省住房和城乡建设厅发布

前言 本规程是根据浙江省住房和城乡建设厅《关于印发〈2012年省建筑节能及相关工程建设地方标准制定计划〉的通知》(建设发[2012]192号)的要求,由浙江省建筑科学设计研究院有限公司、浙江省建设投资集团有限公司和台州建筑安装工程公司会同有关单位组成编制组共同编制而成的。 本规程共分16章和4个附录,主要内容有:总则、术语、基本规定、空间尺寸、室内地面、室内墙面、室内顶棚、门窗工程、玻璃和阳台护栏安装、防水工程、给水排水及采暖工程、卫浴工程、通风与空调工程、电气工程、智能建筑工程、细部工程等。 本规程由浙江省住房和城乡建设厅负责管理,浙江省建筑科学设计研究院有限公司负责具体技术内容的解释。在执行过程中如有意见或建议,请寄送浙江省建筑科学设计研究院有限公司(地址:杭州市文二路28号,邮编:310012),以供规程修订时参考。 本规程主编单位:浙江省建筑科学设计研究院有限公司 浙江省建设投资集团股份有限公司 台州建筑安装工程公司 本规程参编单位:杭州市滨江区建筑工程质量安全监督站 台州市建设工程质量监督总站 杭州市建设工程质量安全监督总站 宁波市建筑工程安全质量监督总站 嘉兴市建筑业管理局 义乌市城乡和住房建设局 金都房产集团有限公司 浙江省建工集团有限责任公司 杭州千城建筑设计有限公司 浙江五洲工程项目管理有限公司 浙江省建设工程质量检验站有限公司 杭州市建筑工程质量检测中心有限公司 诚达建设集团有限公司 温州市建设工程质量监督站 嘉兴市建设工程质量检测有限公司 淳安县建筑工程质量安全监督站 诸暨市建筑工程质量监督站 杭州萧山广宇建筑工程有限公司 临安中大建设工程有限公司 本规程主要起草人员:翟延波叶启军陈宇新刘翔吕惠萍沈晓宇 方明乐李建军吴建青肖红黄斐楼应平 董永贤刘道军周宏玮李炳春谢春江徐国荣 郦挺周锋田龙泉潘金炎施炯胡康虎 朱元华钱荣标陈骁曹凌坚夏妙水阳波

宝鸡分户验收标准

各县区建设局、高新区规划局、市质安站: 为了进一步加强我市住宅工程质量管理,确保竣工房屋使用功能,提高住宅工程质量水平,切实维护消费者的合法权益,根据陕西省住房和城乡建设厅《住宅工程分户验收管理办法》的有关规定,结合我市实际,特制定《宝鸡市住宅工程质量分户验收实施细则》,请各相关单位遵照执行。 附:《宝鸡市住宅工程质量分户验收实施细则》 二〇一一年三月十四日 宝鸡市住宅工程质量分户验收实施细则 第一条为加强住宅工程质量管理,保障竣工工程观感质量和使用功能,维护住户合法权益,根据住建部《关于做好住宅工程质量分户验收工作的通知》、陕西省《住宅工程质量分户验收管理办法》的规定及国家现行的有关工程质量验收标准,结合本市实际,制定本细则。 第二条凡在本市行政区域内的住宅工程,质量分户验收及监督管理适用本细则。 本细则所称住宅工程质量分户验收,是指建设单位在住宅工程竣工验收前,组织施工、监理等单位,在住宅工程各检验批、分项、分部工程验收合格的基础上,依据国家有关工程质量验收标准,对每户住宅及相关公共部位的观感质量及使用功能等进行检查验收,并出具验收合格

第三条县级以上建设行政主管部门对本行政区域内住宅工程质量分户验收工作实施监督管理,其所属的建设工程质量安全监督机构负责具体监督管理工作。 第四条住宅工程质量分户验收应依据国家现行工程质量验收规范和标准,本省、市工程质量验收有关规定及经审查合格的施工图设计文件进行。 第五条住宅工程质量未经分户验收或分户验收不合格的,建设单位不得组织单位工程竣工验收,不得交付使用。 第六条住宅工程质量分户验收应具备下列条件: (一)工程已完成设计和合同约定的工作内容; (二)所含分部、分项工程的质量验收均合格; (三)工程质量控制资料完整; (四)主要功能项目的抽查结果均符合要求; (五)有关安全和功能的检测资料完整。 第七条住宅工程质量分户验收应在所属建设工程质量安全监督机构竣工质量核查前完成。由施工单位自检合格后提出申请,建设单位组织监理、施工单位及有关分包单位进行,已选定物业管理公司的,物业管理公司也应参加。 参加分户验收的人员不得少于8人,坚持专业齐全、分工明确、各

住宅工程质量分户验收规程DGJ32、J103-2010

住宅工程质量分户验收规程(2010年7月1日实施) 目录 1 总则…………………………………………………………………….. 2 术语……………………………………………………………………... 3 基本规定………………………………………………………………… 4 室内地面………………………………………………………………… 4.1普通水泥楼地面(混凝土、水泥砂浆楼地面)……………………. 4.2板块楼地面面层………………………………………………………... 4.3木、竹楼地面面层…………………………………………………….. 4.4室内楼梯……………………………………………………………… 5室内墙面、顶棚抹灰工程………………………………………………. 5.1室内墙面………………………………………………………………. 5.2室内顶棚抹灰…………………………………………………………. 6空间尺寸…………………………………………………………………. 7 门窗、护栏和扶手、玻璃安装、橱柜工程工程…………………… 7.1 门窗工程…………………………………………………………… 7.2 护栏和扶手工程…………………………………………………….. 7.3 玻璃安装工程………………………………………………………... 7.4 橱柜工程…………………………………………………………….. 8防水工程………………………………………………………………… 8.1外墙………………………………………………………………… 8.2外窗……………………………………………………………… 8.3楼地面………………………………………………………………. 8.4屋面…………………………………………………………………. 9给排水工程…………………………………………… 9.1给水管道安装工程………………………………………………. 9.2排水管道安装工程……………………………………………….. 9.3卫生器具安装工程………………………………………………. 10室内采暖系统安装……………………………………………….. 11电气工程…………………………………………………………. 12智能建筑………………………………………………………… 13通风与空调工程………………………………………………….. 14公共部位及其他………………………………………………….. 14.1楼梯……………………………………………………………… 14.2地下室………………………………………………………….. 14.3其他………………………………………………………………. 15分户验收的组织及程序……………………………………………. 附录1……………………………………………………………….. 附录2……………………………………………………………… 附录3……………………………………………………………….. 附录4……………………………………………………………….. 附录5……………………………………………………………….. 附录6……………………………………………………………….. 附录7………………………………………………………………..

浙江省工程建设标准住宅工程质量分户验收规程

备案号:×××× DB 浙江省工程建设标准 DB33/ T×××-201× 住宅工程质量分户验收规程 Acceptance Specification for Unit Quality of residential Engineering (征求意见稿) DB XX-XX-201# 201#-XX-XX 发布201#-XX-XX 实施 浙江省住房和城乡建设厅发布

前言 本规程是根据浙江省住房和城乡建设厅?关于印发?2012年省建筑节能及相关工程建设地方标准制定计划?的通知?(建设发[2012]192号)的要求,由浙江省建筑科学设计研究院有限公司、浙江省建设投资集团有限公司和台州建筑安装工程公司会同有关单位组成编制组共同编制而成。 本规程在编制过程中,编制组经广泛调查研究,认真总结多年来浙江省分户验收的实践经验,主要依据现行相关标准,参照其它省市通行做法,编写了本规程,并在广泛征求意见的基础上,最后完成此征求意见稿。 本规程共分15章和3个附录,主要内容有:总则、术语、基本规定、室内尺寸、室内地面、室内墙面、室内顶棚、门窗、玻璃安装和阳台护栏、防水、给排水、通风与空调、电气、智能工程、橱柜等。 本规程的编制工作得到了大量科研、监督、设计、监理、施工、检验单位工程技术人员的帮助,在专题研究中得到了有关协作单位的大力支持与配合,在此表示衷心感谢! 希望在征求意见过程中,各单位及时将对规程的意见和建议反馈给浙江省建筑科学设计研究院有限公司(地址:杭州市文二路28号,邮编:310012,电子邮箱364815871@https://www.doczj.com/doc/3c15174527.html,),以便修改时参考。 主编单位:浙江省建筑科学设计研究院有限公司 浙江省建设投资集团有限公司 台州建筑安装工程公司 参编单位:杭州市滨江区建筑工程质量安全监督站 台州市建设工程质量监督总站 杭州市建设工程质量安全监督总站 宁波市建筑工程安全质量监督总站 嘉兴市建筑业管理局 义乌市建设工程质量监督站 金都房产集团有限公司 浙江省建工集团有限责任公司 杭州千城建筑设计有限公司 浙江五洲工程项目管理有限公司 杭州市建筑工程质量检测中心有限公司 诚达建设集团有限公司 温州市建设工程质量监督站 嘉兴市建设工程质量检测有限公司

建筑工程分户验收内容及标准

建筑工程分户验收内容及标准 分户验收,即“一户一验”,是指建筑住宅工程在按照国家有关标准、规范要求进行工程竣工验收时,对每一户住宅及单位工程公共部位进行专门验收,并在分户验收合格后出具工程质量竣工验收记录。那么分户验收到底有什么验收条件呢?验收哪些项目呢?检查方法及验收标准又有哪些呢?本文就从户内部分及公共部分来说明住宅工程质量分户验收内容及规范,供大家参考。 一、分户验收的条件1、工程已完成设计和合同约定的工作量。2、所含分部(子分部)工程的质量均验收合格。3、工程质量控制资料完整。 4、主要功能项目的抽查结果均符合要求。 5、有关安全和功能的检测资料应完整。 二、分户验收前的准备工作1、建设单位负责成立分户验收小组,组织制定分户验收方案,进行技术交底。2、配备好分户验收所需的检测仪器和工具,并经计量检定合格。3、做好屋面、厕浴间、外窗等有防水要求部位的蓄水(淋水)试验的准备工作。4、在室内地面上标识好暗埋的各类管线走向和空间尺寸测量的控制点、线;配电控制箱内电气回路标识清楚,并且暗埋的各类管线走向应附图纸。5、确定检查单元。6、建筑物外墙的显著部位镶刻工程铭牌。 三、分户验收参加人员1、建设单位参验人员应为项目负责人、工程建设专业技术人员;2、施工单位参验人员应为建造师(项目经理)、质量检查员、施工员等执业资格;3、监理单位参验人员应为总监理工

程师、相关专业的监理工程师、监理员。 四、分户验收的规定1、检查项目应符合本规程的规定。2、每一检查单元计量检查的项目中有90%及以上检查点在允许偏差范围内,最大偏差应在允许偏差的1.2倍以内。3、分户验收记录完整。 五、分户验收时应形成的资料1、验收过程中应按附录A填写《住宅工程质量分户验收记录表》。2、分户验收结束后应按附录B填写《住宅工程质量分户验收汇总表》。分户验收资料应单独整理、组卷,随施工技术资料一并归档。 六、分户验收内容及标准 户内部分 1、验收项目:楼地面、墙面、天棚面层验收内容: (1)楼地面空鼓、裂缝、起砂; (2)墙面、天棚空鼓裂缝、脱层和爆灰。检查方法:小锤轻击和观察检查,可击范围内轻击点间距不得超过40cm。验收标准:楼地面空鼓面积不得超过400cm2,不得出现裂缝和起砂。墙面、天棚无空鼓、脱层;距检查面1M处正视无裂缝和爆灰。参照标准:GB50209-2010-5.3.4、5.3.6;GB50210-2001.4.3.5;GB50204-2015.8.2.1。 2、验收项目:门窗安装 (1)验收内容:窗台高度检查方法:钢尺检查,每个窗台不少于一处。验收标准:窗台或落地窗防护栏杆高度不低于900mm且不得有负偏差。参照标准:GB50352-2005.6.10.3;GB50096-2011.3.9.1验收项目:门窗安装。

分户验收规范

单位工程分户质量验收 实 施 方 案 工程名称:亿嘉置业·颐嘉苑3#楼 施工单位:中国航空港建设总公司 监理单位:潍坊五环工程项目管理有限责任公司建设单位:寿光市亿嘉置业有限公司

目录 第一章、工程概况 第二章、分户验收总体部署 一、单位工程分户验收的内容 二、分户验收检验批划分 三、分户验收的检查工具及程序要求 四、分户验收填表要求及资料的收集整理 五、分户验收质量标准及偏差要求 六、施工单位职责 七、分户验收结果的处理 八、分户验收质量预控措施 第三章、分户验收检查验收措施及标准要求 一、现浇结构外观及尺寸偏差质量分户验收措施及标准要求 二、砖砌体(混水)工程质量分户验收措施及标准要求 三、墙面一般抹灰工程质量分户验收措施及标准要求 四、墙面饰面砖粘贴质量分户验收措施及标准要求 五、水性涂料涂饰质量分户验收措施及标准要求 六、地面找平层质量分户验收措施及标准要求 七、水泥砂浆面层质量分户验收措施及标准要求 八、地面砖面层质量分户验收措施及标准要求

九、塑钢门窗安装措施及标准要求 十、木门窗安装质量分户验收措施及标准要求 十一、门窗玻璃安装质量分户验收措施及标准要求 十二、护栏和扶手制作与安装质量分户验收 十三、室内空间尺寸分户验收措施及标准要求 十四、普通灯具安装质量分户验收措施及标准要求 十五、开关、插座安装分户质量验收措施及标准要求 十六、建筑物照明通电试运行分户质量验收措施及标准要求十七、室内给水管道及配件安装质量分户验收措施及标准要求十八、室内排水管道及配件安装质量分户验收措施及标准要求十九、卫生器具及给水配件安装质量分户验收措施及标准要求二十、室内采暖管道及配件安装质量分户验收措施及标准要求二十一、防水工程检查质量分户验收措施及标准要求 第四章、竣工验收及工程维修

住宅分户验收标准

住宅提高交房成功率分户验收标准 2、室内空间、构件尺寸 2.0.1 验收内容:室内净高、净开间、进深的测量。 2.0.2 质量要求:空间尺寸的允许偏差值和允许极差值应符合表2.0.2规定 表2.0.2 空间尺寸的允许偏差值和允许极差值 2.0.3 检查方法及数量: 1、空间尺寸等检查前应根据户型特点确定测量方法,并按照设计要求和施工情况确定空间尺寸、室内楼梯踏步尺寸等的推算值。 2、室内净高,采用激光测距仪或其它测量工具。每个房间抽测量不少于5处,测量部位宜为房间四角距纵横墙200 mm处及房间几何中心处。建议距墙四角200mm处各测1点,中间测1点。

3、室内净开间、净进深,采用激光测距仪或其它测量工具。每个房间抽测量不少于2处,测量部位宜在距墙角500 mm(纵横墙交界处)。 3、室内地面、墙面、顶棚面层 3.0.1验收内容:水泥、板块楼地面面层外观质量和面层与基层粘结质量;室内墙面、顶棚面层质量。 3.0.2 质量要求:水泥、板块楼地面面层外观质量和粘结质量应符合表3.0.2规定 表3.0.2 水泥、板块楼地面面层质量 备注:有排水要求的建筑地面面层与相连接各类面层的标高差应符合设计和规范要求。 3.0.3 检查方法及数量:

1、外观质量检查,地面质量以目测高度1.5m左右,俯视地坪检查;墙面质量检查应距800mm—1000mm处;逐间全数检查。 2、面层与基层粘结质量,用小锤轻击,沿自然间进深和开间两个方向,均匀布点,逐点敲击,对板块阳角处应全数检查。 4 门窗、护栏和扶手、玻璃安装工程 4.0.1验收内容:外窗台高度、门窗防脱落、门窗开启性能、配件质量、排水性能,进户门质量;护栏造型、尺寸、高度等安装质量。 4.0.2质量要求:外窗台高度、门窗防脱落等质量要求应符合表4.0.2规定 表4.0.2 外窗台高度、门窗防脱落等质量要求

成品住宅装修工程质量分户验收规程(最终稿)

宁波市区成品住宅装修工程质量分户验收规程 1 楼地面面层质量 1.1 地砖(含石材)楼地面 1 验收内容:地砖(含石材)楼地面的面层质量。 2 质量要求:地砖(含石材)表面应洁净、平整,色泽均匀、过渡自然,板块无明显裂缝、破损等缺陷,板块之间接缝平直,缝隙宽窄一致,嵌缝饱满,边角整齐、光滑。面层与基层应粘结牢固,踢脚线高度与出墙厚度一致,接缝严密、平整。有排水要求的地砖(含石材)面层与相连接各类面层之间的高低差应符合设计要求。 3 检验方法:俯视地面观察、手摸;用小锤轻击检查;尺量检查。 4 检查数量:全数检查。 1.2 木地板楼地面 1 验收内容:木地板楼地面的面层质量。 2 质量要求:木地板楼地面面层表面应洁净、平整、色泽均匀,接缝均匀、拼缝一致,线条通直,板面无裂纹、划痕、毛刺及破损,人员在上面行走无异响。踢脚线表面平整、色泽均匀、接缝严密。 3检验方法:俯视地面观察。 4检查数量:全数检查。 2 墙面面层质量 2.1 涂料墙面 1验收内容:墙面涂料的面层质量。 2质量要求:涂料色泽一致、表面清洁、无污染,涂饰均匀平整、无刷痕,粘结牢固、无裂缝,不得漏涂、透底、起皮、流坠、掉粉和反锈,阴阳角应顺直方正。涂料与其他装修材料、设备交接处应咬合严密、界面清晰。

3检验方法:距墙1000mm处观察;手摸检查。 4检查数量:全数检查。 2.2 裱糊墙面 1 验收内容:墙面裱糊的面层质量。 2 质量要求: 1)裱糊后壁纸、墙布各幅拼接应横平竖直,拼接处花纹、图案应吻合,过渡应自然,不离缝、不搭接、不显拼缝。 2)壁纸、墙布应粘贴牢固,不得有漏贴、补贴、褶皱、气泡和翘边。 3)裱糊后的壁纸、墙布表面应清洁、平整,无划痕、损伤等缺陷。 4)复合压花壁纸的压痕及发泡壁纸的发泡层应无损坏。 5)壁纸、墙布与各种装饰线条、设备线盒交接严密,无缝隙。 6)壁纸、墙布边缘应平直整齐,不得有纸毛、飞刺。 7)壁纸、墙布阴角处搭接应顺滑,阳角处应无接缝。 3 检验方法:观察;拼缝检查距离墙面1.5m处正视。 4检查数量:全数检查。 2.3 饰面砖(含石材)墙面 1 验收内容:饰面砖(含石材)墙面的面层质量。 2 质量要求: 1)饰面砖(含石材)表面应平整、洁净、色泽一致,无明显裂痕和破损。 2)饰面砖(含石材)面层与基层应粘结牢固。 3)饰面砖(含石材)板块之间接缝应平直、顺滑,拼缝大小均匀,填嵌应连续、密实,接缝宽度和深度应符合设计要求。 4)饰面砖(含石材)上的孔洞应套割吻合,边缘应整齐。 5)墙面突出物周围的饰面砖(含石材)应整砖套割吻合,边缘应整齐,墙裙、贴脸突出墙面的厚度应一致。 3 检验方法:观察;用小锤轻击检查;尺量检查。 4 检查数量:全数检查。

分户验收规范DOC

1总则 1.0.1为加强住宅工程质量管理,保证住宅观感质量和使用功能,维护住户的合法权益, 根据《建设工程质量管理条例》及国家工程质量验收规范等,结合本省实际,制定本规则。 1.0.2本规则适用于江苏省行政区域内住宅工程的质量分户验收及其监督管理。 1.0.3住宅工程质量分户验收及监督管理工作,除执行本规则的规定外,尚应符合相关法 律法规和强制性标准的规定。 2 术语 2.0.1住宅工程质量分户验收 施工单位提交竣工验收报告后,单位工程竣工验收前,建设单位按照本规则的要求,组织对住宅工程的每一户及公共部位,涉及主要是用功能和观感质量进行的专门验收。 2.02推算值 根据设计文件,由设计层高、轴线等尺寸减去结构实体和装修层等尺寸计算得出的数据。 2.03偏差 实测值与设计值或推算值之差。 2.04极差 实测值中最大值与最小值之差。 2.05分户验收检查单元 分户验收过程中划分的最小检查单位,包括:室内检查单元、公共部位检查单元。 2.06空间尺寸 住宅工程室内具有独立使用功能的自然间内部净空尺寸,主要包括净开间、进深和净高。 2.07屋面积水 屋面排水后深度超过5mm的积水。 2.08多媒体箱(集中配线箱) 设置有线电视、通信、网络、安全监控等集中布线于一体箱内的智能化接线分配箱。

3基本规定 3.0.1分户验收的条件: 1工程已完成设计和合同约定的工程量。 2所含(子)分部工程的质量均验收合格。 3工程质量控制资料完整。 4主要功能项目的抽查结果均符合要求。 5有关安全和功能的检测资料应完整。 6施工单位已提交工程竣工报告。 3.0.2 分户验收前的准备工作: 1 根据工程特点制定分户验收方案,对验收人员进行培训交底。 2 配备好分户验收所需的检测仪器和工具。 3 做好屋面蓄(淋)水、卫生间等有防水要求房间的蓄水、外窗淋水试验的准备工作。 4 在室内地面上标识好暗埋水、电管线的走向和室内空间尺寸测量的控制点、线;配电控制箱内电气回路标识清楚。 5 确定检查单元。 6 建筑物外墙的显著部位镶刻工程铭牌。 3.0.3 分户验收人员应具备相应资格 建设单位参验人员应为项目负责人、专业技术人员;施工单位参验人员应具备建造师、质量检查员、施工员等职业资格;监理单位参验人员应为相关专业的监理工程师。 3.0.4分户验收所使用的仪器和计量工具应经计量检定合格。 3.0.5精装修住宅工程质量分户验收,应由建设单位会同监理、施工单位在分户验收前针 对工程特点,参照本规则,制定专项验收方案,建设单位审核后报质量监督机构备案。 3.0.6住宅工程分户验收应符合下列规定: 1检查项目应符合本规则的规定。 2每一检查单元计量检查的项目中有90%及以上检查点在允许偏差范围内,最大偏差不超过允许偏差的1.2倍。 3分户验收记录完整。 3.0.7 分户验收时形成下列资料: 1 验收过程中应按附录A填写《住宅工程质量分户验收记录表》;

住宅工程质量分户验收规范

住宅工程质量分户验收规范、标准 一、墙面、地面和顶棚面层质量 1、验收内容: 1)、地面空鼓、裂缝、起砂; 检查方法及数量:小锤轻击和观察。全数检查。 2)、墙面和顶棚空鼓、裂缝、脱层、爆灰;检查方法及数量:小锤轻击和观察。全数检查。3)、有排水要求的建筑地面面层与相连接各类面层的标高差。检查方法及数量:钢尺检查每一处不少于2点。全数检查。 2、验收标准: 1)、地面空鼓面积不应大于400cm2,且每自然间不多于2处可不计;不得出现裂缝和起砂。(裂缝应按有关技术要求、规定进行整改处理) 2)、墙面和顶棚无渗漏、空鼓、脱层、裂缝、爆灰。 3)、有排水要求的建筑地面面层与相连接各类面层的标高差应符合设计要求。 二、门窗安装质量 1、验收内容: 1)、外窗台高度 检查方法及数量:钢尺检查,每一处不少于2点(每一窗台记录最低点)。全数检查。 2)、外窗渗漏 检查方法及数量:观察。全数检查。 3)推拉窗防脱落装置 检查方法及数量:观察、手扳检查。全数检查。 4)安全玻璃认证标志 检查方法及数量:观察。全数检查。 2、验收标准: 1)外窗台净高不低于0.90m,不得有负偏差,否则应采取防护措施。 2)外窗及周边无渗漏。 3)推拉窗必须有防脱落装置。 4)应使用安全玻璃的,不得使用普通玻璃,玻璃上有安全认证标志。 三、栏杆安装质量 1、验收内容: 1)栏杆高度 检查方法及数量:钢尺检查,每片栏杆不少于3处(每片栏杆记录最小值)。全数检查。 2)竖杆间距 检查方法及数量:钢尺检查,每片栏杆不少于3处(每片栏杆记录最大值)。全数检查。3)防攀登措施 检查方法及数量:观察。全数检查。 4)护栏玻璃 检查方法及数量:观察,尺量检查。全数检查。 2、验收标准: 1)临空高度在24m以下时,栏杆高度不应低于1.05m,临空高度在24m及24m以上(包括中高层住宅)时,栏杆高度不应低于1.10m。 2)防护栏杆的栏杆垂直净间距不应大于0.11m。 3)栏杆应防止攀登。 4)护栏玻璃的使用必须符合设计要求,并符合下列规定:承受水平荷载的无框架护栏玻璃

房屋分户验收方案、技术标准及各种表格_secret

房屋工程质量分户验收 编制人:周世普 审核人:周世普 审批人:周世普 中国新兴保信建设总公司二公司 2015年3月20日

房屋工程质量分户验收表 验收表-01工程名称楼(房)号楼单元号 参验人员验收时间年月日 综合验收内容 序号验收项目设计交付标准合同交付标准实际交付标准验收结论 1 地面面层质量 2 墙面面层质量 3 顶棚面层质量 4 橱、卫防水工程质量 5 入户大门安装质量 6 铝合金窗、玻璃安装质量 7 栏杆、扶手安装质量 8 给水系统安装质量 9 排水系统安装质量 10 卫生器具、配件安装质量 11 采暖系统安装质量 12 照明通电试运行质量 13 开关、插座安装质量 14 其它规定、标准中要求分户检查的内容 综合验收结论

4 / 67

*****一期工程A区Ⅰ段 分户验收方案 一、工程概况:本工程为*****工程,地处***区,用地东侧紧临***桥和建设中的***门交 通枢纽,南侧为***河及***后湖大片的水面,西侧正对***馆,北部面临规划中的****路。 整个用地由A区、B区及市长大厦组成,A1区为一期工程,为五栋住宅楼,系本次施工X 围。 本单位工程有住宅户,公共部分户,户型有A、B、C、D、E户型。 二、编制依据: 1.建委2005-999、2006-139号文件; 2.《混凝土结构工程施工质量验收规X》(GB50204-2002) 3.《建筑装饰装修工程质量验收规X》(GB50210-2002) 4.《建筑地面工程施工质量验收规X》(GB50209-2002) 5.《建筑给排水及采暖工程施工质量验收规X》(GB50242-2002) 6.《建筑电气工程施工质量验收规X》(GB50303-2002) 7.《建筑工程施工质量验收统一标准》(GB50300-2001) 8.《民用建筑工程室内环境污染控制规X》(GB50325-2001) 9.《建筑内外墙涂料应用技术规程》(DBJ/T01-42-99) 10.《家庭居室装饰工程质量验收标准》(DBJ/T01-43-2003) 11.《市给水排水管道工程施工技术规程》(DBJ01-47-2000) 12.京建材1999-24、2001-384、2004-16号文件等。 三、分户验收的内容: 1.建筑结构外观尺寸的偏差,现浇结构外观及尺寸偏差分户质量验收记录表(表1-1) 2.门窗安装质量 ①铝合金门窗安装工程分户质量验收记录表; (表2-1) ②特制门安装工程分户质量验收记录表; (表2-4) 3.墙面、地面和顶棚面层质量 ①一般抹灰工程分户验收记录表(表3-1) ②水泥混凝土面层分户质量验收记录表(表3-3) ③水泥砂浆面层分户质量验收记录表(表3-4) 4.防水工程质量

《江苏省住宅工程质量分户验收规程》

江苏省工程建设标准 住宅工程质量分户验收规程Acceptance Specification for Unit Quality of Housing Engineering 江苏省建设厅审定发布 目次 1总则……………………………………………………………………………………………… 2术语……………………………………………………………………………………………… 3基本规定………………………………………………………………………………………… 4室内地面………………………………………………………………………………………… 4.1普通水泥楼地面(水泥混凝土、水泥砂浆楼地面)…………………………………… 4.2板块楼地面面层……………………………………………………………………………… 4.3室内楼梯……………………………………………………………………………………… 5室内墙面、顶棚抹灰工程……………………………………………………………………… 5.1室内墙面……………………………………………………………………………………… 5.2室内顶棚抹灰……………………………………………………………………………………6空间尺寸………………………………………………………………………………………… 7门窗、护栏和扶手、隔断、玻璃安装工程…………………………………………………… 7.1门窗工程……………………………………………………………………………………… 7.2护栏和扶手工程………………………………………………………………………………… 7.3隔断工程………………………………………………………………………………………… 7.4玻璃安装工程……………………………………………………………………………………8防水工程………………………………………………………………………………………… 8.1外墙防水………………………………………………………………………………………

江苏省住宅工程质量分户验收规程__DGJ32J103-2010

江苏省工程建设标准DGJ J11638-2010 DGJ32/J103-2010 住宅工程质量分户验收规程 Acceptance Specification for Unit Quality of Housing Engineering 2010年5月14日发布2010年7月1日发布江苏省住房和城乡建设厅审定发布

1 总则 (2) 2 术语 (2) 3 基本规定 (3) 4 室内地面 (4) 4.1普通水泥楼地面(混凝土、水泥砂浆楼地面) (4) 4.2 板块楼地面面层 (4) 4.3 木、竹楼地面面层 (4) 4.4 室内楼梯 (5) 5 室内墙面、顶棚抹灰工程 (6) 5.1 室内墙面 (6) 5.2室内顶棚抹灰 (7) 6 空间尺寸 (7) 7 门窗、护栏和扶手、隔断、玻璃安装工程 (9) 7.1 门窗工程 (9) 7.2 护栏和扶手工程 (9) 7.3 玻璃安装工程 (10) 7.4 橱柜工程 (10) 8 防水工程 (11) 9 安装工程 (12) 9.1 给水管道系统安装工程 (12) 9.2 排水管道安装工程 (12) 9.3卫生器具安装工程 (13) 10 室内采暖系统安装 (14) 11 电气工程 (15) 12 智能建筑 (17) 13 通风与空调工程 (18) 14 其他 (18) 15 分户验收的组织及程序 (19) 附录A住宅工程质量分户验收记录表 (20) 表A.0.1 室内地面、室内楼梯、室内墙面、室内顶棚抹灰、门窗验收记录表 (20) 表A.0.2 室内空间尺寸、护栏和扶手、玻璃安装、橱柜工程、防水工程验收记录表 (21) 表A.0.3 给排水工程、室内采暖系统、电气工程、智能建筑、 (22) 通风与空调工程验收记录表 (22) 表A.0.4 其他部位验收记录表 (23) 附录B 住宅工程质量分户验收汇总表 (24) 附录C住宅工程质量分户验收合格证 (25) 附录D 外门窗(墙)淋水试验方法 (26) 本规程用词说明 (27) 条文说明 (28)

房屋分户验收规范.doc

成都市住宅工程质量分户验收指南 我市住宅工程质量分户验收即将开展,为有利于此项工作的顺利开展,根据《成都市住宅工程质量分户验收管理暂行规定》通知要求,我站依据近期我市住宅工程中常见的质量通病、常见的违反强制性条文现象、工程质量投诉的热点、施工难点等,向社会推荐如下验收项目、验收内容、验收办法和验收要求等,提供验收记录表(样表)作参考,希望住宅建筑质量各方责任主体单位结合工程实际制定具体的分户验收方案,确保住宅工程质量。 1、基本规定 1.0.1分户验收的条件: 1、工程已完成设计和合同约定的工作内容。 2、所含(子)分部工程的质量验收均合格。 3、工程质量控制资料完整。 4、主要功能项目的抽查结果均符合要求。 5、有关安全和功能的检测资料应完整。 1.0.2分户验收前的准备工作: 1、根据工程特点和《成都市住宅工程质量分户验收指南》制定分户验收方案,对验收人员进行培训交底。 2、配备好分户验收所需要的检测仪器和工具。 3、作好屋面蓄(淋)水、卫生间等有防水要求房间的蓄水、外窗、外墙淋水试验的准备工作。 4、在室内地面上标识好暗埋水、电管线的走向和室内空间尺寸测量的控制点、线;配电控制箱内电器回路标志清楚。 5、确定检查单元。 6、建筑物外墙的显著部位镶刻工程铭牌。 1.0.3分户验收人员应具备的相应资格 建设单位参验人员应为项目负责人、专业技术人员;施工单位参验人员应为施工单位的项目经理、专业技术(质量)负责人、质量检查员等;监理单位参验人员应为总监理工程师、相关专业监理工程师。设计单位、物业公司等可依照合同约定参加住宅工程质量分户验收工作。 1.0.4分户验收所用的检测仪器和计量工具应经计量检定合格。 1.0.5精装修住宅工程质量分户验收,应由建设单位会同监理、施工单位在分户验收前针对工程特点,参照本规则,制定验收方案。 1.0.6住宅工程分户验收应符合下列规定: 1、检查项目应符合《成都市住宅工程质量分户验收管理暂行规定》的规定。 2、每一检查单元计量检查的项目中有80%及以上检查点在允许偏差范围内。 3、分户验收记录完整。 1.0.7分户验收时应形成下列资料: 1、分户验收过程中,每户应填写《住宅工程质量分户验收记录表》、《住宅工程质量分户验收结果表》; 2、公共部位只需填写一份《住宅工程质量分户验收记录表》, 3、单位工程全数验收完毕,汇总填写《住宅工程质量分户验收汇总表》(此表应与工程竣工验收报告等有关资料一起在单位工程竣工验收前报送质量监督机构)。 4、住宅工程交付使用时,《住宅工程质量分户验收结果表》应当作为《住宅质量保证书》的附件一并交给业主。 1.0.8住宅工程质量分户验收不符合要求时,应按下列规定进行处理: 1、由建设单位组织监理、施工单位制订处理方案,对不符合要求的部位进行返修或返工。 2、处理完成后,应对返修或返工部位重新组织验收,直至全部符合要求。 3、当返修或返工确有困难,为了避免社会财富更大的损失,在不影响工程结构安全和基本使用功能的情况下,建设单位可根据《建筑工程施工质量验收统一标准》(GB50300-2001)第5.0.6条相关规定,按
