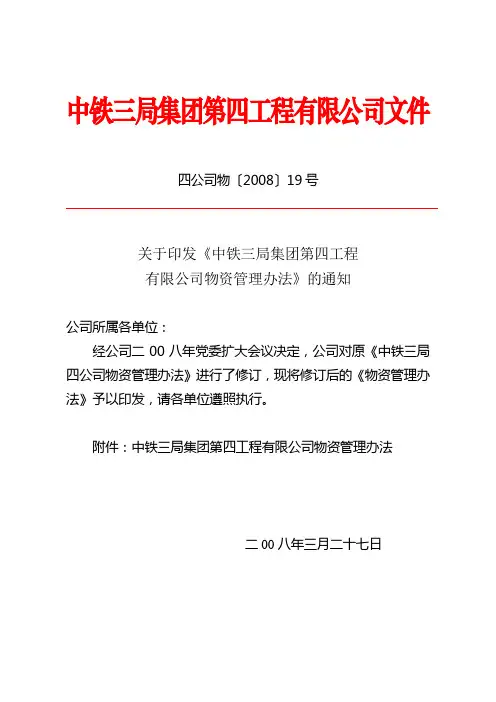

中铁三局集团第四工程有限公司文件

四公司物〔2008〕19号

关于印发《中铁三局集团第四工程

有限公司物资管理办法》的通知

公司所属各单位:

经公司二00八年党委扩大会议决定,公司对原《中铁三局四公司物资管理办法》进行了修订,现将修订后的《物资管理办法》予以印发,请各单位遵照执行。

附件:中铁三局集团第四工程有限公司物资管理办法

二00八年三月二十七日

附件:

中铁三局四公司物资管理办法

工程项目是企业效益的源头,物资消耗是工程项目主要成本的构成要素,企业越发展,越要加强物资管理工作,任何时候都不能放松。必须把物资管理工作摆放在项目管理的重要位置,提升到事关企业生存发展的高度来抓,力求企业效益的最大化。

第一章物资的计划管理

1、在工程项目开工前,项目经理部(含专业分公司、工程队)的技术部门依据工程设计文件、施工图纸、施工定额、实施性施工组织方案,分工号、分部位、分项提报“主要材料核算表”。经计算者、复核者和技术主管分别签字认可后移交物资管理部门。物资管理部门按此资料汇总再按《工程物资消耗定额》(2002年12月发布)加入工地搬运及施工操作损耗数量,编制《工程需用物资计划》和《物资采购计划》,各项目必须建立《单项工程物资定额供应、消耗、分析卡》。

2、《工程需用物资计划》的内容必须满足计划管理部门的要求,一般应包括以下内容:物资品名、规格型号、材质要求、计-2-

量单位和数量。《物资采购计划》以季度和月度为单位,注明计划采购单价及需用的采购资金。

3、《工程需用物资计划》由项目经理部物资部门编制,施工技术负责人进行审核,项目总工和项目经理签认,加盖单位公章后报公司物资部一份。

4、《物资采购计划》由项目物资部门编制,依据下达的施工生产任务,考虑合理的物资储备减少不必要的资金占用,在保证现场施工需要的前提下,应适量减少库存。在条件许可的情况下,个别品种的物资可以实行零库存。《物资采购计划》经项目经理批准后,由项目经理部物资部门负责实施。

第二章物资采购管理

5、进入施工现场后,首先对周边环境进行详细了解,调查核实地方材料资源,选择各项物资的分供方,并对其进行评价,公布合格分供方名单。

6、合格分供方每年评审一次。合格分供方名单及其评价资料由项目物资部门牵头办理并保存。报公司物资部一份。合格分供方是动态资料,数量的增减要履行相关手续。

7、分供方评价的主要内容:

7.1营业执照、经营范围、生产许可证。

7.2生产规模、运输规模。

7.3产品检测机构和检测设备情况。

7.4业绩、履约及服务质量方面情况。

8、公司各项目施工所需物资(顾客提供产品及指定产品除外),凡具备下列条件之一的必须进行招标采购。

8.1单一品种物资采购金额50万元以上的。

8.2同类多品种物资采购金额100万元以上的。

8、3在同一地区施工的各项目要参照先期招标项目的最低投标价格。

9、对不具备招标采购条件的物资,如某些地区的砂石料、个体户加工生产的土产日杂品,依据批准的物资采购计划,由项目经理部在公布的合格分供方名册范围内按照比质、比价的原则就近采购。

10、采购金额在10万元以上的物资必须与分供方签订书面购货合同,采购金额超过100万元的合同必须报公司物资部和法律事务部审核备案。合同必须符合有关法律、法规的要求,必须履行合同评审手续,合同签字必须是项目第一责任人,合同具体应包括以下内容:

10.1物资的名称、规格、型号、材质、计量单位、数量、单价、金额,有关费用的分担及结算方式、结算银行及账号。

10.2合理的损耗及计算方法,包装物的供应、回收及费用分担。

10.3供货时间、运输方式、交货地点、接货单位或提货人、验收的质量标准及验收方法。

10.4出现分岐的解决方式,首先双方友好协商解决,协商不-4-

成时,向北京市门头沟区人民法院起诉。

10.5合同文本采用当地建设委员会和公司物资部推荐的版本。

10.6任何采购合同都不准签署滞纳金补偿、利息补偿和延期付款加价等加大企业支出的条款。

11、对由顾客提供产品的工程项目,项目经理部在制定现场物资管理办法时必须包含对顾客提供产品的管理程序,明确催料、运输、验收的相关责任以及费用结算方面的内容。

12、要认真研究工程承包合同中关于物资的条款,以及顾客的物资管理办法,充分利用相关的条款,减少材料费用的支出,创造物管利润。与顾客方的物资管理部门建立良好的工作关系,充分利用有利条件,在资源配置、运输方式及交货方式上争取到对我方有利的方面。

13、项目经理部要成立以主要领导任组长,物资、技术、试验、安质、计划、预算、财务等部门参加的物资招标采购领导小组。本着公平、公正、公开的原则,对本工程所用符合招标条件的物资按程序进行招标采购。招标采购方案需要向公司物资部提出申请,经公司主管领导批复后按批复意见实施。对单品种物资采购金额超过100万元的招标活动,公司物资部派员参加。对大规模和高技术含量的招标采购活动可在公司本部进行。

第三章物资的仓库管理

14、仓储设施的合理配置。

14.1根据储存物资的技术性能,质量要求,周转量大小及当地的气候、地理状况等设置必要的仓储设施。

14.2仓储设施必须保证收发、保管、搬运等正常作业,并符合有关技术安全规范。

14.3临时性的工地料库可因陋就简,但必须保证所存物资的质量,并建立相应的规章制度。

15、物资的入库管理:

15.1入库物资要做到数量准确、质量合格、验收记录、技术证件齐全。

15.2到库物资必须在“TB/T2631-1995”规定的验收时间内完成验收。

15.3对钢材、水泥等在使用前应进行复检的物资应按规定的检验、试验程序进行复检,并进行状态标识,验收合格的物资应及时点收入账,对不合格品,必须单独存放,设“不合格”标识,并做好记录,及时反馈,以便处理。

15.4验收中发现数量超出允许误差范围的必须查明原因,分清责任及时反馈到业务部门处理。

15.5进口物资应按有关规定及时验收,不得延误索赔期限。

16、物资的保管、保养。

16.1仓储物资、待发物资、代保管物资应划区存放。仓库内不得存放无账物资和私人物品。

16.2物资存放要做到正确、整齐、稳固、合理苫垫、查点方-6-

便,料签齐全,标志明显。

16.3物资仓库要认真执行物资保管规定,做到无变质、无锈蚀、无损坏、无霉烂、无虫蛀。对需要温湿度调节的物资和精密仪器的保管,应有相关控制措施。

16.4物资的堆码、搬运作业必须保证物资完好无损。严禁野蛮装卸。搬运、堆码危险或有毒物品必须使用相应的防护用品、用具,严格遵守有关安全操作规程。

17、物资的出库管理:

17.1出库物资,必须凭证齐全,手续完备,数量准确、质量完好,包装牢固,标志清楚,并按照先进先出的原则进行发放。对有保管期限要求的物资,应在保管期内投入使用。

17.2物资出库时,领发双方应对出库物资的数量、质量及相关凭证,技术资料进行签认。

17.3牵涉到领发料需要结算扣款的承包班组或分包单位,必须指派专人领料,指派的领料人员必须有承包责任人的书面授权,只有被授权人在物资部门开具的发料凭据上签字生效。

17.4向工号发放物资时,物资管理人员必须认真核对《单项工程物资定额供应、消耗、分析卡》,严格按定额发料,限额卡反映超用时,必须提出超用原因分析报告经项目经理批准,否则物资管理人员拒绝继续发料。

17.5不合格物资、未经检验的物资以及已检待定的物资不得发放投入使用。因施工急需,来不及验收而需放行的物资经领料

人员填写“紧急放行物资申请表”经用料单位主管领导批准后方可放行。同时,管库员必须在该物资上做好标识,以保证一旦发现不合格时能及时追回或更换。凡不能实现追回或更换的物资(如主体用的钢筋、水泥等主要材料),不得紧急放行。

18、物资仓储信息管理:

18.1物资帐卡、单据、凭证必须正确使用,填写规范,记录清楚,传递迅速,改错方式符合规定。

18.2仓库账项清楚,收、发、存动态记载正确,必须做到账、卡、物相符,各类物资台帐清晰,物资数量及金额动态清晰。

18.3坚持物资的盘点制度,有动态的随时盘点,无动态的定期盘点,并做好清点记录,有盈亏的要分析原因,及时处理。

18.4账卡、单据、凭证、技术证明文件、有关记录、统计资料、报表等物资管理档案应分期装订成册,项目结束时交回公司物资部妥善保管,资料交接时填写交接清单。

19、物资仓储的安全管理:

19.1库区内要严格火种、火源管理。设立明显的“严禁烟火”标志。

19.2库区内按消防的要求,配足相应消防器材,由专人管理,定期检查。

19.3火工品、危险品应设专库保管,并有专人负责。严格按规程要求保管,严格执行收、发保管制度。

19.4仓库作业必须遵守安全操作规程、做到无火情,无设备-8-

物资损坏事故,无人身伤亡事故。

第四章物资的现场管理

20、要以强化责任成本管理,提高经济效益为目标,建立以限额发料为主线的物资现场管理机制。配备计算机进行系统管理,实行限额发料,杜绝物资使用上的超耗和浪费现象:

20.1项目经理部对所属工程队要实行单项工程限额控制,凡可量化的材料必须按核定的消耗量进行限额控制,不可量化的消耗物资应按核定的金额数限额控制。

20.2工程队对限额发料的单项工程指定成本责任人(承包人),并制定相应的奖罚措施。

21、周转性物资的管理:

21.1公司物资中心库负责全公司周转物资的统一管理。周转物资采购严格执行2006机79号文件《中铁三局四公司周转材料、小型机具管理办法》。

21.2通用的周转物资由物资中心库负责采购,远程项目可协助物资中心库在施工地就近采购,项目经理部和物资中心库办理租赁手续。异型和针对性很强的周转物资由各项目负责采购,周转物资定做加工合同和图纸报公司物资部和物资中心库备案,异型周转物资采购和用后处置都必须按程序申报,经公司主管领导批准后按批复意见实施。

21.3新项目开工前,必须向公司物资部和物资中心库提报周转物资使用计划和使用方案,同时对进入项目的周转性物资进行

盘点,由项目物资部门填写《周转材料动态表》报公司物资部和物资中心库,项目竣工或需要退租时,由物资中心库对项目的周转料进行盘点、评估,丢失损坏的列入成本,单品种丢失和损坏的数量不得超过保有量的20%,对超出部分进行双倍罚款。项目应对所保有的周转物资进行清洁、整修和防腐处理后,交回公司物资中心库管理。如未进行清洁保养,应向物资中心库交纳相应费用。

21.4周转物资因损坏需要转让或处理时,由物资中心库提出申请,讲明理由,经公司主管领导批准后按批复意见进行处置。

21.5提倡项目经理部对工号或班组实行周转材料租赁制,提高周转材料的利用率,降低周转材料的保管费用。

22、低值易耗品管理:

22.1单位价值在2千元及以下的小型机具属施工生产范围内的低值易耗品,由项目物资部门建卡管理。项目结束时可利用的低值易耗品由物资中心库作价回收,另行分配。

22.2低值易耗品应建立领借、使用维修、检查及清点制度。

23、大堆料管理:

23.1大堆料是构成工程主体的主要材料,对工程成本具有重要影响,项目领导和物资部门必须在大堆料的采购、供应、验收、消耗上引起足够的重视,制订切实可行的办法,控制大堆料的材料费用支出。

23.2明确验收人员责任。现场的大堆料验收应由物资管理人-10-

员和工号(序)的物资成本责任人(或工号施工承包人)共同验收签认。签认单既作为与供料者的结算单据,又做为与工号物资成本责任人(或工号施工承包人)的结算单据。

23.3大堆料存放地点要平整夯实,排水通畅,无污染流散,减少倒运次数和装卸作业的损失。

23.4大堆料的使用消耗必须纳入限额发料管理的范围。

23.5在收尾工程中,要认真核算剩余工程量,控制进料数量,力争做到工完料净。

23.6积极探索大堆料核算办法。在料源较充足的地区,实行大堆料卖方包干按成型体积收方的办法,在条件许可的情况下,搅拌站必须设置电子汽车衡采取计重验收数量。

23.7在路堑、隧道的石方施工中,鼓励各施工单位做好资源利用工作,降低工程成本,提高经济效益。

24、物资的节约管理:

24.1大力推广新技术、新设备、新工艺、新材料,向科技要节约,要效益。

24.2各项目要根据本地区的实际情况制定物资节约措施,重点要抓好钢材、木材、水泥、地材、油料的节约,大力推广混凝土掺加粉煤灰、新型外加剂,做好废旧物资的回收、修复和利用工作。

25、文明工地管理

料棚、料场应布局合理。物资器材存放整齐清洁,标识清楚,

周转材料应及时清理、整修、堆码,施工现场要做到工完料净场地清。

26、物资的成本分析:

26.1项目物资部门是成本控制中心,对本单位的物资成本负责,必须制定降低物资成本的具体措施,对物资成本进行过程控制。

26.2物资管理必须做到日清月结,在物资管理系统平台上及时录入物资动态信息,反映当月真实成本,核算制度必须建立和坚持,查找节超原因,进一步完善控制成本的措施。配合项目成本核算工作,月度分析结果于月后15日内报公司物资部。

第五章物资管理的检查

27、物资部每年对项目物资的计划、采购、运输、保管、发放、使用的全过程要进行评分检查,全面推行物资标准化作业和物资成本控制的先进经验,确保物资管理的有序可控。

第六章物资统计报表

28、根据中铁工程总公司和集团公司的要求,加强材料成本监控的需要,各项目应按规定格式及时间上报相关报表。

第十七章附则

29、本办法为全公司物资系统的统一管理规则,原公司内所有文件规定、与本办法有抵触的,均按本办法执行;如与上级文件有抵触的,按上级文件规定执行。

30、本办法解释权在公司物资部,本管理办法自颁发之日起-12-

生效。

钢材采购合同

合同编号:甲方:中铁三局集团第四工程有限公司

乙方:

根据《中华人民共和国合同法》及其他有关法律、法规的规定,买卖双方在平等、自愿、诚实信用的基础上就钢材买卖事宜签定此合同。

第一条:标的物

(具体价格情况见各附件)

第二条:质量要求

技术标准按国家现行标准执行。

第三条:交货地点

甲方施工现场指定地点。

第四条:合理损耗及计算方法

盘条按标重交货,螺纹钢、型钢按检尺换算交货,甲方进行抽检,3‰内为合理磅差,超出部分双方协商处理。

第五条:包装标准,包装物的供应与回收

捆扎包装不散捆,不回收。

第六条:验收标准、方法及提出异议的期限

按国家标准验货,数量异议在货到三日内保持原包装的情况下提出,质量异议在货到一周内书面通知乙方。

第七条:产品质量证明传递方式

钢材材质单、出厂合格证明书随货同行。

第八条:结算方式

甲乙双方每月25日对帐结算,乙方须开据国家正规发票,次月结算料款,甲方以-14-

支票或银行汇款方式向本合同约定的帐号付款。

第九条:协议期限

本合同自年月日起至年月日止。

第十条:违约责任

若因乙方供应产品取样复检不合格,乙方立即无偿运走,同时补充合格产品,由此影响甲方工程造成停工待料等经济损失由乙方承担。

第十三条:合同争议的解决方式

由本合同引起的或与本合同有关的任何争议,甲乙双方友好协商解决,协商不成时,双方约定向甲方住所地的人民法院起诉。

第十四条:本合同一式二份,甲乙双方各执一份。双方签字盖章后生效。

甲方:中铁三局集团第四乙方:

工程有限公司

法定代表人:法定代表人:

委托代理人:委托代理人:

开户银行:开户银行:

帐号:帐号:

税号:税号:

电话:电话:

传真:传真:

地址:地址:

邮政编码:邮政编码:

签订时间:签订时间:

砂石料采购合同

合同编号:

甲方:中铁三局集团第四工程有限公司

乙方:

根据《中华人民共和国合同法》及其他有关法律、法规的规定,甲乙双方在平等、自愿、诚实信用的基础上就砂石料买卖事宜签定此合同。

第一条:标的物

-16-

第二条:质量要求

乙方所生产的砂石料规格、级配必须满足甲方使用要求,并经建筑材料检验部门检测合格,符合施工规范标准。

第三条:验收方式

满足合同第二条之规定,由甲乙双方委派的收料和送料人员共同验收,数量采用现场电子称称量和检尺计算方式,甲乙双方收料和送料人员在送料凭证上签字作为结算依据。

第四条:运输方式

乙方负责送货到甲方施工现场,本合同单价已经包含运输费和装卸费,乙方在运输过程中所发生的人员及车辆事故,与甲方无关,由乙方负全部责任。

第五条:结算方式

甲乙双方每月25日对帐结算,乙方须开据国家正规发票,次月结算料款,甲方以支票或银行汇款方式向本合同约定的帐号付款。

第六条:合同期限

本合同自年月日起至年月日止。

第七条:违约责任

1.乙方必须向甲方提供真实、合法有效的营业执照、税务登记和资源开采许可证

件。乙方必须遵守甲方质量、环境、职业健康安全相关规定。如违约责任自负。

2、乙方必须保证供货及时,满足甲方施工生产需要。如乙方供货不及时,延误甲方生产用料,乙方承担甲方因停工待料而造成的一切损失。

3.本合同期内单价不变,乙方不得以任何理由涨价。如遇国家政策性价格大幅度调整,必须签定补充合同后执行。

第八条:合同争议的解决方式

由本合同引起的或与本合同有关的任何争议,甲乙双方友好协商解决,协商不成时,双方约定向甲方住所地的人民法院起诉。

甲方:中铁三局集团第四乙方:

工程有限公司

法定代表人:法定代表人:

委托代理人:委托代理人:

开户银行:开户银行:

帐号:帐号:

税号:税号:

电话:电话:

传真:传真:

地址:地址:

邮政编码:邮政编码:

签订时间:签订时间:

-18-

二三项料采购合同

合同编号:

甲方:中铁三局集团第四工程有限公司

乙方:

根据《中华人民共和国合同法》及其他有关法律、法规的规定,甲乙双方在平等、自愿、诚实信用的基础上就工程所需二三项料买卖事宜签定此合同。

第一条:二三项料名称、数量、最高限制价格

常用二三项料的最高限价按本合同附带的最高限价表在执行期限内执行,最高限价表的价格变更必须是在全国性市场波动大的前提下,经甲乙双方签字盖章后方可执行,

不得随意改动,不常用的物资按当时当地市场最低价执行。

《限价表》见附件。

第二条:质量要求

物资质量技术标准按国家和行业现行标准执行。

第三条:交货地点

大宗和批量物资由乙方负责送到甲方施工现场指定地点和仓库,零星物资提货由甲方在乙方门市部或库房自提。

第四条:验收标准、方法及提出异议的期限

按国家标准和行业现行质量标准验货,所供货物与合同约定的型号、商标必须相符,数量异议在交接货物时提出,需要取样检验的货物货到一周内将质量状况书面通知乙方。

只有经过甲方书面授权的材料人员才能签收货物凭据,其他人员签字无效,由此造成的经济损失由乙方承担。

第五条:产品质量证明传递方式

乙方供应物资的产品出厂合格证明书、电器材料和劳动安全防护用品的试验检测报告要随货同行。

第六条:结算方式

甲乙双方每月25日对帐结算,乙方须开据国家正规发票,次月结算料款,甲方以支票或银行汇款方式向本合同约定的帐号付款。

第七条:协议期限

本合同自年月日起至年月日止。

第八条:违约责任

-20-

建筑工程管理人员岗位责任制范本

项目经理岗位责任制 认真贯彻执行国家现行管理体系方针政策,质量技术法规、国家技术标准、 行业及地方技术标准、公司的各项质量/环境/职业健康安全管理制度。项目负责 人对工程项目的质量、安全;环境职业健康;工程进度、成本核算全面负责。 一、质量责任制: 1、贯彻执行宣传建设工程质量管理条例;组织参加制定审批:本项目各项质 量管理,奖罚制度、各级人员质量岗位责任制度。 2、建立本工程项目质量控制系统并运行;利用统计分析的方法对工程的质量 进行统计,定期分析工程质量形势,对存在问题组织改进。 3、每周组织管理人员进行质量检查。 4、组织每月一次技术质量知识培训,并进行考核。 二、安全责任制 1、贯彻执行安全生产管理条例,组织建立各级安全责任制、并批准,按规 定配备专、兼职安全管理人员,并对各级管理人员进行安全考核。 2、每天召开安全生产全、文明施工会、解决安全生产的疑难问题,布置下 一步安全生产、文明施工工作。 3、每周负责组织有关人员进行一次安全检查,对查出的安全隐患进行整改, 做到定人、定时、定措施。 4、每月组织对所属各特殊作业人员和广大职工进行安全生产知识、智能态 度的教育,开展多种形式的安全活动,并督促各队、班安全活动记录情况。 三、环境职业健康责任制 1、熟悉环境保护法,实行预防为主,防治结合的原则;组织制定消防防火制度。 2、掌握水污染防治、固体废物污染防治,施工现场采取措施防止,减少对环境的污染。 3、在城市范围内向周围生活环境排入建筑施工噪声,应符合建筑施工场界噪声排放标准,制定相应的不扰民措施。 4、组织实施项目部的各项目标和指标,抓好质量/环境/职业安全健康体系持 续运行。

建筑工程公司:项目管理手册(2018年修订版)

内部资料 请勿外传 项目管理手册 (2018年修订版) 二〇一八年五月

目录 发布令 (1) 修订说明 (2) 项目管理方针 (3) 1 2 3 4 5 6 7 8 9 总则 (4) 项目启动及策划 (6) 项目投标管理 (7) 项目组织管理 (8) 项目合同管理 (11) 项目资金管理 (13) 项目设计管理 (16) 项目技术管理 (17) 项目物资及设备管理 (21) 10 项目分包管理 (24) 11 项目工期管理 (28) 12 项目成本管理 (30) 13 项目质量管理 (32) 14 项目安全与职业健康管理 (34) 15 项目环境管理 (36) 16 项目收尾管理 (37) 17 项目部信息与沟通管理 (39) 18 项目部综合事务管理 (41) 19 项目管理监督与评价 (43) 附件一工程项目特性分类 (46) 附件二不同类别工程项目基本情况 (47) 附件三典型项目部组织结构图 (48) 附件四项目部岗位设置参照标准 (49)

附件五企业层级应承担的项目管理职能 (50) 附件六项目部应承担的管理职能 (51) 附件七项目管理基本流程图 (53) 附件八技术复核的主要内容 (54) 附件九房建工程施工影像拍摄地点与要点参照表 (55) 附件十表单 (57) 项目启动令 (58) 项目全过程动态管理表 (59) 项目策划书编制任务表 (62) 项目施工现场情况调查表 (63) 项目风险评估及防控措施 (64) 项目投标总结 (65) 项目部主要管理人员审批表 (66) 项目部岗位说明书 (67) 项目部实施计划编制任务表 (68) 项目经理月度报告 (69) 合同责任分解表 (70) 项目商务月度报告 (72) 工程收(付)款计划 (74) 项目现金流分析 (75) 工程担保(保险)管理计划 (76) 项目主要技术方案编制计划 (77) 项目房间手册 (78) 项目新技术开发及应用计划 (80) 主要物资(设备)需求计划 (81) 主要施工设备需求计划 (82) 工程分包计划 (83) 分包商年度评审表 (84)

工程管理部部门及岗位职责

工程管理部工作职责 1、贯彻执行国家和上级部门有关港口基本建设的方针、政策和法规。 2、根据公司要求,制定项目管理的规章制度和工作流程。 3、协助规划建设部进行项目前期决策阶段的工作。 4、负责建设项目自初步设计阶段至竣工验收阶段的管理,对项目管理单位的工作进行全面监督。主要工作包括: ①组织编制项目年度计划,对集团下达的年度计划进行分解,并对计划实施动态管理; ②组织初步设计和施工图设计的编制与审查; ③审查招标公告、资格预审报告、招标文件等,参与招投标过程和合同的签订过程; ④监督项目质量、进度、投资、安全、环境、健康等各项目标的实现; ⑤做好工程款支付、工程变更和决算等工程技术方面的审查管理工作,对风险因素进行有效管控; ⑥参与项目验收,做好档案管理工作。 ⑦做好项目后评价工作。 5、在公司安全生产委员会领导下,负责公司安全管理具体工作,监督、检查和指导项目建设过程中的安全管理。 6、推进工程技术管理的先进理论、管理经验和新技术、新材料、新工艺、新能源的应用,组织技术交流、方案研讨和考察。

7、加强工程技术人员专业素质培养,不断提高项目管理水平。 8、负责公司科协工作。 9、完成领导交办的各项临时工作。 工程管理部经理岗位职责 1、全面负责部门的行政管理工作。 2、贯彻执行国家、上级部门有关基本建设项目管理的法律法规和规范、标准、规定和制度。 3、组织编制建设项目实施阶段的管理制度,工作标准和流程,并根据执行情况适时地进行完善和修订。 4、根据集团要求,组织编制年度计划和分解计划,监督计划的实施,适时纠偏,保证计划的完成。 5负责项目实施过程中的重点目标管理;组织初步设计的编制与审查;组织施工图设计和审查;组织招标计划、招标公告、资格审查、招标文件等审查,进行备案监督,并参与招投标过程;组织合同的谈判与签订;审查设计变更文件;审查工程款支付文件并确认;检查、监督和落实与集团签订的目标管理责任状的内容(质量、进度、投资、安全、环境、健康、档案等);参加项目验收;组织项目后评估工作。 6、在公司安全生产委员会的领导下,组织落实公司与集团签订的安全生产管理责任状的内容,监督、管理项目实施过程中的安全工作。 7、负责部门与公司内外各相关单位和部门的协调沟通工作。 8、负责工程技术管理的先进理论、管理经验和新技术、新材料、

建筑工程管理有效途径论文

浅谈建筑工程管理的有效途径 摘要:运用管理的职能,促进工程技术工作的开展,正确地贯彻国家的技术政策,科学地组织技术工作,建立良好的技术秩序,保证施工过程符合国家技术规范、规程,以保证高质量地按期完成工程建设,使技术与经济、质量与进度达到统一。本文阐述了建筑工程项目管理应遵循的原则,探讨了建筑工程管理的有效途径。 关键词:建筑工程;管理;原则;途径 abstract: the function of the application of management, and promote the development of engineering work, correctly implement national technical policies and scientific organization technology work, establish a good technical order, and guarantee the construction process are accord with national technology standard, procedure, to ensure the high quality to finish engineering construction, make the technology and economy, the quality and schedule to unity. this paper expounds the construction project management principles to be followed, and probes into the effective way of construction project management keywords: building engineering; management; principle; way

六公司劳〔2010〕113号附件-中铁三局集团有限公司劳务用工管理办法

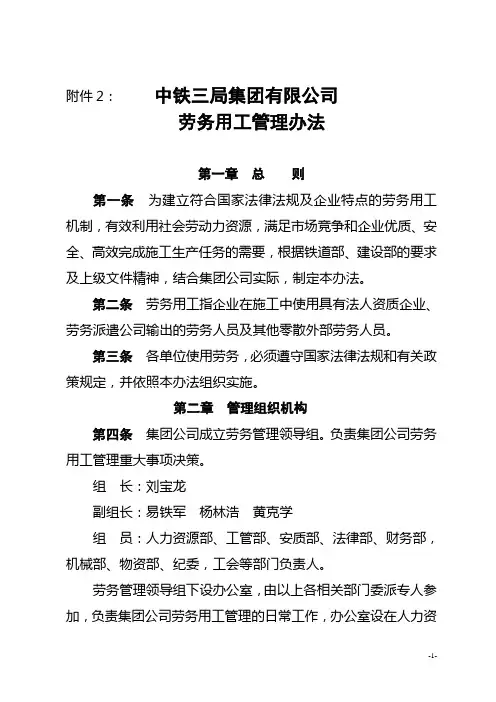

附件2:中铁三局集团有限公司 劳务用工管理办法 第一章总则 第一条为建立符合国家法律法规及企业特点的劳务用工机制,有效利用社会劳动力资源,满足市场竞争和企业优质、安全、高效完成施工生产任务的需要,根据铁道部、建设部的要求及上级文件精神,结合集团公司实际,制定本办法。 第二条劳务用工指企业在施工中使用具有法人资质企业、劳务派遣公司输出的劳务人员及其他零散外部劳务人员。 第三条各单位使用劳务,必须遵守国家法律法规和有关政策规定,并依照本办法组织实施。 第二章管理组织机构 第四条集团公司成立劳务管理领导组。负责集团公司劳务用工管理重大事项决策。 组长:刘宝龙 副组长:易铁军杨林浩黄克学 组员:人力资源部、工管部、安质部、法律部、财务部,机械部、物资部、纪委,工会等部门负责人。 劳务管理领导组下设办公室,由以上各相关部门委派专人参加,负责集团公司劳务用工管理的日常工作,办公室设在人力资 -1-

源部,办公室主任由人力资源部部长兼任。 第五条集团公司各子分公司要把劳务用工管理纳入企业管理的重要内容,做为“一把手”工程,成立相应的领导小组,组长由总经理担任,统一负责和组织研究决定劳务用工管理中的重要问题。领导小组下设立办公室,办公室原则上设在人力资源部门。各单位劳务管理领导小组的具体名单要报集团公司劳务管理领导组办公室备案。 第六条集团公司直属项目部要成立劳务管理领导小组,成员由相关部门人员组成。负责协调和督促检查本项目的劳务用工管理工作、审核劳务队伍准入工作。 第七条各子分公司项目部(含局直属项目部管辖的工程队、工区等机构),要成立劳务用工管理办公室,凡工程项目合同价在5000万元以上或劳务人员达到200人以上的经理部必须设专职劳务管理人员,其他应设兼职劳务管理人员。 第三章职责分工 第八条集团公司主要负责劳务用工的宏观管理及指导、监督、检查工作。 (一)人力资源部 1、负责制订劳务管理办法; 2、负责对各级劳务管理组织的建立、管理细则的制订、规章制度建设及岗位责任制落实等情况进行指导检查; -2-

建筑工程公司各部门岗位职责

建筑工程有限公司 高管及各部门职责 一、董事长职责 1、负责召集和主持董事会会议,领导董事会工作,执行董事会的决 议,处理董事会权限内的事务,重要问题应向下次股东大会报告。 2、决定公司的发展战略、规划、经营方针、计划和投资方案。 3、聘任或解聘公司总经理,根据总经理的提名,聘任或解聘公司副 总经理、总工程师等,并决定其薪酬事项。 4、制订公司的章程修改方案,年度财务预算、决算方案,利润分配 方案和弥补亏损方案,增加或减少注册资本的方案以及发行公司股票、债券的方案。 5、决定公司内部管理机构的设置、调整,拟订分(子)公司或部门 的合并、分立、解散方案,提出公司的破产申请。 6、指导本公司重大业务活动,决定公司重要资产的抵押、出租、发 包和转让,签署本公司的股票、债券、重要合同及其他重要文件。 7、负责公司其他重大事项及方案的讨论、研究。 8、在发生重大事件时,可对一切事务行使特别裁决权和处置权,但 必须符合本公司利益,并在事后向董事会报告。 9、董事长因故不能履行职责时,可授权副董事长或董事长助理负责。

二、总经理职责 1、全面负责公司的经营管理,执行公司章程,对董事会负责并报告 工作。 2、组织和制定公司生产、年度经营、发展、财务、人事、劳资、福 利等计划,报董事会批准实行,主持制订公司年度预、决算报告。 3、向董事会提名任免公司专业顾问、高级职员、部门经理(主任) 及分(子)公司的经理人选。 4、任免和调配下属公司、部门员工,并决定其奖惩、定级、升级、 加薪、雇用或解雇辞退。 5、负责公司资源配置,提出机构设置、调整或撤销的意见,报董事 会批准。 6、定期向董事会提交经营计划工作报告、财务报表等。 7、签发日常行政、业务和财务等文件,根据董事长的授权代表公司 对外签署合同和协议。 8、公司章程或董事会授予的其他职权。 9、总经理因故不能履行职责时,可授权副总经理或总经理助理负责。 三、副总经理职责 1、协助总经理制定公司发展战略规划、经营计划、业务发展计划。 2、组织、监督公司各项规划和计划的实施。 3、负责将公司内部管理制度化、规范化。 4、负责分管部门和业务的工作,对分管部门和业务的工作负领导责

建筑工程公司档案管理手册

档案管理制度 1.目得 为加强公司档案管理,提高档案利用效率,根据《中华人民共与国档案法》、《中华人民共与国档案法实施办法》、《企业档案管理规定》,结合企业实际,制定本规定. 2、档案管理范围 2、1 此管理制度适用于本公司所有档案得管理工作。 2、2 本制度中所称得公司档案,就是指公司在各项建筑施工;经营运 行与管理活动中形成得对国家、社会与公司有保存价值得文字、数据、图样、图表、声像等不同形式得文件或记录。具体得主要分类包括:文件档案、声像档案、电子档案等。 3、档案管理机构及职责 3、1 公司档案工作实行二级管理。其中:一级管理就是指公司总经理办 公室得统筹管理;二级管理就是指各部门对本部门档案资料得整合管理。每月由各部门档案管理员组成检查小组对各部门档案管理情况进行巡查。 3、2行政人事部在总经理办公室得领导下对公司各部门上交得档案进行管理,各部门根据部门内部档案管理得流程制度,对档案得形成、整理、积累、存档进行管理。 3、2、1 公司依据《档案法》等有关法律,法规与方针政策,制定 公司文件材料得归档及保管、利用、鉴定、销毁与移交等有 关规章制度。

3、2、2 行政人事部负责监督,指导公司各部门档案得形成、积累、整理与归档工作。 3、2、3统筹规划公司各部门得档案工作,负责公司档案收集、 整理、保管、鉴定与收发使用工作。 3、3 各部门应该指定专人负责内部得档案管理工作——收集、整理、保管本部门得档案资料,并建立档案目录,以方便入档时能够及时、有效得备案与日后查找复核工作。 3、3、1 坚持平时整理。根据本部门不同种类文件材料得形成特征, 制定案卷目录,合理分类存放,便于利用与归档。 3、3、2负责本部门文件材料得形成、积累、保管与整理归档工作,保证归档文件材料完整、准确、系统. 3、3、3 归档案卷做到组卷合理,页码编写准确,案卷目录清楚,案卷 标题简明扼要。 3、3、4 保管好本部门应归档得案卷,保证文件材料得安全与保密。 3、3、5 接收档案员得指导规划,按规定时间向档案室移交档案. 3、4 档案管理人员负责档案得日常管理工作,对文件、材料等得安全性、 保密性负责,并且忠于职守,遵纪守法,具有相应得档案专业知识与业务能力。 3、5档案管理人员变动时,行政人事部要对档案交接负有监交责任,且应该在《档案案卷移交目录》上签字确认。 3、6会计类档案将由财务部统一归档保管,以方便财务核对与审批工作。

建筑工程管理人员岗位责任制

认真贯彻执行国家现行管理体系方针政策,质量技术法规、国家技术标准、行业及地方技术标准、公司的各项质量/ 环境/职业健康安全管理制度。项目负责人对工程项目的质量、安全;环境职业健康;工程进度、成本核算全面负责。 一、质量责任制: 1、贯彻执行宣传建设工程质量管理条例;组织参加制定审批:本项目各项质量管理,奖罚制度、各级人员质量岗位责任制度。 2、建立本工程项目质量控制系统并运行;利用统计分析的方法对工程的质量进行统计,定期分析工程质量形势,对存在问题组织改进。 3、每周组织管理人员进行质量检查。 4、组织每月一次技术质量知识培训,并进行考核。 二、安全责任制 1、贯彻执行安全生产管理条例,组织建立各级安全责任制、并批准,按规定配备专、兼职安全管理人员,并对各级管理人员进行安全考核。 2、每天召开安全生产全、文明施工会、解决安全生产的疑难问题,布置下一步安全生产、文明施工工作。 3、每周负责组织有关人员进行一次安全检查,对查出的安全隐患进行整改,做到定人、定时、定措施。 4、每月组织对所属各特殊作业人员和广大职工进行安全生产知识、智能态度的教育,开展多种形式的安全活动,并督促各队、班安全活动记录情况。 三、环境职业健康责任制 1、熟悉环境保护法,实行预防为主,防治结合的原则;组织制定消防防火制度 2、掌握水污染防治、固体废物污染防治,施工现场采取措施防止,减少对环境的污染。 3、在城市范围内向周围生活环境排入建筑施工噪声,应符合建筑施工场

界噪声排放标准,制定相应的不扰民措施。 4 、组织实施项目部的各项目标和指标,抓好质量/ 环境/ 职业安全健康体系持续运行。 一、质量责任制 1、贯彻执行国家现行管理体系方针政策,质量技术法规、国家技术标准、行业及地方技术标准、公司的各项质量管理制度。全面负责施工现场的技术工作和技术管理工作。 2、负责单位工程图纸审查及技术交流。 3、参加编制单位工程施工组织设计,并贯彻执行。 4、负责贯彻执行各项专业技术标准,严格执行验收规范和质量鉴定标准。 5、负责技术复核工作,如对轴线、标高及坐标等的复核。 a)负责单位工程的材料检验工作。 b)负责整理技术档案原始资料,及施工技术总结,绘制竣工图。 c)参加质量检查和竣工验收工作, 二、安全责任制 1、安全生产和劳保方面的技术工作负全面领导责任。 2、制订改善工人劳动条件的有关技术措施,解决施工生产中安全技术问题 3、编制施工组织设计或施工方案时,应同时编制相应的安全技术措施。 4、采用新工艺、新材料、新技术、新设备 5、对职工进行安全技术教育,参加重大伤亡事故的调查、分析,提出技术鉴定意见和改进措施。 三、环境职业健康责任制 1、贯彻执行环境保护法,掌握水污染防治、固体废物污染防治。控制作业现场污水、建筑垃圾排放、处理和管理,对施工现场采取措施,尽可能减少对环境的污染。 2、严格按照环境噪声污染防治法,在城市范围内向周围生活环境排入建筑施工噪声,应符合建筑施工场界噪声排放标准,做到不扰民措施。禁止夜

建筑工程管理的有效途径 孙晓琳

建筑工程管理的有效途径孙晓琳 发表时间:2019-08-12T17:16:33.357Z 来源:《防护工程》2019年10期作者:孙晓琳 [导读] 本文通过对建筑工程管理存在的问题及其管理实施的有效途径进行总结论述,以为有关实践及研究提供参考。 济南高新控股集团有限公司山东省济南市 250000 摘要:随着现代社会的高速发展,我国经济也在不断的增长着,在这样的形式下,我国城市化建设的速度逐渐提高,人们生活水平得到了稳步的增长。与此同时,建筑行业也在不断的发展着,但是在发展过程中,建筑行业也存在着很多的问题,因此,本文通过对建筑工程管理存在的问题及其管理实施的有效途径进行总结论述,以为有关实践及研究提供参考。 关键词:建筑工程;管理;有效途径;研究 引言 随着社会经济的快速发展,我国建筑行业的发展也取得了较为显著的成效,建筑工程施工建设的规模越来越大,工程数量不断增加,施工建设复杂性日益显著,建筑施工与管理的要求也不断提高。其中,建筑工程管理水平对建筑企业的发展以及工程项目施工建设的安全与质量等,都有着非常直接的作用和影响。尤其是现代化工程建设与质量管理的条件下,建筑工程施工所应用技术手段的水平、管理水平、项目资金情况、施工人员综合素质等,与其施工质量之间存在着密切的关系,因此,结合建筑工程施工建设的目标任务,加强对项目的综合管理,通过充分的施工准备以及施工过程中的资源优化配置等措施,促进工程项目施工建设的成本得到合理控制,工作效率不断提高,从而对工程项目建设的安全、质量以及工期等要求进行满足,以促进建筑工程施工企业的竞争能力提升,从而推动建筑企业长期良好发展,具有十分积极的作用和意义。 1建筑工程管理的主要内容 建筑工程管理的主要内容包含建筑工程的施工建设进度以及工程成本、质量、安全等。其中,建筑工程的进度管理要求建筑工程施工建设开展前,需要根据工程量及工程建设开展的实际情况进行一个科学、合理的工程建设施工计划制定,以按照建筑工程施工建设合同规定的工程进度与工期要求顺利完成建筑工程项目的施工建设任务。建筑工程进度管理在建筑工程管理中具有十分重要的地位和影响,进行建筑工程进度计划制定时要求具有一定的预见性与前瞻性,并通过对建筑工程施工建设的图纸内容及水要求进行全面掌握与熟悉基础上,结合建筑工程的实际情况进行进度计划制定,同时,建筑工程施工建设的进度计划制定要求有关人员共同参与,以进行科学、合理并且切实可行的进度执行方案制定,以对其顺利建设完工进行保障。此外,在建筑工程施工建设开展中,为确保其进度可靠,还需要通过分段管理等控制手段,严格按照进度计划内容进行施工建设推进情况管理与控制,从而确保建筑工程施工建设的目标和任务在工期要求内顺利完工。 其次,建筑工程成本管理中,由于成本控制是建筑工程管理的重要内容之一,成本管理就是对建筑工程项目成本行程中所消耗的人力资源以及物质资源、各项费用支出等进行指导、监督和调节、控制,以确保各项工程费用的管理在造价控制范围内,从而确保建筑工程施工建设的经济效益。值得注意的是,建筑工程成本管理应以市场变化为导向,严格遵循市场经济规律进行成本控制,其中,建筑工程施工建设的目标成本制定应根据社会可比市场价格进行制定,同时对建筑工程施工建设的经济效益进行保障,在确保建筑工程施工建设质量和安全的同时,对建筑工程的质量、进度以及成本关系进行有效协调,在确保成本控制目标实现的同时,对其他各项指标控制及目标实现进行把握,从而促进建筑工程管理的综合目标与效益实现。 2建筑工程管理中存在的问题 2.1建筑工程管理力度不强 建筑工程施工的特点在于施工的周期非常长,工程量大。在施工的过程中,工程的质量安全往往会受到多方面因素的限制和影响,比如说,资金的投入情况、物资的流转情况以及人员的配置情况等,所以一定要合理控制和强化建筑工程的管理力度。然而从当前我国的建筑工程管理来进行分析,很多建筑企业没有重视建筑工程的管理及施工质量控制工作,所以造成建筑工程在施工时出现非常大的质量安全隐患。 2.2建筑工程质量监督体系不健全 要想具有较好的建筑工程管理制度,一定要完善和健全建筑工程质量监督体系。依照规定执行质量安全监督体系直接影响建筑工程的质量,需要进一步明确建筑工程中的各项职责,对施工人员的施工行为进行规范,防止产生偷工减料、违法操作等问题,然而从当前建筑企业的施工管理来分析,很多企业出现了质量监督体系不健全等问题,无法进行有效的监督,导致建筑工程的施工质量受到一定的影响。 2.3建筑工程管理人员整体水平有待提高 建筑工程工序非常庞杂,需要了解建筑业相关的专业知识,需要相关的管理人员进一步结合理论与实践。伴随当前社会科技的快速进步与发展,建筑行业当中出现了很多先进的设备和施工管理的方法,所以一定要保证建筑工程的管理人员能够与时代潮流的发展相适应,在工程建设的过程中让自身的专业素质和能力不断提升。 3建筑工程管理的有效途径 3.1深入改革建筑工程的管理模式 一是改革管理体制,要有效的结合集权和分权,具体包括分离建筑工程的总承包人施工管理和作业职能,弹性的用工制度,组织机构还要机动灵活,这有利于保持企业的生机和活力;二是改革管理观念,应该科学的决策管理,同时追求创新发展,只有转变经营观念才能顺应新经济形式的要求,积极学习和探讨国外先进的管理经验并结合企业自身的实际情况,施工企业还应建立自己的企业文化氛围;三是改革管理技术,可以借助数据统计技术管理工程资金、网络技术管理工程并确保工期进度,还可以建立公平、公正的考核评估制度等。 3.2加大对建筑工程建设的监督力度 一是建筑工程监督要首先监督项目、人员、工程进度和施工材料等情况,杜绝人为因素引发的质量问题和安全问题,因为建筑工程是采取投资方招标的方式评定工程的,如果对承包商缺乏监督,会难以保证建筑工程的质量;二是实现合理的资源配置,管理人员要统计各

【建筑工程管理】中铁三局集团第四工程有限公司文件

中铁三局集团第四工程有限公司文件 四公司物〔2008〕19号 关于印发《中铁三局集团第四工程 有限公司物资管理办法》的通知 公司所属各单位: 经公司二00八年党委扩大会议决定,公司对原《中铁三局四公司物资管理办法》进行了修订,现将修订后的《物资管理办法》予以印发,请各单位遵照执行。 附件:中铁三局集团第四工程有限公司物资管理办法

二00八年三月二十七日 附件: 中铁三局四公司物资管理办法 工程项目是企业效益的源头,物资消耗是工程项目主要成本的构成要素,企业越发展,越要加强物资管理工作,任何时候都不能放松。必须把物资管理工作摆放在项目管理的重要位置,提升到事关企业生存发展的高度来抓,力求企业效益的最大化。 第一章物资的计划管理 1、在工程项目开工前,项目经理部(含专业分公司、工程队)的技术部门依据工程设计文件、施工图纸、施工定额、实施性施工组织方案,分工号、分部位、分项提报“主要材料核算表”。经计算者、复核者和技术主管分别签字认可后移交物资管理部门。物资管理部门按此资料汇总再按《工程物资消耗定额》(2002年12月发布)加入工地搬运及施工操作损耗数量,编制《工程需用物资计划》和《物资采购计划》,各项目必须建立《单项工程物资定额供应、消耗、分析卡》。 2、《工程需用物资计划》的内容必须满足计划管理部门的要求,一般应包括以下内容:物资品名、规格型号、材质要求、计-2-

量单位和数量。《物资采购计划》以季度和月度为单位,注明计划采购单价及需用的采购资金。 3、《工程需用物资计划》由项目经理部物资部门编制,施工技术负责人进行审核,项目总工和项目经理签认,加盖单位公章后报公司物资部一份。 4、《物资采购计划》由项目物资部门编制,依据下达的施工生产任务,考虑合理的物资储备减少不必要的资金占用,在保证现场施工需要的前提下,应适量减少库存。在条件许可的情况下,个别品种的物资可以实行零库存。《物资采购计划》经项目经理批准后,由项目经理部物资部门负责实施。 第二章物资采购管理 5、进入施工现场后,首先对周边环境进行详细了解,调查核实地方材料资源,选择各项物资的分供方,并对其进行评价,公布合格分供方名单。 6、合格分供方每年评审一次。合格分供方名单及其评价资料由项目物资部门牵头办理并保存。报公司物资部一份。合格分供方是动态资料,数量的增减要履行相关手续。 7、分供方评价的主要内容: 7.1营业执照、经营范围、生产许可证。 7.2生产规模、运输规模。 7.3产品检测机构和检测设备情况。 7.4业绩、履约及服务质量方面情况。

建筑施工项目部人员工作岗位职责

项目部人员岗位职责 一、项目经理岗位职责 严格执行国家有关政策、法律、法规,带头执行公司的各项管理规定。项目经理是公司在项目部的全权代表,首先要对公司负责,要尽心尽职对项目部的各项工作负责。 协调好业主、建设、监理等单位各方面关系,确保按合同工期组织施工,按合同规定的内容完成任务。 完成好安全、质量、文明施工规定的各项指标。 负责制定并带头执行项目部的各项管理制度,履行好岗位职责。 协调好项目部各部门、各管理人员、各施工单位之间的关系、保证各项工作有序运行,保证各项生产任务的完成。 搞好成本管理,对成本负全责。审查项目财务、材料帐目掌握经营情况。 负责对本项目人、财、物的使用与管理,听取各部门的意见和建议,对决策进行修正或改进。 审批项目材料使用计划,审查并批准工程费用收支。编制项目部人员奖金分配方案,及资金使用计划,并上报公司。 负责工程项目竣工交验工作,保证向业主移交合格产品和资料手续。 负责工程款的回收结算,和后续工程的追踪承揽。 组织召开项目部每周一次的工程例会。 施工现场发生伤亡事故后要及时组织抢救伤员,保护好事故现场

并及时向上级报告。 二、技术负责人岗位职责 负责项目部全面技术管理工作,负责处理好各分部分项工程交叉施工中的技术问题,对搞好施工安全技术负直接管理责任。 参加工程项目的设计交底和图纸会审,作好会审记录。 2.3负责编制项目施工组织设计和专项施工方案(含专项安全施工方案),如高大异型架子、深基坑、大模板等,需报公司审批后再组织施工。 负责施工组织设计的交底工作,并监督检查各级各部门的落实情况。 规划施工现场及临时设施的布局,负责规划编制施工现场平面布置图。 主持“制定项目质量保证体系”及质量管理目标责任落实到人,组织对在施工程质量定期进行检查评议。 参加对质量事故的调查处理,负责事故处理技术方案的编制。对施工中容易出现的质量问题制定预控措施,发生重大质量事故要及时上报。 负责工程项目的设计变更,材料使用等技术文件的处理工作。 审批分包商的施工方案。监督总体方案的实施。 负责推广应用“四新”技术,负责资料的收集、整理、撰写施工技术总结。 组织关键工序的检查验收工作,安全防护设施设备的验收工作,

建筑工程管理人员岗位职责说明

1.项目经理 负责建筑施工工程项目的人员管理、安全施工和技术质量监管工作。 1. 认真贯彻、执行国家的政策、法规和公司各项规章制度;全面负责项 目工程进场前人力财力的组织工作和入场后施工现场的管理工作;主持项目部工作。 2. 全面完成公司下达给工程项目的各项考核指标,确保工程质量、安全、 工期的实现,认真履行施工合同。 3. 参加项目施工组织设计的编制和工程预结算的会审,坚持项目过程精 品,动态管理,标价分离,严格奖罚。 4. 负责主持编制和组织实施施工合同内容的施工进度计划,按时向公司 报送工程实物完成量,按时向业主收取工程进度款。 5. 严格按公司质量管理体系工作和质量方针要求实现工程质量目标,负 责组织对施工过程中的各种技术、质量、安全、成本等相关工作实施情况的考核。 6. 合理统筹安排好项目工程的物资、劳动力、施工技术、设备、后勤、 行政、社会治安综合治理、文明施工等的管理工作。

7. 负责完成公司经理授权处理的事宜,定期或不定期将工程现状上报公 司,并执行公司的指令。 8. 负责与政府相关部门、业主、监理、分包单位的协调工作。 9. 定期组织项目部各专业人员进行业务培训,开展“QC”小组活动。 10.负责对本项目工程完工后的工作总结。 2.技术负责人 1.贯彻执行国家有关技术政策及上级技术管理制度,对项目技术工作全面负责。 2.组织施工技术人员学习并贯彻执行各项技术政策、技术规程、规范、标准和技术管理制度。贯彻执行质量管理体系标准。组织技术人员熟悉合同文件和施工图纸,参加施工调查、图纸会审和设计交底。3.负责制定施工方案、编制施工工艺组织设计,并向有关技术人员进行交底。 4.组织项目各项规划、计划的制定,协助项目经理对工程项目的成本、安全、工期及现场文明施工等日常管理工作。 5.组织项目部的质量检查工作,督促检查生产班组开展自检、互检和交接检,开展创优质工程活动。 6.负责整理变更设计报告、索赔意向报告及索赔资料。 7.参加建设单位组织的各种施工生产、协调会,编制年、季、月施工进度计划。 8.负责项目各阶段的工程计价、计量资料的收集、整理和申报签认

建筑工程管理的有效途径

建筑工程管理的有效途径 随着社会经济的迅速发展,我国建筑行业已经成为国民经济的重要组成部分,对于越来越激烈的市场竞争,建筑行业为了可以始终保持健康的发展态势,就需要积极创新管理模式,只有这样才可以提高建筑工程管理效率,从而推动建筑工程的稳定发展,提高国家综合实力。 标签:建筑工程;管理,途径 1 建筑工程管理的重要性分析 首先,建筑工程管理对工程项目及建筑企业的综合管理水平有着重要的作用和影响。建筑工程施工建设中,良好的施工管理不仅有利于促进建筑工程质量控制与管理水平提升,同时对建筑施工中人员、设备、资金等管理内容的综合把握能力也有着相应的作用和影响,因此,建筑工程管理对工程项目及建筑企业综合管理水平有着直接的作用和影响。其次,建筑工程管理是确保工程项目有关的各部门之间通过合理分工,对各自所承担的工程量及施工管理责任进行明确,从而促进建筑工程施工建设的合理性进一步优化提升,避免因建筑施工工序混乱等引起的工程进度受影响等问题发生,进而对建筑工程的建设进度与质量进行保障。 2 我国建筑工程产业当前发展所存在的问题 目前我国大部分建筑工程产业总体的管理方法是缺乏一定的手段,在工程管理方面大多依照着传统的管理方法而缺乏一定程度的专业性创新。管理人员在进行工程管理时没有一个明确的管理范围,因此不能够对建筑工程以外各个环节进行科学的管理。众所周知,一个建筑工程的施工过程包括众多的环节以及多道工序,每一个环节都应当安排相关的管理人员去进行工程监管,才能更好的发挥其工程作用,提高施工进度。但是由于我国建筑工程的管理人员没有一个清晰明确的管理范围,所以导致各个施工环节不能够得到有效的监管。因此在很大程度上不能够确保建筑工程的施工质量,还会导致施工人员在施工过程中出现施工事故,甚至会有施工伤亡的现象发生。虽然我国的建筑工程已经具备管理程序,但是施工管理程序的发展还不够完善,缺乏科学合理的计划方案。 我国的建筑工程在施工过程中需要耗费较多的施工材料以及工业能源,由于施工过程的复杂性以及工序的多样性,如果没有一个科学合理的施工管理方案,那么建筑工程就很有可能出现资源浪费的情况。这样不仅不利于施工效率的有效提升,而且还会影响总体的施工进度。由于当前我国倡导绿色发展,倡导保护环境、节约资源的工程发展,因此在建筑工程施工时应当注意节约有效资源,这就要求加强对施工资源的科学管理,这样才能有效地避免施工过程中的资源浪费现象发生。 3 建筑工程管理的有效途径

7中铁三局集团企业宣传口号130例

第七章宣传标语、口号 中铁三局集团建筑安装有限公司宣传口号130例 1、艰苦创业敢打必胜高效优质求实创新 2、安全保工期优质创信誉管理求效益全面争第一 3、清醒坚定团结务实 4、追求卓越管理创优质工程提供诚信服务保用户满意 5、精心组织科学施工高效优质争创一流 6、路地共建渝怀铁路工农同奔小康目标 7、企业靠我们发展我们靠企业生存 8、企业兴衰我有责我为企业尽职责 9、企业增效我受益我为企业创效益 10、企业光荣我光荣我为企业争光荣 11、实施精品战略开拓市场空间强化干部素质提高管理水平 12、建设一条高标准铁路培育一支过硬职工队伍 13、内强管理外树形象进一步开展文明工地创建活动 14、安全优质建渝怀高速低耗创效益 15、干好一项工程树起一块丰碑创出一方信誉占领一片市场 16、干一项工程树一座丰碑占一方市场交一方朋友 17、立足岗位文明施工无私奉献建功立业 18、珍爱机遇开拓进取 19、群策群力建渝怀决战决胜创一流 20、建好文化线促进双文明 21、精益求精争创国优工程励精图治铸造世纪辉煌 22、精心组织科学管理高效优质有序加快

23、文明施工塑造企业形象众志成城夺取会战胜利 24、管理上精益求精工艺上精雕细琢成本上精打细算 25、高起点高标准建设渝怀铁路 高素质高水平展现三局风采 26、建好渝怀铁路造福当地百姓 27、今天工作不努力明天努力找工作 28、严管理创国优高标准起步 保精品争信誉高质量取胜 29、科学组织强化管理艰苦创业苦练内功 30、提高思想观念强化责任意识注重安全质量发挥整体功能 31、控制违章奖罚分明坚持制度规范施工 32、安全生产决不手软争创精品牢记心中强化素质苦练内功 33、中铁三局建渝怀安全优质铸精品 34、质量在我手中确保开工必优信誉在我心中实现全线创优 35、精心架设彩虹桥血汗铺就腾飞路 36、路地共建精品路施工爱民美名传 37、强化综合治理创建文明工地 38、用一流专业技术创优质样板工程 39、依靠科技创新铸造优质工程 40、质量第一信誉至上敢为人先争创一流 41、一流建设队伍建设一流工程 42、展中铁三局雄风为当地人民造福 43、内强素质增实力外树形象创名牌 44、以质取胜树立企业形象 加强管理提高企业效益

建筑公司总工程师岗位职责

建筑公司总工程师岗位职责 职务名称:建筑公司总工程师 总工程师直接上级:建筑公司总经理 总工程师关联上级:集团公司总裁 总工程师关联下级:技术部、项目部所有技术人员 总工程师岗位性质:负责建筑公司建筑施工工程的项目投标、安全施工、技术质量监管工作。总工程师岗位职责: 1)负责建筑公司所有施工工程质量和技术工作的总体控制: ◆监督、检查施工技术操作规程的执行; ◆监督、检查设备维护使用规程的执行; ◆监督、检查安全技术操作规程的执行; ◆监督、检查其它有关的生产管理制度的执行。 2)积极开展合理化建议工作,大力提倡采用新技术、新材料应用。 3)负责对重大工程项目《施工组织设计》的审批。 4)负责小型设备施工安拆方案技术内容的修改和方案审批。 5)负责对工程组织基础、主体分部和单位工程的质量验收。 6)领导投标工作,负责各个项目投标方案的编报、对工程技术文件的审核工作。 7)负责审批针对产品中严重不合格项的纠正措施,并评审实施效果。 8)参加各工程项目重要部位和施工工程竣工验收会议。

9)负责对顾客投诉进行处理并及时反馈各相关方。 10)负责组织对重大质量事故的鉴定和处理; 不定期对施工现场进行检查,随时监控工程质量,发现问题及时召集项目部、生产技术处等相关部门负责人进行处理。 11)负责对“四新技术”的推广与应用。 12)完成上级领导安排的临时性、重要性工作 。 总工程师岗位职责 一、在建筑公司经理的领导下,负责生产经营、质量安全、材料设备科的工作。 二、协助经理建立公司质量保证体系、安全生产体系、环境卫生保障体系等。 三、负责主持公司的技术管理工作,审批施工组织设计及相关技术性文件。 四、组织制定单位工程质量应达到的目标,制定和实施纠正预防措施确保质量部标的实现。参与、审核各分部、单位工程的质量控制措施。 五、审核、批准公司环境保护、职工身体健康、安全施工的技术文件,并监督其实施。 六、主持和审核招投标工文件作、合同管理工作。 七、对各类工程技术人员进行技术岗位培训与考核。参与员工的业绩评定。 八、审核公司技术质量、生产经营发展规划,协助经理制定、实施年度工作目标。 最佳答案 1 编制说明: 1.1 本工程为吉林铁路房地产开发有限责任公司投资建设。该工程建设单位要求2008年5月2日开工,2008年8月25日交工报验,质量要求为合格。

关于印发《中铁三局集团有限公司安全质量稽查队伍管理办法》的通知

中铁三局集团有限公司文件 中铁三安〔2014〕470号 关于印发《中铁三局集团有限公司 安全质量稽查队伍管理办法》的通知 集团公司各单位: 为进一步规范和加强集团公司安全质量稽查队伍建设与管理,及时发现和查处施工现场安全质量隐患与管理漏洞,杜绝和减少安全质量事故及不良影响事件发生,根据《中国中铁股份有限公司安全质量稽查队伍管理办法》(中铁股份安〔2011〕114号)、《关于进一步加强和规范安全质量(片区)稽查队伍建设的通知》(中铁股份安〔2013〕26号)、《关于加快规范落实安全质量(片区)稽查队伍建设有关要求的通知》(股份传2013-44号) - 1 -

及《关于对集团公司安全质量稽查大队机构人员设置进行调整的通知》(中铁三人〔2014〕361号),集团公司对《安全质量稽查队伍管理办法》(中铁三安〔2011〕108号)进行了修订。现印发给你们,请遵照执行。 附件:1.《交换意见签到表》(格式) 2.《检查留存意见》(格式) 3.《区域稽查队责任区域划分》 4.《在建项目管理台帐》(格式) 5.《月份稽查计划》(格式) 6.《月份稽查工作总结》(格式) 7.《稽查队考核评价标准》 中铁三局集团有限公司 2014年12月31日 - 2 -

中铁三局集团有限公司安全 质量稽查队伍管理办法 第一章总则 第一条为进一步规范和加强集团公司安全质量稽查队伍建设与管理,及时发现和查处施工现场安全质量隐患与管理漏洞,杜绝和减少安全质量事故及不良影响事件发生,根据《中国中铁股份有限公司安全质量稽查队伍管理办法》(中铁股份安〔2011〕114号)、《关于进一步加强和规范安全质量(片区)稽查队伍建设的通知》(中铁股份安〔2013〕26号)、《关于加快规范落实安全质量(片区)稽查队伍建设有关要求的通知》(股份传2013-44号)及《关于对集团公司安全质量稽查大队机构人员设置进行调整的通知》(中铁三人〔2014〕361号)规定,制定本《办法》。 第二条集团公司安全质量稽查队伍实行分级组建、分级管理、逐级负责制。 第三条本《办法》适用于集团公司和从事基建业务施工的各子分公司。 第二章机构设置与人员配备 第四条集团公司设立安全质量稽查大队(以下简称“稽查大 - 3 -

建筑工程各管理岗位工作职责(1)

项目经理岗位职责 1、认真贯彻、执行国家的政策、法规和公司各项规章制度:全面负责项目工程进场前人力、财力的组织工作和入场后施工现场的管理工作、主持项目部工作 2、全面完成公司下达给项目部的各项考核指标,督促工程质量、安全、工期的实现,认真履行施工合同。 3、参加项目施工组织设计的编制和工程预决算的会审,坚持项目过程精品,动态管理,严格奖惩。 4、负责组织编制和组织实施施工合同内容的施工进度计划,按时向公司汇报工程实物完成量,按时向业主收取工程进度款。 5、严格按公司质量管理体系工作和质量方针要求实现工程质量目标,负责组织对施工过程中的各种技术、质量、安全、成本等相关工作实施情况的考核。 6、合理统筹安排项目工程的物资、劳动力、施工技术、设备、后勤、行政、社会治安综合管理、文明施工等的管理工作。 7、负责完成公司经理授权处理的事宜,定期或不定期将工程现状上报公司,并执行公司指令。 8、负责与政府相关部门、业主、监理、分包单位的协调工作。 9、定期组织项目部各专业人员进行业务培训,开展小组活动。 10、负责对本项目工程施工后的工作总结。

文档经典 下载后可编辑复制技术负责人岗位职责 1、贯彻执行国家有关政策及上级技术管理制度,对项目技术工作全面负责。 2、组织施工技术人员学习并执行各项技术政策,技术规程,规范,标准和技术管理制度,贯彻执行质量管理体系标准。组织技术人员熟悉合同文件和施工图纸,参加施工调查,图纸会审和设计交底。 3、负责制定施工方案,编制施工工艺组织设计,并向有关技术人员进行交底。 4、组织项目各项规划,计划的制定;协作项目经理对工程项目的成本,安全,工期及现场文明施工等日常管理工作。 5、组织项目部的质量检查工作,督促检查生产班组开展自检,互检和专检,开展创优质工程活动。 6、负责整理变更设计报告、索赔意向报告及索赔资料。 7 、参加建设单位组织的各种施工生产,协调会,编制年、季、月、施工进度计划。 8、负责项目各阶段的工程计价,计量资料的收集、整理和申报签认手续。 9、负责主持施工技术文件资料的编制,参加竣工验收。

建筑工程公司岗位职责和任职资格

********工程技术有限公司,成立于****年,注册资本***亿,是一家以建筑装饰、修缮节能为核心业务,提供技术咨询、设计、建造、检测诊断、加固维修、智能节能服务等全方位解决方案的国家重点高新技术企业;自成立以来,公司先后获得房屋建筑工程总承包资质、建筑装饰装修工程施工资质、建筑幕墙工程施工资质、建筑装饰装修工程设计资质、建筑幕墙工程设计资质、钢结构工程专业承包资质、机电设备安装工程专业承包资质、金属门窗安装专业承包资质,并通过GB/T19001-2008质量管理体系、GB/T24001-2004环境管理体系、GB/T28001-2011职业健康安全管理体系认证、取得20多项节能智能系统管理软件著作权和技术专利。 二、招聘岗位 (一)装饰造价员和安装造价员 职责概要 负责土建或安装工程的预结算及合同的过程执行,以及材料设备采购预结算工作,协助领导按时完成工程造价工作。 岗位职责 1.根据领导及工程要求,参与公司工程项目各类招标工作; 2.与工程部确定招标的技术标要求及招标范围等工作,参与编制招标文件; 3.组织进行公司工程类招标具体事务的开展工作,实施工程类供方考察、供方评价等工作; 4.根据国家有关标准,组织对人工费、原材料价格、设备的价格进行市场调查,组织编制工程预算; 5.进行工程量的计量、工程直接费用的计算、跟踪与监控; 6.进行工程量清单的编制与审核工作,并提供招标工程参考造价; 7.实施对项目工程建设过程中重大设计和工程变更的审核,对由设计和工程变更对造价产生的影响进行评审; 8.按照工程量签证规定,进行工程签证的现场监督、审核及相关工程造价的核算工作;

相关主题
文本预览
相关文档 最新文档
